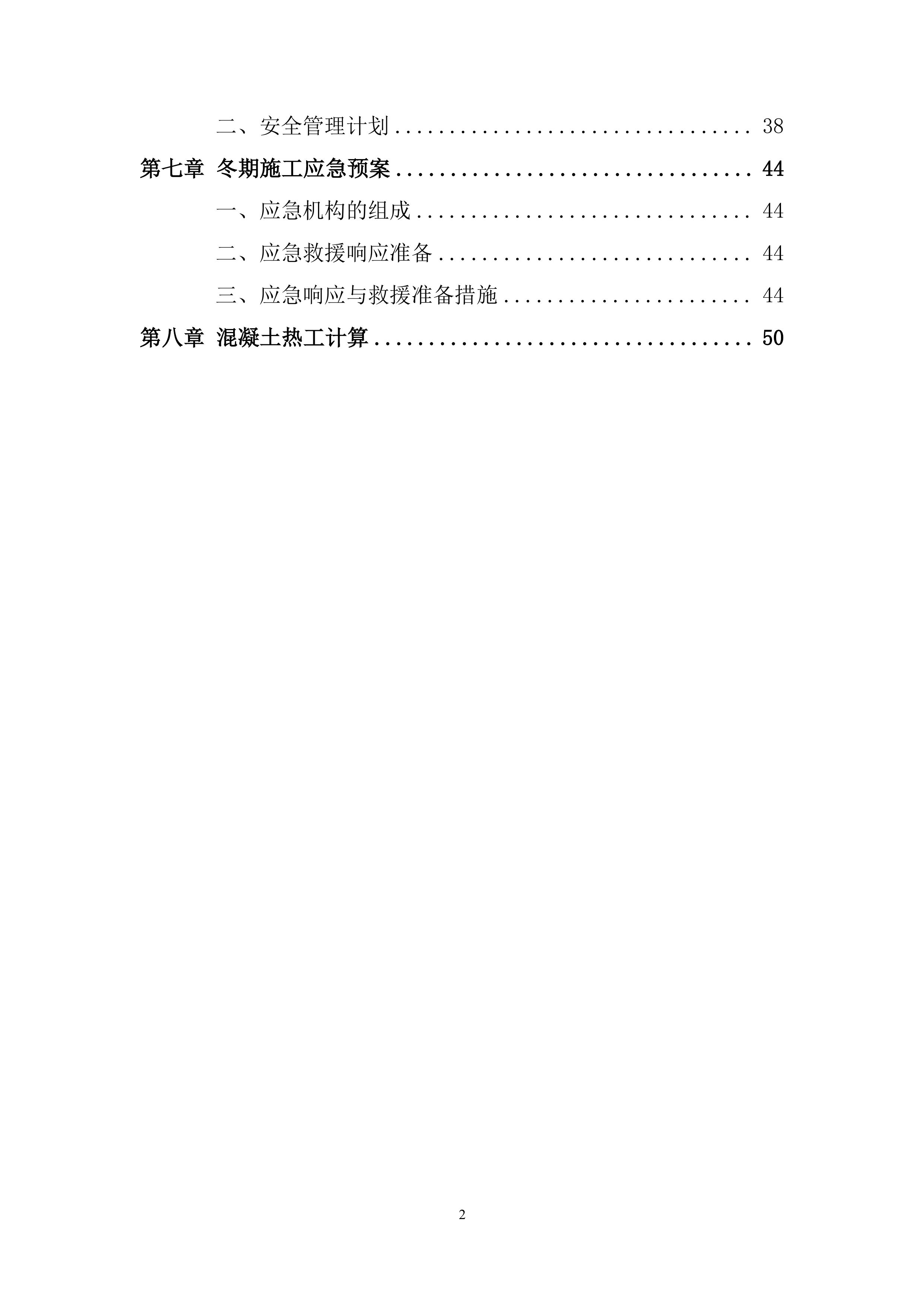

旅游服务中心项目冬期施工
投标
方案
目
录

第一章 编制依据
3
第二章 工程概况
6
一、
工程建设概况一览表
6
二、
水文气象情况
7
三、
工程施工条件
8
第三章 施工安排
9
一、
项目管理组织
9
二、
冬期施工管理目标
10
三、
工程施工重难点分析及应对措施
10
第四章 施工准备与资源配置计划
12
一、
施工准备计划
12
二、
资源配置计划
13
第五章 施工方法及工艺要求
15
一、
测量工程
15
二、
机电安装工程
15
三、
土方开挖工程
15
一、 实心砖墙装饰
23
四、
钢筋工程
28
五、
模板工程
30
六、
混凝土工程
31
七、
砌筑工程
34
第六章 各项管理计划
35
一、
质量管理计划
35
二、
安全管理计划
38
第七章 冬期施工应急预案
44
一、
应急机构的组成
44
二、
应急救援响应准备
44
三、
应急响应与救援准备措施
44
第八章
混凝土热工计算
50
编制依据
序号
类 别
文件名称
编 号
1
国家行政文件
《中华人民共和国建筑法》
2
《中华人民共和国安全生产法》
3
《建筑工程安全生产管理条例》
4
地方
行政文件
《江苏省
建筑施工标准化文明示范工地标准
》
5
《江苏省建筑市场管理条例》
6
《江苏省工程建设管理条例》
7
国家行业规范
《工程建设
标准强制性
条文
(
房屋建筑部分
)
》
8
《混凝土结构工程施工质量验收规范》
9
《混凝土
结构
工程
施工规范
》
1
0
《建筑工程施工质量验收统一标准》
1
1
《工程测量规范》
1
2
《建筑
施工安全检查标准
》
1
3
《建筑施工
高处作业
安全
技术规范
》
1
4
《建筑
机械
使用
安全技术规程
》
1
5
《钢筋焊接及验收规程》
1
6
《建筑
工程绿色施工评价标准
》
1
7
《建筑
施工场界环境噪声排放标准
》
1
8
《建筑
桩基技术规范
》
1
9
《建筑基桩检测技术规范》
2
0
《建筑
深基坑工程
施工
安全技术规范
》
2
1
《施工现场临时用电安全技术规范》
2
2
《建筑
地基基础工程施工质量验收
标准》
2
3
《建筑工程施工现场消防安全技术规范》
2
4
《建筑
施工现场环境与卫生标准
》
2
5
《建筑施工
扣件式钢管脚手架安全技术规范
》
2
6
《建筑
施工模板安全技术规范
》
2
7
《建筑
工程冬期施工规程
》
2
8
《混凝土
外加剂应用技术规范
》
2
9
合同
《
xx
风景名胜区旅游服务中心项目总承包合同》
3
0
设计
文件
《建筑
用地
红线图》、《周边
环境信息图
》
3
1
《桩基结构平面布置图》
3
2
招投标文件
《
xx
风景名胜区旅游服务中心项目招标文件》
3
3
《
xx
风景名胜区旅游服务中心项目答疑文件》
3
4
《
xx
风景名胜区旅游服务中心项目投标文件》
3
5
企业管理文件
企业技术标准
《标准化管理手册》
3
6
《建筑
地基基础工程施工技术标准
》
3
7
《混凝土
结构
工程
施工技术标准
》
3
8
《施工
组织设计
编制
标准
》
工程概况

一、
工程建设概况一览表
工程名称
xx
风景名胜区旅游服务中心项目
工程性质
旅游服务中心
工程地址
结构
类型
框架结构
总
建筑面积
总占地面积
55696.61
㎡
建设单位
项目
承包范围
施工总承包
设计单位
主要分包工程
土方工程
、
基坑支护
、桩基
工程、防水
工程
等
专业分包
勘察单位
合同要求
质量
争创金陵杯
监理单位
工期
计划
开工日期
xx
年
9
月
25
日(具体
以甲方
开工令
为准
)
,竣工日期
xx
年
9
月
23
日,总工期7
30
日历天。
总承包单位
工程主要功能或用途
地上为单层胶合木结构建筑,功能为游客中心和配套服务,游客中心局部设有设备夹层;地下两层框架结构,主要功能为配套服务、旅游展示、大巴停车库、自走式机动车库、设备用房;地下局部设夹层,功能为非机动车库及设备用房。
二、
水文气象情况
项目地处
xxxx
区。
xx
位于北纬31º13´-32º36´,东经118º19´-119º24´;滨临长江,东距出海口360公里,属亚热带季风气候区,四季分明,无特殊冷热气象和自然灾害,年平均降雨量1000mm,无霜期230天左右,自然条件优越。主要气候特征是:秋天干燥凉爽;冬季寒冷、干燥;春秋短、冬夏长,冬夏温差显著;全年雨量适中,全年平均降水量 1094.98mm,年蒸发量 882mm;年平均日照1400h。全年平均气温 15.4℃。
根据《建筑工程冬期施工规程》(JGJ/T 104-2011)冬期施工期限划分原则:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d高于5℃即解除冬期施工。当未进入冬期施工期前,突遇寒流侵袭气温骤降至0℃以下时,亦应按冬期施工的相关要求对工程采取应急防护措施。参照
xx
天气资料文件和历年的施工经验,12月中下旬、1月和2月中上旬是
xx
全年最冷的季节,月平均最低气温为-2℃~3℃,历史最低气温-
14
℃。在此期间的施工任务将受到气候的影响,需采取相应的冬期施工措施。

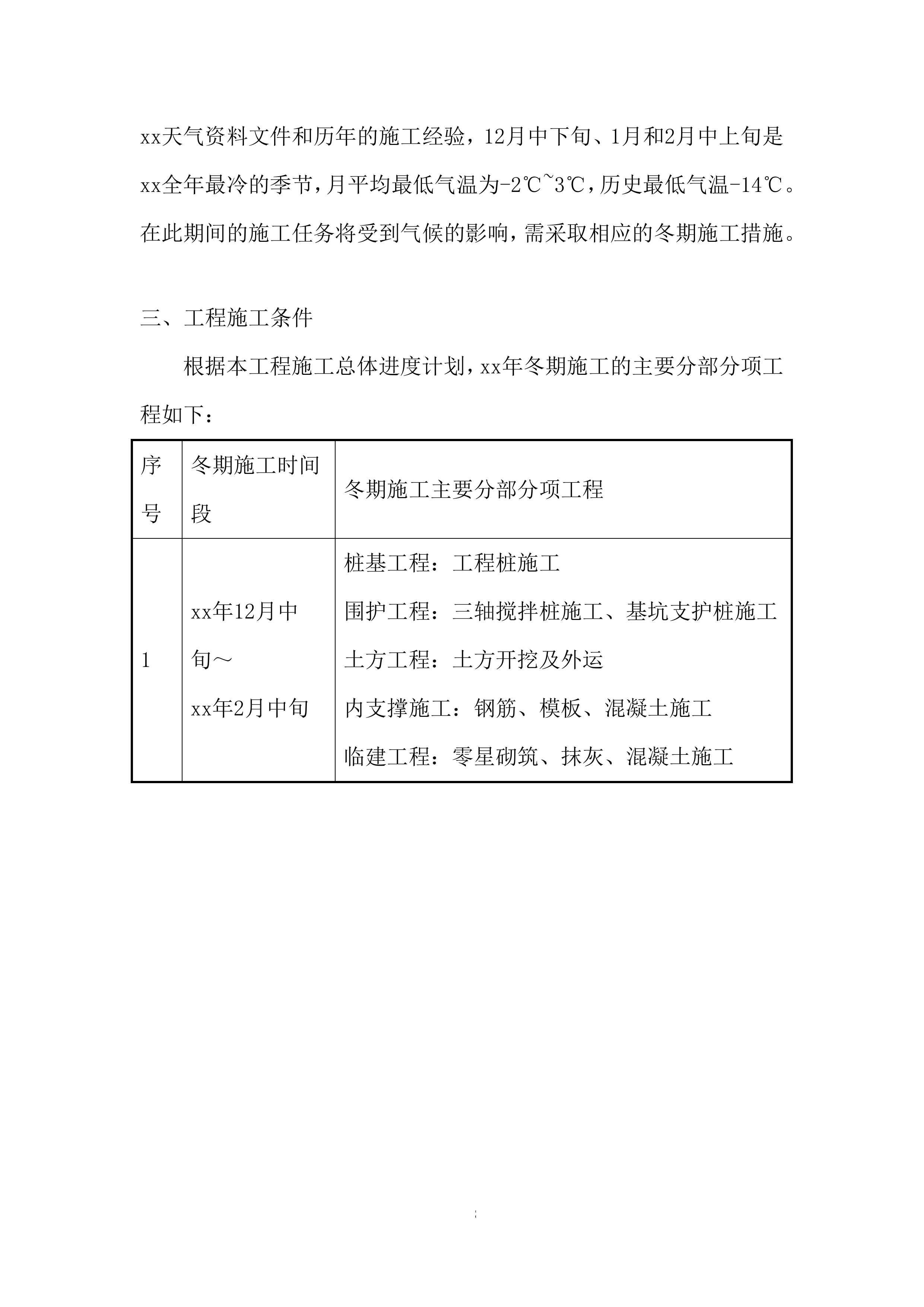

三、
工程施工条件
根据本工程施工总体进度计划,
xx
年冬期施工的主要分部
分项工程如下:
序号
冬期施工时间段
冬期施工主要
分部
分项工程
1
xx
年12月中旬~
xx
年2月中旬
桩基工程:工程桩施工
围护
工程
:三轴搅拌桩
施工、
基坑支护桩施工
土方
工程
:土方开挖及外运
内支撑施工:钢筋、模板、混凝土施工
临建工程:零星砌筑、抹灰、混凝土施工
施工安排
一、
项目管理组织
3.1.
2
项目管理人员职责
分工
序号
职务
姓名
主要管理职责
1
项目经理
负责冬期施工总体工作,制定冬期施工总体方案,负责对本工程的冬期施工各项工作的全面深度落实,确保冬期施工安全、质量、进度。
2
技术
负责人
配合项目经理采取有效措施,及时调配人力、物力,监督检查冬期施工人员。依据每天的天气预报及时编制实施具体方案为一线提供依据,配合工程部检查冬期施工要点,落实关键部位,保证工程质量。
3
生产经理
配合项目经理采取有效措施,及时调配人力、物力,监督检查冬期施工人员。依据每天的天气预报及时编制实施具体方案为一线提供依据,配合工程部检查冬期施工要点,落实关键部位,保证工程质量。
5
专业
工程师
依据天气情况及时调配劳动力,保证冬期施工期间劳动力充足。
6
安全员
冬期施工及时检查,明确冬期施工重点,为冬期施工工作保驾护航。

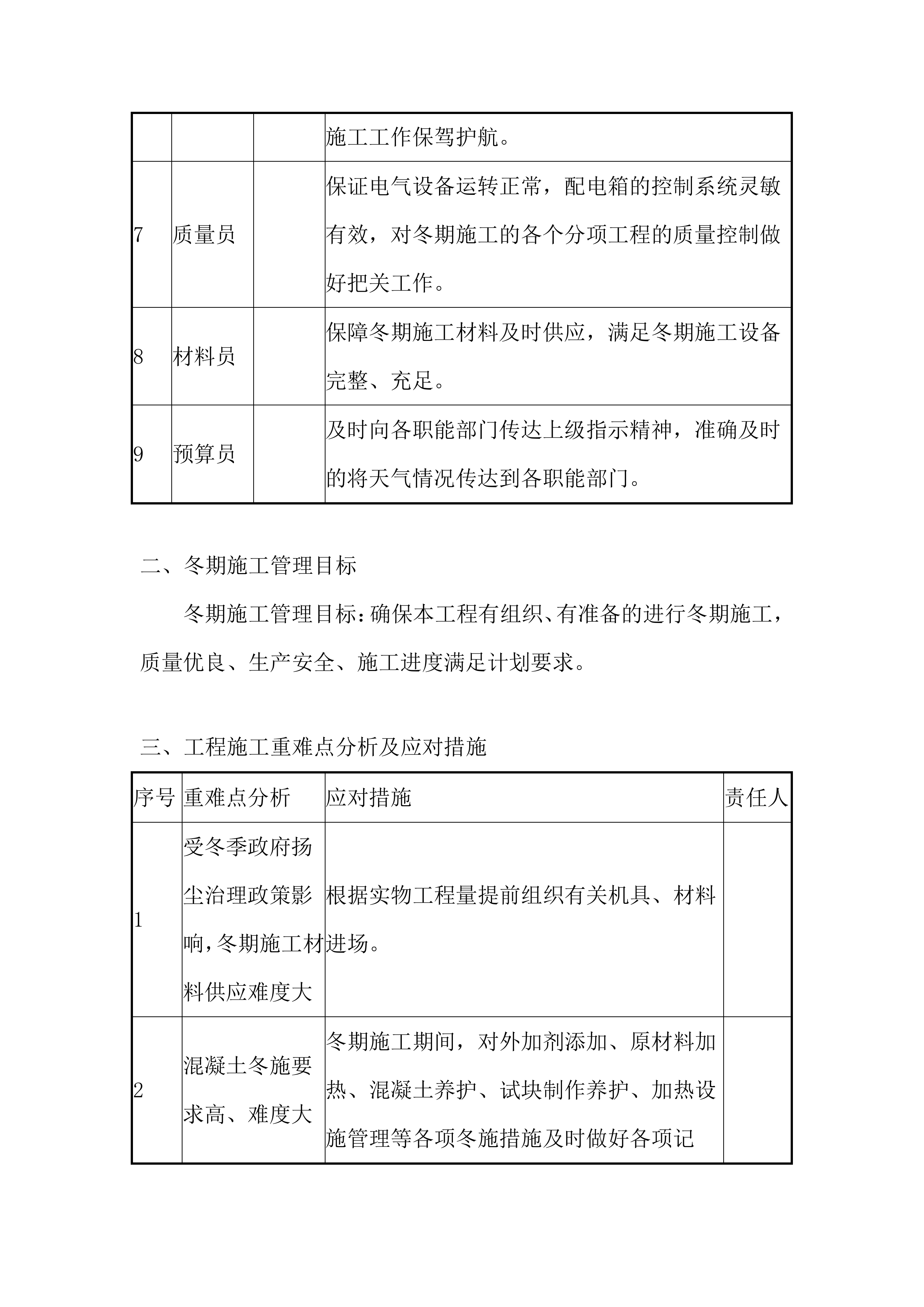

7
质量员
保证电气设备运转正常,配电箱的控制系统灵敏有效,对冬期施工的各个分项工程的质量控制做好把关工作。
8
材料员
保障冬期施工材料及时供应,满足冬期施工设备完整、充足。
9
预算员
及时向各职能部门传达上级指示精神,准确及时的将天气情况传达到各职能部门。
二、
冬期施工管理目标
冬期施工管理目标:确保本工程有组织、有准备的进行冬期施工,质量优良、生产安全、施工进度满足计划要求。
三、
工程施工重难点分析及应对措施
序号
重难点分析
应对措施
责任人
1
受冬季政府扬尘治理政策影响,冬期施工材料供应难度大
根据实物工程量提前组织有关机具、材料进场。
2
混凝土冬施要求高、难度大
冬期施工期间,对外加剂添加、原材料加热、混凝土养护、试块制作养护、加热设施管理等各项冬施措施及时做好各项记录,并由项目技术负责人和质检员抽查,随时掌握实施状况,发现问题及时纠正,切实保证工程质量。
3
混凝土裂缝控制
及时做好冬施混凝土的保温养护工作,优化配合比,控制出罐及入模的温度。
施工准备与资源配置计划
一、
施工准备计划
4.1.1
气象资料准备
1、自
xx
年
12
月
1
日起,建立日平均气温测定工作(日平均气温是指在地面以上1.5m并远离热源处,
1
天内2、8、14和20时四次室外气温的平均值),以确定冬期施工开始时间。准备好温度计,固定测温人员,保证记录准确、及时。
2、收集近期、本周、当日气象资料,预报预防降温、雨雪天气。至少掌握未来
3
天天气变化情况和冷空气移动情况,并及时上报技术负责人。
3、冬期施工开始后,建立正常的气温测定制度,每日测定日平均气温,并详细记录,建立天气预报宣传栏,用于张贴天气预报,以便提醒和指导现场采取必要的防护措施。
4.1.2
技术准备
1、根据总工期确定冬施期间所要进行的分项工程,编制冬期施工方案并完成审批手续,对施工班组长进行技术交底。
2
、做好大气测温记录工作,及时掌握天气变化情况,确定进入冬期施工的准确日期。
3
、项目部对工程商混供应厂家下发冬期施工准备的通知,并督促商混厂家完成冬期施工的材料准备、机械保温、混凝土的配合比试配工作。
4

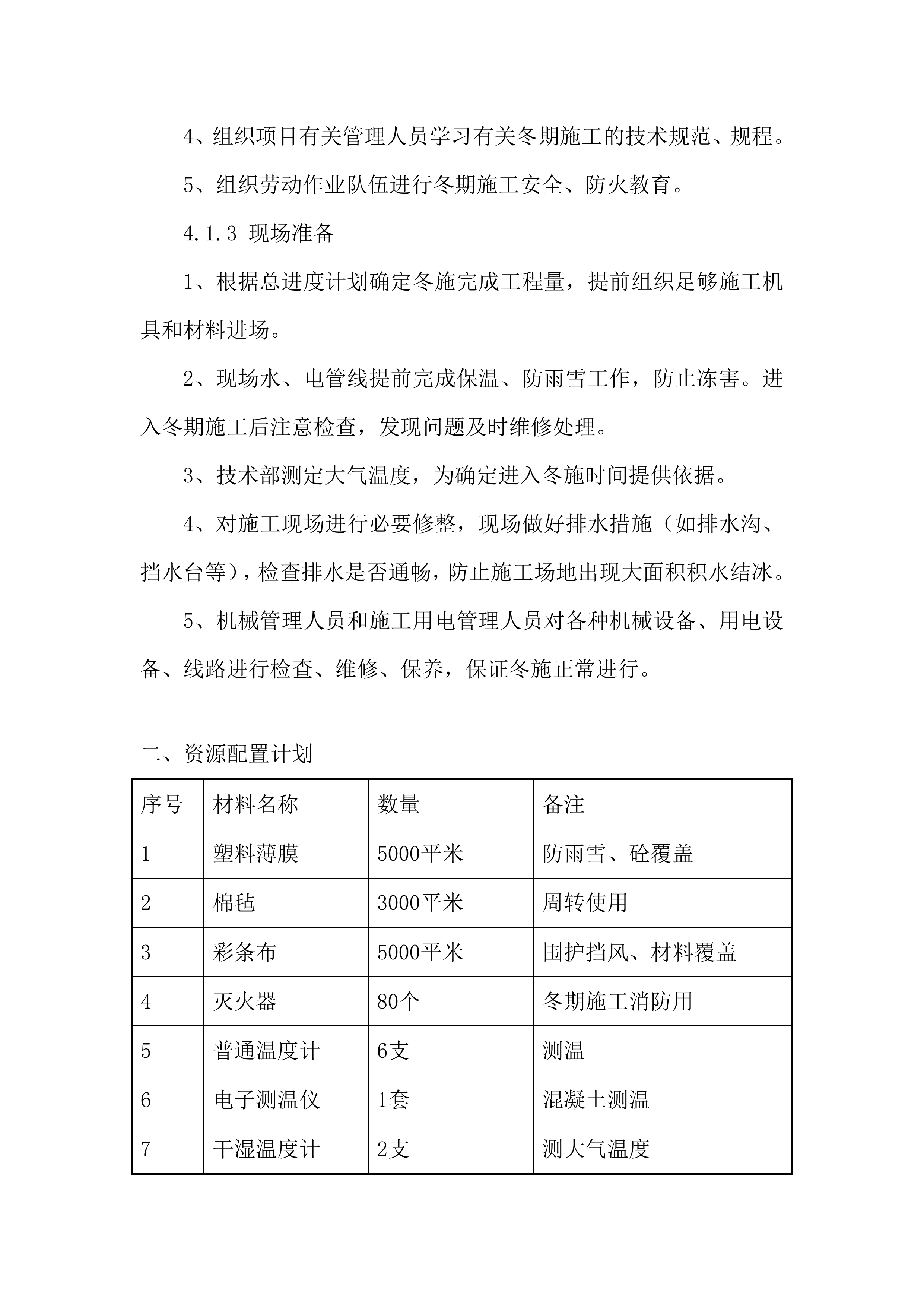

、组织项目有关管理人员学习有关冬期施工的技术规范、规程。
5
、组织劳动作业队伍进行冬期施工安全、防火教育。
4.1.3
现场准备
1、根据总进度计划确定冬施完成工程量,提前组织足够施工机具和材料进场。
2、现场水、电管线提前完成保温、防雨雪工作,防止冻害。进入冬期施工后注意检查,发现问题及时维修处理。
3、技术部测定大气温度,为确定进入冬施时间提供依据。
4
、对施工现场进行必要修整,现场做好排水措施(如排水沟、挡水台等),检查排水是否通畅,防止施工场地出现大面积积水结冰。
5
、机械管理人员和施工用电管理人员对各种机械设备、用电设备、线路进行检查、维修、保养,保证冬施正常进行。
二、
资源配置计划
序号
材料名称
数量
备注
1
塑料薄膜
5
000平米
防雨雪、砼覆盖
2
棉毡
3
000平米
周转使用
3
彩条布
50
00平米
围护挡风、材料覆盖
4
灭火器
8
0个
冬期施工消防用
5
普通温度计
6
支
测温
6
电子测温仪
1套
混凝土测温
7
干湿温度计
2支
测大气温度
8
手电筒
10个
夜间测温值班用
9
劳保用品
50套
棉大衣、手套、防滑鞋等
施工方法及工艺要求
一、
测量工程
冬
期气温低且风多,对施工测量精度产生影响,应及时注意天气变化,提前采取应急措施:
(1)仪器温度应与外界气温趋于一致;
(2)钢尺量距时应进行温差矫正;
(3)四级风力以上不利于仪器施工测量;
(4)有风情况下应将仪器固定牢固,且尽量选在背风口。
二、
机电安装工程
(1)管道施工中若低于规范要求的焊接温度时,要采取预热措施,地下管线尽量避免在冬期施工,若必须在冬期施工,要有防冻措施。
(2)电缆的敷设要在规范所规定的最低温度以上进行,必要时要进行预热。防风作业应采取可靠措施,确保工程质量和人身安全。
(3)现场施工、生活用临水设施在冬季来临前保证做好保温措施,并做好例行检查,避免管路、阀门冻坏现象的发生。
(4)安装用的塑料管线应妥善保管,避免露天存放,积雪覆盖,造成管线变脆,影响工程质量。
三、
土方开挖工程
1、土方开挖
(1)
冬期土方开挖必须周密计划,充分准备、组织强有力的施工力量,进行连续不间断施工。
(2)
避免地表冻结,对开挖面的防冻,尽量利用自然条件,就
地取材。一般用
地面耙松耙平防冻、覆雪防冻、隔热材料防冻等。
(3)
雨雪后要及时清扫落雪,防止雪化后结冰。
2、土方运输
由于天气变冷
、
路面冻结
,
车辆在行驶过程中应加强防护措施:
(1)
做好车辆的日常检查、维修工作,不准驾驶安全设备不全或机件失灵的车辆。如遇雨、雪、雾等恶劣天气应禁止车辆行驶。
(2)
出车前、行车中、收车后必须按规定进行检查,发现问题及时解决,不准病车出门,车下检修时必须停熄发动机,拉紧手制动或楔紧车轮。入冬前,应对车辆进行一次性全面检修保养,对
冬期
施工应制定相应的维护和保养措施。
(3)
做好车辆防滑准备工作,如遇路面结冰或者湿滑则立即停止行驶,及时维修道路。
(4)
工作完毕应将车辆停放在平坦地段,停息发动机拉紧手制动挂低速档位,关窗锁门,绕车环视一周方可离去。
(5)
路面上冻所有机动车辆在施工区域内的行驶,速度不得超过15km/h,危险路段、弯道及与村庄交叉路口时,不得超过5km/h,并提前减速鸣笛,做到安全行车。驾驶员必须要服从管理人员的指挥,确保行车安全,发现违规现象,一次警告、两次按照安全处罚条例进行重罚。
1)土方开挖
本工程基坑深度超过1.2m的采用机械开挖,零星土方及深度小于1.2m的采用人工开挖,挖土深度超过1.6m时,必须根据土质情况进行放坡,本工程按要求坡度系数放坡。每边预留0.6m的工作面。土方开挖必须考虑土方平衡,回填土甩在离槽傍1.5m以外,多余土方不外运。土方在开挖过程中,如发现电缆或管线,立即通知监理采取措施后再继续开挖。
机械开挖土方,应在基坑底面设计标高留出20~30㎝厚的土层,采用人工挖土修整,土方开挖完后,应进行钎探,并通知监理、设计、业主、质检站验槽,验收合格后立即施工基础垫层混凝土。
2)土方回填
土方回填前应办好隐检手续,回填土采用分层铺摊和夯实,使用蛙式打夯机每层铺土厚度200-300㎜,每层至少夯打三遍,分层夯实时要求一夯压半夯。回填土的干容重应按施工规范分层分段检查,并划出平面示意图,标高位置,同时根据试验结果对夯实、碾压遍数和含水率进行调整,提供数据。
围墙基础施工
砌筑时,必须里外咬槎或留踏步槎,上下层错缝。采用“三一”砌法,严禁采用水冲灌缝的方法。
(1)基础排砖撂底:基础大放脚的撂底尺寸及收退方法,必须符合
设计图纸规定,如果是一层一退,里外均应砌丁砖;如果是两层一退,一层为条砖,二层砌丁砖。大放脚的转角处,应按规定放七分头,其数量为一砖墙放两块、一砖半厚墙放三块、三砖墙放四块,依此类推。
(2)砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。再盘墙角,每次盘角高度不应超过五层砖。
(3)基础大放脚砌到基础墙时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对照皮数杆的砖层及标高;如有高低差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆相一致。
砖墙施工
1)材料要求
①砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。
②水泥:水泥品种与标号应根据砌体部位所下环境选择。一般采
用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,水泥进场应有产品质量合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能进行取样复试,其质量必须符合现行国家有关规定。
③砂子:宜采用质地坚硬、洁净的中粗砂,过5mm孔径的筛子,砂和含泥量不超过3%。砂的品种、质量应符合国家现行标准有关规定要求,进场后应按规定进行取样试验。
2)测量条件
①按设计弹出围墙轴线;
②按标高立好皮数杆,皮数杆的间距以20m为标准。
3)砌筑要点
①砖浇水:粘土砖必须在砌筑前一天浇水湿润,以水浸入砖四边50mm为宜,含水率为12%。
②砂浆搅拌:砂浆配合比应采用重量化,计量精度水泥为±2%,砂、灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于1.5分钟。
③砂浆:应满足下列要求:
A、经过标准养护28小时硬化后应达到设计规定的强度。
B、砂浆在运输和使用时,不得产生泌水、分层、离析等现象,要保证砂浆组分的均匀性。
4)作业条件
①现场存放的砖场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏,应尽量减少二次倒运。
②根据墙体尺寸和砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地减少现场切割量。
③外墙角处,砌块应分皮咬嗟,交错搭砌。
④砌体的水平灰缝厚度一般为8-12mm;垂直灰缝宽度一般为8-12mm。
5)砌筑方法
砌筑方法采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。砌筑过程一般采用一顺一丁砌筑,地面以下砂浆为M10,地面以上砂浆为M5,每3m设砖柱一根,砖墙的水平缝厚度和垂直灰缝宜为10mm。砖墙的水平灰缝砂浆饱满度不得小于80%,垂直灰缝宜采用挤浆或加浆方法,不得出现透明缝、假缝。砖柱应选用整砖砌筑,砖柱砌筑应保证砖柱外表面上下皮垂直灰缝相互错开1/4砖长,砖柱内部少通缝,为错缝需要加砌配砖,不得采用包心砌法。
6)操作工艺
①工艺流程: 作业准备 → 砖浇水→ 砂浆搅拌→砌砖墙 → 验评。
②砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%~15%,常温施工不得用干砖上墙;
雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
③砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内。可采用机械搅拌或人工搅拌,搅拌时间不少于1.5min,注意必须按要求控制配合比。
④砌砖墙
A、组砌方法:砌体一般采用一顺一丁(全丁、满条)、梅花丁或三顺一丁砌法(可见下图)。砖柱不得采用先砌四周后填心的包心砌法。全丁:各皮砖均丁砌,上下皮垂直灰缝相互错开1/4砖长,适合砌筑一砖厚(240mm墙)。一顺一丁:一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砖长,适合砌筑一砖及一砖以上厚墙,本工程由于砌筑240mm墙,故选用一顺一丁的砌筑形式砌筑。砖墙砌筑形式见图1。
图1 砖墙砌筑形式
B、选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖。敲击时声音响亮、焙烧过火变色、变形的砖可用在基础及不影响外观的内墙上。
C、盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
D、挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
E、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平,里手高,墙面就要张;里手低,墙面就要背。砌砖时一定要跟线,“上跟线,下跟棱,左右相邻
要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。为保证清水墙面主缝垂直,不游丁走缝,当砌一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。严禁事后砸墙。清水墙不允许有三分头,木得在上部任意变活、乱缝。砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完;水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。砌清水墙应随砌、随划缝,划缝深度为8~10mm,深浅一致,墙面清扫干净。混水墙应随砌随将舌头灰刮尽。
7)伸缩缝
按照设计要求,伸缩缝均设置在墙垛处,宽度为30mm,且间距不得大于7.5m,
1)安装方法
首先根据所提供的铁艺围栏的具体尺寸确定埋件在柱上的具体位置,在进行混凝土柱施工的时候提前将100*100的预埋铁件安装到位。等柱子施工完毕并且强度达到规定强度拆模后,可以进行铁艺围栏的安装。将加工好的成品铁艺围栏移到位,根据设计围栏底部的高度在基础上先垫几块相同高度的垫块,以便围栏的稳当,然后将围栏提到垫块上,并且校正好位置,由专业电焊工先将两端点焊,以便临时调整。等测好标高、垂直度后,将所有与埋件连接部分焊牢。
2)施工注意事项
(1)加工好的成品铁艺围栏必须进行焊接点的打磨,并刷两道铁红防锈漆,等安装完毕后再根据业主要求最终色号,刷两遍面漆。
(2)铁艺围栏安装时必须在所有焊点进行满焊,焊缝高度为6~8mm,确保牢固。
实心砖墙装饰
2.3.6.1墙面抹灰
1)作业条件
(1)墙体工程全部完成,并经有关部门验收,达到合格标准。
(2)砖墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
(3)墙体均抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。
(4)为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。
(5)抹灰前应检查基体表面的平整,以决定其抹灰厚度。抹灰前应弹出抹灰层的控制线,以作为打底的依据。
2)工艺流程
墙面清理→
介面剂拉毛
→吊垂直、套方、抹灰饼、充筋
→
弹灰层控制线
→
基层处理
→
抹底层砂浆
→弹线分格
→
粘分格条
→
抹罩灰面
→
起条、勾缝
→
养护
(1)基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘上冲掉,将墙面润湿。
(2)吊垂直、套方找规矩,抹灰饼:同前。
(3)充筋,抹底层砂浆:常温时可采用水泥混合砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。
(4)弹线按图纸上的尺寸分块,粘分格条后抹面层砂浆。操作方法同前。
3)质量控制
(1)保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。
(2)基本项目:
中级抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰(毛面纹路均匀一致)。
高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观。
分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。
外墙面一般抹灰允许偏差项目
项目
允许偏差 (mm)
检查方法
中级
高级
立面垂直
5
3
用2m托线板检查
表面平整
4
2
用2m靠尺及楔形塞尺检查
阴阳角垂直
4
2
用2m托线板检查
阴阳角方正
4
2
用20cm方尺和楔形塞尺检查
分格条(缝)平直
5
3
拉5m小线和尺量检查
4)注意事项
(1)翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。
(2)各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。
(3)油工刷油时注意油桶不要从架子上碰下去,以防污染墙面。
5)应注意的质量问题
(1)空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净,抹灰层一次抹到底,克服烂根。
(2)滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、碹脸下边应留滴水槽,在施工时应设分格条,起条后保持滴水槽有10mm×10mm的槽,严禁抹灰后用溜子划缝压条,或用钉子划沟。
(3)分格条不整齐不美观:起条后应用素水泥浆勾缝,并将损坏的棱角及时修补好。
(4)面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在分格条处,或不显眼的地方;外抹水泥一定要采用同品种、同批号进场的水泥,以保证抹灰层的颜色一致。施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。
2.3.6.2涂料装饰
外墙涂料施工的质量控制重点:流坠,起皮,起粒,皱皮,透底,泛碱,刷纹。
外墙涂料施工待基层处理完毕后进行,要求基层表面必须坚固、无酥皮、脱皮、起壳、粉化等现象;基层表面的油污、灰尘必须清除干净。孔洞和不必要的沟槽应提前进行修补。待基层干燥,清理干净后,即可满刮腻子,第一遍要求横面刮抹平整,均匀,光滑。待干透后用粗砂纸打磨平整,清扫干净,再满刮第二遍腻子,刮抹方向与第一遍垂直,尽量刮薄,不得漏刮,接头不得留槎。基层干燥,清洁后即可涂刷底层涂料,不得漏涂,涂层均匀,一般要干燥4h以上。
第一遍涂料应稍稀,用涂料滚子蘸料涂料,少蘸,勤蘸,避免流挂。一般先上后下,从左到右,先远后近,先边角、棱角小面,后大面,厚薄均匀。干燥后(一般不少于6h),用细水砂纸打磨,打磨时用力要轻而匀,并不得磨穿涂层,磨后将表面清扫干净;第二遍涂料应比第一遍稠,其余工序与第一遍施工相同。若遮盖差,则打磨后再涂一遍。涂刷要均匀,不宜太厚,防止漏刷,色调一致,无明显刷痕。
2.3.6.3块料砖粘贴
1)工艺流程...
