智谷一期E
PC
工程
吊安拆
投标
方案
目

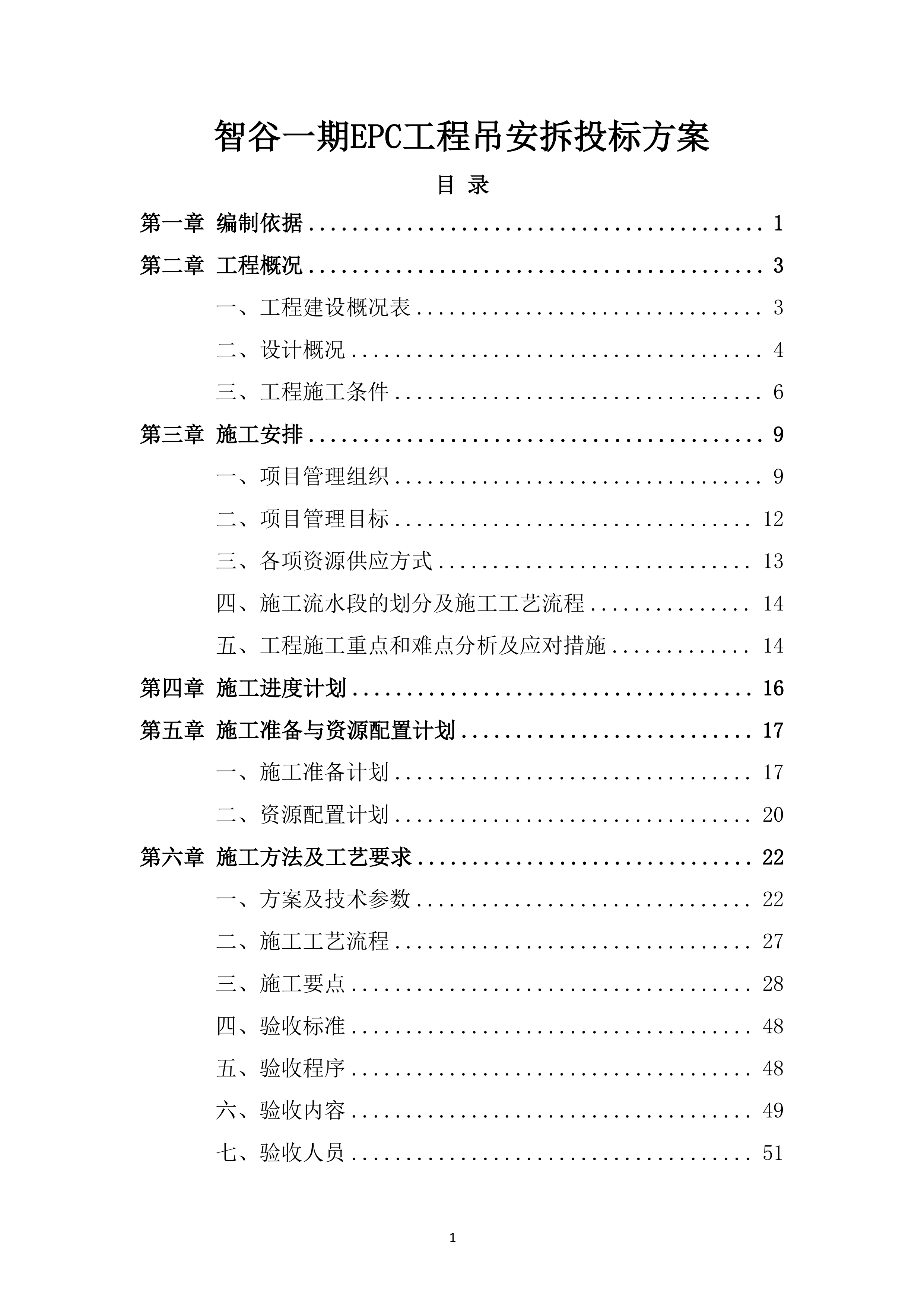

录
第一
章
编制依据
1
第二
章
工程概况
3
一、
工程建设概况表
3
二、
设计概况
4
三、
工程施工条件
6
第三
章
施工安排
9
一、
项目管理组织
9
二、
项目管理目标
12
三、
各项资源供应方式
13
四、
施工流水段的划分及施工工艺流程
14
五、
工程施工重点和难点分析及应对措施
14
第四
章
施工进度计划
16
第五
章
施工准备与资源配置计划
17
一、
施工准备计划
17
二、
资源配置计划
20
第六
章
施工方法及工艺要求
22
一、
方案及技术参数
22
二、
施工工艺流程
27
三、
施工要点
28
四、
验收标准
48
五、
验收程序
48
六、
验收内容
49
七、
验收人员
51
第七
章

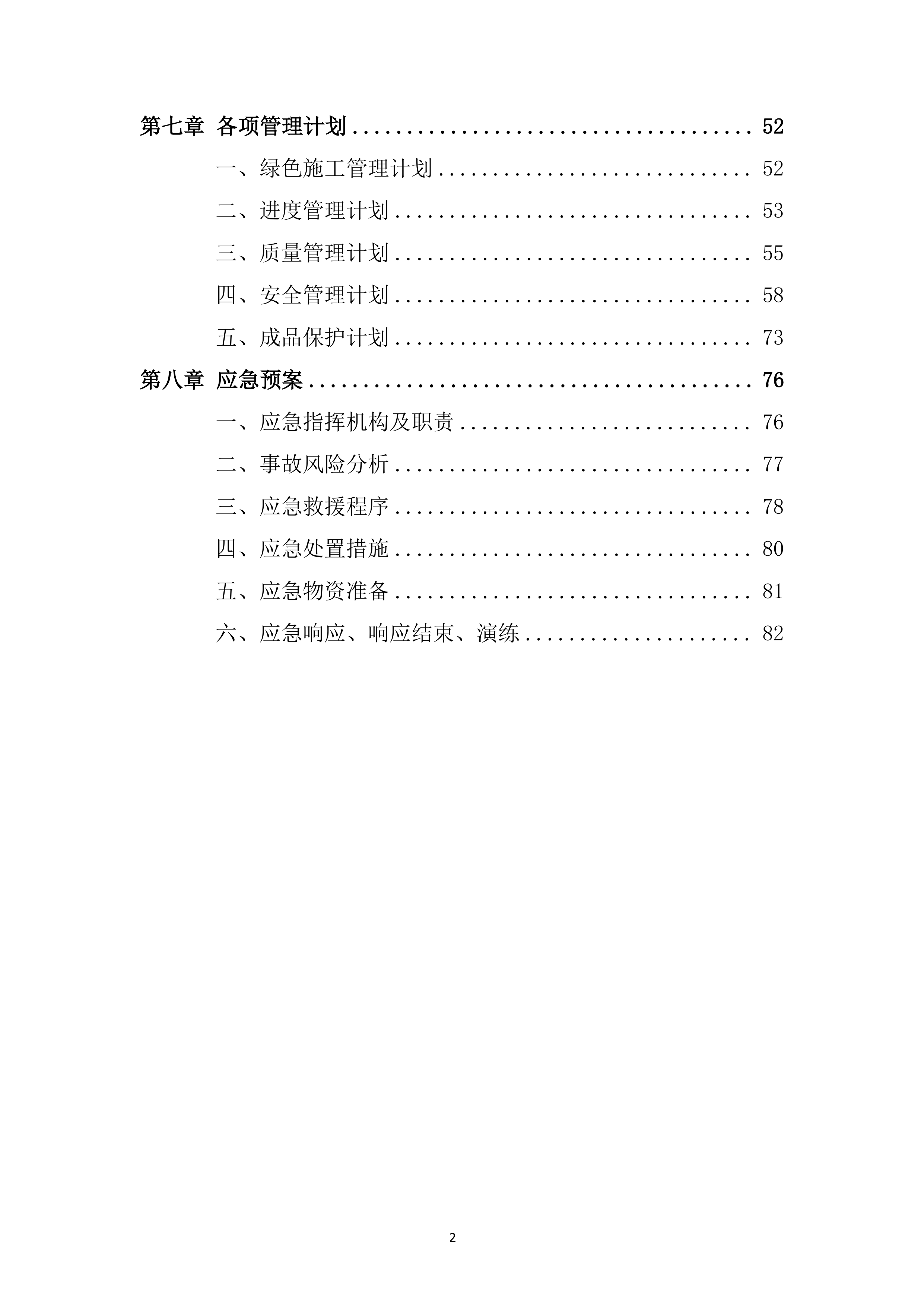

各项管理计划
52
一、
绿色施工管理计划
52
二、
进度管理计划
53
三、
质量管理计划
55
四、
安全管理计划
58
五、
成品保护计划
73
第八
章
应急预案
76
一、
应急指挥机构及职责
76
二、
事故风险分析
77
三、
应急救援程序
78
四、
应急处置措施
80
五、
应急物资准备
81
六、
应急响应、响应结束、演练
82
第一
章
编制依据
序号
类别
文件名称
编号
1
国家行政文件
《建设工程安全生产管理条例》
2
《建筑起重机安全监督管理规定》
3
《特种设备安全监察条例》
4
国家行业规范
《混凝土结构设计规范》
5
《建筑地基基础工程施工质量验收标准》
6
《混凝土结构工程施工质量验收规范》
7
《建筑地基基础设计规范》
8
《建筑结构荷载规范》
9
《塔式起重机设计规范》
10
《钢结构设计标准》
11
《建筑施工安全检查标准》
12
《建筑机械使用安全技术规程》
13
《危险化学品重大危险源辨识》
14
《建筑施工安全检查标准》
15
《建筑施工高处作业安全技术规范》
16
《施工现场临时用电安全技术规范》
1
7
合同
《
xxxx
智谷一期EPC》合同
1

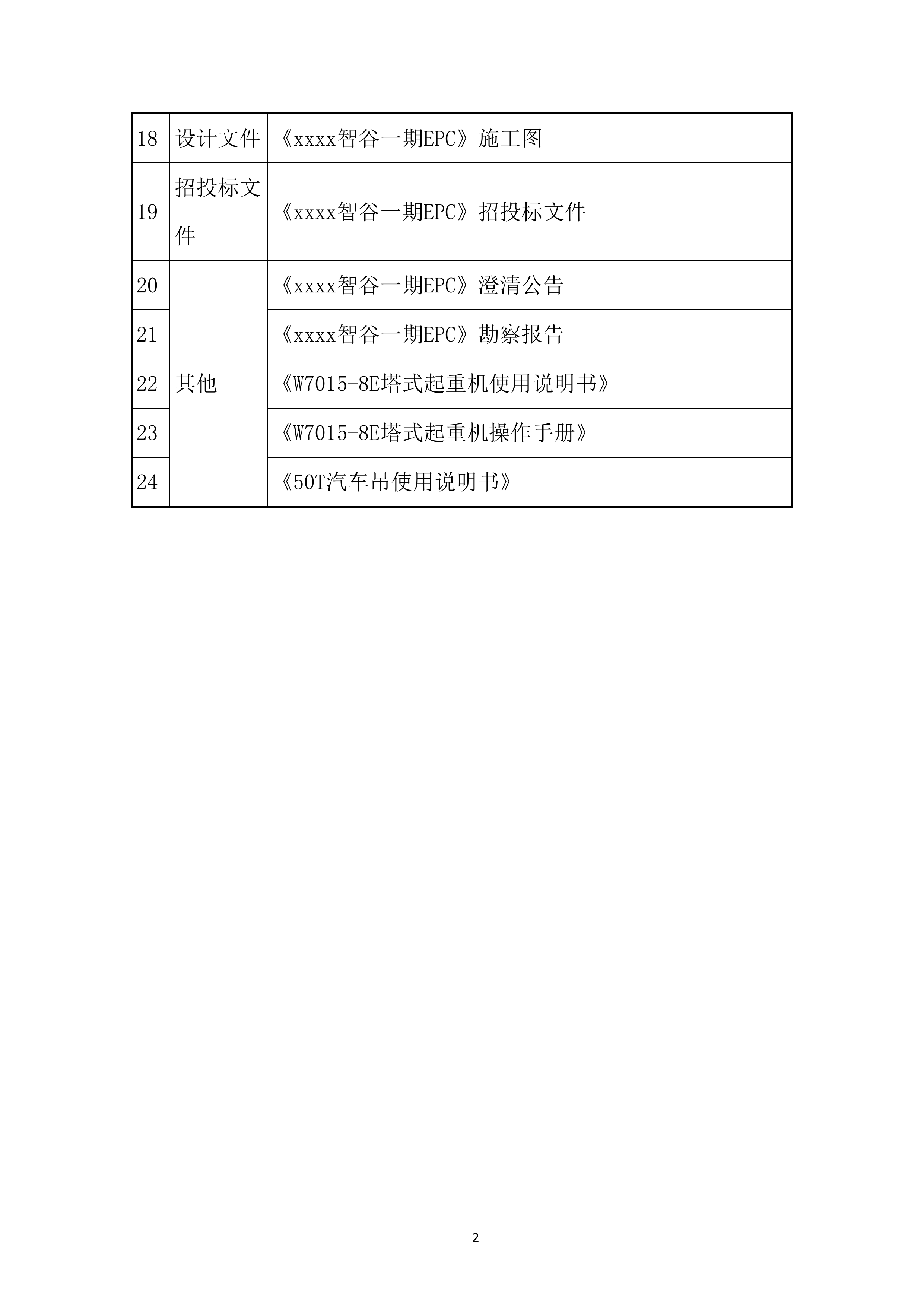

8
设计文件
《
xxxx
智谷一期EPC》施工图
1
9
招投标文件
《
xxxx
智谷一期EPC》招投标文件
2
0
其他
《
xxxx
智谷一期EPC》澄清公告
2
1
《
xxxx
智谷一期EPC》勘察报告
2
2
《W7015
-8
E塔式起重机使用说明书》
2
3
《W7015
-8
E塔式起重机操作手册》
2
4
《50T汽车吊使用说明书》
第二
章
工程概况

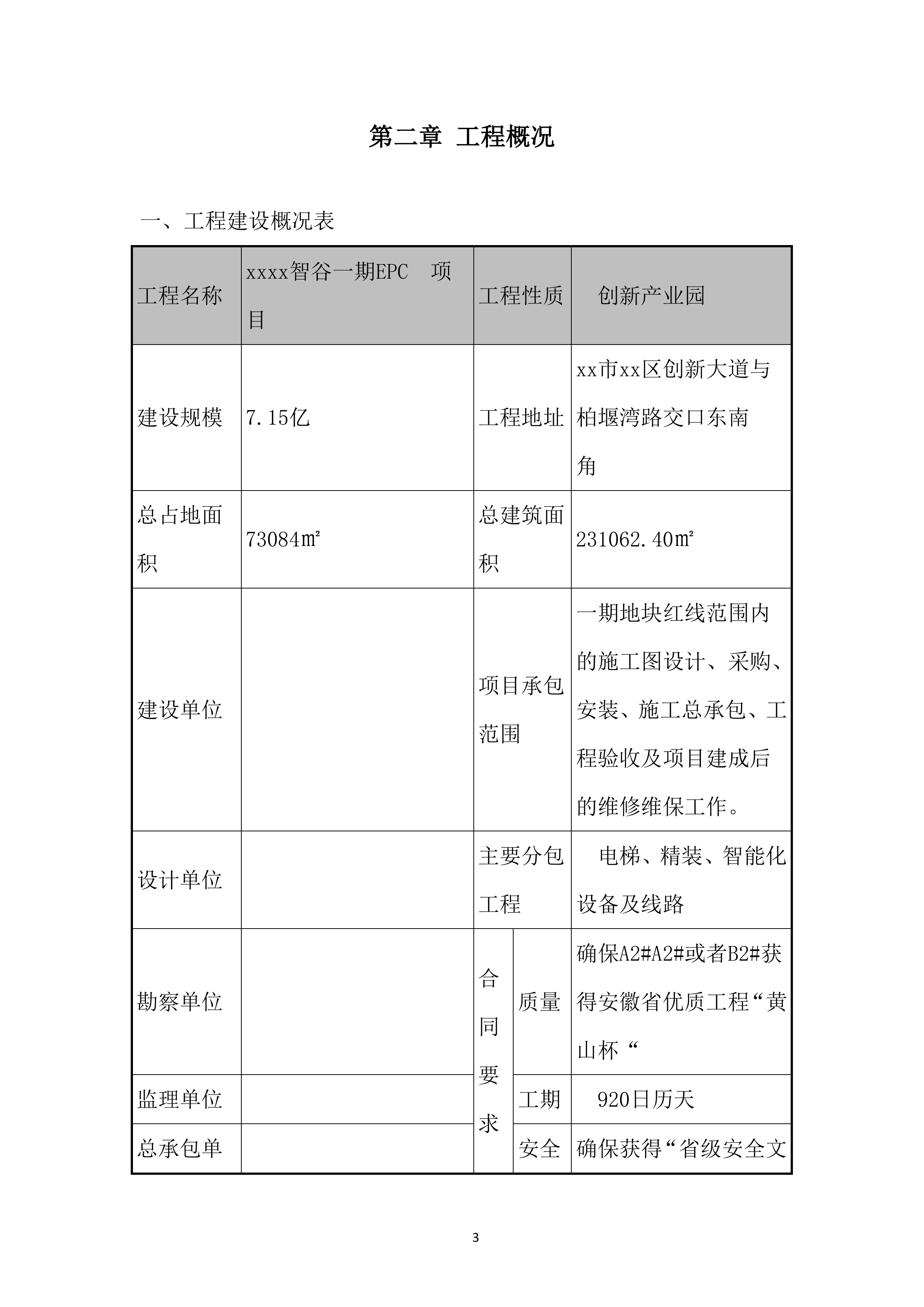

一、
工程建设概况表
工程名称
xxxx
智谷一期EPC
项目
工程性质
创新产业园
建设规模
7.15
亿
工程地址
xx
市
xx
区创新大道与柏堰湾路交口东南角
总占地面积
73084
㎡
总建筑面积
231062.40
㎡

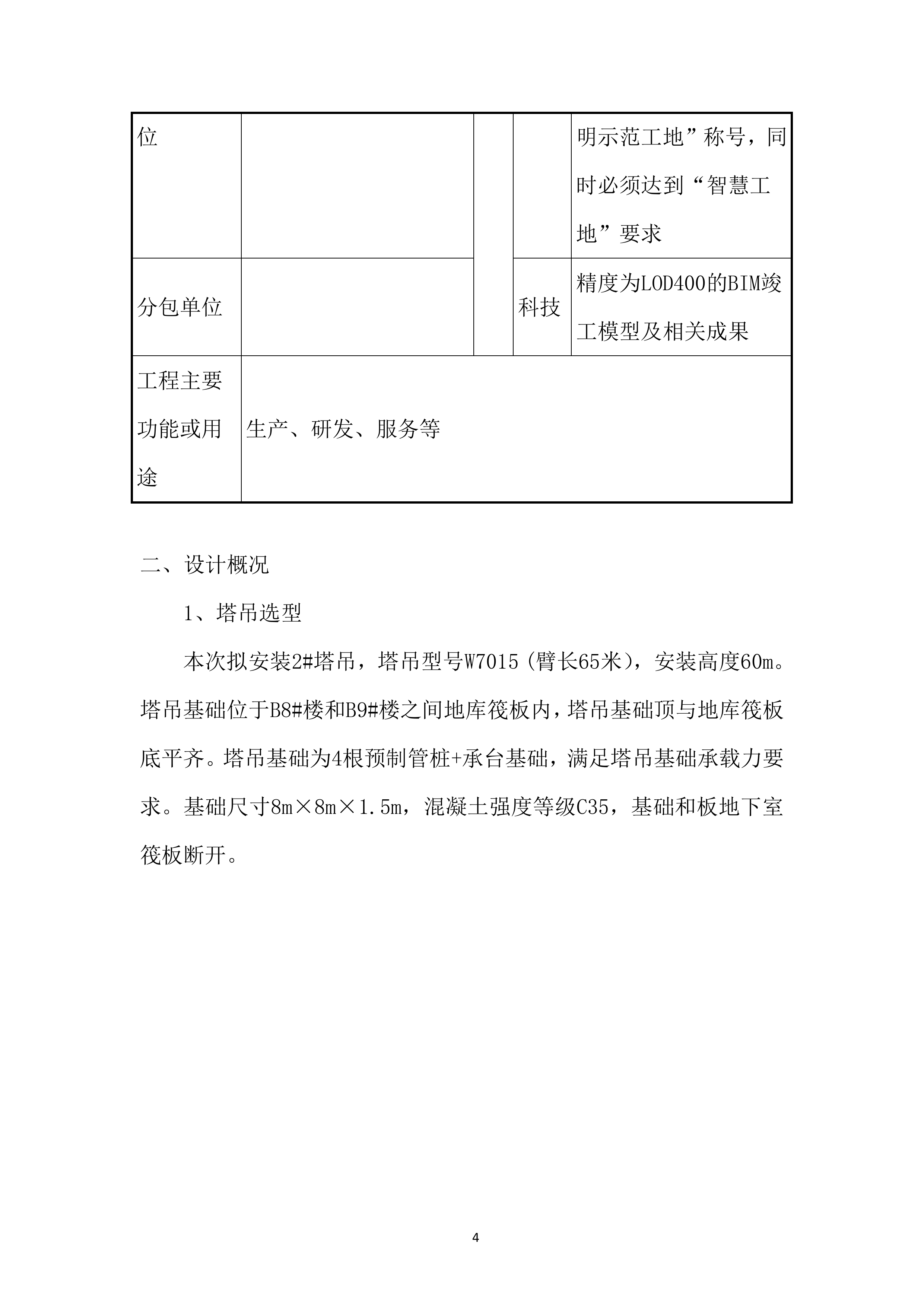

建设单位
项目承包范围
一期地块红线范围内的施工图设计、采购、安装、施工总承包、工程验收及项目建成后的维修维保工作。
设计单位
主要分包工程
电梯、精装、智能化设备及线路
勘察单位
合同要求
质量
确保A2#A2#或者B2#获得安徽省优质工程“黄山杯“
监理单位
工期
920
日历天
总承包单位
安全
确保获得“省级安全文明示范工地”称号,同时必须达到“智慧工地”要求
分包单位
科技
精度为LOD400的BIM竣工模型及相关成果
工程主要功能或用途
生产、研发、服务等
二、
设计概况
1、塔吊选型
本次拟安装
2#
塔吊,塔吊型号W7015 (臂长
6
5米),安装高度
6
0m。塔吊基础位于B
8#
楼和B
9
#楼之间地库筏板内,塔吊基础顶与地库筏板底平齐。塔吊基础为
4
根预制管桩+承台基础,满足塔吊基础承载力要求。基础尺寸8m
×8m
×
1.5m
,混凝土强度等级C
35
,基础和板地下室筏板断开。

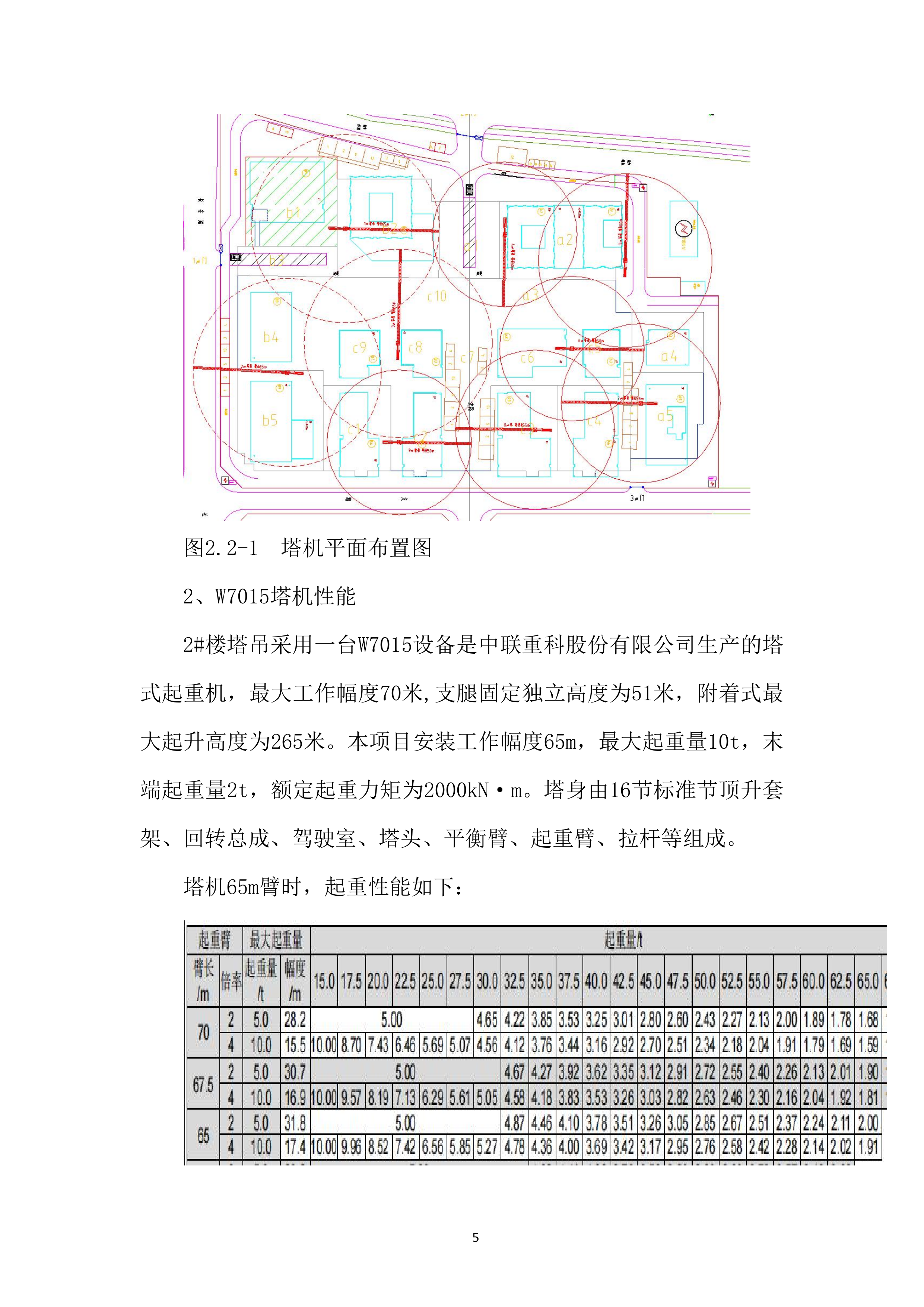

图2.2-
1
塔机平面布置图
2、W7015塔机性能
2
#楼塔吊采用一台W7015设备是中联重科股份有限公司生产的塔式起重机,最大工作幅度70米,支腿固定独立高度为51米,附着式最大起升高度为265米。本项目安装工作幅度65m,最大起重量10t,末端起重量2t,额定起重力矩为2000kN·m。塔身由16节标准节顶升套架、回转总成、驾驶室、塔头、平衡臂、起重臂、拉杆等组成。
塔机65m臂时,起重性能如下:
三、
工程施工条件
拟建工程位于
xx
市
xx
区创新大道与长安路交口东北侧。场地目前为农田、空地,场地西南侧为水塘,水深约
1.5~2.0
m,淤泥层厚度约
0.5~
1.7m。拟建场地地势东北高西南低,地形起伏较大。
勘察期间测得勘探孔孔口处地面标高为27.36~38.06m,高差10.70m
。
2.3.1 施工现场地质情况
根据本次钻探揭露
、
原位测试
分层,并结合室内土工试验定名
,该场地内各地层自上而下分布为:
①
层
素填土
(Qml)——层厚0.60~7.10
m
,层底标高27.36~38.06m
。灰褐色,以黏性土为主,表层含植物根茎,局部夹淤泥、碎石、砖块等,
结构松散,均匀性差。属于欠固结高压缩性土。
①
1层
淤泥
(Qml)——层厚
0.80~1.70m
,层底标高
26.94~29.04m。灰黑色,饱和,流塑状态,含少量腐殖质残骸,具微嗅味
。属于欠固结高压缩性土。
②
1层
粉质黏土
(Q
4
al+pl)——层厚
1.70~5.80m
,层底标高
23.15~27.78m。灰黄色、青灰色,湿,软塑
~
可塑状,含氧化铁、铁锰结核及少量灰白色高岭土,干强度低,韧性低。单桥静探Ps值为1.54~1.58MPa,平均值为1.56MPa;其实测标准贯入试验锤击数一般为4
~
6
击/30cm
,平均为5.1
击/30cm
。该层分布不均匀,属于中等压缩性土。

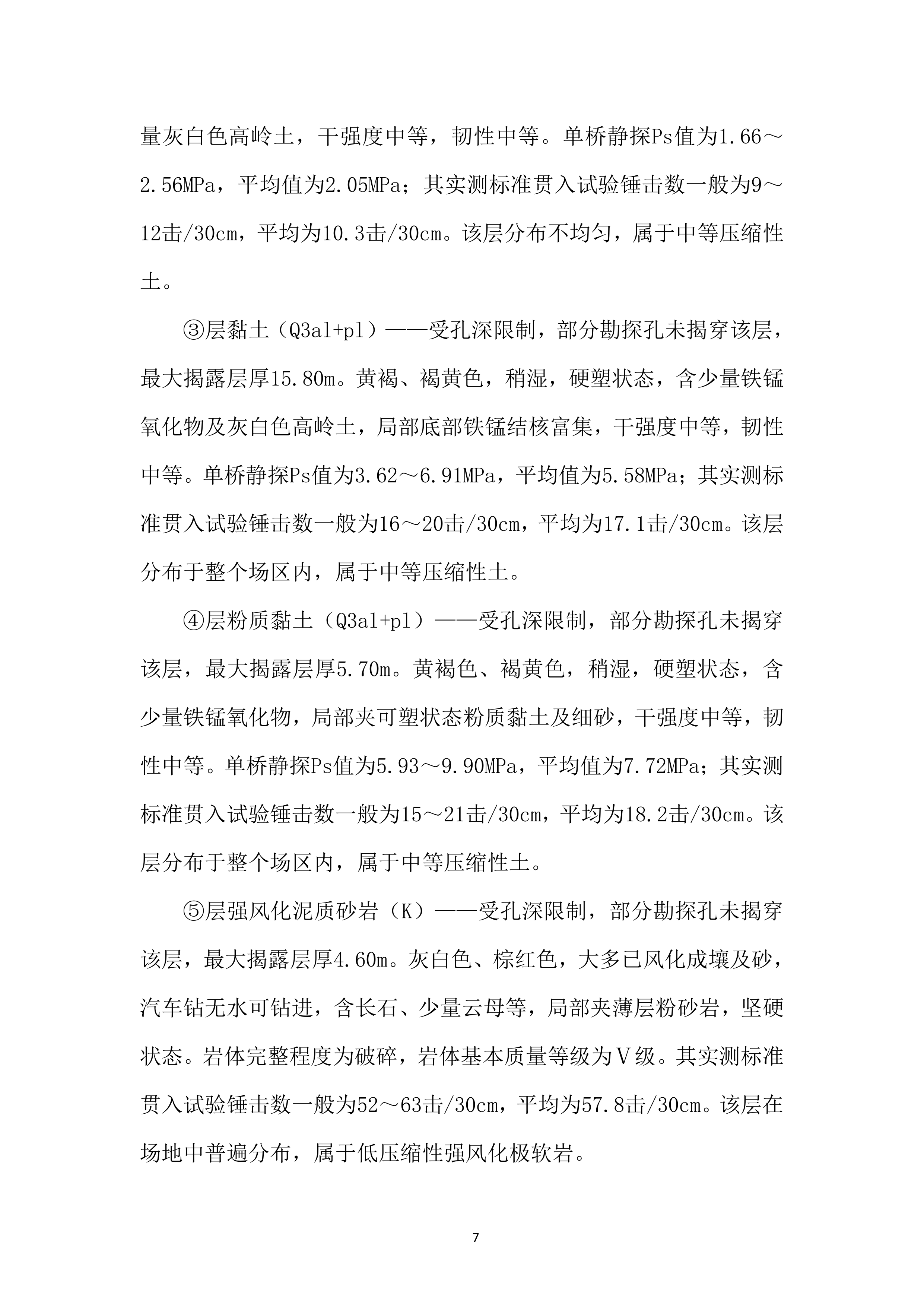

②2
层
黏土
(Q
4
al+pl)——层厚
0.70~4.30m
,层底标高
23.06~35.23m。灰黄色、黄褐色,稍湿,可塑状,含氧化铁、铁锰结核及少量灰白色高岭土,干强度中等,韧性中等。单桥静探Ps值为1.66~2.56MPa,平均值为2.05MPa;其实测标准贯入试验锤击数一般为9
~
12
击/30cm
,平均为10.3
击/30cm
。该层分布不均匀,属于中等压缩性土。
③
层
黏土
(Q
3
al+pl)——
受孔深限制,部分勘探孔未揭穿该层,最大揭露层厚15.8
0m
。黄褐、褐黄色,稍湿,硬塑状态,含少量铁锰氧化物及灰白色高岭土,局部底部铁锰结核富集,干强度中等,韧性中等。单桥静探Ps值为3.62~6.91MPa,平均值为5.58MPa;其实测标准贯入试验锤击数一般为16
~
20
击/30cm
,平均为17.1
击/30cm
。该层分布于整个场区内,属于中等压缩性土。
④
层
粉质黏土
(Q
3
al+pl)——
受孔深限制,部分勘探孔未揭穿该层,
最大揭露层厚5.7
0m
。
黄褐色、褐黄色,稍湿,硬塑状态,含少量铁锰氧化物,局部夹可塑状态粉质黏土及细砂,干强度中等,韧性中等。单桥静探Ps值为5.93~9.90MPa,平均值为7.72MPa;其实测标准贯入试验锤击数一般为15
~
21
击/30cm
,平均为18.2
击/30cm
。该层分布于整个场区内,属于中等压缩性土。
⑤
层
强风化泥质砂岩
(K)——
受孔深限制,部分勘探孔未揭穿该层,最大揭露层厚4.6
0m
。灰白色、棕红色,大多已风化成壤及砂,汽车钻无水可钻进,含长石、少量云母等,局部夹薄层粉砂岩,坚硬状态。岩体完整程度为破碎,岩体基本质量等级为
Ⅴ
级。其实测标准贯入试验锤击数一般为52
~
63
击/30cm
,平均为57.8
击/30cm
。该层在场地中普遍分布,属于低压缩性强风化极软岩
。

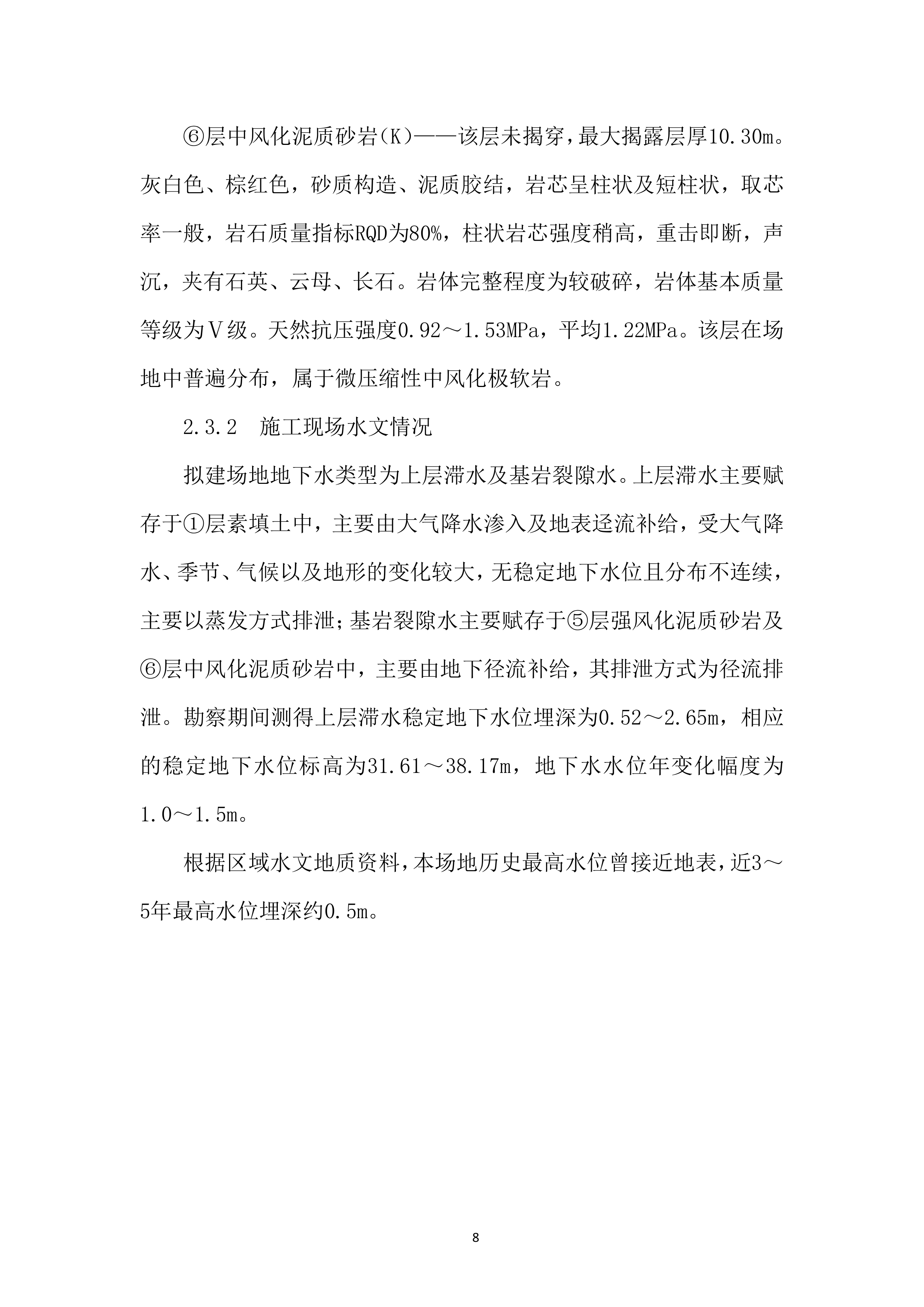

⑥层中风化泥质砂岩
(K)——
该层未揭穿,最大揭露
层厚10.30m
。灰白色、棕红色,砂质构造、泥质胶结,岩芯呈柱状及短柱状,取芯率一般,岩石质量指标
RQD为80%
,柱状岩芯强度稍高,重击即断,声沉,夹有石英、云母、长石。岩体完整程度为较破碎,岩体基本质量等级为Ⅴ级。天然抗压强度0.92
~
1.53
MPa
,平均1.22
MPa
。该层在场地中普遍分布,属于微压缩性中风化极软岩。
2.3.2 施工现场水文情况
拟建场地地下水类型为上层滞水及基岩裂隙水。上层滞水主要赋存于①层素填土中,主要由大气降水渗入及地表迳流补给,受大气降水、季节、气候以及地形的变化较大,无稳定地下水位且分布不连续,主要以蒸发方式排泄;基岩裂隙水主要赋存于⑤层强风化泥质砂岩及⑥层中风化泥质砂岩中,主要由地下径流补给,其排泄方式为径流排泄。勘察期间测得上层滞水稳定地下水位埋深为0.52~2.65m,相应的稳定地下水位标高为31.61~38.17m,地下水水位年变化幅度为1.0~1.5m。
根据区域水文地质资料,本场地历史最高水位曾接近地表,近3~5年最高水位埋深约0.5m。
第三
章
施工安排

一、
项目管理组织
表3
.1
-
1
总承包项目管理人员
部门
人员
职责
项目经理
负责总协调工作,负领导责任,施工人员组织,合理安排工序,进度计划考核,保证工作按要求有序进行
项目执行经理
1、施工人员组织,合理安排工序,进行方案交底,过程技术复核,保证工程质量满足要求;
2、负责图纸审核、设计变更、图纸的深化等工作;
3、参加组织施工方案的编制,审核技术交底;
项目总工
全面负责现场技术管理和复核、现场工作安排与协调
商务经理
负责洽商各种费用、签证收量,负责月报量或节点报量
安全总监
1、对本项目的安全生产管理工作负责,协助项目经理做好对有关安全生产法律、法规及规章制度的贯彻落实,并检查监督执行。

2、负责并参与本项目安全生产管理制度、安全技术措施计划和安全技术操作规程的制定工作,督促落实,并对起执行情况进行检查。
3、负责对现场违章作业、违章指挥、违反劳动纪律的人员和行为进行查处;正确分析、判断和处理各种事故隐患,参与事故隐患整改方案的编制,即是对隐患整改方案的落实情况进行检查;对现场存在重大隐患的专业性较强的项目,有权下达停工整改决定。
4、组织做好对现场人员的安全教育、培训与考核。
5、负责在有较大危险因素的工作和活动场所和有关设施、设备上设置明显的安全警示标志。
6、依据有关法律、法规和标准,做好对现场易燃易爆和有毒有害危险品及危险废弃物的管理;做好对现场安全设备、防护器材、急救器具和劳动防护用品的管理。
7、及时、如实地进行事故报告,做好事故现场保护工作,参与对事故的调查和处理。
技术工程师
负责方案执行情况检查、技术复核等
质量总监
1、负责工程质量的现场监督检查和质量验收。
2、负责一般不合格品的处置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定。
3、对劳务分包和施工班组提出质量奖罚。
4、质量验收文件的记录与整理。
测量兼试验工程师
负责定位放线和进场材料取样及送检及工程相关试验管理
物资工程师
负责审核材料进场申请,负责按照材料进场计划组织材料进场,负责材料报验总协调
材料工程师
负责按照材料进场计划组织材料进场,负责材料报验及协调
专业工程师
负责组织协调现场施工,负责施工现场材料堆场管理
表3.
1
-2
安装单位负责人及职责分工
职 务
姓 名
工 作 职 责
塔吊单位项目负责人
负责整个项目实施,保证工期、质量安全处于受控状态。
塔吊单位
技术负责人
负责技术方案制定,确保方案的正确性,科学性和可行性。

塔吊单位安全负责人
落实安全责任制度,负责检查,监督现场人、机、物安全性、可靠性,制止违章作业,消除可能存在的安全隐患。
现场工长
负责现场的统一安排和现场指挥。
安拆工
严守工作纪律,服从正确安排,正确使用劳保用品,防护齐全,严守工作岗位,严格遵循操作规程。
信号指挥
负责检查吊具、索具安全性,保证吊点正确,物件平稳,指挥信号清晰、明确。
电工
负责检查电器系统安全性,电器系统的维修维护,以及正确的操作规范,保证塔机正确安全使用。
塔吊司机
严守操作规程操作塔吊,检查塔吊各个限位保险部件是否正常,确保塔吊处于良好状态。
二、
项目管理目标
项目管理目标名称
目标值
工期
安装3天,拆除3天
质量目标
一次验收合格率100%
安全文明目标
特种作业人员持证上岗率100%;安全防护用品正确配备率100%;无高空坠落事故、触电事故、起重设备坍塌事故及重伤事故的发生。
绿色施工目标

推行“五节一环保”相关内容(塔吊吊臂设置LED节能灯带)
科技目标
/
三、
各项资源供应方式
3.
3
.1
劳务资源安排一览
表
施工项目名称
专业施工队名称
资质
要求
开始
施工时间
建设工期
分包方式
分包商
选择方式
责任人
塔吊安装
3
专业分包
项目选择
公司批准
塔吊拆除
3
专业分包
项目选择
公司批准
3
.3.2
大型机械设备采购供应安排一览表
机械设备名称
拟选供应商
提供方式
要求进场时间
计划出场时间
责任人
50t汽车吊
四、
施工流水段的划分及施工工艺流程
3.4.1
施工流水段划分
本次仅安装一台2#塔吊,无施工流水段划分需求。
3.4.2
施工工艺流程
1
安装流程:
安装塔身节→吊装爬升架→安装回转总成→安装塔帽总成→安装平衡臂总成→安装平衡臂总成→安装一块平衡重→吊装起重臂总成→吊装剩余平衡重→起升机构绕绳系统→接电源及试运转。
2
拆除流程:
拆卸前检查→塔机的配平→塔机降节→拆卸平衡臂配重→拆卸起重臂→拆卸平衡臂→拆卸司机室→拆卸塔顶→拆卸回转塔身→拆卸回转总成→拆卸爬升架及剩余的标准节、基节。
五、
工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
塔吊基础
混凝土
强度必须达到设计强度
90%
方可安装
运用
同条件试块,试验报告合格后方可安装
2
塔吊
节安装
起重
吊装作业,交叉作业
现场
施工位置进行隔离,无关人员禁止靠近;现场对作业人员严格执行持证上岗
;
塔司、起重指挥人员及作业人员作业前进行安全技术交底
第四
章
施工进度计划
本工程塔吊预计
xx
年
8
月
7
日开始安装,
xx
年
8
月
9
日安装完成,拆除工作
xx
年
1
月
30
日开始拆除,
xx
年2月2日拆除完成。塔吊安装前,基础必须经各方验收合格后方可进行。
序号
名称
开始时间
完成时间
工期
1
2#塔吊安装
2
2#塔吊拆除
第五
章
施工准备与资源配置计划
一、
施工准备计划
5.
1.1
技术准备
表5.
1.1
-1 技术文件准备计划一览表
序号
文件名称
编号
配备数量
保管部门
1
《建设工程安全生产管理条例》
2
《建筑起重机安全监督管理规定》
3
《混凝土结构设计规范》
4
《建筑地基基础工程施工质量验收标准》
5
《混凝土结构工程施工质量验收规范》
6
《建筑地基基础设计规范》
7
《建筑结构荷载规范》
8
《塔式起重机设计规范》
9
《钢结构设计标准》
10
《建筑施工安全检查标准》
11
《建筑机械使用安全技术规程》
12
《危险化学品重大危险源辨识》
13
《建筑施工安全检查标准》
14
《建筑施工高处作业安全技术规范》
15
《施工现场临时用电安全技术规范》
16
《
xxxx
智谷一期EPC》合同
1
7
《
xxxx
智谷一期EPC》施工图
1
8
《
xxxx
智谷一期EPC》招标文件
1
9
《
xxxx
智谷一期EPC》澄清公告
2
0
《
xxxx
智谷一期EPC》勘察报告
2
1
《W7015-8E塔式起重机使用说明书》
2
2
《W7015
-8E
塔式起重机操作手册》
2
3
《50T汽车吊使用说明书》
表5
.1.1-2
施工方案编制计划
序号
施工方案名称
编制单位
负责人
审批
计划完成时间
1
2#塔吊基础施工方案
表5.
1.1
-
3
技术复核和隐蔽验收计划表
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
防雷焊接预埋件
平面定位
2
塔身
垂直度
3
底座
标高
4
塔吊基节预埋
定位是否准确、固定是否牢靠
5
塔吊试运行
试运行各部件情况:顶升系统(液压站、油缸、顶升梁系统完好无渗漏,工作正常)重量限制器、变幅限位器、起重臂止挡等安全装置齐全、完好。
5
.1.2
现场准备
序号
设施名称
种类
数量(或面积)
设施构造
完成时间
责任人
1
临时道路
生产性设施
6m宽
2
汽车吊停放位
生产性设施
20m×20m
二、
资源配置计划
5
.2.1
劳动力配置计划
序号
类别
职务
数量
进场时间
责任人
1
技术组
技术员
1
2
测量员
1
3
班长
1
4
塔吊安装工
工人
5
5
电工
工人
1
6
钢筋工
工人
6
7
木工
工人
4
8
瓦
工
工人
6
9
安装工
工人
10
1
0
防水工
工人
6
5.2.2 施工机具配置计划
序号
名 称
规格型号
单位
数量
备 注
1
手动葫芦
5t
个
2
2
专用工具
主要是扳手
套
1
随机配置
3
安 全 帽
/
顶
10
4
安 全 带
/
条
10
5
起重用钢丝绳
6×37-1770-Ø24
根
4
长度L = 4 m
6
起重用钢丝绳
6×37-1770-Ø24
根
4
长度L = 8 m
7
起重用钢丝绳
6×37-1770-Ø24
根
4
长度L = 10 m
8
卸 扣
5吨
个
4
9
卸 扣
2.5吨
个
4
10
撬 棍
Φ30
根
2
12
大 锤
18磅
把
4
13
麻 绳
Φ18
米
50
14
铁 丝
8号
公斤
10
15
冲 销
Φ24
根
2
长度L = 300mm
16
劳保用品
手套、防滑鞋等
套
若干
根据需要配置
17
电工用品
工具包.绝缘手套万能表等
若干
根据需要配置
5
.2.3
测量计量仪器配置计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
水准仪
B
1台
测量放线
2
GPS
B
1台
测量防线
第六
章
施工方法及工艺要求
一、
方案及技术参数
1
塔机整机性能参数表
表6.1.1 W7015塔机整机性能参数
项目
单位
参数
型号
/
W
7015
额定起重力矩
t.m
200
最大起重力矩
t.m
234
最大起重里/幅度
t.m
10/15.8
最大工作幅度/吊重
m/t
70/1.5
臂长组合
m
70/65/60/55/50
/
45/40/35/30
独立高度
m
60(E塔身)V51(M塔身)
容绳量
m
530
最大起升速度
m/min
95
变幅速度
m/min
0~75
回转速度
r/min
0~0.7
2
汽车吊吊重分析
1)
汽车吊吊装部件
表6
.1.2-1
汽车吊吊装部件重量表
W7015零部件重量表
部件名称
重量(kg)
备注
基础节
4120
/
标准节
1730
含通道
爬升架
4770
含顶升横梁、顶升油缸、泵站等
回转总成
4100
含司机室
过渡节
1760
/
第一块平衡重
3450
65起重臂平衡重
3.45x4+2.1x2
共18T
65米起重臂组合
部件名称
重量(Kg)
部件名称
重量(Kg)
根节臂总成
2680
六节臂总成
390
二节臂总成
1730
七节臂总成
370
三节臂总成
1360
八节臂总成
540
四节臂总成
630
臂端节总成
130
五节臂总成
830
变幅小车
380
65米起重臂组成
臂节①+臂节②+臂节③+臂节④+臂节⑤+臂节⑥+臂节+⑦+臂节⑧+臂端节
65米平衡臂组合
部件名称
重量(Kg)
部件名称
重量(Kg)
平衡臂总成
3.76(不含起升机构)
平衡臂后臂节
1140
平衡臂前臂节
2620
2)
起重机械选型
表
6
.
1.2
-
2
50T汽车吊额定起重表
不支第五支腿,吊臂位于起重机前方或后方;支起第五支腿,吊臂位于侧方、后方、前方
工作半径(m)
主臂长度(m)
10.70
18.00
25.40
32.75
40.10
3.0
50.00
3.5
43.00
4.0
38.00
4.5
34.00
5.0
30.00
24.70
5.5
28.00
23.50
6.0
24.00
22.20
16.30
6.5
21.00
20.00
15.00
7.0
18.50
18.00
14.10
10.20
8.0
14.50
14.00
12.40
9.20
7.50
9.0
11.50
11.20
11.10
8.30
6.50
10.0
9.20
10.00
7.50
6.00
12.0
6.40
7.50
6.80
5.20
14.0
5.10
5.70
4.60
16.0
4.00
4.70
3.90
18.0
3.10
3.70
3.30
20.0
2.20
2.90
2.90
22.0
1.60
2.30
2.40
24.0
1.80
2.00
26.0
1.40
1.50
28.0
1.20
30.0
0.90
各臂伸缩率
(%)
二
0
100
100
100
100
三
0
0
33
66
100
四
0
0
33
66
100
五
0
0
33
66
100
钢丝绳倍率
12
8
5
4
3
吊钩重量
0.515
0.215
根据W7015塔机各主要组件的重量及起重高度和作业半径的实际情况,最大组件
(起重臂总成)重量为
10
吨,所需起升高度为1
7
米;50T汽车吊在8米范围内,臂杆伸出25.4米,吊载额定起重量为12.4吨,吊载的
65
%可满足吊装需要。其余构件中爬升架重量为4.7吨,所需起升高度为
19
米;50T汽车吊在8米范围内,臂杆伸出25.4米,吊载额定起重量为12.4吨,吊载的4
8
%可满足吊装需要。故使用50T汽车吊能够满足塔吊安装需要,吊装时主臂弯曲挠度为向下吊车大臂与塔吊结构件最小距离5米,所以吊车大臂与塔身无碰撞。
3
停靠吊运点部位地基承载力复核计算
作为运输及安装部位的路基要达到一定的承载力,不满足的部位必须要进行有效的处理,满足承载力条件后方可进行相应地吊装作业。
现场已完成塔吊附近的临时道路的混凝土浇筑,塔吊安装过程中汽车吊停放在临时道路上,并且在汽车吊支腿处铺增设1500×6000×15mm钢板。吊车停放处地基承载力验算如下(汽车吊单腿支反力计算):
汽车吊自重
配重重量
支腿间距
40t
0t
5.75×6.9m
计算工况:
F=(40÷4)+(7.65×8)÷(√5.75²+6.9²)=10.+6.8=16.8t
根据以上计算工况可知,汽车吊的单腿最大支反力为16.8t;汽车吊每支腿下放垫放9㎡的钢板,现场吊装区域其承载力特征值为240kPa。现场吊装时,在汽车吊4个支腿处各垫设9m²的钢板。
汽车吊单腿受力最大处承载力为:16800㎏,根据规范已知1KPa=102㎏/㎡,60×102×9=55080㎏/㎡
16800㎏/㎡<55080㎏/㎡,故吊装区域地面承载力满足汽车吊装要求。
根据计算该地基可满足汽车承载力。为安全考虑,可在汽车吊支腿位置铺洒10cm碎石增加承载力。
4
塔吊安装所使用的吊索主要选用抗拉强度1700MP的6×37+1- Ø24mm的纤维芯钢丝绳。
1)选用塔吊最重部件单件起重臂分析:W7015塔吊最重构件单件为起重臂总成,重量为10.2t,使用四绳吊装,并控制吊索与垂直线的夹角不大于45度,因此,每根钢丝绳所承受的最大拉力为:
P=10.2/4/cos45/0.82=4.4t
故钢丝绳的许用拉力应不小于4.4t。
由于塔吊吊装的钢丝绳主要为承重,取其安全系数为6,则每根钢丝绳的最小破断拉力为6×4.4×9.8÷0.82=286.8kN,从钢丝绳(6×37+1)主要技术参数表(GB 8918-2006)中查得,选用抗拉强度1700MPa、直径为24mm的钢丝绳(最小破断拉力为301kN),可以满足安全吊装需求。
二、
施工工艺流程
1
安装流程:
安装塔身节→吊装爬升架→安装回转总...
智谷一期EPC工程吊安拆投标方案.docx
