文库 工程类投标方案 其他

保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx

DOCX   90页   下载583   2026-01-25   浏览33   收藏17   点赞912   评分-   36746字   10.00
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第1页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第2页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第3页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第4页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第5页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第6页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第7页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第8页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第9页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第10页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第11页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第12页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第13页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第14页
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx 第15页
剩余75页未读, 下载浏览全部

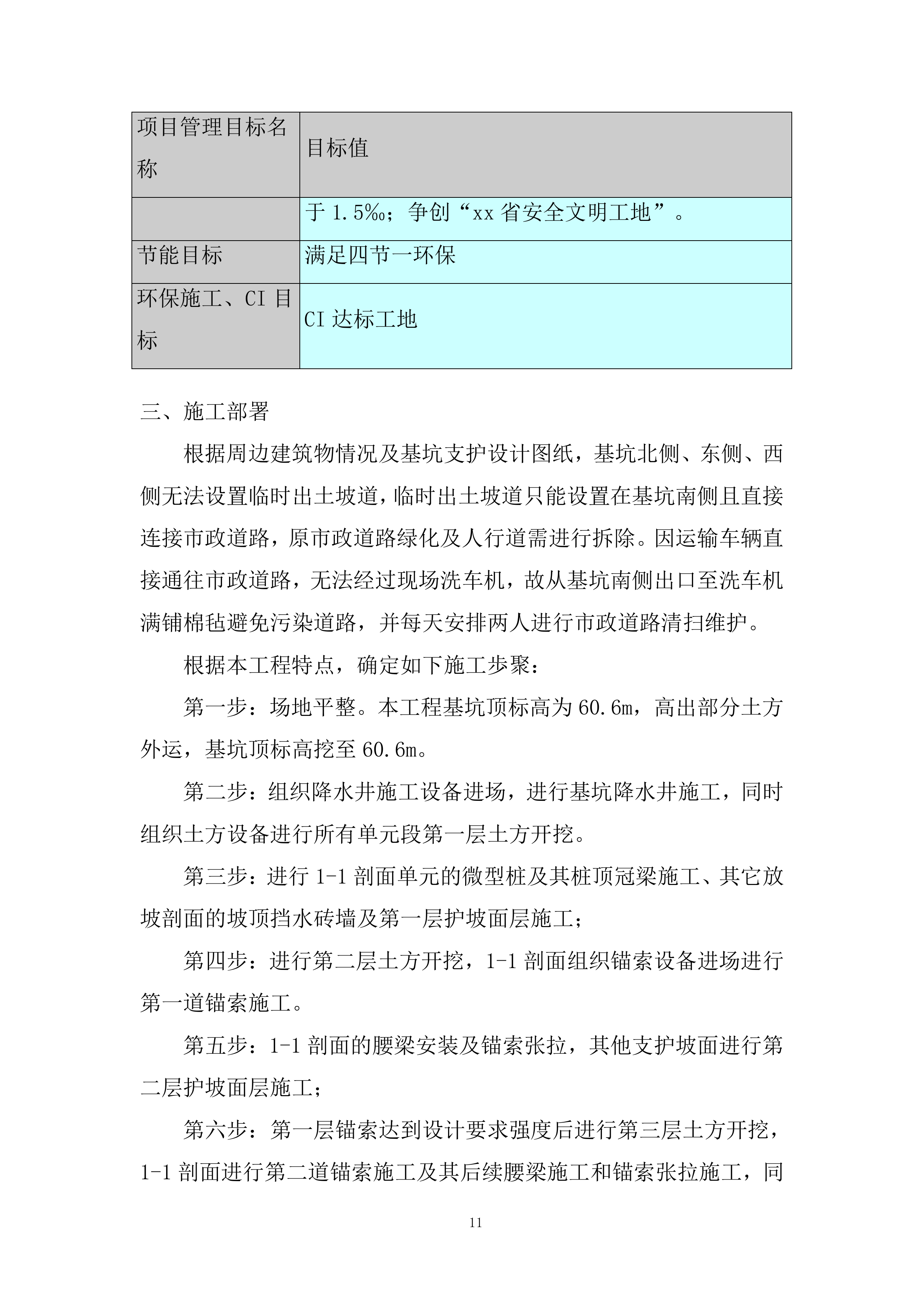

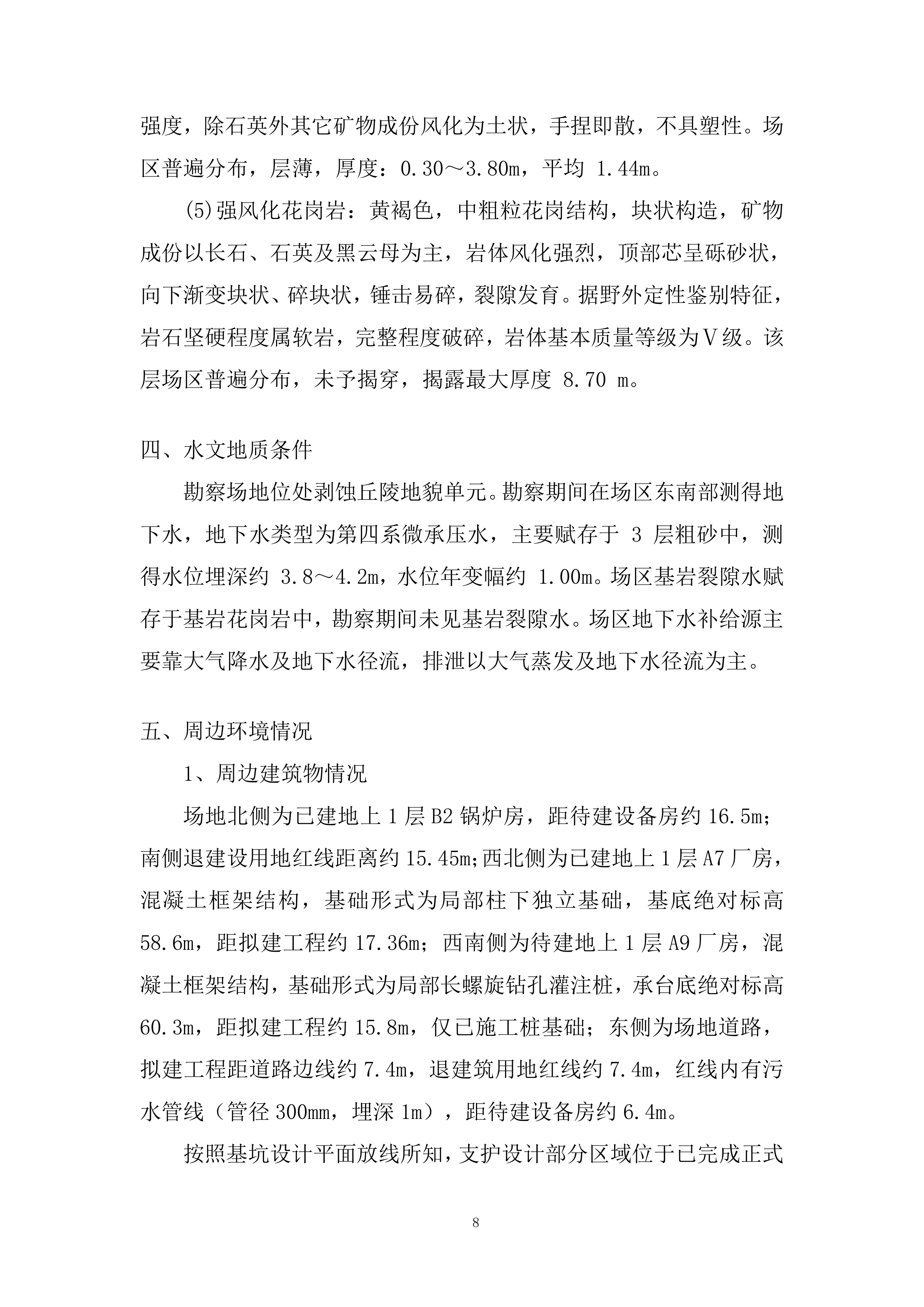

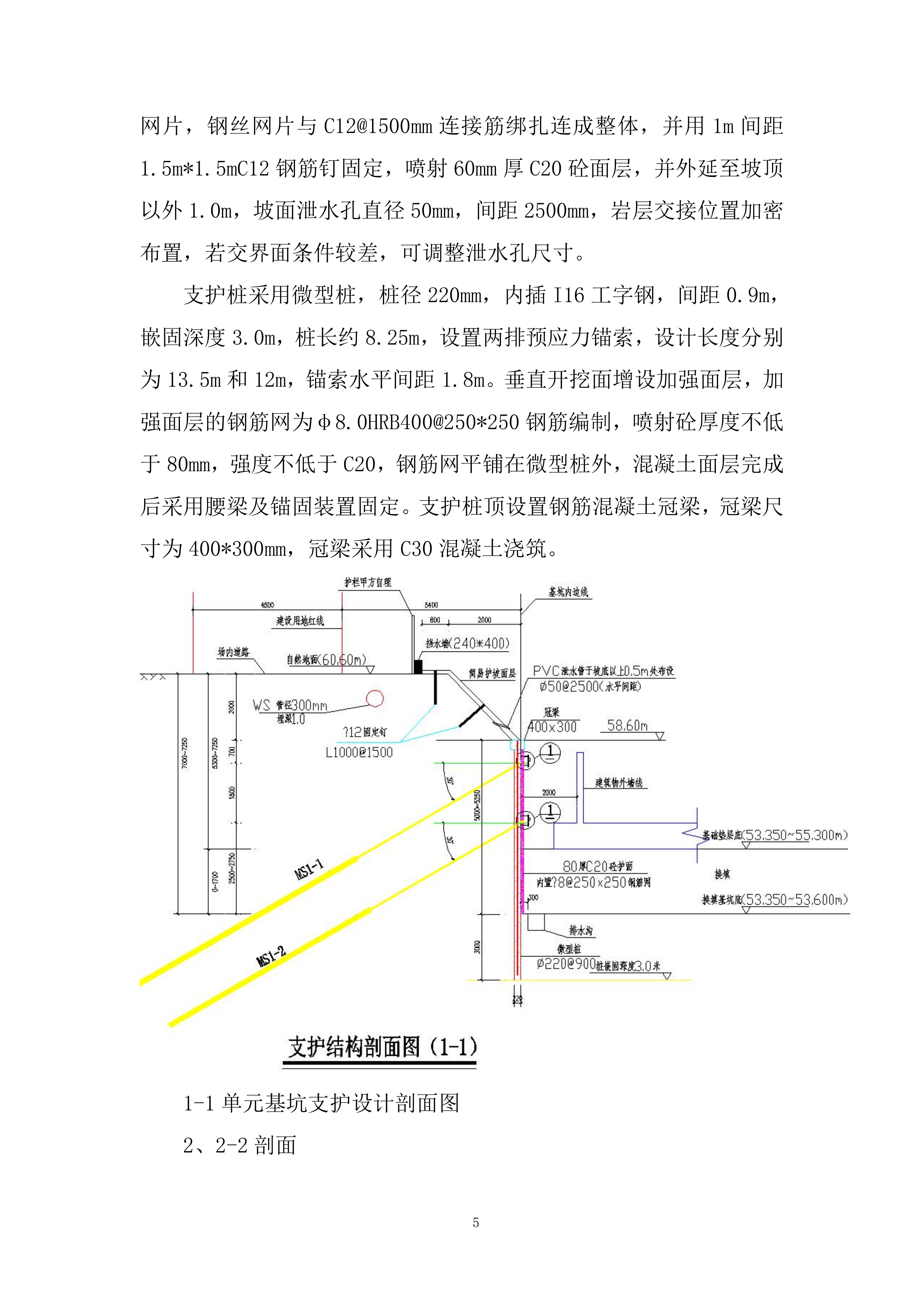

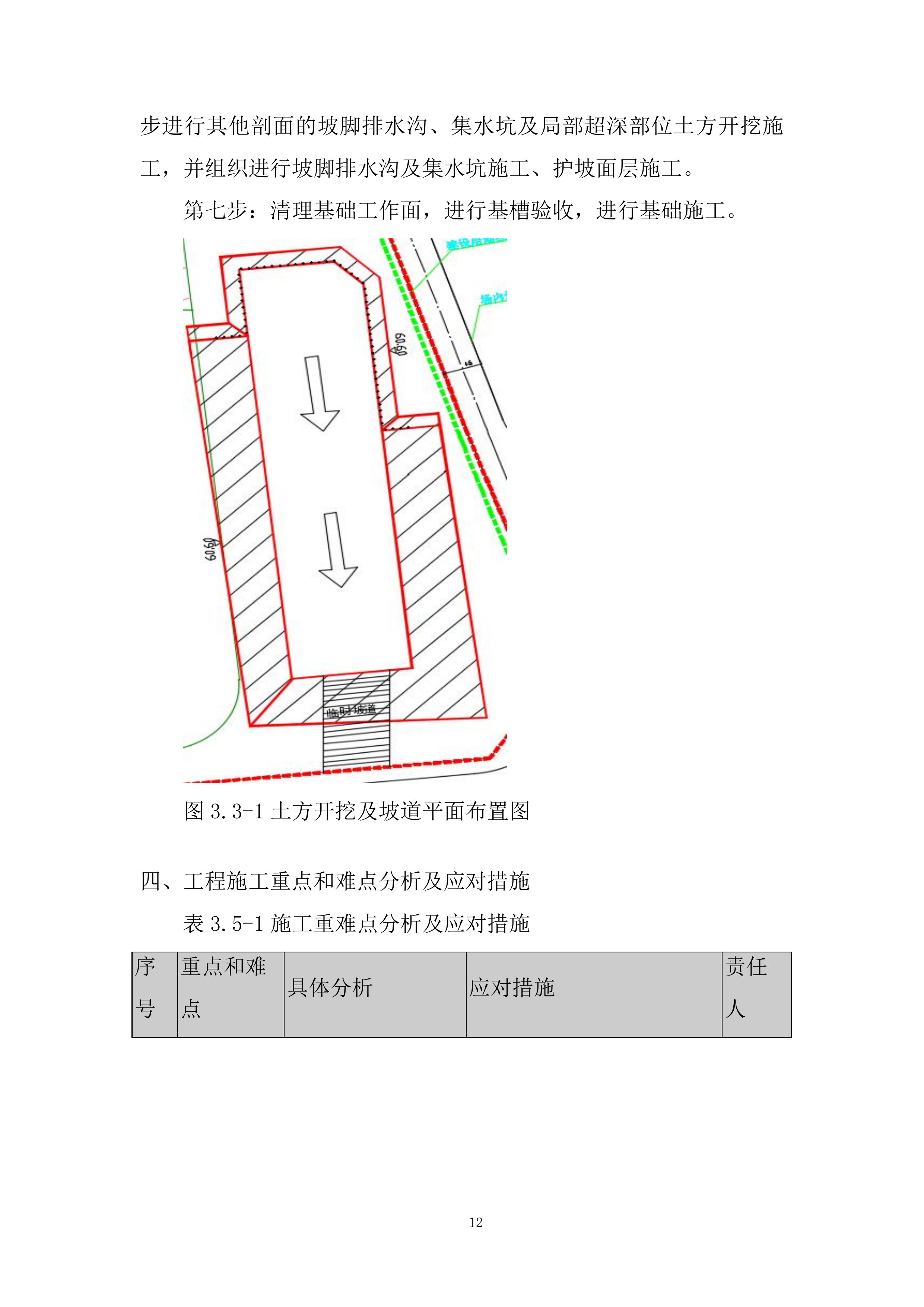

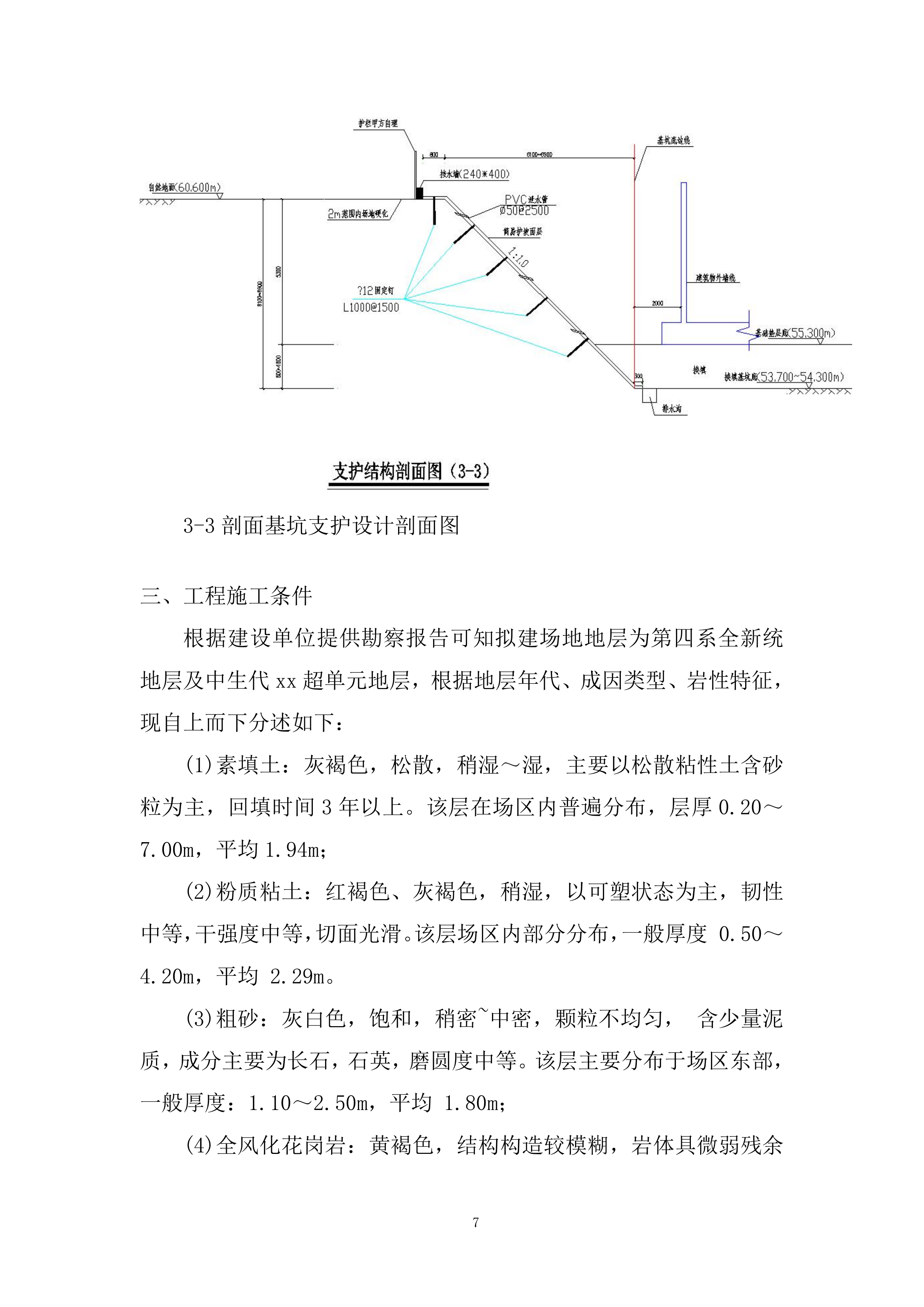

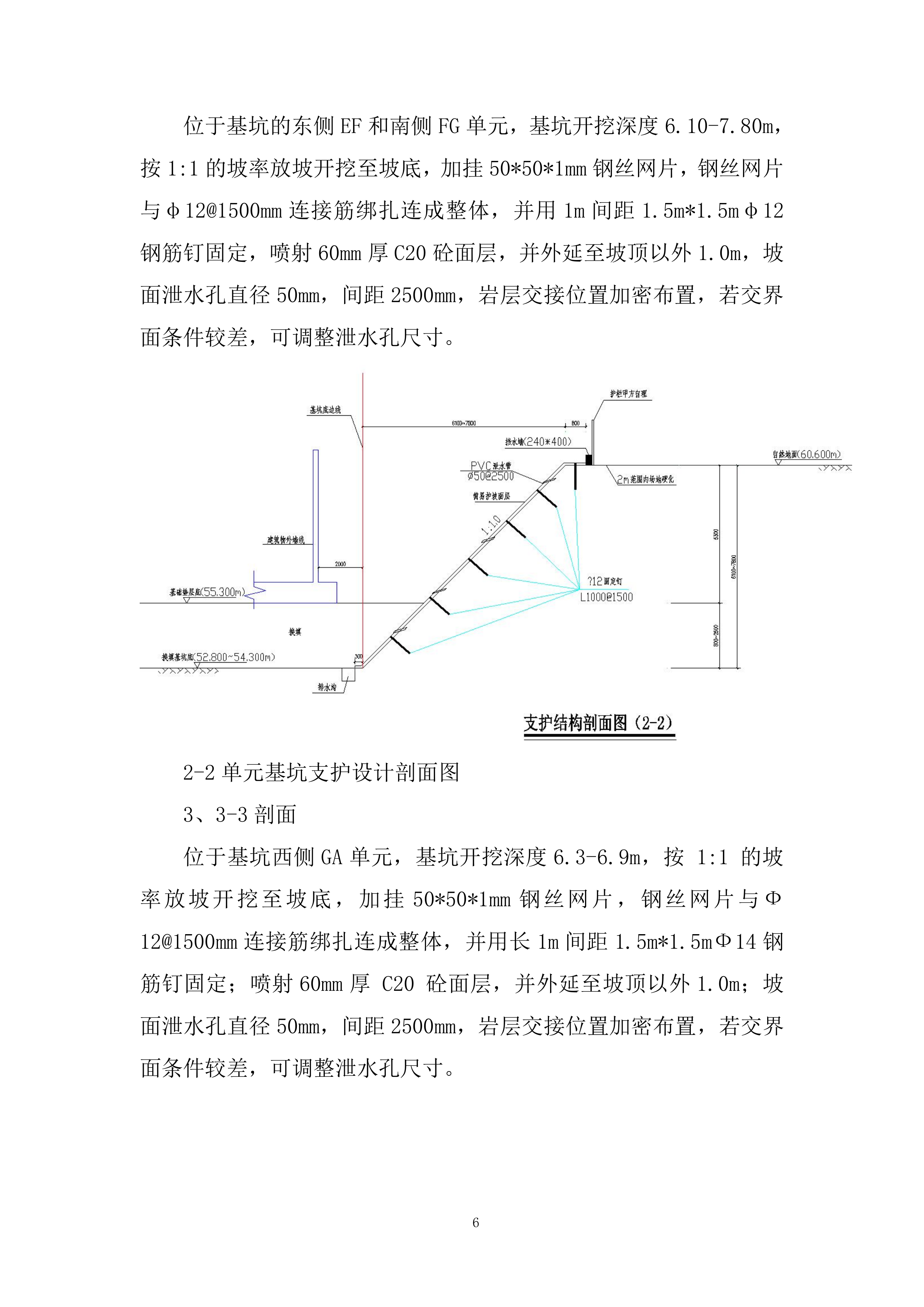

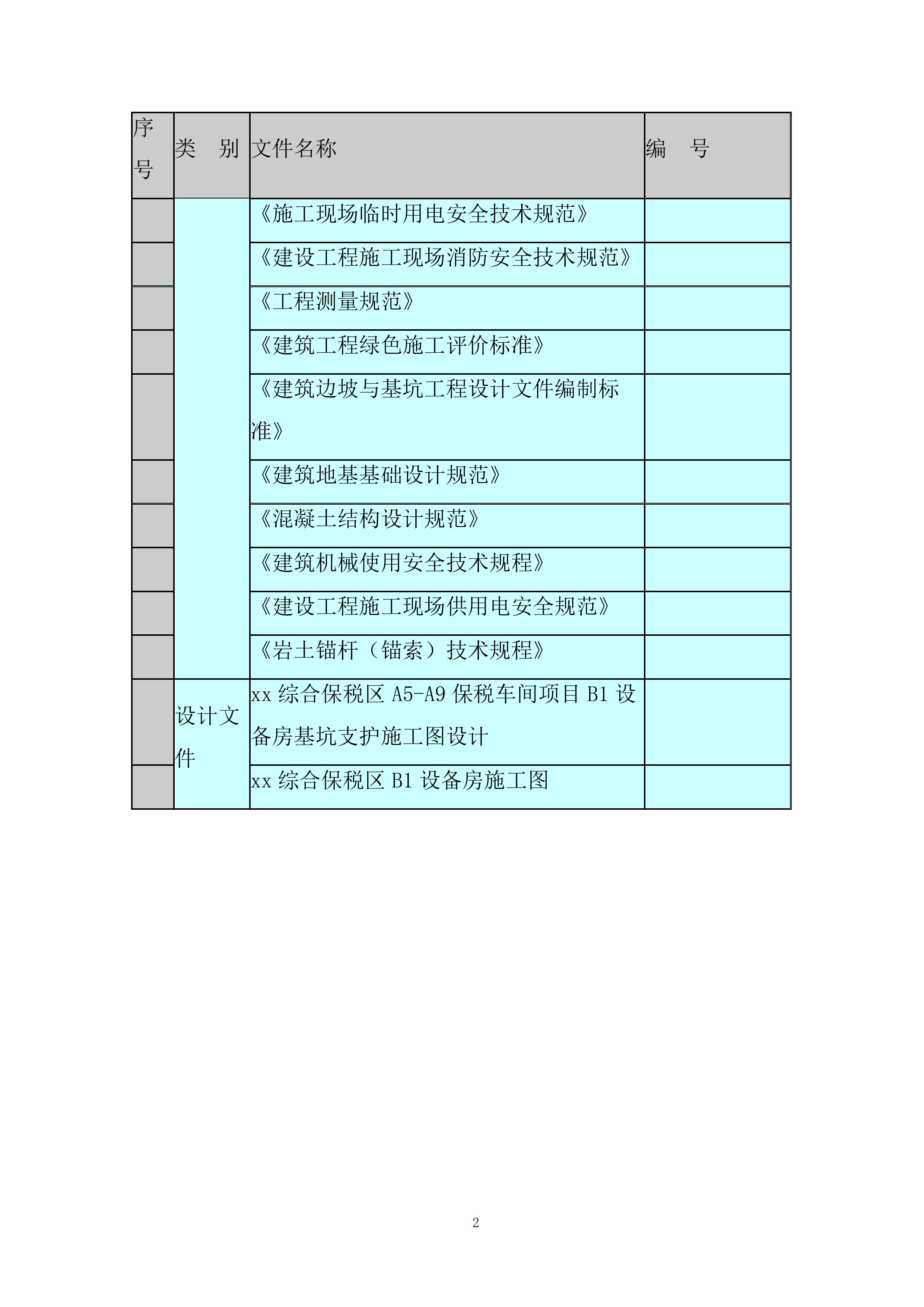

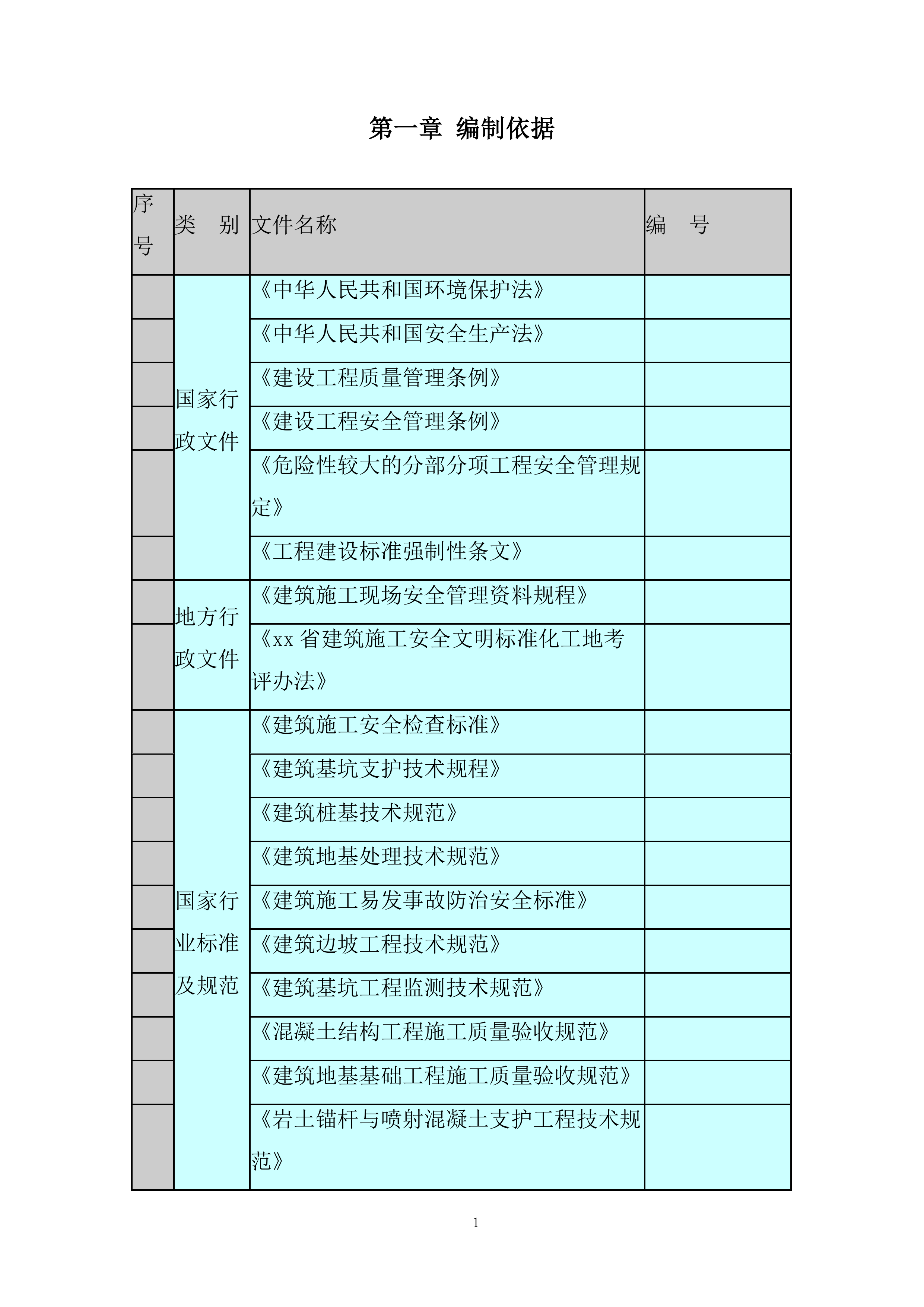

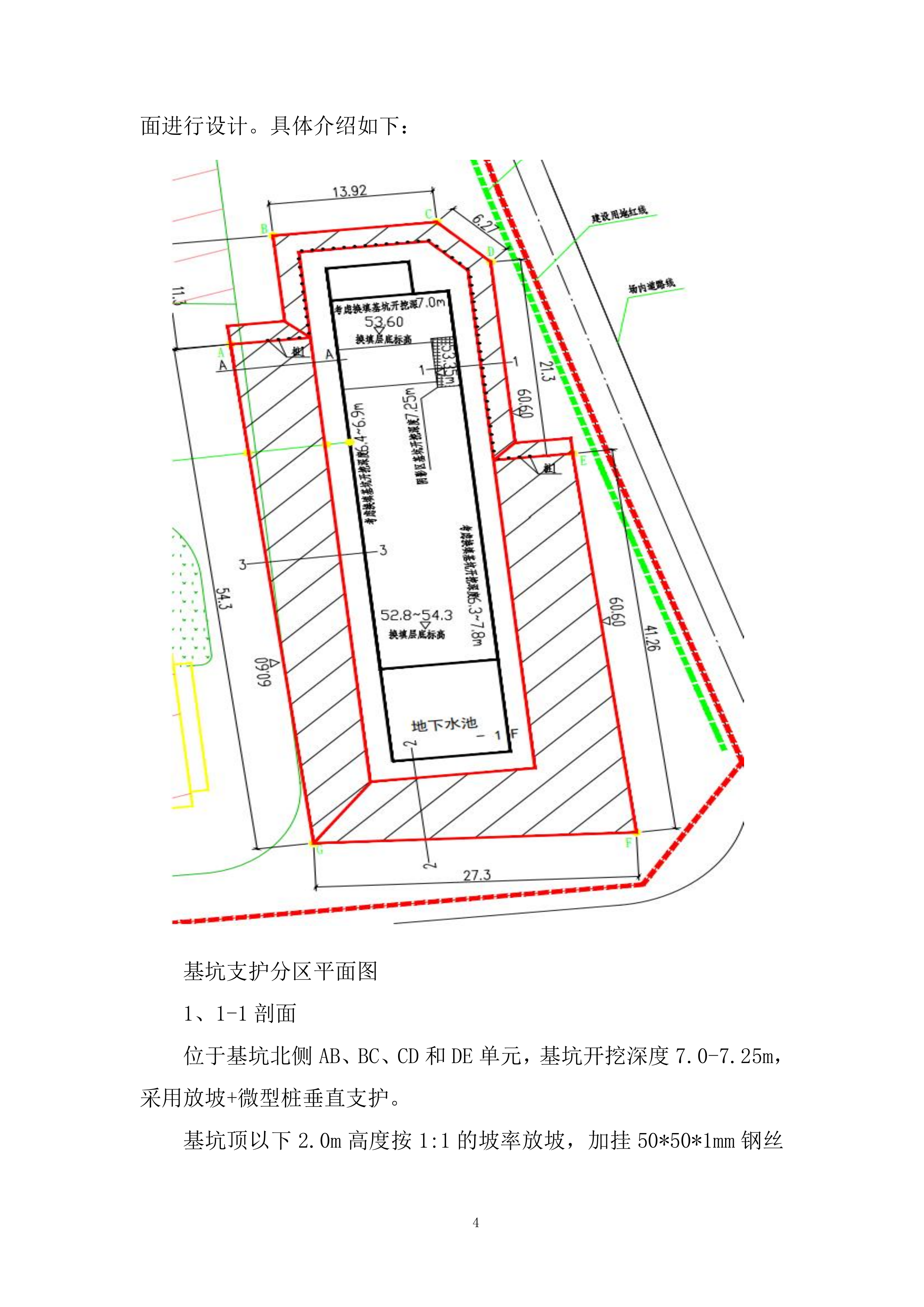

保税车间项目设备房 基坑开挖 、 降水及 支护专项施工 投标 方案 目 录 第一章 编制依据 1 第二 章 工程概况 3 一、 工程建设概况 3 二、 设计概况 3 三、 工程施工条件 7 四、 水文地质条件 8 五、 周边环境情况 8 第三 章 施工安排 10 一、 项目管理组织 10 二、 项目管理目标 10 三、 施工部署 11 四、 工程施工重点和难点分析及应对措施 12 第四 章 施工进度计划 14 第五 章 施工准备与资源配置计划 15 一、 施工准备工作 15 二、 资源配置计划 17 第六 章 施工方法及工艺要求 20 一、 施工工艺流程 20 二、 施工要点 20 三、 质量标准 34 第七 章 基坑监测 36 一、 监测方案设计依据 36 二、 监测点及基准点布置 36 三、 监测技术要求 37 四、 巡视检查 38 五、 监测内容 38 六、 监测频率 39 七、 监测信息反馈 40 八、 监测项目的报警值 40 第八 章 应急救援 42 一、 应急响应 42 二、 应急救援装备 44 三、 应急救援演练 44 四、 深基坑存在危险因素及预防、应急措施 45 第九 章 安全管理计划 50 一、 职业健康安全管理目标 50 二、 安全组织管理机构 50 三、 安全管理职责分工 51 四、 职业健康安全重大危险源 54 五、 职业健康安全资源配置计划 55 六、 施工现场安全生产管理制度 56 七、 安全保证措施 57 八、 起重设备使用注意事项 60 九、 锚索施工注意事项 61 十、 挂网喷砼注意事项 62 第十 章 进度管理计划 63 第十一 章 质量管理计划 67 第十二 章 环境管理计划 74 第十三 章 资源节约管理计划 79 第十四章 冬季施工措施 83 第一章 编制依据 序号 类 别 文件名称 编 号 国家行政文件 《中华人民共和国环境保护法》 《中华人民共和国安全生产法》 《建设工程质量管理条例》 《建设工程安全管理条例》 《危险性较大的分部分项工程安全管理规定》 《工程建设标准强制性条文》 地方行政文件 《建筑施工现场安全管理资料规程》 《 xx 省建筑施工安全文明标准化工地考评办法》 国家行业标准及规范 《建筑施工安全检查标准》 《建筑基坑支护技术规程》 《建筑桩基技术规范》 《建筑地基处理技术规范》 《建筑施工易发事故防治安全标准》 《建筑边坡工程技术规范》 《建筑基坑工程监测技术规范》 《混凝土结构工程施工质量验收规范》 《建筑地基基础工程施工质量验收规范》 《岩土锚杆与喷射混凝土支护工程技术规范》 《施工现场临时用电安全技术规范》 《建设工程施工现场消防安全技术规范》 《工程测量规范》 《建筑工程绿色施工评价标准》 《建筑边坡与基坑工程设计文件编制标准》 《建筑地基基础设计规范》 《混凝土结构设计规范》 《建筑机械使用安全技术规程》 《建设工程施工现场供用电安全规范》 《岩土锚杆(锚索)技术规程》 设计 文件 xx 综合保税区 A5-A9保税车间项目B1设备房基坑支护施工图设计 xx综合保税区B1设备房施工图 第二 章 工程概况 一、 工程建设概况 表2.1-1工程建设概况一览表 工程名称 xx综合保税区A5-A9保税车间项目B1设备房 工程性质 深基坑 建设规模 基坑周长约141m, 基坑深度为6.1~7.8m 工程地址 xx省xx市xx区 xx镇 建设单位 xx中建八局建设发展有限公司 项目承包范围 合同范围内的基坑支护 工程的施工 设计单位 主要工程 基坑支护工程的施工 勘察单位 合同 要求 质量 合格 监理单位 工期 按合同要求 总承包单位 安全 轻伤频率控制在0.15%以内。责任事故死亡率为零,无重大工伤事故、火灾事故和恶性中毒事件 工程主要功能或用途 xx综合保税区 B1设备房 二、 设计概况 根据本基坑支护设计方案可知整个基坑平面划分为 3 个支护剖面进行设计。具体介绍如下: 基坑支护分区平面图 1、 1-1剖面 位于基坑北侧AB、BC、CD和DE单元,基坑开挖深度7.0-7.25m,采用放坡+微型桩垂直支护。 基坑顶以下2.0m高度按1:1的坡率放坡,加挂50*50*1mm钢丝网片,钢丝网片与C12@1500mm连接筋绑扎连成整体,并用1m间距1.5m*1.5mC12钢筋钉固定,喷射60mm厚C20砼面层,并外延至坡顶以外1.0m,坡面泄水孔直径50mm,间距2500mm,岩层交接位置加密布置,若交界面条件较差,可调整泄水孔尺寸。 支护桩采用微型桩, 桩径2 2 0mm,内插I1 6 工字钢,间距0.9m, 嵌固深度3.0m,桩长约8.25m, 设置 两 排预应力锚索, 设计 长度 分别为13.5 m 和12m ,锚索水平间距1.8m。垂直开挖面增设加强面层,加强面层的钢筋网为φ 8 .0HRB400@2 5 0*2 5 0钢筋编制,喷射砼厚度不低于80mm,强度不低于C20,钢筋网平铺在微型桩外,混凝土面层完成后采用腰梁及锚固装置固定。 支护桩顶设置钢筋混凝土冠梁,冠梁尺寸为 400*300mm,冠梁采用C30混凝土浇筑。 1-1单元 基坑支护设计 剖面 图 2、 2-2剖面 位于基坑的东侧EF和南侧FG单元,基坑开挖深度6.10-7.80m , 按1:1的坡率放坡开挖至坡底,加挂50*50*1mm钢丝网片,钢丝网片与φ12@1500mm连接筋绑扎连成整体,并用1m间距1.5m*1.5mφ12钢筋钉固定,喷射60mm厚C20砼面层,并外延至坡顶以外1.0m,坡面泄水孔直径50mm,间距2500mm,岩层交接位置加密布置,若交界面条件较差,可调整泄水孔尺寸。 2-2单元 基坑支护设计 剖面 图 3、 3-3剖面 位于基坑西侧GA单元 , 基坑开挖深度6.3-6.9m, 按 1: 1 的坡率放坡开挖至坡底,加挂50 * 50 *1mm 钢丝网片 , 钢丝网片与Ф 12@1500mm连接筋绑扎连成整体,并用长1m间距1.5m*1.5mФ14钢筋钉固定; 喷射 6 0mm 厚 C20 砼面层,并外延至坡顶以外1.0m ;坡面泄水孔直径 50mm,间距2500mm,岩层交接位置加密布置 , 若交界面条件较差,可调整泄水孔尺寸。 3-3剖面 基坑支护设计 剖面 图 三、 工程施工条件 根据建设单位提供勘察报告可知拟建场地地层为第四系全新统地层及中生代xx超单元地层,根据地层年代、成因类型、岩性特征,现自上而下分述如下: (1)素填土:灰褐色,松散,稍湿~湿,主要以松散粘性土含砂粒为主,回填时间3年以上。该层在场区内普遍分布,层厚0.20~7.00m,平均1.94m; (2)粉质粘土:红褐色、灰褐色,稍湿,以可塑状态为主,韧性中等,干强度中等,切面光滑。该层场区内部分分布,一般厚度 0.50~4.20m,平均 2.29m。 (3)粗砂:灰白色,饱和,稍密~中密,颗粒不均匀, 含少量泥质,成分主要为长石,石英,磨圆度中等。该层主要分布于场区东部,一般厚度:1.10~2.50m,平均 1.80m; (4)全风化花岗岩:黄褐色,结构构造较模糊,岩体具微弱残余强度,除石英外其它矿物成份风化为土状,手捏即散,不具塑性。场区普遍分布,层薄,厚度:0.30~3.80m,平均 1.44m。 (5)强风化花岗岩:黄褐色,中粗粒花岗结构,块状构造,矿物成份以长石、石英及黑云母为主,岩体风化强烈,顶部芯呈砾砂状,向下渐变块状、碎块状,锤击易碎,裂隙发育。据野外定性鉴别特征,岩石坚硬程度属软岩,完整程度破碎,岩体基本质量等级为Ⅴ级。该层场区普遍分布,未予揭穿,揭露最大厚度 8.70 m。 四、 水文地质条件 勘察场地位处剥蚀丘陵地貌单元。勘察期间在场区东南部测得地下水,地下水类型为第四系微承压水,主要赋存于 3 层粗砂中,测得水位埋深约 3.8~4.2m,水位年变幅约 1.00m。场区基岩裂隙水赋存于基岩花岗岩中,勘察期间未见基岩裂隙水。场区地下水补给源主要靠大气降水及地下水径流,排泄以大气蒸发及地下水径流为主。 五、 周边环境情况 1、周边建筑物情况 场地北侧 为已建地上 1层B2锅炉房 , 距待建设备房约 16.5m;南侧退建设用地红线距离约15.45m;西北侧为已建地上1层A7厂房,混凝土框架结构,基础形式为局部柱下独立基础,基底绝对标高58.6m,距拟建工程约17.36m;西南侧为待建地上1层A9厂房,混凝土框架结构,基础形式为局部长螺旋钻孔灌注桩,承台底绝对标高60.3m,距拟建工程约15.8m,仅已施工桩基础;东侧为场地道路,拟建工程距道路边线约7.4m,退建筑用地红线约7.4m,红线内有污水管线(管径300mm,埋深1m),距待建设备房约6.4m。 按照基坑设计平面放线所知,支护设计部分区域位于已完成正式道路上,为保障基坑支护工程施工,将对已完成正式道路进行破除,待支护工程施工完毕后进行恢复。 2、临时水电 (1)临时用水 由 建设单位负责临时用电接驳点,用于日常支护和主体施工用水,现场扬尘洒水等使用。 (2)临时用电 由 建设单位负责临时用电接驳点,用于现场基坑支护工字钢焊接、槽钢焊接、钢筋和锚索切割焊接等。 第三 章 施工安排 一、 项目管理组织 1、项目管理人员及职责分工 表3.1-1项目管理人员及职责分工 序号 姓名 岗位 职称 职责 1 项目经理 高级工程师 工程总负责 2 项目技术负责 工程师 项目技术、质量的管理、控制 3 生产经理 工程师 项目生产进度的管理、控制 4 土建工程师 助理工程师 技术、质量的管理、控制 5 商务经理 中级 工程师 项目商务管理 6 商务主管 助理工程师 项目商务管理 7 物资经理 助理工程师 项目材料管理 8 安全总监 助理工程师 施工项目的安全管理 9 质量工程师 助理工程师 质量的管理、控制 10 安装工程师 助理工程师 安装工程、现场临时临水管理 二、 项目管理目标 表3.2-1项目管理目标 项目管理目标名称 目标值 工期 按合同要求执行 质量目标 一次验收合格率100%,合格 安全目标 杜绝重伤、死亡事故、重大机械事故及急性中毒事故、重大火灾事故及火灾伤亡事故,轻伤事故率低于1.5‰;争创“ xx 省安全文明工地”。 节能目标 满足四节一环保 环保施工、CI目标 CI达标工地 三、 施工部署 根据周边建筑物情况及基坑支护设计图纸,基坑北侧、东侧、西侧无法设置临时出土坡道,临时出土坡道只能设置在基坑南侧且直接连接市政道路,原市政道路绿化及人行道需进行拆除。因运输车辆直接通往市政道路,无法经过现场洗车机,故从基坑南侧出口至洗车机满铺棉毡避免污染道路,并每天安排两人进行市政道路清扫维护。 根据本工程特点,确定如下施工歩聚: 第一步:场地平整。本工程基坑顶标高为60.6m,高出部分土方外运,基坑顶标高挖至60.6m。 第 二 步: 组织降水井施工设备进场,进行基坑降水井施工,同时组织土方设备进行所有单元段第一层土方开挖。 第 三 步: 进行 1-1剖面 单元的微型桩 及其桩顶冠梁 施工、其它 放坡剖面的 坡顶挡水砖墙及第一层护坡面层施工; 第 四 步:进行第二层土方开挖, 1-1剖面 组织锚索设备进场进行第一道锚索施工 。 第 五 步: 1-1剖面的 腰梁安装及锚索张拉 , 其他支护坡面进行第二层护坡面层施工 ; 第 六 步: 第一层锚索达到设计要求强度后 进行第三层土方开挖, 1-1剖面进行第二道锚索施工及其后续腰梁施工 和锚索张拉施工, 同 步进行 其他剖面的 坡脚排水沟、集水坑及局部超深部位土方开挖施工,并组织进行坡脚排水沟及集水坑施工、护坡面层施工。 第 七 步:清理基础工作面,进行基槽验收,进行基础施工。 图3.3-1土方开挖及坡道平面布置图 四、 工程施工重点和难点分析及应对措施 表3.5-1施工重难点分析及应对措施 序号 重点和难点 具体分析 应对措施 责任人 1 环境保护及扬尘治理 xx 市政府对施工过程中扬尘治理等环境保护工作要求严格 编制文明施工、扬尘治理专项方案,设立专门领导小组指导文明施工和扬尘治理工作。 2 基坑深度较大 本工程基坑属于超过一定规模的危险性较大的分部分项工程范围 严格按方案要求进行放坡及边坡加固,边坡四周不得施加额外荷载,做好边坡的监测工作。 3 换填时成品保护 本工程局部需要换填,对已施工完微型桩及锚索需进行保护 换填时机械设备禁止碰触微型桩及锚索锁具 4 周边道路、建筑物沉降 施工降水时有可能导致场地周边道路、建筑物沉降 设置道路、建筑物沉降观测点,随时进行观测。 5 既有建筑物的保护 本工程紧邻既有建筑物,需进行保护 施工过程中与既有建筑物间设置警戒线,做好监测工作。 第四 章 施工进度计划 本工程计划于 xx 年 12 月 11 日 开工 , 2020年2月17日结束,总工期68天。 施工内容 日期 12月 1月 2月 10 20 30 10 20 30 10 20 土方开挖 微型桩、冠梁 锚索、腰梁 降水井 护坡 第五 章 施工准备与资源配置计划 一、 施工准备工作 1、熟悉、审查施工图纸和地勘资料,明确设计要求及设计参数,调查、勘查地下管线。技术文件准备见表5.1-1。 表5.1-1技术文件准备计划一览表 序号 文件名称 文件编号 配备数量 持有人 《建筑施工安全检查标准》 《施工现场临时用电安全技术规范》 《建设工程施工现场消防安全技术规范》 《工程测量规范》 《建筑工程绿色施工评价标准》 《危险性较大的分部分项工程安全管理办法》 《建筑基坑工程监测技术规范》 《土钉支护技术规范》 《锚杆喷射混凝土支护技术规范》 《建筑基坑支护技术规程》 《建筑地基基础工程施工质量验收规范》 《建筑桩基技术规范》 《施工现场临时用电安全技术规范》 《建设工程施工现场消防安全技术规范》 《建筑工程绿色施工评价标准》 2、施工试验检验计划表 表5.1-2 施工试验检验计划表 序号 工程部位 检验项目 检验频率 检验时间 责任人 1 喷射混凝土 砼标养试块 1组/500㎡(3个) 随进度 2 喷射混凝土 厚度 1组/500㎡(1个) 随进度 3 灌注水泥浆 砼标养试块 1组/100m³(3个) 随进度 4 基坑支护钢筋 钢筋和钢绞线原材 1组/每批次或60t 随进度 5 基坑支护钢筋 钢筋焊接 1组/ 300个 随进度 6 预应力锚索 抗拔承载力 不少于总数5%,且同一层不少于3根 随进度 3、现场设施准备 现场设施准备见表5.1-3。 表5.1-3施工设施准备计划 序号 设施名称 种类 数量 规模 设施构造 完成时间 责任人 1 现场办公室 临时设施 1套 10人/套 集装箱 2 钢筋加工场 临时设施 1个 500㎡ 临时用地 二、 资源配置计划 5.2.1劳务部署 劳务组织配置表 工种、岗位 数量 工种、岗位 数量 钢筋加工班组 4人 降排水施工班组 4人 微型桩施工班组 4人 挡水墙施工班组 5人 锚索施工班组 4 人 后勤 2人 护坡施工班组 5 人 电气焊工 2人 运输车驾驶员 2人 修理工 3人 铲车驾驶员 1人 电工 1人 5.2.2材料计划及进场部署、机械配置表 (1)工程材料用量计划 原则 主要施工原材料根据施工进度要求计划分批进场,遵照材料供应能够满足工程进度需要,并有一定数量的贮备原则,合理进行计划。 (2)工程物资试验计划 ① 物资设备部应根据质量部的有关要求和现行规范规定要求,对进场材料取样送检复检。 ② 技术质量部负责检验试验结果的审定,对不合格材料提出评定和处理意见,并报项目部批准实施。 ③ 由技术质量部负责,会同物资设备部选样、报验或实地检查。 ④ 物资设备部按规格、批量记录试验结果并保存有关资料。 机械设备配置表 机具名称 数量 型号 备注 铲车 1台 3T 空压机 1台 12m3 工程钻机 1 台 YL—6 水泥浆液搅拌机 1 台 0.8 m3 潜水泵 15台 550W 注浆泵 1 台 BW-150 张拉设备 1套 YDCM-800 电焊机 1台 BX1-315 砂轮片切割机 1台 1.2kW 钢筋剪断机 1台 气(割)焊设备 1套 小挖掘机 1台 60型 汽车吊 1台 QYT20 混凝土喷射机 1台 PS—5 动力分配电箱 1个 400A 开关箱 20个 50-100A 运输车 2台 铲车 1台 ZL50型 柴油发电配套空气压缩机 2台 190-250KW 5.2.3测量设备配置计划 表5.2-3测量设备配置计划 序号 测量设备名称 型号 数量 使用特征 检定周期 保管人 1 全站仪 DZQ22-A 1 良好 3个月 黄伟哲 2 GPS 南方测绘 1 良好 6个月 黄伟哲 3 经纬仪 TDJ-6 2 良好 6个月 黄伟哲 4 电子水准仪 DS3 1 良好 3个月 黄伟哲 第六 章 施工方法及工艺要求 一、 施工工艺流程 施工流程:场地平整→测量放线 、降水井施工 →土方开挖第一层→微型桩施工 、 第一层护坡面层施工 、挡水砖墙施工 →土方开挖第二层→ 冠梁施工、 锚索施工→腰梁安装及锚索张拉→第二层护坡面层施工→土方开挖第三层及局部超深土方开挖至设计基坑深度、坡脚排水、集水坑开挖→坑底排水沟施工、集水坑施工及护坡面层施工→清槽→垫层施工。 二、 施工要点 6.2.1清理场地、平整坡顶 进场后,清理平整场地及坡顶并封闭围挡。 6.2.2测量放线 本工程基坑周长约 141 m,基坑周边各点均可通视,定位点的控制很方便。现场利用电子全站仪进行定位测量放线,高精度GPS辅助做业。 对一般的基坑工程来说,现场影响测量点精度的因素多,要充分保护好测量控制点,以 规划单位 提供的高程水准点为基准,要在离基坑外布置基准点,场内布设一些临时点,以方便施工时测量放线。 (1)平面控制 遵循“先整体、后局部,高精度控制低精度”的原则,整个场区建立平面控制网,使用电子全站仪,采用极坐标法在施工现场建立施工平面控制网。控制点用混凝土保护,并用红油漆作好测量标记。 本工程平面控制网共分为两级控制。其中首级控制网为业主提供的控制基准点,该控制网作为首级平面控制网,它是二级平面控制网建立和复核的唯一依据,也是沉降及变形观测的唯一依据,在整个工程施工期间,必须保证这个控制网的稳定可靠。该控制点的设置位置选择在基坑周边的稳定可靠处,且设置保护装置。 二级平面控制网以一级平面控制网为依据,布置在场区内的平面控制点,且应尽量选择较为稳定、视眼开阔的地方布点。应定期对二级平面控制网进行复核,满足精度要求后方能使用。二级平面控制网将作为施工测量的依据,采用极坐标法定位放线。 (2)平面控制点的控制 根据施工前布设的控制网基准点及施工过程中流水段的划分,在各施工区域内做内控点。 当轴线测设完后,必须进行自检,自检合格后及时填写报验单,写明报验内容并附一份报验内容的测量成果表报送监理单位复核认可,及时报验每次测量内容。 (3)平面细部施测 平面细部控制点根据现场施工进度需要,分阶段、分部位进行测放。施工前将各关键控制点(微型桩的中心轴线、放坡上口线等)坐标标出,并报监理单位核验,核验合格后,以便于在施工时随时需要随时进行测放。 (4)高程控制 利用场区北侧的道路中间的建设单位提供的定位点作为本场区的永久性高程点,并与其它水准基点进行联测,复核后作为基坑支护的施工高程控制的基准点,并在基坑四周设置临时性水准点,用于各支护单元的施工高程控制。 (5)原则及要求 施工过程中进行标高引测,采用 水准仪 向基坑内传递,每一开挖层至少传递3个水准点以便相互校核,以其平均点引测水平线。水平线标高的允许误差为±3mm。 6.2.3基坑开挖施工 1、开挖原则 为了便于施工的正常有序进行、保证基坑支护工程的边坡施工质量,土方开挖前先做好定位放线工作,按基坑支护设计图纸要求,沿基坑开挖面放好开挖边线、微型桩中心轴线及放坡线,然后根据各支护剖面的实际施工需要合理安排、布置施工设备。 机械挖土前先绘制详细的土方开挖图,规划土方开挖路线、顺序、范围、弃土堆放位置等,避免施工工序混乱,造成超挖、乱挖,并在施工过程中尽量做到使机械多挖,减少人工挖方量。 基坑开挖遵循“纵向分段,竖向分层,从上到下,锚索紧跟”的施工原则,施工过程中加强监控量测,确保基坑开挖中的安全。 (1)基坑开挖采取抽槽开挖方法施工,土方开挖速度快,充分利用时空效应理论,掌握好“分层、分步、对称、平衡、限时”五个要点,遵循“竖向分层、纵向分段、随挖随支”的施工原则,基坑土方开挖过程中,严禁超挖,及时 进行 锚索施工,并按设计施加张拉,是维护基坑稳定的主要方法。 (2)基坑开挖前,为防止地表水流入基坑,基坑周边设置排水沟及沉淀池,汇集雨水排入市政排水系统。 2、开挖方法 (1)土方开挖由专人指挥,统一调度、统一指挥,采取分层分段对称开挖。土方挖运遵循:“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则,分层分段标高应根据各剖面的具体施工工序要求进行合理安排,分段施工长度最多不超过30m。 分层开挖应在上一次护坡面层施工完成并报监理验收合格后才能开挖下一层土方,且开挖深度至下一层面层的施工工作面;坑内临时边坡坡度不小于1:1.0。严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖。微型桩及放坡坡面周围200mm土方采用人工清理,然后用挖机带走。 (2)土方开挖顺序应先周边,后中间,优先满足锚索、护坡等其他支护作业工序的施工需要。 (3)基坑开挖施工至基础底板标高时,在24小时内必须完成素砼垫层,垫层延伸至排水盲沟边。 (4)局部已经开挖的边坡应根据基坑支护设计方案的要求进行坡面修整,并搭设施工平台进行后续工序施工。 3、土方运输 (1)工段每天平均出土量约为1000m3,外运弃土受出土时间、运距等影响较大, 土方运至建设单位指定弃土点。 (2)弃土外运由专人负责组织安排,场地内、外统一调度,协调内外关系,组织安排出土车辆运输。场地外的运输路线与业主及有关部门协调安排,确保外运弃土按计划进行。 (3)考虑雨天、特殊情况造成的工期滞后等因素及外部环境的影响,弃土场弃土量按平均开挖出土量的150%计,弃土量为1500m3/天。 ( 4 ) 土方运输 车辆行车及机械配备车辆行车主要经过基坑 南 侧出口上下基坑,土方开挖时需在基坑内部铺设临时道路,从 北 向 南 侧正中位置边挖边退。车辆远离基坑支护边坡行走。配置1台挖掘机及 4 辆自卸车,视天气及交通情况随时增减机械。 4、基坑土方开挖技术措施 (1)基坑开挖过程中及时进行锚索施工,土方每开挖一层,及时进行挂网及喷射砼作业,并注意观察微型垂直支护面的现状情况,并根据实际现状来判断是否联系设计单位进行增设护坡面层。 (2)工段施工期间确保排水系统的正常运转,基坑内的水应及时用泵排出,在基坑周边设置排水沟将地面水及时排入市政雨水管线,防止地面水渗入。 (3)基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般都应距基坑上部边缘不少于2m,弃土堆置高度不应超过1.5m,并且不能超过设计荷载值。 (4)为保证坑底平整,控制超欠挖,基坑开挖到设计坑底标高以上30cm时,采用人工开挖清底。基底应平整压实。基坑开挖完成后,应减少暴露时间,防止曝晒和雨水浸刷破坏地基土的原状结构。 (5)基坑验槽后,及时浇注垫层封闭基坑,垫层要做到基坑满封闭。 (6)基坑开挖时加强监测,建立信息反馈系统,在开挖过程中对锚索体系受力及稳定性、地表沉降,微型桩位移等派专人监测,并作好观测记录,出现异常立即处理。 5、基坑土方开挖施工质量要求 (1)挖机挖土槽底标高与设计标高允许偏差+200mm,不得扰动原状土。 (2)各层间标高允许偏差±150mm。 (3)垂直段和放坡段边坡均应严格按支护设计进行开挖,允许偏差+200mm,严禁亏坡。 (4)土方开挖和外运的过程中,应做好成品保护措施,严禁挖碰微型桩、锚索及护坡面层。 (5)测量员随时测量,保证基底标高和基坑线的准确性,发现问题及时中止施工作业,问题解决后再开始施...
保税车间项目设备房基坑开挖、降水及支护专项施工投标方案.docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。


这个人很懒,什么都没留下
未认证用户 查看用户
该文档于 上传
×
精品标书制作
百人专家团队
擅长领域:
工程标 服务标 采购标
16852
已服务主
2892
中标量
1765
平台标师
扫码添加客服
客服二维码
咨询热线:192 3288 5147
公众号
微信客服
客服
