五莲县许孟镇省派第一书记专项资金民生综合体建设项目投标方案
第一章 施工组织总体方案
9
第一节 编制依据
9
一、 国家工程施工规范
9
二、 项目技术文件依据
23
第二节 工程整体认识
40
一、 项目工程类型分析
40
二、 项目实施目标设定
53
第三节 施工段划分
61
一、 王家车村施工段
61
二、 段家庙村施工段
74
三、 曹家屯村施工段
90
四、 西娄子村施工段
105
五、 东娄子村施工段
118
第四节 施工顺序安排
136
一、 场地整理阶段
136
二、 基础施工阶段
148
三、 主体结构施工阶段
163
四、 配套设施施工阶段
174
五、 竣工清理阶段
181
第五节 施工组织机构
200
一、 项目经理部设置
200
二、 施工班组配置
212
三、 材料管理部门
225
四、 质量安全管理部门
237
第六节 施工协调机制
253
一、 内部协调制度
253
二、 外部协调方案
266
三、 资源协调管理
276
第七节 关键施工方案部署
287
一、 土方工程施工方案
287
二、 混凝土工程施工方案
298
三、 砌筑工程施工方案
312
四、 屋面及防水施工方案
328
五、 装饰装修施工方案
345
六、 水电安装施工方案
357
七、 道路及晾晒场施工方案
372
第二章 质量保证措施
385
第一节 质量管理目标
385
一、 国家行业验收规范达标
385
二、 质量事故预防控制目标
395
第二节 质量管理组织与职责
407
一、 质量管理小组组建方案
408
二、 质量责任制实施细则
415
第三节 质量管理制度与流程
420
一、 质量检查监督制度
420
二、 样板引路管理制度
436
三、 隐蔽工程验收流程
445
第四节 关键工序质量控制
454
一、 土方回填质量控制
454
二、 混凝土浇筑施工工艺
469
三、 钢筋绑扎质量管控
482
四、 屋面防水施工规范
493
五、 地面铺装施工工艺
504
第五节 分部工程质量控制措施
514
一、 新建房屋主体结构工程
514
二、 乡村道路建设工程
528
三、 晾晒场路面工程质量
539
四、 配套设施工程质量控制
552
第六节 质量通病防治措施
566
一、 墙面空鼓预防处理
566
二、 地面裂缝防治措施
584
三、 屋面渗漏防治技术
594
四、 门窗变形控制方法
603
第七节 工程质量验收制度
614
一、 三检制实施流程
615
二、 分部分项验收管理
623
三、 竣工验收准备工作
635
第八节 材料质量控制措施
649
一、 材料进场验收规范
649
二、 材料抽样送检制度
666
三、 材料堆放存储管理
676
第九节 质量应急预案
687
一、 混凝土质量问题处理
687
二、 钢筋工程应急措施
704
三、 防水工程紧急处理
716
第三章 项目管理班子的配备、劳动力、机械设备和材料投入计划
731
第一节 项目组织机构设置
731
一、 管理班子核心架构
731
二、 岗位职责分工体系
746
第二节 技术力量配备
761
一、 专业技术人员配置
761
二、 技术指导保障机制
776
第三节 劳动力投入计划
790
一、 土建施工班组安排
790
二、 专业工程班组配置
807
三、 分阶段劳动力调配
818
第四节 机械设备配备计划
830
一、 土方工程设备配置
830
二、 混凝土施工设备安排
851
三、 钢筋加工设备配置
859
四、 其他施工机械配置
869
第五节 材料供应与进场计划
881
一、 主要建筑材料采购
881
二、 装饰装修材料配置
902
三、 水电材料供应计划
917
四、 材料进场检验流程
929
第六节 资源配置与进度呼应
949
一、 施工阶段资源匹配
949
二、 进度保障资源协调
965
三、 关键节点资源保障
985
第四章 施工现场平面布置和临时设施、临时道路布置
1005
第一节 现场总平面布置原则
1005
一、 施工区域划分规划
1005
二、 多村施工点协同布局
1016
第二节 临时设施布局
1028
一、 临时办公区搭建
1028
二、 工人生活区设置
1045
第三节 材料堆放区规划
1060
一、 水泥钢筋存储方案
1060
二、 砂石料分区堆放
1076
第四节 施工机械布置
1089
一、 土方机械作业布置
1089
二、 混凝土施工设备布局
1102
第五节 内部交通与通行设计
1119
一、 临时道路修建方案
1119
二、 施工通道标识系统
1133
第六节 安全与环保措施布置
1143
一、 安全警示标识配置
1143
二、 环保设施规划布局
1160
第五章 安全文明施工和环境保护措施
1175
第一节 安全文明施工目标
1175
一、 总体安全管控目标
1175
二、 量化考核指标体系
1190
第二节 安全文明施工组织体系
1213
一、 管理组织架构搭建
1213
二、 安全管理制度建设
1227
第三节 施工现场安全措施
1241
一、 施工区域安全防护
1241
二、 人员安全管理规范
1255
三、 专项施工安全控制
1267
第四节 文明施工管理措施
1278
一、 施工现场分区管理
1278
二、 施工行为规范管控
1296
三、 周边关系协调机制
1306
第五节 环境保护措施
1312
一、 扬尘污染控制措施
1312
二、 噪声污染防治方案
1327
三、 废弃物处理管理规范
1339
第六节 安全文明施工培训与应急响应
1347
一、 安全培训教育计划
1347
二、 应急预案体系建设
1366
第六章 施工进度计划和各阶段进度的保证措施
1380
第一节 施工进度计划制定
1380
一、 总工期目标分解规划
1380
二、 施工进度图表编制
1402
三、 分部分项工程排序
1417
第二节 各阶段施工节点安排
1423
一、 前期准备阶段节点
1423
二、 拆除与土方工程节点
1438
三、 主体结构施工节点
1451
四、 附属工程及收尾节点
1478
第三节 施工进度管理机制
1499
一、 日常进度检查制度
1499
二、 定期进度协调会议
1512
三、 进度预警响应机制
1531
第四节 工期风险识别与应对
1548
一、 自然环境风险应对
1548
二、 资源保障风险应对
1562
三、 工期缓冲机制设置
1582
第五节 进度保证措施
1597
一、 人员保障措施
1597
二、 材料保障措施
1610
三、 机械保障措施
1623
四、 协调沟通机制
1646
施工组织总体方案
编制依据
国家工程施工规范
现行施工验收标准
建筑施工验收标准
房屋建设验收标准

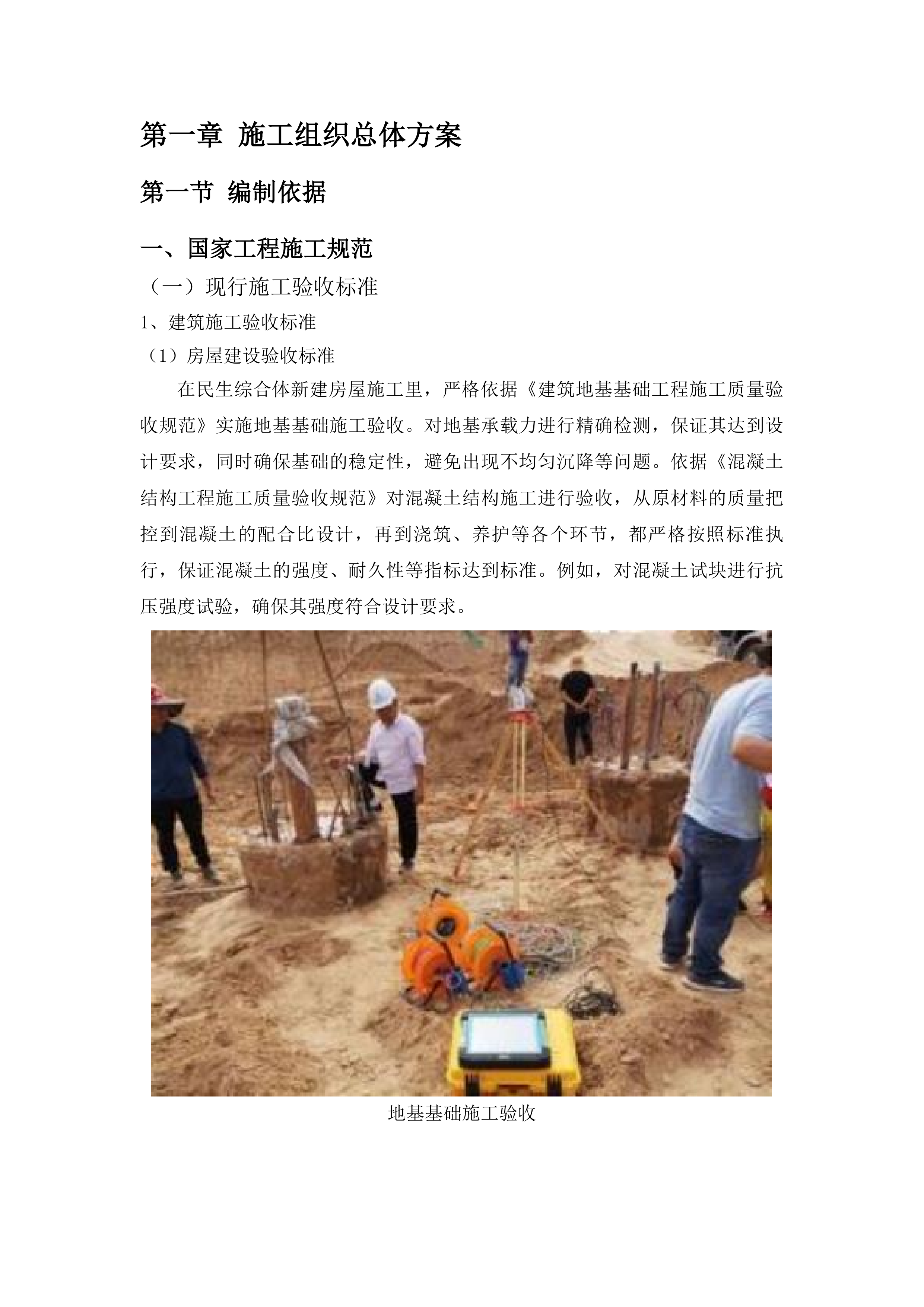

在民生综合体新建房屋施工里,严格依据《建筑地基基础工程施工质量验收规范》实施地基基础施工验收。对地基承载力进行精确检测,保证其达到设计要求,同时确保基础的稳定性,避免出现不均匀沉降等问题。依据《混凝土结构工程施工质量验收规范》对混凝土结构施工进行验收,从原材料的质量把控到混凝土的配合比设计,再到浇筑、养护等各个环节,都严格按照标准执行,保证混凝土的强度、耐久性等指标达到标准。例如,对混凝土试块进行抗压强度试验,确保其强度符合设计要求。
地基基础施工验收

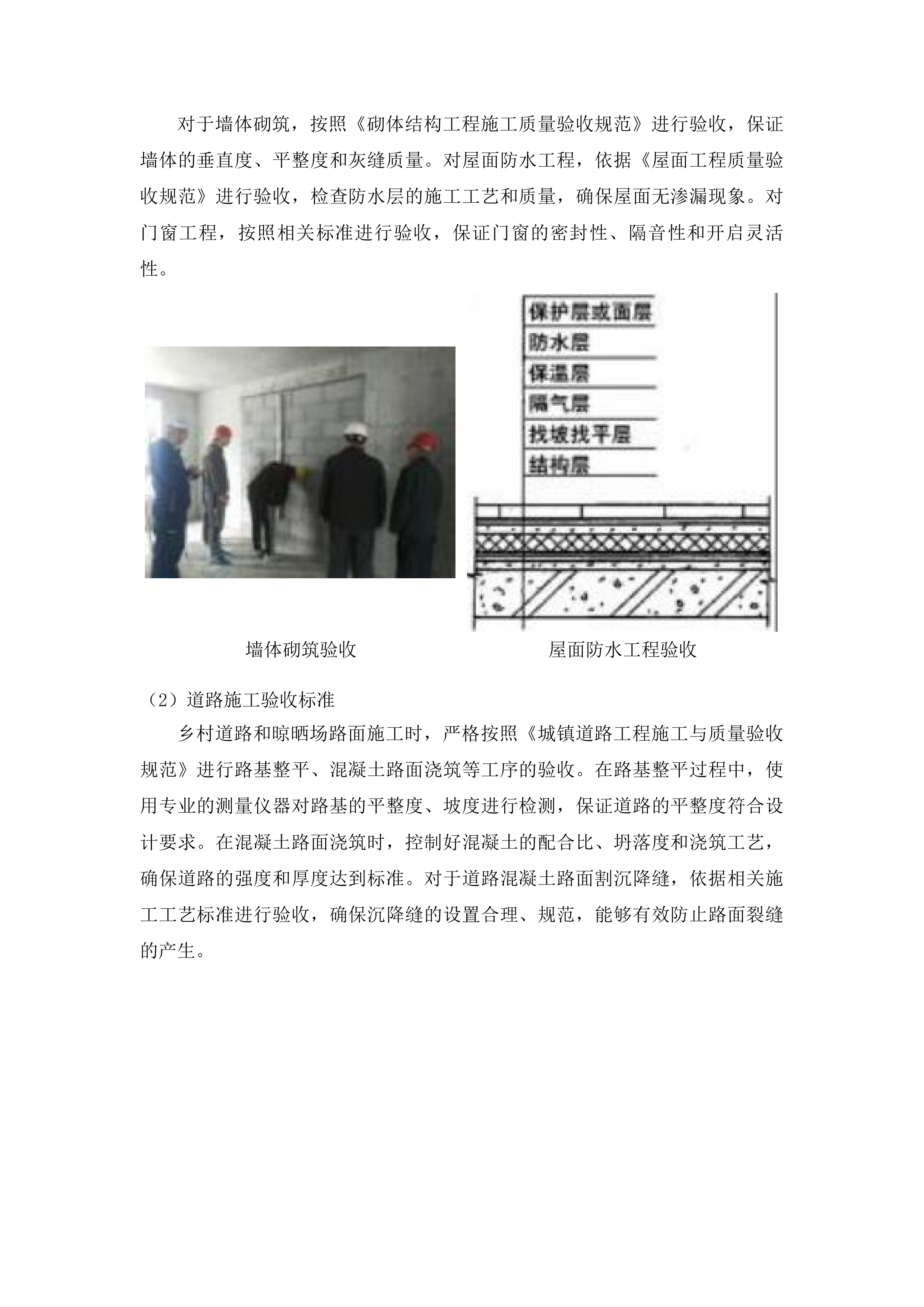

对于墙体砌筑,按照《砌体结构工程施工质量验收规范》进行验收,保证墙体的垂直度、平整度和灰缝质量。对屋面防水工程,依据《屋面工程质量验收规范》进行验收,检查防水层的施工工艺和质量,确保屋面无渗漏现象。对门窗工程,按照相关标准进行验收,保证门窗的密封性、隔音性和开启灵活性。
墙体砌筑验收
屋面防水工程验收
道路施工验收标准
乡村道路和晾晒场路面施工时,严格按照《城镇道路工程施工与质量验收规范》进行路基整平、混凝土路面浇筑等工序的验收。在路基整平过程中,使用专业的测量仪器对路基的平整度、坡度进行检测,保证道路的平整度符合设计要求。在混凝土路面浇筑时,控制好混凝土的配合比、坍落度和浇筑工艺,确保道路的强度和厚度达到标准。对于道路混凝土路面割沉降缝,依据相关施工工艺标准进行验收,确保沉降缝的设置合理、规范,能够有效防止路面裂缝的产生。

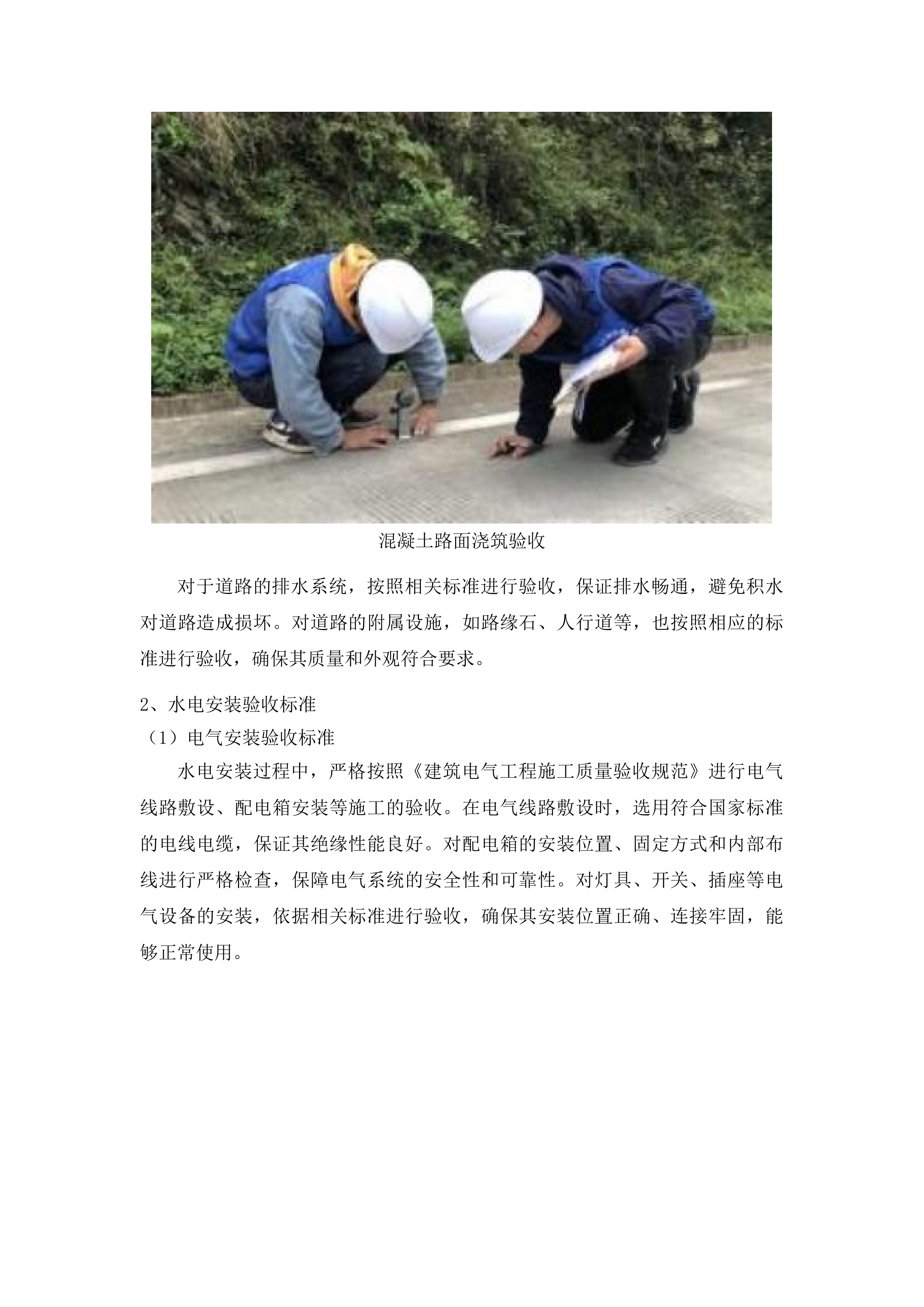

混凝土路面浇筑验收
对于道路的排水系统,按照相关标准进行验收,保证排水畅通,避免积水对道路造成损坏。对道路的附属设施,如路缘石、人行道等,也按照相应的标准进行验收,确保其质量和外观符合要求。
水电安装验收标准
电气安装验收标准
水电安装过程中,严格按照《建筑电气工程施工质量验收规范》进行电气线路敷设、配电箱安装等施工的验收。在电气线路敷设时,选用符合国家标准的电线电缆,保证其绝缘性能良好。对配电箱的安装位置、固定方式和内部布线进行严格检查,保障电气系统的安全性和可靠性。对灯具、开关、插座等电气设备的安装,依据相关标准进行验收,确保其安装位置正确、连接牢固,能够正常使用。

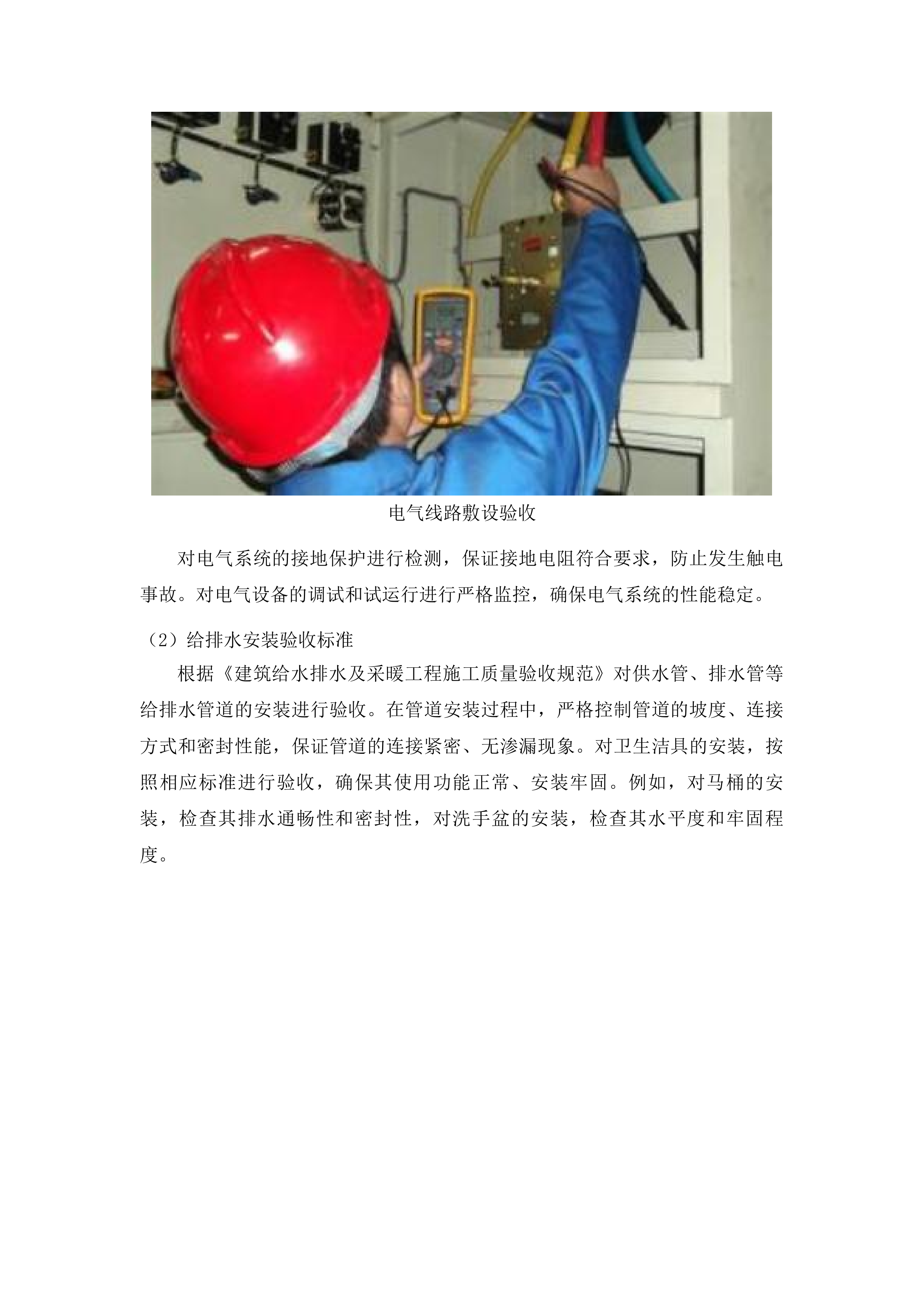

电气线路敷设验收
对电气系统的接地保护进行检测,保证接地电阻符合要求,防止发生触电事故。对电气设备的调试和试运行进行严格监控,确保电气系统的性能稳定。
给排水安装验收标准
根据《建筑给水排水及采暖工程施工质量验收规范》对供水管、排水管等给排水管道的安装进行验收。在管道安装过程中,严格控制管道的坡度、连接方式和密封性能,保证管道的连接紧密、无渗漏现象。对卫生洁具的安装,按照相应标准进行验收,确保其使用功能正常、安装牢固。例如,对马桶的安装,检查其排水通畅性和密封性,对洗手盆的安装,检查其水平度和牢固程度。

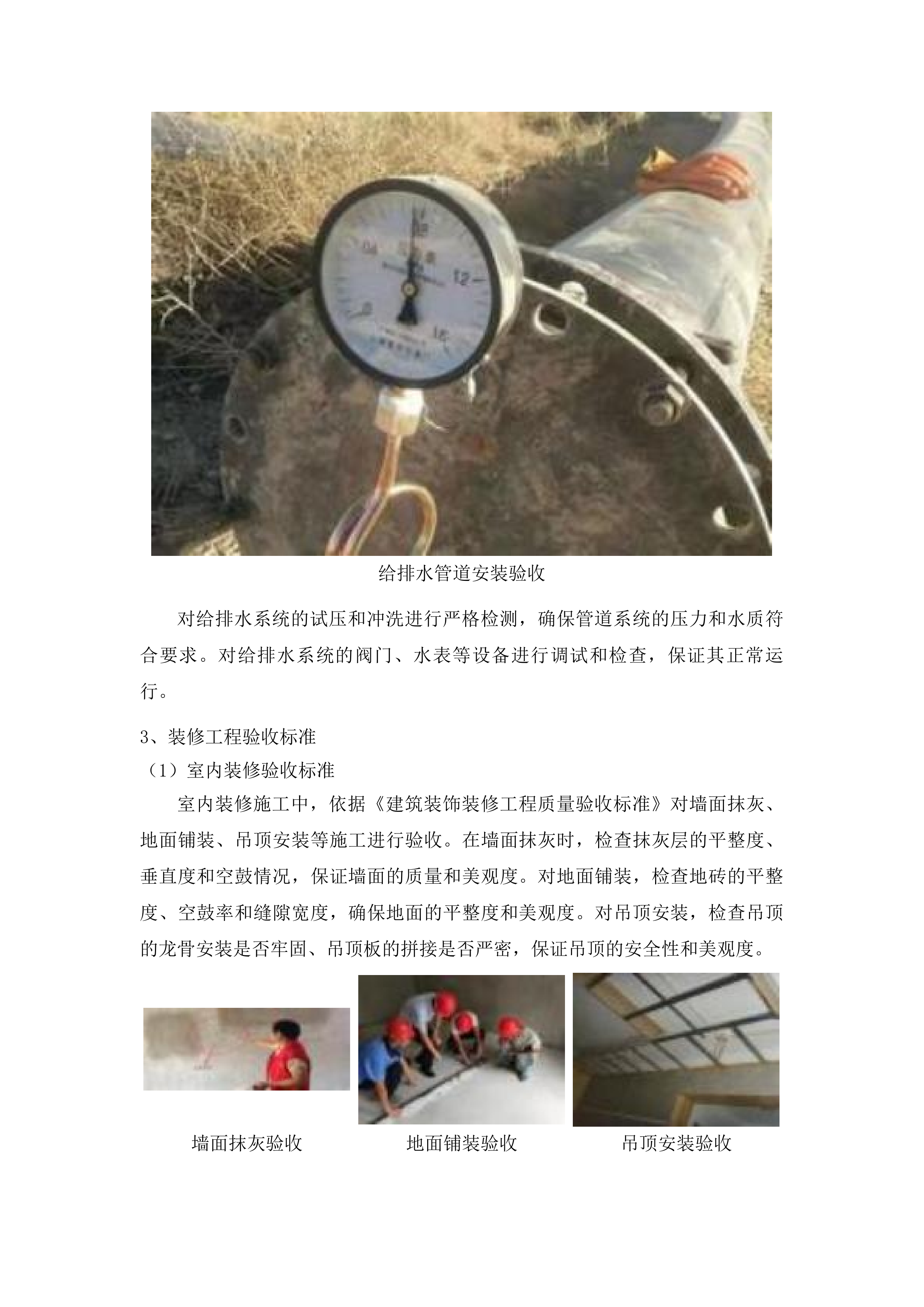

给排水管道安装验收
对给排水系统的试压和冲洗进行严格检测,确保管道系统的压力和水质符合要求。对给排水系统的阀门、水表等设备进行调试和检查,保证其正常运行。
装修工程验收标准
室内装修验收标准
室内装修施工中,依据《建筑装饰装修工程质量验收标准》对墙面抹灰、地面铺装、吊顶安装等施工进行验收。在墙面抹灰时,检查抹灰层的平整度、垂直度和空鼓情况,保证墙面的质量和美观度。对地面铺装,检查地砖的平整度、空鼓率和缝隙宽度,确保地面的平整度和美观度。对吊顶安装,检查吊顶的龙骨安装是否牢固、吊顶板的拼接是否严密,保证吊顶的安全性和美观度。
墙面抹灰验收
地面铺装验收
吊顶安装验收
对于门窗的安装,按照相关标准进行验收,检查门窗的密封性、隔音性和开启灵活性。对室内的涂料、壁纸等装饰材料的质量和施工工艺进行检查,确保室内装修的整体质量符合要求。
室外装修验收标准
室外装修如外墙镶贴文化石、刷漆等施工,按照《建筑外墙防水工程技术规程》等相关标准进行验收。在施工过程中,对墙面基层进行处理,保证墙面的平整度和垂直度。对外墙防水工程,检查防水层的施工工艺和质量,确保外墙的防水性能符合设计要求。对建筑附属设施如散水、台阶等的施工,依据相应标准进行验收,检查其结构稳定性和外观质量,确保其符合设计要求。
对外墙的文化石镶贴,检查文化石的粘贴牢固程度和拼接效果,保证外墙的美观度。对室外涂料的涂刷,检查涂料的色泽、平整度和附着力,确保室外装修的整体质量。
质量验收规范要求
材料质量验收要求
建筑材料验收要求
所有建筑材料在进场时,严格检查其质量合格证明文件,确保其来自正规厂家。对钢材、水泥、砂石等主要建筑材料,按照相关标准进行抽样检验。对于钢材,检查其屈服强度、抗拉强度和伸长率等指标;对于水泥,检查其安定性、强度等指标;对于砂石,检查其颗粒级配、含泥量等指标。检验合格后方可使用,避免因材料质量问题影响工程质量。

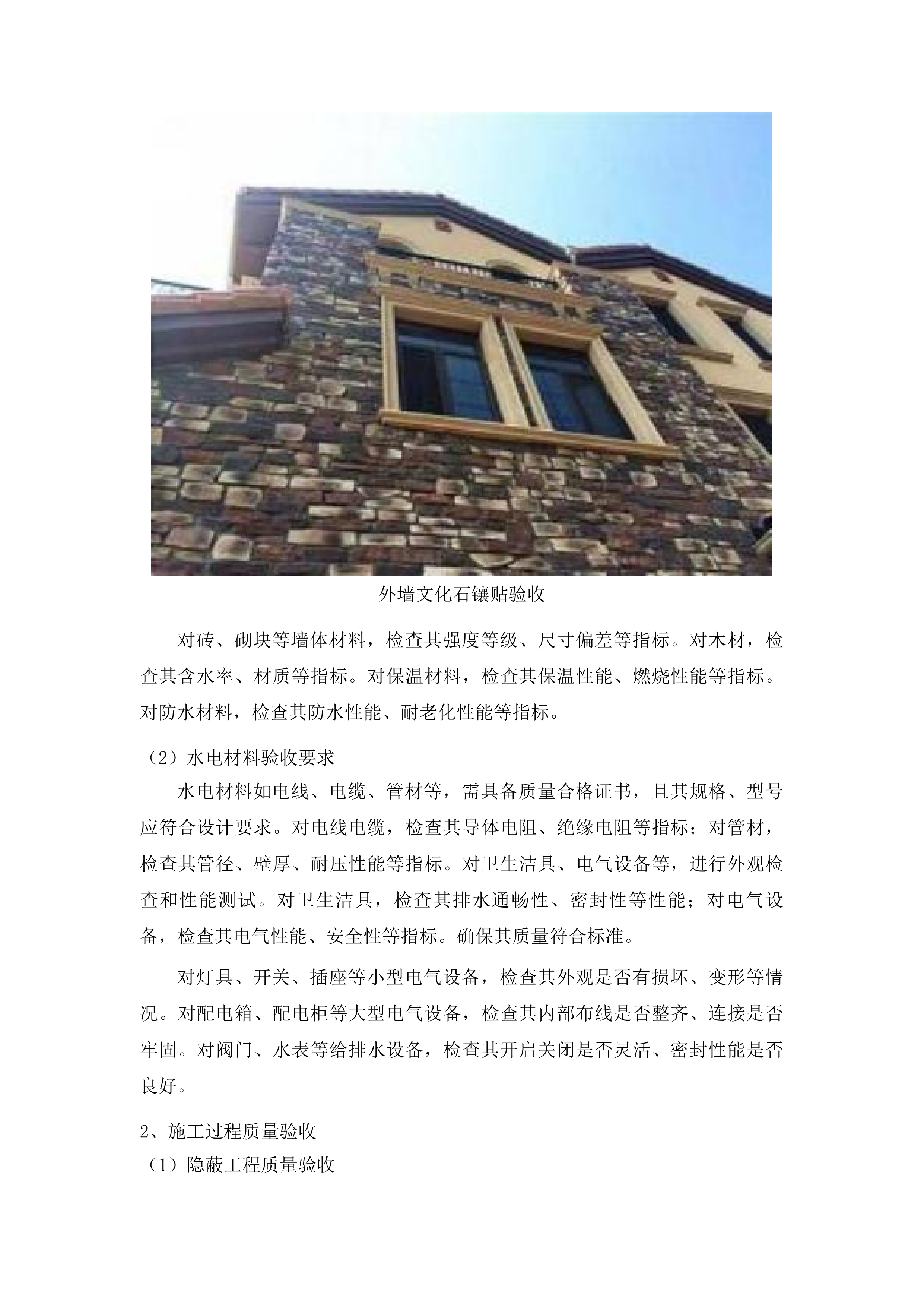

外墙文化石镶贴验收
对砖、砌块等墙体材料,检查其强度等级、尺寸偏差等指标。对木材,检查其含水率、材质等指标。对保温材料,检查其保温性能、燃烧性能等指标。对防水材料,检查其防水性能、耐老化性能等指标。
水电材料验收要求
水电材料如电线、电缆、管材等,需具备质量合格证书,且其规格、型号应符合设计要求。对电线电缆,检查其导体电阻、绝缘电阻等指标;对管材,检查其管径、壁厚、耐压性能等指标。对卫生洁具、电气设备等,进行外观检查和性能测试。对卫生洁具,检查其排水通畅性、密封性等性能;对电气设备,检查其电气性能、安全性等指标。确保其质量符合标准。
对灯具、开关、插座等小型电气设备,检查其外观是否有损坏、变形等情况。对配电箱、配电柜等大型电气设备,检查其内部布线是否整齐、连接是否牢固。对阀门、水表等给排水设备,检查其开启关闭是否灵活、密封性能是否良好。
施工过程质量验收
隐蔽工程质量验收
在隐蔽工程施工完成后,如地基基础、电气线路敷设、给排水管道安装等,及时组织验收。验收时,严格按照相关规范和设计要求进行检查。对于地基基础,检查其地基承载力、基础尺寸等是否符合设计要求;对于电气线路敷设,检查其电线电缆的规格、型号、敷设方式等是否符合设计要求;对于给排水管道安装,检查其管道的连接方式、坡度等是否符合设计要求。验收合格后方可进行下一道工序。
隐蔽工程验收时,做好验收记录,包括验收时间、验收人员、验收内容、验收结果等信息。对验收过程中发现的问题,及时进行整改,确保隐蔽工程的质量。
分项工程质量验收
每个分项工程施工完成后,按照《建筑工程施工质量验收统一标准》进行质量验收。验收时,对工程的观感质量、实测实量等进行全面检查。对于土方工程,检查其土方开挖的深度、坡度等是否符合设计要求;对于混凝土工程,检查其混凝土的强度、外观质量等是否符合设计要求;对于砌体工程,检查其墙体的垂直度、平整度等是否符合设计要求。对存在的质量问题及时整改。
分项工程验收时,对工程资料进行审查,包括施工图纸、施工记录、检验报告等。确保工程资料的完整性和真实性。对分项工程的验收结果进行评定,分为合格和不合格。对于不合格的分项工程,进行返工处理,直至验收合格。
工程整体质量验收
单位工程质量验收
单位工程完工后,组织相关人员进行自验。自验时,对工程的质量控制资料、观感质量等进行全面检查。对工程质量控制资料,检查其是否齐全、真实、有效;对观感质量,检查其工程外观是否美观、整洁。自验合格后报相关部门进行正式验收。
单位工程验收时,对工程的使用功能进行检查,包括给排水系统的通水、通电情况,电气系统的运行情况等。对工程的安全性能进行检查,包括消防设施的配备情况、防雷接地系统的有效性等。确保工程整体质量达到合格标准。
项目综合质量验收
项目全部完成后,进行综合质量验收,包括对工程质量、施工进度、安全生产、环境保护等方面的全面检查。对工程质量,检查其是否符合设计要求和相关标准;对施工进度,检查其是否按照合同要求按时完成;对安全生产,检查其是否存在安全隐患;对环境保护,检查其是否采取了有效的环保措施。
综合质量验收合格后,方可交付使用,确保项目满足采购人的需求。对验收过程中发现的问题,及时进行整改,直至验收合格。
地方建设法规依据
建设工程管理法规
施工许可法规要求
严格遵守地方建设工程施工许可相关法规,在开工前依法办理施工许可证,确保施工活动合法合规。按照法规要求提供相关资料,如施工图纸、施工合同、质量安全保证措施等。施工图纸需详细准确,涵盖建筑、结构、水电等各个方面;施工合同需明确双方的权利和义务;质量安全保证措施需具体可行,能够有效保障工程质量和施工安全。经审核通过后方可开工。
施工图纸审核
在办理施工许可证过程中,积极配合相关部门的工作,及时提供所需资料。对审核过程中提出的问题,及时进行整改。确保施工许可证的顺利办理,为工程的顺利开展奠定基础。
工程招投标法规要求
在项目招投标过程中,严格遵守地方工程招投标法规,确保招投标活动公平、公正、公开。按照法规要求编制投标文件,如实提供企业资质、业绩等相关信息,杜绝弄虚作假行为。在编制投标文件时,仔细研究招标文件的要求,确保投标文件的内容符合要求。对企业资质,提供真实有效的证明文件;对业绩,提供相关的合同和验收报告等证明材料。
以下是招投标法规要求的具体内容表格:
法规要求
具体内容
投标文件编制
按照法规要求的格式和内容编制,如实提供企业资质、业绩等信息
投标文件递交
在规定的时间和地点递交投标文件,密封完好
开标评标
按照规定的程序进行开标和评标,公正公平
中标公示
中标结果进行公示,接受社会监督
安全生产法规依据
施工现场安全法规
在施工现场严格执行地方安全生产法规,设置明显的安全警示标识,配备必要的安全防护设施。在危险区域设置警示标识,如基坑周边、高处作业区域等;配备安全帽、安全带、安全网等安全防护设施。加强对施工人员的安全教育培训,提高其安全意识和自我保护能力。定期组织安全培训和演练,让施工人员熟悉安全操作规程和应急处理方法。确保施工现场安全生产。
以下是施工现场安全法规要求的表格:
法规要求
具体内容
安全警示标识设置
在危险区域设置明显的警示标识
安全防护设施配备
配备安全帽、安全带、安全网等必要的防护设施
安全教育培训
定期组织施工人员进行安全培训和演练
安全检查
定期进行安全检查,及时消除安全隐患
安全事故处理法规
若发生安全事故,严格按照地方安全事故处理法规进行报告、调查和处理。及时采取措施抢救伤员、保护现场,配合相关部门进行事故调查,查明事故原因,明确事故责任。在事故发生后,立即启动应急预案,组织救援力量进行救援。对事故现场进行保护,避免破坏事故证据。
对事故的调查过程要客观公正,全面收集相关证据。根据事故调查结果,对事故责任进行认定,对相关责任人进行处理。总结事故教训,采取有效的防范措施,防止类似事故再次发生。
环境保护法规依据
施工扬尘治理法规
施工过程中,严格遵守地方施工扬尘治理法规,采取洒水降尘、材料覆盖等措施,减少扬尘污染。对易产生扬尘的作业环节,如土方开挖、砂石料装卸等,配备相应的降尘设备,如洒水车等。在土方开挖过程中,定时进行洒水降尘;对砂石料进行覆盖,减少扬尘的产生。确保施工扬尘排放符合法规要求。
施工扬尘治理
以下是施工扬尘治理法规要求的表格:
法规要求
具体内容
洒水降尘措施
定时进行洒水降尘,保持施工现场湿润
材料覆盖措施
对易产生扬尘的材料进行覆盖
降尘设备配备
配备洒水车等降尘设备
扬尘监测
定期进行扬尘监测,确保扬尘排放达标
噪声污染防治法规
合理安排施工时间,严格遵守地方噪声污染防治法规,避免在午休和夜间进行高噪声作业。选用低噪声的施工设备和工艺,对噪声较大的设备采取降噪措施,如安装消声器等。在施工过程中,优先选用电动设备,减少燃油设备的使用。对混凝土搅拌机等噪声较大的设备,安装消声器,降低噪声污染。减少噪声对周边环境的影响。
在施工前,对施工区域周边的环境进行评估,了解周边居民的分布情况。根据评估结果,合理安排施工时间和施工工艺。在施工过程中,加强对噪声的监测,确保噪声排放符合法规要求。
项目施工图纸文件
施工图纸审核
图纸完整性审核
收到施工图纸文件后,首先对图纸的完整性进行审核,确保图纸涵盖了项目的各个方面,如建筑、结构、水电等。检查图纸是否有缺页、漏项等情况,如有问题及时与设计单位沟通解决。对建筑图纸,检查其平面图、立面图、剖面图等是否齐全;对结构图纸,检查其基础图、梁配筋图、板配筋图等是否完整;对水电图纸,检查其电气系统图、给排水系统图等是否完备。
在审核过程中,建立详细的审核记录,记录发现的问题和沟通情况。对沟通结果进行跟踪,确保问题得到及时解决。保证施工图纸的完整性,为工程的顺利施工提供基础。
图纸准确性审核
对图纸的准确性进行审核,包括尺寸标注、技术要求、材料规格等是否准确无误。审核图纸中各专业之间的协调性,避免出现矛盾和冲突,确保施工顺利进行。对尺寸标注,检查其是否清晰准确,是否符合设计要求;对技术要求,检查其是否合理可行,是否符合相关标准;对材料规格,检查其是否与设计选型一致。
以下是图纸准确性审核的表格:
审核内容
审核要点
尺寸标注
检查尺寸是否清晰准确,符合设计要求
技术要求
检查技术要求是否合理可行,符合相关标准
材料规格
检查材料规格是否与设计选型一致
专业协调性
检查各专业之间是否存在矛盾和冲突
施工图纸交底
设计单位交底
组织设计单位进行施工图纸交底,由设计单位向施工人员详细介绍设计意图、技术要求、施工难点等。施工人员在交底过程中,对不清楚的问题及时向设计单位提问,确保对图纸的理解准确无误。设计单位在交底时,通过图纸讲解、模型展示等方式,让施工人员更好地理解设计意图。
施工图纸交底
以下是设计单位交底的表格:
交底内容
具体说明
设计意图
详细介绍项目的设计理念和功能要求
技术要求
明确施工过程中的技术标准和规范
施工难点
指出施工过程中可能遇到的困难和解决方案
问题解答
解答施工人员提出的疑问
施工单位内部交底
施工单位在设计单位交底后,组织内部施工人员进行图纸交底,将设计意图和技术要求传达给每一位施工人员。针对不同的施工班组,进行有针对性的交底,明确各班组的施工任务和质量要求。对木工班组,交底模板的安装要求和尺寸精度;对钢筋班组,交底钢筋的绑扎方式和锚固长度;对混凝土班组,交底混凝土的浇筑工艺和养护要求。
在内部交底过程中,采用现场讲解、书面资料等方式进行。对施工人员提出的问题,及时进行解答。确保施工人员对施工图纸和施工要求有清晰的认识。
施工图纸变更管理
变更申请流程
如在施工过程中需要对施工图纸进行变更,严格按照规定的变更申请流程进行。由施工单位提出变更申请,说明变更的原因、内容和对工程的影响,经设计单位、采购人、监理单位等相关部门审核同意后方可实施。变更原因可能是设计不合理、现场条件变化等;变更内容需详细说明变更的部位和具体要求;对工程的影响需分析对工期、质量、成本等方面的影响。
在提出变更申请时,附上相关的计算书、图纸等资料。对审核过程中提出的意见,及时进行修改和完善。确保变更申请的顺利通过。
变更实施管理
变更申请批准后,及时组织施工人员按照变更后的图纸进行施工,确保变更内容得到有效实施。对变更部分的施工质量进行重点监控,做好变更记录和资料整理工作。在施工过程中,对变更部位进行详细的技术交底,让施工人员清楚变更的要求。
对变更记录,记录变更的时间、内容、实施情况等信息;对资料整理,收集变更申请文件、审核意见、施工图纸等资料。确保变更实施的可追溯性。
项目技术文件依据
工程量清单内容
房屋建设清单
基础施工清单
依据清单,施工时将进行场地平整、挖地基沟槽土方、土方回填并打夯等基础操作。严格确保C20砼垫层、C25商砼条基等基础材料的质量,其配合比、强度等各项指标需符合清单标准。在施工过程中,对基础施工的每一个环节进行严格监控,从土方开挖的深度和坡度,到基础材料的浇筑和养护,保证每一项操作都符合工程量清单要求。
C25商砼条基
施工操作
质量要求
监控要点
场地平整
平整度偏差在规定范围内
测量工具的准确性
挖地基沟槽土方
深度和宽度符合设计
边坡稳定性
土方回填并打夯
压实度达到标准
分层厚度和夯实次数
C20砼垫层
强度和厚度达标
浇筑工艺和养护时间
C25商砼条基
尺寸和垂直度合格
钢筋布置和混凝土浇筑质量
主体结构清单
按照清单进行M7.5水泥砂浆砖墙、C25商砼圈梁及压顶、C25商砼构造柱等主体结构施工。严格把控主体结构施工中所用钢筋、预制沿板等材料的质量和规格,钢筋的型号、直径和强度需符合设计要求,预制沿板的尺寸和外观质量需达标。在施工过程中,保证主体结构施工的稳定性和安全性,砖墙的砌筑质量、混凝土的浇筑工艺等都需符合工程量清单的质量标准。
C25商砼圈梁及压顶
C25商砼构造柱
砼散水
在主体结构施工中,对每一个构件的施工都进行严格的质量控制。例如,在砖墙砌筑过程中,控制灰缝的厚度和均匀度,保证砖墙的整体性和稳定性。在混凝土浇筑过程中,控制混凝土的配合比、坍落度和浇筑速度,保证混凝土的强度和耐久性。同时,加强对主体结构的检测和验收,确保每一个构件的质量都符合要求。
为了保证主体结构施工的顺利进行,还需制定合理的施工计划和施工工艺。例如,在进行混凝土浇筑时,需合理安排浇筑顺序和浇筑时间,避免出现冷缝和裂缝。在进行砖墙砌筑时,需合理安排砌筑顺序和砌筑方法,保证砖墙的砌筑质量。同时,加强对施工人员的培训和管理,提高施工人员的技术水平和质量意识。
装修及安装清单
依据清单进行内外墙装修,如墙面水泥抹灰、内墙刮腻子、外墙墙面刷漆等。在进行内外墙装修时,严格控制装修材料的质量和施工工艺,保证装修工程的质量和效果。例如,墙面水泥抹灰需保证表面平整、垂直度偏差在允许范围内,内墙刮腻子需保证表面光滑、无裂缝,外墙墙面刷漆需保证色泽一致、无流坠现象。
外墙墙面刷漆
进行水电安装时,严格按照清单要求敷设20#穿线管、2.5铜芯线、4mm铜芯线等。在水电安装过程中,保证水电线路的安全和畅通,避免出现短路、断路等问题。同时,严格控制水电安装的质量和进度,保证水电安装工程符合设计要求和使用功能。
在装修及安装工程施工过程中,加强对施工质量的检查和验收。每完成一道工序,都需进行质量检查,合格后方可进行下一道工序。同时,加强对施工人员的管理和培训,提高施工人员的质量意识和技术水平,确保装修及安装工程的质量和效果符合工程量清单的设计要求。
道路建设清单
路基施工清单
按照清单要求使用挖掘机进行路基整平,确保路基的平整度和压实度。在路基施工过程中,对土方开挖、回填等操作进行严格管理,控制土方的含水量和压实度,保证路基的质量符合清单规定。同时,加强对路基施工的质量检查和验收,每完成一段路基施工,都需进行平整度、压实度等指标的检测,合格后方可进行下一段路基施工。
为了保证路基施工的质量,还需制定合理的施工计划和施工工艺。例如,在进行土方开挖时,需合理安排开挖顺序和开挖深度,避免出现超挖和欠挖现象。在进行土方回填时,需合理安排回填顺序和回填厚度,保证土方的压实度符合要求。同时,加强对施工人员的培训和管理,提高施工人员的技术水平和质量意识。
在路基施工过程中,还需注意环境保护。例如,在进行土方开挖和回填时,需采取洒水降尘措施,减少扬尘污染。同时,对施工过程中产生的废弃物进行妥善处理,避免对环境造成污染。
路面施工清单
依据清单进行C30商砼混凝土路面浇筑,确保路面厚度达到180mm的设计要求。在路面施工过程中,严格控制混凝土的配合比、坍落度和浇筑速度,保证路面的强度和平整度。同时,按照清单规定进行混凝土路面割沉降缝操作,防止路面裂缝。在路面割沉降缝操作中,控制割缝的深度和宽度,保证割缝的质量符合要求。
C30商砼混凝土路面浇筑
为了保证路面施工的质量,还需加强对施工过程的质量控制。例如,在混凝土浇筑过程中,加强对混凝土的振捣和抹面,保证路面的平整度和光洁度。在路面割沉降缝操作中,加强对割缝设备的维护和保养,保证割缝设备的正常运行。同时,加强对施工人员的培训和管理,提高施工人员的技术水平和质量意识。
在路面施工过程中,还需注意施工安全。例如,在进行混凝土浇筑时,设置警示标志,防止无关人员进入施工现场。在进行路面割沉降缝操作时,佩戴防护用品,保证施工人员的人身安全。
特殊施工清单
对于东娄子村道路建设中的过路预制涵管600#(含土方挖填),严格按照清单要求进行施工。保证预制涵管的安装质量和土方挖填的压实度,符合清单的技术标准。在预制涵管安装过程中,控制涵管的位置和坡度,保证涵管的排水畅通。在土方挖填过程中,控制土方的含水量和压实度,保证土方的稳定性。
施工项目
质量要求
施工要点
预制涵管安装
位置准确、坡度符合要求
基础处理和涵管连接质量
土方挖填
压实度达标、含水量合适
分层回填和夯实方法
涵管周边土方回填
压实度符合标准
对称回填和保护涵管
排水系统连接
排水畅通、无渗漏
接口处理和坡度控制
晾晒场清单
路基处理清单
按照清单使用挖掘机进行路基整平,保证路基的平整度和密实度。在路基处理过程中,对土方工程进行严格管理,控制土方的开挖和回填质量,保证路基的质量符合清单规定的标准。同时,加强对路基处理的检测和验收,每完成一段路基处理,都需进行平整度、密实度等指标的检测,合格后方可进行下一段路基处理。
施工操作
质量要求
检测指标
路基整平
平整度偏差在规定范围内
水准仪测量
土方开挖
深度和坡度符合设计
全站仪测量
土方回填
压实度达到标准
环刀法检测
路基压实
密实度合格
灌砂法检测
路面浇筑清单
依据清单进行C30商砼混凝土路面浇筑,确保路面厚度达到设计要求。在路面浇筑过程中,严格控制混凝土的质量和施工工艺,保证路面的强度和耐久性。同时,按照清单要求进行路面施工,使晾晒场路面符合质量标准。在路面浇筑过程中,加强对混凝土的振捣和抹面,保证路面的平整度和光洁度。
为了保证路面浇筑的质量,还需加强对施工过程的质量控制。例如,在混凝土搅拌过程中,控制混凝土的配合比和坍落度,保证混凝土的质量稳定。在路面浇筑过程中,控制浇筑速度和厚度,保证路面的平整度和厚度符合要求。同时,加强对施工人员的培训和管理,提高施工人员的技术水平和质量意识。
在路面浇筑过程中,还需注意施工安全。例如,在进行混凝土浇筑时,设置警示标志,防止无关人员进入施工现场。在进行路面抹面时,佩戴防护用品,保证施工人员的人身安全。
质量检测清单
根据清单要求对晾晒场路面进行质量检测,包括路面厚度、平整度、强度等指标。对检测结果进行记录和分析,确保晾晒场路面质量符合工程量清单的标准。若检测结果不符合要求,及时采取整改措施,保证晾晒场路面建设质量。在质量检测过程中,采用科学的检测方法和先进的检测设备,保证检测结果的准确性和可靠性。
检测指标
检测方法
合格标准
处理措施
路面厚度
钻孔取芯法
符合设计要求
厚度不足时进行补强
平整度
三米直尺法
偏差在规定范围内
不平整处进行打磨处理
强度
回弹仪法
达到设计强度
强度不足时进行加固
坡度
水准仪测量
符合排水要求
坡度不符合时进行调整
施工组织设计要求
施工方案要求
民生综合体方案
民生综合体建设方案应包括场地平整、房屋基础施工、主体结构施工、内外装修及水电安装等详细内容。方案中要明确各施工阶段的质量标准和验收要求,确保工程质量达到合格标准。制定合理的施工进度计划,保证在规定的90日历天内完成民生综合体建设任务。在施工方案中,对每一个施工阶段的施工工艺和质量控制要点都进行详细说明。
施工阶段
施工内容
质量标准
验收要求
场地平整
清除障碍物、平整场地
平整度偏差在规定范围内
水准仪测量验收
基础施工
挖土方、浇筑基础
地基承载力满足设计要求
静载试验验收
主体结构施工
砌筑砖墙、浇筑混凝土
结构强度和稳定性符合规范
抽样检测验收
内外装修
墙面抹灰、地面铺装
表面平整、色泽一致
外观检查验收
水电安装
敷设管道、安装设备
符合安全和使用功能要求
通水通电试验验收
乡村道路方案
乡村道路建设方案应涵盖路基整平、混凝土路面浇筑、路面割沉降缝等施工环节。明确道路施工过程中的质量控制要点,如路面厚度、平整度、强度等指标的要求。制定道路施工的安全保障措施,确保施工过程中的人员和设备安全。在乡村道路建设方案中,对每一个施工环节的施工工艺和质量控制要点都进行详细说明。
SBS防水敷设
在路基整平过程中,控制路基的平整度和压实度,保证路基的稳定性。在混凝土路面浇筑过程中,控制混凝土的配合比、坍落度和浇筑速度,保证路面的强度和平整度。在路面割沉降缝操作中,控制割缝的深度和宽度,保证割缝的质量符合要求。同时,加强对道路施工的安全管理,设置警示标志,防止无关人员进入施工现场。
为了保证乡村道路建设的质量和进度,还需制定合理的施工计划和资源配置方案。例如,合理安排施工人员和机械设备的投入,保证施工的顺利进行。同时,加强对施工过程的质量控制和安全管理,确保乡村道路建设符合设计要求和使用功能。
晾晒场方案
晾晒场路面建设方案应包括路基处理、混凝土路面施工等内容。方案中要明确晾晒场路面的质量标准和施工工艺,确保满足设计要求。合理安排晾晒场施工的进度和资源,保证施工顺利进行。在晾晒场路面建设方案中,对路基处理和混凝土路面施工的施工工艺和质量控制要点都进行详细说明。
在路基处理过程中,控制路基的平整度和密实度,保证路基的稳定性。在混凝土路面施工过程中,控制混凝土的配合比、坍落度和浇筑速度,保证路面的强度和耐久性。同时,加强对晾晒场施工的质量控制和安全管理,设置警示标志,防止无关人员进入施工现场。
为了保证晾晒场路面建设的质量和进度,还需制定合理的施工计划和资源配置方案。例如,合理安排施工人员和机械设备的投入,保证施工的顺利进行。同时,加强对施工过程的质量控制和安全管理,确保晾晒场路面建设符合设计要求和使用功能。
人员配备要求
施工人员要求
施工人员应具备丰富的施工经验和专业技能,能够熟练操作各种施工设备和工具。施工人员要严格遵守施工规范和安全操作规程,确保施工质量和安全。定期对施工人员进行技术培训和安全教育,提高其业务水平和安全意识。在施工过程中,要求施工人员严格按照施工方案和质量标准进行施工,保证施工质量。
施工人员应熟悉各种施工工艺和质量控制要点,能够及时发现和解决施工过程中出现的问题。同时,施工人员要具备良好的团队合作精神,能够与其他施工人员密切配合,共同完成施工任务。为了提高施工人员的业务水平和安全意识,定期组织施工人员进行技术培训和安全教育,学习新的施工工艺和安全知识。
在施工过程中,加强对施工人员的管理和监督,确保施工人员遵守施工规范和安全操作规程。对违反施工规范和安全操作规程的施工人员进行严肃处理,保证施工质量和安全。
技术人员要求
技术人员应具备扎实的专业知识和丰富的实践经验,能够解决施工过程中的技术难题。技术人员要参与施工方案的制定和审核,确保方案的科学性和合理性。对施工过程进行技术指导和监督,保证施工质量符合设计要求。在施工过程中,技术人员要深入施工现场,及时解决施工过程中出现的技术问题。
技术人员应熟悉各种施工工艺和质量控制要点,能够对施工方案进行优化和改进。同时,技术人员要具备良好的沟通能力,能够与施工人员、设计单位和监理单位进行有效的沟通和协调。为了提高技术人员的业务水平和创新能力,定期组织技术人员进行技术交流和培训,学习新的技术和理念。
乱毛石砌筑排水沟
在施工过程中,加强对技术人员的管理和监督,确保技术人员履行职责。对技术人员的工作进行考核和评价,激励技术人员积极工作,提高施工质量和效率。
管理人员要求
管理人员应具备较强的组织协调能力和管理经验,能够有效地组织和管理施工团队。管理人员要制定合理的施工计划和资源分配方案,确保施工进度和质量。加强与采购人、设计单位、监理单位的沟通协调,及时解决施工过程中出现的问题。在施工过程中,管理人员要合理安排施工人员和机械设备的投入,保证施工的顺利进行。
管理人员应具备良好的决策能力和应变能力,能够及时应对施工过程中出现的各种问题。同时,管理人员要具备良好的沟通能力,能够与施工人员、设计单位和监理单位进行有效的沟通和协调。为了提高管理人员的管理水平和综合素质,定期组织管理人员进行培训和学习,学习新的管理理念和方法。
在施工过程中,加强对管理人员的管理和监督,确保管理人员履行职责。对管理人员的工作进行考核和评价,激励管理人员积极工作,提高施工质量和效率。
资源配置要求
材料配置要求
材料配置应根据施工进度计划提前安排采购,确保材料及时供应。对采购的材料进行严格检验,要求具备质量合格证明文件,不符合要求的材料不得使用。做好材料的储存和管理工作,分类堆放并做好防潮、防雨、防锈等措施。在材料采购过程中,选择正规厂家的产品,确保材料的质量和供应稳定性。
对采购的材料进行严格的检验和验收,检查材料的质量证明文件、规格型号和外观质量。对不合格的材料及时进行退货处理,避免不合格材料进入施工现场。在材料储存过程中,根据材料的性质和特点进行分类堆放,设置明显的标识牌,便于管理和取用。同时,做好材料的防潮、防雨、防锈等措施,保证材料的质量不受影响。
为了保证材料的及时供应和合理使用,还需制定合理的材料采购计划和库存管理方案。例如,根据施工进度计划和材料消耗定额,合理安排材料的采购数量和时间。同时,加强对材料的库存管理,定期盘点库存,及时补充短缺的材料。
机械配置要求
机械配置应根据施工任务和工艺要求选择合适的机械设备,确保其性能良好。定期对机械设备进行维护和保养,保证其正常运行。合理安排机械设备的使用,提高其利用率,降低施工成本。在机械配置过程中,对每一种机械设备的性能和适用范围都进行详细了解,选择最适合施工任务的机械设备。
定期对机械设备进行维护和保养,检查机械设备的运行状况和零部件的磨损情况。对发现的问题及时进行修复和更换,保证机械设备的正常运行。同时,合理安排机械设备的使用,避免机械设备的闲置和浪费。例如,根据施工进度计划和机械设备的作业能力,合理安排机械设备的投入数量和时间。
为了提高机械设备的利用率和降低施工成本,还需制定合理的机械设备租赁和购置方案。例如,根据施工任务的特点和机械设备的使用频率,选择租赁或购置机械设备。同时,加强对机械设备的管理和监督,确保机械设备的安全使用。
资金配置要求
资金配置应合理安排,确保施工过程中的各项费用得到保障。制定详细的资金使用计划,严格控制成本,避免超预算。加强资金管理,确保资金的安全和合理使用。在资金配置过程中,对施工过程中的各项费用进行详细分析和预测,制定合理的资金使用计划。
费用项目
预算金额
实际支出
控制措施
材料采购
XXX元
XXX元
比价采购、严格验收
机械设备租赁
XXX元
XXX元
合理安排使用时间
人员工资
XXX元
XXX元
绩效考核、控制加班
其他费用
XXX元
XXX元
严格审批、节约开支
合格标准指标
工程质量标准
房屋建设标准
房屋建设的基础施工应符合设计要求,地基承载力满足设计标准,基础的尺寸和垂直度偏差在允许范围内。主体结构施工中,砖墙的砌筑质量、混凝土的强度和耐久性等应符合规范要求。内外装修工程应保证表面平整、色泽一致,水电安装工程应符合安全和使用功能要求。在房屋建设过程中,对每一个施工环节的质量都进行严格控制。
在基础施工中,控制地基的承载力和基础的尺寸、垂直度偏差。在主体结构施工中,控制砖墙的砌筑质量、混凝土的配合比和浇筑工艺。在内外装修工程中,控制墙面的平整度、色泽和水电安装的质量。同时,加强对房屋建设的检测和验收,确保每一个施工环节的质量都符合要求。
为了保证房屋建设的质量,还需加强对施工人员的培训和管理。提高施工人员的技术水平和质量意识,确保施工人员按照施工规范和质量标准进行施工。同时,加强对施工过程的监督和检查,及时发现和解决质量问题。
道路建设标准
乡村道路建设的路基应平整、坚实,压实度符合设计要求。混凝土路面的厚度、平整度、强度等指标应满足设计标准,路面割沉降缝符合规范要求。道路的排水系统应畅通,保证道路的正常使用。在乡村道路建设过程中,对每一个施工环节的质量都进行严格控制。
在路基施工中,控制路基的平整度和压实度。在混凝土路面施工中,控制混凝土的配合比、坍落度和浇筑速度。在路面割沉降缝操作中,控制割缝的深度和宽度。同时,加强对道路建设的检测和验收,确保每一个施工环节的质量都符合要求。
为了保证乡村道路建设的质量,还需加强对施工人员的培训和管理。提高施工人员的技术水平和质量意识,确保施工人员按照施工规范和质量标准进行施工。同时,加强对施工过程的监督和检查,及时发现和解决质量问题。
晾晒场标准
晾晒场路面的路基处理应符合设计要求,压实度达到规定标准。混凝土路面的厚度和平整度应满足设计要求,强度符合相关规范。晾晒场的排水设施应完善,防止积水影响使用。在晾晒场建设过程中,对每一个施工环节的质量都进行严格控制。
在路基处理中,控制路基的平整度和压实度。在混凝土路面施工中,控制混凝土的配合比、坍落度和浇筑速度。在排水设施施工中,控制排水管道的坡度和连接质量。同时,加强对晾晒场建设的检测和验收,确保每一个施工环节的质量都符合要求。
为了保证晾晒场建设的质量,还需加强对施工人员的培训和管理。提高施工人员的技术水平和质量意识,确保施工人员按照施工规范和质量标准进行施工。同时,加强对施工过程的监督和检查,及时发现和解决质量问题。
安全文明标准
安全管理标准
建立健全安全管理制度,明确各岗位的安全职责,加强安全培训和教育。对施工现场进行定期安全检查,及时发现和消除安全隐患。配备必要的安全防护设备和消防器材,确保施工安全。在安全管理过程中,制定详细的安全管理制度和操作规程,明确各岗位的安全职责和工作流程。
加强对施工人员的安全培训和教育,提高施工人员的安全意识和自我保护能力。定期对施工现场进行安全检查,对发现的安全隐患及时进行整改。同时,配备必要的安全防护设备和消防器材,确保施工人员的人身安全和财产安全。
为了保证安全管理的有效性,还需加强对安全管理工作的监督和考核。对安全管理工作不力的单位和个人进行严肃处理,激励各单位和个人积极开展安全管理工作。
文明施工标准
施工现场应保持整洁有序,物料堆放整齐,做到工完场清。设置施工公示牌,明确项目信息和责任人,接受社会监督。加强与周边居民的沟通协调,减少施工对周边环境的影响。在文明施工过程中,制定详细的文明施工管理制度和考核标准,明确各单位和个人的文明施工职责和工作要求。
文明施工项目
具体要求
考核标准
施工现场整洁
无垃圾、无积水
定期检查评分
物料堆放整齐
分类堆放、标识清晰
现场检查评分
施工公示牌设置
信息完整、醒目
检查公示内容
与周边居民沟通
及时回应、减少影响
居民反馈评价
环境保护标准
施工过程中应采取洒水降尘措施,对易产生扬尘的材料进行覆盖,减少空气污染。合理安排施工时间,避免在午休和夜间进行高噪声作业,减少噪声污染。对施工废水和废弃物进行妥善处理,防止环境污染。在环境保护过程中,制定详细的环境保护管理制度和操作规程,明确各单位和个人的环境保护职责和工作流程。
环境保护项目
具体措施
监测指标
扬尘控制
洒水降尘、覆盖材料
空气质量监测
噪声控制
合理安排施工时间
噪声强度监测
废水处理
沉淀过滤、达标排放
水质检测
废弃物处理
分类收集、回收利用
废弃物排放量监测
进度控制标准
进度计划标准
施工进度计划应详细、具体,明确各施工阶段的开始时间和完成时间。进度计划应具有可操作性和灵活性,能够根据实际情况进行调整。进度计划应与资源配置计划相协调,确保人员、材料、机械按时到位。在进度计划制定过程中,根据工程的特点和施工要求,制定详细的进度计划和资源配置计划。
对进度计划进行可行性分析和风险评估,确保进度计划的可操作性和合理性。同时,加强对进度计划的动态管理,根据实际施工情况及时调整进度计划。在进度计划执行过程中,加强对施工进度的监测和分析,及时发现和解决进度偏差问题。
为了保证进度计划的顺利执行,还需加强对施工人员的组织和协调。合理安排施工人员的工作任务和工作时间,确保施工人员的工作效率和工作质量。同时,加强对施工设备和材料的管理,确保施工设备和材料的及时供应和合理使用。
进度监控标准
每天对施工进度进行检查,对比实际进度与计划进度,及时发现偏差。对进度偏差进行分析,找出原因并采取相应的措施进行调整。建立进度监控报告制度,及时向上级汇报施工进度情况。在进度监控过程中,制定详细的进度监控管理制度和操作规程,明确各单位和个人的进度监控职责和工作流程。
加强对施工进度的监测和分析,及时发现和解决进度偏差问题。对进度偏差进行分类和评估,采取相应的措施进行调整。同时,建立进度监控报告制度,及时向上级汇报施工进度情况。在进度监控报告中,详细说明施工进度的实际情况、进度偏差的原因和采取的调整措施。
为了保证进度监控的有效性,还需加强对进度监控工作的监督和考核。对进度监控工作不力的单位和个人进行严肃处理,激励各单位和个人积极开展进度监控工作。
进度调整标准
当实际进度与计划进度出现偏差时,应及时调整施工计划。调整措施应具有针对性和可行性,如增加人员、设备,调整施工顺序等。调整后的进度计划应重新进行评审和批准,确保其合理性和可行性。在进度调整过程中,对进度偏差进行详细的分析和评估,找出偏差的原因和影响因素。
进度偏差情况
调整措施
评审要点
进度滞后
增加人员、设备,调整施工顺序
资源是否充足、对质量有无影响
进度提前
优化施工工艺、合理安排资源
是否符合质量要求、是否节约成本
局部偏差
局部调整施工计划
对整体进度的影响
重大偏差
重新制定进度计划
可行性和合理性评估
工程整体认识
项目工程类型分析
新建房屋工程概况
场地平整与拆除
场地平整标准
1)按照设计要求,将场地平整至规定的标高和坡度,保证场地的平整度符合施工规范。场地的平整度误差需控制在极小范围内,以确保后续施工的顺利进行。同时,要对场地的排水方向进行合理规划,避免积水影响工程质量。
2)对场地内的杂物、障碍物进行清理,确保施工安全和顺利进行。清理工作需彻底,包括杂草、石块等都要清理干净。在清理过程中,要注意保护周边的生态环境,避免对其造成破坏。
项目
标准要求
检测方法
标高
符合设计规定值
水准仪测量
坡度
满足排水要求
坡度仪测量
平整度误差
控制在极小范围
靠尺测量
拆除工作要点
1)采用合适的拆除方法,避免对周边环境和建筑物造成影响。根据拆除对象的特点和周边环境,选择机械拆除或人工拆除等方法。在拆除过程中,要采取必要的防护措施,如设置防护网等,防止拆除物飞溅伤人。
2)对拆除产生的建筑垃圾及时进行清理和运输,保持施工现场的整洁。建筑垃圾要分类存放,便于后续的处理和回收利用。运输过程中,要确保车辆密封良好,避免沿途撒漏。
基础与主体施工
基础施工质量
1)严格控制基础施工的尺寸和标高,确保基础的承载能力符合设计要求。在施工过程中,要使用高精度的测量仪器进行实时监测,及时调整偏差。基础的钢筋布置和混凝土浇筑都要严格按照设计要求进行,以保证其承载能力。
混凝土浇筑
2)对基础施工过程中的钢筋、混凝土等材料进行严格检验,保证材料质量。钢筋要有质量合格证明文件,其规格、型号要符合设计要求。混凝土要进行抽样检验,确保其强度和耐久性。
主体结构安全
1)在主体结构施工过程中,加强对墙体、梁柱等结构的施工管理,确保结构的稳定性和安全性。施工人员要严格按照施工工艺进行操作,保证墙体的垂直度和梁柱的连接质量。
主体结构施工
2)按照规范要求进行模板安装、钢筋绑扎和混凝土浇筑等工作,保证主体结构的质量。模板安装要牢固,钢筋绑扎要符合设计要求,混凝土浇筑要振捣密实。
项目
规范要求
检查方法
墙体垂直度
符合设计规定值
经纬仪测量
梁柱连接质量
牢固可靠
外观检查和探伤检测
模板安装牢固性
满足施工要求
手扳检查
钢筋绑扎
符合设计要求
钢尺测量
混凝土振捣密实度
无蜂窝、麻面等缺陷
外观检查
装修与安装工程
装修工艺要求
1)装修工程要严格按照设计要求进行施工,保证装修质量和美观度。装修材料的颜色、质地要与设计方案一致,施工工艺要精细,确保装修效果达到预期。
装修工程
2)选用正规厂家的装修材料,对材料进行检验,确保材料符合环保和质量标准。材料要有质量合格证明文件,其环保指标要符合国家相关标准。
安装工程规范
1)水电安装工程要符合相关的施工规范和标准,保证水电系统的正常运行。水管的连接要牢固,密封性能要好,电线的敷设要符合安全要求。
水电安装
2)对水电安装工程进行严格的质量检查和调试,确保工程质量。在检查过程中,要对水管进行压力测试,对电线进行绝缘测试,确保水电系统无泄漏和短路等问题。
项目
规范标准
检测方法
水管连接牢固性
无渗漏
压力测试
水管密封性能
良好
外观检查和压力测试
电线敷设安全性
符合安全要求
绝缘测试
水电系统调试
正常运行
通水通电测试
乡村道路建设内容
路基整平工作
路基测量控制
1)在路基整平前,对道路的中心线、边线等进行测量和定位,确保路基的位置准确。使用高精度的测量仪器,如全站仪等,进行精确测量。测量结果要进行多次核对,确保其准确性。
路基整平
2)在路基整平过程中,实时监测路基的标高和坡度,保证路基的平整度。通过水准仪等仪器进行实时监测,及时调整路基的标高和坡度,使其符合设计要求。
测量项目
测量仪器
测量精度要求
测量频率
中心线定位
全站仪
毫米级
一次/段
边线定位
全站仪
厘米级
一次/段
标高监测
水准仪
厘米级
实时
坡度监测
坡度仪
度级
实时
路基压实处理
1)采用合适的压实设备对路基进行压实,提高路基的承载...
