东丰县公安局福鹿派出所基础设施维修改造项目投标方案
第一章 施工方案与技术措施
5

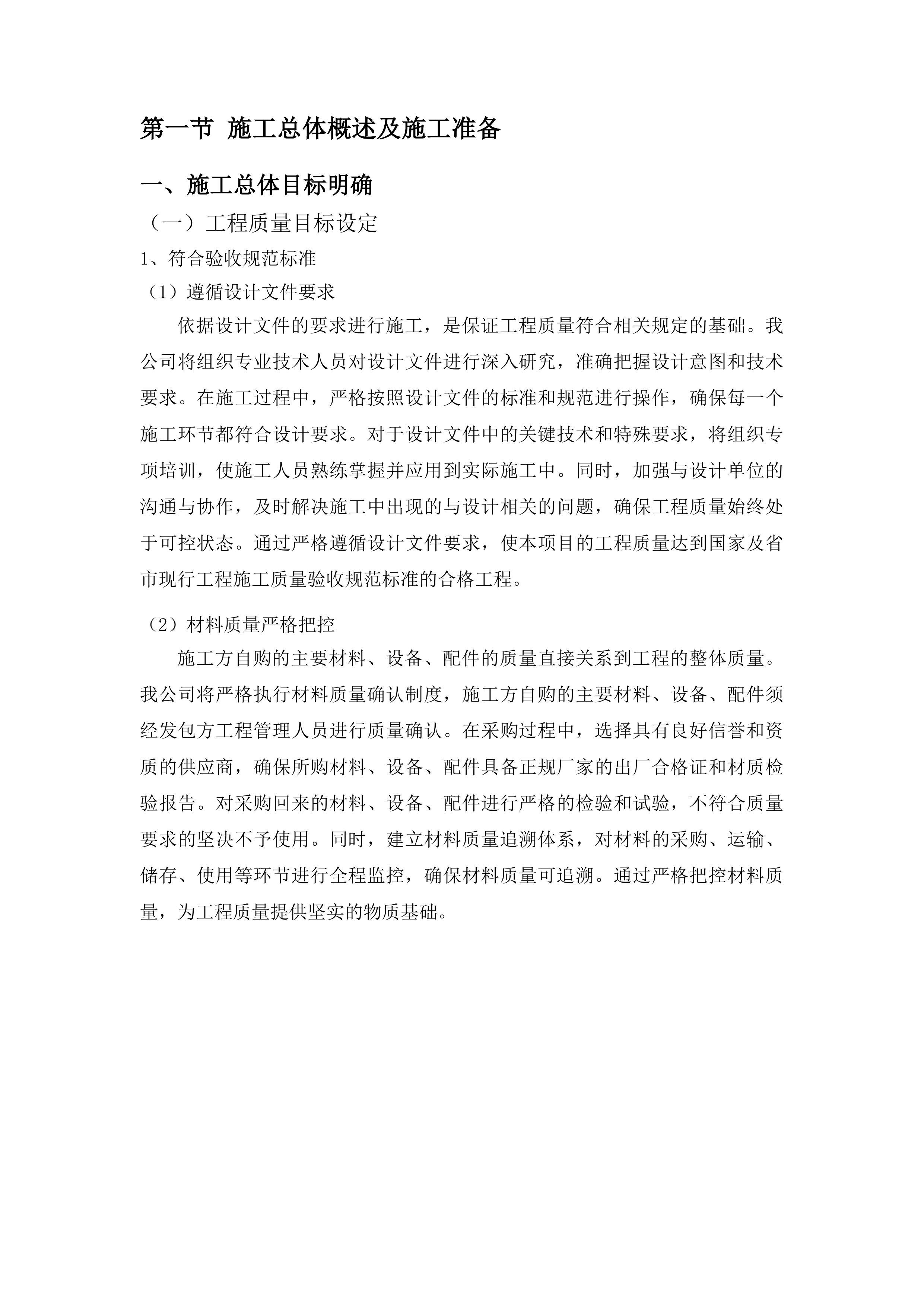

第一节 施工总体概述及施工准备
6
一、 施工总体目标明确
6
二、 施工组织前期准备
21
三、 施工现场部署规划
33
四、 资源进场准备流程
50
第二节 主要施工工序流程
56
一、 建筑专业工序顺序
56
二、 安装专业工序规划
76
三、 电气专业工序设计
90
四、 工序衔接控制措施
106
第三节 主要工种施工方法
118
一、 瓦工施工操作规范
118
二、 电工施工技术要点
132
三、 水暖工施工工艺
148
四、 油漆工施工方法
154
第四节 分部分项工程施工方案
170
一、 建筑维修改造工程
170
二、 安装维修改造工程
184
三、 电气维修改造工程
201
四、 关键分项工程保障
207
第五节 现场交叉施工管理方案
222
一、 交叉施工场景分析
222
二、 协调机制建立措施
244
三、 安全防护专项措施
257
四、 工序穿插计划安排
263
第六节 施工重点难点解决方案
269
一、 老旧设施改造措施
269
二、 隐蔽工程处理方案
281
三、 现场协调管理策略
299
四、 质量安全保障体系
308
第二章 质量管理体系与措施
319
第一节 施工技术质量管理体系
319
一、 质量管理组织架构构建
319
二、 施工质量控制流程制定
338
三、 质量控制关键节点清单
353
四、 内部质量检查制度建立
367
五、 施工质量验收规范引用
384
第二节 施工过程质量保障措施
404
一、 施工准备阶段质量控制
405
二、 关键工序样板引路制度
418
三、 隐蔽工程验收管理
430
四、 施工质量问题台账管理
445
五、 施工人员质量意识培训
461
六、 质量事故应急处理机制
476
第三节 主要材料质量保障措施
487
一、 材料进场报验制度执行
487
二、 材料进场台账管理
498
三、 结构安全材料送检管理
512
四、 材料使用跟踪制度
525
五、 不合格材料清退机制
540
第四节 质量通病的防治措施
552
一、 建筑工程质量通病防治
553
二、 安装工程质量通病防治
567
三、 电气工程质量通病防治
580
四、 防水工程专项防治措施
591
五、 抹灰工程空鼓开裂防治
610
第三章 安全管理体系与措施
623
第一节 现场安全管理措施
624
一、 施工现场安全管理制度
624
二、 安全责任分工体系
642
三、 安全管理台账建立
668
第二节 现场安全围挡保护措施
675
一、 标准化围挡设置方案
675
二、 重点部位防护措施
694
三、 围挡日常维护机制
715
第三节 现场人员安全培训及考核方案
720
一、 全员安全培训计划
720
二、 培训档案管理规范
734
三、 安全考核管理制度
750
第四章 环境保护管理体系与措施
779
第一节 环境保护管理体系
779
一、 环保管理体系架构
779
二、 环境保护目标责任制
794
三、 环保管理计划编制
808
四、 环保检查制度建立
829
第二节 污染物预防处理方案
851
一、 施工现场粉尘控制
851
二、 施工噪声控制方案
868
三、 施工废水处理措施
883
四、 施工垃圾处理方案
906
第五章 工程进度计划与措施
913
第一节 总体进度计划
913
一、 工期目标规划
913
二、 项目里程碑设定
931
第二节 分项工程工期
944
一、 建筑维修工期安排
944
二、 安装工程施工周期
960
三、 电气工程进度计划
974
第三节 进度图表示意
992
一、 横道图编制说明
992
二、 网络图逻辑关系
1008
第六章 资源配备计划
1028
第一节 主要施工设备材料配备情况
1028
一、 施工机械设备配置详情
1028
二、 关键施工材料保障措施
1045
第二节 劳动力安排计划
1060
一、 施工人员配置方案
1060
二、 现场人员管理机制
1075
第三节 原材料进场计划
1096
一、 材料进场时间规划
1096
二、 材料质量控制措施
1115
第七章 成品保护和工程保修工作的管理措施和承诺
1121
第一节 成品保护措施
1121
一、 成品保护管理方案制定
1121
二、 建筑工程成品保护方法
1136
三、 安装工程成品保护要点
1158
四、 电气分项工程保护策略
1164
第二节 工程保修承诺
1182
一、 保修管理措施制定
1183
二、 保修响应时效承诺
1190
三、 保修期内服务保障
1194
四、 保修联络机制建立
1211
第八章 紧急情况的处理措施预案以及抵抗风险的措施
1222
第一节 应急救援预案
1222
一、 施工事故应急响应流程
1222
二、 应急物资储备管理
1236
三、 应急救援组织架构
1244
四、 外部联动机制建立
1253
五、 应急演练计划实施
1273
第二节 处理措施与风险抵抗
1289
一、 紧急情况现场处理流程
1289
二、 极端天气应对策略
1303
三、 突发状况应对方案
1330
四、 施工风险评估控制
1337
施工方案与技术措施
施工总体概述及施工准备
施工总体目标明确
工程质量目标设定
符合验收规范标准
遵循设计文件要求
依据设计文件的要求进行施工,是保证工程质量符合相关规定的基础。我公司将组织专业技术人员对设计文件进行深入研究,准确把握设计意图和技术要求。在施工过程中,严格按照设计文件的标准和规范进行操作,确保每一个施工环节都符合设计要求。对于设计文件中的关键技术和特殊要求,将组织专项培训,使施工人员熟练掌握并应用到实际施工中。同时,加强与设计单位的沟通与协作,及时解决施工中出现的与设计相关的问题,确保工程质量始终处于可控状态。通过严格遵循设计文件要求,使本项目的工程质量达到国家及省市现行工程施工质量验收规范标准的合格工程。
材料质量严格把控
施工方自购的主要材料、设备、配件的质量直接关系到工程的整体质量。我公司将严格执行材料质量确认制度,施工方自购的主要材料、设备、配件须经发包方工程管理人员进行质量确认。在采购过程中,选择具有良好信誉和资质的供应商,确保所购材料、设备、配件具备正规厂家的出厂合格证和材质检验报告。对采购回来的材料、设备、配件进行严格的检验和试验,不符合质量要求的坚决不予使用。同时,建立材料质量追溯体系,对材料的采购、运输、储存、使用等环节进行全程监控,确保材料质量可追溯。通过严格把控材料质量,为工程质量提供坚实的物质基础。
施工进度监控

全过程质量监督
在施工全过程实施质量监督,是及时发现并解决质量问题的重要手段。我公司将建立完善的质量监督体系,配备专业的质量监督人员,对施工过程进行全方位、全过程的监督检查。制定详细的质量监督计划,明确监督的内容、方法和频率。在施工过程中,质量监督人员定期对施工现场进行巡查,对施工工艺、施工质量进行检查,及时发现质量隐患并提出整改要求。同时,建立质量问题反馈机制,对发现的质量问题及时进行分析和处理,确保问题得到彻底解决。为了更好地实施全过程质量监督,特制定以下表格:
监督阶段
监督内容
监督方法
监督频率
基础施工阶段
地基处理、基础钢筋绑扎、混凝土浇筑等
现场检查、抽样检测
每天一次
主体施工阶段
墙体砌筑、模板安装、钢筋连接、混凝土浇筑等
现场检查、抽样检测
每天一次
装饰装修阶段
墙面抹灰、地面贴砖、门窗安装等
现场检查、观感质量检查
每两天一次
设备安装阶段
设备安装位置、安装精度、连接牢固性等
现场检查、调试运行
每三天一次
质量保障具体措施
建立质量管理体系
建立完善的施工技术质量管理体系,是明确各环节质量责任的重要保障。我公司将依据国家和地方相关标准和规范,结合本项目的特点和要求,建立一套科学、合理、有效的质量管理体系。明确各部门、各岗位在质量管理中的职责和权限,制定详细的质量管理制度和工作流程。加强对施工人员的质量培训,提高施工人员的质量意识和操作技能。定期对质量管理体系进行内部审核和管理评审,及时发现问题并进行改进,确保质量管理体系的有效运行。通过建立完善的质量管理体系,为工程质量提供制度保障。

设备安装
加强施工过程管控
加强施工过程的质量管控,是保证工程质量符合标准的关键。我公司将严格按照施工工艺和标准进行操作,加强对施工过程的各个环节的质量控制。在施工前,对施工人员进行技术交底,明确施工工艺和质量要求。在施工过程中,加强对原材料、构配件的质量检验,确保使用的材料符合质量要求。严格控制施工工序,上一道工序未经验收合格,不得进行下一道工序。加强对施工质量的检验和验收,对不符合质量要求的部位及时进行整改。同时,建立质量奖惩制度,对质量好的班组和个人进行奖励,对质量差的进行处罚,激励施工人员提高质量意识和工作积极性。通过加强施工过程管控,确保工程质量达到国家及省市现行工程施工质量验收规范标准的合格工程。
定期进行质量检查
定期对工程质量进行检查,是及时发现并解决质量问题的重要措施。我公司将制定详细的质量检查计划,定期对工程质量进行全面检查。检查内容包括施工工艺、施工质量、原材料质量等方面。在检查过程中,采用现场检查、抽样检测等方法,对发现的质量问题及时进行记录和分析。对一般性质量问题,要求施工班组立即进行整改;对严重质量问题,将责令停工整改,并追究相关人员的责任。为了更好地进行质量检查,特制定以下表格:
设备安装前检查
检查时间
检查内容
检查方法
存在问题
整改要求
整改责任人
整改期限
每周
施工工艺、施工质量
现场检查
部分墙体抹灰平整度不够
重新抹灰,确保平整度符合要求
抹灰班组
3天
每两周
原材料质量、构配件质量
抽样检测
部分钢筋力学性能不符合要求
退场处理,重新采购合格钢筋
材料采购人员
5天
每月
工程实体质量、质量保证资料
全面检查
部分隐蔽工程验收记录不完整
补充完善验收记录
资料员
7天
质量目标责任落实
明确各部门职责
明确各部门在工程质量控制中的职责和工作内容,是确保工程质量目标实现的基础。我公司将根据质量管理体系的要求,明确各部门在工程质量控制中的职责和权限。工程技术部门负责施工技术方案的制定和技术交底,质量部门负责工程质量的监督检查和验收,物资部门负责原材料和构配件的采购和供应,施工班组负责具体的施工操作。各部门之间相互协作、相互配合,形成一个有机的整体。同时,制定详细的岗位说明书,明确各岗位的质量责任和工作内容,使每个员工都清楚自己在工程质量控制中的职责和任务。通过明确各部门职责,确保工程质量控制工作的顺利开展。
人员质量责任考核
对相关人员的质量责任进行考核,是确保责任落实到位的重要手段。我公司将建立完善的人员质量责任考核制度,对各部门、各岗位的人员在工程质量控制中的表现进行考核。考核内容包括工作态度、工作能力、工作业绩等方面。制定详细的考核标准和考核方法,定期对人员进行考核。对考核优秀的人员进行奖励,对考核不合格的人员进行处罚。同时,将考核结果与个人的薪酬、晋升等挂钩,激励员工积极履行质量责任。通过人员质量责任考核,确保工程质量责任落实到每一个人。
质量责任追究机制
建立质量责任追究机制,是对因工作失误导致质量问题的人员进行追究的重要保障。我公司将制定详细的质量责任追究制度,明确质量责任追究的范围、程序和方式。对因工作失误导致质量问题的人员,将根据问题的严重程度和责任大小,给予相应的处罚。处罚方式包括经济处罚、行政处分等。同时,对质量问题进行深入分析,找出问题的根源和责任人,采取有效的措施进行整改,防止类似问题再次发生。通过建立质量责任追究机制,增强员工的质量意识和责任感,确保工程质量得到有效控制。
施工范围清晰界定
涵盖维修改造内容
建筑维修改造内容

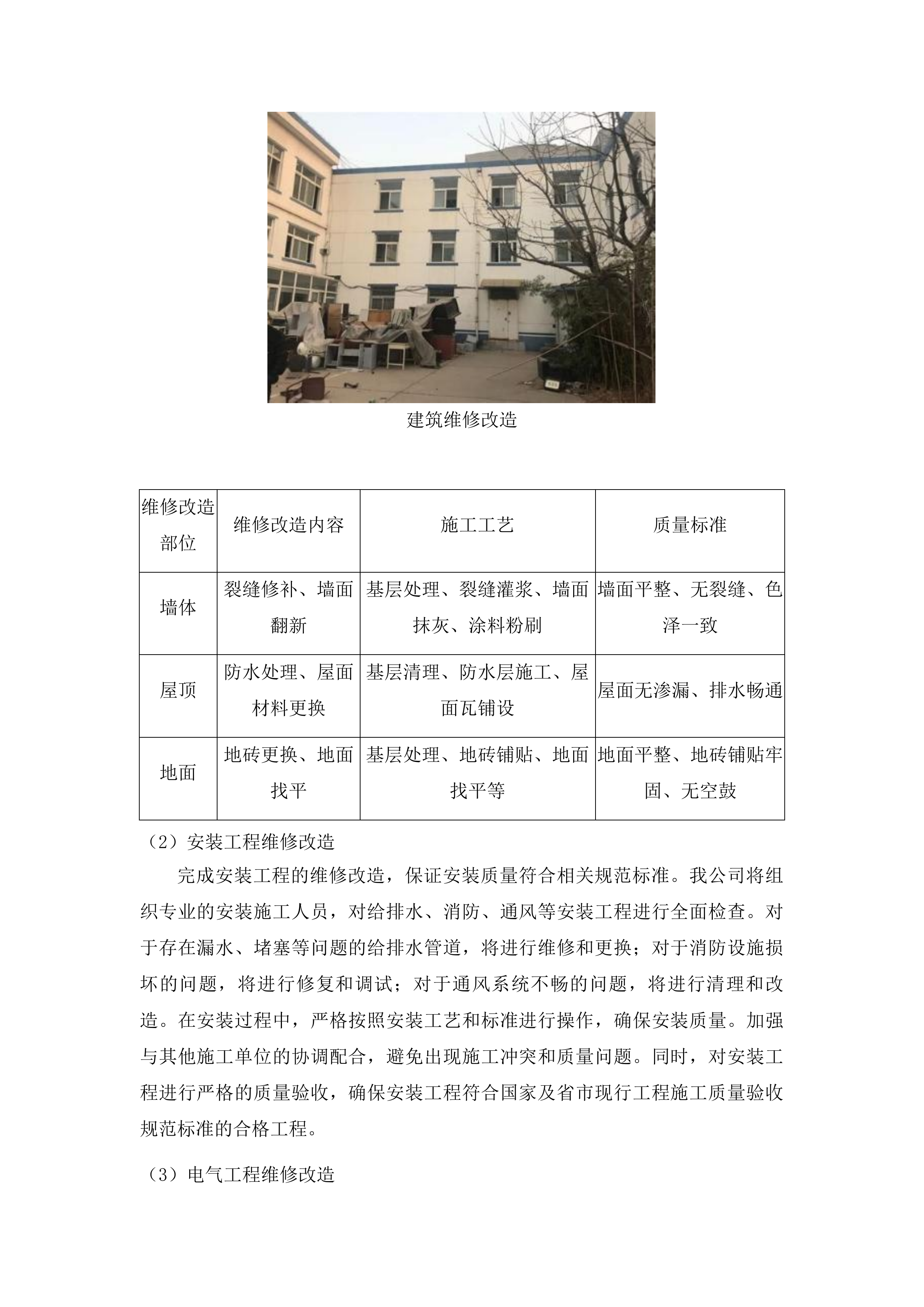

依据设计文件和施工图要求,对派出所建筑部分进行维修改造。我公司将组织专业的建筑施工团队,对建筑的墙体、屋顶、地面等部位进行全面检查。对于存在裂缝、破损等问题的墙体,将采用合适的材料进行修补和加固;对于屋顶漏水的问题,将进行防水处理,更换损坏的屋面材料。在施工过程中,严格按照施工工艺和标准进行操作,确保建筑维修改造的质量。为了更好地展示建筑维修改造的内容,特制定以下表格:
建筑维修改造
维修改造部位
维修改造内容
施工工艺
质量标准
墙体
裂缝修补、墙面翻新
基层处理、裂缝灌浆、墙面抹灰、涂料粉刷
墙面平整、无裂缝、色泽一致
屋顶
防水处理、屋面材料更换
基层清理、防水层施工、屋面瓦铺设
屋面无渗漏、排水畅通
地面
地砖更换、地面找平
基层处理、地砖铺贴、地面找平等
地面平整、地砖铺贴牢固、无空鼓
安装工程维修改造
完成安装工程的维修改造,保证安装质量符合相关规范标准。我公司将组织专业的安装施工人员,对给排水、消防、通风等安装工程进行全面检查。对于存在漏水、堵塞等问题的给排水管道,将进行维修和更换;对于消防设施损坏的问题,将进行修复和调试;对于通风系统不畅的问题,将进行清理和改造。在安装过程中,严格按照安装工艺和标准进行操作,确保安装质量。加强与其他施工单位的协调配合,避免出现施工冲突和质量问题。同时,对安装工程进行严格的质量验收,确保安装工程符合国家及省市现行工程施工质量验收规范标准的合格工程。
电气工程维修改造
进行电气方面的维修改造,严格遵循电气安装施工规范。我公司将组织专业的电气施工人员,对电气线路、配电箱、灯具等进行全面检查。对于存在老化、破损等问题的电气线路,将进行更换;对于配电箱故障的问题,将进行维修和调试;对于灯具不亮的问题,将进行更换和维修。在施工过程中,严格按照电气安装施工规范进行操作,确保电气系统的安全可靠运行。加强对电气施工过程的质量监督,对每一个施工环节进行严格的质量检查。同时,对电气系统进行严格的调试和验收,确保电气系统符合国家及省市现行工程施工质量验收规范标准的合格工程。

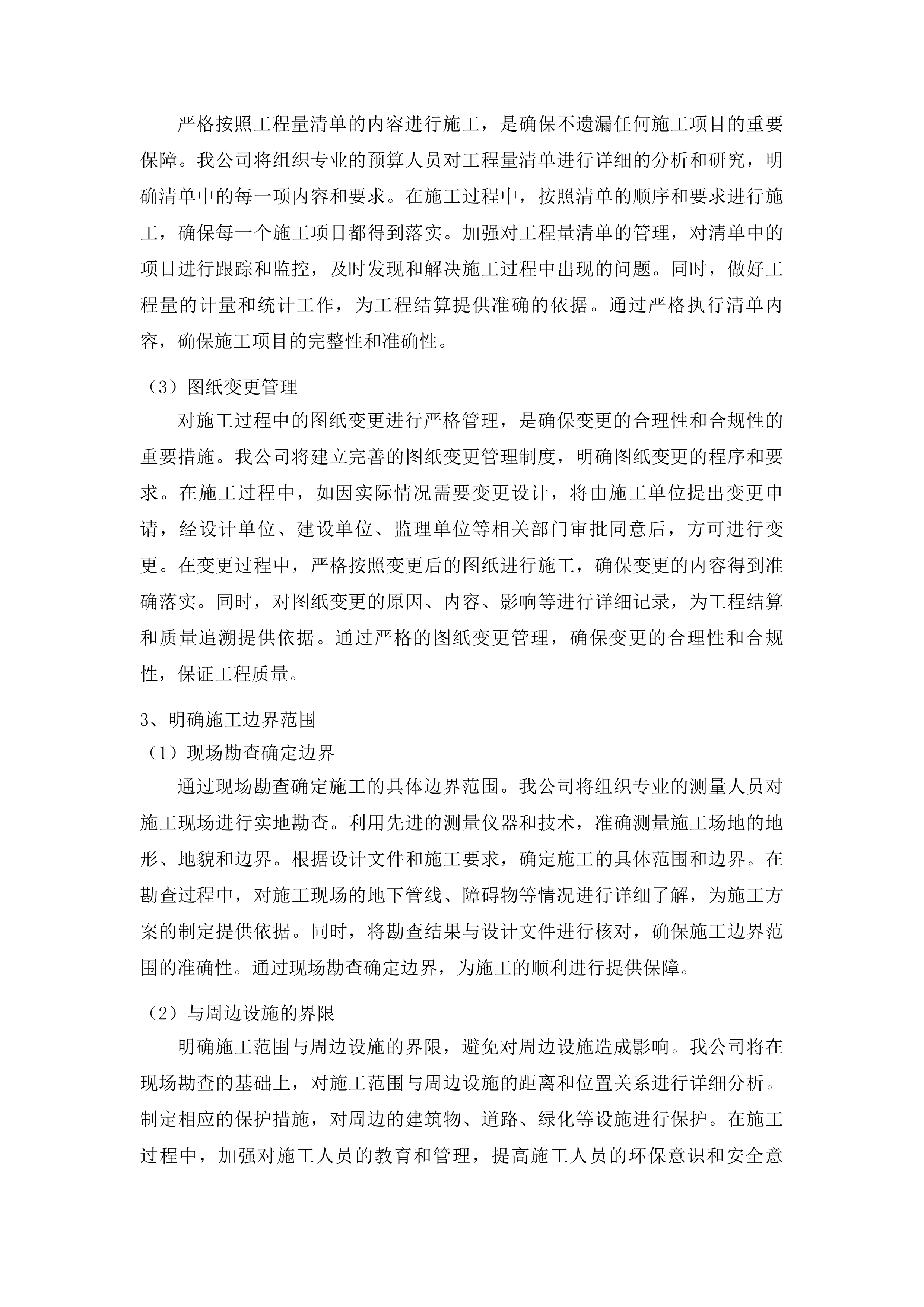

依据清单与图纸施工
准确理解图纸要求
组织相关人员准确理解施工图纸的要求,是确保施工符合设计意图的关键。我公司将组织设计单位、施工单位、监理单位等相关人员对施工图纸进行会审。在会审过程中,对图纸中的疑问和问题进行及时沟通和解决,确保各方对图纸的理解一致。同时,组织施工人员进行图纸交底,使施工人员熟悉图纸的内容和要求。在施工过程中,严格按照图纸的要求进行操作,不得随意更改设计。如因实际情况需要变更设计,将严格按照变更程序进行审批,确保变更的合理性和合规性。通过准确理解图纸要求,确保施工符合设计意图,保证工程质量。

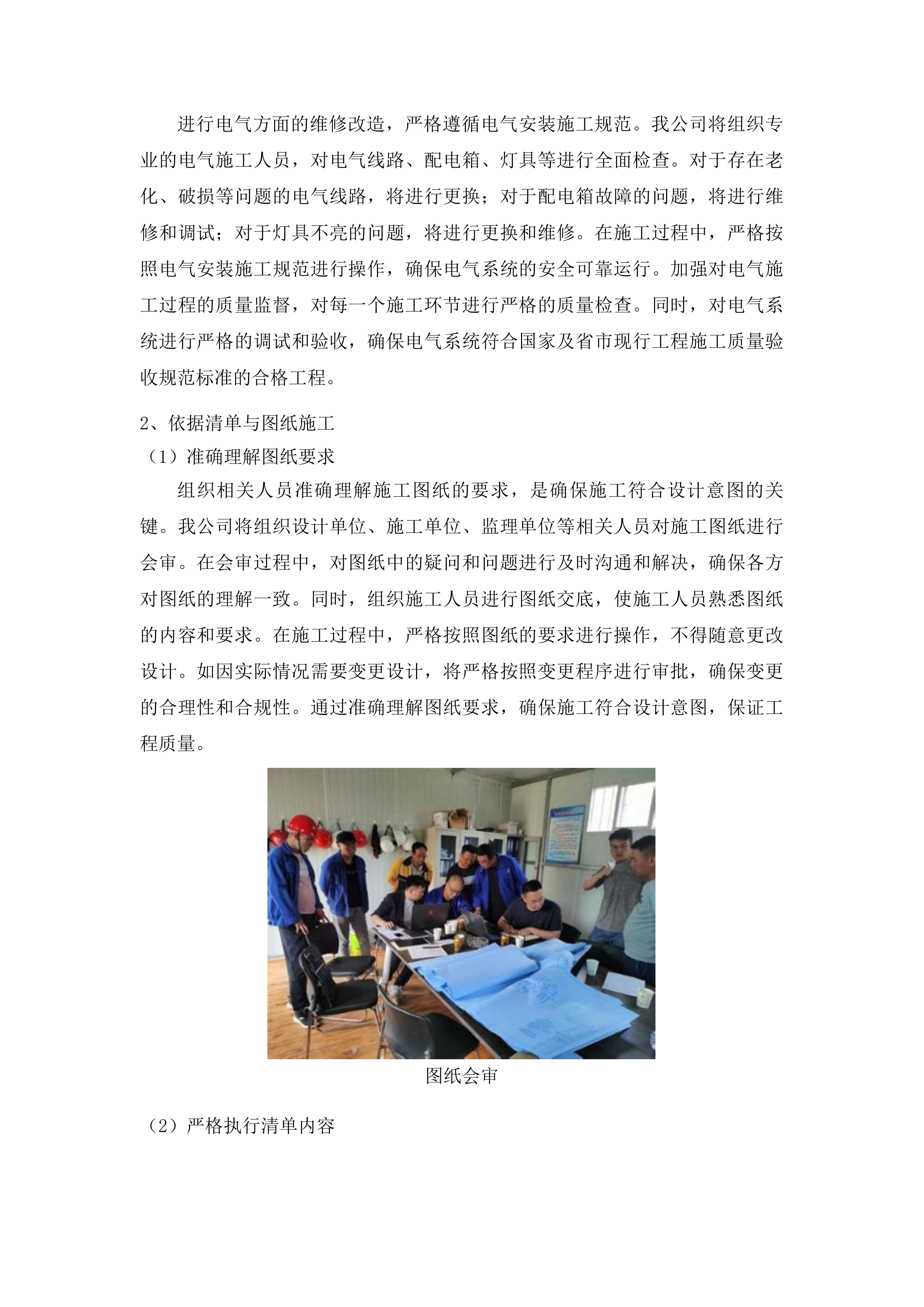

图纸会审
严格执行清单内容
严格按照工程量清单的内容进行施工,是确保不遗漏任何施工项目的重要保障。我公司将组织专业的预算人员对工程量清单进行详细的分析和研究,明确清单中的每一项内容和要求。在施工过程中,按照清单的顺序和要求进行施工,确保每一个施工项目都得到落实。加强对工程量清单的管理,对清单中的项目进行跟踪和监控,及时发现和解决施工过程中出现的问题。同时,做好工程量的计量和统计工作,为工程结算提供准确的依据。通过严格执行清单内容,确保施工项目的完整性和准确性。
图纸变更管理
对施工过程中的图纸变更进行严格管理,是确保变更的合理性和合规性的重要措施。我公司将建立完善的图纸变更管理制度,明确图纸变更的程序和要求。在施工过程中,如因实际情况需要变更设计,将由施工单位提出变更申请,经设计单位、建设单位、监理单位等相关部门审批同意后,方可进行变更。在变更过程中,严格按照变更后的图纸进行施工,确保变更的内容得到准确落实。同时,对图纸变更的原因、内容、影响等进行详细记录,为工程结算和质量追溯提供依据。通过严格的图纸变更管理,确保变更的合理性和合规性,保证工程质量。
明确施工边界范围
现场勘查确定边界
通过现场勘查确定施工的具体边界范围。我公司将组织专业的测量人员对施工现场进行实地勘查。利用先进的测量仪器和技术,准确测量施工场地的地形、地貌和边界。根据设计文件和施工要求,确定施工的具体范围和边界。在勘查过程中,对施工现场的地下管线、障碍物等情况进行详细了解,为施工方案的制定提供依据。同时,将勘查结果与设计文件进行核对,确保施工边界范围的准确性。通过现场勘查确定边界,为施工的顺利进行提供保障。
与周边设施的界限
明确施工范围与周边设施的界限,避免对周边设施造成影响。我公司将在现场勘查的基础上,对施工范围与周边设施的距离和位置关系进行详细分析。制定相应的保护措施,对周边的建筑物、道路、绿化等设施进行保护。在施工过程中,加强对施工人员的教育和管理,提高施工人员的环保意识和安全意识。严格按照施工方案进行操作,避免对周边设施造成损坏。同时,加强与周边居民和单位的沟通和协调,及时解决施工过程中出现的问题,争取周边居民和单位的支持和配合。通过明确与周边设施的界限,确保施工的顺利进行,减少对周边环境的影响。
施工范围标识
在施工现场对施工范围进行标识,便于施工人员操作。我公司将在施工现场设置明显的施工范围标识牌。标识牌的内容包括施工范围、施工单位、联系电话等信息。在施工范围的边界设置警示线和围挡,明确施工区域和非施工区域。同时,在施工现场的关键位置设置导向标识,引导施工人员正确进入施工区域。通过施工范围标识,使施工人员清楚了解施工范围和要求,避免施工过程中出现越界和混乱的情况。
关键节点把控要点
拆除工作关键把控
拆除方案制定
制定详细的拆除方案,明确拆除顺序、方法和安全措施。我公司将组织专业的拆除施工人员和技术人员对施工现场进行详细勘察。根据建筑结构、周边环境等因素,制定科学合理的拆除方案。在拆除方案中,明确拆除的顺序和方法,采用先进的拆除技术和设备,确保拆除工作的高效、安全进行。同时,制定完善的安全措施,对拆除过程中的安全风险进行评估和控制。加强对拆除施工人员的安全教育和培训,提高施工人员的安全意识和操作技能。在拆除过程中,严格按照拆除方案进行操作,确保拆除工作的顺利进行。

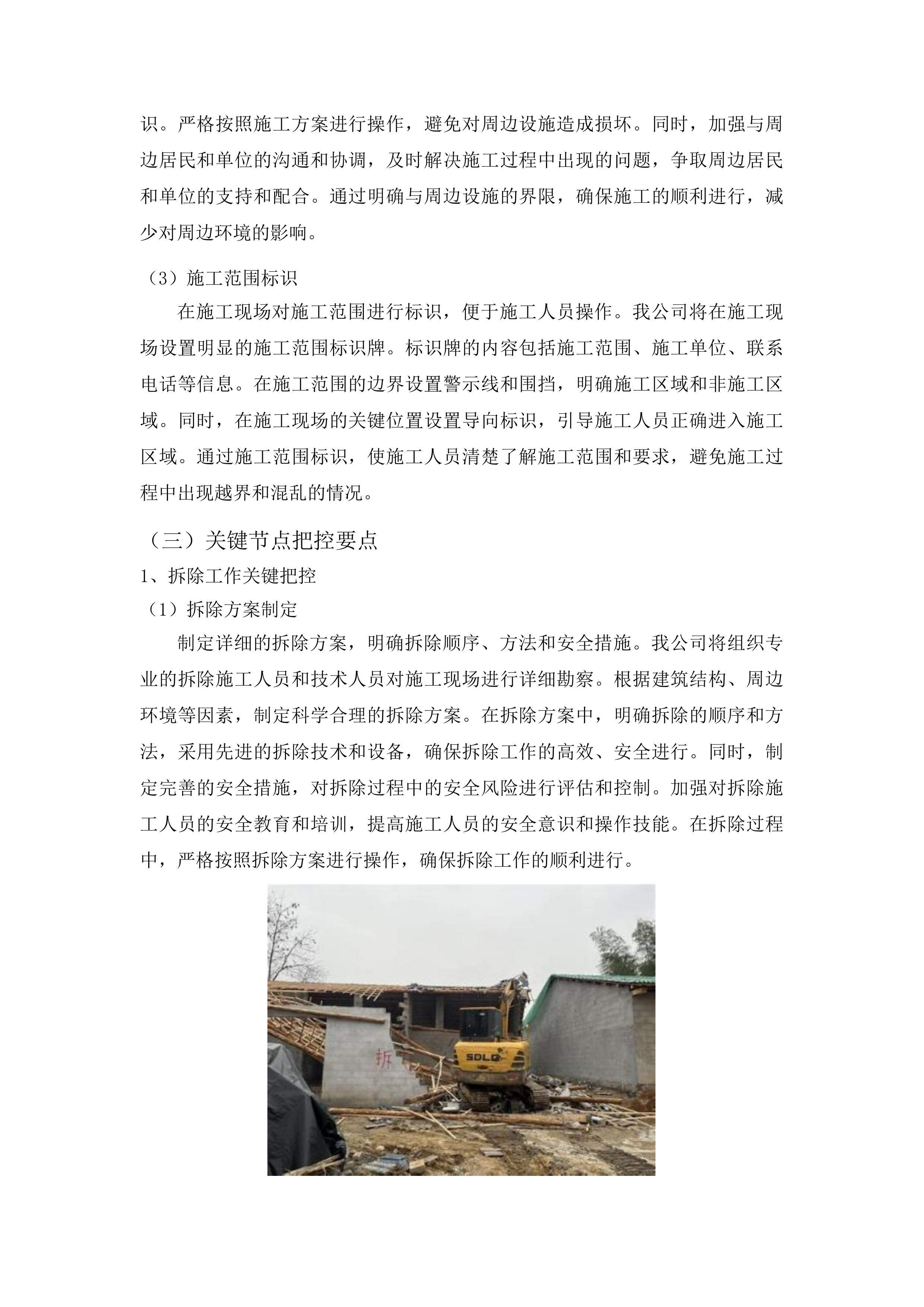

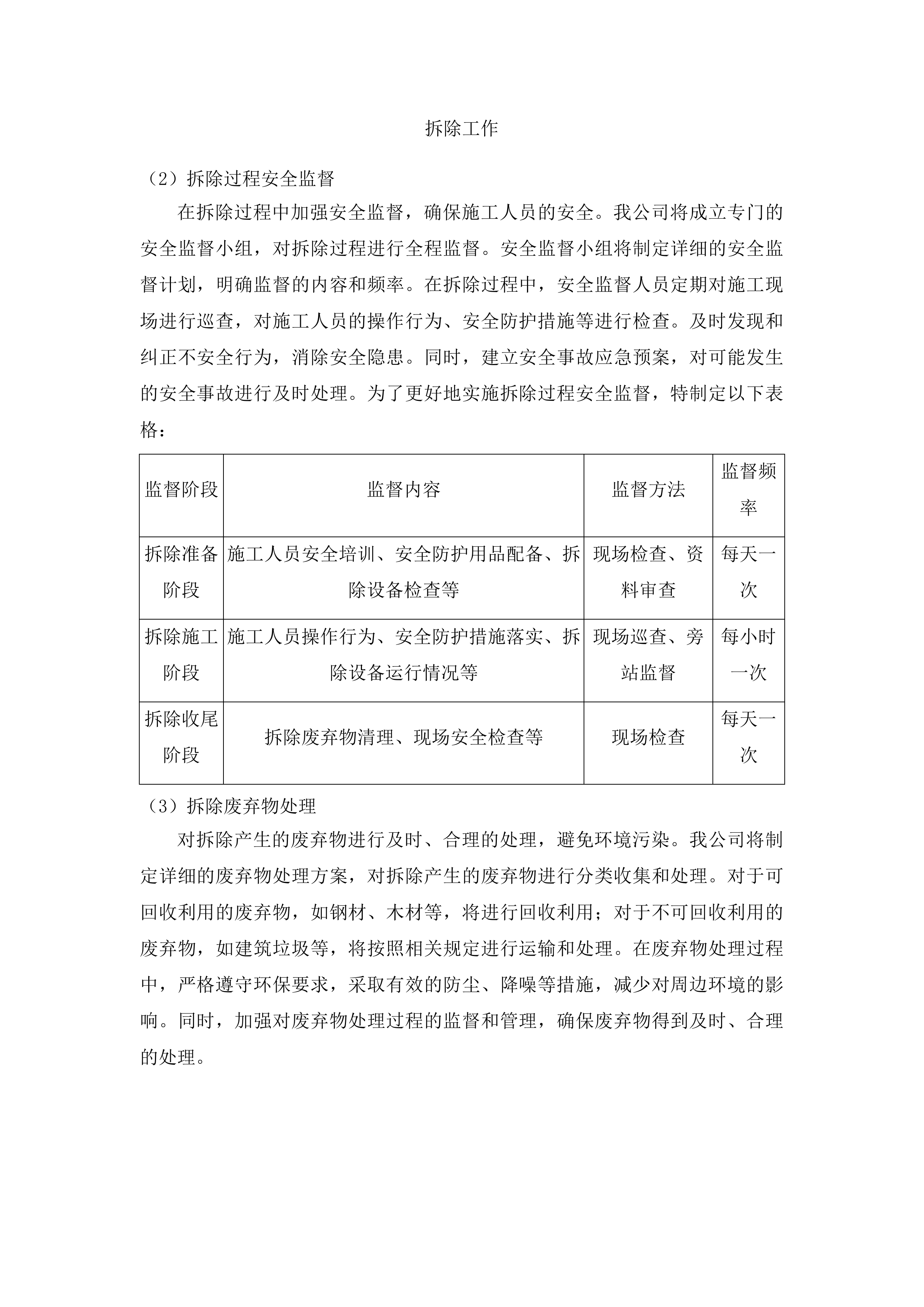

拆除工作
拆除过程安全监督
在拆除过程中加强安全监督,确保施工人员的安全。我公司将成立专门的安全监督小组,对拆除过程进行全程监督。安全监督小组将制定详细的安全监督计划,明确监督的内容和频率。在拆除过程中,安全监督人员定期对施工现场进行巡查,对施工人员的操作行为、安全防护措施等进行检查。及时发现和纠正不安全行为,消除安全隐患。同时,建立安全事故应急预案,对可能发生的安全事故进行及时处理。为了更好地实施拆除过程安全监督,特制定以下表格:
监督阶段
监督内容
监督方法
监督频率
拆除准备阶段
施工人员安全培训、安全防护用品配备、拆除设备检查等
现场检查、资料审查
每天一次
拆除施工阶段
施工人员操作行为、安全防护措施落实、拆除设备运行情况等
现场巡查、旁站监督
每小时一次
拆除收尾阶段
拆除废弃物清理、现场安全检查等
现场检查
每天一次
拆除废弃物处理
对拆除产生的废弃物进行及时、合理的处理,避免环境污染。我公司将制定详细的废弃物处理方案,对拆除产生的废弃物进行分类收集和处理。对于可回收利用的废弃物,如钢材、木材等,将进行回收利用;对于不可回收利用的废弃物,如建筑垃圾等,将按照相关规定进行运输和处理。在废弃物处理过程中,严格遵守环保要求,采取有效的防尘、降噪等措施,减少对周边环境的影响。同时,加强对废弃物处理过程的监督和管理,确保废弃物得到及时、合理的处理。
拆除废弃物处理
基层处理关键要点
基层清理工作
做好基层的清理工作,确保基层表面干净、平整。我公司将组织专业的施工人员对基层进行全面清理。采用扫帚、吸尘器等工具,清除基层表面的灰尘、杂物等。对于基层表面的油污、污渍等,将采用合适的清洁剂进行清洗。在清理过程中,注意保护基层表面的平整度,避免对基层造成损坏。同时,对基层表面的裂缝、孔洞等缺陷进行及时修补,确保基层表面的质量。通过做好基层清理工作,为后续的施工打下良好的基础。
基层缺陷修补
基层缺陷处理
对基层存在的缺陷进行及时处理,保证基层的质量。我公司将组织专业的技术人员对基层进行全面检查。对于基层表面的裂缝、孔洞等缺陷,将采用合适的材料进行修补。对于裂缝较宽的情况,将采用灌浆的方法进行处理;对于孔洞较大的情况,将采用混凝土填充的方法进行处理。在处理过程中,严格按照施工工艺和标准进行操作,确保处理效果。同时,对处理后的基层进行质量验收,确保基层质量符合要求。通过对基层缺陷的及时处理,保证基层的质量,为后续的施工提供保障。
基层验收标准
明确基层处理的验收标准,确保基层处理符合要求。我公司将根据相关标准和规范,制定详细的基层验收标准。验收标准包括基层表面的平整度、垂直度、强度等方面。在基层处理完成后,组织专业的质量验收人员对基层进行验收。采用测量仪器和检测设备,对基层的各项指标进行检测。对于不符合验收标准的基层,将责令施工单位进行整改,直至符合要求为止。通过明确基层验收标准,确保基层处理符合要求,为后续的施工提供质量保证。
设备安装关键控制
设备安装前检查

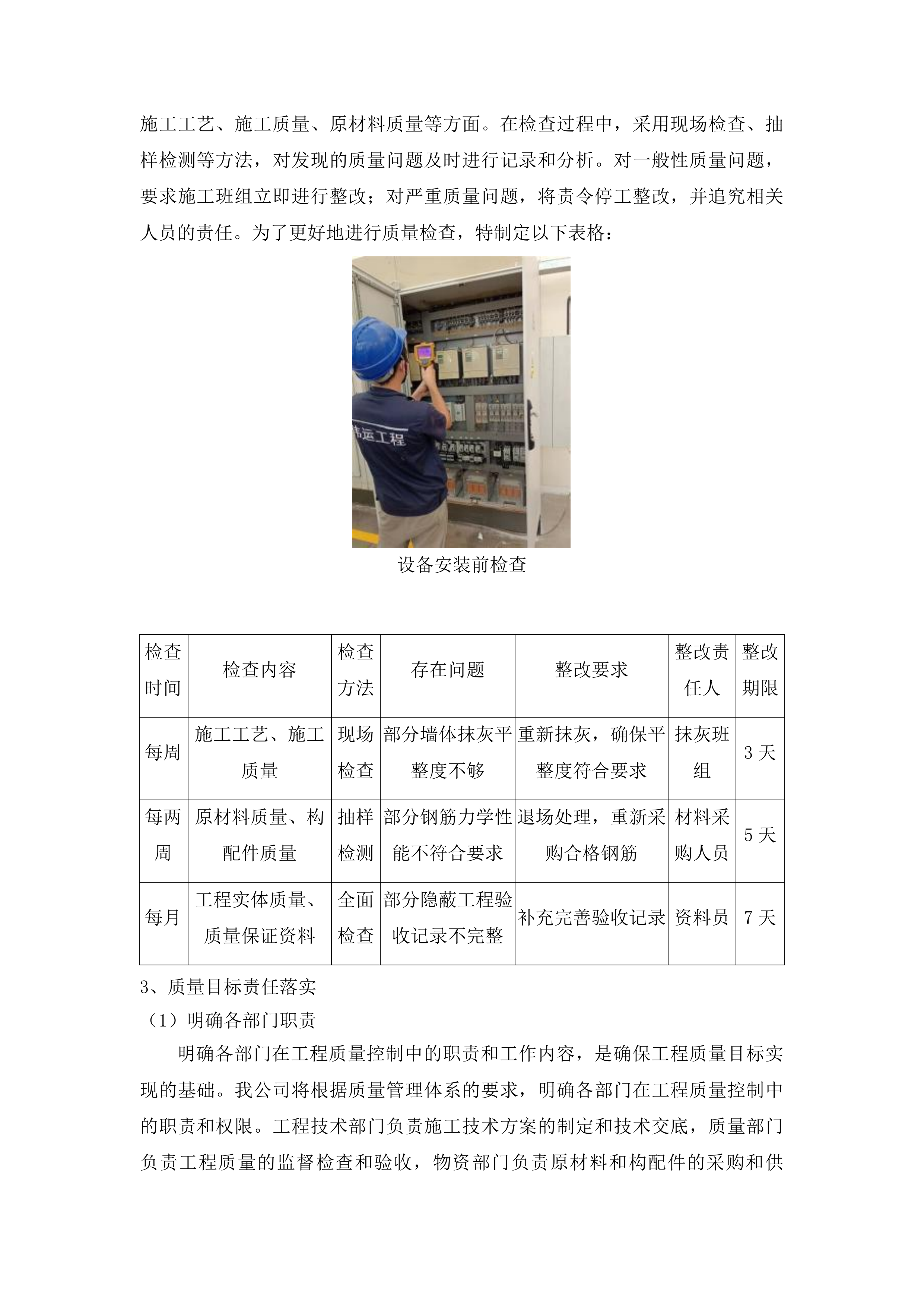

在设备安装前对设备进行全面检查,确保设备完好无损。我公司将组织专业的技术人员对设备进行开箱检查。检查设备的外观是否有损坏、变形等情况,检查设备的附件、备件是否齐全。同时,对设备的性能进行测试,确保设备符合设计要求。在检查过程中,做好检查记录,对发现的问题及时进行处理。对于有质量问题的设备,将及时与供应商联系,进行更换或维修。通过设备安装前检查,确保设备的质量和性能,为设备的安装和运行提供保障。
安装过程精度控制
在设备安装过程中严格控制安装精度,保证设备正常运行。我公司将组织专业的安装施工人员,按照设备安装说明书和施工图纸的要求进行安装。在安装过程中,采用先进的测量仪器和技术,对设备的安装位置、水平度、垂直度等进行精确测量和调整。严格控制安装误差,确保设备的安装精度符合要求。同时,加强对安装过程的质量监督,对每一个安装环节进行严格的质量检查。通过安装过程精度控制,保证设备的正常运行,提高设备的使用寿命。
安装后调试运行
设备安装完成后进行调试运行,确保设备性能符合要求。我公司将组织专业的调试人员对设备进行调试。在调试过程中,按照设备的调试方案和操作规程进行操作,对设备的各项性能指标进行测试和调整。及时发现和解决调试过程中出现的问题,确保设备的性能达到设计要求。同时,对设备进行试运行,观察设备的运行情况,检查设备的稳定性和可靠性。在试运行过程中,做好运行记录,对发现的问题及时进行处理。通过安装后调试运行,确保设备的性能符合要求,为设备的正式投入使用提供保障。
工期进度总体规划
总工期目标确定
依据合同要求制定
根据合同要求制定合理的总工期目标。本项目合同要求的工期为78天,计划开工日期为2025年8月15日,计划竣工日期为2025年10月31日。我公司将严格按照合同要求,制定详细的总工期计划。在制定计划过程中,充分考虑施工过程中的各种因素,合理安排各阶段的施工时间。同时,将总工期目标分解为各个子目标,明确每个子目标的完成时间和责任人。为了更好地展示总工期目标的制定情况,特制定以下表格:
阶段
开始时间
结束时间
工期(天)
责任人
拆除工程
2025年8月15日
2025年8月25日
10
拆除施工班组
基层处理
2025年8月26日
2025年9月5日
10
基层处理施工班组
建筑工程
2025年9月6日
2025年9月30日
25
建筑施工班组
安装工程
2025年10月1日
2025年10月20日
20
安装施工班组
装饰装修工程
2025年10月21日
2025年10月31日
11
装饰装修施工班组
考虑施工难度因素
充分考虑施工过程中的难度因素,合理安排工期。本项目施工过程中可能会遇到一些难度因素,如建筑结构复杂、地下管线较多等。我公司将组织专业的技术人员对施工难度进行评估,制定相应的应对措施。在安排工期时,充分考虑这些难度因素,合理增加施工时间。同时,加强对施工过程的管理和协调,提高施工效率,确保工期不受影响。通过充分考虑施工难度因素,合理安排工期,保证工程的顺利进行。
预留一定缓冲时间
在总工期中预留一定的缓冲时间,以应对可能出现的突发情况。本项目施工过程中可能会遇到一些突发情况,如恶劣天气、设计变更等。为了确保工程能够按时完成,我公司将在总工期中预留5天的缓冲时间。在施工过程中,如遇到突发情况,将及时调整施工计划,利用缓冲时间进行弥补。同时,加强对突发情况的监测和预警,提前做好应对准备,减少突发情况对工期的影响。通过预留一定的缓冲时间,提高工程的抗风险能力,保证工程能够按时完成。
分项工程工期安排
建筑工程工期规划
对建筑工程的各阶段工期进行规划,明确各阶段的完成时间。建筑工程包括基础工程、主体工程、装饰装修工程等阶段。我公司将根据工程的实际情况和施工顺序,对各阶段的工期进行合理规划。基础工程计划在2025年8月26日至2025年9月5日完成,主体工程计划在2025年9月6日至2025年9月30日完成,装饰装修工程计划在2025年10月21日至2025年10月31日完成。在施工过程中,严格按照工期规划进行施工,确保各阶段工程按时完成。同时,加强对建筑工程的质量监督,保证建筑工程的质量符合要求。通过合理规划建筑工程工期,确保建筑工程的顺利进行。
安装工程工期安排
合理安排安装工程的工期,保证安装工程与其他工程的衔接。安装工程包括给排水、电气、消防等系统的安装。我公司将根据建筑工程的施工进度,合理安排安装工程的工期。安装工程计划在2025年10月1日至2025年10月20日完成。在施工过程中,加强与建筑工程施工单位的协调配合,确保安装工程与其他工程的衔接顺畅。同时,加强对安装工程的质量监督,保证安装工程的质量符合要求。通过合理安排安装工程工期,确保安装工程与其他工程的协调进行。
电气工程工期设定
设定电气工程的工期,确保电气系统按时投入使用。电气工程包括电气线路敷设、配电箱安装、灯具安装等内容。我公司将根据工程的实际情况和施工顺序,设定电气工程的工期。电气工程计划在2025年10月1日至2025年10月15日完成。在施工过程中,严格按照工期设定进行施工,确保电气系统按时投入使用。同时,加强对电气工程的质量监督,保证电气工程的质量符合要求。通过合理设定电气工程工期,确保电气系统的正常运行。
工期保障具体措施
资源合理调配
合理调配人力、物力、财力等资源,满足施工进度的需求。我公司将根据施工进度计划,合理安排人力、物力、财力等资源。在人力资源方面,将根据各阶段的施工任务,合理调配施工人员,确保施工人员的数量和素质满足施工要求。在物力资源方面,将提前做好材料和设备的采购计划,确保材料和设备的供应及时、充足。在财力资源方面,将合理安排资金的使用,确保资金的供应满足施工进度的需求。同时,加强对资源的管理和监督,提高资源的利用效率。通过合理调配资源,满足施工进度的需求,保证工程的顺利进行。
进度实时监控
对施工进度进行实时监控,及时发现并解决进度问题。我公司将建立完善的施工进度监控体系,配备专业的进度监控人员。进度监控人员将定期对施工现场进行巡查,对施工进度进行实时监控。通过对比实际进度与计划进度,及时发现进度偏差,并分析偏差产生的原因。对于进度偏差较大的情况,将及时采取措施进行调整,确保施工进度符合计划要求。同时,建立进度问题反馈机制,对发现的进度问题及时进行反馈和处理,确保问题得到及时解决。通过进度实时监控,及时发现并解决进度问题,保证工程能够按时完成。
建立协调机制
建立有效的协调机制,及时解决施工过程中的矛盾和问题。我公司将建立由建设单位、监理单位、施工单位等相关方组成的协调小组。协调小组将定期召开协调会议,对施工过程中的矛盾和问题进行及时沟通和协调。在协调过程中,明确各方的责任和义务,制定合理的解决方案。同时,加强对协调结果的跟踪和落实,确保协调结果得到有效执行。通过建立有效的协调机制,及时解决施工过程中的矛盾和问题,保证工程的顺利进行。
协调会议
施工组织前期准备
技术交底实施细则
技术交底目的明确
工程信息传达
将本项目的规模、结构形式、使用功能等信息详细传达给施工人员,使其对项目有整体认识。本项目涉及建筑、安装、电气等维修改造工程,施工人员需了解各部分的具体要求。同时,说明工程的重要性和特殊性,如该派出所承担着维护当地治安的重要职责,施工质量直接关系到其正常运转。告知施工人员工程的施工周期和进度要求,计划开工日期为2025年8月15日,计划竣工日期为2025年10月31日,共78天,让他们合理安排工作。介绍工程的质量目标和验收标准,要求符合国家及省市现行工程施工质量验收规范标准的合格工程,使施工人员明确工作方向。
安装工程
技术要求讲解
讲解施工过程中涉及的各项技术要求,建筑维修改造需遵循相关工艺标准,确保建筑结构的稳定性和安全性;安装工程要注意连接方式,保证设备的正常运行。强调关键技术环节的操作要点和注意事项,如电气线路的铺设要符合安全规范,避免出现安全隐患,以确保施工质量。说明新技术、新工艺的应用方法和优势,采用新型的建筑材料可提高建筑的耐久性和节能性,提高施工效率。解答施工人员对技术要求的疑问,确保他们理解准确,能够正确应用到实际施工中。
质量标准说明
明确各分项工程的质量标准,建筑维修改造的平整度、垂直度需控制在规定范围内,安装工程的密封性要良好,以保证设备的正常使用。说明质量检验的方法和频率,定期对施工质量进行检查,确保施工过程中的质量控制。强调质量问题的处理方式和责任追究,出现质量问题要及时整改,并追究相关责任人的责任,提高施工人员的质量意识。提供质量标准的相关文件和资料,方便施工人员查阅,使其在施工过程中有据可依。
安全事项强调
安全事项
具体要求
防范措施
应急处理方法
施工现场安全规章制度
佩戴安全帽、安全带等个人防护用品
设置安全警示标志,加强安全教育培训
及时救助伤员,报告相关部门
高处作业安全
系好安全带,搭建牢固的脚手架
定期检查脚手架的稳定性
停止作业,进行维修或更换
电气安全
遵守电气操作规程,使用合格的电气设备
安装漏电保护器,定期检查电气线路
切断电源,进行维修
环境保护
避免对周边环境造成污染
设置垃圾堆放点,及时清理垃圾
采取相应的治理措施
技术交底流程规范
会议组织安排
提前确定技术交底会议的时间、地点和参加人员,确保相关人员能够按时参加。准备好技术交底所需的资料和文件,如施工图纸、技术规范等,以便在会议上进行详细讲解。布置好会议现场,确保会议环境舒适、安静,有利于参会人员集中精力听取交底内容。安排专人负责会议记录,记录会议内容和施工人员的提问,以便后续查阅和跟进。
技术交底会议
交底内容传达
技术负责人按照交底大纲进行讲解,确保内容全面、详细。使用图表、图片等辅助工具,使交底内容更加直观易懂,帮助施工人员更好地理解技术要求和施工工艺。结合实际工程案例,说明技术要求和施工工艺的应用,让施工人员能够更好地掌握实际操作方法。与施工人员进行互动交流,了解他们的理解程度和意见建议,及时解答他们的疑问。
脚手架搭建
疑问解答处理
认真听取施工人员的提问,确保问题理解准确。及时解答施工人员的疑问,提供详细的解决方案,让他们能够清楚地知道如何解决问题。对于复杂问题,组织相关人员进行讨论和研究,给出明确的答复,确保施工人员能够正确处理问题。记录施工人员的疑问和解答情况,作为技术交底的补充资料,以便后续参考。
签字确认流程
技术交底结束后,施工人员在交底记录上签字确认。签字确认表明施工人员已理解交底内容,并愿意按照要求进行施工。交底记录由项目技术负责人保存,作为施工过程中的重要文件,以备后续查阅和检查。如施工人员对交底内容有异议,应及时沟通和协商,达成一致意见后再签字确认,确保施工人员对交底内容的认可。
技术交底效果评估
现场检查评估
定期对施工现场进行检查,观察施工人员的操作是否规范。检查施工过程中的质量控制情况,如原材料的使用、施工工艺的执行等,确保施工质量符合要求。对发现的问题及时进行纠正和指导,帮助施工人员提高操作技能。记录现场检查的情况,作为技术交底效果评估的依据,以便对技术交底内容进行调整和改进。
操作规范评估
观察施工人员在施工过程中的操作是否符合技术要求和施工工艺。检查施工工具和设备的使用是否正确,是否按照操作规程进行操作,确保施工安全和质量。对不符合操作规范的行为及时进行纠正和培训,提高施工人员的操作技能。评估施工人员的操作规范程度,作为技术交底效果评估的重要指标,以便对技术交底内容进行优化。
工程质量评估
按照质量标准对工程质量进行检查和评估,判断是否达到预期目标。分析工程质量问题的原因,是否与技术交底不到位有关,以便采取相应的改进措施。对工程质量问题及时进行整改和处理,确保工程质量符合要求。根据工程质量评估结果,调整技术交底的内容和方式,提高交底效果,保证工程质量。
总结改进措施
评估结果
存在问题
改进措施
实施时间
责任人
现场检查发现部分施工人员操作不规范
技术交底内容不够详细,施工人员理解不到位
加强技术交底培训,增加实际操作演示
立即实施
技术负责人
操作规范评估发现施工工具使用不当
培训不足,施工人员缺乏经验
组织专门的工具使用培训
一周内实施
培训人员
工程质量评估发现部分工程质量不达标
技术交底未强调关键质量控制点
补充关键质量控制点的技术交底
三天内实施
技术负责人
施工图纸会审安排
图纸会审准备工作
资料收集整理
收集本项目的施工图纸、设计说明、变更通知等资料,确保资料的完整性。对收集到的资料进行整理和分类,按照不同的专业和阶段进行归档,方便查阅。检查资料的版本是否最新,是否存在遗漏或错误,如有问题及时与相关部门沟通解决。将整理好的资料分发给施工人员,方便他们提前熟悉,使其在图纸会审前对项目有初步的了解。
施工图纸会审
人员熟悉图纸
人员熟悉图纸
组织施工人员学习施工图纸,了解工程的建筑结构、安装工程、电气工程等内容。要求施工人员对图纸中的疑问和不清楚的地方做好记录,以便在图纸会审中提出。鼓励施工人员提出自己的见解和建议,共同提高对图纸的理解,促进施工方案的优化。对施工人员进行图纸解读培训,提高他们的读图能力,使其能够准确理解图纸的意图。
工具设备准备
准备好图纸会审所需的工具和设备,如投影仪、电脑、打印机等,确保设备的性能良好。检查工具和设备的性能是否良好,是否能够正常使用,如发现问题及时进行维修或更换。确保工具和设备的数量足够,满足图纸会审的需要,避免因设备不足影响会审进度。提前调试好工具和设备,避免在会审过程中出现故障,保证会审的顺利进行。
时间地点确定
事项
具体安排
确定时间
根据项目进度和各方的时间安排,确定图纸会审的具体时间为[具体时间]
选择地点
选择合适的地点作为图纸会审的场所,确保环境舒适、安静,如[具体地点]
通知人员
提前通知参加图纸会审的人员,告知他们时间和地点
会场布置
做好会场的布置工作,准备好会议所需的资料和用品
图纸会审流程组织
会议主持安排
主持职责
具体要求
实施方式
确保会议有序进行
指定专人主持图纸会审会议
建设单位确定主持人
介绍会议目的和议程
明确各方的职责和要求
主持人在会议开始时进行介绍
控制会议节奏和时间
避免讨论偏离主题
主持人及时引导讨论方向
总结会议讨论结果
确保各方达成共识
主持人在会议结束时进行总结
设计介绍讲解
设计单位对施工图纸进行全面介绍,包括建筑、结构、安装、电气等方面。讲解设计意图和技术要求,说明施工过程中的注意事项,使施工人员了解设计的初衷和目标。对图纸中的特殊设计和复杂节点进行详细解释,帮助施工人员理解,确保施工的准确性。回答施工单位和监理单位的提问,提供技术支持,解决施工过程中可能遇到的问题。
疑问建议处理
提出方
疑问建议内容
处理方式
处理结果
施工单位
设计是否合理,施工难度是否过大
设计单位解答和处理,必要时进行设计变更
达成一致意见,记录处理情况
监理单位
施工质量控制的关键节点
设计单位提供详细说明
明确质量控制要求
纪要形成确认
根据会议讨论的结果,形成图纸会审纪要,记录各方的意见和建议。纪要内容包括图纸存在的问题、解决方案、设计变更等,确保纪要的完整性。各方对纪要内容进行审核和确认,确保纪要的准确性和完整性。各方在纪要上签字盖章,纪要作为施工的重要依据,指导后续施工工作。
图纸会审问题解决
问题分类整理
对图纸会审中提出的问题进行分类,如设计问题、施工问题、技术问题等,便于针对性地解决。明确每个问题的责任单位和责任人,确保问题有人负责处理,避免推诿现象。制定问题解决的时间节点,要求责任人在规定时间内完成处理,保证问题解决的及时性。对问题进行编号和记录,方便跟踪和管理,及时掌握问题的解决进度。
问题处理反馈
责任人按照要求对问题进行处理,采取相应的措施解决问题。及时向相关方反馈问题处理的进展情况,让各方了解处理进度,保持信息的畅通。对处理过程中遇到的困难和问题及时沟通和协调,寻求解决方案,确保问题能够顺利解决。在规定时间内完成问题处理,并提交处理结果报告,以便进行审核和验证。
处理结果验证
对问题处理结果进行检查和验证,确保问题得到彻底解决。检查处理结果是否符合设计要求和施工规范,保证工程质量。对处理结果进行测试和试验,验证其可靠性和稳定性,避免出现质量隐患。如处理结果不符合要求,要求责任人重新处理,直至问题解决,确保工程的顺利进行。
情况记录归档
将问题解决情况记录在图纸会审纪要中,包括问题描述、处理措施、处理结果等,形成完整的记录。对记录进行整理和归档,作为项目管理的重要资料,便于后续查阅和参考。定期对问题解决情况进行回顾和总结,积累经验教训,为类似项目提供参考。根据问题解决情况,对施工图纸进行更新和完善,避免类似问题再次出现,提高项目的管理水平。
专项方案编制要点
专项方案编制依据
法规标准遵循
严格遵循国家和地方有关建筑工程维修改造的法律法规,如《建筑法》、《建设工程质量管理条例》等,确保方案的合法性。按照相关规范标准进行专项方案的编制,如《建筑施工安全检查标准》、《建筑电气工程施工质量验收规范》等,保证方案的科学性。关注法规标准的更新和变化,及时调整专项方案的内容,使其符合最新要求。确保专项方案符合法规标准的要求,避免违规行为,保障工程的顺利进行。
设计文件参考
设计文件内容
应用方式
沟通处理
变更调整
施工图纸和设计说明
将设计要求纳入专项方案
对疑问及时与设计单位沟通
根据变更情况调整方案
技术规范和质量标准
作为施工质量控制的依据
确保方案符合设计标准
及时更新方案内容
工程实际结合
分析本项目的工程特点,如建筑结构、使用功能等,确定施工的重点和难点。考虑施工条件,如施工现场的地形、地貌、周边环境等,制定合理的施工方案。针对施工难点,如老旧设施改造、隐蔽工程处理等,制定相应的解决方案,确保施工的顺利进行。结合工程实际情况,合理安排施工顺序和施工方法,提高施工效率和质量。
经验案例借鉴
参考类似建筑工程维修改造项目的施工经验和成功案例,学习其先进的技术和管理方法。分析类似项目中出现的问题和教训,避免在本项目中重复出现,降低施工风险。结合本项目的实际情况,对借鉴的经验和案例进行适当调整和改进,使其更适合本项目的需求。通过借鉴经验案例,提高专项方案的可行性和有效性。
专项方案内容框架
工程概况描述
项目信息
详细内容
项目名称
东丰县公安局福鹿派出所基础设施维修改造项目
建设地点
东丰县福鹿街道东兴社区
建设规模
建筑、安装、电气等维修改造工程
工程特点
建筑结构形式、使用功能要求等
施工范围
具体包括建筑维修改造、安装工程、电气工程等
工程重要性和特殊性
承担维护当地治安职责,施工质量要求高
施工注意事项
遵守相关规范,确保施工安全和质量
施工部署安排
确定施工目标,如质量目标、安全目标、进度目标等,为施工提供明确的方向。合理安排施工顺序,遵循先地下后地上、先主体后装饰的原则,提高施工效率。制定施工进度计划,明确各分项工程的开始时间和完成时间,确保工程按时完成。安排施工资源,包括劳动力、材料、设备等的供应计划,保证施工的顺利进行。
施工方法阐述
详细描述各分项工程的施工工艺,如建筑拆除、基础处理、墙体砌筑等,确保施工的准确性。说明施工操作要点,如施工过程中的注意事项、质量控制标准等,保证施工质量。介绍施工过程中使用的施工设备和工具,确保施工顺利进行,提高施工效率。针对特殊施工工艺和复杂节点,制定专项施工方案,确保施工的安全性和可靠性。
保证措施制定
制定质量控制措施,如施工过程中的质量检验、质量验收等,确保工程质量符合标准。建立安全管理体系,明确安全责任人和安全管理制度,保障施工安全。采取安全防护措施,如设置安全围挡、佩戴安全防护用品等,减少安全事故的发生。制定环境保护措施,减少施工对周边环境的影响,实现绿色施工。
专项方案审核审批
编制人员自审
编制人员对专项方案进行全面检查,确保方案内容完整、准确。检查方案的逻辑结构是否清晰,各项措施是否合理可行,保证方案的科学性。核对方案中的数据和参数是否正确,避免出现错误,提高方案的可靠性。对方案中的文字表述进行审核,确保表达准确、简洁,便于理解和执行。
技术负责人审核
项目技术负责人对专项方案进行深入审核,评估方案的可行性和合理性。检查方案是否符合施工图纸和设计文件的要求,保证方案与设计意图一致。分析方案对工程质量、安全、进度的影响,提出改进意见,优化方案内容。审核方案中的技术措施和施工方法是否先进、可靠,提高方案的有效性。
上级部门审批
将专项方案报上级主管部门进行审批,上级部门对方案进行全面审查。审查方案是否符合相关法律法规和规范标准的要求,确保方案的合法性。评估方案对项目整体目标的实现是否有积极作用,判断方案的可行性。根据审查结果,提出审批意见,如同意实施、修改后实施等,保证方案的质量。
方案实施执行
实施步骤
具体要求
监督检查
调整优化
组织学习培训
确保施工人员理解方案内容
定期检查培训效果
根据实际情况调整培训内容
按照方案施工
严格遵守施工工艺和操作要点
现场监督施工过程
及时解决施工中出现的问题
监督检查施工过程
及时发现问题并解决
建立检查机制
根据检查结果调整方案
根据实际情况调整优化
确保方案的适应性
定期评估方案效果
持续改进方案内容
施工现场部署规划
临时设施搭建标准
办公区域搭建标准
空间布局合理性
1)依据办公人员数量和工作流程,科学合理地划分各个功能区域,如办公室、会议室、资料室等,以提升办公效率。
2)确保各区域之间交通顺畅,避免人员和物资流动的相互干扰,提高工作的便利性。
3)预留一定的空间用于公共活动和应急疏散,保障人员在紧急情况下的安全。
办公区域搭建
功能区域
面积需求
用途说明
办公室
根据人员数量确定,每人不少于5平方米
办公人员日常办公使用
会议室
根据会议规模确定,可容纳10-20人
召开各类会议
资料室
根据资料数量确定,不少于10平方米
存放各类文件和资料
公共活动区
不少于20平方米
供人员休息和交流
应急疏散通道
宽度不小于1.2米
紧急情况下人员疏散使用
设施安全性保障
1)活动板房的搭建严格遵循相关安全规范,采用合格的建筑材料,确保结构稳固。
2)安装防火、防盗设施,如灭火器、防盗门等,全方位保障办公区域的安全。
3)对电气线路进行合理规划和安装,定期检查维护,避免电气火灾等安全隐患。
活动板房搭建
环境舒适性要求
1)在办公区域内适当布置绿植,不仅能改善室内空气质量,还能营造舒适的视觉环境。
2)安装空调设备,精确调节室内温度,为办公人员提供宜人的工作环境。
3)保持办公区域的整洁卫生,定期进行清扫和消毒,营造健康的工作氛围。
环境要素
具体要求
实施方式
空气质量
每立方米空气中有害物质含量符合国家标准
通过布置绿植、通风换气等方式改善
温度调节
夏季温度控制在24-26摄氏度,冬季温度控制在18-20摄氏度
安装空调设备进行调节
卫生清洁
地面、桌面无灰尘,垃圾及时清理
定期安排专人进行清扫和消毒
视觉环境
光线充足,色彩搭配协调
合理布置照明设备,选择合适的装修颜色
生活区域搭建标准
宿舍居住条件
1)每间宿舍居住人数将根据房屋面积合理安排,保证每人有足够的居住空间,提升居住的舒适度。
2)宿舍内配备床铺、衣柜等基本生活设施,为施工人员提供良好的居住条件。
3)设置专门的晾晒区域,方便施工人员晾晒衣物,满足生活需求。
食堂卫生管理
1)食堂工作人员持健康证上岗,严格遵守食品加工操作规范,确保食品安全。
2)食材采购严格把关,选择优质供应商,保障食材的新鲜和安全。
3)定期对食堂进行清洁和消毒,保持食堂环境整洁,为施工人员提供健康的就餐环境。
卫生间清洁维护
1)卫生间将采用水冲式设计,保持通风良好,避免异味,营造舒适的使用环境。
2)安排专人定期进行清洁和维护,确保卫生间的卫生状况,提升使用体验。
3)设置污水处理设施,对污水进行有效处理,避免环境污染,符合环保要求。
材料堆放区域搭建标准
材料分类存放
1)按照材料的种类、规格、型号等进行分类存放,便于管理和取用,提高工作效率。
2)对易燃易爆材料,将设置专门的储存区域,并采取相应的安全防护措施,确保储存安全。
3)对有特殊储存要求的材料,如水泥、钢材等,将按照规定进行存放,保证材料质量。
材料堆放区域
堆放高度限制
1)根据材料的性质和承载能力,合理确定材料的堆放高度,避免倒塌事故,保障人员和财产安全。
2)对堆叠的材料,采用合适的支撑和固定措施,确保稳定性,防止材料滑落。
3)定期对材料堆放情况进行检查,及时调整和处理不符合要求的堆放,消除安全隐患。
水泥堆放
通道设置要求
1)在材料堆放区域设置足够的通道,保证人员和车辆的通行顺畅,提高运输效率。
2)通道宽度将根据实际情况进行合理规划,满足施工运输的需要,确保运输安全。
3)通道内不得堆放任何材料,保持畅通无阻,避免阻碍通行。
施工场地合理布置
施工区域划分
拆除区域规划
1)确定拆除区域的范围,设置警示标识,防止无关人员进入,保障拆除工作的安全进行。
2)根据拆除工程量和拆除顺序,合理安排拆除设备和人员的作业位置,提高拆除效率。
3)对拆除产生的建筑垃圾及时进行清理和运输,保持拆除区域的整洁,符合环保要求。
拆除区域规划
作业区域布局
1)按照施工工艺要求,合理布置作业区域的设备和工具,确保施工操作的便利性,提高施工质量。
2)为作业人员提供足够的操作空间,避免拥挤和碰撞,保障人员安全。
3)设置防护设施,如防护栏、安全网等,保障作业人员的安全,减少事故发生。
作业区域布局
材料堆放区域设置
1)将材料堆放区域设置在靠近施工区域的位置,减少材料的运输距离,降低运输成本。
2)根据材料的使用频率和类型,合理安排堆放位置,便于取用,提高工作效率。
3)对材料堆放区域进行标识,注明材料的名称、规格和数量,方便管理和查找。
交通路线规划
车辆行驶路线
1)根据施工车辆的类型和运输需求,规划合理的行驶路线,提高运输效率。
2)避免车辆交叉行驶和逆向行驶,减少交通事故的发生,保障交通安全。
3)在路口和转弯处设置警示标志,提醒车辆注意安全,降低事故风险。
车辆行驶路线规划
人员通行通道
1)设置专门的人员通行通道,与车辆行驶路线分开,保障人员的安全,避免人车混行。
2)通道宽度将根据人员流量进行合理设计,确保通行顺畅,提高通行效率。
3)对通道进行防滑处理,防止人员滑倒受伤,保障人员安全。
紧急疏散路线
1)制定紧急疏散路线,确保在发生紧急情况时,施工人员能够迅速、安全地撤离,保障人员生命安全。
2)在紧急疏散路线上设置明显的指示标志,保持通道畅通,便于人员疏散。
3)定期组织施工人员进行紧急疏散演练,提高应急处置能力,确保在紧急情况下能够有序疏散。
安全防护设施布置
围挡设置要求
1)围挡的高度和强度将符合相关安全标准,能够有效阻挡外来人员和物体的进入,保障施工场地的安全。
2)围挡上设置警示标识和宣传标语,提醒人们注意安全,提高安全意识。
3)对围挡进行定期检查和维护,确保其牢固可靠,防止围挡倒塌。
围挡设置
警示标志布置
1)在施工场地的各个危险区域和关键位置设置明显的警示标志,如“禁止入内”“注意安全”等,提醒人员注意安全。
2)警示标志的颜色和形状将符合相关标准,易于识别,提高警示效果。
3)定期检查警示标志...
东丰县公安局福鹿派出所基础设施维修改造项目投标方案.docx
