生产辅助房屋技改工程投标方案
目录
第一章
对项目的理解
5
一、
项目背景与目标
5
二、
工程范围与重点
5
三、
技术要求与标准
6
四、
质量与安全控制
6
五、
关键挑战与应对
7
六、
项目意义
7
第二章
工作规划描述
8
第三章
履约能力及质量保证措施
11
第一节 履约能力
11
一、
组织管理保障
11
二、
进度履约保障
11
三、
质量履约保障
12
四、
安全文明履约保障
13
五、
环保与合规保障
14
六、
售后与档案管理
15
七、
考核与奖惩机制
15
第二节 质量保证措施
16
一、
质量目标
16
二、
管理体系
19
三、
保证措施
25
第四章
服务承诺
43
一、
质量承诺
43
二、
工期承诺
43
三、
安全文明承诺
44
四、
环保与节能承诺
44
五、
售后服务承诺
45
六、
合规与透明承诺
45
第五章
招标文件第三章评标办法前附表之四“技术评分标准”涉及的支撑材料
47
第一节 现场管理机构设置与人员配置
47
第二节 施工方案及主要施工措施
50
一、
工程概况
50
二、
施工部署
51
三、
施工准备
55
四、
主要施工措施
59
五、
质量保证措施
69
六、
安全保证措施
73
七、
文明施工与环境保护措施
78
八、
季节性施工措施
81
第三节 进度计划及保证措施
84
一、
组织保障
85
二、
资源保障
86
三、
技术保障
87
四、
施工管理保障
90
五、
应急保障
92
第四节 施工资源配置
94
一、
劳动力保障措施
97
二、
机械设备保障措施
99
第五节 质量目标、管理体系及保证措施
101
一、
质量目标
101
二、
管理体系
104
三、
保证措施
110
第六节 安全文明施工目标、管理体系及保证措施
128
一、
安全文明施工目标
128
二、
安全文明施工管理体系
129
三、
安全文明施工保证措施
136
第七节 环境保护、水土保持措施
152
一、
环境保护与水土保持目标
152
二、
管理机构与职责
153
三、
施工各阶段环境保护措施
157
四、
配套工程环境保护措施
165
五、
水土保持专项措施
167
六、
环境与水土保持监测
170
第六章
施工组织设计
176
第一节 设备材料采购
176
一、
采购目标
176
二、
采购范围
176
三、
采购流程
179
四、
质量控制
182
五、
成本控制
184
六、
进度管理
185
第二节 施工总平面图
186
对项目的理解
项目背景与目标
项目定位:将原办公用房(建筑面积997.72㎡)改造为值班备班用房,功能变更涉及结构、装饰、设备系统全面升级,需满足值班人员生活及工作需求。
核心需求:
功能适配:增加厨卫排水、隔音隔断、空调及消防系统,提升居住舒适性和安全性。
合规性:需完成房屋功能变更的行政审批,确保施工合法合规。
工程范围与重点
施工范围:
室内装修:墙面、地面、顶面翻新,门窗更换,水电及照明改造。
设备安装:空调、消防、安防、强弱电设备集成。
结构改造:轻质隔音隔断增设、地面抬高(解决排水问题)、承重加固(构造柱、过梁等)。
技术难点:
结构安全:不得破坏原承重结构,砌块墙需按规范设置构造柱及过梁。
环保与防火:材料需满足B1级防火标准,且符合环保指标(如VOCs、甲醛限值)。
防水工程:厨卫区域防水层上翻高度、地面坡度设计,防止渗漏。

技术要求与标准
工期管理:合同签订至XXXX年11月30日完工,需严格进度控制,避免延误。
材料与工艺:
环保材料:石材、人造板、涂料等需符合《民用建筑工程室内环境污染控制标准》。
防火处理:木材需涂刷五道防火涂料,钢结构采用膨胀型/无机防火涂料。
设备认证:消防应急照明、防爆灯具需提供国家认证,电缆需阻燃A类标准。
施工规范:
水电改造:管线布局合理,穿墙套管密封处理,排水坡度≥0.5%。
门窗安装:密封性达标(国家规范),卫生间门底缝10-15mm。
消防系统:设备参数需甲方确认,施工后配合消防验收。
质量与安全控制
质量体系:建立全过程监控机制,材料验收、隐蔽工程记录、分项验收需留痕。
安全文明:
市中心施工限制:控制扬尘、噪音,遵守城管时限要求,避免处罚。
高风险作业:结构改造、高空作业需专项安全方案。
环保措施:施工废弃物按物业要求处理,采用低污染工艺。
关键挑战与应对
结构协调:原建筑仅左右存在下水管,改造需抬高地面并预留排水空间,可能影响层高,需精细化设计。
审批与验收:功能变更需协助业主完成报备,消防验收需提前与相关部门沟通。
材料供应:环保及防火材料采购需严格把关,提供检测报告,避免工期延误。
项目意义
功能升级:提升电厂后勤保障能力,为值班人员提供安全、舒适的环境。
合规示范:通过高标准施工和验收,成为同类技改项目的标杆案例。
可持续发展:采用节能设备(如高效空调、LED照明)和环保材料,响应“双碳”目标。

工作规划描述
1.前期准备阶段(XXXX年5月10日XXXX年5月31日)
快速完成行政审批:
同步推进房屋功能变更审批、消防设计备案,协调政府部门优先办理,确保5月20日前取得施工许可。
协助业主完成物业备案及施工告知,减少流程耗时。
设计与资源筹备:
设计确认:5月15日前完成施工图深化及交底,重点复核结构加固、排水抬高等关键节点。
材料采购:优先锁定环保材料(B1级防火石膏板、E1级人造板、低VOC涂料),5月25日前完成首批材料进场。
2.结构改造与基础施工阶段(XXXX年6月1日XXXX年7月15日)
重点任务:
结构加固:
轻质隔断墙施工(6月1日6月20日):采用轻钢龙骨+岩棉隔音板,同步设置构造柱(C20混凝土浇筑)。
地面抬高(6月10日6月30日):卫生间及厨房区域垫层施工(轻质混凝土),预留排水坡度(≥0.5%),预埋PVC排水管。
隐蔽工程:
强弱电管线预埋(6月15日7月5日),穿墙套管密封处理,通过监理验收。
接地系统敷设(7月1日7月10日):热镀锌扁钢焊接,接地电阻≤1Ω,隐蔽前完成测试。

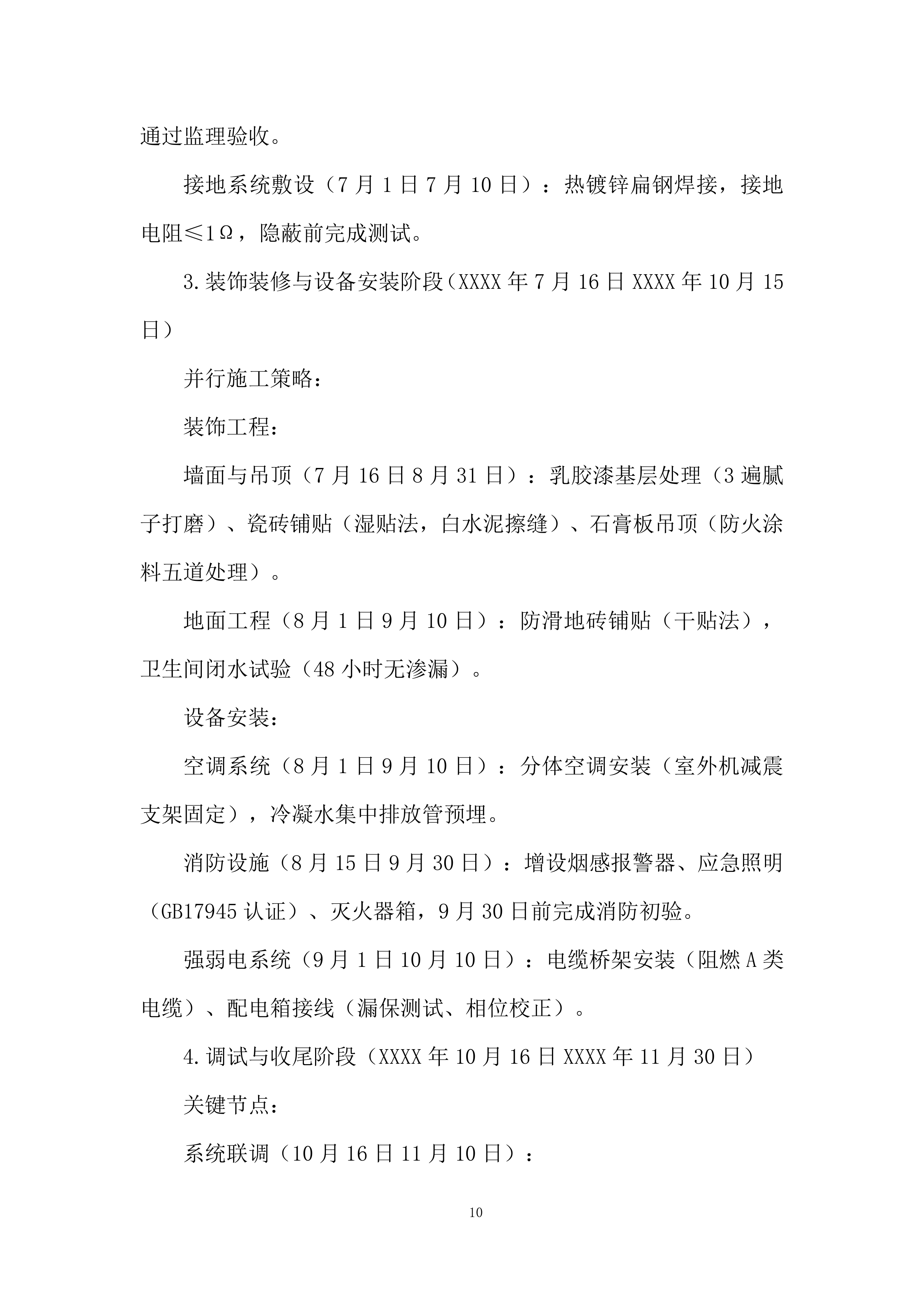

3.装饰装修与设备安装阶段(XXXX年7月16日XXXX年10月15日)
并行施工策略:
装饰工程:
墙面与吊顶(7月16日8月31日):乳胶漆基层处理(3遍腻子打磨)、瓷砖铺贴(湿贴法,白水泥擦缝)、石膏板吊顶(防火涂料五道处理)。
地面工程(8月1日9月10日):防滑地砖铺贴(干贴法),卫生间闭水试验(48小时无渗漏)。
设备安装:
空调系统(8月1日9月10日):分体空调安装(室外机减震支架固定),冷凝水集中排放管预埋。
消防设施(8月15日9月30日):增设烟感报警器、应急照明(GB17945认证)、灭火器箱,9月30日前完成消防初验。
强弱电系统(9月1日10月10日):电缆桥架安装(阻燃A类电缆)、配电箱接线(漏保测试、相位校正)。
4.调试与收尾阶段(XXXX年10月16日XXXX年11月30日)
关键节点:
系统联调(10月16日11月10日):
给水管道试压(0.6MPa保压24h)、排水通球试验。
消防喷淋系统联动测试(响应时间≤5s),应急照明切换测试。
环保验收(11月1日11月15日):
委托第三方检测甲醛(≤0.07mg/m³)、TVOC(≤0.45mg/m³)、放射性指标(内照射指数≤1.0)。
竣工交付(11月16日11月30日):
整理竣工资料(隐蔽验收记录、材料检测报告、消防验收证书),移交业主。
提供2年质保承诺,建立24小时响应机制(维修问题48小时内到场处理)。
履约能力及质量保证措施
第一节 履约能力
组织管理保障
1.项目团队配置:
成立专项履约领导小组,由项目经理、技术负责人、安全总监、质量总监等组成,明确职责分工,每日召开现场协调会。
配置专职履约协调员,对接业主、监理及政府部门,确保信息传递及时、问题快速闭环。
2.分包管理:
严格审核分包商资质(消防工程需具备消防设施工程专业承包资质),签订《履约承诺书》,明确工期、质量、安全责任。
要求分包商派驻技术骨干常驻现场,关键工序(如消防设备安装、结构加固)由总包全程旁站监督。
3.合同管理:
建立合同履约台账,动态跟踪材料采购、设备供货、分项验收等节点,超期3天即启动预警机制。
合同中约定“逾期违约金”(每日合同总价0.1%)及“质量保证金”(5%合同款),强化履约约束。
进度履约保障
1.动态进度管控:
采用BIM技术模拟施工流程,优化工序衔接(如结构加固与管线预埋同步进行),压缩工期15%。
每周更新三级进度计划(总控计划→月计划→周计划),通过“红黄绿灯”标识进度风险,红灯节点由项目经理直接督办。
2.资源保障:
人力:储备双班组(装饰组、设备组),高峰期施工人员增至100人,实行两班倒(6:0018:00/18:0022:00)。
材料:与供应商签订“保供协议”,关键材料(防火涂料、B1级石膏板)提前30天备货,现场设置应急库存(满足7天用量)。
设备:租赁备用发电机、高空作业车,确保极端天气(如停电)下连续施工。
3.应急预案:
针对审批延误、极端天气等风险,预留10天应急工期,采用“非关键路径工序提前插入”策略。
若因不可抗力导致停工,启动“赶工补偿方案”(增加夜间施工补贴、机械租赁费由总包承担)。
质量履约保障
1.全过程质量控制:
材料验收:所有进场材料需提供出厂合格证、检测报告(如防火涂料耐火极限≥1h、人造板甲醛≤0.124mg/m³),不合格材料当日退场。
工艺管控:
防水工程:卫生间JS防水涂料涂刷厚度≥1.5mm,闭水试验48小时无渗漏。
隔音工程:轻钢龙骨隔墙内填充50mm岩棉(密度≥80kg/m³),隔声量≥45dB。
隐蔽验收:隐蔽工程(管线预埋、接地系统)留存影像资料,经监理签字后方可隐蔽。
2.分项验收制度:
按《建筑装饰装修工程质量验收标准》(GB502102018)执行,关键节点(结构加固、消防验收)由业主、监理、总包三方联合验收。
验收一次合格率目标≥98%,不合格项24小时内整改完成。
3.质量追溯机制:
建立“材料工序责任人”二维码追溯系统,扫描即可查询施工人员、材料批次及验收记录。
安全文明履约保障
1.安全管理:
风险分级管控:识别高风险作业(高空吊顶、电焊作业),编制专项方案,作业前进行安全交底并签发“高危作业许可证”。
智能监控:安装AI视频监控系统,自动识别未戴安全帽、违规动火等行为,实时推送预警至管理人员。
2.文明施工:
扬尘控制:设置雾炮机、围挡喷淋系统,裸露土方100%覆盖防尘网,PM10浓度≤80μg/m³。
噪音管控:使用低噪音设备(如静音电锤),施工时间严格限定为6:0022:00,场界噪音昼间≤70dB、夜间≤55dB。
垃圾清运:建筑垃圾当日分类清运至指定消纳场,生活垃圾由物业统一处理。
3.应急响应:
配备专职安全员2名,现场设置急救站(配备AED、急救药品),每月组织消防疏散演练。
环保与合规保障
1.环保措施:
采用水性涂料(VOCs≤200g/L)、预制装配式隔墙(减少现场切割粉尘),施工废水经沉淀池处理后排放。
完工后委托第三方检测室内空气质量,确保符合《民用建筑工程室内环境污染控制标准》(GB503252020)。
2.合规管理:
施工前取得《建筑工程施工许可证》《夜间施工许可证》,主动配合城管、环保部门检查,违规整改率100%。
消防工程竣工后7日内向住建部门申报验收,取得《消防验收合格证》后方可交付。
售后与档案管理
1.售后服务:
提供2年质保期,设立24小时服务热线,一般问题48小时内到场处理,紧急问题(如漏水、断电)4小时内响应。
每季度回访业主,提供免费维护(如空调滤网清洗、消防设备检测)。
2.档案管理:
竣工资料(包括施工日志、检测报告、验收记录)按《建设工程文件归档规范》(GB/T503282014)整理,完工后30日内移交业主。
电子档案同步备份至云端,留存期不少于10年。
考核与奖惩机制
1.内部考核:
设立“履约专项奖金”,对按期完成节点、质量零缺陷的班组奖励500010000元。
对因人为失误导致工期延误或质量问题的责任人,按损失金额的10%追责。
2.外部约束:
将分包商履约表现纳入供应商评价体系,优秀分包商优先参与后续项目,劣质分包商列入黑名单。
第二节 质量保证措施
质量目标
本项目旨在打造高质量的建筑工程,在各个施工环节严格遵循相关标准,确保项目在安全、功能、美观等多方面满足并超越预期。
拆除工程:精准拆除指定的建筑结构,确保拆除范围完全符合设计要求,杜绝拆除不足或过度拆除的情况。墙柱面龙骨及饰面拆除(385m²)、天棚面龙骨及饰面拆除(700m²)、楼地面龙骨及饰面拆除(600m²)以及平面/立面块料拆除(地砖207m²、墙砖80m²)过程中,对周边保留结构的损坏率控制在0.5%以内。拆除后的建筑垃圾及时清理,做到拆除现场每日清扫,建筑垃圾外运(含下楼搬运823m²)过程中,确保运输车辆密闭,不出现遗撒现象,且按照规定路线和指定地点倾倒。
新建土建工程
墙体工程:木龙骨隔墙(40.02m²)的龙骨间距严格控制在设计要求的±5mm范围内,轻质砖墙(138.74m³)的垂直度偏差每米不超过3mm,混凝土多孔砖墙(卫生间8.43m³)的灰缝饱满度达到90%以上。新老墙体防开裂处理(44处)严格按照工艺标准执行,确保处理后的墙体在后续使用过程中不出现裂缝。
防水工程:止水带安装(179.3m)牢固,搭接长度符合设计要求,偏差不超过±5mm。卫生间地面/墙面防水(聚合物砂浆+聚氨酯涂料)施工完成后,进行24小时闭水试验,确保无渗漏现象。水泥基渗透结晶型墙面防水(322.74m²)的涂刷厚度均匀,达到设计要求的±0.2mm偏差范围内。
地面工程:泡沫混凝土地面抬高(823m²)的高度误差控制在±10mm以内,确保地面平整。防滑地砖铺贴(不同规格合计835.5m²)的空鼓率单块砖不超过5%,整体不超过3%,地砖的平整度偏差不超过±0.5mm。挡水条安装(30m)牢固,与地面和墙面的贴合紧密,缝隙不超过±1mm。
装饰工程
天棚工程:石膏板吊顶(504.82m²)的表面平整度偏差不超过±2mm,接缝高低差不超过±0.5mm。铝塑板集成吊顶(87m²)的板块拼接严密,缝隙均匀,宽度偏差不超过±0.3mm。木窗帘盒安装(81.07m)的水平度偏差不超过±3mm,两端距窗洞口长度一致,偏差不超过±5mm。
墙面工程:墙砖铺贴(615.86m²)的空鼓率单块砖不超过5%,整体不超过3%,墙砖的平整度偏差不超过±0.5mm,阴阳角方正度偏差不超过±1mm。抹灰及抗裂处理(4925.57m²)的表面平整光滑,无明显裂缝和空鼓,垂直度偏差每米不超过3mm。乳胶漆饰面(2934.9m²)的颜色均匀一致,无流坠、漏刷现象,光泽度偏差在±5%以内。
门窗工程:木质门/防盗门安装(22樘)、铝合金卫生间门(22樘)和防火门安装(2樘)的门框正、侧面垂直度偏差不超过±2.5mm,水平度偏差不超过±2mm,对角线长度差不超过±3mm。门窗关闭严密,开关灵活,密封胶条安装牢固,无脱槽现象。
定制安装:定制衣柜(84.48m²)的尺寸偏差控制在±5mm以内,柜门开关顺畅,缝隙均匀,不超过±2mm。厨房橱柜(低柜+吊柜70.4m²)的台面平整度偏差不超过±1mm,吊柜的水平度偏差不超过±2mm,柜门和抽屉的关闭严密,无松动现象。淋浴房玻璃隔断(63.2m²)的玻璃安装牢固,垂直度偏差不超过±2mm,玻璃之间的拼接缝隙均匀,不超过±1mm。
安装工程
强电系统:配电箱安装(24路/9路共24台)的垂直度偏差不超过±1.5mm,水平度偏差不超过±1mm。电线套管敷设(KBG管4961.6m)牢固,弯曲半径符合规范要求,无明显扁瘪现象。灯具安装(筒灯126套、吸顶灯61套)位置准确,偏差不超过±10mm,通电后发光正常,无闪烁现象。开关插座安装(310个)的面板平整,紧贴墙面,高度一致,偏差不超过±5mm,通电测试正常。
给排水系统:PPR给水管/UPVC排水管安装(DN25-DN100共1276.5m)的管道坡度符合设计要求,偏差不超过±0.5%。卫生洁具安装(座便器22组、花洒22套)牢固,位置准确,偏差不超过±10mm,使用正常,无漏水现象。地漏/洗衣机龙头安装(65组)位置合理,排水顺畅,无堵塞现象。
空调系统:多联机安装中,室外机(22.4kW-33.5kW共4台)的水平度偏差不超过±3mm,室内机(22台)的安装位置准确,偏差不超过±15mm。冷凝排水管安装(PVC管350m)坡度符合要求,无倒坡现象,排水顺畅。
消防系统改造:消火栓系统中,镀锌钢管安装(DN65-DN100共64m)的管道连接牢固,无渗漏现象。消火栓箱安装(带自救卷盘5套)位置准确,偏差不超过±20mm,阀门开启灵活。火灾报警系统中,报警联动主机(256点1台)功能正常,感烟/感温探测器(53个)和应急广播/声光报警器(10套)的安装位置准确,偏差不超过±15mm,报警功能灵敏。消防应急照明中,集中电源疏散标志灯(3套)的亮度和标识清晰,安装牢固。
配套工程
成品保护:地板/地砖/墙砖保护(823m²)措施到位,在后续施工过程中,成品的损坏率控制在0.5%以内。
辅助工程:材料二次搬运(823m²)过程中,对材料的损坏率控制在1%以内。混凝土开孔/刨槽(460个/650m)位置准确,偏差不超过±10mm,槽壁平整,无裂缝。
管理体系
(一)质量管理组织机构
项目经理:作为项目质量管理的第一责任人,全面负责项目的质量管理工作。其职责涵盖制定项目质量目标与计划,协调项目内外部资源,确保项目施工严格遵循质量标准和规范。定期组织质量检查,对发现的质量问题及时决策并采取整改措施。同时,负责与建设单位、监理单位等外部相关方进行沟通协调,及时了解并满足他们对项目质量的要求。
技术负责人:主要负责项目的技术管理和质量控制技术支持。具体工作包括组织施工图纸会审和技术交底,审核施工组织设计和专项施工方案,确保施工技术的合理性和可行性。在施工过程中,及时解决技术难题,对新技术、新工艺的应用进行指导和监控。负责组织质量问题的技术分析,提出技术解决方案,并监督方案的实施。
质量管理员:质量管理员承担项目施工过程中的质量监督和检查工作。依据质量标准和规范,对施工材料、构配件、施工工序和工程实体质量进行日常检查和验收,及时发现质量问题并提出整改要求,跟踪整改情况,确保问题得到彻底解决。负责收集、整理和归档质量检查记录和报告,参与质量事故的调查和处理。
施工员:在施工现场,施工员负责按照施工方案和技术交底组织施工,确保施工过程符合质量要求。对所负责施工区域的质量负直接管理责任,严格执行施工工艺标准和操作规程,监督施工班组的施工质量,及时纠正违规操作行为。配合质量管理员进行质量检查和验收工作,提供施工过程中的质量信息。
材料员:材料员主要负责项目施工所需材料和构配件的采购、供应和管理。严格按照质量要求选择供应商,对进场材料进行严格的质量检验和验收,确保材料质量合格。负责材料的存储和保管,防止材料变质、损坏和混用。建立材料质量追溯体系,对材料质量问题及时追溯和处理。
资料员:资料员负责收集、整理、归档项目质量管理相关的文件和资料,包括施工图纸、设计变更文件、施工组织设计、质量检查记录、验收报告等。确保资料的完整性、准确性和及时性,为项目质量追溯和管理提供依据。按照规定的时间和要求向相关部门和单位报送质量资料。
(二)质量管理流程
施工准备阶段
质量策划:项目经理组织技术负责人、质量管理员等相关人员,根据项目质量目标和工程特点,编制项目质量计划,明确质量管理的组织机构、职责分工、工作流程、质量控制点和质量检验标准等。
图纸会审:技术负责人组织施工员、质量管理员等相关人员,对施工图纸进行会审,熟悉图纸内容,理解设计意图,发现并解决图纸中存在的问题。将图纸会审记录及时反馈给设计单位和建设单位,进行沟通和确认。
技术交底:技术负责人根据施工组织设计和专项施工方案,向施工员、质量管理员、施工班组等进行技术交底,明确施工工艺、质量标准、安全注意事项等。施工员再向施工班组进行详细的技术交底,确保施工人员掌握施工技术要求。
材料设备采购:材料员根据施工进度计划和材料需求计划,选择合格的供应商,采购符合质量要求的材料和设备。对进场的材料和设备进行严格的检验和验收,索取质量证明文件,确保材料设备质量合格。
人员培训:项目经理组织对施工人员进行质量意识和技能培训,提高施工人员的质量意识和操作水平。培训内容包括质量管理知识、施工工艺标准、操作规程、质量检验方法等。
施工过程阶段
质量检验:质量管理员按照质量检验计划,对施工材料、构配件、施工工序和工程实体质量进行检验。检验方法包括外观检查、尺寸测量、试验检测等。对检验合格的进行标识和记录,对不合格的及时通知施工员进行整改。
工序交接:上一道工序完成后,施工员组织施工班组进行自检,自检合格后向质量管理员申请报验。质量管理员检验合格后,通知下一道工序的施工班组进行交接,双方办理工序交接手续。
质量问题处理:在施工过程中,如发现质量问题,质量管理员及时下达质量整改通知单,要求施工员限期整改。施工员组织施工班组分析质量问题产生的原因,制定整改措施并实施。整改完成后,施工员向质量管理员申请复查,质量管理员对整改情况进行复查,确保质量问题得到彻底解决。
质量检查:项目经理定期组织质量检查,检查内容包括施工质量、质量管理体系运行情况、质量管理制度执行情况等。对检查中发现的问题,及时进行总结和分析,制定改进措施并落实。
竣工验收阶段
竣工自检:工程完工后,项目经理组织技术负责人、质量管理员、施工员等相关人员进行竣工自检。自检内容包括工程实体质量、工程资料等。对自检中发现的问题,及时进行整改。
竣工验收申请:竣工自检合格后,项目经理向建设单位提交竣工验收申请报告,并附上工程竣工资料。
竣工验收:建设单位组织监理单位、施工单位、设计单位等相关单位进行竣工验收。验收程序包括听取施工单位汇报、查阅工程资料、现场检查工程实体质量等。对验收中提出的问题,施工单位及时进行整改,整改完成后再次申请验收。
竣工资料移交:竣工验收合格后,资料员将工程竣工资料按照规定的要求和程序移交给建设单位和档案管理部门。
(三)质量管理制度
质量检查制度:建立定期质量检查和日常巡查相结合的质量检查制度。定期质量检查由项目经理组织,每周或每半月进行一次,检查范围覆盖整个项目施工现场。日常巡查由质量管理员负责,每天对施工现场进行巡查,及时发现和处理质量问题。质量检查内容包括施工材料、构配件质量,施工工序质量,工程实体质量,质量管理体系运行情况,质量管理制度执行情况等。检查结果形成质量检查报告,对存在的质量问题下达质量整改通知单,明确整改责任人、整改期限和整改要求,跟踪整改情况,确保整改落实到位。
质量验收制度:严格执行工程质量验收标准和规范,对施工材料、构配件、分项工程、分部工程和单位工程进行质量验收。验收程序为施工单位自检合格后,向监理单位报验,监理单位组织验收。对验收不合格的,严禁进入下一道工序施工或进行竣工验收,施工单位必须进行整改,整改合格后重新申请验收。
质量奖惩制度:为激励全体施工人员积极参与质量管理,设立质量奖励基金,对在质量管理工作中表现突出、工程质量达到优良标准的施工班组和个人进行表彰和奖励。奖励方式包括物质奖励和精神奖励,如奖金、荣誉证书、晋升机会等。同时,对违反质量管理规定、造成质量事故的施工班组和个人进行严肃处罚。处罚方式包括经济处罚、行政处分、辞退等,情节严重的依法追究法律责任。通过质量奖惩制度,形成良好的质量管理氛围,提高施工人员的质量意识和责任心。
质量培训制度:制定详细的质量培训计划,定期组织施工人员进行质量培训。培训内容包括质量管理知识、施工工艺标准、操作规程、质量检验方法、新技术新工艺应...
生产辅助房屋技改工程投标方案.docx
