安置房附属车库、设备用房基坑支护专项施工
投标
方案
目 录
第一章
编制依据
1
第二章
工程概况
3
一、
工程建设概况
3
二、
设计概况
4
三、
基坑周边环境条件概况
9
四、
工程地质与水文条件
10
第三章
施工
部署
14
一、
项目管理组织
14
二、
项目管理目标
18
三、
施工队伍的选择
19
四、
施工工艺流程
20
第四章
施工
准备与资源配置计划
21
一、
技术准备
21
二、
现场准备
21
三、
各项资源供应方式
22
四、
劳动力配置计划
22
第五章
施工进度计划
23
第六章
施工方法及工艺要求
24
一、
施工准备
24
二、
注意事项
27
三、
土方开挖要求
27
第七章
验收要求
29
一、
工程验收
29
二、
基坑监测
30
三、
检测要求
32
第八章
安全管理计划
34
一、
安全管理方针、目标
34
二、
基坑安全防护
34
第九章
进度管理计划
36
一、
施工进度控制点
36
二、
施工进度管理职责分工
36
第十章
成品保护计划
38
一、
成品保护组织机构
38
二、
成品保护的岗位职责
39
三、
成品保护的管理制度
40
四、
各参建单位成品保护的责任划分
44
五、
对地上、地下设施和周围建筑成品保护
44
第十一章
环境保护及绿色施工措施
46
一、
施工环保管理目标
46
二、
施工环境保护体系
47
三、
环境保护管理流程
49
四、
现场文明施工
50
第十二章
基坑施工应急预案
53
一、
总体原则
53
二、
应急工作部署
53
三、
基坑工程应急救援预案
54
四、
安全生产事故应急救援预案
56
五、
雨季施工措施
59

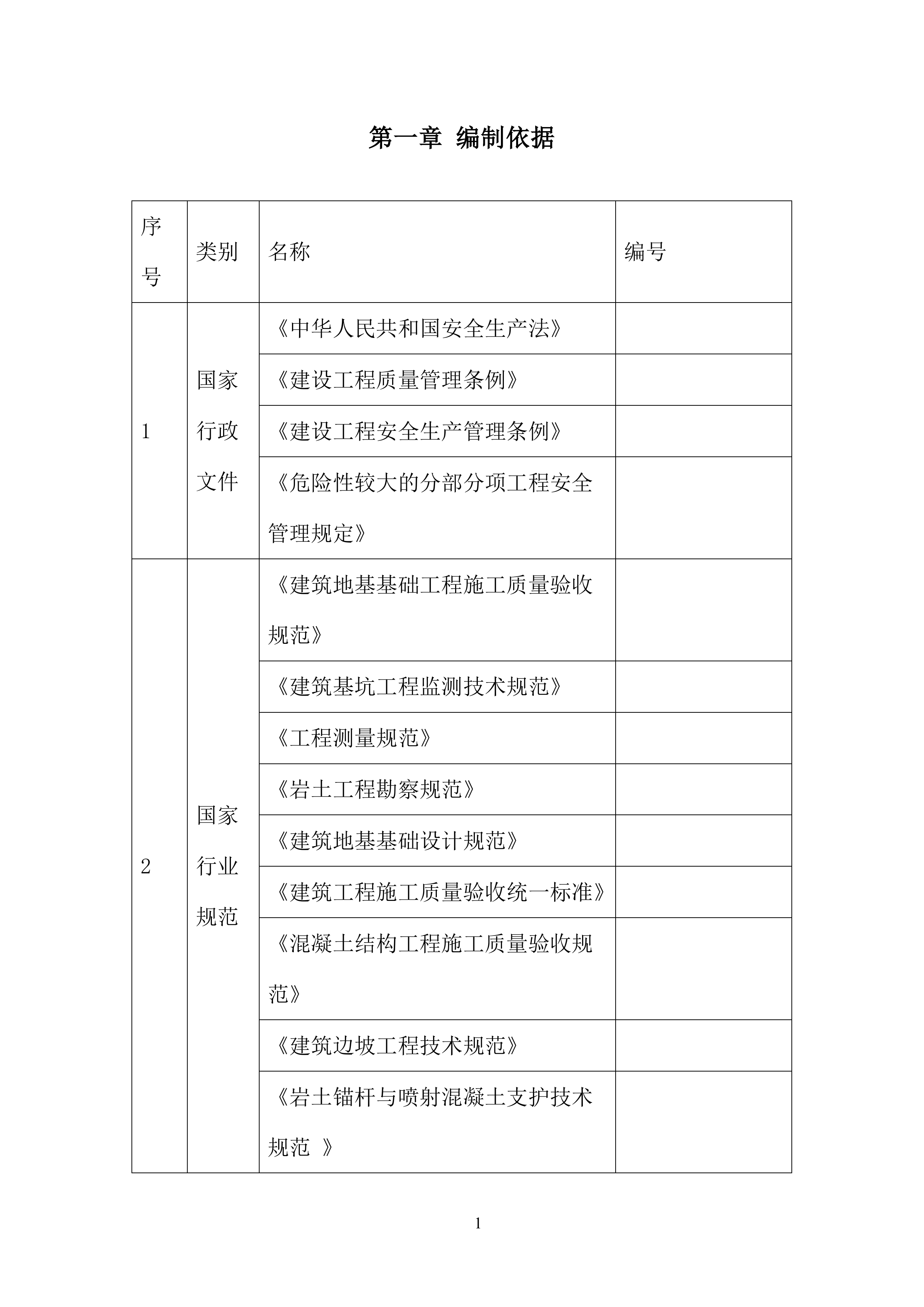

第一章
编制依据
序号
类别
名称
编号
1
国家行政文件
《中华人民共和国安全生产法》
《建设工程质量管理条例》
《建设工程安全生产管理条例》
《
危险性较大的分部分项工程安全管理规定
》
2
国家行业规范
《
建筑地基基础工程施工质量验收规范
》
《建筑基坑工程监测技术规范》
《工程测量规范》
《岩土工程勘察规范》
《建筑地基基础设计规范》
《建筑工程施工质量验收统一标准》
《混凝土结构工程施工质量验收规范》
《

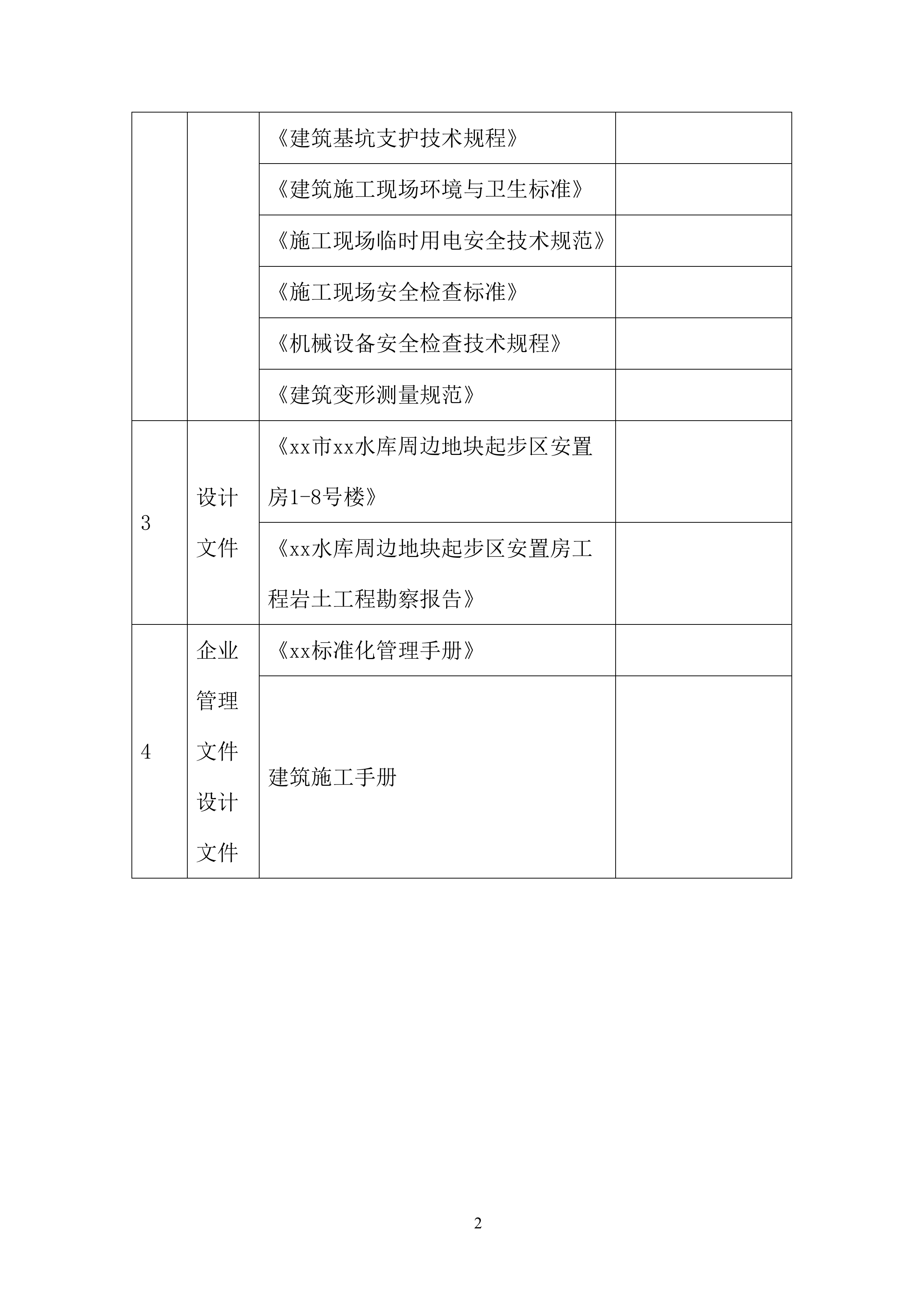

建筑边坡工程技术规范
》
《
岩土锚杆与喷射混凝土支护技术规范
》
《
建筑基坑支护技术规程
》
《建筑施工现场环境与卫生标准》
《施工现场临时用电安全技术规范》
《施工现场安全检查标准》
《机械设备安全检查技术规程》
《建筑变形测量规范》
3
设计文件
《
xx
市
xx
水库周边地块起步区安置房1
-8
号楼
》
《
xx
水库周边地块起步区安置房工程岩土工程勘察报告》
4
企业管理文件
设计文件
《
xx
标准化管理手册》
建筑施工手册
第二章
工程概况
一、
工程建设概况

表2.1-1工程建设概况一览表
工程名称
工程性质
住宅
建设规模
工程地址
总占地面积
32500
㎡
总建筑面积
建设单位
项目承包范围
建筑、装饰、安装、室外配套等工程
设计单位
主要分包工程
精装修、
外墙保温
、
室外景观等
勘察单位
合同要求
质量
工程质量符合《建筑工程施工质量验收统一标准》(GB50300-2013)及相应国家有关标准。
监理单位
工期
730
天
总承包单位

安全
无重大工伤事故,杜绝死亡事故,轻伤频率控制在
1.5‰以内,杜绝重大设备事故;杜绝重大火灾、爆炸、环境污染事故。
工程主要功能或用途
安置区
二、
设计概况
现场已经对《
xx
水库周边地块起步区安置房项目1-8#楼及附属车库、设备用房基坑支护设计》图纸及计算书仔细核对,并熟悉图纸要求施工工艺及施工做法,且现场基坑设计方案已经专家论证,满足现场施工需求,无需对设计作出深化和调整。
(
1
)设计原则
①基坑支护安全等级
根据《建筑基坑支护技术规程》(
JGJ120-2012
)基坑支护结构安全等级为三级(结构重要性系数为
0.9
);根据《建筑基坑工程监测技术规范》(
GB 50497-2009
),基坑工程类别为一级
。

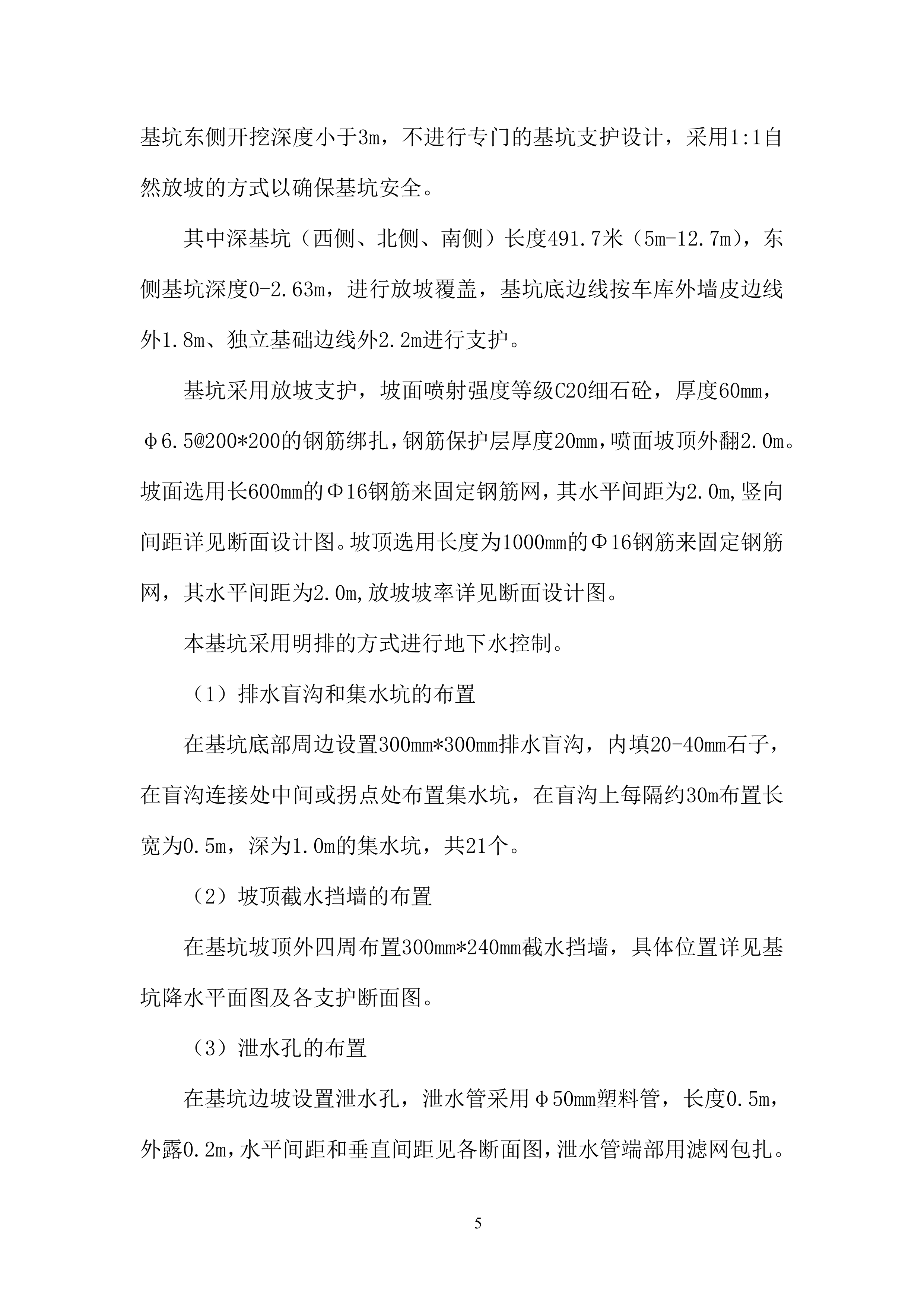

根据场地工程地质条件,基坑北侧、西侧、南侧周边场地开阔,满足放坡条件,放坡是所有支护方法中造价最低的,采用放坡支护;基坑东侧开挖深度小于
3m
,不进行专门的基坑支护设计,采用
1:1
自然放坡的方式以确保基坑安全。
其中
深
基坑(西侧
、北侧、南侧
)长度491.7米(5
m-
12.7
m
),东侧
基坑深度
0-
2.63m,进行放坡覆盖,
基坑底边线按车库外墙皮边线外
1.8m
、独立基础边线外
2.2m
进行支护。
基坑采用放坡支护,坡面喷射强度等级
C20
细石砼,厚度
60mm
,φ
6.5@200*200
的钢筋绑扎,钢筋保护层厚度
20mm
,喷面坡顶外翻
2.0m
。坡面选用长
600mm
的
Φ16
钢筋来固定钢筋网,其水平间距为
2.0m,
竖向间距详见断面设计图。坡顶选用长度为1
000mm
的
Φ16
钢筋来固定钢筋网,其水平间距为
2.0m,
放坡坡率详见断面设计图。
本基坑采用明排的方式进行地下水控制。
(
1
)排水盲沟和集水坑的布置
在基坑底部周边设置
300mm*300mm
排水盲沟,内填
20-40mm
石子,在盲沟连接处中间或拐点处布置集水坑,在盲沟上每隔约
30m
布置长宽为
0.5m
,深为
1.0m
的集水坑,共
21
个。
(
2
)坡顶截水挡墙的布置
在基坑坡顶外四周布置
300mm*240mm
截水挡墙,具体位置详见基坑降水平面图及各支护断面图。
(
3
)泄水孔的布置
在基坑边坡设置泄水孔,泄水管采用φ
50mm
塑料管,长度
0.5m
,外露
0.2m
,水平间距和垂直间距见各断面图,泄水管端部用滤网包扎。可根据现场情况适当调节泄水管间距。

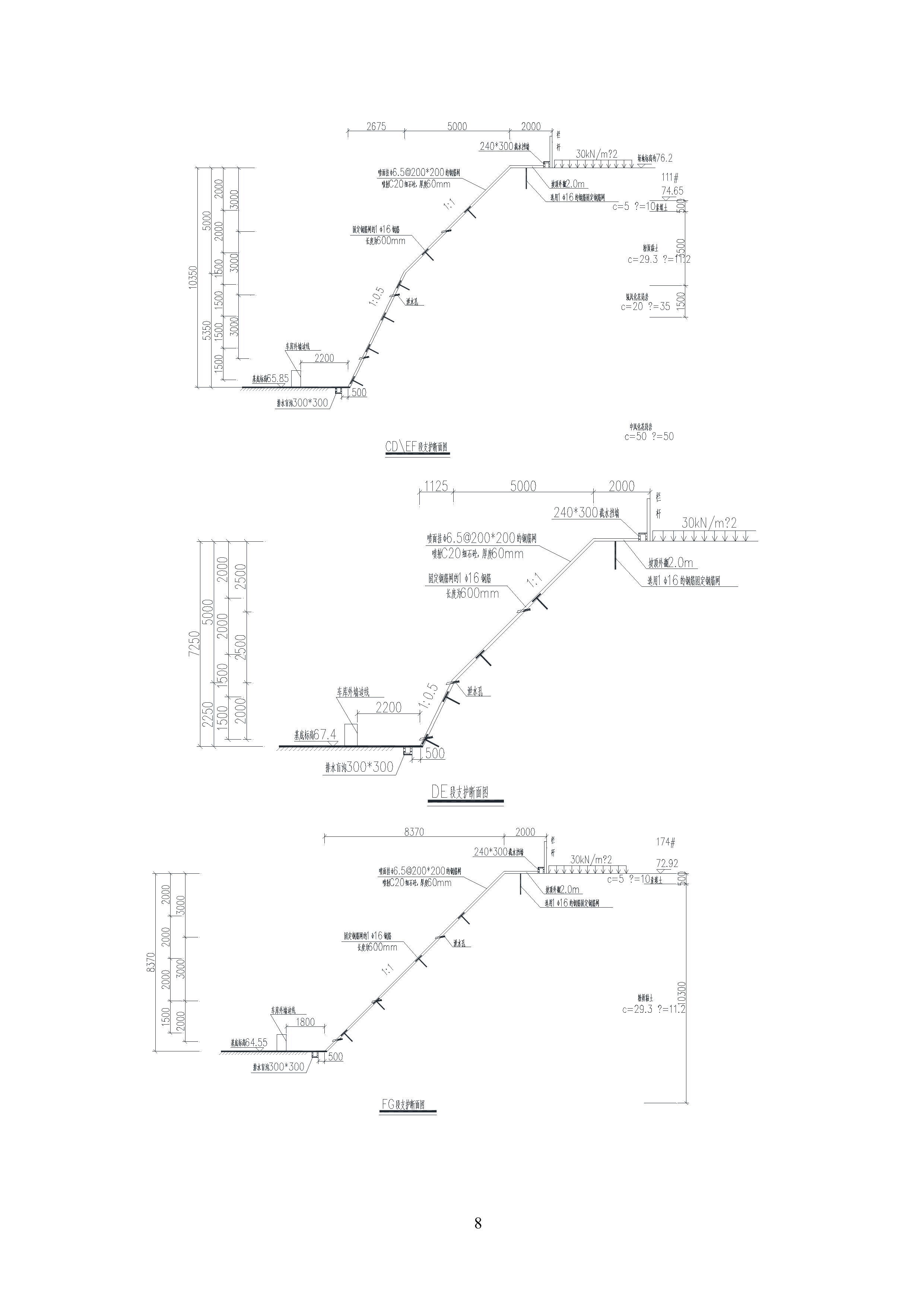

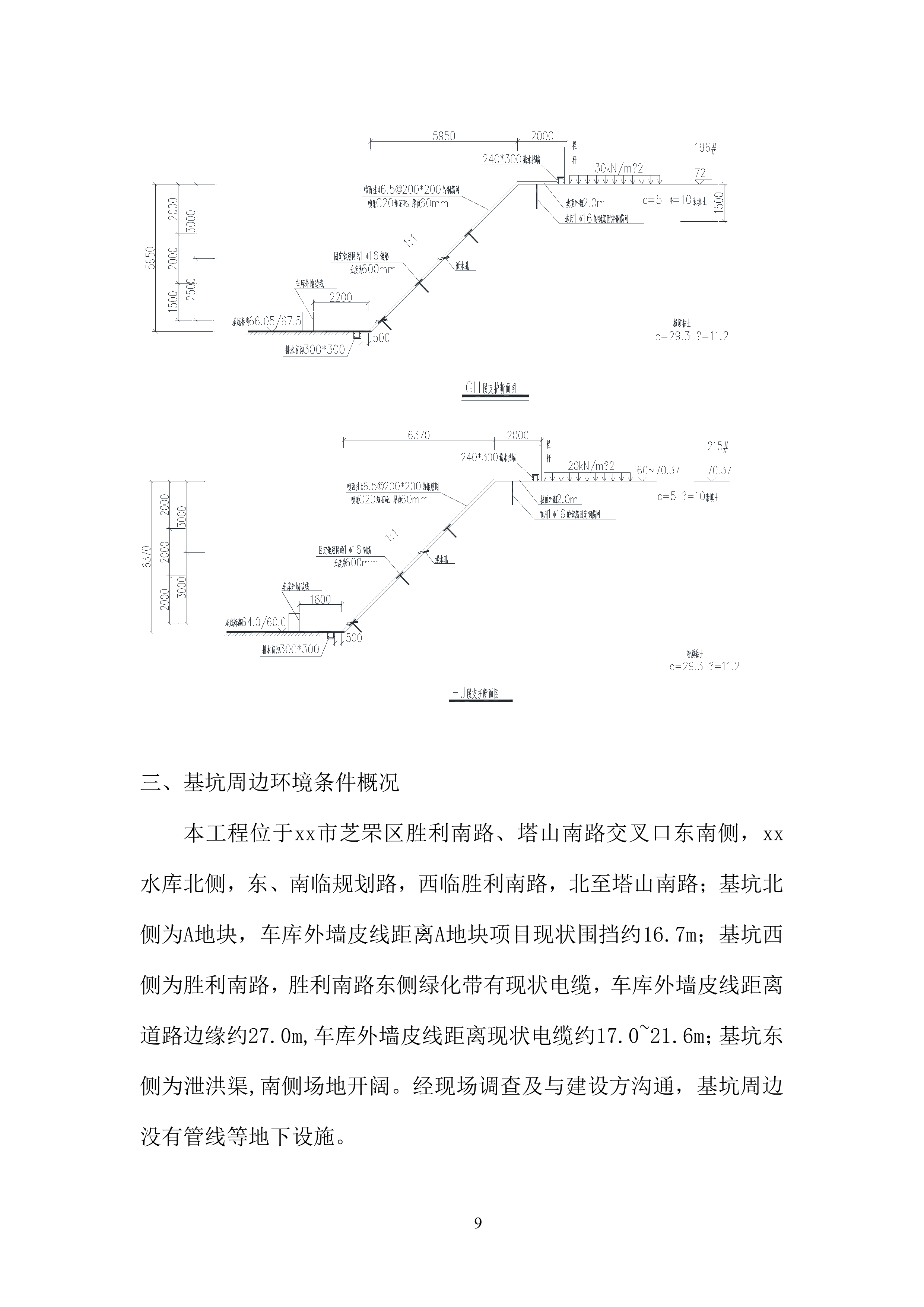

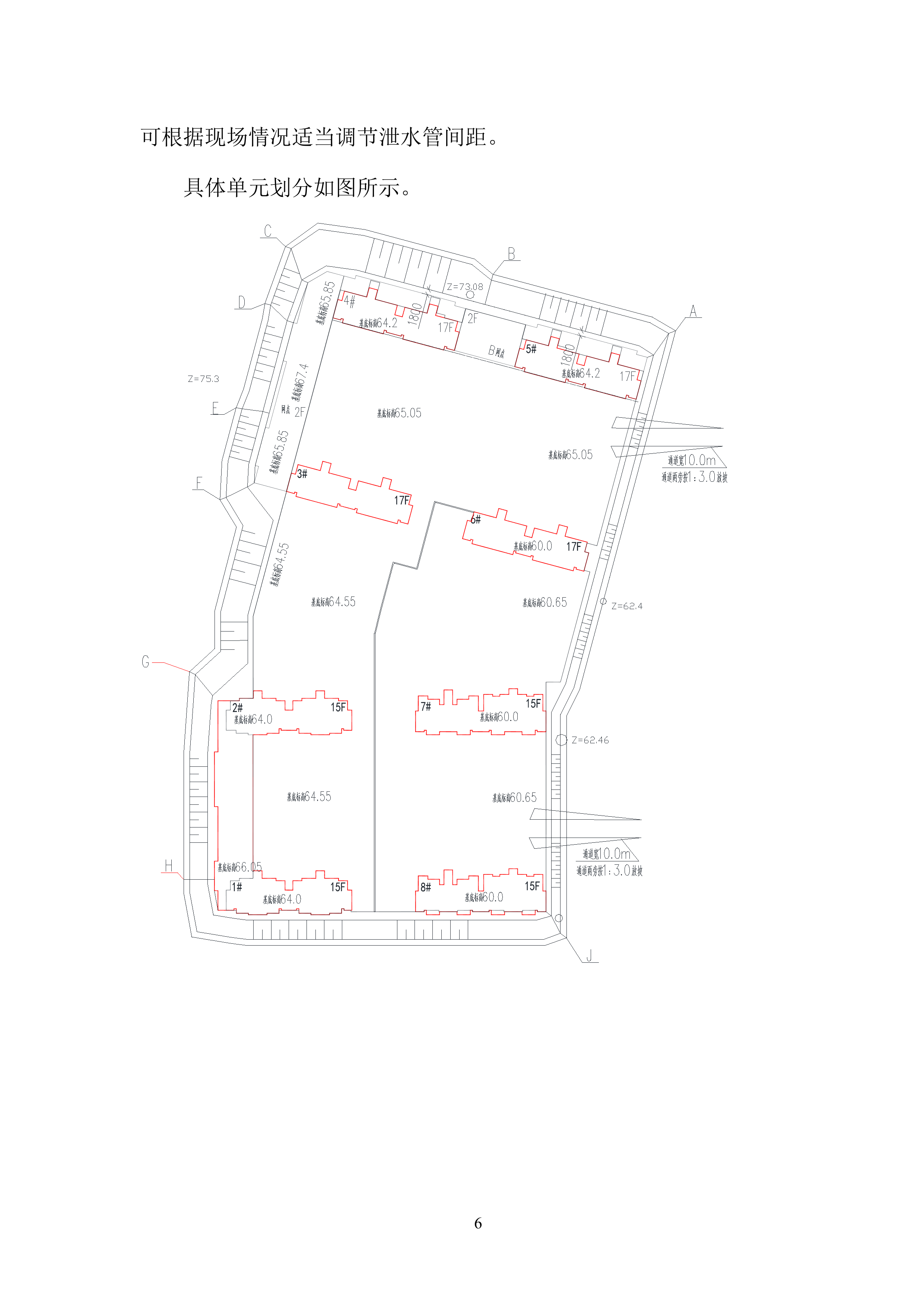

具体单元划分如图所示。
三、
基坑周边环境条件概况
本工程位于
xx
市芝罘区胜利南路、塔山南路交叉口东南侧,
xx
水库北侧,东、南临规划路,西临胜利南路,北至塔山南路;
基坑北侧为A地块,车库外墙皮线距离A地块项目现状围挡约16.7m;基坑西侧为胜利南路,胜利南路东侧绿化带有现状电缆,车库外墙皮线距离道路边缘约27.0m,车库外墙皮线距离现状电缆约17.0~21.6m;基坑东侧为
泄洪渠
,南侧场地开阔。经现场调查及与建设方沟通,基坑周边没有管线等地下设施。
四、
工程地质与水文条件
2
.4.1
地形地貌
地形:该场地现为耕地及果园,场区北侧部分地段有近10年人工堆积而成高堆土,整体地势起伏较大,西高东低,北高南低。场区东部有 1条泄洪渠,呈南北走向。
地貌:拟建场区属山间冲沟地貌单元类型
2
.4.2
岩土层特征
根据勘察报告可知,场区地层自上而下依次为:
(1)层素填土:该层在拟建场区普遍揭露,褐色,松散状态,干~稍湿。成分以黏性土混少量风化岩屑为主,局部混建筑红砖块及风化岩块,风化岩最大直径dmax>10cm,固结度较差,物理力学性质较差。该层揭露层厚介于0.30~5.50m,平均1.33m;层底标高:63.94~82.02m,平均73.66m;层底埋深:0.30~5.50m,平均1.33m。
(2)层粉质黏土:褐色,可塑状态。土质均匀,切面稍光滑,干强度及韧性中等,局部混少量风化岩屑。该层钻探揭露层厚介于1.00~17.00m,平均5.38m;层底标高:57.49~78.84m,平均68.51m;层底埋深:1.70~18.00m,平均6.60m。
(2)-2中砂:褐色,松散状态,稍湿~饱和。该层矿物成分以石英、长石为主,分选性较好,级配一般,磨圆度较好。该层钻探揭露层厚介于3.90~4.20m,平均4.05m;层底标高:66.37~73.89m,平均70.13m;层底埋深:6.50~7.80m,平均7.15m。

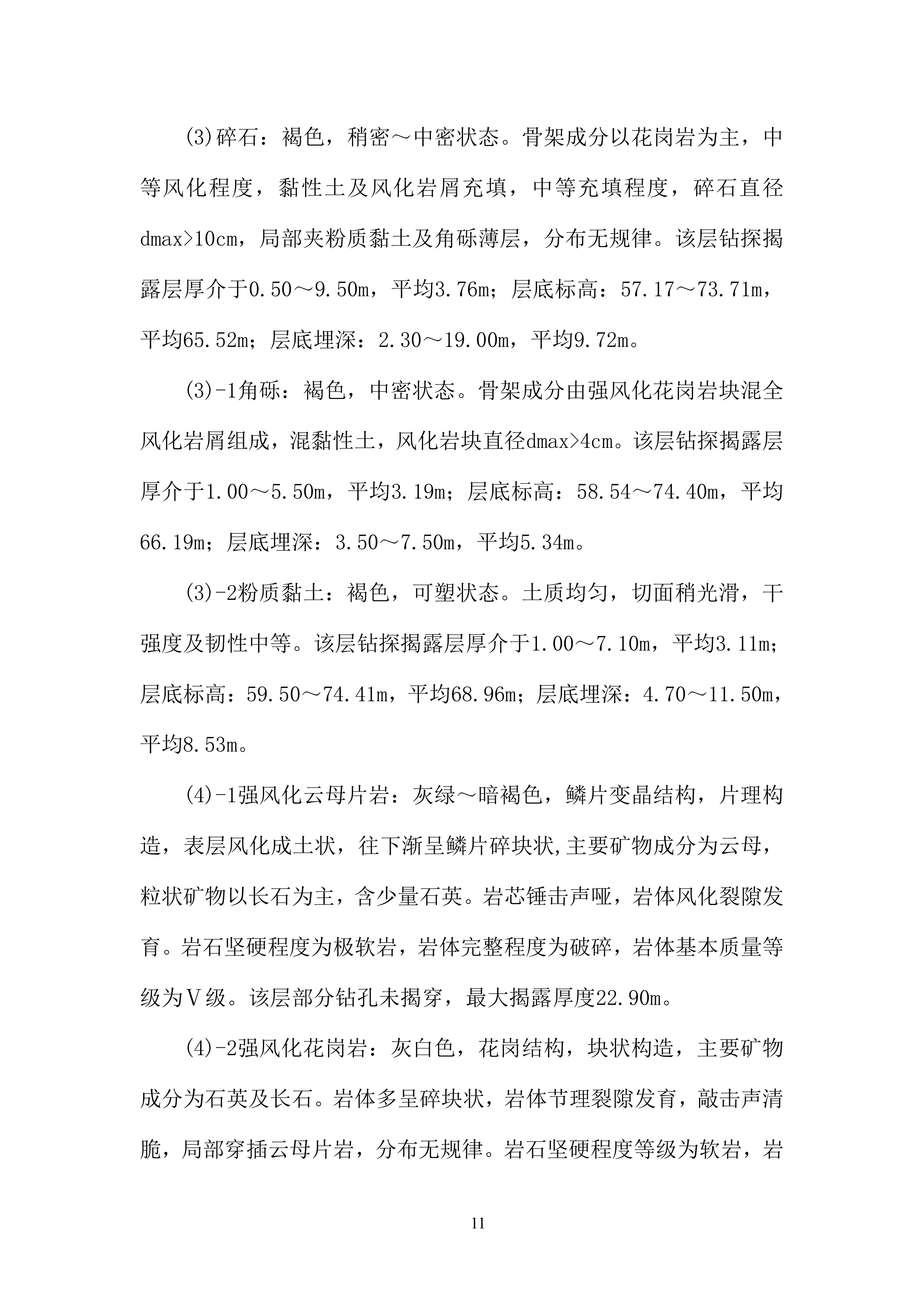

(3)碎石:褐色,稍密~中密状态。骨架成分以花岗岩为主,中等风化程度,黏性土及风化岩屑充填,中等充填程度,碎石直径dmax>10cm,局部夹粉质黏土及角砾薄层,分布无规律。该层钻探揭露层厚介于0.50~9.50m,平均3.76m;层底标高:57.17~73.71m,平均65.52m;层底埋深:2.30~19.00m,平均9.72m。
(3)-1角砾:褐色,中密状态。骨架成分由强风化花岗岩块混全风化岩屑组成,混黏性土,风化岩块直径dmax>4cm。该层钻探揭露层厚介于1.00~5.50m,平均3.19m;层底标高:58.54~74.40m,平均66.19m;层底埋深:3.50~7.50m,平均5.34m。
(3)-2粉质黏土:褐色,可塑状态。土质均匀,切面稍光滑,干强度及韧性中等。该层钻探揭露层厚介于1.00~7.10m,平均3.11m;层底标高:59.50~74.41m,平均68.96m;层底埋深:4.70~11.50m,平均8.53m。
(4)-1强风化云母片岩:灰绿~暗褐色,鳞片变晶结构,片理构造,表层风化成土状,往下渐呈鳞片碎块状,主要矿物成分为云母,粒状矿物以长石为主,含少量石英。岩芯锤击声哑,岩体风化裂隙发育。岩石坚硬程度为极软岩,岩体完整程度为破碎,岩体基本质量等级为Ⅴ级。该层部分钻孔未揭穿,最大揭露厚度22.90m。
(4)-2强风化花岗岩:灰白色,花岗结构,块状构造,主要矿物成分为石英及长石。岩体多呈碎块状,岩
体节理裂隙发育,敲击声清脆,局部穿插云母片岩,分布无规律。岩石坚硬程度等级为软岩,岩体完整程度为较破碎,岩体基本质量等级为Ⅴ级。该层部分钻孔未揭穿,该层最大揭露厚度为16.2
0m。
(5)-1中风化云母片岩:青蓝色~暗褐色,鳞片变晶结构,片理构造,岩体多呈长柱状,主要矿物成分为云母,粒状矿物以长石为主,含少量石英。岩芯锤击声清脆,岩体风化节理发育。岩石坚硬程度为软岩,岩体完整程度为较破碎,岩体基本质量等级为Ⅴ级。该层未揭穿,该层最大揭露厚度为10.60m。
(5)-2中风化花岗岩:灰白色,花岗结构,块状构造,主要矿物成分为石英及长石。岩体呈短块状~长柱状,岩体节理裂隙发育,敲击声清脆,局部穿插云母片岩,分布无规律。岩石坚硬程度等级为较软岩,岩体完整程度为较破碎,岩体基本质量等级为Ⅳ级。该层未揭穿,该层最大揭露厚度为14.70m。
2.4.3
水文地质条件
根据现场钻探揭露情况,钻探期间在场区大部分钻孔揭露地下水,场区地下水类型属第四系孔隙潜水及基岩裂隙水,潜水主要赋存于第(2)-2中砂﹑(3)层碎石及(3)-1角砾层中,基岩裂隙水主要赋存于强风化岩层中。
在钻探施工时对部分钻孔地下水位以上土层进行干钻,测得初见水位埋深介于2.60~3.40m,稳定水位埋深介于2.30~3.20m,稳定水位标高介于58.56~62.48m。在工程结束后,统一量测场区地下稳定水位,测得钻孔稳定水位埋深介于2.30~16.80,稳定水位标高介于57.43~62.74m,稳定水位标高为60.30m。
勘察施工期间对地下水位进行观测,根据场地周边已有水文资料显示,场区地下水位日变化幅度小于5cm。地下水动态变化主要受季节影响,参考区域水文地质资料,地下水位年最大变幅约为2.0m。从场地的位置及地形地貌特征,场区地下水主要补给方向为由东北向
向场区中间汇集,主要补给来源为大气降水和地下水侧向径流及垂直越流补给;主要排泄方向为向南,主要排泄方式是地下迳流、越流。
第三章
施工
部署
一、
项目管理组织
表3.1-1项目部管理岗位人员配置
序号
管理职务
姓名
职称(资质)
职责和权限
1
项目经理
全面负责施工现场,项目第一人。
明确项目的标并分解落实。
明确项目管理机构组织形式,参与配置其他人员确相关人员的职责和权限。负对项目管理考核评工作。
组织落实施工过程的策划。
2
执行经理
负责现场总的协调作业和指挥
3
技术负责人
负责设计院沟通与协调。
主持编制专项施工方案等策划文件,组织专家对策划文件进行论证。
组织实施基坑开挖、降水、支护危险源辨识、风险评价及控制策划;组织实施项目环境因素识别、评价及控制策划。
负责基坑施工技术文件的控制,包括图纸、图纸会审记录、设计变更、技术交底、作业指导书、标准、规范、规程、图集等的控制。组织对各项技术文件的学习与落实。
组织基坑验收管理工作,负责技术质量工作的相关方沟通工作。
负责实施对委托实验室的评价,组织项目的产品监视和测量活动,以及重大的职业健康安全与环境监测。
负责与当地质检部门进行对接,检验批验收等工作。
4
土建工程师
负责项目计划部和动力部,负责施工总进度计划的落实。
负责施工生产的管理,落实管理手册和各项策划文件的规定。
负责现场大型机械设备协调管理。负责现场职业健康安全管理,落实各项管理方案和规章制度。
负责现场绿色施工管理,落实绿色施工方案、“四节一环保措施,进行绿色施工评价,负责绿色施工数据资料的总结对比分析。
负责具体对接业主、监理,对现场生产工作进行管理、协调、落实。
主持编制总包管理方案,组织落实总包管理工作。
负责分包队伍的现场管理,落实国家和上级有关政策。
负责组织对分包商的评价和满意度调查工作。
负责管理奖项及综合奖项的组织及过程落实工作。
5
商务工程师
负责项目预算成本的编制和成本控制工作。
负责本项目分包招标文件的编制工作,负责分包商选择工作。
配合财务编制开支预算和资金计划。
负责与业主和分包结算工作,编制项目月度请款、分包付款文件。
6
物资经理
负责编制项目物资领用管理制度和日常管理工作。
负责物资进出库管理和仓储管理。
负责材料的标识作统一策划;负责监督检查所有进场物资的质量。
7
质量总监
负责项目的质量管理工作。贯彻国家及地区有关工程施工规范、质量标准,确保工程总体质量目标和阶段质量目标的实现。
负责组织编制质量计划并监督实施,将项目质量目标的进行分解落实,加强过程控制和日常管理,保证项目质量保证体系有效运行。
加强桩基施工过程中的质量控制,对达不到质量要求的部位行使“一票否决权”,并进行整改。
负责组织已完成施工项目的验收工作。
8
安全工程师
负责编制项目职业健康安全管理计划、环境管理计划和管理制度并监督实施,制定员工安全培训计划,并负责组织实施。
负责每周的全员安全生产例会,定期和不定期组织安全生产和文明施工的检查,加强安全监督管理、消除施工现场安全隐患。
负责对各专业分包单位的安全监督和管理工作,督促个专业分包单位作好安全防护工作,消除施工过程中的安全隐患,确保安全生产。负责项目安全应急预案的编制,进行安全应急演练,保证项目施工生产的正常进行。负责现场及生活区消防隐患排查、消防器具维护。负责劳务、机械、绿色施工管理。
9
试验工程师
取样保管、送检分析、试验台账、检验试验计划和计量管理。
图3
.1
-
1
项目管理组织机构图
二、
项目管理目标
表3.2-1项目管理目标表
序号
内容
说明与要求
1
工期目标
730日历天
2
质量目标
工程质量符合《建筑工程施工质量验收统一标准》(GB50300-2013)及相应国家有关标准。
3
安全文明施工目标
无重大工伤事故,杜绝死亡事故,轻伤频率控制在
1.5‰以内,杜绝重大设备事故;杜绝重大火灾、爆炸、环境污染事故。
4
总包管理服务目标
确保各相关单位有序施工,
完美履约。
三、
施工队伍的选择
从事
边坡喷护
施工的劳务队伍必须从本局合格分包商名录中选择,确定责任心强、业务技术水平高、无不良施工记录的施工队伍进行。进场施工前,对施工队伍进行施工资质审查。项目部将根据施工技术要求和施工进度的计划安排,确定劳动力需要量,并建立有效的管理组织机构,合理确定队组内部工人技术等级比例,并确保满足劳动组合优化要求。所有施工人员选用具有3年以上施工经验的工人,技术操作水平和工作职业道德都具备了为创优工程提供优良施工服务的条件,能够胜任攻坚战。为了更好的为工程提供施工服务,劳动力进行上岗前培训,从而提高其在规章制度、安全施工、操作技术和精神文明教育4个方面水平,确保工程的顺利完成。保证工程全过程质量管理受控,满足规范及设计等相关要求。
四、
施工工艺流程
3.4.1
施工工艺流程
安装泄水孔管
坡面喷砼
排水孔钻进
拆除脚手架
测量放线
搭脚手架
钢筋下料
钢筋网制做安装
坡体清理
钢筋网验收
安装泄水孔管
坡面喷砼
排水孔钻进
拆除脚手架
测量放线
搭脚手架
钢筋下料
钢筋网制做安装
坡体清理
钢筋网验收
第四章
施工
准备与资源配置计划
一、
技术准备
1、设计交底和图纸会审。
2、开工前,对施工区域进行测量放线定位,根据建设单位提供的测量控制点,办理交接手续并进行复核,设置永久性控制点及高程控制点。
3、制定相关施工现场管理的各项规章制度。按规定分层次进行各项施工技术、施工安全、工程质量、文明施工、现场管理等方面的书面交底工作,并做好书面记录。
4、编制人员、设备、资金计划。
5、收集与本工程施工有关的技术标准、施工规范、操作规程等相关技术资料。
二、
现场准备
1、
施工现场及周围环境情况调查;
2、
根据施工要求,对场地进行整平,如遇地下障碍物,甲方需提供详图并协助解决;平整好的场地要满足施工及运输机械进出场的需要和施工的要求。
3、
场内道路及排水系统的布置,排污、排水系统的完善;
4、
施工用水、用电接驳;
5、
现场临舍及堆场的安排与设置;
6、
对靠近车道口及人员进出频繁的场地,要设置防护栏,挂警示标牌。
三、
各项资源供应方式
钻机4台、喷射机2台、空压机2台、泥浆泵2台(9m³以上);搅拌机1台;钢筋切割机、钢筋电焊机、钢筋弯曲机;其它小型设备及工具根据需求配置。
四、
劳动力配置计划
除项目部常设管理人员外,劳务单位配专职管理人员,
劳务现场管理人员2人,技术总管1名,机械操作人员5名以上,测量2人,质量安全1人,材料员1名,实验1名。作业工人 :空压机司机1名,喷浆手3名,挤压泵操作手1名,电焊工1名,电工1名,
钢筋工
8名。
第五章
施工进度计划
施工进度计划要求
按业主及监理审批的施工总进度计划、月进度计划及周进度计划中的土方开挖和支护工程进度要求执行。
第六章
施工方法及工艺要求
一、
施工准备
本工程开工前,组织全体技术人员,包括测量、质检、试验、材料相关人员,熟悉施工图纸,了解施工内容。由技术负责人主持开展技术工作,对各部门人员进行分工。现在根据本工程具体情况和施工内容,我项目部做出如下安排:
生产、施工:熟悉施工图纸后,完成技术交底和配套的安全技术交底,对作业班组进行安全、技术交底,并组织施工机械进场。做好材料的计划和统计工作及时提交材料部门采购。
材料:及时进行物资询价,选择合格水泥、钢材供应厂商,保证工程物资及时运到工地,办理物资
购销合同,设备租赁及结算等工作。
统计:及时做好各工序的材料统计工作,做好施工过程中的成本控制。
安
全:做好施工场地安全文明施工环境保护宣传工作,根据要求搞好工地文明施工。
搭设脚手架平台:为满足护坡施工需要,需搭设宽2米作业平台以满足施工需要,作业平台施工荷载考虑2.5KN/M2, 施工机械竖向集中荷载考虑15KN,本工程脚手架采用φ48×3.5双排扣件式钢管脚手架,搭设高度2-
8
米,整个脚手架随坡形状变化而变化,沿 边坡搭成。
3、钻孔:根据施工图纸确定泄水管孔位,按设计孔深及孔径合理选择钻孔机械。每个孔完成后及时用风管将孔内钻屑冲干净,以防钻屑影响排水管安装。
根据测量放线记录给各孔进行编号,在自检合格的情况下邀请监理单位和业主进行现场检查验收;准备进入下道工序的施工。
排水孔安装:
泄水孔安装:
在基坑边坡设置泄水孔,泄水管采用φ50mm塑料管,长度0.5m,外露0.2m,水平间距和垂直间距见各断面图,泄水管端部用滤网包扎。可根据现场情况适当调节泄水管间距。
6、挂网喷浆
(1)、钢筋网安装
本工程
采用
φ
6.5@200*200
的钢筋绑扎,钢筋保护层厚度
20mm
,喷面坡顶外翻
2.0m
。坡面选用长
600mm
的φ
16
钢筋来固定钢筋网,其水平间距为
2.0m,
竖向间距详见断面设计图。坡顶选用长度为
1000mm
的φ
16
钢筋来固定钢筋网,其水平间距为
2.0m,
放坡坡率详见断面图。
所有钢筋在使用前应对原材进行取样送检,现场钢筋应除掉表面油污及锈膜。钢筋与坡面应有30mm的间距。
(2)、表面混凝土的喷射
钢筋隐蔽验收合格后便可进行喷射混凝土施工,喷射混凝土采用C20细石混凝土,喷射厚度为
6
0mm。喷射作业采用分段分层施工,从上向下的顺序进行。
混凝土喷射前,应埋设控制喷射混凝土厚度的标记。对受喷岩面应用压力水预先湿润,对遇水易潮解的岩层可用压风清除岩面的松石、浮渣和尘埃;在大面积喷射作业前应先对岩面上出露的空洞、凹穴和较宽的张开裂隙进行喷射混凝土充填;喷嘴指向与受喷面应保持90度夹角;喷嘴与受喷面的距离不宜大于1.5m;分层喷射时,后层喷射应在前层混凝土终凝后进行,若终凝1h后进行喷射,则应先用风水清洗喷层表面。
喷射混凝土应在终凝后洒水养护,坡顶的封闭边应接至截水沟。喷射混凝土的回弹物,不能收集起来放入下批配料中,以免影响喷射混凝土质量。
8、截、排水沟施工
本基坑采用明排的方式进行地下水控制。
(1)排水盲沟和集水坑的布置
在基坑底部周边设置300mm*300mm排水盲沟,内填20-40mm石子,在盲沟连接处中间或拐点处布置集水坑,在盲沟上每隔约30m布置长宽为0.5m,深为1.0m的集水坑,共21个。
(2)坡顶截水挡墙的布置
在基坑坡顶外四周布置300mm*240mm截水挡墙,
二、
注意事项
(1)基坑开挖过程中要严格按照设计位置及时支护,同时严密监测,当基坑开挖面上方喷面未达到设计要求时,严禁向下超挖土方。
(2)严格施工坡顶截水挡墙和坡底排水盲沟,防止雨水浸泡软化坡面及坡脚土体。
(3)坡顶截水挡墙外侧应做硬化处理,且应满足有关荷载要求。
(4)基坑周边施工材料、设施或车辆荷载严禁超过设计要求的地面荷载限值。土方开挖完成后应立即施工垫层,对基坑进行封闭,防止水浸和暴露,并应及时进行地下结构施工。
(5)基坑开挖时,若实际土层情况与地勘报告不符(如填土层过厚),需立即停止施工并调整支护设计方案。
三、
土方开挖要求
(1)基坑开挖前应根据《建筑安全生产管理条例》、现场实际情况并结合施工单位自身经验制定合理的专项挖土方案,经有关部门审查后方能实施,并由建设和监理单位监督执行。
(2)必须严格按预定挖土方案顺序进行开挖,不得任意改变。
(3)土方开挖期间,应注意挖土机械不得损坏支护结构等。挖出的土方及时运走,严禁堆放在基坑附近2m范围内。
(4)基坑挖土施工后应及时进行修坡、挂网喷护,保证基坑土体不长
期暴露,确保基坑稳定。
第七章
验收要求
一、
工程验收
7.
1
.1验收标准
满足设计及施工规范相关文件要求。
7.
1
.2验收程序
因本工程设计的分项支护结构内容较多,前后作业的间隔时间较长,为尽早实现各支护结构的使用功能,工程验收可按按分项工程完成的先后顺序进行。验收程序如下:
⑴分项支护结构工程完成施工,并完成最终检测、试验全部完成、有关文件资料齐全且符合规范、规定要求后进行。
⑵工程验收的准备:在分项项目基本完成时,由项目经理组织生产、技术、班组负责人对未完成过程及预检存在的问题列出清单,逐一梳理、整改,直至符合要求。
⑶将已完成的分项施工记录、原材料合格证及试验报告、设计变更文件、重大问题处理文件、工程检测报告等文件准备齐全。
⑷向监理部门(或建设单位)提交工程验收申请表准备验收。
⑸由建设单位组织施工、监理、设计等单位实施验收,签署验收文件。
⑹验收合格后向后续施工单位办理移交手续。
⑺待全部分项工程施工、检测、试验完成后,由建设单位组织施工、监理、设计、勘察、质量监督等部门对本项目进行竣工验收。
7.
1
.3验收内容
①验收时需提交的资料:
⑴各种原材料合格证;
⑵各种原材料检验、试验报告;
⑶施工原始记录;
⑷隐蔽验收记录;
⑸砂浆、混凝土试块试压、评定记录;
⑹检验批、分项验收...
安置房附属车库、设备用房基坑支护专项施工投标方案.docx
