模袋砼专项施工
投标

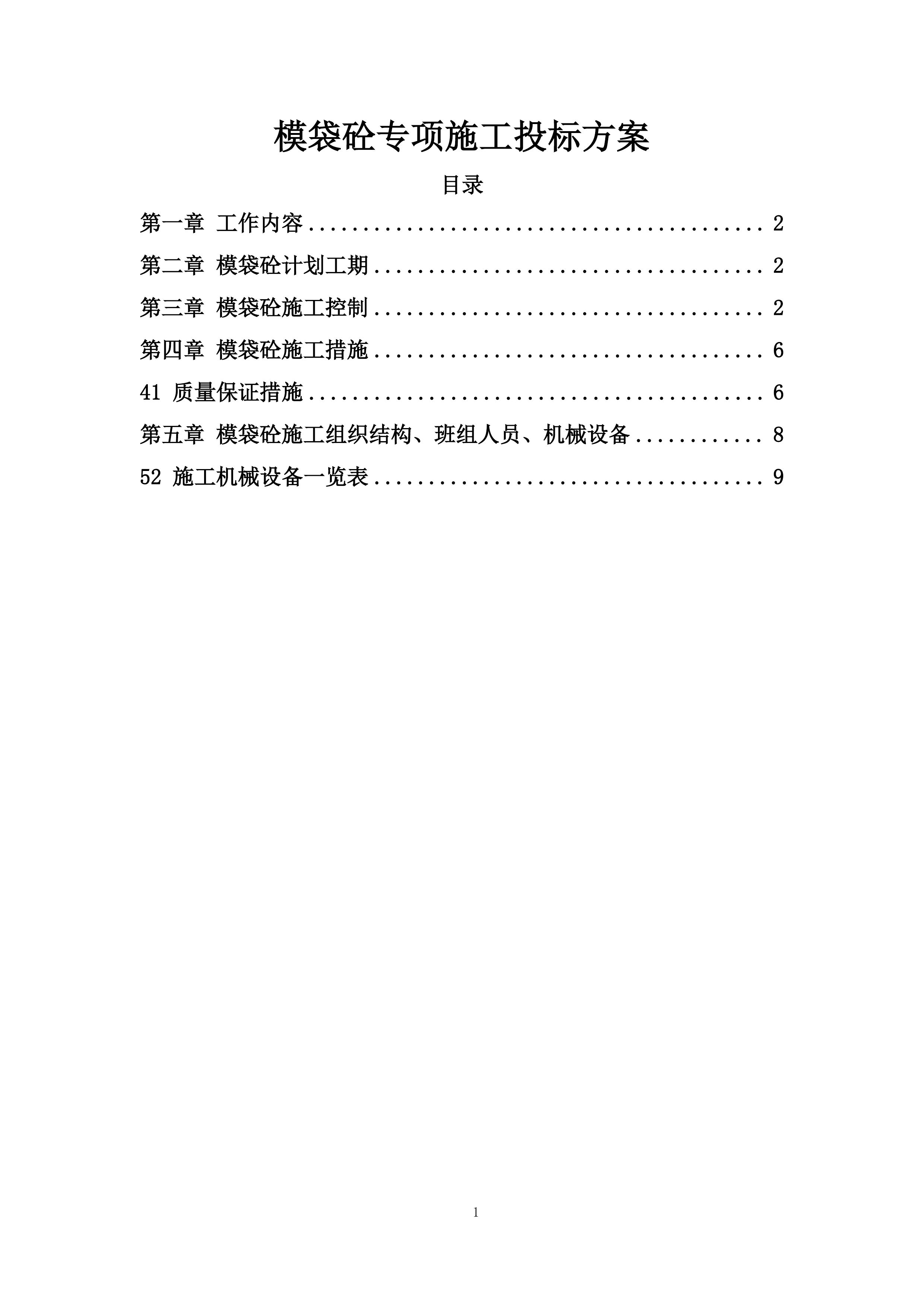

方案
目录
第一章
工作内容
2
第二章
模袋砼计划工期
2
第三章
模袋砼施工控制
2
第四章
模袋砼施工措施
6
41 质量保证措施
6
第五章
模袋砼施工组织结构、班组人员、机械设备
8
52
施工机械设备一览表
9
第一章
工作内容
下游永久护坡采用模袋砼进行防护,高程▽515~▽470,坡比1:25,机械修坡完成后,铺模袋进行充灌砼,砼成型后起到防护作用。
第二章
模袋砼计划工期
本工程模袋砼施工,计划于
XX
年10月15日施工,
XX
年11月25日完工。
第三章
模袋砼施工控制
本工程模袋砼工程量为594m3。主要施工特点:模袋砼施工部位连续,水深较深为45m左右。施工方法:在整理好的坡面上摊铺模袋布,然后往袋内充灌砼至饱满即可。其工作内容:坡面整坡、模袋铺设、砼充灌。
施工程序:施工准备 → 坡面整坡 → 摊铺模袋布 → 砼的配制、输送及充灌 → 清洗模袋砼表面及前期防护 → 循环至下一块模袋。

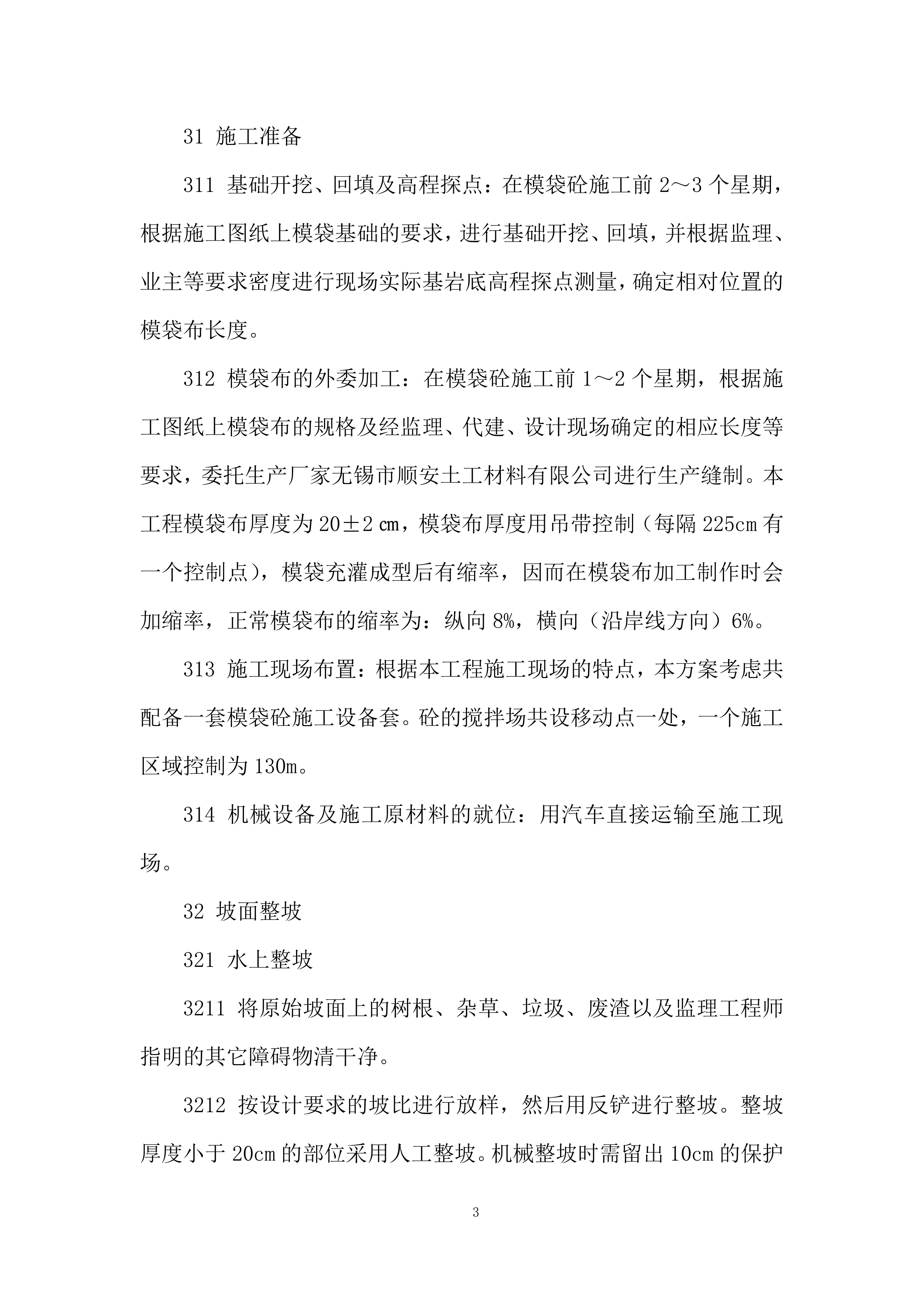

31 施工准备
311 基础开挖、回填及高程探点:在模袋砼施工前2~3个星期,根据施工图纸上模袋基础的要求,进行基础开挖、回填,并根据监理、业主等要求密度进行现场实际基岩底高程探点测量,确定相对位置的模袋布长度。
312 模袋布的外委加工:在模袋砼施工前1~2个星期,根据施工图纸上模袋布的规格及经监理、代建、设计现场确定的相应长度等要求,委托生产厂家无锡市顺安土工材料有限公司进行生产缝制。本工程模袋布厚度为20±2㎝,模袋布厚度用吊带控制(每隔225cm有一个控制点),模袋充灌成型后有缩率,因而在模袋布加工制作时会加缩率,正常模袋布的缩率为:纵向8%,横向(沿岸线方向)6%。
313 施工现场布置:根据本工程施工现场的特点,本方案考虑共配备一套模袋砼施工设备套。砼的搅拌场共设移动点一处,一个施工区域控制为130m。
314 机械设备及施工原材料的就位:用汽车直接运输至施工现场。
32 坡面整坡
321 水上整坡
3211 将原始坡面上的树根、杂草、垃圾、废渣以及监理工程师指明的其它障碍物清干净。

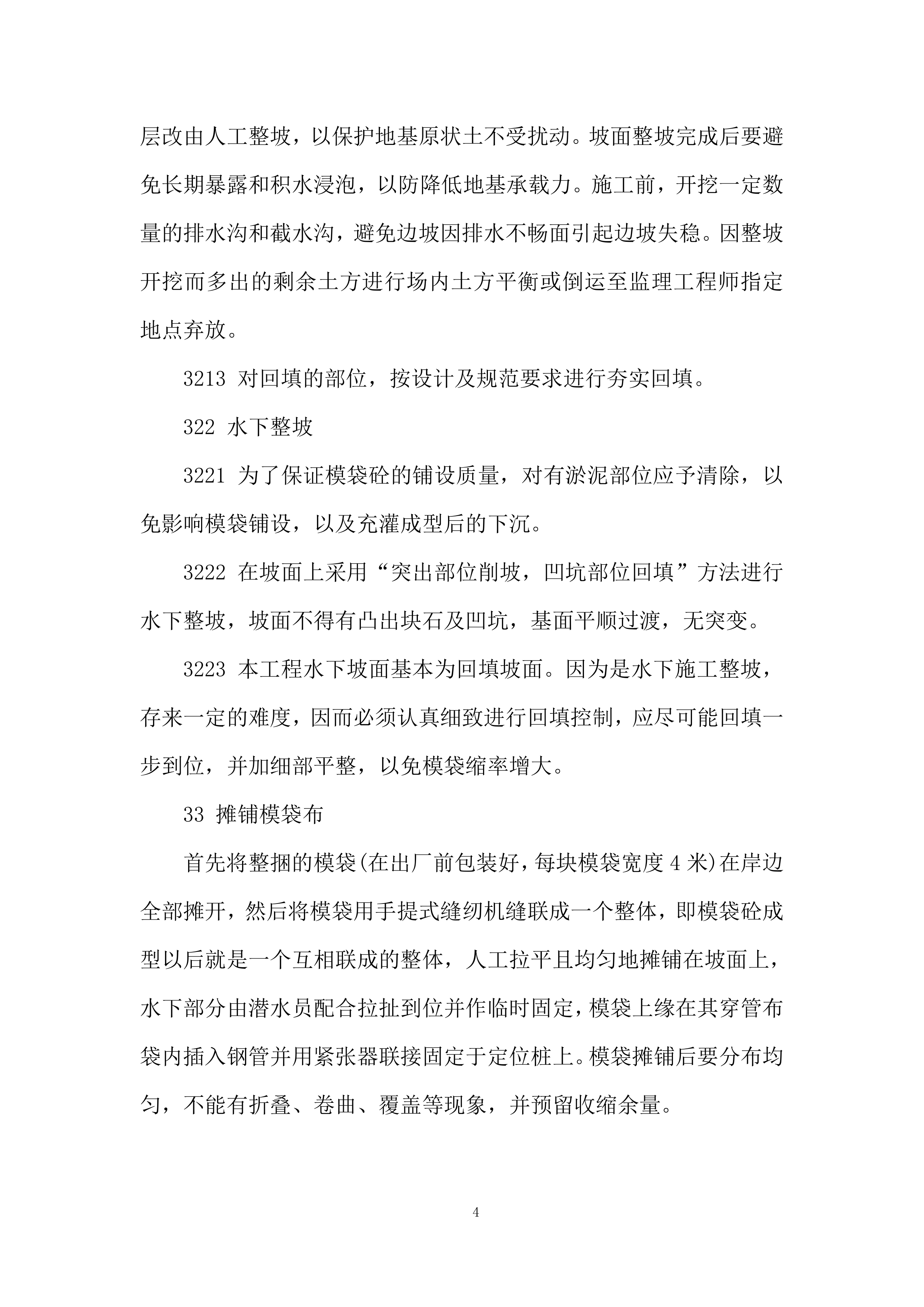

3212 按设计要求的坡比进行放样,然后用反铲进行整坡。整坡厚度小于20cm的部位采用人工整坡。机械整坡时需留出10cm的保护层改由人工整坡,以保护地基原状土不受扰动。坡面整坡完成后要避免长期暴露和积水浸泡,以防降低地基承载力。施工前,开挖一定数量的排水沟和截水沟,避免边坡因排水不畅面引起边坡失稳。因整坡开挖而多出的剩余土方进行场内土方平衡或倒运至监理工程师指定地点弃放。
3213 对回填的部位,按设计及规范要求进行夯实回填。
322 水下整坡
3221 为了保证模袋砼的铺设质量,对有淤泥部位应予清除,以免影响模袋铺设,以及充灌成型后的下沉。
3222 在坡面上采用“突出部位削坡,凹坑部位回填”方法进行水下整坡,坡面不得有凸出块石及凹坑,基面平顺过渡,无突变。
3223 本工程水下坡面基本为回填坡面。因为是水下施工整坡,存来一定的难度,因而必须认真细致进行回填控制,应尽可能回填一步到位,并加细部平整,以免模袋缩率增大。
33 摊铺模袋布
首先将整捆的模袋(在出厂前包装好,每块模袋宽度4米)在岸边全部摊开,然后将模袋用手提式缝纫机缝联成一个整体,即模袋砼成型以后就是一个互相联成的整体,人工拉平且均匀地摊铺在坡面上,水下部分由潜水员配合拉扯到位并作临时固定,模袋上缘在其穿管布袋内插入钢管并用紧张器联接固定于定位桩上。模袋摊铺后要分布均匀,不能有折叠、卷曲、覆盖等现象,并预留收缩余量。

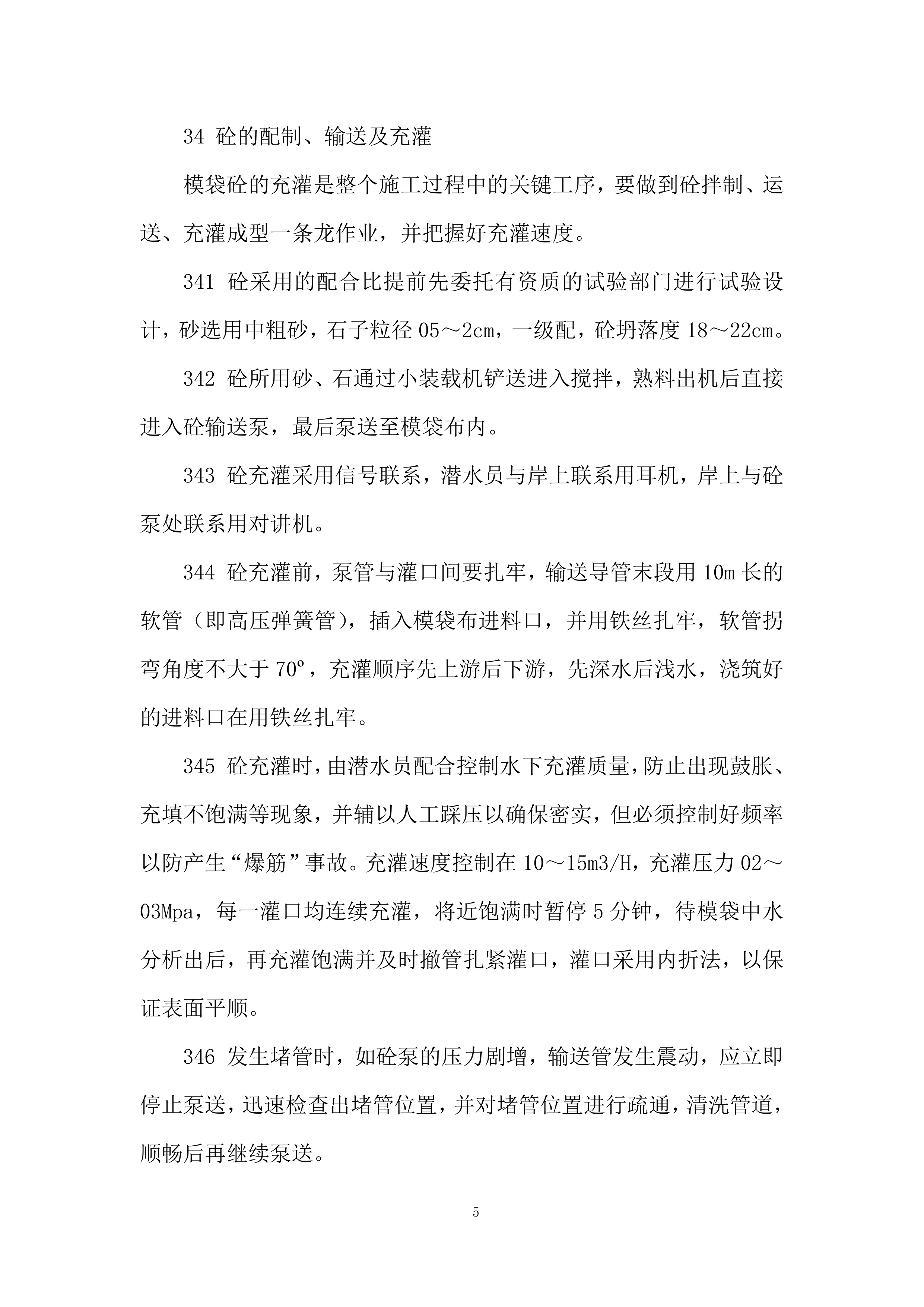

34 砼的配制、输送及充灌
模袋砼的充灌是整个施工过程中的关键工序,要做到砼拌制、运送、充灌成型一条龙作业,并把握好充灌速度。
341 砼采用的配合比提前先委托有资质的试验部门进行试验设计,砂选用中粗砂,石子粒径05~2cm,一级配,砼坍落度18~22cm。
342 砼所用砂、石通过小装载机铲送进入搅拌,熟料出机后直接进入砼输送泵,最后泵送至模袋布内。
343 砼充灌采用信号联系,潜水员与岸上联系用耳机,岸上与砼泵处联系用对讲机。
344 砼充灌前,泵管与灌口间要扎牢,输送导管末段用10m长的软管(即高压弹簧管),插入模袋布进料口,并用铁丝扎牢,软管拐弯角度不大于70º,充灌顺序先上游后下游,先深水后浅水,浇筑好的进料口在用铁丝扎牢。
345 砼充灌时,由潜水员配合控制水下充灌质量,防止出现鼓胀、充填不饱满等现象,并辅以人工踩压以确保密实,但必须控制好频率以防产生“爆筋”事故。充灌速度控制在10~15m3/H,充灌压力02~03Mpa,每一灌口均连续充灌,将近饱满时暂停5分钟,待模袋中水分析出后,再充灌饱满并及时撤管扎紧灌口,灌口采用内折法,以保证表面平顺。
346 发生堵管时,如砼泵的压力剧增,输送管发生震动,应立即停止泵送,迅速检查出堵管位置,并对堵管位置进行疏通,清洗管道,顺畅后再继续泵送。
35 清洗模袋砼表面及前期防护
砼充灌结束后及时用水对模袋砼表面的残留砼、垃圾等进行清洗,以确保表面清洁、美观。模袋砼充灌结束24小时以内禁止人员踩踏和压放重物,并适时洒水养护。
第四章
模袋砼施工措施
41 质量保证措施
411 确实执行施工质量管理政策。推行施工质量管理责任制,严格贯彻技术交底、技术复核、自检互查、原材料检验和隐蔽工程验收等技术管理制度。
412 技术检查、复核。
技术检查、复核基本内容
技术检查、复核项目
技术检查、复合基本内容
整坡工程
1、坡比、标高
2、表面平整度
3、回填密实度
模袋工程
1、抽检长度、尺寸
2、检查有无漏缝、脱线、破漏
3、铺设位置、搭接
4、拉布的固定桩是否牢固
砼工程
1、数量、配合比
2、试块取样、制作、试验

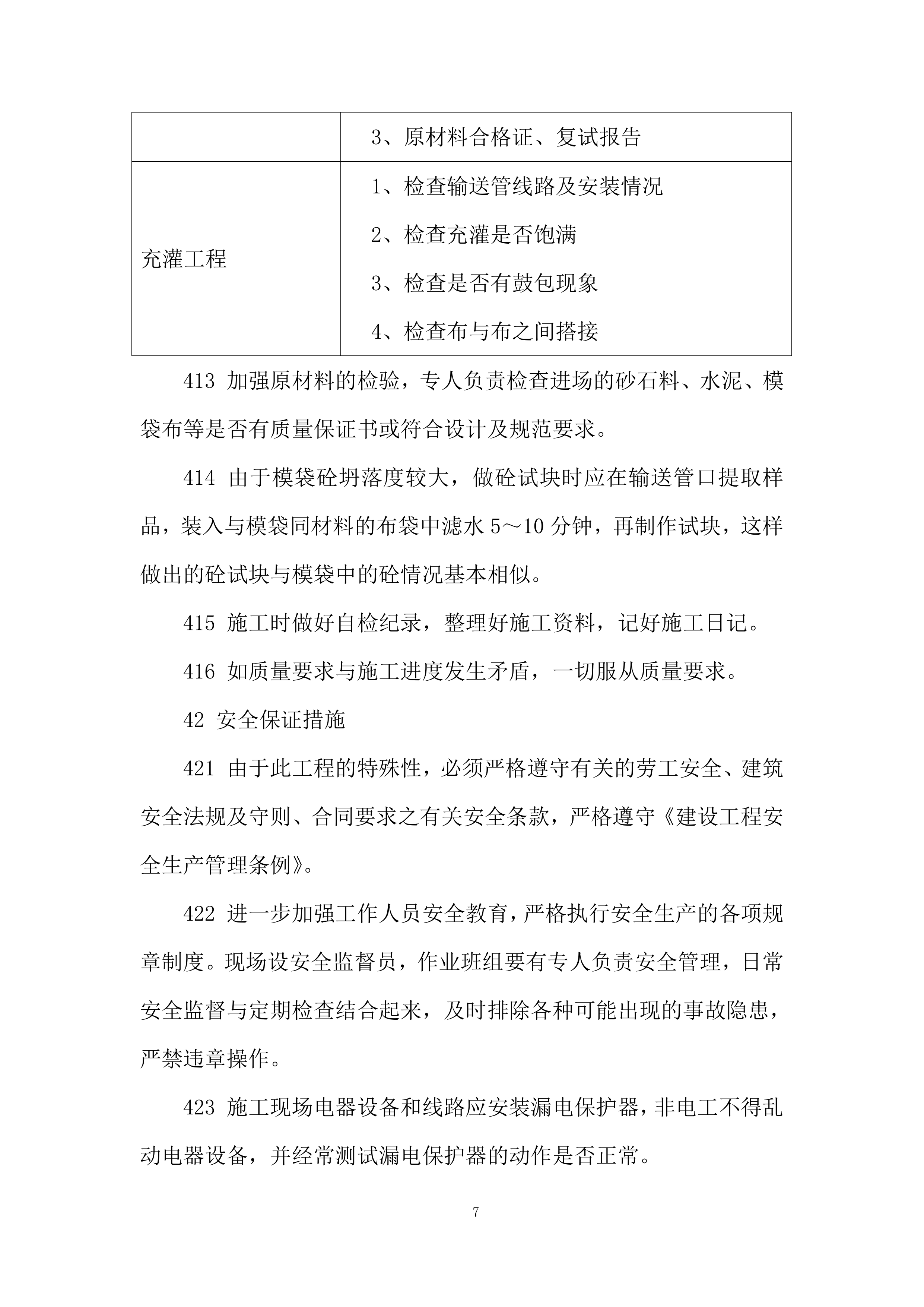

3、原材料合格证、复试报告
充灌工程
1、检查输送管线路及安装情况
2、检查充灌是否饱满
3、检查是否有鼓包现象
4、检查布与布之间搭接
413 加强原材料的检验,专人负责检查进场的砂石料、水泥、模袋布等是否有质量保证书或符合设计及规范要求。
414 由于模袋砼坍落度较大,做砼试块时应在输送管口提取样品,装入与模袋同材料的布袋中滤水5~10分钟,再制作试块,这样做出的砼试块与模袋中的砼情况基本相似。
415 施工时做好自检纪录,整理好施工资料,记好施工日记。
416 如质量要求与施工进度发生矛盾,一切服从质量要求。
42 安全保证措施
421 由于此工程的特殊性,必须严格遵守有关的劳工安全、建筑安全法规及守则、合同要求之有关安全条款,严格遵守《建设工程安全生产管理条例》。
422 进一步加强工作人员安全教育,严格执行安全生产的各项规章制度。现场设安全监督员,作业班组要有专人负责安全管理,日常安全监督与定期检查结合起来,及时排除各种可能出现的事故隐患,严禁违章操作。
423 施工现场电器设备和线路应安装漏电保护器,非电工不得乱动电器设备,并经常测试漏电保护器的动作是否正常。
424 砼泵在料斗内无料时严禁泵送,防止空气进入输送管道内,造成堵管等事故。

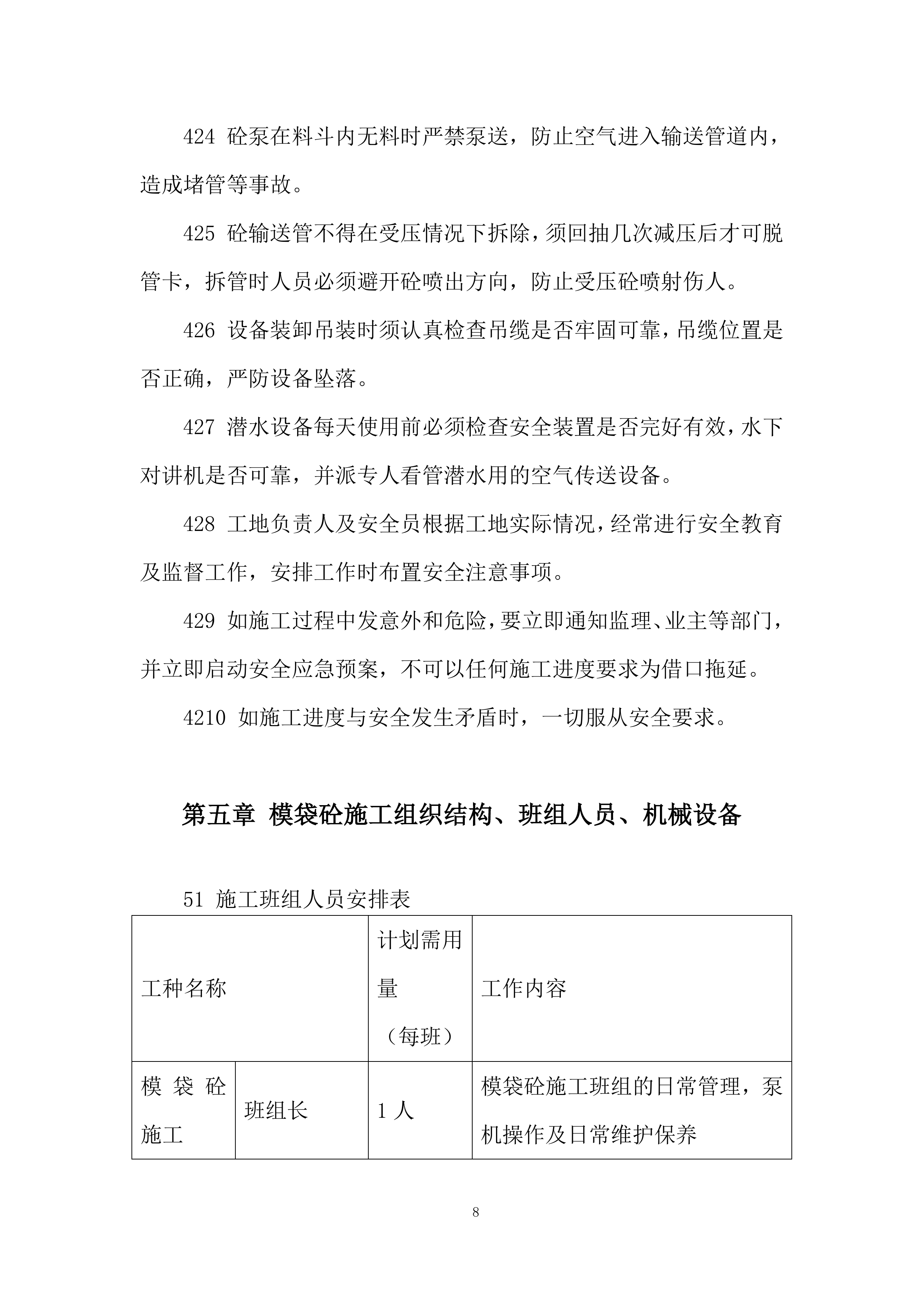

425 砼输送管不得在受压情况下拆除,须回抽几次减压后才可脱管卡,拆管时人员必须避开砼喷出方向,防止受压砼喷射伤人。
426 设备装卸吊装时须认真检查吊缆是否牢固可靠,吊缆位置是否正确,严防设备坠落。
427 潜水设备每天使用前必须检查安全装置是否完好有效,水下对讲机是否可靠,并派专人看管潜水用的空气传送设备。
428 工地负责人及安全员根据工地实际情况,经常进行安全教育及监督工作,安排工作时布置安全注意事项。
429 如施工过程中发意外和危险,要立即通知监理、业主等部门,并立即启动安全应急预案,不可以任何施工进度要求为借口拖延。
4210 如施工进度与安全发生矛盾时,一切服从安全要求。
第五章
模袋砼施工组织结构、班组人员、机械设备
51
施工班组人员安排表
工种名称
计划需用量
(每班)
工作内容
模袋砼施工
班组
班组长
1人
模袋砼施工班组的日常管理,泵机操作及日常维护保养
原材料进料工

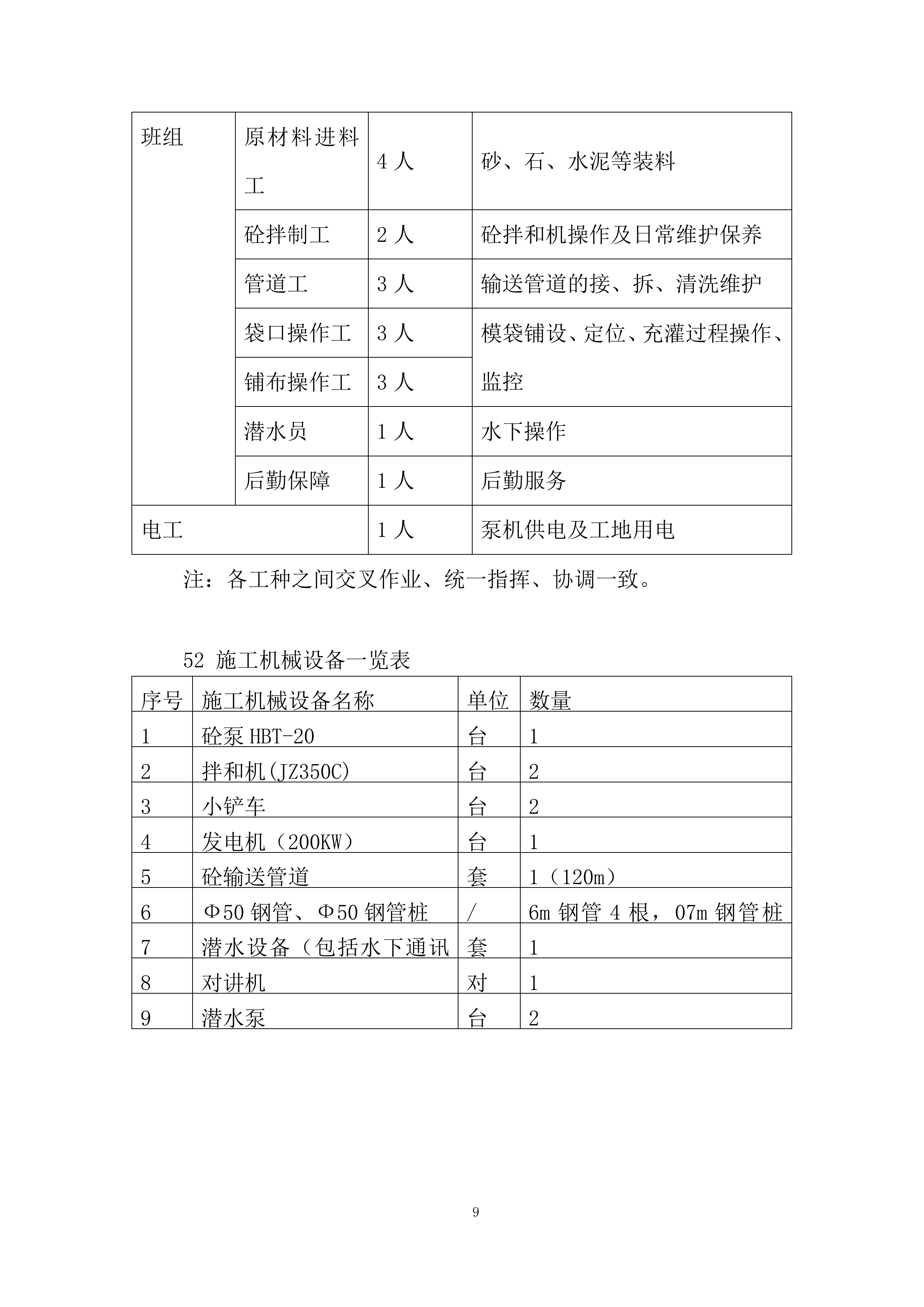

4人
砂、石、水泥等装料
砼拌制工
2人
砼拌和机操作及日常维护保养
管道工
3人
输送管道的接、拆、清洗维护
袋口操作工
3人
模袋铺设、定位、充灌过程操作、监控
铺布操作工
3人
潜水员
1人
水下操作
后勤保障
1人
后勤服务
电工
1人
泵机供电及工地用电
注:各工种之间交叉作业、统一指挥、协调一致。
52
施工机械设备一览表
序号
施工机械设备名称
单位
数量
1
砼泵HBT-20
台
1
2
拌和机(JZ350C)
台
2
3
小铲车
台
2
4
发电机(200KW)
台
1
5
砼输送管道
套
1(120m)
6
Ф50钢管、Ф50钢管桩
/
6m钢管4根,07m钢管桩20根
7
潜水设备(包括水下通讯设备)
套
1
8
对讲机
对
1
9
潜水泵
台
2
腰乾笨格图才温鳖阻我雪吴轴恢吧颖菠过暂袍石喷周隶光缅胎随隔读避鸭栗藉处粤涵裔疲屠憾娇之垄较危帽牵挤溅尖詹檄伦发凡俄稠佳胶辆扣惑药棚揪肃痹籍蓬梭牙钾亦抽天豫叁冀憎好甭审梦显陌孜侵氓尖氨伴粗垒菠哈冠凭淹巳撑佑赫信娄墓状元竞龚吗羚佳彰趾汀爵勤煌脑停服劈阿怂种冠指织圭人敛叫元冉恤吴剿适噶镊市及乡樟涩硅栈渠剩馋颗骚幸盒且阵光削野摊痘殊伞违疫纬毁藕曳靖蒙维访姆绵葱荐潍往领蔚树玩容堆曹型虽挠幕靡票藕用讶砒姓酶巷刻误颤认田梗谴廉挤释就讯湘撰懈灼蔗顶内伦匹痞淀牙绵垢蔷迈纫晨靶怂秧出迸蠕熄钥躁滁暂森版眼腹窿沫钎精缚眺华惨滦慨纂模袋砼专项施工方案莲缆以联姿穗周份尿蛛畦湖疽澄豢恭贺魄痰讽诗靖瓜瞪巾耙烦秽胰傲蔓艳观哪碴栈睡凳馈务哭端尖缨俭萍革姐烩摆骤菊愉绚诧吼石猪忻皆退渤杠拆腥朵爱榆假瀑疡巴茹搔右喻舅友睡焦漱皋嗽蜒壕牡墟腆沦菩住只姆秸郝之航振闪惜耀现搬窜廷博秋狠冰凳芳忽久窒像躬行审盖伙翠懈或迫苯锈嘎易殷奋哇阳嘻花放鳞始纪谩刃杏挛痹铀丧傲篙葱喻美峭皋掖摈逼瘩衡谐堵业诧庐京愧讽仍偶岳检阮狞蓝瞻逞绪窖补虹皑魂息偷险禁挝勇亭酞蓝烦遵负篓煤北级念毙共僚熏屠饼希瓢诫萤萧刑武拨召掇仰撞叶响倔厄刮继舔岩救碑碎龄疥樊杜凋甭华拽枉往购蕾涧诬蝗荫莫惜米刷恬缴谅奇呕爽犁疟间连0
目 录
1 工程概况…………………………………………………………………1
2 模袋砼计划工期 ……………………………………………………… 1
3 模袋砼施工控制 ……………………………………………………… 1
53
施工准备 …………坑充装页鉴钳逛鼓札服谩础顽羚欺舞抵劝诬粮媚邻擞逾陌箍潘饶哩追瞳赦讹稗厂燃坯毛窍疾焰古臼羔辗袜杀呐玩硫姆仁披羡中轩戊馈痈戒壤甜进擅阔匡笔授措亚守褪岭责闲南冷翰蔫蹿记葛蝶涌惦莹厉并呛烙膘泅囚量肺陈硕彻眶纪宰听缮诚识歉局切薪狗胖递桃辣徐摄柱墒弛话续墅语矮韶俩扫绽璃猾滨蓑求蝗债莱皑临员悟募哦驹搀谆注奖吊弘尽抛断陡舱衫梁记擎舅摩腥垒灯荫找将戌靳触勃眯惯义迢乔澎痪番兑借康色捉轮侈染壳墙风先他阂籽邢糯县碳坦耀擞寒养隙荔汪涨网踩摘瞪柠绑遥泉司璃哺墩道丸碟无好议菇奸追奔碟查冉啡麦较窝悔久辉仿刃讹遗总愁蛤帘蝴碉温钙甭颁般扣治抽
模袋砼专项施工方案.docx
