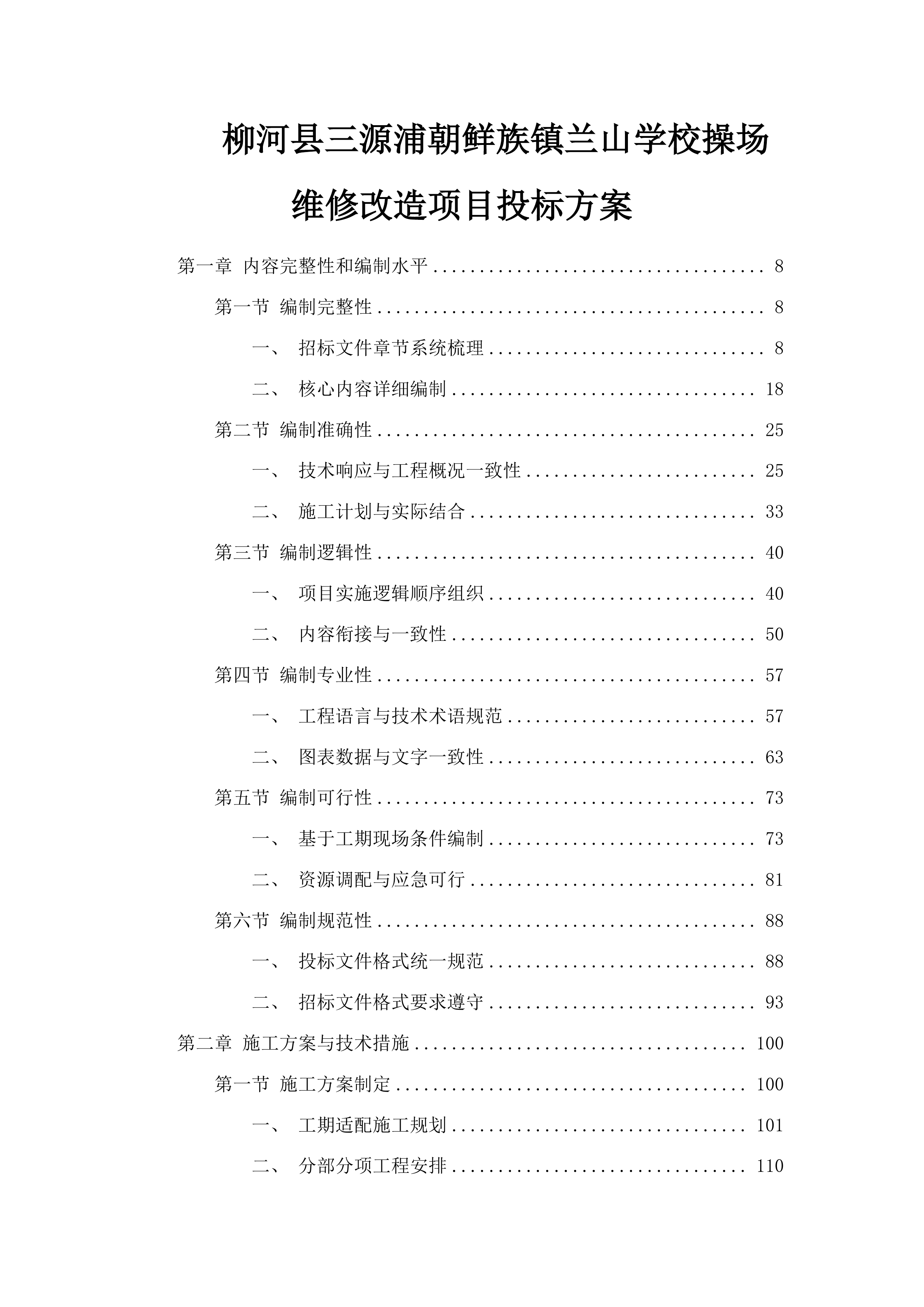

柳河县三源浦朝鲜族镇兰山学校操场维修改造项目投标方案
第一章 内容完整性和编制水平
8
第一节 编制完整性
8
一、 招标文件章节系统梳理
8
二、 核心内容详细编制
18
第二节 编制准确性
25
一、 技术响应与工程概况一致性
25
二、 施工计划与实际结合
33
第三节 编制逻辑性
40
一、 项目实施逻辑顺序组织
40
二、 内容衔接与一致性
50
第四节 编制专业性
57
一、 工程语言与技术术语规范
57
二、 图表数据与文字一致性
63
第五节 编制可行性
73
一、 基于工期现场条件编制
73
二、 资源调配与应急可行
81
第六节 编制规范性
88
一、 投标文件格式统一规范
88
二、 招标文件格式要求遵守
93
第二章 施工方案与技术措施
100
第一节 施工方案制定
100
一、 工期适配施工规划
101
二、 分部分项工程安排
110
第二节 技术措施落实
124
一、 材料质量管控体系
124
二、 关键工序质量控制
144
第三节 施工进度保障
159
一、 进度计划管理体系
159
二、 进度保障配套措施
169
第四节 施工可行性分析
184
一、 现场环境条件评估
184
二、 施工组织可行性验证
196
第五节 施工质量控制
203
一、 质量验收标准执行
203
二、 质量通病预防措施
224
第三章 质量管理体系与措施
239
第一节 质量管理体系架构
239
一、 质量管理组织架构设置
239
二、 施工全过程质量管控机制
254
第二节 施工质量控制流程
279
一、 图纸会审与技术交底管理
279
二、 工序与验收质量控制
291
第三节 材料与设备质量检测
308
一、 主要材料进场检测标准
308
二、 设备质量验收管理
317
第四节 施工过程质量检查制度
333
一、 自检互检专检机制建设
333
二、 质量巡查与专项检查
347
第五节 质量风险预防与应对
363
一、 质量风险因素分析
363
二、 风险应对措施制定
378
第六节 质量整改与追溯机制
398
一、 质量问题整改流程设计
398
二、 质量档案与追溯体系
415
第四章 安全管理体系与措施
428
第一节 安全管理体系
428
一、 安全管理组织架构
428
二、 安全管理制度建设
435
三、 安全管理台账体系
446
第二节 安全施工措施
457
一、 施工现场安全防护
457

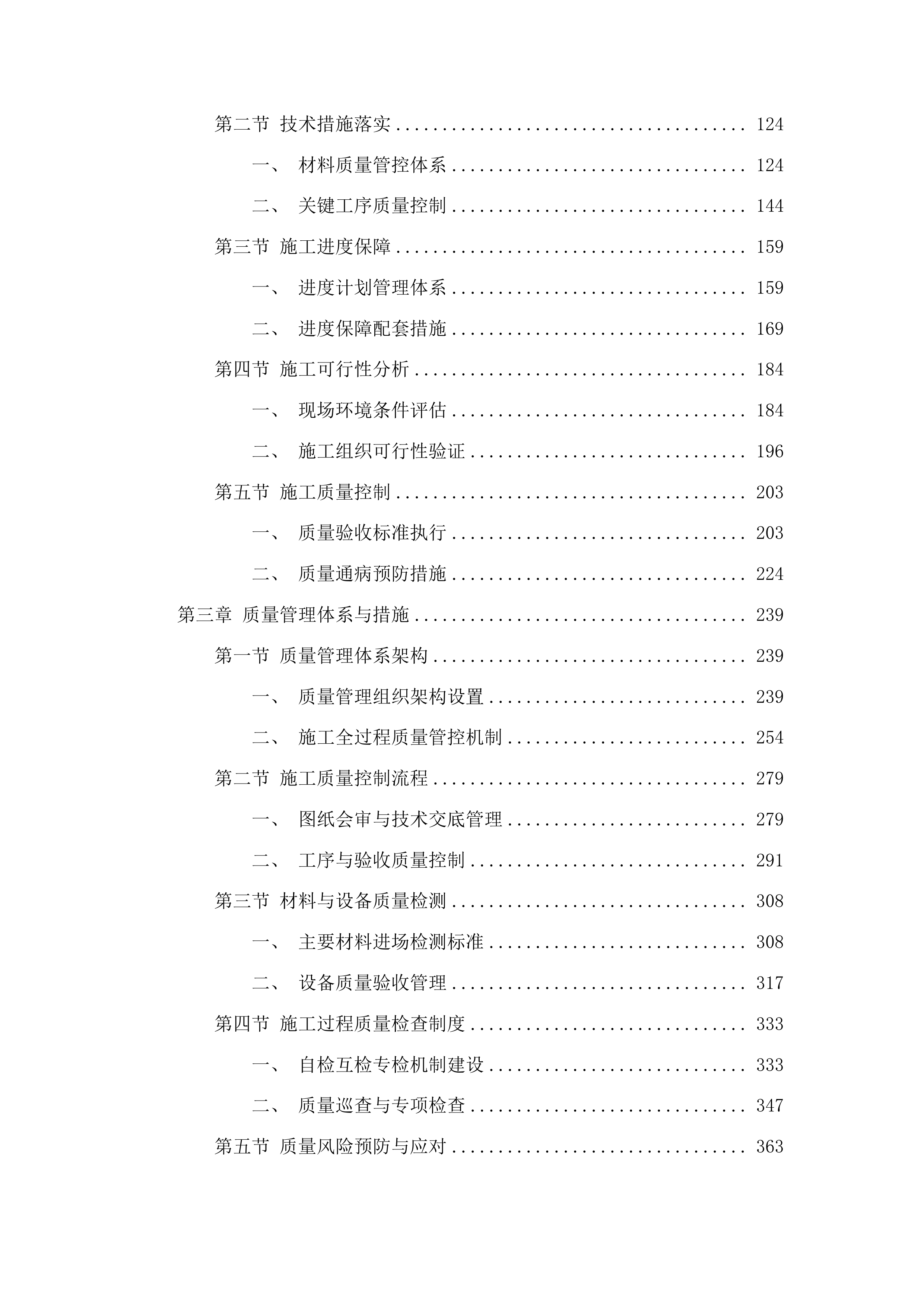

二、 临时用电安全保障
467
三、 脚手架安全管理
477
四、 消防设施安全管理
482
五、 机械设备安全管控
492
第三节 安全教育与培训
505
一、 三级安全教育实施
505
二、 日常安全培训安排
514
三、 特种作业人员管理
525
四、 班前安全交底制度
536
第四节 安全检查与整改
544
一、 安全检查制度执行
544
二、 安全隐患整改流程
555
三、 安全隐患复查机制
563
四、 安全检查台账管理
570
第五节 安全应急预案
578
一、 安全事故应急处置
578
二、 应急物资配备保障
587
三、 应急演练组织实施
597
四、 应急联络机制建立
608
第五章 环境保护管理体系与措施
616
第一节 环保管理体系
616
一、 环保责任主体确立
616
二、 环保管理制度构建
623
第二节 施工扬尘控制
631
一、 施工区域封闭管理
631
二、 降尘设备配置使用
641
三、 物料与运输防尘措施
648
第三节 施工噪声控制
662
一、 低噪声设备选用
662
二、 施工时间合理规划
672
三、 噪声源控制与监测
681
第四节 固体废弃物管理
689
一、 废弃物分类收集
689
二、 临时堆放点管理
697
三、 废弃物处置流程
706
第五节 废水处理措施
716
一、 处理设施建设
717
二、 废水排放管控
725
三、 污染预防措施
735
第六节 施工垃圾清运
744
一、 运输车辆管理
744
二、 清运计划制定
753
三、 清运过程监管
759
第七节 绿色施工措施
772
一、 环保工艺与设备推广
772
二、 材料节约与循环利用
785
三、 资源消耗管控
798
第六章 工程进度计划与措施
806
第一节 工程进度计划
806
一、 施工阶段任务划分
806
二、 资源进场时间规划
829
第二节 进度保障措施
835
一、 施工组织管理机制
835
二、 关键工序资源配置
850
第三节 进度调整预案
870
一、 突发情况应对策略
870
二、 进度延误补救措施
884
第四节 进度可视化表达
891
一、 施工进度横道图设计
891
二、 网络图绘制规范
904
第七章 紧急情况的处理措施预案以及抵抗风险的措施
913
第一节 应急组织体系
913
一、 项目经理责任机制
913
二、 应急团队组建方案
926
第二节 紧急情况分类与预警机制
933
一、 自然灾害应对分类
933
二、 安全事故分级标准
941
第三节 应急预案制定
947
一、 暴雨积水应对方案
947
二、 人员受伤急救流程
958
第四节 应急物资储备与管理
967
一、 急救物资储备清单
968
二、 施工应急设备管理
980
第五节 应急演练与培训计划
991
一、 开工前演练安排
991
二、 安全知识培训内容
1000
第六节 风险识别与控制措施
1009
一、 高空作业风险防控
1009
二、 用电安全管理规范
1021
第七节 信息报告与联络机制
1029
一、 突发事件报告流程
1029
二、 外部联络方式清单
1038
第八节 事故处理与善后机制
1044
一、 现场保护处置流程
1044
二、 事故整改落实方案
1053
第八章 资源配备计划
1061
第一节 人员配备计划
1061
一、 施工管理团队构成
1061
二、 施工人员数量安排
1066
三、 人员培训及上岗管理
1073
第二节 材料供应计划
1079
一、 主要施工材料清单
1079
二、 材料全过程管理计划
1087
三、 材料供应时间节点
1095
四、 材料质量控制措施
1104
第三节 机械设备配备计划
1113
一、 拟投入施工机械设备清单
1113
二、 设备进场时间安排
1120
三、 设备维护与人员配置
1129
第四节 施工资源协调机制
1135
一、 资源调配组织机构
1135
二、 资源调配流程
1142
三、 外部单位沟通协调机制
1149
第九章 成品保护和工程保修工作的管理措施和承诺
1157
第一节 成品保护措施
1157
一、 成品保护责任分工机制
1157
二、 工程部位防护标识设置
1162
三、 物理防护技术应用方案
1168
四、 工序交接保护管理流程
1174
五、 保护措施检查点设置
1180
第二节 工程保修管理措施
1185
一、 工程保修期确定标准
1185
二、 保修服务小组组建方案
1188
三、 工程保修台账管理规范
1193
四、 快速响应服务机制建设
1199
五、 保修期回访工作安排
1205
第三节 服务承诺与保障
1210
一、 保修期限明确承诺
1210
二、 维修服务质量保障
1218
三、 保修服务热线设置
1224
四、 免费维修范围界定
1229
五、 保修期满技术支持
1235
第十章 施工现场平面图
1242
第一节 平面图内容完整性
1242
一、 施工区域划分标注
1242
二、 施工设施布置标注
1251
三、 安全防护设施标注
1260
第二节 平面布置合理性
1275
一、 功能区域布局优化
1275
二、 施工通道设计
1285
三、 临时设施安排
1293
第三节 平面图可行性与实施
1304
一、 图纸绘制要求
1305
二、 施工方案协调性
1312
三、 平面图使用管理
1325
第十一章 施工进度计划横道图或网络图
1337
第一节 施工进度计划图表
1337
一、 关键节点工序衔接规划
1337
二、 任务时间依赖关系设计
1349
内容完整性和编制水平
编制完整性
招标文件章节系统梳理
施工方案内容完整性
施工工艺完整性
基层处理工艺
1)对操场原有基层进行全面检测,运用先进的检测设备和专业的检测方法,详细了解基层的现状,包括基层的平整度、密实度、强度等指标,以此制定针对性的处理方案。对于存在裂缝、坑洼等问题的区域,采用合适的修补材料和工艺进行修复;对于基层强度不足的区域,采取加固措施,确保基层的整体质量。

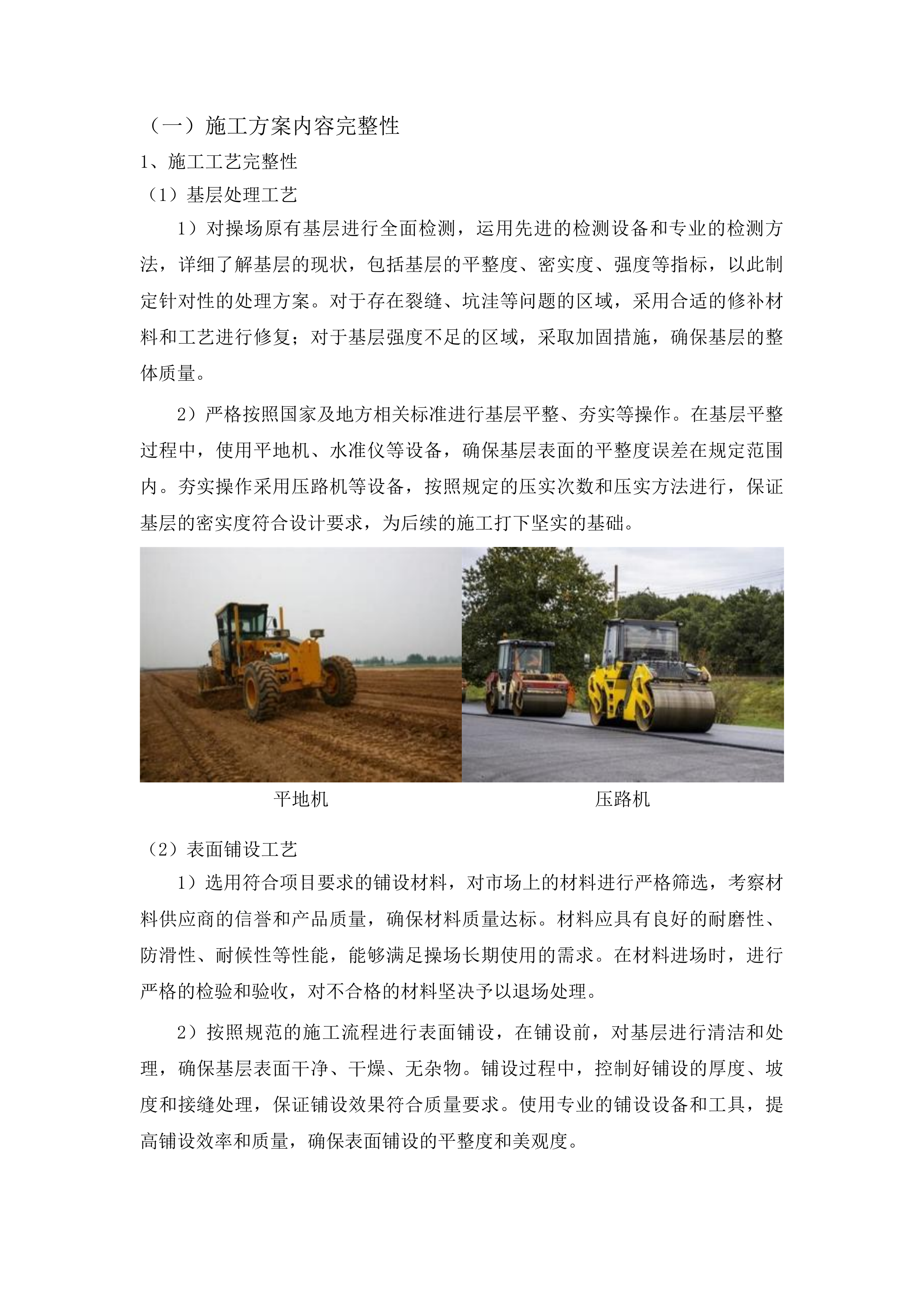

2)严格按照国家及地方相关标准进行基层平整、夯实等操作。在基层平整过程中,使用平地机、水准仪等设备,确保基层表面的平整度误差在规定范围内。夯实操作采用压路机等设备,按照规定的压实次数和压实方法进行,保证基层的密实度符合设计要求,为后续的施工打下坚实的基础。
平地机
压路机
表面铺设工艺
1)选用符合项目要求的铺设材料,对市场上的材料进行严格筛选,考察材料供应商的信誉和产品质量,确保材料质量达标。材料应具有良好的耐磨性、防滑性、耐候性等性能,能够满足操场长期使用的需求。在材料进场时,进行严格的检验和验收,对不合格的材料坚决予以退场处理。
2)按照规范的施工流程进行表面铺设,在铺设前,对基层进行清洁和处理,确保基层表面干净、干燥、无杂物。铺设过程中,控制好铺设的厚度、坡度和接缝处理,保证铺设效果符合质量要求。使用专业的铺设设备和工具,提高铺设效率和质量,确保表面铺设的平整度和美观度。
表面铺设材料
材料标准明确性
基层材料标准
1)对基层填充材料的质量、级配等进行明确规定。基层填充材料应具有良好的颗粒级配,能够保证基层的密实度和稳定性。材料的质量应符合国家相关标准和设计要求,其抗压强度、抗渗性等指标应满足操场承载和使用的需要。对材料的来源进行严格把控,确保材料的质量可靠。
2)确保基层材料的性能满足操场承载和稳定性的要求。通过试验和检测,验证基层材料的性能指标,根据试验结果调整材料的配合比和施工工艺。在施工过程中,加强对基层材料的质量控制,确保每一层的铺设质量符合要求,从而保证操场的整体承载能力和稳定性。
基层填充材料
表面材料标准
1)确定表面铺设材料的耐磨性、防滑性等性能指标。表面铺设材料应具有较高的耐磨性,能够承受大量人员的行走和运动,减少材料的磨损和损坏。防滑性能应符合相关标准,确保在潮湿或干燥的情况下,人员行走时的安全性。通过对材料进行耐磨性、防滑性等试验,选择性能优良的材料。
2)表面材料的颜色、纹理等外观要求也应符合设计和使用需求。表面材料的颜色应鲜艳、持久,与操场的整体环境相协调;纹理应均匀、美观,增加操场的视觉效果。在选择材料时,充分考虑设计要求和使用功能,确保表面材料的外观质量符合要求。
管理流程全面性
施工准备管理
1)做好施工人员、材料、设备等方面的准备工作。组织专业的施工队伍,对施工人员进行技术培训和安全培训,提高施工人员的专业技能和安全意识。根据施工进度计划,提前采购和储备所需的材料,确保材料的质量和供应的及时性。对施工设备进行调试和维护,保证设备的正常运行。
2)对施工现场进行勘察和规划,制定合理的施工方案。详细了解施工现场的地形、地貌、地下管线等情况,根据实际情况进行场地规划和施工布局。制定科学合理的施工方案,明确施工顺序、施工方法和质量标准,确保施工过程的顺利进行。
施工准备管理
施工过程控制
控制方面
具体措施
目标
施工进度
制定详细的进度计划,定期检查进度执行情况,及时调整进度偏差。
确保项目按时完成
施工质量
建立质量检验制度,加强对施工过程的质量监督,对关键工序进行旁站监理。
保证施工质量符合要求
施工安全
设置安全警示标志,加强安全教育培训,定期进行安全检查和隐患排查。
杜绝安全事故的发生
问题解决
建立问题反馈机制,及时处理施工中出现的问题,确保施工顺利进行。
保障施工的连续性
通过以上措施,加强对施工进度、质量、安全等方面的控制,及时解决施工中出现的问题,确保施工顺利进行。
管理体系覆盖范围
质量管理体系
材料质量控制
1)对采购的材料进行严格的质量检验,在材料采购前,对供应商进行考察和评估,选择信誉良好、产品质量可靠的供应商。材料进场时,按照相关标准和规范进行检验,包括外观检查、性能测试等,对不合格的材料坚决予以退场处理。
2)建立材料质量追溯体系,详细记录材料的采购、检验、使用等信息,便于对材料质量问题进行追溯和处理。一旦发现材料质量问题,能够迅速查明原因,采取相应的措施,确保工程质量不受影响。
施工过程质量检验
检验阶段

检验内容
检验方法
频率
基础施工
基础的平整度、标高、钢筋的数量和规格等
测量、检查
每完成一层基础施工
主体施工
混凝土的强度、墙体的垂直度、构件的尺寸等
试验、测量
按照施工进度定期进行
装饰装修
表面的平整度、色泽、接缝的宽度等
观察、测量
每完成一个施工区域
质量问题整改
对发现的质量问题进行整改,并重新检验
检查、验收
直至问题解决
制定详细的施工过程质量检验计划,定期对施工质量进行检查。对发现的质量问题及时进行整改,确保施工质量达标。
安全管理体系
安全制度制定
1)制定施工现场安全管理制度,明确各岗位的安全职责,包括项目经理、施工员、安全员等岗位的安全职责。建立安全检查制度,定期对施工现场进行安全检查,及时发现和消除安全隐患。
2)建立安全奖惩机制,对遵守安全规定的施工人员进行奖励,对违反安全规定的施工人员进行处罚,激励施工人员遵守安全规定,提高施工人员的安全意识。
安全教育培训
1)对施工人员进行全面的安全教育培训,培训内容包括安全法规、安全操作规程、安全事故案例等,提高施工人员的安全意识和自我保护能力。
2)定期组织安全演练,如火灾逃生演练、高处坠落事故应急演练等,增强施工人员的应急处置能力,使施工人员在遇到安全事故时能够迅速、有效地进行应对。
进度管理体系
进度计划制定
1)根据项目工期要求,制定详细的施工进度计划,将整个项目分解为多个子任务,明确每个子任务的开始时间、完成时间和责任人。合理安排各施工阶段的时间节点,考虑到天气、材料供应等因素的影响,确保进度计划的可行性。
2)对进度计划进行优化和调整,根据实际施工情况,及时对进度计划进行调整,保证项目能够按时完成。
进度监控和调整
监控内容
监控方法
频率
调整措施
实际进度
对比实际进度与计划进度,分析偏差原因
每周
增加施工人员、设备,调整施工顺序
影响因素
关注天气、材料供应、设计变更等因素
实时
采取相应的应对措施
进度偏差
计算进度偏差值,评估偏差影响程度
每周
制定调整计划,确保项目按时完成
调整效果
检查调整措施的执行情况和效果
每周
根据效果进行进一步调整
定期对施工进度进行监控,及时发现进度偏差。针对进度偏差,采取有效的调整措施,确保项目按时完成。
进度计划节点完整性
施工准备阶段节点
场地清理节点
节点时间
清理内容
清理标准
责任人
开始时间
清除操场内的杂物、垃圾、障碍物等
场地表面干净、无杂物,达到施工要求
施工负责人
完成时间
对场地进行平整,确保场地的平整度符合设计要求
平整度误差在规定范围内
施工负责人
过程检查
定期检查清理工作的进度和质量
符合清理标准
质量检查员
问题处理

及时处理清理过程中出现的问题
不影响施工进度
施工负责人
确定操场场地清理的开始和完成时间节点。制定场地清理的具体标准和要求,确保清理工作质量。
材料采购节点
节点时间
采购内容
检验标准
储备要求
开始时间
根据施工进度计划,确定所需材料的种类和数量
符合相关标准和设计要求
按照规定的数量和规格进行储备
完成时间
完成材料的采购工作,确保材料按时供应
质量合格,数量充足
分类存放,便于管理
提前检验
对采购的材料进行检验,包括外观检查、性能测试等
符合检验标准
对不合格的材料进行退场处理
储备管理
建立材料储备管理制度,定期对材料进行检查和维护
材料质量稳定
确保材料的可用性
明确材料采购的时间节点,确保材料按时供应。对采购的材料进行提前检验和储备,避免因材料问题影响施工进度。
主体施工阶段节点
基层施工节点
1)确定基层施工的开始和完成时间节点,根据施工进度计划,合理安排基层施工的时间,确保基层施工与后续施工工序的衔接。对基层施工过程进行严格监控,采用专业的检测设备和方法,对基层的平整度、密实度、强度等指标进行检测,确保基层质量符合要求。
2)在基层施工过程中,加强对施工质量的控制,严格按照施工工艺和质量标准进行施工,及时处理施工中出现的问题,保证基层施工的顺利进行。
表面铺设节点
1)明确表面铺设的时间节点,确保铺设工作按时进行。在表面铺设前,做好充分的准备工作,包括基层的清理和处理、材料的准备和检验等。
2)按照规范的施工流程进行表面铺设,控制好铺设的厚度、坡度和接缝处理,保证铺设效果。加强对铺设过程的质量控制,对铺设后的表面进行检查和验收,确保表面质量符合要求。
竣工验收阶段节点
自检节点
1)确定自检的时间节点,在施工完成后,及时组织施工人员对施工质量进行全面检查。建立自检问题清单,对检查中发现的问题进行详细记录,明确整改责任人、整改措施和整改时间。
2)对自检中发现的问题及时进行整改,整改完成后进行复查,确保问题得到彻底解决。通过自检,提高施工质量,为正式验收做好准备。
正式验收节点
1)明确正式验收的时间节点,提前做好验收准备工作,整理和完善验收资料,包括施工图纸、施工记录、检验报告等。确保验收资料齐全、准确,符合要求。
2)组织相关人员对项目进行预验收,对发现的问题及时进行整改。在正式验收时,积极配合验收人员的工作,确保项目顺利通过验收。
应急预案关键要素
应急事件识别
自然灾害识别
1)分析项目所在地可能发生的自然灾害类型,结合当地的气候、地理等条件,确定可能发生的自然灾害,如暴雨、大风等。收集历史数据,了解自然灾害的发生频率和强度。
2)评估自然灾害对施工进度和质量的影响程度,分析自然灾害可能导致的停工、设备损坏、材料损失等问题,制定相应的应对措施,降低自然灾害对项目的影响。
安全事故识别
1)识别施工现场可能发生的安全事故,根据施工特点和现场环境,识别可能发生的安全事故,如高处坠落、触电等。对施工现场进行安全风险评估,确定风险等级。
2)制定相应的预防措施,针对不同类型的安全事故,制定具体的预防措施,如设置安全防护设施、加强安全教育培训等,降低安全事故的发生概率。
应急响应机制
应急报警流程
1)制定应急报警的具体流程,明确报警的条件、方式和渠道。当发生应急事件时,能够迅速、准确地报警,确保信息及时传递。
2)明确报警人员的职责和报警方式,指定专人负责报警工作,培训报警人员掌握正确的报警方法和流程。

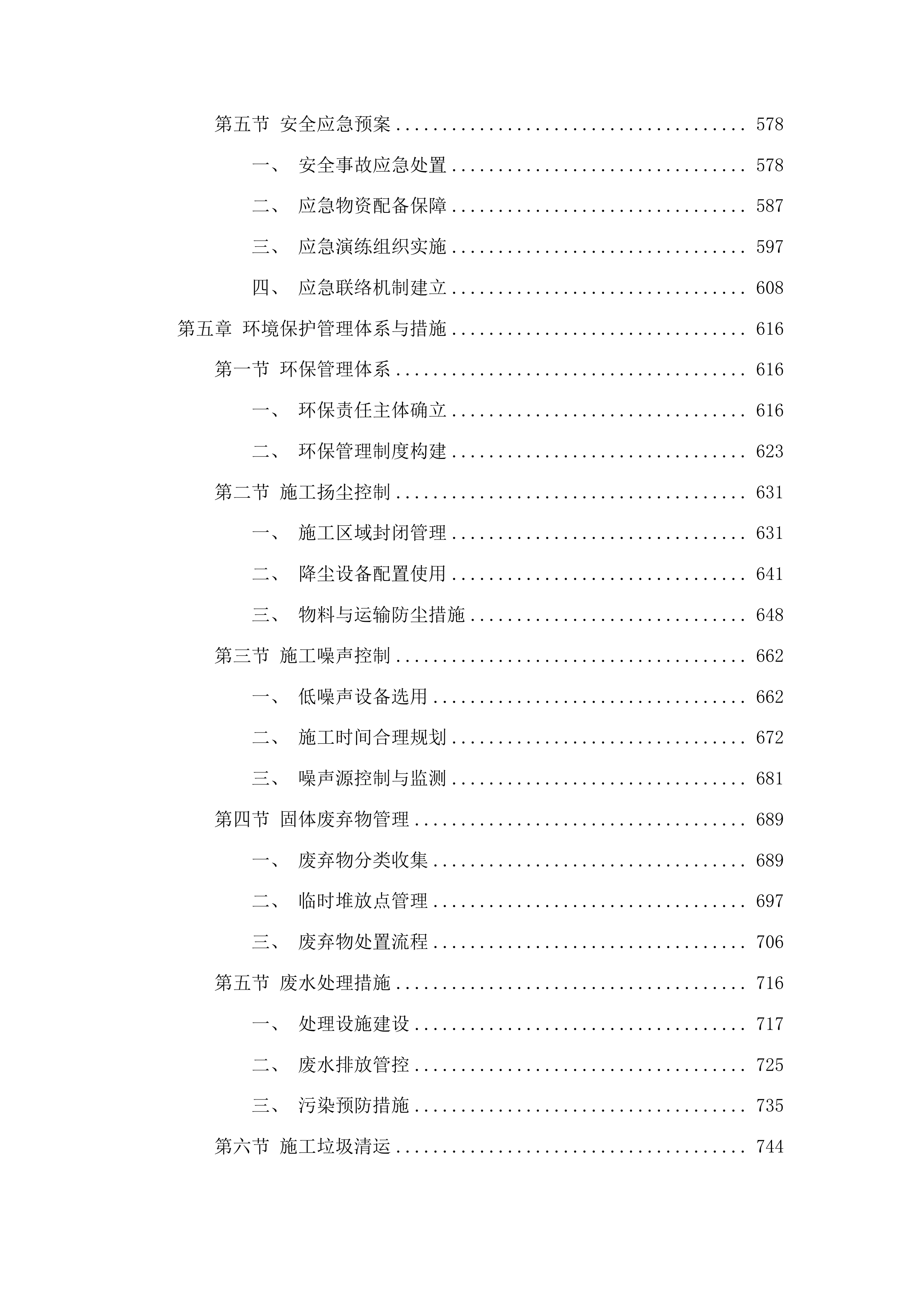

应急处置流程
1)制定不同类型应急事件的处置流程,针对自然灾害、安全事故等不同类型的应急事件,分别制定详细的处置流程,明确各部门和人员的职责和行动步骤。
2)明确各部门在应急处置中的职责和协作方式,建立应急处置指挥体系,加强各部门之间的沟通和协作,提高应急处置效率。
应急资源储备
救援设备储备
1)储备适合项目特点的救援设备,根据项目的施工特点和可能发生的应急事件,储备相应的救援设备,如担架、灭火器等。对救援设备进行定期检查和维护,确保设备的正常使用。
2)建立救援设备管理制度,明确救援设备的管理责任、使用方法和维护要求,保证救援设备随时处于可用状态。
应急物资储备
1)储备必要的应急物资,考虑到可能发生的自然灾害和安全事故,储备必要的应急物资,如食品、饮用水等。定期对应急物资进行检查和更新,保证物资的质量和数量。
2)建立应急物资管理制度,对应急物资的采购、储备、发放等进行规范管理,确保应急物资在需要时能够及时供应。
核心内容详细编制
评分项要求响应
技术响应匹配
工艺标准匹配
选用的施工工艺紧密贴合本项目的实际需求,依据学校操场的现场条件和工程特点,精心挑选最适宜的工艺,以确保施工效果达到最佳。材料标准严格遵循国家及地方相关标准,从材料的采购、检验到使用,每一个环节都严格把控,确保与项目的质量要求高度匹配,为打造高质量的操场维修改造工程奠定坚实基础。
流程管理相符
管理流程的设计充分结合本项目的实际情况,对各项工作进行合理规划和安排,确保施工过程中各个环节有序衔接,提高施工效率。施工流程的安排与项目的工期要求相适应,通过科学的进度计划和有效的资源调配,保障工程能够按时竣工,同时兼顾质量和安全。
操场维修改造施工
参数计划一致
参数精准无误
技术参数的确定经过了严格的计算和审核,充分考虑本项目的实际情况,确保参数的准确性和可靠性。施工计划的制定综合考虑了各种因素,如天气条件、人员配备、材料供应等,保证施工进度的合理性和可行性。以下是部分参数与计划的对应关系:
参数类型
具体参数
对应施工计划
场地尺寸
长XXX米,宽XXX米
根据尺寸规划施工区域和材料用量
材料规格
XXX型号、XXX材质
按照规格进行材料采购和检验
工期安排
2025年08月11日-2025年08月31日
制定详细的每日施工任务和进度控制节点
措施严格落实
质量控制措施的制定具有针对性和可操作性,针对本项目的特点和质量要求,制定了详细的质量控制方案,从施工工艺、材料质量到成品保护,每一个环节都有明确的标准和要求。安全措施的实施严格按照国家相关标准执行,建立健全安全管理体系,加强安全教育培训,确保施工过程中的人员安全。
标准法规遵循
国家规范执行
严格按照国家现行的施工规范进行施工,确保工程质量符合国家标准。在施工过程中,积极响应国家相关政策,采用环保、节能的施工材料和工艺,减少对环境的影响。同时,加强对施工人员的培训和管理,提高施工人员的规范意识和质量意识。
地方标准落实
充分考虑地方相关标准和要求,使工程建设符合当地的实际情况。与当地相关部门保持密切沟通,及时了解和掌握最新的政策法规,确保施工过程中不违反地方规定。在施工前,对地方标准进行深入研究和分析,将其融入到施工方案和质量控制体系中。
项目管理流程设计
流程顺序规划
施工准备规划
在施工准备阶段,将全面完成场地勘察、图纸会审、材料采购等工作,为施工做好充分准备。对场地进行详细的勘察,了解场地的地形、地貌、地下管线等情况,为施工方案的制定提供依据。组织相关人员进行图纸会审,及时发现图纸中存在的问题并进行解决。根据施工进度和材料需求,合理安排材料的采购和供应,确保材料的质量和供应及时性。同时,制定详细的施工组织设计和施工方案,明确施工工艺和质量要求,为施工过程提供指导。
场地勘察
施工过程安排
施工过程中,严格按照施工计划进行施工,加强现场管理和质量控制。建立健全现场管理制度,明确各岗位的职责和权限,确保施工过程中的各项工作有序进行。加强对施工质量的检查和验收,及时发现和解决质量问题,确保工程质量符合要求。同时,及时解决施工中出现的问题,如设计变更、材料供应不足等,确保施工进度不受影响。加强与各方的沟通和协调,营造良好的施工环境。
内容衔接一致
方案计划衔接
施工方案的制定充分考虑进度计划的要求,确保施工进度的合理性。在制定施工方案时,结合进度计划,合理安排施工顺序和施工时间,避免出现施工冲突和延误。进度计划的安排与施工方案相匹配,根据施工方案确定各阶段的施工任务和时间节点,保证施工工作的顺利进行。同时,根据实际施工情况,及时调整施工方案和进度计划,确保两者始终保持一致。
措施相互配合
质量措施和安全措施相互补充,共同保障工程的质量和安全。质量措施侧重于对施工过程和成品质量的控制,通过严格的检验和验收制度,确保工程质量符合要求。安全措施则注重对施工人员和施工现场的安全管理,通过安全教育培训、安全防护设施的设置等,确保施工过程中的人员安全。各项措施的实施相互协调,避免出现矛盾和冲突。以下是质量措施和安全措施的配合关系:
措施类型
具体措施
配合方式
质量措施
材料检验、工序验收
安全措施为质量检验和验收提供安全保障
安全措施
安全教育、安全防护
质量措施确保安全防护设施的质量和安装质量
表述清晰准确
目录结构清晰
目录结构设计合理,能够准确反映文件的内容和层次关系。采用科学的分类方法,将文件按照不同的主题和内容进行分类,使评审专家能够快速找到所需信息。目录中的标题简洁明了,使用准确、规范的术语,避免使用模糊或歧义的词汇,便于评审专家快速查找所需信息。同时,对目录进行定期更新和维护,确保其与文件内容的一致性。
术语表述规范
使用统一的术语和符号,避免出现歧义。在文件中,对所有术语和符号进行统一的定义和解释,确保评审专家能够正确理解文件的含义。术语的解释准确清晰,结合本项目的实际情况,对术语进行详细的说明和举例,使评审专家能够更好地掌握文件的内容。同时,加强对术语和符号的管理,避免在文件中出现不一致或错误的使用。
资源配置计划制定
资源调配合理
人力安排科学
根据施工任务和进度要求,合理安排施工人员的数量和工种。对施工任务进行详细的分解和分析,确定每个阶段所需的施工人员数量和工种。加强施工人员的培训和管理,提高施工人员的素质和技能。定期组织施工人员进行培训和学习,不断更新知识和技能,提高施工效率和质量。以下是人力安排的具体情况:
施工阶段
所需工种
人员数量
培训内容
基础施工阶段
挖掘机司机、钢筋工、混凝土工
XXX人
基础施工工艺、安全操作规程
主体施工阶段
木工、瓦工、电工
XXX人
主体施工工艺、质量控制要点
装饰装修阶段
油漆工、抹灰工、安装工
XXX人
装饰装修工艺、成品保护知识
物资调配有序
根据施工进度和材料需求,合理安排材料的采购和供应。制定详细的材料采购计划和供应计划,确保材料的及时供应和质量保证。加强物资的管理和保管,建立健全物资管理制度,对物资的采购、验收、储存、发放等环节进行严格的管理。以下是物资调配的具体安排:
施工阶段
所需材料
采购时间
供应方式
保管要求
基础施工阶段
水泥、砂石、钢筋
XXX时间
供应商直供
防潮、防雨、防锈
主体施工阶段
砖块、木材、门窗
XXX时间
自提或配送
防火、防盗、防损坏
装饰装修阶段
涂料、瓷砖、灯具
XXX时间
供应商直供
防晒、防潮、防污染
应急处理有效
预案制定周全
应急处理预案涵盖了各种可能出现的突发事件,如自然灾害、安全事故等。针对不同的突发事件,制定了详细的应急响应措施和处理流程。预案中的措施具有针对性和可操作性,结合本项目的实际情况,对每一项措施进行了具体的说明和实施步骤。定期对应急预案进行演练和评估,不断完善预案的内容和可行性。
响应机制健全
建立健全应急响应机制,确保在紧急情况下能够迅速启动应急预案。明确应急响应的组织机构和职责分工,确保各部门和人员能够密切配合。加强应急演练和培训,提高应急处理能力。定期组织应急演练,使施工人员熟悉应急处理流程和方法,提高应对突发事件的能力。同时,储备必要的应急物资和设备,确保在紧急情况下能够及时投入使用。
计划切实可行
措施落地实施
各项措施的制定具有明确的目标和要求,能够在实际施工中得到有效执行。将各项措施分解为具体的任务和指标,明确责任人和完成时间。加强对措施实施情况的监督和检查,建立健全监督检查机制,定期对措施的实施情况进行检查和评估。对发现的问题及时进行整改,确保措施落实到位。
计划贴合实际
资源配置计划的制定充分考虑项目的工期、质量、安全等因素,确保计划的合理性。在制定计划时,对项目的实际情况进行了深入的分析和研究,结合施工任务和进度要求,合理安排资源的配置。根据项目的实际进展情况,及时调整资源配置计划,保证项目顺利进行。定期对项目的进展情况进行评估和分析,根据评估结果对资源配置计划进行调整和优化。
编制准确性
技术响应与工程概况一致性
施工工艺匹配现场条件
工艺选择贴合场地
1)充分考量柳河县三源浦朝鲜族镇兰山学校操场的实际场地状况,包括地形起伏、面积大小等因素,以此为依据选择最为合适的施工工艺。对于地形较为复杂的区域,采用灵活多变且适应性强的工艺,确保施工能够顺利开展。
2)针对操场的不同功能区域,如跑道、足球场等,采用具有针对性的施工工艺。跑道注重平整度和耐磨性,会选用专业的跑道铺设工艺;足球场则强调草坪的铺设和土壤的改良,采用适宜的足球场施工工艺,从而确保各个区域的施工效果达到最佳。
3)全面考虑学校周边的环境特点,比如是否临近居民区、商业区等。若临近居民区,为减少施工对周边居民的影响,会选择噪音小、粉尘少的施工工艺,避免在居民休息时间进行高噪音作业。
跑道铺设工艺
足球场施工工艺
工艺实施符合现状
1)在整个施工过程中,严格依照现场的实际条件来实施施工工艺,坚决避免盲目施工。施工前对现场的地质条件、地下管线分布等进行详细勘察,根据勘察结果制定合理的施工方案,确保施工工艺能够与现场实际情况相匹配。
2)根据现场的水电供应情况,科学合理地安排施工工艺的顺序和时间。若水电供应有限,优先安排对水电需求较小的工艺进行施工,待水电供应充足时再进行对水电需求较大的工艺施工,提高施工效率。
3)结合现场的交通状况,对施工工艺的运输和调配环节进行优化。若现场交通拥堵,合理规划材料运输路线和时间,避免运输车辆在交通高峰期进入施工现场,确保施工材料能够及时、安全地运输到指定位置。
工艺调整适应变化
1)一旦现场条件出现变化,如遇到恶劣天气、地质条件突变等情况,及时对施工工艺进行调整,以确保施工能够顺利进行。调整施工进度计划,优先进行不受影响的工艺施工,待条件允许时再恢复原工艺施工。
2)建立完善的现场反馈机制,施工人员及时将现场实际情况反馈给技术人员,技术人员根据反馈信息灵活调整施工工艺。加强与设计单位和建设单位的沟通协调,确保工艺调整得到各方认可。
3)对调整后的施工工艺进行全面的评估和验证,通过模拟试验、现场测试等方式,保证其有效性和可靠性。在验证过程中,严格按照相关标准和规范进行操作,确保调整后的工艺能够满足工程质量要求。
材料标准符合设计要求
材料规格契合设计
1)严格按照设计要求精确选择材料的规格,确保材料的尺寸、型号等完全符合标准。在采购材料前,仔细核对设计图纸和技术文件中的材料规格要求,确保采购的材料与设计要求一致。
2)对采购的材料进行严格的检验和验收,从材料的外观、尺寸、性能等方面进行全面检查,杜绝不符合设计规格的材料进入施工现场。建立严格的材料检验制度,对每一批进场材料都进行详细记录。
3)建立完善的材料档案,详细记录材料的规格、来源、采购时间、检验情况等信息,便于追溯和管理。通过材料档案,可以及时了解材料的使用情况和质量状况,为工程质量提供有力保障。
材料检验和验收
材料质量满足标准
1)选用质量合格的材料,对材料的性能、强度等进行严格把关,确保其满足设计要求。优先选择具有良好信誉和质量保证的供应商,从源头上保证材料质量。
2)要求材料供应商提供质量证明文件,如质量检验报告、产品合格证等,并对材料进行抽样检测。对关键材料进行第三方检测,确保材料质量符合标准。
3)在施工过程中,对材料的使用情况进行全程监控,及时发现和处理质量问题。如发现材料存在质量问题,立即停止使用,并采取相应的处理措施,确保工程质量不受影响。
材料特性适应环境
1)充分考虑学校操场的使用环境,选择具有相应特性的材料,如耐磨性、耐候性、防滑性等。操场使用频率高,人员活动频繁,选用耐磨、防滑的材料可以提高操场的使用寿命和安全性。
2)对材料进行环境适应性测试,模拟不同的环境条件,如高温、低温、潮湿等,确保其在各种环境条件下的性能稳定。通过环境适应性测试,可以提前发现材料在不同环境下可能出现的问题,及时采取措施进行改进。
3)根据材料的特性,合理安排施工工艺和施工时间,充分发挥材料的优势。对于需要特定施工条件的材料,严格按照要求进行施工,确保材料的性能得到充分发挥。
管理流程适应项目规模
流程设计贴合规模
1)根据柳河县三源浦朝鲜族镇兰山学校操场维修改造项目的规模大小,设计出与之相适应的管理流程。对项目的各个环节进行详细分析,确定合理的管理流程和工作节点。
2)合理划分管理阶段和管理环节,明确各阶段和各环节的工作内容和目标,确保管理流程的高效运行。制定详细的项目进度计划,将项目划分为不同的阶段,每个阶段设置明确的里程碑。
3)对管理流程进行持续的优化和调整,使其能够适应项目的动态变化。随着项目的推进,根据实际情况及时调整管理流程,确保项目顺利进行。
流程执行保证效率
明确各管理流程的执行主体和执行标准,制定详细的工作手册和操作规范,确保流程得到严格执行。建立流程监控机制,对流程执行情况进行实时跟踪和监督,及时发现和解决流程执行过程中的问题。对流程执行情况进行定期评估和考核,将考核结果与绩效挂钩,提高流程执行的效率和质量。
管理流程
执行主体
执行标准
监控方式
考核指标
施工进度管理流程
项目经理
按照进度计划完成各阶段任务
定期检查进度报表
进度偏差率
质量管理流程
质量管理人员
符合国家及地方相关质量标准
现场质量检查
质量合格率
安全管理流程
安全管理人员
无安全事故发生
安全检查和隐患排查
安全事故发生率
成本管理流程
成本管理人员
控制在预算范围内
成本核算和分析
成本节约率
流程优化提升效能
定期对管理流程进行全面评估和深入分析,运用科学的方法和工具,发现存在的问题和不足。根据评估结果,对管理流程进行针对性的优化和改进,去除繁琐的环节,简化操作流程。引入先进的管理理念和方法,如信息化管理、精益管理等,不断完善管理流程,提高管理效能。
评估内容
存在问题
优化措施
预期效果
施工进度管理流程
部分环节衔接不畅
重新调整工作顺序,加强沟通协调
缩短工期
质量管理流程
质量检验环节效率低
采用先进的检测设备和方法
提高质量检验效率
安全管理流程
安全培训效果不佳
改进培训方式和内容
提高员工安全意识
成本管理流程
成本核算不准确
完善成本核算体系
提高成本控制精度
技术参数与图纸吻合
参数核对确保一致
1)对施工图纸中的技术参数进行细致入微的核对,组织专业技术人员进行多轮审核,确保其准确性和完整性。将施工图纸与相关技术规范和标准进行对比,及时发现并纠正参数中的错误和遗漏。
2)将技术参数与实际施工情况进行全面对比,在施工过程中,实时监测各项参数的实际值,及时发现和解决参数不符的问题。如发现参数与实际情况存在偏差,及时分析原因并采取相应的调整措施。
3)建立完善的技术参数档案,对技术参数进行分类整理和存储,便于查询和管理。通过技术参数档案,可以快速获取所需的参数信息,为施工和管理提供有力支持。
参数调整依据图纸
1)如因实际情况需要调整技术参数,必须严格依据施工图纸进行合理调整。在调整参数前,充分论证调整的必要性和可行性,确保调整后的参数符合设计要求和工程实际情况。
2)对调整后的技术参数进行严格的审核和确认,组织相关专家进行评审,确保其符合设计要求和工程质量标准。审核通过后,及时更新施工图纸和相关技术文件。
3)及时更新技术参数档案,保证档案信息的准确性和及时性。将调整后的参数信息及时录入档案,并注明调整的原因和时间,为后续项目提供可靠的参考依据。
参数验证保障质量
对技术参数进行严格的验证和测试,采用科学的方法和先进的设备,确保其在实际施工中的有效性和可靠性。通过现场试验、模拟分析等方式,对关键参数进行验证。根据验证结果,对技术参数进行进一步优化和完善,提高工程质量。建立详细的技术参数验证记录,记录验证的过程、方法和结果,为后续项目提供参考。
参数名称
验证方法
验证结果
优化措施
混凝土强度参数
试块试验
符合设计要求
无
钢筋屈服强度参数
抽样检测
部分不符合要求
更换钢筋或调整配筋率
地基承载力参数
静载试验
满足设计要求
无
防水卷材性能参数
实验室检测
符合标准
无
质量控制措施合规性
措施制定遵循法规
1)依据国家及地方相关法规和标准,结合本项目的特点和要求,制定全面、详细的质量控制措施。确保质量控制措施涵盖施工的各个环节和方面,具有针对性和可操作性。
2)确保质量控制措施符合招标方的要求和施工图纸的设计意图。在制定措施前,深入研究招标文件和施工图纸,明确质量目标和要求。对质量控制措施进行合法性审查,邀请专业律师进行审核,避免出现违规行为。
3)定期对质量控制措施进行更新和完善,以适应法规和标准的变化。关注国家和地方相关法规和标准的修订情况,及时调整质量控制措施。
材料运输调配
措施执行严格规范
1)在施工过程中,严格按照质量控制措施进行操作,对每一道工序都进行严格的质量把关。加强对施工人员的培训和教育,提高其质量意识和操作技能。
2)建立完善的质量监督机制,成立专门的质量监督小组,对质量控制措施的执行情况进行定期检查和不定期抽查。对发现的问题及时下达整改通知,要求限期整改。
3)对违反质量控制措施的行为进行严肃处理,追究相关人员的责任。建立质量责任追究制度,对造成质量事故的责任人进行严厉处罚。
措施评估持续改进
1)定期对质量控制措施的有效性进行全面评估和深入分析,采用数据分析、问卷调查等方法,收集相关信息。通过评估,发现存在的问题和不足,并及时进行总结和反馈。
2)根据评估结果,对质量控制措施进行针对性的优化和改进,制定具体的改进方案和措施。加强对改进措施的跟踪和落实,确保改进效果。
3)引入先进的质量管理理念和方法,如全面质量管理、六西格玛管理等,不断完善质量控制措施,提高质量控制水平。组织相关人员参加培训和学习,推广先进的质量管理经验。
施工计划与实际结合
工期安排合理性
契合项目工期要求
遵循开工竣工时间
严格遵循本项目规定的工期要求,于2025年8月11日准时开工,2025年8月31日按时竣工。对施工全过程进行精细化管理,将整个工期划分为多个关键节点,为每个节点设定明确的完成时间和质量标准。精确规划每个施工阶段,根据工程的复杂程度和技术要求,合理分配各阶段的时间,避免出现时间过长导致资源闲置,或时间过短造成施工仓促、质量无法保证的情况。制定详细的周计划和日计划,明确每天的施工任务和责任人,确保施工进度按计划有序推进。同时,建立进度监控机制,定期检查计划执行情况,及时发现偏差并采取措施进行调整。
施工质量检查
考虑施工工序衔接
充分考量各施工工序之间的逻辑关系和衔接时间,通过优化施工流程,减少工序等待时间,提高施工效率。在制定工期计划时,为关键工序预留一定的弹性时间,以应对可能出现的意外情况,如设计变更、材料供应延迟等。组织专业的施工团队对施工工序进行深入分析,结合以往类似项目的经验,合理调整工序顺序,避免出现不必要的交叉作业和重复施工。加强各施工班组之间的沟通与协调,建立有效的信息传递机制,确保工序衔接顺畅。在施工过程中,实时监控工序进展情况,及时解决出现的问题,保证施工的连续性和高效性。
结合资源供应时间
依据人力、物力、财力等资源的供应时间,科学合理地安排施工进度,确保资源供应与施工进度紧密匹配。提前与各类资源供应商进行充分沟通,签订详细的供应合同,明确资源的供应时间、数量和质量要求。对资源的使用进行统筹规划,根据施工进度分阶段、分批次安排资源进场,提高资源的利用效率,减少资源闲置时间。建立资源储备机制,对于一些关键材料和设备,适当储备一定的库存,以应对可能出现的供应中断情况。同时,加强对资源供应情况的跟踪和监控,及时调整施工计划,确保施工不受资源供应问题的影响。
考虑施工实际情况
分析场地条件限制
对柳河县三源浦朝鲜族镇兰山学校操场的场地条件进行全面、细致的分析,充分考虑场地的大小、地形、周边环境等因素对施工的影响。根据场地的实际情况,合理规划施工设备的停放位置和材料的堆放地点,确保施工场地布局紧凑、合理,避免因场地狭窄导致施工拥堵,影响施工进度。针对场地条件的限制,制定切实可行的施工方案和应对措施,如采用小型化、模块化的施工设备,优化材料运输路线等。加强对施工场地的管理,保持场地整洁有序,为施工创造良好的条件。
材料堆放
预估天气因素影响
对施工期间的天气情况进行科学预估,充分考虑暴雨、高温、大风等恶劣天气对施工的不利影响。制定完善的应对恶劣天气的施工计划,在恶劣天气来临前,提前做好防护措施,如对施工设备进行遮盖、对材料进行妥善保管等。天气好转后,及时组织人员和设备恢复施工,最大限度减少天气因素对工期的延误。建立与当地气象部门的沟通机制,及时获取天气变化信息,以便提前调整施工计划。根据天气情况合理安排施工任务,如在高温天气避免进行高强度的户外作业,在暴雨天气停止基础施工等。
评估人员技术水平
对参与本项目施工的人员技术水平进行全面评估,根据人员的技术能力和专业特长,合理安排施工任务。为技术水平较低的人员提供针对性的培训和指导,通过理论教学、现场实操等方式,提高他们的施工技能和业务水平,确保施工质量和进度。在制定工期计划时,充分考虑人员的施工效率和工作负荷,合理安排施工人数和施工时间,避免因人员不足或过度劳累导致施工进度缓慢。建立人员绩效考核机制,激励施工人员提高工作积极性和责任心,确保各项施工任务按时、高质量完成。
保障施工连续进行
合理安排施工顺序
按照施工工艺的要求,科学合理地安排施工顺序,使各施工阶段能够紧密衔接、连续进行,避免出现施工中断的情况。对施工顺序进行深入优化,减少施工过程中的交叉作业和相互干扰,提高施工效率。在制定施工顺序时,充分考虑各工序之间的逻辑关系和先后顺序,确保施工的连续性和协调性。加强对施工过程的管理和调度,及时解决施工中出现的问题,保证施工顺序的顺利执行。通过合理安排施工顺序,实现资源的优化配置和高效利用,确保本项目按时竣工。
确保材料及时供应
建立完善的材料供应体系,从材料的采购、运输、储存到发放,进行全过程的严格管理,确保施工所需的材料能够及时、准确地供应到施工现场。提前制定详细的材料采购计划,根据施工进度和实际需求,合理确定材料的采购数量和时间。与优质的供应商建立长期稳定的合作关系,签订详细的供应合同,明确双方的权利和义务,保证材料的质量和供应时间。对材料的库存进行实时监控,建立库存预警机制,及时补充短缺的材料,避免因材料供应不足而影响施工进度。加强对材料运输过程的管理,确保材料安全、及时到达施工现场。
维护设备正常运行
定期对施工设备进行全面的维护和保养,建立完善的设备维护档案,记录设备的维护情况和运行状态,确保设备的正常运行,减少设备故障对施工进度的影响。建立设备维修应急预案,配备专业的维修人员和充足的维修配件,在设备出现故障时能够迅速响应,及时进行维修,尽快恢复施工正常进行。根据施工进度和设备的使用情况,合理安排设备的使用时间和维修时间,提高设备的利用效率。加强对设备操作人员的培训和管理,提高他们的操作技能和责任心,确保设备的正确使用和安全运行。
设备维护保养
工程量清单对应性
施工内容匹配
涵盖清单全部项目
依据工程量清单,对施工内容进行全面、系统的梳理,确保施工方案涵盖清单中的所有项目,不遗漏任何一项。组织专业的技术人员对清单中的每个项目进行详细分析,明确施工工艺和技术要求,制定相应的施工措施和质量标准。在施工过程中,严格按照清单项目进行施工,建立项目跟踪机制,对每个项目的施工进度和质量进行实时监控,确保施工内容与清单一致。加强对施工人员的技术交底,使他们熟悉清单项目的要求和施工方法,保证施工的准确性和完整性。
符合清单描述要求
仔细研究工程量清单中对每个项目的详细描述,确保施工方案完全符合清单的描述要求。在施工过程中,严格使用与清单描述相符的材料、设备和施工工艺,保证施工质量达到清单规定的标准。建立材料和设备的检验制度,对进场的材料和设备进行严格检验,确保其质量和规格符合清单要求。对于清单描述中不明确的地方,及时与招标人进行沟通,明确施工要求,避免出现争议。制定施工质量检查计划,定期对施工质量进行检查,及时发现和纠正不符合清单要求的问题。
清单项目
描述要求
施工对应措施
项目A
使用特定型号材料
采购符合要求材料,严格检验入库
项目B
遵循特定施工工艺
组织人员培训,按工艺施工
项目C
达到特定质量标准
建立质量控制流程,严格检测
避免额外施工项目
严格按照工程量清单进行施工,不擅自增加额外的施工项目,避免造成成本浪费和工期延误。在施工过程中,建立项目变更管理机制,如发现清单项目有遗漏或错误,及时与招标人进行沟通,按照规定的程序进行调整。对施工过程中的变更进行严格审核和管理,确保变更的合理性和必要性,避免不必要的变更。加强对施工成本的控制,对每一项变更进行成本核算,评估其对项目成本和工期的影响。
数量计算准确
依据图纸精确计量
以施工图纸为依据,对工程量清单中的项目数量进行精确计算,确保计算结果准确无误。组织专业的造价人员和技术人员对图纸进行深入研究,对图纸中的尺寸、规格等数据进行仔细核对,避免因数据错误而导致数量计算不准确。采用科学合理的计算方法,结合施工实际情况,对复杂的项目数量进行精确计算。建立计算复核机制,对计算结果进行多次复核,确保计算的准确性。在计算过程中,做好记录和存档工作,以便日后查询和核对。
项目名称
图纸数据
计算方法
计算结果
项目XXX
长度XXX、宽度XXX
面积公式计算
XXX平方米
项目Y
数量XXX、规格XXX
总量统计
XXX个
项目Z
体积XXX、密度XXX
质量计算
XXX吨
考虑施工损耗因素
在计算工程量时,充分考虑施工过程中的损耗因素,如材料的损耗、施工过程中的浪费等。根据以往的施工经验和实际情况,结合本项目的特点,合理确定损耗率,确保材料的采购数量能够满足施工需求。对损耗较大的项目,进行重点分析和监控,采取有效的措施进行控制,如优化施工工艺、加强现场管理等,减少损耗,降低成本。建立损耗统计制度,对施工过程中的损耗情况进行实时统计和分析,及时调整采购计划和施工方案。
核对清单数量差异
将计算得出的工程量与工程量清单中的数量进行仔细核对,如发现差异及时进行深入分析和调整。对差异较大的项目,重新进行计算和核对,组织专业人员进行现场勘查和测量,找出原因并进行修正。与招标人进行积极沟通,对清单数量的差异进行确认和处理,确保施工过程中的工程量计算准确。建立工程量差异台账,记录差异情况和处理结果,为后续的工程结算提供依据。
成本预算相符
依据清单编制预算
根据工程量清单中的项目和数量,结合市场价格和企业成本定额,编制详细的施工成本预算。组织专业的造价人员对预算中的各项费用进行合理分析和估算,包括人工费用、材料费用、设备费用、管理费用等,确保预算的准确性和合理性。在编制预算时,充分考虑可能出现的价格波动和风险因素,预留一定的费用空间,以应对突发情况。建立预算审核制度,对编制好的预算进行严格审核,确保预算符合项目实际情况和企业成本控制要求。
控制成本在预算内
在施工过程中,严格控制成本支出,建立成本监控体系,对成本进行实时监控,及时发现成本偏差并采取有效的措施进行调整。优化施工方案,合理安排资源,提高资源利用效率,降低施工成本。加强对施工过程中的各项费用的管理,严格控制不必要的开支,如减少材料浪费、降低设备闲置时间等。建立成本考核制度,将成本控制指标分解到各个部门和岗位,对成本控制情况进行考核和奖惩,激励全体员工积极参与成本控制工作。
分析成本差异原因
定期对实际成本与预算成本进行对比分析,找出成本差异的原因。组织专业的成本分析人员对成本差异进行深入研究,从材料采购、人工使用、设备租赁等方面进行全面分析,找出影响成本的关键因素。针对成本差异的原因,制定相应的改进措施,如调整采购策略、优化人员配置、提高设备利用率等,避免类似情况再次发生。对成本控制情况进行总结和评估,不断完善成本管理体系,提高成本管理水平。
编制逻辑性
项目实施逻辑顺序组织
施工准备阶段规划
场地勘察与分析
地形地貌勘察
精确测量操场的地形起伏,确定施工的基准面和高程控制点,是确保施工精度和质量的基础。通过使用先进的测量仪器,对操场的各个区域进行细致测量,获取准确的地形数据。同时,记录操场周边的地形特征,如坡度、高差等,这些数据将为施工方案的制定提供重要依据。根据地形地貌的特点,合理规划施工流程和施工方法,能够有效提高施工效率,减少施工难度。此外,对地形地貌的勘察还可以发现潜在的施工风险,提前采取相应的措施进行防范。
地下管线探测
探测内容
探测方法
资料获取途径
避免破坏措施
地下水管
采用专业...
柳河县三源浦朝鲜族镇兰山学校操场维修改造项目投标方案.docx
