梨树县四棵树乡中心校运动场改造项目投标方案
第一章 施工组织设计内容完整性和编制水平
6
第一节 施工组织设计方案
6
一、 施工方案及技术措施
6
二、 质量保证措施和创优计划
14
三、 施工安全措施计划
26
四、 文明施工与环保措施
35
五、 雨季施工专项方案
46
六、 施工现场总平面布置
57
第二节 施工进度与资源计划
64
一、 施工总进度计划
64
二、 施工机械设备配置
73
三、 劳动力需求计划
82
四、 材料设备进场计划
87
五、 进度保障配套措施
94
第三节 项目管理与协调机制
101
一、 项目管理机构组成
101
二、 主要管理人员资质
111
三、 与采购人配合机制
115
四、 监理及设计单位协调
122
五、 分包工程协调管理
128
第四节 风险应对与应急预案
135
一、 紧急情况处理措施
135
二、 抵抗风险应对策略
144
三、 施工现场治安管理
149
四、 应急预案培训演练
157
第五节 附图表编制要求
164
一、 主要施工设备表
164
二、 试验检测仪器设备表
170
三、 劳动力计划表
177
四、 施工进度网络图
186
五、 施工总平面图
194
六、 临时用地表
202
第二章 施工方案与技术措施
210
第一节 施工方案编制
210
一、 施工流程规划
210
二、 雨季施工专项方案
229
第二节 技术措施安排
246
一、 技术交底制度建设
246
二、 施工测量控制措施
254
三、 材料质量管控体系
270
第三节 进度与资源保障
275
一、 施工进度计划制定
275
二、 施工资源配置方案
293
三、 进度偏差应对机制
310
第四节 协调与配合措施
324
一、 多方沟通协调机制
324
二、 专业分包管理方案
339
三、 施工现场管理体系
355
第五节 风险与应急处理
370
一、 紧急情况应急预案
370
二、 应急资源保障体系
386
三、 施工风险防控措施
392
第三章 质量管理体系、安全管理体系和措施
400
第一节 质量管理体系
400
一、 质量验收统一标准
400
二、 质量管理责任架构
417
三、 质量检查管理制度
427
第二节 安全管理体系
442
一、 安全管理责任制度
443
二、 专项安全技术措施
454
三、 应急管理响应机制
470
第三节 质量创优计划
481
一、 质量创优目标设定
482
二、 样板引路管理制度
505
三、 三检制质量控制
514
第四节 安全保障措施
528
一、 施工现场安全防护
528
二、 施工用电安全管理
543
三、 危险性工程专项方案
549
第四章 文明施工、环保及降低成本措施
565
第一节 文明施工措施
565
一、 施工现场分区管理制度
565
二、 封闭围挡及警示系统
583
三、 现场清洁降尘管理
608
四、 施工人员行为规范
624
五、 文明施工检查机制
628
第二节 环保措施
639
一、 施工废水处理系统
639
二、 噪声污染控制措施
646
三、 建筑垃圾管理办法
666
四、 扬尘控制专项方案
683
五、 洒水降尘作业安排
708
第三节 降低成本措施
715
一、 施工方案优化设计
715
二、 材料管理控制体系
738
三、 施工工艺改进措施
751
四、 成本动态监控机制
767
五、 精细化管理实施方案
780
第五章 主要机械设备表
794
第一节 机械设备清单
794
一、 主要施工设备明细
794
二、 设备进场时间规划
804
第二节 设备投入计划
825
一、 施工进度设备匹配
825
二、 设备退场管理方案
840
第三节 设备来源与保障
854
一、 自有设备权属证明
854
二、 租赁设备保障措施
858
第四节 设备管理与维护
870
一、 设备使用管理制度
870
二、 维护保养计划方案
885
第六章 劳动力计划表
906
第一节 劳动力配置计划
906
一、 施工阶段工种人数需求
906
二、 高峰期用工调配方案
916
三、 劳动力来源渠道说明
924
四、 岗位职责分工管理
929
第二节 人员进场时间安排
940
一、 各工种进场时间节点
940
二、 阶段性用工调整计划
952
三、 特殊工种持证情况
960
第三节 劳动力保障措施
963
一、 现场后勤保障方案
963
二、 人员培训管理机制
975
三、 应急用工预案措施
982
第七章 施工进度表和施工总平面图
999
第一节 施工进度计划编制
999
一、 施工进度图表设计
999
二、 资源配置协调方案
1014
三、 进度保障控制措施
1027
第二节 施工总平面图布置
1045
一、 功能分区平面规划
1045
二、 现场基础设施布局
1059
三、 场地管理配套措施
1078
第三节 进度与平面图可行性说明
1091
一、 资源进度匹配分析
1091
二、 平面布置效能评估
1106
三、 应急调整保障方案
1120
施工组织设计内容完整性和编制水平
施工组织设计方案
施工方案及技术措施
运动场改造施工流程规划
前期准备工作
现场勘察与测量
为保证本项目施工的顺利进行,会对梨树县四棵树乡中心校运动场进行全面勘察。详细了解场地现状,如地面平整度、有无障碍物等;掌握周边环境情况,包括周边建筑物分布、交通状况等;同时明确地下管线分布情况,避免施工过程中对其造成破坏。精确测量运动场的尺寸、标高,为后续施工提供准确数据。使用专业测量仪器,对运动场的长、宽、各个点位的标高进行多次测量,确保数据的准确性和可靠性,为施工方案的制定提供坚实基础。
运动场现场勘察
勘察测量项目
具体内容
测量方法
测量频率
场地现状
地面平整度、障碍物情况
目视检查、平整度仪测量
全面勘察
周边环境
周边建筑物分布、交通状况
现场观察、地图查阅
全面勘察
地下管线
管线类型、走向、深度
管线探测仪探测
全面勘察
运动场尺寸
长、宽等
全站仪测量
多次测量
运动场标高
各个点位标高
水准仪测量
多次测量
施工图纸审核
组织专业技术人员对经审查通过的施工图设计进行详细审核。专业技术人员凭借丰富的经验和专业知识,对图纸的各个细节进行深入研究,确保图纸的准确性和完整性,避免因图纸问题导致施工错误或延误。与设计单位进行积极沟通,针对图纸中存在的问题,及时反馈并提出优化建议。通过与设计单位的紧密协作,解决图纸中的疑问和矛盾,使施工图纸更加符合实际施工需求,为项目的顺利实施提供有力保障。

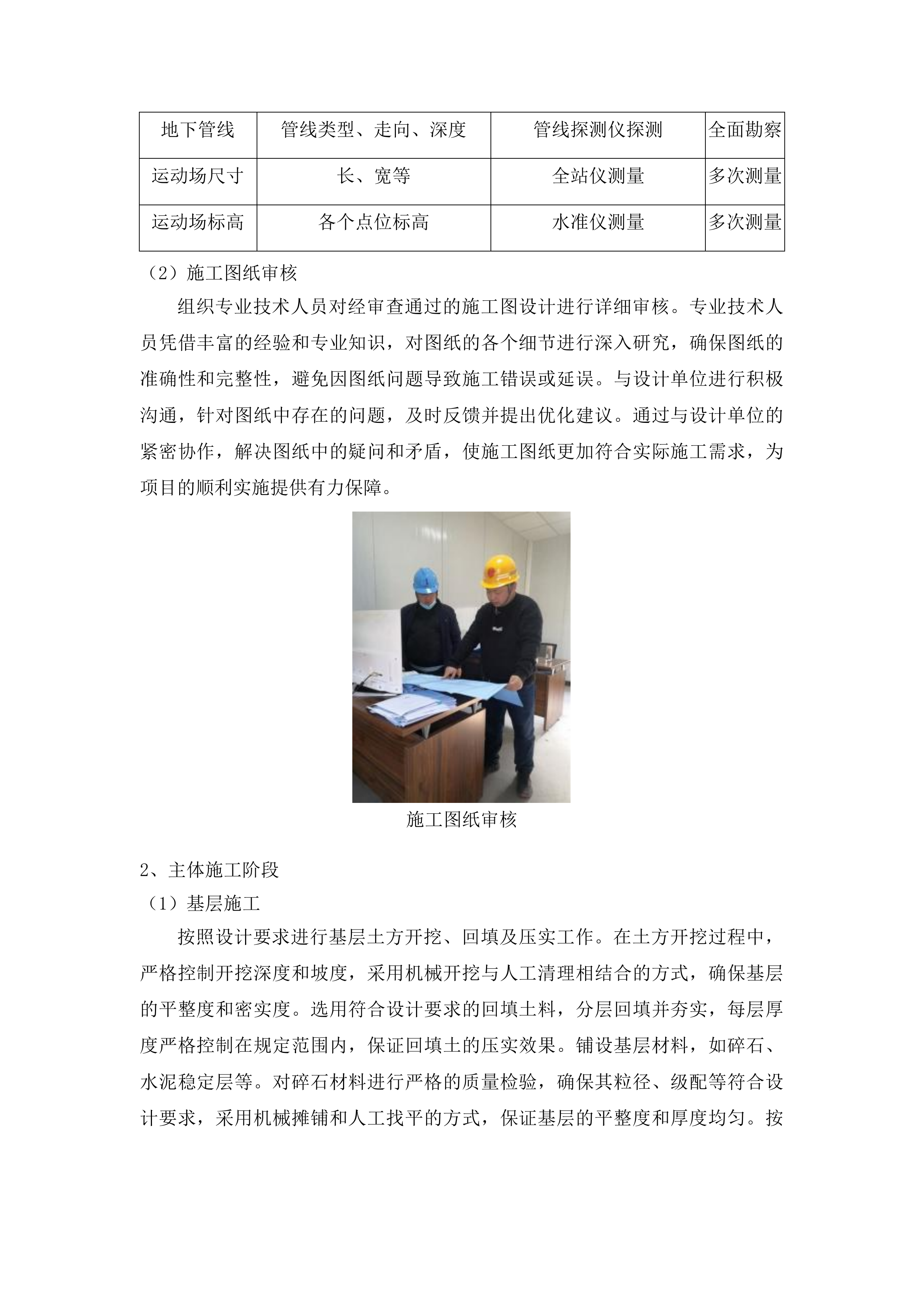

施工图纸审核
主体施工阶段
基层施工
按照设计要求进行基层土方开挖、回填及压实工作。在土方开挖过程中,严格控制开挖深度和坡度,采用机械开挖与人工清理相结合的方式,确保基层的平整度和密实度。选用符合设计要求的回填土料,分层回填并夯实,每层厚度严格控制在规定范围内,保证回填土的压实效果。铺设基层材料,如碎石、水泥稳定层等。对碎石材料进行严格的质量检验,确保其粒径、级配等符合设计要求,采用机械摊铺和人工找平的方式,保证基层的平整度和厚度均匀。按照设计配合比进行水泥稳定料的拌制,确保混合料的质量稳定,及时摊铺和碾压水泥稳定层,控制好施工时间和压实度,防止出现裂缝。

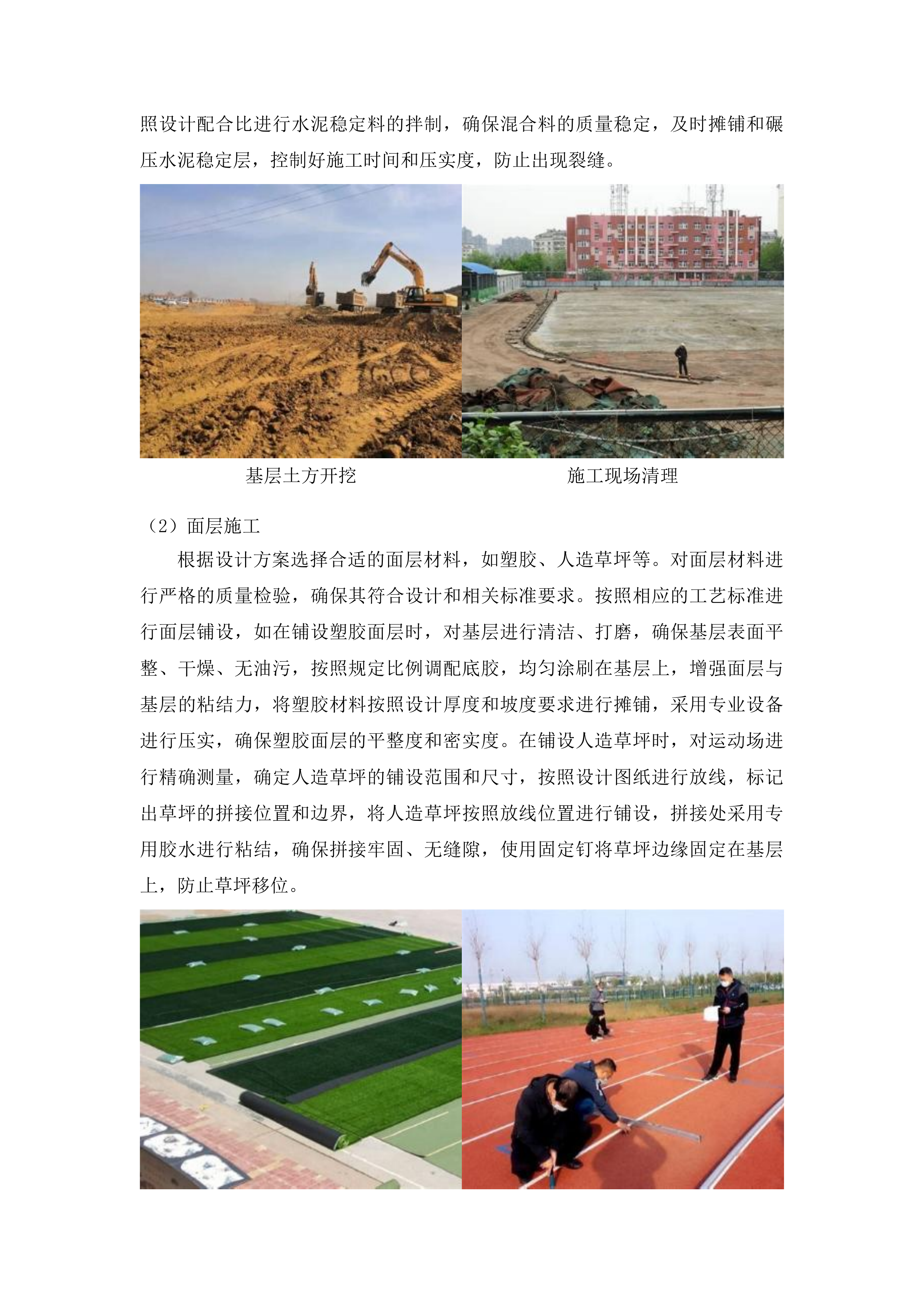

基层土方开挖
施工现场清理
面层施工
根据设计方案选择合适的面层材料,如塑胶、人造草坪等。对面层材料进行严格的质量检验,确保其符合设计和相关标准要求。按照相应的工艺标准进行面层铺设,如在铺设塑胶面层时,对基层进行清洁、打磨,确保基层表面平整、干燥、无油污,按照规定比例调配底胶,均匀涂刷在基层上,增强面层与基层的粘结力,将塑胶材料按照设计厚度和坡度要求进行摊铺,采用专业设备进行压实,确保塑胶面层的平整度和密实度。在铺设人造草坪时,对运动场进行精确测量,确定人造草坪的铺设范围和尺寸,按照设计图纸进行放线,标记出草坪的拼接位置和边界,将人造草坪按照放线位置进行铺设,拼接处采用专用胶水进行粘结,确保拼接牢固、无缝隙,使用固定钉将草坪边缘固定在基层上,防止草坪移位。
人造草坪铺设
基层平整度检测
收尾验收阶段
清理与修复
清理施工现场的杂物和垃圾,保持场地整洁。安排专人对施工现场进行全面清理,将施工过程中产生的建筑垃圾、剩余材料等清理出场,对场地进行清扫和冲洗,确保场地干净整洁。对施工过程中造成的损坏进行修复,如对基层的局部破损、面层的划痕等进行修复,确保运动场的整体美观。使用与原材料相同或相近的材料进行修复,保证修复后的效果与整体一致。
验收交付
按照国家建筑工程施工质量验收统一标准,对运动场改造工程进行全面验收。组织专业人员对工程的各个方面进行检查,包括基层的平整度、密实度,面层的外观质量、物理性能指标等。对验收过程中发现的问题,及时进行整改,直至达到验收标准。整理施工资料,包括施工图纸、施工记录、材料检验报告等,交付给采购人,完成项目交付。确保施工资料的完整性和准确性,为项目的后期维护和管理提供依据。
基层处理技术要点
土方工程处理
土方开挖控制
根据设计标高和坡度要求,采用机械开挖与人工清理相结合的方式进行土方开挖。在开挖前,对场地进行详细的测量和标记,明确开挖范围和深度。在开挖过程中,严格控制开挖深度,避免超挖或欠挖,防止对基层造成扰动。使用水准仪、经纬仪等测量仪器,实时监测开挖深度和坡度,确保符合设计要求。对开挖后的基底进行平整和夯实,为后续施工提供良好的基础。
土方回填夯实
选用符合设计要求的回填土料,分层回填并夯实。对回填土料进行质量检验,确保其含水量、颗粒级配等符合要求。每层回填土的厚度不超过规定范围,采用合适的夯实设备,如压路机、打夯机等,确保回填土的密实度达到设计标准。在回填过程中,对回填土进行分层取样检测,及时调整夯实参数,保证回填质量。
回填土料要求
分层厚度
夯实设备
密实度检测方法
含水量符合要求
不超过规定范围
压路机
环刀法
颗粒级配良好
不超过规定范围
打夯机
灌砂法
基层材料铺设
碎石基层铺设
对碎石材料进行质量检验,确保其粒径、级配等符合设计要求。选用质地坚硬、清洁、无风化的碎石,对其进行筛分试验,保证碎石的粒径和级配符合设计标准。采用机械摊铺和人工找平的方式,铺设碎石基层。在摊铺过程中,控制摊铺厚度和均匀度,使用平地机进行初步平整,再由人工进行精细找平,保证基层的平整度和厚度均匀。
水泥稳定层施工
按照设计配合比进行水泥稳定料的拌制,确保混合料的质量稳定。使用专业的搅拌设备,严格控制水泥、集料、水的用量,保证混合料的均匀性和稳定性。及时摊铺和碾压水泥稳定层,控制好施工时间和压实度。在摊铺过程中,采用摊铺机进行摊铺,保证摊铺的平整度和厚度均匀,摊铺后及时进行碾压,使用压路机进行多次碾压,确保压实度符合设计要求,防止出现裂缝。
基层质量检测
平整度检测
使用水准仪、经纬仪等测量仪器,对基层的平整度进行检测。在基层表面均匀布置测量点,测量各点的标高,计算标高差值,偏差控制在规定范围内。对不平整的部位及时进行处理,如采用补料、刮平等方法进行修复,确保基层表面平整。
测量仪器
测量点布置
偏差控制范围
处理方法
水准仪
均匀布置
规定范围内
补料、刮平
经纬仪
均匀布置
规定范围内
补料、刮平
密实度检测
采用环刀法、灌砂法等检测方法,对基层的密实度进行检测。在基层不同部位随机选取检测点,按照相应的检测方法进行检测,确保其符合设计要求。对密实度不足的部位进行补强处理,如采用碾压、增加水泥用量等方法,保证基层的承载能力。
面层铺设工艺标准
塑胶面层铺设
基础处理与底胶铺设
对基层进行清洁、打磨,确保基层表面平整、干燥、无油污。使用扫帚、吸尘器等工具对基层表面进行清扫,去除灰尘、杂物等;采用打磨机对基层表面进行打磨,增加基层表面的粗糙度,提高面层与基层的粘结力。按照规定比例调配底胶,使用电子秤等设备准确称量各组分的用量,充分搅拌均匀。均匀涂刷在基层上,采用滚筒或刷子进行涂刷,保证底胶的涂刷厚度均匀,增强面层与基层的粘结力。
塑胶铺设与压实
将塑胶材料按照设计厚度和坡度要求进行摊铺,采用专业设备进行压实。在摊铺前,对塑胶材料进行预热处理,使其具有良好的流动性。使用摊铺机进行摊铺,控制摊铺速度和厚度,保证摊铺的平整度和均匀度。采用压路机等设备进行压实,控制压实速度和次数,确保塑胶面层的平整度和密实度。控制铺设温度和湿度,避免出现气泡、裂缝等质量问题。在铺设过程中,实时监测环境温度和湿度,当温度和湿度不符合要求时,采取相应的措施进行调整。
人造草坪铺设
场地测量与放线
对运动场进行精确测量,确定人造草坪的铺设范围和尺寸。使用全站仪、水准仪等测量仪器,对运动场的长、宽、各个点位的标高进行测量,确保测量数据的准确性。按照设计图纸进行放线,使用石灰粉或墨线等工具,标记出草坪的拼接位置和边界,保证草坪铺设的准确性和美观性。
草坪铺设与固定
将人造草坪按照放线位置进行铺设,拼接处采用专用胶水进行粘结。在铺设前,对草坪进行预铺和调整,确保草坪的拼接紧密、无缝隙。使用专用胶水对拼接处进行粘结,保证拼接牢固。使用固定钉将草坪边缘固定在基层上,防止草坪移位。在草坪边缘每隔一定距离设置固定钉,确保草坪的稳定性。
面层质量验收
外观质量检查
检查面层的颜色是否均匀一致,有无明显色差、污渍等缺陷。在自然光下,对面层进行全面观察,对比不同部位的颜色,确保颜色均匀。查看面层表面是否平整、光滑,有无裂缝、气泡、起鼓等质量问题。使用触摸、目视等方法进行检查,对发现的问题及时进行记录和处理。
性能指标检测
对面层的物理性能指标,如硬度、弹性、防滑性能等进行检测。使用专业的检测设备,按照相应的检测标准进行检测,确保其符合设计和相关标准要求。对检测不合格的部位进行整改,如对硬度不足的部位进行加固处理,对防滑性能不符合要求的部位进行重新处理,直至达到验收标准。
特殊部位施工方法
弯道与坡度处理
弯道施工要点
根据设计要求,精确计算弯道的半径和角度,采用专用模板进行施工。使用专业的计算软件和测量仪器,对弯道的半径、角度进行多次计算和测量,确保数据的准确性。制作专用模板,按照计算结果进行安装和固定,确保弯道的曲率符合标准。在弯道处加强基层的加固处理,如增加基层的厚度、提高基层的压实度等,防止出现沉降和变形。
弯道参数
计算方法
模板制作要求
基层加固措施
半径
专业计算软件
符合设计要求
增加厚度
角度
测量仪器测量
安装固定牢固
提高压实度
坡度控制措施
严格按照设计坡度进行基层和面层的施工,采用水准仪等测量仪器进行实时监测。在施工前,对场地进行详细的测量和标记,明确坡度变化位置和坡度值。在施工过程中,使用水准仪实时监测坡度,确保坡度准确。在坡度变化处设置过渡段,采用渐变的方式进行处理,保证排水顺畅,避免积水。
坡度参数
测量仪器
监测频率
过渡段处理方式
设计坡度值
水准仪
实时监测
渐变处理
边界与伸缩缝处理
边界施工工艺
在运动场边界设置牢固的挡边,采用混凝土或金属材料制作。对挡边的材料进行质量检验,确保其强度和耐久性符合要求。按照设计要求进行挡边的安装和固定,保证挡边的稳定性。对边界与面层的衔接处进行密封处理,使用密封胶等材料进行填充,防止雨水渗入基层,保护基层不受损坏。
伸缩缝设置与填充
按照设计要求在面层设置伸缩缝,缝宽和间距符合规定标准。使用切割设备在面层上切割出伸缩缝,控制缝宽和间距的准确性。选用合适的伸缩缝填充材料,如橡胶条、聚氨酯等,填充伸缩缝。对填充材料进行质量检验,确保其具有良好的弹性和防水性能,保证伸缩缝的正常使用。
附属设施施工
体育设施安装
根据设计图纸进行体育设施的安装,如篮球架、足球门等。对体育设施的材料和构配件进行质量检验,确保其符合设计和相关标准要求。按照安装说明书进行安装,使用专业的安装工具,确保安装位置准确、牢固。对体育设施进行调试和检验,检查其使用功能是否正常,对发现的问题及时进行调整和修复。
照明与排水设施施工
按照设计要求安装照明设备,选用符合国家标准和设计要求的照明灯具。对灯具的安装位置进行精确测量和标记,保证照明均匀、充足,满足运动场的使用需求。施工排水系统,包括雨水管、排水沟等。对排水管道的材质、管径进行严格控制,保证排水畅通,防止积水影响运动场的正常使用。
设施名称
安装要求
质量控制要点
照明设备
位置准确、高度合适
亮度均匀、无阴影
雨水管
坡度符合要求、连接牢固
排水畅通、无渗漏
排水沟
尺寸符合设计、表面平整
排水顺畅、无堵塞
质量保证措施和创优计划
质量控制体系构建
质量控制制度制定
制度实施流程规划
1)明确制度实施的责任主体,确保制度得到有效执行。在本项目中,质量控制制度的执行涉及到多个部门和岗位,需要明确每个部门和岗位的职责和权限,确保制度的实施不出现推诿和扯皮的现象。例如,施工部门负责按照制度要求进行施工操作,质量检测部门负责对施工质量进行检测和监督,物资采购部门负责采购符合质量要求的材料和设备等。
2)制定制度实施的具体步骤和时间节点,确保制度实施的有序进行。根据本项目的特点和要求,制定详细的制度实施计划,明确每个阶段的工作任务、时间节点和责任人。例如,在施工前,制定施工质量控制计划,明确施工过程中的质量控制要点和检验标准;在施工过程中,按照计划进行质量检测和监督,及时发现和解决质量问题;在施工完成后,进行质量验收和总结,为后续项目提供经验教训。
制度监督机制设定
1)建立专门的质量监督小组,对制度的实施情况进行定期检查和监督。质量监督小组由具有丰富经验和专业知识的人员组成,负责对项目的各个环节进行质量检查和监督。定期对制度的执行情况进行检查,发现问题及时提出整改意见,并跟踪整改情况,确保问题得到彻底解决。例如,每周对施工现场进行一次质量检查,每月对制度的执行情况进行一次评估。
2)设立质量投诉电话和邮箱,接受社会各界的监督和投诉。公开质量投诉电话和邮箱,鼓励社会各界对项目的质量问题进行监督和投诉。对收到的投诉信息进行及时处理,调查核实问题的真实性,并将处理结果及时反馈给投诉人。例如,在项目现场设置质量投诉信箱,在公司网站上公布质量投诉电话和邮箱,确保投诉渠道畅通。

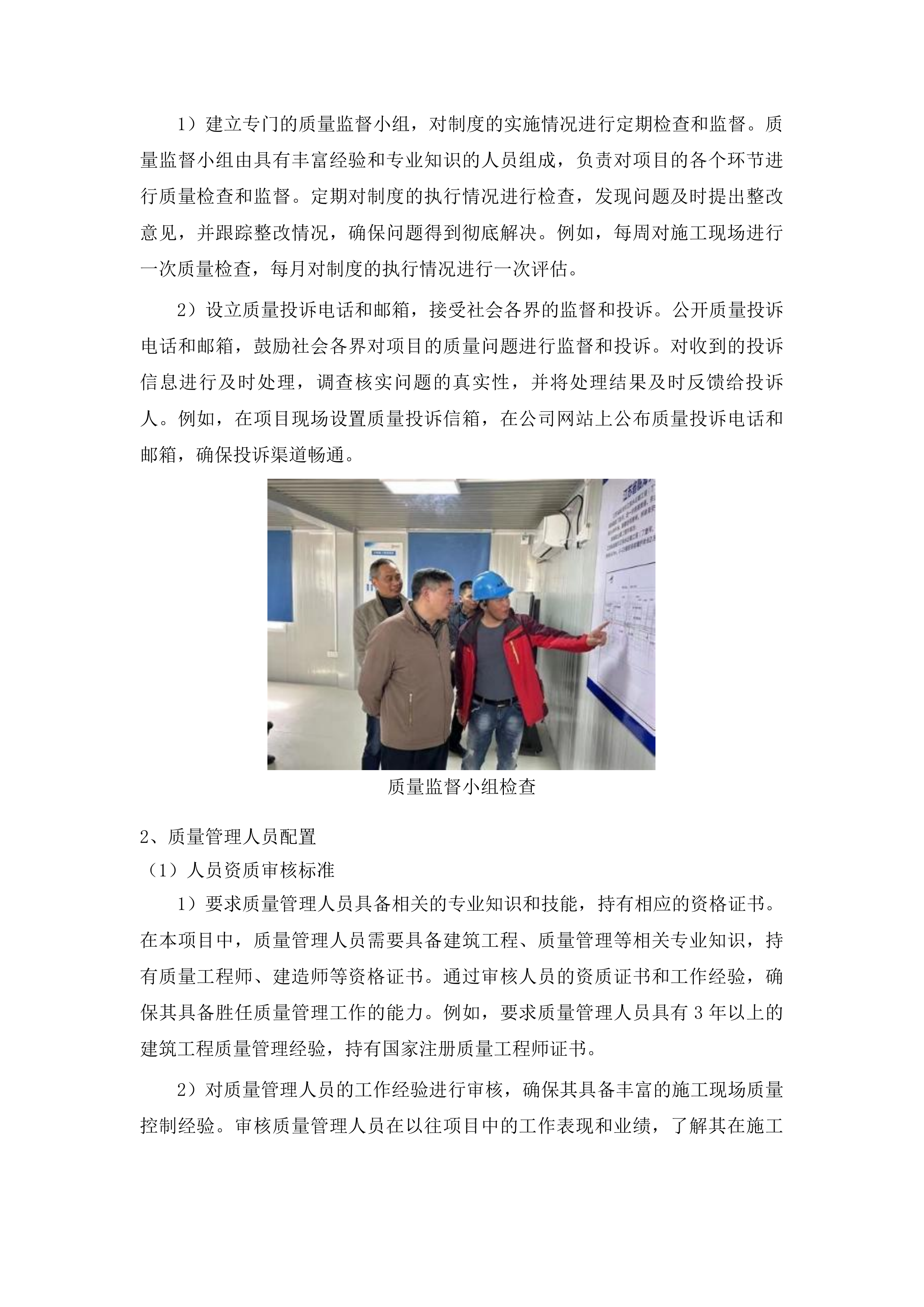

质量监督小组检查
质量管理人员配置
人员资质审核标准
1)要求质量管理人员具备相关的专业知识和技能,持有相应的资格证书。在本项目中,质量管理人员需要具备建筑工程、质量管理等相关专业知识,持有质量工程师、建造师等资格证书。通过审核人员的资质证书和工作经验,确保其具备胜任质量管理工作的能力。例如,要求质量管理人员具有3年以上的建筑工程质量管理经验,持有国家注册质量工程师证书。
2)对质量管理人员的工作经验进行审核,确保其具备丰富的施工现场质量控制经验。审核质量管理人员在以往项目中的工作表现和业绩,了解其在施工现场质量控制方面的经验和能力。例如,要求质量管理人员在以往项目中成功解决过重大质量问题,具有良好的质量控制记录。
人员培训计划安排
1)制定详细的人员培训计划,定期组织质量管理人员参加培训课程。根据本项目的特点和要求,制定针对性的培训计划,包括质量管理知识、施工技术、检测方法等方面的培训。定期组织质量管理人员参加培训课程,提高其业务水平和质量意识。例如,每月组织一次质量管理知识培训,每季度组织一次施工技术培训。
2)邀请行业专家进行授课,提高质量管理人员的业务水平和质量意识。邀请具有丰富经验和专业知识的行业专家进行授课,分享最新的质量管理理念和方法。通过专家的讲解和案例分析,拓宽质量管理人员的视野,提高其解决实际问题的能力。例如,邀请国内知名的质量专家来公司进行讲座,分享其在质量管理方面的经验和成果。
质量管理人员培训
质量控制流程设计
流程关键节点确定
1)确定质量控制流程中的关键节点,如材料检验、工序验收等。在本项目中,材料的质量直接影响到工程的质量,因此材料检验是质量控制的关键节点之一。在材料进场时,对材料的品种、规格、数量、质量证明文件等进行严格检查,确保材料符合设计要求和相关标准。工序验收也是质量控制的关键节点,在每道工序完成后,对工序质量进行检查和验收,合格后方可进行下一道工序。例如,在混凝土浇筑前,对钢筋的数量、规格、间距、连接方式等进行检查,确保钢筋工程符合设计要求。
2)对关键节点进行重点监控,确保其质量符合要求。在关键节点设置质量控制点,安排专人进行监控和检查。对关键节点的质量数据进行实时记录和分析,及时发现和解决质量问题。例如,在混凝土浇筑过程中,对混凝土的坍落度、温度、浇筑速度等进行实时监控,确保混凝土的质量符合要求。
钢筋工程质量检查
流程优化改进措施
1)定期对质量控制流程进行评估,发现问题及时进行优化改进。根据项目的实际情况和质量控制的效果,定期对质量控制流程进行评估。分析流程中存在的问题和不足,提出优化改进措施。例如,通过对质量数据的分析,发现某道工序的质量问题较多,对该工序的质量控制流程进行优化,增加检验环节或调整检验标准。
2)引入先进的质量管理理念和方法,提高质量控制流程的科学性和有效性。学习和借鉴国内外先进的质量管理理念和方法,如全面质量管理、六西格玛管理等,结合本项目的实际情况,对质量控制流程进行优化和改进。例如,引入六西格玛管理方法,对质量控制流程进行量化分析和改进,提高质量控制的精度和效率。
分部分项质量验收标准
土方工程验收标准
标高尺寸偏差控制
1)采用水准仪等测量工具,对土方开挖和回填的标高进行实时监测,确保偏差控制在规定范围内。在本项目中,土方工程的标高偏差直接影响到后续工程的施工质量,因此需要严格控制。在土方开挖过程中,使用水准仪对开挖面的标高进行实时监测,每挖一定深度进行一次测量,确保开挖标高符合设计要求。在土方回填过程中,同样使用水准仪对回填土的标高进行监测,分层回填、分层压实,确保回填土的标高和平整度符合要求。
2)对土方工程的尺寸进行严格测量,确保符合设计要求。土方工程的尺寸包括长度、宽度、厚度等,需要使用测量工具进行精确测量。在土方开挖前,根据设计图纸对开挖范围进行放线,确定开挖边界和尺寸。在开挖过程中,随时检查开挖尺寸是否符合要求,如有偏差及时进行调整。在土方回填后,对回填土的尺寸进行测量,确保回填土的厚度和坡度符合设计要求。
土方工程标高监测
土方工程尺寸测量
压实系数检测方法
1)采用环刀法等检测方法,对回填土的压实系数进行检测,确保达到规定标准。在本项目中,回填土的压实系数是衡量土方工程质量的重要指标之一。按照规定的频率和方法,使用环刀法对回填土进行取样检测。在取样时,选择具有代表性的部位,确保检测结果能够真实反映回填土的压实情况。对检测结果进行记录和分析,及时发现问题并采取措施进行处理。
2)对检测结果进行记录和分析,及时发现问题并采取措施进行处理。建立回填土压实系数检测台账,记录每次检测的时间、地点、检测结果等信息。对检测结果进行统计分析,判断回填土的压实质量是否稳定。如果发现压实系数不符合规定标准,及时查找原因,采取增加压实遍数、调整压实机械等措施进行处理,确保回填土的压实质量符合要求。
回填土压实系数检测
检测部位
检测时间
压实系数
是否合格
处理措施
基础周边
2025年7月25日
0.93
是
无
道路基层
2025年8月10日
0.91
否
增加压实遍数
基础工程验收标准
混凝土强度检测方式
1)按照规定的频率制作混凝土试块,进行标准养护和同条件养护。在本项目中,混凝土强度是基础工程质量的关键指标之一。根据设计要求和相关标准,按照规定的频率制作混凝土试块。标准养护试块在标准养护室中进行养护,同条件养护试块在施工现场与结构构件同条件养护。通过对试块的强度检测,反映混凝土的实际强度情况。
2)对试块进行抗压强度试验,确保混凝土强度符合设计要求。在试块养护到期后,将试块送到有资质的检测机构进行抗压强度试验。试验结果作为判断混凝土强度是否符合设计要求的依据。如果试块的抗压强度不符合设计要求,需要进一步对结构构件进行检测和评估,采取相应的处理措施,如加固、返工等。
混凝土试块抗压试验
钢筋工程质量检查
1)对钢筋的数量、规格、间距进行检查,确保符合设计要求。在本项目中,钢筋是基础工程的主要受力构件,其数量、规格、间距直接影响到结构的安全性。在钢筋绑扎过程中,对钢筋的数量、规格、间距进行检查,使用钢尺等测量工具进行测量,确保钢筋的布置符合设计图纸的要求。
2)检查钢筋的连接方式和接头质量,确保符合规定。钢筋的连接方式有绑扎连接、焊接连接、机械连接等,不同的连接方式有不同的质量要求。在检查钢筋连接时,检查连接方式是否符合设计和规范要求,接头的位置、长度、质量等是否符合规定。对焊接接头进行外观检查和力学性能试验,对机械连接接头进行拧紧力矩检查和单向拉伸试验,确保接头质量可靠。
主体工程验收标准
混凝土强度回弹检测
1)采用回弹仪对主体结构的混凝土强度进行检测,确保符合设计要求。在本项目中,主体结构的混凝土强度是保证结构安全的重要因素。使用回弹仪对主体结构的混凝土进行回弹检测,按照规定的检测方法和数量进行检测。回弹检测结果作为初步判断混凝土强度的依据。
2)对检测结果进行记录和分析,必要时进行钻芯取样检测。对回弹检测结果进行详细记录,分析检测数据的离散性和代表性。如果回弹检测结果不符合设计要求或存在疑问,进行钻芯取样检测。钻芯取样检测是一种较为准确的检测方法,能够直接反映混凝土的内部强度情况。根据钻芯取样检测结果,对混凝土强度进行评估和处理。
主体混凝土回弹检测
砌体工程质量评估
1)检查砌体工程的灰缝饱满度和组砌方式,确保符合要求。在本项目中,砌体工程的灰缝饱满度和组砌方式直接影响到砌体的整体性和稳定性。使用百格网等工具检查灰缝饱满度,确保水平灰缝和竖向灰缝的饱满度符合规定。检查砌体的组砌方式,确保砌体的组砌方式符合设计和规范要求,如丁顺相间、三顺一丁等。
2)对砌体工程的外观质量进行检查,无通缝、裂缝等缺陷。对砌体工程的外观质量进行全面检查,检查砌体表面是否平整、垂直,有无通缝、裂缝、孔洞等缺陷。对发现的外观质量问题及时进行处理,如修补裂缝、填补孔洞等,确保砌体工程的外观质量符合要求。
砌体工程质量评估
创优目标实施方案
目标设定与分解
目标量化指标确定
1)将创优目标转化为具体的量化指标,如工程质量合格率、优良率等。在本项目中,创优目标可以具体量化为工程质量合格率达到100%,优良率达到90%以上。同时,还可以将其他相关指标进行量化,如施工安全事故发生率为零、工期履约率达到100%等。通过将创优目标量化,使目标更加明确和可衡量。
2)对量化指标进行分解和细化,明确各部门和人员的具体任务。将量化指标分解到各个部门和岗位,明确每个部门和人员在创优工作中的具体任务和责任。例如,施工部门负责确保工程质量符合标准,安全管理部门负责确保施工安全,物资采购部门负责提供合格的材料和设备等。通过指标分解,使创优工作落实到每个具体的责任人。
量化指标
指标值
责任部门
责任人
工程质量合格率
100%
施工部门
项目经理
工程质量优良率
90%以上
质量检测部门
质量负责人
施工安全事故发生率
0
安全管理部门
安全负责人
工期履约率
100%
计划管理部门
计划负责人
责任分配落实到人
1)明确各部门和人员在创优工作中的责任,签订责任状。在本项目中,为了确保创优工作的顺利进行,明确各部门和人员的责任是关键。与各部门和人员签订责任状,明确其在创优工作中的具体任务、目标和责任。责任状中应包括工作内容、质量要求、时间节点、考核标准等内容,使责任更加明确和具体。
2)对责任落实情况进行监督和考核,确保责任得到有效落实。建立责任落实监督和考核机制,定期对各部门和人员的责任落实情况进行检查和考核。对责任落实到位、工作成绩突出的部门和人员进行表彰和奖励,对责任落实不到位、工作出现问题的部门和人员进行批评和处罚。通过监督和考核,确保责任得到有效落实。
部门/人员
责任内容
考核标准
考核周期
奖惩措施
施工部门
确保工程质量符合标准
工程质量合格率达到100%,优良率达到90%以上
每月
达标奖励,不达标处罚
安全管理部门
确保施工安全
施工安全事故发生率为零
每月
达标奖励,不达标处罚
物资采购部门
提供合格的材料和设备
材料和设备合格率达到100%
每月
达标奖励,不达标处罚
实施步骤与计划
阶段任务详细规划
1)将创优工作划分为不同的阶段,明确各阶段的具体任务和目标。在本项目中,创优工作可以分为施工准备阶段、施工阶段、竣工验收阶段等。施工准备阶段的任务是完成施工图纸会审、施工组织设计编制、材料采购等工作,目标是为施工创造良好的条件。施工阶段的任务是按照设计和规范要求进行施工,确保工程质量和进度,目标是完成工程主体建设。竣工验收阶段的任务是进行工程质量验收和总结,目标是确保工程一次性通过验收。
2)对各阶段的任务进行详细规划,制定具体的工作计划和措施。根据各阶段的任务和目标,制定详细的工作计划和措施。例如,在施工准备阶段,制定施工图纸会审计划、施工组织设计编制计划、材料采购计划等;在施工阶段,制定施工进度计划、质量控制计划、安全管理计划等;在竣工验收阶段,制定工程质量验收计划、资料整理计划等。通过详细规划,确保各阶段的任务得到有效落实。
阶段
任务
目标
责任人
时间节点
施工准备阶段
施工图纸会审、施工组织设计编制、材料采购
为施工创造良好条件
项目经理
2025年7月20日前
施工阶段
按照设计和规范要求进行施工,确保工程质量和进度
完成工程主体建设
施工负责人
2025年9月10日前
竣工验收阶段
工程质量验收和总结
确保工程一次性通过验收
质量负责人
2025年9月10日后
时间节点严格把控
1)根据阶段任务和目标,确定各阶段的时间节点,确保工作按时完成。在本项目中,根据创优工作的阶段任务和目标,确定各阶段的时间节点。例如,施工准备阶段的时间节点为2025年7月20日前,施工阶段的时间节点为2025年9月10日前,竣工验收阶段的时间节点为2025年9月10日后。通过明确时间节点,使工作有计划、有步骤地进行。
2)对时间节点的执行情况进行严格监控,及时发现问题并采取措施进行解决。建立时间节点监控机制,定期对各阶段的时间节点执行情况进行检查和评估。对未按时完成的任务进行分析,找出原因并采取相应的措施进行解决。例如,调整工作计划、增加资源投入、优化施工方案等。通过严格监控,确保工作按时完成。
阶段
时间节点
实际完成时间
偏差情况
处理措施
施工准备阶段
2025年7月20日
2025年7月18日
提前2天
无
施工阶段
2025年9月10日
未完成
延迟
调整施工计划,增加资源投入
竣工验收阶段
2025年9月10日后
未到时间
无
无
保障措施与资源支持
措施制定与执行监督
1)制定详细的创优保障措施,明确各部门和人员的责任。在本项目中,为了确保创优目标的实现,制定详细的创优保障措施。措施包括质量管理措施、安全管理措施、进度管理措施、成本管理措施等。明确各部门和人员在创优保障措施中的责任,确保措施得到有效执行。例如,质量管理措施中明确施工部门负责施工质量控制,质量检测部门负责质量检测和监督;安全管理措施中明确安全管理部门负责施工安全管理,施工部门负责现场安全防护等。
2)对保障措施的执行情况进行监督和考核,确保措施得到有效执行。建立保障措施执行监督和考核机制,定期对各部门和人员的保障措施执行情况进行检查和考核。对执行到位、工作成绩突出的部门和人员进行表彰和奖励,对执行不到位、工作出现问题的部门和人员进行批评和处罚。通过监督和考核,确保保障措施得到有效执行。
保障措施
责任部门
考核标准
考核周期
奖惩措施
质量管理措施
施工部门、质量检测部门
工程质量合格率达到100%,优良率达到90%以上
每月
达标奖励,不达标处罚
安全管理措施
安全管理部门、施工部门
施工安全事故发生率为零
每月
达标奖励,不达标处罚
进度管理措施
计划管理部门、施工部门
工期履约率达到100%
每月
达标奖励,不达标处罚
成本管理措施
成本管理部门、各部门
成本控制在预算范围内
每月
达标奖励,不达标处罚
资源调配与合理利用
1)根据创优工作的需要,合理调配人力、物力、财力等资源。在本项目中,创优工作需要充足的人力、物力、财力等资源支持。根据各阶段的任务和目标,合理调配资源。例如,在施工高峰期,增加施工人员和设备的投入;在材料采购时,选择质量好、价格合理的材料。通过合理调配资源,确保创优工作的顺利进行。
2)加强对资源的管理和利用,提高资源的使用效率。建立资源管理机制,加强对人力、物力、财力等资源的管理和利用。对人力资源进行合理安排,提高人员的工作效率;对物资资源进行科学管理,减少浪费和损耗;对财力资源进行合理使用,确保资金的安全和有效。通过加强资源管理和利用,提高资源的使用效率。
资源类型
调配情况
管理措施
使用效率目标
人力资源
根据施工进度和任务需求进行调配
合理安排工作岗位,加强培训和考核
人员工作效率提高20%
物资资源
根据施工进度和材料需求进行采购和调配
科学管理库存,减少浪费和损耗
物资损耗率降低10%
财力资源
根据项目预算和资金需求进行合理安排
严格控制成本,确保资金安全和有效
成本控制在预算范围内
施工安全措施计划
安全教育培训机制
入场安全培训
安全知识讲解
1)在本项目施工中,需向施工人员详细讲解施工现场可能存在的各类安全隐患。电气安全方面,要着重强调违规用电可能引发的触电json[{"标题":"安全教育培训机制
入场安全培训
施工现场安全防护
周边防护设施
警示标识设置
在本项目施工现场的围挡上,会设置一系列明显的警示标识。比如“施工现场,禁止入内”“注意安全”等标识,这些标识采用鲜明的颜色和清晰的字体,能够在远距离引起人们的注意,有效提醒非施工人员不得随意进入施工区域,减少意外事故的发生概率。同时,会定期检查警示标识是否有损坏、褪色等情况,若发现问题及时进行更换或修复,确保其始终保持醒目和清晰。
警示标识设置
围挡定期检查
为确保施工现场围挡的牢固性和完整性,会安排专人定期对围挡进行全面检查。检查内容包括围挡的基础是否稳固、结构是否有变形、连接部位是否松动等。一旦发现有损坏或松动的情况,立即组织人员进行修复和加固。在恶劣天气前后,会增加检查频率,如遇大风、暴雨等天气,提前对围挡进行加固,天气过后及时检查围挡是否受损,保障围挡能够持续发挥隔离和防护作用。
场内安全防护
安全通道维护
本项目施工过程中,会始终保持安全通道畅通无阻。安排专人负责安全通道的日常管理,禁止在安全通道内堆放任何杂物,包括建筑材料、施工工具等。定期对安全通道进行检查和清理,确保通道地面干净整洁,无障碍物和积水。同时,会在安全通道设置明显的指示标识,保证施工人员在紧急情况下能够迅速找到并通过安全通道。若发现安全通道的指示标识有损坏或不清晰的情况,及时进行更换或修复。
安全通道维护
防护设施更新
根据本项目的施工进度和实际情况,会及时调整和更新场内的安全防护设施。在不同的施工阶段,面临的安全风险不同,需要相应的防护设施来保障施工人员的安全。例如,在基础施工阶段,加强基坑周边的防护栏杆设置;在主体施工阶段,增加楼层临边的防护设施。同时,会定期对防护设施进行检查和评估,对于老化、损坏或不符合安全要求的防护设施,及时进行更换和升级,确保防护设施始终处于良好的运行状态。
防护设施更新
个人防护装备
装备质量检查
防护装备类型
检查项目
检查周期
处理方式
安全帽
外观是否有裂纹、变形,帽箍是否完好,下颚带是否牢固
每月一次
发现有损坏及时更换
安全带
织带是否有磨损、断裂,卡扣是否灵活、可靠
每月一次
发现问题立即更换
安全鞋
鞋底是否磨损严重,鞋头是否有变形,防滑性能是否良好
每季度一次
不符合要求及时更换
定期对个人防护装备进行质量检查,确保其性能良好。按照上述表格中的检查项目和周期,对安全帽、安全带、安全鞋等防护装备进行逐一检查。一旦发现有损坏或过期的防护装备,立即进行更换,严禁施工人员使用不符合安全要求的防护装备。
佩戴使用培训
对本项目的施工人员进行个人防护装备佩戴和使用的培训,通过现场演示、讲解等方式,让他们掌握正确的方法。培训内容包括安全帽的正确佩戴方式、安全带的系挂方法、安全鞋的选择和使用等。同时,加强现场监督,安排专人对施工人员的防护装备佩戴情况进行检查,对于未按规定佩戴防护装备的人员及时进行纠正和教育。通过持续的培训和监督,确保施工人员严格遵守规定,正确佩戴和使用个人防护装备。
机械设备安全管理
设备进场验收
资料审核把关
在本项目中,对机械设备进场时的资料进行仔细审核把关。审核内容包括机械设备的合格证书、说明书、维修记录等。确保这些资料真实、完整、有效,能够准确反映设备的性能和状况。对于资料不齐全或存在疑问的设备,要求供应商提供补充资料或进行说明,否则不予验收。通过严格的资料审核,从源头上保障机械设备的质量和安全性。
设备进场验收
现场检查测试
对进入本项目施工现场的机械设备进行全面的现场检查和测试。检查内容包括外观检查,查看设备是否有明显的损坏、变形;性能测试,对设备的各项功能进行实际操作测试,确保其运行正常;安全装置检查,检查设备的安全防护装置是否齐全、有效。若在检查测试过程中发现问题,及时要求供应商进行整改,整改合格后方可投入使用。通过现场检查测试,进一步确保机械设备符合安全要求。
设备定期维护
设备定期维护
日常巡检维护
安排专人对本项目中的机械设备进行日常巡检维护。巡检人员按照规定的巡检路线和内容,对设备进行仔细检查,及时发现和处理设备的小故障和隐患。同时,对设备进行清洁、润滑、紧固等日常维护工作,确保设备的正常运行。记录巡检和维护情况,建立设备维护档案,便于对设备的维护情况进行跟踪和管理。
定期全面检修
定期对本项目的机械设备进行全面检修。根据设备的使用情况和运行时间,制定详细的检修计划。检修内容包括更换磨损的零部件、调试设备的性能、检查设备的电气系统等。通过全面检修,确保设备始终处于良好的运行状态,减少设备故障的发生,提高设备的使用寿命。检修完成后,对设备进行测试和验收,确保其符合安全和性能要求。
设备安全操作
操作培训考核
对本项目机械设备的操作人员进行系统的操作培训,包括理论知识和实际操作技能。培训内容涵盖设备的工作原理、操作规程、安全注意事项等。培训结束后,进行严格的考核,考核内容包括理论考试和实际操作考核。只有考核合格的人员方可上岗操作设备。通过操作培训考核,提高操作人员的专业技能和安全意识,确保设备的安全操作。
操作培训考核
现场监督指导
在本项目设备操作过程中,安排专人进行现场监督指导。监督人员密切关注操作人员的操作行为,及时纠正操作人员的违规行为。对于不规范的操作,立即进行制止并进行教育。同时,为操作人员提供技术支持和指导,确保设备操作安全。通过现场监督指导,减少设备操作过程中的安全风险,保障施工的顺利进行。
安全隐患排查方案
日常排查制度
重点部位检查
对本项目学校运动场改造的重点部位,如基础施工、高处作业等,进行重点检查。在基础施工阶段,检查基坑的支护情况、边坡的稳定性等;在高处作业时,检查脚手架的搭建是否牢固、安全防护设施是否齐全。安排专人定期对这些重点部位进行巡查,及时发现和消除潜在的安全隐患。对于发现的隐患,立即采取措施进行整改,确保施工安全。
日常排查制度
排查记录整理
对本项目日常排查情况进行详细记录,包括隐患的位置、类型、处理情况等。建立隐患排查台账,将每次排查的结果及时录入台账中。通过对排查记录的整理和分析,能够清晰地了解安全隐患的分布和发展趋势,便于制定针对性的防范措施。同时,便于对隐患的整改情况进行跟踪和管理,确保每一个隐患都得到妥善处理。
定期专项排查
消防隐患排查
检查项目
检查内容
检查结果
处理方式
消防设施
灭火器是否在有效期内,消火栓是否完好,消防水带是否齐全
定期检查
发现问题及时更换或维修
消防通道
是否畅通,有无障碍物堆放
随时检查
有障碍物立即清理
易燃易爆物品存放
是否分类存放,存放环境是否符合安全要求
定期检查
不符合要求及时整改
检查本项目施工现场的消防设施是否齐全、完好,消防通道是否畅通。对易燃易爆物品的存放和使用进行检查,确保符合安全规定。按照上述表格中的内容进行定期专项排查,一旦发现问题,立即采取相应的处理措施,消除消防隐患。
电气安全排查
对本项目施工现场的电气设备进行全面检查。检查电气设备的安装是否符合规范,电线电缆是否有破损、老化等情况;对配电箱、开关箱等进行检查,查看其内部线路是否整齐、接线是否牢固、漏电保护装置是否正常工作。对于发现的电气安全隐患,及时安排专业人员进行整改,确保电气设备的安全运行。同时,加强对施工人员的电气安全知识培训,提高他们的安全意识。
隐患整改落实
整改措施制定
根据本项目安全隐患的性质和严重程度,制定切实可行的整改措施。对于一般性的隐患,要求立即进行整改;对于较为严重的隐患,制定详细的整改方案,明确整改责任人和整改期限。整改措施要具有针对性和可操作性,确保能够有效消除隐患。同时,对整改措施的执行情况进行跟踪和监督,确保整改工作按计划进行。
整改效果验收
在本项目隐患整改期限结束后,对整改情况进行验收。验收人员按照整改措施的要求,对隐患的整改效果进行全面检查。若整改合格,予以销号;对未达到整改要求的,继续督促整改,直至达到安全标准。通过严格的整改效果验收,确保安全隐患得到彻底消除,保障施工的安全进行。
文明施工与环保措施
文明施工责任划分
现场管理责任
施工区域管理
1)负责施工区域内的材料堆放整齐,确保各类材料分类存放,并设置明显标识。对于不同规格、型号和用途的材料,将其分别堆放于指定区域,如钢材、木材、水泥等应分类码放,同时在每个堆放区域设置标识牌,注明材料名称、规格、数量等信息,方便施工人员查找和使用。
2)保持施工区域的整洁,及时清理施工过程中产生的垃圾和废弃物。安排专人定时对施工区域进行清扫,对于建筑垃圾,如废砖、废混凝土等,及时清运至指定的垃圾处理场;对于生活垃圾,采用专门的垃圾桶进行收集,并定期清理。
材料分类堆放
施工垃圾清运
设备摆放管理
1)合理安排施工设备的停放位置,不得随意占用通道和公共区域。根据施工场地的实际情况,规划专门的设备停放区域,确保设备停放有序,不妨碍施工车辆和人员的通行。同时,在设备停放区域设置明显的标识,引导设备停放。
2)定期对施工设备进行维护和保养,确保设备的正常运行和外观整洁。建立设备维护保养制度,定期对设备进行检查、清洁、润滑、紧固等工作,及时发现和排除设备故障,保证设备的性能和安全性。同时,对设备的外观进行清洁和修复,使其保持良好的外观形象。
设备摆放区域规划
人员行为责任
施工人员规范
1)要求施工人员遵守施工现场的规章制度,不得在施工现场吸烟、随地吐痰等。制定严格的施工现场规章制度,并向施工人员进行宣传和教育,使其充分认识到遵守规章制度的重要性。同时,在施工现场设置明显的禁烟、禁痰标识,对违反规定的人员进行严肃处理。
2)施工人员需统一着装,佩戴安全帽和工作牌,保持良好的精神面貌。为施工人员配备统一的工作服、安全帽和工作牌,要求施工人员在进入施工现场时必须穿戴整齐,并正确佩戴安全帽和工作牌。同时,加强对施工人员的日常管理,督促其保持良好的精神状态和工作作风。
管理人员职责
1)管理人员要加强对施工现场的巡查,及时发现和纠正不文明施工行为。建立管理人员巡查制度,定期对施工现场进行巡查,重点检查施工区域的整洁情况、设备摆放情况、人员行为规范等。对于发现的不文明施工行为,及时进行纠正和处理,并对相关责任人进行教育和处罚。
2)负责对施工人员进行文明施工教育和培训,提高施工人员的文明施工意识。制定文明施工教育和培训计划,定期组织施工人员进行文明施工知识培训,使其了解文明施工的重要性和具体要求。同时,通过案例分析、现场示范等方式,提高施工人员的文明施工技能和意识。
环境保护责任
污染防治责任
1)采取有效措施减少施工过程中的扬尘、噪音和废水污染。在土方作业、拆除作业等易产生扬尘的施工环节,配备洒水车,定期对作业面进行洒水降尘;对高噪音设备采取降噪措施,如安装消声器、减震垫等;设置废水沉淀池,对施工废水进行沉淀处理,达标后排放。
2)定期对施工现场的环境质量进行监测,确保各项污染物排放符合国家和地方标准。委托有资质的环境监测机构定期对施工现场的扬尘、噪音、废水等污染物进行监测,及时掌握环境质量状况。对于监测结果超标的情况,及时采取整改措施,确保污染物排放符合标准。
洒水车降尘
土方作业降尘
污染类型
防治措施
监测频率
扬尘污染
配备洒水车、覆盖防尘网等
每周一次
噪音污染
安装消声器、减震垫等
每两周一次
废水污染
设置沉淀池、达标排放等
每月一次
生态保护责任
1)在施工过程中尽量减少对周边生态环境的破坏,保护野生动物和植物的生存环境。在施工前,对施工区域周边的生态环境进行调查和评估,制定相应的生态保护措施。在施工过程中,避免破坏自然植被和野生动物栖息地,对施工过程中可能影响到的野生动物和植物,采取迁移、保护等措施。
2)对施工过程中产生的废弃物进行分类处理,可回收物进行回收利用,不可回收物进行安全处置。在施工现场设置专门的废弃物分类存放区域,对施工过程中产生的废弃物进行分类收集。对于可回收物,如钢材、木材、塑料等,及时进行回收利用;对于不可回收物,如建筑垃圾、生活垃圾等,运至指定的垃圾处理场进行安全处置。
废弃物分类处理
施工扬尘控制措施
场地扬尘管理
土方作业扬尘控制
1)在土方作业过程中,配备洒水车,定期对作业面进行洒水降尘。根据天气情况和作业进度,合理安排洒水车的作业时间和频率,确保作业面保持湿润。一般情况下,每天至少洒水4次,在干燥、多风的天气条件下,适当增加洒水次数。
2)土方开挖、回填等作业应尽量集中进行,并采取覆盖、分段作业等方式减少扬尘产生。将土方开挖、回填等作业安排在相对集中的时间段内进行,避免长时间、大面积的土方作业。同时,对开挖后的土方及时进行覆盖,如采用防尘网覆盖,减少扬尘产生。在进行土方作业时,采用分段作业的方式,完成一段后及时进行覆盖和清理,减少裸露面积。
防尘网覆盖
场地道路扬尘控制
1)对施工现场的主要道路进行硬化处理,定期进行清扫和洒水降尘。将施工现场的主要道路采用混凝土或沥青进行硬化处理,提高道路的平整度和耐磨性。安排专人定期对道路进行清扫,清除道路上的灰尘和杂物,同时采用洒水车对道路进行洒水降尘,保持道路湿润。
2)在施工现场出入口设置洗车池,对进出车辆进行冲洗,防止车辆带泥上路。在施工现场出入口设置洗车池和冲洗设备,对进出车辆的轮胎和车身进行冲洗,确保车辆干净整洁。同时,安排专人负责车辆冲洗工作,严格按照冲洗流程进行操作,保证冲洗效果。
洗车池洗车
控制措施
具体做法
频率
道路硬化
采用混凝土或沥青硬化
施工前完成
道路清扫
人工清扫
每天至少一次
道路洒水
洒水车洒水
每天至少4次
车辆冲洗
在洗车池冲洗
每辆车进出时
物料堆放管理
易产生扬尘物料管理
1)对水泥、砂石等易产生扬尘的物料应采用密闭式储存罐或仓库进行储存。将水泥、砂石等易产生扬尘的物料储存于密闭式储存罐或仓库中,防止物料在储存过程中产生扬尘。同时,对储存罐和仓库进行定期检查和维护,确保其密封性良好。
2)在装卸、搬运易产生扬尘的物料时,应采取覆盖、洒水等降尘措施。在装卸、搬运水泥、砂石等易产生扬尘的物料时,采用覆盖防尘网、洒水等方式进行降尘。在装卸过程中,尽量减少物料的落差,避免扬尘产生。
其他物料堆放管理
1)对其他物料应分类堆放整齐,并采取覆盖等措施防止扬尘产生。对木材、钢材、塑料等其他物料进行分类堆放,整齐码放于指定区域。同时,对物料堆放区域采用防尘网进行覆盖,减少扬尘产生。
2)定期对物料堆放区域进行清理和清扫,保持整洁。安排专人定期对物料堆放区域进行清理和清扫,清除物料表面的灰尘和杂物,保持物料堆放区域的整洁。同时,对散落的物料及时进行清理和回收,避免浪费和扬尘产生。
物料类型
堆放要求
降尘措施
清理频率
木材
分类堆放整齐
覆盖防尘网
每周一次
钢材
分类堆放整齐
覆盖防尘网
每周一次
塑料
分类堆放整齐
覆盖防尘网
每周一次
施工过程管理
拆除作业扬尘控制
1)在拆除作业前,应制定详细的拆除方案...
梨树县四棵树乡中心校运动场改造项目投标方案.docx
