远安县农村供水提标升级与管网改造工程投标方案
第一章
项目理解及投标能力
8
第一节
项目特点与施工重点难点分析路径
8
第一条
分析新建水厂及改建水厂的关键施工技术难点
8
第二条
针对供水管网敷设的施工条件进行详细解析
14
第三条
智能化水表安装的技术要点与实施方案分析
18
第四条
结合工期要求制定关键节点控制策略
23
第二节
合同条款与技术条款理解措施
28
第一条
明确单价合同模式下的计量与支付管理方案
28
第二条
落实材料设备进场审批流程的具体措施
34
第三条
变更估价与价格调整机制的理解与执行要点
38
第四条
安全文明施工条款的细化实施方案
43
第三节
工作范围与职责界定体系
49
第一条
项目经理部组织架构与岗位职责设置方案
49
第二条
现场关键岗位人员管理措施与考勤制度
53
第三条
各参建方工作界面划分与协调机制
57
第四条
农民工工资支付保障措施与管理制度
63
第四节
投标文件编制水平提升策略
66
第一条
文件编排逻辑与结构优化方案
66
第二条
技术资料完整性保障措施
72
第三条
图文清晰度与排版质量控制要点
75
第四条
文件内容一致性核查机制
80
第二章
施工总体布置
85
第一节
施工布置规划路径
85
第一条
分析工程布置与主体建筑物特点的匹配性
85
第二条
明确施工进度与强度对场地需求的影响
90
第三条
评估社会自然条件对施工布置的约束因素
94
第二节
生产设施设备布置体系
101
第一条
规划水厂建设区域的功能分区
101
第二条
布置管网敷设作业面的设备停放点
104
第三条
设置智能化水表安装调试区
108
第三节
施工工厂设施布置措施
112
第一条
设立钢筋加工场及材料堆放区
112
第二条
规划混凝土拌合站位置及运输路线
115
第三条
布置机电设备组装车间
119
第四节
智慧工地硬件设施建设方案
124
第一条
安装人脸识别考勤系统
124
第二条
配置视频监控设备网络
128
第三条
建立工地信息化管理平台
133
第五节
场内外交通及运输规划
138
第一条
组织场内施工便道网络
138
第二条
协调场外材料运输通道
141
第三条
确保管道运输车辆通行条件
145
第六节
场地平整及基础配套策略
151
第一条
实施场地平整工程
151
第二条
布置临时排水系统
154
第三条
配置施工用电线路
158
第七节
料场及渣场规划体系
163
第一条
选定土石方堆场位置
163
第二条
规划建筑材料存放区
166
第三条
设置建筑垃圾处理点
171
第八节
永久及临时用地规划
175
第一条
合理划分永久性建设用地
175
第二条
规划临时设施用地范围
178
第三条
制定土地复垦计划
183
第三章
施工方案与技术措施
187
第一节
各专业工程施工次序与方法规划路径
187
第一条
新建水厂与改建水厂的施工次序安排及优先级控制措施
187
第二条
供水管网敷设与智能化水表安装的工序衔接方案
194
第三条
建筑工程、机电设备及安装工程等专业的施工流程优化策略
198
第四条
土方开挖、基础处理、主体结构施工等关键工序的技术标准把控要点
203
第二节
施工导流与度汛管理措施体系
208
第一条
水厂施工区域临时导流设施布置方案
208
第二条
雨季施工防洪度汛应急预案制定与实施要点
213
第三条
管网施工过程中的排水系统构建措施
218
第三节
水土保持与环境保护管控体系
221
第一条
施工现场扬尘控制具体实施方案
221
第二条
废水废油收集处理系统的建设标准
225
第三条
噪声污染防治技术措施应用要点
231
第四条
施工渣土分类处置与资源化利用计划
236
第四节
主体工程施工技术措施
239
第一条
新建水厂主体结构施工工艺控制要点
239
第二条
改建水厂不停产改造技术保障措施
245
第三条
供水管网敷设过程中的质量控制方法
250
第四条
智能化水表安装调试技术方案
256
第五节
施工重点难点解决方案
261
第一条
复杂地质条件下管网施工的技术对策
261
第二条
冬雨季施工质量保证措施
267
第三条
既有水厂改造期间供水安全保障方案
271
第四章
质量体系与措施
276
第一节
质量管理资源配置与制度建设路径
276
第一条
建立完善的质量管理部门架构与人员配置方案
276
第二条
制定工程质量管理制度汇编与实施细则
279
第三条
明确各岗位质量管理职责与考核标准
284
第二节
施工过程质量控制措施体系
289
第一条
原材料进场检验与质量控制实施方案
289
第二条
中间产品质量检测流程与控制要点
296
第三条
金属结构设备安装质量检验计划
303
第四条
各专业工程施工质量控制关键节点设置
308
第五条
质量问题预防与整改措施
314
第三节
工程质量评定与验收保障策略
319
第一条
单元工程质量评定标准与实施流程
319
第二条
各阶段验收工作计划与准备措施
323
第三条
验收资料整理与归档管理方案
328
第四条
验收问题整改闭环管理机制
333
第五章
安全生产管理体系与措施
338
第一节
安全生产管理资源配置与制度建设路径
338
第一条
安全生产管理人员配置方案与岗位职责划分
338
第二条
安全生产专项资金使用计划与监管措施
344
第三条
安全生产管理制度体系建立与实施要点
348
第四条
安全生产应急预案编制与演练实施方案
354
第二节
安全风险分级管控体系建设策略
359
第一条
施工现场危险源辨识方法与评估流程
359
第二条
风险等级评定标准与分级管控机制
364
第三条
重大危险源专项管控方案与预警措施
370
第四条
风险动态管控系统建设与运行维护
374
第五条
安全风险管控效果评估与持续改进措施
378
第六章
环境保护措施
382
第一节
生产生活废水和污水处理措施
382
第一条
制定废水分类收集与处理方案,明确施工区、生活区排水管网布置及沉淀池、隔油池设置位置
382
第二条
配置移动式污水处理设备,确保施工废水经处理达标后排放,并建立水质监测机制
385
第三条
计算污水处理设施运行成本及药剂投放量,制定运维管理规程
389
第二节
扬尘污染防控措施
393
第一条
设置自动喷淋降尘系统,规划施工道路及堆场周边喷淋管网布置方案
393
第二条
配备雾炮机、洒水车等降尘设备,制定定期洒水作业计划
398
第三条
评估防尘网覆盖面积需求,计算材料用量及人工投入
402
第三节
噪音污染防治措施
407
第一条
规划高噪声设备隔音屏障布置方案,确定声屏障结构形式及安装位置
407
第二条
制定施工时间管控措施,避开夜间及午休时段进行高噪声作业
411
第三条
配置噪音监测仪器,建立施工场界噪音监测制度
415
第四节
生产生活垃圾处置措施
420
第一条
设置垃圾分类收集点,配置封闭式垃圾箱,规划清运路线
420
第二条
确定建筑垃圾就地利用方案,计算可回收利用比例
424
第三条
制定生活垃圾清运计划,核算清运频次及运输成本
428
第七章
工程进度计划与措施
433
第一节
进度计划科学合理
433
第一条
编制总体进度计划,明确关键节点与工期目标
433
第二条
绘制进度计划网络图,标注关键线路及逻辑关系
437
第三条
分解各工作历时安排,确保符合300日历天工期要求
444
第四条
提供详细计算说明,验证进度计划的可行性
450
第二节
进度滞后因素分析
457
第一条
识别可能影响工期的关键风险因素
457
第二条
分析自然条件对施工进度的影响
461
第三条
评估资源供应对工程进展的潜在制约
465
第四条
考虑设计变更可能带来的工期延误
470
第三节
进度保证措施
474
第一条
制定工期预警机制及动态调整方案
474
第二条
建立进度纠偏措施及应急预案
478
第三条
实施进度监控与定期评估制度
482
第四条
落实进度考核与奖惩措施
486
第四节
工程实施任务分解
489
第一条
建筑工程施工进度安排
489
第二条
机电设备及安装工程施工次序规划
495
第三条
金属结构设备及安装工程工期分配
500
第四条
输水管线设备及安装工程施工时序
505
第五条
施工临时工程实施计划
509
第八章
资源配备计划
514
第一节
资金使用与劳动力安排计划
514
第一条
资金使用计划编制依据与分配原则
514
第二条
劳动力需求分析与阶段性配置方案
518
第三条
资金使用与劳动力投入的动态调整机制
524
第四条
资金使用效率评估与优化措施
527
第五条
劳动力安排的风险预控与应急预案
532
第二节
施工人员劳动技能培训体系
535
第一条
培训需求分析与目标设定
535
第二条
分层次分专业培训计划制定
539
第三条
培训实施方式与考核标准
541
第四条
特殊工种持证上岗管理措施
547
第五条
培训效果评估与持续改进机制
550
第三节
主要材料用量计划
554
第一条
材料需求分析与进场计划
554
第二条
材料采购质量控制措施
558
第三条
材料存储与保管方案
563
第四条
材料使用过程中的节约措施
569
第五条
材料损耗率控制与核算方法
573
第四节
主要施工机械设备配置计划
578
第一条
机械设备选型与配套方案
578
第二条
设备进场时间与调配计划
583
第三条
设备使用效率提升措施
587
第四条
设备维护保养制度
590
第五条
设备安全管理措施
596
第五节
工程量清单主体任务分解
601
第九章
工程品质提升
608
第一节
工程品质提升路径
608
第一条
生态自然与环境优美融合策略
608
第二条
人文彰显与水旅融合实施措施
613
第二节
安全稳定与智慧管控体系建设
617
第一条
智慧化安全管理体系构建方案
617
第二条
智能化管控平台建设与运维措施
623
项目理解及投标能力
项目特点与施工重点难点分析路径
分析新建水厂及改建水厂的关键施工技术难点

新建水厂及改建水厂作为本项目的核心组成部分,其建设质量直接关系到区域供水系统的稳定性与长期运行效率。面对新建与改扩建并存的复杂局面,施工过程中不仅需要兼顾结构安全、功能完善和技术先进性,还需在有限工期内协调多方资源,确保各类设施同步推进、有序衔接。针对此类工程的技术特性,必须从地基处理、构筑物施工、设备安装调试以及既有设施改造中的保护措施等多个维度进行系统梳理,识别出关键难点,并制定切实可行的技术应对路径。
(1) 新建水厂的地基处理与抗浮设计面临地质条件不确定性的挑战
项目选址区域多位于河滩边缘或低洼地带,地下水位较高,土层以粉质黏土和砂砾为主,局部存在软弱夹层,承载力偏低。若未采取有效降水与加固措施,极易引发基础不均匀沉降,影响沉淀池、滤池等大型薄壁混凝土结构的防水性能与整体稳定性。尤其在雨季施工期间,外围来水渗透压力增大,抗浮问题尤为突出。为此,在施工准备阶段即需开展补充地质勘探,结合原勘察报告细化分区地基处理方案。对于承载力不足区域,采用水泥搅拌桩复合地基进行加固,桩径500毫米,间距1.2米,呈梅花形布置,深度穿透软弱层进入持力层不少于1米。同时,在基坑开挖后设置环形轻型井点降水系统,布设间距8米,持续监测地下水位变化,确保作业面干燥。针对抗浮需求,除在底板下增设配重外,还预埋PVC泄压管与集水井联通,形成动态排水机制。所有技术参数均通过有限元模拟验证,确保在最不利荷载组合下结构稳定系数不低于1.35。

此外,在混凝土浇筑过程中,由于池体体积大、墙体薄、配筋密集,容易出现冷缝、蜂窝麻面等问题。为保障密实度与抗渗等级达到P8要求,采用分层浇筑法,每层厚度控制在50厘米以内,间隔时间不超过初凝时间。模板体系选用定型钢模配合对拉螺杆加焊止水环,拆模后及时切除外露端头并用聚合物水泥砂浆封堵。养护阶段采用自动喷淋系统连续保湿不少于14天,关键部位覆盖土工布保温防裂。整个施工过程实行全过程影像记录,关键工序留存可追溯资料。
(2) 改建水厂中既有构筑物的结构加固与功能升级存在交叉干扰风险
原有五座水厂已运行多年,部分建筑物出现墙体开裂、钢筋锈蚀、防水层失效等情况,且原始图纸缺失严重,现场实际情况与设计图纸偏差较大。在此背景下实施改造,首要任务是完成现状评估与结构安全性鉴定。进场初期即组织专业检测单位对主要构筑物进行回弹法强度测试、钢筋扫描仪探测及碳化深度测量,建立单体健康档案。根据检测结果分类施策:对承载能力满足现行规范的结构,仅做表面修复与防腐处理;对存在明显劣化的,则采用外包钢+碳纤维布复合加固方式提升抗震性能与耐久性。例如在某滤池侧墙加固中,先清除松散混凝土至坚实基层,涂刷界面剂后焊接L75×6角钢立柱,间距600毫米,横向用扁钢连接成骨架,再粘贴双层300克/平方米碳纤维布,搭接长度不小于200毫米,最后喷涂防腐防火涂料。
更复杂的挑战在于新旧系统对接时的功能匹配问题。原有工艺流程多为常规絮凝—沉淀—过滤模式,而本次改造需接入自动化控制系统并与智慧水务平台联网,涉及大量管线重排、电气柜更换和传感器加装。为避免停水时间过长影响居民用水,采取“分段隔离、逐区切换”的施工策略。首先将厂区划分为三个独立作业区,利用原有阀门井设置临时旁通管路,保证其余区域正常供水。每个区改造前编制专项过渡方案,明确关闭顺序、排水路径和应急补水点位。施工过程中同步更新BIM模型,实时比对管线空间位置,防止碰撞。设备安装完成后进行单机试车与联动调试,确认信号传输稳定、控制逻辑正确后再投入运行。所有新增仪表均预留MODBUS通讯接口,便于后期数据集成。
(3) 水处理核心工艺设备的安装精度要求高,调试周期长
无论是新建还是改建水厂,核心工艺单元如高效澄清池、V型滤池、臭氧发生器、紫外线消毒装置等均对安装水平度、管道同心度和平行度有严格要求。以臭氧系统为例,其制氧机组基础必须保持水平误差小于1毫米/米,连接管道不得强行对口,否则会引起振动加剧、密封失效甚至爆炸风险。因此在设备就位前,需使用精密水准仪和激光校准仪对预埋钢板进行复测调整,垫铁组配置遵循“厚在外、薄在内”原则,每组不超过三块,总厚度控制在60毫米以内。设备找正后采用二次灌浆固定,灌浆材料选用无收缩高强度灌浆料,养护48小时后方可连接管道。

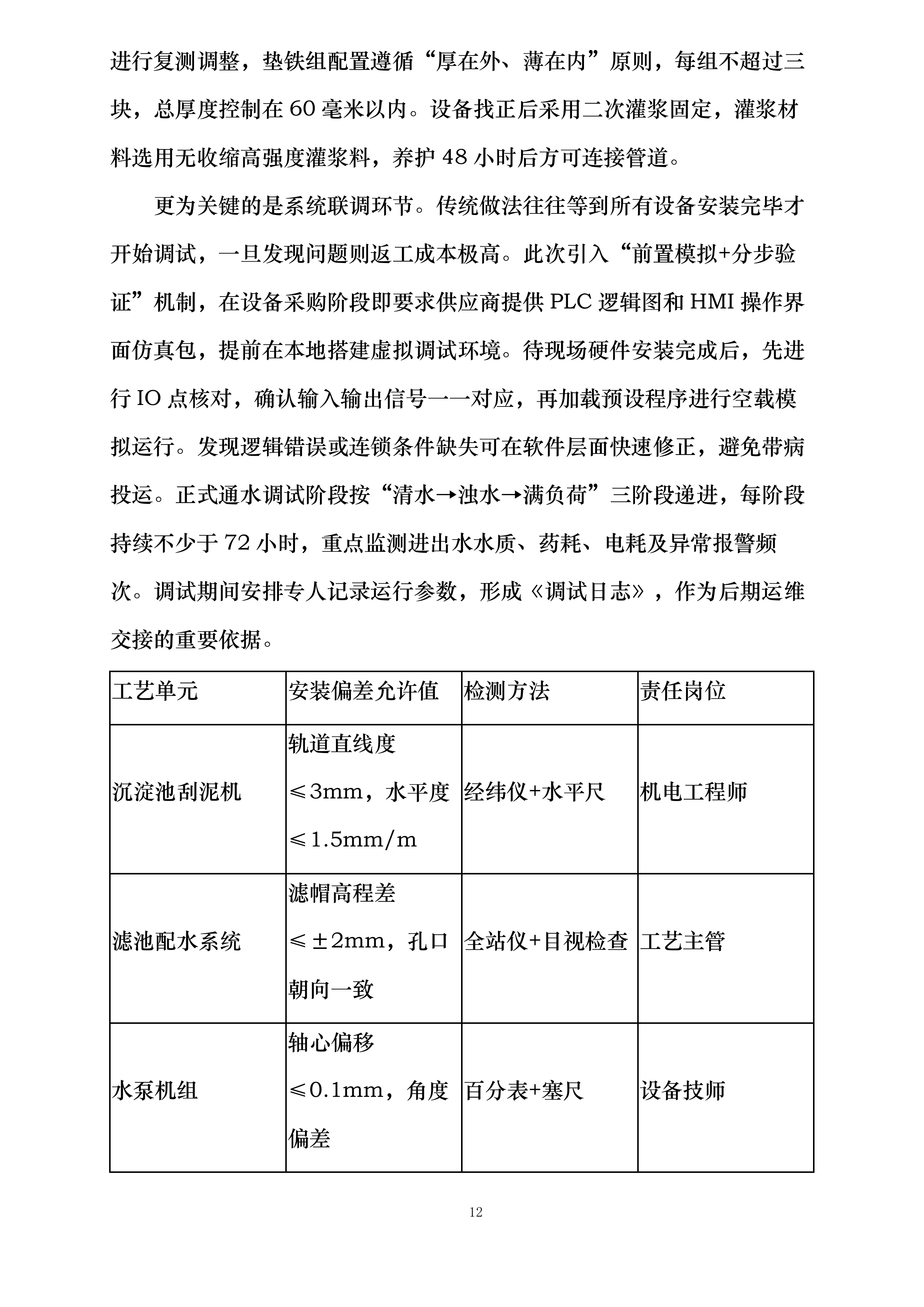

更为关键的是系统联调环节。传统做法往往等到所有设备安装完毕才开始调试,一旦发现问题则返工成本极高。此次引入“前置模拟+分步验证”机制,在设备采购阶段即要求供应商提供PLC逻辑图和HMI操作界面仿真包,提前在本地搭建虚拟调试环境。待现场硬件安装完成后,先进行IO点核对,确认输入输出信号一一对应,再加载预设程序进行空载模拟运行。发现逻辑错误或连锁条件缺失可在软件层面快速修正,避免带病投运。正式通水调试阶段按“清水→浊水→满负荷”三阶段递进,每阶段持续不少于72小时,重点监测进出水水质、药耗、电耗及异常报警频次。调试期间安排专人记录运行参数,形成《调试日志》,作为后期运维交接的重要依据。
工艺单元
安装偏差允许值
检测方法
责任岗位
沉淀池刮泥机
轨道直线度≤3mm,水平度≤1.5mm/m
经纬仪+水平尺
机电工程师
滤池配水系统
滤帽高程差≤±2mm,孔口朝向一致
全站仪+目视检查

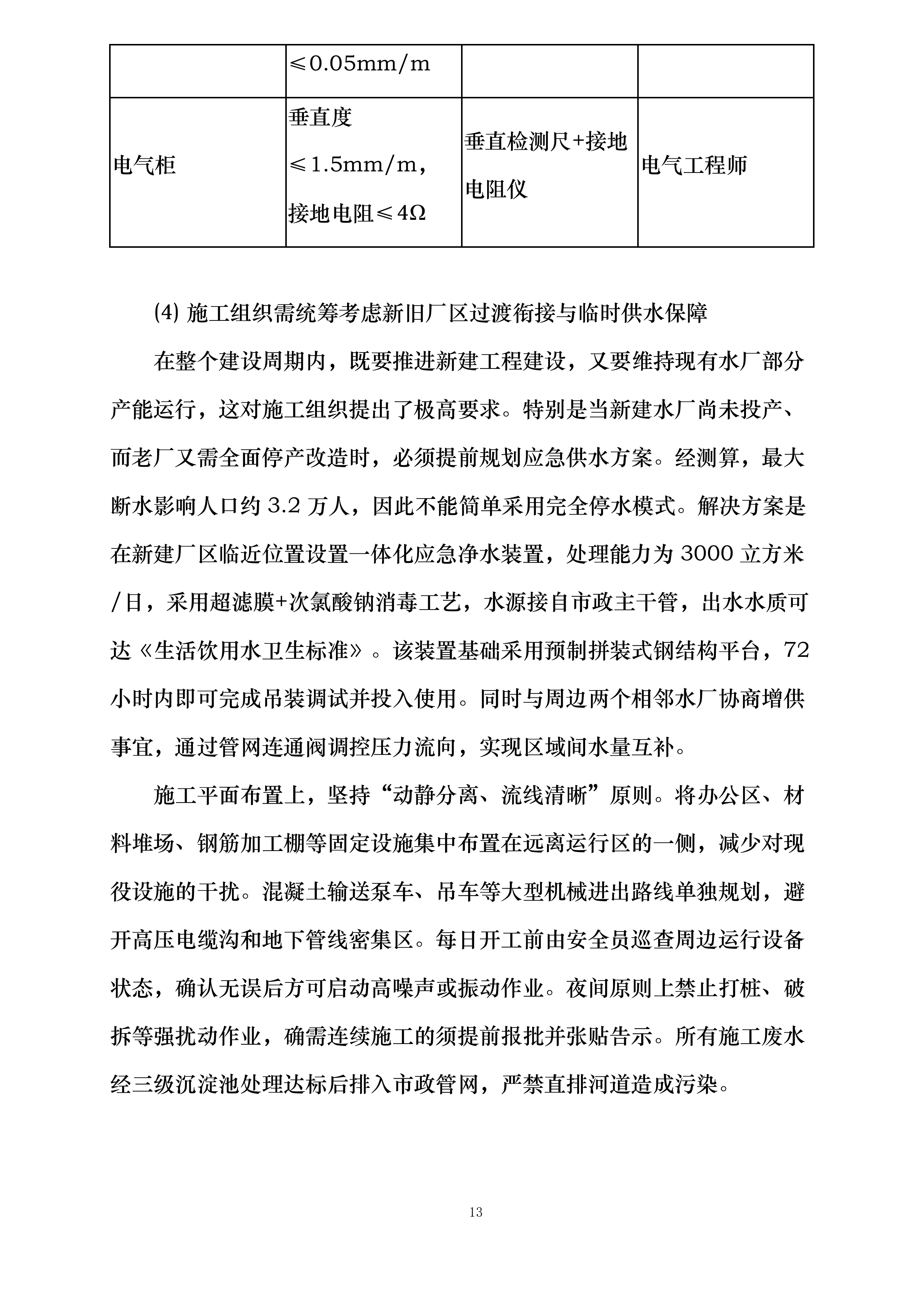

工艺主管
水泵机组
轴心偏移≤0.1mm,角度偏差≤0.05mm/m
百分表+塞尺
设备技师
电气柜
垂直度≤1.5mm/m,接地电阻≤4Ω
垂直检测尺+接地电阻仪
电气工程师
(4) 施工组织需统筹考虑新旧厂区过渡衔接与临时供水保障
在整个建设周期内,既要推进新建工程建设,又要维持现有水厂部分产能运行,这对施工组织提出了极高要求。特别是当新建水厂尚未投产、而老厂又需全面停产改造时,必须提前规划应急供水方案。经测算,最大断水影响人口约3.2万人,因此不能简单采用完全停水模式。解决方案是在新建厂区临近位置设置一体化应急净水装置,处理能力为3000立方米/日,采用超滤膜+次氯酸钠消毒工艺,水源接自市政主干管,出水水质可达《生活饮用水卫生标准》。该装置基础采用预制拼装式钢结构平台,72小时内即可完成吊装调试并投入使用。同时与周边两个相邻水厂协商增供事宜,通过管网连通阀调控压力流向,实现区域间水量互补。
施工平面布置上,坚持“动静分离、流线清晰”原则。将办公区、材料堆场、钢筋加工棚等固定设施集中布置在远离运行区的一侧,减少对现役设施的干扰。混凝土输送泵车、吊车等大型机械进出路线单独规划,避开高压电缆沟和地下管线密集区。每日开工前由安全员巡查周边运行设备状态,确认无误后方可启动高噪声或振动作业。夜间原则上禁止打桩、破拆等强扰动作业,确需连续施工的须提前报批并张贴告示。所有施工废水经三级沉淀池处理达标后排入市政管网,严禁直排河道造成污染。

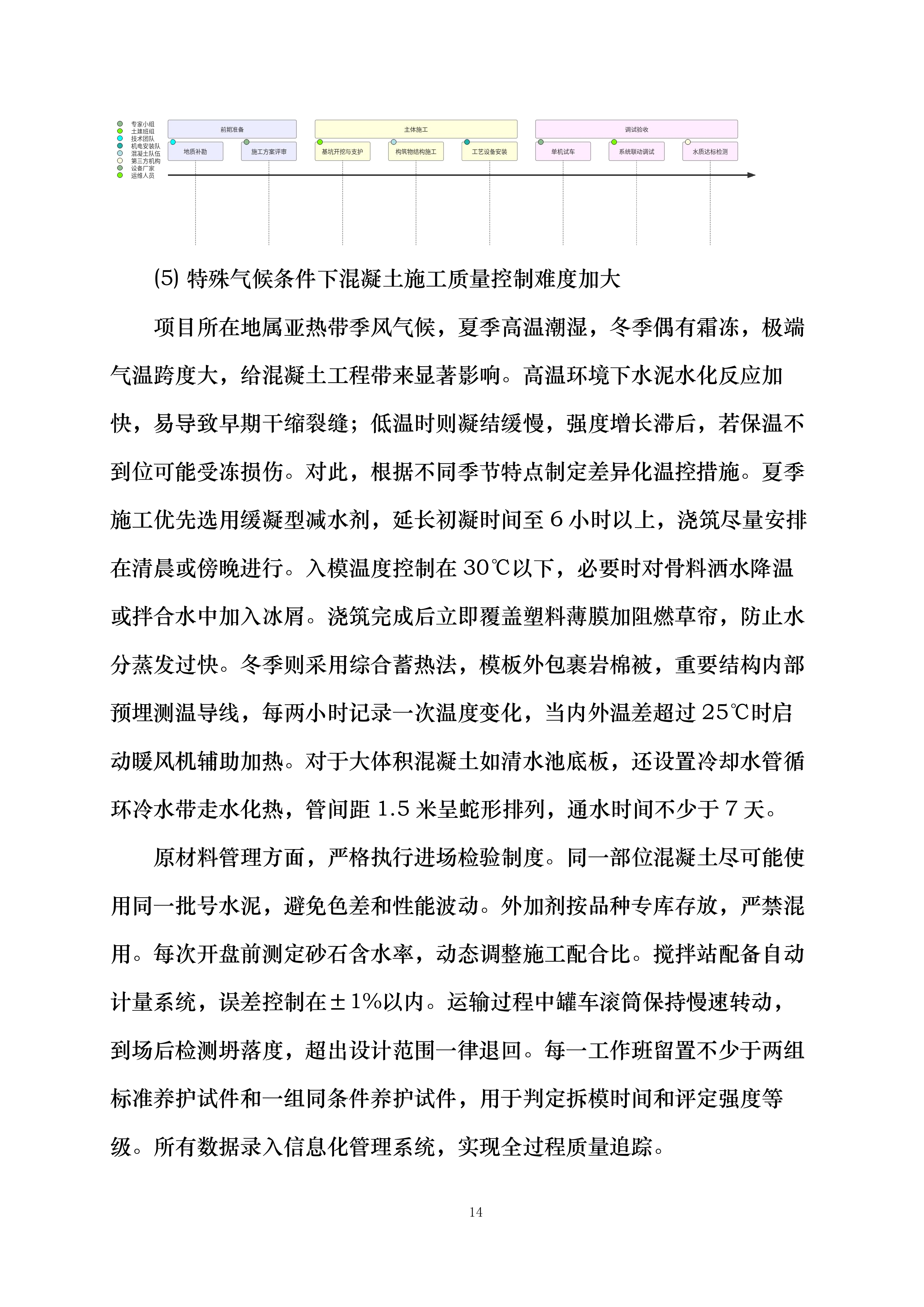

(5) 特殊气候条件下混凝土施工质量控制难度加大
项目所在地属亚热带季风气候,夏季高温潮湿,冬季偶有霜冻,极端气温跨度大,给混凝土工程带来显著影响。高温环境下水泥水化反应加快,易导致早期干缩裂缝;低温时则凝结缓慢,强度增长滞后,若保温不到位可能受冻损伤。对此,根据不同季节特点制定差异化温控措施。夏季施工优先选用缓凝型减水剂,延长初凝时间至6小时以上,浇筑尽量安排在清晨或傍晚进行。入模温度控制在30℃以下,必要时对骨料洒水降温或拌合水中加入冰屑。浇筑完成后立即覆盖塑料薄膜加阻燃草帘,防止水分蒸发过快。冬季则采用综合蓄热法,模板外包裹岩棉被,重要结构内部预埋测温导线,每两小时记录一次温度变化,当内外温差超过25℃时启动暖风机辅助加热。对于大体积混凝土如清水池底板,还设置冷却水管循环冷水带走水化热,管间距1.5米呈蛇形排列,通水时间不少于7天。
原材料管理方面,严格执行进场检验制度。同一部位混凝土尽可能使用同一批号水泥,避免色差和性能波动。外加剂按品种专库存放,严禁混用。每次开盘前测定砂石含水率,动态调整施工配合比。搅拌站配备自动计量系统,误差控制在±1%以内。运输过程中罐车滚筒保持慢速转动,到场后检测坍落度,超出设计范围一律退回。每一工作班留置不少于两组标准养护试件和一组同条件养护试件,用于判定拆模时间和评定强度等级。所有数据录入信息化管理系统,实现全过程质量追踪。
针对供水管网敷设的施工条件进行详细解析

(1) 地形地貌与地质条件对管道敷设路径选择的影响分析
本项目涉及供水管网敷设总长度达1042.443公里,覆盖区域广泛,地形复杂多样,包含平原、丘陵、山地及部分河谷地带。在实际施工过程中,不同地貌类型对开挖方式、支护结构设计以及运输组织提出了差异化要求。例如,在平原区段,地势平坦、土层稳定,适合采用机械开挖与连续敷设作业,施工效率较高;而在丘陵或山地区域,坡度较大、岩石层分布较广,需结合爆破控制技术或采用定向钻进工艺,避免大面积削坡引发滑坡或水土流失风险。此外,部分管线路由穿越农田、林地或生态敏感区,必须提前开展环境影响评估,并制定生态保护方案,确保施工不对原有植被和土壤结构造成不可逆破坏。针对此类复杂地质条件,需依托地质勘察报告,建立三维地质模型,辅助优化管线走向,避开断裂带、软弱夹层等不良地质体。同时,在沟槽开挖阶段,根据不同土质类别(如砂性土、黏性土、碎石土)设定合理的边坡比和支护形式,防止塌方事故。对于地下水位较高的区域,还需配套设置降水井或明排系统,保障基槽干燥作业条件。施工前应组织专项技术交底,明确各类地形下的作业标准与安全控制要点,确保各施工班组能够因地制宜采取适宜工法。
(2) 管材选型与接口连接技术对施工质量的关键作用
本次供水管网工程所用管材主要包括球墨铸铁管、PE管及预应力混凝土管,不同类型管材适用于不同压力等级、埋深条件和外部荷载环境。其中,球墨铸铁管因其高强度、耐腐蚀性和良好的抗震性能,主要用于主干管及穿越道路、河流等重要节点;PE管则因重量轻、柔韧性好、接头少,适用于农村支线及地形起伏较大的区域;预应力混凝土管多用于大口径输水干管,但其安装精度要求高,吊装难度大,需配备专用起重设备。在接口处理方面,球墨铸铁管普遍采用T型滑入式橡胶圈密封,施工时必须保证承口清洁、插口润滑充分,并使用千斤顶均匀推进,防止错口或密封失效;PE管主要通过热熔对接或电熔连接实现一体化密封,焊接参数(温度、压力、冷却时间)须严格按规范设定,并留存影像资料备查;混凝土管则依赖砂浆抹带或钢丝网水泥包裹接头,施工周期较长且易受天气影响。为确保接口质量,现场设立标准化作业工位,配置专用检测工具,如插入深度标尺、焊缝检测卡具等,并实行“一接口一记录”制度。同时,建立管材进场验收台账,核验出厂合格证、第三方检测报告及物理性能指标,杜绝不合格产品进入施工现场。对于长距离输水管线,还应考虑温度变形补偿措施,合理设置伸缩节或柔性接头,降低热胀冷缩引起的应力集中风险。
管材类型
适用场景
连接方式
关键控制点
球墨铸铁管
主干管、穿路穿河段
T型橡胶圈密封
插口推进到位、密封圈无扭曲
PE管
支管、地形起伏区
热熔/电熔连接
焊接参数合规、冷却充分
预应力混凝土管
大口径原水输送
砂浆抹带+钢丝网
接口养护到位、无裂缝渗漏
(3) 交通组织与地下障碍物协调带来的施工干扰应对
管网线路穿越多个乡镇街道,不可避免地与现有市政道路、电力管线、通信光缆、燃气管道等基础设施发生交叉或并行。特别是在城镇建成区,道路狭窄、车流量大,若采用全幅封闭施工将严重影响居民出行和商业活动。为此,需制定分阶段、半幅通行的交通疏导方案,设置醒目的警示标志、临时护栏和夜间照明设施,并安排专人值守指挥交通。对于涉及主干道或重要路口的施工段,应提前向交警部门报备,申请占道许可,并选择夜间或低峰时段进行关键工序作业,最大限度减少社会影响。与此同时,地下隐蔽工程的探查尤为关键。尽管已有初步管线探测资料,但仍存在老旧管线未登记、走向偏差等问题。因此,在开挖前必须采用地质雷达、电磁感应仪等非破坏性手段进行全面扫描,绘制地下管线三维分布图,并与产权单位逐一核实确认。一旦发现未知障碍物,立即暂停施工,召开多方协调会,研究迁改或保护方案。对于无法避让的既有管线,采取悬吊保护、套管隔离或加强支护等方式予以防护。此外,施工过程中还需注意与沿线农户、企事业单位的沟通协调,妥善处理占地补偿、青苗赔偿等问题,避免因民事纠纷导致工期延误。建立日巡查机制,及时发现并化解潜在矛盾,维护良好施工氛围。
(4) 季节性气候与水文条件对施工节奏的制约因素
项目计划工期为300日历天,施工周期跨越春、夏、秋三季,期间可能遭遇梅雨、台风、高温等极端天气,对户外管网施工构成显著挑战。特别是汛期强降雨频繁,极易造成沟槽积水、边坡失稳甚至管道漂浮现象。对此,需根据气象预报动态调整施工计划,优先安排排水条件好、不易积水的高亢地段施工,低洼区域则待雨季过后集中突击。施工现场配备足够的抽水泵、防雨布和应急沙袋,形成快速响应机制。当连续降雨导致土壤含水量过高时,果断暂停开挖作业,待自然晾晒或采取人工降水措施后再复工。夏季高温期间,混凝土管基础浇筑、砂浆抹带等湿作业应避开中午时段,安排在清晨或傍晚进行,并加强养护保湿,防止早期干裂。同时,关注作业人员防暑降温,配备清凉饮品、遮阳棚和轮班制度,保障人身安全。冬季虽不在主要施工期内,但若遇低温霜冻,PE管材脆性增加,不宜进行搬运和焊接操作,需采取保温存放和加热施工环境等措施。整体上,建立“以天气定工序”的弹性调度机制,结合月度气象趋势分析,科学编排月度、周度施工计划,预留合理缓冲时间,提升抗风险能力。
(5) 多专业协同与工序衔接中的组织管理难点
供水管网敷设并非单一作业流程,而是涉及测量放线、沟槽开挖、垫层铺设、管道安装、接口处理、回填夯实、试压冲洗等多个环节,且各...
