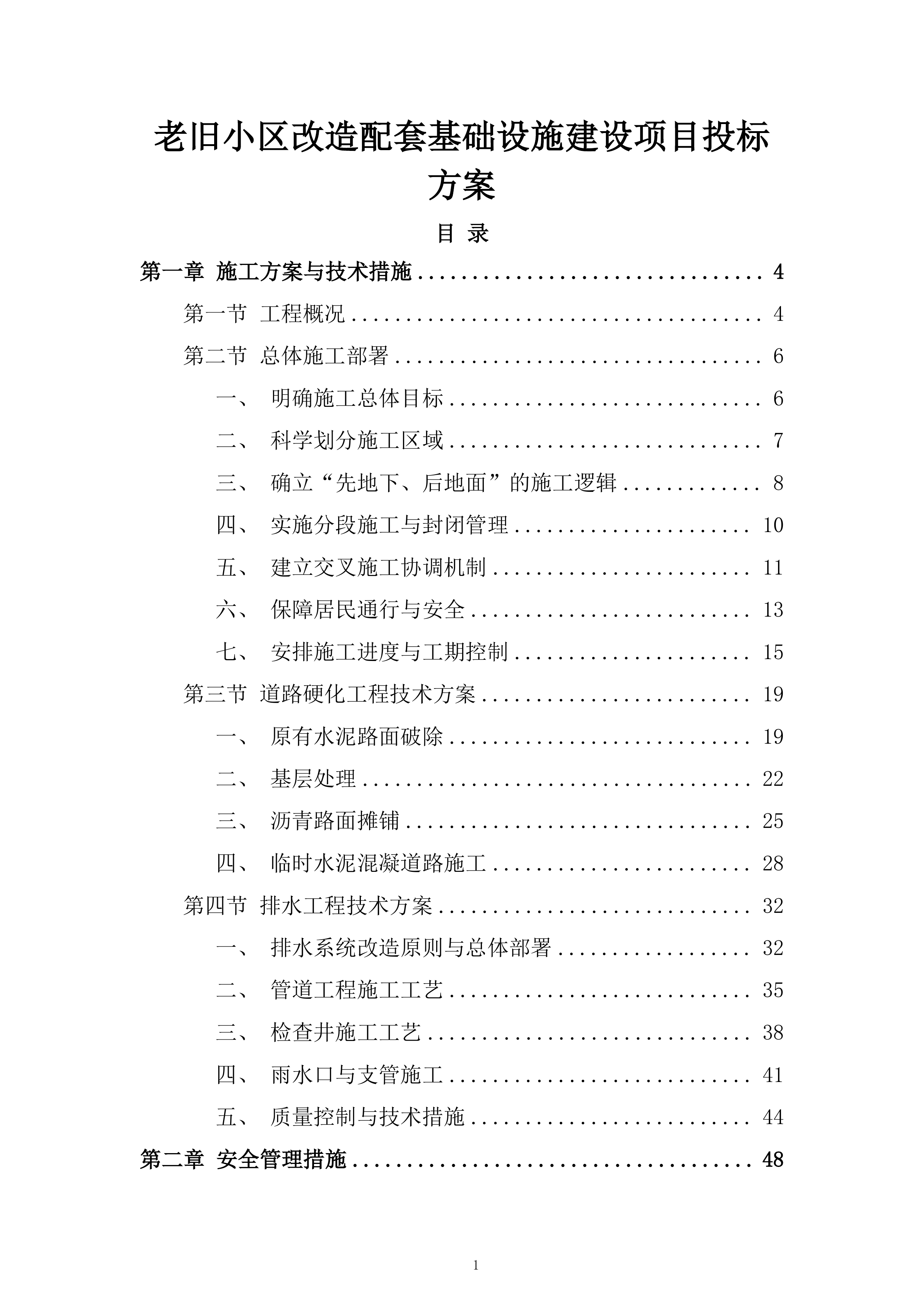

老旧小区改造配套基础设施建设项目
投标方案
目
录
第一章
施工方案与技术措施
4
第一节
工程
概况
4
第二节
总体施工部署
6
一、
明确施工总体目标
6
二、
科学划分施工区域
7
三、
确立“先地下、后地面”的施工逻辑
8
四、
实施分段施工与封闭管理
10
五、
建立交叉施工协调机制
11
六、
保障居民通行与安全
13
七、
安排施工进度与工期控制
15
第三节
道路硬化工程技术方案
19
一、
原有水泥路面破除
19
二、
基层处理
22
三、
沥青路面摊铺
25
四、
临时水泥混凝道路施工
28
第四节
排水工程技术方案
32
一、
排水系统改造原则与总体部署
32
二、
管道工程施工工艺
35
三、
检查井施工工艺
38
四、
雨水口与支管施工
41
五、
质量控制与技术措施
44
第二章
安全管理措施
48

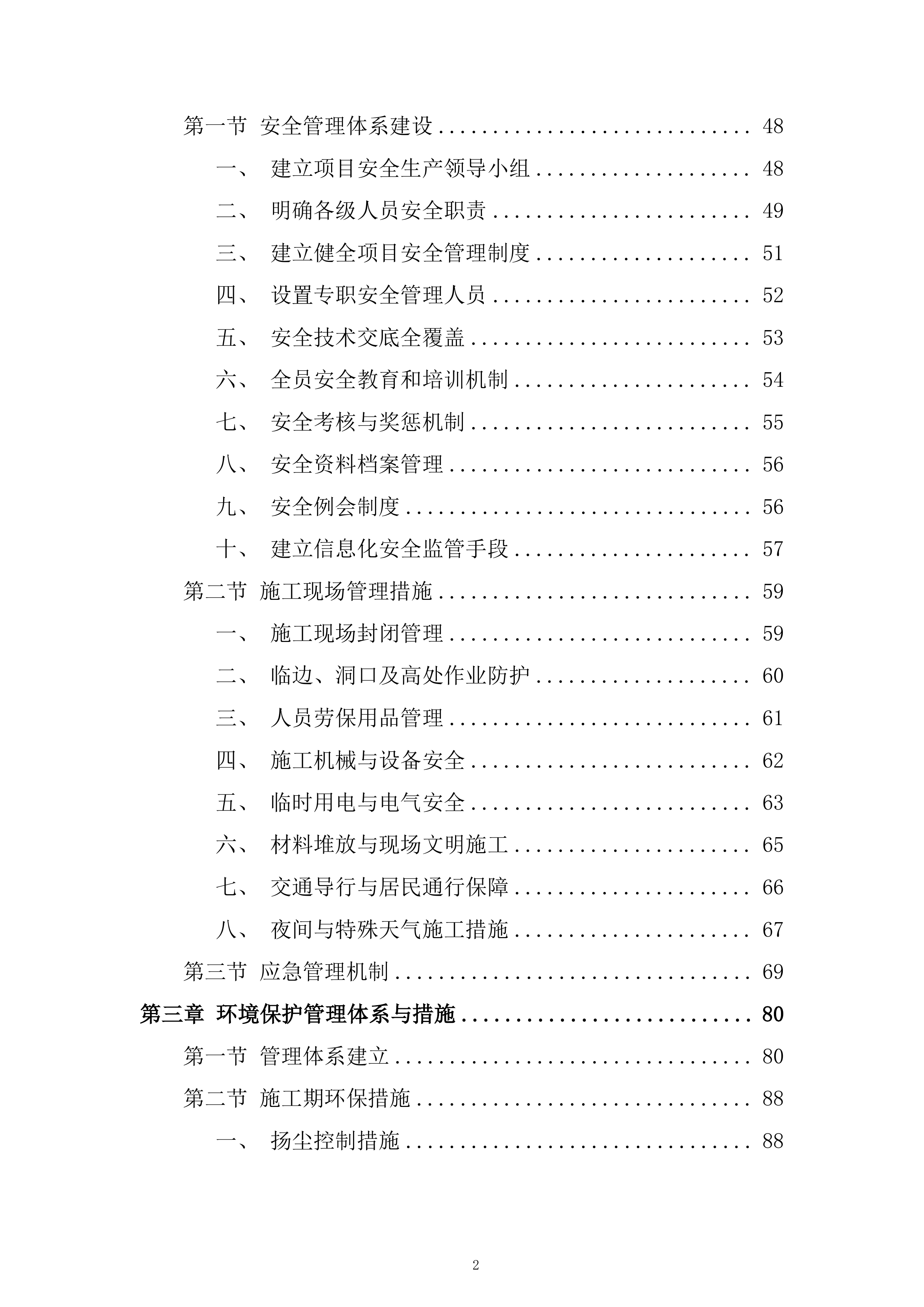

第一节
安全管理体系建设
48
一、
建立项目安全生产领导小组
48
二、
明确各级人员安全职责
49
三、
建立健全项目安全管理制度
51
四、
设置专职安全管理人员
52
五、
安全技术交底全覆盖
53
六、
全员安全教育和培训机制
54
七、
安全考核与奖惩机制
55
八、
安全资料档案管理
56
九、
安全例会制度
56
十、
建立信息化安全监管手段
57
第二节
施工现场管理措施
59
一、
施工现场封闭管理
59
二、
临边、洞口及高处作业防护
60
三、
人员劳保用品管理
61
四、
施工机械与设备安全
62
五、
临时用电与电气安全
63
六、
材料堆放与现场文明施工
65
七、
交通导行与居民通行保障
66
八、
夜间与特殊天气施工措施
67
第三节
应急管理机制
69
第三章
环境保护管理体系与措施
80
第一节
管理体系建立
80
第二节
施工期环保措施
88
一、
扬尘控制措施
88
二、
噪声控制措施

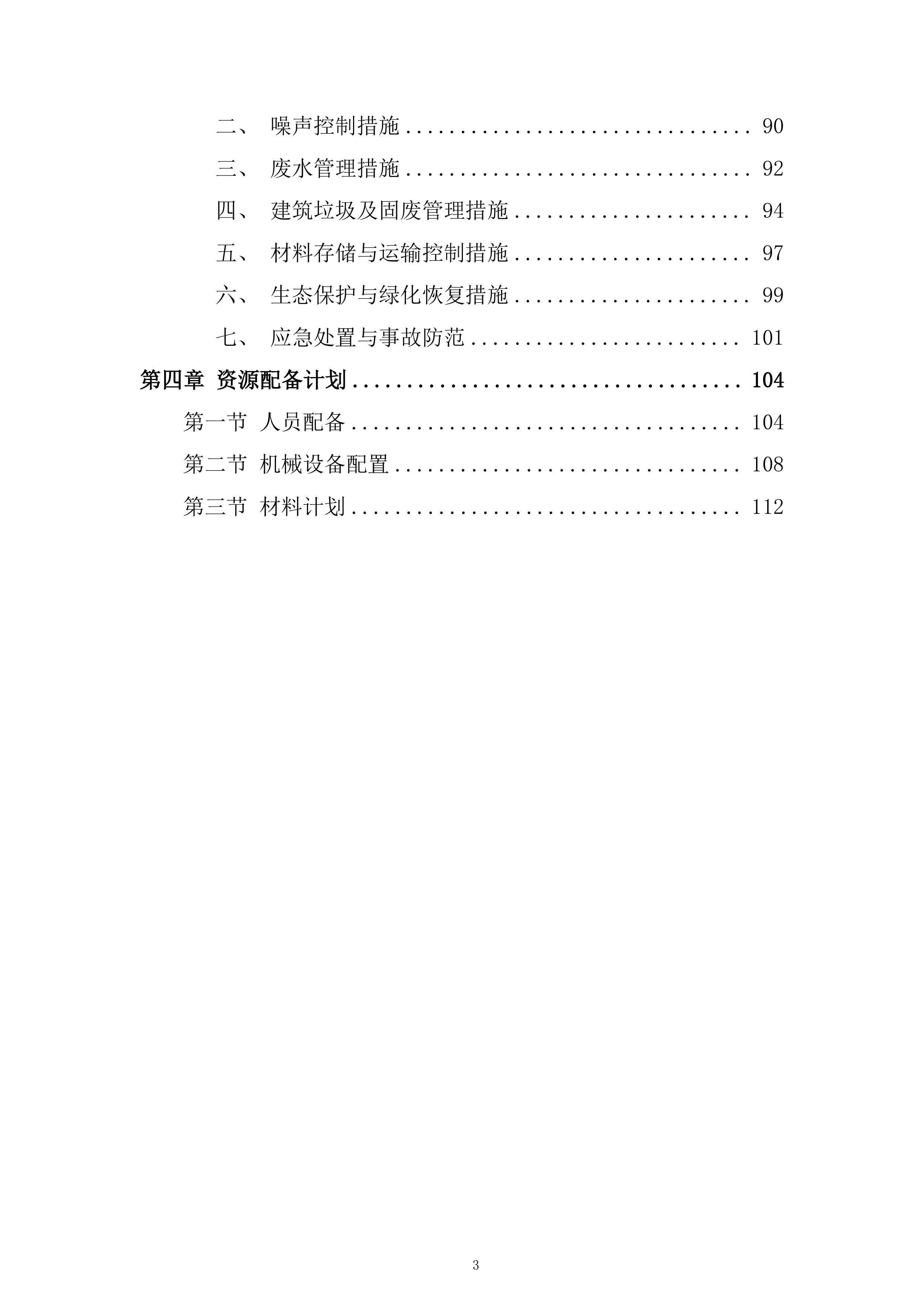

90
三、
废水管理措施
92
四、
建筑垃圾及固废管理措施
94
五、
材料存储与运输控制措施
97
六、
生态保护与绿化恢复措施
99
七、
应急处置与事故防范
101
第四章
资源配备计划
104
第一节
人员配备
104
第二节
机械设备配置
108
第三节
材料计划
112
施工方案与技术措施
工程
概况

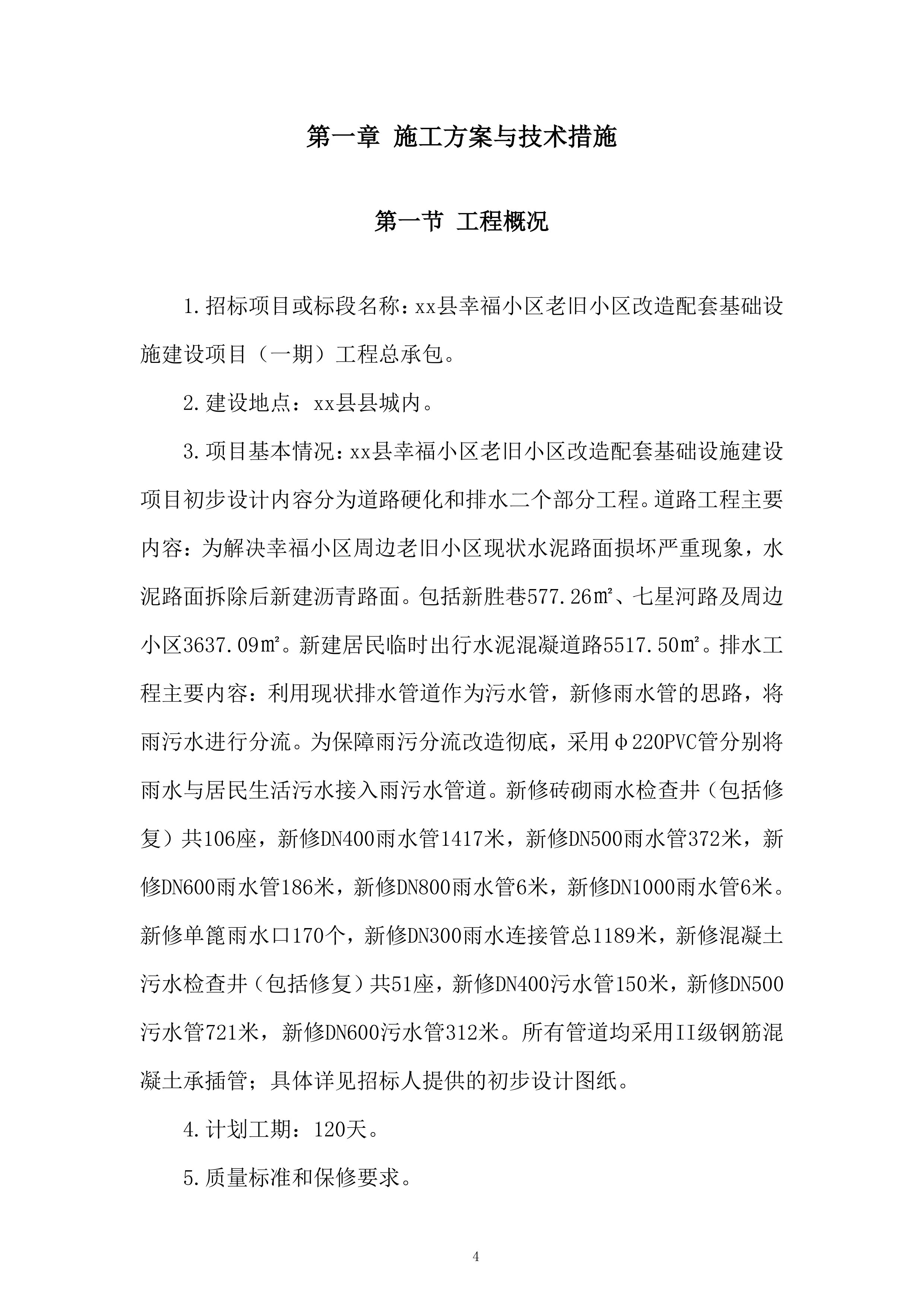

1.
招标项目或标段名称:
xx
县幸福小区老旧小区改造配套基础设施建设项目(一期)工程总承包
。
2.
建设地点:
xx
县县城内
。
3.
项目基本情况:
xx
县幸福小区老旧小区改造配套基础设施建设项目初步设计内容分为道路硬化和排水二个部分工程。道路工程主要内容:为解决幸福小区周边老旧小区现状水泥路面损坏严重现象,水泥路面拆除后新建沥青路面。包括新胜巷577.26㎡、七星河路及周边小区3637.09㎡。新建居民临时出行水泥混凝道路5517.50㎡。排水工程主要内容:利用现状排水管道作为污水管,新修雨水管的思路,将雨污水进行分流。为保障雨污分流改造彻底,采用φ220PVC管分别将雨水与居民生活污水接入雨污水管道。新修砖砌雨水检查井(包括修复)共106座,新修DN400雨水管1417米,新修DN500雨水管372米,新修DN600雨水管186米,新修DN800雨水管6米,新修DN1000雨水管6米。新修单篦雨水口170个,新修DN300雨水连接管总1189米,新修混凝土污水检查井(包括修复)共51座,新修DN400污水管150米,新修DN500污水管721米,新修DN600污水管312米。所有管道均采用II级钢筋混凝土承插管;具体详见招标人提供的初步设计图纸
。
4.
计划工期
:
120天
。
5.

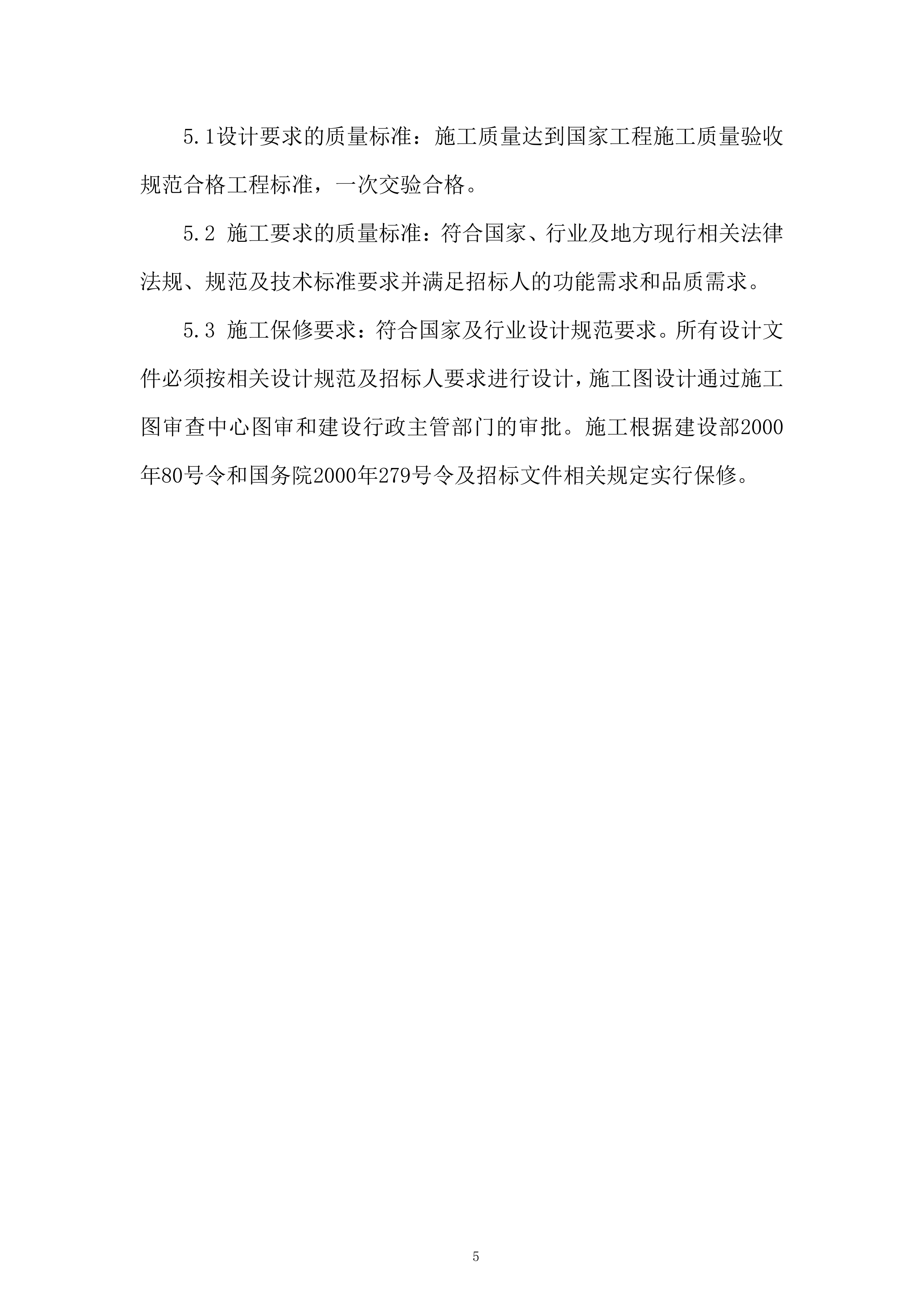

质量标准和保修要求
。
5.1
设计要求的质量标准:施工质量达到国家工程施工质量验收规范合格工程标准,一次交验合格
。
5.2
施工要求的质量标准:符合国家、行业及地方现行相关法律法规、规范及技术标准要求并满足招标人的功能需求和品质需求
。
5.3
施工保修要求:符合国家及行业设计规范要求。所有设计文件必须按相关设计规范及招标人要求进行设计,施工图设计通过施工图审查中心图审和建
设行政主管部门的审批。施工根据建设部2000年80号令和国务院2000年279号令及招标文件相关规定实行保修。

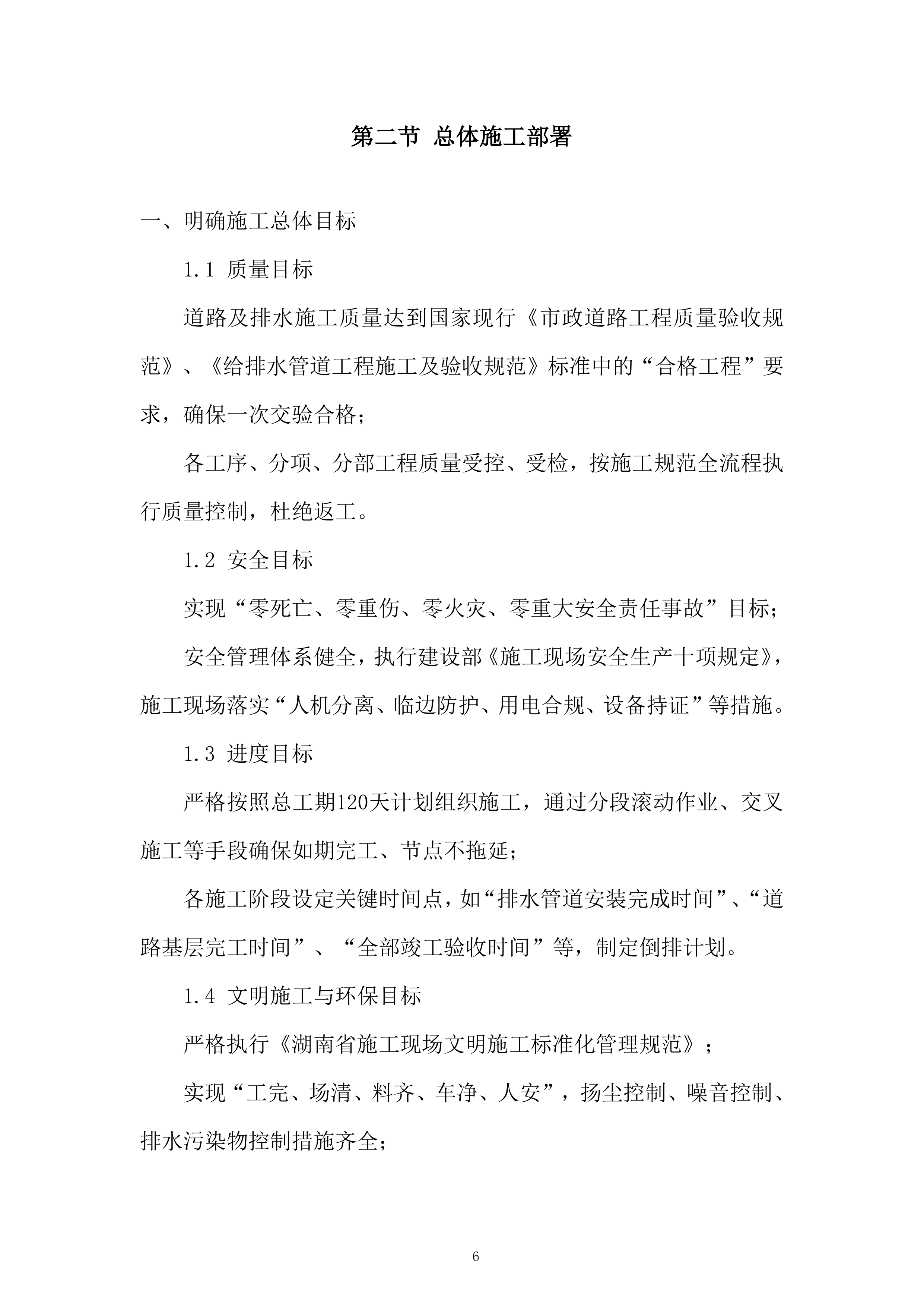

总体施工部署
明确施工总体目标
1.1 质量目标
道路及排水施工质量达到国家现行《市政道路工程质量验收规范》、《给排水管道工程施工及验收规范》标准中的“合格工程”要求,确保一次交验合格;
各工序、分项、分部工程质量受控、受检,按施工规范全流程执行质量控制,杜绝返工。
1.2 安全目标
实现“零死亡、零重伤、零火灾、零重大安全责任事故”目标;
安全管理体系健全,执行建设部《施工现场安全生产十项规定》,施工现场落实“人机分离、临边防护、用电合规、设备持证”等措施。
1.3 进度目标
严格按照总工期120天计划组织施工,通过分段滚动作业、交叉施工等手段确保如期完工、节点不拖延;
各施工阶段设定关键时间点,如“排水管道安装完成时间”、“道路基层完工时间”、“全部竣工验收时间”等,制定倒排计划。
1.4 文明施工与环保目标
严格执行《湖南省施工现场文明施工标准化管理规范》;
实现“工完、场清、料齐、车净、人安”,扬尘控制、噪音控制、排水污染物控制措施齐全;
严禁破坏小区原有绿地与居民通道,临时设施布设规范整洁。

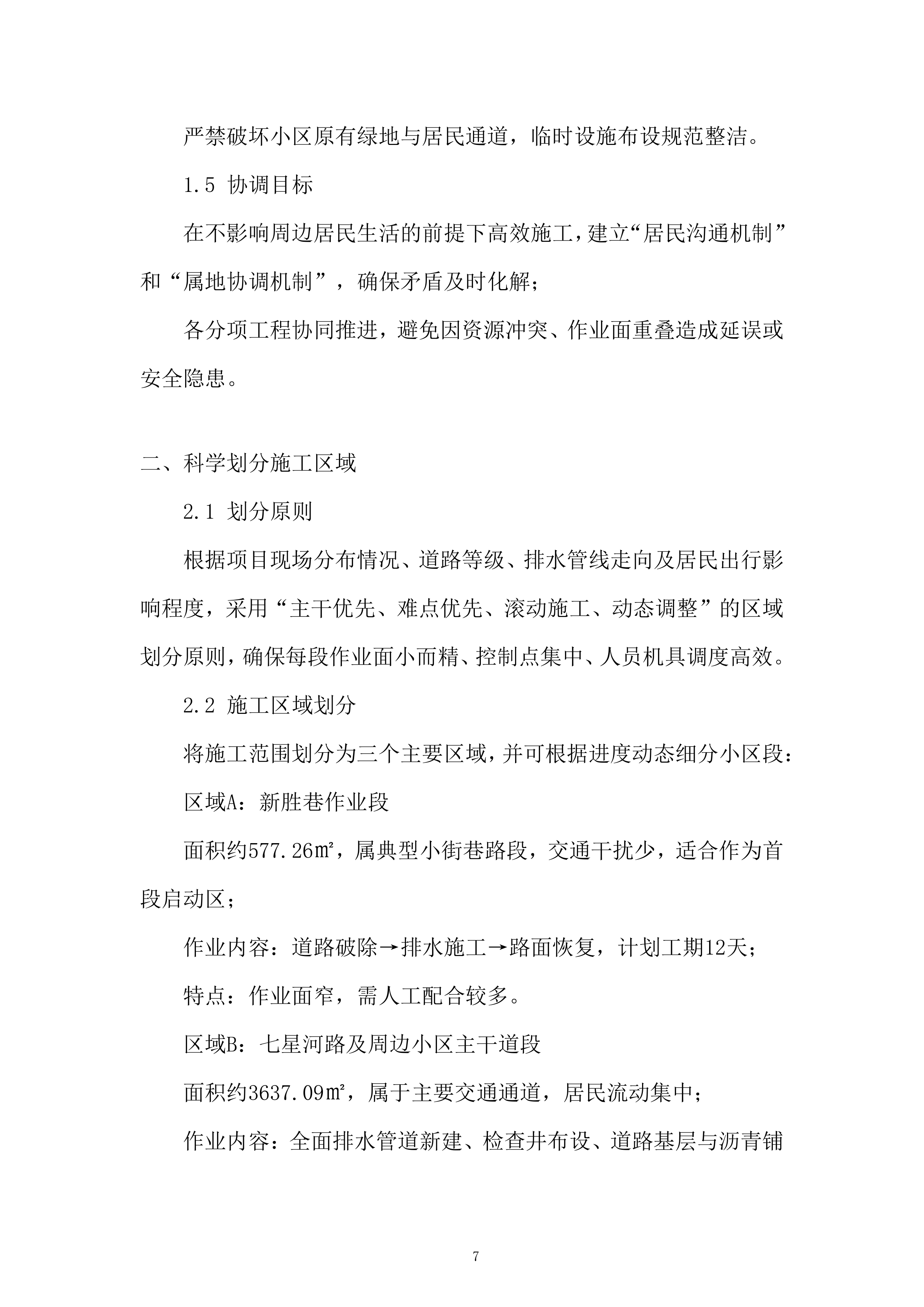

1.5 协调目标
在不影响周边居民生活的前提下高效施工,建立“居民沟通机制”和“属地协调机制”,确保矛盾及时化解;
各分项工程协同推进,避免因资源冲突、作业面重叠造成延误或安全隐患。
科学划分施工区域
2.1 划分原则
根据项目现场分布情况、道路等级、排水管线走向及居民出行影响程度,采用“主干优先、难点优先、滚动施工、动态调整”的区域划分原则,确保每段作业面小而精、控制点集中、人员机具调度高效。
2.2 施工区域划分
将施工范围划分为三个主要区域,并可根据进度动态细分小区段:
区域A:新胜巷作业段
面积约577.26㎡,属典型小街巷路段,交通干扰少,适合作为首段启动区;
作业内容:道路破除→排水施工→路面恢复,计划工期12天;
特点:作业面窄,需人工配合较多。

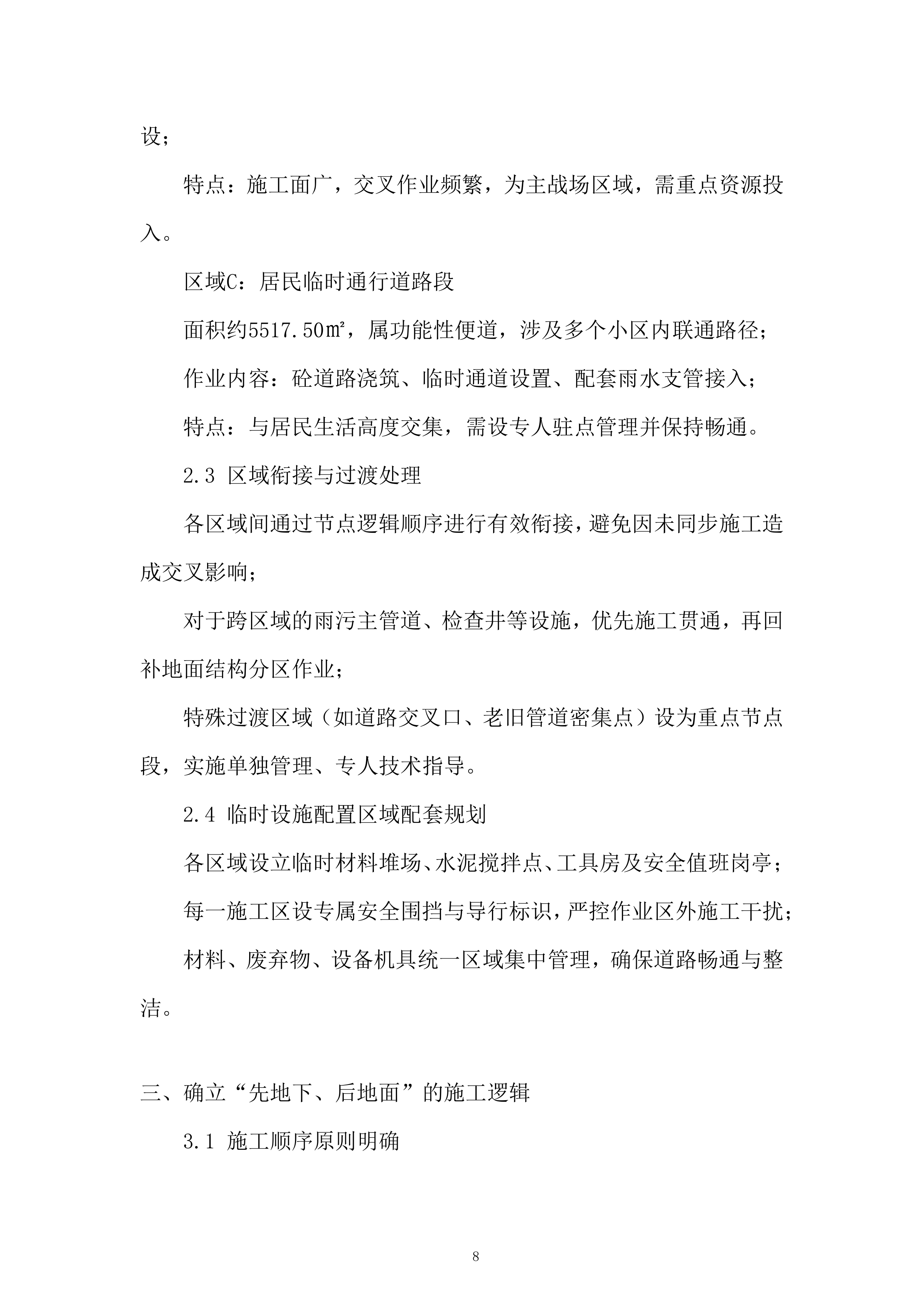

区域B:七星河路及周边小区主干道段
面积约3637.09㎡,属于主要交通通道,居民流动集中;
作业内容:全面排水管道新建、检查井布设、道路基层与沥青铺设;
特点:施工面广,交叉作业频繁,为主战场区域,需重点资源投入。
区域C:居民临时通行道路段
面积约5517.50㎡,属功能性便道,涉及多个小区内联通路径;
作业内容:砼道路浇筑、临时通道设置、配套雨水支管接入;
特点:与居民生活高度交集,需设专人驻点管理并保持畅通。
2.3 区域衔接与过渡处理
各区域间通过节点逻辑顺序进行有效衔接,避免因未同步施工造成交叉影响;
对于跨区域的雨污主管道、检查井等设施,优先施工贯通,再回补地面结构分区作业;
特殊过渡区域(如道路交叉口、老旧管道密集点)设为重点节点段,实施单独管理、专人技术指导。
2.4 临时设施配置区域配套规划
各区域设立临时材料堆场、水泥搅拌点、工具房及安全值班岗亭;
每一施工区设专属安全围挡与导行标识,严控作业区外施工干扰;
材料、废弃物、设备机具统一区域集中管理,确保道路畅通与整洁。
确立“先地下、后地面”的施工逻辑

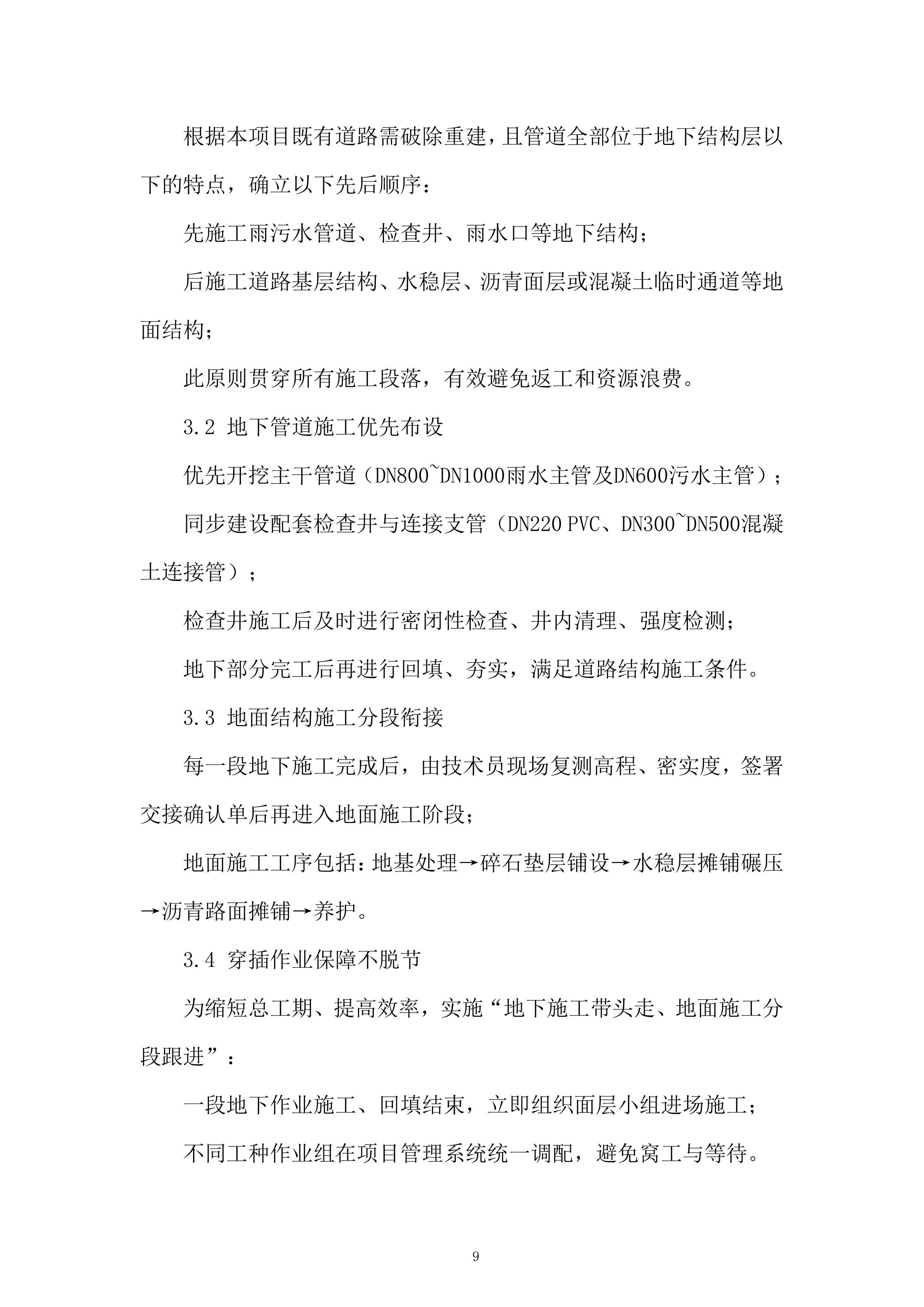

3.1 施工顺序原则明确
根据本项目既有道路需破除重建,且管道全部位于地下结构层以下的特点,确立以下先后顺序:
先施工雨污水管道、检查井、雨水口等地下结构;
后施工道路基层结构、水稳层、沥青面层或混凝土临时通道等地面结构;
此原则贯穿所有施工段落,有效避免返工和资源浪费。
3.2 地下管道施工优先布设
优先开挖主干管道(DN800~DN1000雨水主管及DN600污水主管);
同步建设配套检查井与连接支管(DN220 PVC、DN300~DN500混凝土连接管);
检查井施工后及时进行密闭性检查、井内清理、强度检测;
地下部分完工后再进行回填、夯实,满足道路结构施工条件。
3.3 地面结构施工分段衔接
每一段地下施工完成后,由技术员现场复测高程、密实度,签署交接确认单后再进入地面施工阶段;
地面施工工序包括:地基处理→碎石垫层铺设→水稳层摊铺碾压→沥青路面摊铺→养护。
3.4 穿插作业保障不脱节
为缩短总工期、提高效率,实施“地下施工带头走、地面施工分段跟进”:
一段地下作业施工、回填结束,立即
组织面层小组进场施工;
不同工种作业组在项目管理系统统一调配,避免窝工与等待。

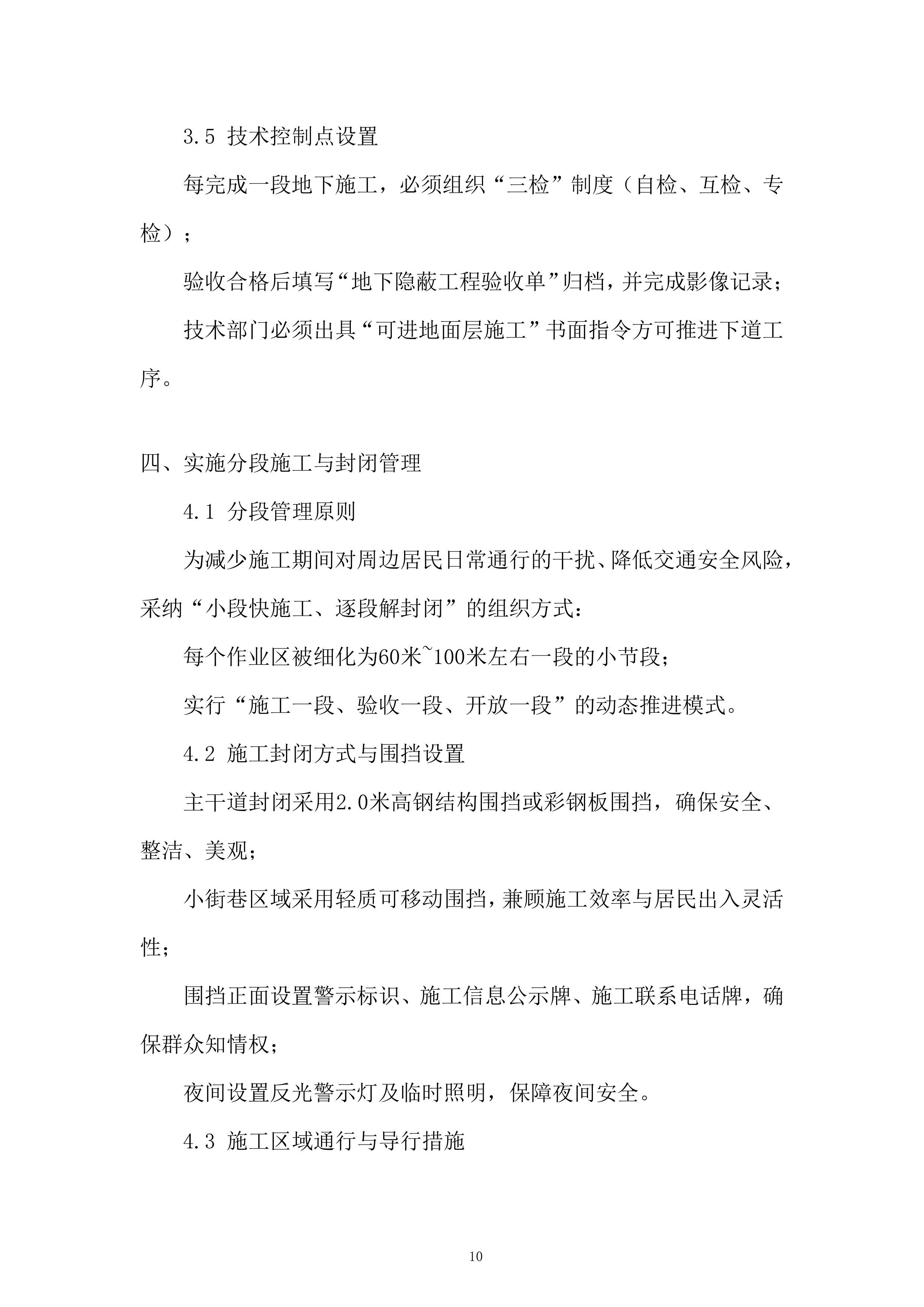

3.5 技术控制点设置
每完成一段地下施工,必须组织“三检”制度(自检、互检、专检);
验收合格后填写“地下隐蔽工程验收单”归档,并完成影像记录;
技术部门必须出具“可进地面层施工”书面指令方可推进下道工序。
实施分段施工与封闭管理
4.1 分段管理原则
为减少施工期间对周边居民日常通行的干扰、降低交通安全风险,采纳“小段快施工、逐段解封闭”的组织方式:
每个作业区被细化为60米~100米左右一段的小节段;
实行“施工一段、验收一段、开放一段”的动态推进模式。
4.2 施工封闭方式与围挡设置
主干道封闭采用2.0米高钢结构围挡或彩钢板围挡,确保安全、整洁、美观;
小街巷区域采用轻质可移动围挡,兼顾施工效率与居民出入灵活性;
围挡正面设置警示标识、施工信息公示牌、施工联系电话牌,确保群众知情权;
夜间设置反光警示灯及临时照明,保障夜间安全。
4.3 施工区域通行与导行措施

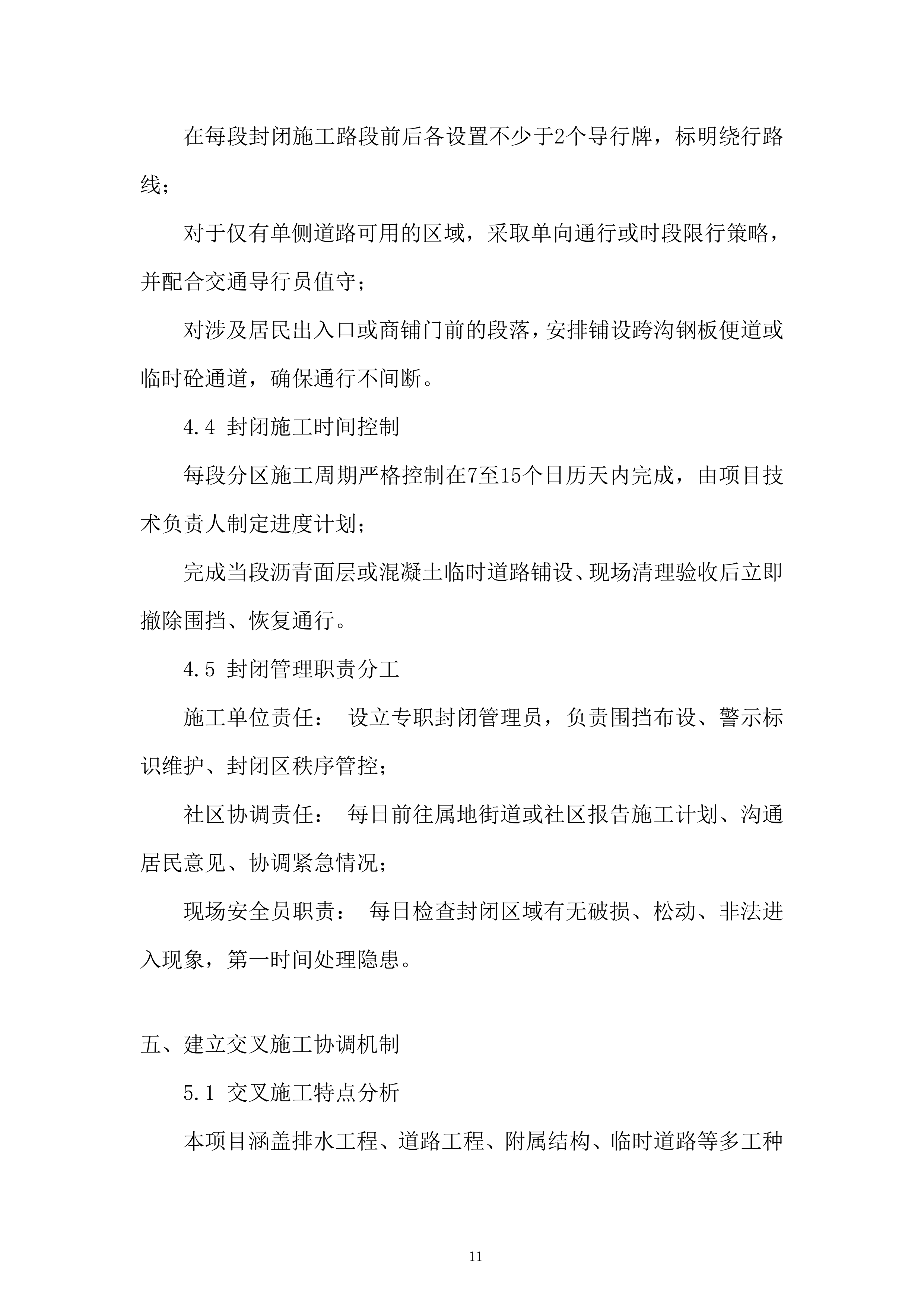

在每段封闭施工路段前后各设置不少于2个导行牌,标明绕行路线;
对于仅有单侧道路可用的区域,采取单向通行或时段限行策略,并配合交通导行员值守;
对涉及居民出入口或商铺门前的段落,安排铺设跨沟钢板便道或临时砼通道,确保通行不间断。
4.4 封闭施工时间控制
每段分区施工周期严格控制在7至15个日历天内完成,由项目技术负责人制定进度计划;
完成当段沥青面层或混凝土临时道路铺设、现场清理验收后立即撤除围挡、恢复通行。
4.5 封闭管理职责分工
施工单位责任: 设立专职封闭管理员,负责围挡布设、警示标识维护、封闭区秩序管控;
社区协调责任: 每日前往属地街道或社区报告施工计划、沟通居民意见、协调紧急情况;
现场安全员职责: 每日检查封闭区域有无破损、松动、非法进入现象,第一时间处理隐患。
建立交叉施工协调机制
5.1 交叉施工特点分析
本项目涵盖排水工程、道路工程、附属结构、临时道路等多工种作业内容,施工过程中将涉及大量垂直交叉(如雨污井与道路结构)、平行交叉(如道路基层与雨水支管)、阶段交叉(如主体与收尾)的作业活动,需合理协调。

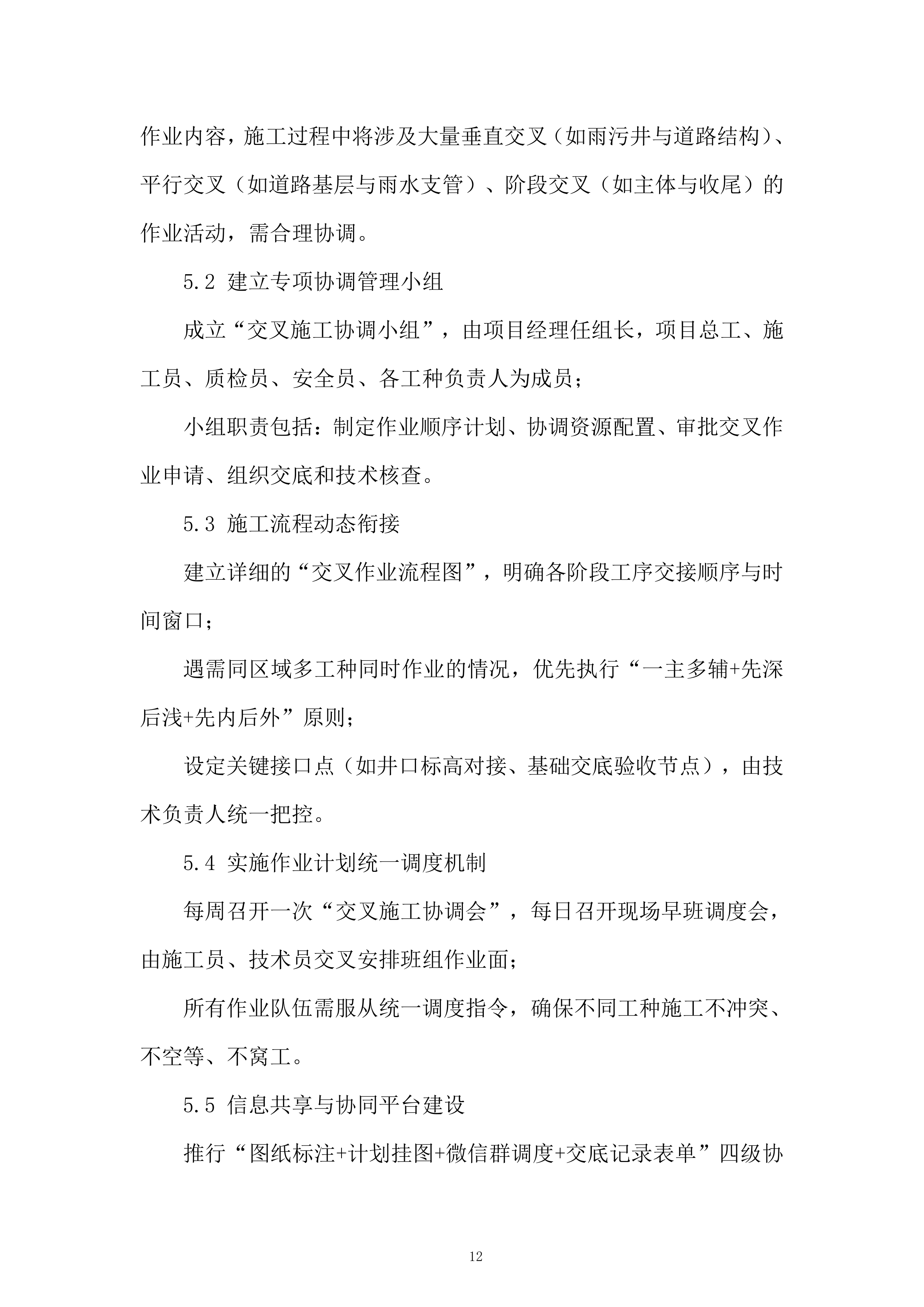

5.2 建立专项协调管理小组
成立“交叉施工协调小组”,由项目经理任组长,项目总工、施工员、质检员、安全员、各工种负责人为成员;
小组职责包括:制定作业顺序计划、协调资源配置、审批交叉作业申请、组织交底和技术核查。
5.3 施工流程动态衔接
建立详细的“交叉作业流程图”,明确各阶段工序交接顺序与时间窗口;
遇需同区域多工种同时作业的情况,优先执行“一主多辅+先深后浅+先内后外”原则;
设定关键接口点(如井口标高对接、基础交底验收节点),由技术负责人统一把控。
5.4 实施作业计划统一调度机制
每周召开一次“交叉施工协调会”,每日召开现场早班调度会,由施工员、技术员交叉安排班组作业面;
所有作业队伍需服从统一调度指令,确保不同工种施工不冲突、不空等、不窝工。
5.5 信息共享与协同平台建设
推行“图纸标注+计划挂图+微信群调度+交底记录表单”四级协同制度;
实时通报施工节点推进、人员设备投入、变更情况,确保各环节紧密配合。

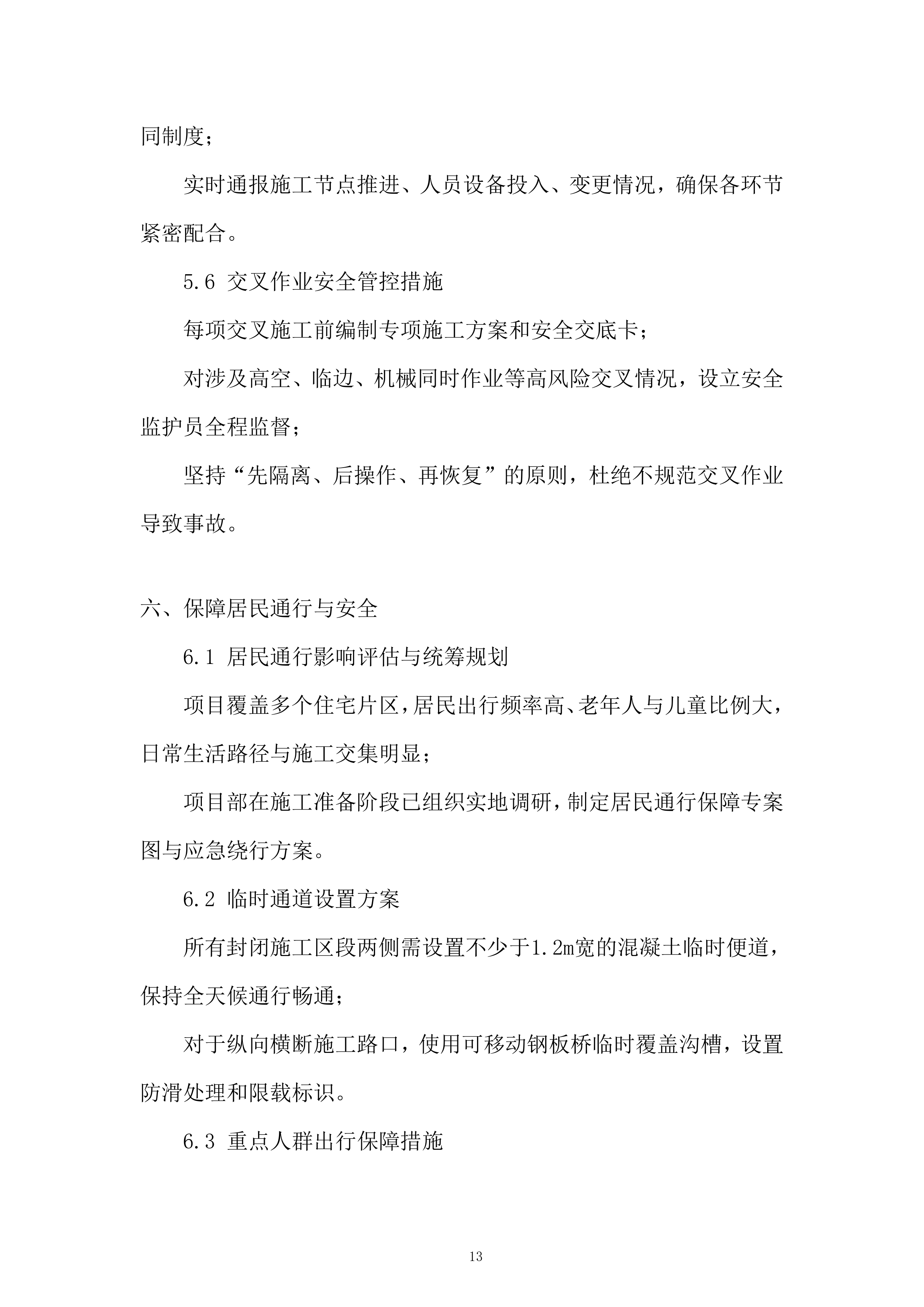

5.6 交叉作业安全管控措施
每项交叉施工前编制专项施工方案和安全交底卡;
对涉及高空、临边、机械同时作业等高风险交叉情况,设立安全监护员全程监督;
坚持“先隔离、后操作、再恢复”的原则,杜绝不规范交叉作业导致事故。
保障居民通行与安全
6.1 居民通行影响评估与统筹规划
项目覆盖多个住宅片区,居民出行频率高、老年人与儿童比例大,日常生活路径与施工交集明显;
项目部在施工准备阶段已组织实地调研,制定居民通行保障专案图与应急绕行方案。
6.2 临时通道设置方案
所有封闭施工区段两侧需设置不少于1.2m宽的混凝土临时便道,保持全天候通行畅通;
对于纵向横断施工路口,使用可移动钢板桥临时覆盖沟槽,设置防滑处理和限载标识。

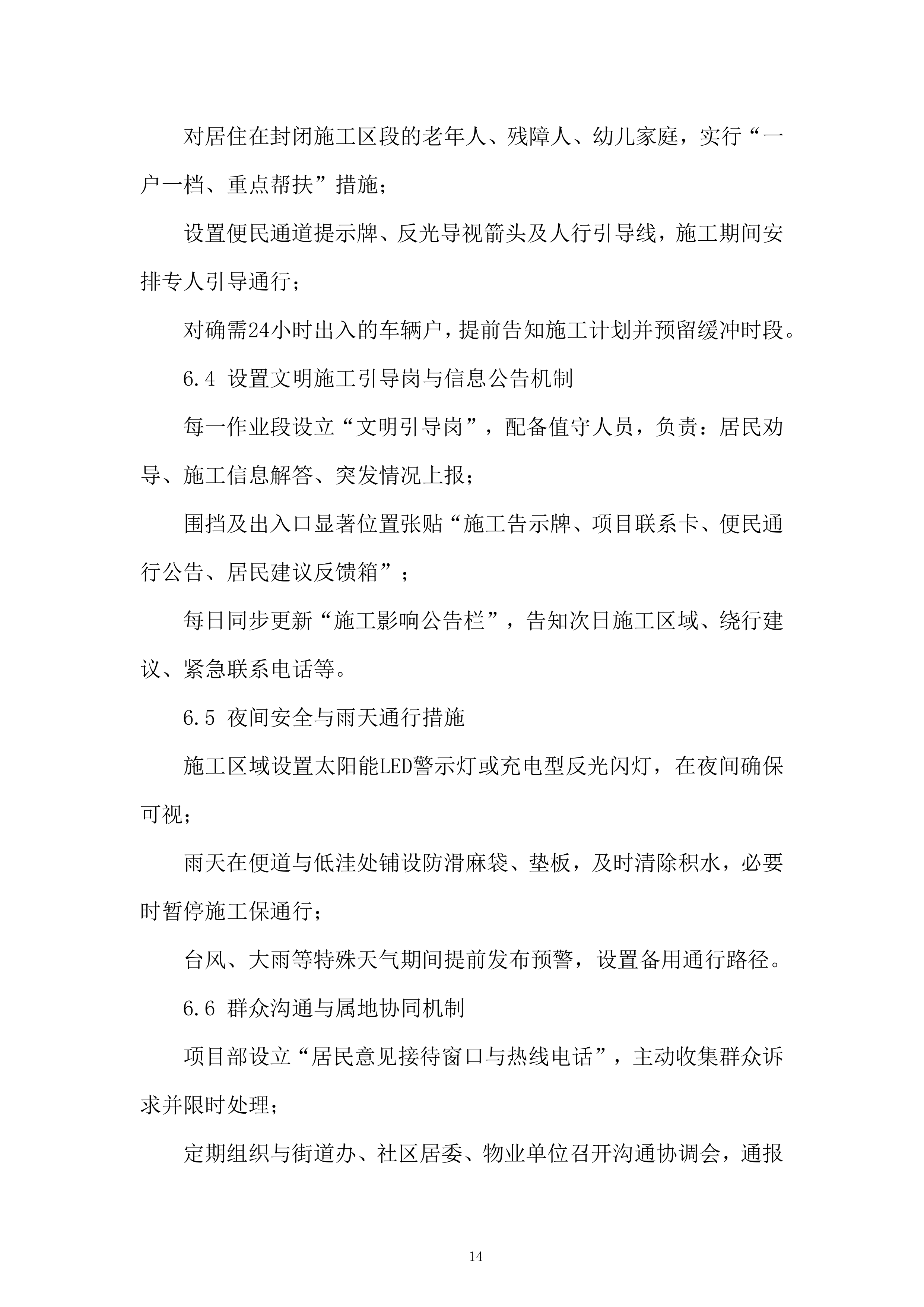

6.3 重点人群出行保障措施
对居住在封闭施工区段的老年人、残障人、幼儿家庭,实行“一户一档、重点帮扶”措施;
设置便民通道提示牌、反光导视箭头及人行引导线,施工期间安排专人引导通行;
对确需24小时出入的车辆户,提前告知施工计划并预留缓冲时段。
6.4 设置文明施工引导岗与信息公告机制
每一作业段设立“文明引导岗”,配备值守人员,负责:居民劝导、施工信息解答、突发情况上报;
围挡及出入口显著位置张贴“施工告示牌、项目联系卡、便民通行公告、居民建议反馈箱”;
每日同步更新“施工影响公告栏”,告知次日施工区域、绕行建议、紧急联系电话等。
6.5 夜间安全与雨天通行措施
施工区域设置太阳能LED警示灯或充电型反光闪灯,在夜间确保可视;
雨天在便道与低洼处铺设防滑麻袋、垫板,及时清除积水,必要时暂停施工保通行;
台风、大雨等特殊天气期间提前发布预警,设置备用通行路径。
6.6 群众沟通与属地协同机制
项目部设立“居民意见接待窗口与热线电话”,主动收集群众诉求并限时处理;
定期组织与街道办、社区居委、物业单位召开沟通协调会,通报施工安排,听取居民意见;
对特别敏感区域(如学校、医院周边),安排专项施工管理队伍,精细控制噪音与粉尘。

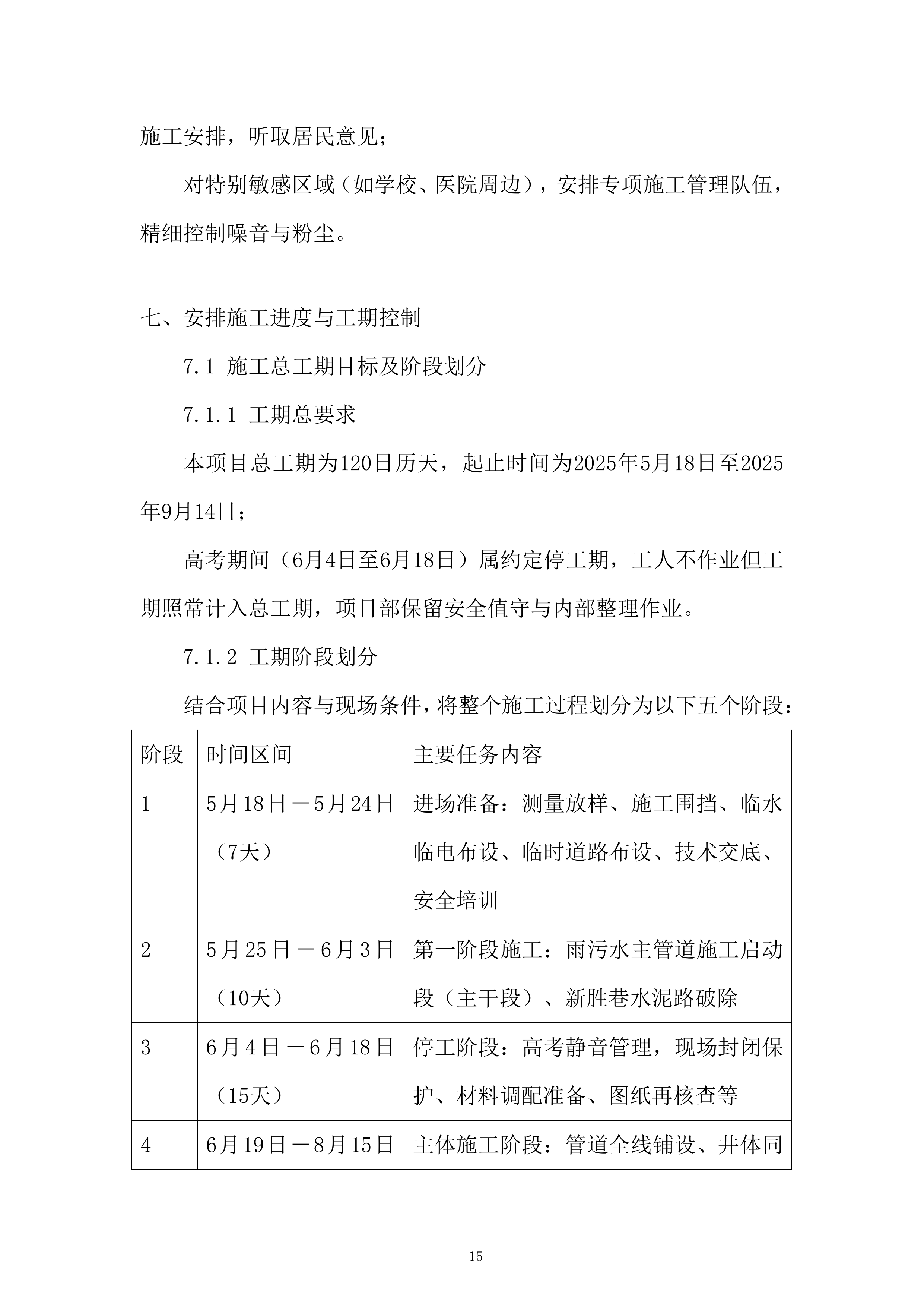

安排施工进度与工期控制
7.1 施工总工期目标及阶段划分
7.1.1 工期总要求
本项目总工期为120日历天,起止时间为2025年5月18日至2025年9月14日;
高考期间(6月4日至6月18日)属约定停工期,工人不作业但工期照常计入总工期,项目部保留安全值守与内部整理作业。
7.1.2 工期阶段划分
结合项目内容与现场
条件,将整个施工过程划分为以下五个阶段:
阶段
时间区间
主要任务内容
1
5月18日-5月24日(7天)
进场准备:测量放样、施工围挡、临水临电布设、临时道路布设、技术交底、安全培训
2
5月25日-6月3日(10天)
第一阶段施工:雨污水主管道施工启动段(主干段)、新胜巷水泥路破除
3
6月4日-6月18日(15天)
停工阶段:高考静音管理,现场封闭保护、材料调配准备、图纸再核查等
4
6月19日-8月15日(58天)
主体施工阶段:管道全线铺设、井体同步推进、雨水支管与连接管施工、道路基层铺设
5
8月16日-9月14日(30天)
收尾阶段:沥青摊铺、井盖安装、临时道路拆除、清理保洁、完工验收及资料整理
7.2 进度计划编制策略
7.2.1 分区分段施工模式
结合现场交通状况与居民通行需求,按“新胜巷—七星河路—支巷分区”划分三个施工区域;
实行“交叉作业+错峰推进”模式,管道与道路同步推进但工序错开,节约时间。
7.2.2 工序优先级控制逻辑
严格执行“先地下管道,后地面铺装”、“先雨污主干,后支管雨口”、“先检查井,后接管道”施工顺序,避免重复作业;
关键线路工序优先配置资源,全力保障不因交叉作业导致延误。
7.2.3 重点节点设定
5月24日前:完成临设布置、道路围挡及首段沟槽开挖;
6月3日前:完成首段主管道和2座检查井施工;
7月10日前:完成70%以上管道和所有雨水口安装,进入道路施工高峰;
9月1日前:完成沥青路面铺设与雨污功能测试;
9月14日前:完成竣工验收、清场移交。
7.3 高考期间施工管理安排(6月4日–18日)
7.3.1 全面停工管理
停工期间,所有产生噪音和粉尘的作业一律暂停(破除、挖掘、井砌、摊铺、压实等);
安排专人设立警戒线、施工告示,防止居民误入施工区域,确保安全稳定。
7.3.2 现场值守与整理作业
保留安全员、施工员等值班岗进行现场巡视、设备维护、材料堆场整理、工地环境美化整顿;
项目技术组内部进行图纸复核、隐蔽资料整理、材料用量核查等辅助作业,不影响后续复工效率。
7.3.3 提前安排节点“留白”
所有6月初需展开的新段施工将在5月末提前准备(开槽/垫层/材料进场),实现“停工期不空转”;
同时设立应急预案组,防范极端天气或特殊情况影响复工。
7.4 工期动态控制机制
7.4.1 进度周计划与日报制度
实行“月计划、周落实、日反馈”三段控制机制,采用网络图工具结合甘特图进行全过程进度编排;
每日由施工员填报《施工进度日报表》,汇总入《进度月报》向业主及监理单位通报。
7.4.2 关键路径保障与风险应对
对雨水主管道铺设、检查井砌筑、沥青面层摊铺等关键路径工序设定进度红线,实行挂图作战、超期预警;
设置“浮动时差7天”灵活调整区段,用于应对台风、暴雨、人员感染等突发事件。
7.4.3 激励与约束并举机制
项目内部推行节点奖惩机制,按完成节点效率对施工班组实行积分与激励挂钩管理;
若遇进度偏差,启动“人机料集聚式快干补点机制”,确保总控节点不延误。
施工进度横道图
道路硬化工程技术方案
原有水泥路面破除
1.1 施工准备工作
1.1.1 现场踏勘与测量放样
项目技术负责人组织施工人员对新胜巷、七星河路及周边小区原有路面进行全面踏勘、记录裂缝分布、厚度、损坏等级;
放样确定破除范围边界,标记拆除区域,并与社区协调居民停车、行走临时路线。
1.1.2 制定施工计划与设备进场安排
根据测量数据及图纸,划分破除分段,合理组织施工队伍和设备安排;
小型挖掘机、液压破碎锤、装载机、自卸车等提前进场,完成设备调试与人员培训。
1.1.3 安全围挡与通告设置
作业区设2米高标准围挡,围挡外张贴“施工告示、联系人电话、安全警示语”;
在小区主出入口、重要交叉口设置施工导向牌,引导居民绕行并张贴“禁止通行”标识。
1.2 机械破除工艺
1.2.1 破除设备选型与投放
主体作业使用液压破碎锤配合小型挖机作业,适应狭窄街巷作业空间;
部分边角区域及管井周边采用人工+风镐辅助作业,确保施工精准不伤管线。
1.2.2 破除顺序安排
破除作业按“从中心向两侧推进”的原则,避免对周边结构造成集中冲击;
按每段60-100米设置单元施工段,逐段推进,便于管理和清运配合。
1.2.3 扬尘控制措施
在破除过程中同步实施洒水降尘作业,安排洒水车随施工前后喷洒;
重点区域采用可移动喷雾机,最大限度抑制作业扬尘,降低对居民影响。
1.3 人工清理与废料处理
1.3.1 清理碎块与杂物
使用人工辅助清理破碎后的大块水泥板、混凝土块、石粉及垃圾,分类装车;
碎块过大影响转运的,使用破碎机二次破碎处理后装载。
1.3.2 运输与弃料管理
所有拆除废料运至
xx
县住建局指定弃土弃料场地,路线提前审批备案;
自卸车运输过程中加盖篷布、定线定点运输、避免抛撒污染城市道路;
每车次登记数量、去向,建档可查,满足环保要求。
1.3.3 现场清洁与验收
清理完毕后由施工员进行清面、清尘、清线迹工作,保持场地干净整洁;
技术人员组织隐蔽工程验收,对已破除区域的地基情况进行确认,满足下道工序要求后签发《下道工序准入通知单》。
1.4 施工安全与周边保护
1.4.1 管线保护措施
在破除前查阅地下管线图并进行探测,水、电、燃气、通信等管线处设置警示带并重点防护;
管线位置设置人工破除警戒区,严禁机械直接作业,避免破坏公共设施。
1.4.2 噪音控制与居民协调
破除作业时间控制在上午8:00至下午18:00之间,避免午休、夜间施工;
制定扰民区域破除作业“先告知、后施工”制度,提前2天张贴公告或入户通知;
噪音较大时段配备耳罩、限时轮换操作人员,确保安全作业。
1.4.3 安全文明施工管理
作业现场设专职安全员轮值巡查,发现碎块堆放、行人靠近、围挡倾斜等现象立即整改;
每日作业结束清理现场碎渣、泥水,消除滑倒和积水隐患。
基层处理
2.1 原地基整平与压实
2.1.1 土方清表与杂物清除
路面破除完成后,首先彻底清除残留碎块、杂物、树根、软弱土层及建筑垃圾;
确保裸露地基无突起、无坑洼,形成可用于结构作业的清洁作业面。
2.1.2 地基找平与压实
使用平地机初步整平,按设计高程标定作业面;
采用10t以上压路机进行碾压3~5遍,压实度≥90%(重型击实标准);
对软弱土层或沉陷区采用素土或级配砂石回填找平,按“分层铺设、分层压实”原则施工。
2.1.3 现场检查与技术验收
使用检测仪器(灌砂法或电动触探仪)抽检压实度、平整度、标高差;
不合格区立即返工重压,确保不将质量问题带入下道工序。
2.2 碎石垫层铺设
2.2.1 材料要求与进场管理
选用中粗级配碎石,粒径范围20~40mm,含泥量≤1%;
进场材料应附带合格证、检测报告,现场抽检颗粒组成与洁净度,不合格材料一律不得使用。
2.2.2 垫层铺设工艺
垫层厚度控制为15cm(压实后),分段摊铺,每段长度不超过30m,便于质量控制;
使用推土机均匀摊铺,摊铺后由压路机横纵交叉碾压,压实度≥95%,表面平整度误差≤±10mm。
2.2.3 边缘收边处理
垫层边缘采用人工锹铲修整,防止侧边虚铺、压实不严造成沉降隐患;
接缝位置错缝搭接不少于30cm,确保结构连续性。
2.3 水泥稳定碎石基层施工
2.3.1 材料准备与配合比控制
采用机制碎石与42.5级普通硅酸盐水泥拌合,水泥剂量控制在6%±0.5%;
拌合在固定拌合站内进行,控制拌合时间不少于90秒,确保混合均匀。
2.3.2 运输与摊铺施工
拌合料由运输车辆送至现场,使用摊铺机或装载机配合人工摊铺;
控制松铺厚度约为设计厚度的1.15~1.2倍,确保碾压后达设计厚度20cm。
2.3.3 碾压工艺
初压使用静压钢轮压路机,复压采用振动碾,终压用橡胶轮碾压,压实度≥96%;
在碾压过程中,每层压实至少3~5遍,避免漏压、欠压。
2.3.4 养护与质量检测
铺设完成后立即洒水保湿,覆盖麻袋或湿草帘进行洒水养护,养护期不少于7天;
期间进行抽样检测:弯沉检测、无侧限抗压强度检测,确保强度满足《城镇道路工程施工与质量验收规范》。
2.4 特殊处理措施(若遇特殊地段)
2.4.1 软弱基底处理
对于探测中发现的淤泥层、回填杂土、过湿地段,采用翻挖换填(碎石+灰土)或土工格栅加固措施;
换填深度以实际检测承载力为准,原则上不得小于40cm。
2.4.2 井周处理
管线井、检查井四周设置止水环、二次振捣、分层夯实,防止日后沉降断裂;
板井连接部位加设钢筋网片加强层或双层水稳层,形成统一受力结构。
2.4.3 雨天施工控制
雨天暂停水稳层摊铺,暴雨后必须待地基晾干后重新检测密实度并再施工;
防止雨水冲刷导致垫层流失,视天气设置临时覆盖帆布和边坡挡水措施。
沥青路面摊铺
3.1 材料进场与质量控制
3.1.1 材料选择与技术要求
所采用沥青为70号A级重交沥青,粘结性良好,适应
xx
县季节性温湿气候;
沥青混合料采用AC-13中粒式配合比结构,适用于城市次干路及住宅道路,具有抗裂性与耐磨性。
3.1.2 进场检验制度
沥青及混合料均需附有出厂合格证、第三方检测报告、运输标识牌;
项目部实验室对每批材料进行抽检,检测项目包括针入度、软化点、延度、油石比等,确保符合《沥青路面施工技术规范》。
3.1.3 储运与温度控制
沥青混合料由拌合站集中生产后运输至现场,采用保温运输车运输,出料温度不低于150℃,摊铺温度控制在135~155℃之间。
3.2 摊铺准备与前期工作
3.2.1 摊铺前基层验收
基层(指水泥稳定碎石层)必须通过强度、压实度、平整度等验收,形成施工“准入清单”;
不符合要求的部位先行整修,确保不带病进入沥青作业面。
3.2.2 粘层油喷洒
在合格的水稳基层上喷洒快裂性乳化沥青粘层油,控制喷洒量为0.3~0.5kg/m²;
使用手持喷嘴或机械喷洒车作业,确保喷涂均匀、不遗漏、不过量。
3.2.3 摊铺控制线与定位桩
在施工区两侧设置高程控制线,按设计标高布设定位桩,...
