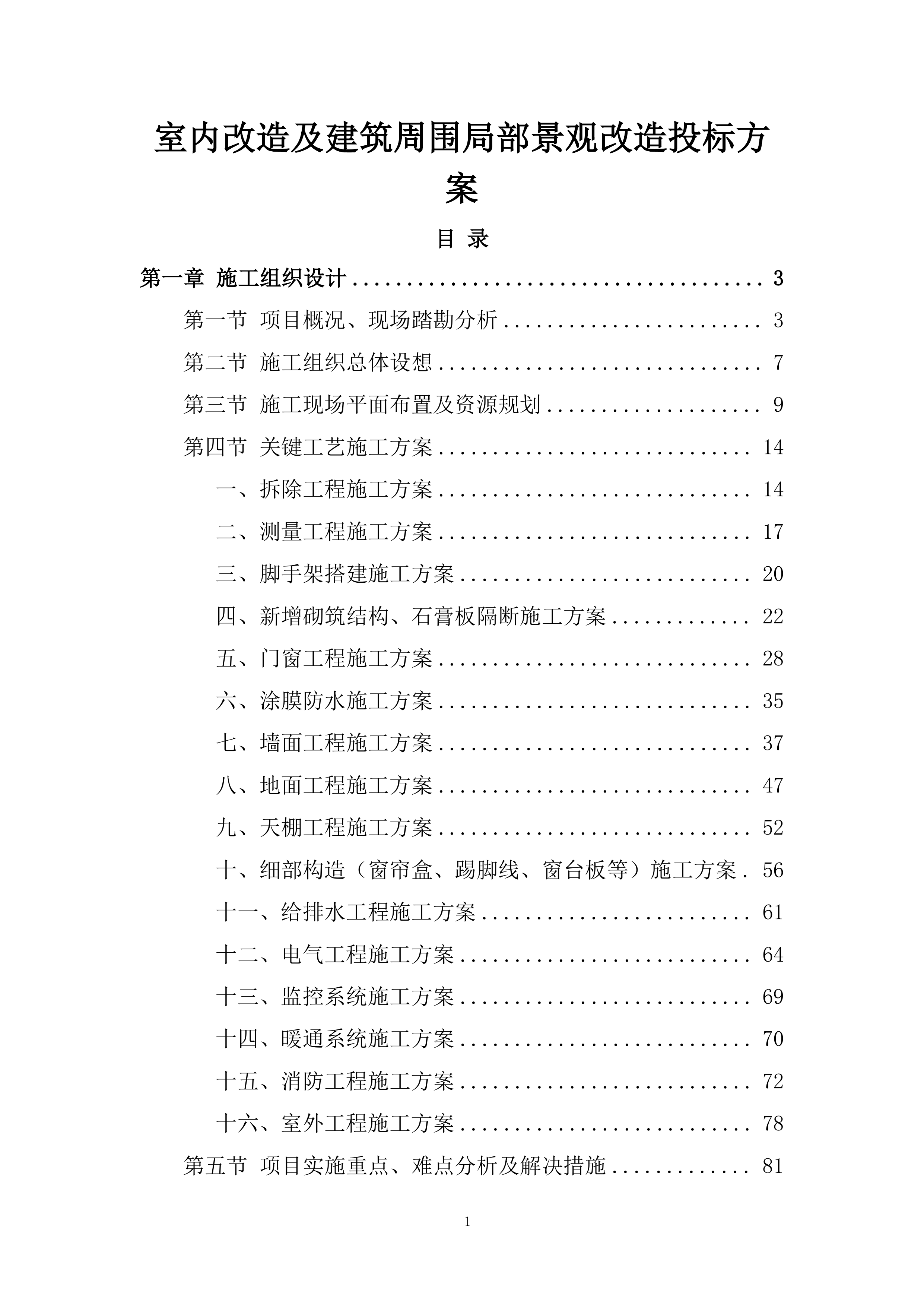

室内改造及建筑周围局部景观改造
投标方案
目 录
第一章
施工组织设计
3
第一节
项目概况、现场踏勘分析
3
第二节
施工组织总体设想
7
第三节
施工现场平面布置及资源规划
9
第四节
关键工艺施工方案
14
一、
拆除工程施工方案
14
二、
测量工程施工方案
17
三、
脚手架搭建施工方案
20
四、
新增砌筑结构、石膏板隔断施工方案
22
五、
门窗工程施工方案
28
六、
涂膜防水施工方案
35
七、
墙面工程施工方案
37
八、
地面工程施工方案
47
九、
天棚工程施工方案
52
十、
细部构造(窗帘盒、踢脚线、窗台板等)施工方案
56
十一、
给排水工程施工方案
61
十二、
电气工程施工方案
64
十三、
监控系统施工方案
69
十四、
暖通系统施工方案
70
十五、
消防工程施工方案
72
十六、
室外工程施工方案
78
第五节
项目实施重点、难点分析及解决措施
81

一、
工程管理重点、难点和解决方案
81
二、
隐蔽工程和特殊部位的重点、难点和解决方案
82
三、
项目施工过程中重点、难点和解决方案
84
第六节
质量保证措施
88
一、
施工质量管理体系
88
二、
各阶段质量保证措施
88
三、
主要分部分项工程质量保证措施
90
第七节
工期保证措施
99
一、
进度目标
99
二、
各阶段进度的保证措施
99
第八节
雨季施工措施
104
第一章
施工组织设计
第一节
项目概况、现场踏勘分析

项目
内容
标段编码
项目名称
招标人
代理机构
项目地点
xxxx
建设规模
约7000m3室内改造及建筑周围局部景观改造,具体详见工程量清单及图纸。
招标范围
xxxx
提升改造工程B#楼改造工程施工包括但不限于
xxxx
食堂一二层原装修拆除、室内装修改造、消防工程、水电改造、部分室外景观改造等内容
,具体详见图纸、工程量清单及招标补充说明等。
工期目标
合同签订后110天内完成施工验收及交付,工程实际开工时间以发包人签发或监理单位签发的开工报告时间为准。
质量要求
符合《工程施工质量验收规范》,确保工程竣工验收合格。
安全目标
要求达到《建筑施工安全检查标准》(JGJ59-2011)合格标准,承包人应严格按工程建设安全生产的有关规定,采取安全措施组织施工。若发生安全责任事故,一切责任由承包人承担,承包人并赔偿给发包人和第三方造成的全部损失,发包人不承担任何责任。
文明目标
达到《建筑与市政施工现场安全卫生与职业健康通用规范》(GB55034-2022),施工场地要设立标语、标牌,做到文明施工,树立企业形象,主动接受社会监督和有关部门的管理;遵守政府有关主管部门对施工场地交通、施工噪音、环境保护和安全生产等的管理规定,按规定办 理有 关手续,并承担相关费用,因承包人原因造成的罚款及给发包人造成的损失由承包人自行承担,并及时以书面形式告知发包人。
现场踏勘照片

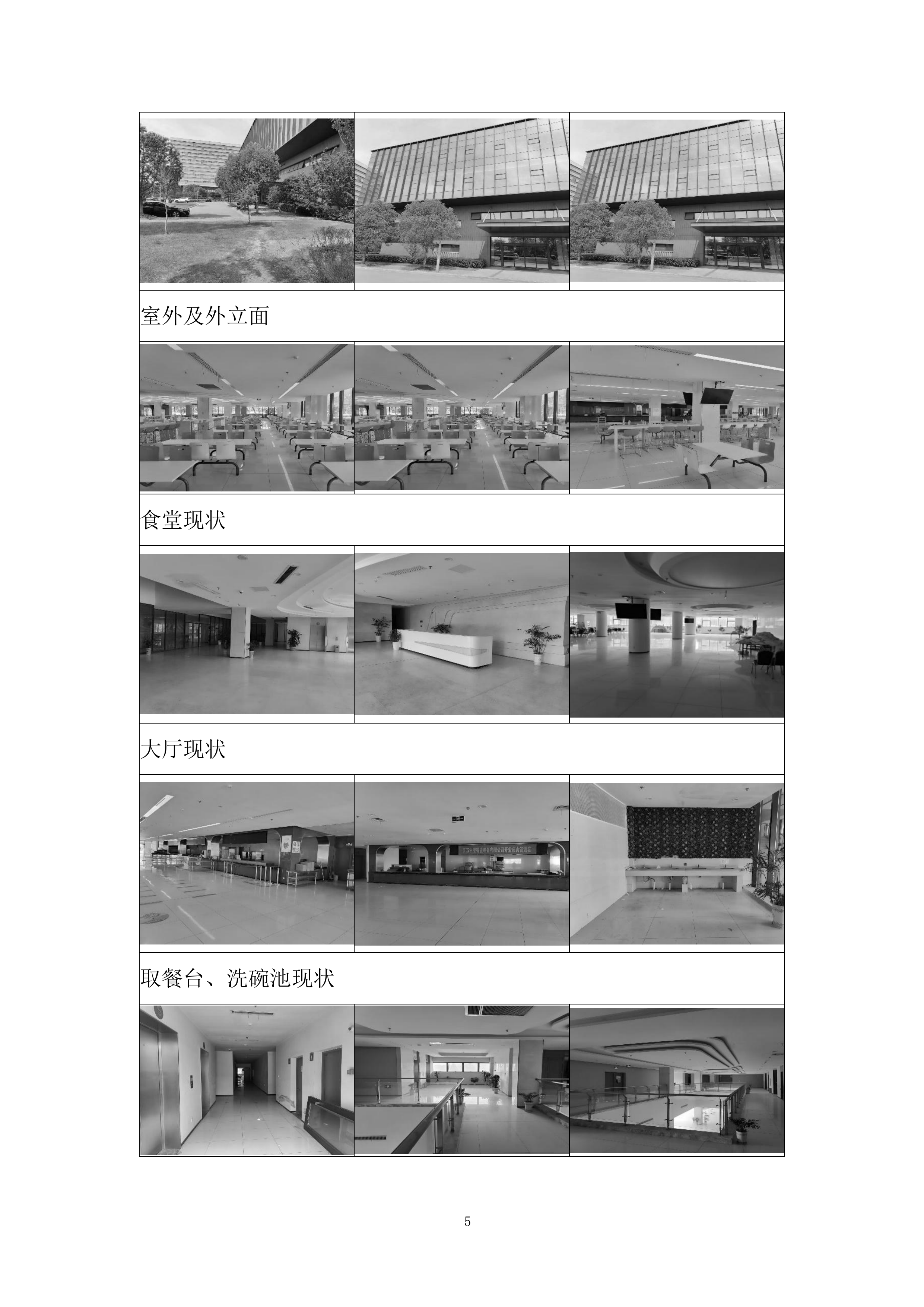

室外及外立面
食堂现状
大厅现状
取餐台、洗碗池现状
通道现状

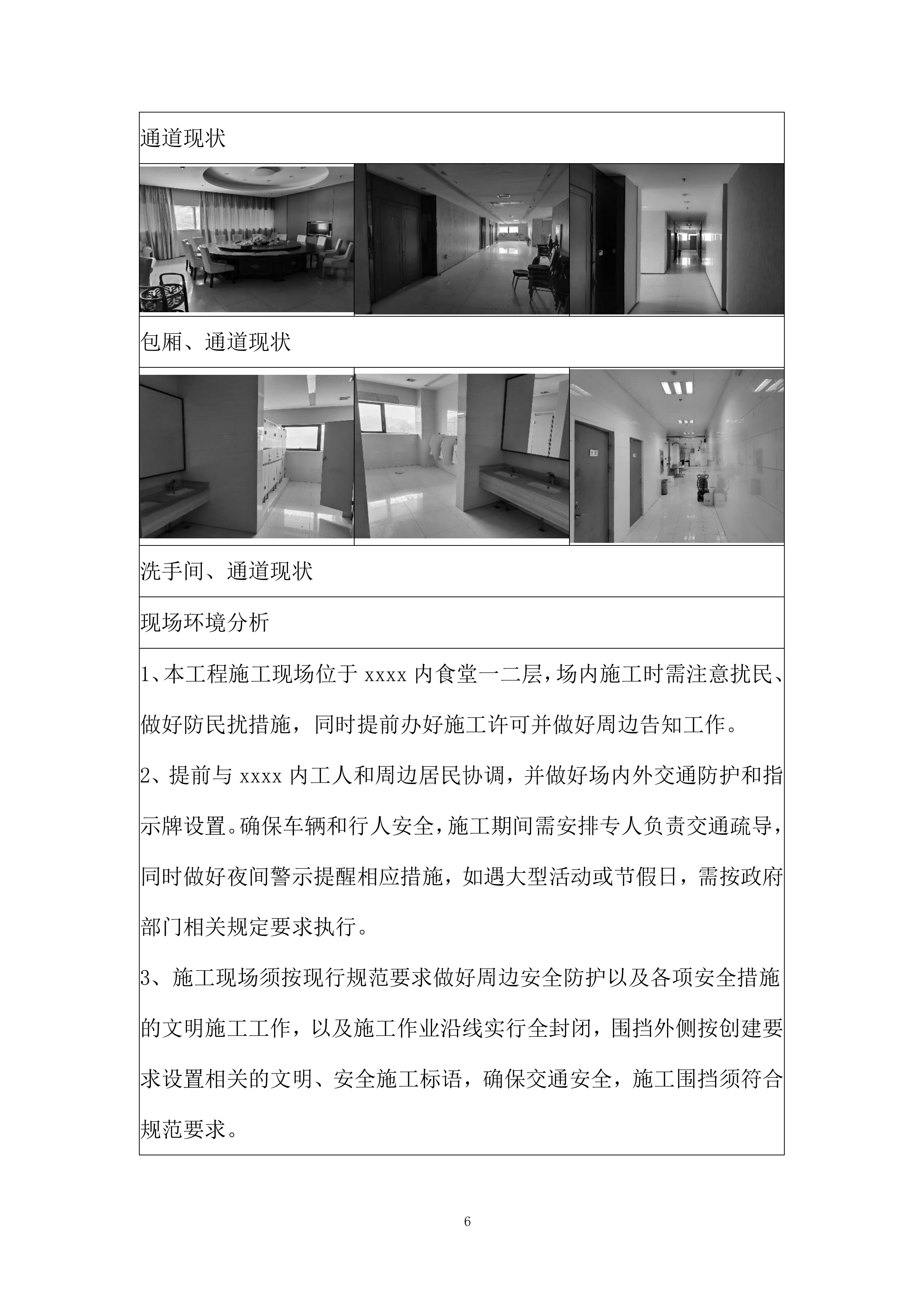

包厢、通道现状
洗手间、通道现状
现场环境分析
1、本工程施工现场位于
xx
xx
内食堂一二层,场内施工时需注意扰民、做好防民扰措施,同时提前办好施工许可并做好周边告知工作。
2、提前与
xxxx
内工人和周边居民协调,并做好场内外交通防护和指示牌设置。确保车辆和行人安全,施工期间需安排专人负责交通疏导,同时做好夜间警示提醒相应措施,如遇大型活动或节假日,需按政府部门相关规定要求执行。
3、施工现场须按现行规范要求做好周边安全防护以及各项安全措施的文明施工工作,以及施工作业沿线实行全封闭,围挡外侧按创建要求设置相关的文明、安全施工标语,确保交通安全,施工围挡须符合规范要求。

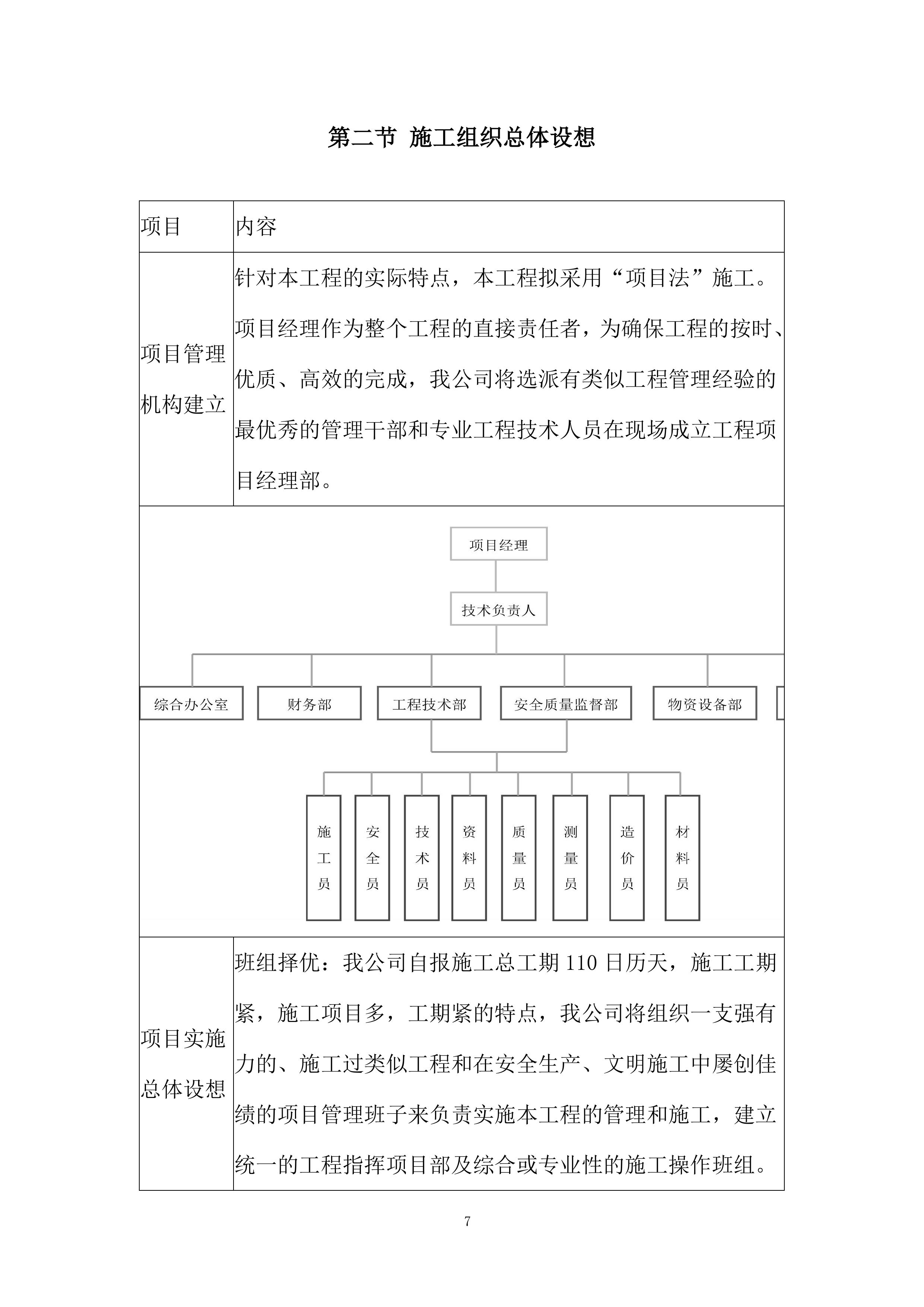

第二节
施工组织总体设想
项目
内容
项目管理机构建立
针对本工程的实际特点,本工程拟采用“项目法”施工。项目经理作为整个工程的直接责任者,为确保工程的按时、优质、高效的完成,我公司将选派有类似工程管理经验的最优秀的管理干部和专业工程技术人员在现场成立工程项目经理部。
项目实施总体设想
班组择优:我公司自报施工总工期110日历天,施工工期紧,施工项目多,工期紧的特点,我公司将组织一支强有力的、施工过类似工程和在安全生产、文明施工中屡创佳绩的项目管理班子来负责实施本工程的管理和施工,建立统一的工程指挥项目部及综合或专业性的施工操作班组。
施工队伍规划
测量施工队:负责项目施工测量。
拆除施工队:负责项目原有建筑装饰面拆除施工。
结构施工队:负责项目所有新增砌筑结构、隔墙工程的施工。
装修施工队:负责项目装饰工程的施工。
安装施工队:负责项目安装工程的施工。
项目实施总体设想
根据本工程情况及施工进度要求,将进行如下总体规划。
施工准备阶段:主要进行施工区域围蔽、临时设施搭建、施工材料、机械进场。
工程施工阶段:
xxxx
提升改造工程B#楼改造工程施工包括但不限于
xxxx
食堂一二层原装修拆除、室内装修改造、消防工程、水电改造、部分室外景观改造等内容施工。
竣工验收阶段:清理施工现场,收集竣工验收资料,组织建设单位、监理单位进行竣工验收。
第三节
施工现场平面布置及资源规划
项目
内容
施工现场规划
1、施工现场围栏
在施工范围内,实行打围作业,封闭式施工,做到“净化、美化、亮化”。建设项目打围范围包括:围档、出入口、五牌一图。
建设工地必须配备工程概况、文明施工、消防保卫、安全生产、管理人员名单及监督电话共五牌和施工现场平面布置图,应设置在施工现场大门外明显位置。
2、仓库布置
针对改造施工、材料品种多、价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置。
仓库:仓库设在楼层合适位置,仓库主要放置半成品材料及较贵重的饰面用材、五金材料、机具设备,同时专划一块区域用于放置油漆、胶粘剂等易燃品,并指派专人看管,所用材料保持可施工10天-15天的材料用量。
作业点材料堆放处:所有材料将按计划分期分批,每天用多少,进入施工现场,因本工程施工范围广,为便于材料的运输及堆放以及现场的成品与半成品的加工,在施工流水作业的各施工作业点设置作业点材料堆放处。
3、工地临时生活、办公设施搭建
生活办公设施的搭建应参考业主意见与现场实际需要情况,施工进场前可予以调整,初步设想如下:
现场办公用房:为加强与业主、监理及其它各单位的协调、联系、及时了解工地情况和解决问题,现场办公室可设置在施工现场区域或室外临时设施。
规范施工现场各项管理工作,按照安全标准化规定进行施工现场管理,确定安全文明施工。
施工现场设置标识标牌,悬挂“安全警告、警示”标牌、设置安全防护等。
4、施工用电
施工现场的用电线路、用电设施的安装和使用必须符合相关安全技术规范。施工用电配线应采用三相五线制,一机一闸一用电。
危险潮湿场所的照明以及手持照明灯具,必须采用符合安全要求的电压。电气线路应严格按照施工组织设计进行架设,严禁任意拉线接电。
5、施工用水
设置方案:我方将根据业主提供的施工用水的水源与相应的位置,自行设置水龙头及相应下水管道,配置水表计量,由专人管理,关于污水排放,按业主指令的位置铺设,并符合城市污水管理的有关规定和要求。
6、消防设施
施工项目部、施工区域设消防灭火器,进场主出入口设置消防安全标识牌。
7、建筑垃圾堆放及清运
所有建筑垃圾在装袋后于每天17:00~19:00统一放置到项目建筑垃圾场。
本标工程垃圾堆放场地布置由业主指定,本工程须负责各垃圾堆放场地的防护工作,并负责施工期间垃圾堆放场的维护、运行和管理工作。
场内袋装
装袋统一外运

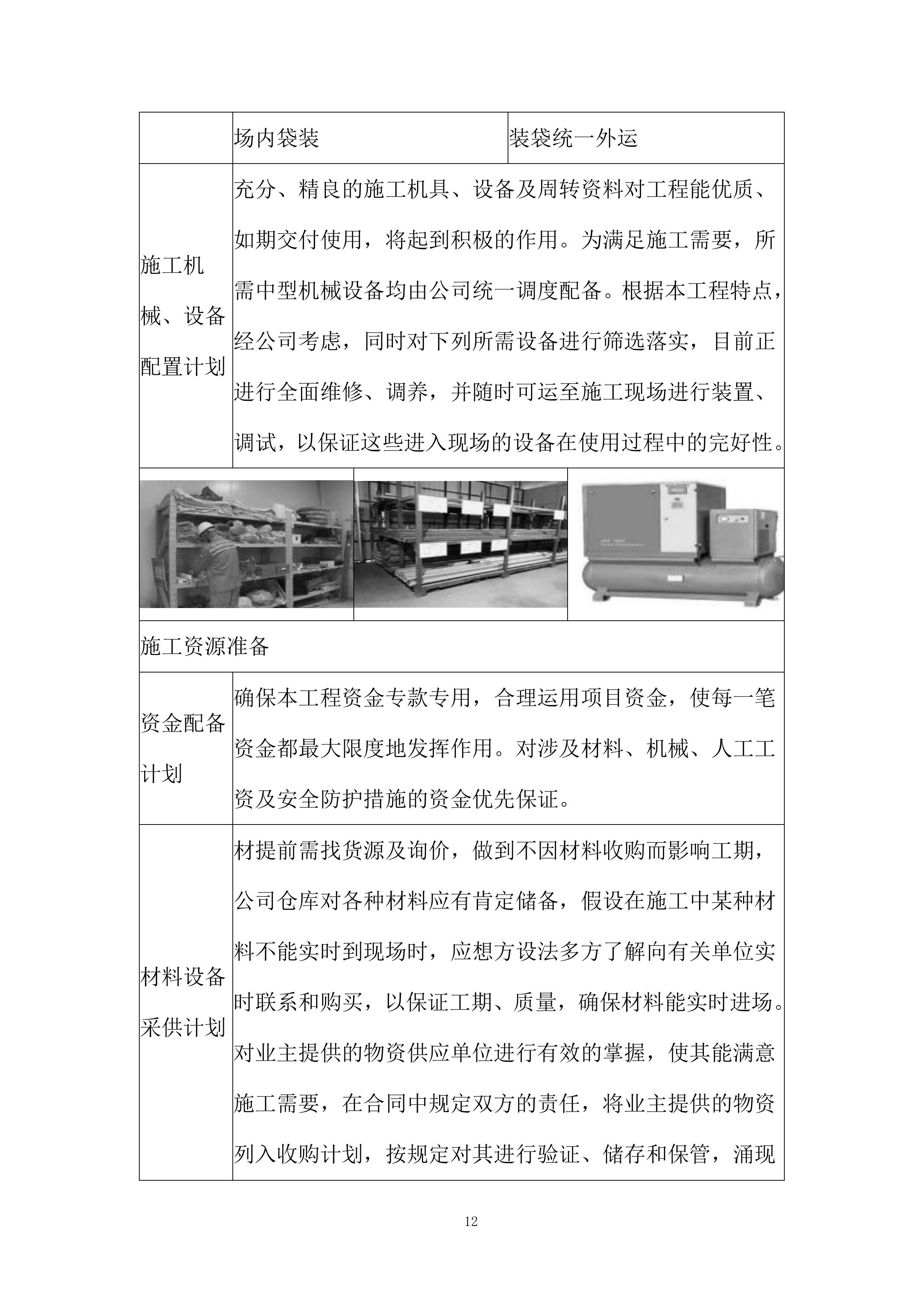

施工机械、设备配置计划
充分、精良的施工机具、设备及周转资料对工程能优质、如期交付使用,将起到积极的作用。为满足施工需要,所需中型机械设备均由公司统一调度配备。根据本工程特点,经公司考虑,同时对下列所需设备进行筛选落实,目前正进行全面维修、调养,并随时可运至施工现场进行装置、调试,以保证这些进入现场的设备在使用过程中的完好性。
施工资源准备
资金配备计划
确保本工程资金专款专用,合理运用项目资金,使每一笔资金都最大限度地发挥作用。对涉及材料、机械、人工工资及安全防护措施的资金优先保证。
材料设备采供计划
材提前需找货源及询价,做到不因材料收购而影响工期,公司仓库对各种材料应有肯定储备,假设在施工中某种材料不能实时到现场时,应想方设法多方了解向有关单位实时联系和购买,以保证工期、质量,确保材料能实时进场。
对业主提供的物资供应单位进行有效的掌握,使其能满意施工需要,在合同中规定双方的责任,将业主提供的物资列入收购计划,按规定对其进行验证、储存和保管,涌现问题加以记录和实时处理。
第四节
关键工艺施工
方案
一、
拆除工程施工
方案
拆除工程施工
项目
内容
室内拆除的施工要求
拆除工程的施工顺序:拆除前的准备→顶棚拆除→水电设备、管线拆除→门窗、墙面拆除→地面拆除。
在拆除工作开始前,将建筑物进行封闭围挡,并派专人在出入口进行值班,严禁无关人员进入施工现场。四周门窗用隔音材料进行封闭。
拆除时间安排:拆除时间尽量安排在休息日,中午午休时和晚上停止拆除施工。在中午和晚上适当安排工人进行拆除物的清理工作。
拆除工作的降噪、降尘措施:拆除时采用隔音材料将外门窗进行密闭,拆除前对拆除物事先进行洒水湿润,拆除工程要使用专业工具进行拆除,不得狠敲猛砸。拆除施工时尽量采用噪音小或无噪音的施工工具进行施工,教育施工人员在施工时不要大声喧哗。拆除施工时要先润湿墙面、地面、顶棚后进行拆除。
拆除时要注意保护原有建筑物结构不被破坏,原有设备用木板或搭设保护棚进行保存。对易损设备先将其卸下专门存放保存。
局部管线的拆除
水电拆除工作要遵循自上而下和先外面后里面的拆除原则。拆除前,要由专业技术人员进行交底;拆除时,要派专业技术人员现场指导,专业技术工人进行操作,以免发生错拆和误拆,造成不必要的损失和麻烦,增加工程成本和工期。

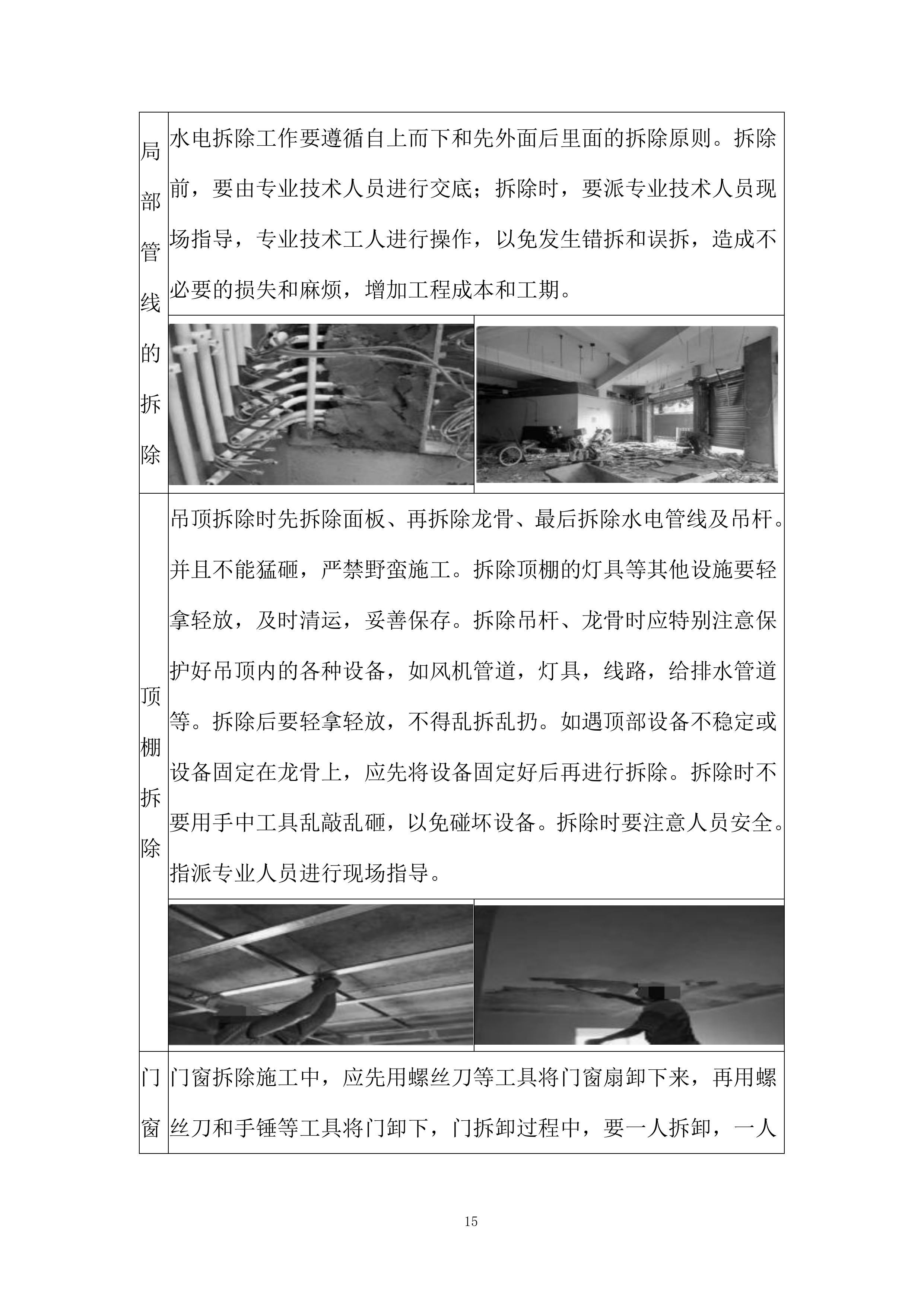

顶棚拆除
吊顶拆除时先拆除面板、再拆除龙骨、最后拆除水电管线及吊杆。并且不能猛砸,严禁野蛮施工。拆除顶棚的灯具等其他设施要轻拿轻放,及时清运,妥善保存。拆除吊杆、龙骨时应特别注意保护好吊顶内的各种设备,如风机管道,灯具,线路,给排水管道等。拆除后要轻拿轻放,不得乱拆乱扔。如遇顶部设备不稳定或设备固定在龙骨上,应先将设备固定好后再进行拆除。拆除时不要用手中工具乱敲乱砸,以免碰坏设备。拆除时要注意人员安全。指派专业人员进行现场指导。
门窗拆除
门窗拆除施工中,应先用螺丝刀等工具将门窗扇卸下来,再用螺丝刀和手锤等工具将门卸下,门拆卸过程中,要一人拆卸,一人负责门窗的稳定。在门拆除过程中,要用錾子和手锤轻轻的将门窗四周的抹灰层剔凿干净,要特别注意不要用大锤猛砸,这样对墙和结构都会造成破坏,并且用力过大还容易将门窗砸掉伤人和对原有建筑物造成破坏,加大不必要的浪费,增加工程成本。
墙面拆除
施工准备:拆除用的扁铲、手锤、机铲、脚手架等施工工具准备;充分了解原有结构 和原装饰层的做法,摸清原有墙体内水电管线的预埋情况,封堵外门窗口;所有工序完成后进行墙面层拆除。
拆除工作开始前,有关技术人员对操作工人进行必要的技术交底,使每一工人对施工 中出现的问题和应注意的事项有一个充分的了解。以免造成不必要的损失和增加不必要的工作量,加大工程成本的投入。
地面拆除
地面拆除前,对工人进行技术交底,准备好拆除用的施工工具。拆除时用切割机先将地面切割成500mm×500mm方块后,用扁錾和小手锤逐一拆除。用切割机切割时要边切割边浇水,保持切口湿润,严禁干割。拆除地面时禁止猛砸和不安全操作。在地面拆除时要安排专职安全员和机械管理员进行跟班作业,并配备足够的照明设备,安排专门的电工进行跟班作业。地面拆除要在顶棚和墙面工程拆除完后进行。
拆除施工安全措施
施工人员必须戴安全帽,高处拆除时戴安全带,使用电动工具时要戴绝缘手套和防护镜等防护设施,电箱要设漏电保护装置。并配备足够的防护用品。
脚手架搭设要按规范搭设,杜绝搭设不牢现象发生。脚手架板的铺设不能有探头板、断裂板的现象,经验收合格后方可使用。
拆除工作中杜绝野蛮施工,设立专职安全员进行现场监督指导施工,防止意外事故的发生。
拆除物的清理
拆除后的材料、设备、建筑垃圾放在施工现场,在下班后分别运至指定的堆放处,利用晚上的时间由有资质的回收单位进行回收清运,在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。清运垃圾时要进行洒水和袋装人工搬运至指定的堆放地点,不能任意抛撒,减少扬尘。
二、
测量工程施工
方案
测量工程施工
项目
内容
施工测量准备
检查各专业施工图纸平面位置及标高是否有矛盾,预留洞口是否有冲突,发现问题及时向有关人员反映,及时解决。
对所有进场的仪器设备及人员进行初步调配,并对所有进场的仪器设备重新进行检定。
复印预定人员的上岗证书,由专业工程师进行技术交底。
根据图纸条件及工程内部结构特征确定轴线控制网形式。
放线的项目
建筑标高;墙面材料分割线;龙骨定位线;门位置线;地面材料分割线;隔断位置线等。
放线的原则
根据总平面图进行计量、测定、编制坐标定位。
在总平面图中按功能要求分区域及平面轴线及装修基准尺寸定位。
以立面图的设计图纸,采用水准仪配合水准仪做各部分标高定位。
以立面图的分格及造型设计在施工立面以实际测量尺寸定位放线。
天花的定位以地面中线坐标定位后,将天花造型投影在地面上进行放线定型。
放线的具体内容
以设计各内墙轴线定窗口立线,以各层设计标高+50cm线定窗口上下水平线,弹出窗 口井字线并根据二次设计图样弹出型钢龙骨位置线。每个大角吊垂直线,给出大角垂直控制线。放线后,进行自检复线,复线无再进行正式检查,合格后方可进行下步工序。
在地坪放线确定后,应于施工范围内设置标准水平线,同时完成地坪高差校对、墙面龙骨定位线及天花板高程弹线作业,以提供人员作为地坪立面施工的微调依据。
室内装修抄平放线,根据建筑装饰施工图弹出相应的墨线,包括踢脚线、墙裙线、梁底水平线、窗台、门窗顶、压顶、楼梯踏步等的墨线。
墙、地面定位、抄平
吊顶标高线、灯槽线
测量工程技术、质量控制措施
测量定位所用的经纬仪、测距仪、水准仪等测量仪器及设备必须经过鉴定合格,在使用周期内的计量器具按二级计量标准进行计量检测控制。
测量基准点要严格保护,避免撞击、毁坏。在施工期间,要定期复核基准点是否发生了位移。
总标高控制点的引测,必须采用闭合测量方法,确保引测精度。
轴线控制点及总标高控制点,必须经监理师书面认可方可使用。
所有测量观测点必须可靠,以免影响测量结果的精度。
所有测量结果应及时汇总,并向有关部门提供。
室内放线定位
三、
脚手架搭建施工
方案
脚手架搭建施工
本工程属于改造工程施工,本项目室内脚手架采用满堂脚手架及移动式门架。
移动式门架
脚手架工程施工方法
搭设方法
满堂脚手架用于室内天棚施工。脚手架高度按照天棚设计标高-1.5m设计,采用钢管脚手架。
从一个角部按照间距900mm布置立杆,保证立杆平直放置,扫地杆距地500mm,立杆底部设置脚手板,立杆纵距为1200mm,钢管之间采用接头卡连接,水平杆与立杆之间采用转卡连接。
装设第一步的纵向水平杆,随校正立杆之后予以固定,并按此顺序依次向上搭设。
立杆接长沿高度方向错开500mm,搭接长度不小于600mm。
脚手架周圈立杆高度比其他部位立杆高度高500mm,作为安全防护使用。
脚手架上采用钢管上满铺50mm厚脚手板一层,钢管间距300mm,与水平杆及相邻立杆使用十字卡连接。脚手板之间使用8#铁丝连接,保证绑扎牢固。
搭设安装要求
搭设过程中施工人员施工必须佩戴安全带。
架子工必须持证上岗。
搭设时不得从操作面向下乱扔钢管、卡子。
搭设完毕后应进行检查验收,检查合格后才能使用。
脚手架拆除施工
拆除必须由上至下逐层进行,严禁上下同时作业;先拆除护身栏杆、脚手板和横向水平杆,再依次拆除剪刀撑的上部扣件;拆除全部剪刀撑以前,必须搭设临时加固支撑,防止脚手架倾倒。
连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于2步。
拆除作业区的周围及进出口处,必须设警戒线,并派专人了望,严禁非作业人员进入危险区域。
四、
新增砌筑结构、石膏板
隔断
施工
方案
一)新增砖砌体隔墙、构造柱、过梁施工方案
项目
内容
基层清理
场地布置:确定砌筑区域的边界和范围,清理现场杂物和垃圾。
清理表面灰尘:使用扫帚、刷子等工具清除基层表面的灰尘、杂物和碎屑
清洗油污:对于基层表面的油污和污渍,使用清洗剂、水物质进行清洗,确保基层表面干净无污渍。
修补基层缺陷:对基层表面存在的裂缝、孔洞和凹凸等缺陷进行修补处理,使基层表面平整。
加固基层:对于基层较弱的地方进行加固处理,以增强基层的稳定性和承载能力。
基层清理
放线定位
测量放线:根据设计图纸,使用测量工具(如全站仪、经纬仪等)在基础或楼面上放出墙体的轴线和控制线。
标记位置:在基础或楼面上用墨线或油漆标出墙体的位置、门窗洞口位置等。
放线定位
植筋定位
植筋
植筋
定位:根据设计要求,确定植筋的位置和深度。
钻孔:使用电锤或风钻在混凝土结构上钻孔,孔径和孔深需满足设计要求。
清孔:清理孔内的灰尘和碎屑,确保孔内干净无杂物。
灌注植筋剂:将植筋剂注入孔内,确保植筋剂充满孔内并固化。
植入钢筋:将钢筋植入孔内,确保钢筋与植筋剂充分粘结。
养护:按照植筋剂的要求进行养护,确保植筋质量。
捆扎钢筋、润湿砖块
捆扎钢筋
:根据设计图纸和规范要求,对构造柱、过梁等部位的钢筋进行捆扎和固定。
润湿砖块:在砌筑前,将需要使用的砖块提前搬运至砌筑现场,并进行初出选,剔除破损裂纹等不合格的砖块。使用水管或水桶等工具,对砖块进行均匀浇水润湿。
浇水时应控制水量,避免砖块吸水过多导致表面浮水或开裂。一般要求砖块的含水率控制在10%-15%之间,通过观察砖块表面的湿润程度和敲击声音来判断。
排砖、立皮数杆
排砖:根据设计图纸和砖块的规格尺寸,在基础或楼面上进行排砖,确定砖块的排列方式和灰缝厚度。
立皮数杆:在砌筑过程中,设置皮数杆以控制砌体的高度和灰缝厚度。皮数杆上应标有每皮砖和灰缝的厚度以及门窗洞口、过梁等标高位置。
捆扎钢筋
立皮数杆砌筑
墙体砌筑
挂线砌筑:根据皮数杆上的标高和位置线进行挂线砌筑,确保体垂直平整。
砌砖:采用“三一”砌砖法或挤浆法等砌筑方法,将砖块和砂浆按照设计要求进行砌筑。
勾缝:在砌筑过程中或砌筑完成后进行勾缝处理,以提高墙体的美观度和耐久性。
浇筑构造柱及过梁
构造柱浇筑:在墙体砌筑到一定高度后,根据设计要求浇筑构造柱。构造柱的钢筋应与植筋或预留钢筋进行连接。
过梁浇筑:在墙体适当位置设置过梁以增强墙体的稳定性。过梁的浇筑应在墙体砌筑完成后进行。
构造柱
腰梁
过梁
顶部斜切
将第一块砖斜放在墙体顶部,使其与两侧墙体或梁形成一定的夹角(一般建议为45°-70°,具体角度根据墙体高度和砖块尺寸确定)。使用砂浆将斜砖与墙体顶部粘结牢固,确保砂浆饱满无空。依次向下斜砌其他砖块,保持每块砖的斜面与上一层砖的斜面紧密接触,形成连续的斜面结构。
二)石膏板隔断施工方案
项目
内容
工艺流程
弹线→安装天地龙骨→竖向龙骨分档→安装竖向龙骨→安装系统管、线→安装横向卡档龙骨→安装门洞口框→安装罩面板(一侧)→安装隔音棉→安装罩面板(另一侧)。
轻钢龙骨墙节点轴侧图
轻钢龙骨墙节点轴侧图
轻钢龙骨墙节点右视图
操作工艺
弹线
在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装的位置、龙骨的平直度和固定点。
隔断龙骨的安装
沿弹线位置固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平直。固定点间距应不大于1000mm,龙骨的端部必须固定牢固。边框龙骨与基体之间,应按设计要求安装密封条。
当选用支撑卡系列龙骨时,应先将支撑卡安装在竖向龙骨的开口上,卡距为400-600mm,距龙骨两端的为20-25mm。
选用通贯系列龙骨时,高度低于3m的隔墙安装一道;3-5m时安装两道;5m以上时安装三道。
门窗或特殊节点处,应使用附加龙骨,加强其安装应符合设计要求。
隔断的下端如用木踢脚板覆盖,隔断的罩面板下端应离地面20-30mm;如用大理石、水磨石踢脚时,罩面板下端应与踢脚板上口齐平,接缝要严密。
饰面板安装
安装石膏板前,应对预埋隔断中的管道和附于墙内的设备采取局部加强措施。
石膏板应竖向铺设,长边接缝应落在竖向龙骨上。
双面石膏罩面板安装,应与龙骨一侧的内外两层石膏板错缝排列接缝不应落在同一根龙骨上;需要隔声、保温、防火的应根据设计要求在龙骨一侧安装好石膏罩面板后,进行隔声、保温、防火等材料的填充;一般采用玻璃丝棉或30-l00mm岩棉板进行隔声、防火处理;采用50-100mm苯板进行保温处理。再封闭另一侧的板。
石膏板应采用自攻螺钉固定。周边螺钉的间距不应大于200mm,中间部分螺钉的间距不应大于300mm,螺钉与板边缘的距离应为10-16mm。
安装石膏板时,应从板的中部开始向板的四边固定。钉头略埋入板内,但不得损坏纸面;钉眼应用石膏腻子抹平。
石膏板应按框格尺寸裁割准确;就位时应与框格靠紧,但不得强压。
隔墙端部的石膏板与周围的墙或柱应留有3mm的槽口。铺罩面板时,应先在槽口处加注嵌缝膏,然后铺板并挤压嵌缝膏使面板与邻近表层接触紧密。
在丁字型或十字型相接处,如为阴角应用腻子嵌满,贴上接缝带,如为阳角应做护角。
石膏板的接缝,一般应3-6mm缝,必须坡口与坡口相接。
石膏板安装
五、
门窗工程施工
方案
门窗工程施工
门窗安装总体流程
平面位置及标高
安装门窗
抹灰收口
清理门窗
打胶
安装门窗五金件
门窗安装施工
项目
内容
找规矩弹线
测量门窗洞口:使用测量工具(如卷尺、激光测距仪等)精确测量门窗洞口的宽度、高度以及对角线长度,记录每个洞口的偏差值。
数理统计:将测量得到的数据进行整理,计算平均值、标准差等统计量,以评估偏差的普遍性和程度。
确定安装位置:根据统计结果,调整门窗的平面位置和标高,确保安装后的门窗既符合设计要求,又能最大限度地减少因洞口偏差带来的问题。
门框安装
门框安装:应在地面工程施工前完成,门框安装应保证牢固,门框应用钉子与木砖钉牢,一般每边不少于2点固定,间距不大于1.2m。若隔墙为加气混凝土条板时,应按要求间距预留45mm的孔,孔深7-10cm,并在孔内预埋木橛粘107胶水泥浆加入孔中(木橛直径应大于孔径1mm以使其打入牢固)。待其凝固后再安装门框。
门框安装
木门扇的安装
先确定门的开启方向及小五金型号和安装位置,对开门扇扇口的裁口位置开启方向,一般右扇为盖口扇。
检查门口是否尺寸正确,边角是否方正,有无窜角;检查门口高度应量门的两侧;检查门口宽度应量门口的上、中、下三点并在扇的相应部位定点画线。
将门扇靠在框上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出部分刨去,若扇小应帮木条,用胶和钉子钉牢,钉帽要砸扁,并钉入木材内1-2mm。
第一修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定。按门扇与口边缝宽合适尺寸,画第二次修刨线,标上合页槽的位置(距门扇的上、下端1/10,且避开上、下冒头)。同时应注意口与扇安装的平整。
门扇二次修刨,缝隙尺寸合适后即安装合页。应先用线勒子勒出合页的宽度,根据上、下冒头1/10的要求,钉出合页安装边线,分别从上、下边线往里量出合页长度,剔合页 槽时应留线,不应剔的过大、过深。
合页槽剔好后,即安装上、下合页,安装时应先拧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。木螺丝应钉入全长1/3拧入2/3。
安装对开扇:应将门扇的宽度用尺量好再确定中间对口缝的裁口深度。如采用企口榫时,对口缝的裁口深度及裁口方向应满足装锁的要求,然后对四周修刨到准确尺寸。
五金安装应按设计图纸要求,不得遗漏。一般门锁、碰珠、拉手等距地高度95-100cm, 插销应在拉手下面,对开门扇装暗插销时,安装工艺同自由门。不宜在中冒头与立挺的结合处安装门锁。
门扇开启后易碰墙,为固定门扇位置应安装定门器,对有特殊要求的门应安装门扇开...
室内改造及建筑周围局部景观改造投标方案.docx
