第一章 施工总体组织方案
6
第一节 施工组织总体设想
6
一、工期
要求
6
二、施工质量要求
6
三、施工目标理解响应
6
四、
xx
区域适应性方案
7
五、施工组织阶段划分
8
第二节 项目组织架构与职责
10
一、项目经理岗位权责
10
二、技术负责人管理职责
10
三、施工员现场管控职责
11
四、安全员责任范围界定
12
五、管理团队架构关系图
12
第三节 施工方案针对性分析
14
一、挖沟槽土方施工难点
14
二、回填方质量控制要点
14
三、余方弃置环保方案
15
四、管道与老井安装工艺
15
五、废弃管道封堵技术措施
16
六、水泥道路修复施工顺序
17
七、沥青混凝土铺设工艺
18
第四节 项目工段划分与范围
20
一、土石方工程工段划分
20
二、管网工程施工区域界定
20
三、道路工程分段施工安排
22
四、钢板桩支护作业协调
22
五、砖砌检查井开洞作业安排
23
第五节 施工平面布置
25
一、施工总平面布置原则
25
二、办公区设置方案
25
三、材料堆放区规划
26
四、机械停放区域划分
27
五、临时道路设置标准
28
六、施工围挡布置方案
28
七、出入口管理设施规划
30
第二章 关键技术工艺及重难点解决方案
31
第
一
节 重点难点识别
51
一、交通影响因素分析
51
二、复杂地质条件识别
52
三、管线交叉施工风险点
52
第
二
节 重难点解决方案
54
一、交通导行方案
54
二、管线保护专项措施
54
第三章
设备劳动力配置与人员组织
56
第一节 施工设备配置清单
56
一、拟投入本项目的主要施工设备表
56
二、设备进场时间安排
58
三、设备维护保养计划
59
第二节 劳动力配置计划
62
一、分阶段劳动力配置
62
二、主要工种人员数量
63
三、施工人员作息安排
64
四、施工人员岗前培训
65
第三节 人员组织架构与管理
67
一、项目管理岗位职责
67
二、管理人员考核制度
68
三、施工工作流程管理
69
四、应急响应小组设置
70
第四章
工程进度计划与保障措施
71
第一节 总体进度计划
71
一、施工
进度计划表
71
二、关键工序时间节点
71
三、施工进度网络规划
72
第二节 进度保障措施
74
一、施工资源配置方案
74
二、专项工艺技术交底
75
三、现场施工协调机制
76
四、施工进度监督管理
76
第三节 现场服务响应保障措施
78
一、组织架构保障
78
二、响应流程保障
78
三、资源保障
78
第四节 工期风险应对
80
一、主要施工风险识别
80
二、地下管线探测措施
80
三、进度滞后应急处理
81
第五章
安全生产与质量保证措施
83
第一节 安全生产目标
83
一、安全管控指标
83
二、高风险作业专项目标
84
第二节 安全生产方案
85
一、有限空间作业规程
85
二、班前安全技术交底制度
85
三、施工安全日常巡查机制
87
第三节 安全管理手段
90
一、专项应急预案体系
90
二、应急演练实施计划
90
三、安全防护设施投入
91
第四节 质量目标
93
一、总体质量合格标准
93
二、分项工程质量指标
94
三、质量责任追溯机制
95
第五节 质量
保证措施
96
一、顶管施工精度控制
96
二、管道接口密封保障
96
三、检查井施工质量控制
97
四、材料进场检验标准
98
五、隐蔽工程验收规范
。
99
第六节 质量安全承诺
100
一、工程质量保修承诺
100
二、售后服务响应机制
100
三、质量违约处理条款
101
第一章 施工总体组织方案
第一节 施工组织总体设想
一、工期
要求
总工期60日历天。
二、施工质量要求
合格,符合招标文件要求。
三、施工目标理解响应
深刻理解本次市政雨污分流工程施工目标,从短期、长期维度制定契合实际的目标,并围绕目标制定详细施工计划与措施。
①短期目标:60天工期内,高质量完成项目区域雨污分流改造工程,新建雨水、污水管网,修复改造现有排水管道,确保工程质量符合《给水排水管道工程施工及验收规范》(GB50268-2008)等标准。施工中严格把控管道铺设、接口处理等环节,确保管道密封稳定、排水顺畅无渗漏。

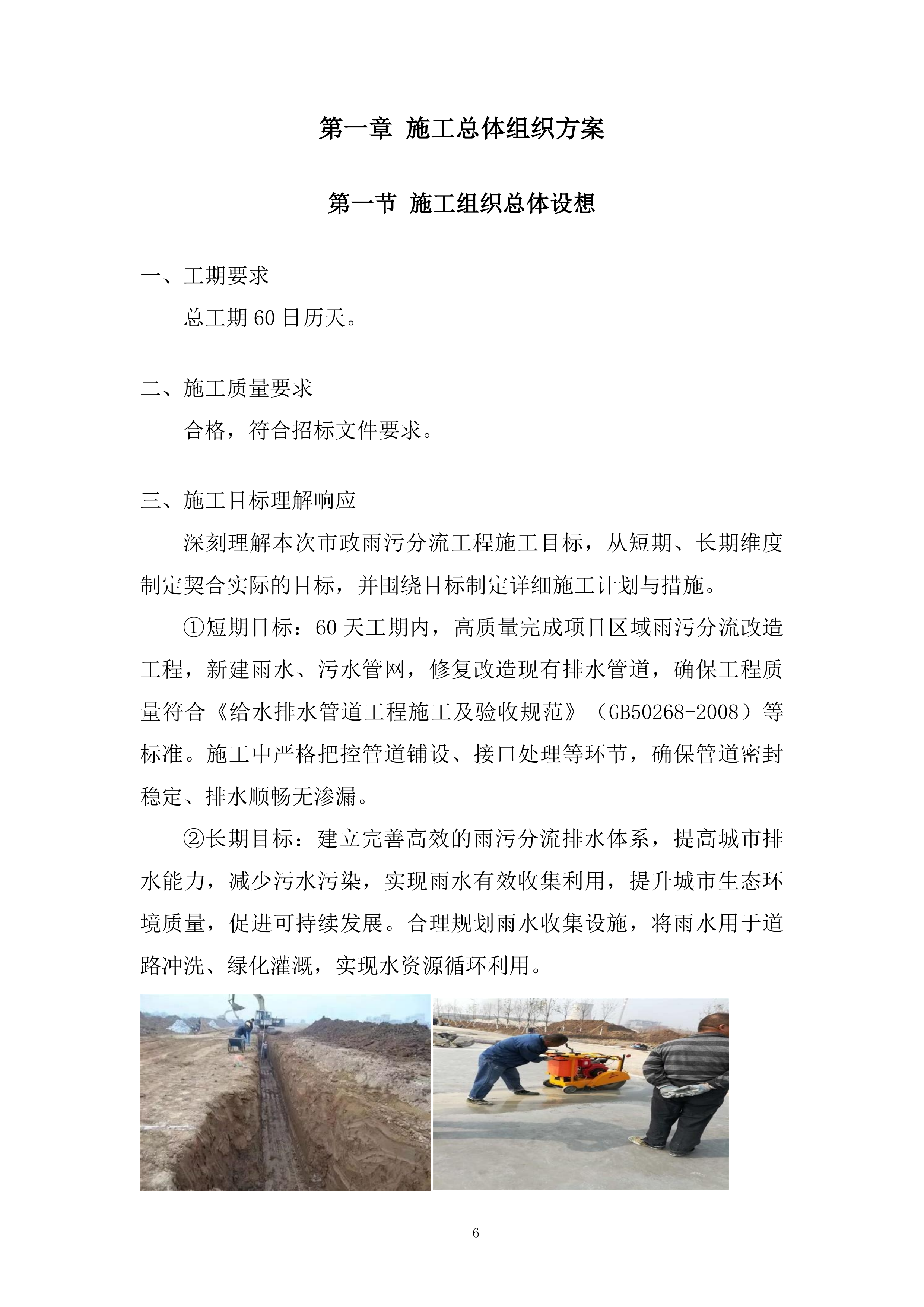

②长期目标:建立完善高效的雨污分流排水体系,提高城市排水能力,减少污水污染,实现雨水有效收集利用,提升城市生态环境质量,促进可持续发展。合理规划雨水收集设施,将雨水用于道路冲洗、绿化灌溉,实现水资
源循环利用。

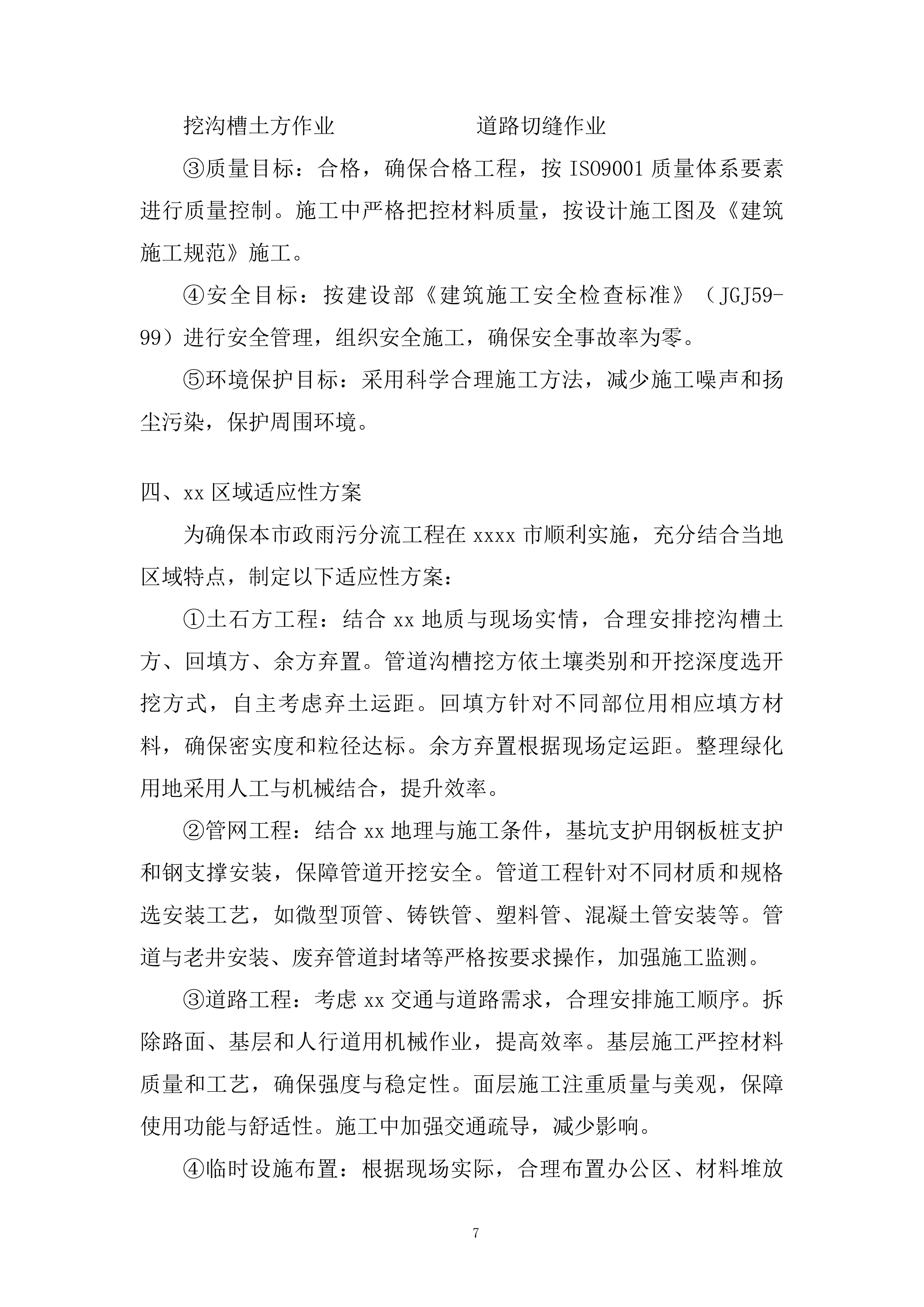

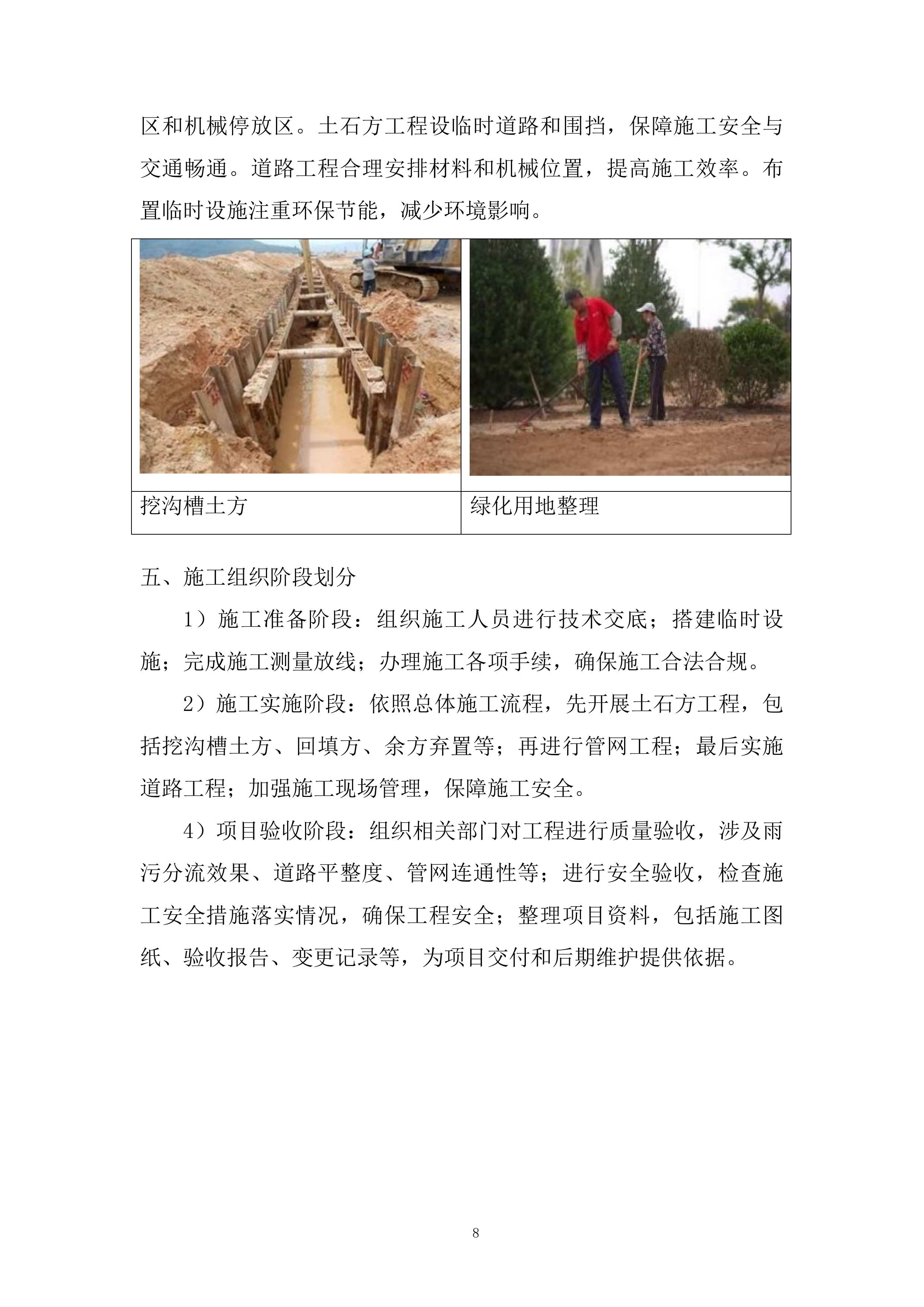

挖沟槽土方作业
道路
切缝作业
③质量目标:
合格,
确保合格工程,按ISO9001质量体系要素进行质量控制。施工中严格把控材料质量,按设计施工图及《建筑施工规范》施工。
④安全目标:按建设部《建筑施工安全检查标准》(JGJ59-99)进行安全管理,组织安全施工,确保安全事故率为零。
⑤环境保护目标:采用科学合理施工方法,减少施工噪声和扬尘污染,保护周围环境。
四、
xx
区域适应性方案
为确保本市政雨污分流工程在
xxxx
市顺利实施,充分结合当地区域特点,制定以下适应性方案:
①土石方工程:结合
xx
地质与现场实情,合理安排挖沟槽土方、回填方、余方弃置。管道沟槽挖方依土壤类别和开挖深度选开挖方式,自主考虑弃土运距。回填方针对不同部位用相应填方材料,确保密实度和粒径达标。余方弃置根据现场定运距。整理绿化用地采用人工与机械结合,提升效率。
②管网工程:结合
xx
地理与施工条件,基坑支护用钢板桩支护和钢支撑安装,保障管道开挖安全。管道工程针对不同材质和规格选安装工艺,如微型顶管、铸铁管、塑料管、混凝土管安装等。管道与老井安装、废弃管道封堵等严格按要求操作,加强施工监测。
③道路工程:考虑
xx
交通与道路需求,合理安排施工顺序。拆除路面、基层和人行道用机械作业,提高效率。基层施工严控材料质量和工艺,确保强度与稳定性。面层施工注重质量与美观,保障使用功能与舒适性。施工中加强交通疏导,减少影响。
④临时设施布置:根据现场实际,合理布置办公区、材料堆放区和机械停放区。土石方工程设临时道路和围挡,保障施工安全与交通畅通。道路工程合理安排材料和机械位置,提高施工效率。布置临时设施注重环保节能,减少环境影响。
挖沟槽土方
绿化用地整理
五、施工组织阶段划分
1)施工准备阶段:组织施工人员进行技术交底;搭建临时设施;完成施工测量放线;办理施工各项手续,确保施工合法合规。
2
)施工实施阶段:依照总体施工流程,先开展土石方工程,包括挖沟槽土方、回填方、余方弃置等;再进行管网工程;最后实施道路工程;加强施工现场管理,保障施工安全。
4)项目验收阶段:组织相关部门对工程进行质量验收,涉及雨污分流效果、道路平整度、

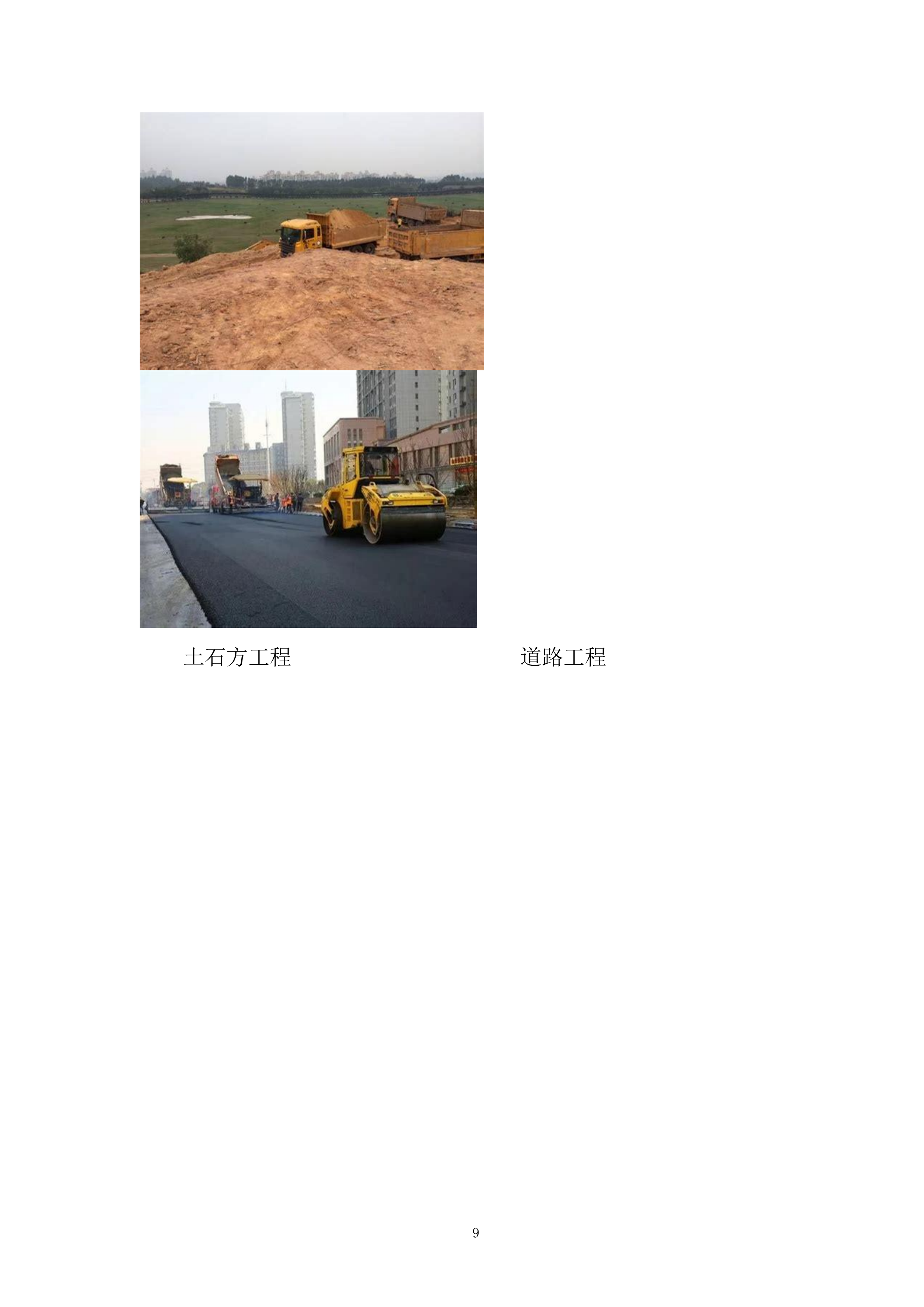

管网连通性等;进行安全验收,检查施工安全措施落实情况,确保工程安全;整理项目资料,包括施工图纸、验收报告、变更记录等,为项目交付和后期维护提供依据。
土石方工程
道路工程

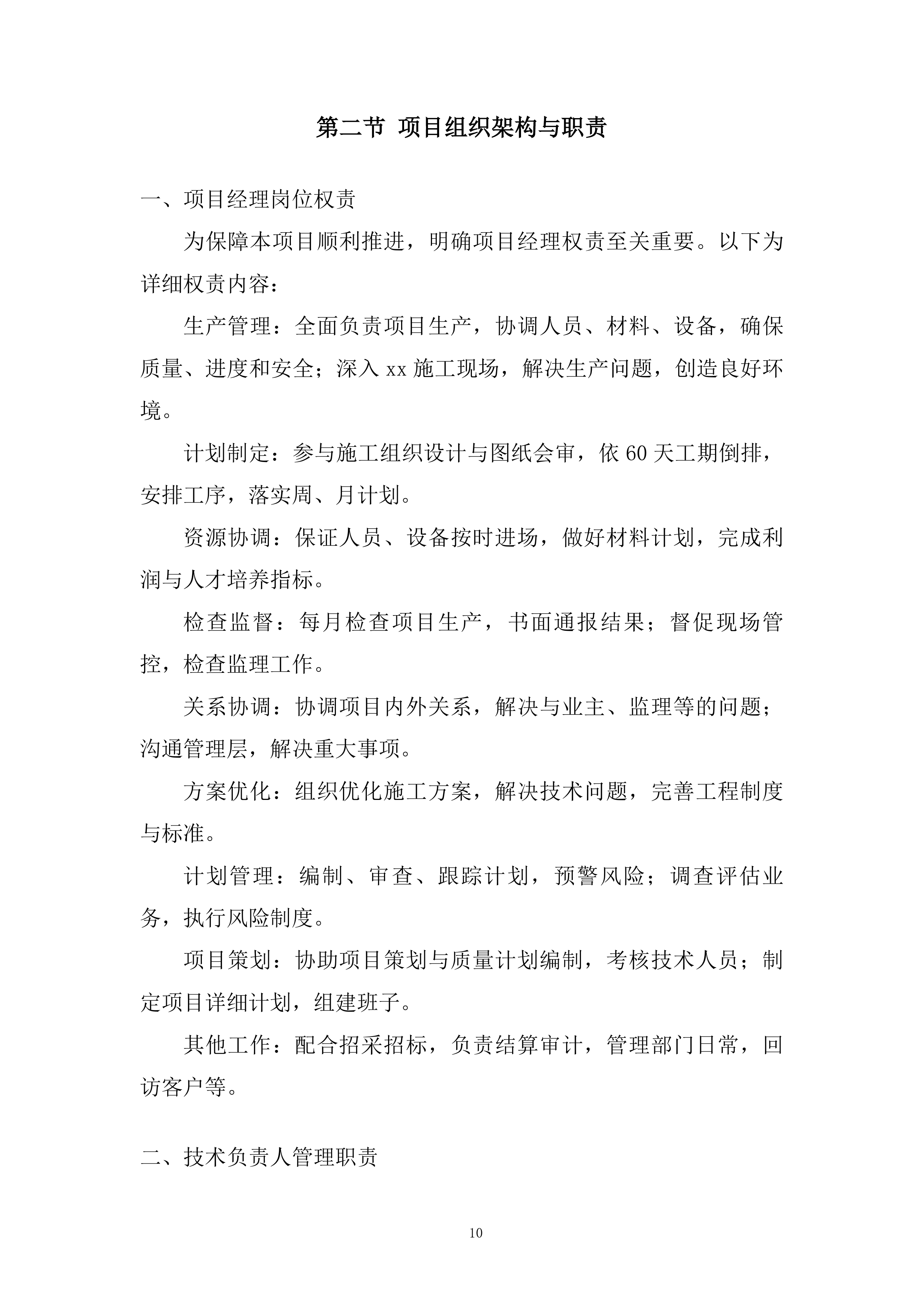

第二节 项目组织架构与职责
一、项目经理岗位权责
为保障本项目顺利推进,明确项目经理权责至关重要。以下为详细权责内容:
生产管理
:
全面负责项目生产,协调人员、材料、设备,确保质量、进度和安全;深入
xx
施工现场,解决生产问题,创造良好环境。
计划制定
:
参与施工组织设计与图纸会审,依60天工期倒排,安排工序,落实周、月计划。
资源协调
:
保证人员、设备按时进场,做好材料计划,完成利润与人才培养指标。
检查监督
:
每月检查项目生产,书面通报结果;督促现场管控,检查监理工作。
关系协调
:
协调项目内外关系,解决与业主、监理等的问题;沟通管理层,解决重大事项。
方案优化
:
组织优化施工方案,解决技术问题,完善工程制度与标准。
计划管理
:
编制、审查、跟踪计划,预警风险;调查评估业务,执行风险制度。
项目策划
:
协助项目策划与质量计划编制,考核技术人员;制定项目详细计划,组建班子。
其他工作
:
配合招采招标,负责结算审计,管理部门日常,回访客户等。
二、技术负责人管理职责

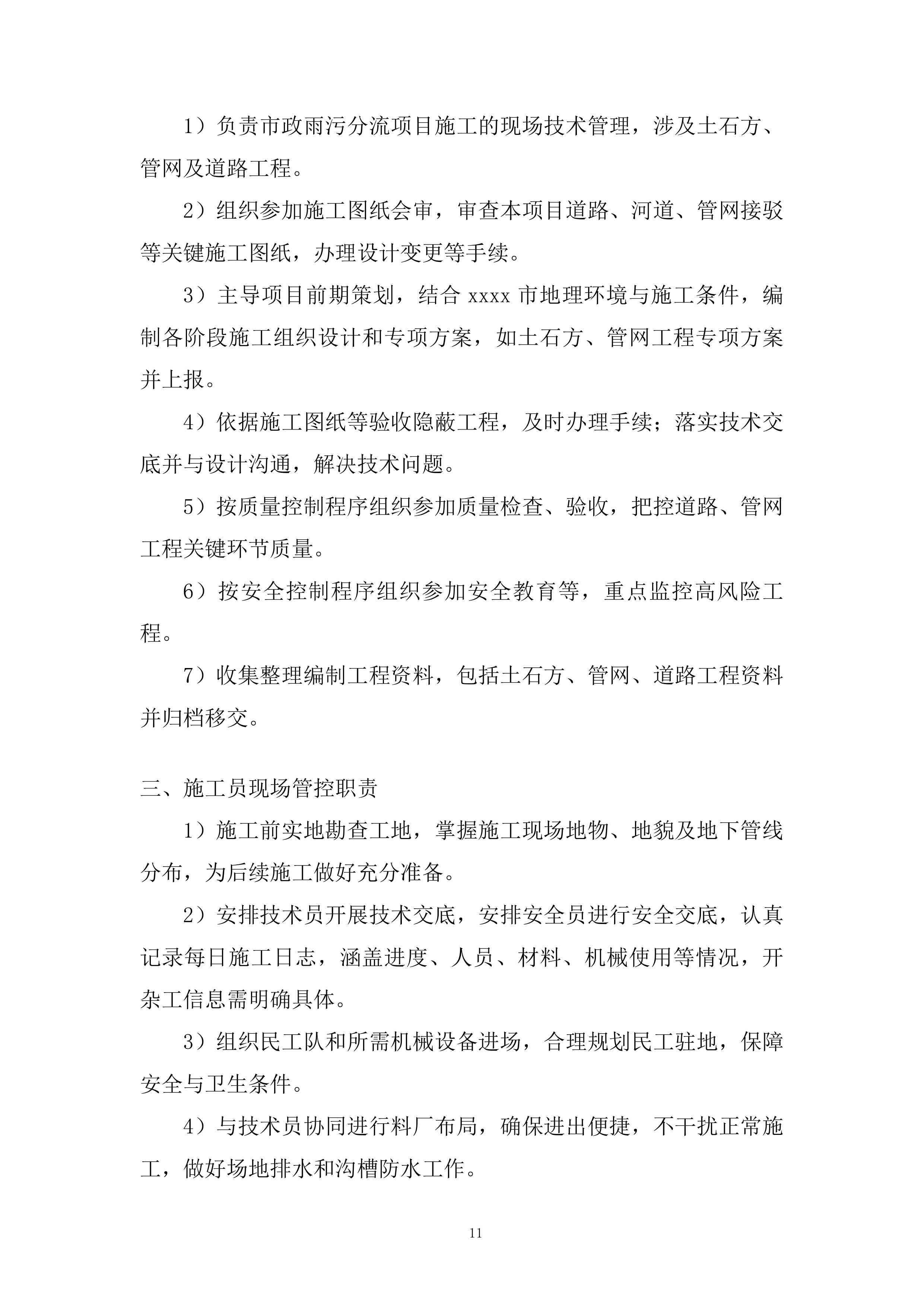

1)负责市政雨污分流项目施工的现场技术管理,涉及土石方、管网及道路工程。
2)组织参加施工图纸会审,审查本项目道路、河道、管网接驳等关键施工图纸,办理设计变更等手续。
3)主导项目前期策划,结合
xxxx
市地理环境与施工条件,编制各阶段施工组织设计和专项方案,如土石方、管网工程专项方案并上报。
4)依据施工图纸等验收隐蔽工程,及时办理手续;落实技术交底并与设计沟通,解决技术问题。
5)按质量控制程序组织参加质量检查、验收,把控道路、管网工程关键环节质量。
6)按安全控制程序组织参加安全教育等,重点监控高风险工程。
7)收集整理编制工程资料,包括土石方、管网、道路工程资料并归档移交。
三、施工员现场管控职责
1)施工前实地勘查工地,掌握施工现场地物、地貌及地下管线分布,为后续施工做好充分准备。
2)安排技术员开展技术交底,安排安全员进行安全交底,认真记录每日施工日志,涵盖进度、人员、材料、机械使用等情况,开杂工信息需明确具体。
3)组织民工队和所需机械设备进场,合理规划民工驻地,保障安全与卫生条件。
4)与技术员协同进行料厂布局,确保进出便捷,不干扰正常施工,做好场地排水和沟槽防水工作。
5)监管施工过程和隐蔽工程验收,检查质量问题,解决技术难题。
6
)参与中间验收、竣工验收和文明施工检查,完成上级安排的工作。
四、安全员责任范围界定
1)协助建立安全生产、安全防护、机械安全保证体系,从制度层面保障本项目施工安全。
2)纠正违章指挥、违章作业与不安全状态,确保现场施工符合安全规范。
3)宣传执行安全法规规定,协助做好安全生产管理,营造良好安全氛围。
4)做好安全生产资料记录、收集、整理与保管,为项目安全管理提供数据支持。
5)按标准处罚违规人员,奖励安全工作成绩突出者,激励全员重视安全。
6)
保
障施工安全
的其他各项工作
。

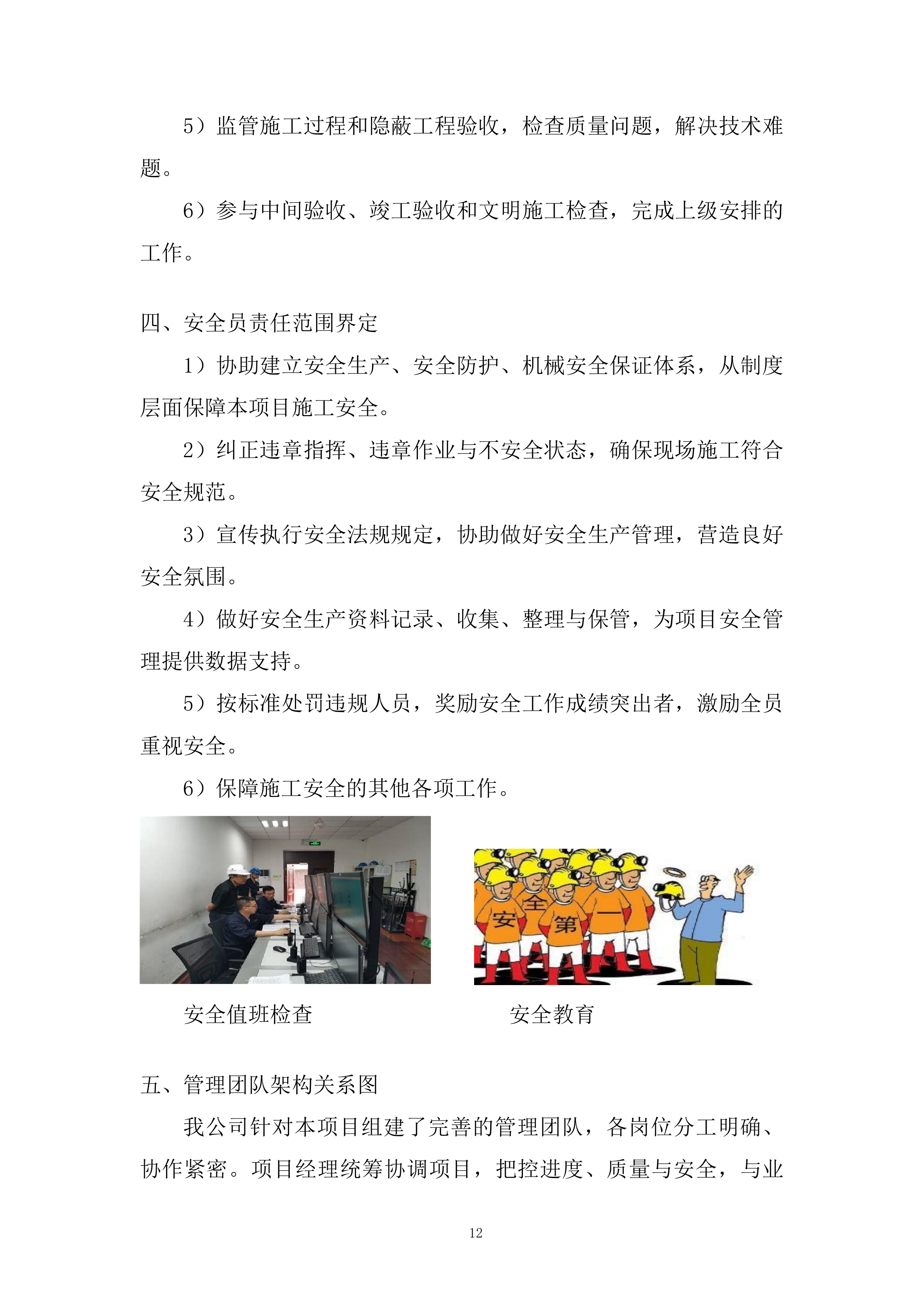

安全值班检查
安全
教育
五、管理团队架构关系图

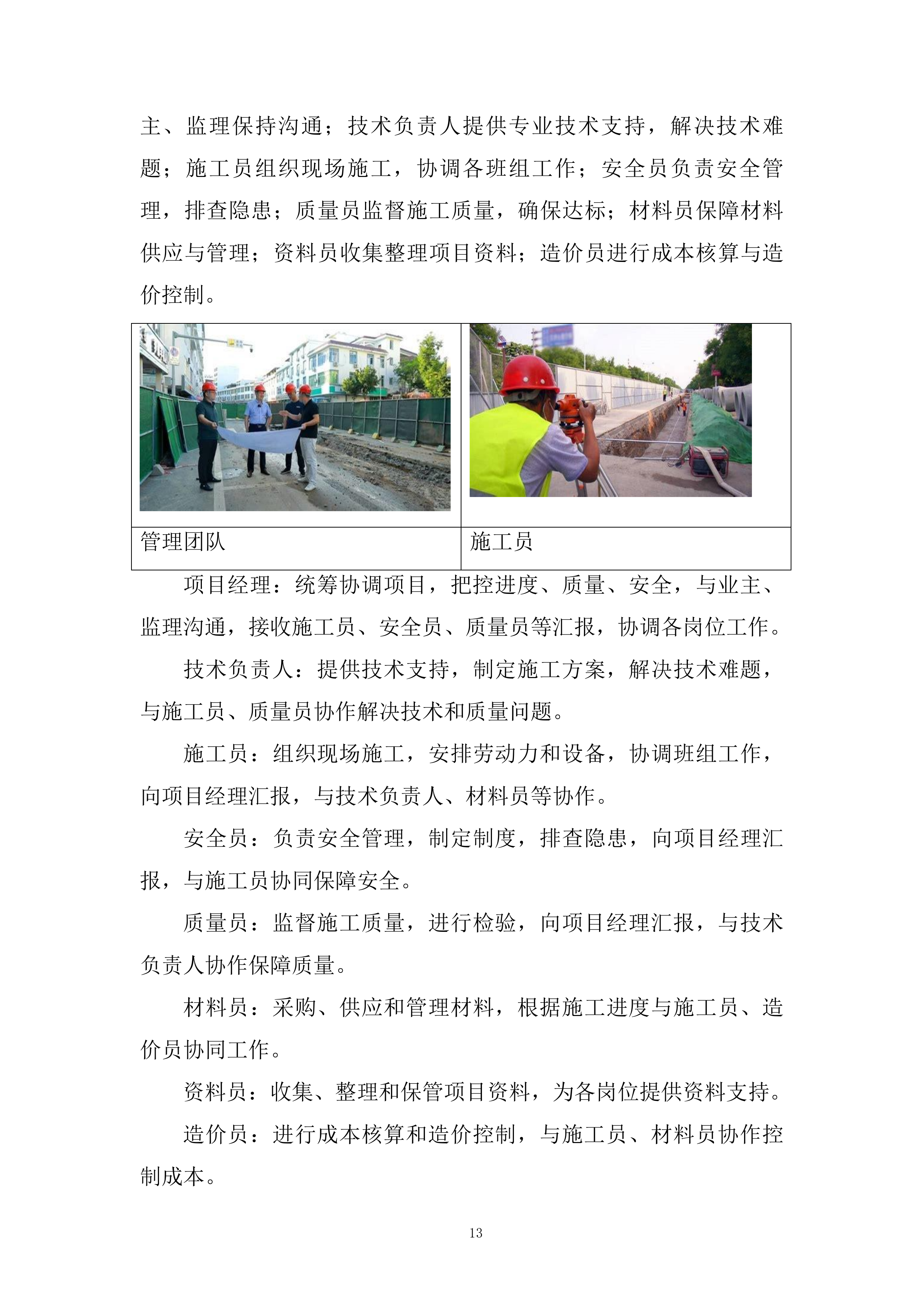

我公司针对本项目组建了完善的管理团队,各岗位分工明确、协作紧密。项目经理统筹协调项目,把控进度、质量与安全,与业主、监理保持沟通;技术负责人提供专业技术支持,解决技术难题;施工员组织现场施工,协调各班组工作;安全员负责安全管理,排查隐患;质量员监督施工
质量,确保达标;材料员保障材料供应与管理;资料员收集整理项目资料;造价员进行成本核算与造价控制。
管理团队
施工员
项目经理
:
统筹协调项目,把控进度、质量、安全,与业主、监
理沟通
,
接收施工员、安全员、质量员等汇报,协调各岗位工作
。
技术负责人
:
提供技术支持,制定施工方案,解决技术难题
,
与施工员、质量员协作解决技术和质量问题
。
施工员
:
组织现场施工,安排劳动力和设备,协调班组工作
,
向项目经理汇报,与技术负责人、材料员等协作
。
安全员
:
负责安全管理,制定制度,排查隐患
,
向项目经理汇报,与施工员协同保障安全
。
质量员
:
监督施工质量,进行检验
,
向项目经理汇报,与技术负责人协作保障质量
。
材料员
:
采购、供应和管理材料
,
根据施工进度与施工员、造价员协同工作
。
资料员
:
收集、整理和保管项目资料
,
为各岗位提供资料支持
。
造价员
:
进行成本核算和造价控制
,
与施工员、材料员协作控制成本
。
第三节 施工方案针对性分析
一、挖沟槽土方施工难点
1)土方塌方风险:沟槽开挖后,土体稳定性受影响,尤其在雨季或地下水位上升时,土体易发生塌方,威胁施工人员生命安全。
2)施工周边环境影响:开挖过程可能对周边建筑物、设施及交通造成影响,甚至损坏,增加施工复杂性与风险。
3)地下管线损坏:城市地下管线分布复杂,沟槽开挖若未充分勘探,易导致水、电、气等管线损坏,引发更大范围安全隐患。
4)缺乏专业防护技术:部分施工单位对沟槽开挖防护技术不够重视,缺乏科学防护方案与实施经验,导致防护措施不落实或效果不佳。
5)工人安全意识不足:部分施工人员对安全防护知识了解不足,缺乏必要安全培训与教育,作业时易忽视安全规范。
二、回填方质量控制要点
1)严格把控回填土来源,选符合国家标准的回填土,确保颗粒度、含水率和有机物含量等达标。针对沟槽回填(绿化带内)用原土、沟槽及井内回填(车行道)用4:6砂石、道路下沟槽用碎石屑等不同部位,按设计及规范要求控制填方材料质量。
2)施工中建立健全质量管理体系,设专职质量检查机构,在施工主要负责人领导下分级管理。质量保证体系及相关规定报监理工程师审批后实施。
3)按国家和行业标准、工程设计、施工图、合同技术条款要求进行质量控制。每层按标准范围和频率做压实度试验,直至土壤压实度达95%以上(以干密度为准)。
4)及时做好施工质量检查记录,这是验收重要依据,要汇总、编录、分析并妥善保存,防丢失,严禁掺假、涂改和自行销毁。质量检查部门参与施工期验收,对隐蔽工程和关键部位详细记录,可录像、照相或取原状样品备查。

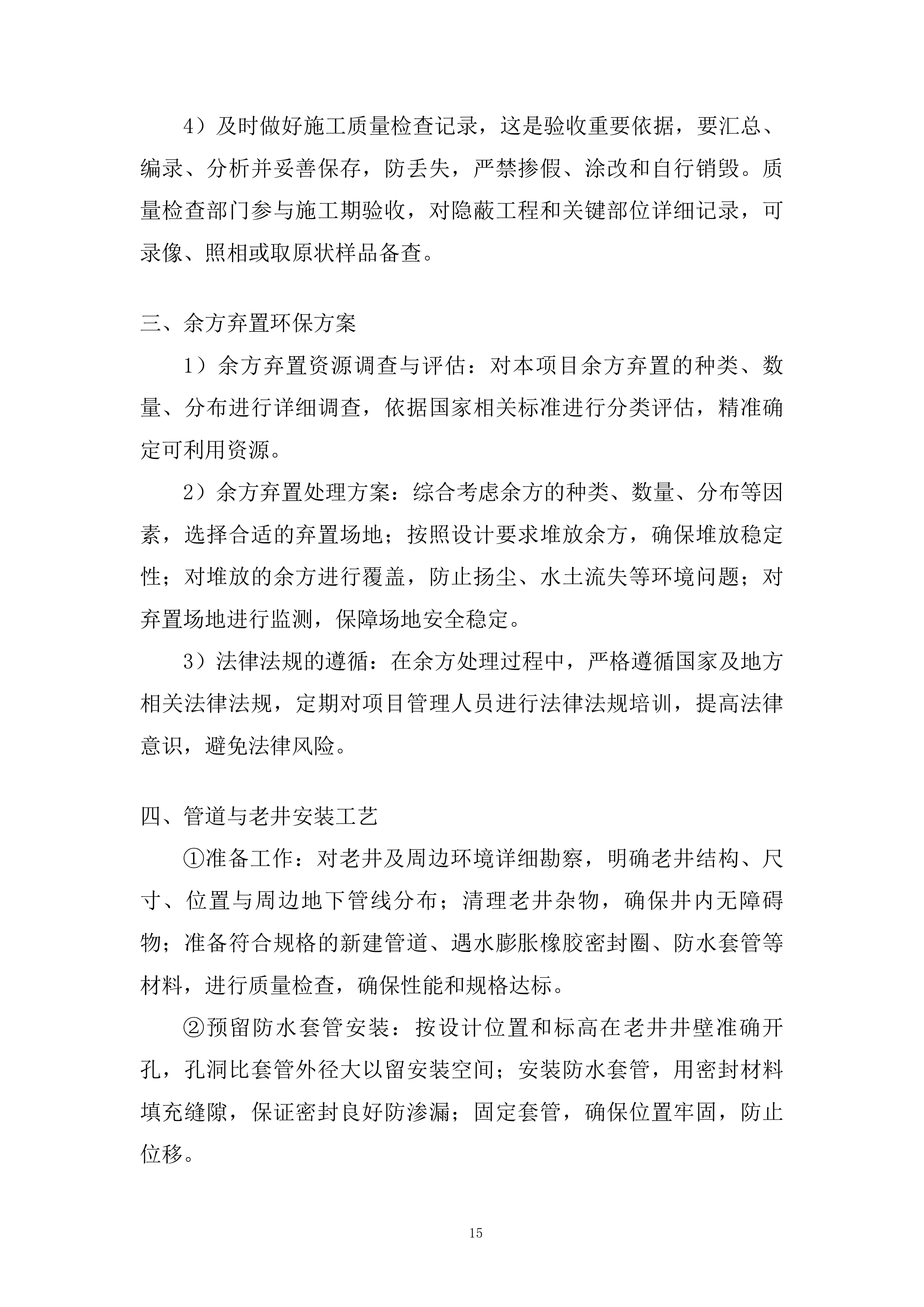

三、余方弃置环保方案
1)余方弃置资源调查与评估:对本项目余方弃置的种类、数量、分布进行详细调查,依据国家相关标准进行分类评估,精准确定可利用资源。
2)余方弃置处理方案:综合考虑余方的种类、数量、分布等因素,选择合适的弃置场地;按照设计要求堆放余方,确保堆放稳定性;对堆放的余方进行覆盖,防止扬尘、水土流失等环境问题;对弃置场地进行监测,保障场地安全稳定。
3
)法律法规的遵循:在余方处理过程中,严格遵循国家及地方相关法律法规,定期对项目管理人员进行法律法规培训,提高法律意识,避免法律风险。
四、管道与老井安装工艺
①准备工作:对老井及周边环境详细勘察,明确老井结构、尺寸、位置与周边地下管线分布;清理老井杂物,确保井内无障碍物;准备符合规格的新建管道、遇水膨胀橡胶密封圈、防水套管等材料,进行质量检查,确保性能和规格达标。
②预留防水套管安装:按设计位置和标高在老井井壁准确开孔,孔洞比套管外径大以留安装空间;安装防水套管,用密封材料填充缝隙,保证密封良好防渗漏;固定套管,确保位置牢固,防止位移。
③遇水膨胀橡胶密封圈安装:清理密封圈,确保表面无杂质;将其均匀套在新建管道连接部位,保证位置准确、贴合紧密;安装时避免损坏,破损及时更换。
④管道接入:用吊装设备将新建管道吊入老井,对准防水套管;小心插入,保持垂直度和水平度,避免碰撞;调整位置,使连接部位紧密结合。
⑤填充密封:按图集02S404要求,用填充材料填充连接部位,确保密实均匀;填充后检查,有缝隙及时补充;进行养护,提高密封性能。
⑥检查验收:对连接部位外观检查,查看连接牢固度、密封性;按规范进行压力或闭水试验,检验密封性和承压能力;根据结果整改问题,确保安装质量达标。
五、废弃管道封堵技术措施
1)确定封堵位置:依据地面检查井,探明废弃污水管道位置后放线标记,明确封堵位置。
2)钻孔作业:选用直径比污水管道外径大25-50mm的钻头,用旋挖钻机垂直污水管道中心轴线钻孔,让钻头穿过污水管道底部500mm。
3)素土回填:用装载机进行素土回填,并用旋挖钻机分层夯实,将素土回填至高于管道顶部500mm处。
4)二次钻孔:把与污水管道外径相同的钻头安装在旋挖钻机上,在回填土中钻孔至污水管道底部500mm。
5)混凝土浇筑封堵:下放导管,用混凝土浇筑封堵,直至混凝土面高出污水管道顶面500mm,完成施工。
6)小管径封堵:管径600mm以内的废弃管道管口,用MU20混凝土实心砖、Mb10水泥砂浆砌筑封堵,再用C35微膨胀砼填实,最后用1:2水泥砂浆抹面。
7)气囊封堵:适用于管口直径300mm及以下、400mm、500mm、600mm的情况。
8)周边处理:用上等粘土封堵管道外围,防止管道与土壤接触部位漏水;用粘
土封堵管道内壁,避免大流量水溢出,再砌筑240厚转
胎膜,最后沿管道方向满浇密实混凝土。
素土回填夯实
六、水泥道路修复施工顺序
1)拆除作业:先对混凝土路面、人行道及基层进行拆除,包含机械拆除沥青路面、混凝土构筑物、人行道混凝土垫层、路牙、路面半刚性基层等,拆除废料弃运。
2)基层处理:铺设碎石垫层,确保石料规格、厚度达到规范与设计要求;铺设20cm厚10%灰土进行石灰稳定土施工。
3)稳定层施工:开展水泥稳定碎(砾)石铺设,按设计铺设不同厚度4%水泥稳定碎石,并做好养生。
4)
路面修复:采用不同强度等级、厚度的混凝土,对道路面层、铺装路面基层、人行道基础等进行修复,完成拉杆植筋(Φ16@70)并养生。
5)辅助施工:在混凝土路面每隔3-5m设缩缝,保证单块板面积不超25m²且新缝与老缝齐平;喷洒PC-3乳化沥青0.6L/m²进行粘层施工;在新老道路搭接处铺设玻纤格栅。
6)附属设施施工:选用苏普洛克砖、
花岗岩砖等进行人行道块料
铺设,铺设相应垫层和基层;安砌不同规格花岗岩平石、侧石等并设置合适垫层;满铺果岭草草皮。
7)模板作业:完成道路及基层模板、路牙靠背模板的安拆工作。
碎石垫层铺设
水泥稳定碎石铺设
道路面层修复
七、沥青混凝土铺设工艺
①施工准备:全面检查基层,确保其平整、坚实、干净且强度与稳定性达标。依据设计要求,选用合格的沥青与骨料,并做好配合比设计,保证沥青混凝土性能符合工程需求。调试和检查摊铺机、压路机、运输车辆等施工设备,确保其性能良好。
②混合料拌合:采用间歇式沥青混凝土拌合楼,按设计配合比准确称量原材料。严格控制拌合温度、时间和湿度,使沥青与骨料充分均匀混合。实时监测混合料质量,确保各项指标符合设计和规范要求。
③运输环节:用专用车辆及时将拌合好的沥青混凝土运往施工现场,采取保温措施减少热量损失。装料前清理车辆并涂刷防粘剂,运输中避免急刹车和颠簸,确保混合料均匀稳定。
④摊铺作业:用摊铺机摊铺,根据路面宽度和摊铺厚度调整参数,保证摊铺平整度和厚度均匀。保持摊铺速度均匀稳定,避免中途停顿。安排专人检查摊铺质量,及时处理局部离析、不平整等问题。
⑤压实成型:按初压、复压、终压顺序压实。初压在混合料摊铺后高温下用轻型钢筒压路机或关闭振动装置的振动压路机静压1-2遍;复压用重型轮胎压路机或振动压路机碾压4-6遍;终压用钢筒压路机静压1-2遍消除轮迹。严格控制压路机参数,确保压实效果。
⑥接缝处理:纵向接缝用热接缝,留10-20cm宽暂不碾压作基准面,跨缝碾压消除缝迹;横向接缝用平接缝,摊铺结束后用3m直尺检查平整度,切除不平整部分,涂刷粘层油后再摊铺压实。
⑦质量检测:施工中实时检测沥青混凝土压实度、平整度、厚度、渗水系数等质量指标。完工后
按相关标准和规范全面验收,确保路面质量符合设计和使用要求。
摊铺机
摊铺作业
压实成型
第四节 项目工段划分与范围
一、土石方工程工段划分
挖沟槽土方工段
:
管道沟槽挖方,含不同土壤类别与开挖深度区域
,
2m以内人工挖土单独规划,自主考虑开挖方式及弃土运距
回填方工段
:
不同部位回填,如绿化带、车行道、道路下沟槽
,
填方满足密实度、粒径等设计及规范要求
余方弃置工段
:
处理多余现场开挖土方
,
自主确定弃土运距报价
整理绿化用地工段
:
人工与机械整理绿化用地
,
为后续绿化施工做准备
二、管网工程施工区域界定
1)依据施工内容和特点,将管网工程划分为多个施工区域,包含管道安装区、检查井施工区、基坑支护区等。
2)明确各施工区域的起止位置,管道安装区从某一道路交叉口起,沿管道走向延伸至另一指定地点;检查井施工区以各检查井设计位置为中心,划定一定范围施工区域。
3)各施工区域施工内容明确,管道安装区负责铸铁管、塑料管、混凝土管等各类管道安装;检查井施工区进行污水检查井、雨水检查井、沉泥井等施工;基坑支护区实施钢板桩支护等基坑支护作业。
4)确定各施工区域施工顺序,遵循先深后浅、先地下后地上原则,先开展基坑支护和管道安装,再进行检查井施工和地面恢复。
5)建立各施工区域协调机制,加强不同区域施工队伍沟通与协作,确保施工进度一致和施工质量稳定。
6)针对微型顶管施工、钢板桩支护等复杂工程,制定专门施工区域协调方案,明确各参与方职责和协作方式,保障施工顺利进行。
7)在管道拆除、砖砌检查井井壁开洞等施工区域,加强安全管理和质量控制,制定详细施工操作规程和安全应急预案。
8)根据现场实际情况,灵活调整施工区域划分和施工顺序,以适应工程变化和突发情况。
9)在各施工区域设置明显标识牌,标明施工区域名称、施工内容、施工负责人等信息,便于管理和监督。
10)定期对各施工区域施工进度、质量和安
全情况进行检查和评估,及时发现问题并采取措施解决。
铸铁管安装
钢板桩支护
微型顶管施工
管道安装区
:
从某一道路交叉口开始,沿管道走向延伸至另一指定地点
,
铸铁管、塑料管、混凝土管等各类管道安装
,
先进行基坑支护和管道安装
检查井施工区
:
以各检查井的设计位置为中心,划定一定范围
污水检查井、雨水检查井、沉泥井等施工
,
在管道安装后进行
基坑支护区
:
根据管道开挖加固需求确定
,
钢板桩支护等基坑支护作业
,
先于管道安装进行
三、道路工程分段施工安排
1)拆除阶段:对混凝土路面、人行道、基层进行拆除,有含切缝和不含切缝两种拆除方式,同时机械拆除沥青路面(暂按10cm确定综合单价)和半刚性基层并弃运,拆除厚度折算为体积计价。
2)基础施工阶段:开展碎石垫层、水泥稳定碎(砾)石、石灰稳定土的铺设工作,进行C30砼基础和10cmC20砼垫层的施工,施工中包含模板安拆及砼养生环节。
3)道路修复阶段:对道路面层、铺装路面基层、人行道基础等水泥道路进行修复,使用不同强度等级和厚度的混凝土,进行拉杆植筋Φ16@70并养生,在新老道路搭接处铺设玻纤格栅。
4)路面铺设阶段:铺设不同厚度的细粒式、中粒式沥青混凝土,同时进行粘层施工,粘层油采用PC-3乳化沥青0.6L/m²。
细粒式沥青混凝土铺设
四、钢板桩支护作业协调
施工前
:
业主、监理
:
确定施工范围、桩长、钢支撑和围檩等细节
。
施工前
:
交通管理部门
,
规划施工设备、材料运输路线
。
施工前
:
地质勘察单位
,
了解地层情况
。
施工前
:
相关单位
,
协调弃土弃置和旧管道处理事宜
。
施工过程
:
各工序施工人员
,
协调工序衔接
。
施工过程
:
管道施工队伍
,
保证支护与管道安装协同
。
施工过程
:
施工人员
,
合理分配班次,明确任务和安全事项
。
施工过程
:
业主、监理
,
沟通进度和质量,整改问题
。
与其他工段
:
土石方工程工段
,
确定施工顺序和时间节点
。
与其他工段
:
管网工程其他分项工程
,
做好场地交接和顺序安排
。
与其他工段
:
道路工程工段
,
避免影响道路结构和进度
。
应急协调
:
应急救援部门
,
建立联系,应对突发情况
。
应急协调
:
地质勘察单位、设计单位
,
解决地质不符、渗漏等问题
。
应急协调
:
施工人员
,
组织演练,提高应急能力
。
钢板桩支护施工
管道支护
应急预案演练
五、砖砌检查井开洞作业安排
1)施工准备:开展技术交底工作,使施工人员熟知砖砌检查井井壁开洞的技术要求与质量标准。备好人工井壁凿洞工具,如锤子、凿子等,以及用于洞口墙面抹平的1:2水泥砂浆。
2)测量定位:依据设计图纸和现场控制点,使用测量仪器精准确定洞口位置与尺寸,并做好标记,确保洞口规格在φ600mm以内,砖墙厚度在24cm以内。
3)井壁凿洞:安排专业施工人员进行人工井壁凿洞作业,依照标记小心操作,防止对井壁造成不必要损坏。凿洞时,严格控制洞口形状和尺寸,使其符合设计要求。
4)洞口处理:凿洞完成后,立即清理洞口碎砖和杂物,再用1:2水泥砂浆对洞口墙面进行抹平处理,保证墙面平整、光滑,避免出现空鼓现象。
5)质量检查:作业完成后,对洞口尺寸、平整度以及砂浆饱满度等进行严格质量检查,确保符合设计及规范要求。
6)安全保障:作业全程为施工人员配备必要的安全防护用品,如安全帽、手套等。设置明显的安全警示标志,防止无关人员进入作业区域。
7)环境保护:...
