市政工程多领域专业一体化功能
建设项目投标方案

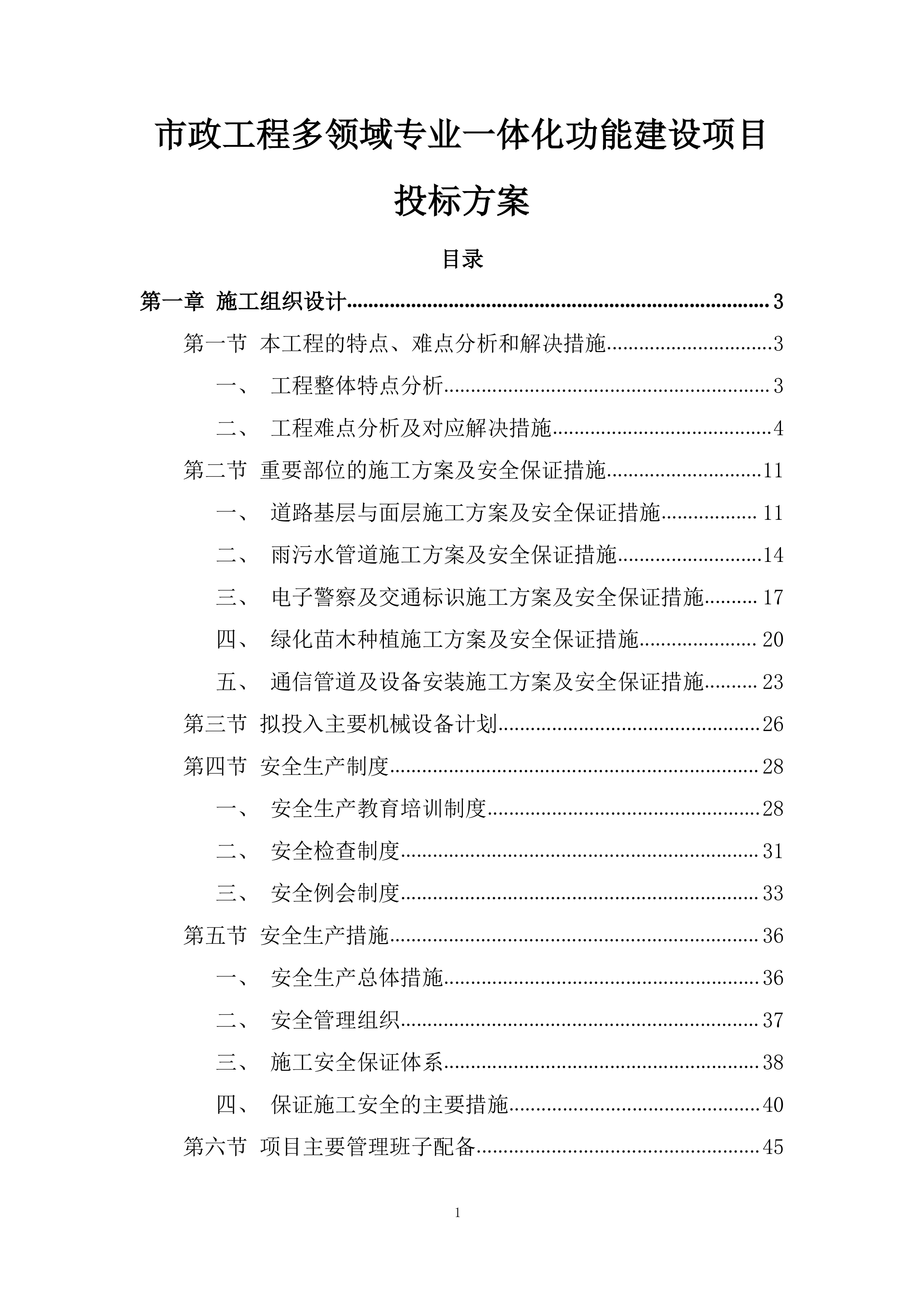

目录
第一章
施工组织设计
3
第一节
本工程的特点、难点分析和解决措施
3
一、
工程整体特点
分析
3
二、
工程难点分析及对应解决措施
4
第二节
重要部位的施工方案及安全保证措施
11
一、
道路基层与面层施工方案及安全保证措施
11
二、
雨污水管道施工方案及安全保证措施
14
三、
电子警察及交通标识施工方案及安全保证措施
17
四、
绿化苗木种植施工方案及安全保证措施
20
五、
通信管道及设备安装施工方案及安全保证措施
23
第三节
拟投入
主要
机械设备计划
26
第四节
安全生产制度
28
一、
安全生产教育培训制度
28
二、
安全检查制度
31
三、
安全例会制度
33
第五节
安全生产
措施
36
一、
安全生产总体措施
36
二、
安全管理组织
37
三、
施工安全保证体系
38
四、
保证施工安全的主要措施
40
第六节
项目主要管理班子配备
45
施工组织设计
本工程的特点、难点分析和解决措施

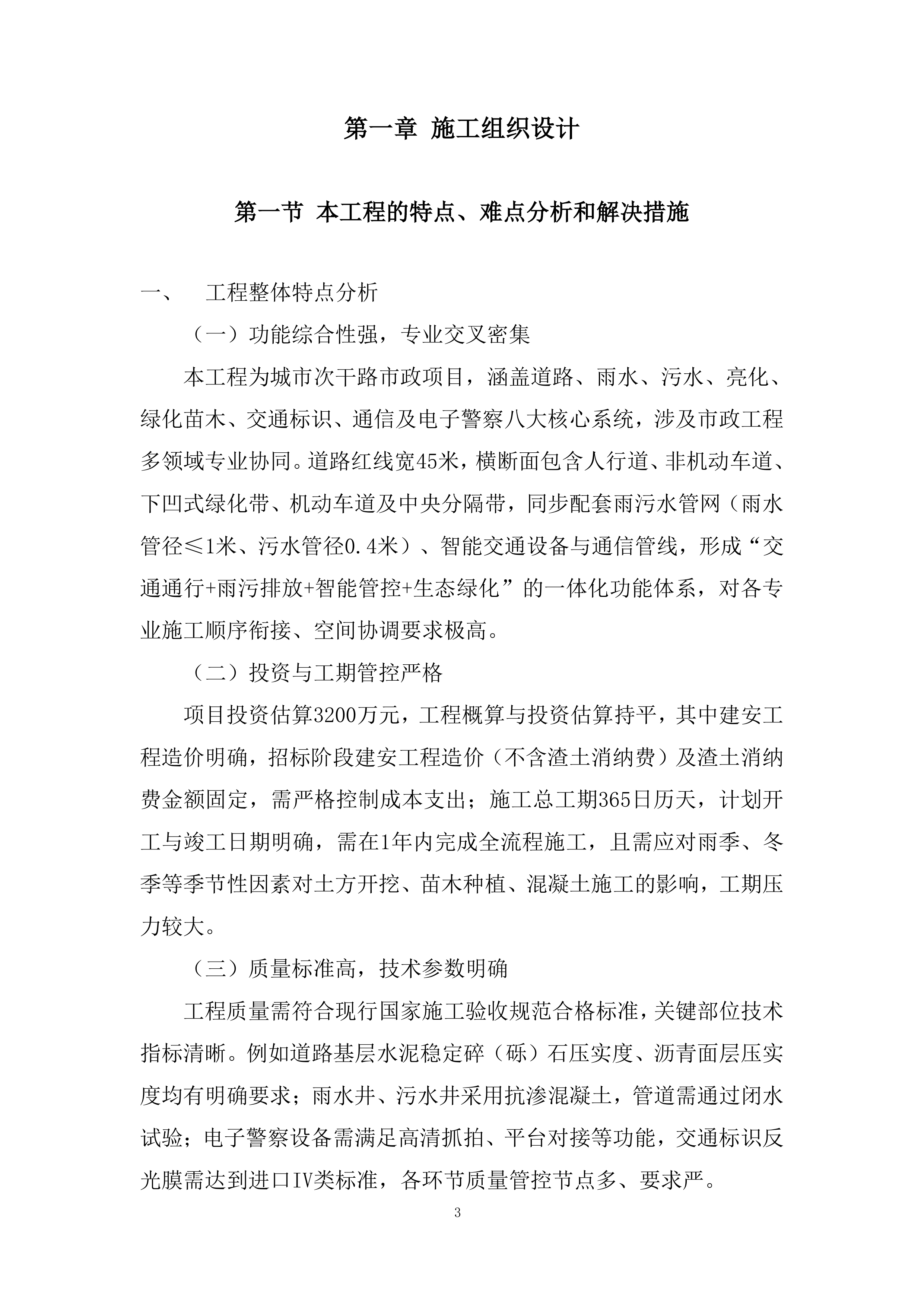

工程整体特点
分析
(
一
)
功能综合性强,专业交叉密集
本工程为城市次干路市政项目,涵盖道路、雨水、污水、亮化、绿化苗木、交通标识、通信及电子警察八大核心系统,涉及市政工程多领域专业协同。道路红线宽45米,横断面包含人行道、非机动车道、下凹式绿化带、机动车道及中央分隔带,同步配套雨污水管网(雨水管径≤1米、污水管径0.4米)、智能交通设备与通信管线,形成“交通通行+雨污排放+智能管控+生态绿化”的一体化功能体系,对各专业施工顺序衔接、空间协调要求极高。
(
二
)
投资与工期管控严格
项目投资估算3200万元,工程概算与投资估算持平,其中建安工程造价明确,招标阶段建安工程造价(不含渣土消纳费)及渣土消纳费金额固定,需严格控制成本支出;施工总工期365日历天,计划开工与竣工日期明确,需在1年内完成全流程施工,且需应对雨季、冬季等季节性因素对土方开挖、苗木种植、混凝土施工的影响,工期压力较大。
(
三
)
质量标准高,技术参数明确
工程质量需符合现行国家施工验收规范合格标准,关键部位技术指标清晰。例如道路基层水泥稳定碎(砾)石压实度、沥青面层压实度均有明确要求;雨水井、污水井采用抗渗混凝土,管道需通过闭水试验;电子警察设备需满足高清抓拍、平台对接等功能,交通标识反光膜需达到进口IV类标准,各环节质量管控节点多、要求严。
(
四
)
场地环境特殊,外部协调复杂

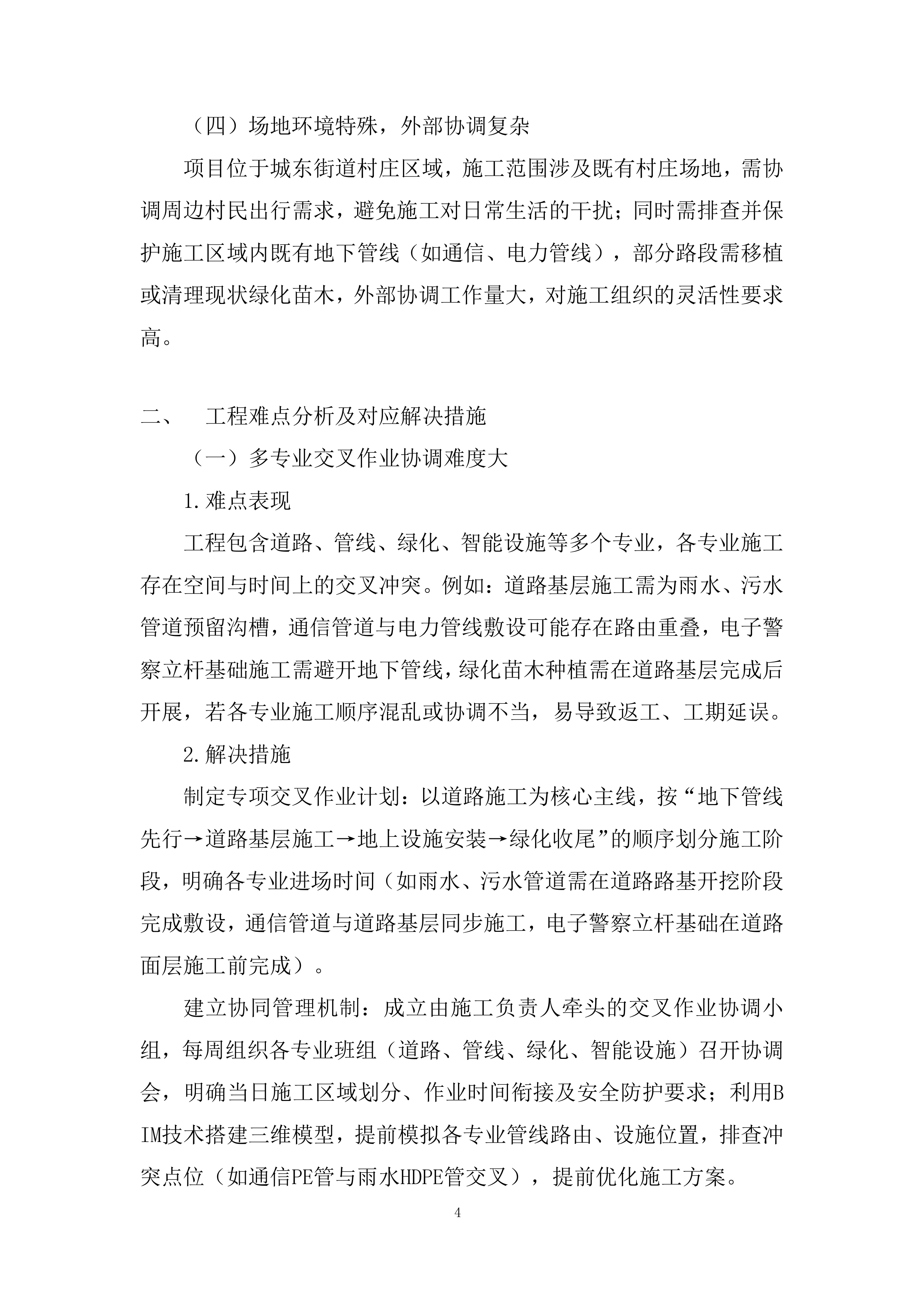

项目位于城东街道村庄区域,施工范围涉及既有村庄场地,需协调周边村民出行需求,避免施工对日常生活的干扰;同时需排查并保护施工区域内既有地下管线(如通信、电力管线),部分路段需移植或清理现状绿化苗木,外部协调工作量大,对施工组织的灵活性要求高。
工程难点分析及对应解决措施
(一)多专业交叉作业协调难度大
1.难点表现
工程包含道路、管线、绿化、智能设施等多个专业,各专业施工存在空间与时间上的交叉冲突。例如:道路基层施工需为雨水、污水管道预留沟槽,通信管道与电力管线敷设可能存在路由重叠,电子警察立杆基础施工需避开地下管线,绿化苗木种植需在道路基层完成后开展,若各专业施工顺序混乱或协调不当,易导致返工、工期延误。
2.解决措施
制定专项交叉作业计划:以道路施工为核心主线,按“地下管线先行→道路基层施工→地上设施安装→绿化收尾”的顺序划分施工阶段,明确各专业进场时间(如雨水、污水管道需在道路路基开挖阶段完成敷设,通信管道与道路基层同步施工,电子警察立杆基础在道路面层施工前完成)。
建立协同管理机制:成立由施工负责人牵头的交叉作业协调小组,每周组织各专业班组(道路、管线、绿化、智能设施)召开协调会,明确当日施工区域划分、作业时间衔接及安全防护要求;利用BIM技术搭建三维模型,提前模拟各专业管线路由、设施位置,排查冲突点位(如通信PE管与雨水HDPE管交叉),提前优化施工方案。
明确责任划分:签订专业间交叉作业责任协议,明确各专业施工边界(如管线施工后需及时回填并出具隐蔽工程验收记录,方可移交道路班组进行基层施工),避免因责任不清导致的推诿延误。
(二)地下管线施工风险高
1.难点表现
地质条件复杂:施工区域存在淤泥层(如雨水井、通信井基础需采用块石垫层处理),土方开挖易出现坍塌,需采取支护措施;部分管线(如污水牵引管)需穿越机动车道,施工难度大。
管线类型多、技术要求高:雨水管道采用HDPE-B型缠绕管(环钢度≥10KN/m²),需进行闭水试验;污水管道采用聚乙烯PE100实壁管,接口为热熔连接;通信管道为PE110管,需每隔2米设管枕,且管道方包采用C35(P8)混凝土,对施工精度及防水要求高。
既有管线干扰:施工区域可能存在未探明的既有地下管线(如村庄原有给水、电力管线),若施工前未排查清楚,易造成管线破损,引发安全事故。
2.解决措施
强化地质勘察与管线探测:施工前联合勘察单位对全场进行补充地质勘察,明确淤泥层分布范围及厚度,针对性制定支护方案(如沟槽开挖深度2米内采用钢板桩支护,4米内采用双排圆木桩围堰);委托专业机构采用地下管线探测仪对施工区域进行全面探测,标注既有管线位置、管径及埋深,形成管线探测报告并报监理、业主确认。
优化管线施工工艺:

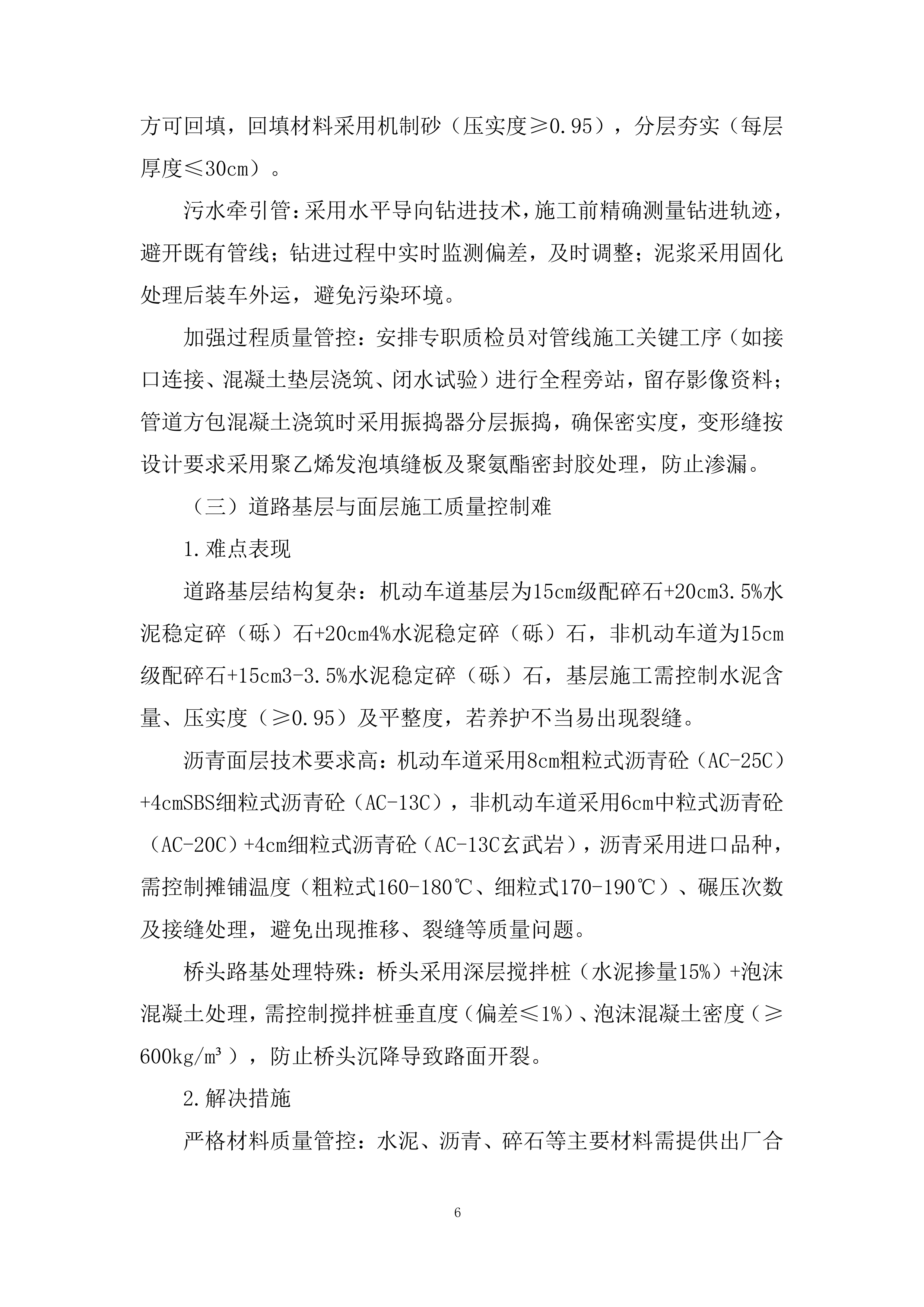

雨水、污水管道:采用“分段开挖、分段敷设、及时回填”的方式,避免沟槽长时间暴露;HDPE管热熔连接由持证人员操作,连接后进行外观检查及气密性试验;闭水试验按规范要求进行,试验合格后方可回填,回填材料采用机制砂(压实度≥0.95),分层夯实(每层厚度≤30cm)。
污水牵引管:采用水平导向钻进技术,施工前精确测量钻进轨迹,避开既有管线;钻进过程中实时监测偏差,及时调整;泥浆采用固化处理后装车外运,避免污染环境。
加强过程质量管控:安排专职质检员对管线施工关键工序(如接口连接、混凝土垫层浇筑、闭水试验)进行全程旁站,留存影像资料;管道方包混凝土浇筑时采用振捣器分层振捣,确保密实度,变形缝按设计要求采用聚乙烯发泡填缝板及聚氨酯密封胶处理,防止渗漏。
(三)道路基层与面层施工质量控制难
1.难点表现
道路基层结构复杂:机动车道基层为15cm级配碎石+20cm3.5%水泥稳定碎(砾)石+20cm4%水泥稳定碎(砾)石,非机动车道为15cm级配碎石+15cm3-3.5%水泥稳定碎(砾)石,基层施工需控制水泥含量、压实度(≥0.95)及平整度,若养护不当易出现裂缝。
沥青面层技术要求高:机动车道采用8cm粗粒式沥青砼(AC-25C)+4cmSBS细粒式沥青砼(AC-13C),非机动车道采用6cm中粒式沥青砼(AC-20C)+4cm细粒式沥青砼(AC-13C玄武岩),沥青采用进口品种,需控制摊铺温度(粗粒式160-180℃、细粒式170-190℃)、碾压次数及接缝处理,避免出现推移、裂缝等质量问题。
桥头路基处理特殊:桥头采用深层搅拌桩(水泥掺量15%)+泡沫混凝土处理,需控制搅拌桩垂直度(偏差≤1%)、泡沫混凝土密度(≥600kg/m³),防止桥头沉降导致路面开裂。
2.解决措施
严格材料质量管控:水泥、沥青、碎石等主要材料需提供出厂合格证及检测报告,进场后按规范进行抽样送检(如水泥强度、沥青针入度、碎石级配),不合格材料严禁使用;水泥稳定碎(砾)石采用集中厂拌,控制含水率(最佳含水率±1%)及水泥剂量(采用滴定法检测)。

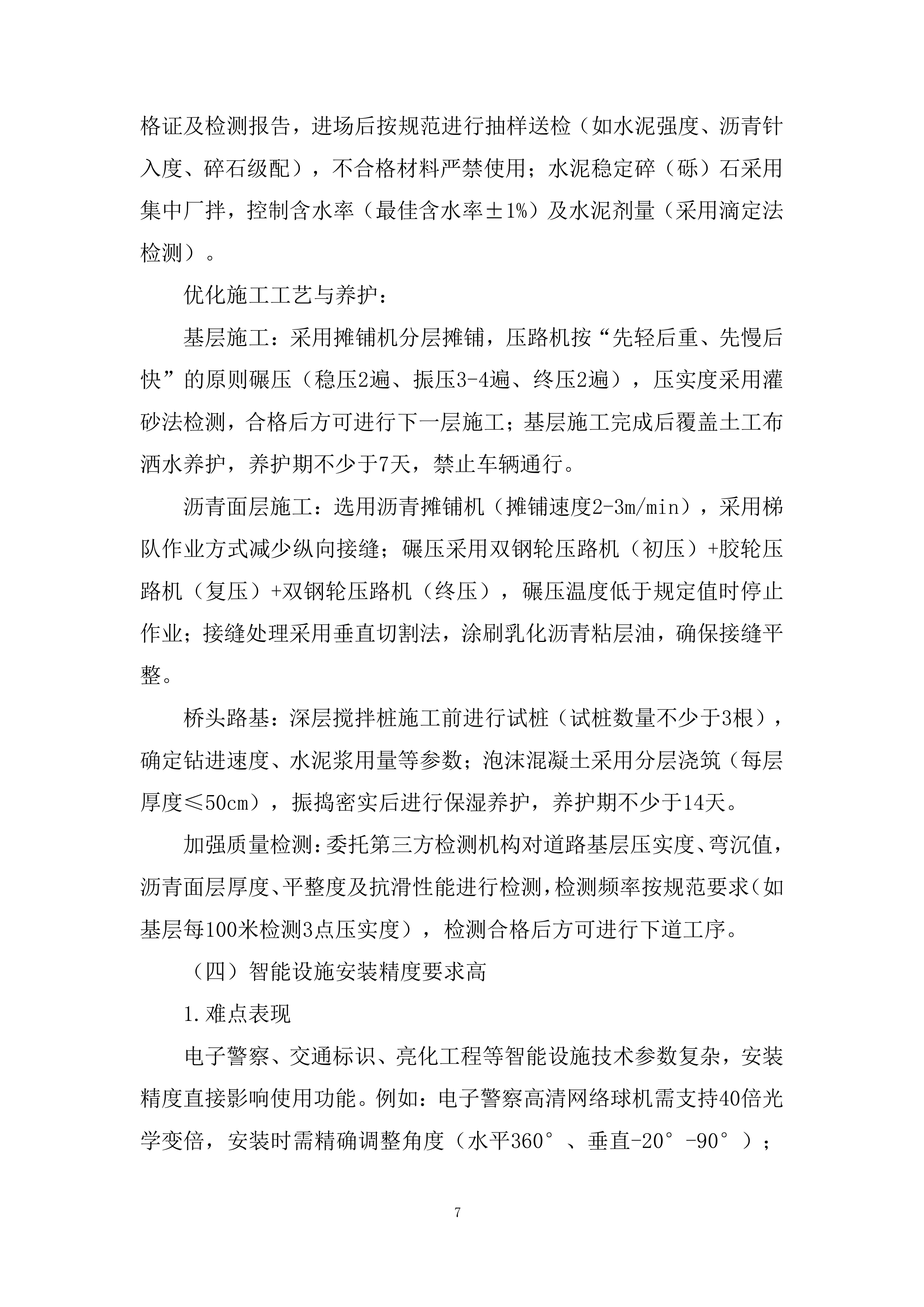

优化施工工艺与养护:
基层施工:采用摊铺机分层摊铺,压路机按“先轻后重、先慢后快”的原则碾压(稳压2遍、振压3-4遍、终压2遍),压实度采用灌砂法检测,合格后方可进行下一层施工;基层施工完成后覆盖土工布洒水养护,养护期不少于7天,禁止车辆通行。
沥青面层施工:选用沥青摊铺机(摊铺速度2-3m/min),采用梯队作业方式减少纵向接缝;碾压采用双钢轮压路机(初压)+胶轮压路机(复压)+双钢轮压路机(终压),碾压温度低于规定值时停止作业;接缝处理采用垂直切割法,涂刷乳化沥青粘层油,确保接缝平整。
桥头路基:深层搅拌桩施工前进行试桩(试桩数量不少于3根),确定钻进速度、水泥浆用量等参数;泡沫混凝土采用分层浇筑(每层厚度≤50cm),振捣密实后进行保湿养护,养护期不少于14天。
加强质量检测:委托第三方检测机构对道路基层压实度、弯沉值,沥青面层厚度、平整度及抗滑性能进行检测,检测频率按规范要求(如基层每100米检测3点压实度),检测合格后方可进行下道工序。
(四)智能设施安装精度要求高
1.难点表现

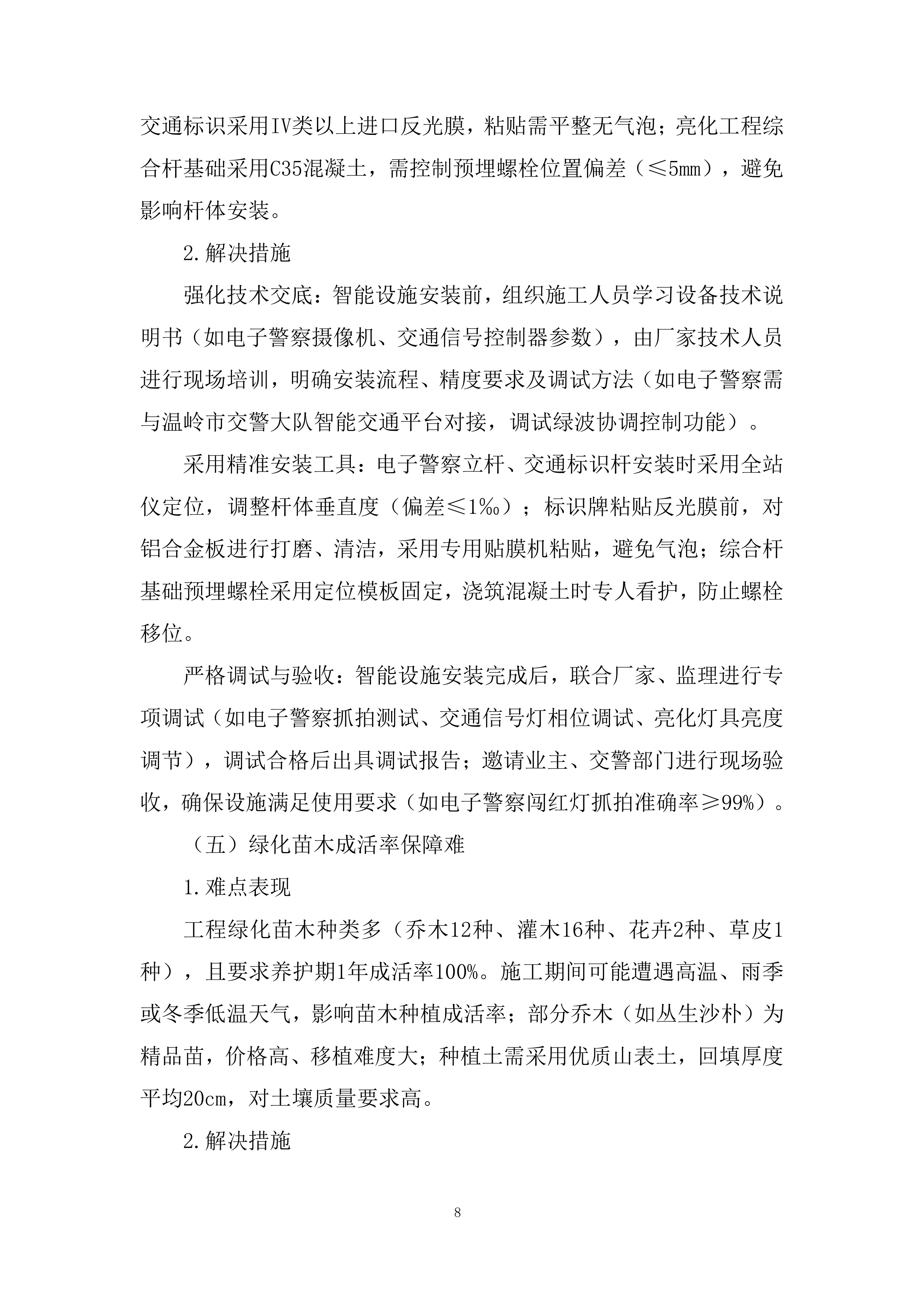

电子警察、交通标识、亮化工程等智能设施技术参数复杂,安装精度直接影响使用功能。例如:电子警察高清网络球机需支持40倍光学变倍,安装时需精确调整角度(水平360°、垂直-20°-90°);交通标识采用IV类以上进口反光膜,粘贴需平整无气泡;亮化工程综合杆基础采用C35混凝土,需控制预埋螺栓位置偏差(≤5mm),避免影响杆体安装。
2.解决措施
强化技术交底:智能设施安装前,组织施工人员学习设备技术说明书(如电子警察摄像机、交通信号控制器参数),由厂家技术人员进行现场培训,明确安装流程、精度要求及调试方法(如电子警察需与温岭市交警大队智能交通平台对接,调试绿波协调控制功能)。
采用精准安装工具:电子警察立杆、交通标识杆安装时采用全站仪定位,调整杆体垂直度(偏差≤1‰);标识牌粘贴反光膜前,对铝合金板进行打磨、清洁,采用专用贴膜机粘贴,避免气泡;综合杆基础预埋螺栓采用定位模板固定,浇筑混凝土时专人看护,防止螺栓移位。
严格调试与验收:智能设施安装完成后,联合厂家、监理进行专项调试(如电子警察抓拍测试、交通信号灯相位调试、亮化灯具亮度调节),调试合格后出具调试报告;邀请业主、交警部门进行现场验收,确保设施满足使用要求(如电子警察闯红灯抓拍准确率≥99%)。
(五)绿化苗木成活率保障难
1.难点表现
工程绿化苗木种类多(乔木12种、灌木16种、花卉2种、草皮1种),且要求养护期1年成活率100%。施工期间可能遭遇高温、雨季或冬季低温天气,影响苗木种植成活率;部分乔木(如丛生沙朴)为精品苗,价格高、移植难度大;种植土需采用优质山表土,回填厚度平均20cm,对土壤质量要求高。
2.解决措施

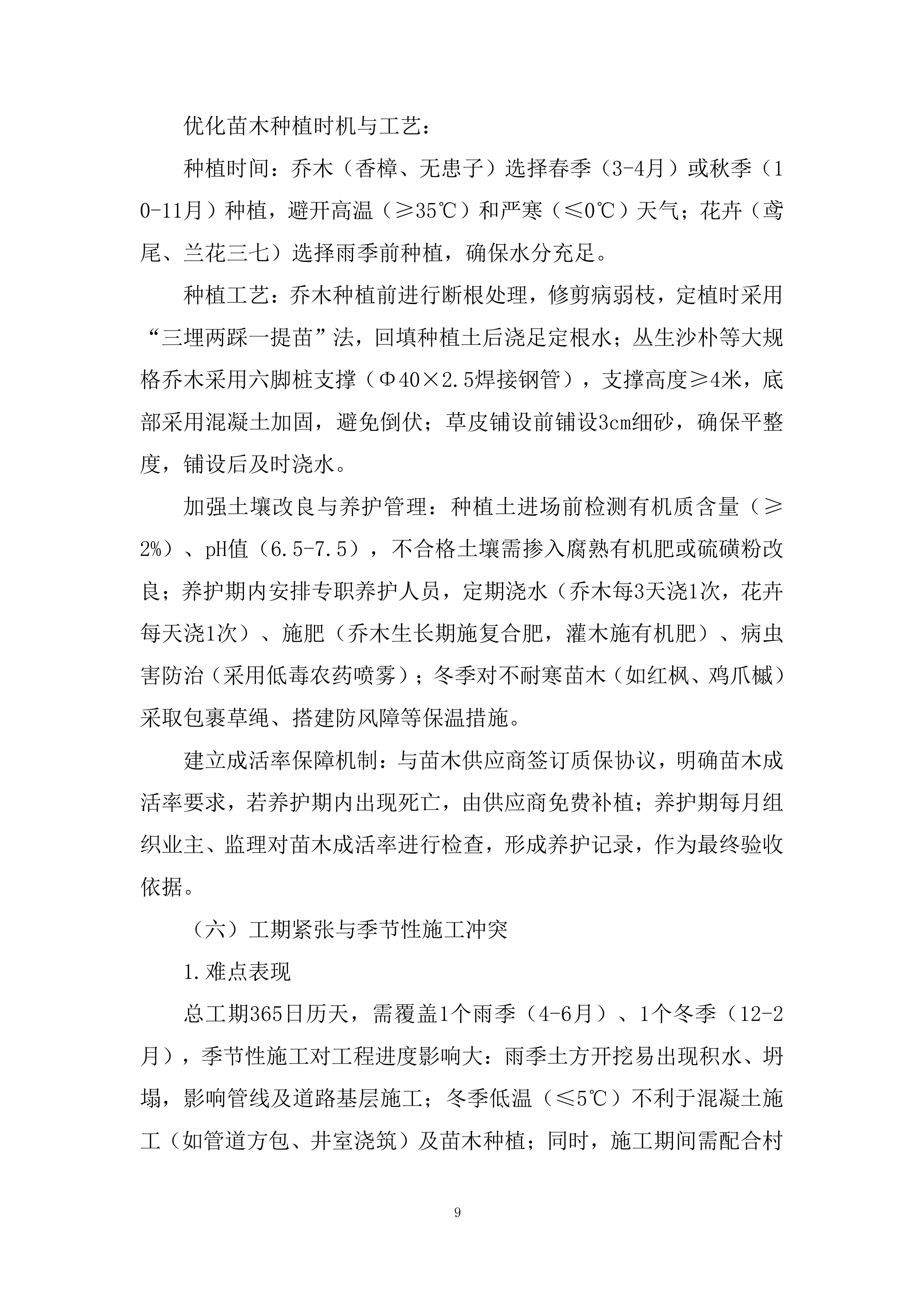

优化苗木种植时机与工艺:
种植时间:乔木(香樟、无患子)选择春季(3-4月)或秋季(10-11月)种植,避开高温(≥35℃)和严寒(≤0℃)天气;花卉(鸢尾、兰花三七)选择雨季前种植,确保水分充足。
种植工艺:乔木种植前进行断根处理,修剪病弱枝,定植时采用“三埋两踩一提苗”法,回填种植土后浇足定根水;丛生沙朴等大规格乔木采用六脚桩支撑(Φ40×2.5焊接钢管),支撑高度≥4米,底部采用混凝土加固,避免倒伏;草皮铺设前铺设3cm细砂,确保平整度,铺设后及时浇水。
加强土壤改良与养护管理:种植土进场前检测有机质含量(≥2%)、pH值(6.5-7.5),不合格土壤需掺入腐熟有机肥或硫磺粉改良;养护期内安排专职养护人员,定期浇水(乔木每3天浇1次,花卉每天浇1次)、施肥(乔木生长期施复合肥,灌木施有机肥)、病虫害防治(采用低毒农药喷雾);冬季对不耐寒苗木(如红枫、鸡爪槭)采取包裹草绳、搭建防风障等保温措施。
建立成活率保障机制:与苗木供应商签订质保协议,明确苗木成活率要求,若养护期内出现死亡,由供应商免费补植;养护期每月组织业主、监理对苗木成活率进行检查,形成养护记录,作为最终验收依据。
(六)工期紧张与季节性施工冲突
1.难点表现
总工期365日历天,需覆盖1个雨季(4-6月)、1个冬季(12-2月),季节性施工对工程进度影响大:雨季土方开挖易出现积水、坍塌,影响管线及道路基层施工;冬季低温(≤5℃)不利于混凝土施工(如管道方包、井室浇筑)及苗木种植;同时,施工期间需配合村庄村民出行,可能需限制施工时间(如避免夜间施工噪音干扰),进一步压缩有效作业时间。
2.解决措施

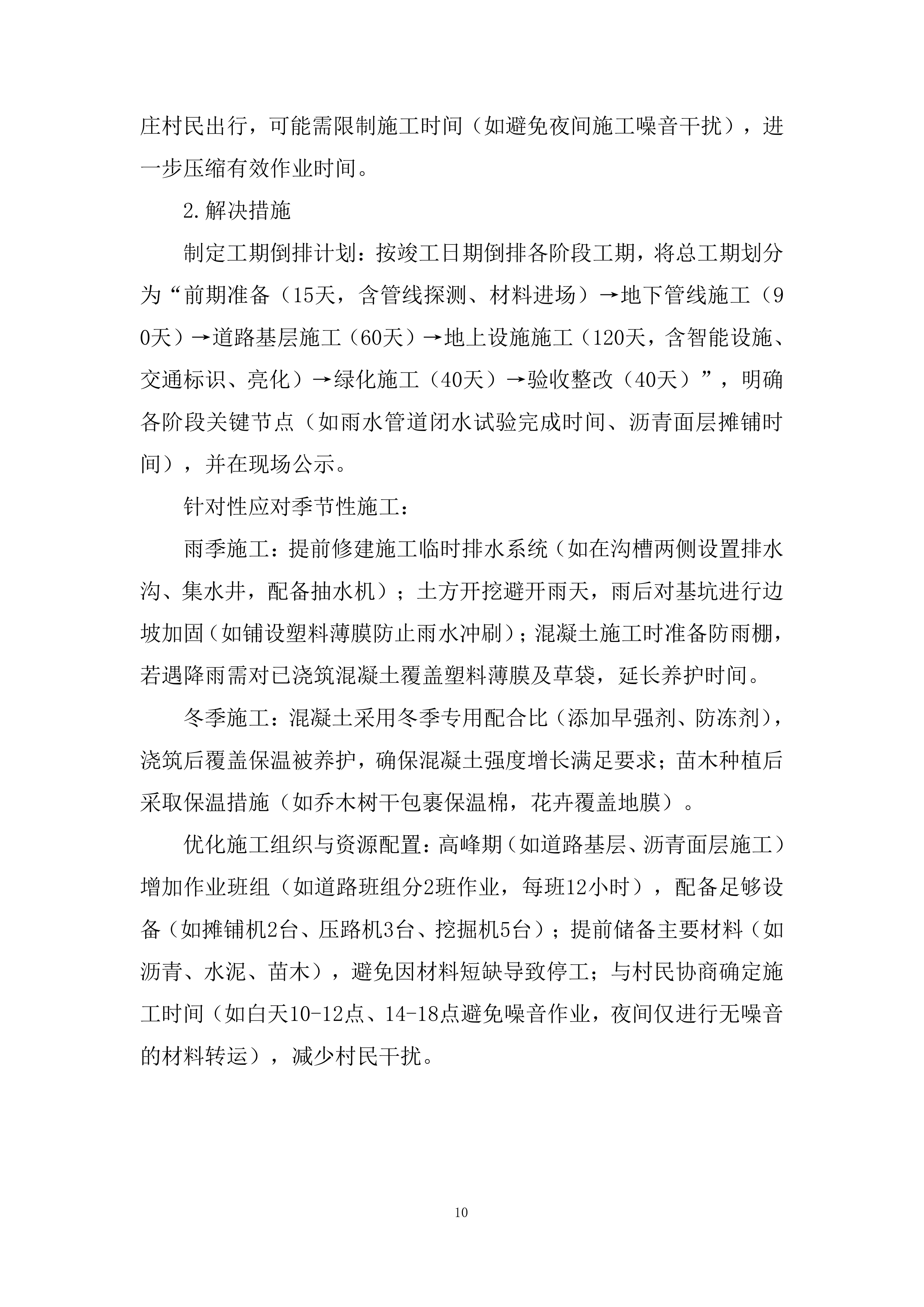

制定工期倒排计划:按竣工日期倒排各阶段工期,将总工期划分为“前期准备(15天,含管线探测、材料进场)→地下管线施工(90天)→道路基层施工(60天)→地上设施施工(120天,含智能设施、交通标识、亮化)→绿化施工(40天)→验收整改(40天)”,明确各阶段关键节点(如雨水管道闭水试验完成时间、沥青面层摊铺时间),并在现场公示。
针对性应对季节性施工:
雨季施工:提前修建施工临时排水系统(如在沟槽两侧设置排水沟、集水井,配备抽水机);土方开挖避开雨天,雨后对基坑进行边坡加固(如铺设塑料薄膜防止雨水冲刷);混凝土施工时准备防雨棚,若遇降雨需对已浇筑混凝土覆盖塑料薄膜及草袋,延长养护时间。
冬季施工:混凝土采用冬季专用配合比(添加早强剂、防冻剂),浇筑后覆盖保温被养护,确保混凝土强度增长满足要求;苗木种植后采取保温措施(如乔木树干包裹保温棉,花卉覆盖地膜)。
优化施工组织与资源配置:高峰期(如道路基层、沥青面层施工)增加作业班组(如道路班组分2班作业,每班12小时),配备足够设备(如摊铺机2台、压路机3台、挖掘机5台);提前储备主要材料(如沥青、水泥、苗木),避免因材料短缺导致停工;与村民协商确定施工时间(如白天10-12点、14-18点避免噪音作业,夜间仅进行无噪音的材料转运),减少村民干扰。

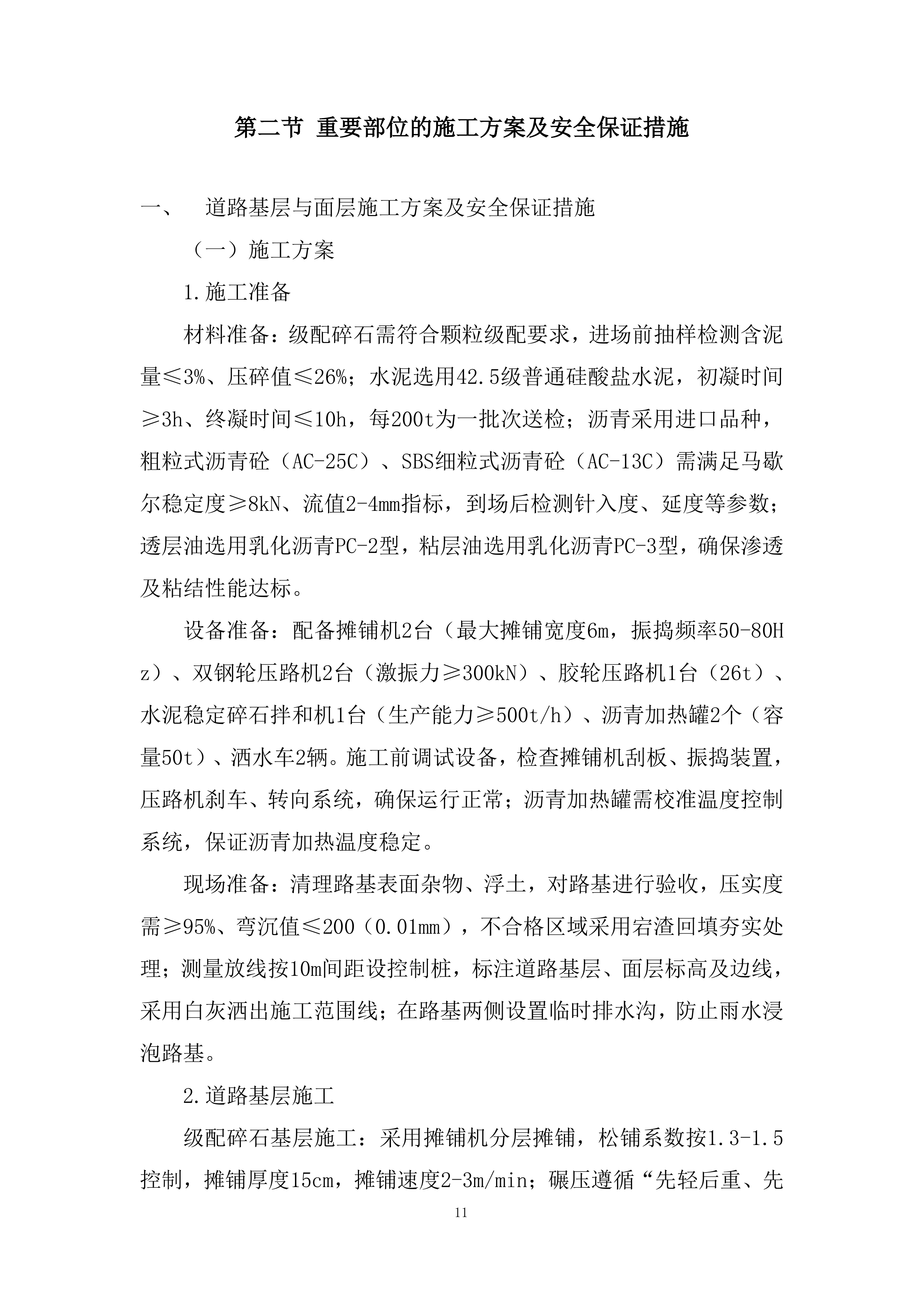

重要部位的施工方案及安全保证措施
道路基层与面层施工方案及安全保证措施
(一)施工方案
1.施工准备
材料准备:级配碎石需符合颗粒级配要求,进场前抽样检测含泥量≤3%、压碎值≤26%;水泥选用42.5级普通硅酸盐水泥,初凝时间≥3h、终凝时间≤10h,每200t为一批次送检;沥青采用进口品种,粗粒式沥青砼(AC-25C)、SBS细粒式沥青砼(AC-13C)需满足马歇尔稳定度≥8kN、流值2-4mm指标,到场后检测针入度、延度等参数;透层油选用乳化沥青PC-2型,粘层油选用乳化沥青PC-3型,确保渗透及粘结性能达标。
设备准备:配备摊铺机2台(最大摊铺宽度6m,振捣频率50-80Hz)、双钢轮压路机2台(激振力≥300kN)、胶轮压路机1台(26t)、水泥稳定碎石拌和机1台(生产能力≥500t/h)、沥青加热罐2个(容量50t)、洒水车2辆。施工前调试设备,检查摊铺机刮板、振捣装置,压路机刹车、转向系统,确保运行正常;沥青加热罐需校准温度控制系统,保证沥青加热温度稳定。
现场准备:清理路基表面杂物、浮土,对路基进行验收,压实度需≥95%、弯沉值≤200(0.01mm),不合格区域采用宕渣回填夯实处理;测量放线按10m间距设控制桩,标注道路基层、面层标高及边线,采用白灰洒出施工范围线;在路基两侧设置临时排水沟,防止雨水浸泡路基。
2.道路基层施工
级配碎石基层施工:采用摊铺机分层摊铺,松铺系数按1.3-1.5控制,摊铺厚度15cm,摊铺速度2-3m/min;碾压遵循“先轻后重、先慢后快”原则,先用8t轻型压路机稳压2遍(速度2-3km/h),再用18t重型压路机振压3-4遍(速度3-4km/h),最后用轻型压路机终压2遍(速度2-3km/h),压实度需≥96%;碾压过程中及时检测标高,偏差超过5mm时调整摊铺机高度;碾压完成后立即洒水养护,养护期≥3天,养护期间设置警示标志,禁止车辆通行。

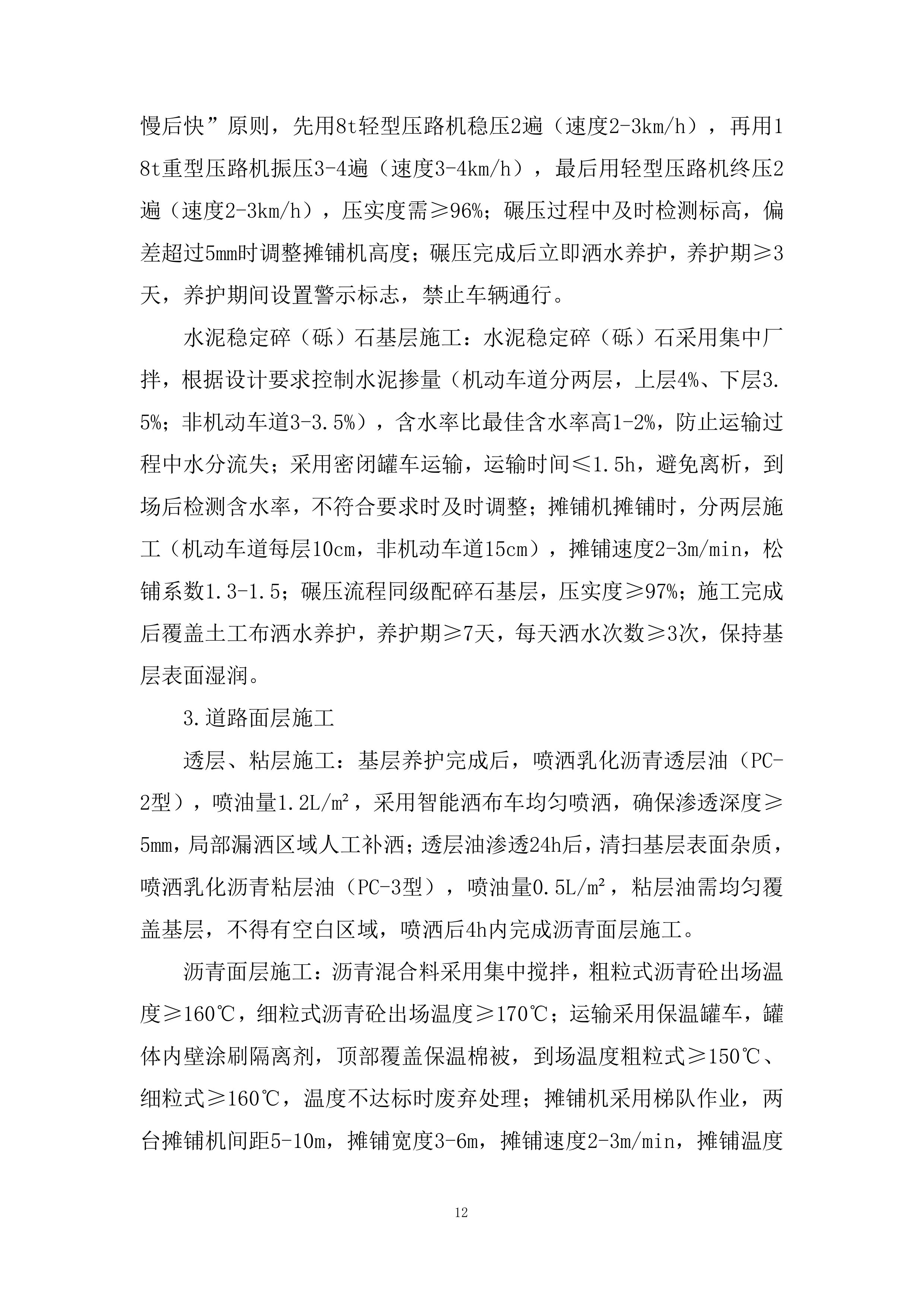

水泥稳定碎(砾)石基层施工:水泥稳定碎(砾)石采用集中厂拌,根据设计要求控制水泥掺量(机动车道分两层,上层4%、下层3.5%;非机动车道3-3.5%),含水率比最佳含水率高1-2%,防止运输过程中水分流失;采用密闭罐车运输,运输时间≤1.5h,避免离析,到场后检测含水率,不符合要求时及时调整;摊铺机摊铺时,分两层施工(机动车道每层10cm,非机动车道15cm),摊铺速度2-3m/min,松铺系数1.3-1.5;碾压流程同级配碎石基层,压实度≥97%;施工完成后覆盖土工布洒水养护,养护期≥7天,每天洒水次数≥3次,保持基层表面湿润。
3.道路面层施工
透层、粘层施工:基层养护完成后,喷洒乳化沥青透层油(PC-2型),喷油量1.2L/m²,采用智能洒布车均匀喷洒,确保渗透深度≥5mm,局部漏洒区域人工补洒;透层油渗透24h后,清扫基层表面杂质,喷洒乳化沥青粘层油(PC-3型),喷油量0.5L/m²,粘层油需均匀覆盖基层,不得有空白区域,喷洒后4h内完成沥青面层施工。

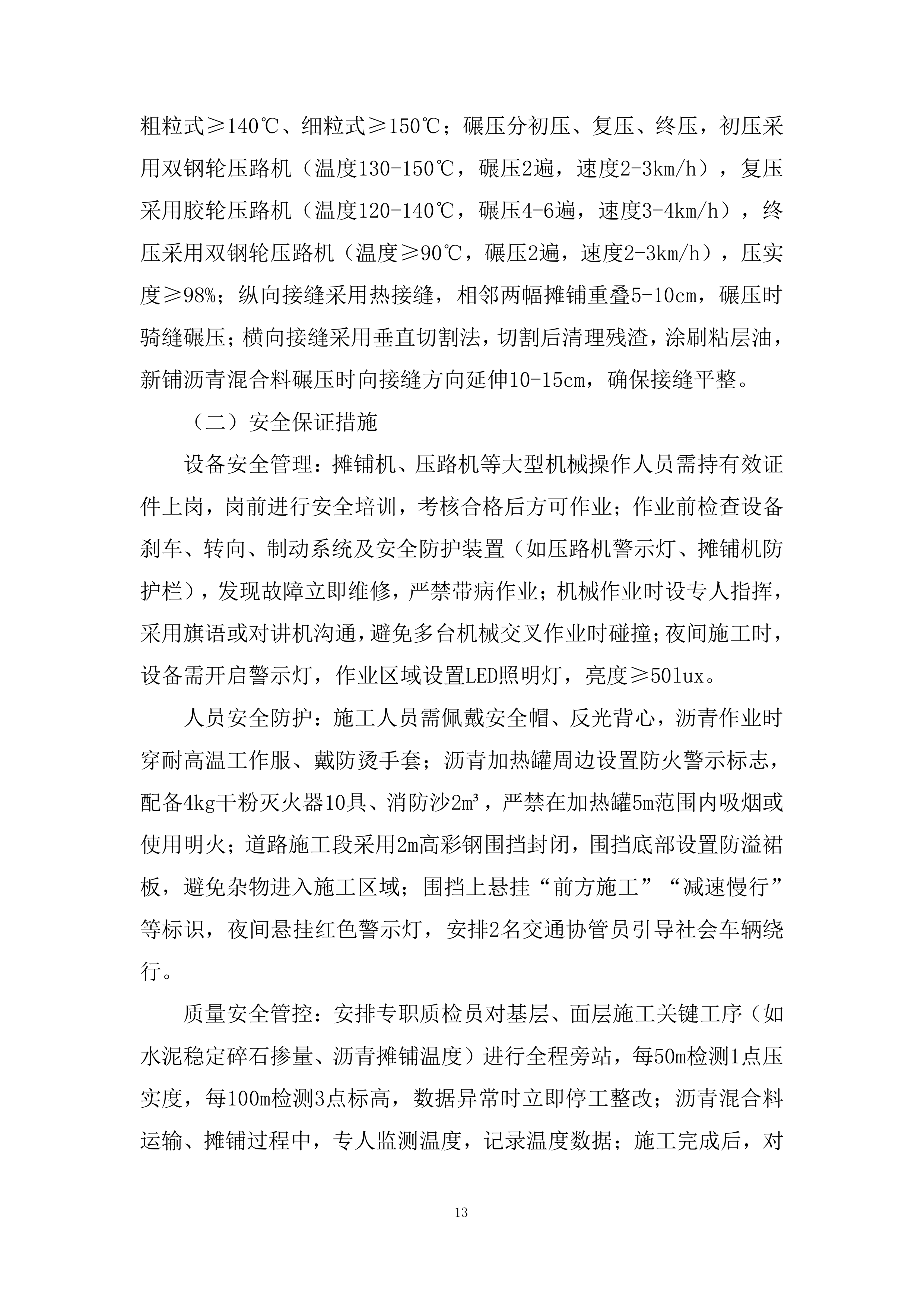

沥青面层施工:沥青混合料采用集中搅拌,粗粒式沥青砼出场温度≥160℃,细粒式沥青砼出场温度≥170℃;运输采用保温罐车,罐体内壁涂刷隔离剂,顶部覆盖保温棉被,到场温度粗粒式≥150℃、细粒式≥160℃,温度不达标时废弃处理;摊铺机采用梯队作业,两台摊铺机间距5-10m,摊铺宽度3-6m,摊铺速度2-3m/min,摊铺温度粗粒式≥140℃、细粒式≥150℃;碾压分初压、复压、终压,初压采用双钢轮压路机(温度130-150℃,碾压2遍,速度2-3km/h),复压采用胶轮压路机(温度120-140℃,碾压4-6遍,速度3-4km/h),终压采用双钢轮压路机(温度≥90℃,碾压2遍,速度2-3km/h),压实度≥98%;纵向接缝采用热接缝,相邻两幅摊铺重叠5-10cm,碾压时骑缝碾压;横向接缝采用垂直切割法,切割后清理残渣,涂刷粘层油,新铺沥青混合料碾压时向接缝方向延伸10-15cm,确保接缝平整。
(二)安全保证措施
设备安全管理:摊铺机、压路机等大型机械操作人员需持有效证件上岗,岗前进行安全培训,考核合格后方可作业;作业前检查设备刹车、转向、制动系统及安全防护装置(如压路机警示灯、摊铺机防护栏),发现故障立即维修,严禁带病作业;机械作业时设专人指挥,采用旗语或对讲机沟通,避免多台机械交叉作业时碰撞;夜间施工时,设备需开启警示灯,作业区域设置LED照明灯,亮度≥50lux。
人员安全防护:施工人员需佩戴安全帽、反光背心,沥青作业时穿耐高温工作服、戴防烫手套;沥青加热罐周边设置防火警示标志,配备4kg干粉灭火器10具、消防沙2m³,严禁在加热罐5m范围内吸烟或使用明火;道路施工段采用2m高彩钢围挡封闭,围挡底部设置防溢裙板,避免杂物进入施工区域;围挡上悬挂“前方施工”“减速慢行”等标识,夜间悬挂红色警示灯,安排2名交通协管员引导社会车辆绕行。
质量安全管控:安排专职质检员对基层、面层施工关键工序(如水泥稳定碎石掺量、沥青摊铺温度)进行全程旁站,每50m检测1点压实度,每100m检测3点标高,数据异常时立即停工整改;沥青混合料运输、摊铺过程中,专人监测温度,记录温度数据;施工完成后,对道路表面平整度、厚度进行检测,平整度偏差≤3mm/3m,厚度偏差±5mm,确保质量达标。
雨污水管道施工方案及安全保证措施
(一)施工方案
1.施工准备

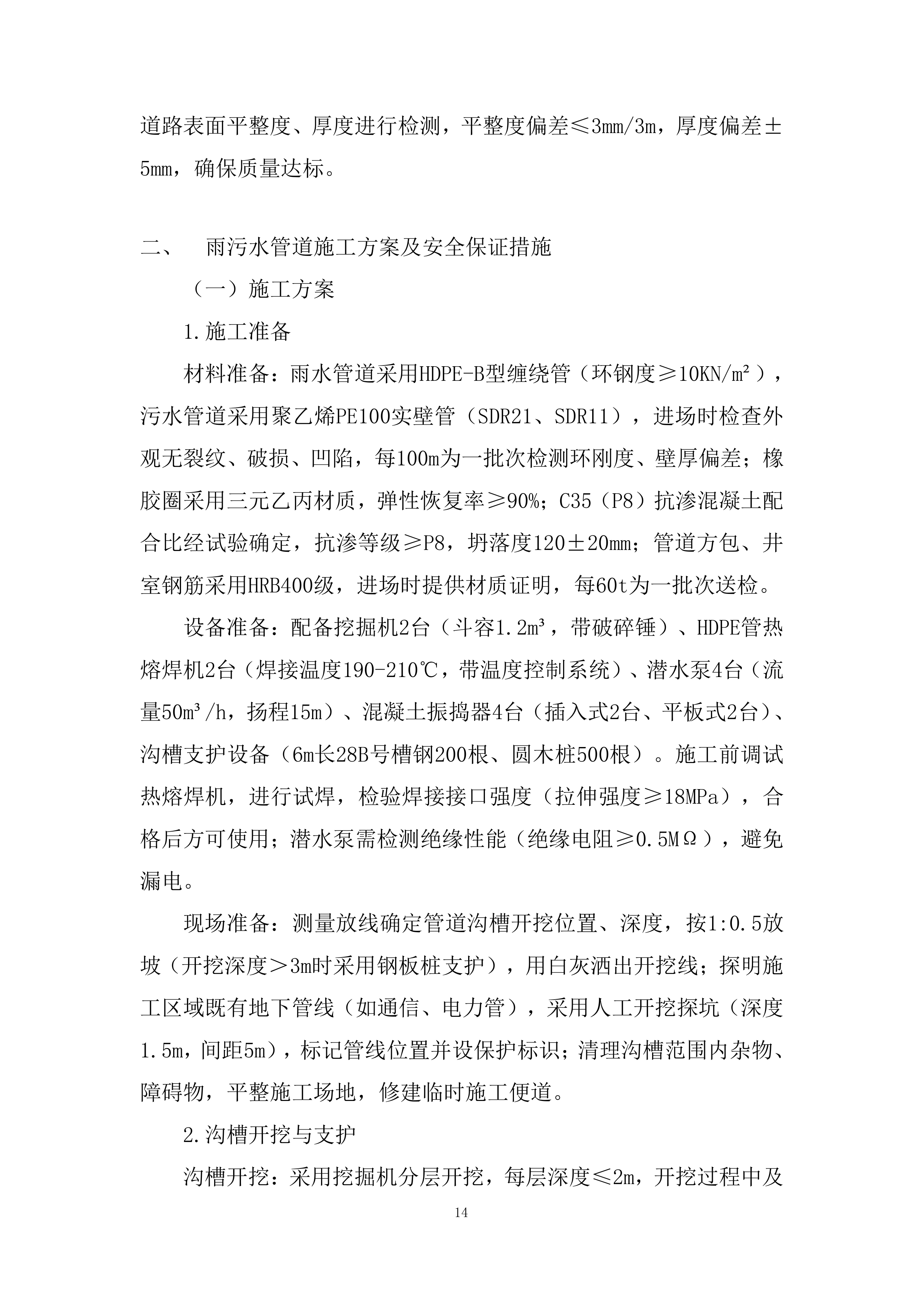

材料准备:雨水管道采用HDPE-B型缠绕管(环钢度≥10KN/m²),污水管道采用聚乙烯PE100实壁管(SDR21、SDR11),进场时检查外观无裂纹、破损、凹陷,每100m为一批次检测环刚度、壁厚偏差;橡胶圈采用三元乙丙材质,弹性恢复率≥90%;C35(P8)抗渗混凝土配合比经试验确定,抗渗等级≥P8,坍落度120±20mm;管道方包、井室钢筋采用HRB400级,进场时提供材质证明,每60t为一批次送检。
设备准备:配备挖掘机2台(斗容1.2m³,带破碎锤)、HDPE管热熔焊机2台(焊接温度190-210℃,带温度控制系统)、潜水泵4台(流量50m³/h,扬程15m)、混凝土振捣器4台(插入式2台、平板式2台)、沟槽支护设备(6m长28B号槽钢200根、圆木桩500根)。施工前调试热熔焊机,进行试焊,检验焊接接口强度(拉伸强度≥18MPa),合格后方可使用;潜水泵需检测绝缘性能(绝缘电阻≥0.5MΩ),避免漏电。
现场准备:测量放线确定管道沟槽开挖位置、深度,按1:0.5放坡(开挖深度>3m时采用钢板桩支护),用白灰洒出开挖线;探明施工区域既有地下管线(如通信、电力管),采用人工开挖探坑(深度1.5m,间距5m),标记管线位置并设保护标识;清理沟槽范围内杂物、障碍物,平整施工场地,修建临时施工便道。
2.沟槽开挖与支护

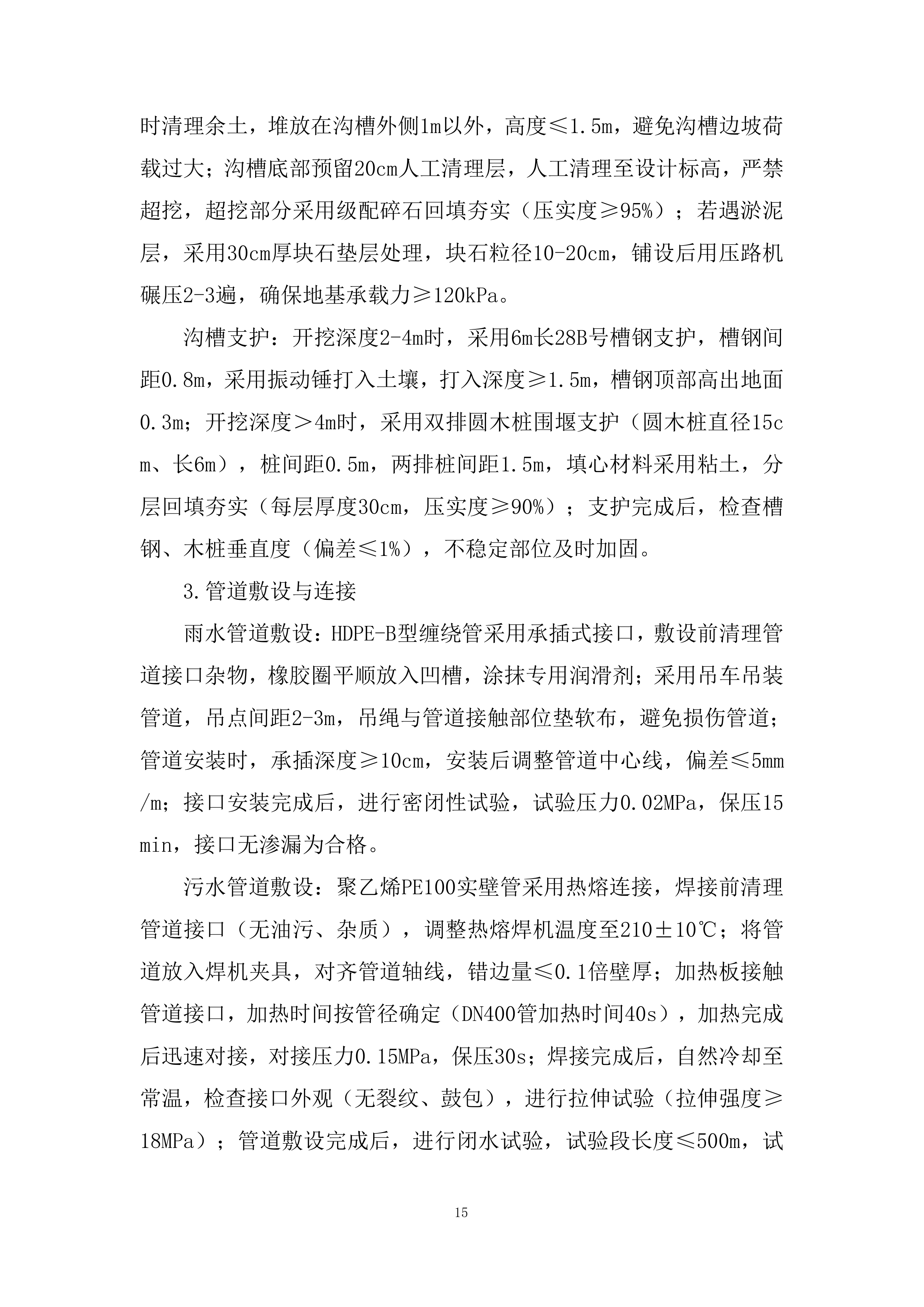

沟槽开挖:采用挖掘机分层开挖,每层深度≤2m,开挖过程中及时清理余土,堆放在沟槽外侧1m以外,高度≤1.5m,避免沟槽边坡荷载过大;沟槽底部预留20cm人工清理层,人工清理至设计标高,严禁超挖,超挖部分采用级配碎石回填夯实(压实度≥95%);若遇淤泥层,采用30cm厚块石垫层处理,块石粒径10-20cm,铺设后用压路机碾压2-3遍,确保地基承载力≥120kPa。
沟槽支护:开挖深度2-4m时,采用6m长28B号槽钢支护,槽钢间距0.8m,采用振动锤打入土壤,打入深度≥1.5m,槽钢顶部高出地面0.3m;开挖深度>4m时,采用双排圆木桩围堰支护(圆木桩直径15cm、长6m),桩间距0.5m,两排桩间距1.5m,填心材料采用粘土,分层回填夯实(每层厚度30cm,压实度≥90%);支护完成后,检查槽钢、木桩垂直度(偏差≤1%),不稳定部位及时加固。
3.管道敷设与连接
雨水管道敷设:HDPE-B型缠绕管采用承插式接口,敷设前清理管道接口杂物,橡胶圈平顺放入凹槽,涂抹专用润滑剂;采用吊车吊装管道,吊点间距2-3m,吊绳与管道接触部位垫软布,避免损伤管道;管道安装时,承插深度≥10cm,安装后调整管道中心线,偏差≤5mm/m;接口安装完成后,进行密闭性试验,试验压力0.02MPa,保压15min,接口无渗漏为合格。
污水管道敷设:聚乙烯PE100实壁管采用热熔连接,焊接前清理管道接口(无油污、杂质),调整热熔焊机温度至210±10℃;将管道放入焊机夹具,对齐管道轴线,错边量≤0.1倍壁厚;加热板接触管道接口,加热时间按管径确定(DN400管加热时间40s),加热完成后迅速对接,对接压力0.15MPa,保压30s;焊接完成后,自然冷却至常温,检查接口外观(无裂纹、鼓包),进行拉伸试验(拉伸强度≥18MPa);管道敷设完成后,进行闭水试验,试验段长度≤500m,试验水头≥2m,保压30min,管道无渗漏为合格。
4.管道回填与井室施工
管道回填:管道安装、试验合格后及时回填,回填材料分区域选择:管顶以下采用机制砂(粒径0.15-5mm),管顶以上50cm内采用原土(含泥量≤10%);回填时分层夯实,每层厚度≤30cm,管顶以下采用轻型压路机(8t)碾压,管顶以上采用中型压路机(12t)碾压,压实度管底基础≥90%、管侧≥95%、管顶以上50cm≥90%;回填过程中,专人监测管道变形,变形量>3%时停止回填,调整回填方案。
井室施工:雨水井、污水井采用C35(P8)钢筋混凝土浇筑,垫层采用150厚C20素砼;钢筋绑扎前清理基础表面杂物,钢筋间距、保护层厚度符合设计要求(保护层厚度30mm),绑扎完成后验收;模板采用钢模板,安装牢固,垂直度偏差≤3mm,模板接缝采用海绵条密封,防止漏浆;混凝土浇筑采用分层振捣(振捣间距≤50cm),振捣至表面无气泡、泛浆为止;井室浇筑完成后覆盖土工布洒水养护,养护期≥14天;井盖采用轻型/重型球墨铸铁井盖(满足五防要求),安装时与井圈平整贴合,缝隙≤3mm,安装完成后检测井盖承载力(轻型≥125kN,重型≥250kN)。
(二)安全保证措施
沟槽安全管理:沟槽开挖时设边坡监测点(每20m设1个),采用全站仪监测边坡位移、沉降,每2小时记录1次数据,位移量>5mm或沉降量>3mm时,立即停止作业,组织人员撤离;沟槽两侧设置1.2m高防护栏杆,栏杆刷红白相间警示漆,挂密目安全网(网目密度≥2000目/100cm²),夜间悬挂红色警示灯;严禁在沟槽周边5m范围内堆放重物或行驶重型车辆,沟槽内作业人员不得超过5人/100m,作业时佩戴安全帽、安全带(高挂低用)。
用电安全管理:潜水泵、热熔焊机等设备采用TN-S接零保护系统,配电箱设漏电保护器(漏电动作电流≤30mA,动作时间≤0.1s);电线采用铜芯电缆,架空或埋地敷设(埋地深度≥0.7m,穿PE管保护),避免浸泡在水中;配电箱采用防雨型,安装在地势较高处,严禁在配电箱周边堆放杂物;作业人员用电前检查设备绝缘性能,湿手不得触碰电源开关,电工定期检查线路、设备,排查漏电隐患。
有限空间作业安全:管道闭水试验、井室施工属于有限空间作业,作业前编制专项方案,对...
