石窟危岩
体加固工程

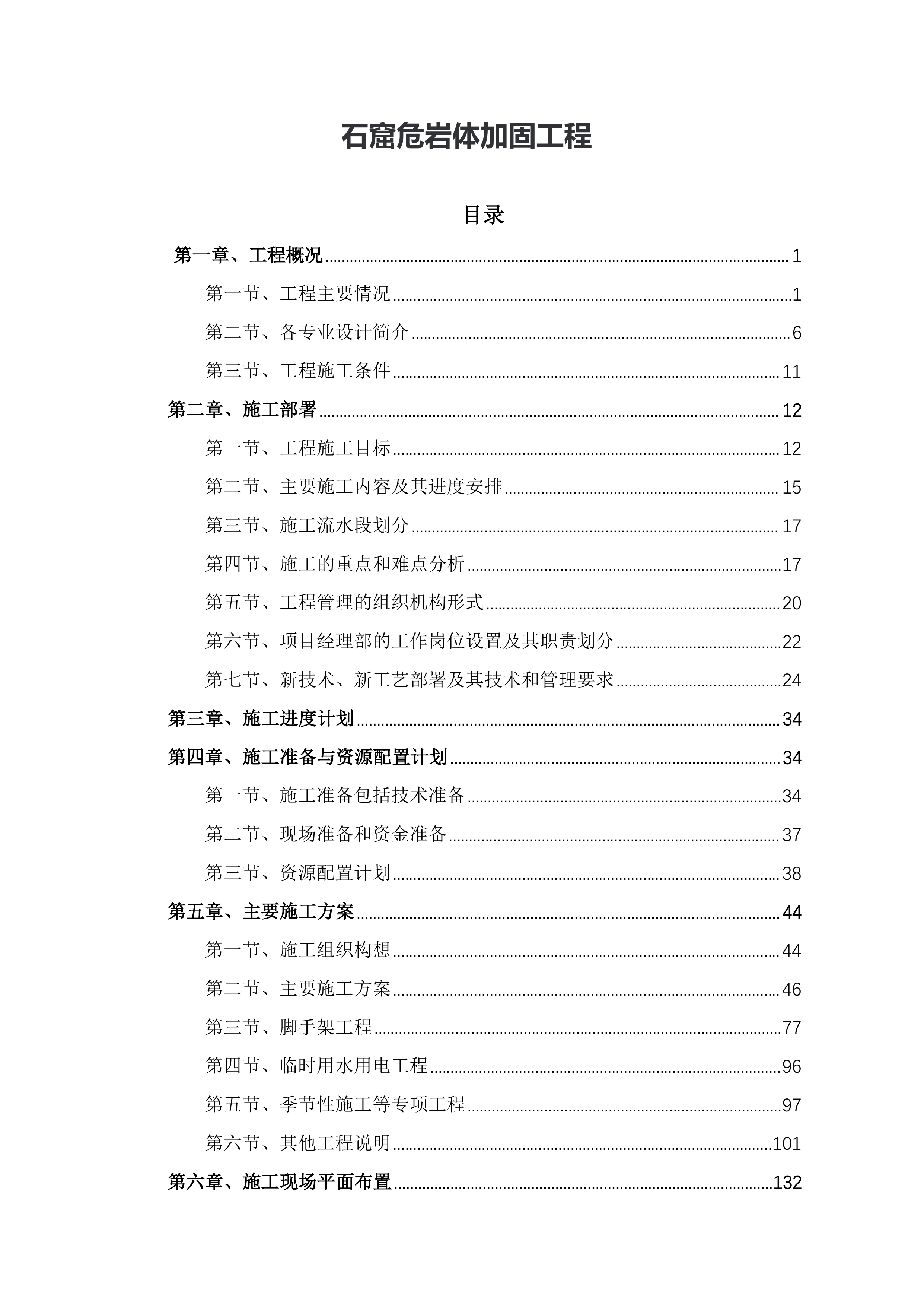

目录
第一章、工程概况
1
第一节、工程主要情况
1
第二节、各专业设计简介
6
第三节、工程施工条件
11
第二章、施工部署
12
第一节、工程施工目标
12
第二节、主要施工内容及其进度安排
15
第三节、施工流水段划分
17
第四节、施工的重点和难点分析
17
第五节、工程管理的组织机构形式
20
第六节、项目经理部的工作岗位设置及其职责划分
22
第七节、新技术、新工艺部署及其技术和管理要求
24
第三章、施工进度计划
34
第四章、施工准备与资源配置计划
34
第一节、施工准备包括技术准备
34
第二节、现场准备和资金准备
37
第三节、资源配置计划
38
第五章、主要施工方案
44
第一节、施工组织构想
44
第二节、主要施工方案
46
第三节、脚手架工程
77
第四节、临时用水用电工程
96
第五节、季节性施工等专项工程
97
第六节、其他工程说明
101

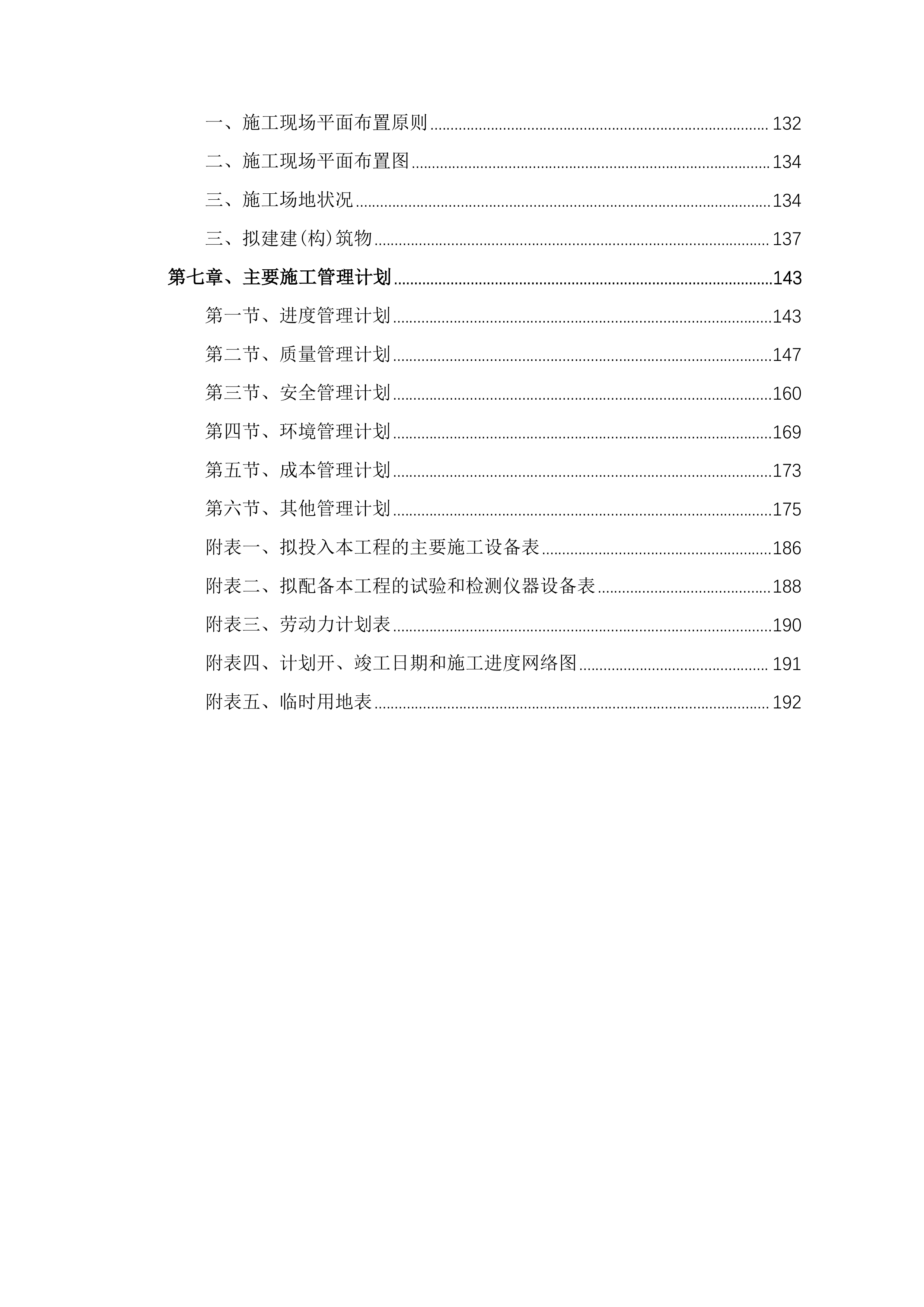

第六章、施工现场平面布置
132
一、施工现场平面布置原则
132
二、施工现场平面布置图
134
三、施工场地状况
134
三、拟建建(构)筑物
137
第七章、主要施工管理计划
143
第一节、进度管理计划
143
第二节、质量管理计划
147
第三节、安全管理计划
160
第四节、环境管理计划
169
第五节、成本管理计划
173
第六节、其他管理计划
175
附表一、拟投入本工程的主要施工设备表
186
附表二、拟配备本工程的试验和检测仪器设备表
188
附表三、劳动力计划表
190
附表四、计划开、竣工日期和施工进度网络图
191
附表五、临时用地表
192
第一章、
工程概况
第一节、工程主要情况
一、
简介
*

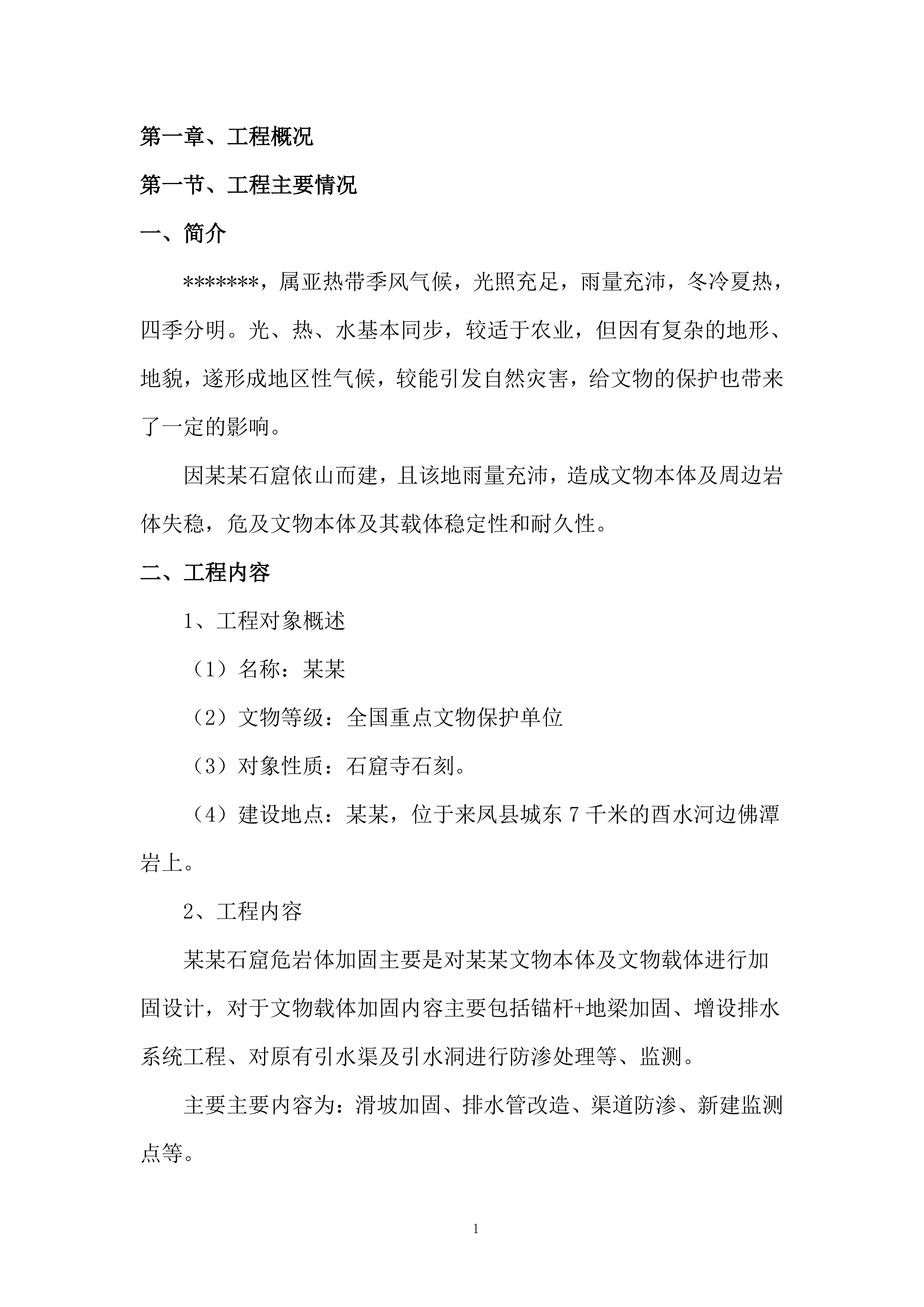

******,属亚热带季风气候,光照充足,
雨量充沛,冬冷夏热,四季分明。光、热、水基本同步,较适于农业,但因有复杂的地形、地貌,遂形成地区性气候,较能引发自然灾害,给文物的保护也带来了一定的影响。
因某某石窟依山而建,且该地雨量充沛,造成文物本体及周边岩体失稳,危及文物本体及其载体稳定性和耐久性。
二、
工程内容
1、工程对象概述
(
1)名称:
某某
(
2)
文物等级
:全国重点文物保护单位
(
3)对象性质:石窟寺石刻。
(4)建设地点:某某,
位于来凤县城东7千米的酉水河边佛潭岩上。
2
、工程内容
某某石窟危岩体加固主要是对某某文物本体及文物载体进行加固设计,对于文物载体加固内容主要包括
锚杆+地梁加固、增设排水系统工程、
对原有引水渠及引水洞进行防渗处理等、监测。
主要
主要
内容为:滑坡加固、排水管改造、渠道防渗、新建监测点等。

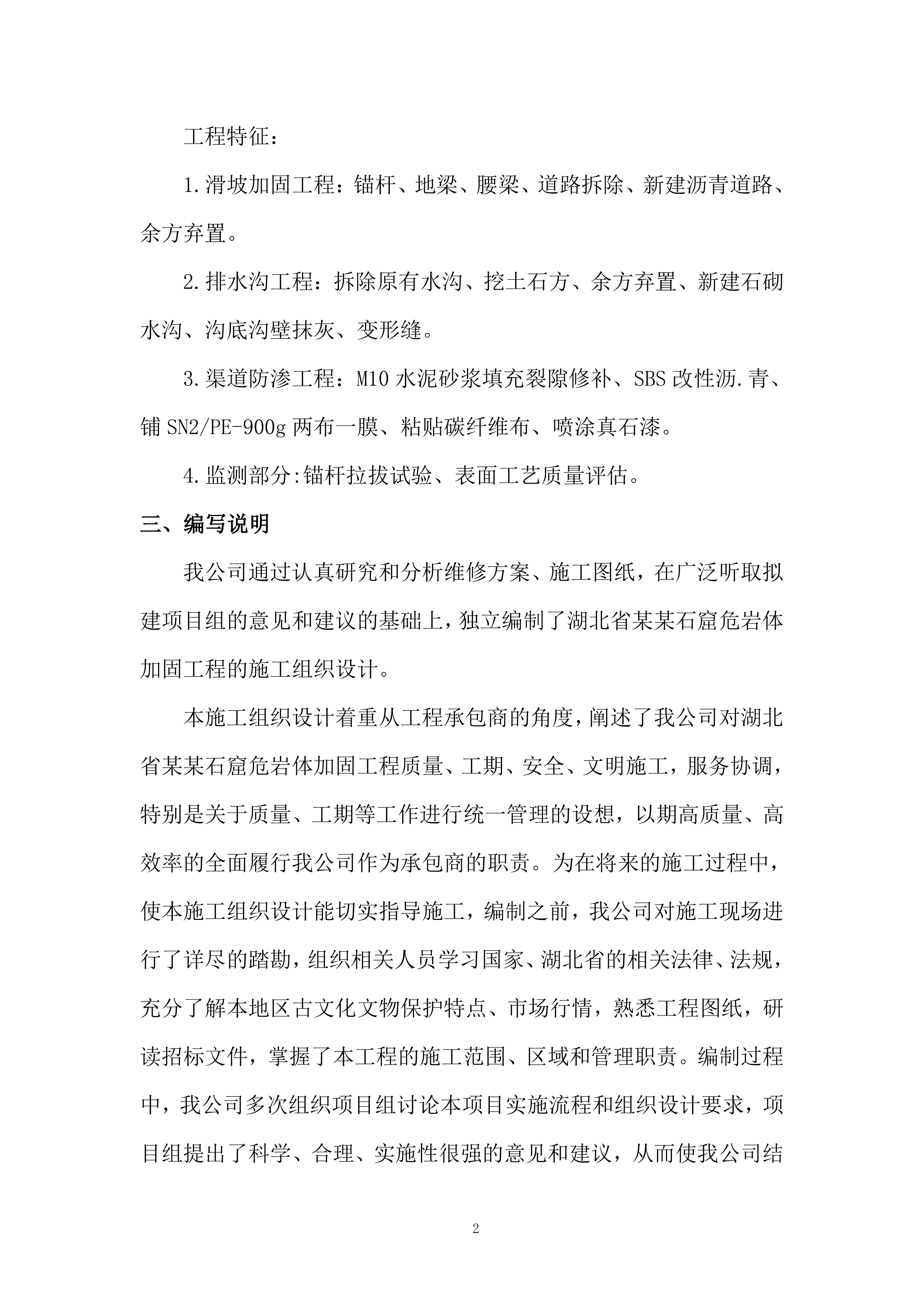

工程特征:
1.滑坡加固工程
:
锚杆、地梁、腰梁、道路拆除、新建沥青道路、余方弃置。
2.排水沟工程
:
拆除原有水沟、挖土石方、余方弃置、新建
石砌水沟、沟底沟壁抹灰、变形缝。
3.渠道防渗工程
:
M10水泥砂浆填充裂隙修补、SBS改性沥.青、铺SN2/PE-900g两布一膜、粘贴碳
纤维布、喷涂真石漆。
4.监测部分:锚杆拉拔试验、表面
工艺质量评估。
三、编写说明
我公司通过认真研究和分析维修方案、施工图纸,在广泛听取拟建项目组的意见和建议的基础上,独立编制了
湖北省某某石窟危岩体加固工程
的施工组织设计。
本施工组织设计着重从工程承包商的角度,阐述了我公司对
湖北省某某石窟危岩体加固工程
质量、工期、安全、文明施工,服务协调,特别是关于质量、工期等工作进行统一管理的设想,以期高质量、高效率的全面履行我公司作为承包商的职责。为在将来的施工过程中,使本施工组织设计能切实指导施工,编制之前,我公司对施工现场进行了详尽的踏勘,组织相关人员学习国家、
湖北
省的相关法律、法规,充分了解本地区古文化文物保护特点、市场行情,熟悉工程图纸,研读招标文件,掌握了本工程的施工范围、区域和管理职责。编制过程中,我公司多次组织项目组讨论本项目实施流程和组织设计要求,项目组提出了科学、合理、实施性很强的意见和建议,从而使我公司结合本工程特点,有针对性的编制了本施工组织设计。
本施工组织设计对
湖北省某某石窟危岩体加固工程
所涉及主要分部、分项工程的施工方案及施工工艺作了详尽的介绍。根据本工程的施工特点,结合本工程的施工难点,并充分考虑到本工程的社会重要性,在本施工组织设计的施工方案中,重点介绍了施工方案,在管理方面,详细阐述施工组织保证体系、劳动力、机械的配备,以及工期、工程质量、安全与文明施工及总体协调管理的各种措施;我公司承诺派有丰富同类工程施工经验的项目经理和技术负责人带领多次紧密合作的施工管理人员进驻现场;所有施工管理人员必须持证上岗,并且在施工过程中,我公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。为确保实现“树精品,创优质”的目标,我公司将严格依照项目质量管理要求进行管理,定期派员赴现场检查考核现场的管理工作。
四、编制原则
本施工组织设计遵循以下基本原则进行编制:
(1)保证重点,统筹安排,遵守承诺;
(2)依据工程项目内容,科学地安排施工程序,合理组织施工,确保各项施工活动紧密衔接,相互促进,加快进度,缩短工期;
(3)采用方案的施工技术和合理的施工手段,保持质量体系有效运行,确保安全和提高工程质量;
(4)充分利用机械设备和先进仪器,提高抢险加固工程水平,提高劳动工程实施效率。

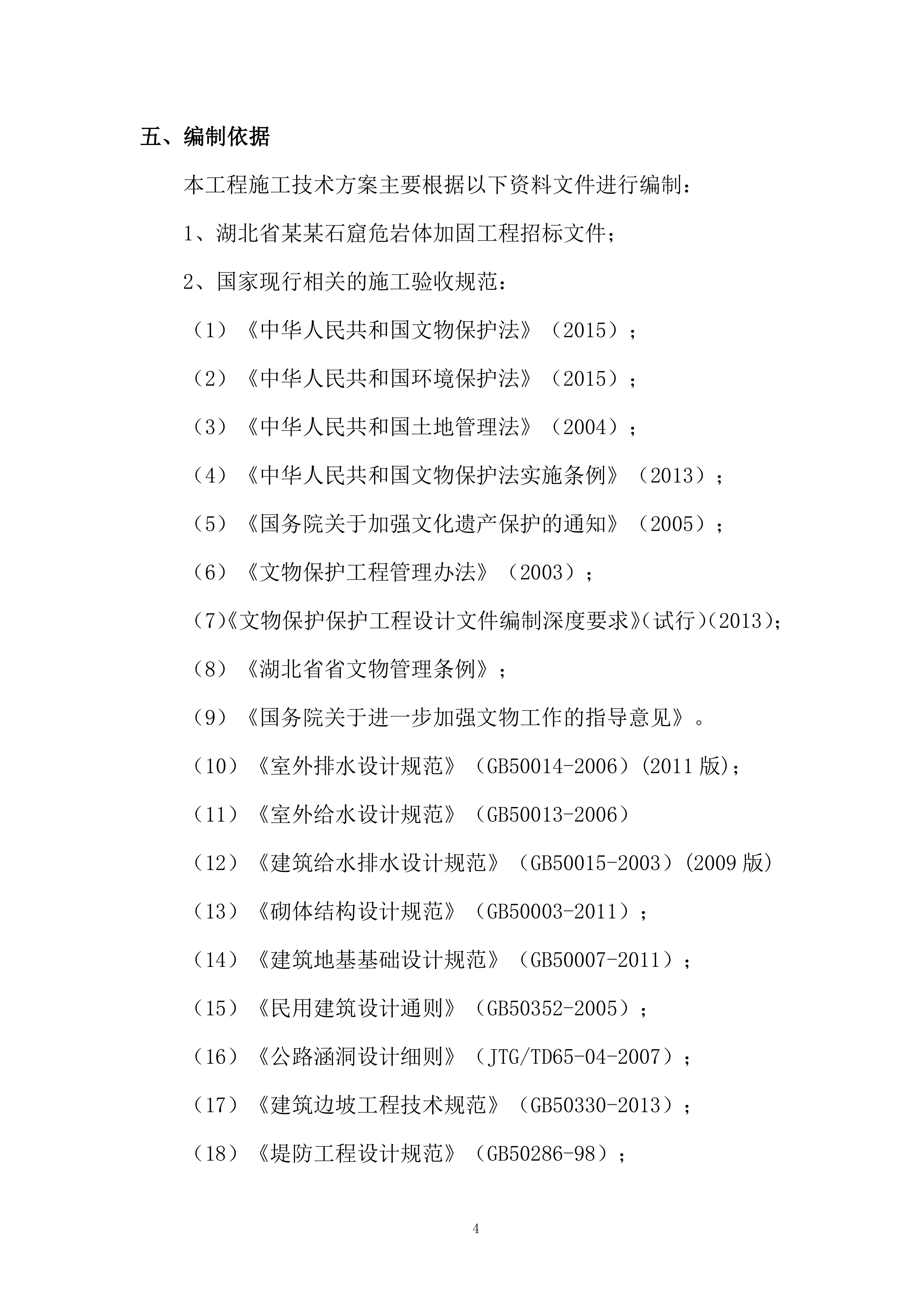

五、编制依据
本工程施工技术方案主要根据以下资料文件进行编制:
1、湖北省某某石窟危岩体加固工程招标文件;
2
、国家现行相关的施工验收规范:
(1)《中华人民共和国文物保护法》(
2015
);
(
2
)《中华人民共和国环境保护法》(
2015
);
(
3
)《中华人民共和国土地管理法》(
2004
);
(
4
)《中华人民共和国文物保护法实施条例》(
2013
);
(
5
)《国务院关于加强文化遗产保护的通知》(
2005
);
(
6
)《文物保护工程管理办法》(
2003
);
(
7
)《文物保护保护工程设计文件编制深度要求》(试行)(
2013
);
(
8
)《湖北省省文物管理条例》;
(
9
)《国务院关于进一步加强文物工作的指导意见》。
(
10
)《室外排水设计规范》(
GB50014-2006
)
(2011
版
)
;
(
11
)《室外给水设计规范》(
GB50013-2006
)
(1
2
)《建筑给水排水设计规范》(
GB50015-2003
)
(2009
版
)
(1
3
)《砌体结构设计规范》(
GB50003-2011
);
(1
4
)《建筑地基基础设计规范》(
GB50007-2011
);
(1
5
)《民用建筑设计通则》(
GB50352-2005
);
(1
6
)《公路涵洞设计细则》(
JTG/TD65-04-2007
);
(1
7
)《建筑边坡工程技术规范》(
GB50330-2013
);
(1
8
)《堤防工程设计规范》(
GB50286-98
);
(1
9
)《既有建筑地基基础加固设计规范》(
JGJ123-2012
)。
(
20

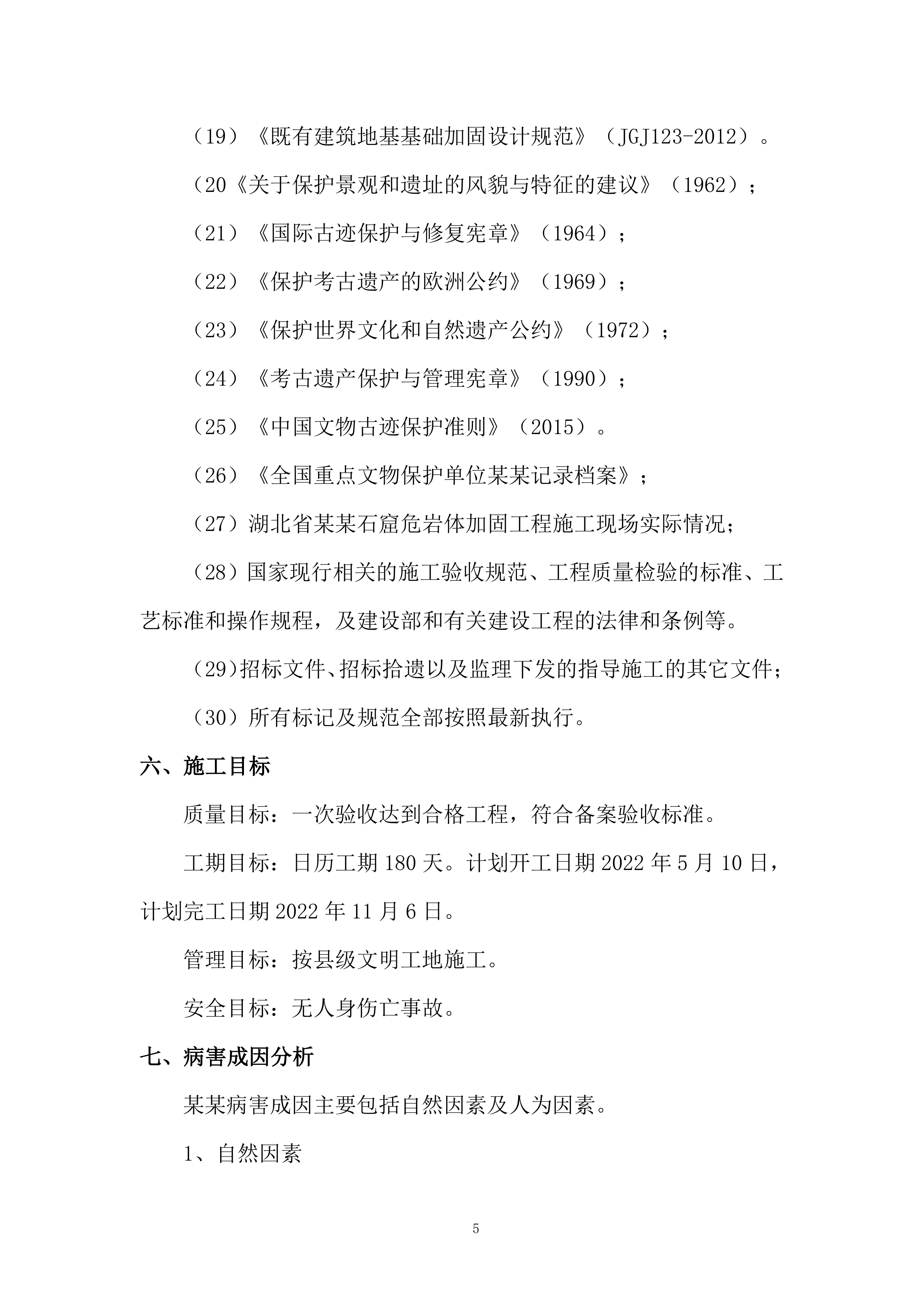

《关于保护景观和遗址的风貌与特征的建议》(
1962
);
(21)《国际古迹保护与修复宪章》(
1964
);
(
22
)《保护考古遗产的欧洲公约》(
1969
);
(
23
)《保护世界文化和自然遗产公约》(
1972
);
(
24
)《考古遗产保护与管理宪章》(
1990
);
(
25
)《中国文物古迹保护准则》(
2015
)。
(
26
)《全国重点文物保护单位某某记录档案》;
(2
7
)湖北省某某石窟危岩体加固工程
施工现场实际情况;
(2
8
)
国家现行相关的施工验收规范、工程质量检验的标准、工艺标准和操作规程,及建设部和有关建设工程的法律和条例等。
(
29
)
招标文件、招标拾遗以及监理下发的指导施工的其它文件
;
(
30
)所有标记及规范全部按照最新执行。
六、施工目标
质量目标:一次验收达到合格工程,符合备案验收标准。
工期目标:日历工期
1
8
0
天。
计划开工日期2022年5月10日,计划完工日期2022年11月6日。
管理目标:按县级文明工地施工。
安全目标:无人身伤亡事故。
七、
病害成因分析
某某病害成因主要包括自然因素及人为因素。
1、自然因素

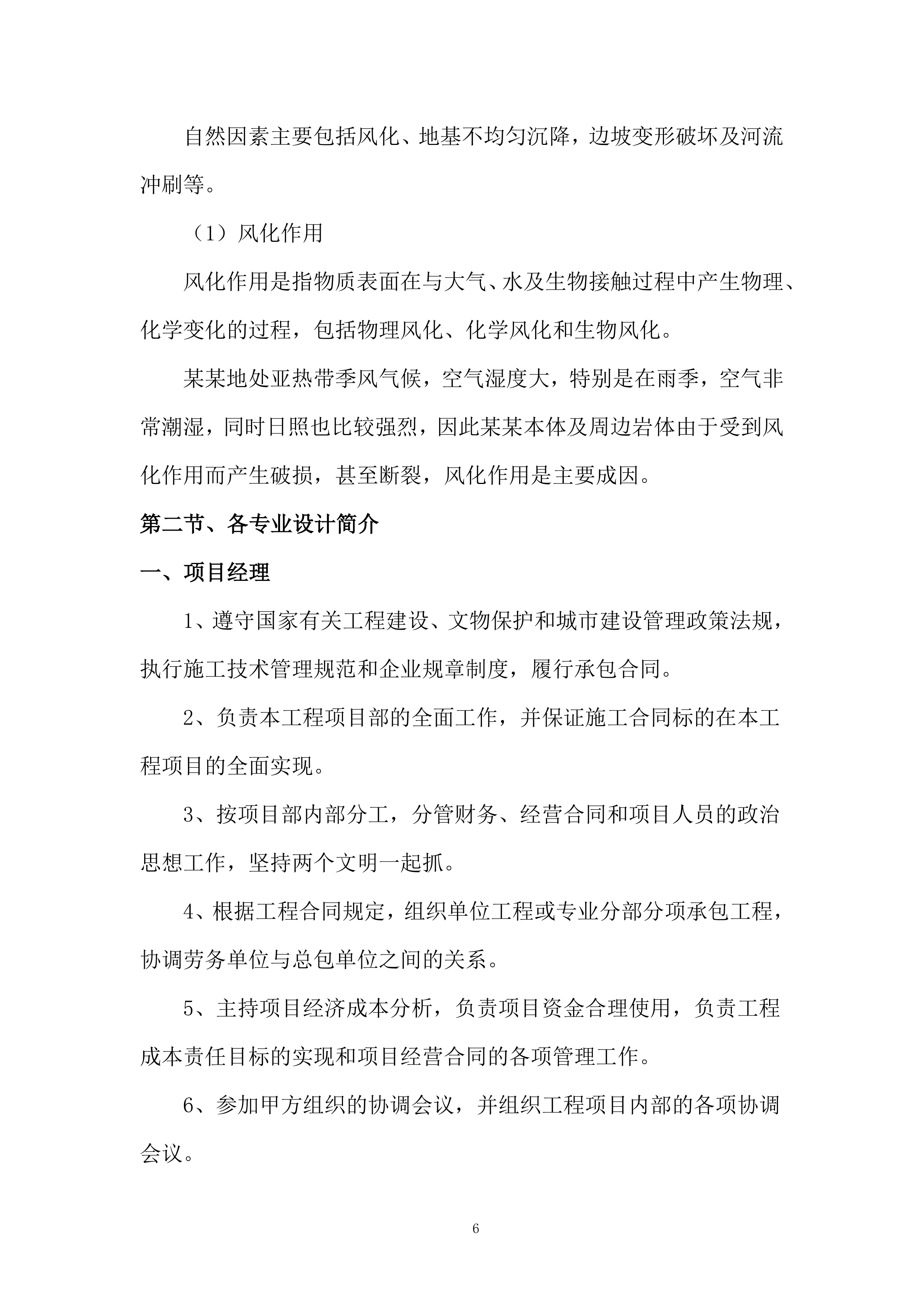

自然因素主要包括风化、地基不均匀沉降,边坡变形破坏及河流冲刷等。
(1)风化作用
风化作用是指物质表面在与大气、水及生物接触过程中产生物理、化学变化的过程,包括物理风化、化学风化和生物风化。
某某地处亚热带季风气候,空气湿度大,特别是在雨季,空气非常潮湿,同时日照也比较强烈,因此某某本体及周边岩体由于受到风化作用而产生破损,甚至断裂,风化作用是主要成因。
第二节、各专业设计简介
一、
项目经理
1、遵守国家有关工程建设、文物保护和城市建设管理政策法规,执行施工技术管理规范和企业规章制度,履行承包合同。
2、负责本工程项目部的全面工作,并保证施工合同标的在本工程项目的全面实现。
3、按项目部内部分工,分管财务、经营合同和项目人员的政治思想工作,坚持两个文明一起抓。
4、根据工程合同规定,组织单位工程或专业分部分项承包工程,协调劳务单位与总包单位之间的关系。
5、主持项目经济成本分析,负责项目资金合理使用,负责工程成本责任目标的实现和项目经营合同的各项管理工作。
6、参加甲方组织的协调会议,并组织工程项目内部的各项协调会议。
7、组织编制和实施工程施工组织设计、施工计划及技术管理,降低成本,安全生产,坚持文明施工。
8、组织制定本项目管理规章制度,加强项目管理和班组建设。
二、
项目技术负责人
1、在项目经理和上级部门指导下,对工程技术质量管理全面负责是质量的直接责任者。
2、认真贯彻国家技术标准、规范、规程,严格执行文物保护的具体规定,执行公司及项目技术质量管理规章制度,接受上级部门的监督检查。
3、按项目经理部分工,分管项目工程部工作,组织项目工程部建立健全项目技术质量管理制度,责任制和质量保证体系以及例会制度,负责全面质量管理和计量管理工作,处理各种技术质量问题。
4、主持编制工程项目质量计划和工程项目质量策划工作,编制项目工程的施工组织设计、参加图纸会审、做好单位工程技术交底及安全措施工作。
5、制定推广
“
全新管理理念
”
降低成本措施,参加项目经济活动分析,提高技术管理水平。
6、领导项目工程部管理及质量、安全、试验、计量测量部门工作,确保项目技术、质量、效益指标的完成。
7、组织参加工程项目的施工进度、施工质量、施工安全和创标准化文明工地的检查,确保本工程项目达到工程验收一次合格成优。
三、
施工员
1、熟悉图纸,参加设计交底和图纸会审,参与编制有关方案,了解设计要求,做到按图施工,不出差错。
2、向班组作质量、安全节约工序的安排和操作规程的交底工作,负责督促检查班组施工前的准备工作,检查工序施工质量,保证施工顺利进行。
3、负责工程整个施工过程,督促班组按操作规程和传统工艺要求施工。
4、做好原始资料积累。
四、
材料员
1、根据现场施工生产任务需要,做好材料、工具的采购和运输供应工作。
2、熟悉各种材料的规格和验收标准,进场材料除有出厂说明书或材料合格证外,还必须经过对原材料进行试验并且合格,严禁不合格产品进场和使用。
3、实行定额储备,计划用料。按施工平面布置图堆放材料,加强对现场材料的管理和使用。
4、掌握施工进度,做好材料的分批采购和进场工作,并按要求向项目经理或技术负责汇报材料的储备情况。
5、调查材料余缺,处理积压料具,做好废旧料具的回收和修理工作。
6、设备的日常维护和保养。
五、
安全员

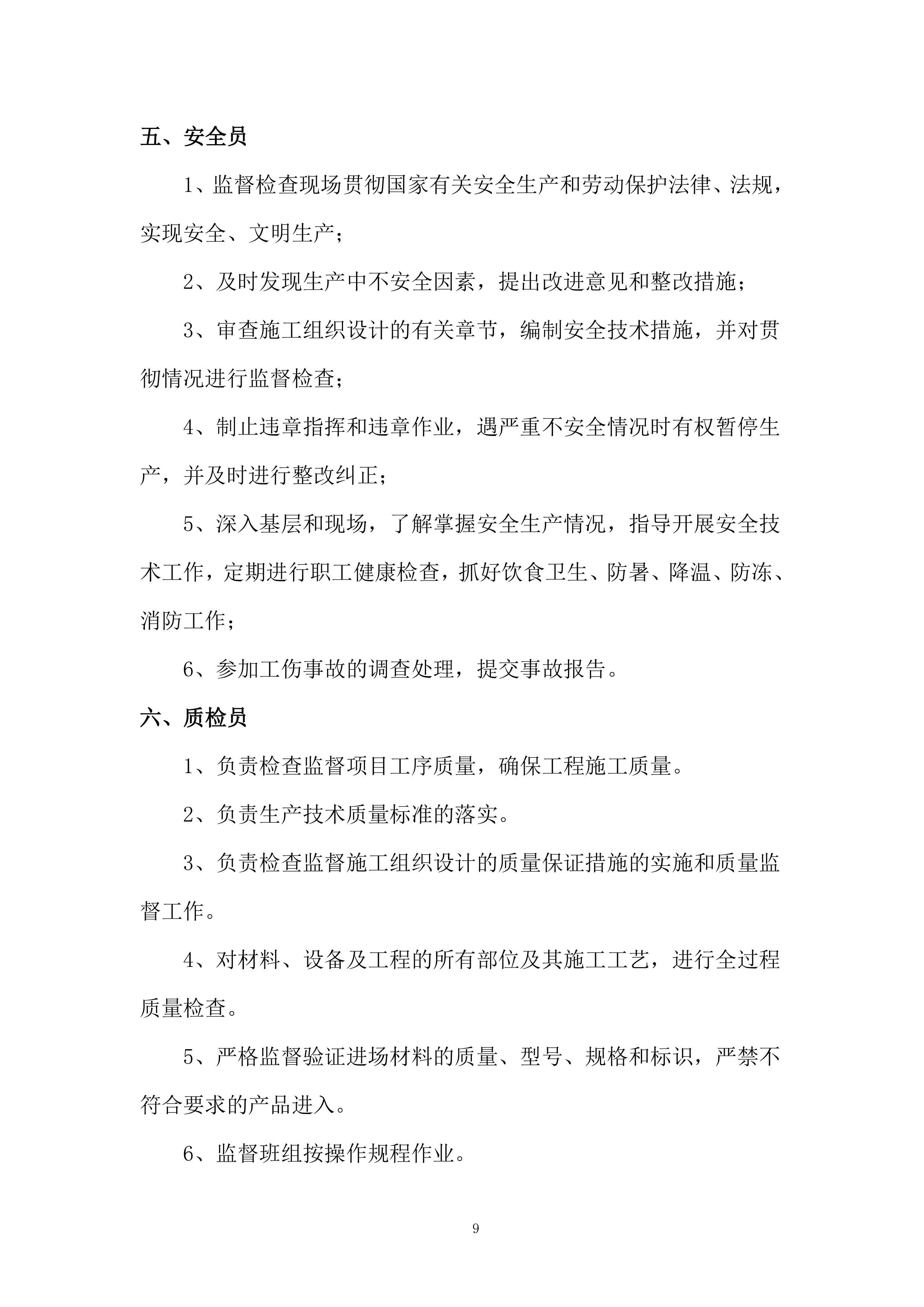

1、监督检查现场贯彻国家有关安全生产和劳动保护法律、法规,实现安全、文明生产;
2、及时发现生产中不安全因素,提出改进意见和整改措施;
3、审查施工组织设计的有关章节,编制安全技术措施,并对贯彻情况进行监督检查;
4、制止违章指挥和违章作业,遇严重不安全情况时有权暂停生产,并及时进行整改纠正;
5、深入基层和现场,了解掌握安全生产情况,指导开展安全技术工作,定期进行职工健康检查,抓好饮食卫生、防暑、降温、防冻、消防工作;
6、参加工伤事故的调查处理,提交事故报告。
六、
质检员
1、负责检查监督项目工序质量,确保工程施工质量。
2、负责生产技术质量标准的落实。
3、负责检查监督施工组织设计的质量保证措施的实施和质量监督工作。
4、对材料、设备及工程的所有部位及其施工工艺,进行全过程质量检查。
5、严格监督验证进场材料的质量、型号、规格和标识,严禁不符合要求的产品进入。
6、监督班组按操作规程作业。

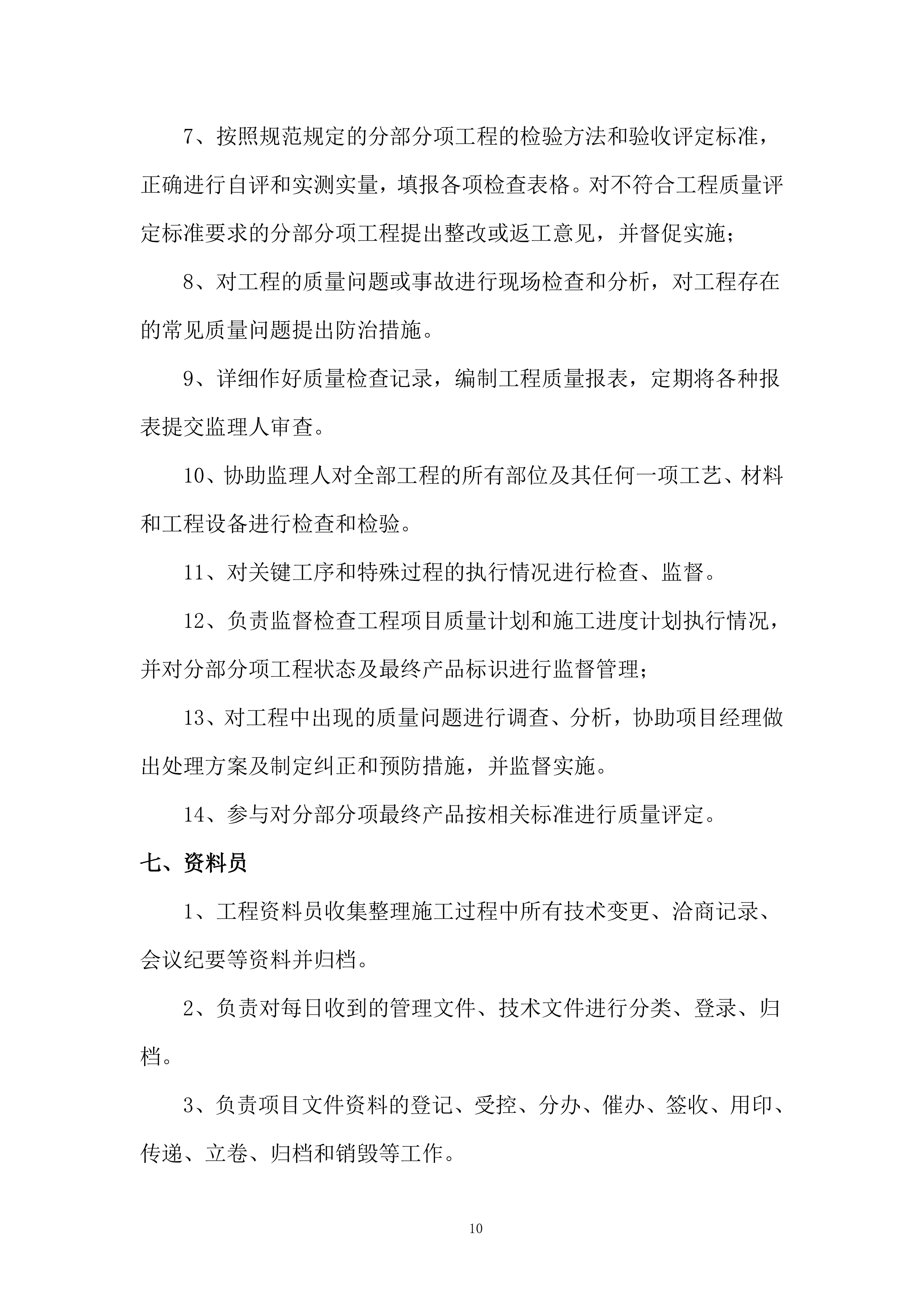

7、按照规范规定的分部分项工程的检验方法和验收评定标准,正确进行自评和实测实量,填报各项检查表格。对不符合工程质量评定标准要求的分部分项工程提出整改或返工意见,并督促实施;
8、对工程的质量问题或事故进行现场检查和分析,对工程存在的常见质量问题提出防治措施。
9、详细作好质量检查记录,编制工程质量报表,定期将各种报表提交监理人审查。
10、协助监理人对全部工程的所有部位及其任何一项工艺、材料和工程设备进行检查和检验。
11、对关键工序和特殊过程的执行情况进行检查、监督。
12、负责监督检查工程项目质量计划和施工进度计划执行情况,并对分部分项工程状态及最终产品标识进行监督管理;
13、对工程中出现的质量问题进行调查、分析,协助项目经理做出处理方案及制定纠正和预防措施,并监督实施。
14、参与对分部分项最终产品按相关标准进行质量评定
。
七、资料员
1、工程资料员收集整理施工过程中所有技术变更、洽商记录、会议纪要等资料并归档。
2
、
负责对每日收到的管理文件、技术文件进行分类、登录、归档。
3
、
负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。
4
、
负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。
5
、
来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。
6
、
确保设计变更、洽商的完整性,要求各方严格执行接收手续,所接收到的设计变更、洽商,须经各方签字确认,并加盖公章。
7
、
设计变
更(包括图纸会审纪要)原件存档。
8
、所收存的技术资料须为原件,无法取得原件的,详细背书,并加盖公章。
9
、作好信息收集、汇编工作,确保管理目标的全面实现。
八、
造价
员
负责工程的预结算工作,进行成本分析、预测和核算工作。
第三节、
工程施工条件
1
、
本工程
位于凤县城东
7千米的酉水河边佛潭岩上。交通方便,
三通一平己经完成,场地比较开阔,路况较好,施工用机械设备、施工材料等到均可进出施工现场。
2
、
据现场踏看,施工场地比较空阔。这样有利于施工临时设施的搭设,施工材料的堆放,场地布置和工作展开,
施工场地容易
搭设的临时活动用房数间,为前期进场工作的顺利和争取时间创造了有利条件,为整个工程施工进度、创标化、文明工地提取供优越环境条件。
3
、

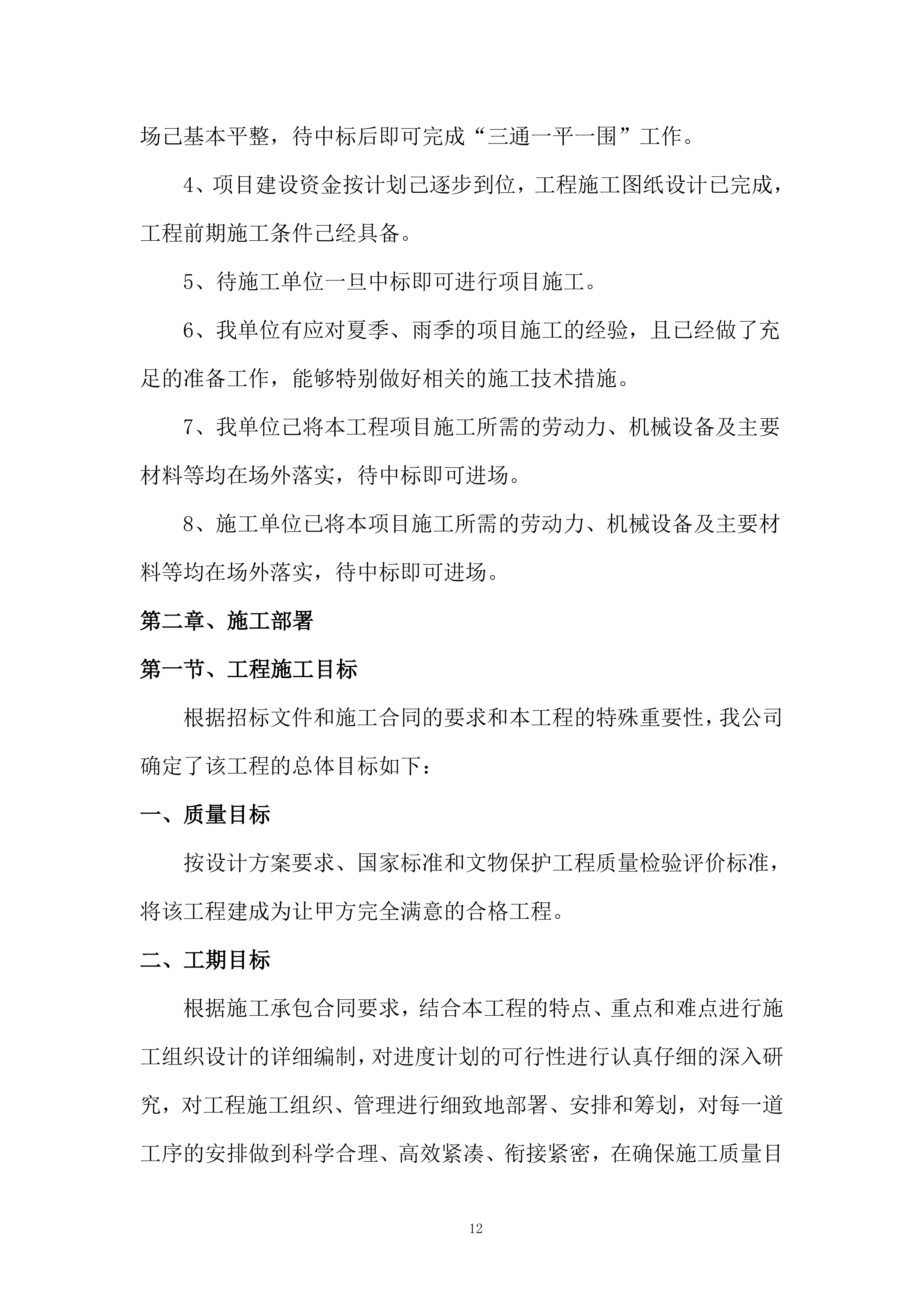

工程施工临时道路己通,施工临时用水、电在施工单位进场前己由甲方接至施工现场,供水管径DN50,供电容量为100KVA,现场己基本平整,
待中标后即可完成
“三通一平一围”工作。
4
、
项目建设资金按计划己逐步到位,工程施工图纸设计
已
完成,工程前期施工条件己经具备。
5
、待
施工单位
一旦中标即可进行项目施工。
6
、我单位有应对夏季、雨季的项目施工的经验,且已经做了充足的准备工作,能够
特别做好相关的施工技术措施。
7
、我
单位己将本工程项目施工所需的劳动力、机械设备及主要材料等均在场外落实,待中标即可进场。
8
、
施工单位已将本项目施工所需的劳动力、机械设备及主要材料等均在场外落实,待中标即可进场。
第二章、
施工部署
第一节、工程施工目标
根据招标文件和施工合同的要求和本工程的特殊重要性,我公司确定了该工程的总体目标如下:
一、质量目标
按设计方案要求、国家标准和文物保护工程质量检验评价标准,将该工程建成为让甲方完全满意的合格工程。
二、工期目标
根据施工承包合同要求,结合本工程的特点、重点和难点进行施工组织设计的详细编制,对进度计划的可行性进行认真仔细的深入研究,对工程施工组织、管理进行细致地部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下对工期提出了如下目标:工期
180日历天。通过采取先进的施工工艺,精心组织、周密计划安排,在计划工期内保质保量、圆满完成该工程的施工任务,保证工程的按期交付使用。
三、安全目标
采取切实可行的安全措施和充足的安全经费投入,通过严密的安全管理,确保施工现场不发生安全责任事故,各类安全事故直接经济损失为零,确保职工因公负伤率为零,死亡率为零,不发生交通责任事故,不发生职业病、民工感染,项目所在地地方病为零,不发生项目生产性死亡责任事故,不发生因工作原因引发的安全生产事故。杜绝发生重大伤亡事故、火灾事故和恶性中毒、传染病事件,轻伤发生频率控制在
3‰以内。
四、环境保护和文明施工目标
严格按照湖北省恩施州关于文物保护工程施工的各项管理规定执行,加强施工组织和现场安全文明施工管理,防止大气、水源污染,对某某景区的环境和原貌进行保护。
五、培训和教育目标
实现百分之百的全员培训教育,不仅包括管理层的培训教育,尤其是对施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识、为甲方服务的意识以及相互合作相互协调的意识,强化施工管理和工程技术水平。
六、团结合作目标
积极、主动、高效地为甲方服务,处理好与甲方、监理、设计、各专业劳务以及相关政府部门的关系,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目总体目标的实现。
七、工程成本造价控制目标
我们将始终站在甲方的角度,树立工程全局观念,通过优秀的人才、科学的管理、先进的技术和设备、经济合理的施工方案和工艺、科学的策划和部署、有效组织、管理、协调和控制,使该工程成本和造价得到最为有效的控制,同甲方、设计单位、监理公司和工程相关各方共同努力,优化施工组织和安排,使工程各个环节衔接紧密,高效顺利的向前推进现场施工组织、管理、协调与控制,提出行之有效的合理化建议和方案、加强”“过程”、“程序”和“环节”控制,追求“过程精品”,避免不必要的拆除、浪费、尽最大能力减少和节省工程成本和造价,使甲方的投资发挥最佳的效益和效果。我们充分认识到只有整个过程成本和造价得到良好控制,才能对整个工程有利、对甲方有利。
八、技术创新目标
由于本工程技术含量较高,我公司将本工程列为科技示范重点工程,并制定科技创新目标和实施计划,使技术创新建立在实用、经济、先进、合理和高效的水准之上,使之真正成为支撑工程项目优质高效运行、完善和提高项目管理水平、实现质量和工期目标的有效手段。在实施过程中,计算机作为主要管理手段,使工程形象进度,质量、安全、资料信息等完全处于受控状态,确保项目管理模式的高效运行和管理目标的全面实现。
第二节、主要施工内容及其进度安排
一、施工内容
主要
主要
内容为:滑坡加固、排水管改造、渠道防渗、新建监测点等。
1.滑坡加固工程
:
锚杆、地梁、腰梁、道路拆除、新建沥青道路、余方弃置。
2.排水沟工程
:
拆除原有水沟、挖土石方、余方弃置、新建
石砌水沟、沟底沟壁抹灰、变形缝。
3.渠道防渗工程
:
M10水泥砂浆填充裂隙修补、SBS改性沥青、铺SN2/PE-900g两布一膜、粘贴碳
纤维布、喷涂真石漆。
4.监测部分:锚杆拉拔试验、表面
工艺质量评估。
二、
工程进度计划安排
(一)
施工进度计划编制依据
1、施工承包合同;
2、本工程施工图纸、工程量清单以及施工流水段的划分,参照我公司承建的类似工程施工经验以及对各种施工条件的落实程序;
3、拟投入的机械设备,拟投入的施工班组,公司对本工程强有力的人力、物力保证以及技术支持;
4、本工程既定的质量目标,在确保质量目标的前提下,制定科学、合理、可行的工期目标。
(二)
工期总体安排
依据该
某某石窟危岩体加固工程
的规模和特征,综合各单体的工程量和场内运输情况,结合合同文件对施工工期的要求。详尽编制工程施工进度网络计划,力求客观全面地表达我们对该维修的理解,做到在保证工程质量、工程安全的前提下达到工程最快、最合理地完成。施工组织系统、工程策划管理。
(三)
按施工程序安排进度
本工程为文物
某某石窟危岩体加固
,要确保工程质量、施工顺利进行,就必须精心组织、策划、运筹帷幄,使施工穿插科学合理、施工秩序正常化。杜绝现场施工因打滥仗而导致杂乱无章、施工秩序倒错、成品保护不力、返工损失严重、工期拖延等现象。
因此,我们将在文物保护、技术管理、组织策划、施工策划等方面对本抢修加固工程进行系统工程策划管理。
(四)
施工进度计划
本
工程于2022年5月10日开始,至2022年11月6日结束,总工期180天。施工计划
图如下
,
计划开、竣工日期和施工进度网络图
见
附表四
。
施工计划
图
第三节、施工流水段划分
根据现场实际情况,为保证施工工期,经多次研究论证,拟将本工程分为四个施工工区。
分别为:
A
.滑坡加固工程
B
.排水沟工程
C
.渠道防渗工程
D
.监测部分
每个施工工区
分别进行
。进场后A、
D
施工工区同时进行施工,根据每个施工工区各自的
附属工程进行
划分施工段,施工时再按
各个施工工程的
施工工序流水施工,根据需要再科学细分,做到精心组织,科学管理,且各区之间可展开竞赛,以相互促进。在
A施工工区进行一部分时间,B、C工程也按照进度计划分别进行施工
。
第四节、施工的重点和难点分析
一、多种项目、工种施工协调
重点和难点分析
本工程施工项目多,工程量大,工期紧,为保证工程施工按期进行,必须多项目、多工种平行作业,针对这种情况拟采取以下对策:
(1)经监理批准的施工组织设计,根据工程施工进展情况,科学合理的编制好月、季施工计划报工程监理审批和以此为依据组织施工,并维护其严肃性。
(2)坚持项目部经理每天深入施工现场进行检查,各施工队领导跟班作业的制度,发现问题及时解决。
(3)项目部每周召开一次生产调度会,总结一周工程施工进度,质量情况,安排下一周施工工作。遇到重大问题及时召开专题会议研究对策制定解决方法,并把任务、责任、时间要求等指标落实到人。
二、
施工工期紧
重点和难点分析
由于本工程项目多,施工工期路线比较长,而总工期断。考虑到以上因素,所以工期还是较为紧张,故拟采用以下对策:
(1)合理安排施工组织进行施工,科学运用先进的施工方法和先进机械,做到机械化施工为主,人工为附的施工作业。
(2)抓紧施工的进度控制,有必要时可以开夜班或24小时工作制,现场负责人做好值班工作,确保施工的质量和安全。
三、砌石工程施工质量保证及施工重点、难点与对策
(1)材料
1)砌石
砌石材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。石料的物理力学指标应符合施工图纸的要求。
3)水泥和水
①砌筑工程采用的水泥品种和标号应符合本技术标准的规定,到货的水泥应按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用;
②应按本技术标准规定的用水质量标准,拌制砂浆和小骨料混凝土。
(2)浆砌石体砌筑
1)一般要求
①砌石体应采用铺浆法砌筑,砂浆稠度应为30~50mm,当气温变化时,应适当调整,随铺浆随砌石,砌石缝需用砂浆填充饱满,严禁先堆砌石块再用砂浆灌缝。
②采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应砌成斜搓。
③砌石体尺寸和位置的允许偏差,不应超过GB50203-98表6.l.6中的规定。
2
)水泥砂浆勾缝
①勾缝砂浆应采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间。
②防渗用砂浆应采用强度等级为42.5
R
以上的普通硅酸盐水泥。
③清缝应在料石砌筑24小时后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积...
某某石窟危岩体加固工程195页.docx
