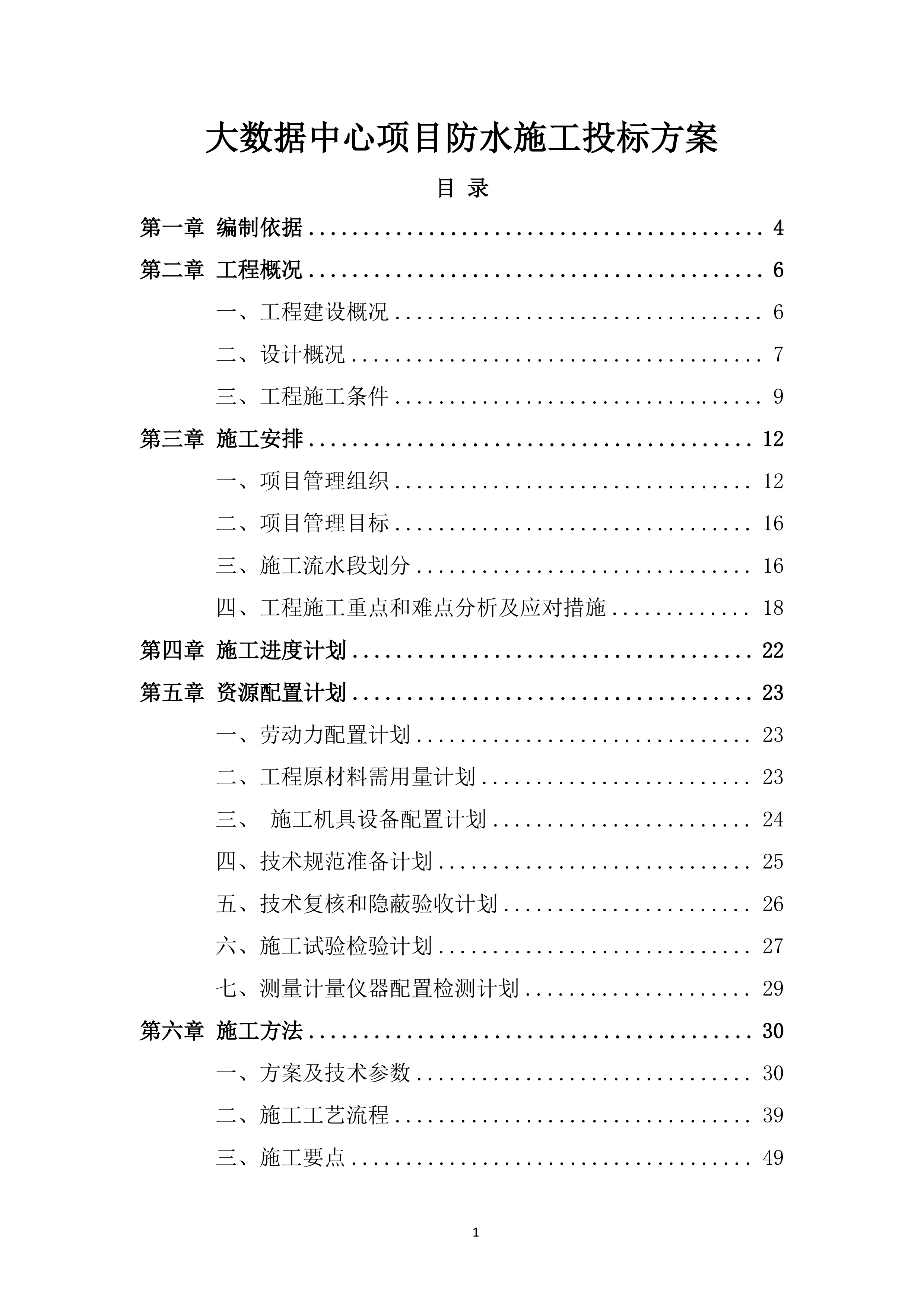

大数据中心项目防水施工
投标
方案
目
录
第
一
章
编制依据
4
第二
章
工程概况
6
一、
工程建设概况
6
二、
设计概况
7
三、
工程施工条件
9
第三
章
施工安排
12
一、
项目管理组织
12
二、
项目管理目标
16
三、
施工流水段划分
16
四、
工程施工重点和难点分析及应对
措施
18
第四
章
施工进度计划
22
第五
章
资源配置计划
23
一、
劳动力配置计划
23
二、
工程原材料需用量计划
23
三、
施工机具设备配置计划
24
四、
技术规范准备计划
25
五、
技术复核和隐蔽验收计划
26
六、
施工试验检验计划
27
七、
测量计量仪器配置检测计划
29
第六
章
施工方法
30
一、
方案及技术参数
30
二、
施工工艺流程
39
三、
施工要点
49
四、
验收标准
69

五、
验收程序
71
六、
验收内容
71
七、
验收人员
74
第七
章
进度管理
75
一、
确定施工进度控制点
75
二、
施工进度管理职责分工
75
第八
章
质量管理计划
79
一、
质量控制目标分解
79
二、
一般项目控制表
79
三、
确定质量控制点
79
四、
质量保证措施
81
第九
章
职业健康安全管理计划
83
一、
职业健康安全重大危险源
83
二、
安全生产管理制度
83
三、
安全生产保证措施
86
四、
安全生产应急预案
87
第十
章
环境管理计划
92
一、
重大环境因素清单
92
二、
环境保护措施
92
第十一
章
成品保护管理计划
94
一、
成品保护管理组织和职责分工
94
二、
成品保护计划及保证措施
95
第
一
章

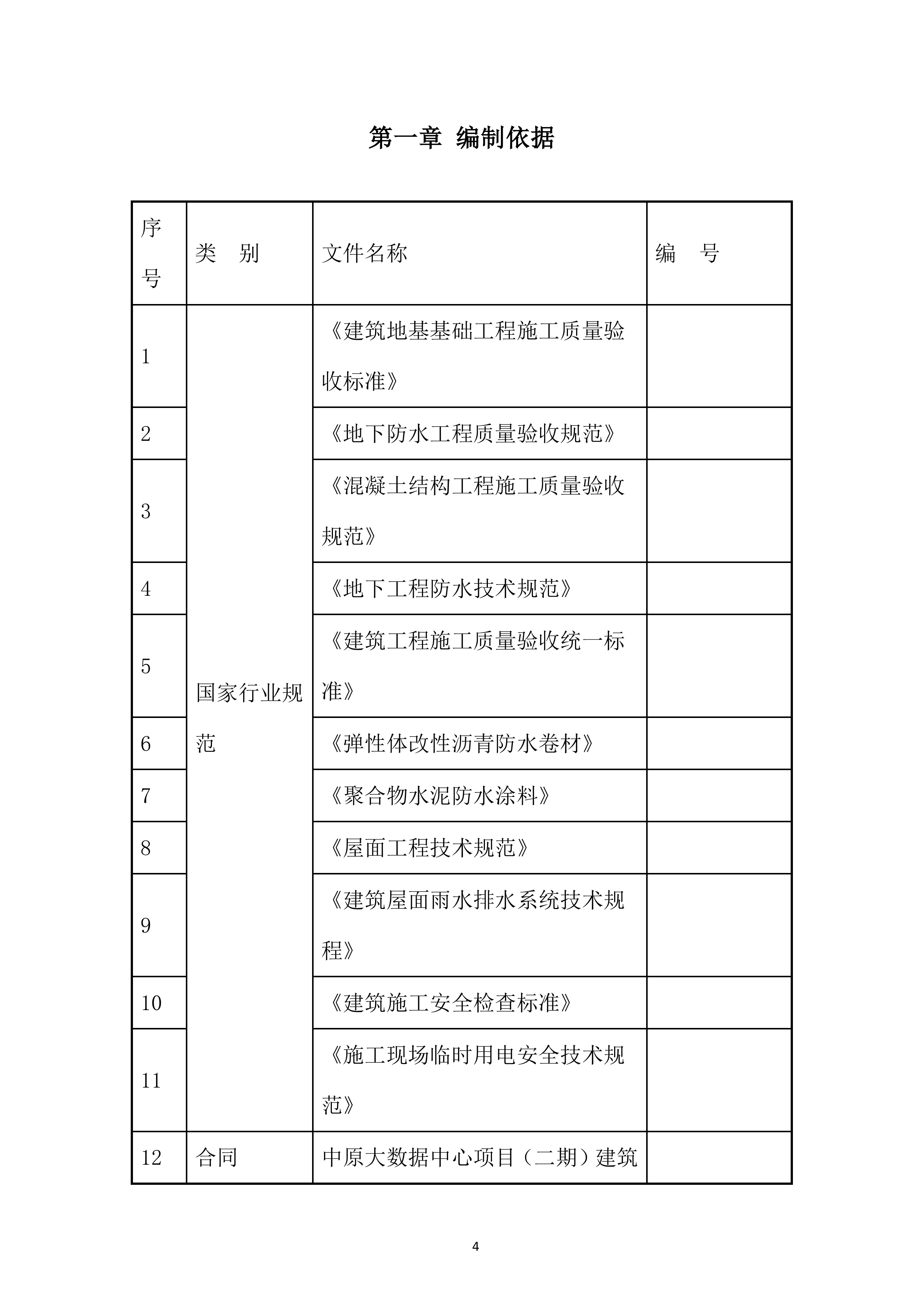

编制依据
序号
类 别
文件名称
编 号
1
国家行业规范
《建筑地基基础工程施工质量验收标准》
2
《地下防水工程质量验收规范》
3
《混凝土结构工程施工质量验收规范》
4
《地下工程防水技术规范》
5
《建筑工程施工质量验收统一标准》
6
《弹性体改性沥青防水卷材》
7
《聚合物水泥防水涂料》
8
《屋面工程技术规范》
9
《建筑屋面雨水排水系统技术规程》
10
《建筑施工安全检查标准》
11
《施工现场临时用电安全技术规范》
12
合同
中原大数据中心项目(二期)建筑工程施工总承包合同
13

图集
《地下建筑防水构造》
14
《平屋面建筑构造》
15
设计文件
中原大数据中心项目(二期)建筑工程施工总承包项目施工图
16
招标文件
中原大数据中心项目(二期)建筑工程施工总承包项目招标文件
17
企业管理文件
《技术质量管理手册》
18
xx
《建筑工程施工技术标准》
19
《职业安全健康、环境管理体系程序文件》
20
《
xx
第一建设有限公司标准化管理手册》
21
企业技术标准
《建筑地基与基础工程施工技术标准》
22
《地下防水工程施工技术标准》
第二
章
工程概况
一、
工程建设概况
工程名称
工程地址
承包方式
工程性质
总占地面积
总建筑面积
32719.06
㎡
建设单位
项目承包范围
本项目招标文件、工程量清单及施工图纸范围内的全部内容,包括但不仅限于主体施工、装饰装修、消防、电梯、幕墙、室外道路等工程
设计单位
主要分包工程
基坑开挖、支护工程、防水工程
勘察单位
合同要求
质量
符合国家现行规范和标准要求,达到合格工程标准
监理单位
工期
350天
总承包单位
安全
达到
xx
市建筑工程安全文明工地标准
分包单位
绿色施工
满足
xx
市相关法律法规规定
工程主要功能或用途
厂房、设备用房、人防

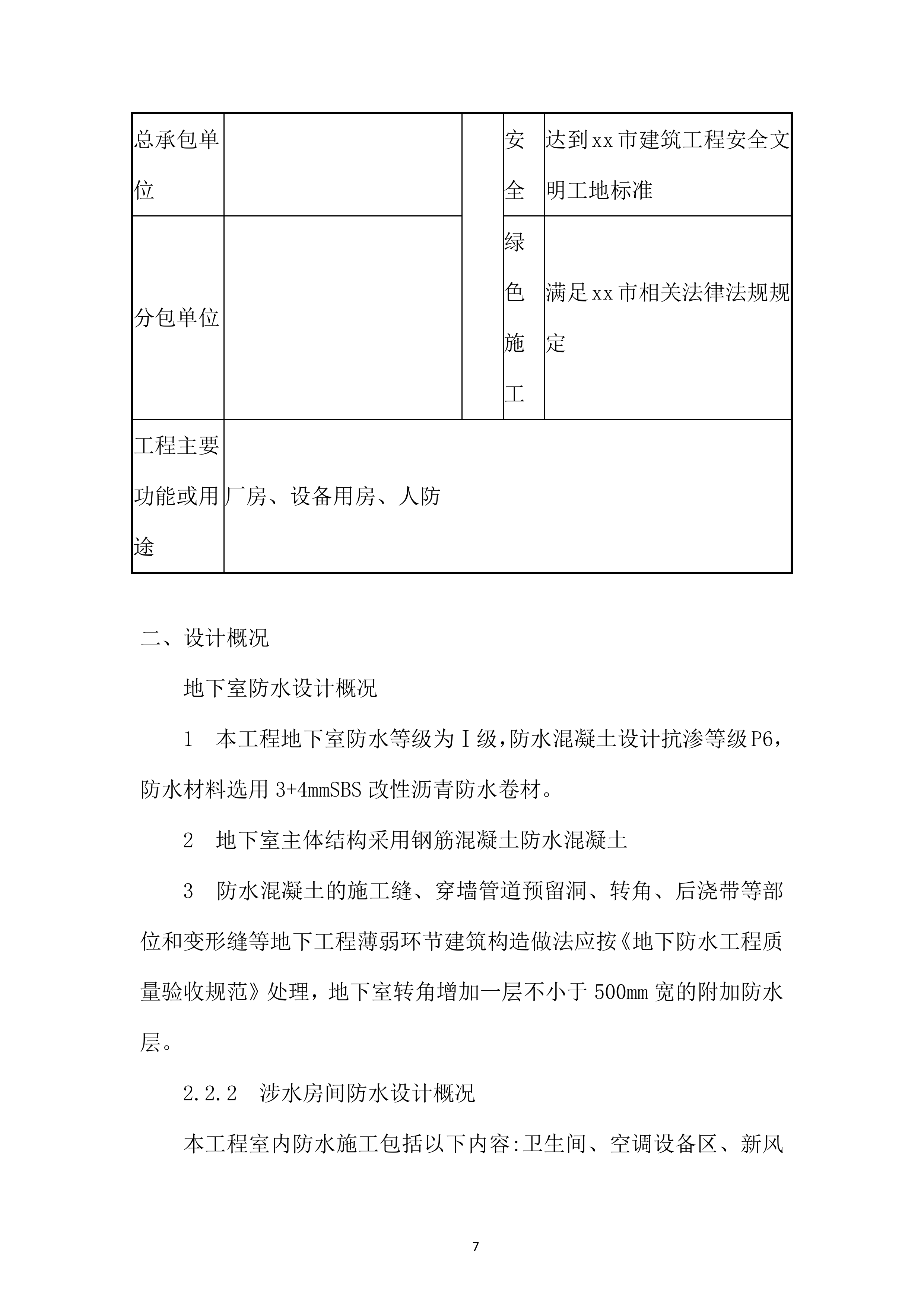

二、
设计概况
地下室防水设计概况
1 本工程地下室防水等级为
Ⅰ级,防水混凝土设计抗渗等级P6,防水材料选用3+4mmSBS改性沥青防水卷材。
2 地下室主体结构采用钢筋混凝土防水混凝土
3 防水混凝土的施工缝、穿墙管道预留洞、转角、后浇带等部位和变形缝等地下工程薄弱环节建筑构造做法应按《地下防水工程质量验收规范》处理,地下室转角增加一层不小于500mm宽的附加防水层。
2.2.2 涉水房间防水
设计概况
本工程室内防水施工包括以下内容:卫生间、空调设备区、新风机房、水泵房、动力站、数据机房、蓄冷罐间、纯水处理间、ECC设备区、水管井等有水房间的防水。
2.2.3 屋面防水
设计概况
1 主体屋面防水等级为Ⅰ级,具体构造见第六章6.1.3方案及技术参数。
2 铺贴卷材的找平层的厚度和技术要求应符合《屋面工程技术规范》的规定,找平层应掺微膨胀剂并设分隔缝,缝宽20mm,纵缝最大间距6m,缝内嵌填密封材料,分格缝处加贴300宽耐碱玻纤网布,用防水涂料粘贴,再作上面的整体防水层。
3 屋面的阴角处、天沟、落水管口周围及井道出屋面口、设备基础等处增设一道附加防水层,其宽度均为600mm,泛水高度大于250mm。
4 高屋面排往低屋面的雨水管下均设混凝土水簸箕。
2.2.4
外墙防水设计概况
1 外围护结构的幕墙应做好防水构造,具体设计由幕墙承包商负责,各项技术要求详见前述有关幕墙说明。
2 外墙若为填充墙时,应按《蒸压加气混凝土砌块/板材建筑构造》13J104的要求和结构构造图集02SG614的要求做好保温砌块填充墙体与框架柱的拉结,以防止开裂。
3 穿过外墙防水层的管道采用附止水环的套管。
4 面临平台、屋面的墙体根部600mm高做成C20混凝土,随之做好泛水并增设一道附加防水层。

2.2.5 外墙门窗防水
1 外窗台最高点应比内窗台低10mm,且应向外做3%坡排水。
2 门窗框与外墙饰面间留7x5(宽x深)mm的凹槽,嵌填高弹密封胶。
3 外墙壁门窗樘与墙体之间缝隙用发泡胶嵌填密实。
三、
工程施工条件
1 防水工程开始施工前,必须对前项工程进行隐蔽工程质量验收,隐蔽验收合格后方可施工防水层。
2 防水基层施工完毕且验收合格。
3 各种预埋管件应按设计及规范要求事先预埋,并做好防水密封处理。
4 防水材料应有备案证明、出厂合格证、材料使用说明书及质量检验报告,并有专人负责材料进场验收和材料报验,填写材料进场验收记录和材料报验单。
5 防水材料进场后应存放在规定库房,防止雨淋日晒,并远离火源。库房应设立防火标志并配备足够的消防器材。
6 防水材料使用前必须按规定分批进行复试,复试合格方可使用。
7 材料复试应全部为见证取样试验,以保证试验结果的可信度。
8 防水操作员必须经过专业培训,持证上岗。防水施工队伍必须是具有防水施工资
质的专业施工队伍。
9 防水施工队入场后由专业工程师对其进行施工技术交底、安全文明施工教育。
10 防水施工前单独编制详细的防水施工方案,报业主、监理审批。
11 防水施工不宜在雨天及5级以上大风条件下施工。
12 室内防水施工墙面在砌体结构抹灰完成后、面层施工前进行,地面在建筑找坡层、找平层完成后,地面面层施工前进行。要求防水基层符合设计要求,并通过验收基层表面应坚实平整,无起砂、裂缝、浮浆。
13 与基层相连接的各种管道、地漏、预埋件、设备支座等安装完成,且安装牢固。
14 管根、地漏与基层交接处预留宽10mm、深10mm的凹槽,内部嵌填密封材料。
15 基层的阴阳角已做成圆弧形。
16 基层表面不得有积水,基层含水率符合要求。
17 屋面工程施工前,结构层应进行隐蔽工程检查验收,并办理检查手续。
18 各种穿过屋面的预埋管件根部及女儿墙根部应按规范抹成圆角。

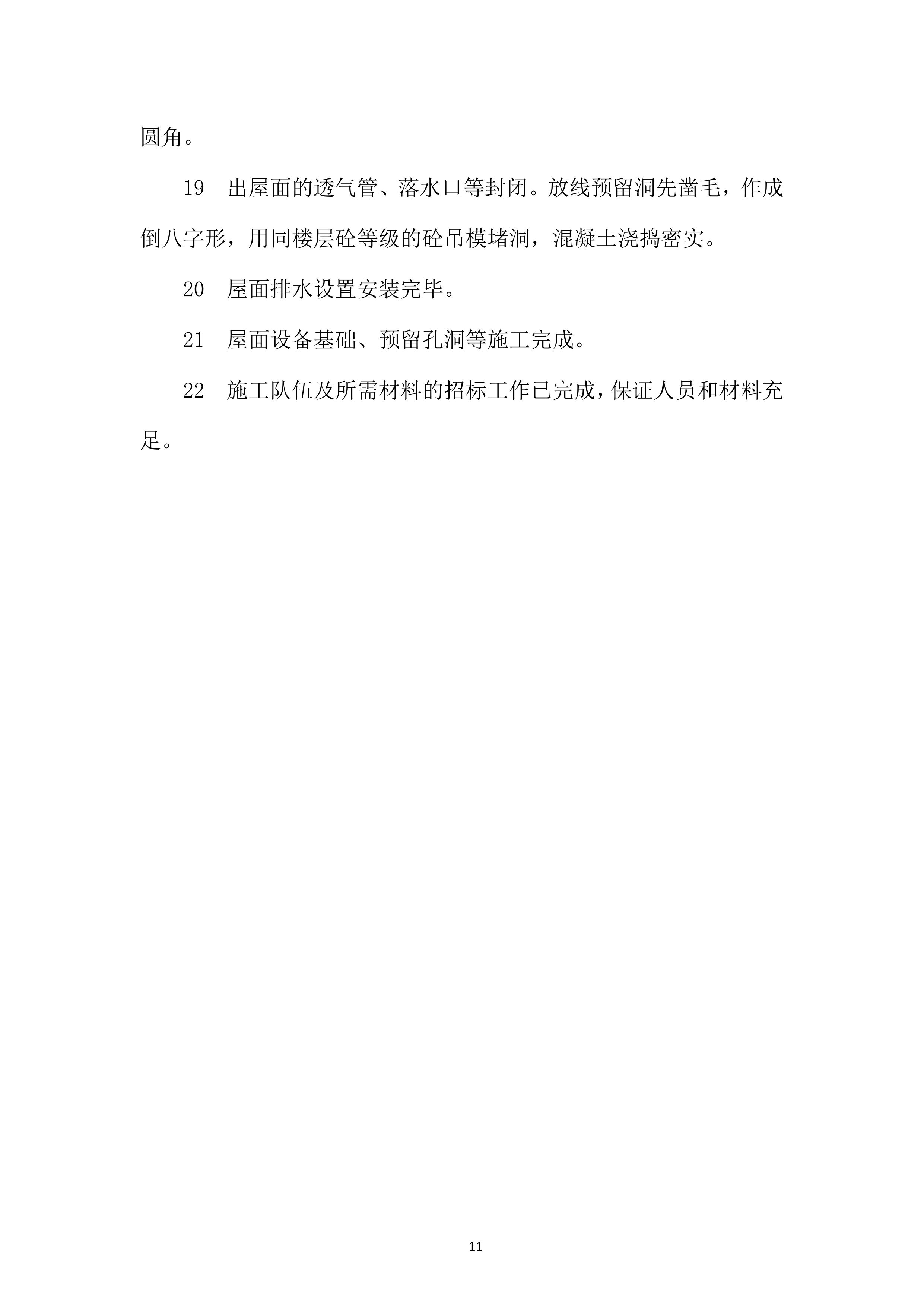

19 出屋面的透气管、落水口等封闭。放线预留洞先凿毛,作成倒八字形,用同楼层砼等级的砼吊模堵洞,混凝土浇捣密实。
20 屋面排水设置安装完毕。
21 屋面设备基础、预留孔洞等施工完成。
22 施工队伍及所需材料的招标工作已完成,保证人员和材料充足。
第三
章
施工安排
一、

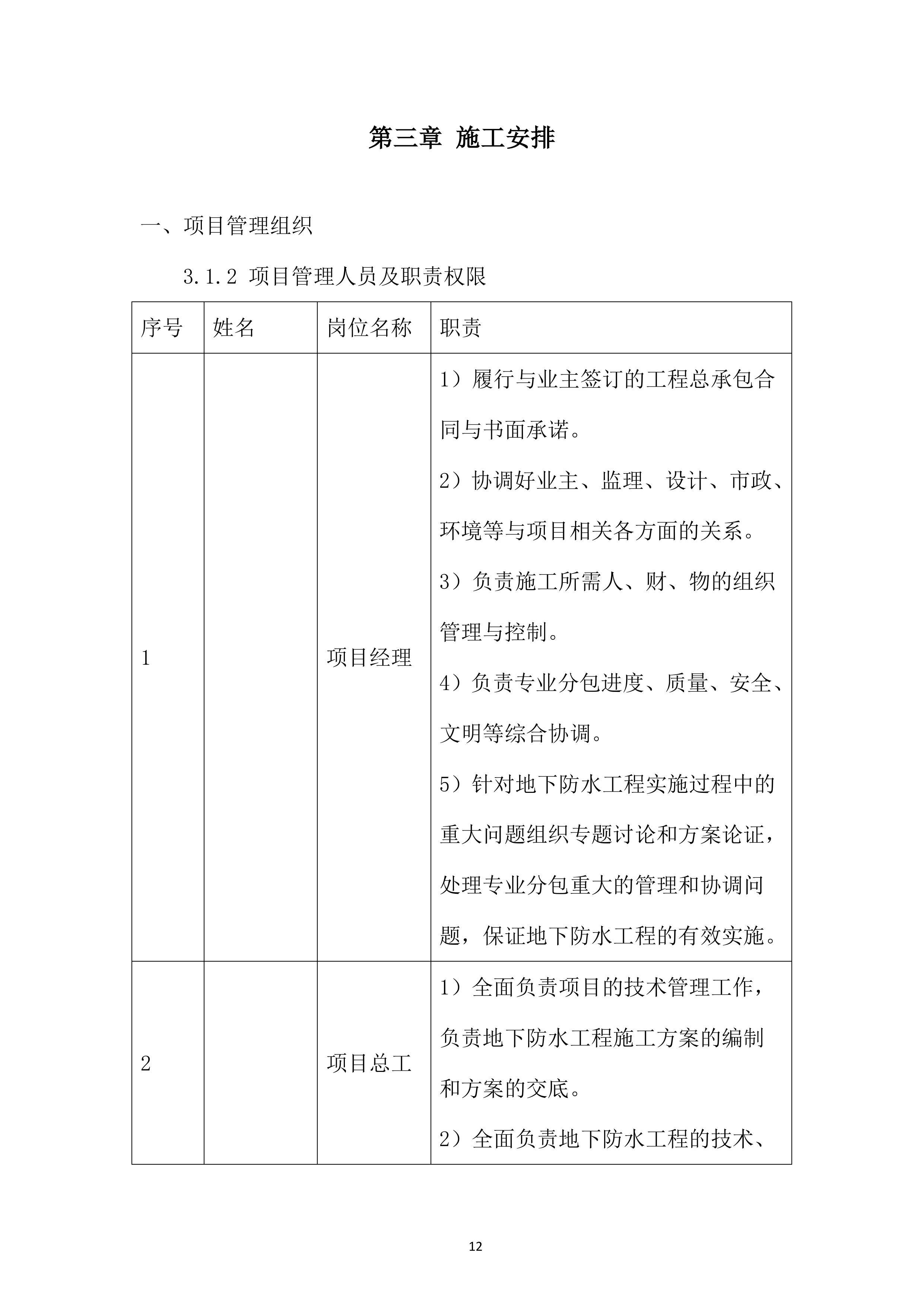

项目管理组织

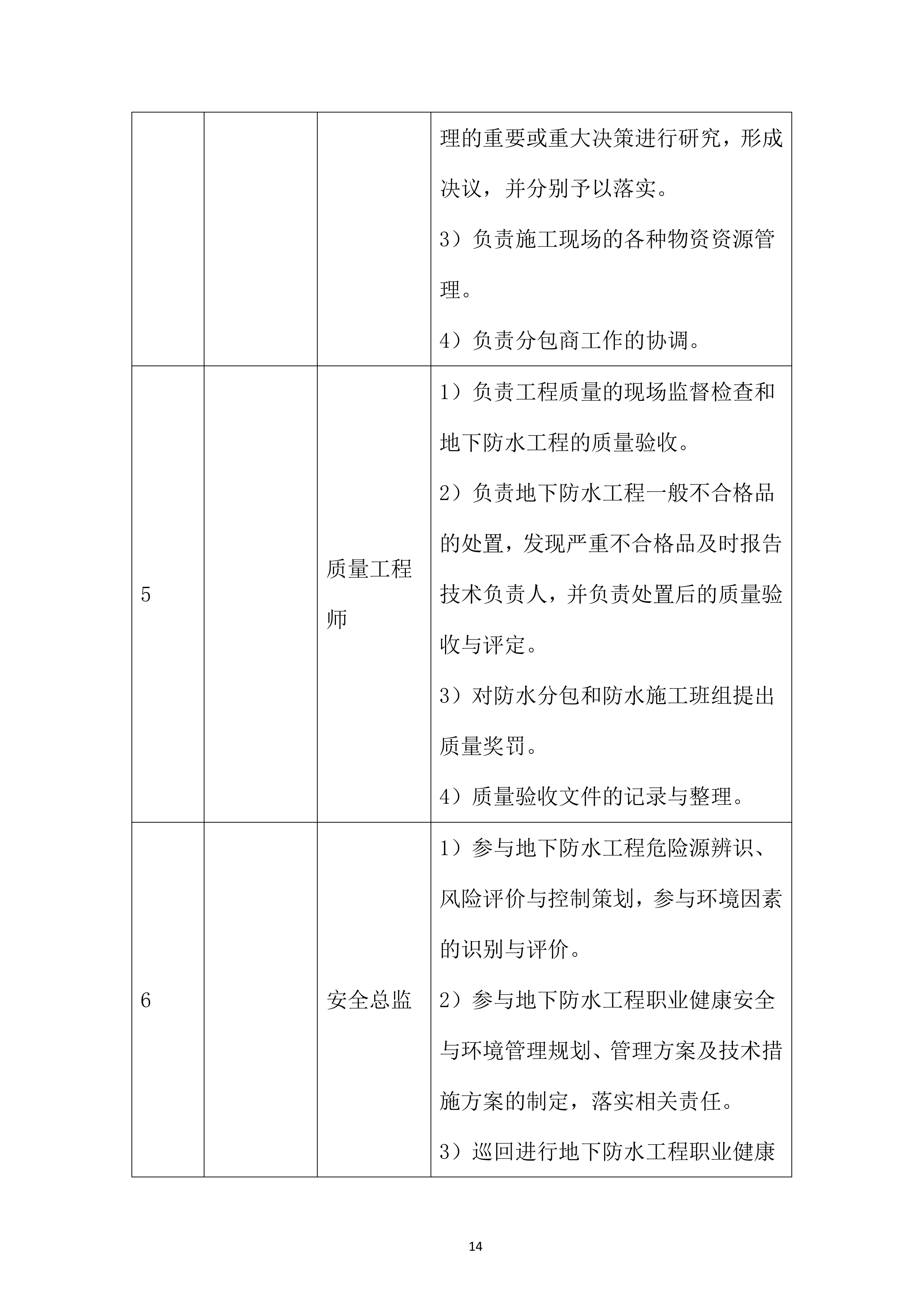

3.1.2 项目管理人员及职责权限
序号
姓名
岗位名称
职责
1
项目经理
1)履行与业主签订的工程总承包合同与书面承诺。
2)协调好业主、监理、设计、市政、环境等与项目相关各方面的关系。
3)负责施工所需人、财、物的组织管理与控制。
4)负责专业分包进度、质量、安全、文明等综合协调。
5)针对地下防水工程实施过程中的重大问题组织专题讨论和方案论证,处理专业分包重大的管理和协调问题,保证地下防水工程的有效实施。
2
项目总工
1)全面负责项目的技术管理工作,负责地下防水工程施工方案的编制和方案的交底。
2)全面负责地下防水工程的技术、质量管理,竣工验收。
3)主持项目部例会并根据现场地下防水施工的实际工程进度及时调整防水施工计划,并进行资源再分配。
3
生产经理
1)地下防水工程施工不出现因项目自身原因导致的工期一般及以上延误。
2)对地下防水工程施工总、月、周计划完成情况进行过程记录。
3)组织、监督专业工程师进行地下防水工程施工前技术交底。
4)进场安全教育,组织、监督专业工程师,地下防水工程施工前进行安全交底,安全隐患整改。
5)掌握地下防水工人人员组成及动态,及时协调分包商配合及组织施工。
4
商务经理
1)协助项目经理进行工作,具体负责物资设备采购和商务合约管理工作。
2)在项目经理的领导下,对施工管理的重要或重大决策进行研究,形成决议,并分别予以落实。
3)负责施工现场的各种物资资源管理。
4)负责分包商工作的协调。
5
质量工程师
1)负责工程质量的现场监督检查和地下防水工程的质量验收。
2)负责地下防水工程一般不合格品的处置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定。
3)对防水分包和防水施工班组提出质量奖罚。
4)质量验收文件的记录与整理。
6
安全总监

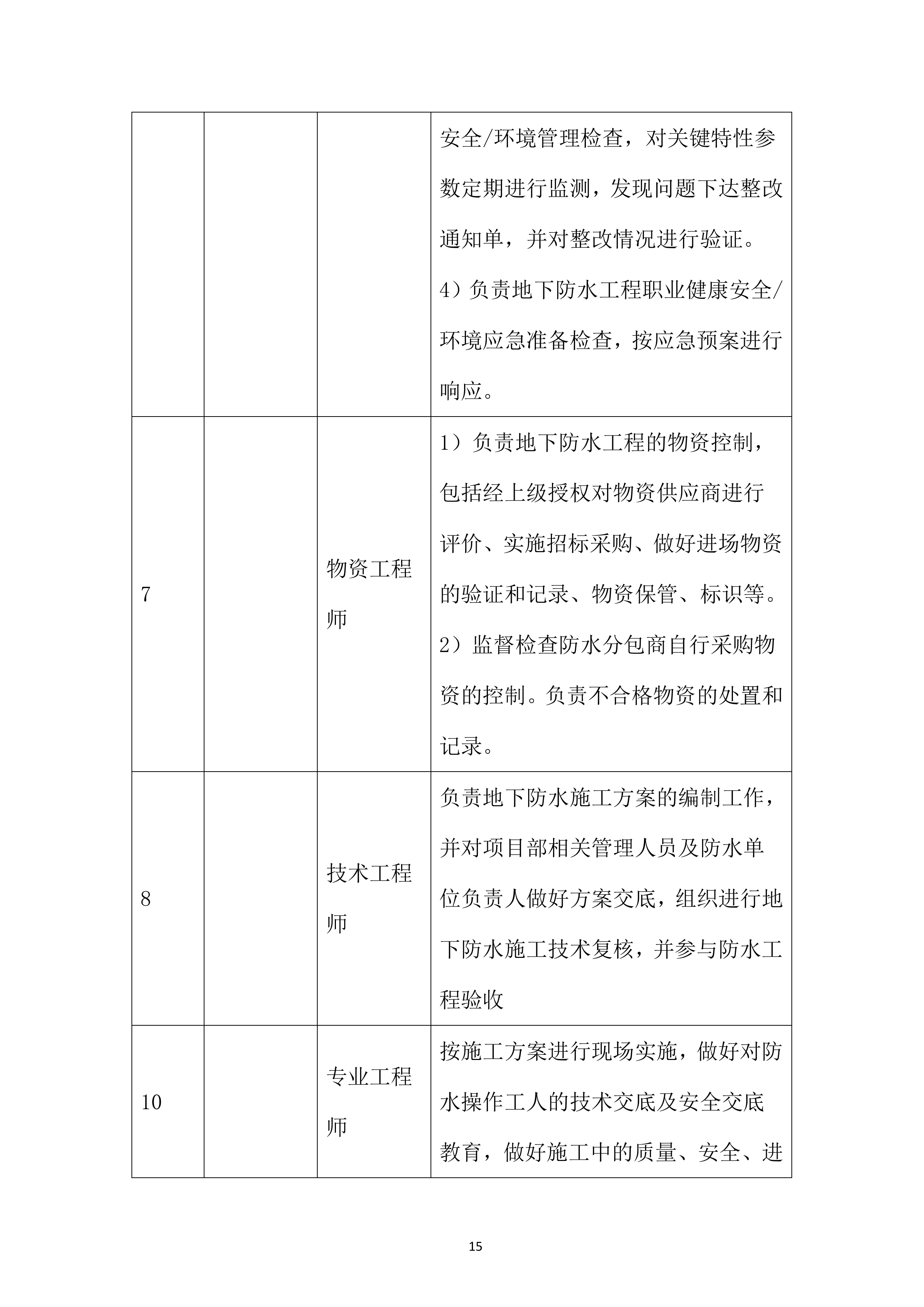

1)参与地下防水工程危险源辨识、风险评价与控制策划,参与环境因素的识别与评价。
2)参与地下防水工程职业健康安全与环境管理规划、管理方案及技术措施方案的制定,落实相关责任。
3)巡回进行地下防水工程职业健康安全/环境管理检查,对关键特性参数定期进行监测,发现问题下达整改通知单,并对整改情况进行验证。
4)负责地下防水工程职业健康安全/环境应急准备检查,按应急预案进行响应。
7
物资工程师
1)负责地下防水工程的物资控制,包括经上级授权对物资供应商进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等。
2)监督检查防水分包商自行采购物资的控制。负责不合格物资的处置和记录。
8
技术工程师
负责地下防水施工方案的编制工作,并对项目部相关管理人员及防水单位负责人做好方案交底,组织进行地下防水施工技术复核,并参与防水工程验收
10
专业工程师
按施工方案进行现场实施,做好对防水操作工人的技术交底及安全交底教育,做好施工中的质量、安全、进度控制
11
试验工程师
负责地下防水工程的试验、检验工作;材料的取送样送检。
12
资料员
1)收集整理地下防水工程施工技术资料。
2)实施地下防水工程的文件控制,负责地下防水工程所有文件的报批、收发、标识、记录、更改等。
二、
项目管理目标
项目管理目标名称
目标值
工期
203
日历天
质量目标
工程质量符合国家现行规范和标准,质量达到合格工程标准
安全文明目标
达到
xx
市建筑工程安全文明工地标准
绿色施工目标
争创“
xx
省绿色施工示范工地”,扬尘管理目标创
xx
市扬尘“绿牌工地”
成本目标
标准成本降低率1
7
%
三、
施工流水段划分
1
地下室防水施工区段划分
地下施工阶段,依据楼栋将地下室防水施工划分两个施工段,根据现场实际进度,先施工Ⅰ-1段,后施工Ⅱ-1段地下室防水,待防水施工完成后及时进行肥槽回填,确保该区域地上部分和非地下区域同步施工,如土3.3-1所示。
图3.3-1
地下室防水施工段划分
2
主楼防水施工区段划分
地上施工阶段,根据变形缝和伸缩缝位置将,1#楼划分为3个施工段(主要包括1#楼主楼和柴油发电区),2#楼划分为3个施工段(主要包括2#楼主楼和柴油发电区),组织流水施工,如图3.3-2所示。
根据主体施工图纸将本工程主楼防水施工Ⅰ区划分为8个施工段,Ⅱ区划分为10个施工段。相邻不同颜色标识的主楼进行流水作业,防水施工随主体结构进行流水施工。(见图3.3-2主楼防水施工段划分图)
图3.3-2
主楼防水施工段划分图
四、
工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
细部节点做法
1)外墙上返节点处理。
2)阴阳角处理。
3)外墙管根节点大样。
4)阴阳角附加卷材大样。
5)外墙后浇带防水做法。
1)细部节点绘制细部节点图,并给作业班组进行技术交底。
2)防水细部节点位置验收完成方可进行下道工序施工,严格控制施工工序和施工质量。
2
卷材长短边搭接长度
长短边搭接长度控制不到位。
做好技术交底,加大巡查频次。
3
不同材料的搭接
由于防水材料种类较多,不同材料搭接处将成为整个防水系统的薄弱环节。
绘制节点详图明确搭接方式。
4
材料验收及复试
原材控制是工程施工质量的根本,取样要有代表性。
卷材施工完成后进行蓄水试验不少于24小时(蓄水深度高处最高点2-3㎝)。
5
防水施工基层处理不好,导致防水涂料施工质量差
防水层施工前对基层进行检查及验收,对基层检查不合格的进行整改。
基层必须按要求施工,保证基层的含水率,平整度,确保基层不起砂、无裂缝。
6
防水涂料施工厚度达不到设计要求
防水层厚度不符合要求。
根据图纸要求,现场对涂料厚度进行检查,检查方法采用针测法。
7
工作存在交叉,导致防水破坏
防水层施工完成后,面层施工前,存在其他施工工种,导致防水层破坏。
对防水层采取保护措施,合理安排施工工序,减少交叉作业。
8
成品保护
在屋面施工过程中存在与其它专业工序交叉作业的情况,屋面各构造层成品保护是本工程的质量控制重点。
合理安排施工进度计划,避免交叉作业,加强对各队伍的教育,提高成品保护意识,加强现场巡查力度,及时发现并处理破坏成品的行为,保证施工成品质量。
第四
章
施工进度计划
施工
部位
阶段
开
始时间
完
成时间
备
注
地下室施工阶段
1#楼地下室
/
2#楼地下室
/
地上主体施工阶段
1#楼
/
2#楼
/
屋面施工阶段
1#楼
2#楼
装饰装修阶段
1#楼
2#楼
第五
章
资源配置计划
一、
劳动力配置计划
施工阶段
工种
人数
底板防水施工阶段
防水工
20
外墙防水施工阶段
防水工
30
顶板防水施工阶段
防水工
30
吸水坑、集水坑防水
防水工
10
其他
防水工
10
二、
工程原材料需用量计划
序号
材料名称
规格
需要量
责任人
单位
数量
1
水泥基防水涂料
3mm厚
㎡
1300
专业分包队伍
2
聚酯胎高聚物改性沥青防水卷材两道(含防水附加层)I级
3mm+3mm厚
㎡
7800
专业分包队伍
3
热熔型SBS改性沥青防水卷材(II型)
3mm+4mm厚
㎡
5300
专业分包队伍
4
热熔型SBS改性沥青防水卷材(II型)
4.0厚
㎡
1130
专业分包队伍
5
自粘型TPO防水卷材
1.2mm厚
㎡
7100
专业分包队伍
6
聚合物水泥基防水涂膜
2mm厚
㎡
6150
专业分包队伍
7
聚氨酯防油层
1.5mm厚
㎡
1530
专业分包队伍
三、
施工机具设备配置计划
序号
名称
规格型号
数量
进场时间
责任人
1
搅拌机
/
5套
2
吹风机(或吸尘器)
/
5个
3
钢丝刷
/
30套
4
铲刀/扁铲
/
20把
5
扫帚
/
30把
6
剪刀
/
10把
7
壁纸刀
/
20把
8
墨线盒
/
10个
9
粉笔
/
10盒
10
钢卷尺
/
10把
11
滚刷
/
30把
12
毛刷
/
30把
13
压辊
/
22把
14
热熔喷枪
/
20台
15
灭火器
干粉
30支
四、
技术规范准备计划
1、施工前做好交底工作。交底分两级进行。首先由项目技术部组织向项目工程部、安全部、质检部门进行方案交底,其次由工程部组织向施工班组操作工交底。
2、落实交底书面材料。根据工程施工要求,施工交底要在方案的基础上对施工细节进行深化,比施工方案有更深的层次。
3、对施工人员进行技术交底。技术交底内容应详细、有针对性和可操作性,交底后项目部组织操作规程学习,并进行考试,对不合格的工人进行辞退或变为辅助工。
表5.4-1 技术规范准备一览表
序号
文件名称
文件编号
配备数量
持有人
1
《建筑地基基础工程施工质量验收标准》
2
《地下防水工程质量验收规范》
3
《混凝土结构工程施工质量验收规范》
4
《地下工程防水技术规范》
5
《建筑工程施工质量验收统一标准》
6
《弹性体改性沥青防水卷材》
7
《聚合物水泥防水涂料》
8
《屋面工程技术规范》
9
《建筑屋面雨水排水系统技术规程》
1
0
《建筑施工安全检查标准》
1
1
《施工现场临时用电安全技术规范》
五、
技术复核和隐蔽验收计划
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
4mm厚SBS改性沥青防水卷材(Ⅱ型)
长短边搭接宽度、相邻接头错开宽度、接头粘结质量、接头留置位置、有无空鼓等
2
3mm+4mm厚SBS改性沥青防水卷材(Ⅱ型)
长短边搭接宽度、相邻接头错开宽度、接头粘贴质量、接头留置位置、有无空鼓等
3
3mm厚水泥基防水涂料
防水涂刷厚度
4
3mm+3mm厚聚酯胎高聚物改性沥青防水卷材两道(含防水附加层)I级
长短边搭接宽度、相邻接头错开宽度、接头粘贴质量、接头留置位置、有无空鼓等
5
1.2mm厚自粘型TPO防水卷材
长短边搭接宽度、相邻接头错开宽度、接头粘贴质量、接头留置位置、有无空鼓等
6
2mm厚聚合物水泥基防水涂膜
防水涂刷厚度
7
1.5mm厚聚氨酯防油层
防水涂刷厚度
六、
施工试验检验计划
序号
工程部位
检验项目
单位
检验频率
检验时间
责任人
1
桩头
水泥基渗透结晶型防水涂料
吨
同一类型、同一规格10吨为一验收批,不足10吨亦为一验收批。
施工前一个月
2
地下室外墙、筏板下、筏板侧面、外墙外侧筏板平面
3+4mm
SBS
改性沥青防水卷材(Ⅱ型)
㎡
小于1000㎡,抽取2卷,100~499卷,抽取3卷,500~999卷,抽取4卷,大于1000卷,抽取5卷
施工前一个月
4
围堰、地沟、集水坑、冷冻/冷却水管井、动力站、新风机房、变配电室空调设备区、卫生间、蓄冷罐间、纯水处理间、水泵房
2.0厚聚合物水泥基防水涂膜
吨
同一类型、同一规格 10吨为一验收批,不足10吨亦为一验收批。
施工前一个月
七、
测量计量仪器配置检测计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
钢卷尺
C
10把
搭接长度
12个月
专业工程师、技术工程师、质量工程师、材料工程师
2
游标卡尺
C
2个
厚度
12个月
质量工程师
第六
章
施工方法
一、
方案及技术参数
6.1.1 地下室防水设计
表6.1.1-1 地下室防水做法
序号
名称
部位
防水做法
1
地下室底板防水
底板
(一级防水)
1)地基土或素土夯实
2
)150mm厚聚苯板(基础梁与防水板部位有聚苯板,承台、承台梁下无聚苯板)
3
)100mm厚C15混凝土垫层
4
)点粘350石油沥青一层
5
)3+4mm厚SBS改性沥青防水卷材(II型)
6)
干铺石油沥青纸胎油毡一层(隔离层)
7
)
20
mm厚1:2.5水泥砂浆找平层
8)50mm厚C20细石混凝土保护层
9
)防水混凝土底板,抗渗等级P6
桩头防水
水泥基渗透结晶型防水涂料,复合物防水砂浆加强层,刷至桩边外500mm范围,套遇水膨胀止水条,地下室区域桩头需做防水,其他部位不需做
2
地下室外墙防水
侧墙
(一级防水)
1)防水钢筋混凝土外墙,抗渗等级P6
2
)20mm厚1:3水泥砂浆找平层
3)防水基层基层处理剂一遍
4
)点粘350石油沥青一层
5)3+4mm厚热熔型SBS改性沥青防水卷材(II型)
6
)50mm厚模塑聚苯乙烯泡沫板
7)
2:8灰土分层夯实
3
油罐区地下室外墙、防水板下
油罐区
地下室外墙、防水板下、顶板4.0mm厚热熔型SBS改性沥青防水卷材(II型),点粘350石油沥青一层
6.1.2 涉水房间防水设计
表6.1.2-1 涉水房间防水做法
序号
名称
部位
防水做法
1
涉水房间防水
围堰、地沟、集水坑、冷冻/冷却水管井、动力站、新风机房、变配电室空调设备区、卫生间、蓄冷罐间、纯水处理间、水泵房
1)钢筋混凝土结构自防水,抗渗等级≥P6
2
)1:3水泥砂浆/C20细石混凝土找坡
3
)刷基层处理剂一遍
4
)2.0mm厚聚合物水泥基防水涂膜
5
)(保护层厚度见表6.1.1-2对应详细说明)mm厚1:2.5水泥砂浆保护层
2
变配电室、UPS室、空调区间(墙体)
采用12x2+75+12x2耐水石膏板体系,内嵌岩棉,耐火极限不低于2h;墙下做宽200mm,高200mmC25混凝土地坎,石膏板应封至楼板底
表6.1.2-2 楼地面防水做法
做法
部位
做法详细参考
细石混凝土地面层加固化剂
蓄冷罐间、水泵房、纯水处理间
细石混凝土地面层加固化剂
新风机房、配变电室空调设备区、冷冻/冷却水管井
防静电地板
ECC设备区、机房(模块)、机房空调设备区、高密机房(模块)、高密机房(机房空调设备区、网络设备机房、网络设备机房空调设备区
环氧自流平地面
动力站
6.1.3 屋面防水设计
表6.1.3-1 屋面防水做法
序号
名称
部位
防水做法
1
油罐区顶板防水
油罐区
顶板4.0mm厚热熔型SBS改性沥青防水卷材(II型),点粘350石油沥青一层
2
屋面防水
上人屋面
上到下:
1)1.2mm自粘性TPO防水卷材
2)40mm厚C20细石混凝土层内配φ6钢筋网片随打随抹平,3x3m分隔缝沥青砂浆填缝,表面平整度满足铺贴卷材要求。
3)10mm厚低强度等级砂浆隔离层
4)90mm厚B1级XPS保温板,(双层45MM错缝铺设,单层90MM无错缝要求),抗压强度不低于250MPa。
5)3mm+3mm厚聚酯胎高聚物改性沥青防水卷材两道
6)钢筋混凝土现浇板随打随抹平找3%坡,表面平整度满足铺贴卷材要求。
不上人屋面
上到下
1)40mm厚C20细石混凝土层内配φ6钢筋网片随打随抹平,3x3m分隔缝沥青砂浆填缝,表面平整度满足铺贴卷材要求。
2)10mm厚低强度等级砂浆隔离层
3)90mm厚B1级XPS保温板,(双层45MM错缝铺设,单层90MM无错缝要求),抗压强度不低于250MPa
4)3mm+3mm厚聚酯胎高聚物改性沥青防水卷材两道
5)1:3水泥砂浆找平层20mm厚
6)LC5轻集料混凝土找坡,最薄处30mm,找坡层容重≤800kg/m³
7)钢筋混凝土现浇板
6.1.4 外墙防水设计
1 外围护结构的幕墙应做好防水构造,具体设计由幕墙承包商负责,各项技术要求详见前述有关幕墙说明(word版)。
2 外墙若为填充墙时,应按《蒸压加气混凝土砌块/板材建筑构造》13J104的要求和结构构造图集02SG614的要求做好保温砌块填充墙体与框架柱的拉结,以防止开裂。
3 穿过外墙防水层的管道采用附止水环的套管。
4 面临平台、屋面的墙体根部600mm高做成C20混凝土,随之做好泛水并增设一道附加防水层。
6.1.5 外墙门窗防水设计
1 外窗台最高点应比内窗台低10mm,且应向外做3%坡排水。
2 门窗框与外墙饰面间留7x5(宽x深)mm的凹槽,嵌填高弹密封胶。
3 外墙壁门窗樘与墙体之间缝隙用发泡胶嵌填密实。
二、
施工工艺流程
6.2.1
结构自防水工程施工工艺
序号
防止钢筋混凝土裂缝
控制要点
施工要点
1
严格控制混凝土的配合比。
配合比控制
1)防水混凝土的施工,尽可能一次浇筑完成;
2)混凝土浇筑期间应作好基坑自身的防水工作,严防地下水及地表水流入基坑造成积水,影响混凝土的正常硬化,导致防水混凝土强度及抗渗性的降低;
3)外墙模板的对拉螺栓应采用止水环,止水环满焊;
4)钢筋不得用铁丝或铁钉固定在模板上,采用细石混凝土或砂浆块作...
大数据中心项目防水施工投标方案.docx
