高速铁路段站房及相关工程防水施工
投标
方案
目

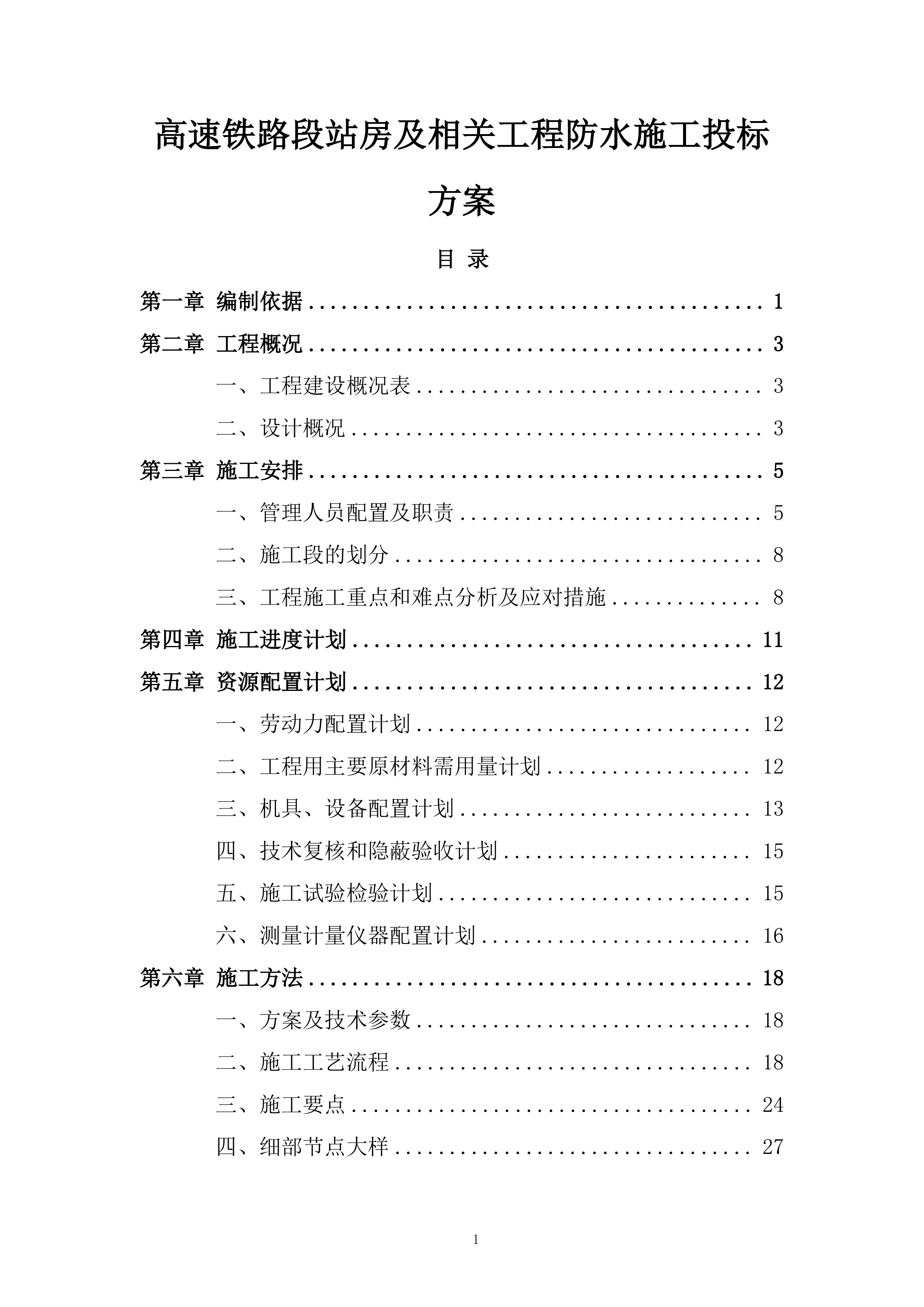

录
第一
章
编制依据
1
第二
章
工程概况
3
一、
工程建设概况表
3
二、
设计概况
3
第三
章
施工安排
5
一、
管理人员配置及职责
5
二、
施工段的划分
8
三、
工程施工重点和难点分析及应对措施
8
第四
章
施工进度计划
11
第五
章
资源配置计划
12
一、
劳动力配置计划
12
二、
工程用主要原材料需用量计划
12
三、
机具、设备配置计划
13
四、
技术复核和隐蔽验收计划
15
五、
施工试验检验计划
15
六、
测量计量仪器配置计划
16
第六
章
施工方法
18
一、
方案及技术参数
18
二、
施工工艺流程
18
三、
施工要点
24
四、
细部节点大样
27
第七
章
进度管理计划

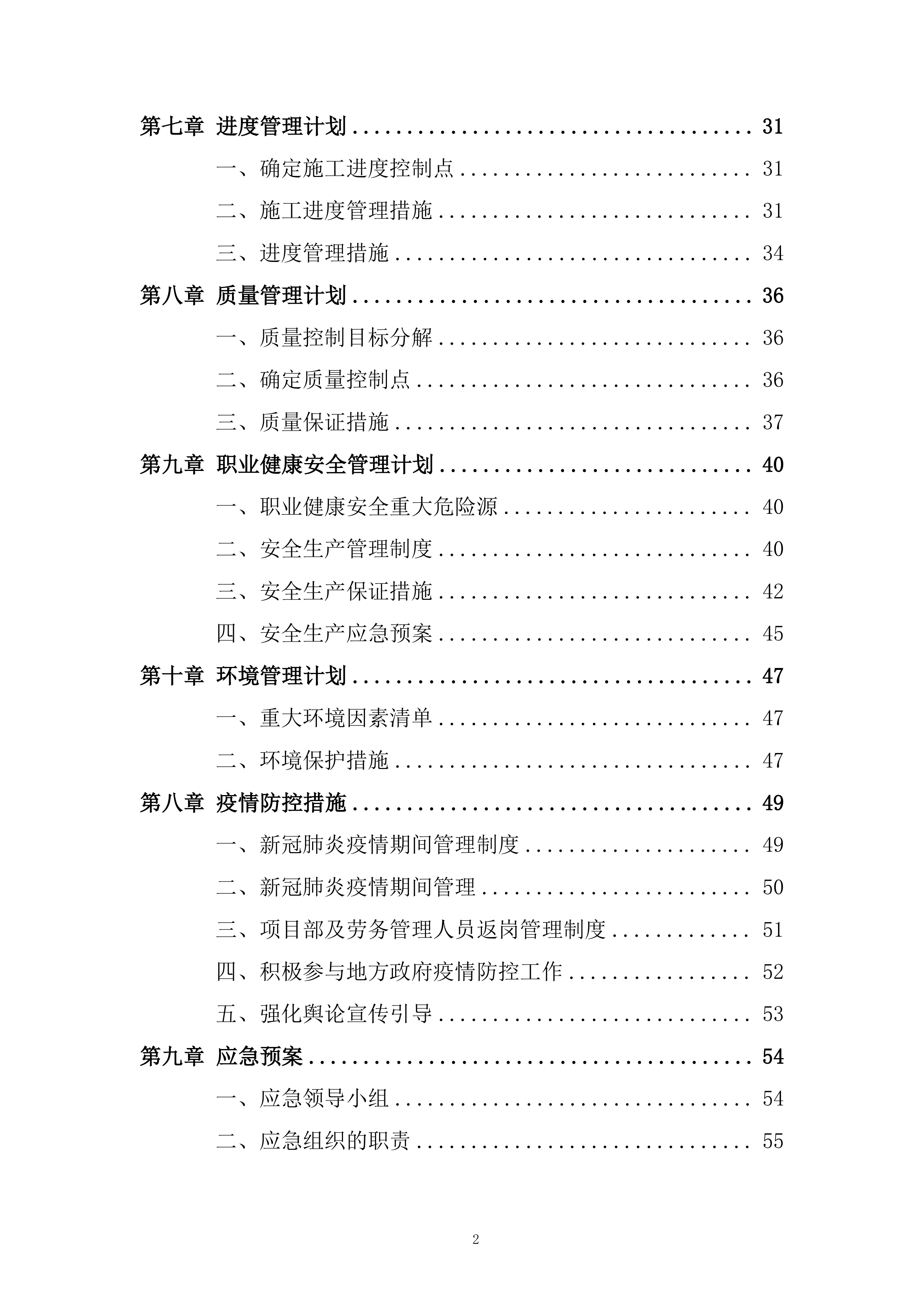

31
一、
确定施工进度控制点
31
二、
施工进度管理措施
31
三、
进度管理措施
34
第八
章
质量管理计划
36
一、
质量控制目标分解
36
二、
确定质量控制点
36
三、
质量保证措施
37
第九
章
职业健康安全管理计划
40
一、
职业健康安全重大危险源
40
二、
安全生产管理制度
40
三、
安全生产保证措施
42
四、
安全生产应急预案
45
第十
章
环境管理计划
47
一、
重大环境因素清单
47
二、
环境保护措施
47
第
八
章
疫情防控措施
49
一、
新冠肺炎疫情期间管理制度
49
二、
新冠肺炎疫情期间管理
50
三、
项目部及劳务管理人员返岗管理制度
51
四、
积极参与地方政府疫情防控工作
52
五、
强化舆论宣传引导
53
第九
章
应急预案
54
一、
应急领导小组
54
二、
应急组织的职责
55

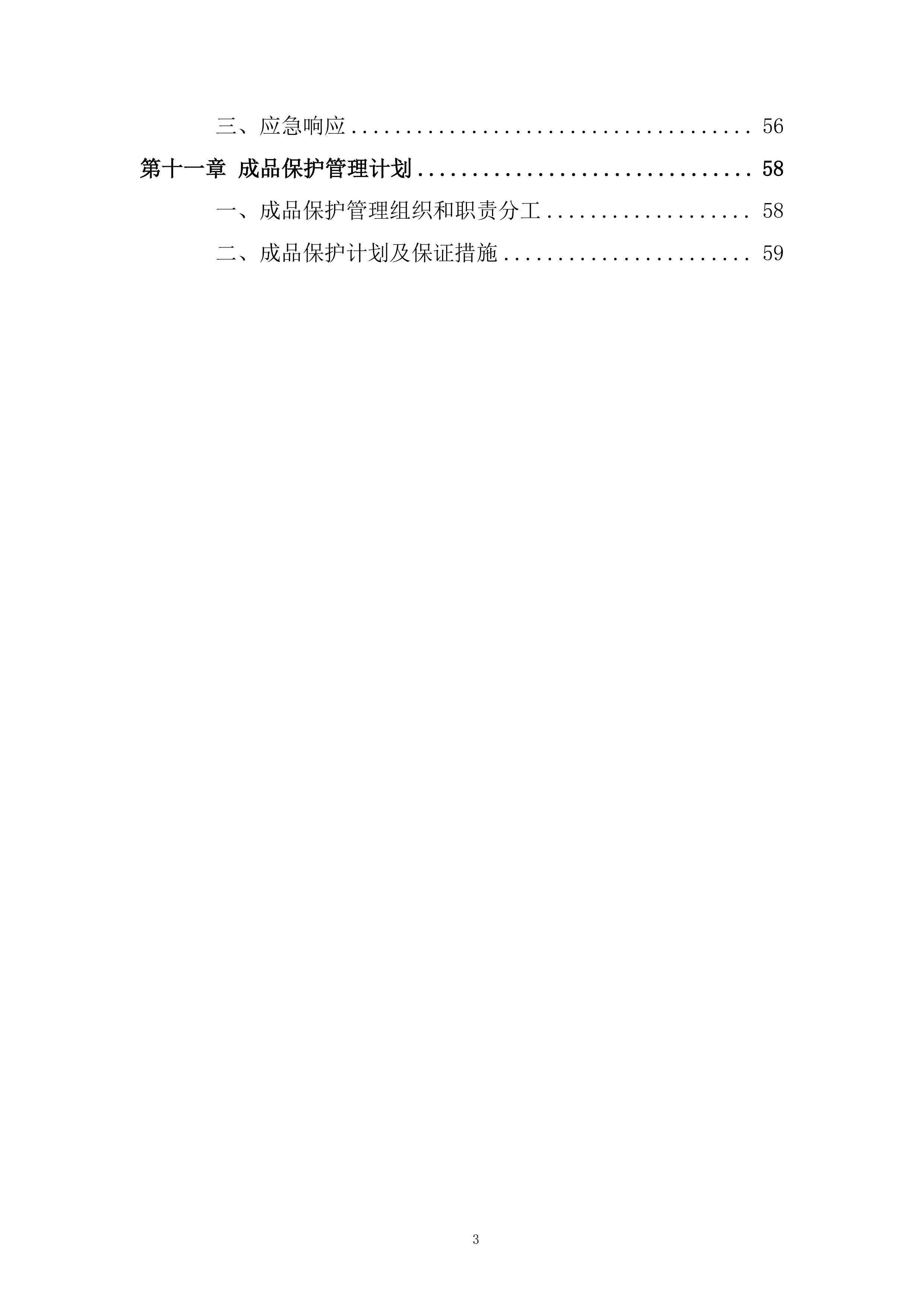

三、
应急响应
56
第十一章 成品保护管理计划
58
一、
成品保护管理组织和职责分工
58
二、
成品保护计划及保证措施
59
第一
章
编制依据
序号
类别
文件名称
编号
1
国家行业规范
《建筑地基基础工程施工质量验收标准》
2
《防水工程质量验收规范》
3
《地下工程防水技术规范》
4
《建筑工程施工质量验收统一标准》
5
《弹性体改性沥青防水卷材》
6
建筑施工手册
6
合同
新建
xx
高速铁路
xx
至
xx
段站房及相关工程
xx
标
总承包合同
7
设计文件
新建
xx
高速铁路
xx
至
xx
段
xx
南站站房
施工图
8
招投标文件
新建
xx
高速铁路
xx
至
xx
段站房及相关工程
xx
标
招标文件
9
企业管理文件
《质量手册》
10
xx
《建筑工程施工技术标准》
11
《
xx
第一建设有限公司亮点做法图集》
12
《
xx
第一建设有限公司标准化管理手册》
13
企业技术标准
《建筑地基基础工程施工技术标准》
14
《防水工程施工技术标准》
第二
章
工程概况
一、
工程建设概况表
工程名称
工程性质
基础建设
建设规模(造价)
工程地址
设计单位
总建筑面积
勘察单位
合同要求
质量
全线争创国家优质结构。
监理单位
工期
17
个月
总承包单位
安全
争创“省级安全文明示范工地”
二、
设计概况
序号
部位
防水做法

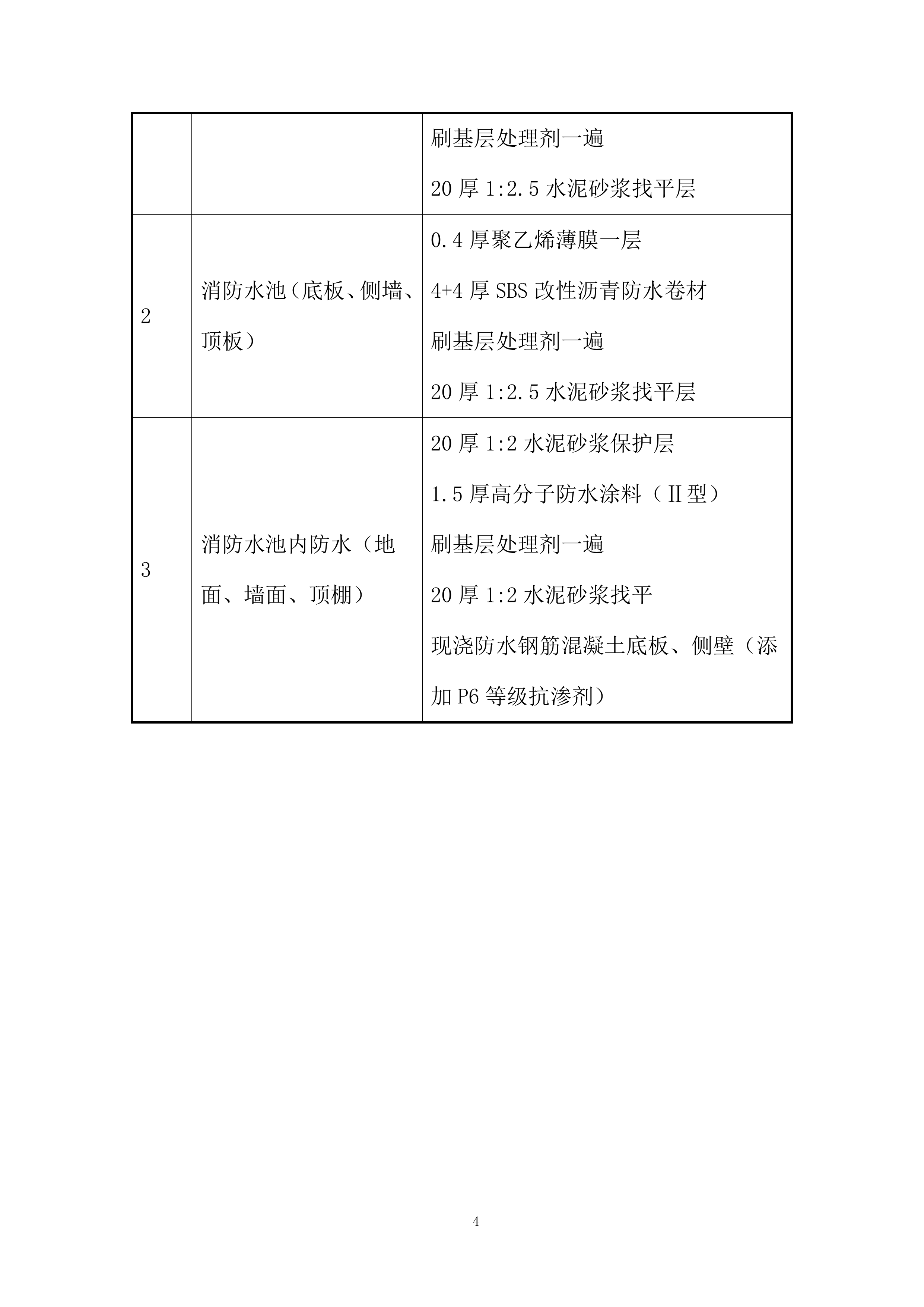

1
消防水泵房(顶板、墙身、底板)
0
.4
厚聚乙烯薄膜一层
4+
4
厚SBS改性沥青防水卷材
刷基层处理剂一遍
2
0
厚1:
2.5
水泥砂浆找平层
2
消防水池(底板、侧墙、顶板)
0
.4
厚聚乙烯薄膜一层
4+
4
厚SB
S
改性沥青防水卷材
刷基层处理剂一遍
2
0
厚1:
2.5
水泥砂浆找平层
3
消防水池内防水(地面、墙面、顶棚)
2
0
厚1:
2
水泥砂浆保护层
1
.5
厚高分子防水涂料(Ⅱ型)
刷基层处理剂一遍
2
0
厚1:
2
水泥砂浆找平
现浇防水钢筋混凝土底板、侧壁(添加P
6
等级抗渗剂)
第三
章
施工安排
一、
管理人员配置及职责
序号
管理职务
姓名
职称(资质)
职责和权限
1
项目经理
工程师
1、履行与业主签订的工程总承包合同与书面承诺。
2、协调好业主、监理、设计、市政、环境等与项目相关各方面的关系。
3、负责施工所需人、财、物的组织管理与控制。
4、负责专业分包进度、质量、安全、文明等综合协调。
5、针对地下防水工程实施过程中的重大问题组织专题讨论和方案论证,处理专业分包重大的管理和协调问题,保证地下防水工程的有效实施。
2

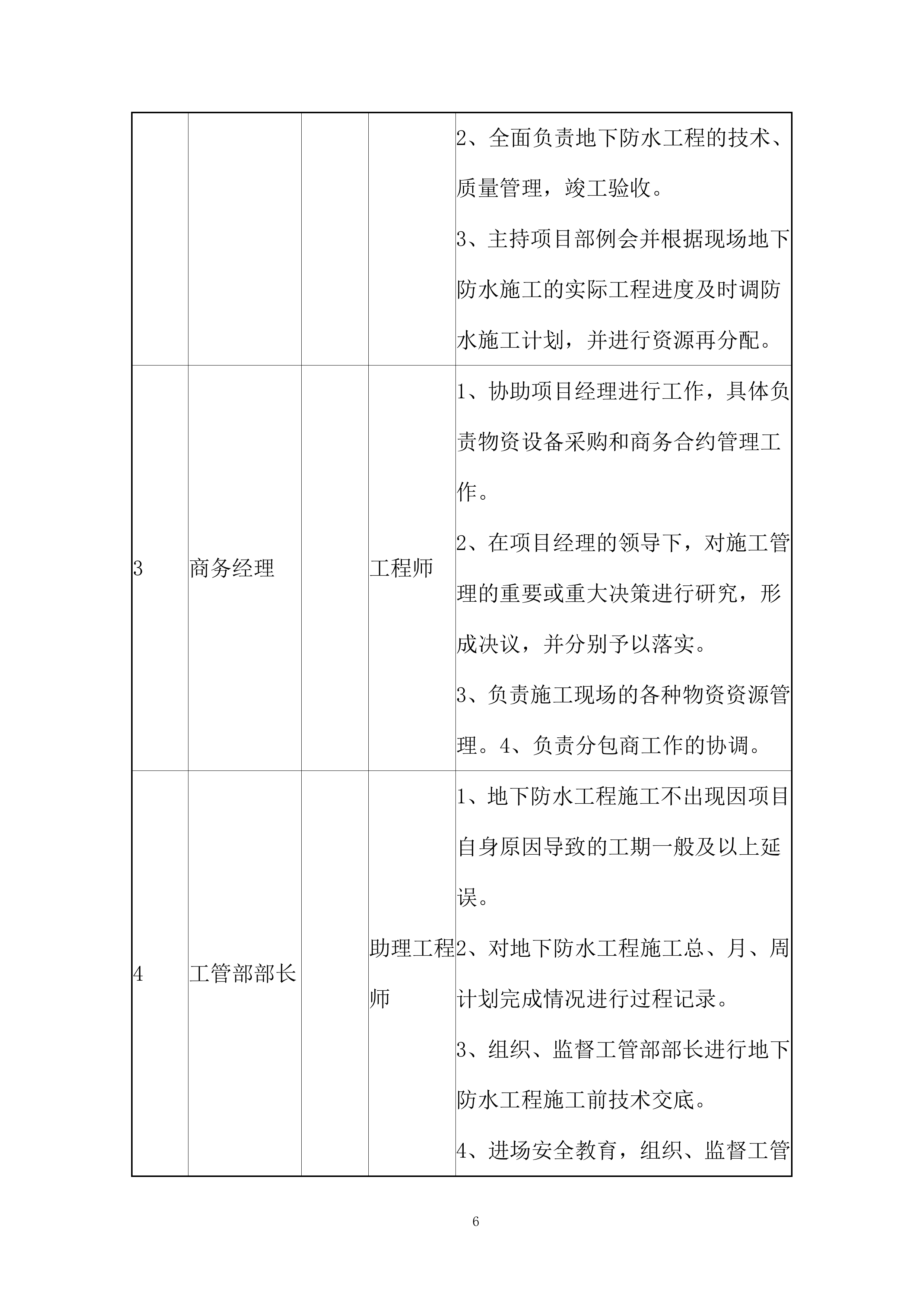

技术负责人
工程师
1、全面负责项目的技术管理工作,负责地下防水工程施工方案的编制和方案的交底。
2、全面负责地下防水工程的技术、质量管理,竣工验收。
3、主持项目部例会并根据现场地下防水施工的实际工程进度及时调防水施工计划,并进行资源再分配。
3
商务经理
工程师
1、协助项目经理进行工作,具体负责物资设备采购和商务合约管理工作。
2、在项目经理的领导下,对施工管理的重要或重大决策进行研究,形成决议,并分别予以落实。
3、负责施工现场的各种物资资源管理。4、负责分包商工作的协调。
4
工管部部长
助理工程师
1、地下防水工程施工不出现因项目自身原因导致的工期一般及以上延误。
2、对地下防水工程施工总、月、周计划完成情况进行过程记录。
3、组织、监督工管部部长进行地下防水工程施工前技术交底。
4、进场安全教育,组织、监督工管部部长,地下防水工程施工前进行安全交底,安全隐患整。
5、掌握地下防水工人人员组成及动态,及时协调分包商配合及组织施工。
5
安质部部长
助理工程师
1、负责工程质量的现场监督检查和地下防水工程的质量验收。
2、负责地下防水工程一般不合格品的处置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定。3、对防水分包和防水施工班组提出质量奖罚。
4、质量验收文件的记录与整理。
6
安全总监
助理工程师
1、参与地下防水工程危险源辨识、风险评价与控制策划,参与环境因素的识别与评价。
2、参与地下防水工程职业健康安全与环境管理规划、管理方案及技术措施方案的制定,落实相关责任。
3、巡回进行地下防水工程职业健康安全/环境管理检查,对关键特性参数定期进行监测,发现问题下达整改通知单,并对整改情况进行验证。
4、负责地下防水工程职业健康安全/环境应急准备检查,按应急预案进行响应
7
物设部部长
助理工程师
1、负责地下防水工程的物资控制,包括经上级授权对物资供应商进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等。
2、监督检查防水分包商自行采购物资的控制。负责不合格物资的处置和记录。
8
试验室主任
助理工程师
负责地下防水工程的试验、检验工作。
二、
施工段的划分
本项目仅消防水池和消防泵房有地下室防水,土方整体开挖完成后同步施工,因此不再划分流水段。
三、
工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
细部节点做法
1、外墙上返节点处理。2、阴阳角处理
3、外墙管根节点大样。4、阴阳角附加卷材大样。5、外墙后浇带防水做法。
1、细部节点图绘制细部节点图,并给作业班组进行技术交底。2、防水西部节点位置验收完成方可进行下道工序施工,严格控制施工工序和施工质量。
2
卷材和基层的粘结质量
如防水卷材和基层粘结不要容易出现穿水问题。
1、冷底子油喷涂厚度和均匀性满足施工要求。2、防水卷材和基层热熔连接时喷烤均匀,连接紧密。
3
卷材长短边搭接长度
长短边搭接长度控制不到位
1、绘制节点详图明确长短边搭接长度。2、长短边热熔连接后做热熔收口处理。
4
第一层和第二层卷材错开的宽度,长方向接头错开的距离。
长方向和短方向接头错开的宽度影响卷材的链接质量,两层卷材连接不到位容易出现穿水的现象
1、绘制节点详图明确长长方向和短方向接头错开的宽度以及卷材上墙是接头的位置。2、两层之间连接的质量做严格控制,第一层施工完成并验收通过后方可进行第二道卷材验收。
5
立面防水脱落
长时间暴露极易滑落
1、外墙顶部平直段部分采用钢钉铝片固定。
2、采用保护墙代替苯板保护层
3、合理安排作业工序,及时回填
6

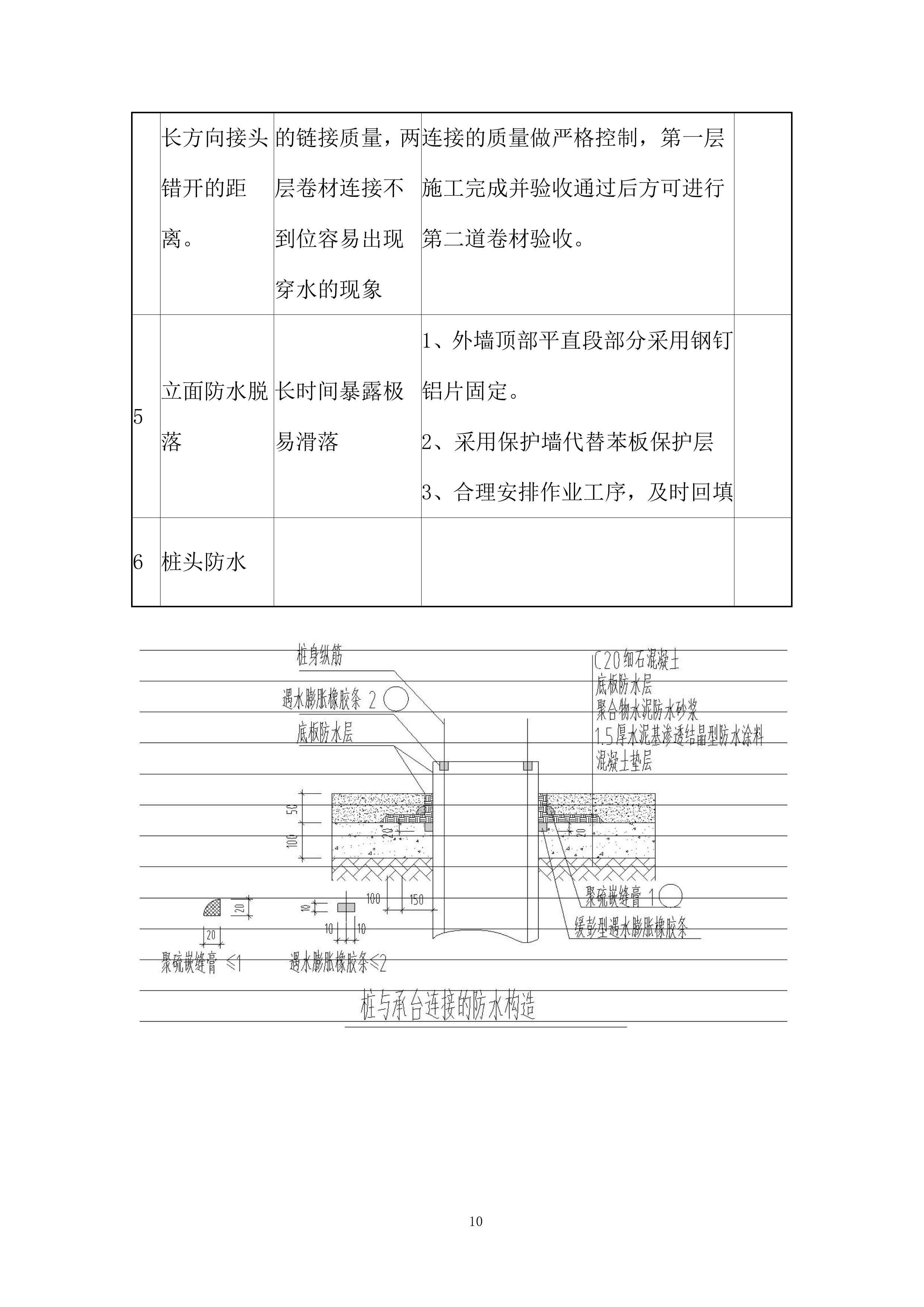

桩头防水
第四
章
施工进度计划
序号
防水部位
开始时间
结束时间
工期
1
底板
5
天
2
地下室外墙
6
天
3
地下室顶板防水
6
天
第五
章
资源配置计划
一、
劳动力配置计划
施工阶段
工种
人数
底板防水施工阶段
防水工
3
0
外墙防水施工阶段
防水工
随施工进度
车库顶板防水施工阶段
防水工
随施工进度
二、
工程用主要原材料需用量计划
序号
材料名称
规格
需要量
需要时间
责任人
单位
数量
xx
年
8月
9月
10月
11月
12月
1月
2月
3月
4月
1
聚合物水泥防水砂浆
15kg/桶
桶
1
0
10
/
/
/
/
/
/
/
/
专业分包队伍
2
水泥基渗透结晶型防水涂料
15kg/桶
桶
5
5
/
/
/
/
/
/
/
/
专业分包队伍
3
4厚SBS改性沥青防水卷材
1m*10m/卷
㎡
50
00
10
00
4000
/
/
/
/
/
/
/
专业分包队伍
4
聚硫嵌缝膏
20kg/桶
桶
8
8
/
/
/
/
/
/
/
/
专业分包队伍
三、
机具、设备配置计划
序号
机具、设备名称
规格型号
数量
进场时间
责任人
1
搅拌机
/
5
套
2
吹风机(或吸尘器)
/
9部
3
钢丝刷
/
45套
4
铲刀/扁铲
/
45把
5
扫帚
/
45把
6
剪刀
/
18把
7
壁纸刀
/
18把
8
墨线盒
/
90个
9
粉笔
/
18盒
10
钢卷尺
/
9把
11
滚刷
/
27把
12
毛刷
/
90把
13
压辊
/
5把
四、
技术复核和隐蔽验收计划
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
桩头防水
聚合物水泥基和渗透结晶涂刷厚度、桩头外扩宽度。
管通
2
基层冷底子油喷涂
冷底子油喷涂厚度和均匀性。
管通
3
防水附加层
附加层位置、附加层宽度和粘接质量。
管通
4
第一层卷材防水
长短边搭接宽度、相邻接头错开宽度、焊接质量、接头留置位置、有无空鼓等。
管通
5
第二层卷材防水
长短边搭接宽度、相邻接头错开宽度、焊接质量、接头留置位置、有无空鼓等。
管通
五、
施工试验检验计划
序号
工程部位
检验项目
单位
检验频率
检验时间
责任人
1
底板
4+
4
厚SBS改性沥青防水卷材
m2
同一类型、同一规格 10000 m2 为一验收批,不足 10000 m2 亦为一验收批。
施工前1个月
2
外墙
4+
4
厚SBS改性沥青防水卷材
m2
同一类型、同一规格 10000 m2 为一验收批,不足 10000 m2 亦为一验收批。
施工前1个月
3
顶板
4+
4
厚SBS改性沥青防水卷材
m2
同一类型、同一规格 10000 m2 为一验收批,不足 10000 m2 亦为一验收批。
施工前1个月
六、
测量计量仪器配置计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
钢卷尺
5米
10
搭接长度
/
专业工程师
质量工程师
材料工程师
2
游标卡尺
3
厚度
/
质量工程师
第六
章
施工方法
一、
方案及技术参数
本工程消防水池及消防泵房防水为结构自防水、地下室底板防水、地下室外墙防水和地下室顶板防水。不同防水层材料分类详见下表。
序号
防水部位
防水材料种类及施工先后顺序
1
结构自防水
底板
、
外墙
、顶板
混凝土
抗渗等级P
6
2
消防水池底板、外墙、顶板
4+
4
厚SBS改性沥青防水卷材
3
消防水池内防水
1.5厚高分子防水涂料(Ⅱ型)
4
消防水泵房底板、外墙、顶板
4+4厚SBS改性沥青防水卷材
二、
施工工艺流程
6.2.
1
结构自防水工程施工工艺
序号
防止钢筋混凝土裂缝的设想
控制要点
施工要点
1
严格控制混凝土的配合比。
配合比控制
1) 防水混凝土的施工,一次浇筑完成。
2) 混凝土浇筑期间应作好基坑自身的防水工作,严防地下水及地表水流入基坑造成积水,影响混凝土的正常硬化,导致防水混凝土强度及抗渗性的降低。
3) 外墙模板的对拉螺栓应采用止水片。
4) 钢筋不得用铁丝或铁钉固定在模板上,采用细石混凝土或砂浆块作垫块,并确保钢筋保护层的厚度不小于35㎜;不允许出现负误差。
5) 模板表面平整,拼缝严密,吸水性小,结构坚固。浇筑混凝土前,应将模板内部清理干净。
6) 防水混凝土的配合比应通过多组试验选定,报监理审批后方可施工。
7) 混凝土运输过程中,要防止产生离析和坍落度、含气量损失及漏浆现象。运输后若出现离析现象,必须进行二次搅拌。当坍落度有损失时,应加入原水灰比的水泥砂浆。
8) 防水混凝土必须振捣密实,采用插入式振捣器,快插慢拔,其插入间距不应超过有效半径的1.5倍。
9) 混凝土进入终凝即开始浇水养护,养护时间不少于14d。
2
后浇带按设计要求在混凝土中掺加多膨胀源膨胀剂,补偿混凝土的收缩,以提高混凝土的抗裂能力。
掺入
外加剂
3
为防止出现裂缝,先用插入式振动棒振动然后用平板器振动。
合理的
浇筑方法
4
安排专人加强底板结构的混凝土养护,底板必须浇水覆盖塑料薄膜或毛毡养护,养护时间不少于14天。
混凝土
养护
6.2.2 防水卷材施工工艺流程
基层清理→基层验收合格→基层处理剂→附加层、节点施工→卷材铺贴→验收。
表6.2.2 满粘法施工S
BS
改性沥青防水卷材施工要点
序号
工序名称
施工
要点
1
基层清理
除去基层表面的浮灰和其他突出的杂物,修补抹平蜂窝、孔洞等缺陷,使基层表面达到坚实、平整和充分干燥的要求。
阴阳角部位均要做出直径为150mm的圆弧形。
及时对防水基层进行隐蔽验收,并做好验收记录。
2
喷涂基层处理剂
附加层
附加层
用喷雾器在基础表面喷涂一层基层处理剂,基层处理剂涂刷后要尽快铺完防水层,以免面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染,影响铺贴防水质量。
3
附加层施工
1、阴角、阳角部位:
在阴角和阳角处加铺
一层5
00
mm宽的附加
防水卷材作为加强,附
加层平立面均不小于
250mm。如右图所示:
2、管根部位:在伸出结构面的管道周围的找平层做成圆锥台,管道与找平层间留凹槽,并嵌填密封膏;管道根部周圈,另铺加高度和宽度为
300
mm宽的防水卷材做为加强层,管道上的防水层收头处应用金属箍紧固,并用密封膏封严。
4
卷材铺贴
1、本工程卷材采用采用“滚铺法”满粘,先铺粘大面、后粘接搭接缝。
2、熔粘端部卷材
:将整卷卷材
(
勿打开
)
置于铺贴起始端,滚展卷材约
1mm
,由一人站在卷材正面将这
1mm
卷材拉起,另一人站在卷材底面
(
有热熔胶
)
手持液化汽火焰喷枪,使火焰对准卷材与基面交接处同时加热卷材底面与基层面
(
如下图a
)
,待卷材底面胶呈熔融状即进行粘铺,再由一人以手持压辊对铺贴的卷材进行排气压实,这样铺到卷材端头剩下约
30cm
时,将卷材端头翻放在隔热板上
(
图b),再行熔烤,最后将端部卷材铺牢压实。
3、滚粘大面卷材
起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角
(
如下图所示
)
,
1-
喷嘴
2-
火焰
3-SBS
防水卷材
4-
砼垫层
5
槽底
6-SBS
防水层
1-
喷嘴
2-
火焰
3-SBS
防水卷材
4-
砼垫层
5
槽底
6-SBS
防水层
喷枪距卷材及基层加热处约
0.3
~
0.5m
,施行往复移动烘烤,至卷材底面胶层呈黑色光泽并伴有微泡
(
不得出现大量大泡
)
,即及时推滚卷材进行粘铺,后随一人施行排气压实工序。
4、卷材搭接缝施工
搭接缝及收头的卷材必须
100
%烘烤,一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪
(
或汽油喷灯
)
。从塔接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以刮刀刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严。
5
验收
防水卷材施工完毕后,要进行蓄水试验,合格后方可进行下一道工序施工。
三、
施工
要点
(1)底板和侧墙防水施工间歇阶段甩头处理
底板卷材施工到永久保护墙位置时,考虑到与侧墙接茬问题,因此底板卷材施工到此时要预留,具体做法如下:
卷材施工到此底板周围砖胎膜为准,铺贴在砖胎膜位置甩头预留;为了保证此部位卷材后继施工的洁净和不被破坏,要在上面铺设厚质PE膜后再进行两层砂浆砖墙的临时硬质保护。在此底板和侧墙过渡部位单层卷材施工完后,对其横置施工接茬做120mm加强层施工。
(2、防水卷材的搭接边处理
改性沥青防水卷材的搭接边处理在工程中是极为重要的一环。在施工中是按照“接缝部位必须溢出沥青热熔胶,并形成匀质的沥青条2-4mm”为控制关键,严格禁止刮封接口
.
接方法及宽度要求:铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开
不少于1/3幅
。搭接宽度不得小于80mm。
。
(3)三面阴阳角
阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照下图方式现场裁剪和安装。为了充分保证施工质量,结合实际,我司准备采用指派技术精良的作业工人在现场进行预制,严格按照图纸尺寸放样、裁剪、热合,并通过严格的质量检测,优点:保证防水系统质量,缩短工期。
防水卷材阴阳角做法示意
(4)穿墙管道防水处理
在地下外墙部分有众多的管线进入室内,需要在结构外墙上设置大小不一的穿墙管,该部位的防水处理直接影响整体外墙的安全性,应严格按照规范施工。防水卷材在该部位的施工做法如下图:
穿墙管处防水做法示意
(5)消防水池
蓄水试验
蓄水试验:防水卷材施工后对消防水池底部防水
进行蓄水,蓄水深度以满足最浅处水深15cm左右,并做好标记,保持24小时后,观察屋面
水为变化
,
无变化
,则
判定防水卷材施工合格,进行下到施工工序
。如
水位变化较大
,排出积水,
查找
渗水部位进行修补处理后,
再次
进行蓄水试验。合格后方可进行下道工序。
四、
细部节点大样
6.4.1 底板上返节点处理
基础底板结构外侧四周采用M5水泥砂浆砌筑240mm厚砖墙作为砖胎膜,高度为防水板厚度
。
第一层防水卷材在砖墙上甩头250mm,第二层卷材在砖墙甩头超出第一层卷材200mm。砖墙上端卷材甩头用两皮砖压住,卷材虚铺,待外墙立面卷材施工时拆掉压顶砖。砖墙根部顶部抹灰成圆弧,半径为50mm。如下图所示:
6.4.2 外墙上返节点处理
外墙顶部第一层防水卷材在主体结构阳角部位甩头300mm,第二层卷材在主体结构阳角部位后退第一层卷材150mm。砖墙上端卷材甩头用两皮砖压住,卷材虚铺,待车库顶板卷材施工时拆掉压顶砖。如下图所示:
6.4.3 外墙水平、竖向施工缝处理
地下室底板与周边外墙应一次整体浇筑至底板面300mm以上。周边外墙壁按下图所示设置水平施工缝,水平施工缝间混凝土应一次浇注完毕。不得在墙内留任何竖向施工缝(施工后浇带除外)。水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料等材料,再铺30-50 mm厚的1:1水泥砂浆,并应及时浇筑混凝土;垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土。
图6.4.3-1 地下室底板与周边墙体水平施工缝防水处理
图6.4.3-2 地下室外墙水平施工缝构造
6.4.
4
对拉螺栓的防水处理
地下部分的剪力墙均采用止水对拉螺栓,并在螺栓上套上锥形橡胶垫。模板拆除后,将橡胶垫剔出,用聚合物防水砂浆抹平。如下图(图中可卸式螺栓可用普通止水螺栓加锥形橡胶垫代替)。
第七
章
进度管理计划
一、
确定施工进度控制点
序号
控制点项目名称
施工时间
完成时间
1
底板
2
地下室外墙
3
地下室顶板防水
二、
施工进度管理
措施
7.2.1 施工进度管理组织机构
企业总部主管部门
防水分包项目部
防水劳务作业队
商务经理
项目总工
技术部
质量部
工程部
物资部
安全部
项目经理
企业总部主管部门
防水分包项目部
防水劳务作业队
商务经理
项目总工
技术部
质量部
工程部
物资部
安全部
项目经理
7.2.2 施工进度管理职责分工
序号
岗位名称
姓名
职责和权限
1
项目经理
1、明确地下防水工程的合同工期目标并进行分解,并将工期管理的责任落实到人;每周组织召开一次生产例会,对失控的计划要及时进行调整,采取有效的措施组织施工,并做好记录。
2、协调好业主、监理、设计、市政、环境等与项目相关各方面的关系。
3、负责施工所需人、财、物的组织管理与控制。
4、负责地下室防水分包的进度、质量、安全、文明等综合协调。
2
技术负责人
1、负责编制地下防水工程施工进度计划、主要控制点计划、资源配置计划。
2、协助项目经理工作,分管技术质量部,负责地下防水工程的深化设计和技术工作。
3、审核地下防水工程分包商的施工方案,并解决地下防水工程分包商之间的技术问题。
4、及时组织技术人员解决工程施工中出现的技术问题。
3
工管部
1、编制周进度计划及配套的资源配置计划,对地下防水工程的施工进度情况加以控制。
2、编制《每周情况报告表》,对每周的施工进度情况进行总结分析。
3、负责施工现场的管理及工序管理,编制《项目每日情况报告表》,对每天的施工进度情况加以控制。
4
计财部
1、负责地下防水工程的预决算。
2、负责地下防水工程的合同管理、商务洽谈等工作。
3、负责项目与财务有关的统计工作。
5
安质部
1、负责每周的全员安全生产例会,定期和不定期组织安全生产和文明施工的检查,加强安全监督管理、消除施工现场安全隐患。
2、负责地下防水工程安全目标的分解落实和安全生产责任制的考核评比。
3、负责地下防水工程安全应急预案编制,进行安全应急演练,保证项目施工生产正常进行。
4、负责对地下防水工程分包单位的安全监督和管理工作,督促地下防水工程分包单位作好安全防护工作,消除施工过程中的安全隐患,确保安全生产。
1、负责编制地下防水工程质量计划并监督计划实施,对地下防水工程质量目标进行分解落实,加强过程控制和日常管理,保证项目质量保证体系有效运行。
2、对地下防水工程分包单位的质量检查和监督,确保地下防水工程分包单位的质量符合规范要求。
3、负责地下防水工程质量创优和评奖的策划、组织、资料准备和日常管理等工作。
7
1、负责地下防水工程物资(水泥)的采购和供应工作
2、负责要求地下防水工程分包单位及时报送材料采购计划、材料报审资料,及时采购和进场工程所需的各种材料,并对材料进行检验,保证质量。
8
对地下防水工程分包队伍施工进度负全责,执行并落实总包单位提出的各项质量管理规定和管理要求。
三、
进度管理措施
序号
措施类别
措施内容
责任人
1
组织措施
1、建立例会制度,每周一次工程例会,检查进度偏差、总结安全生产情况;每日班前会,强调安全生产、质量控制落实情况,保证计划的层层落实,协调解决影响质量、安全及进度的问题。
2、制定强制性的安全检查和维护保养制度,规定每周必须定期进行设备维护保养及安全检查工作。
3、根据工程进度情况合理调整工作时间,每日可按14小时考虑,实行“两班倒”制度。为充分发挥现场施工人员的劳动积极性,可定期开展劳动竞赛,对完成工作好的予以表扬和奖励,对完成差的予以批评和处罚。
2
经济措施
合同规定工期,严格按照合同执行。
3
技术保证措施
1、方案编制和图纸会审时做好工序穿插,解决影响施工进度的不利方案。
2、及时组织技术人员解决工程施工中出现的技术问题。
第八
章
质量管理计划
一、
质量
控制
目标分解
序号
分项工程名称
检查项目
合格率
1
地下防水工程
主控项目
100%
一般项目
95%以上
二、
确定质量控制点
控制阶段
控制环节
控制要点
控制人
参与控制人
主要控制内容
施工准备
材料进场
常规检查
取样送检
试验室主任
材料工程师
质...
高速铁路段站房及相关工程防水施工投标方案.docx
