工厂工程二期地下防水工程施工
投标
方案
目
录
第一
章
编制依据

3
第二
章
工程概况
5
一、
工程概况
5
二、
地下防水设计概况
6
三、
工程施工条件
7
第三
章
施工安排
8
一、
项目组织架构
8
二、
管理人员配置及职责
8
三、
施工流水段划分
10
四、
检验批划分计划
11
五、
工程施工重点和难点分析及应对措施
11
第四
章
施工进度计划
13
第五
章
施工准备与资源配置计划
14
一、
劳动力配置计划
14
二、
工程用原材料需用量计划
14
三、
施工机具配置计划
14
四、
技术复核和隐蔽验收计划
15
五、
施工试验检验计划
15
六、
测量计量仪器配置计划
16
第六
章
施工方法及工艺要求
17
一、
防水构造
17
二、
细部构造
20
第七
章
各项管理计划
25
一、
质量管理计划
25
二、
工期管理计划
29
三、
安全管理计划
31
四、
保护管理措施
35
五、
绿色施工管理计划
36
第八
章
应急预案
37
一、
应急指挥机构及职责
37
二、
事故风险分析
37
三、
应急救援程序
39
四、
应急处置措施
40
第九
章
疫情防控处置预案
43
一、
防疫指挥领导小组及职责
43
二、
预警和预防机制
44
三、
信息报告、报送与发布
48
四、
疫情应急响应
48
五、
应急救援演练
52
第一
章
编制依据
表1 编制依据
序号
类别
文件名称
编号
1
技术规范
《地下工程防水技术规范》
2
《地下防水工程质量验收规范》
3
《弹性体改性沥青防水卷材》
4
《建筑工程施工质量验收统一标准》
5
《聚氨酯防水涂料》
6
《水泥基渗透结晶型防水材料》
7
《地下建筑防水构造》
8
《地下防水工程施工技术标准》
9
《预铺防水卷材》
10
《湿铺防水卷材》
11
《自粘聚合物改性沥青防水卷材》
12
《建筑施工安全检查标准》
13

设计文件
工程施工图纸
14
图纸会审文件
第二
章
工程概况
一、
工程概况
表2.1 工程概况
工程名称
xxxx
研发生产项目(二期)A地块—海思光工厂项目
工程性质
厂房
建设规模
6.06亿
工程地址
占地面积
1.78万m2
总建筑面积
建设单位
承包范围
主体、二次结构、机电预埋、室外工程等
设计单位
勘察单位
中南勘察基础工程有限公司
监理单位
总包单位
中建八局第一建设有限公司
质量监督单位
合同
要求
质量
工期
工程
生产厂房2
二、
地下防水设计概况
本工程地下室防水等级为Ⅰ级,各部位防水设计概况如表2.2-1所示:
表2.2-1 建筑工程防水设计概况
编号
建筑名称
地下防水等级
FAB2
生产厂房2
I
表2.2-2 防水工程作法概况
编号
防水部位
防水做法
DX-B1
底板防水
(一级防水)
1、1厚(涂料用量不小于1.5kg/㎡)II型水泥基渗透结晶防水涂料
2、钢筋混凝土结构结构底板,混凝土抗渗等级不小于P8
3、50厚C20混凝土保护层;
4、4厚SBS(Ⅱ型)改性沥青防水卷材(聚酯胎)防水卷材点粘;
5、0.5kg/㎡基层处理剂均匀涂刷;
6、100厚C15混凝土垫层;
7、原状土素土夯实。

DX-C1

地下室外墙防水
1、钢筋混凝土外墙板,厚度大于250,混凝土抗渗等级不小于P8
2、表面处理,局部磨平及修补;
3、基层处理剂均匀涂刷(材料由聚氨酯涂料原厂配套提供);
4、2.0厚单组份聚氨酯防水涂料;
5、50厚挤塑聚苯板保护层;
6、素土分层夯实。
G3
结构地坪
1、地面装饰
2、钢筋混凝土板
3、20厚DS20水泥砂浆
4、4厚SBS防水卷材
5、100厚C20混凝土
6、素土夯实
三、
工程施工条件
1 底板防水施工条件
底板防水在垫层验收合格后方可施工;底板防水基层需干燥,集水井、电梯井、柱墩转角处等阴阳角需做成圆弧角。
2 外墙防水施工条件外墙防水在结构验收合格后方可施工;外墙转角处等阴阳角需做成圆弧角;对拉螺栓剔凿、切割、补平后;混凝土外观缺陷修补完毕后。
第三
章
施工安排
一、
项目组织架构
项目经理
生产经理
项目总工
商务经理
安全总监
施工部
技术部
质量部
安全部
商务部
物资部
安装部
安全工程师
机械管理员
专业工程师
劳务管理员
技术工程师
试验工程师
质量总监
质量工程师
试验工程师
商务工程师
钢筋翻样师
物资工程师
材料工程师
机电工程师

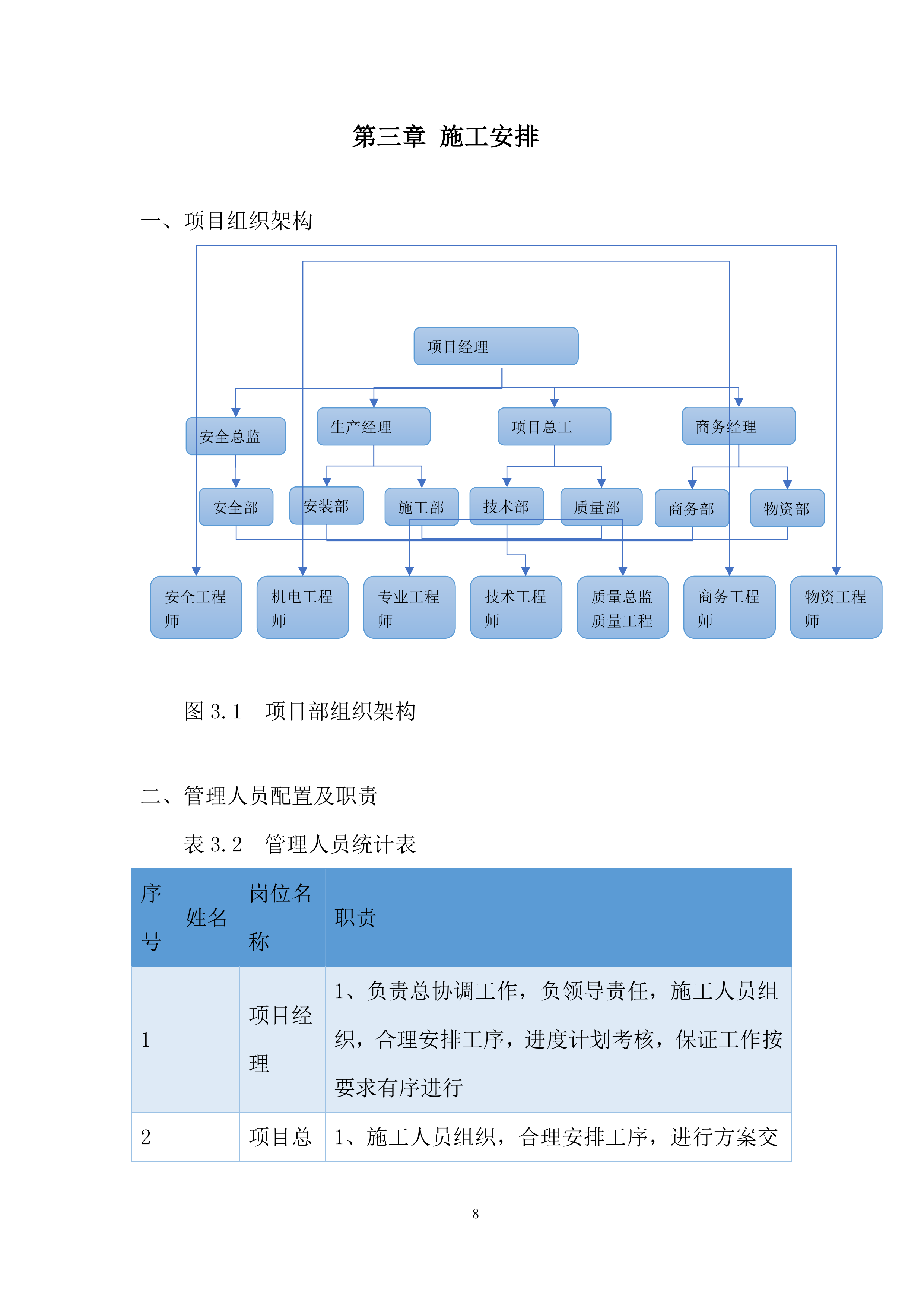

图3.1 项目部组织架构
二、
管理人员配置及职责
表3.2 管理人员统计表
序号
姓名
岗位名称
职责
1
项目经理
1、负责总协调工作,负领导责任,施工人员组织,合理安排工序,进度计划考核,保证工作按要求有序进行
2

项目总工
1、施工人员组织,合理安排工序,进行方案交底,过程技术复核,保证工程质量满足要求;2、负责图纸审核、设计变更、图纸的深化等工作;3、参加组织施工方案的编制,审核技术交底;4、组织现场的技术复核、分部分项工程的验收工作。
3
商务经理
监督各分包商的履约情况,控制工程造价和工程进度款的支付情况,确保投资控制目标的实现。
4
试验工程师
负责防水材料送检等相关工作
5
质量总监
直接对防水工程质量负责,在工地现场进行质量检查,并在自检合格后报请业主监理工程师代表验收,对施工过程中违反操作规程及不合格项目进行制止停工或返工。
6
安全总监
负责工程的安全生产管理工作。
7
物资工程师
1、负责工程项目的物资控制,包括经上级授权对物资供应商进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等;2、监督检查分包商自行采购物资的控制,负责不合格物资的处置和记录
8
生产经理
负责施工进度计划的落实工作面的协调、物资进场验收等
三、
施工流水段划分
现场设置一个施工管理区,单体施工顺序如图3.2-1所示。
图3.3-1 施工区段划分
图3.3-2 施工流水段划分
四、

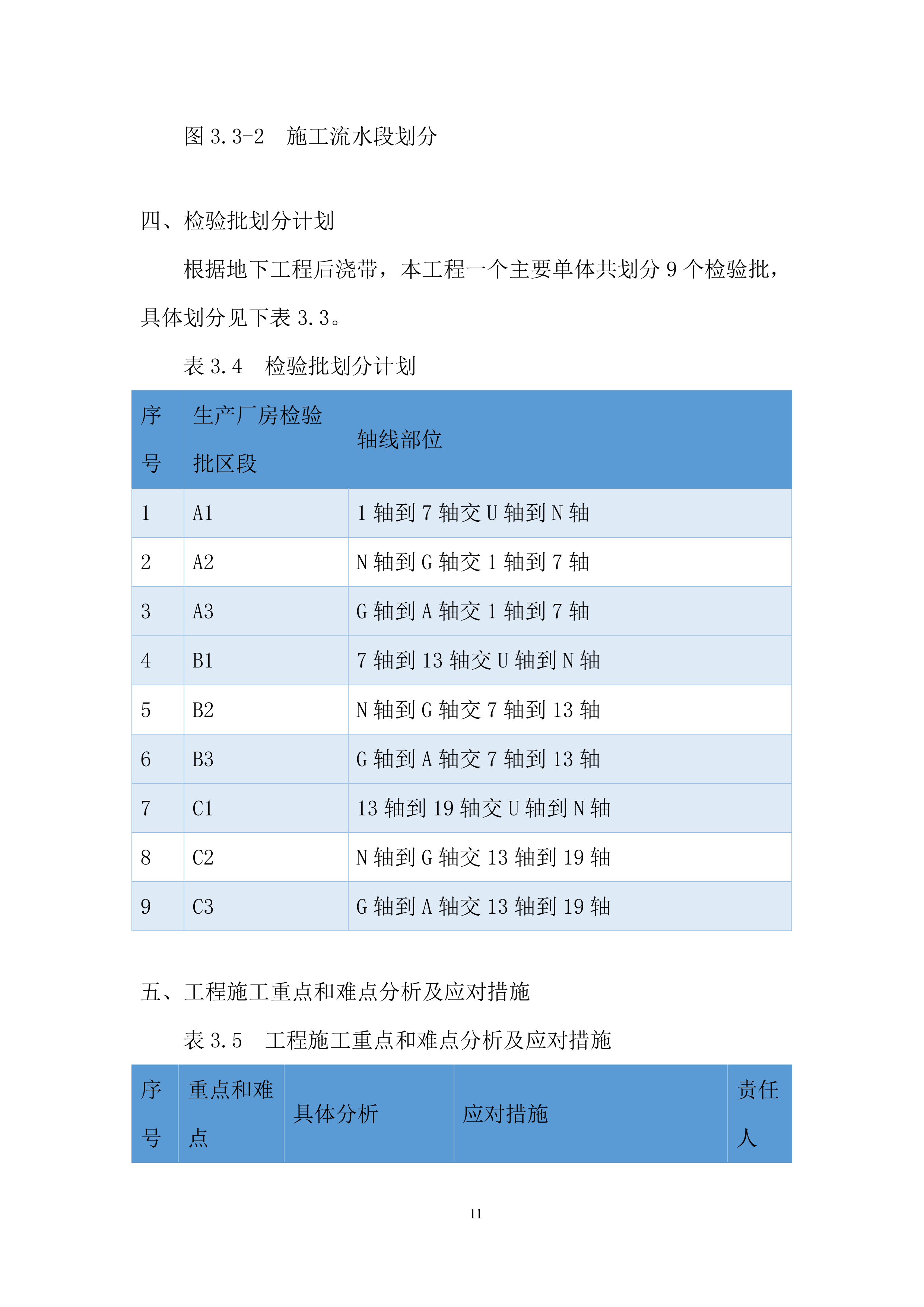

检验批划分计划
根据地下工程后浇带,本工程一个主要单体共划分9个检验批,具体划分见下表3.3。
表3.4 检验批划分计划
序号
生产厂房检验批区段
轴线部位
1
A1
1轴到7轴交U轴到N轴
2
A2
N轴到G轴交1轴到7轴
3
A3
G轴到A轴交1轴到7轴
4
B1
7轴到13轴交U轴到N轴
5
B2
N轴到G轴交7轴到13轴
6
B3
G轴到A轴交7轴到13轴
7
C1
13轴到19轴交U轴到N轴
8
C2
N轴到G轴交13轴到19轴
9
C3
G轴到A轴交13轴到19轴
五、
工程施工重点和难点分析及应对措施

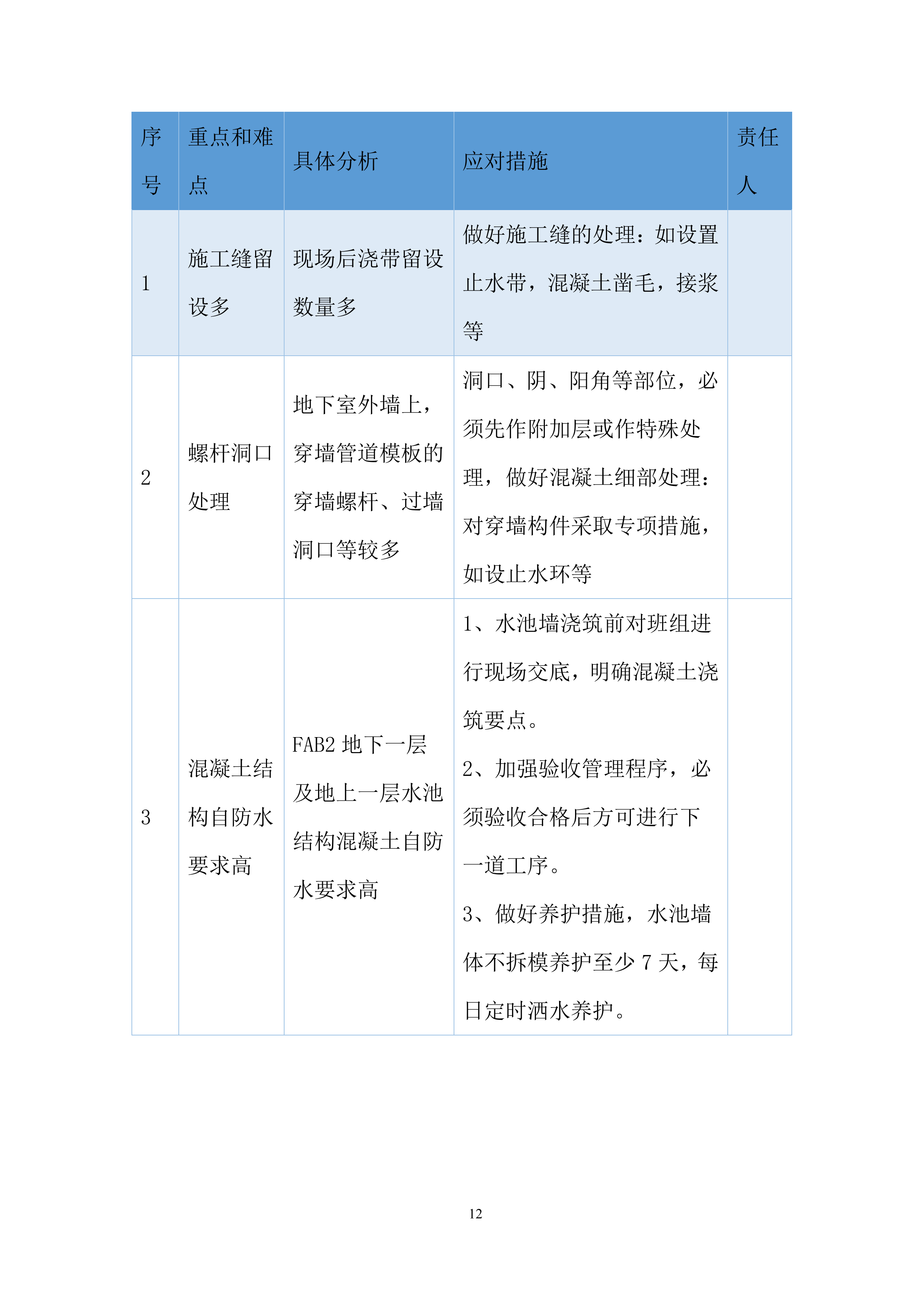

表3.5 工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
施工缝留设多
现场后浇带留设数量多
做好施工缝的处理:如设置止水带,混凝土凿毛,接浆等
2
螺杆洞口处理
地下室外墙上,穿墙管道模板的穿墙螺杆、过墙洞口等较多
洞口、阴、阳角等部位,必须先作附加层或作特殊处理,做好混凝土细部处理:对穿墙构件采取专项措施,如设止水环等
3
混凝土结构自防水要求高
FAB2地下一层及地上一层水池结构混凝土自防水要求高
1、水池墙浇筑前对班组进行现场交底,明确混凝土浇筑要点。
2、加强验收管理程序,必须验收合格后方可进行下一道工序。
3、做好养护措施,水池墙体不拆模养护至少7天,每日定时洒水养护。
第四
章
施工进度计划
序号
生产厂房区段
开始时间
完成时间
1
A1
2
A2
3
A3
4
B1
5
B2
6
B3
7
C1
8
C2
9
C3
第五
章
施工
准备与资源配置计划
一、

劳动力配置计划
表5.1 劳动力投入计划
施工阶段
工种
人数
责任人
地下防水施工阶段
防水工
45
混凝土工
25
杂工
20
瓦工
15
二、
工程用原材料需用量计划
表5.2 工程用原材料需用量计划
序号
材料名称
需用量
1
4.0厚SBS改性沥青防水卷材
2
基层处理剂
3
1.5mm厚水泥基结晶型防水涂料
4
2.0厚单组份聚氨酯防水涂料
5
1.0厚Ⅱ型水泥基渗透结晶防水涂料
三、
施工机具配置计划
表5.3 施工机具需用表

序号
周转材料名称
规格型号
需用量
进场日期
出场日期
责任人
1
机动搅拌器
/
4
2
滚动刷
宽≥200mm
10
3
橡胶刮板
宽≥200mm
10
4
毛刷
长300mm
10
四、
技术复核和隐蔽验收计划
表5.4 技术复核计划表
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
基层
基层平整度、坡度
2
防水材料
防水材料出厂合格证、检验报告
3
防水涂料
配合比及施工厚度、外观质量
4
细部构造
变形缝、施工缝、管道穿越等位置
五、
施工试验检验计划
表5.5 施工试验计划表
序号
工程部位
检验项目
单位
检验频率
检验时间
责任人
1
地下室底板
4mmSBS防水卷材
㎡
1组/10000㎡
防水原材进场后
2
桩头
1.5mm厚水泥基结晶型防水涂料
㎡
1组/10000㎡
防水原材进场后
3
地下室外墙/顶板
防水涂料
㎡
1组/10000㎡
防水涂料进场后
六、
测量计量仪器配置计划
表4.6 测量计量仪器配置计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
卷尺
试验计量设备
10个
基础施工阶段
一年
2
游标卡尺
试验计量设备
2把
基础施工阶段
一年
第六
章
施工
方法及工艺要求
一、
防水构造
6.1.1 SBS防水卷材施工
1 工艺流程
本工程SBS防水卷材施工部位主要在地下室部位,采用点粘法施工,施工流程为:基层清理—→涂刷基层处理剂—→铺贴附加层—→铺贴卷材—→搭接边密封—→卷材收头、密封—→检查验收。
2、施工要点
① 除去基层表面的浮灰和其他突出的杂物,修补抹平蜂窝、孔洞等缺陷,使基层表面达到坚实、平整和充分干燥的要求。阴阳角部位均要做出直径不小于50mm的圆弧形。
② 用喷雾器在基础表面喷涂一层基层处理剂,基层处理剂涂刷后要尽快铺完防水层,以免面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染,影响铺贴防水质量。
③ 阴角、阳角部位:在阴角和阳角处加铺一层500mm宽的附加防水卷材作为加强,附加层平立面均不小于250mm,如图6.1.1-1。
图6.1.1-1 附加层铺设示意图 图6.1.1-2 卷材收头示意图
附加层铺贴完毕后,采用点粘法铺贴大面防水卷材,每平方米内不少于5个粘结点,每个粘结点面积不小于100mm*100mm,防水层周边一定范围内采用满粘与基层粘结牢固。
④ 搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度为10cm。
⑤ 卷材铺贴完毕后,将卷材收头、管道包裹等部位可用密封膏密封,详见图6.1.1-2。
6.1.2 水泥基渗透结晶型防水涂料施工工艺
1、施工工艺流程
基层处理→桩头部位处理→防水层水泥基渗透结晶型防水涂料刮涂→喷雾水养护→铺贴防水卷材。
2、水泥基渗透结晶型防水涂料施工方法及要点
1)基层要求
(1)基层平整无蜂窝麻面、坚实、洁净,不得有松动、起砂、起皮、分层的现象,不得有直径大于5mm以上孔洞。
(2)基层不得有渗漏与积水,应事先将渗漏堵塞,积水清除。
(3)作业面不得有其他工种交叉施工,更不允许在操作面上设置施工
通道。
(4)砼面层上的疙瘩、起皮、分层等应铲除干净,并用清水冲洗。
2)基层处理
(1)桩头表面污染:砼基层面如有灰土、油污,应用皂角水、洗涤精等擦洗,去除灰土、油污后用清水冲洗干净;
(2)底板蜂窝、麻面:砼基层表面局部有少量的蜂窝、麻面,应在防水层
施工前,先细致剔凿见到坚硬砼基层,并用水冲洗干净,用同标号防水细石砼、防水砂浆填补捣密实堵压实,拉成毛面。
3)施工工艺
(1)施工刷、喷涂时需用专用喷枪。涂层要求均匀,各处都要涂到,一层的厚度应小于1.5mm。
(2)当需涂第二层时,一定要等第一层初凝后仍呈潮湿状态时(即48h内)进行,如太干则应先喷洒些水。
(3)在热天露天施工时,建议在早、晚或夜间进行,防止涂层过快干燥,造成表面起皮影响渗透。
(4)对水平面和阴阳角必须注意将涂料涂匀,阴角及凹陷处不能有涂料的过厚沉积,否则在堆积处可能开裂。
(5)养护
① 在养护过程中必须用净水,必须在初凝后使用喷雾式,一定要避免涂层被破坏。一般每天需喷水3次,连续2~3d,在热天或干燥天气要多喷几次,防止涂层过早干燥。
② 在养护过程中,必须在施工后48h内避免雨淋、霜冻、烈日暴晒、污水及2℃以下的低温。
二、
细部构造
6.2.1 施工缝处理
1 施工缝采用3mm止水钢板
1)垂直施工缝
为避免地下室外墙渗漏,本工程混凝土浇筑按照后浇带划分施工段,每施工段内混凝土连续浇筑,施工缝设置在后浇带处。
2)水平施工缝
为避免地下室外墙渗漏,尽量避免设置施工缝,本工程外墙施工缝设置在底板以上500mm处,施工缝的设置如图6.2.1。
图6.2.1 外墙止水钢板
施工缝的防水施工应符合下列规定:
1)止水钢板施工时,应确保位置准确、固定牢靠。
2)水平施工缝浇灌混凝土前,应将其表面浮浆和杂物清除,先铺净浆,再铺30~50mm厚的1:1水泥砂浆,并及时浇灌混凝土;
3)垂直施工缝浇灌混凝土前,应将其表面清理干净,并涂刷水泥净浆或混凝土界面处理剂,并及时浇灌混凝土。
6.2.2 穿墙管(盒)
1 穿墙管(盒)防水构造
1)穿墙管(盒)应在浇筑混凝土前预埋;
2)穿墙管与内墙角、凹凸部位的距离应大于250mm;
3)地下部分所有穿外墙的管道,除注明外均采用柔性穿墙防水套管做法见国标02J301第46页。开洞处以及穿透防水层的管线构件,在其周围加涂防水涂膜一层,并用沥青嵌缝,具体详见下图;
图6.2.2 套管式穿墙管防水构造
2 穿墙管道的防水施工应符合下列规定:
1) 穿墙管止水环与主管或翼环与套管应连续满焊,并做好防腐处理;
2) 穿墙管处防水层施工前,应将套管内表面清理干净;
3) 套管内的管道安装完毕后,应在两管间嵌入内衬填料,端部用密封材料填缝。柔性穿墙时,穿墙内侧应用法兰压紧;
4) 穿墙管外侧防水层应铺设严密,不留接茬;
5) 管与管的间距应大于300mm;
3 当工程有防护要求时,穿墙管除应采取有效防水措施外,尚应采取措施满足防护要求;
4 穿墙管伸出外墙的部位,应采取有效措施防止回填时将管损坏。
6.2.3 桩头处理
1-结构底板;2-细石混凝土保护层;3-柔性防水层;4-混凝土垫层;5-水泥基渗透结晶型防水涂料;7-沥青基密封膏
桩头防水施工前准备事项:
(1)切桩与凿毛:首先将桩头切除至设计标高,凿除并清理桩头表面浮渣或松散混凝土。
(2)纵向受力钢筋和箍筋调整到位,防水施工完毕后,不可再进行调整。
(3)冲洗桩头:保证桩头防水质量的关键准备工序。采用高压水枪冲洗桩头表面灰尘、浮渣,保证桩头顶面混凝土干净,有利于渗透结晶防水涂料向混凝土结构内部进行有效渗透。
说明:高压水枪冲洗过的桩头,能最大程度保证水泥基渗透结晶型防水涂料的渗透密封效果。
桩头防水处理应符合下列要求:
(1)施工流程:已完成准备工作→保持桩头湿润无明水→配制涂料→多遍涂刷渗透结晶防水涂料→保湿养护→安装橡胶止水环。
(2)按水灰比为 0.4:1 的重量比,先在容器中倒入适量水,再徐徐加入渗漏结晶粉料,边加边搅拌,当混凝土料呈均匀无团状粒料时即可使用。
(3)水泥基渗漏结晶型防水涂料用量应根据设计要求,如设计未明确,一般为1.5kg/m2,涂刷范围不小于桩身向外延伸300mm,厚度为1.5mm。
(4水泥基渗透结晶防水涂料应采用硬毛刷,分多遍薄涂,前后两道涂刷方向应相互垂直,不得露底。喷雾保湿养护贯穿全程,涂刷不得污染钢筋。
说明:硬毛刷搓揉涂刷,以保证水泥基渗透结晶型防水涂料内的活性物质与混凝土结构紧密结合
针对现场破桩时可能导致桩周身毛糙不平的现象,保证卷材与桩头搭接5cm,卷材上口与桩头交接部位采用沥青基密封膏涂膜封堵。
第七
章
各项管理计划
一、
质量管理计划
7.1.1
质量管理目标分解
表7.1.1-1 质量控制目标分解
序号
项目
质量控制目标
1
涂膜防水
主控
项目
1、防水涂料和胎体增强材料必须符合设计要求
检查出厂合格证、质量检验报告和现场抽样复试报告
100%
2、涂膜防水层不得有渗漏或积水现象
雨后或淋水、蓄水试验
3、涂膜防水层的厚度平均厚度符合设计要求,最小厚度不应小于设计厚度80%
用涂层测厚仪取样量测
4、涂膜防水层在管道等处细部做法必须符合设计要求
观察检查和检查隐蔽工程验收记录
一般
项目
1、防水层表观质量:与基层粘接牢固,表面平整,涂刷均匀,无流淌、折皱、鼓泡、露胎体和翘边等缺陷
观察检查
95%
2、胎体增强材料表观质量:应铺贴平整,同一短边搭接缝和上下层搭接缝应错开
观察检查
3、胎体增强材料搭接宽度:允许偏差-10mm
用钢尺检查
2
卷材防水
主控
项目
卷材防水层所用卷材及其配套材料必须符合设计要求
检查出厂合格证、质量检验报告和现场抽样复试报告
100%
卷材防水层不得有渗漏或积水现象
雨后或淋水、蓄水试验
卷材防水层在管井处细部做法必须符合设计要求
观察检查和检查隐蔽工程验收
记录
一般
项目
卷材防水层的搭接缝应粘结(焊接)牢固、密封严密,并不得有皱折、翘边和鼓泡
观察检查
95%
7.1.2 确定质量控制点
表7.1.2-1 防水工程质量控制点
控制阶段
控制环节
控制要点
控制人
参与控制人
施工准备
阶段
技术交底
工艺方法、节点做法、质量标准等
各专业工程师
进场物资
品牌、规格、材料复试
各专业工程师
施工阶段
基层
基层清理、处理
各专业工程师
防水层
满粘、附加层、搭接、收头、节点处理、试水试验
各专业工程师
检查验收
阶段
基层
基层清理、处理
各专业工程师
防水层
满粘、附加层、搭接、收头、节点处理、试水试验
各专业工程师
面层
标高、成型质量、平整度
各专业工程师
7.1.3
质量标准
7.1.3.1 卷材防水质量标准
1 主控项目
1)卷材防水层所用卷材及主要配套材料必须符合设计要求
检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告。
2)卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。
2 一般项目
1)卷材防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
检验方法:观察检查和检查隐蔽工程验收记录。
2)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。
检验方法:观察检查。
3)侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。检验方法:观察检查。
4)卷材搭接宽度的允许偏差为-10mm。
检验方法:观察和尺量检查。
7.1.3.2 涂料防水质量标准
1 主控项目
1)涂料防水层所用材料及配合比必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样试验报告。
2)涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。
2 一般项目
1)涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
检验方法:观察检查和检查隐蔽工程验收记录。
2)涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有流淌、皱折、鼓泡、露胎体和翘边等缺陷。
检验方法:观察检查。
3)涂料防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的80%。检验方法:针测法或割取20mm×20mm实样用卡尺测量。
4)侧墙涂料防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
检验方法:观察检查。
7.1.3.3 细部构造质量标准
1 主控项目
1)细部构造所用接缝密封材料必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告和进场抽样试验报告。
2)变形缝、施工缝、后浇带、穿墙管道、埋设件等细部构造作法,均须符合设计要求,严禁有渗漏。
检验方法:观察检查和检查隐蔽工程验收记录。
2 一般项目
1)穿墙管止水环与主管或翼环与套管应连续满焊,并做防腐处理。
检验方法:观察检查和检查隐蔽工程验收记录。
2)接缝处混凝土表面应密实、洁净、干燥;密封材料应嵌填严密、粘结牢固,不得有开裂、鼓泡和下塌现象。
检验方法:观察检查。
二、
工期管理计划
表7.2-1 工期管理措施
序号
措施名称
管理措施
1
每周工程例会制度
每周召开工程协调会。在协调会上,由各分包商汇报现场施工进度和存在的问题及下一步的工作安排。业主和总承包将各分包商在现场施工的情况与施工计划进行对比,对各分包商的工作进行点评,并布置下阶段工作。工作例会形成会议纪要,并打印成文后发给各专业施工队予以确认。
2
进度协调专题会议
对一些施工中影响进度滞后存在的棘手问题,必要时邀请设计院联合在现场组织召开专题会议予以解决。
3
计划协调
协调配合关系,解决施工中出现的各种矛盾,克服薄弱环节,实现动态平衡。计划协调管理工作的内容包括:检查作业计划执行中的问题,找出原因,并采取措施解决;督促供应单位按进度要求供应资源;控制施工现场临时设施的使用;按计划进行作业条件准备;传达决策人员的决策意图;发布调度令等。要求协调管理工作做的及时、灵活、准确、果断。
4
加强施工组织与协调管理保证工期
强化项目部内部管理人员效率与协调,增强与业主的联系,加强对施工队、专业施工单位的控制和与各个供货商的协作,并明确各方、各人的职责分工,减少扯皮现象,争取将围绕本工程建设的各方各个人员充分调动统一,共同完成工期总目标。
三、
安全管理计划
7.3.1 安全管理组织机构和职责分工
表7.3.1-1 安全管理组织机构和职责分工
序号
组织机构
安全管理职责分工
1
组长
1)项目经理是施工现场安全生产的第一责任人,负责建立健全安全生产责任制和有关安全生产规章制度。
2)全面负责施工现场的安全管理、安全措施、安全生产等,保证施工现场的安全,组织施工过程的策划,组织编制安全文明施工管理规划和管理方案的制定、实施、检查、落实等。
2
副组长
1)对安全生产工作负直接责任。
2)执行国家及安庆市有关安全生产的方针、政策、法规和各项规章制度。
参与制定并执行项目安全生产管理办法。
3)落实有关安全消防管理规定,对进场工人进行安全消防教育和培训,强化职工的安全意识和消防观念。
4)组织现场安全生产、消防措施的检查,出现问题及时处理。
3
组员
1)执行国家及
xx
市安全生产的方针、政策、法规和各项规章制度,执行本项目安全生产管理办法和要求。
2)主持对进场工人进行安全消防教育和培训,指导施工队(班组)正确使用劳动保护用品及消防设施。
3)参加专业施工员对工人的安全消防技术交底,强调安全注意事项、不安全因素、可能发生事故的地方。
4)深入现场检查安全消防措施的落实情况,发现不安全因素及时纠正,出现险情时有权采取果断措施,并对违章指挥,不服从管理,违反安全管理规定的施工队(班组)和个人,按照有关规定给予处罚。
5)现场发生安全事故时,先采取应急措施,保护好现场,并立即报告。
6)行使安全生产奖惩权,及时沟通安全文明施工管理体系的有关信息;
4
组员
1)认真执行上级有关安全生产规定,合理安排工作,对所管辖消防安全生产负责。
2)负责编制本专业的安全消防技术措施,并对作业班组进行技术交底。
3)领导班组搞好安全生产活动,组织班组学习安全消防操作规程及安全规定,指导工人正确使用消防设施和劳保用品。
4)经常检查作业环境及各种设备、设施的安全状况,发现问题及时纠正解决,对重点、特殊部位施工必须检查作业人员及各种设备、设施技术
状况是否符合安全消防要求,严格执行安全消防技术交底制度,落实安全消防技术措施并监督执行。
5)做好新工人的岗位教育,负责对班组进行安全消防操作方法的检查指导,制止违章,...
