医院屋顶防水维修投标方案

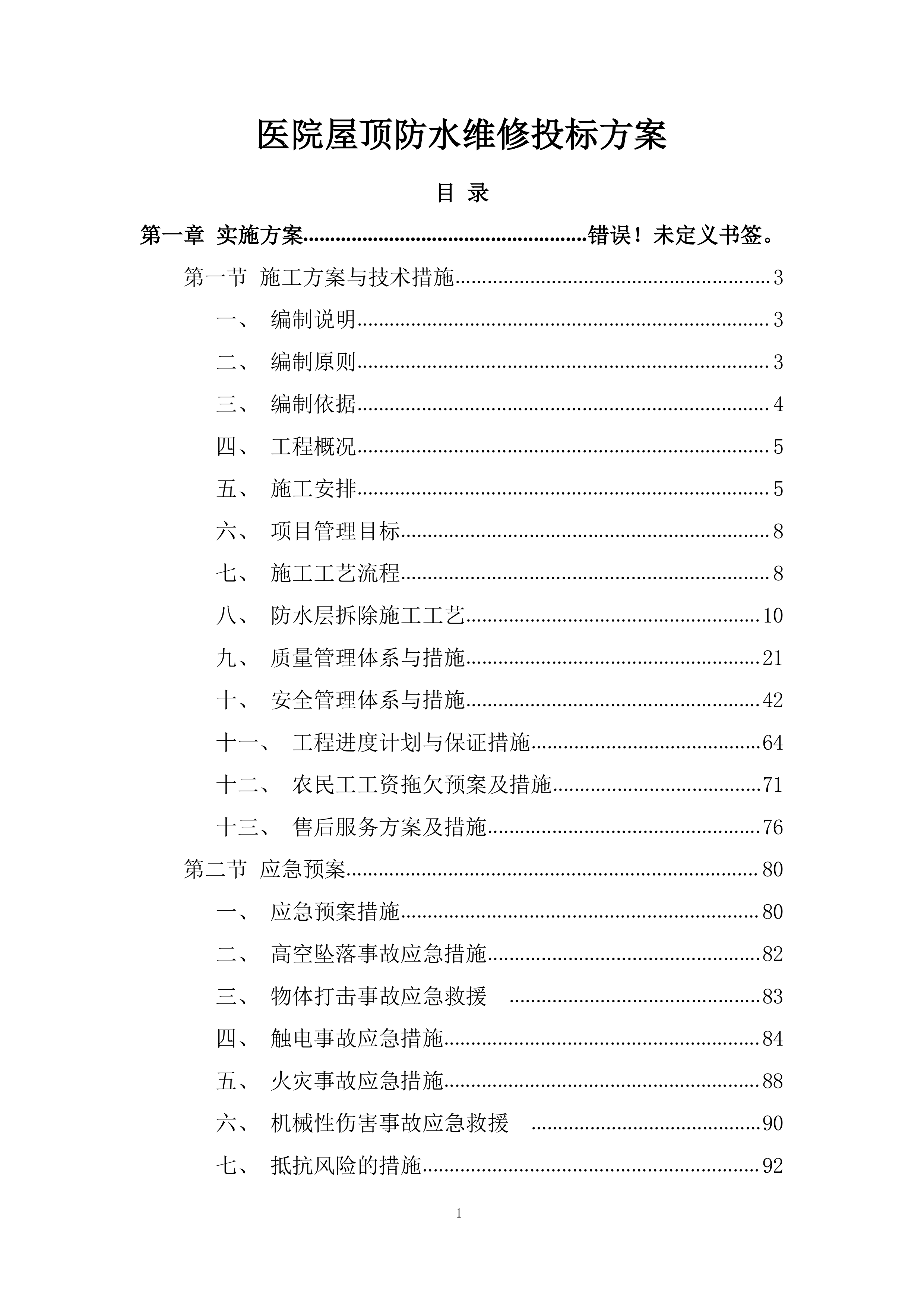

目 录

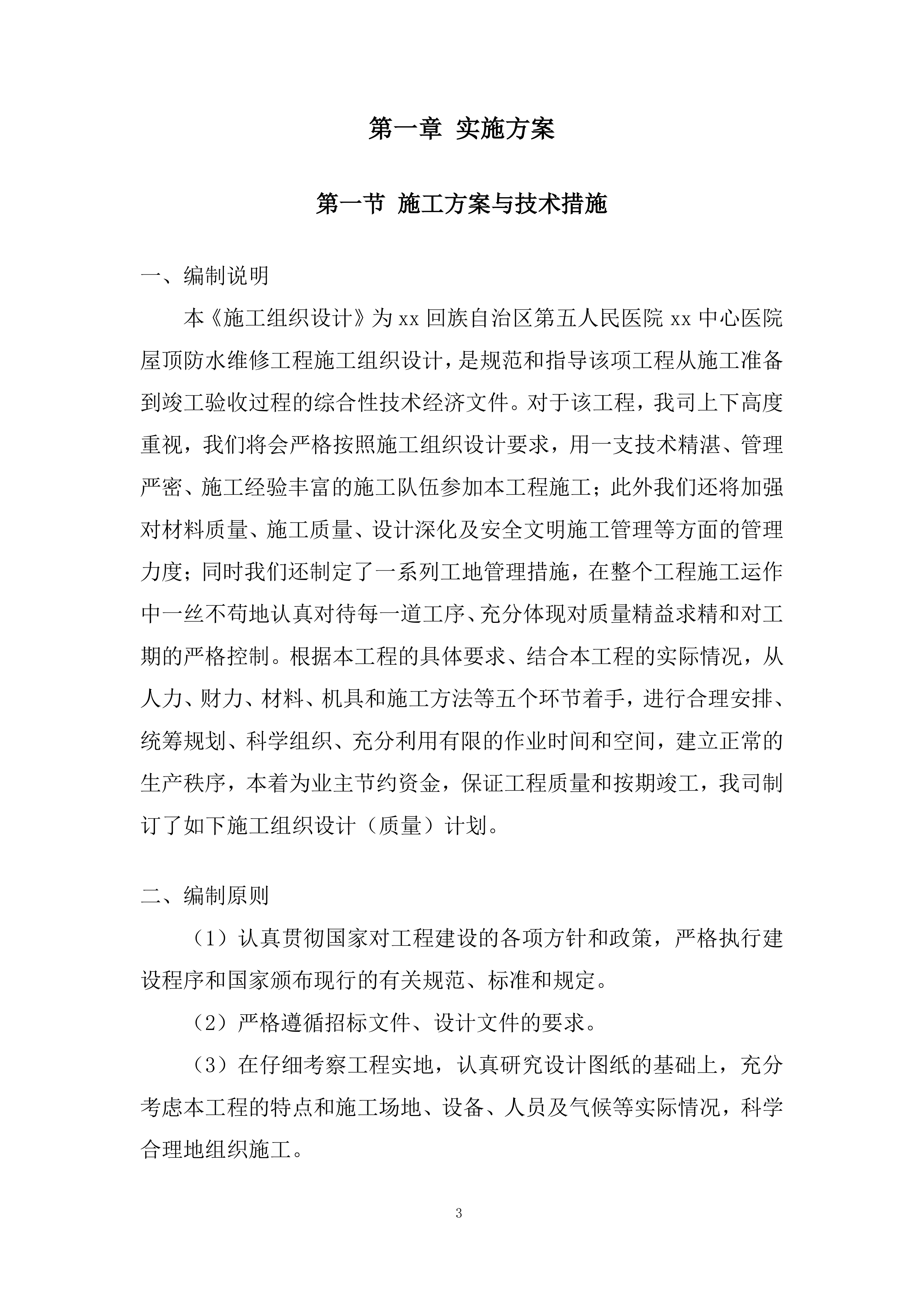

第一章
实施方案
2
第一节
施工方案与技术措施
3
一、
编制说明
3
二、
编制原则
3
三、
编制依据
4
四、
工程概况
5
五、
施工安排
5
六、
项目管理目标
8
七、
施工工艺流程
8
八、
防水层拆除施工工艺
10
九、
质量管理体系与措施
21
十、
安全管理体系与措施
42
十一、
工程进度计划与保证措施
64
十二、
农民工工资拖欠预案及措施
71
十三、
售后服务方案及措施
76
第二节
应急预案
80
一、
应急预案措施
80
二、
高空坠落事故应急措施
82
三、
物体打击事故应急救援
83
四、
触电事故应急措施
84
五、
火灾事故应急措施
88
六、
机械性伤害事故应急救援
90
七、
抵抗风险的措施
92
实施方案
施工方案与技术措施
编制说明
本《施工组织设计》为
xx回族自治区第五人民医院xx中心医院屋顶防水维修工程
施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件。对于该工程,我司上下高度重视,我们将会严格按照施工组织设计要求,用一支技术精湛、管理严密、施工经验丰富的施工队伍参加本工程施工;此外我们还将加强对材料质量、施工质量、设计深化及安全文明施工管理等方面的管理力度;同时我们还制定了一系列工地管理措施,在整个工程施工运作中一丝不苟地认真对待每一道工序、充分体现对质量精益求精和对工期的严格控制。根据本工程的具体要求、结合本工程的实际情况,从人力、财力、材料、机具和施工方法等五个环节着手,进行合理安排、统筹规划、科学组织、充分利用有限的作业时间和空间,建立正常的生产秩序,本着为业主节约资金,保证工程质量和按期竣工,我司制订了如下施工组织设计(质量)计划。
编制原则
(1)认真贯彻国家对工程建设的各项方针和政策,严格执行建设程序和国家颁布现行的有关规范、标准和规定。
(2)严格遵循招标文件、设计文件的要求。
(3)在仔细考察工程实地,认真研究设计图纸的基础上,充分考虑本工程的特点和施工场地、设备、人员及气候等实际情况,科学合理地组织施工。

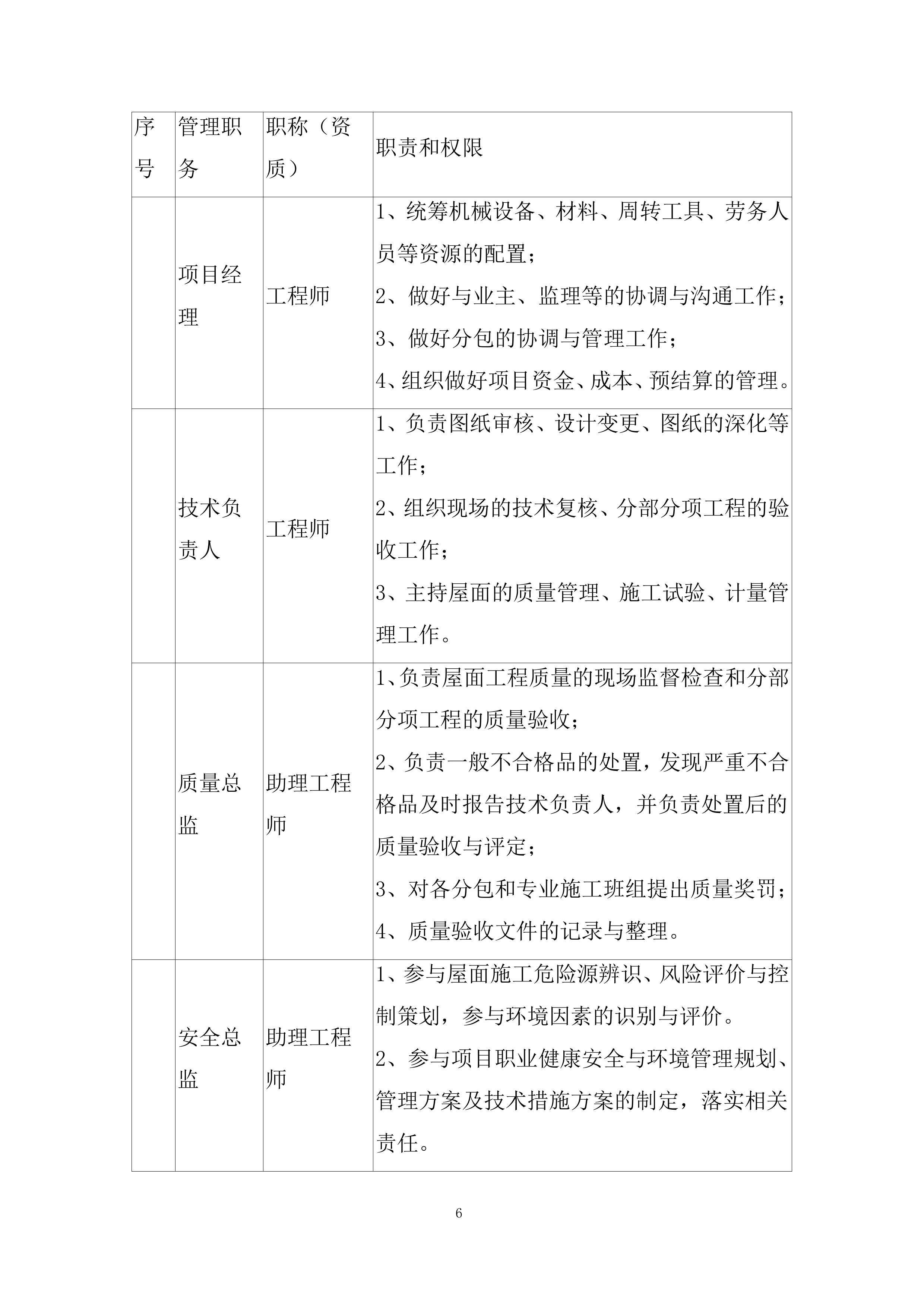

(4)在工期安排上,充分考虑各分项工程的施工工期,在保证工程质量的前提下,合理缩短工期,依据图纸及工程量清单的工程量,仔细分析、精心安排各分项工程的施工顺序,避免不合理的安排造成的施工干扰及窝工现象。
(5)本工程严格遵照ISO9001国际质量认证体系和施工规范的要求,进行施工管理和质量控制,建立健全质量保证体系,强化安全措施,使各项工作落到实处。
(6)采用网络计划技术、流水作业原理及系统工程等科学方法,组织有节奏、均衡地施工;合理地安排雨季施工项目,保证生产连续性。在施工方案的制定、施工工艺的选择方面立足规范化和标准化,优先选用科学、先进的施工方法,采用新技术、新工艺、新材料,确保工程质量优良、确保工程工期。
(7)扩大机械化施工范围,提高机械化施工程度,充分利用现有机械设备;改善劳动条件,提高劳动生产率。
(8)充分利用现有建筑,尽量减少临时设施,合理储存物资,减少物资运输量;科学布置施工平面图,减少施工用地。
(9)在施工组织机构设立上立足专业化,选配具有丰富施工经验的管理人员和技术专长人员组成强有力的施工组织机构,形成施工组织管理的核心层,全面负责施工材料、工程质量及人力、物力、财力的分配、施工进度以及安全保证等。
(10)在安全保证措施方面立足全面性、可靠性及可操作性,确保工程的顺利完成。

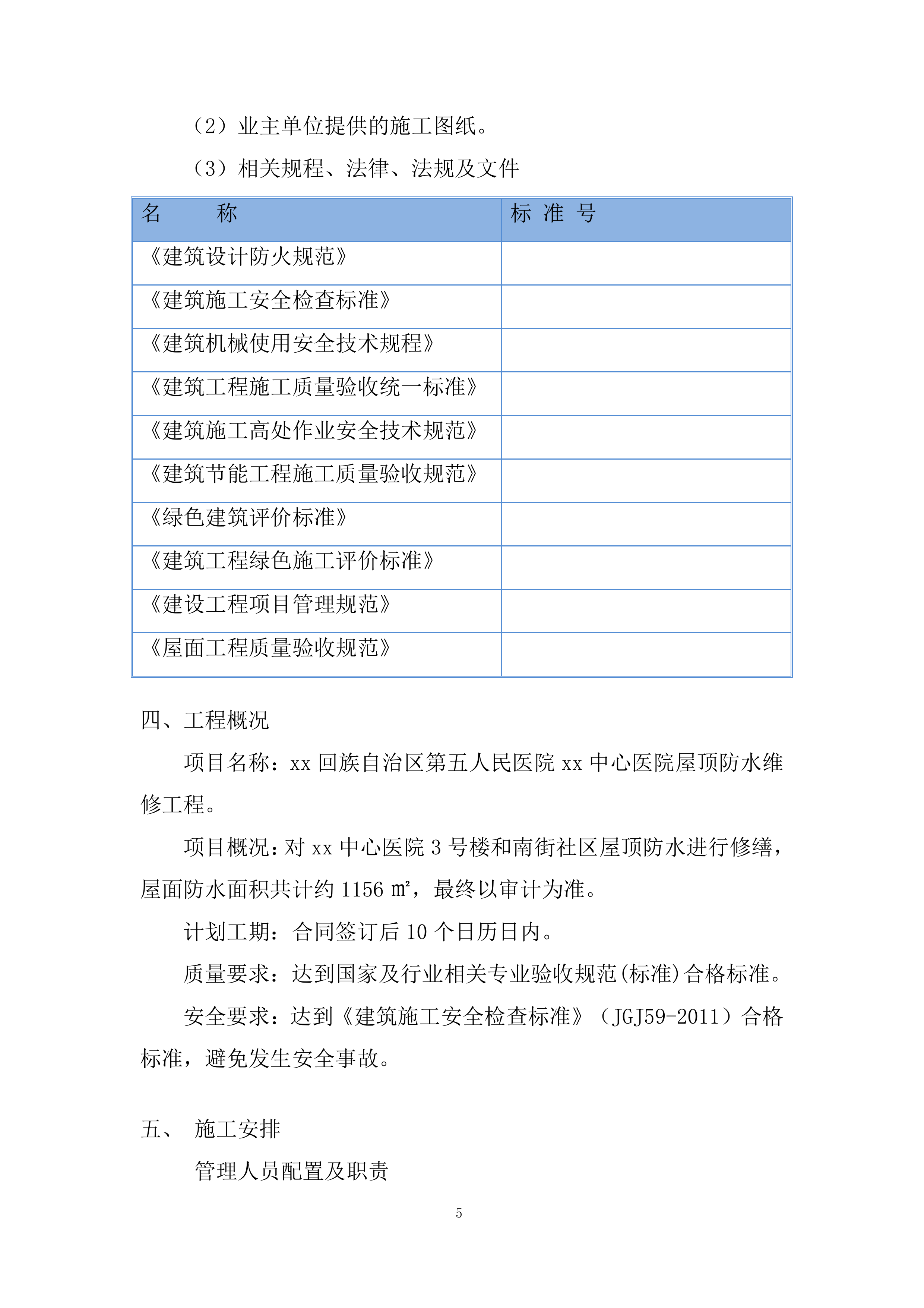

编制依据
(1)
xx回族自治区第五人民医院xx中心医院屋顶防水维修工程
招标文件及清单
(2)业主单位提供的施工图纸。
(3)相关规程、法律、法规及文件
名 称
标 准 号
《建筑设计防火规范》
《建筑施工安全检查标准》
《建筑机械使用安全技术规程》
《建筑工程施工质量验收统一标准》
《建筑施工高处作业安全技术规范》
《建筑节能工程施工质量验收规范》
《绿色建筑评价标准》
《建筑工程绿色施工评价标准》
《建设工程项目管理规范》
《屋面工程质量验收规范》
工程概况
项目名称:xx回族自治区第五人民医院xx中心医院屋顶防水维修工程。
项目概况:
对xx中心医院3号楼和南街社区屋顶防水进行修缮,屋面防水面积共计约1156㎡,最终以审计为准。
计划工期:
合同签订后10个日历日内。
质量要求:达到国家及行业相关专业验收规范(标准)合格标准。
安全要求:达到《建筑施工安全检查标准》(JGJ59-2011)合格标准,避免发生安全事故。
施工安排
管理人员配置及职责
序号
管理职务
职称(资质)
职责和权限

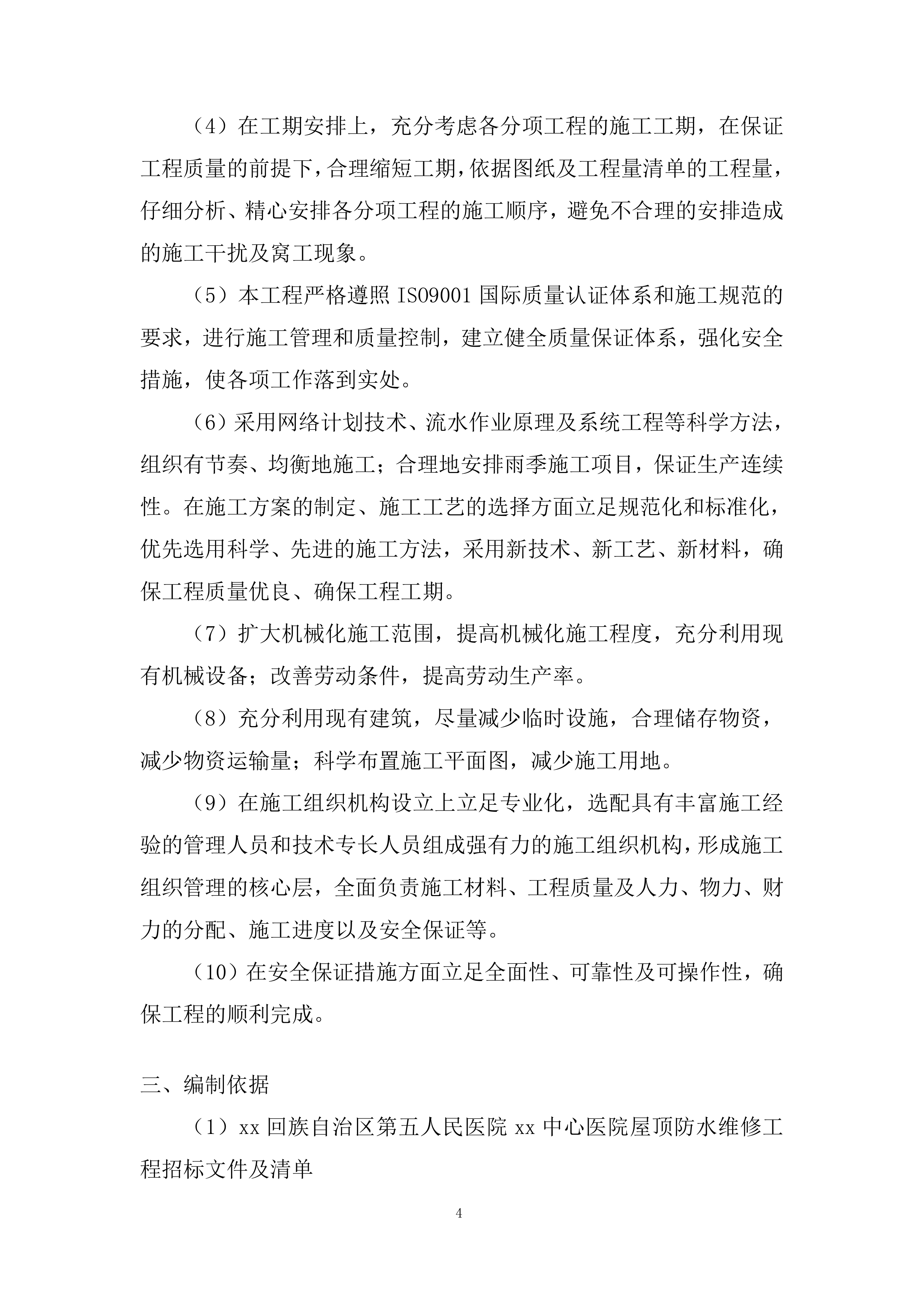

项目经理
工程师
1、统筹机械设备、材料、周转工具、劳务人员等资源的配置;
2、
做好与业主、监理等的协调与沟通工作;
3、
做好分包的协调与管理工作;
4、
组织做好项目资金、成本、预结算的管理。
技术负责人
工程师
1、负责图纸审核、设计变更、图纸的深化等工作;
2、
组织现场的技术复核、分部分项工程的验收工作;
3
、
主持屋面的质量管理、施工试验、计量管理工作。
质量总监
助理工程师
1、负责屋面工程质量的现场监督检查和分部分项工程的质量验收;
2、
负责一般不合格品的处置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定;
3、
对各分包和专业施工班组提出质量奖罚;
4、
质量验收文件的记录与整理。

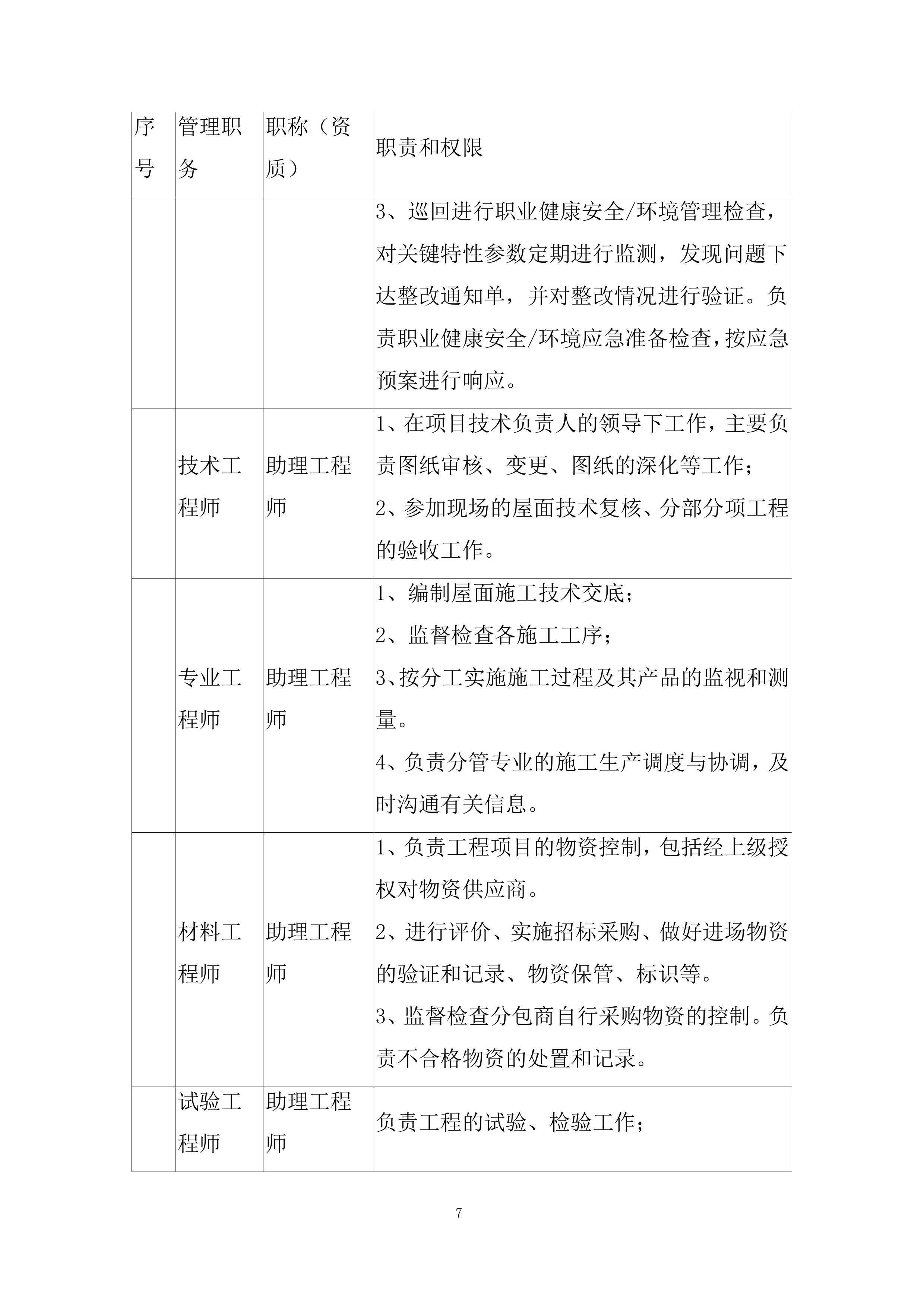

安全总监
助理工程师
1、参与屋面施工危险源辨识、风险评价与控制策划,参与环境因素的识别与评价。
2、
参与项目职业健康安全与环境管理规划、管理方案及技术措施方案的制定,落实相关责任。
3、
巡回进行职业健康安全/环境管理检查,对关键特性参数定期进行监测,发现问题下达整改通知单,并对整改情况进行验证。负责职业健康安全/环境应急准备检查,按应急预案进行响应。
技术工程师
助理工程师
1、在项目技术负责人的领导下工作,主要负责图纸审核、变更、图纸的深化等工作;
2
、
参加现场的屋面技术复核、分部分项工程的验收工作。
专业工程师
助理工程师
1、编制屋面施工技术交底;
2、监督检查各施工工序;
3、按分工实施施工过程及其产品的监视和测量。
4、
负责分管专业的施工生产调度与协调,及时沟通有关信息。
材料工程师
助理工程师
1、负责工程项目的物资控制,包括经上级授权对物资供应商。
2、进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等。
3、
监督检查分包商自行采购物资的控制。负责不合格物资的处置和记录。
试验工程师
助理工程师
负责工程的试验、检验工作;

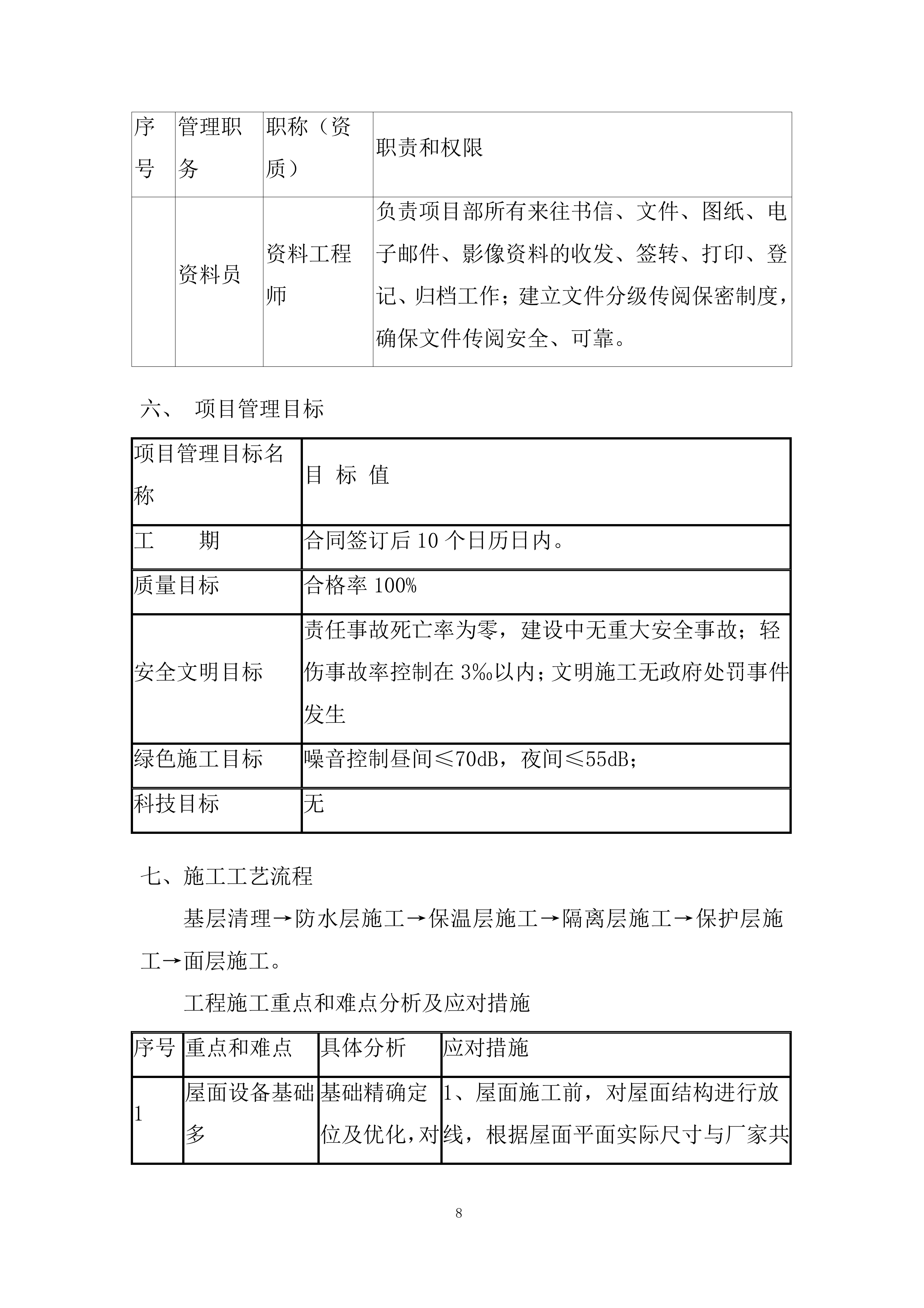

资料员
资料工程师
负责项目部所有来往书信、文件、图纸、电子邮件、影像资料的收发、签转、打印、登记、归档工作;建立文件分级传阅保密制度,确保文件传阅安全、可靠。
项目管理目标
项目管理目标名称
目 标 值
工 期
合同签订后10个日历日内。
质量目标
合格率100%
安全文明目标
责任事故死亡率为零,建设中无重大安全事故;轻伤事故率控制在3‰以内;文明施工无政府处罚事件发生
绿色施工目标
噪音控制昼间≤70dB,夜间≤55dB;
科技目标
无
施工工艺流程
基层清理→防水层施工→保温层施工→隔离层施工→保护层施工→面层施工。
工程施工重点和难点分析及应对措施
序号
重点和难点

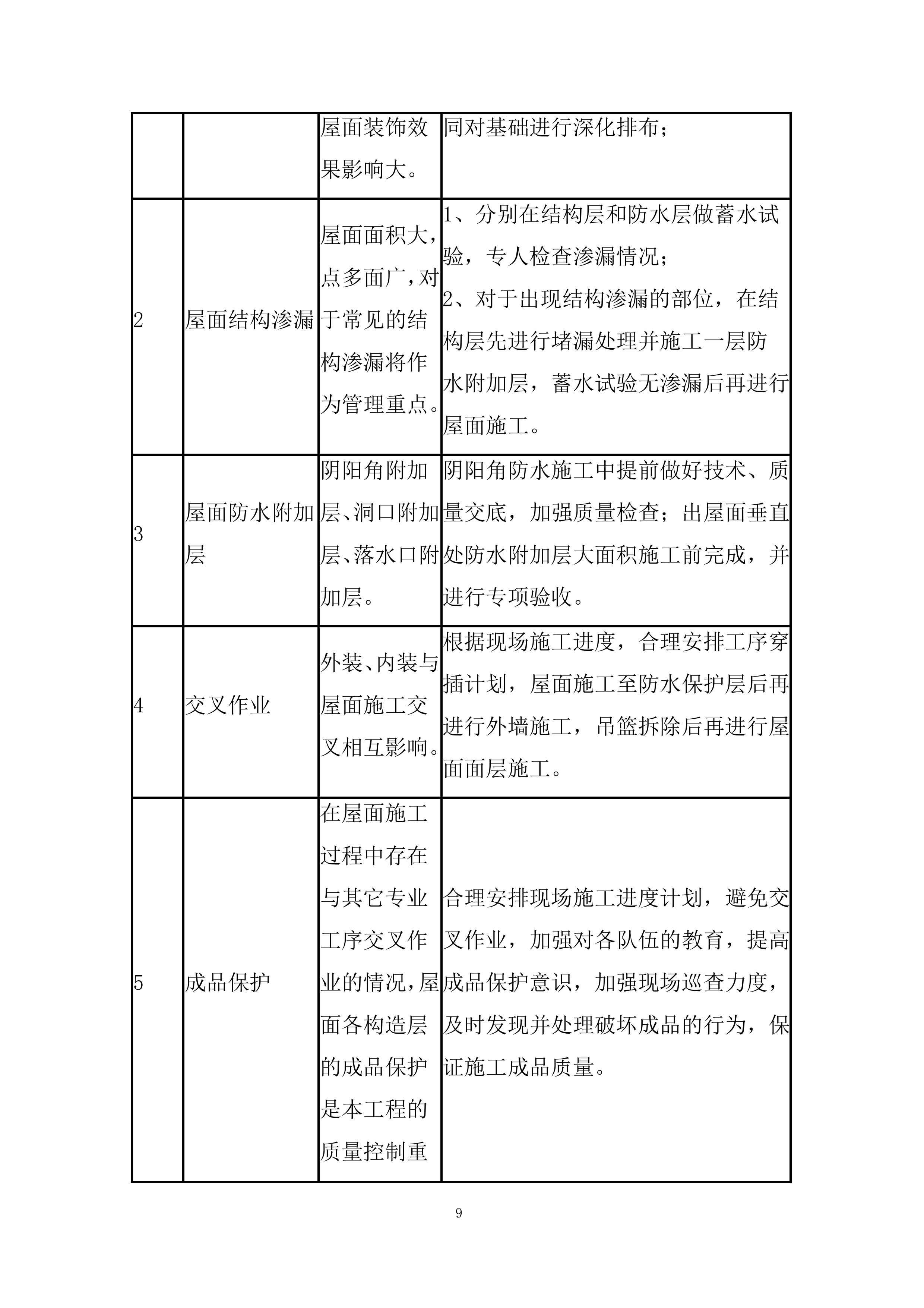

具体分析
应对措施
1
屋面设备基础多
基础精确定位及优化,对屋面装饰效果影响大。
1、屋面施工前,对屋面结构进行放线,根据屋面平面实际尺寸与厂家共同对基础进行深化排布;
2
屋面结构渗漏
屋面面积大,点多面广,对于常见的结构渗漏将作为管理重点。
1、分别在结构层和防水层做蓄水试验,专人检查渗漏情况;
2、对于出现结构渗漏的部位,在结构层先进行堵漏处理并施工一层防水附加层,蓄水试验无渗漏后再进行屋面施工。
3
屋面防水附加层
阴阳角附加层、洞口附加层、落水口附加层。
阴阳角防水施工中提前做好技术、质量交底,加强质量检查;出屋面垂直处防水附加层大面积施工前完成,并进行专项验收。
4
交叉作业
外装、内装与屋面施工交叉相互影响。
根据现场施工进度,合理安排工序穿插计划,屋面施工至防水保护层后再进行外墙施工,吊篮拆除后再进行屋面面层施工。
5
成品保护
在屋面施工过程中存在与其它专业工序交叉作业的情况,屋面各构造层的成品保护是本工程的质量控制重点。
合理安排现场施工进度计划,避免交叉作业,加强对各队伍的教育,提高成品保护意识,加强现场巡查力度,及时发现并处理破坏成品的行为,保证施工成品质量。

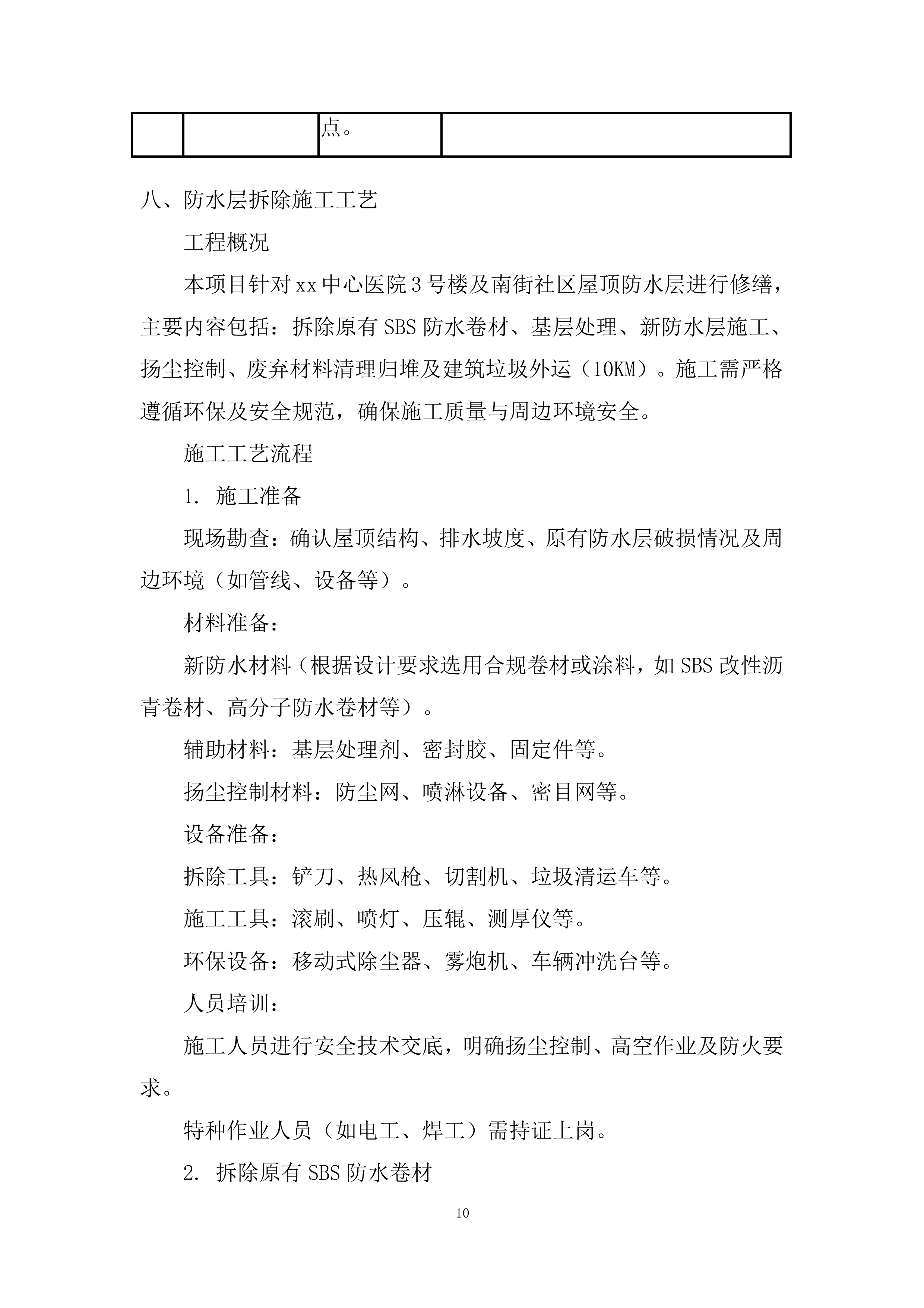

防水层拆除施工工艺
工程概况
本项目针对
xx
中心医院3号楼及南街社区屋顶防水层进行修缮,主要内容包括:拆除原有SBS防水卷材、基层处理、新防水层施工、扬尘控制、废弃材料清理归堆及建筑垃圾外运(10KM)。施工需严格遵循环保及安全规范,确保施工质量与周边环境安全。
施工工艺流程
1. 施工准备
现场勘查:确认屋顶结构、排水坡度、原有防水层破损情况及周边环境(如管线、设备等)。
材料准备:
新防水材料(根据设计要求选用合规卷材或涂料,如SBS改性沥青卷材、高分子防水卷材等)。
辅助材料:基层处理剂、密封胶、固定件等。
扬尘控制材料:防尘网、喷淋设备、密目网等。
设备准备:
拆除工具:铲刀、热风枪、切割机、垃圾清运车等。
施工工具:滚刷、喷灯、压辊、测厚仪等。
环保设备:移动式除尘器、雾炮机、车辆冲洗台等。
人员培训:
施工人员进行安全技术交底,明确扬尘控制、高空作业及防火要求。
特种作业人员(如电工、焊工)需持证上岗。
2. 拆除原有SBS防水卷材

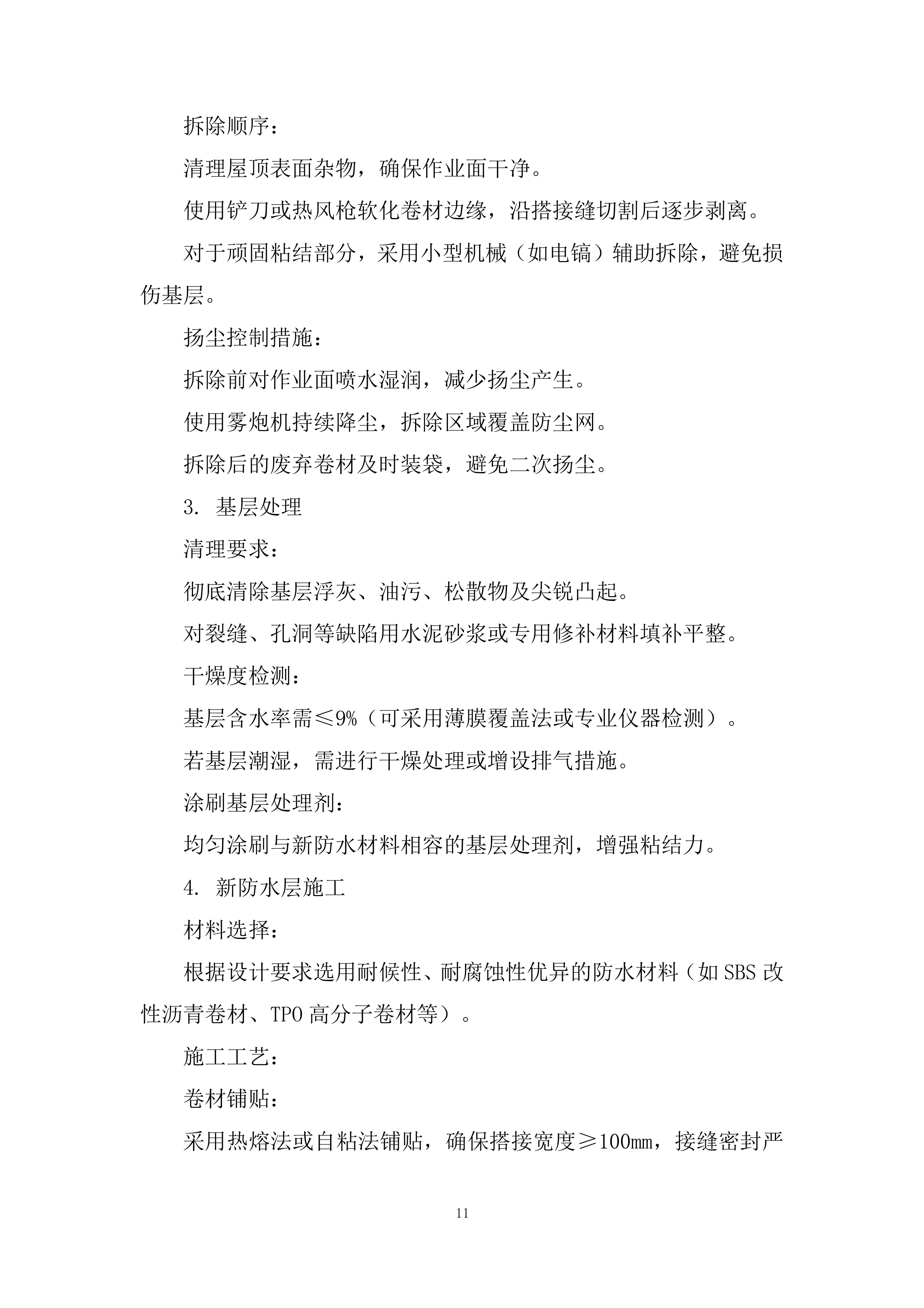

拆除顺序:
清理屋顶表面杂物,确保作业面干净。
使用铲刀或热风枪软化卷材边缘,沿搭接缝切割后逐步剥离。
对于顽固粘结部分,采用小型机械(如电镐)辅助拆除,避免损伤基层。
扬尘控制措施:
拆除前对作业面喷水湿润,减少扬尘产生。
使用雾炮机持续降尘,拆除区域覆盖防尘网。
拆除后的废弃卷材及时装袋,避免二次扬尘。
3. 基层处理
清理要求:
彻底清除基层浮灰、油污、松散物及尖锐凸起。
对裂缝、孔洞等缺陷用水泥砂浆或专用修补材料填补平整。
干燥度检测:
基层含水率需≤9%(可采用薄膜覆盖法或专业仪器检测)。
若基层潮湿,需进行干燥处理或增设排气措施。
涂刷基层处理剂:
均匀涂刷与新防水材料相容的基层处理剂,增强粘结力。
4. 新防水层施工
材料选择:
根据设计要求选用耐候性、耐腐蚀性优异的防水材料(如SBS改性沥青卷材、TPO高分子卷材等)。
施工工艺:
卷材铺贴:
采用热熔法或自粘法铺贴,确保搭接宽度≥100mm,接缝密封严密。
阴阳角、管根等节点部位增设附加层(宽度≥500mm)。
细部处理:
女儿墙、出屋面管道等部位做圆弧处理,卷材上翻高度≥250mm。
收头部位用金属压条固定,密封胶封严。
质量检查:
铺贴后检查卷材是否空鼓、翘边,接缝处无漏粘。
蓄水试验(24小时)或雨后观察,确认无渗漏。
5. 废弃材料清理与归堆
清理要求:
拆除的旧卷材、基层碎屑分类装袋,避免混入生活垃圾。
废弃材料堆放于指定区域,覆盖防尘网,堆高≤2m,周边设置警示标识。
垃圾分类:
可回收材料(如金属压条)单独存放,交由专业单位回收。
不可回收垃圾(如旧卷材、碎屑)集中归堆,等待外运。
6. 建筑垃圾外运(10KM)
运输准备:
选用密闭式运输车辆,办理《建筑垃圾运输许可证》。
规划运输路线,避开交通高峰期及敏感区域(如学校、医院)。
装载与运输:
垃圾装车时轻拿轻放,避免遗撒,车厢覆盖密目网并加固。
运输车辆出场前冲洗轮胎及车身,防止带泥上路。
处置要求:
建筑垃圾运至政府指定的消纳场或资源化利用中心,索取处置凭证。
运输过程中配备随车人员,及时处理突发扬尘或遗撒问题。
7. 扬尘控制专项措施
拆除阶段:
拆除作业时开启雾炮机,作业面持续喷淋。
拆除后的废弃材料及时覆盖或装袋,减少暴露时间。
运输阶段:
运输车辆密闭行驶,途经居民区时减速慢行。
场地出口设置车辆冲洗台,配备高压水枪及沉淀池。
监测与记录:
施工期间每日监测PM2.5/PM10浓度,超标时立即停工整改。
建立扬尘控制台账,记录喷淋、覆盖、冲洗等措施执行情况。
质量验收标准
防水层验收:
卷材铺贴平整,无空鼓、翘边,搭接缝密封严密。
节点附加层施工规范,收头固定牢固。
蓄水试验无渗漏,排水坡度符合设计要求(≥2%)。
环保验收:
建筑垃圾清运率100%,外运手续齐全。
施工场地无扬尘污染,周边环境整洁。
安全与文明施工
高空作业:
作业人员佩戴安全带、安全帽,脚手架搭设符合规范。
屋顶周边设置防护栏杆,夜间悬挂警示灯。
防火措施:
施工区域配备灭火器,禁止明火作业。
热熔法施工时控制火焰距离,避免烧损基层。
文明施工:
施工区域设置围挡,悬挂工程公示牌及安全标语。
控制作业时间(早6:00至晚22:00),减少噪音扰民。
应急预案
扬尘突发处理:
立即启动雾炮机、喷淋系统,覆盖裸露土方。
若污染道路,组织人员清扫并冲洗路面。
垃圾遗撒处理:

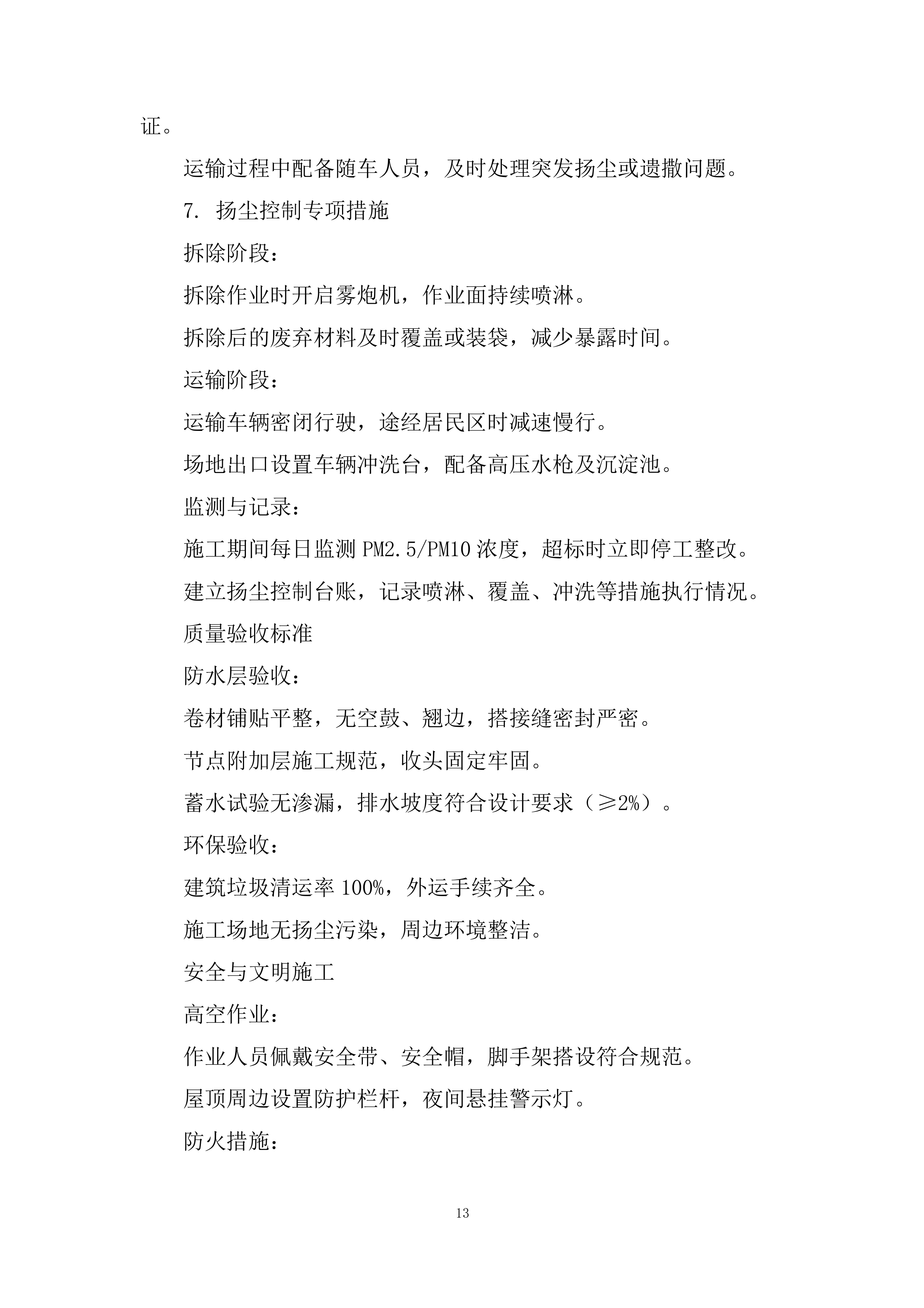

运输车辆配备应急工具(扫帚、铁锹、水桶),及时清理遗撒物。
渗漏应急处理:
发现渗漏时立即定位并切割修补,必要时增设临时防水层。
防水卷材铺贴施工技术措施
工程概况
本工艺适用于屋面防水工程,采用
SBS改性沥青防水卷材(聚酯胎II型,厚度4mm)
,施工一道防水层。卷材具有优异的耐高温、低温柔性及抗老化性能,适用于暴露或非暴露屋面环境。施工需严格遵循规范,确保单层防水效果满足二级防水要求(屋面工程防水等级)。
施工准备
1. 材料验收
卷材质量:
检查出厂合格证、检测报告,确认符合GB 18242-2008标准。
外观无破损、孔洞、气泡,卷材边缘整齐,厚度均匀(≥4mm)。
辅助材料:
基层处理剂(与SBS卷材相容,如冷底子油)。
密封膏(聚氨酯或硅酮密封胶)、金属压条(宽度≥20mm)。

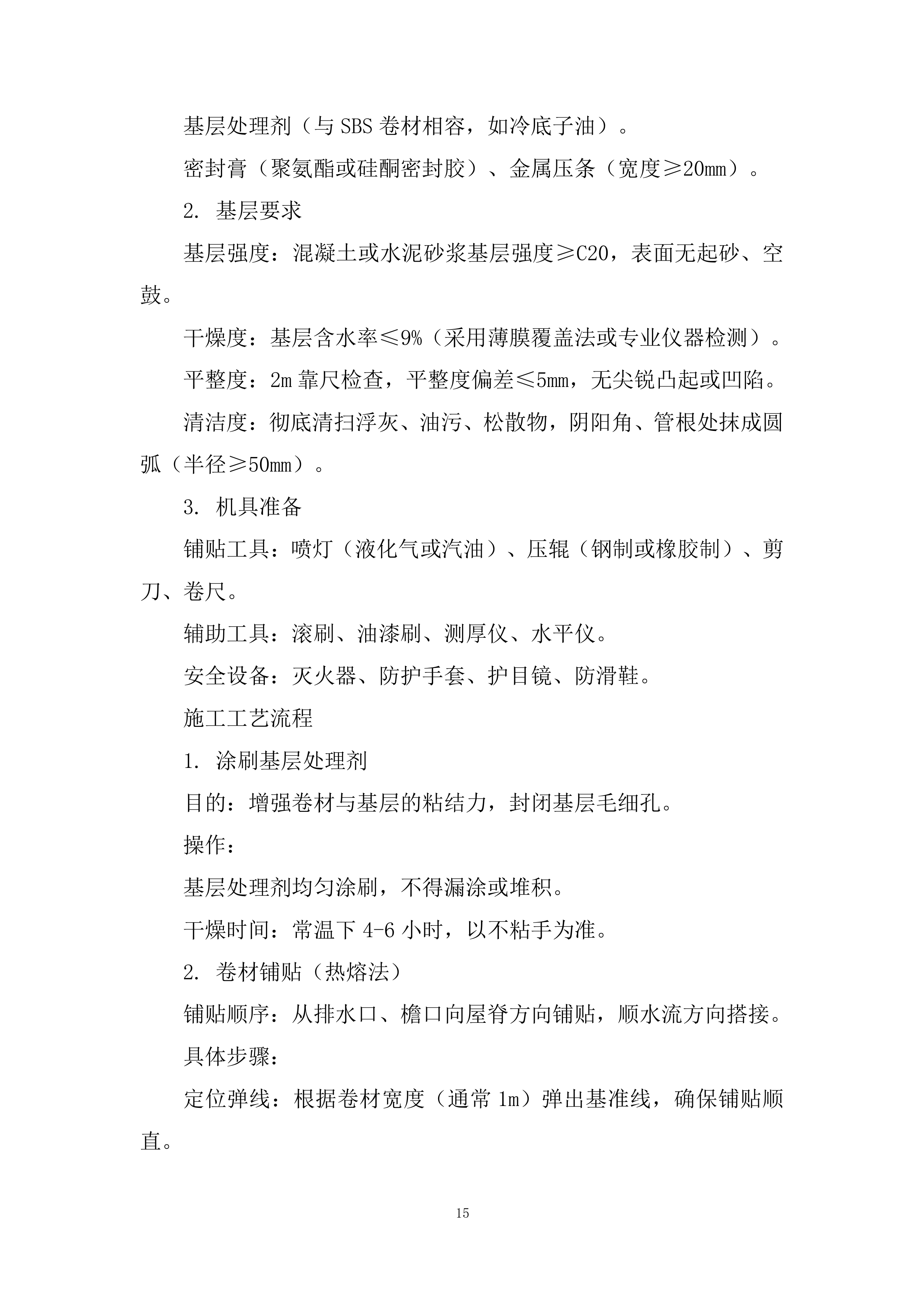

2. 基层要求
基层强度:混凝土或水泥砂浆基层强度≥C20,表面无起砂、空鼓。
干燥度:基层含水率≤9%(采用薄膜覆盖法或专业仪器检测)。
平整度:2m靠尺检查,平整度偏差≤5mm,无尖锐凸起或凹陷。
清洁度:彻底清扫浮灰、油污、松散物,阴阳角、管根处抹成圆弧(半径≥50mm)。
3. 机具准备
铺贴工具:喷灯(液化气或汽油)、压辊(钢制或橡胶制)、剪刀、卷尺。
辅助工具:滚刷、油漆刷、测厚仪、水平仪。
安全设备:灭火器、防护手套、护目镜、防滑鞋。
施工工艺流程
1. 涂刷基层处理剂
目的:增强卷材与基层的粘结力,封闭基层毛细孔。
操作:
基层处理剂均匀涂刷,不得漏涂或堆积。
干燥时间:常温下4-6小时,以不粘手为准。
2. 卷材铺贴(热熔法)
铺贴顺序:从排水口、檐口向屋脊方向铺贴,顺水流方向搭接。
具体步骤:
定位弹线:根据卷材宽度(通常1m)弹出基准线,确保铺贴顺直。
烘烤卷材:
手持喷灯加热卷材底面(SBS改性沥青层),加热宽度均匀,至沥青融化呈光亮黑色。
避免过度加热导致卷材烧穿或沥青流失。
粘贴卷材:
将加热后的卷材迅速粘贴于基层,用压辊从中间向两侧滚压,排出空气。
搭接缝处需重点烘烤,确保沥青溢出形成密封条。
搭接处理:
长边搭接宽度≥100mm,短边搭接宽度≥150mm(满粘法)。
搭接缝用喷灯二次加热,密封膏封边(宽度≥10mm)。
3. 细部节点处理
阴阳角处理:
阴阳角增设附加层(宽度≥500mm,每侧250mm),与基层满粘。
附加层铺贴后,再铺贴大面卷材。
管根处理:
出屋面管道(如排气管、落水管)周围做圆弧处理(半径≥50mm)。
卷材上翻高度≥250mm,收头处用金属压条固定,密封膏封严。
女儿墙处理:
卷材收头至女儿墙压顶下,用金属压条固定,密封膏嵌缝。
无压顶时,卷材上翻至墙体顶部,用镀锌钢板覆盖固定。
4. 质量检查
外观检查:
卷材铺贴平整,无空鼓、翘边、皱折。
搭接缝密封严密,无漏粘、沥青溢出不足现象。
厚度检测:
用测厚仪检测卷材厚度,确保平均厚度≥4mm,最薄处≥3mm。
蓄水试验:
防水层完成后进行24小时蓄水试验,蓄水深度≥20mm,无渗漏为合格。
成品保护与安全环保
1. 成品保护
后续工序:防水层验收合格后,及时施工保护层(如细石混凝土或水泥砂浆),厚度≥40mm。
避免踩踏:施工期间禁止在防水层上堆放材料或行走,必要时铺设临时保护板。
2. 安全环保措施
防火要求:
施工区域禁止明火,配备灭火器,喷灯使用后及时关闭阀门。
卷材堆放远离火源,现场禁止吸烟。
扬尘控制:
基层清理采用湿法作业,避免扬尘。
废弃卷材边角料集中收集,交由专业单位处理。
高温防护:
夏季施工时,避免在正午高温时段作业,防止沥青烫伤。
常见问题及解决方案
问题
原因
解决方案
卷材空鼓
基层潮湿或未滚压密实
割开空鼓部位,清理后重新烘烤粘贴,补涂密封膏
搭接缝渗漏
搭接宽度不足或密封不严
割除渗漏段,拓宽搭接宽度至150mm,重新密封
卷材开裂
基层变形或卷材老化
裂缝处开V型槽,嵌入密封膏,附加一层卷材补丁
管根渗漏
附加层施工不规范或收头固定不牢
拆除收头部件,重新铺贴附加层,金属压条固定
验收标准
主控项目:
卷材品种、规格、厚度符合设计要求(SBS聚酯胎II型4mm)。
防水层无渗漏,蓄水试验合格。
一般项目:
铺贴方向正确,搭接宽度允许偏差-10mm。
卷材接缝密封严密,无破损、翘边现象。
一般细部附加处理

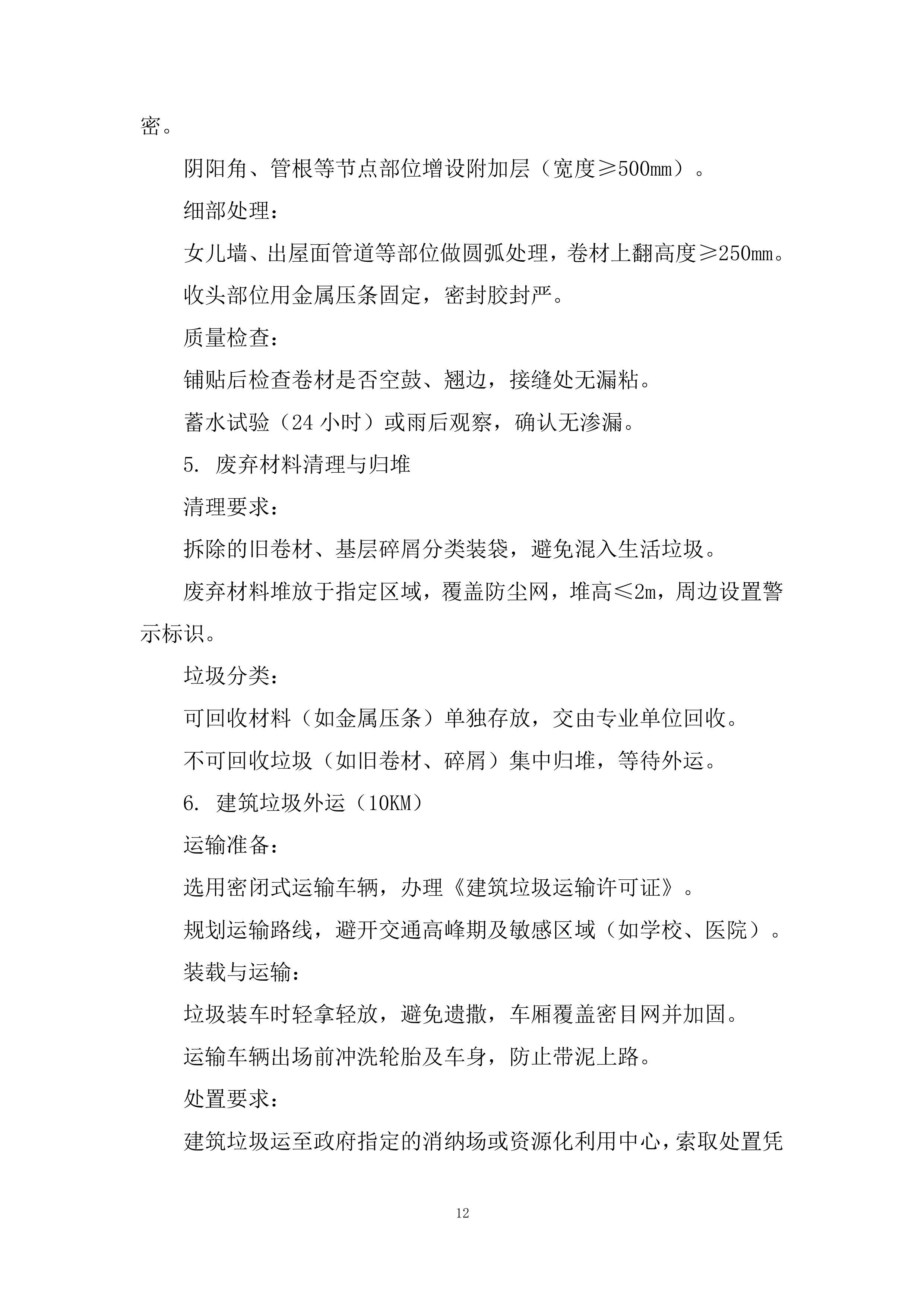

细部如
阴阳角
、管根部位等用专用附加层自粘卷材及裁剪好的阴阳角自粘卷材在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将自粘卷材粘贴。附加层要求无空鼓,并压实铺牢。附加层卷材与基层一般部位应满粘,应力集中部位只需要轻微压贴即可。
大面积施工前,应先做好屋面与水落口连接处、天沟、屋面转角处、突出屋面的管道井等部位的附加层,然后才能大面积施工防水层。
一般情况下采用与大面自粘卷材同材质的专用附加层卷材宽度500mm。特殊部位附加自粘卷材则需现场按要求进行裁剪。
阴阳角(此处的阴阳角专指三维交叉部位)在防水层施工中,数量诸多,也是防水层薄弱的部位之一,该处的通常做法是由施工作业人员按照图
6.2-1
方式现场裁剪和安装:
阴阳角折裁图
阴角折式图
阴角成型图
阳角折式图
阳角附加层图
阳角成型图
图
6.2-1
附加层裁剪和安装示意图
按照上图尺寸放样、裁剪、热合,并通过严格的质量检测,保证防水系统质量。
大面防水层铺贴
1)铺贴方向:由于排水坡度要求,卷材平行于屋脊(分水线)方向铺贴。
2)自粘卷材的粘结是将规划、展布好的卷材底部的隔离膜缓慢、均速地除去,采用压辊在卷材的正面均匀使压,使卷材与基层粘合的过程。
3)铺设防水层时,卷材应铺设在预先涂布过基层处理剂的基层表面上,确定铺贴的具体位置,先把卷材展开,调整好铺贴位置,将卷材的末端先粘贴固定在基层上,然后从卷材的一边均匀地撕去隔离膜(纸),边去除隔离膜边向前缓慢地滚压、排除空气、粘结紧密。
4)搭接方法及宽度要求:铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开不少于1/3幅,即搭接缝应顺流水方向搭接。搭接宽度不得小于80mm。
本工程中自粘卷材采用搭接施工,注意相邻自粘卷材纵向铺贴要粘牢,搭接长度为不小于80mm,如图6.2-2所示。自粘卷材搭接缝的粘结,采用专用压辊在上层卷材的顶面均匀用力使压,以边缘呈密实粘合为准。必要时采用专用压轮二次压边。
图6.2-2 自粘卷材采用搭接示意图
蓄水试验
屋面防水卷材施工完毕后,将落水口用防水卷材封堵,然后对屋面进行蓄水,蓄水深度以满足最浅处水深15cm左右,并做好标记,保持24小时后,观察屋面是否有渗水,如没有渗水现象,则屋面防水卷材铺贴合格。如有渗水,对渗水部位做出标记,排出屋面积水,对渗水部位进行修补处理后,对屋面再次进行蓄水试验。合格后方可进行下道工序。
质量管理体系与措施
质量目标
:
达到国家及行业相关专业验收规范(标准)合格标准。
质量保证体系
公司将委派具有类似工程施工经验的优良项目管理人员组建本工程项目经理部,在总部的服务和控制下,充分发挥企业的整体优势和专业化施工保障,按照企业成熟的项目管理模式,严格按照GB/T19000模式标准建立的质量保证体系来运作,以专业管理和计算机管理相结合的科学化管理体制,全面推行科学化、标准化、程序化、制度化管理,以一流的管理、一流的技术、一流的施工和一流的服务以及严谨的工作作风,精心组织、精心施工,履行对业主的承诺,实现上述质量目标。
根据组织体系图,建立项目岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各岗位各负其职,定期对项目各级管理人员进行考核,并与奖金直接挂钩,奖励先进、督促后进。
施工项目质量保证体系
公司总经理质量责任制
工程负责人质量责任制
项目经理质量责任制
工程技术负责人质量责任制
材料员质量责任制
内业技术员质量责任制
机械员质量责任制
专职质量员质量责任制
工长质量责任制
公司总经理质量责任制
工程负责人质量责任制
项目经理质量责任制
工程技术负责人质量责任制
材料员质量责任制
内业技术员质量责任制
机械员质量责任制
专职质量员质量责任制
工长质量责任制
质量管理组织机构图
资料员
项目经理
技术负责人
质检员
安全员
施工员
资料员
预算员
施工班组
项目技术负责人
资料员
项目经理
技术负责人
质检员
安全员
施工员
资料员
预算员
施工班组
项目技术负责人
质 量 监 督 检 查 体 系
技术负责人
技术组
质量组
作 业 层
淋水试验
卷材防水施
工
架空板施工
屋面拆除施
工
方案编制
技术交底
公司质量部
公司技术部
项目经理
监督指导
技术指导
甲方
政府监督
监理公司
报验
检查验收
检查监督
技术负责人
技术组
质量组
作 业 层
淋水试验
卷材防水施
工
架空板施工
屋面拆除施
工
方案编制
技术交底
公司质量部
公司技术部
项目经理
监督指导
技术指导
甲方
政府监督
监理公司
报验
检查验收
检查监督
质量管理职责
序号
职务
职责范围
1
项目经理
(1)组建项目经理部,领导项目经理部成员,主持工作,全面负责本工程的实施.
(2)负责建立、组织项目“三项”体系的建立和运行,确保项目管理目标的实现.
(3)负责建立和调整项目组织机构,规定各管理岗位的管理职责和权限.
(4)组织编制项目管理实施规划,并对项目目标进行整体管理.
(5)组织、编制和批准施工组织设计,组织编制并审核项目质量计划、
职业安全健康管理计划及环境管理计划.
(6)批准项目的资金使用计划和物资申请计划.
(7)监督检查各岗位的管理职责的落实情况及效果.
(8)组织与业主的沟通与业主满意调查工作.
(9)组织项目的内部管理评审活动,策划并组织实施项目的质量改进活动.
2
技术负责人
(1)组织确定与工程质量有关的技术要求,明确本项目工程的验收准则.
(2)编制施工组织设计.
(3)批准项目施工技术方案.
(4)组织图纸会审,组织设计交底,组织与设计/监理方就技术问题的沟通.
(5)组织项目的数据分析工作.
6、组织工程竣工技术资料的审核、编制及报审工作.
3
质 检 员
(1)贯彻执行国家关于产品的法律、法规及业主的要求执行企业制定 的质量方针目标;负责制定企业的科技计划;负责推广应用新技术、 新工程、新材料.
(2)按照质量检验评定标准,对工程质量进行全过程的监督控制;负 责不合格品的信息收集,向主管领导报告本部门质量工作运行情况.
(3)编制工程质量管理办法,拟定企业年度质量管理工作计划.
(4)按有关法律法规和检验评定标准,对工程质量进行监督;指导项 目经理部的工程质量检验工作.
(5)收集整理和反馈工程质量信息,在出现严重质量问题时,向本公司总工程师报告;收集整理管理评审和质量分析会的输入、输出资料,并跟踪验证会议,确定的纠正预防和改进措施的执行情况.
4
技 术 员
(1)负责编制施工技术管理办法,组织审核《施工组织设计》和《施工 方案》,对有关法律、法规、技术规范标准、工程、图集等编制现行有 效清单并负责发放和管理工作.
(2)负责管理...
