公安局交通管理大队

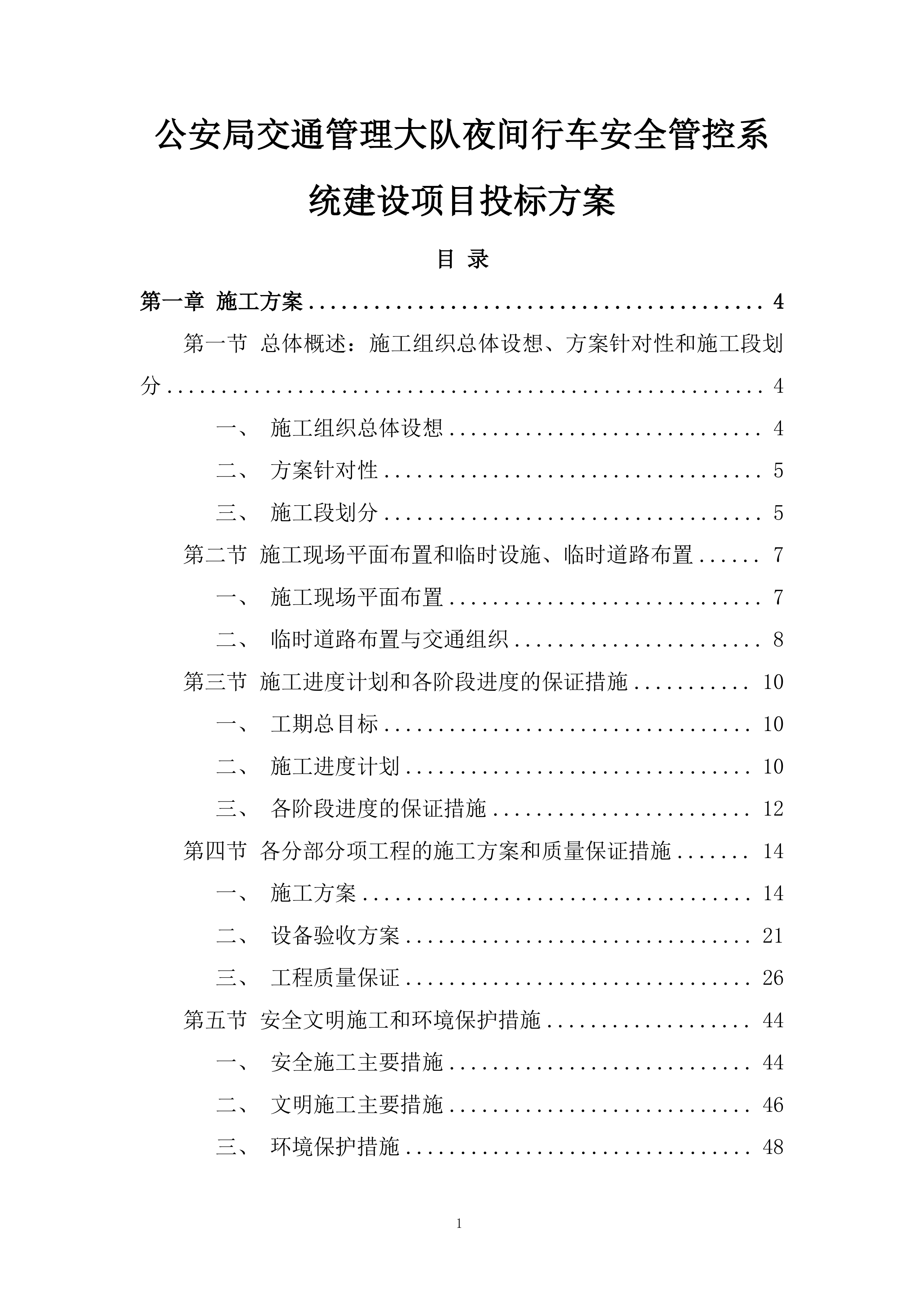

夜间行车安全管控系统建设项目投标方案
目
录
第一章
施工方案
4
第一节
总体概述:施工组织总体设想、方案针对性和施工段划分
4
一、
施工组织总体设想
4
二、
方案针对性
5
三、
施工段划分
5
第二节
施工现场平面布置和临时设施
、
临时道路
布置
7
一、
施工现场平面布置
7
二、
临时道路布置与交通组织
8
第三节
施工进度计划和各阶段进度的保证措施
10
一、
工期总目标
10
二、
施工进度计划
10
三、
各阶段进度的保证措施
12

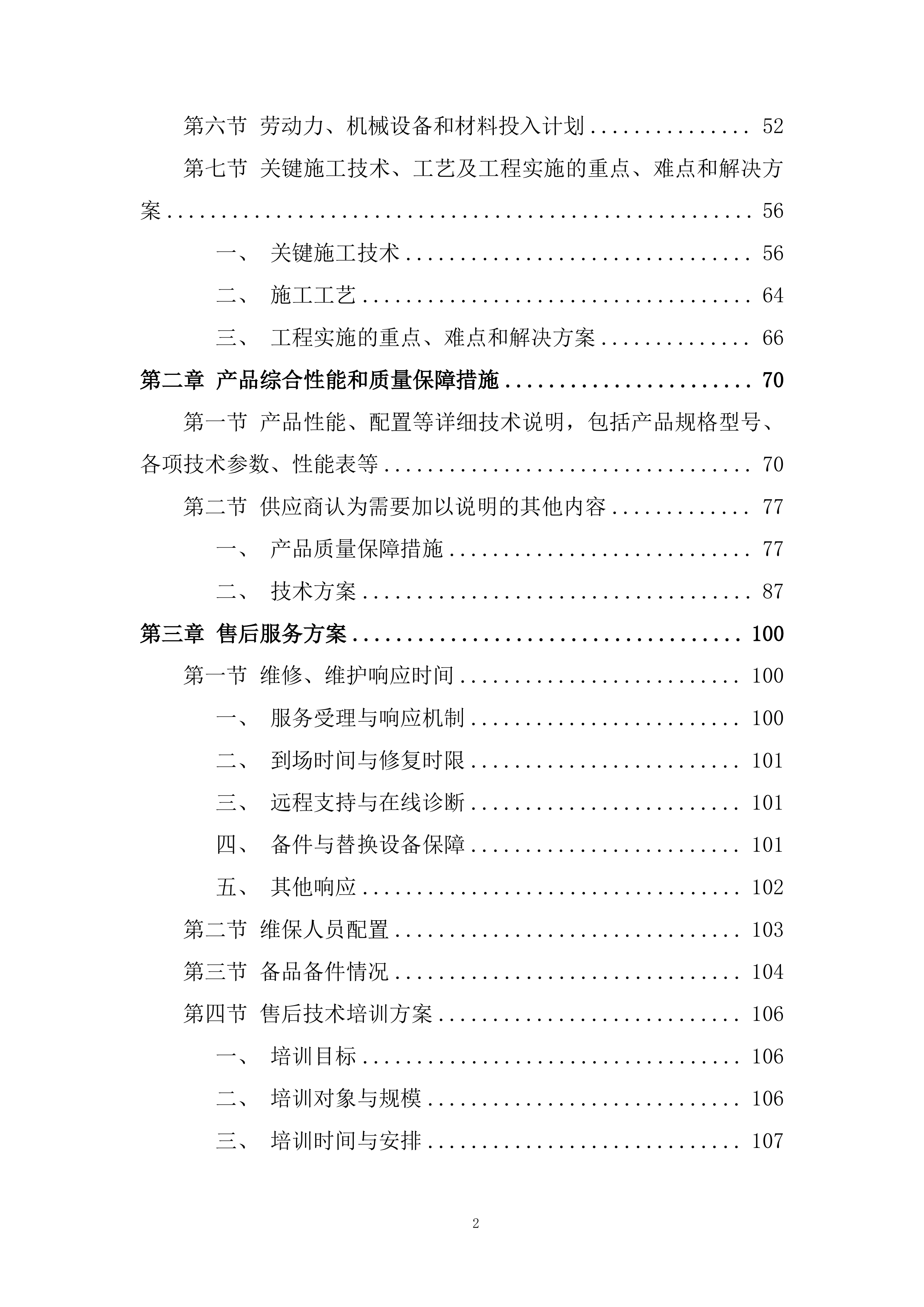

第四节
各分部分项工程的施工方案和质量保证措施
14
一、
施工方案
14
二、
设备验收方案
21
三、
工程质量保证
26
第五节
安全文明施工和环境保护措施
44
一、
安全施工主要措施
44
二、
文明施工主要措施
46
三、
环境保护措施
48
第六节
劳动力、机械设备和材料投入计划
52
第七节
关键施工技术、工艺及工程实施的重点、难点和解决方案
56
一、
关键施工技术
56
二、
施工工艺
64
三、
工程实施的重点、难点和解决方案
66
第二章
产品综合性能和质量保障措施
70
第一节
产品性能、配置等详细技术说明,包括产品规格型号、各项技术参数、性能表等
70
第二节
供应商认为需要加以说明的其他内容
77
一、
产品质量保障措施
77
二、
技术方案
87
第三章
售后服务方案
100
第一节
维修、维护响应时间
100
一、
服务受理与响应机制
100
二、
到场时间与修复时限
101
三、
远程支持与在线诊断
101
四、
备件与替换设备保障
101
五、
其他响应
102
第二节
维保人员配置
103
第三节
备品备件情况
104
第四节
售后技术培训方案
106
一、
培训目标
106
二、
培训对象与规模
106
三、
培训时间与安排
107
四、
培训地点与方式
107
五、
培训内容大纲
107
六、
培训资料与考核
108

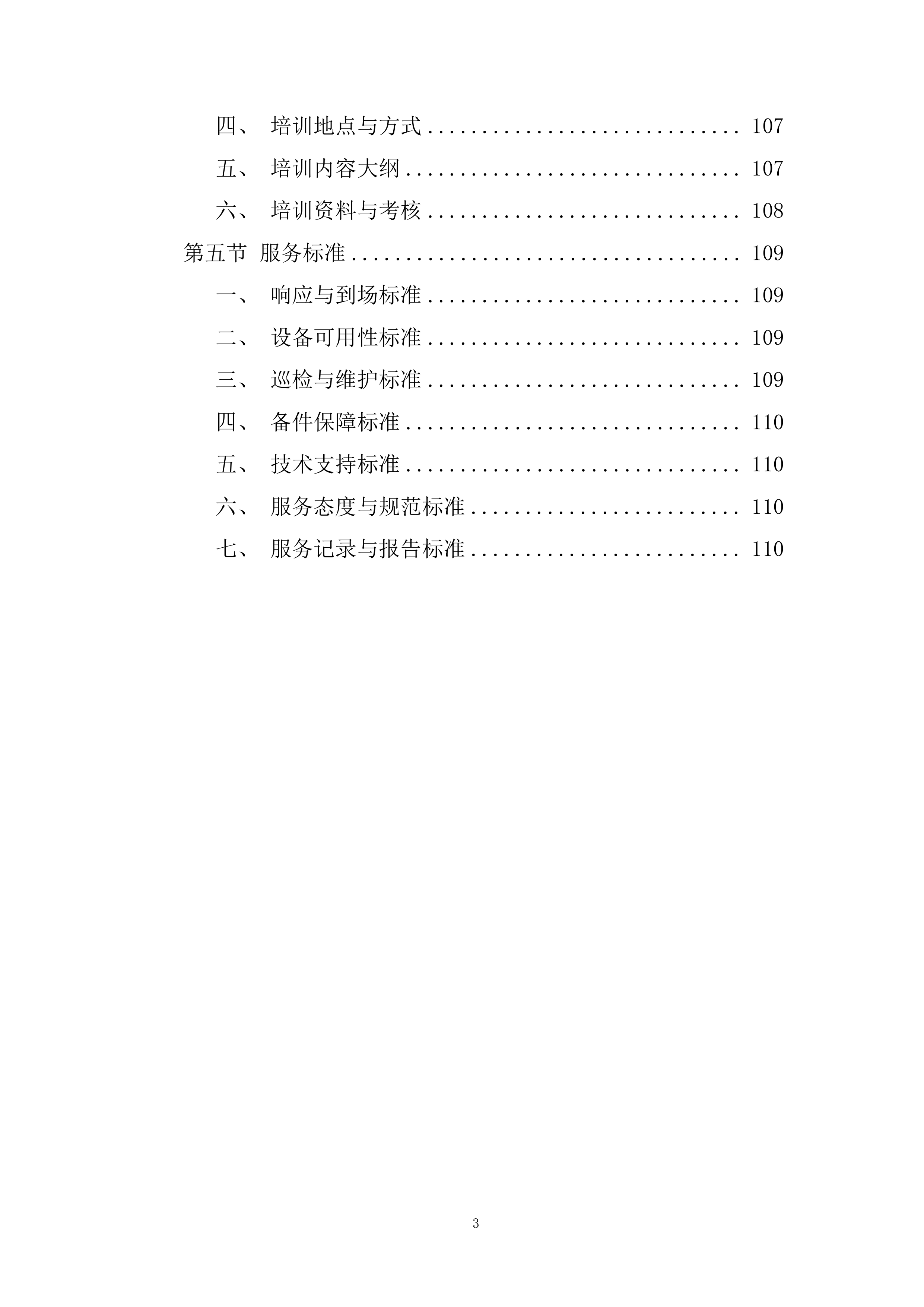

第五节
服务标准
109
一、
响应与到场标准
109
二、
设备可用性标准
109
三、
巡检与维护标准
109
四、
备件保障标准
110
五、
技术支持标准
110
六、
服务态度与规范标准
110
七、
服务记录与报告标准
110
施工方案
总体概述:施工组织总体设想、方案针对性和施工段划分

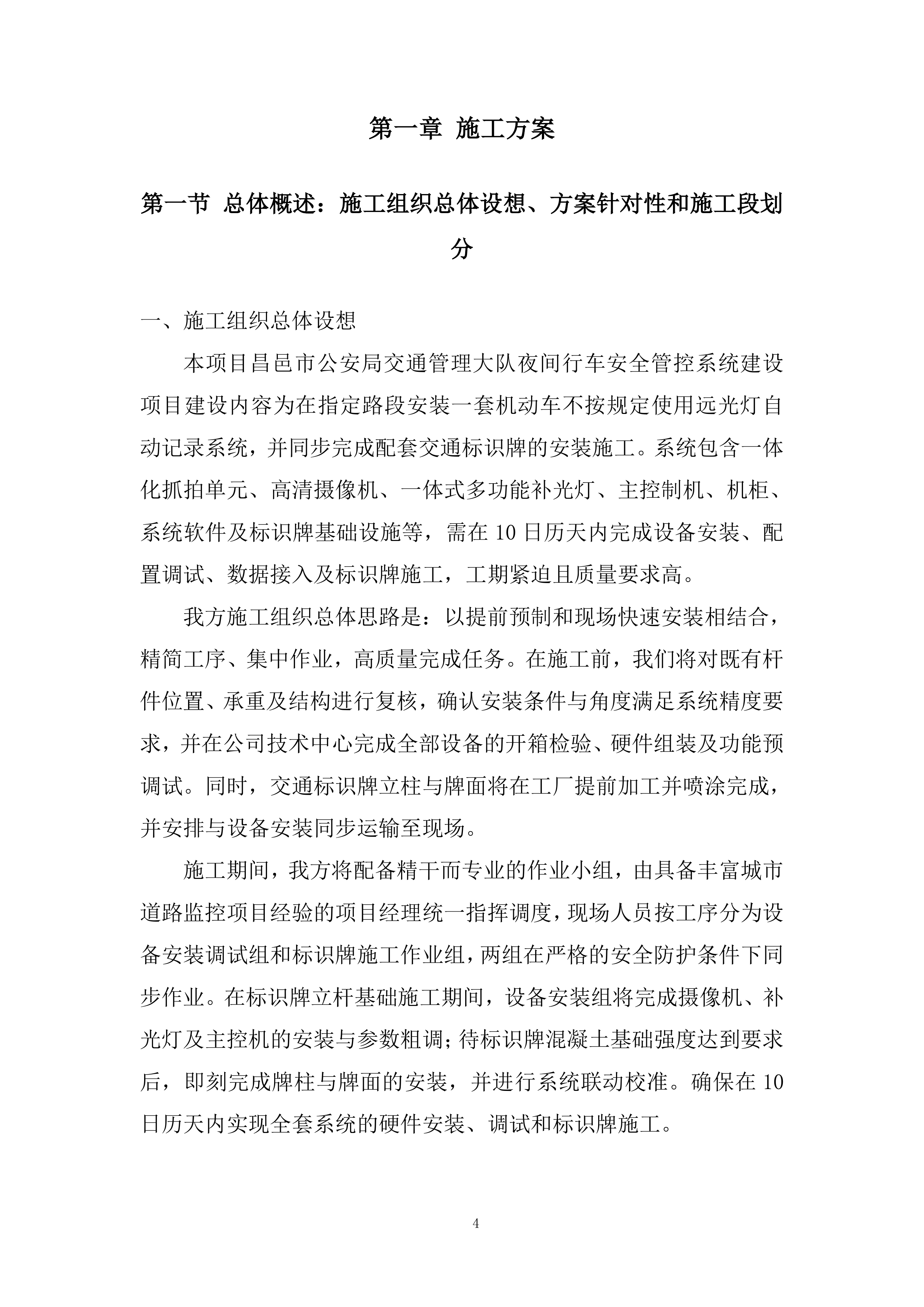

施工组织总体设想
本项目昌邑市公安局交通管理大队夜间行车安全管控系统建设项目建设内容为在指定路段安装一套
机动车
不按规定使用远光灯自动记录系统,并同步完成配套交通标识牌的安装施工。系统包含一体化抓拍单元
、
高清摄像机、一体式多功能补光灯
、主控制机、
机柜、系统软件
及
标识牌
基础设施等,需在10日历天内完成设备安装、配置调试、数据接入及标识牌施工,工期紧迫且质量要求高。
我方施工组织总体思路是:以提前预制和现场快速安装相结合,精简工序、集中作业,高质量完成任务。在施工前,我们将对既有杆件位置、承重及结构进行复核,确认安装条件与角度满足系统精度要求,并在公司技术中心完成全部设备的开箱检验、硬件组装及功能预调试。同时,交通标识牌立柱与牌面将在工厂提前加工并喷涂完成,并安排与设备安装同步运输至现场。
施工期间,我方将配备精干而专业的作业小组,由具备丰富城市道路监控项目经验的项目经理统一指挥调度,现场人员按工序分为设备安装调试组和标识牌施工作业组,两组在严格的安全防护条件下同步作业。在标识牌立杆基础施工期间,设备安装组将完成摄像机、补光灯及
主控机
的安装与参数粗调;待标识牌混凝土基础强度达到要求后,即刻完成牌柱与牌面的安装,并进行系统联动校准。确保在10日历天内实现全套系统的硬件安装、调试和标识牌施工。

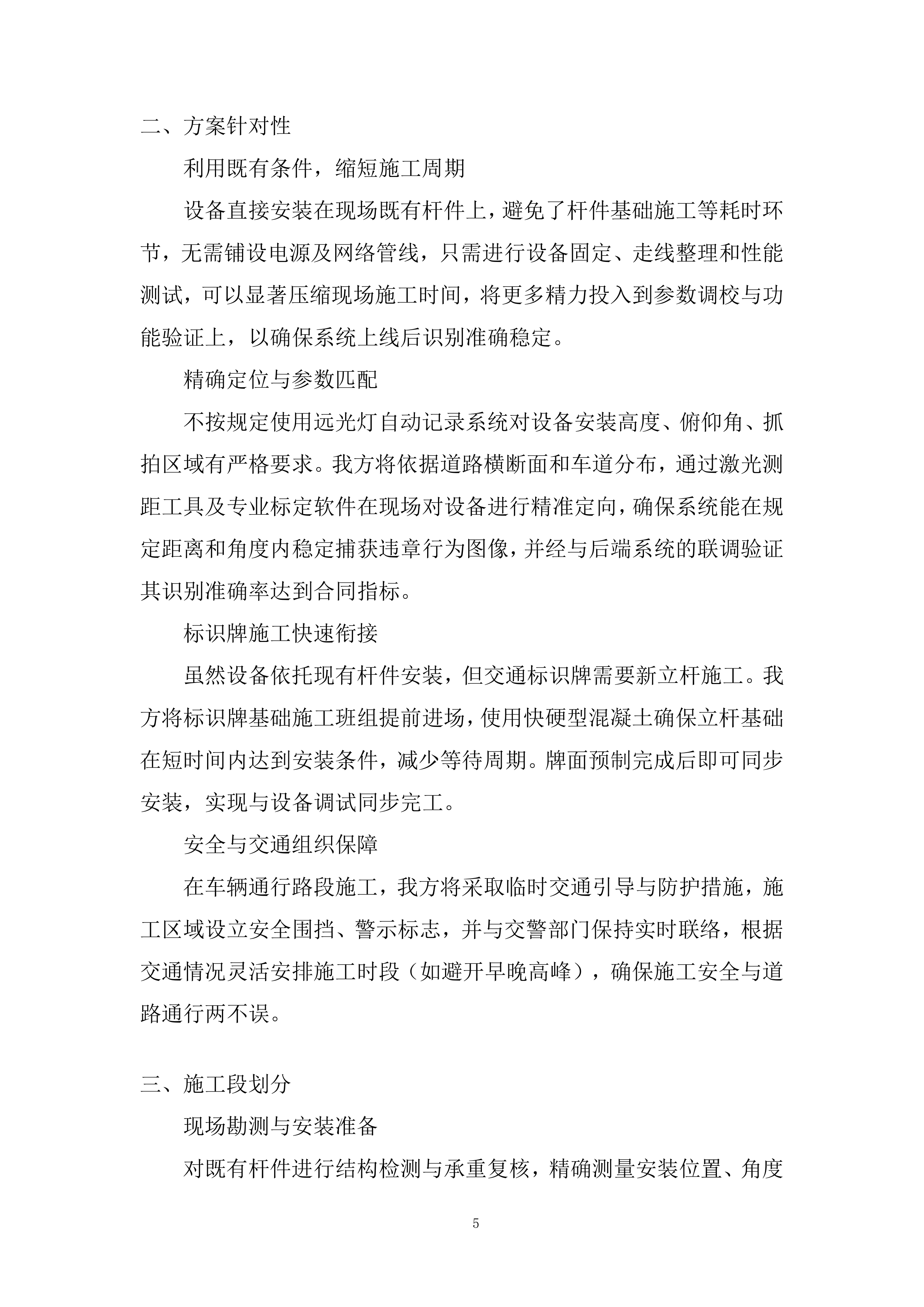

方案针对性
利用既有条件,缩短施工周期
设备直接安装在现场既有杆件上,避免了杆件基础施工等耗时环节,无需铺设电源及网络管线,只需进行设备固定、走线整理和性能测试,可以显著压缩现场施工时间,将更多精力投入到参数调校与功能验证上,以确保系统上线后识别准确稳定。
精确定位与参数匹配
不按规定使用远光灯自动记录系统对设备安装高度、俯仰角、抓拍区域有严格要求。我方将依据道路横断面和车道分布,通过激光测距工具及专业标定软件在现场对设备进行精准定向,确保系统能在规定距离和角度内稳定捕获违章行为图像,并经与后端系统的联调验证其识别准确率达到合同指标。
标识牌施工快速衔接
虽然设备依托现有杆件安装,但交通标识牌需要新立杆施工。我方将标识牌基础施工班组提前进场,使用快硬型混凝土确保立杆基础在短时间内达到安装条件,减少等待周期。牌面预制完成后即可同步安装,实现与设备调试同步完工。
安全与交通组织保障
在车辆通行路段施工,我方将采取临时交通引导与防护措施,施工区域设立安全围挡、警示标志,并与交警部门保持实时联络,根据交通情况灵活安排施工时段(如避开早晚高峰),确保施工安全与道路通行两不误。
施工段划分
现场勘测与安装准备
对既有杆件进行结构检测与承重复核,精确测量安装位置、角度与视场范围;同时在现场放线确定标识牌立杆位置并开挖基础坑。
设备固定与参数粗调
在既有杆件上安装摄像机、补光灯、
主控制机
及附件支架,整理并固定连接线缆,进行首次通电检查和参数粗调,确保设备运行稳定。

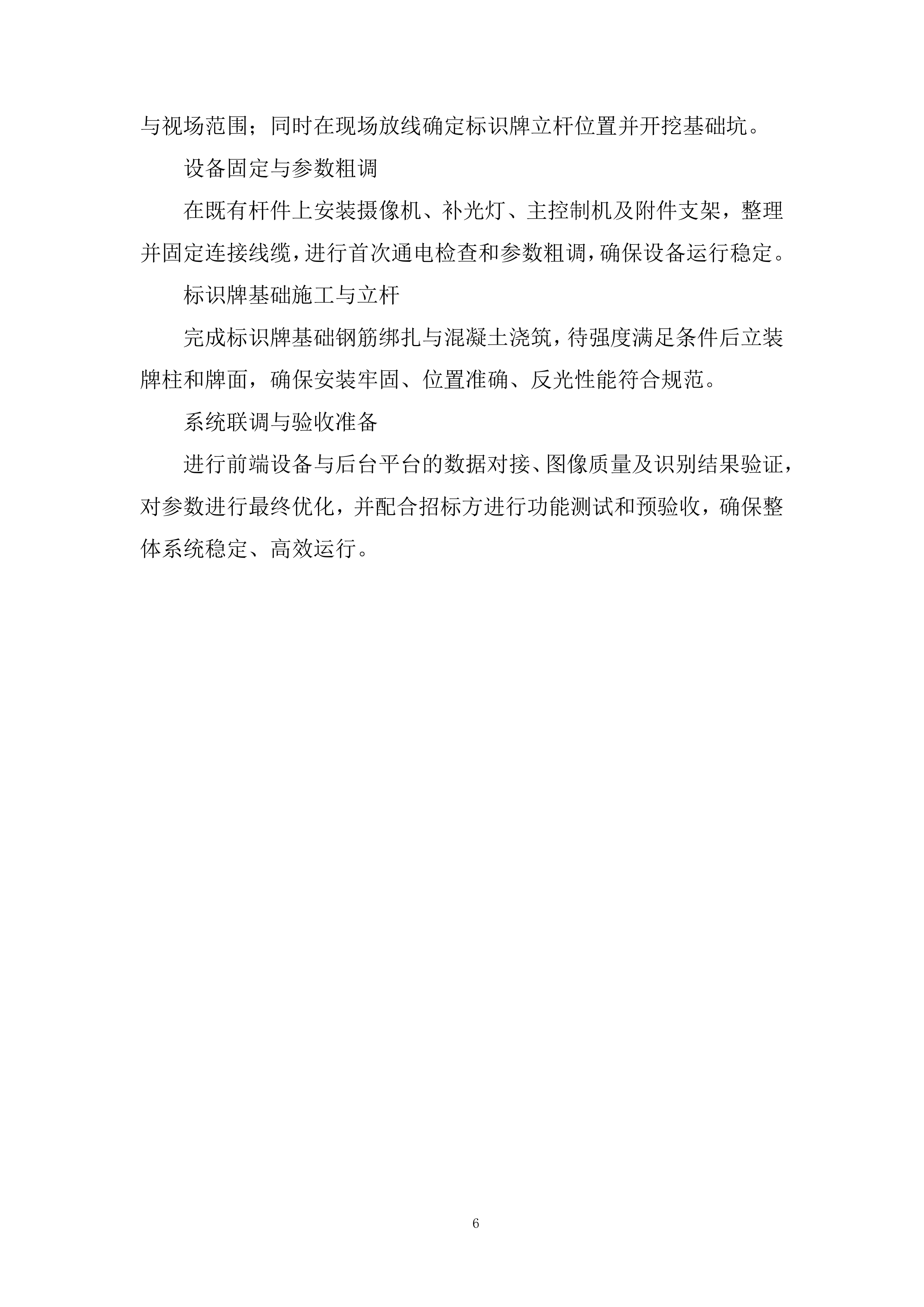

标识牌基础施工与立杆
完成标识牌基础钢筋绑扎与混凝土浇筑,待强度满足条件后立装牌柱和牌面,确保安装牢固、位置准确、反光性能符合规范。
系统联调与验收准备
进行前端设备与后台平台的数据对接、图像质量及识别结果验证,对参数进行最终优化,并配合招标方进行功能测试和预验收,确保整体系统稳定、高效运行。

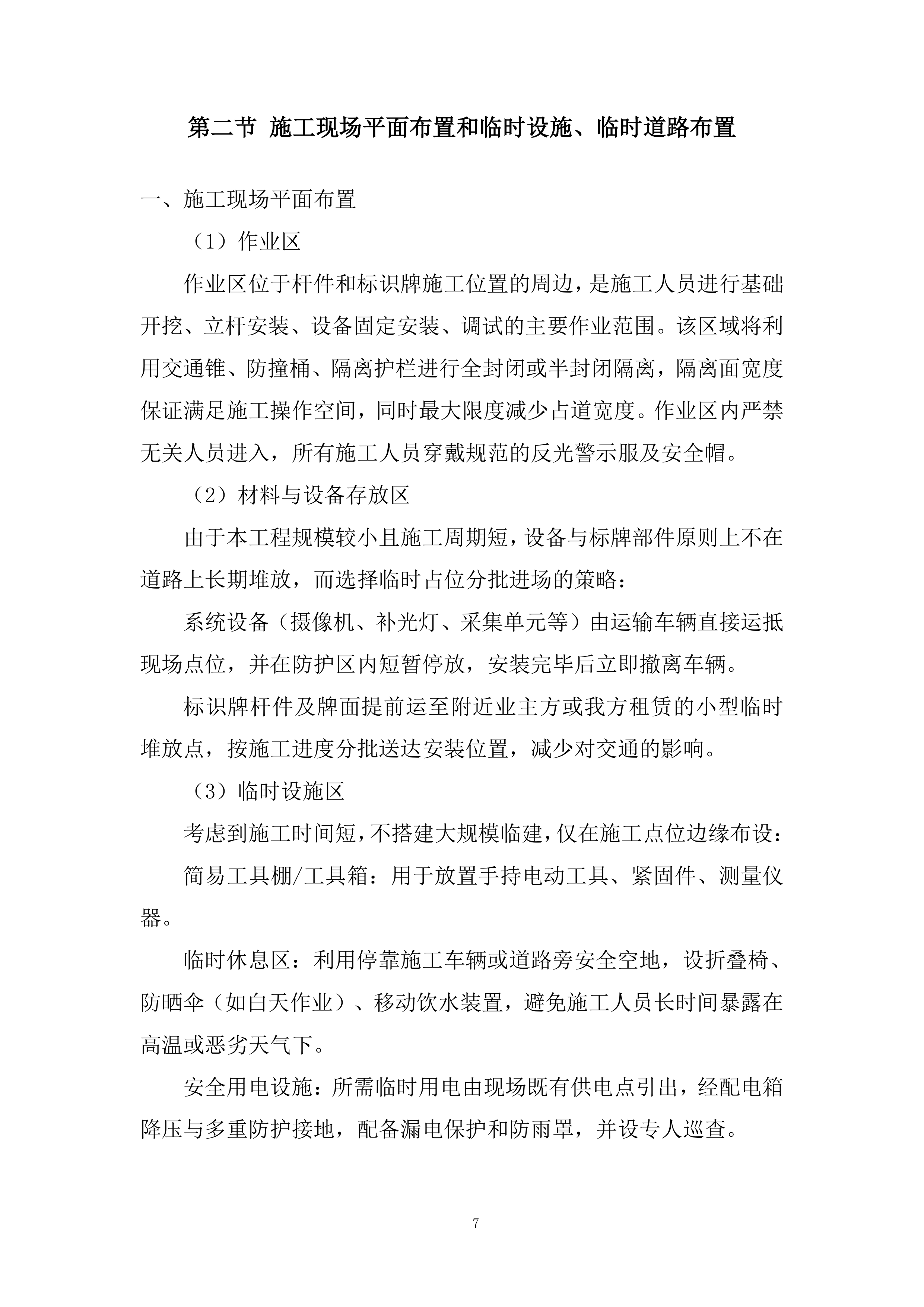

施工现场平面布置和临时设施
、
临时道路
布置
施工现场平面布置
(1)作业区
作业区位于杆件和标识牌施工位置的周边,是施工人员进行基础开挖、立杆安装、设备固定安装、调试的主要作业范围。该区域将利用交通锥、防撞桶、隔离护栏进行全封闭或半封闭隔离,隔离面宽度保证满足施工操作空间,同时最大限度减少占道宽度。作业区内严禁无关人员进入,所有施工人员穿戴规范的反光警示服及安全帽。
(2)材料与设备存放区
由于本工程规模较小且施工周期短,设备与标牌部件原则上不在道路上长期堆放,而选择临时占位分批进场的策略:
系统设备(摄像机、补光灯、采集单元等)由运输车辆直接运抵现场点位,并在防护区内短暂停放,安装完毕后立即撤离车辆。
标识牌杆件及牌面提前运至附近业主方或我方租赁的小型临时堆放点,按施工进度分批送达安装位置,减少对交通的影响。
(3)临时设施区
考虑到施工时间短,不搭建大规模临建,仅在施工点位边缘布设:
简易工具棚/工具箱:用于放置手持电动工具、紧固件、测量仪器。
临时休息区:利用停靠施工车辆或道路旁安全空地,设折叠椅、防晒伞(如白天作业)、移动饮水装置,避免施工人员长时间暴露在高温或恶劣天气下。
安全用电设施:所需临时用电由现场既有供电点引出,经配电箱降压与多重防护接地,配备漏电保护和防雨罩,并设专人巡查。
(4)安全防护隔离区
为保障施工及交通安全,在作业区外部布设连续安全围挡或硬质隔离栏,并摆放警示标志,如“前方施工、注意安全”“减速慢行”“禁止鸣笛”等;夜间施工时加设黄闪警示灯、LED提示牌等,提高警示可视性。
临时道路布置与交通组织
(1)通行原则
施工期间,道路通行原则为一边施工、一边通行,确保社会车辆、行人可绕避施工区域安全通行。在条件狭窄的路段施工时,将设置临时单向通行,并通过交通引导员及交通锥具指引疏导。施工信息将提前告知交警部门并按要求报备,安排相应的交通导改标识。
(2)施工车辆出入管理
施工车辆在现场安排专门的停靠位置和出入口,避免车辆随意停靠影响交通;进出场时由专人指挥,确保不对正常交通造成冲击。大型运输车辆尽量安排在交通相对平峰时段进场,防止高峰堵塞。
(3)标识牌施工的临时占道

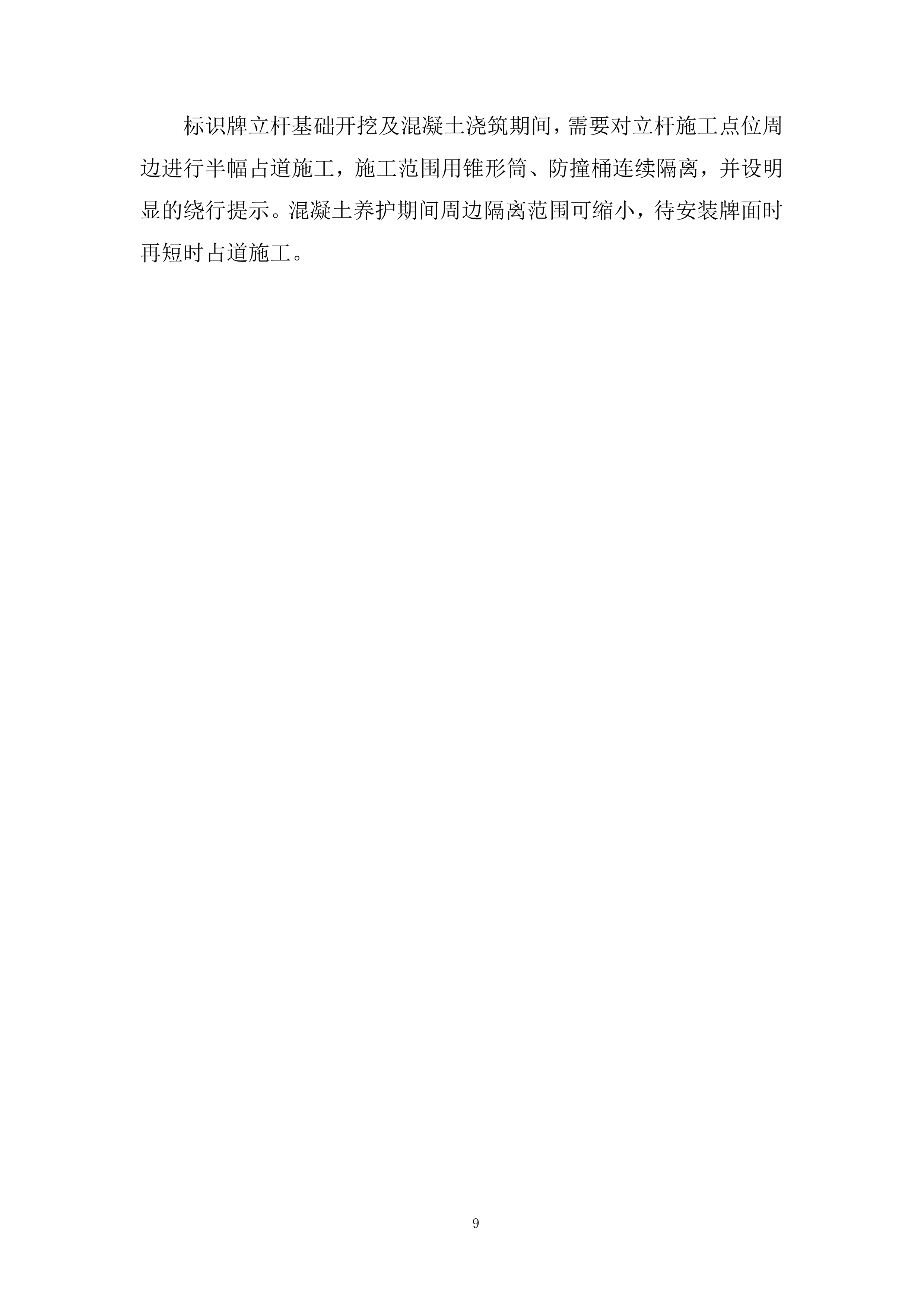

标识牌立杆基础开挖及混凝土浇筑期间,需要对立杆施工点位周边进行半幅占道施工,施工范围用锥形筒、防撞桶连续隔离,并设明显的绕行提示。混凝土养护期间周边隔离范围可缩小,待安装牌面时再短时占道施工。

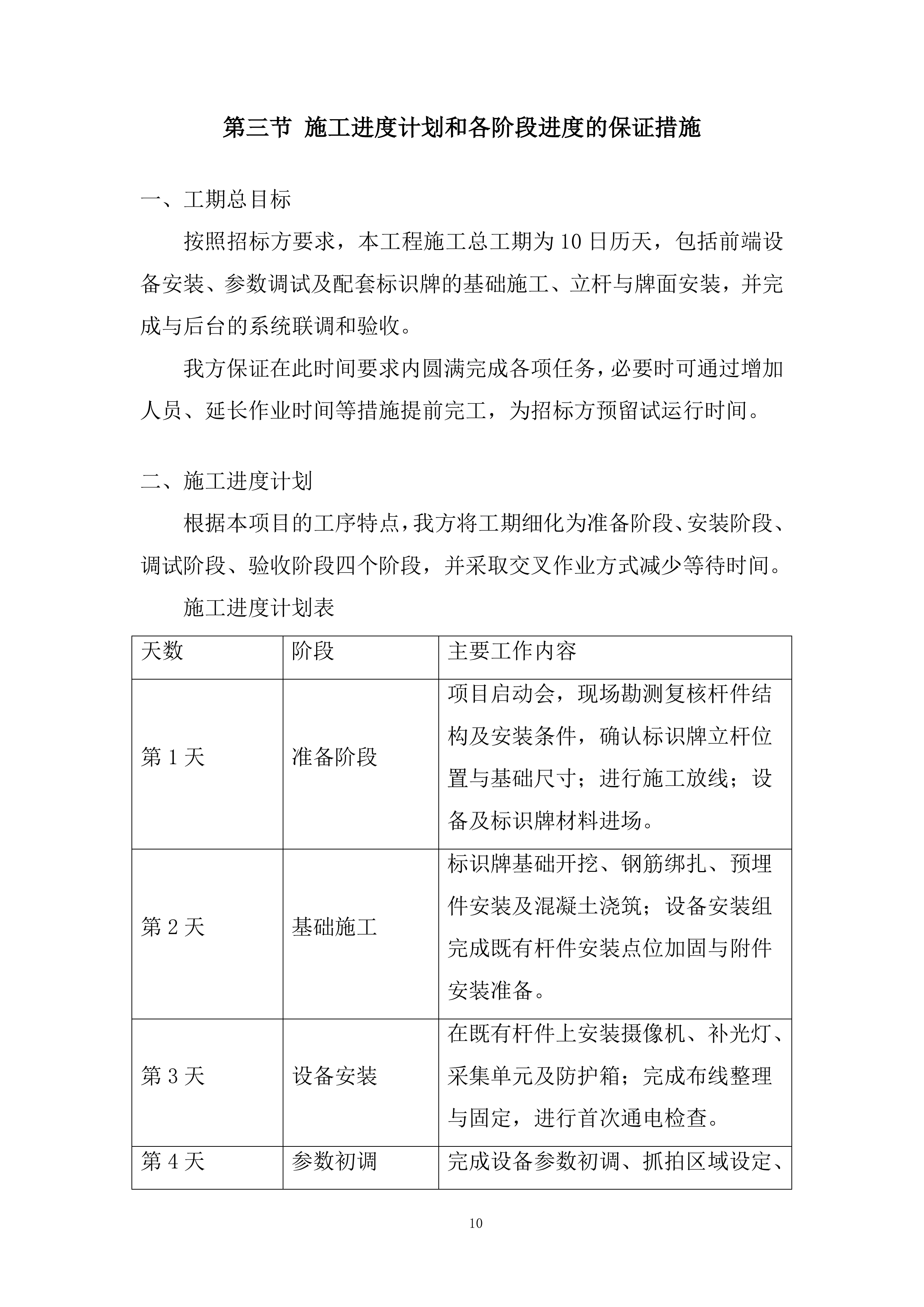

施工进度计划和各阶段进度的保证措施
工期总目标
按照招标方要求,本工程施工总工期为10日历天,包括前端设备安装、参数调试及配套标识牌的基础施工、立杆与牌面安装,并完成与后台的系统联调和验收。
我方保证在此时间要求内圆满完成各项任务,必要时可通过增加人员、延长作业时间等措施提前完工,为招标方预留试运行时间。
施工进度计划
根据本项目的工序特点,我方将工期细化为准备阶段、安装阶段、调试阶段、验收阶段四个阶段,并采取交叉作业方式减少等待时间。
施工进度计划表
天数
阶段
主要工作内容
第1天
准备阶段
项目启动会,现场勘测复核杆件结构及安装条件,确认标识牌立杆位置与基础尺寸;进行施工放线;设备及标识牌材料进场。
第2天
基础施工
标识牌基础开挖、钢筋绑扎、预埋件安装及混凝土浇筑;设备安装组完成既有杆件安装点位加固与附件安装准备。
第3天
设备安装
在既有杆件上安装摄像机、补光灯、采集单元及防护箱;完成布线整理与固定,进行首次通电检查。
第4天
参数初调
完成设备参数初调、抓拍区域设定、画面构图和补光强度调整;与后台初步连通测试,检查数据传输是否稳定。
第5天
标识牌养护
对标识牌混凝土基础进行养护,检查平整度和垂直度,同时设备组进行运行监测与图像质量优化。

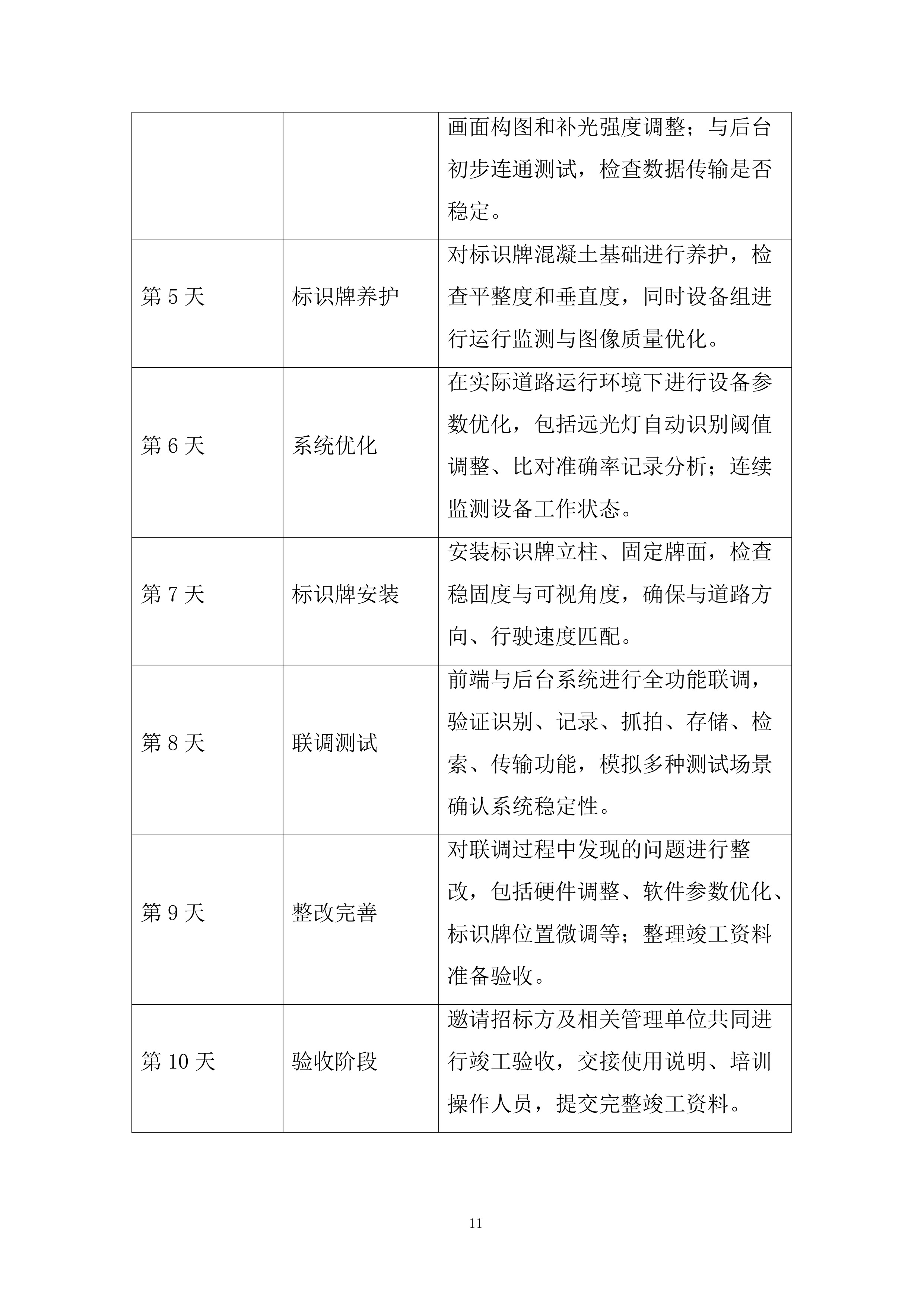

第6天
系统优化
在实际道路运行环境下进行设备参数优化,包括远光灯自动识别阈值调整、比对准确率记录分析;连续监测设备工作状态。
第7天
标识牌安装
安装标识牌立柱、固定牌面,检查稳固度与可视角度,确保与道路方向、行驶速度匹配。
第8天
联调测试
前端与后台系统进行全功能联调,验证识别、记录、抓拍、存储、检索、传输功能,模拟多种测试场景确认系统稳定性。
第9天
整改完善
对联调过程中发现的问题进行整改,包括硬件调整、软件参数优化、标识牌位置微调等;整理竣工资料准备验收。
第10天
验收阶段
邀请招标方及相关管理单位共同进行竣工验收,交接使用说明、培训操作人员,提交完整竣工资料。

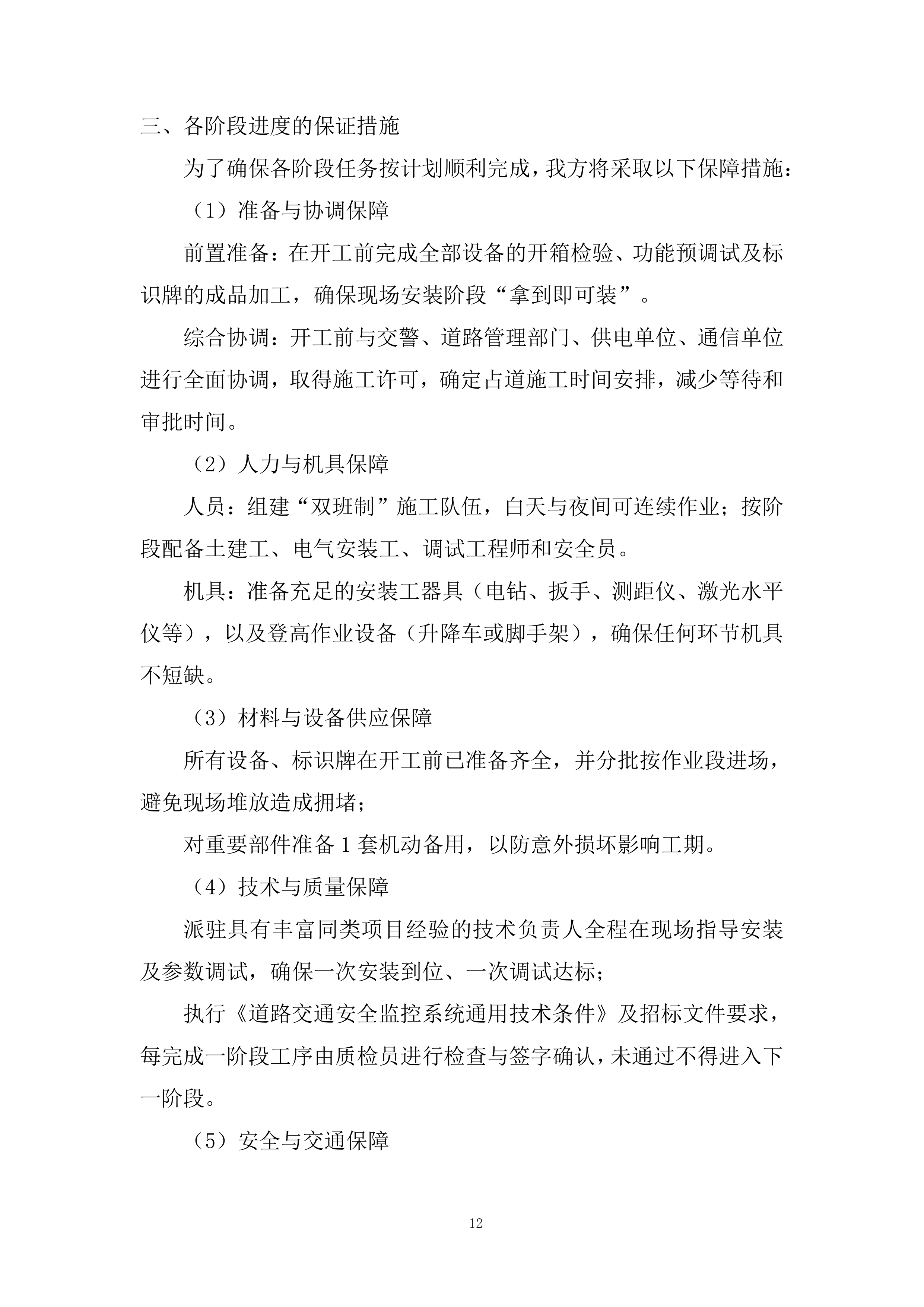

各阶段进度的保证措施
为了确保各阶段任务按计划顺利完成,我方将采取以下保障措施:
(1)准备与协调保障
前置准备:在开工前完成全部设备的开箱检验、功能预调试及标识牌的成品加工,确保现场安装阶段“拿到即可装”。
综合协调:开工前与交警、道路管理部门、供电单位、通信单位进行全面协调,取得施工许可,确定占道施工时间安排,减少等待和审批时间。
(2)人力与机具保障
人员:组建“双班制”施工队伍,白天与夜间可连续作业;按阶段配备土建工、电气安装工、调试工程师和安全员。
机具:准备充足的安装工器具(电钻、扳手、测距仪、激光水平仪等),以及登高作业设备(升降车或脚手架),确保任何环节机具不短缺。
(3)材料与设备供应保障
所有设备、标识牌在开工前已准备齐全,并分批按作业段进场,避免现场堆放造成拥堵;
对重要部件准备1套机动备用,以防意外损坏影响工期。
(4)技术与质量保障
派驻具有丰富同类项目经验的技术负责人全程在现场指导安装及参数调试,确保一次安装到位、一次调试达标;
执行《道路交通安全监控系统通用技术条件》及招标文件要求,每完成一阶段工序由质检员进行检查与签字确认,未通过不得进入下一阶段。
(5)安全与交通保障

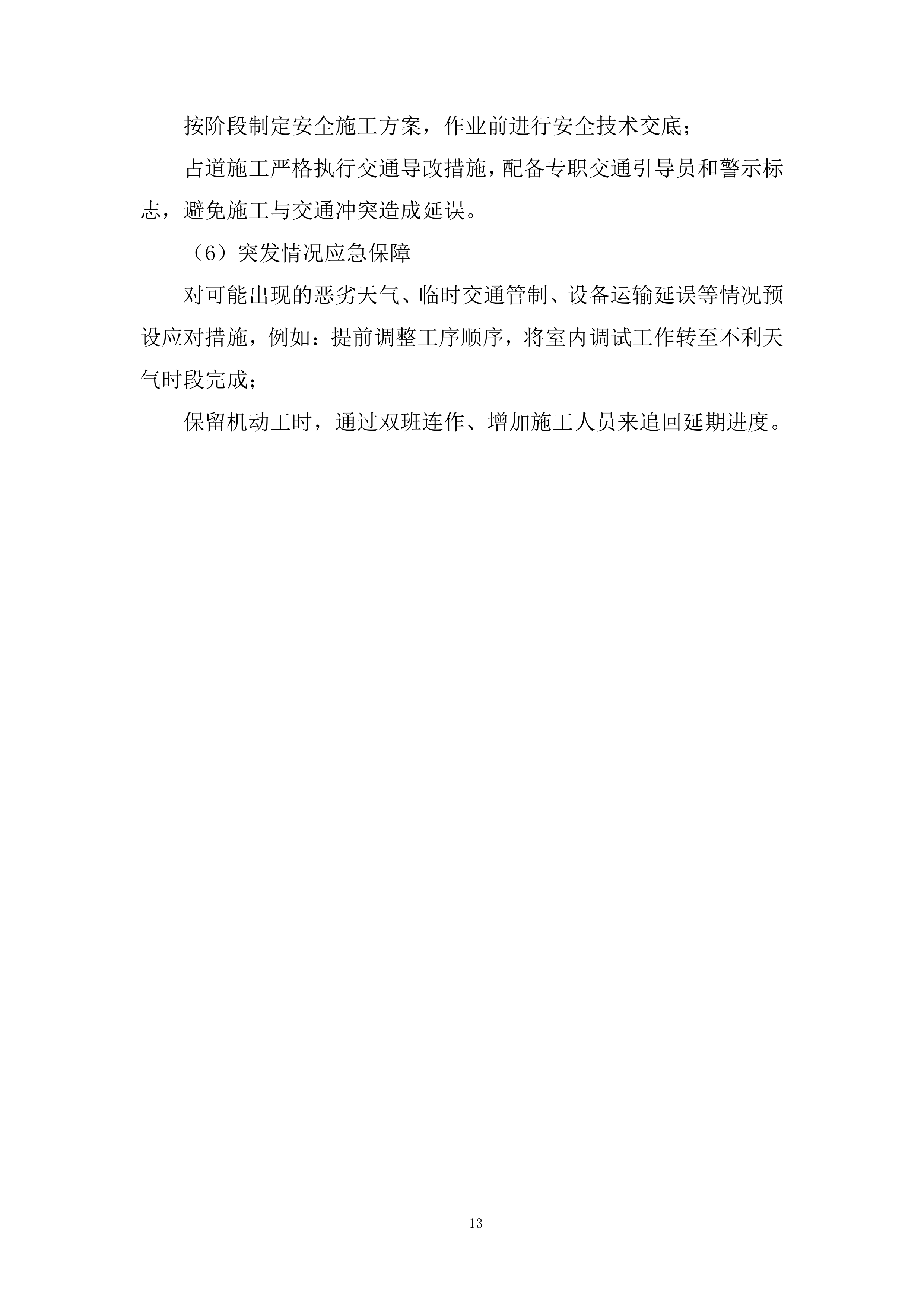

按阶段制定安全施工方案,作业前进行安全技术交底;
占道施工严格执行交通导改措施,配备专职交通引导员和警示标志,避免施工与交通冲突造成延误。
(6)突发情况应急保障
对可能出现的恶劣天气、临时交通管制、设备运输延误等情况预设应对措施,例如:提前调整工序顺序,将室内调试工作转至不利天气时段完成;
保留机动工时,通过双班连作、增加施工人员来追回延期进度。

各分部分项工程的施工方案和质量保证措施
施工方案
(1)
安装团队组建
派遣由专业技术人员组成的安装团队,成员具备丰富的同类设备安装经验,熟悉各平台设备结构与安装要求。
(2)
安装调试准备
公司将派工程师到施工现场配合客户进行工作,并与客户共同确认安装方案。
分析安装环境是否能够满足设备安装的要求。
与客户联系设备的存放地点、防火、防盗等安全措施。同时,落实施工现场临时用电、施工操作面及施工区域等。在安装前,对安装场地进行检查与清理,确保场地符合设备安装条件。同时,准备好安装所需工具与材料。
(3)
总体安装工序
(4)
安装工艺指导思想
主要施工方法
坚持质量第一,确保安全施工,在施工装备阶段我们根据合同、施工工期、进度安排,成立与之适用的设备安装组织机构,配备工程所需技术力量及施工力量,组织施工人员熟悉学习工程建设施工图各项资料,组织培训工程施工中的新技术,新的施工方法、新工艺,组织施工人员熟悉各系统技术关键点,教育职工在施工中认真负责,精心施工,创造一流的设备、一流的设计、一流的安装。严格执行基本建设程序,使系统能够可靠运行。

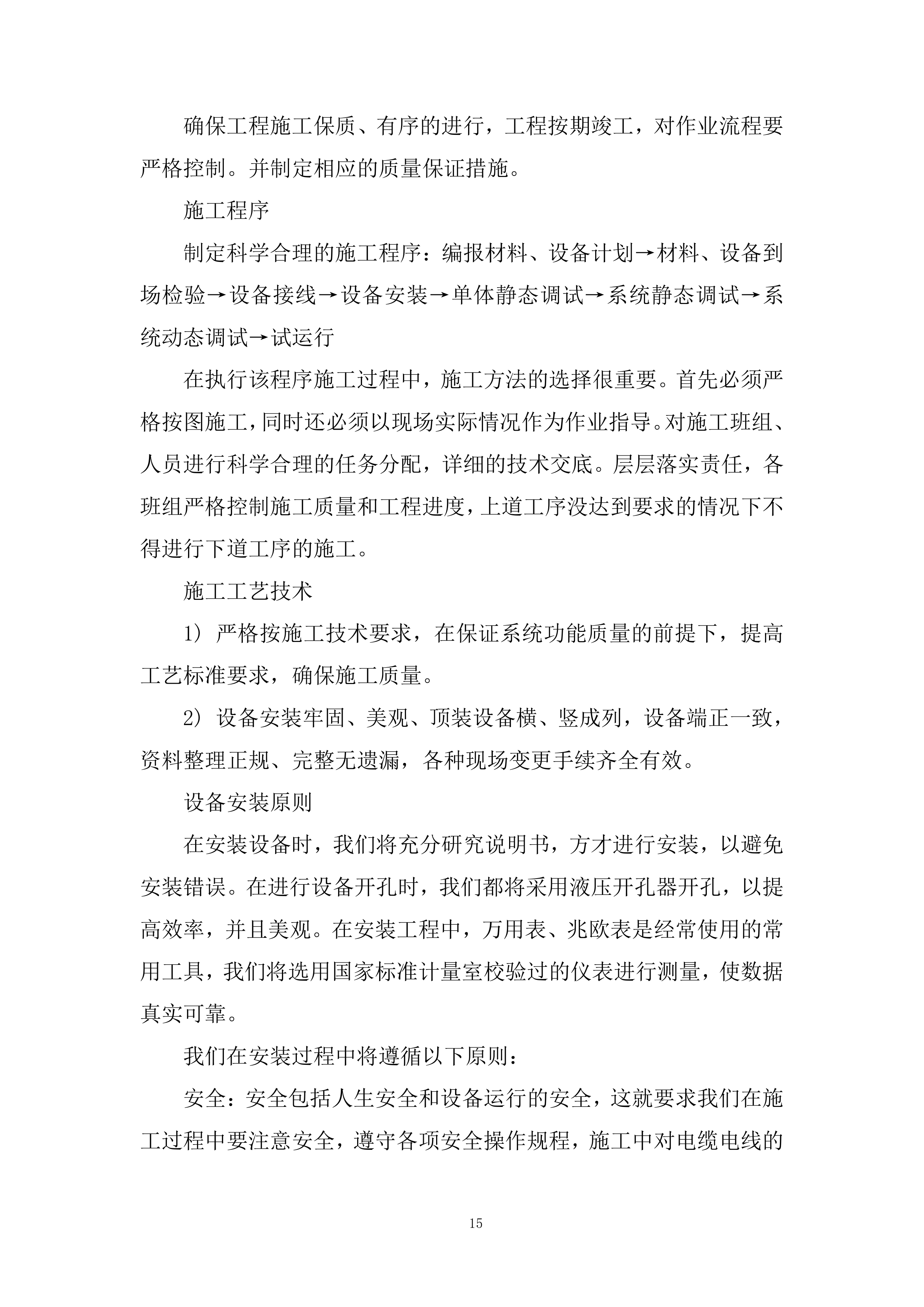

确保工程施工保质、有序的进行,工程按期竣工,对作业流程要严格控制。并制定相应的质量保证措施。
施工程序
制定科学合理的施工程序:编报材料、设备计划→材料、设备到场检验→设备接线→设备安装→单体静态调试→系统静态调试→系统动态调试→试运行
在执行该程序施工过程中,施工方法的选择很重要。首先必须严格按图施工,同时还必须以现场实际情况作为作业指导。对施工班组、人员进行科学合理的任务分配,详细的技术交底。层层落实责任,各班组严格控制施工质量和工程进度,上道工序没达到要求的情况下不得进行下道工序的施工。
施工工艺技术
1) 严格按施工
技术要求
,在保证系统功能质量的前提下,提高工艺标准要求,确保施工质量。
2) 设备安装牢固、美观、顶装设备横、竖成列,设备端正一致,资料整理正规、完整无遗漏,各种现场变更手续齐全有效。
设备安装原则
在安装设备时,我们将充分研究说明书,方才进行安装,以避免安装错误。在进行设备开孔时,我们都将采用液压开孔器开孔,以提高效率,并且美观。在安装工程中,万用表、兆欧表是经常使用的常用工具,我们将选用国家标准计量室校验过的仪表进行测量,使数据真实可靠。
我们在安装过程中将遵循以下原则:
安全:安全包括人生安全和设备运行的安全,这就要求我们在施工过程中要注意安全,遵守各项安全操作规程,施工中对电缆电线的连接、接地及各项通电实验都应一丝不苟,严格按照施工图、施工规范和产品说明书的规定进行,确保产品的安全及运行安全。
可靠:设计时采取必要的措施,在施工中保证系统的可靠运行往往更为重要。
经济:在施工中,在能满足设计要求的前提下,我们将大力使用新技术、新工艺、新材料、新机具,在提高安装质量的同时,提高经济效益。
对施工班组的管理,施工班组应按施工员颁发的<施工任务单>中的工作内容和质量要求组织施工,施工班组应有专人对发到班组的各类文件和图纸进行登记和妥善保管,不准乱丢乱放。使用人不准在图纸上随意涂改或勾画,要保护好文件和图纸。班组要正确使用和保护好测试设备和仪器仪表,使用前应先检查技术状况是否完好,是否有鉴定标志,要保证每道工序的正确性。班组要清楚知道所干的工作内容、操作方法、检验和记录要求。
(5)
总体阶段划分
现场勘测与安装准备
对既有杆件进行结构检测与承重复核,精确测量安装位置、角度与视场范围;同时在现场放线确定标识牌立杆位置并开挖基础坑。
设备固定与参数粗调
在既有杆件上安装摄像机、补光灯、
主控制机
及附件支架,整理并固定连接线缆,进行首次通电检查和参数粗调,确保设备运行稳定。
标识牌基础施工与立杆
完成标识牌基础钢筋绑扎与混凝土浇筑,待强度满足条件后立装牌柱和牌面,确保安装牢固、位置准确、反光性能符合规范。
系统联调与验收准备
进行前端设备与后台平台的数据对接、图像质量及识别结果验证,对参数进行最终优化,并配合招标方进行功能测试和预验收,确保整体系统稳定、高效运行。
(6)
工序流程
工作程序
我方严格按照项目合同签定的具体货物交付要求,分批次将货物运抵交货地点。
项目实施阶段
我方将项目实施过程划分为四个阶段:即启动阶段、计划阶段、实施阶段、上线阶段。
项目启动阶段
启动阶段的目标是:确定进行项目实施的目标、责任主体和项目管理的整体方法。具体任务包括:
① 建立双方项目机构;
② 确定各岗位职责;
③ 确立项目实施的总体目标和基本步骤;
④ 编制项目实施管理计划,该计划包括项目范围管理、进度管理、沟通管理、变更管理、质量管理和风险管理等项目实施各方面工作的管理流程个方法,以使双方在工作方面达成共识,为后续工作的高效开展打下良好基础。
项目计划阶段
计划阶段的目标是:确定项目实施的各项具体工作并安排进度计划。具体任务包括:
①进行基本流程介绍与沟通;
②进行业务模式和业务流程再造;
③根据确定的新流程进行差异和需求分析;
④编制安装调试验收计划;
⑤将实施相关的各项工作任务进行分解形成详细的结构表。
项目实施阶段
实施阶段的目标是:执行项目计划阶段所确定的各项工作任务。具体任务包括:
①进行材料采购;
②前端设备安装调试;
③后端设备安装调试;
④制定应急预案;
⑤进行最终用户培训进行系统测试和预验收;
⑥进行正式上线审批。
项目上线阶段
上线阶段的目标是:保证系统上线的平稳安全。具体任务包括:
①上线运行;
②上线支持;
③问题监控和错误日志管理。
(7)
安装前准备工作
(8
安装调试准备工作
(1)项目资金准备
我公司非常重视本项目,若我公司有幸中标,将为本项目准备充足的专项资金,确保各种周转材料按合同支付到位,部分材料采用现金进行支付;并在施工过程中随时了解供应动态,根据需用量情况及时调整与修正供货计划。
(2)物资器械准备
材料、构(配)件、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在工程开工之前完成。根据各种物资的需要量计划,分别落实货源,安排运输和储备,使其满足连续施工的要求。
(3)施工材料准备
主要是根据施工预算进行分析,按照施工进度计划要求,对材料名称、规格、使用时间、材料储备额和消耗定额进行汇总,编制出材料需要量计划。
(4)安装机具的准备
根据系统的技术方案和合同进度要求,安排施工进度,确定施工机械的类型、数量和进场时间,确定施工机具的供应办法和进场后的存放地点和方式,编制安装机具的需要量计划,为组织运输等提供依据。对所有施工机具都必须在开工之前进行检查和试运转。
(5)施工技术准备
由公司技术部门协助项目部有关人员认真学习图纸,熟悉理解图纸和设计意图,组织图纸进行自审、会审、准确掌握施工图纸细节和施工质量标准,明确工艺流程。中标接到图纸后应在规定时间内组织会审,会审采用分部、分项进行。力争将问题在图纸会审中解决。
由公司技术部门配合项目部认真编制本工程的施工组织设计,在投标方案的基础上补充和健全施工方案,明确施工操作要点,对可能出现的问题和工序,提出针对性措施,为工程的施工生产作出指导,组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。
组织施工人员学习质量体系和验收规范,围绕本工程公司的质量目标,进一步全面掌握工程质量检评标准,掌握创样板的质量标准和质量控制。
根据图纸、施工组织设计、施工投标文件等进行复核,以便为施工作业计划编制、施工任务单的下达和限额领料单的签发提供可靠的依据。
根据周围环境概况,制定环境保护方案和安全施工方案。
(9)
安装工艺、方法落实流程图
(10)
系统调试
演示软件的所有功能,以证明软件功能与任务书或合同书要求一致;根据需求说明书中规定的性能要求,包括时间、适应性、稳定性等以及图形化界面友好程度,对软件逐项进行测试。
设备验收方案
质量检验评定是项目评定的基础。在本项目实施过程中,应加强检验评定和验收工作。
每一个工程完成后,按标准进行质量检验评定。合格后方可交付使用。
(1)
检验和验收条件
完成设计文件和合同书规定的部分或全部工作内容、并且已经通过公司内部组织的检验、具备齐全的验收文件资料等等。
(2)
试运行期
试运行是考核整个系统的工程质量和可靠性的重要步骤,试运行期间验收以下主要性能指标。
(3)
项目自检
项目自检是对质量的自行检查以及能力的自我完善。检查内容包括施工质量、操作工艺等。检查依据为以上相关标准。
每个分项工程完成后,并在进入下一施工工序以前,由项目部施工班组自行进行同班组的自检和不同施工班组间的互检,检验合格后,报请项目部专职质检员进行检验。如须用户到场,要及时通知有关人员。
项目部专职质检员检验合格后,按照工程资料填写的有关要求填写相应的报验资料,并提交建设单位进行各分项工程的检验和验收。
对于自检不合格的工程项目,由项目部施工班组进行返工和处理,修缮完成并检验合格后,方可呈报有关质量检查单位进行检验。
公司内部自检以及外部检验不合格的项目,不得进入下一施工工序。
系统工程调试合格并具备验收条件后,首先进行公司内部组织的验收。对整个系统通电后,按照合同书和设计方案的规定,对系统的全部监视/控制功能逐个进行试验,系统显示和执行动作应准确无误。
在完成项目部自检、系统调试和施工质量保证资料收集齐全的基础上,方可报请建设单位以及行业主管部门检查工程质量和系统功能、清点设备材料、核查文件资料。
(4)
验收
隐蔽工程验收
各系统的埋设线管线的安装等。这些分项工程在下到工序施工前,由建设单位代表进行隐蔽工程检查验收,并认真办理好隐蔽工程验收手续。隐蔽工程记录,作为以后工程合理使用、维护等的一项主要技术资料,纳入技术档案,并由各相关单位分别留存。
分项工程验收
在某阶段工程结束,或某一分项工程完工后,由建设单位及其代表会同设计单位进行分项工程验收。安装工程项目完成后,要严格按照有关的质量标准、规程规范进行交接试验试运行等各项工作,并做好签证验收记录,归入工程技术档案。
竣工验收
在正式验收前,由施工单位进行预验收,检查有关的技术资料、工程质量,发现问题及时做好处理。预验收(内部)合格后,进行正式竣工验收。竣工验收工作由建设单位负责组织,由工程的设计、施工、建设单位的代表组成验收小组,进行验收。验收时应做好记录,签署验收证书,归入工程技术档案。各工程项目验收合格后,方可交付使用。当验收不合格时,应当由施工单位返修后,再行验收。
工程验收合格后,项目部向用户办理系统移交手续。
①
系统验收内容和方式
1)系统工程的施工质量;
2)系统质量的主观评价;
3)系统质量的主观测试;
4)资料的移交。
系统工程的施工质量
建设单位对隐蔽工程进行随工验收,凡经过检验合格的办理验收签证,在进行竣工验收时,可不再进行检验。
系统质量的主观评价
即对各系统功能测试、试运行的评价,
系统质量的客观测试
对系统的各项功能进行检测,其功能指标应符合设计要求。
竣工验收文件
在系统工程竣工验收前,施工单位应按下列内容编制竣工验收文件交建设单位,其中一份由建设单位签收盖章后,施工单位存档。
1)分项工程竣工一览表;
2)设备清单;
设备的名称、规格、型号、数量、备品备件等。
3)设备材料证书;
4)隐蔽工程记录;
该记录需有建设单位或其代表的签证。
5)质量检验和评定表;
施工自检记录及质量监督部门的工程项目检查评定表。
6)调试报告;
7)整改记录;
8)情况说明等。
竣工验收文件应保证质量,作到内容齐全,标记详细,填写清楚,数据准确,互相对应。系统验收合格后,验收小组应签署验收证书。
②
各系统验收内容示例
(1)一般性检查
首先外部检查,用肉眼观察各种配管、配线情况,利用图纸对照设备,观察其相互关系,判断接线是否正确,观察设备安装情况,接线是否正确,接线螺丝要逐一拧紧,弹簧垫压平,观察屏敝线是否连接,接地是否接线正确。
(2)线路核验
检查各路线标号是否正确,该联通的,是否联通。线端绑扎是否合格,金属软管端部机械固定是否完好。
(3)各系统验收
根据业主要求、合同书、设计方案、以及相关的国家或地方行业标准规范等的要求,对各相关的系统功能进行测试和验收,系统功能满足要求并经过规定时间的试运行后,方可进行系统接收,并按照以上要求填写验收记录。
③
竣工资料概...
