公司赤泥堆场的堆存、倒运及筑坝任务投标方案
目
录
第一章 施工方法
5
第一节
施工总体规划
5
第二节
赤泥堆存与倒运工艺
6
一、
赤泥倒运施工方法
6
二、
赤泥堆存施工方法
6
第三节
赤泥筑坝施工方法
8
一、
筑坝材料准备与管理
8
二、
基础开挖与处理
8
三、
分层填筑与碾压工艺
9
四、
坝体边坡处理与防护
10
五、
筑坝质量检测与验收
11
六、
风险管理与应急措施
12
七、
智能化管理与技术应用
12
第四节
赤泥发运与装车技术
14
第五节
赤泥堆场智能化系统的应用
17
一、
无人驾驶及智能化设备的集成
17
二、
智能化系统的数据采集与分析
17
三、
智能化设备的管理与维护
18
四、
安全与应急管理
19
第六节
智能化系统的长期发展与优化
20
第二章 施工方案与技术措施
21
第一节
雨季堆存与发运作业方案
21

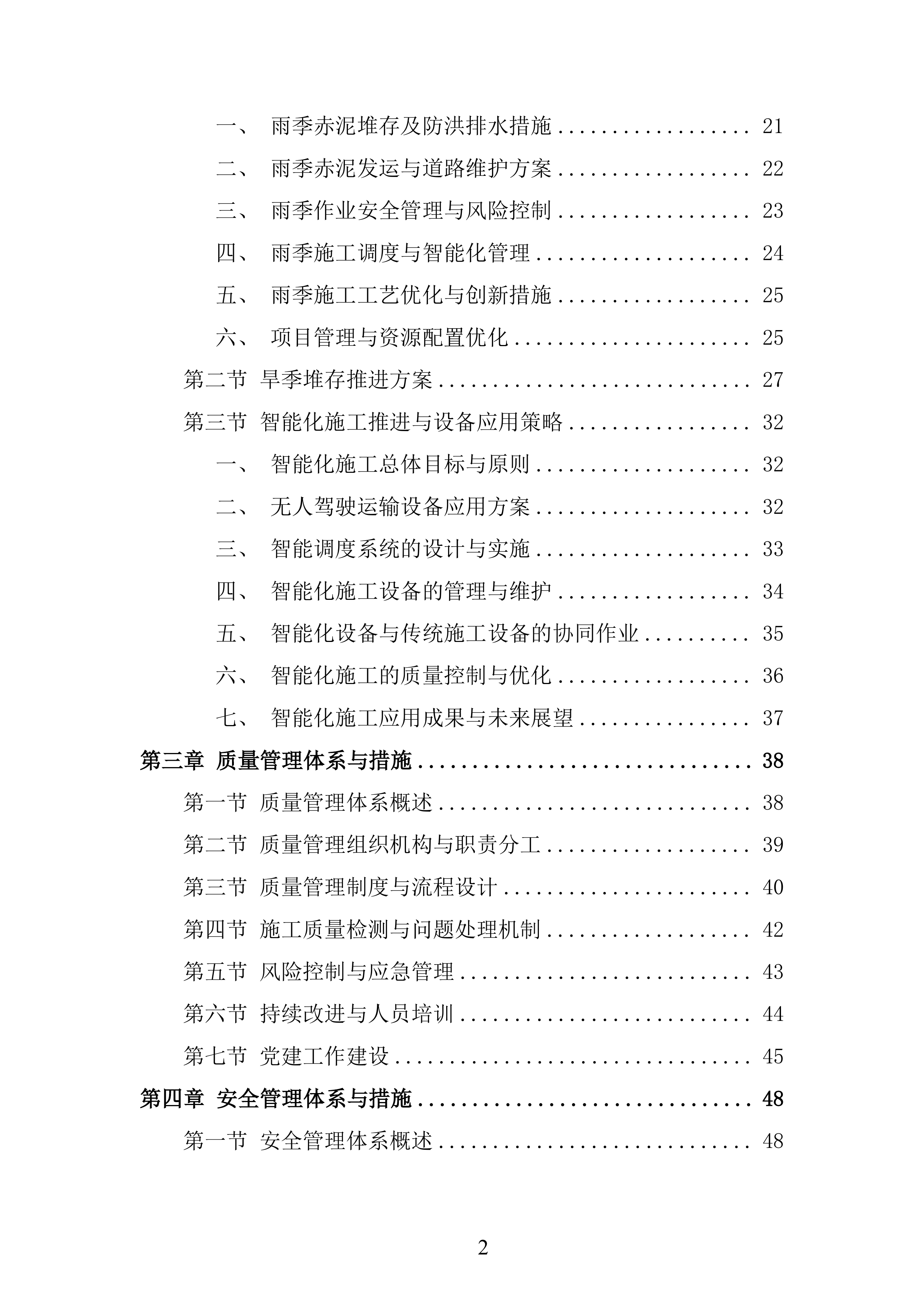

一、
雨季赤泥堆存及防洪排水措施
21
二、
雨季赤泥发运与道路维护方案
22
三、
雨季作业安全管理与风险控制
23
四、
雨季施工调度与智能化管理
24
五、
雨季施工工艺优化与创新措施
25
六、
项目管理与资源配置优化
25
第二节
旱季堆存推进方案
27
第三节
智能化施工推进与设备应用策略
32
一、
智能化施工总体目标与原则
32
二、
无人驾驶运输设备应用方案
32
三、
智能调度系统的设计与实施
33
四、
智能化施工设备的管理与维护
34
五、
智能化设备与传统施工设备的协同作业
35
六、
智能化施工的质量控制与优化
36
七、
智能化施工应用成果与未来展望
37
第三章 质量管理体系与措施
38
第一节
质量管理体系概述
38
第二节
质量管理组织机构与职责分工
39
第三节
质量管理制度与流程设计
40
第四节
施工质量检测与问题处理机制
42
第五节
风险控制与应急管理
43
第六节
持续改进与人员培训
44
第七节
党建工作建设
45
第四章 安全管理体系与措施
48
第一节
安全管理体系概述
48

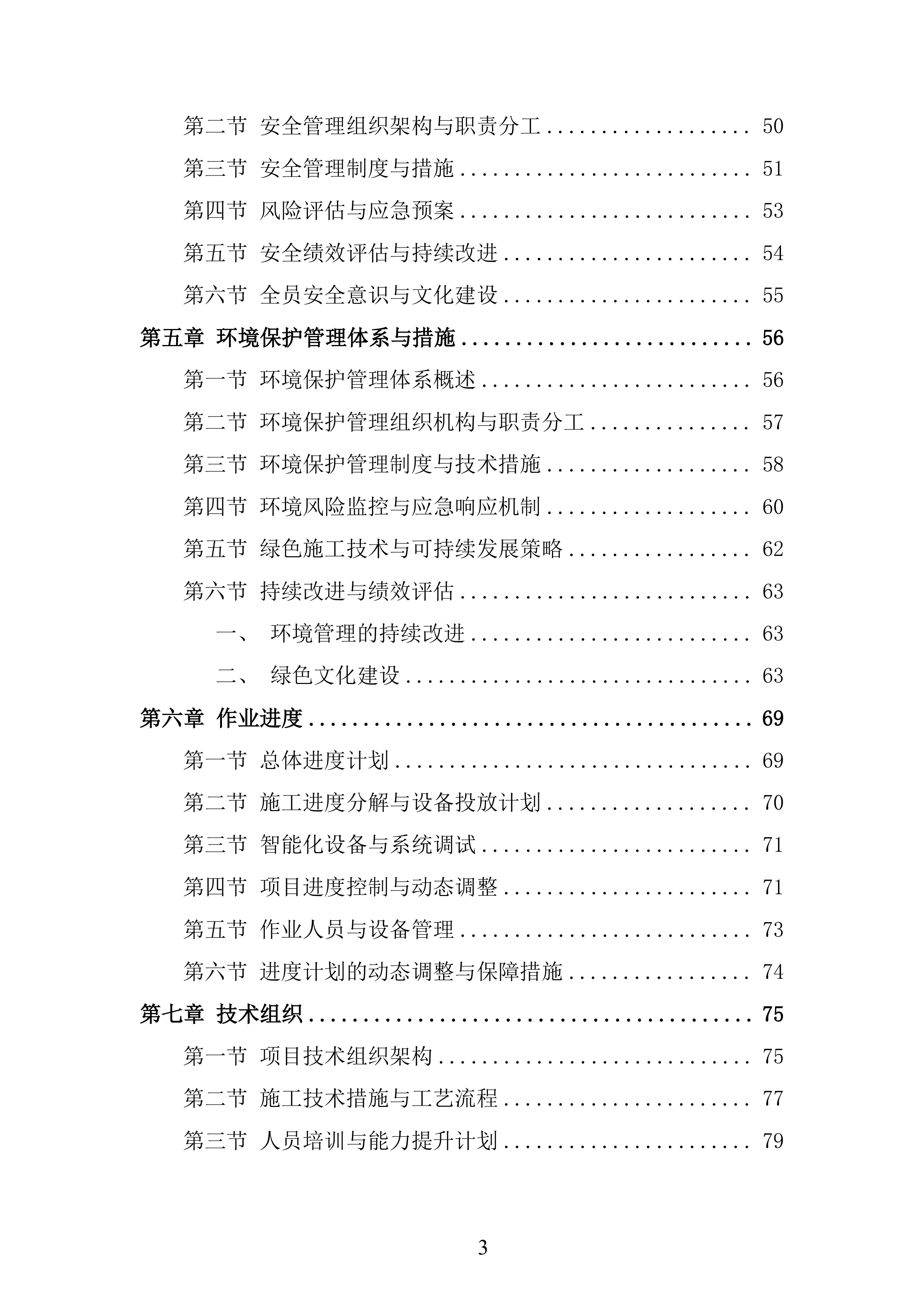

第二节
安全管理组织架构与职责分工
50
第三节
安全管理制度与措施
51
第四节
风险评估与应急预案
53
第五节
安全绩效评估与持续改进
54
第六节
全员安全意识与文化建设
55
第五章 环境保护管理体系与措施
56
第一节
环境保护管理体系概述
56
第二节
环境保护管理组织机构与职责分工
57
第三节
环境保护管理制度与技术措施
58
第四节
环境风险监控与应急响应机制
60
第五节
绿色施工技术与可持续发展策略
62
第六节
持续改进与绩效评估
63
一、
环境管理的持续改进
63
二、
绿色文化建设
63
第六章 作业进度
69
第一节
总体进度计划
69
第二节
施工进度分解与设备投放计划
70
第三节
智能化设备与系统调试
71
第四节
项目进度控制与动态调整
71
第五节
作业人员与设备管理
73
第六节
进度计划的动态调整与保障措施
74
第七章 技术组织
75
第一节
项目技术组织架构
75
第二节
施工技术措施与工艺流程
77
第三节
人员培训与能力提升计划
79
第四节
技术问题的识别与解决流程
80
第五节
数据管理与技术文档管理
80
第六节
智慧中央控制室建设
81
一、
建设目标与功能定位
81
二、
系统架构与功能模块设计
81
三、
智慧中央控制室的运行与管理
84
四、
智慧中央控制室的创新与持续优化
84
第一章 施工方法

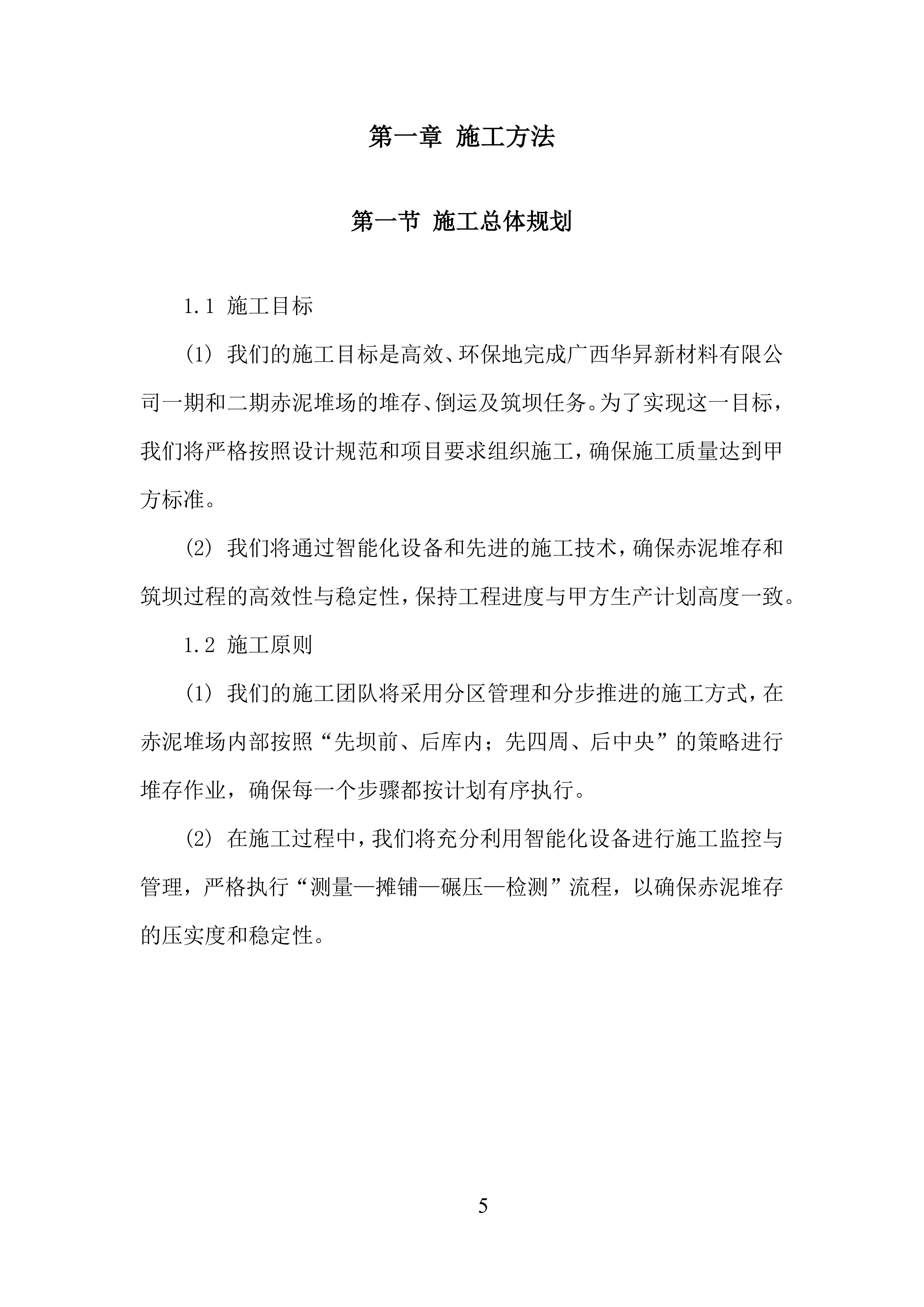

施工总体规划
1.1 施工目标
(1) 我们的施工目标是高效、环保地完成广西华昇新材料有限公司一期和二期赤泥堆场的堆存、倒运及筑坝任务。为了实现这一目标,我们将严格按照设计规范和项目要求组织施工,确保施工质量达到甲方标准。
(2) 我们将通过智能化设备和先进的施工技术,确保赤泥堆存和筑坝过程的高效性与稳定性,保持工程进度与甲方生产计划高度一致。
1.2 施工原则
(1) 我们的施工团队将采用分区管理和分步推进的施工方式,在赤泥堆场内部按照“先坝前、后库内;先四周、后中央”的策略进行堆存作业,确保每一个步骤都按计划有序执行。
(2) 在
施工过程中,我们将充分利用智能化设备进行施工监控与管理,严格执行“测量—摊铺—碾压—检测”流程,以确保赤泥堆存的压实度和稳定性。

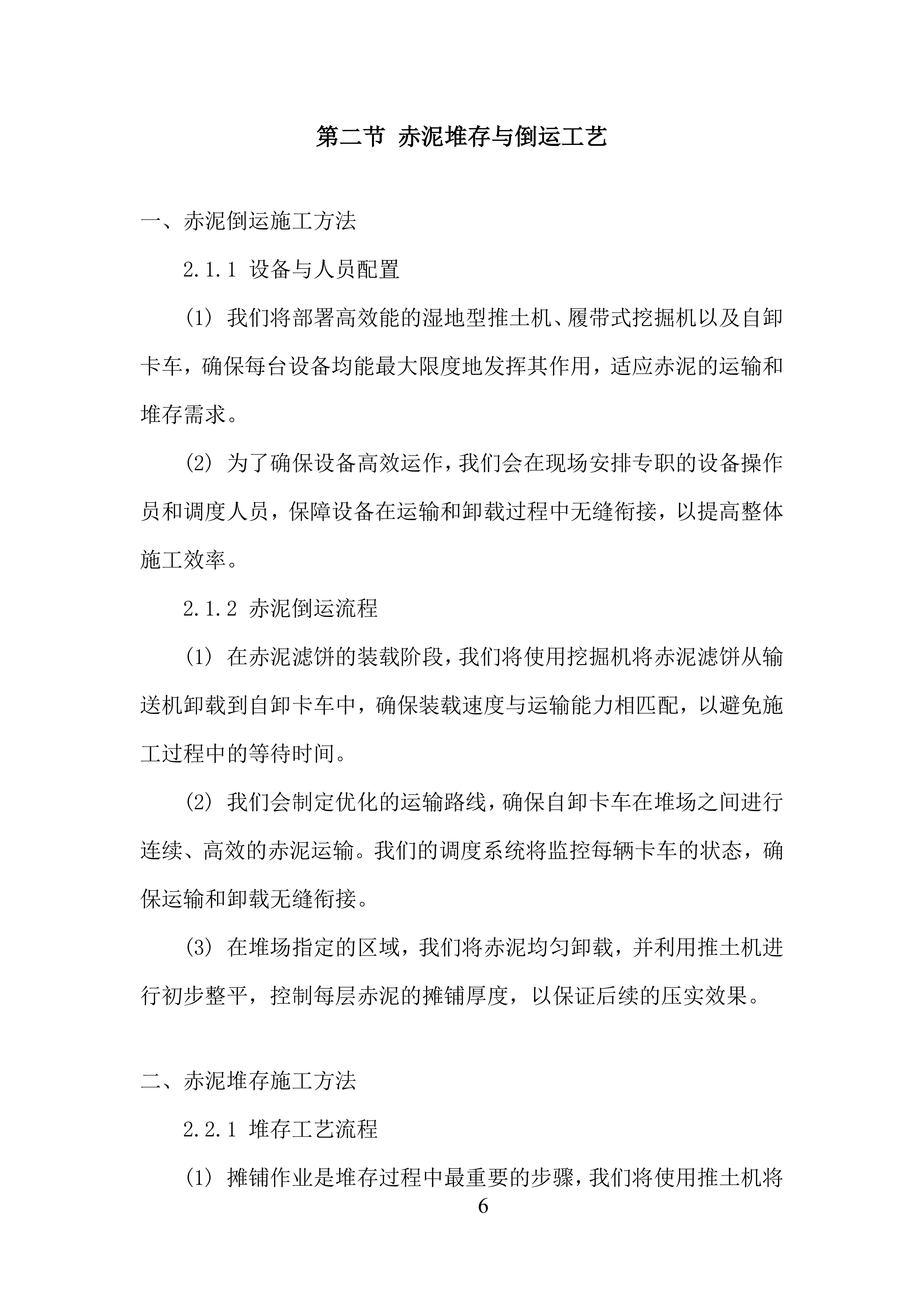

赤泥堆存与倒运工艺
赤泥倒运施工方法
2.1.1 设备与人员配置
(1) 我们将部署高效能的湿地型推土机、履带式挖掘机以及自卸卡车,确保每台设备均能最大限度地发挥其作用,适应赤泥的运输和堆存需求。
(2) 为了确保设备高效运作,我们会在现场安排专职的设备操作员和调度人员,保障设备在运输和卸载过程中无缝衔接,以提高整体施工效率。
2.1.2 赤泥倒运流程
(1) 在赤泥滤饼的装载阶段,我们将使用挖掘机将赤泥滤饼从输送机卸载到自卸卡车中,确保装载速度与运输能力相匹配,以避免施工过程中的等待时间。
(2) 我们会制定优化的运输路线,确保自卸卡车在堆场之间进行连续、高效的赤泥运输。我们的调度系统将监控每辆卡车的状态,确保运输和卸载无缝衔接。
(3) 在堆场指定的区域,我们将赤泥均匀卸载,并利用推土机进行初步整平,控制每层赤泥的摊铺厚度,以保证后续的压实效果。
赤泥堆存施工方法
2.2.1 堆存工艺流程

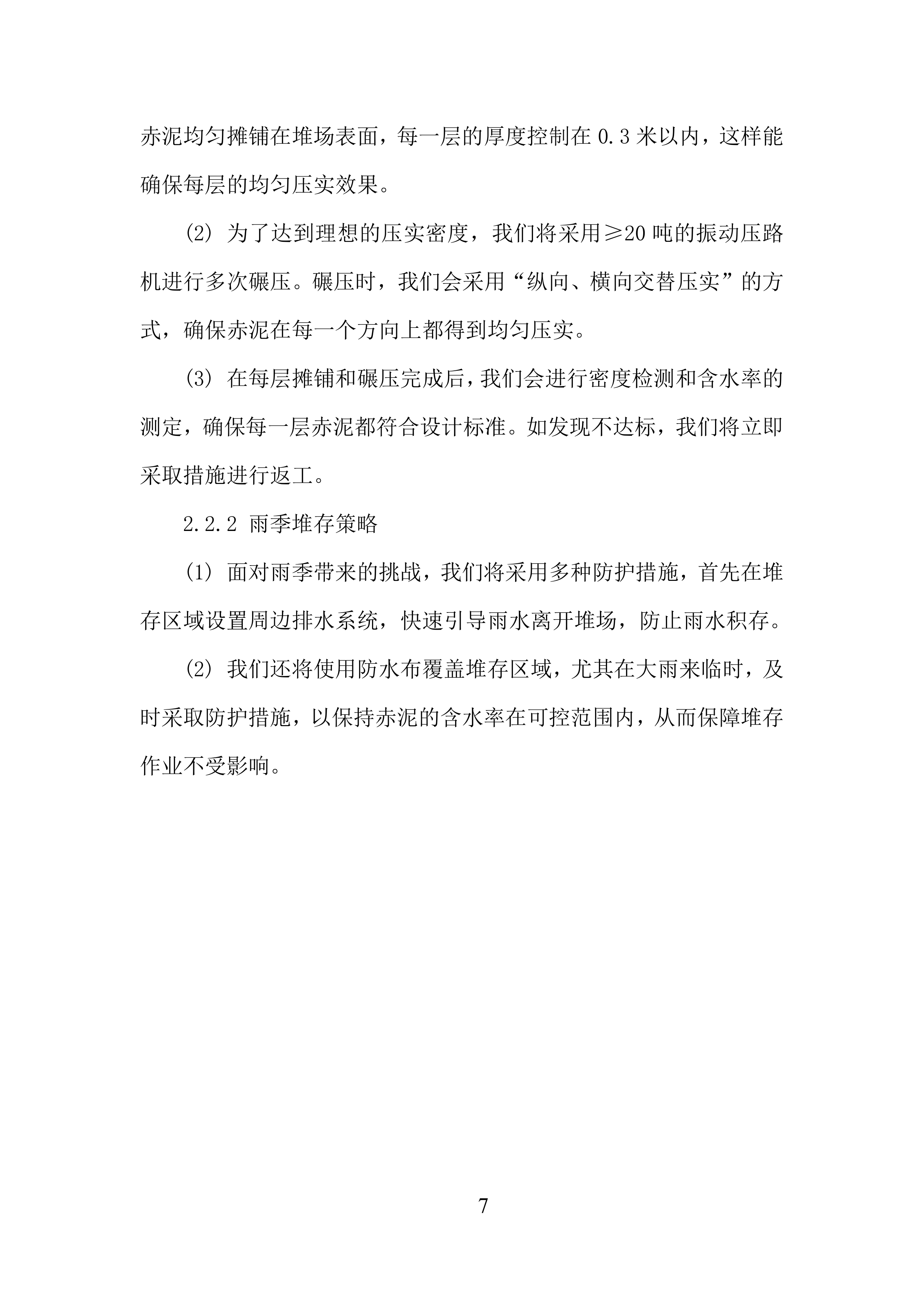

(1) 摊铺作业是堆存过程中最重要的步骤,我们将使用推土机将赤泥均匀摊铺在堆场表面,每一层的厚度控制在0.3米以内,这样能确保每层的均匀压实效果。
(2) 为了达到理想的压实密度,我们将采用≥20吨的振动压路机进行多次碾压。碾压时,我们会采用“纵向、横向交替压实”的方式,确保赤泥在每一个方向上都得到均匀压实。
(3) 在每层摊铺和碾压完成后,我们会进行密度检测和含水率的测定,确保每一层赤泥都符合设计标准。如发现不达标,我们将立即采取措施进行返工。
2.2.2 雨季堆存策略
(1) 面对雨季带来的挑战,我们将采用多种防护措施,首先在堆存区域设置周边排水系统,快速引导雨水离开堆场,防止雨水积存。
(2) 我们还将使用防水布覆盖堆存区域,尤其在大雨来临时,及时采取防护措施,以保持赤泥的
含水率在可控范围内,从而保障堆存作业不受影响。

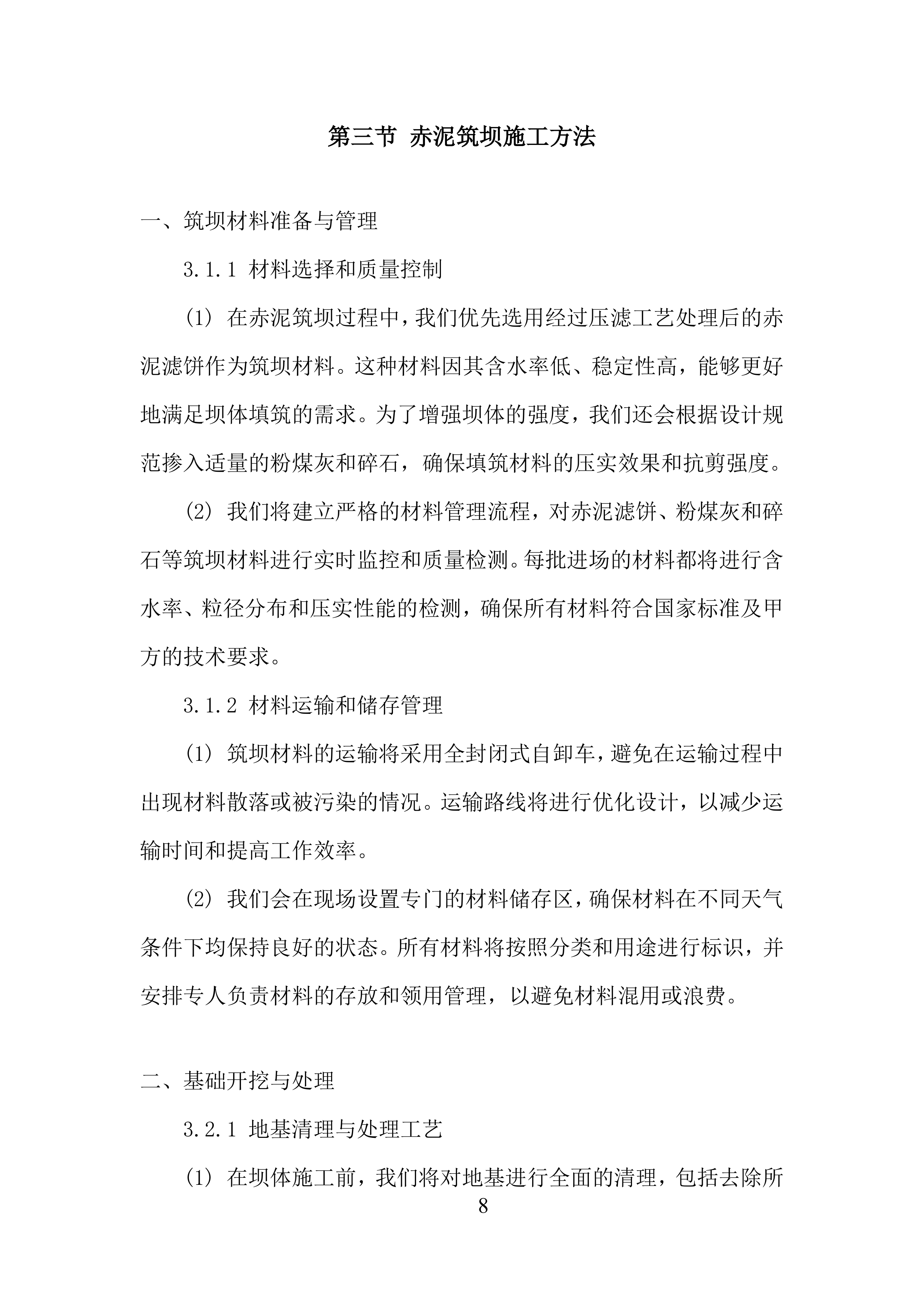

赤泥筑坝施工方法
筑坝材料准备与管理
3.1.1 材料选择和质量控制
(1) 在赤泥筑坝过程中,我们优先选用经过压滤工艺处理后的赤泥滤饼作为筑坝材料。这种材料因其含水率低、稳定性高,能够更好地满足坝体填筑的需求。为了增强坝体的强度,我们还会根据设计规范掺入适量的粉煤灰和碎石,确保填筑材料的压实效果和抗剪强度。
(2) 我们将建立严格的材料管理流程,对赤泥滤饼、粉煤灰和碎石等筑坝材料进行实时监控和质量检测。每批进场的材料都将进行含水率、粒径分布和压实性能的检测,确保所有材料符合国家标准及甲方的技术要求。
3.1.2 材料运输和储存管理
(1) 筑坝材料的运输将采用全封闭式自卸车,避免在运输过程中出现材料散落或被污染的情况。运输路线将进行优化设计,以减少运输时间和提高工作效率。
(2) 我们会在现场设置专门的材料储存区,确保材料在不同天气条件下均保持良好的状态。所有材料将按照分类和用途进行标识,并安排专人负责材料的存放和领用管理,以避免材料混用或浪费。
基础开挖与处理

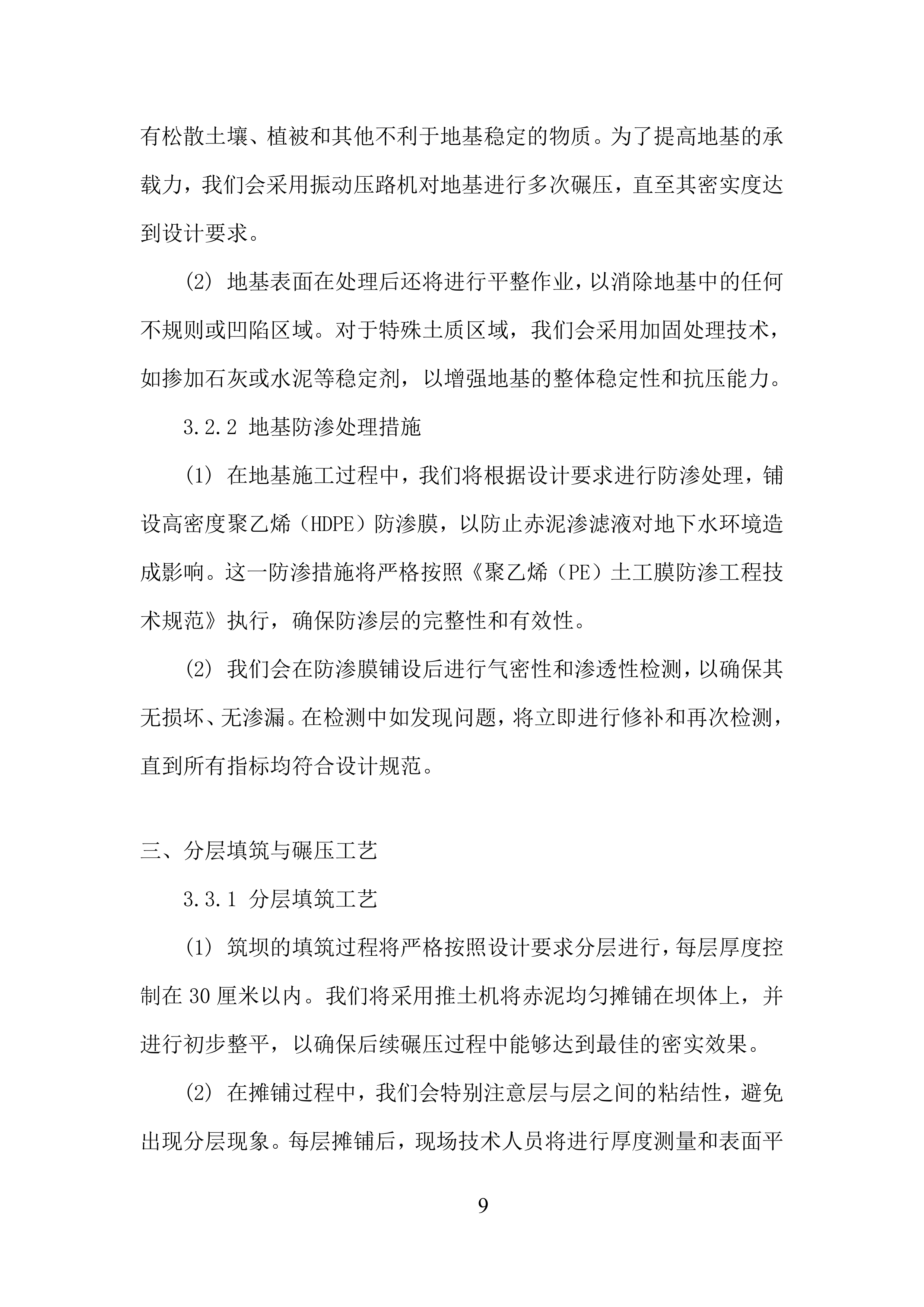

3.2.1 地基清理与处理工艺
(1) 在坝体施工前,我们将对地基进行全面的清理,包括去除所有松散土壤、植被和其他不利于地基稳定的物质。为了提高地基的承载力,我们会采用振动压路机对地基进行多次碾压,直至其密实度达到设计要求。
(2) 地基表面在处理后还将进行平整作业,以消除地基中的任何不规则或凹陷区域。对于特殊土质区域,我们会采用加固处理技术,如掺加石灰或水泥等稳定剂,以增强地基的整体稳定性和抗压能力。
3.2.2 地基防渗处理措施
(1) 在地基施工过程中,我们将根据设计要求进行防渗处理,铺设高密度聚乙烯(HDPE)防渗膜,以防止赤泥渗滤液对地下水环境造成影响。这一防渗措施将严格按照《聚乙烯(PE)土工膜防渗工程技术规范》执行,确保防渗层的完整性和有效性。
(2) 我们会在防渗膜铺设后进行气密性和渗透性检测,以确保其无损坏、无渗漏。在检测中如发现问题,将立即进行修补和再次检测,直到所有指标均符合设计规范。
分层填筑与碾压工艺
3.3.1 分层填筑工艺
(1) 筑坝的填筑过程将严格按照设计要求分层进行,每层厚度控制在30厘米以内。我们将采用推土机将赤泥均匀摊铺在坝体上,并进行初步整平,以确保后续碾压过程中能够达到最佳的密实效果。
(2) 在摊铺过程中,我们会特别注意层与层之间的粘结性,避免出现分层现象。每层摊铺后,现场技术人员将进行厚度测量和表面平整度检查,确保施工质量符合设计要求。

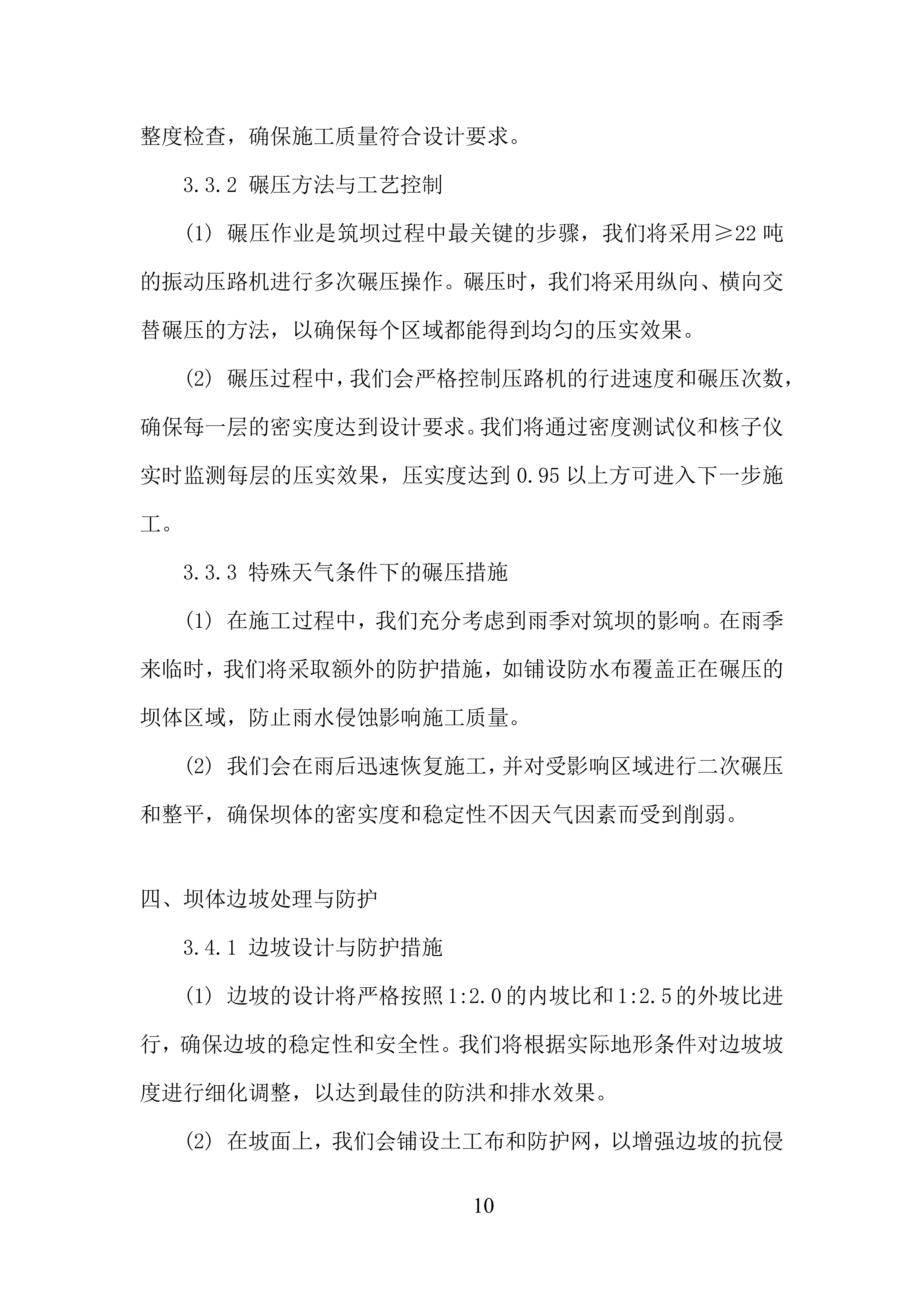

3.3.2 碾压方法与工艺控制
(1) 碾压作业是筑坝过程中最关键的步骤,我们将采用≥22吨的振动压路机进行多次碾压操作。碾压时,我们将采用纵向、横向交替碾压的方法,以确保每个区域都能得到均匀的压实效果。
(2) 碾压过程中,我们会严格控制压路机的行进速度和碾压次数,确保每一层的密实度达到设计要求。我们将通过密度测试仪和核子仪实时监测每层的压实效果,压实度达到0.95以上方可进入下一步施工。
3.3.3 特殊天气条件下的碾压措施
(1) 在施工过程中,我们充分考虑到雨季对筑坝的影响。在雨季来临时,我们将采取额外的防护措施,如铺设防水布覆盖正在碾压的坝体区域,防止雨水侵蚀影响施工质量。
(2) 我们会在雨后迅速恢复施工,并对受影响区域进行二次碾压和整平,确保坝体的密实度和稳定性不因天气因素而受到削弱。
坝体边坡处理与防护
3.4.1 边坡设计与防护措施
(1) 边坡的设计将严格按照1:2.0的内坡比和1:2.5的外坡比进行,确保边坡的稳定性和安全性。我们将根据实际地形条件对边坡坡度进行细化调整,以达到最佳的防洪和排水效果。
(2) 在坡面上,我们会铺设土工布和防护网,以增强边坡的抗侵蚀能力。同时,我们还将设置排水沟渠,快速排除坡面雨水,减少对坡体的冲刷和侵蚀。
3.4.2 边坡施工工艺
(1) 边坡的构筑过程将采用分段施工法,逐层向上推进,以确保每一层的施工质量和稳定性。在每层施工完成后,我们将进行测量和检验,确保坡面符合设计标准。
(2) 我们将在边坡的表面进行喷浆加固处理,增强其抗风化和抗渗能力。在边坡施工的关键区域,如坡脚和坡顶,我们将设置额外的支护结构,以确保边坡在长期使用中的稳定性。

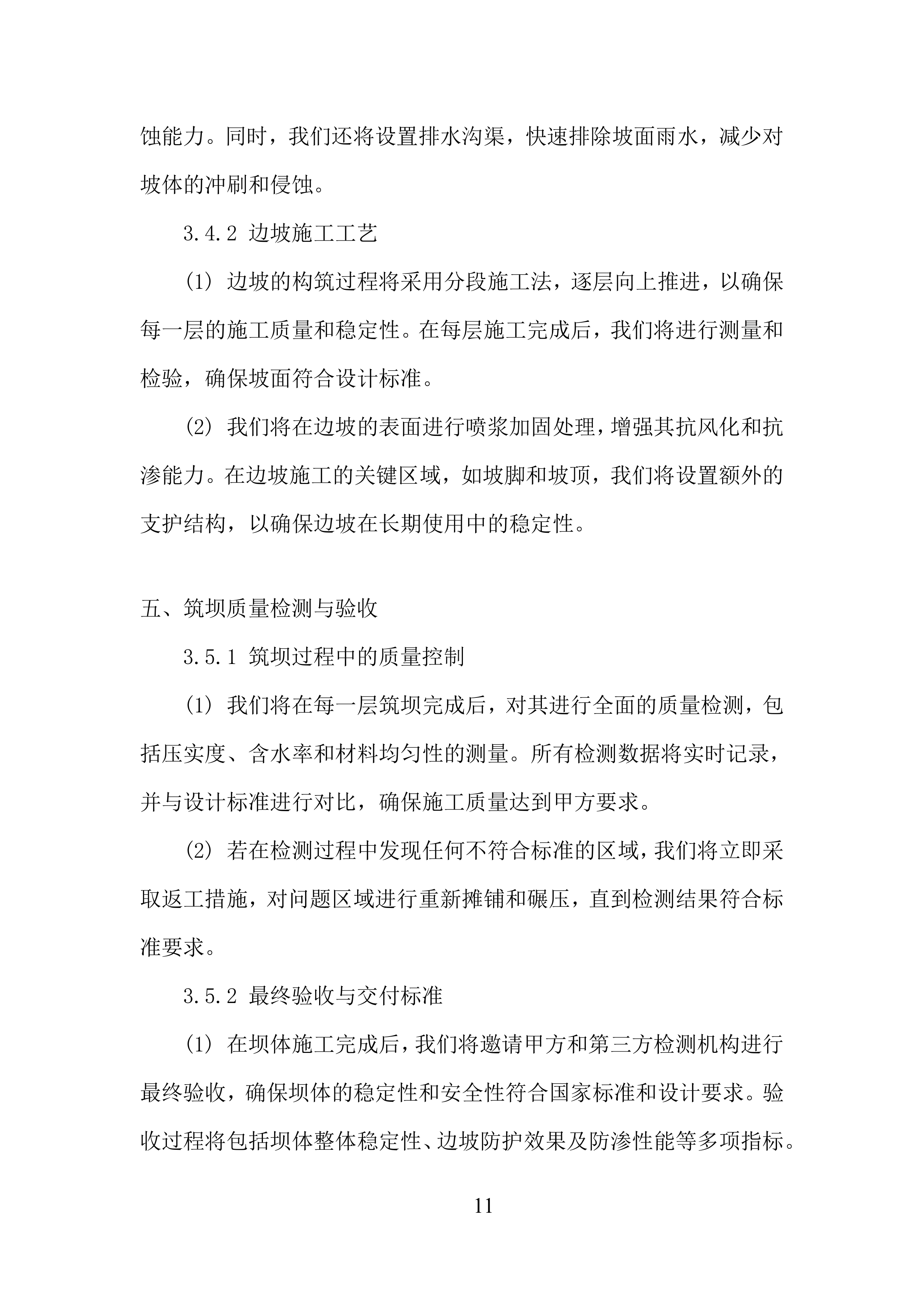

筑坝质量检测与验收
3.5.1 筑坝过程中的质量控制
(1) 我们将在每一层筑坝完成后,对其进行全面的质量检测,包括压实度、含水率和材料均匀性的测量。所有检测数据将实时记录,并与设计标准进行对比,确保施工质量达到甲方要求。
(2) 若在检测过程中发现任何不符合标准的区域,我们将立即采取返工措施,对问题区域进行重新摊铺和碾压,直到检测结果符合标准要求。
3.5.2 最终验收与交付标准
(1) 在坝体施工完成后,我们将邀请甲方和第三方检测机构进行最终验收,确保坝体的稳定性和安全性符合国家标准和设计要求。验收过程将包括坝体整体稳定性、边坡防护效果及防渗性能等多项指标。
(2) 我们将根据验收结果编制施工总结报告,并将所有施工数据、检测记录和质量证明材料整理归档,提交给甲方作为项目验收的依据。

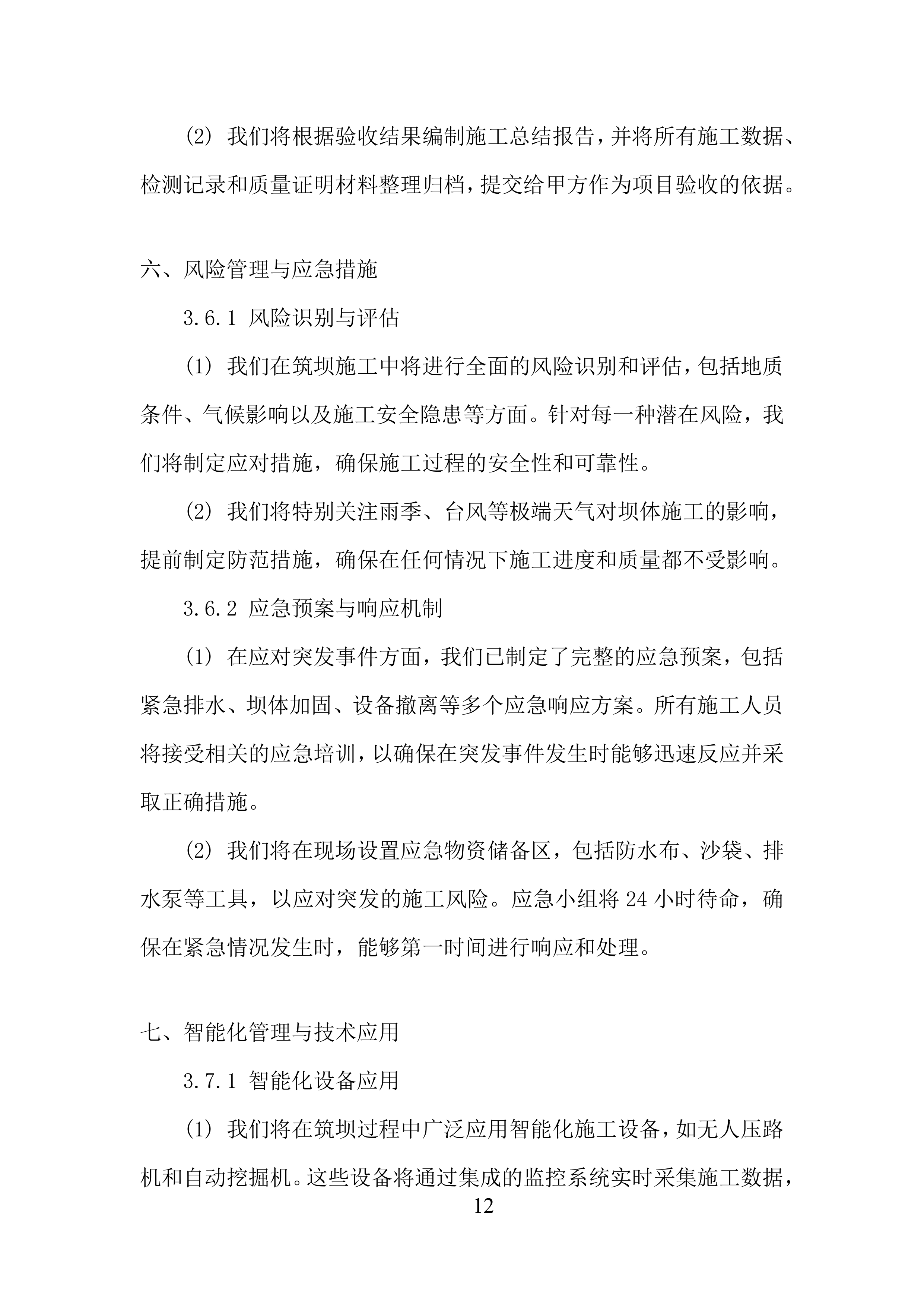

风险管理与应急措施
3.6.1 风险识别与评估
(1) 我们在筑坝施工中将进行全面的风险识别和评估,包括地质条件、气候影响以及施工安全隐患等方面。针对每一种潜在风险,我们将制定应对措施,确保施工过程的安全性和可靠性。
(2) 我们将特别关注雨季、台风等极端天气对坝体施工的影响,提前制定防范措施,确保在任何情况下施工进度和质量都不受影响。
3.6.2 应急预案与响应机制
(1) 在应对突发事件方面,我们已制定了完整的应急预案,包括紧急排水、坝体加固、设备撤离等多个应急响应方案。所有施工人员将接受相关的应急培训,以确保在突发事件发生时能够迅速反应并采取正确措施。
(2) 我们将在现场设置应急物资储备区,包括防水布、沙袋、排水泵等工具,以应对突发的施工风险。应急小组将24小时待命,确保在紧急情况发生时,能够第一时间进行响应和处理。
智能化管理与技术应用
3.7.1 智能化设备应用
(1) 我们将在筑坝过程中广泛应用智能化施工设备,如无人压路机和自动挖掘机。这些设备将通过集成的监控系统实时采集施工数据,并根据调度系统的指令进行精准操作,以提高施工效率和施工质量。
(2) 所有智能化设备将接入甲方的管理平台,实现远程操作和实时数据反馈,确保施工过程透明化、可控化。

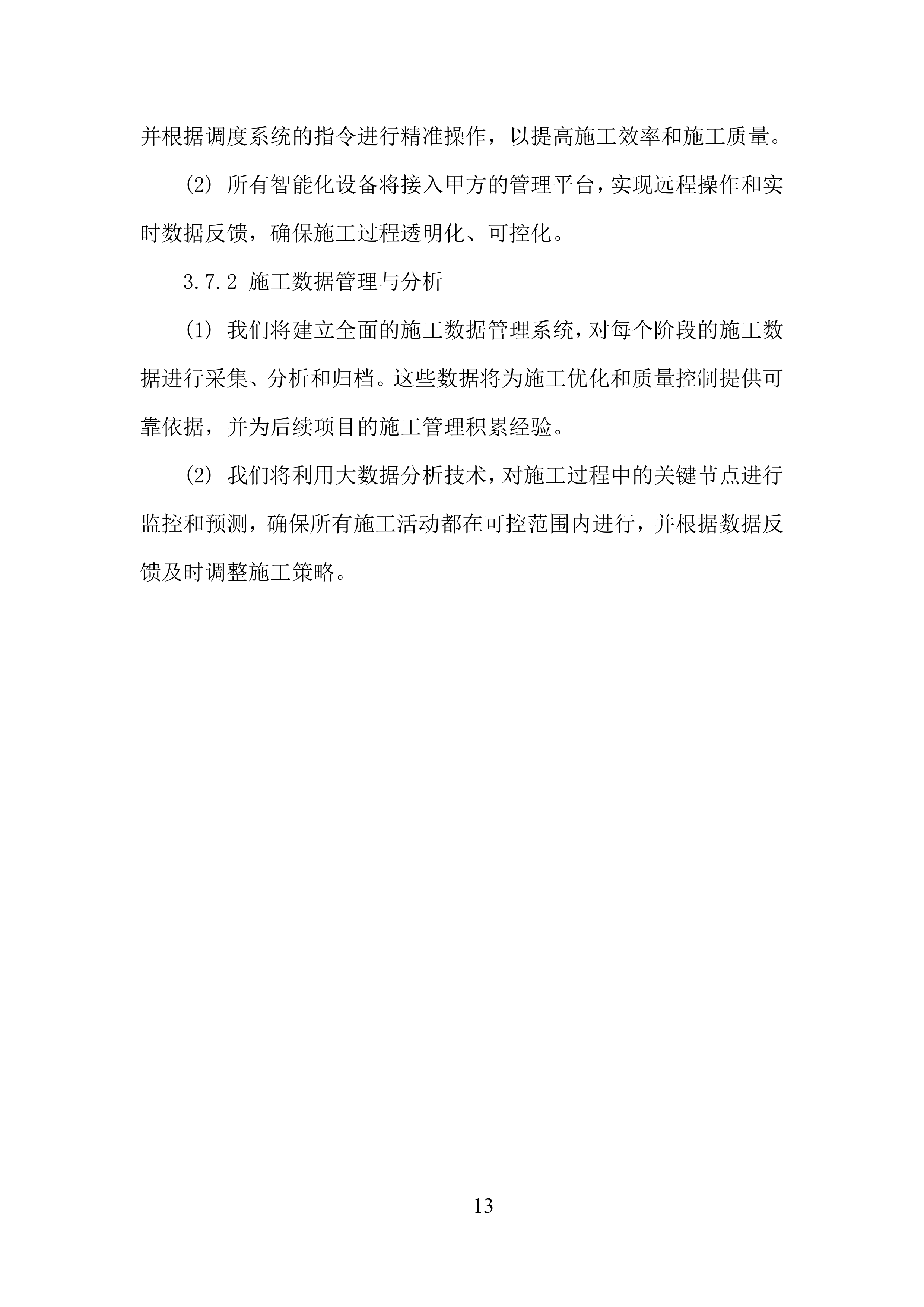

3.7.2 施工数据管理与分析
(1) 我们将建立全面的施工数据管理系统,对每个阶段的施工数据进行采集、分析和归档。这些数据将为施工优化和质量控制提供可靠依据,并为后续项目的施工管理积累经验。
(2) 我们将利用大数据分析技术,对施工过程中的关键节点进行监控和预测,确保所有施工活动
都在可控范围内进行,并根据数据反馈及时调整施工策略。

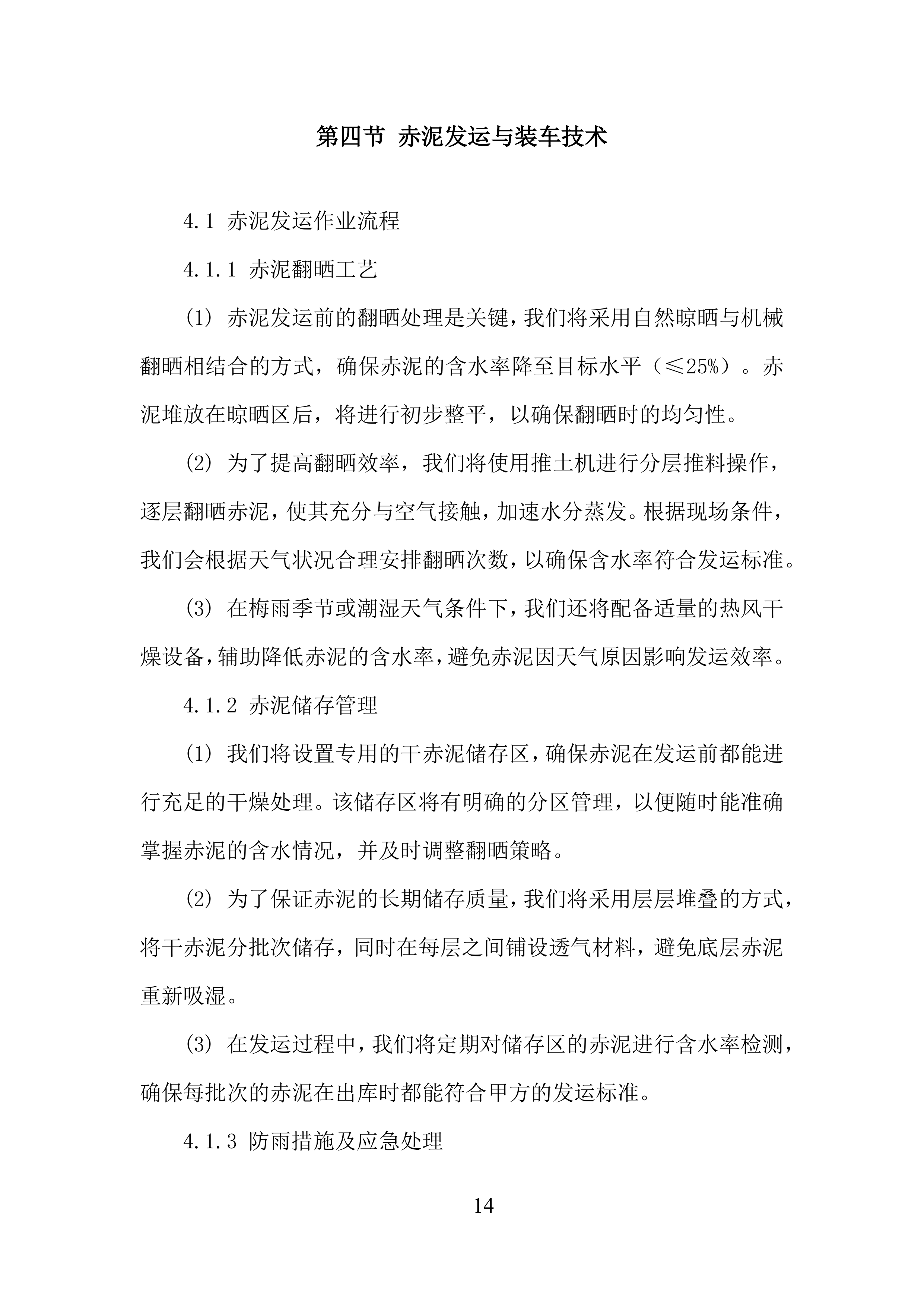

赤泥发运与装车技术
4.1 赤泥发运作业流程
4.1.1 赤泥翻晒工艺
(1) 赤泥发运前的翻晒处理是关键,我们将采用自然晾晒与机械翻晒相结合的方式,确保赤泥的含水率降至目标水平(≤25%)。赤泥堆放在晾晒区后,将进行初步整平,以确保翻晒时的均匀性。
(2) 为了提高翻晒效率,我们将使用推土机进行分层推料操作,逐层翻晒赤泥,使其充分与空气接触,加速水分蒸发。根据现场条件,我们会根据天气状况合理安排翻晒次数,以确保含水率符合发运标准。
(3) 在梅雨季节或潮湿天气条件下,我们还将配备适量的热风干燥设备,辅助降低赤泥的含水率,避免赤泥因天气原因影响发运效率。
4.1.2 赤泥储存管理
(1) 我们将设置专用的干赤泥储存区,确保赤泥在发运前都能进行充足的干燥处理。该储存区将有明确的分区管理,以便随时能准确掌握赤泥的含水情况,并及时调整翻晒策略。
(2) 为了保证赤泥的长期储存质量,我们将采用层层堆叠的方式,将干赤泥分批次储存,同时在每层之间铺设透气材料,避免底层赤泥重新吸湿。
(3) 在发运过程中,我们将定期对储存区的赤泥进行含水率检测,确保每批次的赤泥在出库时都能符合甲方的发运标准。
4.1.3 防雨措施及应急处理

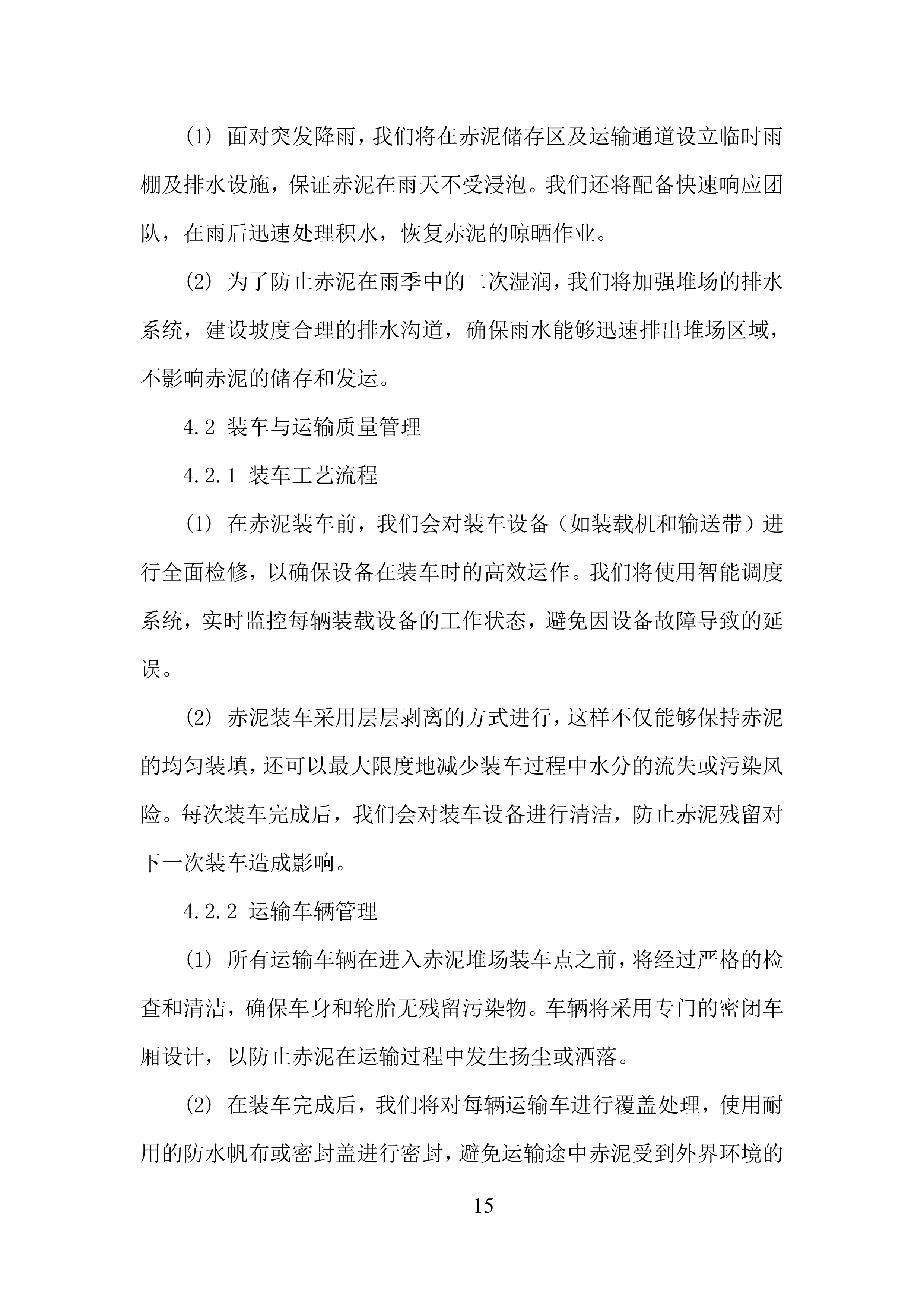

(1) 面对突发降雨,我们将在赤泥储存区及运输通道设立临时雨棚及排水设施,保证赤泥在雨天不受浸泡。我们还将配备快速响应团队,在雨后迅速处理积水,恢复赤泥的晾晒作业。
(2) 为了防止赤泥在雨季中的二次湿润,我们将加强堆场的排水系统,建设坡度合理的排水沟道,确保雨水能够迅速排出堆场区域,不影响赤泥的储存和发运。
4.2 装车与运输质量管理
4.2.1 装车工艺流程
(1) 在赤泥装车前,我们会对装车设备(如装载机和输送带)进行全面检修,以确保设备在装车时的高效运作。我们将使用智能调度系统,实时监控每辆装载设备的工作状态,避免因设备故障导致的延误。
(2) 赤泥装车采用层层剥离的方式进行,这样不仅能够保持赤泥的均匀装填,还可以最大限度地减少装车过程中水分的流失或污染风险。每次装车完成后,我们会对装车设备进行清洁,防止赤泥残留对下一次装车造成影响。
4.2.2 运输车辆管理
(1) 所有运输车辆在进入赤泥堆场装车点之前,将经过严格的检查和清洁,确保车身和轮胎无残留污染物。车辆将采用专门的密闭车厢设计,以防止赤泥在运输过程中发生扬尘或洒落。
(2) 在装车完成后,我们将对每辆运输车进行覆盖处理,使用耐用的防水帆布或密封盖进行密封,避免运输途中赤泥受到外界环境的影响或污染。同时,每辆车离开堆场前都需经过洗车平台的清洁,确保车轮和车身干净整洁。
4.2.3 发运质量控制
(1) 我们将对每批次运输的赤泥进行严格的质量检测,特别是在含水率和颗粒度方面进行控制,确保赤泥达到客户和甲方的质量要求。检测数据将实时上传至甲方的质量控制系统,以便双方共同监控发运质量。
(2) 我们将建立健全的发运记录体系,每次装车发运均需记录赤泥的来源、含水率、装车量及运输车辆信息,确保每一车次的赤泥都能追溯其来源,方便后续管理和质量检验。
4.3 智能化管理系统的应用
4.3.1 智能调度与监控系统
(1) 为了提高赤泥发运过程中的效率,我们将引入智能调度系统,该系统将实现对装载设备、运输车辆的全程实时监控和自动调度。通过GPS和RFID技术,我们能够精确追踪每辆运输车的位置和状态,优化发运路径。
(2) 智能调度系统将具备远程控制功能,能够在紧急情况下通过远程操作对车辆进行安全停靠,同时对赤泥发运进行动态调整,以应对突发情况。
赤泥堆场智能化系统的应用
无人驾驶及智能化设备的集成
5.1.1 无人驾驶技术应用
(1) 在赤泥堆场的施工过程中,我们将应用无人驾驶矿用卡车和压路机,通过先进的定位系统和传感器网络,实现高精度的路径规划和自动作业。
(2) 我们会在堆场内布设多个高精度差分定位基站,确保无人驾驶设备的实时定位精度保持在±10厘米范围内,支持全天候作业,即便在复杂地形和恶劣气候条件下也能稳定运行。
5.1.2 智能化挖掘与搬运
(1) 我们将采用配备有3D环境建模功能的智能挖掘机,通过激光雷达和多光谱相机实时感知周边环境,并自动计算挖掘位置与动作轨迹,确保每次挖掘作业的精准度和效率。
(2) 此外,我们的智能挖掘机能够在系统指令下自动定位矿用卡车的车斗位置,并精准卸料,大大降低了人力干预的需求,提高了施工效率。
智能化系统的数据采集与分析
5.2.1 实时数据采集平台
(1) 我们将通过物联网技术,在堆场内安装传感器网络,用于采集设备运作状态、赤泥湿度、气象数据等关键指标。这些数据将实时上传至调度中心,帮助我们优化作业调度和资源分配。
(2) 系统将自动生成每日、每周和每月的施工报表,记录各设备的运行情况、赤泥处理量和施工进度,以便甲方实时了解项目推进情况并进行数据分析和决策。
5.2.2 数据分析与优化反馈机制
(1) 我们的智能系统不仅能够采集数据,还具备数据分析与反馈功能。通过对堆场内作业环境、设备运行状态和施工质量的多维数据分析,我们可以识别出影响施工效率的潜在因素。
(2) 基于分析结果,我们将制定设备维护计划、优化运输路线,并调整施工策略,以达到持续优化施工效率、降低成本和提高赤泥堆存质量的目标。
智能化设备的管理与维护
5.3.1 设备在线监测与维护系统
(1) 所有无人驾驶和智能化设备都将接入我们的远程监控系统,实现对设备状态的实时监控,包括动力系统、液压系统以及导航控制等关键部件的状态。
(2) 一旦系统检测到设备异常或故障预警,我们将立即派遣专业维修人员进行现场排查和处理,最大限度减少设备停机时间,确保施工连续性。
5.3.2 设备维护与故障应急响应
(1) 我们将在堆场现场设立专业的设备维修站,配备备品备件和维修工具,确保在设备出现问题时能够迅速响应,减少对施工进度的影响。
(2) 我们还将建立设备保养档案,记录每台设备的维护历史和故障信息,以便定期开展设备保养,提高设备的使用寿命和稳定性。
安全与应急管理
5.4.1 安全监控与防护措施
(1) 在施工过程中,我们将结合智能化系统的报警功能,对现场作业人员和设备进行全天候监控,确保在紧急情况下能够迅速采取措施进行人员和设备的安全保护。
(2) 我们的无人驾驶设备将具备自动避障功能,并配备紧急停机系统,一旦检测到潜在风险,设备将立即停止作业,避免事故的发生。
5.4.2 应急预案与演练
(1) 我们将制定应急响应预案,涵盖设备故障、自然灾害以及其他突发事件,并定期组织应急演练,确保所有工作人员熟悉应急操作流程。
(2) 在赤泥堆场作业过程中,我们会保持与甲方的实时通讯,随时更新现场情况并采取必要的安全措施,以保障项目的顺利推进。
智能化系统的长期发展与优化
6.1 系统升级与持续优化
(1) 我们将根据赤泥堆场的实际作业需求,持续升级智能化系统,提升设备的运作效率和自动化水平,确保项目整体施工技术始终保持在行业前沿。
(2) 与此同时,我们将积极引入人工智能和大数据分析技术,以便更好地预测设备的故障趋势,优化维护周期,并提高设备的整体使用寿命和稳定性。
6.2 人员培训与技术支持
(1) 为了确保智能化系统的高效运行,我们将提供专业的技术培训,包括无人驾驶设备的操作、故障排除、日常维护等,提升现场操作人员的技能水平。
(2) 我们的技术支持团队将全天候待命,为现场人员提供实时技术援助,确保在
设备出现问题时能够迅速响应并解决问题,以保障施工过程的顺利进行。
第二章 施工方案与技术措施
雨季堆存与发运作业方案
雨季赤泥堆存及防洪排水措施
1
.1.1 现场堆存准备工作
(1) 为应对雨季赤泥堆存,我们将在堆存区域周边设置临时防护设施,如防水布、防水堤坝等,以减少雨水对赤泥堆存区的侵蚀影响。这些防护设施将根据地形变化进行布设,并保持灵活性以应对突发情况。
(2) 我们将在堆存区域周围建设排水沟渠,以确保雨水能够迅速排出堆存区域,防止雨水积聚对赤泥堆存造成冲刷。排水沟渠的设计将采用双层结构,外层用混凝土铺设,内层填充碎石,以提高排水效率和稳定性。
1.1.2 雨季赤泥堆存工艺调整
(1) 在雨季,赤泥堆存将遵循“先坝体、后中心”的堆存顺序,以保证堆存区的整体稳定性。为了增强赤泥的排水性能,我们将采用薄层摊铺工艺,将每一层赤泥厚度控制在20厘米以内,确保雨水能够迅速排出。
(2) 我们会在堆存区域的顶层铺设一层排水材料,如碎石或砂砾层,以增强赤泥表面的排水性能,防止雨水渗入堆存层内部。铺设后,还将进行碾压作业,以提高赤泥层的密实度和稳定性。
1.1.3 防洪措施与应急响应
(1) 为了应对突发性暴雨,我们将在堆存区设置多个排水泵站,并配备备用发电机组,以确保在断电情况下依然能够正常排水。每个排水泵站均可实现自动化控制,通过雨量传感器实时监测降雨量,并根据情况启动排水设备。
(2) 我们将在雨季期间设立应急响应小组,负责实时监测天气预报和雨量情况。当预测到强降雨天气时,应急小组将提前启动防洪预案,增加排水沟渠的疏通频次,并在关键区域放置沙袋和挡水板,以减少洪水对赤泥堆存区的影响。
雨季赤泥发运与道路维护方案
1.2.1 雨季赤泥发运策略调整
(1) 雨季赤泥的发运将以尽量避免车辆在湿滑路面作业为主要目标。我们将根据天气情况动态调整发运计划,优先在降雨较少或路面干燥的时段进行发运作业。
(2) 在赤泥发运过程中,所有运输车辆必须配备防滑链,并严格按照指定路线行驶,以避免车辆在泥泞路段出现打滑或侧翻的情况。对于发运点到堆存区的运输线路,我们会安排专人进行实时监控和引导,确保车辆行驶安全。
1.2.2 雨季道路维护与修复措施
(1) 为确保运输道路在雨季期间保持良好通行能力,我们将对主要运输道路进行预防性加固处理,铺设高承载力的碎石层,并在表面喷洒防滑剂,以提高路面的防滑性能和耐久性。
(2) 每次大雨过后,我们将安排维护小组对运输道路进行全面检查和修复。对于积水严重或受到侵蚀的路段,将立即采取填充、碾压等措施,恢复路面平整度和承载能力,确保运输车辆的安全行驶。
1.2.3 发运区域排水与防尘措施
(1) 在发运作业区,我们将建设完善的排水系统,以便迅速将雨水排离作业区域,防止泥浆堆积影响发运作业。排水系统将包括多条分支沟渠及中心集水井,通过泵站将雨水集中排出。
(2) 为减少雨季发运过程中产生的粉尘,我们将在作业区域安装洒水喷淋设备,根据天气情况定时开启洒水降尘,以保持现场作业环境的清洁和安全。同时,发运车辆在离开堆存区前需经过清洗,防止带泥上路污染环境。
雨季作业安全管理与风险控制
1.3.1 安全防护措施
(1) 雨季作业期间,我们将对所有操作人员配备防滑鞋、防水服等个人防护装备,并定期开展安全教育培训,提高员工对雨季作业风险的防范意识。
(2) 我们会在作业现场设置明显的安全警示标志,如“湿滑路面”“小心积水”等标识,提醒操作人员及车辆驾驶员在雨季期间提高警觉,严格按照安全作业规程操作。
1.3.2 风险控制与应急...
