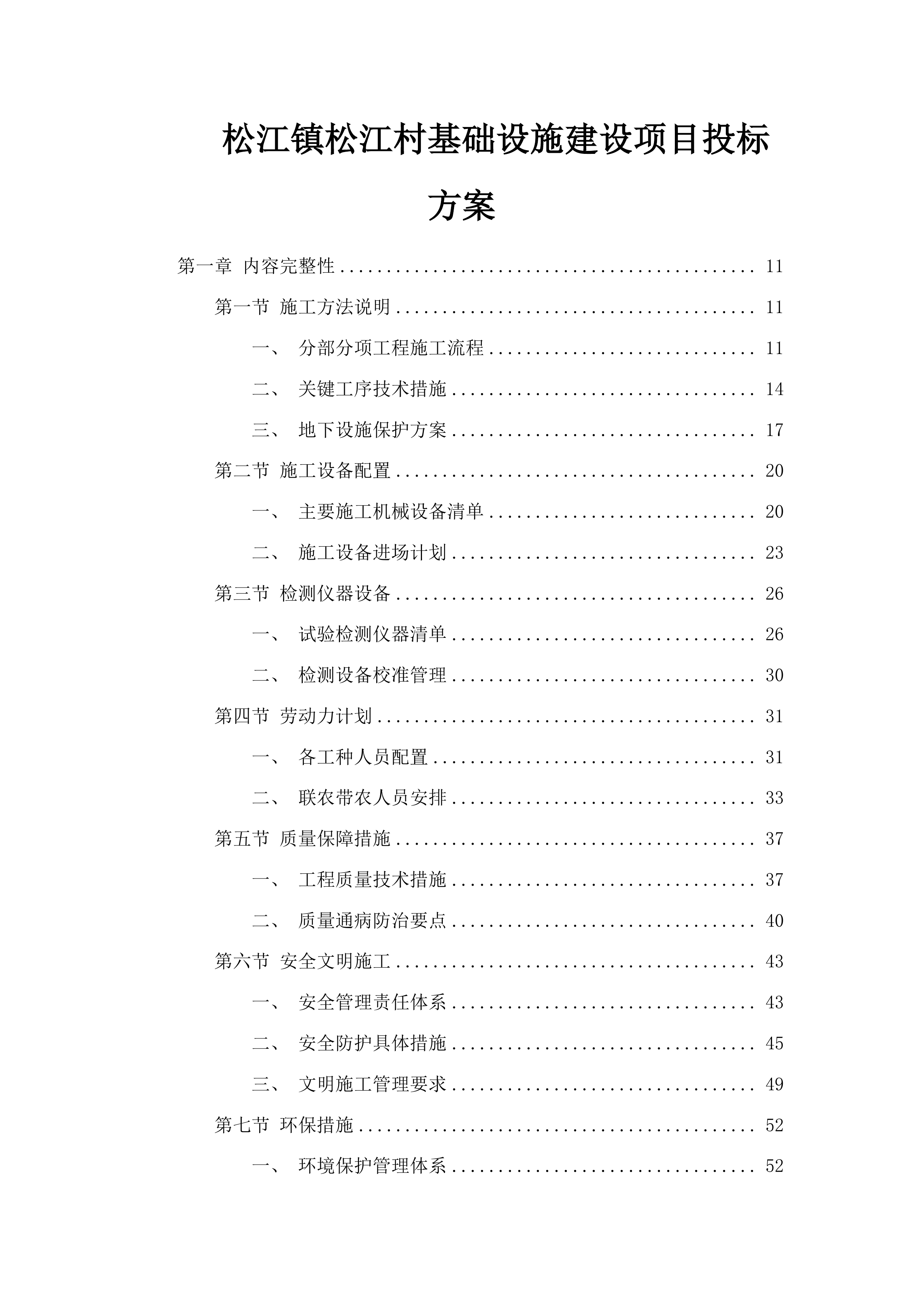

松江镇松江村基础设施建设项目投标方案
第一章 内容完整性
11
第一节 施工方法说明
11
一、 分部分项工程施工流程
11
二、 关键工序技术措施
14
三、 地下设施保护方案
17
第二节 施工设备配置
20
一、 主要施工机械设备清单
20
二、 施工设备进场计划
23
第三节 检测仪器设备
26
一、 试验检测仪器清单
26
二、 检测设备校准管理
30
第四节 劳动力计划
31
一、 各工种人员配置
31
二、 联农带农人员安排
33
第五节 质量保障措施
37
一、 工程质量技术措施
37
二、 质量通病防治要点
40
第六节 安全文明施工
43
一、 安全管理责任体系
43
二、 安全防护具体措施
45
三、 文明施工管理要求
49
第七节 环保措施
52
一、 环境保护管理体系
52
二、 施工节能降耗措施
55
第八节 施工进度计划
58
一、 施工进度网络计划
58
二、 关键节点控制安排
61
第九节 施工平面布置
64
一、 施工总平面布置图
64
二、 临时设施功能说明
66
第十节 临时用地规划
69
一、 临时用地计划表
69
二、 用地进度协调安排
73
第十一节 项目管理机构
77
一、 管理机构组成表
77
二、 主要人员简历材料
79
第十二节 原材料进场计划
82
一、 原材料进场计划表
82
二、 商砼供应保障措施
84
第二章 内容编制水平
87
第一节 施工组织设计
87
一、 施工方法与工艺说明
87
二、 主要施工设备配置
93
三、 试验检测仪器配备
97
四、 技术组织保障措施
104
五、 专项施工技术方案
108
第二节 施工进度计划
116
一、 施工进度图表编制
116
二、 关键施工节点控制
121
三、 进度计划可行性分析

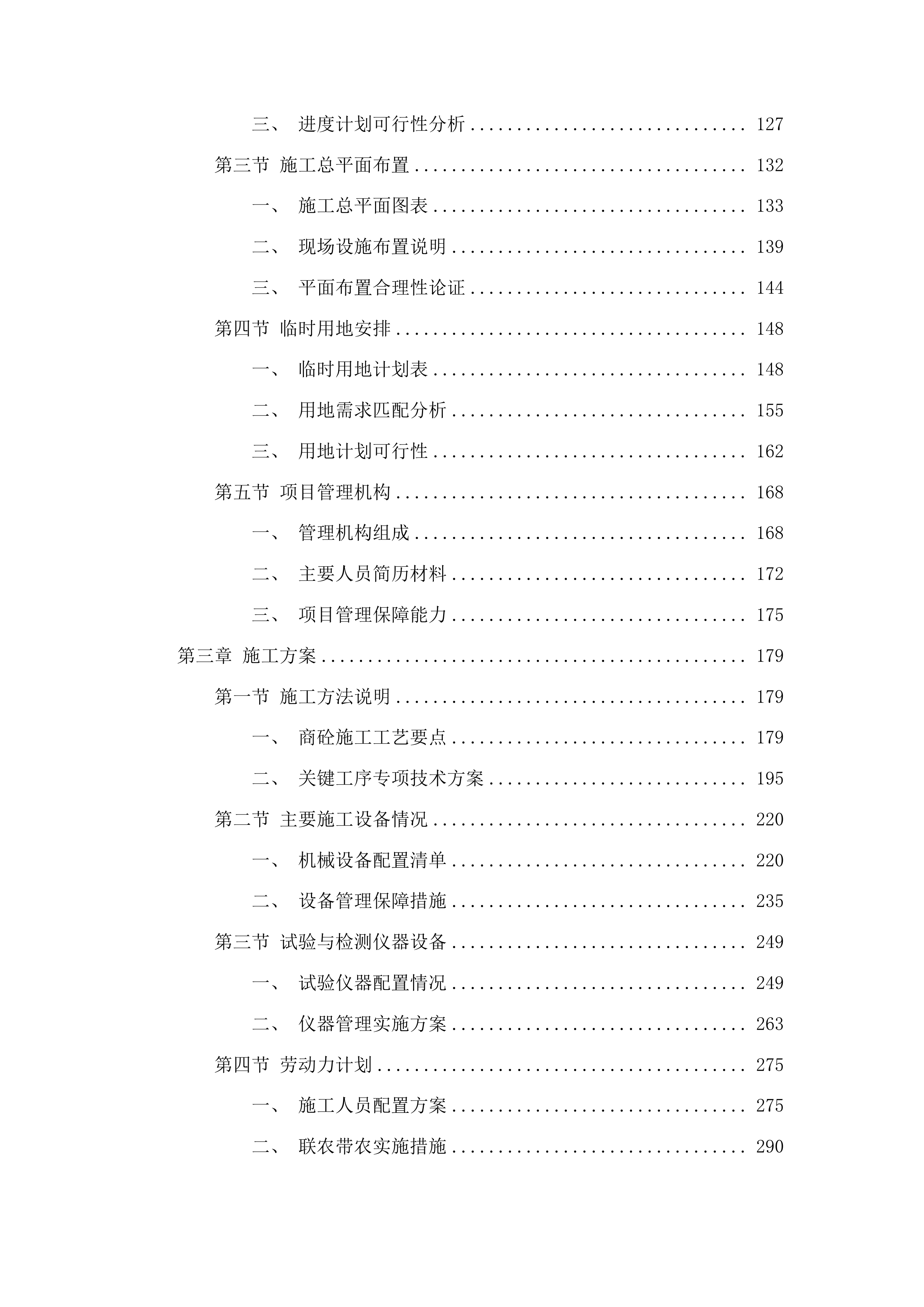

127
第三节 施工总平面布置
132
一、 施工总平面图表
133
二、 现场设施布置说明
139
三、 平面布置合理性论证
144
第四节 临时用地安排
148
一、 临时用地计划表
148
二、 用地需求匹配分析
155
三、 用地计划可行性
162
第五节 项目管理机构
168
一、 管理机构组成
168
二、 主要人员简历材料
172
三、 项目管理保障能力
175
第三章 施工方案
179
第一节 施工方法说明
179
一、 商砼施工工艺要点
179
二、 关键工序专项技术方案
195
第二节 主要施工设备情况
220
一、 机械设备配置清单
220
二、 设备管理保障措施
235
第三节 试验与检测仪器设备
249
一、 试验仪器配置情况
249
二、 仪器管理实施方案
263
第四节 劳动力计划
275
一、 施工人员配置方案
275
二、 联农带农实施措施
290
第五节 施工进度计划
295
一、 进度计划编制方案
295
二、 工期保障管理措施
309
第六节 施工总平面布置
326
一、 现场布置规划方案
326
二、 配套设施安排说明
346
三、 临时用地使用计划
363
第七节 项目管理机构
370
一、 管理团队组成结构
370
二、 主要人员资质材料
389
三、 项目业绩证明材料
393
第四章 施工技术措施
400
第一节 施工方法与工艺
400
一、 分部分项工程施工流程
400
二、 专项施工技术保障
418
第二节 施工设备配置
438
一、 主要施工机械设备参数
438
二、 设备管理维护体系
450
第三节 劳动力组织安排
473
一、 施工阶段劳动力配置
473
二、 劳动力管理机制
490
第四节 原材料进场计划
497
一、 材料进场管理规范
497
二、 商砼专项管理措施
511
第五节 关键环节应对措施
528
一、 地下设施保护方案
528

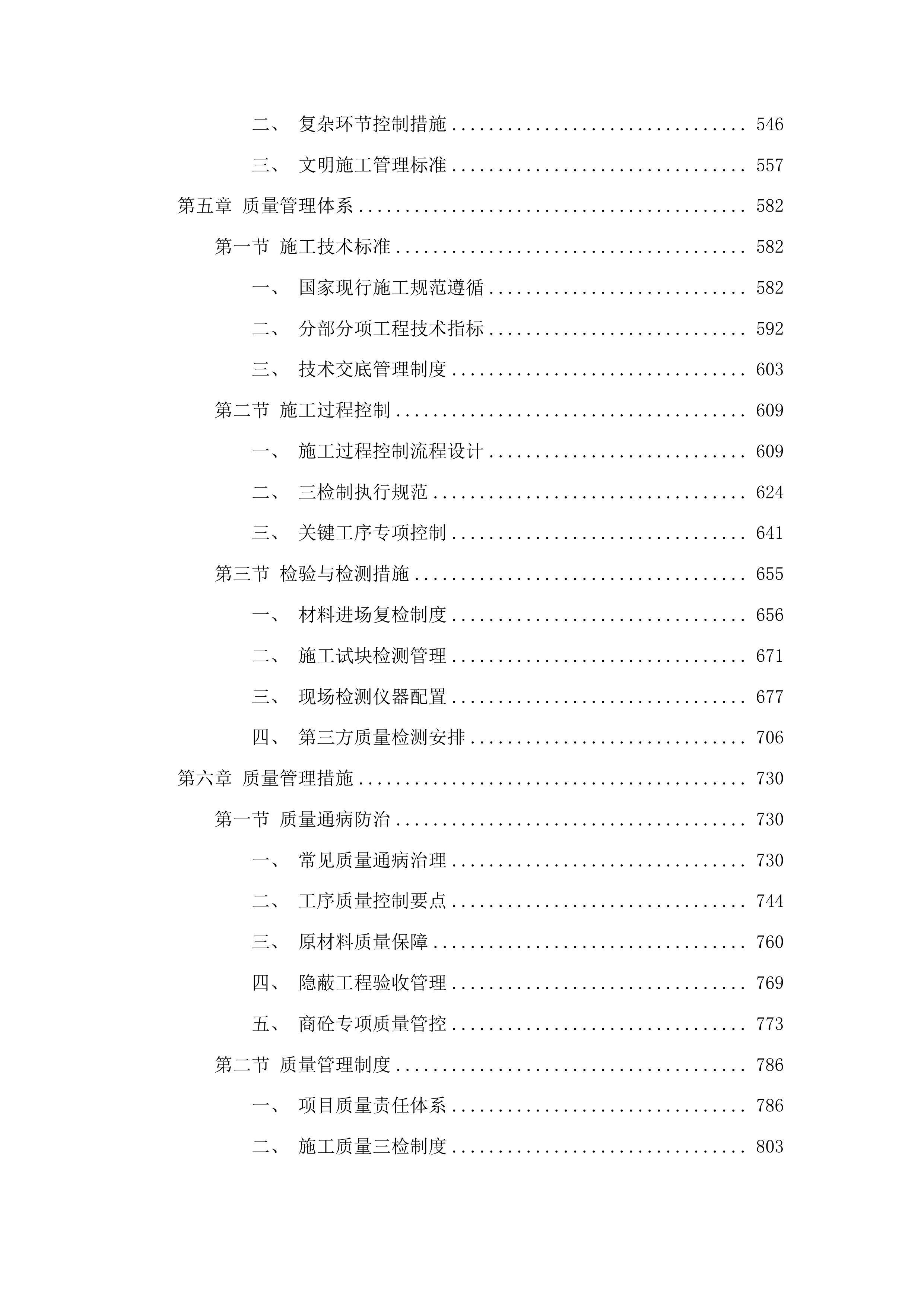

二、 复杂环节控制措施
546
三、 文明施工管理标准
557
第五章 质量管理体系
582
第一节 施工技术标准
582
一、 国家现行施工规范遵循
582
二、 分部分项工程技术指标
592
三、 技术交底管理制度
603
第二节 施工过程控制
609
一、 施工过程控制流程设计
609
二、 三检制执行规范
624
三、 关键工序专项控制
641
第三节 检验与检测措施
655
一、 材料进场复检制度
656
二、 施工试块检测管理
671
三、 现场检测仪器配置
677
四、 第三方质量检测安排
706
第六章 质量管理措施
730
第一节 质量通病防治
730
一、 常见质量通病治理
730
二、 工序质量控制要点
744
三、 原材料质量保障
760
四、 隐蔽工程验收管理
769
五、 商砼专项质量管控
773
第二节 质量管理制度
786
一、 项目质量责任体系
786
二、 施工质量三检制度
803
三、 质量例会管理规范
813
四、 质量追溯管理体系
822
第三节 技术组织措施
832
一、 施工图纸会审管理
832
二、 关键工序技术交底
841
三、 样板引路实施制度
858
四、 试验检测管理计划
870
五、 特殊季节施工措施
877
第七章 安全管理体系与措施
894
第一节 安全管理体系
894
一、 安全生产组织架构
894
二、 安全目标管理机制
902
第二节 安全管理制度
912
一、 三级安全教育培训
912
二、 安全检查巡查制度
920
三、 特种作业人员管理
931
第三节 现场安全措施
939
一、 标准化防护设施
939
二、 个人防护用品管理
952
三、 危险性较大工程专项方案
961
四、 文明施工管理
968
第四节 应急预案与演练
979
一、 安全生产事故应急预案
979
二、 应急救援组织体系
989
三、 应急演练与事故处理
996
第五节 安全投入与保障
1005
一、 安全措施费用管理
1005
二、 安全投入预算编制
1016
三、 施工人员保险保障
1021
第八章 环保管理体系与措施
1032
第一节 环保管理体系
1032
一、 环保管理组织架构
1032
二、 环保管理目标设定
1039
三、 环保管理制度建设
1051
四、 施工环保控制节点
1058
第二节 环保实施措施
1067
一、 扬尘综合控制方案
1067
二、 施工噪音防治措施
1073
三、 废水处理实施方案
1084
四、 建筑垃圾管理办法
1093
五、 固体废弃物处理
1101
六、 绿色施工推进措施
1110
第三节 环保应急预案
1118
一、 突发环境事件预案
1118
二、 应急处置流程设计
1127
三、 应急物资储备管理
1134
四、 环保应急演练计划
1140
第四节 环保检查与整改
1149
一、 环保检查制度建立
1149
二、 问题整改台账管理
1160
三、 环保闭环管理制度
1170
四、 环保考核评价机制
1176
第九章 工程进度计划与措施
1185
第一节 施工进度计划
1185
一、 整体施工进度安排
1185
二、 合同工期节点控制
1197
第二节 进度编制方法
1215
一、 科学编制方法应用
1215
二、 进度计划表达形式
1229
第三节 进度保障措施
1234
一、 组织保障措施制定
1234
二、 技术保障措施实施
1246
三、 资源保障措施规划
1260
四、 风险应急预案制定
1271
第十章 主要施工机械设备情况
1277
第一节 设备选型配置
1277
一、 混凝土搅拌设备配置
1277
二、 土方工程设备选型
1284
三、 路面施工设备配置
1292
四、 钢筋加工设备选型
1302
第二节 设备先进性说明
1309
一、 智能化施工设备应用
1309
二、 节能环保设备特性
1317
三、 高效能设备优势
1323
第三节 设备进场计划
1328
一、 基础施工阶段设备进场
1328
二、 主体施工设备进场计划
1335
三、 设备进场验收程序
1349
第四节 设备维护与管理

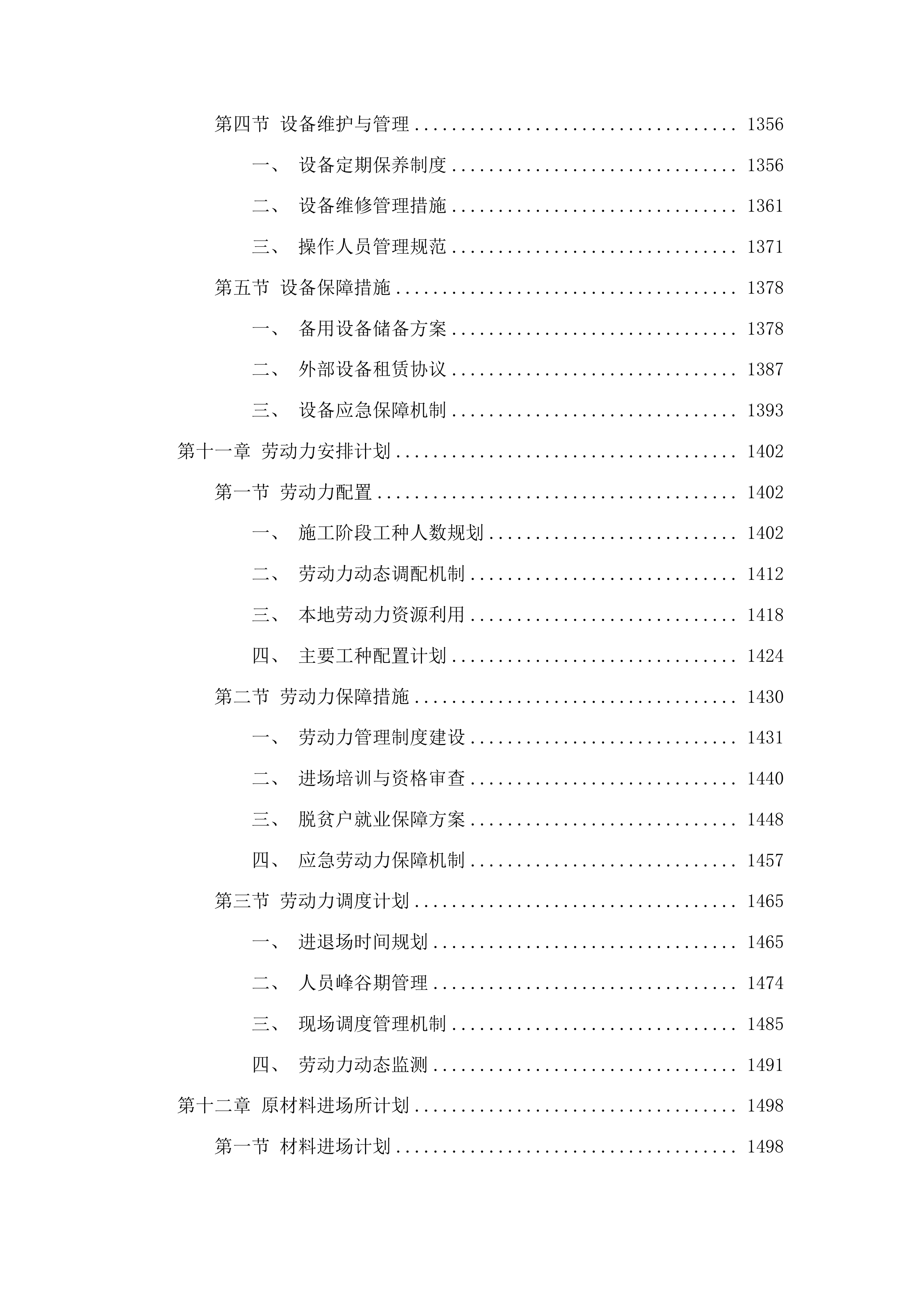

1356
一、 设备定期保养制度
1356
二、 设备维修管理措施
1361
三、 操作人员管理规范
1371
第五节 设备保障措施
1378
一、 备用设备储备方案
1378
二、 外部设备租赁协议
1387
三、 设备应急保障机制
1393
第十一章 劳动力安排计划
1402
第一节 劳动力配置
1402
一、 施工阶段工种人数规划
1402
二、 劳动力动态调配机制
1412
三、 本地劳动力资源利用
1418
四、 主要工种配置计划
1424
第二节 劳动力保障措施
1430
一、 劳动力管理制度建设
1431
二、 进场培训与资格审查
1440
三、 脱贫户就业保障方案
1448
四、 应急劳动力保障机制
1457
第三节 劳动力调度计划
1465
一、 进退场时间规划
1465
二、 人员峰谷期管理
1474
三、 现场调度管理机制
1485
四、 劳动力动态监测
1491
第十二章 原材料进场所计划
1498
第一节 材料进场计划
1498
一、 施工进度匹配规划
1498
二、 材料进场批次管理
1515
第二节 材料质量控制
1527
一、 进场前质量文件审核
1527
二、 进场后抽样检测流程
1539
第三节 材料存储与管理
1554
一、 现场堆放区域规划
1554
二、 材料出入库台账管理
1567
第十三章 保修服务
1579
第一节 保修服务内容
1579
一、 工程保修范围界定
1579
二、 保修期内检查项目
1582
三、 保修期限设定
1586
四、 维修资源响应机制
1592
第二节 保修服务承诺
1597
一、 服务联系保障
1597
二、 现场到达时限承诺
1601
三、 问题处理时效保证
1606
四、 特殊时段服务安排
1611
第三节 保修服务流程
1618
一、 报修受理规范
1618
二、 现场处理操作流程
1621
三、 维修后回访机制
1624
四、 保修档案管理制度
1630
第四节 保修服务保障机制
1634
一、 专项保修资金保障
1634
二、 专业维修队伍建设
1638
三、 备品备件库管理
1642
四、 服务质量考核体系
1649
内容完整性
施工方法说明
分部分项工程施工流程
土方工程施工流程
①场地清理:对施工场地内的障碍物、杂草、树木等进行彻底清除,确保施工场地整洁,为后续施工创造良好条件。在清理过程中,会将各类废弃物妥善处理,避免对周边环境造成污染。
②测量放线:依据设计图纸和现场控制点,进行精确的测量放线,确定土方开挖的边界和标高。这一步骤至关重要,需使用专业测量工具,确保测量误差在允许范围内,为土方开挖提供准确的指导。
③土方开挖:采用机械开挖和人工清理相结合的方式,按照设计要求进行土方开挖。在开挖过程中,严格控制开挖深度和坡度,避免超挖或欠挖,确保土方开挖符合设计标准。
④基底处理:对开挖后的基底进行平整、夯实,确保基底承载力符合设计要求。通过检测基底的压实度等指标,保证基底的稳定性,为基础工程的施工奠定坚实基础。
⑤土方回填:在基础施工完成后,及时进行土方回填。回填土应分层夯实,每层厚度控制在合理范围内,确保回填土的密实度,防止出现沉降等问题。
土方开挖
基础工程施工流程
①钢筋工程:钢筋进场后进行严格检验,确保其质量符合要求。检验合格后,进行钢筋的加工、制作和绑扎,保证钢筋的数量、规格、间距符合设计要求。在绑扎过程中,注重钢筋的连接方式和锚固长度,确保钢筋结构的稳定性。
②模板工程:模板安装应牢固、平整,拼缝严密,防止混凝土浇筑时出现漏浆现象。在安装模板前,会对模板表面进行清理和涂刷脱模剂,便于混凝土浇筑后的模板拆除。
③混凝土工程:采用商砼进行混凝土浇筑,在浇筑过程中,使用振捣设备振捣密实,确保混凝土的强度和耐久性。严格控制混凝土的配合比和坍落度,保证混凝土的施工质量。
④养护:混凝土浇筑完成后,及时进行养护,保持混凝土表面湿润。可采用覆盖保湿材料等方式进行养护,防止混凝土因水分蒸发过快而出现裂缝,确保混凝土的性能达到设计要求。
钢筋绑扎
混凝土浇筑
主体结构工程施工流程
①柱钢筋绑扎:按照设计要求进行柱钢筋的绑扎,确保钢筋的数量、规格、间距符合设计标准。在绑扎过程中,注意钢筋的接头位置和搭接长度,保证柱钢筋结构的整体性和稳定性。
②柱模板安装:柱模板安装应牢固、平整,拼缝严密,防止混凝土浇筑时漏浆。模板安装完成后,进行垂直度和尺寸的检查,确保柱的几何形状符合设计要求。
③柱混凝土浇筑:采用商砼进行柱混凝土浇筑,在浇筑过程中,分层振捣密实,确保柱混凝土的强度和耐久性。控制混凝土的浇筑速度和高度,避免混凝土出现离析现象。
④梁、板模板安装:梁、板模板安装应牢固、平整,拼缝严密,保证混凝土浇筑时不漏浆。模板支撑体系应具有足够的强度、刚度和稳定性,能够承受混凝土的重量和施工荷载。
⑤梁、板钢筋绑扎:按照设计要求进行梁、板钢筋的绑扎,确保钢筋的数量、规格、间距符合设计要求。在绑扎过程中,注意钢筋的布置和锚固方式,保证梁、板的结构性能。
⑥梁、板混凝土浇筑:采用商砼进行梁、板混凝土浇筑,在浇筑过程中,振捣密实,确保梁、板混凝土的强度和耐久性。控制混凝土的表面平整度,为后续的装饰装修工程提供良好的基础。
装饰装修工程施工流程
施工项目
施工步骤
施工要求
墙面抹灰
墙面基层处理、抹灰、找平、压光
抹灰应平整、光滑,阴阳角应顺直,无空鼓、裂缝现象
地面工程
地面基层处理、铺设地面材料、勾缝
地面铺设应平整、牢固,接缝应严密,无高低差
门窗安装
门窗框安装、门窗扇安装、密封胶条安装
门窗安装应牢固、平整,密封胶条应安装到位,确保门窗的密封性和隔音性
涂料工程
墙面、顶面基层处理、底漆施工、面漆施工
涂料施工应均匀、光滑,无流坠、漏刷现象,颜色一致
关键工序技术措施
冬雨季施工应对方案
1)冬季施工时,对原材料进行加热处理,保证混凝土和砂浆的出机温度和入模温度达到标准要求,防止因温度过低影响其性能。同时,调整混凝土和砂浆的配合比,增加水泥用量,减少水灰比,以此提高它们的抗冻性能,确保工程质量不受低温影响。
2)对施工现场的机械设备和运输车辆做好保温措施,保障其正常运行,避免因低温导致设备故障而延误工期。在雨季施工时,及时做好施工现场的排水工作,确保场地不积水,为施工创造良好的环境。
3)对原材料和成品、半成品进行覆盖保护,避免被雨水淋湿而损坏。此外,调整混凝土和砂浆的配合比,减少用水量,提高其抗渗性能,保证工程在雨季也能顺利推进。
原材料加热处理
防水工程施工
降低噪音及环境污染措施
1)选用低噪音的施工设备和工艺,从源头上减少施工噪音对周边环境的影响。合理安排施工时间,避开居民休息时间进行高噪音作业,减少对居民生活的干扰。
2)对施工设备进行定期维护和保养,确保设备正常运行,降低因设备故障产生的噪音。同时,对施工现场的粉尘进行控制,采取洒水降尘等措施,减少粉尘对周边环境的污染。
3)对施工废水进行处理,使其达标后排放,避免对周边水体造成污染。对施工废弃物进行分类收集和处理,可回收利用的废弃物进行回收利用,不可回收利用的废弃物运至指定的垃圾处理场进行处理,实现资源的合理利用和环境保护。
低噪音施工设备
地下管线保护加固措施
1)施工前,对施工现场地下管线的分布情况进行详细调查,全面掌握地下管线的种类、位置、走向、埋深等信息,为后续的施工提供准确的依据。
2)根据调查结果,制定科学合理的地下管线保护加固方案,并报相关部门审批。在地下管线附近施工时,设置明显的警示标志,安排专人进行监护,确保施工过程中地下管线的安全。
3)采用人工开挖的方式,避免机械开挖对地下管线造成破坏。对地下管线进行加固处理,如采用套管保护、支墩支撑等方式,确保其安全稳定。施工过程中,加强对地下管线的监测,及时发现问题并采取措施进行处理。
地下管线保护加固
复杂环节施工技术措施
复杂环节
技术措施
基础工程
采用先进的施工工艺和技术,确保基础的稳定性和承载能力。
结构工程
进行详细的结构分析和计算,制定合理的施工方案,确保结构的安全。
防水工程
选用优质的防水材料,严格按照施工工艺进行施工,确保防水效果。
装饰装修工程
注重细节处理,提高工程的整体质量和美观度。
质量与安全管理
在施工过程中,加强对复杂环节的质量控制和安全管理,确保施工顺利进行。
方案论证
组织专家对复杂环节的施工方案进行论证,确保方案的可行性和可靠性。
地下设施保护方案
地下管线保护措施
施工前全面调查地下管线分布情况,与相关部门沟通获取详细资料,明确管线位置、走向、埋深等信息,为后续施工提供准确依据。在施工现场设置明显的管线标识,对可能影响到的管线进行重点标注,提醒施工人员注意保护。采用先进的探测技术,对地下管线进行精确探测,避免施工过程中对其造成破坏。制定专项的管线保护方案,根据不同类型的管线采取相应的保护措施,如加固、迁移等。安排专人负责地下管线的监护工作,施工过程中实时监测管线的运行情况,发现异常及时采取措施,确保地下管线的安全。
地下管线探测
地上地下设施加固方案
对施工区域内的地上地下设施进行详细的检查和评估,确定需要加固的设施范围和程度。根据设施的特点和实际情况,选择合适的加固方法,如增加支撑结构、采用加固材料等。制定加固施工方案,明确施工流程和技术要求,确保加固工作的质量和安全。在加固施工过程中,严格按照施工方案进行操作,加强质量控制和安全管理。加固完成后,对设施进行全面的检查和验收,确保设施的安全性和稳定性得到有效提升。
地下管线标识设置
地上地下设施加固
加固对象
加固方法
施工流程
质量控制要点
地上建筑物
增加支撑结构
基础处理、支撑安装、连接加固
支撑材料质量、连接牢固性
地下管道
包裹加固材料
清理管道、涂抹粘结剂、包裹材料
材料贴合度、粘结强度
地下构筑物
注浆加固
钻孔、注浆、养护
注浆压力、浆液配比
施工过程监测措施
建立施工过程监测体系,对地下设施的各项指标进行实时监测,如沉降、位移、应力等。选用合适的监测设备和方法,确保监测数据的准确性和可靠性。安排专业的监测人员,定期对监测数据进行分析和评估,及时发现潜在的安全隐患。根据监测结果,及时调整施工方案和保护措施,确保地下设施的安全。建立监测数据档案,对监测数据进行长期保存和分析,为后续的工程提供参考。
水准仪监测沉降
监测指标
监测设备
监测频率
数据分析方法
沉降
水准仪
每天一次
对比分析、趋势分析
位移
全站仪
每周一次
坐标计算、差值分析
应力
应变计
每月一次
应力计算、图表分析
应急处理预案制定
制定地下设施保护应急处理预案,明确应急处理的组织机构、职责分工和工作流程。针对可能出现的突发情况,如管线破裂、设施坍塌等,制定相应的应急处理措施。储备必要的应急救援物资和设备,如抢修工具、防护用品等,确保在紧急情况下能够及时响应。定期组织应急演练,提高应急处理能力和协同作战能力。在发生突发情况时,立即启动应急处理预案,采取有效的措施进行抢险救援,最大限度地减少损失。
应急救援物资储备
施工设备配置
主要施工机械设备清单
设备名称及型号
1)依据本项目施工需求,明确各类施工机械设备的名称及对应型号,确保能满足不同施工环节的具体要求。如在土方开挖工程中,选用功率合适、挖掘力强的挖掘机等。
2)保证设备型号与工程实际相匹配,结合工程特点和技术要求进行筛选。例如在对精度要求较高的工程部位,选择精度更高、性能更稳定的设备。
3)针对不同的分部分项工程,选择合适的设备型号。比如在混凝土浇筑时,选用符合商砼运输和浇筑要求的混凝土输送泵等。
4)综合考虑设备的性能、效率、可靠性等因素确定型号。优先选择技术先进、操作简便、维护成本低的设备,以提高施工效率和质量。
混凝土输送泵
土方挖掘和运输设备
设备数量统计
1)统计各型号施工机械设备的数量,根据施工进度和工作量进行精确计算。确保设备数量既能满足工程高峰期的施工需求,又不会造成设备闲置浪费。
2)根据施工进度和工作量,合理确定设备数量。如在基础施工阶段,增加土方挖掘和运输设备的数量;在主体施工阶段,合理配备模板加工、钢筋加工等设备。
3)保证设备数量能够满足工程连续施工的需求,避免因设备不足导致施工中断。同时,预留一定数量的备用设备,以应对突发情况。
4)结合施工计划,对设备数量进行动态调整。根据工程实际进展情况,适时增加或减少设备投入,提高设备利用率。
钢筋加工设备
设备性能参数
1)详细列出施工机械设备的性能参数,包括功率、承载能力、工作效率、精度等方面。这些参数是评估设备能否满足工程要求的重要依据。
2)性能参数涵盖设备的功率、承载能力等方面,确保设备在施工过程中能够稳定运行。例如,起重机的起重量、提升速度等参数必须符合工程吊装要求。
3)确保设备性能参数符合工程质量和安全要求,严格按照国家标准和行业规范进行选择。对于不符合要求的设备,坚决不予使用。
4)参考设备的技术说明书,准确记录性能参数。在采购和租赁设备时,要求供应商提供详细的技术资料,以便进行准确评估。
起重机
设备适用性评估
对施工机械设备的适用性进行全面评估,从施工环境、施工工艺等多个角度进行考量。以下是具体的评估内容:
评估项目
评估标准
评估结果
施工环境适应性
设备能否在蛟河市松江镇松江村的地理、气候条件下正常运行
能适应,具备相应防护和应对措施
施工工艺匹配度
设备的功能和性能是否与本项目施工工艺相契合
高度匹配,能满足施工要求
联农带农适用性
设备操作是否便于脱贫户或监测对象参与
操作简单,易上手
安全文明施工适用性
设备是否符合文明施工和安全防护要求
符合要求,配备安全装置
施工设备进场计划
基础施工阶段设备进场
①在基础施工前期,安排挖掘机、装载机等土方施工设备进场,确保基础土方开挖工作顺利开展。土方施工设备的提前进场,能够为后续的基础施工奠定坚实的基础,保障土方开挖工作按照预定计划进行。
②随后,将钢筋加工设备如钢筋弯曲机、切断机等运输至施工现场,为基础钢筋工程做好准备。钢筋加工设备的及时到位,可保证基础钢筋的加工质量和进度,满足基础钢筋工程的施工需求。
③模板加工设备也需在该阶段进场,以满足基础模板安装的需求。模板加工设备的进场,能够确保基础模板的制作和安装符合施工要求,为基础混凝土浇筑提供良好的模板支撑。
④混凝土搅拌输送车在基础混凝土浇筑前到达现场,保证混凝土的及时供应。混凝土搅拌输送车的按时到达,可避免混凝土浇筑过程中的中断,确保基础混凝土的浇筑质量。
土方施工设备进场
钢筋加工设备运输
混凝土搅拌输送车到场
设备名称
型号
数量
用途
挖掘机
PC200
2台
基础土方开挖
装载机
ZL50
1台
土方装载与转运
钢筋弯曲机
GW40
2台
钢筋弯曲加工
钢筋切断机
GQ40
2台
钢筋切断加工
模板加工设备
多种型号
若干
基础模板制作
混凝土搅拌输送车
SY5250GJB
3台
混凝土运输
主体施工阶段设备进场
①主体施工开始时,塔式起重机进场并完成安装调试,为垂直运输提供保障。塔式起重机的及时安装调试完成,能够高效地进行建筑材料和设备的垂直运输,满足主体施工的进度要求。
②混凝土泵车在主体混凝土浇筑时进场,提高混凝土浇筑效率。混凝土泵车的使用,可实现混凝土的快速、准确浇筑,大大提高主体混凝土浇筑的工作效率。
③施工电梯在主体结构达到一定高度时安装进场,方便人员和小型材料的垂直运输。施工电梯的投入使用,为施工人员和小型材料的上下提供了便利,提高了施工的安全性和效率。
④电焊机、切割机等金属加工设备在主体钢结构或金属构件施工时及时进场。这些金属加工设备的进场,能够保证主体钢结构或金属构件的加工质量和进度。
设备名称
型号
数量
用途
塔式起重机
QTZ80
1台
主体施工垂直运输
混凝土泵车
HB48
1台
主体混凝土浇筑
施工电梯
SCD200/200
1台
人员和小型材料垂直运输
电焊机
ZX7-400
3台
金属构件焊接
切割机
J3G-400
2台
金属材料切割
装饰装修阶段设备进场
①进入装饰装修阶段,安排吊篮等高处作业设备进场,用于外墙装饰施工。吊篮的进场,为外墙装饰施工提供了安全、便捷的作业平台,保证外墙装饰工作的顺利进行。
②电动吊篮在安装调试完成后,可投入外墙涂料、幕墙安装等工作。电动吊篮的正常运行,能够提高外墙装饰施工的效率和质量。
③地面打磨机、抛光机等设备在地面装饰施工时进场,保证地面施工质量。地面打磨机和抛光机的使用,可使地面达到光滑、平整的效果,满足地面装饰的质量要求。
④油漆喷涂设备在墙面、门窗等油漆作业时运输至现场。油漆喷涂设备的及时到场,能够提高油漆作业的效率和均匀度,保证墙面、门窗等油漆装饰的效果。
吊篮用于外墙装饰
地面打磨机作业
收尾验收阶段设备维护与退场
①在收尾验收阶段,对所有施工设备进行全面维护保养,确保设备性能良好。全面的维护保养能够延长设备的使用寿命,为后续项目施工做好准备。
②对闲置的设备进行清理和检查,做好退场准备。清理和检查闲置设备,可保证设备的整洁和完好,便于设备的运输和存放。
③按照设备退场计划,有序安排设备撤离施工现场。有序的设备退场,能够避免施工现场的混乱,保证施工场地的整洁。
④保留必要的检测设备,直至项目验收合格,以配合验收工作。必要检测设备的保留,可随时对项目质量进行检测,确保项目验收合格。
检测仪器设备
试验检测仪器清单
测量类仪器设备
1)配备高精度全站仪,具备精确测量角度、距离和高差的功能,可有效确保工程定位的准确性,为施工提供可靠的测量数据。
2)水准仪能精确测量高程,在施工过程中严格保障各部位的标高符合设计要求,使工程建设的竖向精度得以有效控制。
3)激光测距仪能够快速、准确地测量距离,大大提高了测量效率,减少测量时间,加快施工进度。
高精度全站仪
水准仪
仪器名称
功能用途
优势特点
高精度全站仪
测量角度、距离和高差
定位准确,数据可靠
水准仪
测量高程
保障标高符合设计要求
激光测距仪
测量距离
快速准确,提高效率
检测类仪器设备
1)钢筋扫描仪用于检测钢筋的位置、数量和保护层厚度,能及时发现钢筋工程中存在的问题,保证钢筋工程质量达到标准要求。
2)混凝土回弹仪可检测混凝土的抗压强度,通过科学评估混凝土施工质量,为后续施工提供重要参考依据。
3)楼板测厚仪用于测量楼板的厚度,精确的测量结果可确保楼板的结构安全,避免因厚度不足导致的安全隐患。
4)裂缝测宽仪能够精确测量混凝土结构表面的裂缝宽度,有助于及时发现结构病害,采取相应的修复措施,保障工程的耐久性。
钢筋扫描仪
试验类仪器设备
1)压力试验机用于测试材料的抗压强度,通过科学准确的测试结果,为材料的选用提供重要依据,确保工程使用合适的材料。
2)万能材料试验机可对多种材料进行拉伸、压缩、弯曲等力学性能试验,全面评估材料的性能,保障工程材料的质量。
3)电子天平用于精确称量材料的质量,其高精度的称量能力保证试验数据的准确性,为试验结果的可靠性奠定基础。
4)水泥净浆搅拌机用于搅拌水泥净浆,能使水泥和水充分混合,保证水泥净浆的质量均匀稳定,为水泥相关试验提供可靠的样品。
压力试验机
其他辅助仪器设备
1)温湿度计用于测量施工现场的温度和湿度,实时掌握环境参数,为施工过程中的材料储存、混凝土养护等提供适宜的环境条件。
2)风速仪可测量风速,在高空作业等场景中,通过准确的风速数据保障施工安全,避免因大风天气引发的安全事故。
3)接地电阻测试仪用于检测电气设备的接地电阻,确保用电安全,防止因接地不良导致的电气事故。
4)兆欧表用于测量电气设备的绝缘电阻,及时发现电气设备绝缘性能的问题,保障电气系统的正常运行。
温湿度计
检测设备校准管理
校准计划制定
依据设备使用频率、性能稳定性等因素,制定年度校准计划。充分考虑本项目施工特点,对于使用频繁、性能易变的设备,增加校准频次。确保设备始终处于精准状态,为工程质量提供可靠保障。合理安排校准时间,避免影响正常施工检测工作。结合本项目的工期安排,精心规划校准时间点,减少对施工进度的干扰。根据设备的使用说明书和相关标准,确定校准的参数和范围。严格遵循设备制造商的要求和行业标准,保证校准的准确性和有效性。
校准机构选择
选择具有资质和良好信誉的校准机构。优先考虑在工程检测领域有丰富经验和良好口碑的机构,确保校准结果的权威性和可靠性。考察校准机构的技术能力和设备水平。了解其是否具备先进的校准设备和专业的技术人员,能够准确、高效地完成校准工作。了解校准机构的校准流程和质量控制措施。确保其校准过程严格规范,质量控制体系完善,能够有效保证校准结果的准确性。与校准机构签订正式的校准服务合同。明确双方的权利和义务,保障校准工作的顺利进行。
校准过程监督
在设备校准过程中,安排专人进行监督。确保校准工作按照规定的流程和标准进行,及时发现和解决问题。监督校准机构是否按照规定的校准流程进行操作。严格检查校准过程中的每一个环节,保证校准工作的规范性和准确性。检查校准记录和报告的真实性和准确性。仔细核对校准数据和报告内容,确保其真实反映设备的校准情况。及时与校准机构沟通校准过程中出现的问题。积极协调解决问题,保证校准工作的顺利进行。
校准结果处理
校准完成后,及时获取校准报告。对校准结果进行全面评估,判断设备是否合格。依据校准报告中的数据和结论,准确判断设备的性能状态。对于校准不合格的设备,及时进行维修或报废处理。确保设备不会因性能问题影响工程质量。更新设备的校准状态标识和记录。便于对设备的管理和使用。
处理步骤
操作内容
获取报告
校准完成后立即从校准机构获取校准报告
评估结果
依据校准报告数据判断设备是否合格
维修或报废
对不合格设备进行维修或报废处理
更新记录
更新设备校准状态标识和记录
劳动力计划
各工种人员配置
基础工种人员安排
1)依据本项目施工流程,科学合理地安排基础工种人员数量,确保各施工环节都有足够的人力支持,避免出现人员短缺或冗余的情况,以保障施工的高效进行。
2)严格筛选基础工种人员,确保其具备相应的技能和经验,能够熟练操作各类基础施工设备,熟悉基础施工工艺,为工程质量奠定坚实基础。
3)密切关注施工进度,根据实际进展灵活调整基础工种人员的投入。在施工高峰期,增加人员数量以加快施工速度;在施工低谷期,合理调配人员,避免人力浪费。
技术工种人员部署
1)针对本项目中的技术要求,精准配置技术工种人员,确保每个技术环节都有专业的人员负责,以满足工程的技术标准和质量要求。
2)定期组织技术工种人员进行培训和学习,保证其掌握先进的施工技术和工艺,能够运用新技术、新方法解决施工中遇到的难题,提高施工效率和质量。
3)按照施工阶段的不同,有序安排技术工种人员进场。在关键技术环节施工前,提前安排技术人员到位,做好技术准备工作;在施工过程中,确保技术人员全程跟进,及时解决技术问题。
技术工种人员部署
施工人员培训
特殊工种人员配备
1)根据本项目的特殊需求,精心配备合适的特殊工种人员,如焊工、电工等,以满足特殊施工工艺和安全要求。
2)严格审查特殊工种人员的资质,确保其持有相关的资格证书和丰富的操作经验,能够熟练操作特殊设备,保障施工安全和质量。
3)结合施工难点和特殊情况,适时调配特殊工种人员参与施工。在遇到复杂的技术难题或特殊施工环境时,及时安排专业的特殊工种人员进行处理,确保施工顺利进行。
特殊工种人员配备
基础施工设备操作
特殊设备操作
辅助工种人员规划
1)充分考虑本项目的整体协调,科学规划辅助工种人员的数量和职责,确保辅助工作能够与主体施工紧密配合,提高施工效率。
2)加强对辅助工种人员的培训,要求其具备良好的服务意识和团队协作能力,能够积极主动地为主体施工提供支持和帮助。
3)依据施工进度,合理安排辅助工种人员的工作时间和任务。在施工繁忙时,适当增加工作时间和任务量;在施工空闲时,合理安排休息和培训,提高人员素质。
联农带农人员安排
脱贫户与监测对象选拔
①严格依据国家相关脱贫标准和项目要求,对蛟河市松江镇松江村符合条件的脱贫户或未消除风险的监测对象进行全面筛选。深入了解其家庭情况、脱贫状况以及劳动能力等多方面因素,确保选拔出真正有需求且具备一定劳动能力的人员参与到本项目中。
②综合考量脱贫户和监测对象的劳动能力、技能水平以及就业意愿,进行精准匹配。对于有一定建筑技能基础的人员,优先安排到与技能相关的施工岗位;对于缺乏技能但有较强学习能力和劳动意愿的人员,可安排到基础施工岗位进行培养和锻炼,确保选拔出的人员能够胜任施工工作,为项目的顺利进行提供有力保障。
③在选拔过程中,始终遵循公平、公正、公开的原则。通过张榜公示、村民大会等多种方式,将选拔标准、流程和结果进行公开透明的展示,接受村民的监督和反馈。确保每一个环节都经得起检验,让真正符合条件的人员能够参与到项目中来,实现以工代赈的目标。
脱贫户与监测对象选拔
岗位适配与培训
①根据本项目工程量清单范围内的具体施工需求,结合脱贫户和监测对象的个人能力和特点,进行合理的岗位分配。对于技术要求较高的岗位,安排有相关技能和经验的人员;对于基础劳动岗位,则优先考虑有劳动意愿和学习能力的人员,确保每个人都能在合适的岗位上发挥最大的作用。
②为选拔出的人员提供全面且针对性的技能培训。培训内容涵盖施工安全知识、操作技能、质量标准等多个方面,邀请专业的技术人员进行授课和指导。通过理论讲解、现场演示和实际操作相结合的方式,让人员能够深入理解和掌握相关技能。
③在培训过程中,注重实践操作环节的设置。安排人员在实际施工场景中进行操作练习,由经验丰富的师傅进行现场指导和纠正。通过反复实践,确保人员能够熟练掌握相关技能,提高施工效率和质量,为项目的顺利推进提供坚实的技术支持。
技能培训授课
工作监督与管理
①建立健全完善的工作监督机制,对脱贫户和监测对象的工作进行实时监督。安排专人负责施工现场的巡查和管理,及时发现和纠正工作中出现的问题。通过定期检查、不定期抽查等方式,确保施工进度和质量符合项目要求。
②对于工作中出现的问题,及时组织相关人员进行分析和解决。制定针对性的解决方案,明确责任人和整改期限,确保问题能够得到及时有效的解决。同时,对问题进行总结和反思,避免类似问题的再次发生,不断提高工作效率和质量。
③定期对人员的工作表现进行评估,建立科学合理的评估体系。评估内容包括工作态度、工作质量、工作效率等多个方面,根据评估结果进行奖惩。对工作表现优秀的人员给予适当的奖励和表彰,激励其继续保持良好的工作状态;对工作表现不佳的人员进行批评教育和帮助,鼓励其改进提高,激发人员的工作积极性和主动性。
优秀人员奖励
权益保障与激励
①严格按照国家相关法律法规和合同约定,全面保障脱贫户和监测对象的合法权益。在劳动过程中,为其提供必要的劳动保护用品和安全保障措施,确保人员的人身安全和健康。同时,遵守劳动法律法规,保障人员的休息权、获得劳动报酬权等各项权益。
②按时足额支付劳动报酬,建立完善的工资支付制度。根据人员的工作岗位、工作时长和工作质量等因素,制定合理的工资标准,并按照合同约定的时间和方式进行支付。确保人员能够及时、足额地获得劳动报酬,提高其生活水平和工作积极性。
③设立奖励机制,对工作表现优秀的人员给予适当奖励。奖励方式可以包括物质奖励、荣誉证书等多种形式,激励人员在工作中积极进取、勇于创新。通过奖励机制,营造良好的工作氛围,提高人员的工作热情和责任感,为项目的顺利完成提供有力支持。
劳动报酬支付
质量保障措施
工程质量技术措施
材料验收措施
1)严格把控原材料供应商资质,深入考察其生产能力、质量控制体系以及过往业绩,选择信誉良好、产品质量可靠的供应商,从源头上保障材料质量。
2)材料进场时,仔细检查质量证明文件,如质量合格证、检验报告等,确保其与采购要求相符,对证明文件不全或与要求不符的材料坚决拒收。
3)对材料进行外观检查,查看是否有损坏、变形、锈蚀等缺陷,对于有明显缺陷的材料及时退回处理,避免其进入施工现场。
4)按照规定进行抽样检验,对商砼等关键材料进行严格的性能检测,检测结果不符合标准的材料不得使用,确保工程使用的材料质量达标。
5)建立材料验收台账,详细记录材料的名称、规格、数量、验收日期、验收结果等信息,便于追溯和管理,为工程质量提供可靠的材料依据。
材料外观检查
商砼抽样检验
工序控制措施
1)编制详细的施工工序流程,依据工程特点和施工规范,明确各工序的施工顺序和质量要求,为施工人员提供清晰的操作指南。
2)加强施工过程中的质量监督,安排专业质量管理人员对每道工序进行严格的质量检查,确保施工质量符合标准。
3)上道工序未经验收合格,不得进行下道工序施工,严格执行工序交接制度,防止质量问题累积。
4)对关键工序和特殊过程,如混凝土浇筑、基础施工等,进行重点监控,制定专项施工方案和质量保证措施,确保施工质量。
5)定期对工序质量进行统计分析,运用质量管理工具,及时发现问题并采取改进措施,不断提高工序质量水平。
质量检查制度
1)建立三级质量检查制度,包括班组自检、项目部抽检、公司专检,形成多层次、全方位的质量检查体系,确保工程质量。
2)制定质量检查计划,明确检查的内容、方法、频率和标准,使质量检查工作规范化、标准化。
3)对检查中发现的质量问题,及时下达整改通知书,明确整改要求和期限,跟踪整改情况,确保问题得到彻底解决。
4)对整改情况进行跟踪复查,对整改不力的责任单位和个人进行严肃处理,保证质量问题得到有效解决。
5)定期召开质量分析会议,总结质量检查情况,分析质量问题产生的原因,制定预防措施,不断完善质量管理体系。
质量通病防治
1)针对混凝土施工,严格控制配合比,根据工程实际要求和原材料特性,确定合理的配合比,确保混凝土的强度和耐久性。
2)加强混凝土的浇筑和振捣,采用合适的浇筑工艺和振捣设备,避免出现蜂窝、麻面、露筋等缺陷,保证混凝土的密实性。
3)做好混凝土的养护工作,根据环境条件和混凝土类型,制定科学的养护方案,保证混凝土在适宜的温度和湿度条件下硬化,防止混凝土出现裂缝等质量问题。
4)对于土方工程,控制好土的含水量,采用合适的压实方法和压实设备,避免出现橡皮土现象,确保土方工程的压实质量。
5)加强对防水工程的施工管理,选用优质的防水材料,严格按照施工工艺进行施工,确保防水层的质量,防止渗漏。
土方压实作业
质量通病防治要点
混凝土施工质量控制
1)严格把控原材料质量,确保水泥强度、安定性等指标符合要求,砂石级配良好、含泥量在规定范围内。严格的原材料质量把控,是保证混凝土质量的基础,直接关系到混凝土的强度和耐久性。
2)精确控制混凝土配合比,根据现场实际情况及时调整水灰比和坍落度。精确的配合比控制,能使混凝土的性能满足不同施工条件和工程要求。
3)规范混凝土浇筑工艺,分层振捣密实,避免出现蜂窝、麻面、孔洞等缺陷。规范的浇筑工艺,可有效提高混凝土的密实性和整体性。
4)做好混凝土养护工作,保持适宜的温度和湿度条件,防止混凝土出现裂缝。良好的养护是保证混凝土后期强度增长和防止裂缝产生的关键。
防治要点
具体措施
目的
原材料质量把控
检验水泥强度、安定性,检查砂石级配和含泥量
保证混凝土基本性能
配合比控制
根据现场调整水灰比和坍落度
满足不同施工需求
浇筑工艺规范
分层振捣,避免缺陷
提高混凝土密实性
养护工作落实
保持适宜温湿度
防止混凝土裂缝
防水工程质量把控
1)选用质量合格的防水材料,检查其质量证明文件和性能检测报告。合格的防水材料是防水工程质量的基础,严格的检查能确保材料符合工程要求。
2)基层处理应平整、干燥、干净,符合防水施工要求。良好的基层处理为防水层的铺设提供了可靠的基础,可增强防水层与基层的粘结力。
3)严格按照施工工艺进行防水施工,确保防水层的厚度和搭接长度符合规范。规范的施工工艺是保证防水效果的关键,确保防水层的完整性和密封性。
4)加强对防水工程的质量检查,做好闭水试验,及时发现和处理渗漏问题。质量检查和闭水试验能及时发现防水工程中的隐患,保证防水工程的可靠性。
防水材料选用
砌体工程质量防治
1)确保砖、砌块等材料的品种、强度等级符合设计要求。符合设计要求的材料是保证砌体结构强度和稳定性的基础。
2)控制砌筑砂浆的配合比和搅拌质量,保证其强度和粘结性。良好的砂浆质量能使砌体之间的粘结更加牢固,提高砌体的整体性。
3)规范砌体砌筑工艺,保证灰缝均匀、饱满,墙体垂直、平整。规范的砌筑工艺可提高砌体的外观质量和力学性能。
4)加强对砌体工程的质量检查,防止出现裂缝、渗漏等质量问题。质量检查能及时发现和解决砌体工程中的质量隐患,保证工程质量。
砌体砌筑工艺
装修工程质量提升
1)严格审查装修材料的质量,确保其环保性能和外观质量符合要求。严格的材料审查,能为装修工程提供优质的材料基础,保障居住者的健康和装修效果。
2)做好基层处理工作,为装修施工提供良好的基础条件。良好的基层处理能使装修材料更好地附着,提高装修的质量和耐久性。
3)规范装修施工工艺,保证各装修分项工程的质量,如墙面平整度、地面坡度等。规范的施工工艺是保证装修工程质量的关键,能使装修效果更加美观和实用。
4)加强对装修工程的成品保护,防止在施工过程中出现损坏。成品保护能确保装修工程的最终质量,避免因施工过程中的损坏而影响整体效果。
基层处理工作
安全文明施工
安全管理责任体系
安全责任制度构建
1)建立完善的安全责任制度,从项目经理到一线施工人员,对各级人员在安全管理中的具体职责予以明确。项目经理需全面负责项目的安全管理工作,制定安全管理目标和计划;一线施工人员要严格遵守安全操作规程,正确佩戴和使用安全防护用品。
2)将安全管理目标分解到各个岗位,制定详细的安全责任清单。每个岗位人员可清楚了解自己的安全管理任务,如材料员负责材料的安全储存和搬运,设备管理员要确保设备的安全运行等。
3)依据安全责任制度,制定相应的考核办法,对各岗位人员的安全管理工作进行定期考核。考核内容包括安全目标的完成情况、安全措施的执行情况等,考核结果与绩效挂钩。
4)建立安全责任追究机制,对于因工作失误或违规操作导致安全事故的人员,严格追究其责任。根据事故的严重程度,给予相应的处罚,如警告、罚款、辞退等。
安全管理流程规划
1)制定安全管理工作流程,涵盖安全计划制定、安全措施实施、安全检查与隐患排查、安全问题整改等环节。安全计划制定需结合项目特点和实际情况,明确安全管理的目标和措施;安全措施实施要确保各项安全制度和操作规程得到有效执行。
2)明确各流程环节的工作标准和时间要求,确保安全管理工作的规范化和高效化。如安全检查要定期进行,隐患排查要全面细致,安全问题整改要及时彻底。
3)建立安全管理信息沟通机制,保证各部门、各岗位之间的信息传递及时、准确。通过定期召开安全会议、发布安全通报等方式,及时传达安全管理工作的要求和进展情况。
4)定期对安全管理流程进行评估和优化,根据实际工作情况调整不合理的流程环节。如发现安全检查中存在漏洞,及时调整检查内容和方法;如安全问题整改不及时,分析原因并采取相应的措施。
安全检查与隐患排查
安全人员职责分工
1)明确安全管理人员的职责,包括安全监督、安全教育培训、安全检查等工作。安全监督人员要对施工现场进行实时监督,及时发现和纠正违规行为;安全教育培训人员要定期组织施工人员进行安全培训,提高施工人员的安全意识和技能。
2)规定项目经理在安全管理中的领导责任,负责全面统筹和协调项目的安全管理工作。项目经理要制定安全管理目标和计划,组织实施安全措施,协调各部门之间的安全管理工作。
3)确定技术负责人在安全技术方面的职责,为项目提供安全技术支持和保障。技术负责人要对施工方案进行安全评估,提出安全技术措施和建议,解决施工过程中的安全技术问题。
4)明确一线施工人员的安全操作责任,要求严格遵守安全操作规程,及时报告安全隐患。一线施工人员要正确佩戴和使用安全防护用品,不违规操作,发现安全隐患及时向管理人员报告。
安全监督机制设立
1)设立专门的安全监督小组,对项目施工过程进行全方位、全过程的安全监督。安全监督小组要定期对施工现场进行检查,对重点部位和关键环节进行重点监控。
2)制定安全监督检查计划,定期对施工现场进行安全检查,及时发现和消除安全隐患。检查内容包括安全制度的执行情况、安全措施的落实情况、施工设备的运行情况等。
3)建立安全监督信息反馈机制,监督人员发现安全问题后,及时向相关部门和人员反馈。通过书面报告、口头汇报等方式,确保安全问题得到及时处理。
4)对安全监督中发现的违规行为和安全隐患,严格按照安全管理制度进行处理。对违规行为进行纠正和处罚,对安全隐患进行整改和跟踪,确保施工安全。
安全防护具体措施
高处作业防护措施
1)为高处作业人员配备合格的安全带、安全帽等个人防护用品,同时开展使用培训,要求其正确佩戴和使用,以保障作业人员在高处活动时的安全。
2)在高处作业区域设置防护栏杆和安全网,防护栏杆的高度和强度严格符合相关标准要求,为作业人员提供可靠的防护屏障,防止人员坠落。
3)对高处作业平台进行定期检查和维护,检查其结构稳固性,确保承载能力满足施工要求,避免因平台问题引发安全事故。
4)在高处作业前,对作业人员进行全面的安全技术交底,详细明确作业流程和安全注意事项,使作业人员熟悉操作规范。
5)遇有恶劣天气(如大风、暴雨、雷电等),立即停止高处作业,并采取相应的防护措施,如对设备进行固定、遮盖等,确保设备和人员安全。
安全带安全帽
防护栏杆安全网
临时用电安全措施
1)编制科学合理的临时用电施工组织设计,严格按照设计要求进行临时用电线路和设备的安装,确保用电系统的规范性。
2)采用TN-S系统,做到“三级配电、两级保护”,从系统层面保障用电安全,避免电气事故的发生。
3)对配电箱、开关箱进行定期检查和维护,确保其完好有效,严禁使用破损、漏电的电器设备,防止触电事故。
4)电工必须持证上岗,严禁非电工人员私自接电、维修电气设备,保证电气操作的专业性和安全性。
5)对施工现场的临时用电线路进行架空或埋地敷设,避免拖地、泡水等情况发生,降低线路损坏和漏电的风险。
检查项目
检查内容
检查周期
责任人
配电箱
外观是否损坏、门锁是否完好、内部电器元件是否正常
每周
电工
开关箱
漏电保护器是否灵敏、开关是否正常、接线是否牢固
每周
电工
临时用电线路
绝缘层是否破损、有无拖地或泡水情况、接头是否牢固
每天
现场安全员
消防安全防护措施
1)在施工现场设置明显的消防安全标志,配备足够数量的灭火器材和消防设施,方便施工人员在紧急情况下使用。
2)对施工人员进行全面的消防安全教育,提高其消防安全意识和自防自救能力,使其能够正确应对火灾事故。
3)在易燃易爆物品存放处和动火作业区域,设置专人负责监护,严格监督作业过程,确保消防安全。
4)定期对消防器材和设施进行检查和维护,确保其完好有效,保证在火灾发生时能够正常使用。
5)制定详细的消防安全应急预案,定期组织演练,提高应对火灾事故的能力,使施工人员熟悉应急处置流程。
灭火器材消防设施
消防安全标志
消防设施
检查内容
检查周期
责任人
灭火器
压力是否正常、零部件是否完好、有效期是否符合要求
每月
现场安全员
消防栓
阀门是否灵活、水带是否完好、接口是否严密
每月
现场安全员
消防通道
是否畅通、有无障碍物堆放
每天
现场施工负责人
机械设备安全防护措施
1)对施工机械设备进行定期检查和维护,建立详细的检查维护记录,确保其性能良好,安全装置齐全有效,保证设备正常运行。
2)为机械设备配备相应的安全防护设施,如防护罩、防护栏等,防止操作人员接触到危险部位,减少机械伤害事故。
3)操作人员必须持证上岗,严格按照操作规程进行操作,规范操作行为,避免因违规操作引发安全问题。
4)在机械设备作业前,对其进行试运行检查,确认无异常后方可投入使用,及时发现设备潜在问题。
5)对停用的机械设备进行妥善保管,采取防潮、防锈、防腐等措施,延长设备使用寿命,降低设备损耗。
施工机械设备
文明施工管理要求
现场围挡设置要求
1)在蛟河市松江镇松江村的施工场地周围设置连续、封闭的围挡,围挡高度严格遵循国家和地方相关规定,既能保障施工场地的独立性,又能防止施工过程中的安全隐患外扩,为周边环境提供安全保障。
2)围挡...
