锅炉系统及锅炉厂房拆除回收
施工组织设计
目
录
第一部分 项目实施方案
12
第一节 项目概况
12
第二节 项目实施重点和难点
13
1. 项目实施重点
13
2. 项目实施难点
15
第三节 项目组署
17
1. 人员准备
17
1.1. 项目管理人员组织
17
1.2. 劳动力选择
17
1.3. 劳动力划分
18
1.4. 劳动力资历
18
1.5.
劳动力安排保证措施
18
1.6.
提高劳动生产率的措施
19
1.7. 劳动力投入一览表
20
2. 机械设备准备
24
2.1. 施工机械设备选用原则
24
2.2. 机械设备投入一览表
26
3. 安全防护设施准备
29
4. 拆除方案部署
34
4.1.
拟计划拆除顺序
34
4.2.
拆除前的具备工作
34
第四节 拆除方案
36
1. 输送煤传送带拆除方案
36
1.1. 施工前准备
36
1.2. 施工安全措施
36
1.3. 其他安全技术措施
38
1.4. 施工方案及拆除顺序
39
1.5.
安全措施
41
2. 锅炉本体及附属管道拆除方案
43
2.1. 施工作业顺序
43
2.2. 施工作业
43
2.3. 切断锅炉供电供水
43
2.4. 施工用脚手架搭设
43
2.5. 锅炉给煤装置拆除
44
2.6. 电缆及桥架拆除
45
2.7. 分汽缸及进出蒸汽管道拆除
46
2.8. 锅炉本体拆除
46
2.9. 区域围挡
49
2.10. 施工清理
50
2.11.
主要作业技术要求
50
2.11.1.
脚手架搭设
50
2.11.2.
管道拆除
51
2.11.3.
设备拆除
52
2.11.4.
设备吊运
53
2.12.
现场安全施工管理
53
2.12.1.
危险源识别及控制措施
53
2.12.2.
安全管理制度
55
2.12.3.
安全操作技术要求
56
(
1
)
高空作业安全技术要求
56
(
2
)
气割作业安全技术要求
58
2.13.
现场文明施工管理
59
2.13.1.
文明施工管理措施
59
2.13.2.
文明施工管理制度
60
3. 锅炉厂房拆除方案
61
3.1. 工程概况
61
3.2. 施工准备
63
3.2.1.
技术准备
64
3.2.2.
机具、材料准备
64
3.2.3.
施工期间劳动力计划
65
3.2.4.
现场准备
65
3.3. 管理目标
65
3.4. 拆除施工
66
3.4.1.
拆除施工工艺简介
66
3.4.2.
施工段划分与施工顺序
67
3.4.3.
施工工艺流程
67
3.4.4.
施工方法
69
3.4.5.
质量技术保证措施
76
3.4.5.1. 质量保证措施
76
3.4.5.2. 技术保证措施
77
3.4.6.
安全生产文明施工环保措施
78
3.4.6.1. 施工安全要求
78
3.4.6.2. 临边防护
79
3.4.6.3. 洞口防护
79
3.4.6.4. 拆除部位卸载
79
3.4.6.5.
临时用电
80
3.4.6.6. 电气防火措施
81
3.4.6.7. 机械使用安全措施
81
3.4.6.8. 文明施工环境保护
81
3.4.7.
应急救援
82
3.4.7.1.
建立应急救援领导小组
82
3.4.7.2. 应急救援工作落实措施
82
4. 烟筒拆除方案
84
4.1.
编制依据
84
4.2.
工程概况
84
4.3.
拆除工程特点及针对性措施
85
4.4.
人工拆除方案
86
4.4.1. 施工顺序
86
4.4.2. 施工方法
86
4.4.3. 主要施工工艺
88
4.4.4. 脚手架搭设步骤
89
4.5.
40米烟囱拆除工期
95
4.6.
施工安全保证措施
95
4.6.1. 施工准备阶段
95
4.6.2. 施工过程中
96
4.6.3. 安全用电
97
4.6.4. 其它安全保证措施
97
第五节 安全文明保证措施
99
1
.
安全文明施工目标
99
2
.
施工安全保证体系
100
3
.
安全生产保证措施
103
4
.
文明施工体系
111
5
.
噪音污染防治措施
112
6
.
扬尘污染防治措施
115
第六节 进度保证措施
121
1.
进度计划
121
2. 进度延误因素分析及解决措施
123
2.1. 工程工期延误因果分析图
123
2.2. 施工配合因素及解决措施
123
2.3. 机具因素及解决措施
124
2.4. 工人因素及解决措施
125
2.5. 工艺因素及解决措施
126
2.6. 管理因素及解决措施
126
第七节 突发情况应急保证措施
128
1. 坍塌事故
128
2. 触电事故
128
3. 物体打击事故
128
4. 机械伤害事故
129
5. 高处坠落事故
129
6. 爆炸
129
7. 火灾
130
8. 停电
130
9. 传染病
130
10. 食物中毒
131
11. 农忙季节
131
12. 通信联络
131
13. 应急演练和预案的评价及修改
131
14. 事故报告
132
15. 事故调查及处理
134
第八节 与甲方单位沟通协调措施
136
1.
建立良好的沟通渠道
136
2.
主动沟通与反馈
136
3.
解决冲突与协商
137
第二部分 质量保证措施
138
1
.
质量目标
138
2
.
质量保证体系
138
3
.
质量管理体系
139
4
.
质量保证措施
142
4.1
.
质量管理制度
142
4.2
.
质量保证措施
147
4.
3
.
施工班组操作质量的保证
148
4.4
.
人员保障
149
4.5
.
机械
设备保障
150
4.6
.
机制保障
151
第三部分
回收方案
153
1. 拆除内容
153
2. 拆除流程
153
3. 拆除废弃物分类
153
4. 拆除废弃物处理方式
154
4.1. 混凝土拆除废弃物
154
4.2.
拆除弃土运输处置方案
156
5. 废旧物资处置办法
158
6. 回收处理阶段时间安排
163
7.
回收物资组织拉运
163
8.
成本测算与控制
165
第
四
部分 服务管理措施
168
1.
服务管理措施目标、内容、重点
168
1.1. 目标设定
168
1.2. 管理内容
168
1.3. 重点关注
169
2. 服务管理规章制度
170
3.
服务框架体系
180
4.
创新服务
183
4.1. 物资分类评估
183
4.2. 安全拆除规划
183
4.3. 环保处理方案
184
4.4. 资源再利用途径
184
4.5. 物流运输服务
184
4.6. 信息追踪管理
184
4.7. 质量检测保证
184
4.8. 客户反馈机制
185
5. 服务考核评价标准
186
5.1. 服务态度
186
5.2. 服务效率
186
5.3. 服务质量
187
第
五
部分 培训实施方案
189
1. 培训需求
189
2.
培训的意义
189
3. 培训的目的
189
4. 培训服务保证
190
5.
培训地点
190
6.
培训实施流程
191
7.
培训评估和管理
192
8.
培训方式
193
8.1. 集中授课培训
193
8.2. 补训和二次培训
193
8.3. 一对一培训
193
9.
培训过程质量控制
194
10.
回收锅炉及拆除工作技术培训
195
10.1. 锅炉结构解析
195
10.2. 拆除流程详解
195
10.3. 废物分类与处理
196
11. 回收锅炉及拆除工作安全培训
197
11.1. 安全操作规范
197
11.2. 环境保护措施
197
11.3. 应急处置预案
197
11.4. 法律法规遵从
197
第六部分 后续服务与保障措施
199
1.
残余物料处理
199
2.
设备安全检查
199
3.
环境恢复与评估
199
4.
法规遵循与许可
199
5.
回收再利用方案
199
6. 人员培训与指导
200
7. 应急响应计划
200
8. 质量监督与反馈
200
9. 安全操作规范
200
10. 风险评估与管理
200
11. 事故预防与处理
200
12. 持续监测与改进
201
13. 客户服务与支持
201
14. 记录管理与报告
201
15. 合规性与认证
201
第一部分
项目实施方案

第一节 项目概况
名称
内容
备注
项目名称
+++++++++++++
项目编号
+++++++++++++
招标单位
+++++++++++++
招标需求
对
65吨热水锅炉一台,40吨热水锅炉一台,进行废物回收处置;对附属配套厂房2600平方米,砌砖40米烟筒等进行拆除,垃圾外运,平整清理场地至±0
合同履约期限
合同签订后
30日
服务地点
招标人指定地点
质量要求
必须达到国家和行业规定标准及竞争性磋商文件中规定的要求标准,由验收小组进行验收,达到合格标准。
项目其他说明事项
安全生产工作由中标单位负责,招标单位不承担责任及现场管理,拉运车辆手续等由中标单位自行办理,现场拆除施工不得影响招标单位的生产运行
项目实施重点和难点
项目实施重点

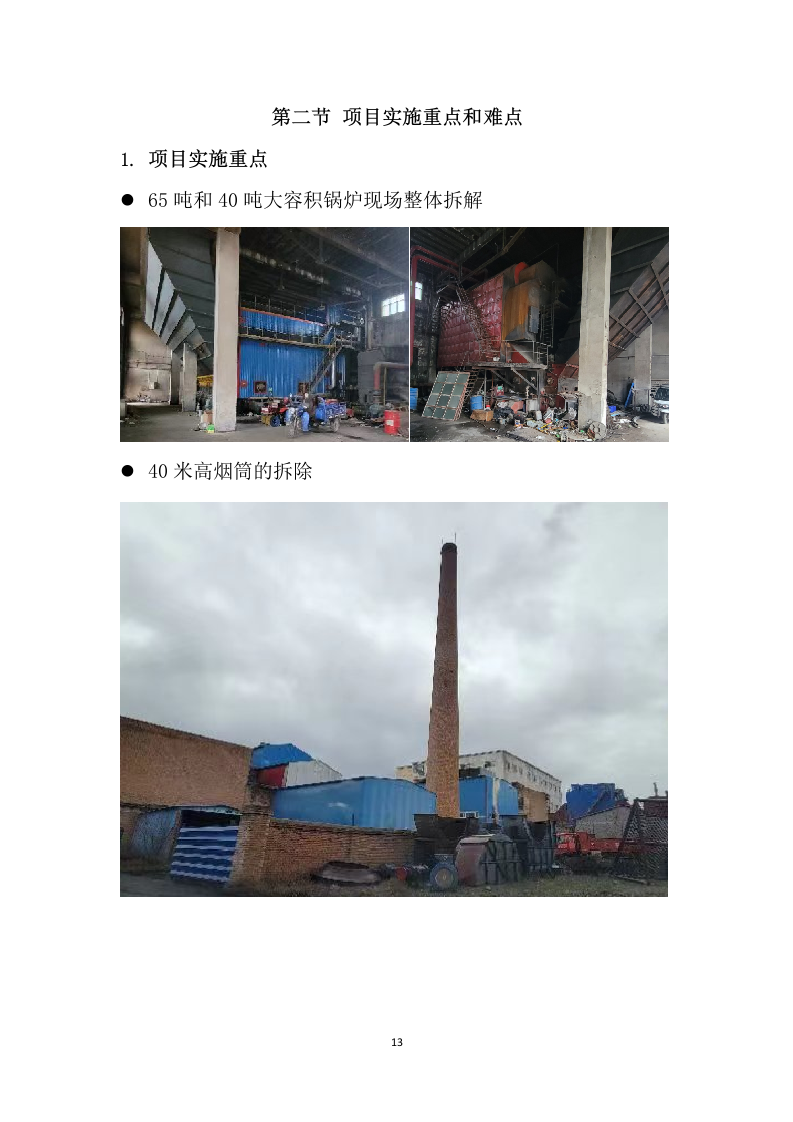

65吨和40吨大容积锅炉现场整体拆解
40米高烟筒的拆除
2600m
2
的锅炉房及附属构筑物
拆除
长距离传送带的拆除
拆除后的移交场地平整

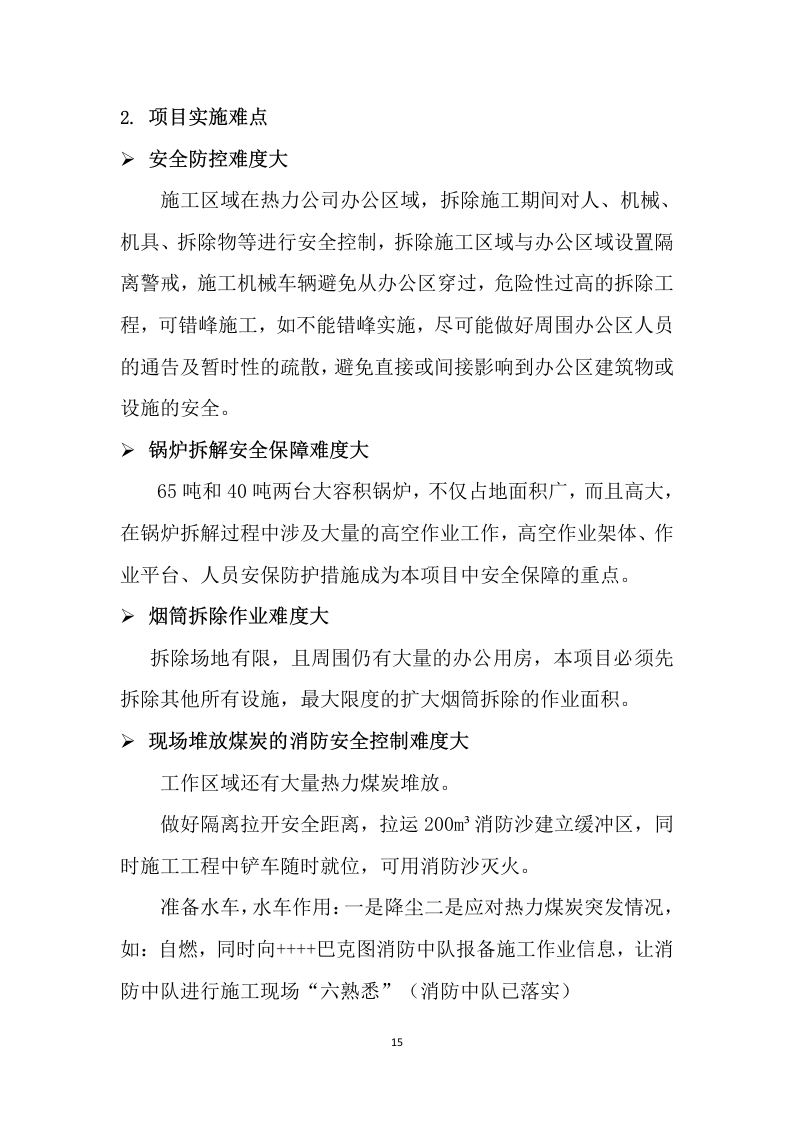

项目实施难点
安全防控难度大
施工区域在热力公司办公区域,拆除施工期间对人、机械、机具、拆除物等进行安全控制,拆除施工区域与办公区域设置隔离警戒,施工机械车辆避免从办公区穿过,危险性过高的拆除工程,可错峰施工,如不能错峰实施,尽可能做好周围办公区人员的通告及暂时性的疏散,避免直接或间接影响到办公区建筑物或设施的安全。
锅炉拆解安全保障难度大
65吨和40吨两台大容积锅炉,不仅占地面积广,而且高大,在锅炉拆解过程中涉及大量的高空作业工作,高空作业架体、作业平台、人员安保防护措施成为本项目中安全保障的重点。
烟筒拆除作业难度大
拆除场地有限,且周围仍有大量的办公用房,本项目必须先拆除其他所有设施,最大限度的扩大烟筒拆除的作业面积。
现场堆放煤炭的消防安全控制难度大
工作区域还有大量热力煤炭堆放。
做好隔离拉开安全距离,拉运200m³消防沙建立缓冲区,同时施工工程中铲车随时就位,可用消防沙灭火。
准备水车,水车作用:一是降尘二是应对热力煤炭突发情况,如:自燃,同时向
++++
巴克图消防中队报备施工作业信息,让消防中队进行施工现场“六熟悉”(消防中队已落实)
消防“六熟悉”指的是:
1. 熟悉消防队责任区的交通道路、水源情况;
2. 熟悉责任区内重点单位的分类、数量及分布情况;
3. 熟悉责任区内主要灾害事故处置的对策及基本程序;
4. 熟悉责任区内重点单位建筑物使用及重点部位情况;
5. 熟悉重点单位内部的消防设施情况;
6. 熟悉重点单位的消防组织及其灭火救援任务分工情况。
拆除扬尘控制难度大
4月正是天干物燥,到5月初温度变化较大,风沙也大。水车随施工机械同步洒水,水源补给已对接自来水公司,距离施工现场50米处作为应急补水点,10m³水车在2分钟内可补充完毕,同时结合现有甲方单位已有消防预案制定施工期间预案。
水电管网保护难度大
进场前对现场的地下地上管网进行查勘,摸清管网现状,不明处请示招标方协调指明,如年久难辨的地下管网,如拆除过程过程有可能造成损失,提前做好探测。
建筑垃圾清运难度大
拆除现场场地有限,无法实现大量拆除的废弃建筑垃圾堆放,尤其锅炉房、输煤传输通道、烟筒大项拆除过程,我公司拟配备8辆运输车,确保所有建筑垃圾2小时内完成清运工作做到边拆除边拉运。
项目组署
人员准备
项目管理人员组织
本项目实施具有操作点高、危险点多、消防隐患多等施工特点,综合者虑本程的特点,工程量大小、进度要求及安全质量目标要求,选择优秀的具有丰富拆除项目经验的管理者组成项目组,公司拟派现场总负责人1名,配备安全员2名,由公司直接组织,项目组各管理人员共同参与管理,实行多级多岗位联矩阵式指导管理模式,重点拆除工程的安全、质量、进度、文明施工、环境保护等方面进行全过程管理,确保拆除过程中无安全事件,全面细致组织施工作业,对甲方全面负责。
劳动力选择
劳动力是施工过程中的实际操作者,是施工质量、进度、安全、文明施工的直接保证者。我公司选择劳动力的原则是:具有良好的质量、安全意识,具有较高的技术等级,并有相类似工程施工经验的人员。
劳动力划分
划分为三类:第一类为专业技术性较强的技术工种,包括电工、机械工、切割工、架子工等这些人员必须持证上岗;第二类为普通技术工种:管道工、拆除工等,第三类为非技术工种,为后勤人员和一些施工劳务人员,进场人员均具有一定素质。
劳动力资历
参与本工程施工的人员均属本公司正式员工,曾参与公司多项大型拆除工程施工,技术过硬、经验丰富,与项目组合作协调,自身纪律严明,服从指挥。
劳动力安排保证措施
劳动力的管理
劳动力的管理是企业管理的重要组成部分,也是工程管理的重要组成部分。劳动力管理的任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、指挥、监督和调度,从而协调员工的工作,充分发挥员工的积极性,不断提高其劳动生产率。
充分挖掘劳动资源,合理安排和节约使用劳动力。
正确处理客户、公司和劳动者个人的利益关系,充分调动员工的积极性。
编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动的分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力。
建立健全劳动定额管理制度,确定合理定额水平,监督劳动定额的使用。
合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度。
编制劳动力计划,确定计划期内劳动力的需要,随着施工过程的进展合理调路劳动力,保证劳动力的协调和合理使用。
提高劳动生产率的措施
提高管理水平,科学的组织生产。
改善劳动组织,建立相应的劳动组织形式,形成有利于个人技术的发挥,以及工种之间的分配和协作的机制,建立岗位责任制,以促进劳动生产率的提高。
提高员工的技术水平和技术熟练程度。加强员工的文化、技术教育,使所有参加生产的员工都能掌握一定的现代化管理知识和有关新工艺、新技术、新办法。
劳动力投入一览表
工种
按
拆除实施阶段
投入劳动力情况
施工准备阶段
运煤传输带拆除
2台锅炉拆除
锅炉房
拆除
烟筒拆除
垃圾清运场地平整
移交
阶段
切割工
8
拆除工
4
10
10
20
10
4
电工
1
1
1
1
1
1
电焊工
2
2
2
管道工
1
1
1
1
架子工
4
4
4
其他
4
4
4
4
4
机械设备驾驶人员
4
4
4
4
4
运输车辆驾驶人员
8
8
8
8
8
项目管理人员
3
3
3
3
3
3
3
劳动力投入保证措施
劳动力组织与调配
建立以现场总负责全面负责的劳动力管理组织体系,现场总负责全面负责,其他管理人员分别负责、指导,个劳务人员具体实施的管理体系。
建立每天早晚两次的劳动力情况汇报,目的是根据施工生产任务和条件的变化,对劳动力进行跟踪平衡、协调及时解决劳动力配合中的矛盾。因此由现场总负责组织相关的管理人员和劳务人员参加,管理人员分别对自己负责的劳务人员的作业情况进行点评,对第二天或下阶段的劳动力数量等提出使用计划,经统筹后由现场总负责统一安排调配,做到在动态中实施管理。
在施工队进场前,组织全体人员进行技能培训和制度教育,进一步提高管理人员业务水平和思想素质,充分认识该工程的重要性。
公司与各劳务人员签定劳务合同(其劳务合同主要内容:施工任务及安排,对施工进度、质量、安全、节约、协作和文明施工的要求,对施工人员的考核标准,应得的报酬及对施工人员的奖罚规定)。
加强质量意识教育,组织学习国家有关规范、标准、规程及地方有关规定。进行施工技术方案总交底,使施工人员充分了解该工程的特点和难点,以熟练规范的操作,高质量的完成施工任务,确保计划用量满足施工生产需要。
项目组向参加施工的劳务人员下达施工任务,并对其作业质量和效率进行检查考核。
项目组根据施工生产任务和施工条件的变化,对劳动力进行跟踪平衡、协调、进行劳动力补充或减员,及时解决各专业劳动力配合中的矛盾。
组织开展劳动竞赛,调动劳务施工队的积极性、主动性和创造性。
按合同支付劳务报酬;进行奖励和惩罚,对不能满足合同需要的进行处罚或辞退,对有突出贡献者进行奖励。
劳动力安排计划与施工进度之间的配合
施工现场总负责做到全盘考虑,认真学习和研究施工拆除任务,领会甲方意图,拟定出本工程各阶段施工所需投入的人力什么时间进场、什么时间退场,做到心中有数,减少盲目性,以免造成人员紧缺或窝工现象。
项目组每天对各劳务人员安排施工任务,并检查监督操作质量、安全生产和现场进度,对不能按计划完成的任务做出人员调配。
劳动力组织的保证措施
现场总负责组织项目管理人员及劳务人员,针对本工程的质量目标、工期目标、安全目标、环境保护目标等,制定出劳务管理制度及奖罚措施。
依据项目与公司签定的项目目标管理责任书的要求,项目与各劳务人员签定劳务合同,用合同管理来约束各方的行为。
根据方案实施要求及施工进度和劳动力需求计划,集结施工队伍,组织劳动力分批进场,并建立相应的领导体系和管理制度。
项目组加强劳动保护和安全卫生工作,改善劳动条件,保证工人健康与安全生产。使工人在良好的环境中愉快的工作,提高产品质量和劳动生产率。
在项目施工的劳动力平衡协调过程中,按合同与公司劳动部门保持信息沟通,人员使用和管理协调。
项目组按劳务合同的要求及时支付劳务报酬。
机械设备准备
施工机械设备选用原则
先进精良设备配置是保证施工的重要条件之一,而且工程质量的好坏、进度的保证很大程度与施工机械的先进性有关。对于本项目的拆除施工,我公司根据施工计划安排和招标文件的要求,结合实际情况和各工种、工序的需要,将配备充足、先进、完好的机械机具设备投入到本次工程的施工当中,机械设备有步骤有计划的分批进场,既保证工程施工的需要,又能发挥施工机械的最大工作效率,从而来保证工程的质量。
施工机械依据施工进度和现场施工的要求进行动态管理,满足服务周期,就近调配。使用时间依据施工需要和业主的要求进行安排,达到业主满意。开工急需的首批设备和先遣人员提前安排,在业主允许进场后2日内到达施工地点。具体详见《主要施工机械设备配备表》。
施工设备是实现施工机械化的重要物质基础,是现代化施工中必不可少的设备,对施工项目的进度、质量均有直接影响。因此,在考虑选用施工机械设备时,需综合考虑施上现场的条件、机械设备性能、施工工艺和方法、建筑结构形式、施工组织与管理、经济等方面的因素,使施工所用机械设备能合理装配、配套使用、有机联系,充分发挥机械设备的效能,力求获得最好的综合经济散益。
机械设备的选用,应着重从机械设备的选型、机械设备的主要性能参数和机械设备的使用操作要求等三方面予以控制。
施工机械设备的选用
机械设备的选择,应本着因地制宜、因工程制宜,按照技术上先进、经济上合理、生产上适用、性能上可靠、使用上安全、操作方便和维修方便的原则,贯彻执行机械化,半机械化与改良上具相结合的方针,突出施工与机械相结合的特色,使其具有工程的适用性,具有保证工程质量的可靠性,其有使用操作的方便性和安全性。
机械设备投入一览表
序号
设备名称
规格(型号)
单位
数量
购置/租赁
其它补充说明
1
五金类工具
BOSI/波斯
套
2
购置
拆除工程
2
移动式炮雾机
HY-50
5-10t
台
2
购置
降尘
3
风镐
G10型
个
2
购置
拆除
4
混凝土冲击镐
1500BPM
20-65J
个
2
购置
拆除
5
发电机
5KW
台
2
购置
临时用电备用
6
金属切割机
牧田
1.5KW/H
台
1
购置
切割材料
7
冲击钻
JTZC-10
台
2
购置
钻孔
8
角向机
9514B
台
2
购置
拆除施工
9
电动锣丝刀
TA-1040
0.25 KW/H
把
2
购置
辅助工具
10
气焊设备
/
套
1
购置
气割施工
11
数字万用表
胜利VC97
块
1
购置
电气测试
12
钢卷尺
5m
把
5
购置
测量
13
临时配电箱
/
台
2
购置
临时用电施工
14
应急
机动车辆
面包车
台
1
购置
运输
15
挖掘机
履带式
台
2
租赁
自带拆除炮机头,可两用
拆除及清理
16
装载机
轮式装载机
台
1
租赁
运料
装卸
17
自卸车
陕汽
辆
8
租赁
建筑垃圾运输
18
水锯
YT-275B
台
4
购置
厂房拆除
19
水钻
手持式水钻打孔机
台
2
购置
厂房拆除
20
液压钳
CC-60型
把
5
购置
厂房拆除
21
电焊机
BX1
台
2
购置
拆除工程
22
手动葫芦
2t
套
2
购置
吊装
23
手动葫芦
5t
套
2
购置
吊装
24
洒水车
14方
台
1
租赁
洒水降尘
25
叉车
台
1
租赁
装卸
26
千斤顶
10t
台
1
购置
拆除
安全防护设施准备
序号
安全防护设施
名称
规格(型号)
单位
数量
购置/
租赁
其它补充说明
1
施工
安全标志标识
/
套
按需
投入
购置
标识、警示
2
围挡措施
/
套
按需
投入
租赁
围护、围蔽
3
折叠梯
UPERFECT/正优
架
2
购置
高处作业
4
组合、移动式脚手架
/
架
按需
投入
租赁
高处作业
5
应急救援物品
国安消防
套
1
购置
应急救援
6
安全帽
/
批
1
购置
劳保
7
反光工作服
/
批
1
购置
劳保
8
手套
/
批
1
购置
劳保
9
口罩
/
批
1
购置
劳保
10
灭火器
/
批
1
购置
应急救援
11
安全带
/
批
1
购置
安全防护
12
安全绳
/
批
1
购置
安全防护
拆除方案部署
拟计划拆除顺序

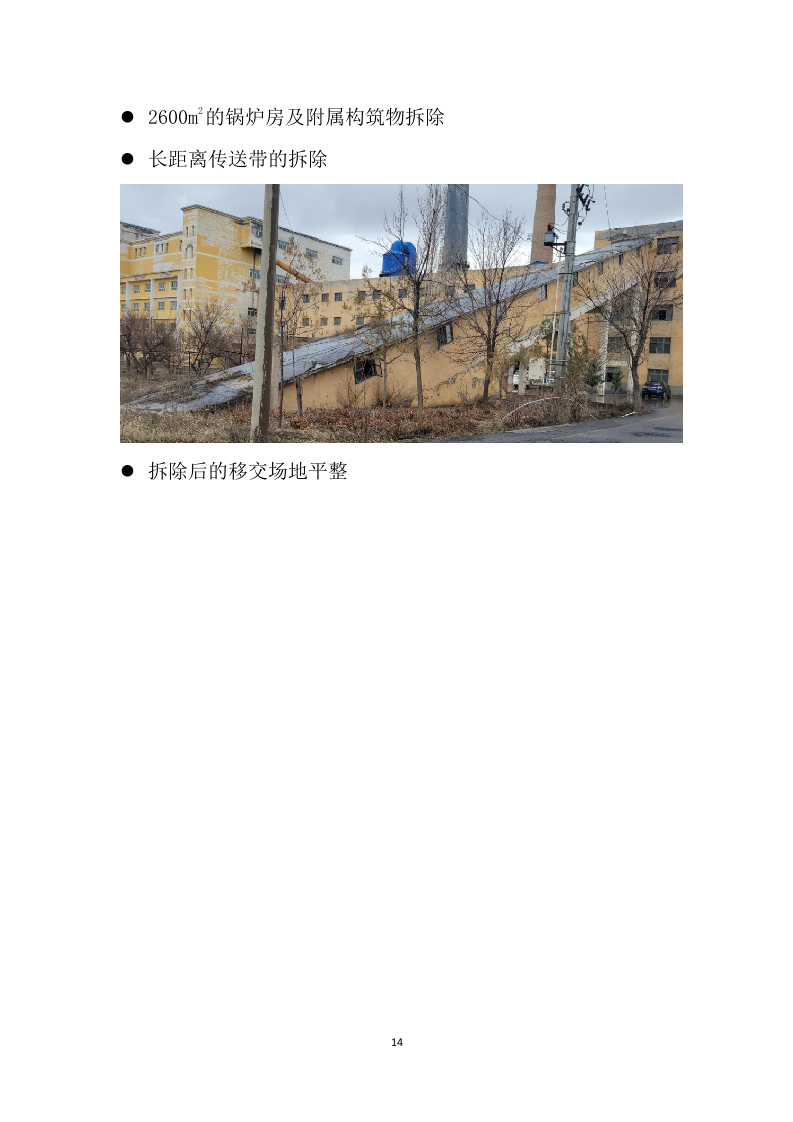

输送煤长距离传输带拆除
拆除1
65吨好40吨
锅炉拆除
拆除2
锅炉厂房及院内其他附属设施
拆除
3
40米高的砖砌烟筒人工拆除,机具配合,从上而下
拆除
4
输送煤长距离传输带拆除
拆除1
65吨好40吨
锅炉拆除
拆除2
锅炉厂房及院内其他附属设施
拆除
3
40米高的砖砌烟筒人工拆除,机具配合,从上而下
拆除
4
拆除前的具备工作
与甲方单位签署完毕拆除合同及安全责任协议,提前及甲方单位协调沟通好拆除物料的性质范围的划定,以利于拆除物料分类倒运堆放,提高施工效率。;
场区道路、锅炉房用电、锅炉房原有起重机等设施运行良好,甲方均可提供我方使用;
待拆锅炉、起重机等特种设备,甲方已完成了注销报备手续;
待拆除周边及地上地下管网管线提前做好防护措施;
项目组人员、机械、安全防护设施均满足要求并可随时到位;
提前做好应急准备工作;
认真熟悉施工现场实际情况,做好施工布局安排;
认真熟悉相关拆除设备,了解设备及其构造,做到心中有数,不能盲目地拆卸;
通过了解设备的构造,针对个别设备,拟定更加细致的拆除方案,准备科学合理的拆卸工具;
提前拟定拆除物料清理周期;
拆除废料按照拆除阶段实际情况,分阶段或一次性清理外运;
拆除残值物料,放置于锅炉房室内区域,按照甲方单位安排实施清运。
拆除方案
输送煤传送带拆除方案
由现场负责人组织人员对皮带沿线进行全面、认真检查,将皮带上的工具或影响皮带运行的物件全部撤出,将巷道内的工具,剩余材料全部回收并撤施工地点,清理现场杂物,并通知拆解工人拆除。
施工前准备
施工前,必须向甲方汇报,经甲方允许后方可施工;施工后向甲方汇报完工指令。
施工前,现场总负责必须做好安全防范措施,所有参与施工人员要认真学习安全措施。
施工前,由现场总负责负责现场所有人员对本措施贯彻表再次进行签字确认。
公司负责派两名专职安全员现场监督,全面负责作业期间的安全工作,发现有存在安全隐患有权停止作业,未结束前不得离岗。
施工前,将拆卸需要的各类工具全部安放在拆卸指定地点,并对其安全性进行检查。
施工安全措施
施工过程中发现作业点存在安全隐患时,必须立即停止施工作业,采取可靠措施,并向有关领导汇报,待彻底消除不安全因素后,方可继续工作。
施工人员在施工中要听从现场总负责指挥,排除可能存在的一切隐患方可进入作业地点。
施工前由现场总负责办理停电手续,并由现场总负责配专职电工负责停送电,拆除馈电、启动器、电机、电缆及所有电气设备前必须将上一级电源断电,并悬挂“严禁送电”警示牌,杜绝人为误送电,并派专人对该断电电源进行看护,电气设备拆除后由现场总负责进行解除警戒。
电气设备的停送电由专人进行操作,并严格按照《停送电规程》、《特工种操作规程》中的有关规定执行。
所有特种人员需经过专业培训,并且持证上岗。
进行每项拆除作业施工前,应对所属范围内一切事物进行检查,清除所有浮物、碎石等,确保安全通道的顺畅,严禁闲杂人员在施工现场走动。
设备在回收过程中严禁将设备损坏变形。
输送煤传送机在取螺栓前对相关供电设备进行断电,并派专人进行看护,作业结束后由现场总负责解除现场警戒后方可。
所有人员必须头戴安全帽,系上帽带,脚穿胶鞋,涉及高空作业人员寻找固定点将安全绳进行固定并系好安全带。
未提到的操作严格按照有关规定执行。
安全员全面负责此项工程全程、现场跟班上岗,具体安排指挥施工,落实措施的各项规定。
其他安全技术措施
吊装作业前,要仔细检查作业中所需起重工具,选择负荷要适中,对于超过载核,要通过更换适合的起重用具或将物件进行拆解,符合标准后方可进行起重作业。
起吊物件时,必须捆绑牢固,应详细检查各处受力情况,无状况时方可进行起吊。物件若有菱角或表层光滑时,应在菱角或光滑处敷设防滑层。
手拉葫芦的链条磨损超过原直径的5%时,严禁使用该葫芦。拉链条时,双手应均匀使力,不得过猛过快。起吊物件需悬空时,要将拉链拴在大链上,防止滑脱。
在任何情况下,严禁用人体体重来平衡吊运的重物,不得站在起吊物上、下起吊,严禁用手直接校正被吊物张紧的吊具等物件。
进行吊装作业时,必须由现场总负责统一指挥,施工人员要集中精力,严禁嬉戏打闹,不合格的起吊用具严禁使用。
拆卸带式输送机时按照措施循序渐进,严禁上、下同时作业。
严禁酒后上岗,严禁疲劳上岗。
每次参加作业人员,应事先了解作业项目,工作内容,计划作业程序,明确与作业有关的安全技术措施及相关规定。
施工方案及拆除顺序
对输送煤皮带沿线巷道淤泥、杂物、散煤进行清理。
拆除挡煤板、扫煤器、溜煤槽等附件,便于拆除带式输送机.
拆除各类皮带集控保护系统,并归类、整齐存放。
切断带式输送机总开馈电、软起动器、电缆,并归类、整齐存放。
在松动输送带前将底部输送带使用倒链进行固定,防止滑动。
将张紧绞车起动器打至反转方向(松),突出输送带。
拆除张紧绞车,将其钢丝绳盘好,方便出井。
松开输送带接头,利用人工将皮带机上部输送带分段拉至顺槽内,并卷起放置在顺槽较宽阔的地方,方便运料队运送出井。
拆除带式输送机一节辐、直辐、H架、横梁及相关配件,并及时运送至指定地点。
拆除机头卸载滚筒
(1)打吊起吊锚杆,然后使用两个5T倒链将卸载滚筒吊挂,拆除固定螺丝后将卸载滚筒下放至安全制定区域。
(2)拆除机头支撑卸载滚筒支架,坚持能拆就拆的原则,将支架及大型部件拆解成小部件然后进行装车运送。
拆除机头架及驱动滚筒
(1)将机头架护网、侧架逐件进行拆除后运输至指定地点。
(2)将改向滚筒、拖带滚拆除。
(3)分离驱动滚筒,使减速器与驱动滚筒连接装置脱离。
(4)拆除固定驱动滚筒螺丝,将低部敷设枕木,利用5T倒链将驱动滚筒位移至指定位置。
(5)在拆除机头架侧架及张紧装置后利用倒链将电机、减速器、底座等全部配件位移至运送地点。
输送煤通道拆除
拆除原则:从上而下,先砌体部分后钢筋混凝土框架,采取人工与机具结合方
锅炉系统及锅炉厂房拆除回收施工组织设计201页.docx
