二期消防设施维修改造工程
投标方案

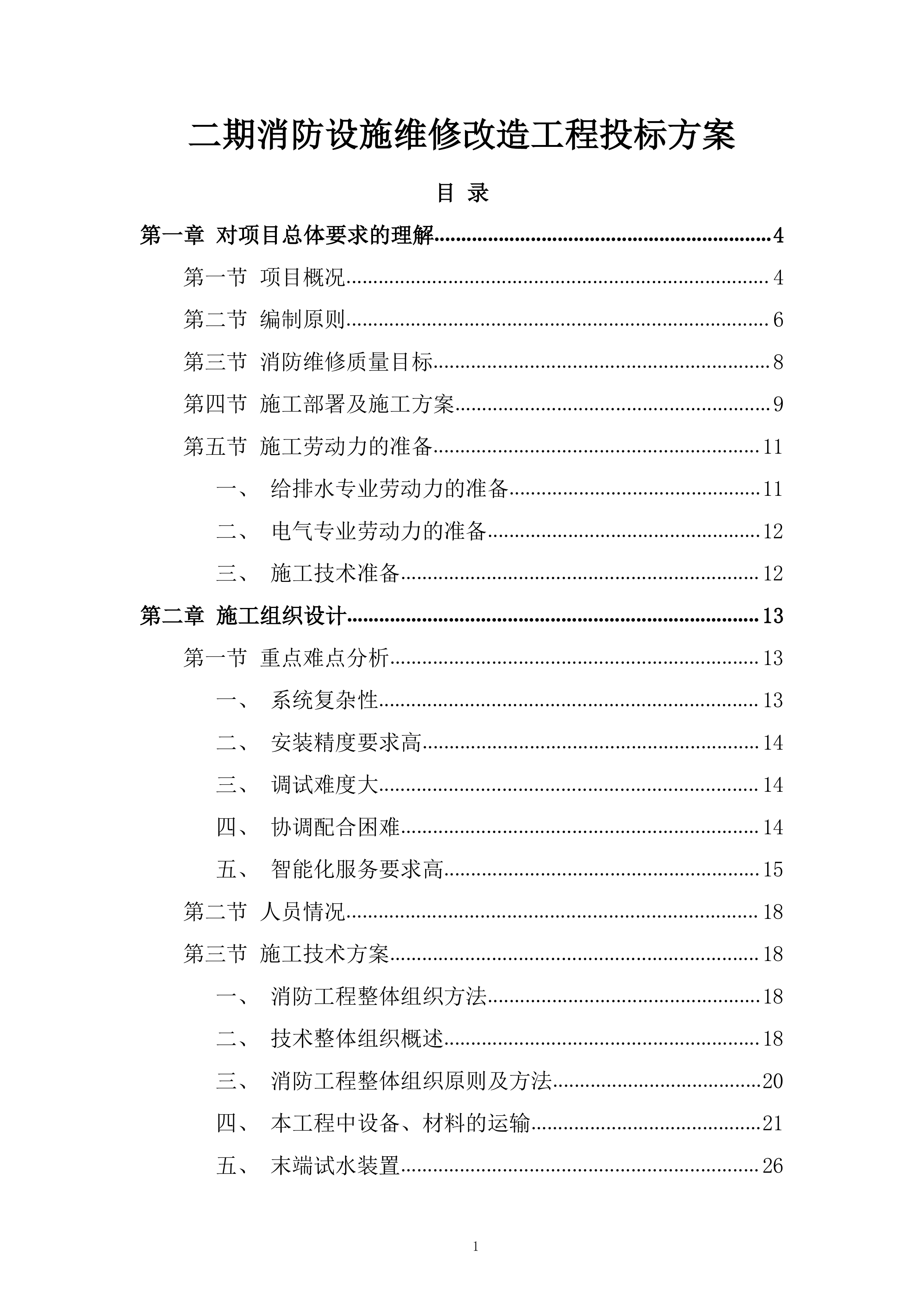

目 录
第一章
对项目总体要求的理解
4
第一节
项目概况
4
第二节
编制原则
6
第三节
消防维修质量目标
8
第四节
施工部署及施工方案
9
第五节
施工劳动力的准备
11
一、
给排水专业劳动力的准备
11
二、
电气专业劳动力的准备
12
三、
施工技术准备
12
第二章
施工组织设计
13
第一节
重点难点分析
13
一、
系统复杂性
13
二、
安装精度要求高
14
三、
调试难度大
14
四、
协调配合困难
14
五、
智能化服务要求高
15
第二节
人员情况
18
第三节
施工技术方案
18
一、
消防工程整体组织方法
18
二、
技术整体组织概述
18
三、
消防工程整体组织原则及方法
20
四、
本工程中设备、材料的运输
21
五、
末端试水装置
26

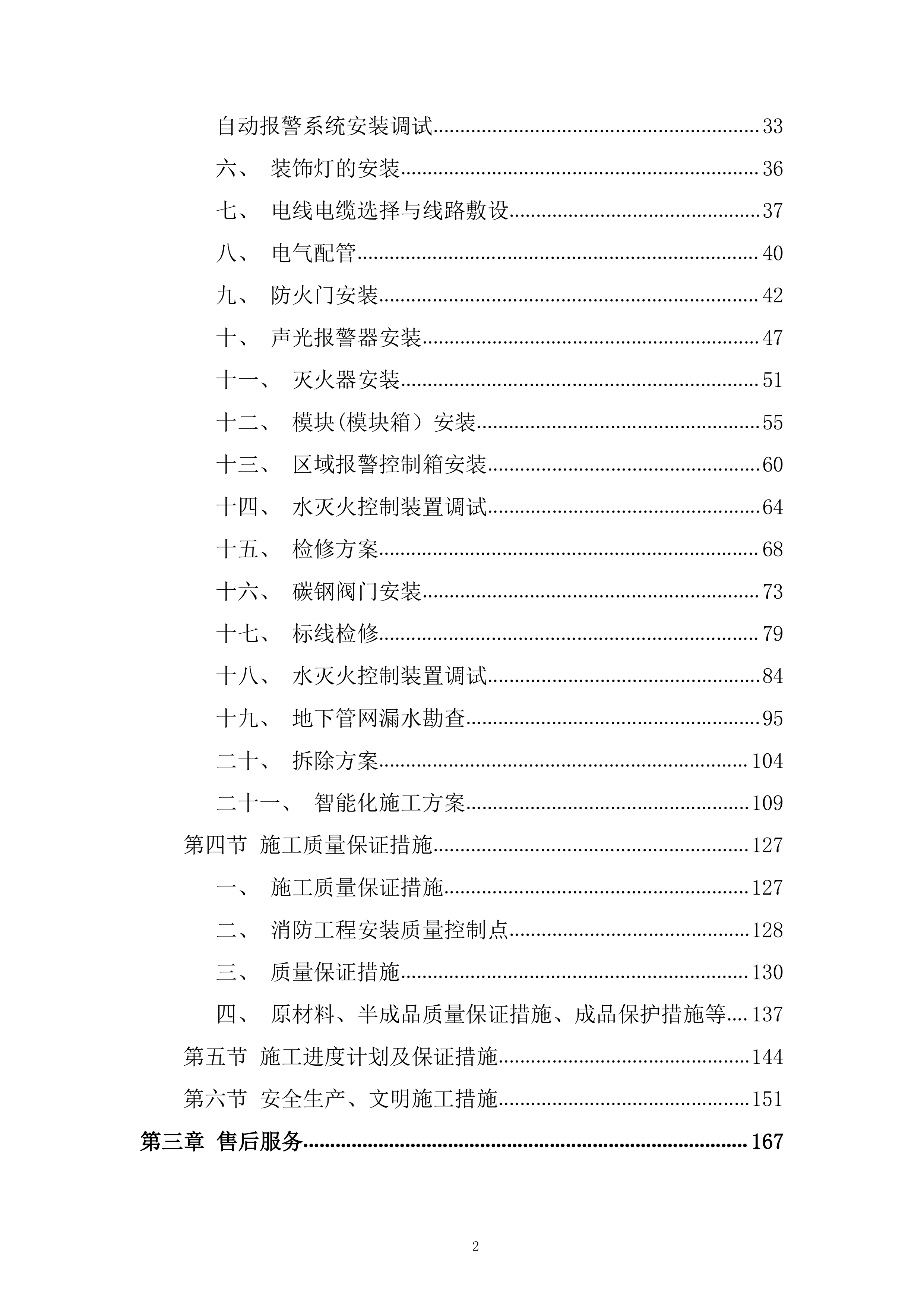

自动报警系统安装调试
33
六、
装饰灯的安装
36
七、
电线电缆选择与线路敷设
37
八、
电气配管
40
九、
防火门安装
42
十、
声光报警器安装
47
十一、
灭火器安装
51
十二、
模块(模块箱)安装
55
十三、
区域报警控制箱安装
60
十四、
水灭火控制装置调试
64
十五、
检修方案
68
十六、
碳钢阀门安装
73
十七、
标线检修
79
十八、
水灭火控制装置调试
84
十九、
地下管网漏水勘查
95
二十、
拆除方案
104
二十一、
智能化
施工方案
109
第四节
施工质量保证措施
127
一、
施工质量保证措施
127
二、
消防工程安装质量控制点
128
三、
质量保证措施
130
四、
原材料、半成品质量保证措施、成品保护措施
等
137
第五节
施工进度计划及保证措施
144
第六节
安全生产、文明施工措施
151
第三章
售后服务
167

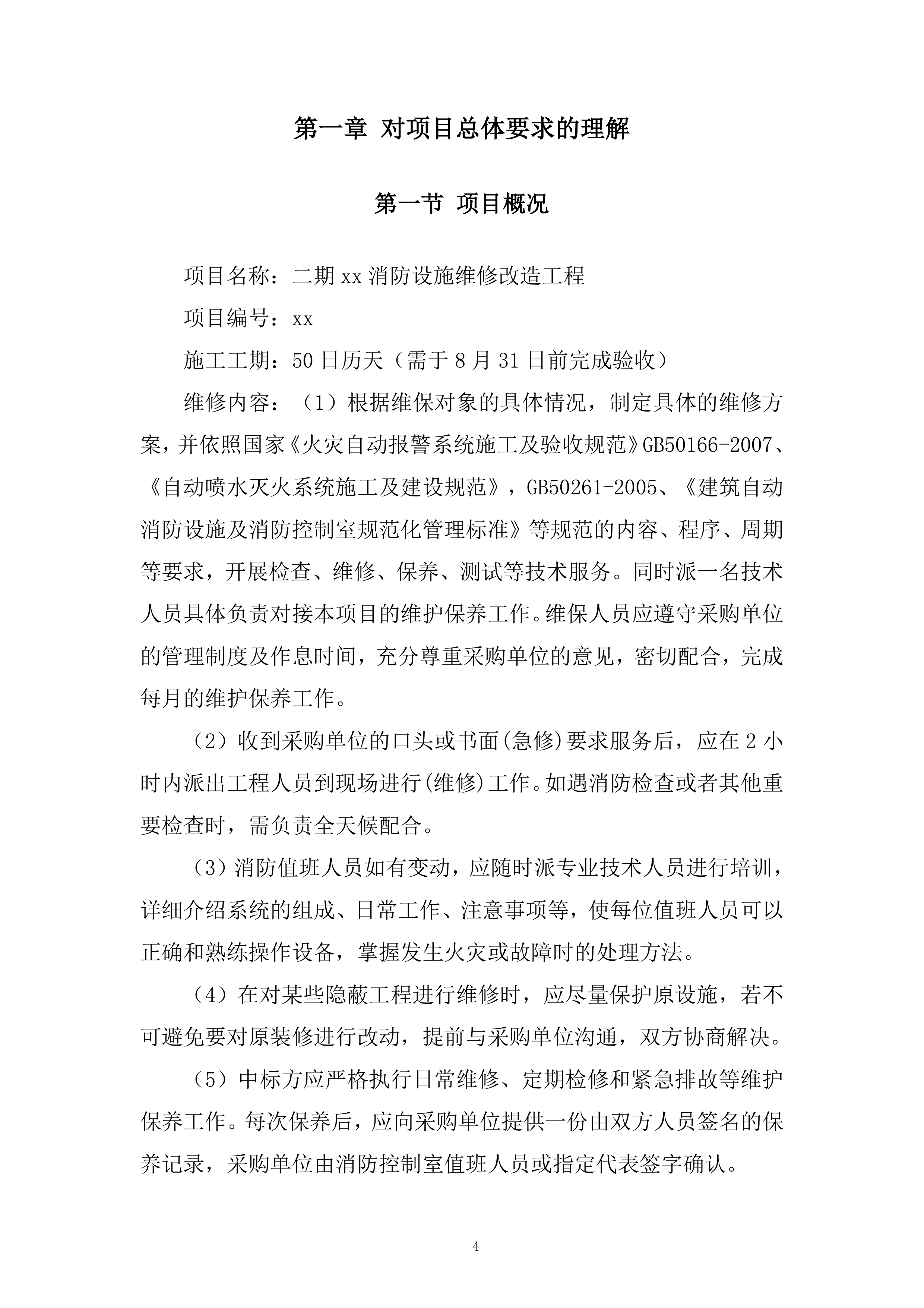

对项目总体要求的理解
项目概况
项目名称:二期xx消防设施维修改造工程
项目编号:
xx
施工
工期
:
50日历天(需于8月31日前完成验收)
维修内容:
(1)根据维保对象的具体情况,制定具体的维修方案,并依照国家《火灾自动报警系统施工及验收规范》GB50166-2007、《自动喷水灭火系统施工及建设规范》,GB50261-2005、《建筑自动消防设施及消防控制室规范化管理标准》等规范的内容、程序、周期等要求,开展检查、维修、保养、测试等技术服务。同时派一名技术人员具体负责对接本项目的维护保养工作。维保人员应遵守采购单位的管理制度及作息时间,充分尊重采购单位的意见,密切配合,完成每月的维护保养工作。
(2)收到采购单位的口头或书面(急修)要求服务后,应在2小时内派出工程人员到现场进行(维修)工作。如遇消防检查或者其他重要检查时,需负责全天候配合。
(3)消防值班人员如有变动,应随时派专业技术人员进行培训,详细介绍系统的组成、日常工作、注意事项等,使每位值班人员可以正确和熟练操作设备,掌握发生火灾或故障时的处理方法。
(4)在对某些隐蔽工程进行维修时,应尽量保护原设施,若不可避免要对原装修进行改动,提前与采购单位沟通,双方协商解决。
(5)中标方应严格执行日常维修、定期检修和紧急排故等维护保养工作。每次保养后,应向采购单位提供一份由双方人员签名的保养记录,采购单位由消防控制室值班人员或指定代表签字确认。

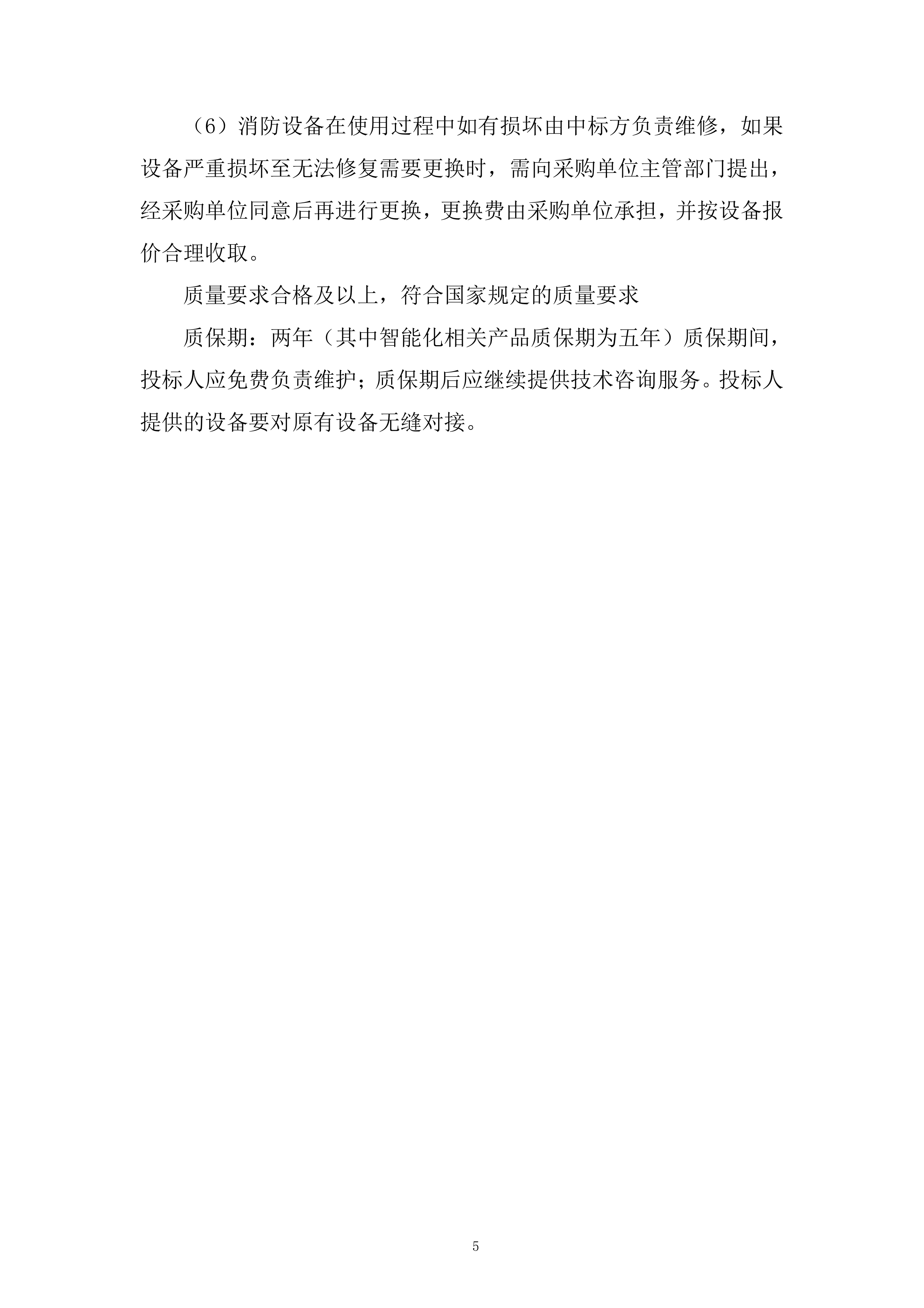

(6)消防设备在使用过程中如有损坏由中标方负责维修,如果设备严重损坏至无法修复需要更换时,需向采购单位主管部门提出,经采购单位同意后再进行更换,更换费由采购单位承担,并按设备报价合理收取。
质量要求
合格及以上,符合国家规定的质量要求
质保期:
两年
(
其中智能化相关产品质保期为五年
)
质保期间,投标人应免费负责维护;质保期后应继续提供技术咨询服务。投标人提供的设备要对原有设备无缝对接。

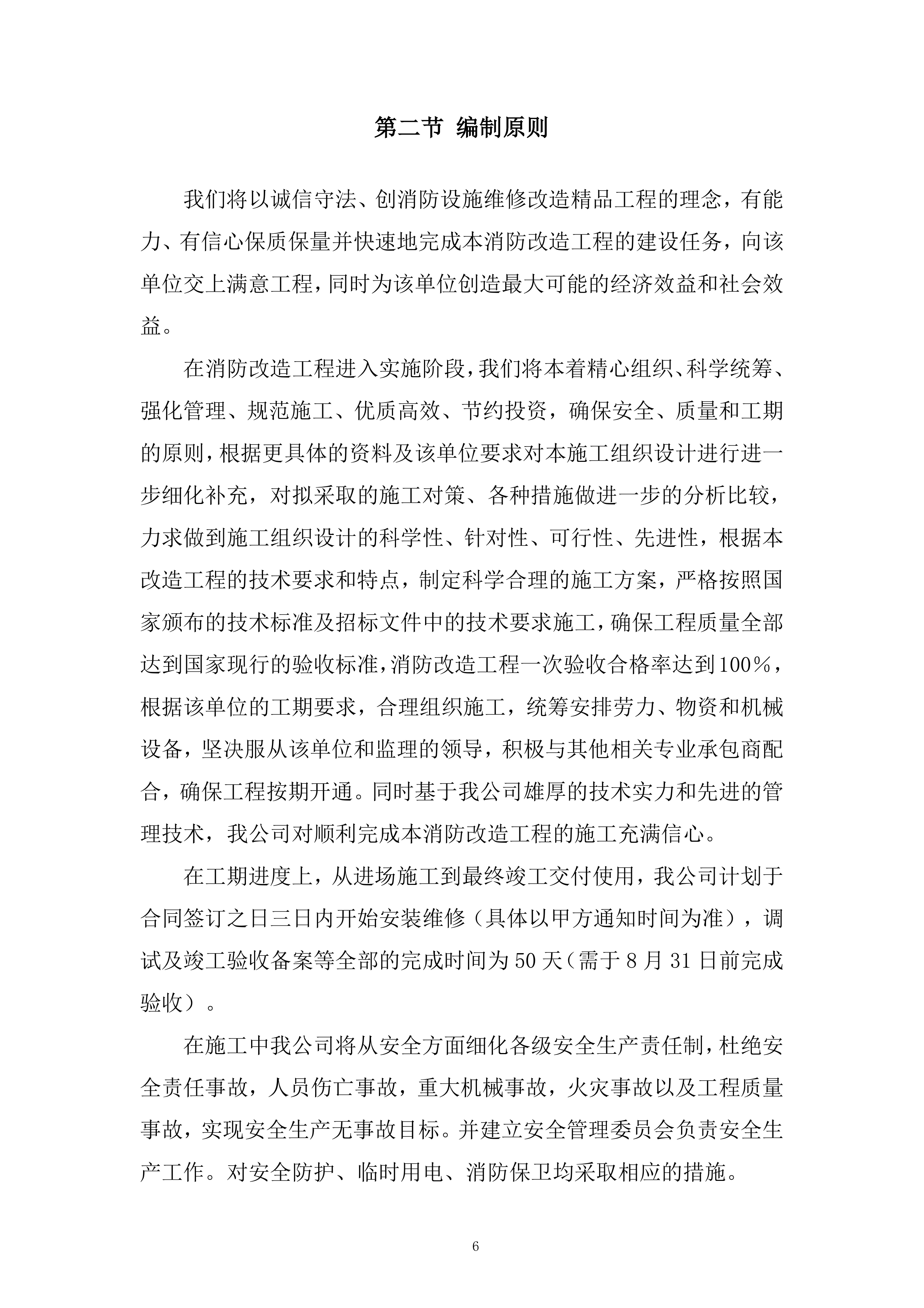

编制原则
我们将以诚信守法、创
消防设施维修改造
精品工程的理念,有能力、有信心保质保量并
快速地完成本消防改造工程
的建设任务,向
该单位
交上满意工程,同时为
该单位
创造最大可能的经济效益和社会效益。
在
消防改造
工程进入实施阶段,我们将本着精心组织、科学统筹、强化管理、规范施工、优质高效、节约投资,确保安全、质量和工期的原则,根据更具体的资料及
该单位
要求对本施工组织设计进行进一步细化补充,对拟采取的施工对策、各种措施做进一步的分析比较,力求做到施工组织设计的科学性、针对性、可行性、先进性,根据本
改造
工程的技术要求和特点,制定科学合理的施工方案,严格按照国家颁布的技术标准及招标文件中的技术要求施工,确保工程质量全部达到国家现行的验收标准,
消防改造
工程一次验收合格率达到100%,根据
该单位
的工期要求,合理组织施工,统筹安排劳力、物资和机械设备,坚决服从
该单位
和监理的领导,积极
与其他
相关专业承包商配合,确保工程按期开通。同时基于我公司雄厚的技术实力和先进的管理技术,我公司对顺利完成
本消防改造工程
的施工充满信心。
在工期进度上,从进场施工到最终竣工交付使用,我公司计划于
合同签订之日三日内
开始安装
维修
(
具体以甲方通知时间为准),调试及竣工验收备案等全部的完成时间为
50
天
(需于8月31日前完成验收)
。
在施工中我公司将从安全方面细化各级安全生产责任制,杜绝安全责任事故,人员伤亡事故,重大机械事故,火灾事故以及工程质量事故,实现安全生产无事故目标。并建立安全管理委员会负责安全生产工作。对安全防护、临时用电、消防保卫均采取相应的措施。
在
消防
维修设备改造
工程质量上,我公司将按照质量体系程序要求,运用现代化管理手段,强化内部管理,在确保
改造
工程工期、质量和安全的前提下,努力降低工程成本。我公司对消防安装等工艺均有一套较为成熟的施工方法及质量保证措施,有成型的科学的质量管理体系和完善的管理制度,可以运用在
本消防改造工程
以确保工程质量达到
该单位
要求。
在文明、环保方面上,我公司将对场容、防止大气污染、防止水污染、废弃物管理、材料设备管理、防止光污染等问题采取一系列相应措施,顾及施工现场和周边环境的方方面面,以确保能够维护周边环境。
我公司将完全响应招标文件提出的项目管理、供货、安装、调试及相关服务等方面要求。全面履行《
消防改造工程
施工承包合同》,为
该单位
提供完全达到设计功能的优质产品。
我公司对售
后服务极为重视,将按照公司保修程序,针对
本消防改造工程
制定了一系列规章制度和管理办法。具体包括:保修期限和承诺、保修项目内容、保修责任、保修记录、保修措施、定期回访制度和提供用户服务手册。

消防维修质量目标
1、确立创优工程的质量目标
如能承接本工程,我公司将以创“优良工程”为目标,充分调动本公司的施工力量,确保工程施工质量。
1.
1
、分项工程合格率100%。
1.
2
、分部工程优良率90%,并保证
长江大学礼堂及里仁堂消防设施维修工程
必须达到
合格
。
1
.3
、质量保证资料齐全。
1.
4
、观感质量得分率达到90%以上。
2、建立本工程协调领导小组
建立本工程协调领导小
组,公司主要业务部门均派出业务骨干分别负责相应的业务工作,各司其职,使工程施工始终有序进行。

施工部署及施工方案
1.施工准备
施工用临时设施准备
1.1 现场平面布置
本工程施工现场应确保施工道路畅通,
在
智诚大厦
选择
加工区;施工现场平面布置严格按照总施工方的要求进行;办公、技术交流场所服从统一安排。
1.2 现场施工临时用水、用电措施
施工期间的消防、生活、管道压力试验所需的用水,主要是消防管道试验用水,可用市政供水管,试压时用水量相对较大,但为短暂性,不必专门设置,可
在管道上直接取水,
排水点在试验批的未端采用橡胶软管接出到该
厂房
的统一排水管内排水。
施工现场摆放手提式干粉灭火器,并有专人负责管理,除发生火警外,平时禁止使用,以免造成火警时失效。
工作、生活照明所需的用电均接自工地的建筑临时电源,安装电表进行计量。施工用电线路采用统一规格的三相五线绝缘电线磁瓶固定,平面采用分项沿建筑物架空敷设,其高度不低于2.8m,竖向由电缆井内敷设每一层用磁瓶固定,接头处应绝缘良好并应采取防水措施,严禁将电线平行敷设于管道上方或下方。
每层设一个照明、动力合一的装有漏电保护开关的临时配电箱,临时配电箱贴墙距地1.5m处安装,便于操作和维修,临时配电箱内的导线应绝缘良好排列整齐,固定牢固对经常移动的电动工具,照明、动力合一的配电箱,应分别设备刀闸或开关、插座,对用设备应采用一闸一开关,箱内的各种电气设备动作灵活,接触可靠,良好,对于移动的电动工具采用橡胶软线,当采用插座连接时,其插头,插座应无损伤,无架设,且绝缘良好。

架空线路终端,总配电盘及楼层配电箱的保护零线(PE线)应作重复接地,接地电阻值不庆大于10Ω,接引至电气设备的工作零线与保护零线必须分开,保护零线上严禁装设开关或熔断器。
接引至移动电动工具或手持或电动工具的保护零线必须采用钢芯软线,其截面不小于相线的1/3,且不能小于1.5mm2,用电设备的保护地线或
保护零线应并联接地,严禁串联接地或接零线连接方式,采用焊接、压接、用栓连接或其它可靠方法连接,严禁缠绕或钩挂。确保其全长为完好的电气通路。

施工劳动力的准备
为适应工程的特点,按施工进度配置劳动力、施工机械和专用工具,劳动力的安排结合施工阶段的安装项目工作量,做到调配合理,统筹兼顾,落实责任,提高生产效率,确保工期,全力以赴抢工程进度,保证施工进度计划的顺利实施。总体安排见下表:
工种
按工种施工阶段投入劳动力情况
预埋阶段
安装阶段
调试阶段
实际施工出勤人数:以各部施工面大小具体而定
管工
总
包
施
工
3
—
5
人
2人
电工
3
—
5
人
4人
焊工
2人
1人
钳工
4人
1人
普工
待定
待定
约合计
8
——
13
人
7人以上
给排水专业劳动力的准备
★ 施工期(管网安装阶段):需
1
-3个施工班组,每组约3人左右,分别负责各区的消火栓立管安装
和水平管道安装
。
★ 施工高峰期(全面铺开、设备安装
拆除
阶段):需
3
个施工班组,每组约3人左右,负责
拆除维修消防设备
的安装
.
★ 施工后期(施工调试阶段):需2个施工班组,每组约2人左右,负责消火栓
设备
的调试。
★ 维修保养阶段:需1个班组,消火栓系统的维修保养。
电气专业劳动力的准备
★ 施工期(布管穿线安装阶段):需2个施工班组,每组约3人左右,分别负责各层分区的报警管线安装及测试。
★ 施工高峰期(全面铺开、设备安装
拆除
阶段):需3个以上施工班组,每组约3人左右,分别负责的设备安装、编码调试。
★ 施工后期(施工调试阶段):需2个施工班组,每组约2人,负责消防自动报警系统的联动调试及应急照明的测试。
★ 维修保养阶段:需1个班组,每组2人,分别
消防设备
的维修保养。
施工技术准备
3
.1 整理有关资料向建设单位、监理申报,提出申请开工报告。
3
.2 施工人员首先应认真审查施工图纸及有关资料,及时准备地做出施工方案和制定施工工艺措施,在施工前编制详细的该工程的施工方案。
3
.3 施工员、施工班组应做好施工记录,保管好图纸和文件资料。在施工过程中对施工班组要进行详尽的技术交底,并严格做到工程资料与工程进度同步,以确保工程质量达到优良。
3
.4 对设备的安装与调试,应用图片、电视录像等方式结合有关资料对施工人员进行技术培训。

施工组织设计
重点难点分析
本工程消防设备安装工程量较大、系统专业性强、科技含量高、设备制造商众多,供货协调难度大、专业系统多,专业施工队伍多、系统功能及可靠性要求高、系统结构复杂、专业性强、供货协调难度大、交叉作业频繁、与其他专业接口多、联合调试难度大,需多专业、多工种联合协调施工等特点。这些都对施工管理提出了很高的要求,只有组建一个一流的施工管理班子,按照业主及总包的总体要求,严格制定各项规章制度,重点控制劳动力使用计划、设备材料采购供应计划施工机具使用计划,统一部署、统一计划、统一协调、统一组织 本工程的施工准备、工程施工、设备系统调试以及竣工交付使用后的工程保修工作,从而为业主分担工程管理的重任,快速、优质、高效地建设好该工程。我们将从以下几点对其进行阐述
系统复杂性
设备种类繁多:项目涵盖自动报警系统、点型探测器、装饰灯、多种配管配线、钢质防火门、防火卷帘门等众多设备和设施。不同设备有不同的安装要求和规范,例如自动报警系统的探测器、模块等设备需要精确安装和接线,防火卷帘门涉及机械结构和电气控制,增加了施工管理的难度。
系统关联紧密:各消防子系统之间相互关联,如自动报警系统需要与防火卷帘门、灭火系统等实现联动控制。在施工过程中,要确保各系统之间的接口正确连接,信号传输稳定,任何一个环节出现问题都可能影响整个消防系统的正常运行。

安装精度要求高
探测器安装位置:点型探测器的安装位置直接影响火灾探测的灵敏度和准确性。需要根据建筑结构、使用功能等因素,精确确定探测器的安装高度、间距等参数,确保其能够有效覆盖保护区域,避免出现探测盲区。
线缆敷设质量:双绞线缆敷设要求管内穿放顺直,无扭曲、打结,且需要进行绑扎固定和出口封堵。线缆的敷设质量关系到消防系统的通信可靠性,若线缆受损或敷设不当,可能导致信号传输中断或误码,影响系统的正常运行。
调试难度大
自动报警系统调试:自动报警系统调试需在 2048 点以内完成,涉及众多探测器、模块等设备的单机调试和系统联调。要确保每个设备都能正常报警、反馈信号,并且与消防控制中心通信正常,需要进行大量的模拟试验和参数调整,调试过程复杂且耗时。
防火卷帘门调试:防火卷帘门调试包括检查接线、绝缘检查、程序装载或校对检查、功能测试、系统试验等多个环节。要确保卷帘门在火灾时能准确响应,自动下降并起到防火分隔作用,需要对控制程序和联动功能进行反复测试和优化。
协调配合困难
多专业交叉施工:消防安装工程与建筑、电气、给排水等其他专业工程存在交叉施工的情况。例如,在配管配线施工过程中,可能与电气专业的线路敷设产生冲突;防火卷帘门的安装可能受到建筑结构施工进度的影响。需要与各专业进行密切协调,合理安排施工顺序,避免施工冲突。
与供应商和厂家的配合:部分消防设备和材料由供应商提供,在安装和调试过程中,可能需要设备厂家的技术支持。如自动报警系统的控制器编程、防火卷帘门的控制程序设置等,需要与厂家沟通协调,确保设备正常运行。

智能化服务要求高
系统稳定性:消控室离岗智能报警监测、消防用水远程监测等智能化服务,需要系统具备高度的稳定性。要确保数据传输的准确性和及时性,避免出现误报、漏报等情况。同时,系统需要与前端设备或云端进行可靠连接,对网络环境和设备性能提出了较高要求。
数据准确性:智能化服务涉及大量的数据采集、传输和分析,如消防用水的水压、水位等数据。需要保证数据的准确性,以便及时发现异常情况并采取相应措施。这就要求在设备安装、调试和运行过程中,严格按照规范进行操作,确保数据采集的可靠性。
①
管理协调任务重
重难点
本工程消防施工专业性强、各系统复杂、现场协调难度大、空间紧张交叉作业频繁、深化设计工作牵扯到的专业多、施工环境复杂、牵扯的施工部位分散、管理跨度大、联合调试难度大,需多专业、多工种联合协调施工等特点。这些都对施工管理提出了很高的要求,只有组建一个一流的施工管理班子,按照业主的总体要求,严格制定 各项规章制度,重点控制劳动力使用计划、设备材料采购供应计划施工机具使用计划,统一部署、统一计划、统一协调、统一组织 本工程的施工准备、工程施工、设备系统调试以及竣工交付使用后的工程保修工作,从而为业主分担工程管理的重任,快速、优质 、高效地建设好该工程。我公司在施工过程中将对整个工程的施工进度做好统筹规划,与业主、监理等配合好,认真做好各种交接配合工作,同时还将严格遵守业主的现场管理和调度。
②
消防专业设备及材料的运输
重难点
施工过程中体积大、重量大的设备考虑采用汽车吊、塔吊运输,吊装过程较为复杂。而体积、重量小的设备、材料吊装相对较为简单,利用现场施工塔吊、施工电梯将设备运至相应楼层,采用液压推车运输就位,进行安装。
设备吊装前作好详尽的施工方案,对运输工具进行校核验算,经审批后方可实施,施工前应做好技术交底,严格按照施工规程进行吊装作业。施工中坚持自检、互检和专业检查相结合的原则,对每一施工环节进行检查合格后,方可进行后序工作。
③
消防专业施工时对噪声、气味的控制
重难点
1.
夜间施工必须经业主、现场监理、总承包单位许可,并严格限制噪音的产生,使噪音和环境污染限制在最小程度。
2.
从声源上降低噪声,从根本上防止噪声污染,以保证周边环境不因施工噪音而受到影响。
3.
为了减少施工噪音,防止施工噪音污染,压缩机要性能良好并要尽可能低音运转,并尽可能安装在远离临近房屋的地方,合理安排作业时间,减少夜间施工,减少噪音污染。
4.
要减少施工噪音和粉尘对临近群众的影响,对大型机械采取简易的防噪措施。机动车在工地上限速行驶,避免产生灰尘,并经常洒水减少污染。
5.
选用低噪声或备有消声降噪设备的施工机械。施工现场的强噪声机械 ( 如:切割机、砂轮机等 ) 设置封闭的机械棚,以减少强噪声的扩散。
6.
牵扯到产生强噪声的成品、半成品加工、制作作业,放在封闭工作间内完成,减少因施工现场加工制作产生的噪音。
④
设备材料的订货及进场安装
重难点
1.
坚持样板引路的方针,作好本专业分项工程样板施工的技术指导。
2.
保证施工人力的配备特别是增大技术工人的比例,以满足工程大面积同时施工,保证施工进度。
3.
技术人员提前做好施工现场的实量实测,特殊部位厂家配合我们对线路进行测量。
4.
配备数量充足、状态良好的各类施工机具并且确保设备、原材料、零配件的质量。
⑤
消防系统系统调试及联合调试
重难点
消防系统的试运转、联合试运转及系统测定与调整是一项技术性要求较强的综合性工作,是对设计、施工安装及运行管理质量的综合检验,应由施工单位负责、经监理部门技术监督、建设单位及设计单位积极参与的情况下实施。施工单位通过系统无生产负荷联合试运转与调试后即可进入竣工验收过程。系统带负荷的综合效能试验一般是在具备设计工况条件下进行的,将由建设单位负责,设计、施工单位配合。系统调试及联合调试施工前,我公司将由项目总工程师牵头,按照国家验收规范及集团内部施工工艺要求,编制好系统及专项调试方案
,及时报送业主、设计、监理审批。
人员情况
详见拟建人员情况表
施工技术方案
消防工程整体组织方法
技术整体组织概述
作为工程的消防分包商要求对消防工程进行统筹考虑,牢固树立为业主服务的思想,充分发挥消防分包商的管理能力和作用,在施工组织设计中,应从各专业施工配合、协调联络、人员及机具安排、供货安排、工期安排等方面上综合考虑上述特点、难点对施工的影响,提出具体措施及方案。在工程各个阶段对业主、监理、设计以及各专业分包商之间的相互关系进行协调,保证消防工程优质、高效的进行。若我公司有幸成为消防承包商,在关系协调中将充分发挥整体的优势,积极做好工程的管理工作。在工程实施工程中我们的工作重点为以下几点:
(
一
)积极参与设计阶段的方案论证工作
对设计进行优化和深化,与设计单位一道,对新技术、新材料、新工艺、新设备等进行研究、研讨,制定可行性方案;
(
二
)重视图纸深化设计、节点详图和重点部位剖面图设计,提高设计能力和图纸综合审核能力
我公司将组织自身的力量、组织各专业分包商,根据设计要求,按照工程进度的总体要求,完成各专业,深化各专业施工详图并进行专业之间的设计协调。
(
三
)重视项目技术管理和协调能力,提高消防总承包的技术管理水平
项目管理特别突出新技术的推广应用,大力倡导和实施技术创新和技术创效,使新技术的推广应用真正成为支撑项目管理、实现工程项目综合目标的重要手段。通过新技术的推广应用,实施过程精品管理,使工程各工序、各分部分项工程的质量处于严格的受控状态。另外,本工程结构复杂,设备安装项目庞大,施工中会有大量的技术问题出现。我公司将充分发挥集团优势,“化整为零”,由各个专业公司针对本专业的技术问题、难题,分别提前制定解决方案,集团统一协调管理,对重大的技术难题,将组织国内外专家进行专门研究,提出可靠的处理方案。同时加强对设计方和各专业承包商的技术协调,从而保证工程各专业施工的衔接与和谐。
(
四
)充分发挥综合组织管理协调作用
本着对业主高度负责的精神,完全履行消防承包商的责任、权利和义务,无论是独立分包商还是我公司自有分包配属队伍,均一视同仁。坚持在对所有分包商进行严格管理、监督、检查和控制的前提下,积极主动地支持、服务、管理好各分包商,对各承包商进行全面组织和协调,核对好各承包商地工序计划安排,以及相互之间的工序衔接和交接,确保整个工程 合理有序进行。
(
五
)重视和加强承包商的配套能力,使承包管理思想体现在项目管理过程中
作为消防承包商,我们确保做好我们承担的施工任务外,还会对其他专业分包通过综合协调使各个环节之间紧密衔接。
(
六
)积极做好综合调试阶段的组织和协调工作,保证工程正常竣工
大型综合型建筑能否正常竣工、按期投入使用取决于各系统调试能否准确、高效、有序的完成。在调试前我公司将与各方沟通,编制详细的调试方案,调试方案中必须对调试的组织、人员安排、机具及仪器计划、时间安排、保证措施、应急方案进行严格的规定。在调试工程中我公司将对各系统的调试进行严格、有序的组织,保证调试工作如期进行。同时我公司将积极与市燃气、热力、供电、消防部门进行积极的接洽,保证工程正常竣工,如期投入使用。
消防工程整体组织原则及方法
(一)
整体组织原则
消防工程施工安排应遵循有压管道让无压管道,小管让大管,小断面让大断面的管。
(二)
布置原则
施工顺序:原则上是先上后下、先里后外各专业间的施工距离符合有关规定。为了达到上述要求在施工采取以下措施。
1.
施工前根据设计图纸和现场测量的标准 50 线深化图纸,画专业综合剖面图、节点图;剖面图要选择在机房设备基础及管线排布;走廊管线密集;管线交叉拐弯;风、水管道进竖井等关键的部位。剖面图中其管线的最低标高保证要吊顶主、次龙骨、边龙骨的安装。综合剖面图绘制要和建筑专业协商并要经消防各专业协商确认,一经确认后各专业要严格按照综合剖面图施工。
2.
各专业根据确认的综合剖面图在施工前要先放线,放出中心标高、底标高线以及管道所需的位置标高,保温管道要放出保温后的位置标高。标高线放完要经检查核实,各管线之间无冲突影响方可施工;如再有交叉矛盾需经专业总体负责人综合考虑修改后再施工,如须更改图纸则要经设计、监理同意确认,各专业无权自行修改标高及位置。
3.
吊顶内的空间小,但这些部位又是风、水、电、专业管线集中密集的地方;在施工中既要保证吊顶的高度,又要将各种管线根据图纸合理地布置在吊顶内,并要考虑到将来的运行管理使用和维修的方便,因此要求消防专业在施工前要做统一综合布置深化考虑。
4.
在空间窄小的部位消防施工安装,必须风、水专业的各种阀门开启的操做距离;电气桥架内缆、线的管理维护及更换等等。因此施工前要综合布置统一考虑。
5.
空间窄小部位的管道保温和水管的打压,桥架内缆、线敷设时间的安排要作到即不互 相干扰又不会交叉作业损坏。当水管在桥架上方时水管的打压尽量安排在缆、线敷设前,因此打压征求监理同意采取局部分段进行随后即保温,以减少后续交叉作业。当水管在桥架下方时水管的保温尽量安排在缆、线敷设后,以减少缆、线敷设损坏保温;否则应对保温完的管道采取有效的保护措施,以减少损坏。
6.
对有些管线在符合规范的前提下采取共架安装,这样既可以使用空间又节约支吊架型钢。但在共架时要考虑管线的性质,如有热伸缩的要单独支吊,共架在设置时要对吊杆、横担进行强度、刚度计算及吊点生根的计算,吊点生根要经结构专业确认。
7.
末端设置安装除要根据建筑平面图定位又要符合本专业规范要求,同时又要不影响其它专业的功能如(水喷淋头和照明灯具的距离等...
二期消防设施维修改造工程投标方案.docx
