检察院办公楼外墙改造工程投标方案
目
录
第一章
项目总体概述
5
第一节
项目背景与总体认识
5
第二节
总体组织与总体设计
10
第三节
总体计划与综合措施
12
第二章
施工技术方案
15
第一节
施工总体方案
15
第二节
主要分项工程技术措施
18
一、
铲除涂料及基层处理技术方案
18
二、
建筑垃圾清运与环保措施
20
三、
真石漆施工工艺及质量控制
22
四、
外装饰吊篮作业技术方案
24
五、
墙面防水(卷材防水)施工技术方案
26
六、
墙面抹灰及玻纤网格布加固施工方案
28
第三节
工期策划与保障
31
第三章
管理架构
33
第一节
组织机构设置
33
第二节
岗位职责分工
36
第三节
管理制度与工作机制
39
一、
安全生产责任制度
39
二、
质量管理制度
41
三、
文明施工管理制度
43
四、
例会与沟通机制
45
第四章
施工机械设备投入
48
第一节
主要施工设备配置
48
一、
设备清单及型号规格
48
二、
设备性能与用途说明
50
第二节
施工设备保障措施
54
第三节
施工设备管理制度
57
第五章
劳动力安排
62
第一节
劳动力投入原则
62
第二节
施工各阶段劳动力配置计划
63
第三节
关键工序与专业工种配置
65
第四节
劳动力调配与动态管理机制
68
第五节
劳动力保障措施
70
第六章
材料投入计划
72
第一节
主要材料清单及采购计划
72
第二节
材料进场与储存管理措施
74
第三节
材料与施工进度协调安排
76
第四节
材料质量控制与检测机制
78
第五节
材料供应保障措施(供应商、备用库存、应急预案)
80
第七章
进度计划与措施
82
第一节
进度计划编制原则与总体思路
82
第二节
工程总进度计划
85
第三节
阶段性进度计划安排
87
第四节
关键线路工序安排
91
第五节
进度控制措施
94
第六节
资源配置保障措施
97
第七节
工期风险分析与应对措施
100
第八节
工期奖惩与考核机制
102
第八章
质量管理体系
104
第一节
质量管理目标与承诺
104
第二节
工程质量管理组织机构及职责分工
105
第三节
质量管理制度与流程
106
第四节
施工全过程质量控制措施
108
一、
材料进场质量控制
108
二、
工序质量检查与验收
109
三、
重点工序与关键部位质量控制
111
四、
质量问题的预防与整改机制
113
第五节
常见质量通病防治措施
116
第六节
质量管理考核与奖惩机制
117
第九章
安全管理体系
120
第一节
安全生产目标与承诺
120
第二节
安全生产责任体系与组织架构
121
第三节
施工现场安全管理制度
123
第四节
关键部位及危险源辨识与控制措施
126
第五节
施工防护与应急保障措施
129
第六节
安全教育与培训制度
131
第七节
安全文明施工费用管理与落实
133
第十章
环境保护管理体系与措施
135
第一节
环境保护目标与承诺
135
第二节
施工现场环境保护组织机构
137
第三节
施工期环境保护措施
139
第四节
水土保持与周边环境保护措施
141
第五节
绿色施工与节能减排措施
143
第六节
环境保护监督、检查与改进机制
145
项目总体概述
项目背景与总体认识
1.项目背景及重要性
1.1 建筑现状问题
(1)检察院办公楼外墙使用年限较长,长期暴露于风吹、雨淋、日晒和冻融循环环境中,导致涂层老化脱落、墙体渗水、局部开裂,局部防水层失效。
(2)墙面部分区域出现鼓包与涂层空鼓,外立面存在色差与污染痕迹,既影响美观,也增加了后续结构受损风险。
1.2 功能与形象影响
(1)检察院办公楼作为司法机关核心办公场所,其外观不仅是工作环境的重要组成部分,更承载着政府公信力和司法权威的外在形象。
(2)外墙破损、渗水若长期得不到修复,可能引发钢筋锈蚀、混凝土剥落等更严重问题,直接影响建筑安全与使用寿命。
(3)建筑外观的整洁、庄重性对来访群众、诉讼当事人及社会公众具有直观影响,因此维修改造具有显著的社会意义。
1.3 改造重要性
(1)通过本次改造,可全面恢复外墙结构功能与防护性能,有效延长建筑寿命。
(2)提升外墙整体观感与司法机关形象,彰显公共建筑的权威性与庄重性。
(3)通过采用节能环保、耐久性强的材料与工艺,有助于减少后期维护频率,降低运营成本。
(4)改造完成后可改善室内环境质量,减少渗水、潮湿等隐患,为办公人员提供安全舒适的工作环境。
2.项目建设目标
2.1 技术目标
(1)对外墙涂层脱落、裂缝、渗漏等问题进行彻底修复,确保墙体结构稳固、防护性能恢复。
(2)施工采用符合国家及xx省、铁岭市相关规范的优质材料和标准化工艺,提高外墙防水性、耐候性和保温性能。
(3)全面落实《建筑施工安全检查标准》JGJ59-2011及政府采购履约管理规定,确保施工质量和验收达标。
2.2 管理目标
(1)严格执行政府采购履约验收程序,确保顺利通过《xx省政府采购履约验收管理办法》(xx采〔2017〕603号)的规定验收。
(2)全过程落实安全文明施工措施,做到现场布置规范、施工秩序井然,杜绝重大安全事故。
(3)加强工序衔接与施工进度控制,在合同约定工期(60日历天)内高质量完成施工任务。
2.3 社会与环境目标
(1)提升检察院办公楼整体外观形象,彰显司法机关的权威与公信力。
(2)通过环保型材料与绿色施工工艺,减少对周边办公环境和群众生活的干扰,实现绿色施工。
(3)改善室内办公环境质量,防止渗水、潮湿、霉变等情况发生,保障办公人员身心健康与工作效率。
3.项目总体要求与规范依据
3.1 质量与施工标准
(1)严格执行《建筑工程施工质量验收统一标准》GB50300-2013,确保各分部分项工程质量满足国家验收标准。
(2)外墙装饰工程遵循《建筑装饰装修工程质量验收规范》GB50210、《建筑外墙涂料工程技术规程》JGJ/T29 等行业规范,保证涂层附着牢固、色泽均匀、耐候性良好。
(3)防水工程按照《屋面工程质量验收规范》GB50207、《地下防水工程质量验收规范》GB50208 等相关标准,确保墙面防渗漏性能达标。
(4)抹灰工程执行《建筑装饰工程施工质量验收规范》GB50210 要求,确保墙面平整、牢固、无裂缝、无空鼓。
3.2 安全生产要求
(1)施工过程严格遵守《建筑施工安全检查标准》JGJ59-2011,对高空作业、临时用电、机械操作等重点环节制定专项安全措施。
(2)落实安全生产责任制,建立“项目经理—技术负责人—安全员—班组长”的分级责任体系。
(3)设立应急救援小组,制定吊篮作业、恶劣天气及突发事件的应急预案,并定期演练。
3.3 政府采购与验收要求
(1)严格执行《xx省政府采购履约验收管理办法》(xx采〔2017〕603号),确保项目在完工后顺利通过政府组织的履约验收。
(2)施工资料、质量检测报告、竣工档案均需按规定完整提交,保证验收程序合法、合规。
3.4 环境与文明施工要求
(1)遵守国家与地方环境保护、水土保持及污染防治相关法律法规,确保施工过程中不发生扬尘、噪音污染。
(2)文明施工费用专款专用,落实围挡、喷淋、垃圾清运、材料覆盖等文明施工措施。
(3)坚持“质量优先、安全第一、绿色环保”的施工原则,做到节能、环保与功能性相结合。
4.对项目实施条件与环境的认识
4.1 施工场地与交通条件
(1)项目位于城市中心区域,周边道路交通繁忙,施工材料、设备运输必须避开交通高峰时段。
(2)进出车辆必须严格按规定路线行驶,确保道路畅通,防止对市政交通造成不良影响。
(3)施工现场出入口设置车辆冲洗平台,避免泥土、灰尘污染市政道路。
4.2 办公秩序与环境影响
(1)施工区域紧邻检察院日常办公区,必须采取隔离围挡、隔音屏障和降噪措施,避免施工噪音影响办公秩序。
(2)高空作业和喷涂作业时设置防护网和临时遮挡,防止灰尘、涂料飞溅至办公区域。
(3)合理安排高噪音工序作业时间,避开办公高峰时段和重要会议时段,确保正常办公环境。
4.3 高空作业安全条件
(1)本项目大量作业需借助外墙吊篮,存在较大高处坠落风险。必须选用符合标准的吊篮设备,并进行安装验收与每日检查。
(2)操作人员需持证上岗,佩戴独立安全绳、安全带及防坠器,确保作业安全。
(3)高空作业须设置地面警戒区,安排专人监护,杜绝人员误入危险区域。
4.4 工序复杂性与衔接要求
(1)工程量涵盖涂料铲除、基层修补、垃圾清运、防水卷材施工、抹灰加网、真石漆喷涂等多个工序,交叉作业多。
(2)各工序必须合理衔接:基层修补完成后方可抹灰,抹灰强度达标后进行防水卷材,待干燥后再实施真石漆喷涂。
(3)必须建立详细的工序衔接计划,避免工序间空档和返工。
4.5 工期条件与保障措施
(1)合同工期仅为60日历天,时间紧、任务重。
(2)必须采取分区流水作业方式,多个施工面同时展开,形成交叉推进。
(3)增加机械设备与劳动力投入,确保关键工序不因人力或设备短缺而延误。
(4)设置周计
划、日计划,实施动态进度控制,确保整体工期目标实现。
总体组织与总体设计
1.组织实施原则
(1)严格遵守国家、xx省、铁岭市现行法律、法规及行业技术规范,确保工程全过程合法合规。
(2)坚持“质量第一、安全为本、科学管理、文明施工”的原则,全面落实质量和安全生产责任制。
(3)采取项目经理负责制,实行纵向到底、横向到边的管理模式,做到组织高效、指挥有力。
(4)坚持施工过程中的统筹协调,合理安排人、材、机资源,保证施工进度与质量目标同步实现。
(5)贯彻“绿色施工、环保优先”的方针,最大限度降低施工对办公秩序、周边居民和环境的影响。
2.设计与施工的总体思路
(1)按照施工图纸和规范要求,先对外墙基层进行铲除与修补,再逐步展开防水、抹灰、真石漆等分项工程,确保工序合理衔接。
(2)重点抓好施工前的技术交底与样板先行,严格执行“先试验、再推广”的工艺管理方法,确保最终效果与设计一致。
(3)针对施工过程中存在的高空作业风险,统一采用符合国家标准的吊篮设备,配备双重安全防护措施。
(4)采用流水施工与分区作业相结合的方式,科学组织施工队伍交叉作业,提高施工效率。
(5)全过程落实质量“三检”制度(自检、互检、专检),强化过程控制,确保每一道工序均达到验收标准。
3.工程范围及承包方式
(1)工程范围:包括外墙涂料铲除、基层修补、墙体抹灰加玻纤网格布、卷材防水施工、真石漆饰面施工、外装饰吊篮施工以及施工垃圾清运等全部内容。
(2)承包方式:本项目采取包工包料方式,施工单位负责材料采购、运输、保管及施工组织管理。
(3)调整权利:采购人根据实际需要有权对施工内容进行合理调整,施工单位须积极配合并无条件执行。
4.工程周期与工期目标
(1)工程周期:合同签订之日起 60 日历天内完成全部施工任务。
(2)工期目标:
① 第1阶段(准备阶段,约5天):完成施工场地布置、临时设施搭建、材料进场与样板施工。
② 第2阶段(主体施工阶段,约45天):分区域依次开展铲除涂料、防水抹灰、真石漆饰面施工等主要工序。
③ 第3阶段(收尾与验收阶段,约10天):完成细部修整、现场清理和竣工验收准备。
(3)保障措施:通过增加劳动力投入、合理安排
昼夜施工、加大机械设备使用率,确保在合同工期内高质量完成任务。

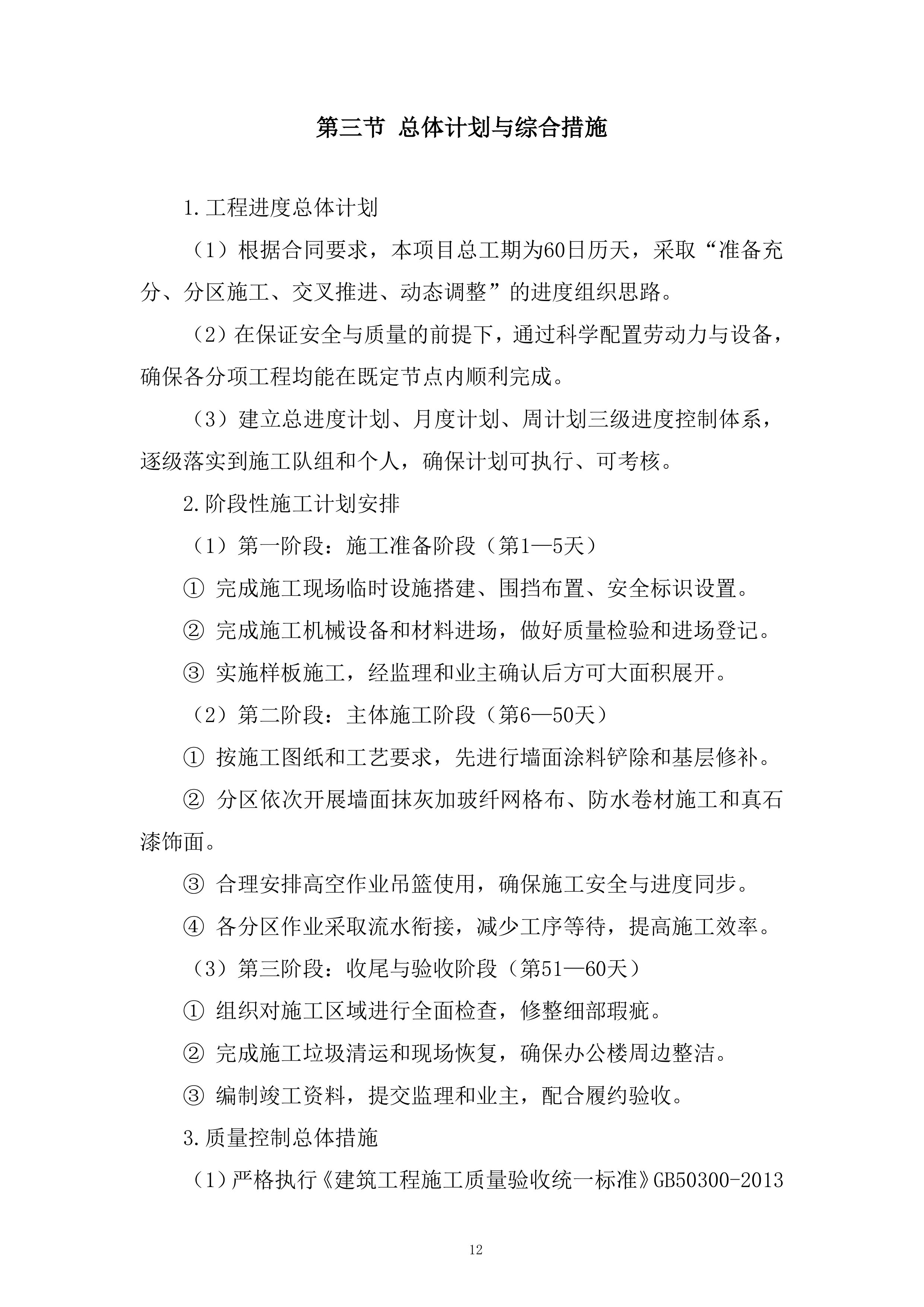

总体计划与综合措施
1.工程进度总体计划
(1)根据合同要求,本项目总工期为60日历天,采取“准备充分、分区施工、交叉推进、动态调整”的进度组织思路。
(2)在保证安全与质量的前提下,通过科学配置劳动力与设备,确保各分项工程均能在既定节点内顺利完成。
(3)建立总进度计划、月度计划、周计划三级进度控制体系,逐级落实到施工队组和个人,确保计划可执行、可考核。
2.阶段性施工计划安排
(1)第一阶段:施工准备阶段(第1—5天)
① 完成施工现场临时设施搭建、围挡布置、安全标识设置。
② 完成施工机械设备和材料进场,做好质量检验和进场登记。
③ 实施样板施工,经监理和业主确认后方可大面积展开。
(2)第二阶段:主体施工阶段(第6—50天)
① 按施工图纸和工艺要求,先进行墙面涂料铲除和基层修补。
② 分区依次开展墙面抹灰加玻纤网格布、防水卷材施工和真石漆饰面。
③ 合理安排高空作业吊篮使用,确保施工安全与进度同步。
④ 各分区作业采取流水衔接,减少工序等待,提高施工效率。
(3)第三阶段:收尾与验收阶段(第51—60天)
① 组织对施工区域进行全面检查,修整细部瑕疵。
② 完成施工垃圾清运和现场恢复,确保办公楼周边整洁。
③ 编制竣工资料,提交监理和业主,配合履约验收。
3.质量控制总体措施
(1)严格执行《建筑工程施工质量验收统一标准》GB50300-2013等现行规范,确保工程质量达到“合格”标准。
(2)实行“三检”制度:施工队伍自检、工序交叉互检、项目部质检员专检,层层把关。
(3)建立质量样板制度,先施工样板,经确认合格后再大面积推广。
(4)加强材料质量管控,所有进场材料必须有合格证和检测报告,未经检验不得使用。
(5)建立质量责任追溯机制,明确各工序质量责任人,确保问题可溯源、可整改。
4.安全文明施工总体措施
(1)严格执行《建筑施工安全检查标准》JGJ59-2011,落实安全生产责任制。
(2)施工现场设立安全警示标识、临边防护和安全通道,配备消防器材与急救设施。
(3)定期开展安全教育和技术交底,所有高空作业人员必须持证上岗。
(4)建立文明施工制度,保持施工现场整洁有序,施工垃圾及时清运,不得乱堆乱放。
(5)施工期间尽量减少噪音和粉尘对办公楼内工作人员的影响,合理安排作业时间,避免扰民。
5.环境保护与周边协调措施
(1)严格遵守国家和地方的环保法规,施工过程采取降尘、降噪、污水处理等措施。
(2)对外墙施工区域搭设密目安全网或防护布,防止落物及涂料喷溅影响周边环境。
(3)施工垃圾分类堆放并及时清运至指定地点,运输途中采取覆盖措施,防止遗撒。
(4)建立与检察院办公单位的沟通协调机制,提前告知可能影响办公秩序的施工环节,合理避开重要办公时段。
(5)安排专人负责与周边单位和居民沟通,及时解决因施工产生的不便和矛盾,确保施工与周边环境和谐共处。
施工技术方案
施工总体方案
1.施工准备与场地布置
(1)临时设施搭建
① 在办公楼周边设置围挡,形成独立施工区域,防止无关人员进入,确保施工安全。
② 设置临时办公区、材料堆放区和设备存放区,合理布置运输通道,保证施工顺畅。
③ 施工现场布置临时供水、供电线路,安装照明设施,满足昼夜施工需要。
(2)安全防护措施
① 搭设密目安全网和硬质防护栏,防止高空作业材料坠落。
② 在办公楼出入口搭建临时防护棚,保障人员进出安全。
③ 设置安全警示标志和施工告示牌,提醒过往行人和办公人员注意安全。
(3)技术准备
① 编制详细的施工组织设计和专项施工方案,报监理及业主审批。
② 对施工人员进行技术交底和安全教育,确保全员熟悉施工工艺与安全要求。
③ 提前准备样板段施工,经业主与监理确认后方可大面积展开。
2.各分部分项施工工艺流程
(1)墙面涂料铲除
① 使用电动铲刀、钢丝刷清除原有脱落、起鼓的涂料层。
② 对基层裂缝、空鼓部位进行凿除处理,并清理浮灰。
(2)基层修补与抹灰加网格布
① 使用聚合物砂浆对凿除部位进行修补找平。
② 在抹灰层中铺设玻纤网格布,增强抗裂性和整体稳定性。
(3)墙面卷材防水施工
① 采用聚氯乙烯卷材冷粘法施工,施工前清理基层并涂刷基层处理剂。
② 分幅铺贴卷材,确保搭接宽度和粘贴牢固度,做到平整无皱折。
(4)真石漆饰面施工
① 基层处理合格后,先喷涂封闭底漆,再分层喷涂真石漆。
② 施工过程中控制喷涂厚度与均匀度,避免色差和漏喷。
③ 最后喷涂罩面清漆,提高抗污性和耐候性。
(5)建筑垃圾清运
① 施工过程中产生的建筑垃圾随时清理,集中堆放至临时垃圾区。
② 采用密闭运输车辆,按规定运至指定弃置场所,避免对周边环境污染。
3.工序衔接与交叉施工安排
(1)工序衔接
① 按“基层处理→抹灰找平→卷材防水→真石漆施工”的顺序依次进行。
② 每道工序完成后,由质检人员进行验收,合格后方可进行下一道工序。
(2)交叉施工
① 将办公楼外墙划分为若干施工区段,安排多组施工队伍分区作业。
② 在同一区段内,确保上下层作业交错安排,避免高空坠物对下层作业人员造成伤害。
③ 合理调度施工机械与吊篮,避免因设备不足或占用影响施工进度。
(3)动态调整
① 根据天气、现场条件和施工进展,适时调整施工顺序和人员安排。
② 在保证安全和质量的前提下,尽
量采用流水作业方式,提高工期利用率。
主要分项工程技术措施
铲除涂料及基层处理技术方案
1.1 施工准备
(1)对施工区域进行现场踏勘,明确外墙损坏及涂层脱落范围,绘制施工平面布置图。
(2)根据施工部位和面积,准备电动铲刀、钢丝刷、灰槽锤、吹风机等施工工具。
(3)在施工区域周边搭设脚手架或布置吊篮,设置安全防护栏及警示标志。
(4)做好文明施工措施,在办公楼出入口搭设防护棚,避免施工碎屑影响人员出入。
1.2 涂料铲除工艺流程
(1)检查墙体表面,划定铲除范围,优先处理涂层起鼓、粉化、开裂严重部位。
(2)采用电动铲刀或人工铲刀将原有涂料层彻底清除,直至露出坚实基层。
(3)用钢丝刷清理残余浮浆、浮灰,确保基层表面干净、无松散颗粒。
(4)对铲除区域及时洒水湿润,减少粉尘飞扬,降低对办公楼环境和周边人员的影响。
1.3 基层裂缝与空鼓处理
(1)裂缝处理:
① 对于小于2mm的发丝裂缝,采用环氧树脂修补胶嵌缝封闭。
② 对于大于2mm的裂缝,需剔凿成“V”形槽,清理干净后填充聚合物水泥砂浆,再覆盖一层网格布加强。
(2)空鼓处理:
① 敲击检测墙面,确定空鼓范围。
② 对空鼓区域进行凿除,深度直至基层坚实部位。
③ 使用聚合物砂浆修补找平,并压实抹平,确保与周边墙体牢固结合。
1.4 表面修补与找平
(1)在处理好的基层表面,使用聚合物砂浆整体批刮,修补孔洞和不平整处。
(2)确保修补砂浆与原基层粘结牢固,表面平整度误差≤3mm。
(3)待修补层初凝后,采用铁抹子收光,形成平整密实表面。
1.5 质量控制措施
(1)铲除必须彻底,不得留有起鼓、松动的残余涂层。
(2)修补区域与原墙体结合处须紧密,不得出现开裂、脱落现象。
(3)基层表面必须坚实、平整、清洁,无油污、浮灰和空鼓。
(4)所有处理工序均需经项目质检员检查确认合格后,方可进入下一工序施工。
1.6 安全与环保措施
(1)施工人员需佩戴安全帽、防尘口罩、防护眼镜等防护用品。
(2)高空铲除作业必须系挂安全带,作业区下方设置防护隔离区,禁止无关人员通行。
(3)施工垃圾及时清运,采用袋装或桶装集中下运,避免高空抛洒。
(4)铲除过程中采取洒水降尘,防止粉尘污染办公楼和周边环境。
建筑垃圾清运与环保措施
2.1 施工准备
(1)在施工现场设立临时垃圾堆放点,位置应远离办公楼出入口及人流密集区。
(2)准备垃圾收集容器、封闭式运输车、防尘帆布等工具,确保垃圾转运全程安全环保。
(3)在办公楼出入口搭设防护棚,防止施工垃圾在搬运过程中掉落伤人或影响办公秩序。
2.2 建筑垃圾分类与收集
(1)施工过程中产生的垃圾分为:废弃涂料、砂浆碎屑、包装材料和生活垃圾。
(2)废弃涂料和砂浆碎屑单独收集,装入耐破损编织袋,防止扬尘和遗撒。
(3)包装材料如塑料、纸箱集中收集后分类回收。
(4)生活垃圾与施工垃圾分开处理,统一交由环卫部门清运。
2.3 建筑垃圾清运工艺流程
(1)楼层垃圾采用袋装集中,由专用滑道或人工搬运至地面指定堆放点。
(2)地面垃圾堆放点必须铺设防渗漏垫层,并设防护围挡,避免扬尘和污染。
(3)每日施工结束前,安排专人对垃圾进行清运,确保施工现场整洁。
(4)清运车辆进出施工现场须经冲洗,避免泥土、灰尘带入市政道路。
2.4 环保措施
(1)扬尘控制:垃圾清运过程中,采用洒水雾化或覆盖防尘布,减少二次扬尘。
(2)噪音控制:运输车辆避免夜间作业,必要时使用低噪音机械,减少对检察院办公秩序的影响。
(3)污染防控:清运车辆全程覆盖,防止沿途遗撒;垃圾运输路线避开办公区主要出入口。
(4)节能减排:优先使用环保型运输车辆,减少尾气排放。
2.5 安全措施
(1)建筑垃圾搬运时,严禁高空抛掷,必须采用封闭滑道或人工有序下运。
(2)运输车辆在装载和卸载时,应安排现场安全员指挥,防止人员误入危险区域。
(3)垃圾清运作业人员需佩戴防尘口罩和手套,避免粉尘及尖锐物伤害。
(4)清运过程中,设置警戒线和明显标识,确保施工与办公人员安全分流。
2.6 质量与责任控制
(1)项目部设立垃圾清运专管员,负责垃圾收集、分类和清运全过程的监督。
(2)每日对施工现场清运情况进行检查,做到“日产日清”,避免垃圾积压。
(3)建立清运记录台账,包含清运时间、数量、去向,确保全过程可追溯。
(4)如因垃圾清运不及时导致扰民或环境污染,承包单位承担全部责任。
真石漆施工工艺及质量控制
3.1 施工准备
(1)材料准备:
① 真石漆、配套底漆、罩面清漆必须采用有资质厂家生产的合格产品,并提供出厂合格证及检测报告。
② 材料进场后须经监理与业主检查确认,方可使用。
(2)工具准备:
① 空压机、喷枪、搅拌机、抹刀、遮挡薄膜、安全绳及吊篮等。
② 喷涂设备定期维护,保证喷涂压力稳定、雾化均匀。
(3)现场准备:
① 对墙面进行清理,确保基层坚实、干燥、无灰尘和油污。
② 在窗框、门框及不施工部位张贴遮挡膜,避免喷涂污染。
③ 设置样板墙,经业主、监理确认合格后方可大面积施工。
3.2 基层处理
(1)对基层裂缝、空鼓部位进行修补,确保墙面平整度误差≤3mm。
(2)批刮耐水腻子,打磨平整后清理表面灰尘。
(3)施工前对基层表面进行充分润湿,避免因吸水不均导致涂层色差。
3.3 底漆施工
(1)在基层处理完成并干燥后,均匀滚涂或喷涂封闭底漆。
(2)底漆必须涂刷到位,不得漏涂,保证基层封闭、防碱、防潮。
(3)底漆干燥时间一般为4-6小时,达到手感不粘后方可进行下一道工序。
3.4 真石漆喷涂
(1)施工工艺:采用分层喷涂法,一般为2-3遍,保证涂层厚度和质感。
(2)喷涂要求:
① 喷枪喷嘴与墙面距离保持40-60cm,喷涂速度均匀一致。
② 每遍喷涂方向应交叉变化,避免出现条纹和色差。
③ 局部修补应与整体自然过渡,避免接痕明显。
(3)厚度控制:真石漆总厚度控制在2-3mm,保证质感效果和耐候性能。
3.5 罩面漆施工
(1)真石漆自然干燥48小时后,喷涂透明罩面清漆。
(2)罩面漆能增强涂层的耐水性、抗污性及抗紫外线性能,提升整体耐久性。
(3)喷涂时应薄而均匀,不得出现流挂、漏涂现象。
3.6 质量控制措施
(1)色差控制:严格控制配料及喷涂工艺,保证同一立面使用同批次材料。
(2)粘结强度:涂层粘结强度应符合《建筑外墙涂料应用技术规程》JGJ/T29要求,不得出现剥落、空鼓。
(3)厚度与平整度:涂层厚度应满足设计要求,表面平整,无明显凹凸、针孔、流坠。
(4)耐候性:成品表面应能抵抗冻融、雨水冲刷和紫外线照射,不得出现开裂、褪色。
(5)成品保护:施工完成后应设立隔离防护,避免人为触碰或污染。
3.7 安全与环保措施
(1)高空作业人员必须系挂安全带,吊篮定期检查,确保运行安全。
(2)喷涂作业时,操作人员佩戴防护口罩和护目镜,避免吸入粉尘。
(3)施工现场保持通风,禁止在封闭区域内大面积喷涂。
(4)施工废料集中收集,按环保要求分类处理,避免随意排放造成污染。
外装饰吊篮作业技术方案
4.1 设备选型与进场
(1)选用符合国家标准《高处作业吊篮安全规程》GB19155 的电动吊篮,额定载重不低于630kg,钢丝绳直径≥8.3mm。
(2)吊篮设备进场前须由专业厂...
检察院办公楼外墙改造工程投标方案.docx
