文库 工程类投标方案 改造工程

普通国省道路域环境整治及安防设施维护工程投标方案.docx

DOCX   101页   下载400   2025-12-22   浏览0   收藏26   点赞792   评分-   52183字   15.00
温馨提示:当前文档最多只能预览 15 页,若文档总页数超出了 15 页,请下载原文档以浏览全部内容。
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第1页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第2页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第3页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第4页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第5页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第6页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第7页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第8页

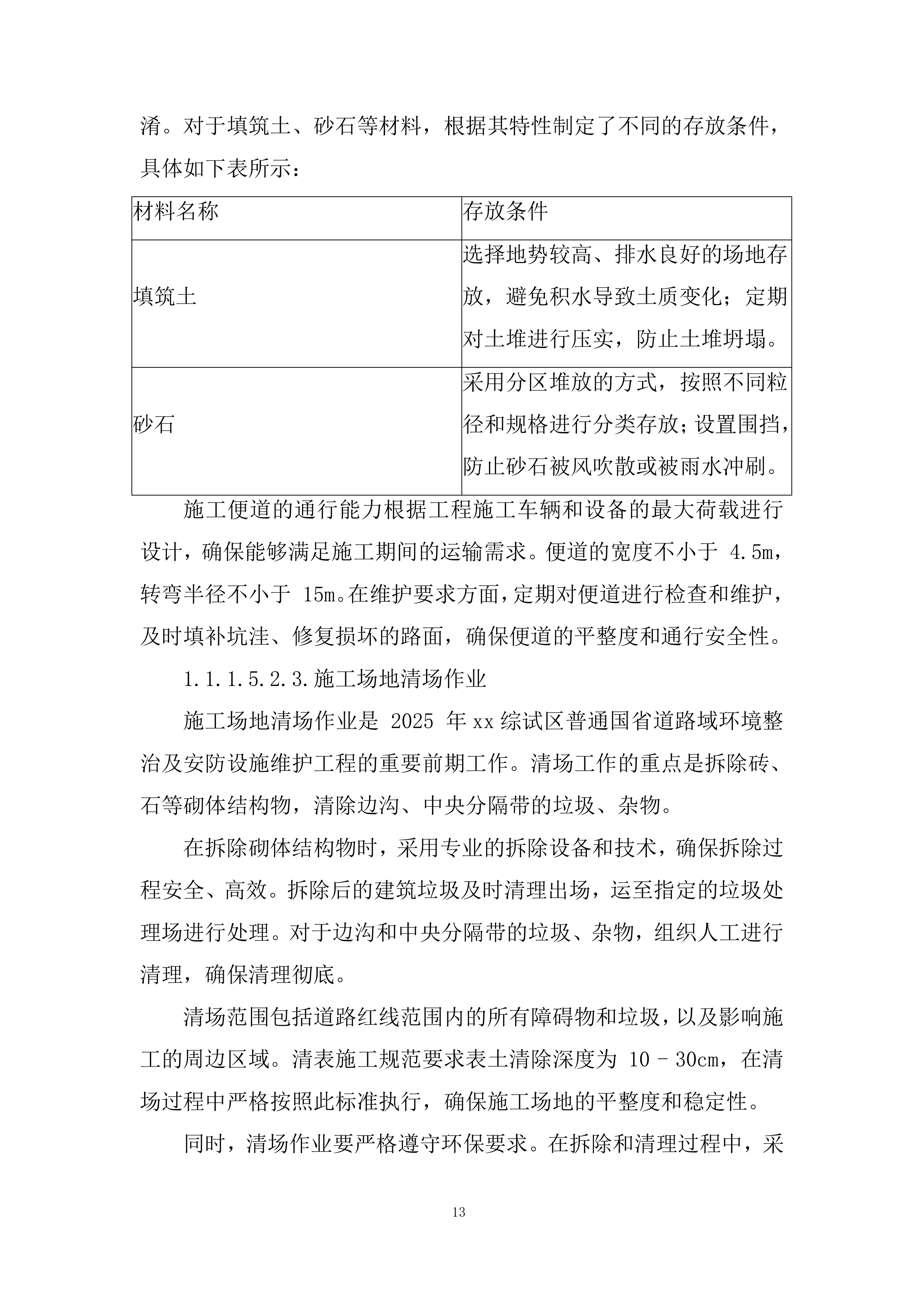

普通国省道路域环境整治及安防设施维护工程投标方案.docx 第9页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第10页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第11页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第12页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第13页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第14页
普通国省道路域环境整治及安防设施维护工程投标方案.docx 第15页
剩余86页未读, 下载浏览全部

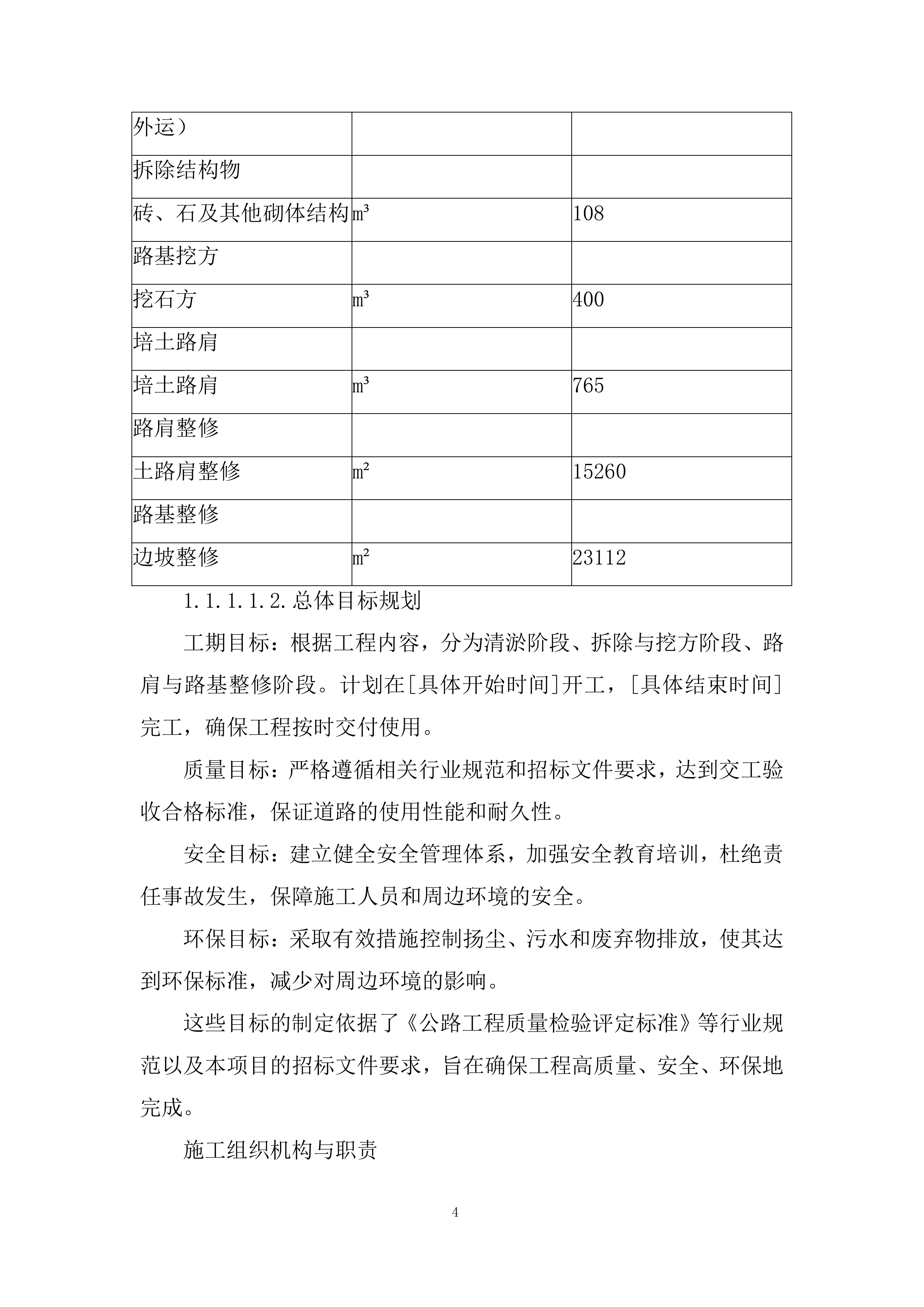

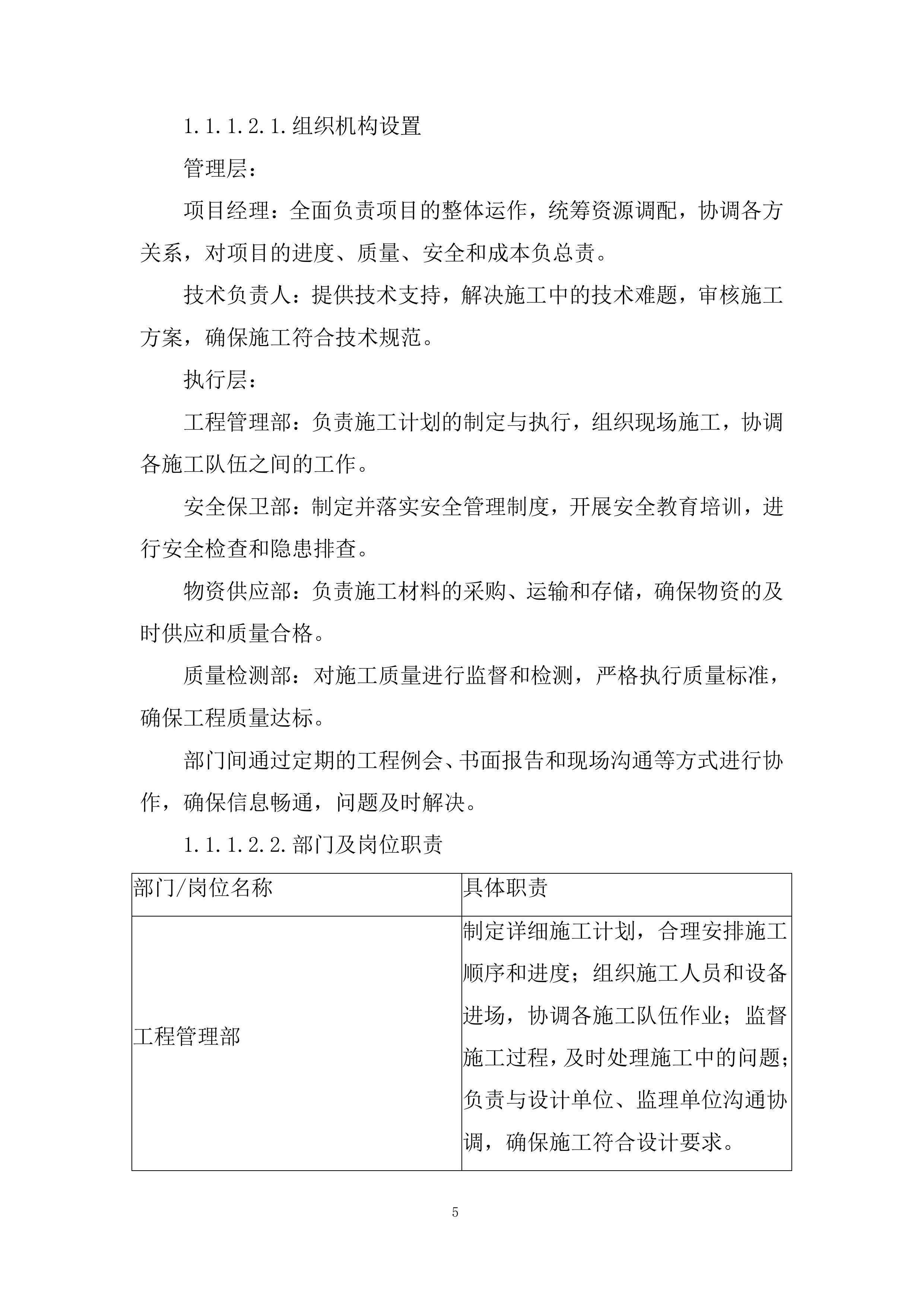

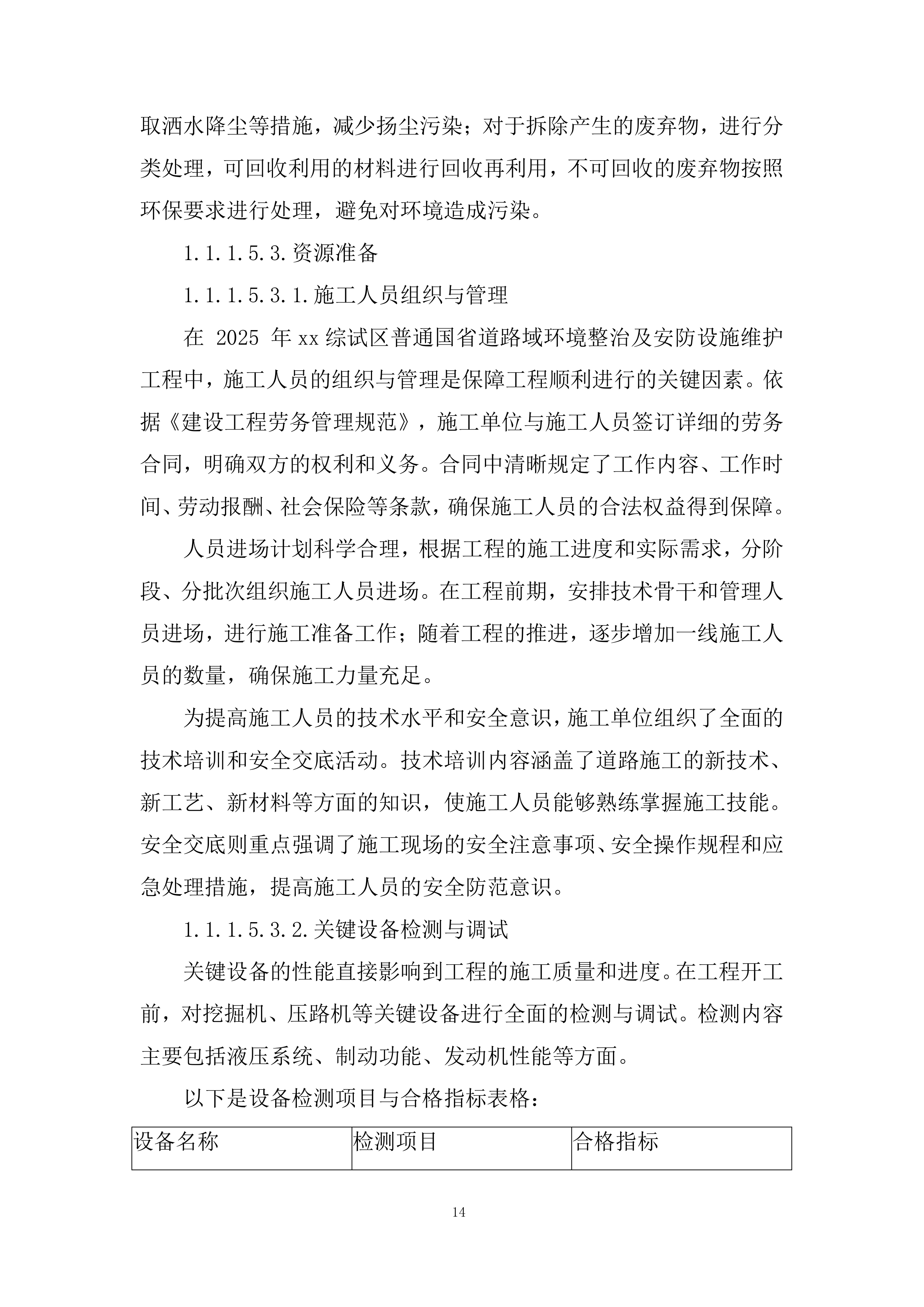

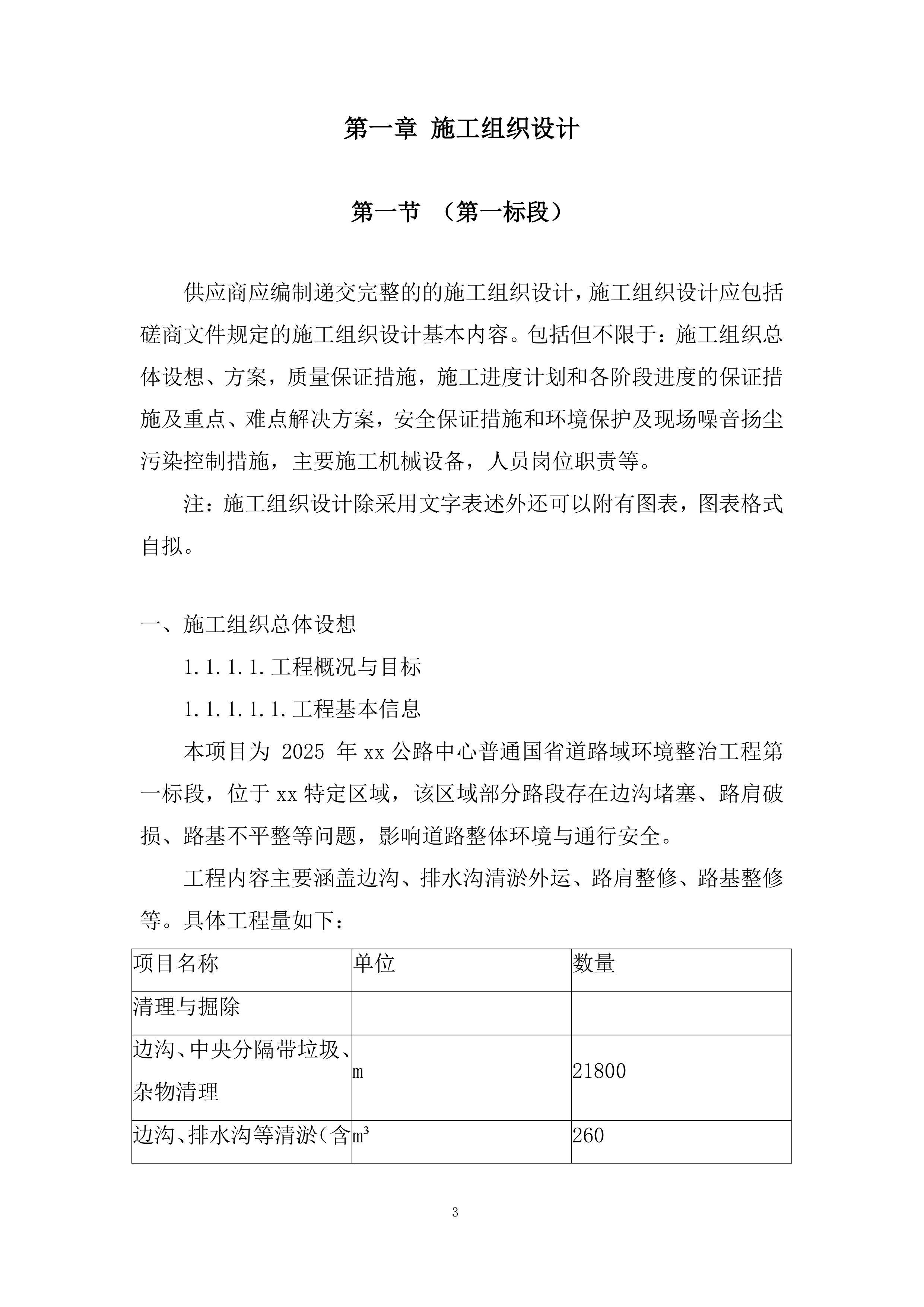

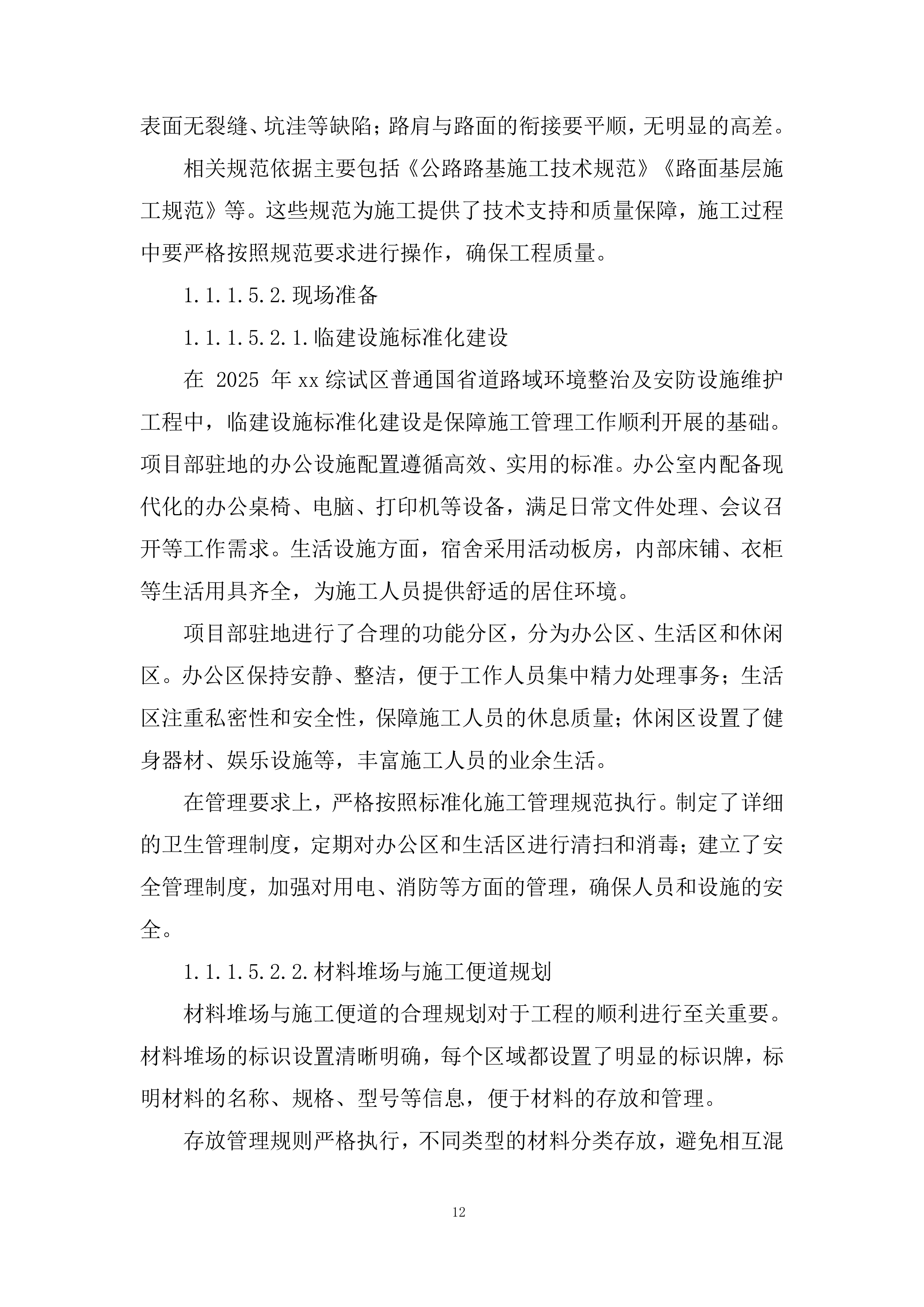

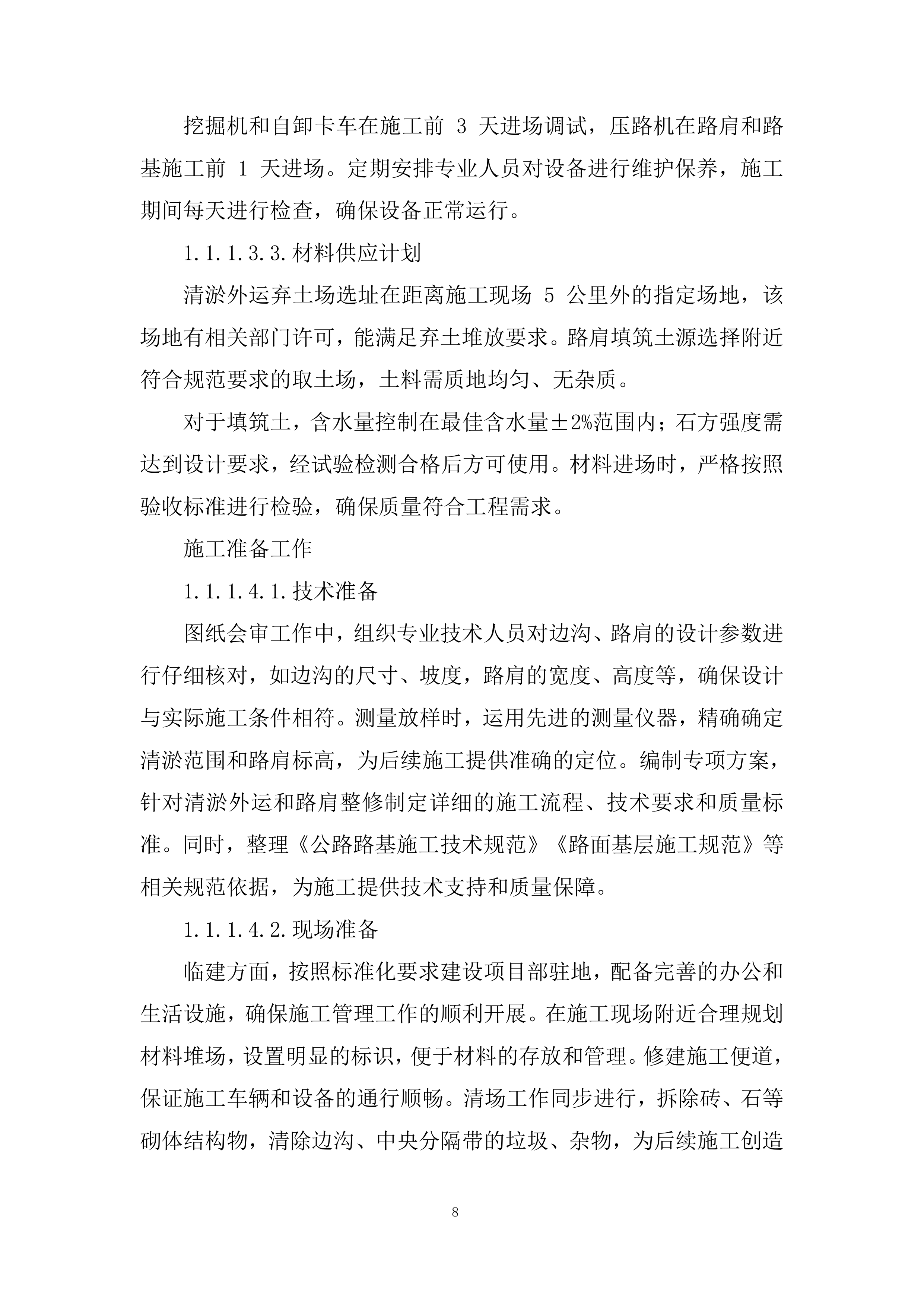

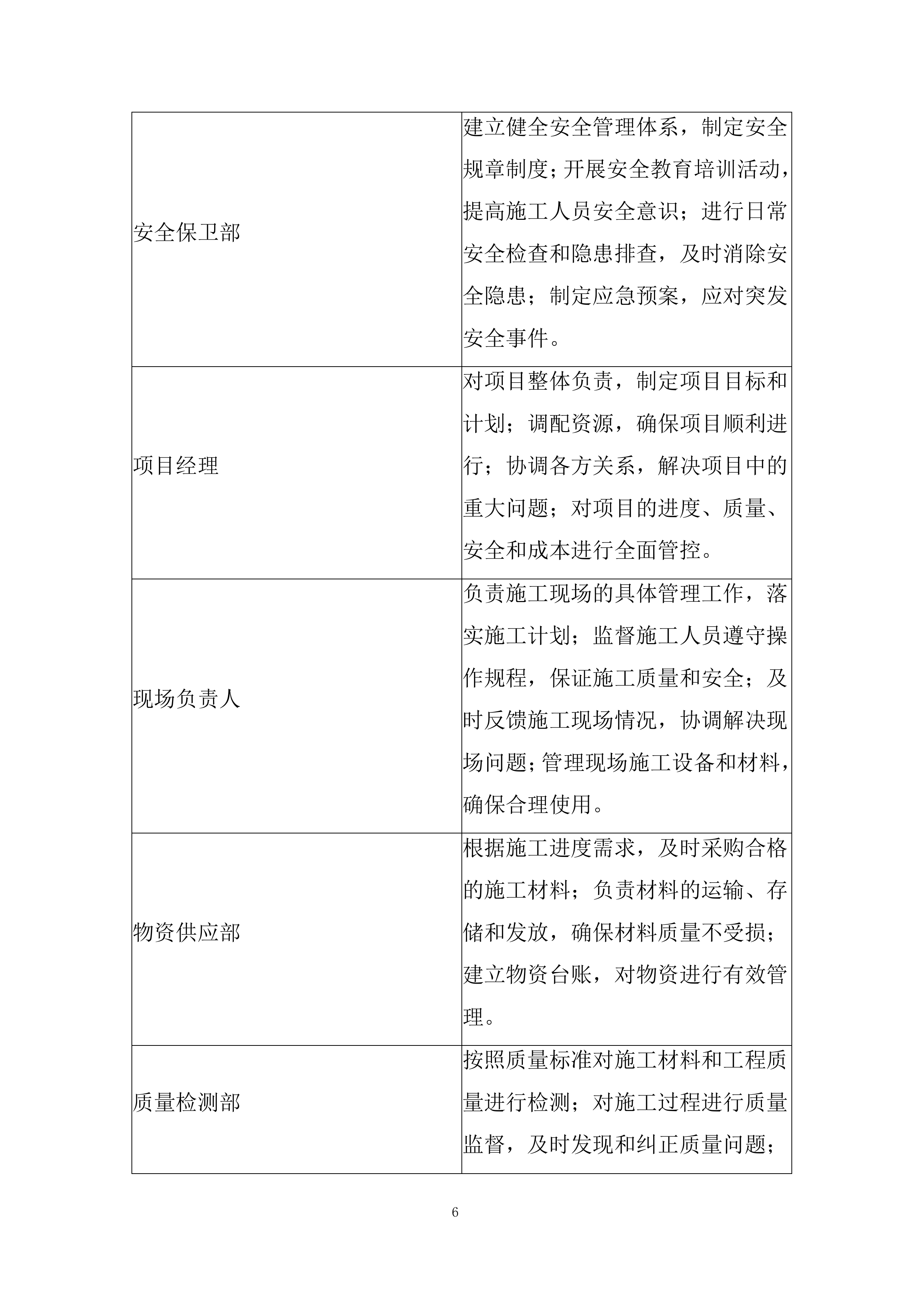

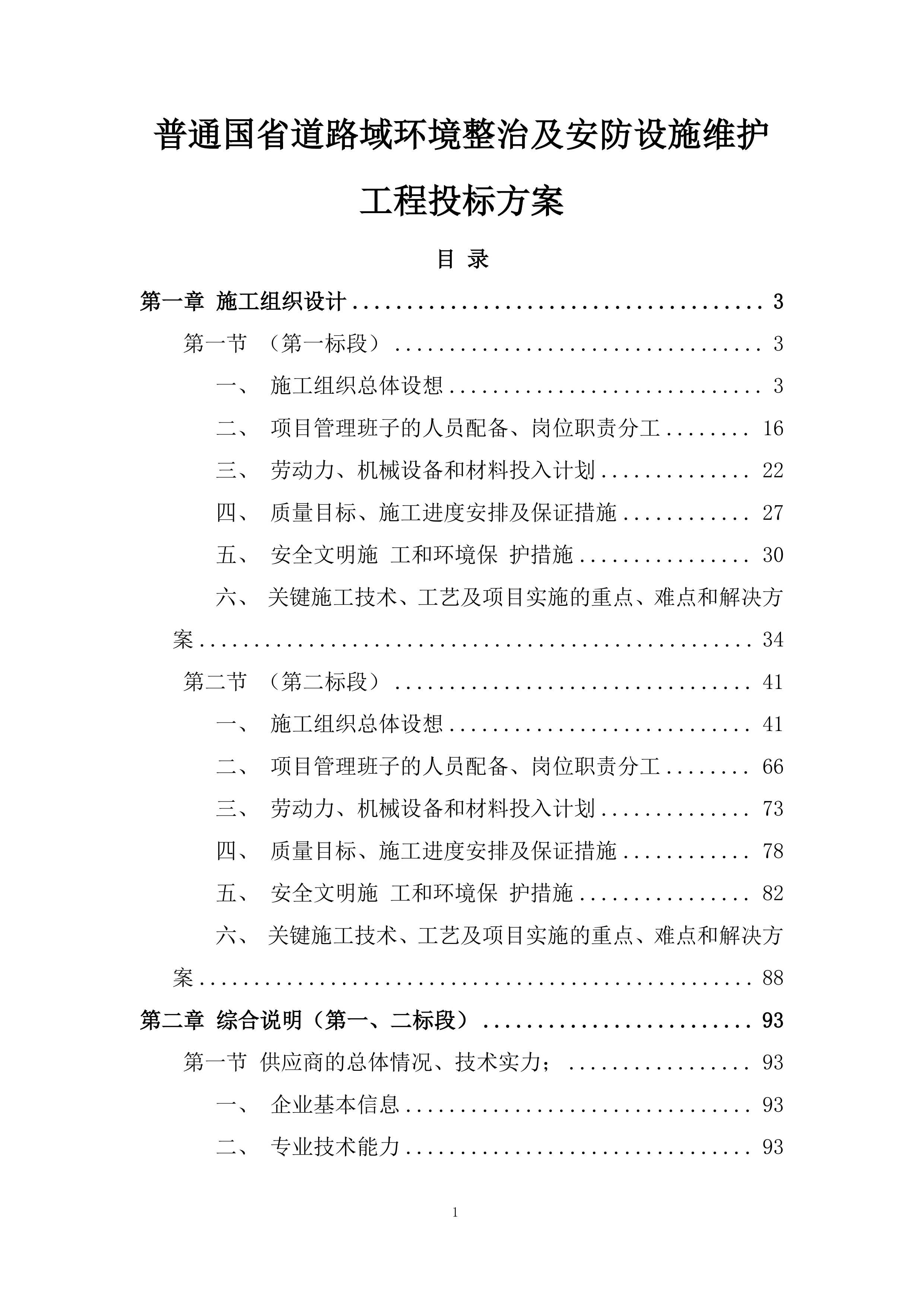

普通国省道路域环境整治及安防设施维护工程 投标方案 目 录 第一章 施工组织设计 3 第一节 (第 一 标段) 3 一、 施工组织总体设想 3 二、 项目管理班子的人员配备、岗位职责分工 16 三、 劳动力、机械设备和材料投入计划 22 四、 质量目标、施工进度安排及保证措施 27 五、 安全文明施 工和环境保 护措施 30 六、 关键施工技术、工艺及项目实施的重点、难点和解决方案 34 第二节 (第 二 标段) 41 一、 施工组织总体设想 41 二、 项目管理班子的人员配备、岗位职责分工 67 三、 劳动力、机械设备和材料投入计划 73 四、 质量目标、施工进度安排及保证措施 78 五、 安全文明施 工和环境保 护措施 82 六、 关键施工技术、工艺及项目实施的重点、难点和解决方案 88 第二章 综合说明 (第 一、二 标段) 93 第一节 供应商的总体情况、技术实力; 93 一、 企业基本信息 93 二、 专业技术能力 93 三、 所提供服务的总体情况 94 四、 优惠条件及服务承诺 94 施工组织设计 (第 一 标段) 供应商应编制递交完整的的施工组织设计,施工组织设计应包括磋商文件规定的施工组织设计基本内容。包括但不限于:施工组织总体设想、方案,质量保证措施,施工进度计划和各阶段进度的保证措施及重点、难点解决方案,安全保证措施和环境保护及现场噪音扬尘污染控制措施,主要施工机械设备,人员岗位职责等。 注:施工组织设计除采用文字表述外还可以附有图表,图表格式自拟。 施工组织总体设想 1.1.1.1. 工程概况与目标 1.1.1.1.1. 工程基本信息 本项目为 2025 年 xx 公路中心普通国省道路域环境整治工程第一标段,位于 xx 特定区域,该区域部分路段存在边沟堵塞、路肩破损、路基不平整等问题,影响道路整体环境与通行安全。 工程内容主要涵盖边沟、排水沟清淤外运、路肩整修、路基整修等。具体工程量如下: 项目名称 单位 数量 清理与掘除 边沟、中央分隔带垃圾、杂物清理 m 21800 边沟、排水沟等清淤(含外运) m³ 260 拆除结构物 砖、石及其他砌体结构 m³ 108 路基挖方 挖石方 m³ 400 培土路肩 培土路肩 m³ 765 路肩整修 土路肩整修 m² 15260 路基整修 边坡整修 m² 23112 1.1.1.1.2. 总体目标规划 工期目标:根据工程内容,分为清淤阶段、拆除与挖方阶段、路肩与路基整修阶段。计划在[具体开始时间]开工,[具体结束时间]完工,确保工程按时交付使用。 质量目标:严格遵循相关行业规范和招标文件要求,达到交工验收合格标准,保证道路的使用性能和耐久性。 安全目标:建立健全安全管理体系,加强安全教育培训,杜绝责任事故发生,保障施工人员和周边环境的安全。 环保目标:采取有效措施控制扬尘、污水和废弃物排放,使其达到环保标准,减少对周边环境的影响。 这些目标的制定依据了《公路工程质量检验评定标准》等行业规范以及本项目的招标文件要求,旨在确保工程高质量、安全、环保地完成。 施工组织机构与职责 1.1.1.2.1. 组织机构设置 管理层: 项目经理:全面负责项目的整体运作,统筹资源调配,协调各方关系,对项目的进度、质量、安全和成本负总责。 技术负责人:提供技术支持,解决施工中的技术难题,审核施工方案,确保施工符合技术规范。 执行层: 工程管理部:负责施工计划的制定与执行,组织现场施工,协调各施工队伍之间的工作。 安全保卫部:制定并落实安全管理制度,开展安全教育培训,进行安全检查和隐患排查。 物资供应部:负责施工材料的采购、运输和存储,确保物资的及时供应和质量合格。 质量检测部:对施工质量进行监督和检测,严格执行质量标准,确保工程质量达标。 部门间通过定期的工程例会、书面报告和现场沟通等方式进行协作,确保信息畅通,问题及时解决。 1.1.1.2.2. 部门及岗位职责 部门/岗位名称 具体职责 工程管理部 制定详细施工计划,合理安排施工顺序和进度;组织施工人员和设备进场,协调各施工队伍作业;监督施工过程,及时处理施工中的问题;负责与设计单位、监理单位沟通协调,确保施工符合设计要求。 安全保卫部 建立健全安全管理体系,制定安全规章制度;开展安全教育培训活动,提高施工人员安全意识;进行日常安全检查和隐患排查,及时消除安全隐患;制定应急预案,应对突发安全事件。 项目经理 对项目整体负责,制定项目目标和计划;调配资源,确保项目顺利进行;协调各方关系,解决项目中的重大问题;对项目的进度、质量、安全和成本进行全面管控。 现场负责人 负责施工现场的具体管理工作,落实施工计划;监督施工人员遵守操作规程,保证施工质量和安全;及时反馈施工现场情况,协调解决现场问题;管理现场施工设备和材料,确保合理使用。 物资供应部 根据施工进度需求,及时采购合格的施工材料;负责材料的运输、存储和发放,确保材料质量不受损;建立物资台账,对物资进行有效管理。 质量检测部 按照质量标准对施工材料和工程质量进行检测;对施工过程进行质量监督,及时发现和纠正质量问题;参与质量事故的调查和处理,提出改进措施。 资源配置计划 1.1.1.3.1. 人员配置方案 技术人员方面,配备 2 名测量员,需具备相关专业证书,有 3 年以上公路工程测量经验,能熟练使用测量仪器,准确完成边沟、路肩等测量工作;安排 1 名试验员,持有试验检测资格证书,熟悉各类材料试验流程,可对填筑土、石料等进行质量检测。 作业人员方面,安排 10 名清淤工,要求身体健康、有清淤工作经验;调配 15 名路肩整修工,掌握路肩施工技术。 人员进场后,组织为期 3 天的培训,包括施工技术、安全规范、环保要求等内容,提升人员素质和技能水平。 1.1.1.3.2. 机械设备配置 设备名称 型号 数量 性能要求 挖掘机 PC200-8 2 台 斗容量 1m³以上,动力强劲,能适应不同土质清淤和挖方作业。 自卸卡车 HOWO A7 5 辆 载重 20 吨以上,车况良好,运输效率高。 压路机 YZC12 1 台 振动频率 30Hz - 50Hz,激振力 200kN 以上,用于路肩和路基压实。 挖掘机和自卸卡车在施工前 3 天进场调试,压路机在路肩和路基施工前 1 天进场。定期安排专业人员对设备进行维护保养,施工期间每天进行检查,确保设备正常运行。 1.1.1.3.3. 材料供应计划 清淤外运弃土场选址在距离施工现场 5 公里外的指定场地,该场地有相关部门许可,能满足弃土堆放要求。路肩填筑土源选择附近符合规范要求的取土场,土料需质地均匀、无杂质。 对于填筑土,含水量控制在最佳含水量±2%范围内;石方强度需达到设计要求,经试验检测合格后方可 使用。材料进场时,严格按照验收标准进行检验,确保质量符合工程需求。 施工准备工作 1.1.1.4.1. 技术准备 图纸会审工作中,组织专业技术人员对边沟、路肩的设计参数进行仔细核对,如边沟的尺寸、坡度,路肩的宽度、高度等,确保设计与实际施工条件相符。测量放样时,运用先进的测量仪器,精确确定清淤范围和路肩标高,为后续施工提供准确的定位。编制专项方案,针对清淤外运和路肩整修制定详细的施工流程、技术要求和质量标准。同时,整理《公路路基施工技术规范》《路面基层施工规范》等相关规范依据,为施工提供技术支持和质量保障。 1.1.1.4.2. 现场准备 临建方面,按照标准化要求建设项目部驻地,配备完善的办公和生活设施,确保施工管理工作的顺利开展。在施工现场附近合理规划材料堆场,设置明显的标识,便于材料的存放和管理。修建施工便道,保证施工车辆和设备的通行顺畅。清场工作同步进行,拆除砖、石等砌体结构物,清除边沟、中央分隔带的垃圾、杂物,为后续施工创造良好的场地条件。 1.1.1.4.3. 资源准备 内部资源上,与施工人员签订劳务合同,明确双方的权利和义务,确保人员按时进场。对挖掘机、压路机等关键设备进行性能检测和调试,保证设备处于良好的运行状态。提前对填筑土进行取样试验,确定其各项指标符合设计要求后进行储备。 准备阶段关键实施要点 1.1.1.5.1. 技术准备 1.1.1.5.1.1. 图纸会审与参数核对 图纸会审工作是保障 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程顺利开展的重要基础。在会审过程中,组织专业技术人员对边沟、路肩的设计参数进行仔细核对。边沟的尺寸、坡度,路肩的宽度、高度等参数,直接影响到道路的排水、稳定性和安全性。 会审流程严格规范,首先由设计单位对设计图纸进行详细的技术交底,阐述设计意图和关键技术要求。随后,施工单位、监理单位等各参建方的专业技术人员对图纸进行全面审查,针对边沟和路肩的设计参数提出疑问和建议。对于发现的问题,建立了有效的问题解决机制。各方通过充分沟通和协商,能够当场解决的问题立即确定解决方案;对于较为复杂的问题,组织专题会议进行深入研究,邀请相关专家进行论证,确保问题得到妥善解决。 以下是设计参数与实际施工条件差异对比表: 项目 设计参数 实际施工条件 差异分析 边沟尺寸 底宽 1m,深 0.8m 受地形限制,部分地段底宽可调整为 0.8m,深 0.7m 根据实际地形对边沟尺寸进行适当调整,以保证排水功能和施工可行性 边沟坡度 1:1.5 局部地段因地质条件,坡度调整为 1:1.2 考虑地质条件对边沟坡度进行优化,防止边坡坍塌 路肩宽度 1.5m 部分路段因周边环境,宽度调整为 1.2m 结合周边环境合理调整路肩宽度,确保道路整体功能不受影响 路肩高度 0.3m 在特殊路段,高度调整为 0.25m 根据特殊路段的实际情况调整路肩高度,保障行车安全 1.1.1.5.1.2. 测量放样与定位保障 在 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程中,测量放样工作至关重要,它为后续施工提供了准确的定位依据。为了确保测量的精度和准确性,运用了先进的测量仪器,如 RTK(实时动态差分法)和全站仪。 RTK 具有实时、高效、高精度的特点,能够快速获取测量点的三维坐标。在确定清淤范围时,通过 RTK 对边沟和道路周边的地形进行详细测量,精确划定清淤的边界和深度。全站仪则以其高精度的角度和距离测量功能,在路肩标高的确定中发挥了重要作用。测量人员利用全站仪对路肩的控制点进行精确测量,根据设计要求计算出路肩的标高,并在现场进行标记。 为了控制测量误差,制定了严格的测量误差控制标准。根据测量规范要求,平面位置误差控制在±5mm 以内,高程误差控制在±3mm 以内。在测量过程中,测量人员严格按照操作规程进行操作,定期对测量仪器进行校准和检查,确保测量结果的准确性。同时,采用多次测量取平均值的方法,进一步减小测量误差,为后续施工提供可靠的定位保障。 1.1.1.5.1.3. 专项方案编制与规范依据 为确保 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程中清淤外运和路肩整修工作的顺利进行,需要编制详细的专项方案,明确施工流程、技术要求和质量标准,并整理相关规范依据。 清淤外运施工流程:首先进行现场勘察,确定清淤范围和深度;然后采用挖掘机等设备进行清淤作业,将淤泥装载到运输车辆上;最后将淤泥运输至指定的弃土场进行处理。 清淤外运技术要求:清淤过程中要注意控制挖掘深度,避免超挖或欠挖;运输车辆要做好密封措施,防止淤泥泄漏;弃土场要做好防护措施,防止水土流失。 清淤外运质量标准:清淤后的边沟和中央分隔带要达到设计要求的尺寸和坡度,无明显的淤泥残留;淤泥的运输和处理要符合环保要求。路肩整修施工流程:先对路肩进行清理和平整,去除杂物和松散 的土壤;然后进行路肩填筑,采用分层填筑、分层压实的方法;最后对路肩进行修整和养护,使其达到设计要求的平整度和坡度。 路肩整修技术要求:填筑土要符合设计要求,含水量控制在最佳含水量范围内;压实度要达到规定标准,采用合适的压实设备和压实方法。 路肩整修质量标准:路肩的宽度、高度和平整度要符合设计要求,表面无裂缝、坑洼等缺陷;路肩与路面的衔接要平顺,无明显的高差。 相关规范依据主要包括《公路路基施工技术规范》《路面基层施工规范》等。这些规范为施工提供了技术支持和质量保障,施工过程中要严格按照规范要求进行操作,确保工程质量。 1.1.1.5.2. 现场准备 1.1.1.5.2.1. 临建设施标准化建设 在 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程中,临建设施标准化建设是保障施工管理工作顺利开展的基础。项目部驻地的办公设施配置遵循高效、实用的标准。办公室内配备现代化的办公桌椅、电脑、打印机等设备,满足日常文件处理、会议召开等工作需求。生活设施方面,宿舍采用活动板房,内部床铺、衣柜等生活用具齐全,为施工人员提供舒适的居住环境。 项目部驻地进行了合理的功能分区,分为办公区、生活区和休闲区。办公区保持安静、整洁,便于工作人员集中精力处理事务;生活区注重私密性和安全性,保障施工人员的休息质量;休闲区设置了健身器材、娱乐设施等,丰富施工人员的业余生活。 在管理要求上,严格按照标准化施工管理规范执行。制定了详细的卫生管理制度,定期对办公区和生活区进行清扫和消毒;建立了安全管理制度,加强对用电、消防等方面的管理,确保人员和设施的安全。 1.1.1.5.2.2. 材料堆场与施工便道规划 材料堆场与施工便道的合理规划对于工程的顺利进行至关重要。材料堆场的标识设置清晰明确,每个区域都设置了明显的标识牌,标明材料的名称、规格、型号等信息,便于材料的存放和管理。 存放管理规则严格执行,不同类型的材料分类存放,避免相互混淆。对于填筑土、砂石等材料,根据其特性 制定了不同的存放条件,具体如下表所示: 材料名称 存放条件 填筑土 选择地势较高、排水良好的场地存放,避免积水导致土质变化;定期对土堆进行压实,防止土堆坍塌。 砂石 采用分区堆放的方式,按照不同粒径和规格进行分类存放;设置围挡,防止砂石被风吹散或被雨水冲刷。 施工便道的通行能力根据工程施工车辆和设备的最大荷载进行设计,确保能够满足施工期间的运输需求。便道的宽度不小于 4.5m,转弯半径不小于 15m。在维护要求方面,定期对便道进行检查和维护,及时填补坑洼、修复损坏的路面,确保便道的平整度和通行安全性。 1.1.1.5.2.3. 施工场地清场作业 施工场地清场作业是 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程的重要前期工作。清场工作的重点是拆除砖、石等砌体结构物,清除边沟、中央分隔带的垃圾、杂物。 在拆除砌体结构物时,采用专业的拆除设备和技术,确保拆除过程安全、高效。拆除后的建筑垃圾及时清理出场,运至指定的垃圾处理场进行处理。对于边沟和中央分隔带的垃圾、杂物,组织人工进行清理,确保清理彻底。 清场范围包括道路红线范围内的所有障碍物和垃圾,以及影响施工的周边区域。清表施工规范要求表土清除深度为 10 - 30cm,在清场过程中严格按照此标准执行,确保施工场地的平整度和稳定性。 同时,清场作业要严格遵守环保要求。在拆除和清理过程中,采取洒水降尘等措施,减少扬尘污染;对于拆除产生的废弃物,进行分类处理,可回收利用的材料进行回收再利用,不可回收的废弃物按照环保要求进行处理,避免对环境造成污染。 1.1.1.5.3. 资源准备 1.1.1.5.3.1. 施工人员组织与管理 在 2025 年 xx 综试区普通国省道路域环境整治及安防设施维护工程中,施工人员的组织与管理是保障工程顺利进行的关键因素。依据《建设工程劳务管理规范》,施工单位与施工人员签订详细的劳务合同,明确双方的权利和义务。合同中清晰规定了工作内容、工作时间、劳动报酬、社会保险等条款,确保施工人员的合法权益得到保障。 人员进场计划科学合理,根据工程的施工进度和实际需求,分阶段、分批次组织施工人员进场。在工程前期,安排技术骨干和管理人员进场,进行施工准备工作;随着工程的推进,逐步增加一线施工人员的数量,确保施工力量充足。 为提高施工人员的技术水平和安全意识,施工单位组织了全面的技术培训和安全交底活动。技术培训内容涵盖了道路施工的新技术、新工艺、新材料等方面的知识,使施工人员能够熟练掌握施工技能。安全交底则重点强调了施工现场的安全注意事项、安全操作规程和应急处理措施,提高施工人员的安全防范意识。 1.1.1.5.3.2. 关键设备检测与调试 关键设备的性能直接影响到工程的施工质量和进度。在工程开工前,对挖掘机、压路机等关键设备进行全面的检测与调试。检测内容主要包括液压系统、制动功能、发动机性能等方面 。 以下是设备检测项目与合格指标表格: 设备名称 检测项目 合格指标 挖掘机 液压系统 压力稳定,无泄漏现象,油温正常 挖掘机 制动功能 制动灵敏,制动距离符合规定要求 挖掘机 发动机性能 动力强劲,运转平稳,油耗正常 压路机 液压系统 同挖掘机液压系统要求 压路机 制动功能 制动可靠,能有效控制压路机的行驶和停止 压路机 振动系统 振动频率和振幅符合设计要求 调试标准严格按照设备的使用说明书和相关技术规范执行。对于检测中发现的问题,及时进行维修和调整,确保设备处于良好的运行状态。同时,制定了备用设备方案,准备了一定数量的备用设备和易损件,以应对设备突发故障,保证工程施工的连续性。 1.1.1.5.3.3. 填筑土储备与试验验证 填筑土的质量直接关系到道路的稳定性和耐久性。根据《公路土工试验规程》,在工程开工前,对填筑土进行取样试验,确定土源的适用性。 取样试验项目主要包括含水率、压实度、颗粒分析、液塑限等。通过对不同土源的取样试验,筛选出符合设计要求的土源进行储备。储备量根据工程的填方量和施工进度进行合理规划,确保填筑土的供应能够满足工程的需求。 填筑土的堆放要求严格规范。选择地势较高、排水良好的场地进行堆放,避免积水导致土质变化。对土堆进行分层堆放,并定期进行压实,防止土堆坍塌。在堆放过程中,做好标识工作,标明土源的位置、质量指标等信息,便于施工时的取用和管理。 在施工过程中,定期对填筑土进行抽检,确保填筑土的质量始终符合设计要求。通过严格的试验验证和规范的堆放管理,为道路工程的施工质量提供了有力保障。 项目管理班子的人员配备、岗位职责分工 1.1.2.1. 项目管理班子概述 2025年 xx 公路中心普通国省道路域环境整治工程第一标段,工程内容丰富且关键,涵盖边沟、排水沟清淤外运,路肩整修以及路基整修等重要项目。边沟、中央分隔带垃圾杂物清理长达21800米,边沟、排水沟清淤260立方米,还有拆除砖、石及其他砌体结构108立方米等具体工程量。 为保障此工程顺利推进,组建了专业的项目管理班子。其核心目标在于确保工程质量达到高标准,严格把控工期按时完成,同时全力保障施工安全。该管理班子定位为高效、专业的施工管理中枢,凭借科学的管理方法、丰富的行业经验和专业的技术能力,对工程施工全过程进行全方位、精细化的组织、协调和管理,为工程的优质、高效完成提供坚实保障。 1.1.2.2. 项目管理班子人员配备 1.1.2.2.1. 组织机构设置 本项目管理班子采用三级管理层级架构,分别为决策层、执行层和作业层。决策层处于核心地位,掌控项目的整体方向和重大决策;执行层负责将决策层的指令转化为具体的施工行动,并进行有效的现场管理;作业层则是实际的施工力量,直接执行各项施工任务。 各部门之间有着紧密的协作关系,例如技术部与安全部需联动配合。技术部在制定施工方案时,要充分考虑安全因素,为安全施工提供技术支持;安全部则要依据技术方案,监督施工过程中的安全执行情况,及时反馈安全问题,共同保障工程的顺利进行。 以下是简化版组织机构图: 管理层级 岗位 决策层 项目经理 执行层 技术负责人、施工员、安全员、材料员 作业层 施工班组 1.1.2.2.2. 关键岗位人员名单及资质要求 岗位 姓名 职称 资质要求 项目负责人 (项目总体规划、统筹) 郭道兵 工程师 一级建造师,持有安全B证,具备丰富的项目管理经验,能够全面统筹项目的质量、工期、成本等方面,对项目的整体运作负责。 技术负责人(本项目所有技术环节指导) 孔运 工程师 拥有高级职称,具有5年以上类似工程的技术管理经验,能够主持编制施工组织设计、质量计划和施工技术方案,解决施工中的技术难题。 技术人员 孙永涛 工程师 中级职称,熟悉施工图纸和施工规范,能够合理安排施工进度,协调各工种的交叉施工,确保施工任务的顺利完成。 技术人员 胡琪 宇 助理工程师 持有安全C证,具备较强的安全意识和安全管理能力,能够对施工现场进行安全监督和检查,及时发现和处理安全隐患。 技术人员 刘友生 助理工程师 熟悉材料市场行情,能够准确掌握材料的价格、质量和供应情况,负责工程施工所需物资的采购、供应和管理工作。 技术人员 韩业鹏 工程师 具备专业的质量检测知识和技能,能够对工程质量进行严格的检验和评定,确保工程质量符合标准要求。 1.1.2.3. 项目管理班子岗位职责分工 1.1.2.3.1. 决策层职责(项目经理、项目副经理) 全面管理工程质量、工期和成本。项目经理需制定质量目标和计划,监督施工过程,确保工程质量达标;合理安排施工进度,保障工期按时完成;严格控制成本支出,实现项目的经济效益最大化。项目副经理协助项目经理进行全面管理,对各项工作进行具体落实和监督。 统筹协调业主、监理和班组之间的关系。与业主保持密切沟通,及时了解业主需求,反馈工程进展情况;配合监理工作,接受监理的监督和检查;协调各施工班组之间的工作,确保施工有序进行。 进行资源调配,包括资金和机具。合理安排资金的使用,确保工程资金的充足和合理分配;根据施工需要调配机具设备,提高设备的利用率。 负责对外沟通和问题反馈。及时向业主和监理反馈工程中出现的问题,并提出解决方案;与相关部门保持良好的沟通,为工程创造有利的外部环境。 1.1.2.3.2. 执行层职责(技术负责人、施工员、安全员等) 岗位 主要职责 次要职责 技术负责人 编制施工技术方案和质量计划,对施工人员进行技术交底,指导施工人员按照技术要求进行施工;解决施工中的技术难题,对施工过程进行技术监督和指导。 参与质量事故处理,提出技术改进措施;对现场的设备、材料进行技术检查。 施工员 熟悉施工图纸和施工规范,合理安排施工进度,组织各工种的交叉施工;负责现场的工序交接,确保施工的连续性和协调性;对施工过程进行现场管理,及时解决施工中出现的问题。 填写物料需求表,协调材料的供应;记录施工日志,整理施工资料。 安全员 编制安全施工方案,对施工现场进行安全监督和检查,排查安全隐患;对施工人员进行安全教育培训,提高施工人员的安全意识;参与施工场地的规划和控制,确保施工场地的安全和整洁。 检查机械设备和设施的性能,确保其安全运行;参与处理施工技术问题,保障施工安全。 质检员 按照施工图纸和技术要求,对工程质量进行检验和评定,对关键部位和工序进行重点控制;参与质量事故的调查和处理,提出质量改进措施。 对现场的设备、材料进行质量检查,确保其符合质量要求。 材料员 根据施工计划,准确采购工程所需的物资和材料;对进场的物资和材料进行验收,确保其质量和数量符合要求;负责物资和材料的保管和发放,合理安排材料的堆放和使用。 掌握材料市场行情,控制材料成本;定期对材料进行盘点,及时反馈材料的使用情况。 资料员 负责收集、整理和保管工程资料和相关文件,确保资料的完整性和准确性;对资料进行分类和归档,便于查阅和使用;按照规定及时向相关部门报送工程资料。 编排资料并装订成册,做好资料的保密工作。 1.1.2.3.3. 作业层职责(施工班组) 严格按照施工图纸和施工规范进行工序执行,确保施工质量。施 工过程中,要认真领会技术交底的内容,按照要求进行操作,不得擅自更改施工工艺和方法。 执行质量自检制度,即自检、互检和专检。施工人员在完成每道工序后,要先进行自我检查,发现问题及时整改;然后与相邻工序的施工人员进行互检,相互监督,确保工序质量;最后由质检员进行专检,对工序质量进行最终评定。 遵守安全操作规程,正确佩戴和使用防护装备。施工过程中,要时刻注意安全,不违规操...
普通国省道路域环境整治及安防设施维护工程投标方案.docx
下载提示

1.本文档仅提供部分内容试读;

2.支付并下载文件,享受无限制查看;

3.本网站所提供的标准文本仅供个人学习、研究之用,未经授权,严禁复制、发行、汇编、翻译或网络传播等,侵权必究;

4.左侧添加客服微信获取帮助;

5.本文为word版本,可以直接复制编辑使用。

这个人很懒,什么都没留下
未认证用户 查看用户
该文档于 上传
×
精品标书制作
百人专家团队
擅长领域:
工程标 服务标 采购标
16852
已服务主
2892
中标量
1765
平台标师
扫码添加客服
客服二维码
咨询热线:192 3288 5147
公众号
微信客服
客服
