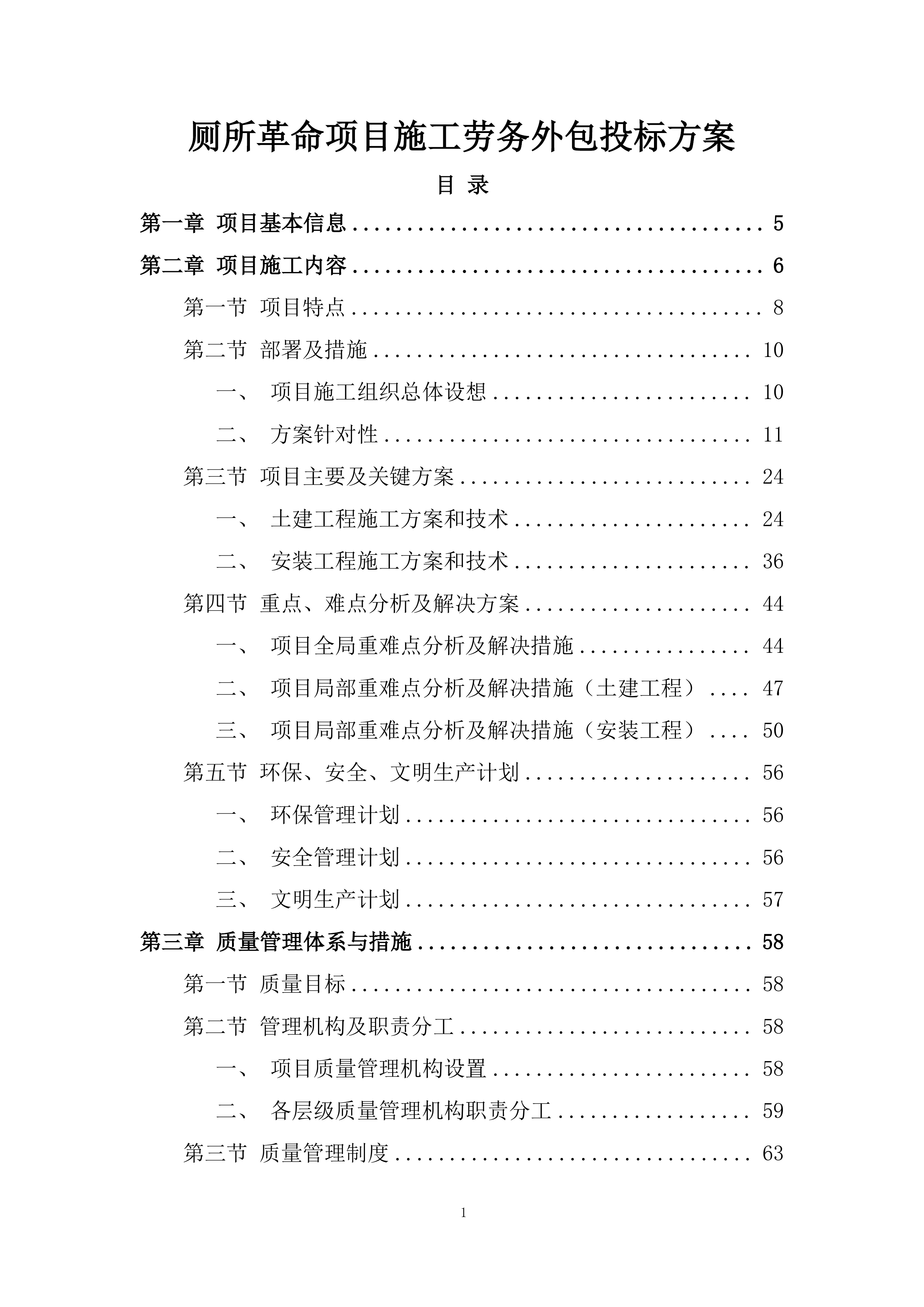

厕所革命项目施工劳务
外包
投标方案
目
录
第一章 项目基本信息
5
第二章 项目施工内容
6
第一节 项目特点
8
第二节 部署及措施
10
一、 项目施工组织总体设想
10
二、 方案针对性
11
第三节 项目主要及关键方案
24
一、 土建工程施工方案和技术
24
二、 安装工程施工方案和技术
36
第四节 重点、难点分析
及
解决方案
44
一、 项目全局重难点分析及解决措施
44
二、 项目局部重难点分析及解决措施(土建工程)
47
三、 项目局部重难点分析及解决措施(安装工程)
50
第五节
环保、安全、文明生产
计划
56
一、 环保管理计划
56
二、 安全管理计划
56
三、 文明生产计划
57
第三章 质量管理体系与措施
58
第一节 质量目标
58
第二节 管理机构
及
职责分工
58
一、 项目质量管理机构设置
58
二、 各层级质量管理机构职责分工
59
第三节
质量
管理制度

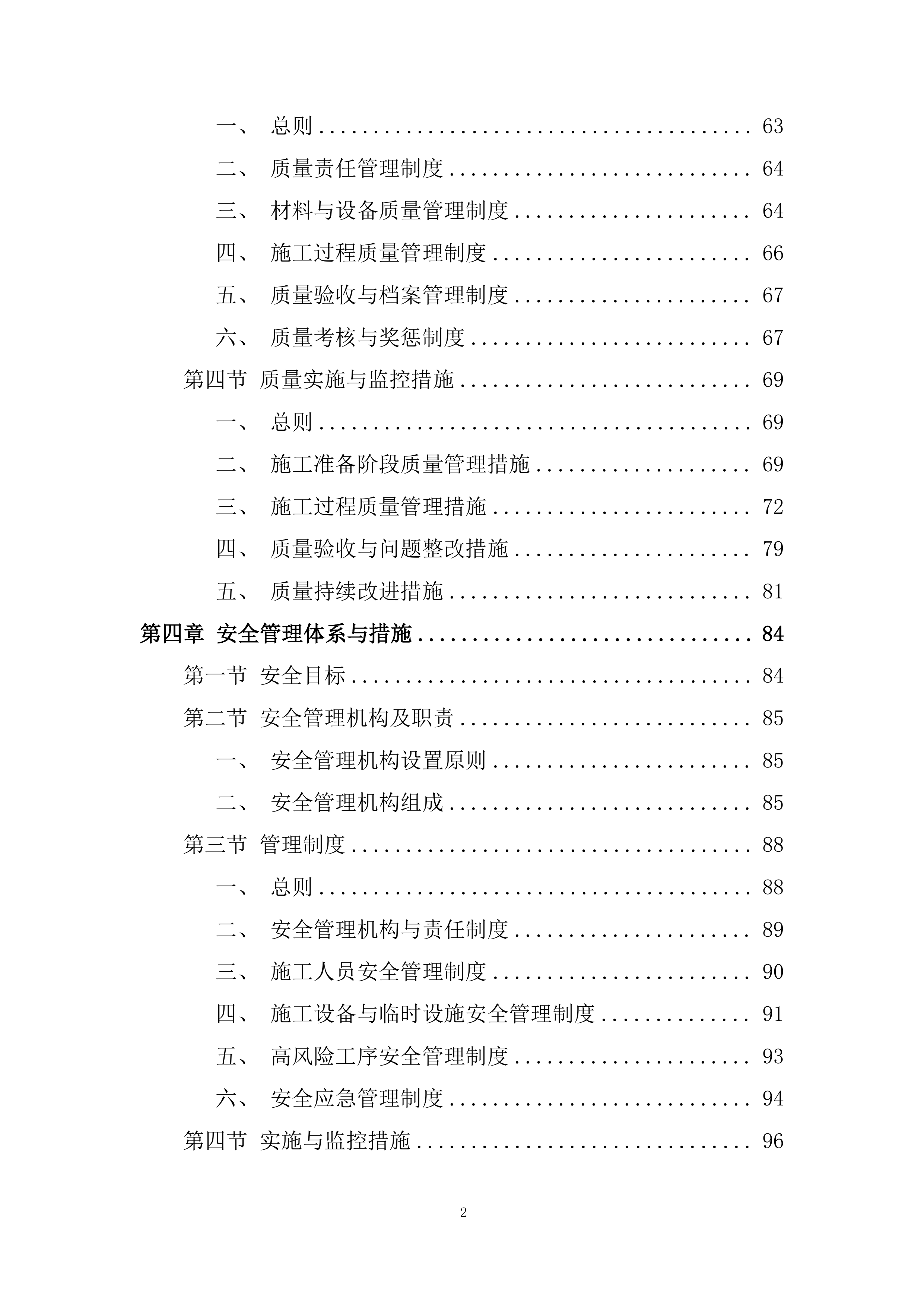

63
一、 总则
63
二、 质量责任管理制度
64
三、 材料与设备质量管理制度
64
四、 施工过程质量管理制度
66
五、 质量验收与档案管理制度
67
六、 质量考核与奖惩制度
67
第四节
质量
实施与监控措施
69
一、 总则
69
二、 施工准备阶段质量管理措施
69
三、 施工过程质量管理措施
72
四、 质量验收与问题整改措施
79
五、 质量持续改进措施
81
第四章 安全管理体系与措施
84
第一节 安全目标
84
第二节 安全管理机构
及
职责
85
一、 安全管理机构设置原则
85
二、 安全管理机构组成
85
第三节 管理制度
88
一、 总则
88
二、 安全管理机构与责任制度
89
三、 施工人员安全管理制度
90
四、 施工设备与临时设施安全管理制度
91
五、 高风险工序安全管理制度
93
六、 安全应急管理制度
94
第四节 实施与监控措施
96
一、 总则
96
二、 施工准备阶段安全管理措施
96
三、 施工过程安全管理措施
99
四、 安全应急与改进措施
103
第五章 工程进度计划与保证措施
106
第一节
保证
措施
106
一、 组织保障措施
106
二、 计划保障措施
106
三、 资源保障措施
107
四、 沟通协调保障措施
107
五、 风险保障措施
108
六、 质量保障措施
108
七、 技术保障措施
109
第六章 资源配备计划
110
第一节 劳动力计划
110
第二节 施工机具计划
112
一、 施工机具配置原则
112
二、 土建工程施工机具配置计划
113
三、 安装工程施工机具配置计划
117
四、 施工机具管理计划
119
第七章 项目管理机构配置
121
一、 管理机构配置原则
121
二、 项目核心管理机构组成及职责
122
三、 分区管理小组配置及运行机制
126

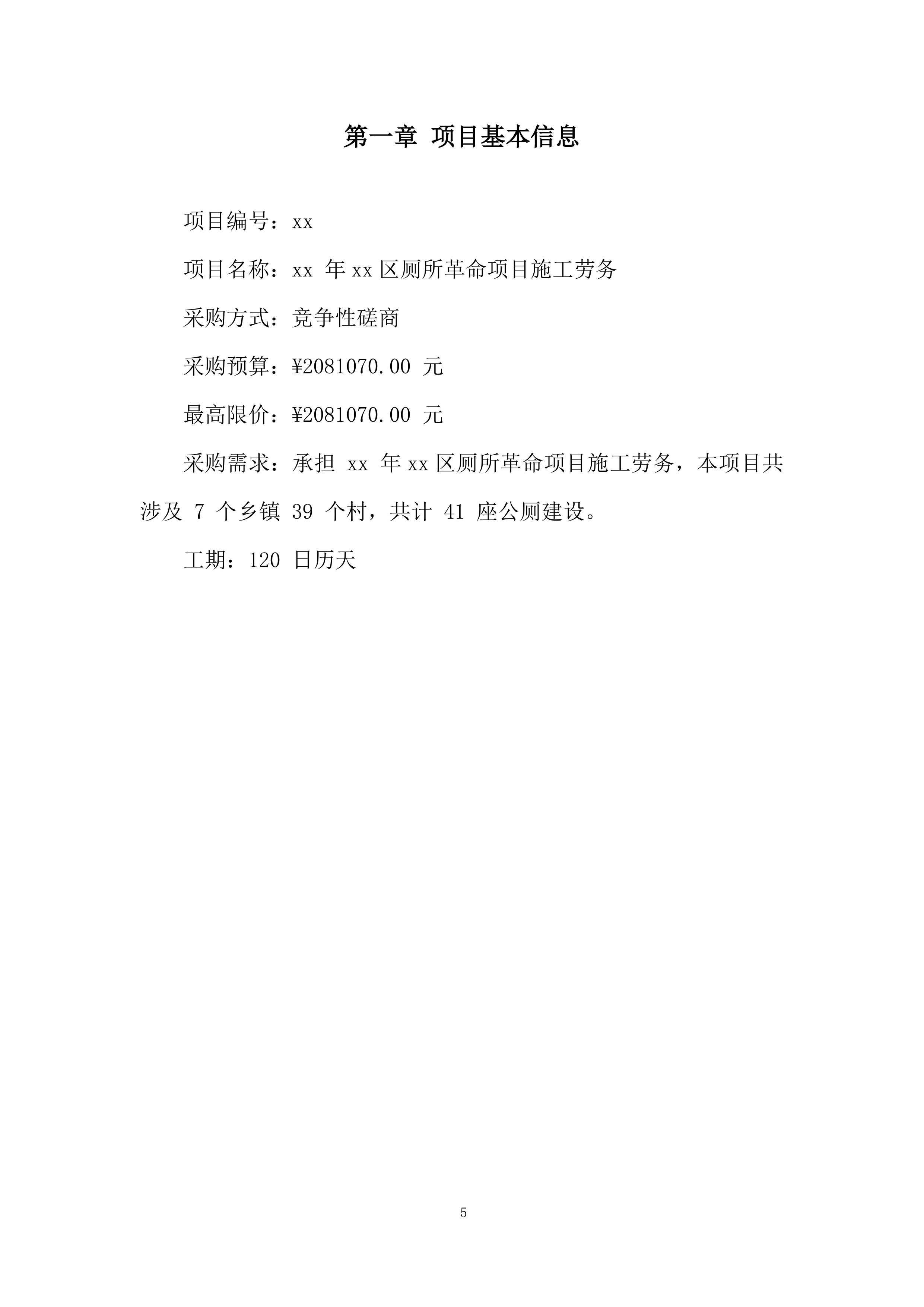

项目基本信息
项目编号:
xx
项目名称:
xx
年
xx
区厕所革命项目施工劳务
采购方式:竞争性磋商
采购预算:¥2081070.00 元
最高限价:¥2081070.00 元
采购需求:承担
xx
年
xx
区厕所革命项目施工劳务,本项目共涉及 7 个乡镇 39 个村,共计 41 座公厕建设。
工期:120 日历天

项目施工内容
本项目施工内容主要围绕厕所工程展开,涵盖土建工程与安装工程两大核心板块,每个板块均包含多个分部分项工程,同时配备相应的施工技术措施项目,形成了完整的施工体系,确保项目建设符合设计要求与规范标准。
土建工程方面,包含土石方工程、钢筋混凝土工程、砌筑工程、门窗工程、装修工程以及室外附属工程等多个类别。土石方工程涉及场地平整、沟槽及基坑土方开挖、基础回填、软基换填以及余方弃置等工作,这些工作是厕所工程基础施工的重要环节,为后续主体结构施工奠定坚实基础。钢筋混凝土工程涵盖不同类型混凝土构件的施工,包括基础垫层、基础梁、矩形柱、圈梁等,同时涉及多种规格钢筋的制作与安装,钢筋与混凝土施工质量直接关系到厕所主体结构的稳定性与安全性,需要严格按照设计要求控制材料质量与施工工艺。
砌筑工程采用不同品种的砖块与相应强度等级的砂浆进行施工,同时包含砖基础防潮层施工,有效提升厕所基础的防潮性能,延长建筑使用寿命。门窗工程主要涉及花格窗的安装,需依据设计图纸确定相关参数,确保安装精度与外观效果。装修工程覆盖楼地面、内墙面与外墙面装修,楼地面施工包含地坪垫层与防滑地砖铺设,内墙面涉及墙面砖粘贴、水泥砂浆抹灰以及乳胶漆涂刷等工作,外墙面则包含外墙涂料施工与花岗岩板饰面安装,通过完善的装修施工,提升厕所的使用舒适度与外观品质。室外附属工程包含散水与砖砌台阶施工,进一步完善厕所室外配套设施,保障使用便利性与安全性。同时,土建工程配备大型机械设备进出场及安拆、浇灌运输道搭设、各类脚手架搭设、首层网设置以及多种模板工程等施工技术措施项目,为土建工程施工提供必要的设备支持与安全保障,确保各分部分项工程顺利推进。
安装工程方面,主要包含强电部分、给水部分、排水部分以及相应的设备与配件安装,同时设置脚手架搭拆施工技术措施项目,保障安装工程施工顺利开展。强电部分涉及照明配电箱、防水防尘灯、太阳能一体 LED 感应灯的安装,以及配管与配线施工,通过完善的强电系统建设,为厕所提供稳定、安全的电力供应与照明保障,满足日常使用需求。
给水部分以塑料给水管安装为主,涵盖不同规格的给水管,用于室内冷水输送,同时包含水表、自动排气阀、通气帽以及洗手盆等设备与配件的安装,构建完整的给水系统,确保厕所用水供应稳定、便捷。排水部分主要涉及塑料排水管安装,搭配大便器、小便器、地漏等设备与配件安装,形成完善的排水体系,保障厕所污水及时、顺畅排放,避免污水淤积问题。此外,安装工程中的脚手架搭拆项目,为各类设备与管线的安装提供安全、便捷的作业平台,确保安装工作高效、安全开展。

项目特点
本项目作为农村地区厕所革命项目,具有鲜明的民生导向特点,与农村居民的日常生活及公共卫生安全密切相关。项目的实施能够直接改善农村地区公共如厕环境,减少因卫生条件不佳引发的疾病传播风险,提升村民的生活品质与健康水平。同时,项目的建设有助于改善农村整体环境卫生面貌,推动乡村生态宜居建设,契合国家推进厕所革命的政策方向,是落实民生工程的重要举措,具有显著的社会效益。在施工过程中,需要充分考虑村民的实际需求,尽量减少施工对村民日常生活的影响,同时严格把控工程质量,打造让村民满意的民生工程。
从施工技术与管理角度来看,项目呈现出技术要求细致、管理难度较大的特点。技术要求细致体现在各分部分项工程对施工工艺、材料规格及质量标准均有明确规定,例如混凝土强度等级、钢筋规格、砂浆强度等级、管线连接方式等均需严格按照设计要求与规范标准执行,任何环节的技术疏漏都可能影响工程质量与使用功能。管理难度较大则源于项目覆盖范围广、工期紧张且不接受联合体参与,需要施工单位对项目进行全面统筹管理。在施工过程中,既要做好整体规划,合理划分施工区域与施工批次,确保各区域施工有序推进,又要精准把控施工进度,避免因某一环节延误影响整体工期;同时,还需加强对各施工点的质量监管与安全管理,确保施工质量符合标准,施工过程安全可控,此外,还需做好材料采购、运输与调配工作,根据各施工点需求及时供应材料,保障施工顺利进行。

从成本与资源配置角度分析,项目具有成本控制严格、资源配置要求高的特点。项目采购预算与最高限价明确,成本控制红线清晰,施工单位需在施工全过程中强化成本意识,做好成本核算与管控工作。在材料采购环节,需在保证材料质量的前提下,选择性价比高的供应商,降低采购成本;在劳务安排上,需合理优化人员配置,提高劳动效率,避免人力浪费;在机械设备使用方面,需科学规划设备进场与使用时间,减少设备闲置成本,确保各项费用支出控制在预算范围内。资源配置方面,由于项目覆盖区域广、施工内容多,需要根据各施工点的施工进度与需求,合理调配人力、材料、设备等资源,确保资源得到高效利用,避免资源短缺或浪费情况,保障项目顺利推进。

部署及措施
项目施工组织总体设想
xx
年
xx
区厕所革命项目覆盖范围广、涉及村落多,且工期紧张、不接受联合体参与,作为项目劳务负责人,需从整体层面构建科学、高效的施工组织体系,确保项目按质按量按期完成。本项目施工组织总体设想以 “统筹规划、分区推进、质量优先、安全第一” 为核心原则,结合项目涉及 7 个乡镇 39 个村、41 座公厕的建设规模,将整体项目划分为多个施工片区,每个片区安排专属施工班组,实现 “分片管理、同步推进” 的施工模式,避免因区域分散导致的管理混乱与进度滞后问题。
在资源配置方面,需根据各片区施工进度需求,精准调配人力、材料与机械设备。考虑到项目涉及土建与安装两大核心工程,且各分部分项工程技术要求不同,需组建专业的土建施工队伍与安装施工队伍,其中土建队伍需包含土石方作业组、钢筋混凝土作业组、砌筑作业组、装修作业组等,安装队伍需包含强电作业组、给排水作业组等,确保各专业施工任务由具备相应技能的人员完成。同时,建立 材料采购与调配中心,根据各片区施工计划提前储备所需材料,如不同强度等级的混凝土、各类规格的钢筋、砖块、管线及设备等,避免因材料短缺导致施工中断;机械设备方面,合理安排履带式挖掘机等大型设备的进出场时间与作业区域,提高设备使用效率,降低闲置成本。

在进度管理方面,围绕 120 个日历天的总工期目标,制定详细的阶段性进度计划,将整体工期划分为施工准备阶段、基础施工阶段、主体施工阶段、装修与安装阶段、竣工验收阶段等,明确每个阶段的工作任务、完成时限与责任人。同时,建立进度跟踪与预警机制,定期对各片区施工进度进行检查与汇总,若发现某片区进度滞后,及时分析原因并采取措施调整,如增加作业人员、延长有效作业时间、优化施工流程等,确保各片区进度同步,整体项目按时交付。
在质量与安全管理方面,构建全覆盖的质量监管体系,每个施工片区配备专职质量检查员,对各分部分项工程施工过程进行全程监督,重点检查材料质量、施工工艺是否符合设计要求与规范标准,如混凝土强度是否达标、钢筋制作安装是否规范、管线连接是否牢固等,对发现的质量问题及时要求整改,严禁不合格工程进入下一道工序。安全管理方面,严格落实安全生产责任制,对所有施工人员进行岗前安全培训,确保施工人员掌握相关安全操作规程;在各施工片区设置明显的安全警示标识,配备必要的安全防护设备,如安全帽、安全带、防护网等;定期开展安全检查与隐患排查,重点排查脚手架搭设、机械设备使用、用电安全等方面的隐患,及时消除安全风险,保障施工人员生命安全与项目财产安全。
方案针对性
2.1 编制依据(参考的施工技术规范)

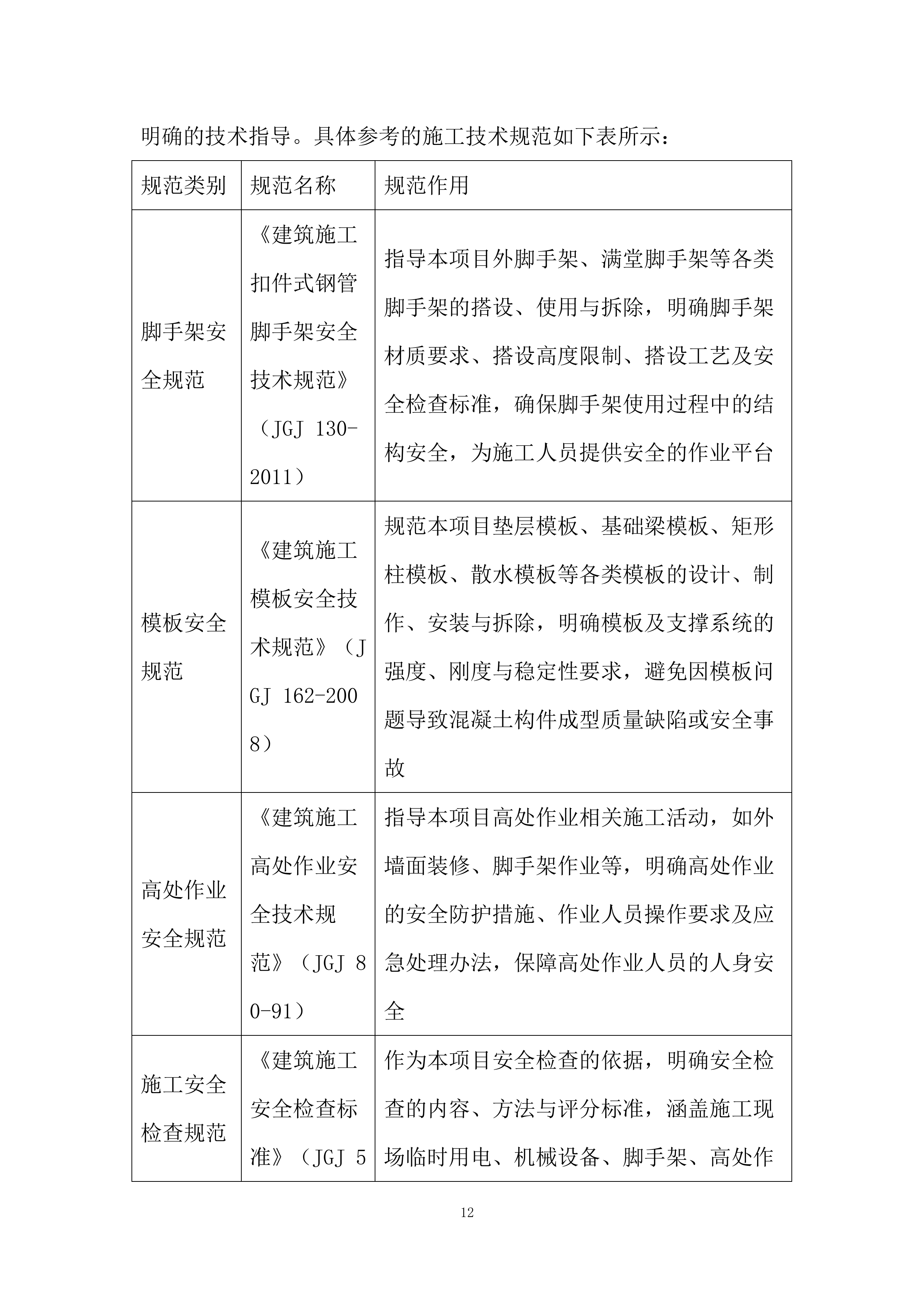

本项目施工方案编制严格遵循国家、行业及地方相关施工技术规范与标准,确保方案的科学性、合规性与可操作性,为项目施工提供明确的技术指导。具体参考的施工技术规范如下表所示:
规范类别
规范名称
规范作用
脚手架安全规范
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)
指导本项目外脚手架、满堂脚手架等各类脚手架的搭设、使用与拆除,明确脚手架材质要求、搭设高度限制、搭设工艺及安全检查标准,确保脚手架使用过程中的结构安全,为施工人员提供安全的作业平台
模板安全规范
《建筑施工模板安全技术规范》(JGJ 162-2008)
规范本项目垫层模板、基础梁模板、矩形柱模板、散水模板等各类模板的设计、制作、安装与拆除,明确模板及支撑系统的强度、刚度与稳定性要求,避免因模板问题导致混凝土构件成型质量缺陷或安全事故
高处作业安全规范
《建筑施工高处作业安全技术规范》(JGJ 80-91)
指导本项目高处作业相关施工活动,如外墙面装修、脚手架作业等,明确高处作业的安全防护措施、作业人员操作要求及应急处理办法,保障高处作业人员的人身安全
施工安全检查规范
《建筑施工安全检查标准》(JGJ 59-2011)
作为本项目安全检查的依据,明确安全检查的内容、方法与评分标准,涵盖施工现场临时用电、机械设备、脚手架、高处作业等多个方面,通过定期检查与评分,及时发现并整改安全隐患,提升项目整体安全管理水平
混凝土结构工程规范
《混凝土结构工程施工质量验收规范》(GB 50204-2015)

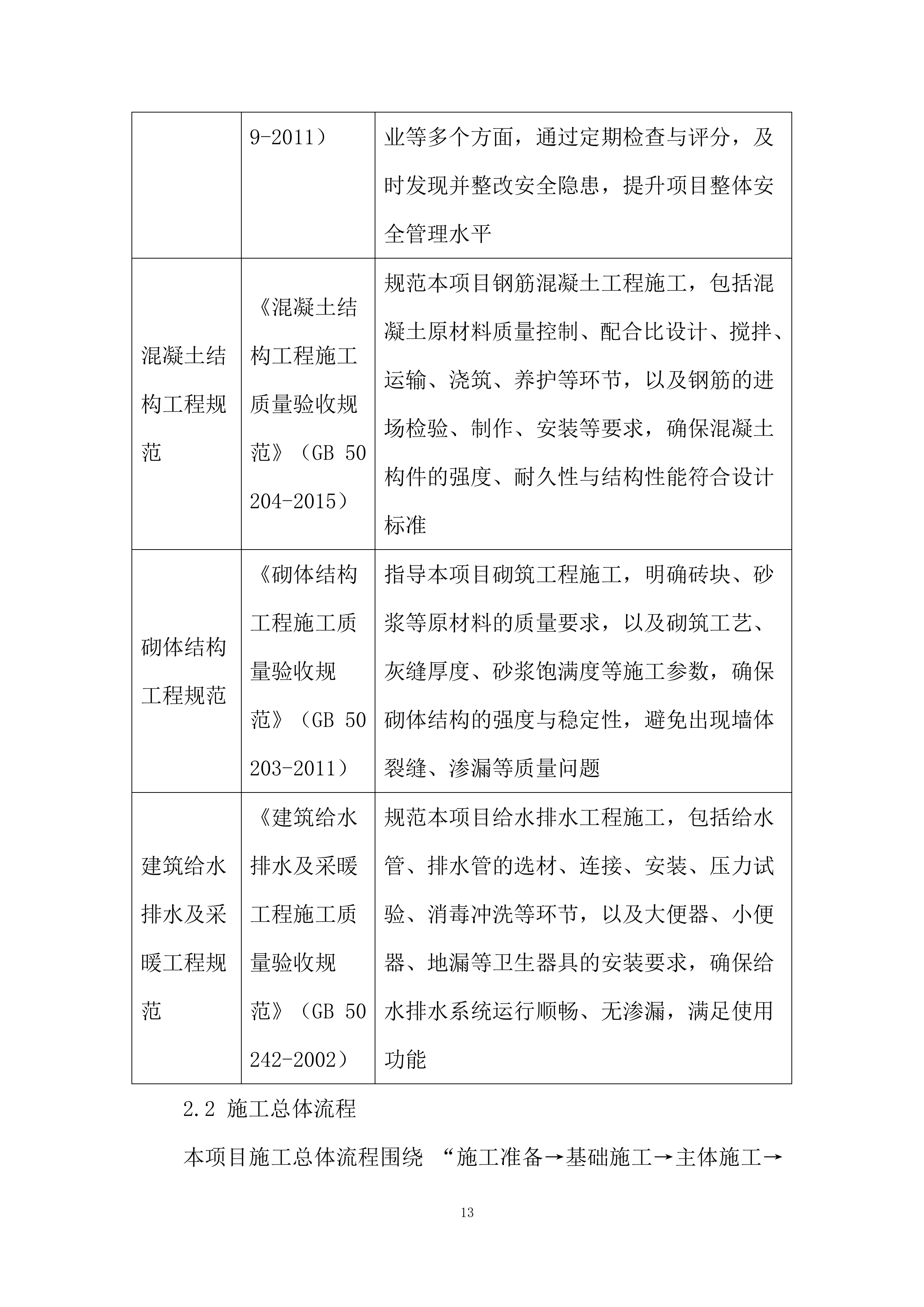

规范本项目钢筋混凝土工程施工,包括混凝土原材料质量控制、配合比设计、搅拌、运输、浇筑、养护等环节,以及钢筋的进场检验、制作、安装等要求,确保混凝土构件的强度、耐久性与结构性能符合设计标准
砌体结构工程规范
《砌体结构工程施工质量验收规范》(GB 50203-2011)
指导本项目砌筑工程施工,明确砖块、砂浆等原材料的质量要求,以及砌筑工艺、灰缝厚度、砂浆饱满度等施工参数,确保砌体结构的强度与稳定性,避免出现墙体裂缝、渗漏等质量问题
建筑给水排水及采暖工程规范
《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)
规范本项目给水排水工程施工,包括给水管、排水管的选材、连接、安装、压力试验、消毒冲洗等环节,以及大便器、小便器、地漏等卫生器具的安装要求,确保给水排水系统运行顺畅、无渗漏,满足使用功能
2.2 施工总体流程

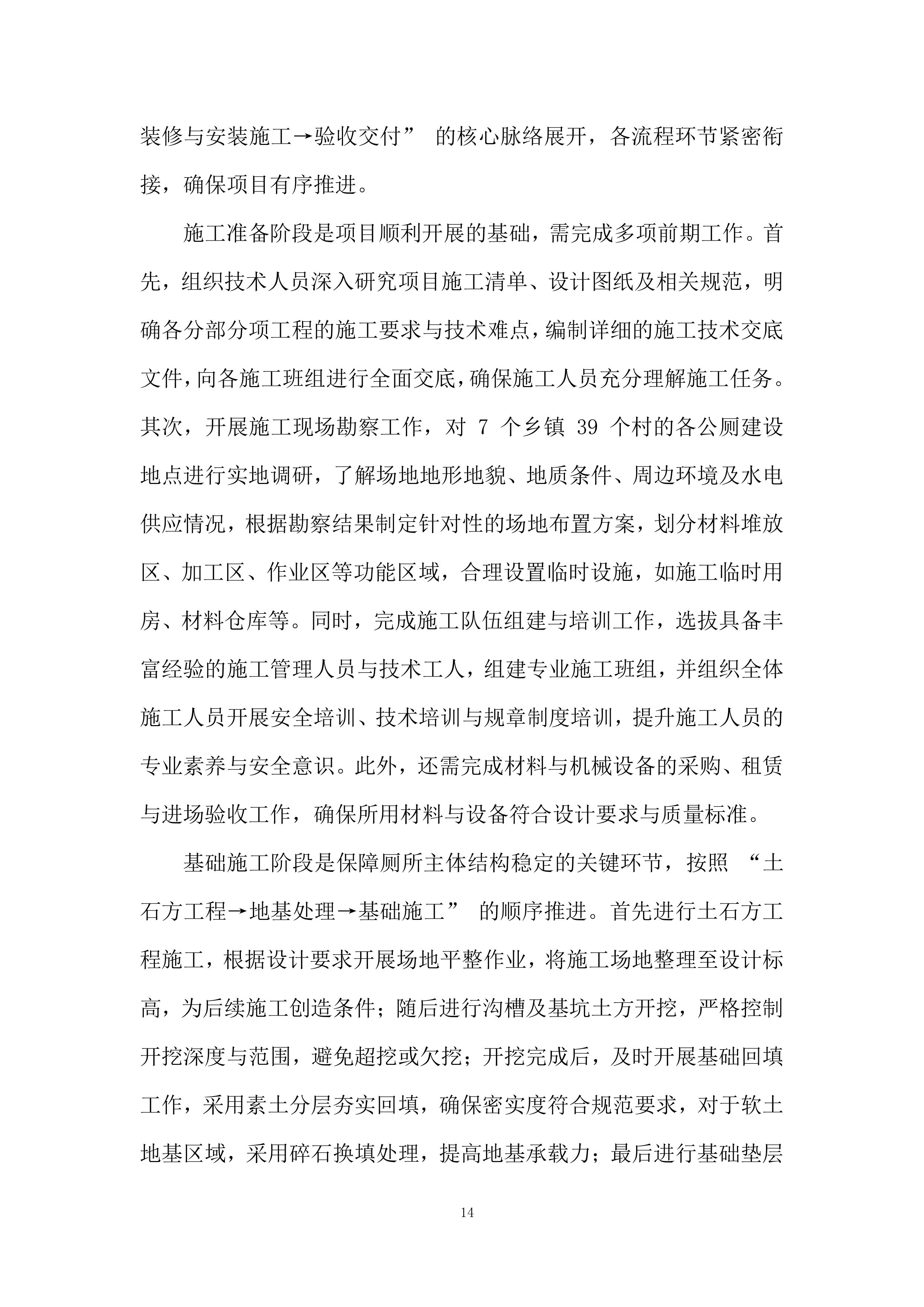

本项目施工总体流程围绕 “施工准备→基础施工→主体施工→装修与安装施工→验收交付” 的核心脉络展开,各流程环节紧密衔接,确保项目有序推进。
施工准备阶段是项目顺利开展的基础,需完成多项前期工作。首先,组织技术人员深入研究项目施工清单、设计图纸及相关规范,明确各分部分项工程的施工要求与技术难点,编制详细的施工技术交底文件,向各施工班组进行全面交底,确保施工人员充分理解施工任务。其次,开展施工现场勘察工作,对 7 个乡镇 39 个村的各公厕建设地点进行实地调研,了解场地地形地貌、地质条件、周边环境及水电供应情况,根据勘察结果制定针对性的场地布置方案,划分材料堆放区、加工区、作业区等功能区域,合理设置临时设施,如施工临时用房、材料仓库等。同时,完成施工队伍组建与培训工作,选拔具备丰富经验的施工管理人员与技术工人,组建专业施工班组,并组织全体施工人员开展安全培训、技术培训与规章制度培训,提升施工人员的专业素养与安全意识。此外,还需完成材料与机械设备的采购、租赁与进场验收工作,确保所用材料与设备符合设计要求与质量标准。

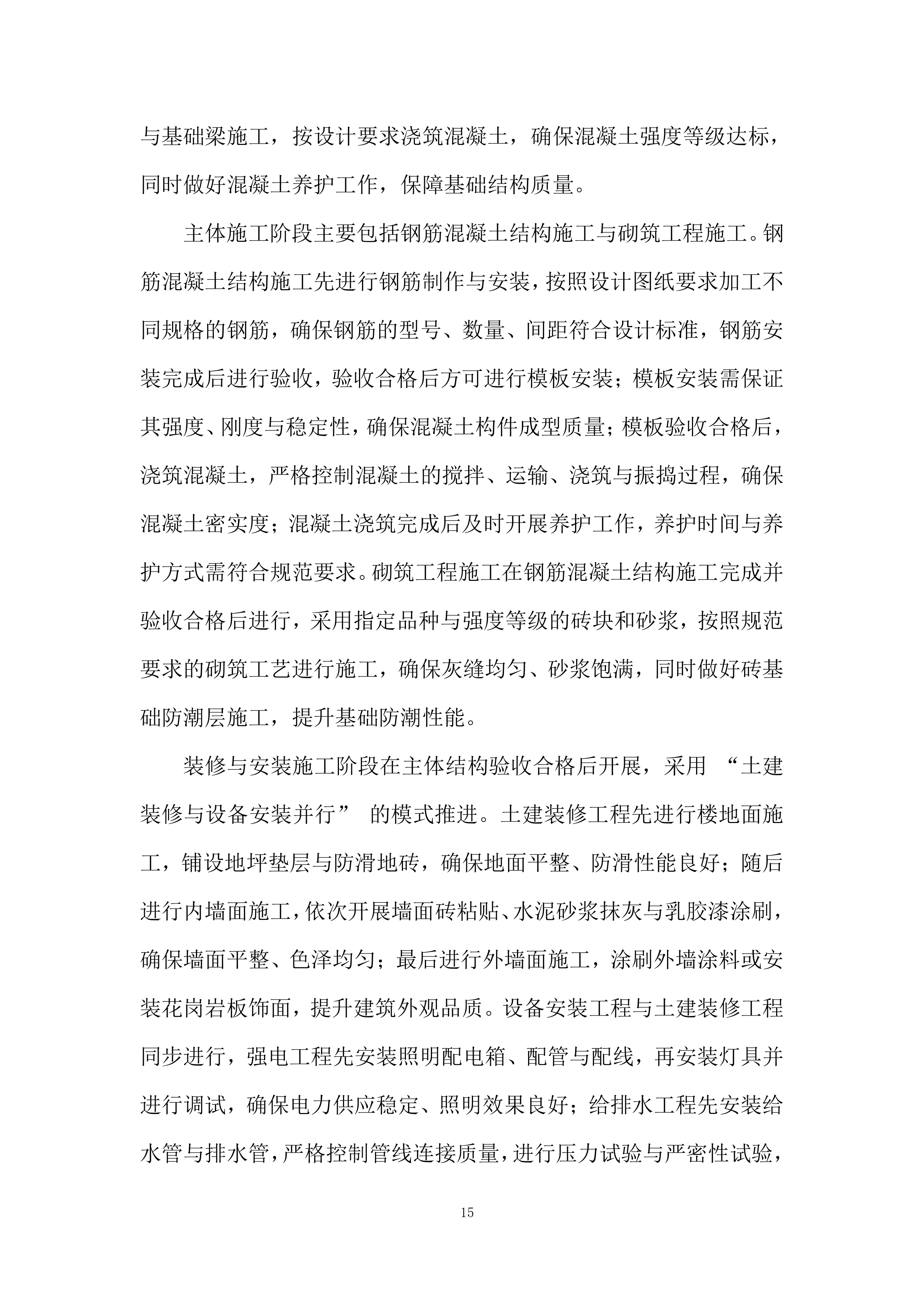

基础施工阶段是保障厕所主体结构稳定的关键环节,按照 “土石方工程→地基处理→基础施工” 的顺序推进。首先进行土石方工程施工,根据设计要求开展场地平整作业,将施工场地整理至设计标高,为后续施工创造条件;随后进行沟槽及基坑土方开挖,严格控制开挖深度与范围,避免超挖或欠挖;开挖完成后,及时开展基础回填工作,采用素土分层夯实回填,确保密实度符合规范要求,对于软土地基区域,采用碎石换填处理,提高地基承载力;最后进行基础垫层与基础梁施工,按设计要求浇筑混凝土,确保混凝土强度等级达标,同时做好混凝土养护工作,保障基础结构质量。
主体施工阶段主要包括钢筋混凝土结构施工与砌筑工程施工。钢筋混凝土结构施工先进行钢筋制作与安装,按照设计图纸要求加工不同规格的钢筋,确保钢筋的型号、数量、间距符合设计标准,钢筋安装完成后进行验收,验收合格后方可进行模板安装;模板安装需保证其强度、刚度与稳定性,确保混凝土构件成型质量;模板验收合格后,浇筑混凝土,严格控制混凝土的搅拌、运输、浇筑与振捣过程,确保混凝土密实度;混凝土浇筑完成后及时开展养护工作,养护时间与养护方式需符合规范要求。砌筑工程施工在钢筋混凝土结构施工完成并验收合格后进行,采用指定品种与强度等级的砖块和砂浆,按照规范要求的砌筑工艺进行施工,确保灰缝均匀、砂浆饱满,同时做好砖基础防潮层施工,提升基础防潮性能。
装修与安装施工阶段在主体结构验收合格后开展,采用 “土建装修与设备安装并行” 的模式推进。土建装修工程先进行楼地面施工,铺设地坪垫层与防滑地砖,确保地面平整、防滑性能良好;随后进行内墙面施工,依次开展墙面砖粘贴、水泥砂浆抹灰与乳胶漆涂刷,确保墙面平整、色泽均匀;最后进行外墙面施工,涂刷外墙涂料或安装花岗岩板饰面,提升建筑外观品质。设备安装工程与土建装修工程同步进行,强电工程先安装照明配电箱、配管与配线,再安装灯具并进行调试,确保电力供应稳定、照明效果良好;给排水工程先安装给水管与排水管,严格控制管线连接质量,进行压力试验与严密性试验,试验合格后安装大便器、小便器、洗手盆、地漏等卫生器具,确保给排水系统运行顺畅、无渗漏。
验收交付阶段是项目施工的最后环节,按照 “分项验收→分部验收→竣工验收→交付使用” 的流程进行。首先,各施工班组完成本班组施工任务后,进行自检,自检合格后向项目管理部门申请分项工程验收;项目管理部门组织质量检查员、技术人员对分项工程进行验收,验收合格后签署验收记录;所有分项工程验收合格后,进行分部工程验收,重点验收土建工程与安装工程的整体质量;分部工程验收合格后,由建设单位组织设计单位、监理单位、施工单位进行竣工验收,全面检查项目建设质量、使用功能、安全性能等方面是否符合设计要求与规范标准;竣工验收合格后,办理项目移交手续,将 41 座公厕正式交付使用,并做好后期维护服务工作。
2.3 劳务施工准备
劳务施工准备是确保项目劳务作业顺利开展的重要前提,需从 “人员准备、技术准备、物资准备、现场准备” 四个维度全面推进,为劳务作业提供充足的人力保障、技术支持、物资供应与现场条件。
人员准备工作需围绕 “组建专业劳务队伍、明确人员职责、开展人员培训” 展开。首先,根据项目施工内容与工程量,科学测算所需劳务人员数量,选拔具备相应技能与经验的劳务人员,组建土石方作业组、钢筋作业组、混凝土作业组、砌筑作业组、装修作业组、电工组、给排水作业组等专业劳务班组,每个班组配备组长一名,负责统筹安排班组日常施工任务。其次,明确各劳务人员的岗位职责,制定详细的岗位说明书,如钢筋工负责钢筋的制作、安装与绑扎,混凝土工负责混凝土的搅拌、运输、浇筑与振捣,电工负责电气设备与管线的安装、调试与维护等,确保每位劳务人员清楚自身工作任务与工作标准。最后,开展全方位人员培训工作,培训内容包括安全培训、技术培训与管理培训。安全培训重点讲解施工现场安全规章制度、各工种安全操作规程、危险源识别与防范措施及应急处理办法,通过案例分析、现场演示等方式提升劳务人员的安全意识与应急处置能力;技术培训结合项目施工清单与设计图纸,详细讲解各分部分项工程的施工工艺、技术要点、质量标准与验收要求,如混凝土浇筑的振捣方法、砌筑工程的灰缝要求等,确保劳务人员掌握关键施工技术;管理培训主要讲解项目施工进度计划、现场管理制度、考勤制度与奖惩制度,提升劳务人员的纪律意识与团队协作能力。
技术准备工作是保障劳务作业符合技术要求的关键,需 “深化技术交底、编制专项劳务方案、开展技术复核”。首先,项目技术负责人组织各专业技术人员深入研究施工图纸、施工规范与项目施工清单,梳理各分部分项工程的技术难点与重点,编制详细的技术交底文件,技术交底文件需明确施工工艺、技术参数、质量标准、验收程序与注意事项。随后,组织各劳务班组组长及技术骨干开展技术交底会议,采用书面交底与口头交底相结合的方式,确保每位参会人员充分理解技术要求,交底完成后签署技术交底记录,并存档备查。其次,针对项目中技术难度较大或工艺复杂的分部分项工程,如软基换填、钢筋混凝土结构施工、管线安装等,编制专项劳务施工方案,专项方案需明确施工流程、人员配置、设备选型、技术措施与质量保障措施,确保专项工程施工有序开展。最后,开展技术复核工作,在各分部分项工程施工前,对施工图纸中的关键尺寸、标高、位置等技术参数进行复核,如基础开挖深度、钢筋间距、管线走向等,确保技术参数准确无误,避免因技术参数错误导致施工偏差。
物资准备工作需 “精准测算物资需求、规范物资采购与验收、科学规划物资存储与发放”。首先,根据项目施工清单、设计图纸与施工进度计划,精准测算各分部分项工程所需的劳务作业物资数量,如钢筋、水泥、砂石、砖块、管线、灯具、卫生器具等,编制详细的物资需求计划,明确物资的品种、规格、数量、质量标准与进场时间。其次,按照物资需求计划开展物资采购工作,选择具备相应资质、信誉良好的供应商,签订采购合同,明确双方权利与义务,确保物资供应的及时性与质量稳定性;物资进场时,组织专业人员进行验收,检查物资的质量证明文件、外观质量与性能指标,验收合格后方可入库,对不合格物资坚决予以退货,严禁用于项目施工。最后,科学规划物资存储与发放,根据物资的性质与使用频率,划分不同的存储区域,如易燃易爆物资单独存放,常用物资存放于便于取用的区域;建立物资存储台账,详细记录物资的入库时间、数量、规格与领用情况;制定严格的物资发放制度,劳务班组根据施工任务开具领料单,经项目管理人员审批后,凭领料单到仓库领取物资,确保物资合理使用,避免浪费。
现场准备工作需 “完善施工现场设施、优化现场作业环境、建立现场管理体系”。首先,完善施工现场设施,根据施工总平面图要求,搭建施工临时用房,如劳务人员宿舍、食堂、办公室、材料仓库等,确保临时用房安全、卫生、舒适;铺设施工现场临时道路,采用碎石或混凝土硬化处理,确保道路畅通,满足材料运输与人员通行需求;安装临时供水、供电系统,合理布置供水管网与供电线路,确保施工现场用水、用电需求,同时做好临水、临电的安全防护措施,避免发生安全事故。其次,优化现场作业环境,划分明确的作业区域、材料堆放区、加工区与办公生活区,设置明显的区域标识;在施工现场设置排水沟,及时排除雨水与施工废水,保持施工现场干燥;对施工现场进行绿化或覆盖处理,减少扬尘污染,营造良好的施工环境。最后,建立现场管理体系,在施工现场设立项目管理办公室,配备专职管理人员,负责施工现场的进度管理、质量管理、安全管理、劳务管理与协调工作;建立现场例会制度,每天召开班前会,总结前一天施工情况,安排当天施工任务,强调安全与质量要求;每周召开项目例会,汇总项目施工进度、质量、安全等方面情况,分析存在的问题,制定解决措施,确保项目各项管理工作有序开展。
2.4 施工协调
施工协调是保障项目各参与方、各环节高效协同的关键,需建立 “内部协调为主、外部协调为辅” 的协调体系,围绕 “人员协调、工序协调、资源协调、外部关系协调” 四个方面开展工作,解决施工过程中的各类矛盾与问题,确保项目顺利推进。
人员协调工作重点解决施工队伍内部及各施工班组之间的人员配置、分工与协作问题。首先,建立人员动态管理机制,根据各施工阶段的任务量与进度要求,实时调整各施工班组的人员数量,避免出现某一班组人员过剩或不足的情况。例如,在基础施工阶段,增加土石方作业组与混凝土作业组的人员配置,确保基础施工快速推进;在装修与安装阶段,增加装修作业组、电工组与给排水作业组的人员数量,保障装修与安装工作同步开展。其次,明确各施工班组之间的协作职责,制定详细的协作流程,如钢筋作业组与混凝土作业组之间,钢筋作业组需在规定时间内完成钢筋安装并通知混凝土作业组进行验收,验收合格后混凝土作业组及时开展混凝土浇筑作业,避免因协作不畅导致工期延误。同时,建立人员沟通机制,要求各班组组长每天召开协调会议,交流施工进展情况,解决协作过程中出现的问题;项目管理人员定期与各班组人员进行沟通,了解施工人员的思想动态与实际需求,及时解决施工人员在工作与生活中遇到的困难,提升施工人员的工作积极性与团队凝聚力。
工序协调工作旨在确保各分部分项工程之间、各施工工序之间有序衔接,避免出现工序混乱或脱节问题。首先,编制详细的工序衔接计划,明确各工序的开始时间、完成时间与衔接顺序,如基础垫层施工完成后,需间隔一定时间待混凝土达到设计强度后再进行基础梁施工,基础梁施工完成并验收合格后再进行主体结构施工。其次,建立工序交接验收制度,上一道工序完成后,由施工班组提出交接验收申请,项目质量管理人员组织下一道工序的施工班组共同进行验收,验收合格后签署工序交接记录,下一道工序方可开始施工;若验收不合格,上一道工序的施工班组需及时整改,整改合格后重新申请验收,确保每一道工序质量合格后再进入下一道工序。同时,加强对关键工序的协调管理,如混凝土浇筑、钢...
