门诊医技综合楼两侧续建工程幕墙施工
投标
方案
目
录
第一
章
编制依据
4
第二
章
工程概况
7
一、
工程建设概况一览表
7
二、
设计概况
7
三、
工程施工条件
8
第三
章
施工安排
9
一、
项目管理组织
9
二、
项目管理目标
10
三、
各项资源供应方式
10
四、
施工流水段的划分及施工工艺流程
13
五、
工程施工重点和难点分析及应对措施
13
第四
章
施工进度计划
18
第五
章
施工准备与资源配置计划
22
一、
施工准备计划
22
二、
资源配置计划
25
第六
章
施工方法及工艺要求
30
一、
方案及技术参数
30
二、
施工工艺流程
33
三、
施工要点
33
第七
章
进度管理计划
63
一、
确定施工进度控制点
63
二、
施工进度管理组织机构和职责分工
63
三、

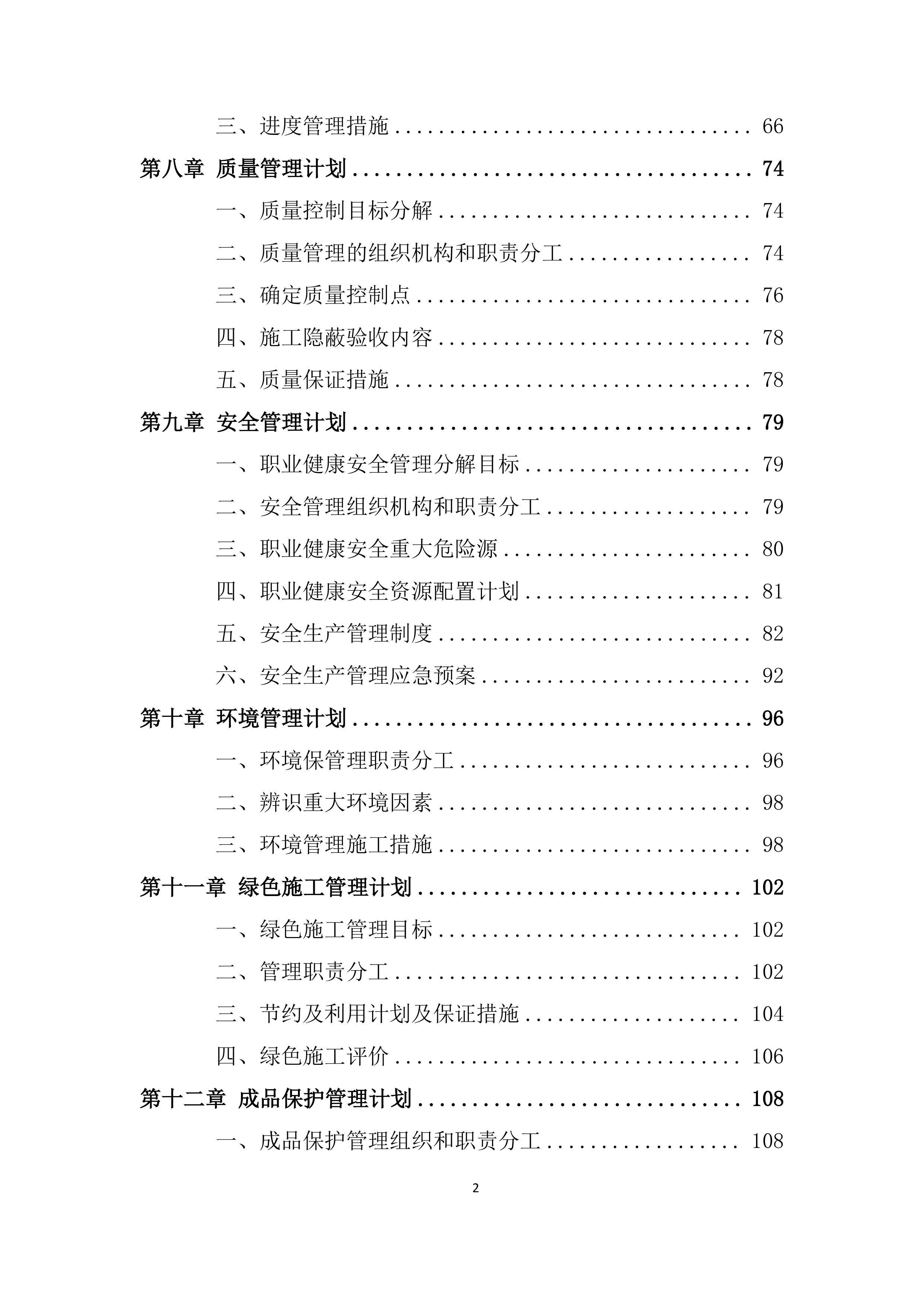

进度管理措施
66
第八
章
质量管理计划
74
一、
质量控制目标分解
74
二、
质量管理的组织机构和职责分工
74
三、
确定质量控制点
76
四、
施工隐蔽验收内容
78
五、
质量保证措施
78
第九
章
安全管理计划
79
一、
职业健康安全管理分解目标
79
二、
安全管理组织机构和职责分工
79
三、
职业健康安全重大危险源
80
四、
职业健康安全资源配置计划
81
五、
安全生产管理制度
82
六、
安全生产管理应急预案
92
第十
章
环境管理计划
96
一、
环境保管理职责分工
96
二、
辨识重大环境因素
98
三、
环境管理施工措施
98
第十一
章
绿色施工管理计划
102
一、
绿色施工管理目标
102
二、
管理职责分工
102
三、
节约及利用计划及保证措施
104
四、
绿色施工评价
106
第十二
章
成品保护管理计划
108
一、
成品保护管理组织和职责分工
108
二、
成品保护计划及保证措施
109
第一
章

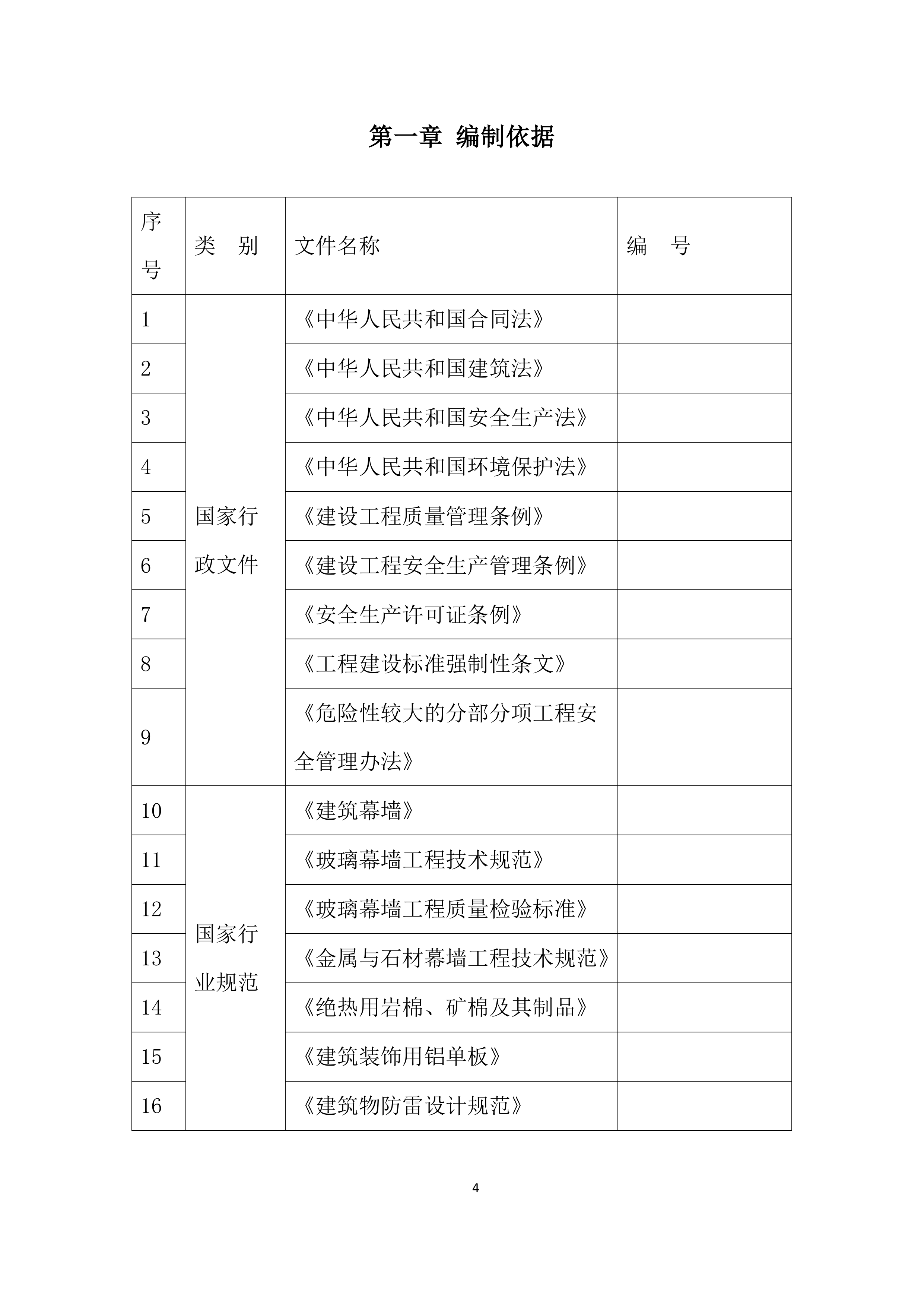

编制依据
序号
类 别
文件名称
编 号
1
国家行政文件
《中华人民共和国合同法》
2
《中华人民共和国建筑法》
3
《中华人民共和国安全生产法》
4
《中华人民共和国环境保护法》
5
《建设工程质量管理条例》
6
《建设工程安全生产管理条例》
7
《安全生产许可证条例》
8
《工程建设标准强制性条文》
9
《危险性较大的分部分项工程安全管理办法》
10
国家行业规范
《建筑幕墙》
11
《玻璃幕墙工程技术规范》
12
《玻璃幕墙工程质量检验标准》
13
《金属与石材幕墙工程技术规范》
14
《绝热用岩棉、矿棉及其制品》
15
《建筑装饰用铝单板》
16
《建筑物防雷设计规范》
17
《饰面防火涂料》
18
《高处作业吊蓝》
19
《铝合金建筑型材》
20
《建筑工程施工质量验收统一标准》
21
《钢结构工程施工质量验收规范》
22
《包装储运图示方法》
24
《幕墙玻璃接缝用密封胶》
25
《石材用建筑密封胶》
26
《幕墙玻璃接缝用密封胶》
27
《中空玻璃》
28
《建筑门窗幕墙用钢化玻璃》
29
《建筑用安全玻璃 防火玻璃》
30
《建筑用硅酮结构密封胶》
31
《绿色建筑评价标准》
32
《建筑幕墙工程检测方法标准》
33
《铝合金结构工程施工质量验收规范》
34
《施工现场临时用电安全技术规程》
35
《建筑节能工程施工质量验收规范 》
36

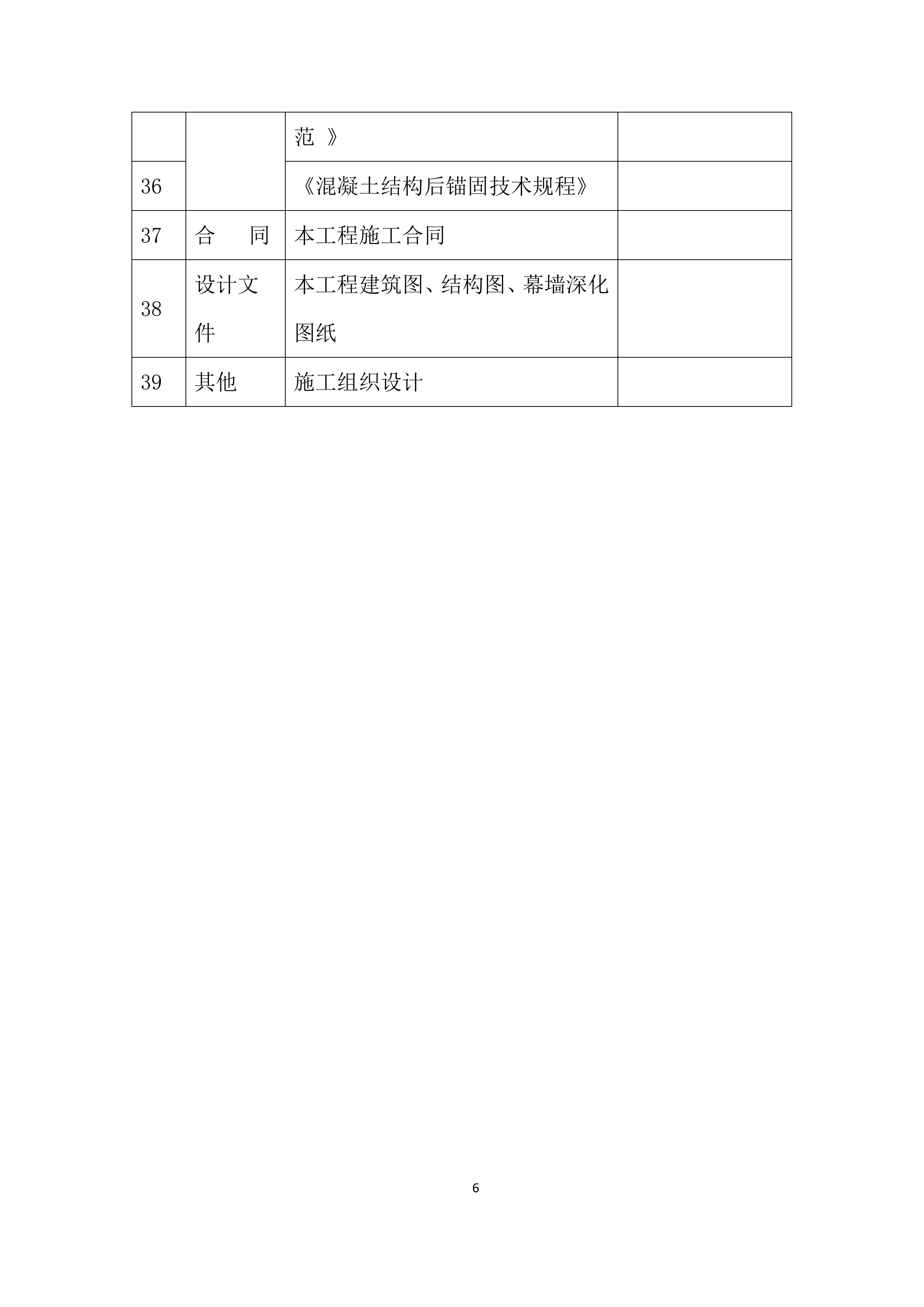

《混凝土结构后锚固技术规程》
37
合 同
本工程施工合同
38
设计文件
本工程建筑图、结构图、幕墙深化图纸
39
其他
施工组织设计
第二
章
工程概况
一、
工程建设概况一览表
工程名称
工程性质
多层民用建筑
建设规模
工程地址
幕墙施工面积
总建筑面积
建设单位
项目承包范围
设计单位
主要分包工程
/
勘察单位
合同要求
质量
确保“泰山杯”
监理单位
工期
550天
总承包单位
安全
xx
省安全文明示范工地
工程主要功能或用途
门诊、医技综合楼
二、
设计概况
xx
市第一人民医院高新区分院位于
xx
市开发区医疗区建设用地246220㎡,南北最宽处约580米,东西最长处约570 米,为"L"形地块。院区分期建设。一期已建设门诊医技综合楼、一期病房楼,二期将建设门诊医技综合楼东西翼、二期病房楼、高压氧科和液氧站等。本工程为
xx
市第一人民医院高新区分院门诊医技综合楼两侧续建及二期病房楼建设项目中的子项工程:西翼续建、东翼续建。

幕墙面积约13000平方,幕墙高度24.6m,包括石材幕墙、铝板幕墙、构件式玻璃幕墙、铝合金门窗、铝合金百叶、有框地弹门等。
三、
工程施工条件
1、本工程主体结构已经全部完成,主要材料、施工机械已落实,工程基线、标高已复合,现场“三通一平”及临时设施等已能满足施工要求。
2、施工现场位于已营业医院院区内,场地狭小,须严格安照平面布置图进行材料的存放,并做好安全文明施工。
第三
章
施工安排

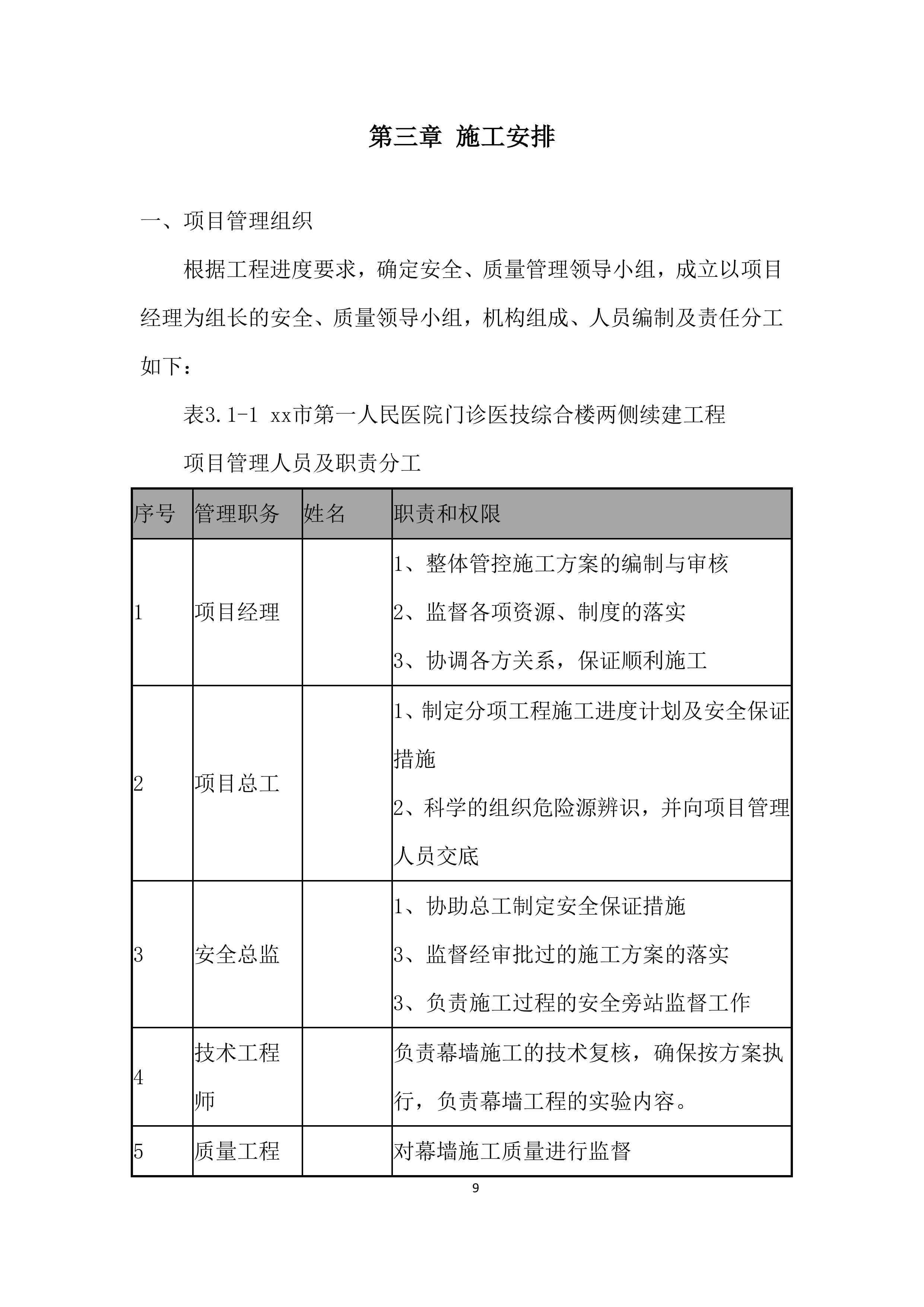

一、
项目管理组织
根据工程进度要求,确定安全、质量管理领导小组,成立以项目经理为组长的安全、质量领导小组,机构组成、人员编制及责任分工如下:
表3.1-1
xx
市第一人民医院门诊医技综合楼两侧续建工程
项目管理人员及职责分工
序号
管理职务
姓名
职责和权限
1
项目经理
1、整体管控施工方案的编制与审核
2、监督各项资源、制度的落实
3、协调各方关系,保证顺利施工
2
项目总工
1、制定分项工程施工进度计划及安全保证措施
2、科学的组织危险源辨识,并向项目管理人员交底
3
安全总监
1、协助总工制定安全保证措施
3、监督经审批过的施工方案的落实
3、负责施工过程的安全旁站监督工作
4
技术工程师
负责幕墙施工的技术复核,确保按方案执行,负责幕墙工程的实验内容。
5
质量工程师
对幕墙施工质量进行监督
6
专业工程师
负责西翼续建幕墙施工管理
7

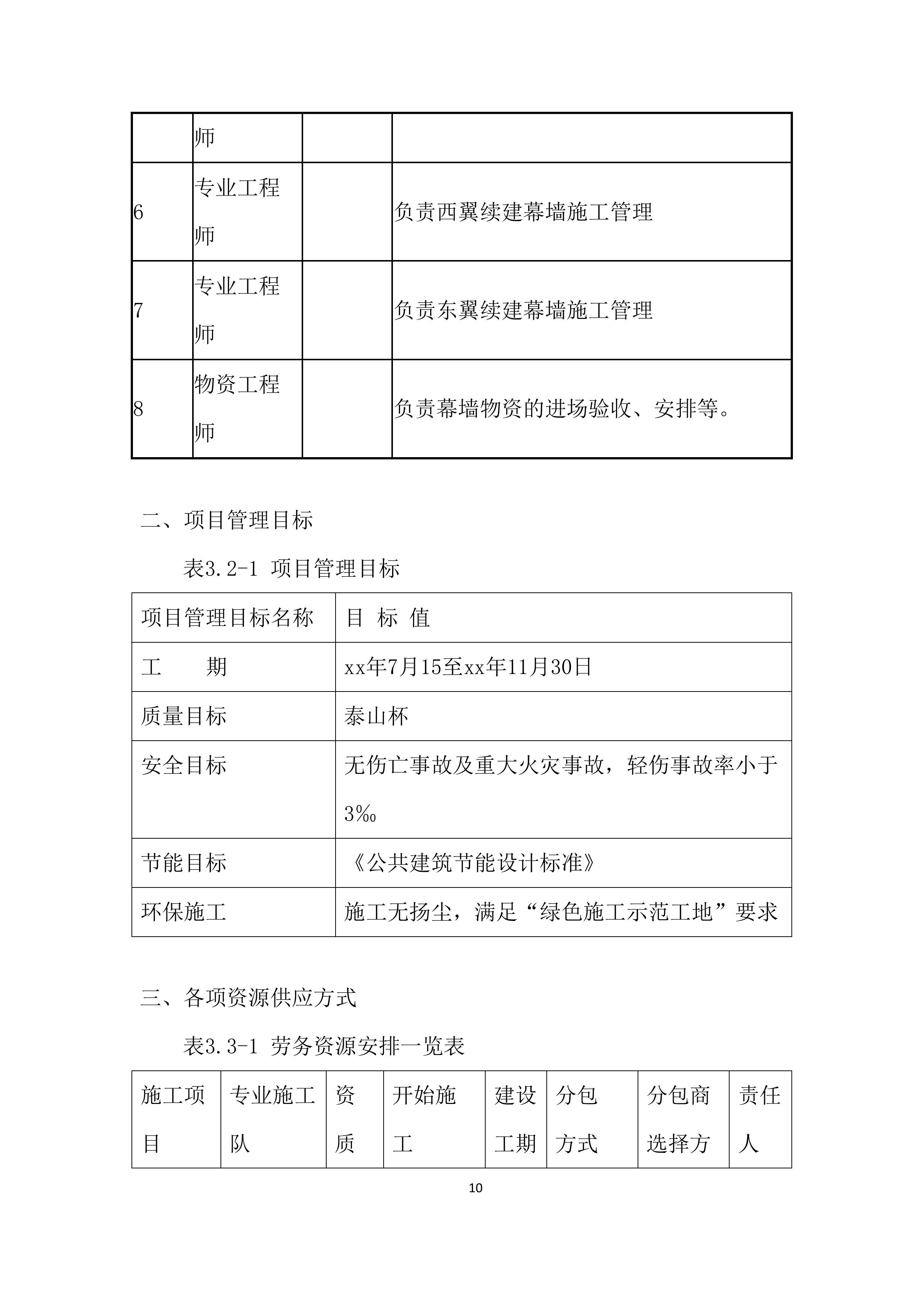

专业工程师
负责东翼续建幕墙施工管理
8
物资工程师
负责幕墙物资的进场验收、安排等。
二、
项目管理目标
表3.2-1 项目管理目标
项目管理目标名称
目 标 值
工 期
xx
年7月15至
xx
年11月30日
质量目标
泰山杯
安全目标
无伤亡事故及重大火灾事故
,
轻伤事故率
小
于
3‰
节能目标
《公共建筑节能设计标准》
环保施工
施工无扬尘
,满足“绿色施工示范工地”要求
三、
各项资源供应方式
表3.3-1 劳务资源安排一览表
施工项目
名称
专业施工队
名称
资质
要求
开始施工
时间
建设工期
分包
方式
分包商
选择方式
责任人
测量放线
测量
班组
合格
后置埋件安装
安装班组
合格
钢骨架安装
焊工
班组
合格
铝合金窗安装
安装班组
合格
面板安装
安装班组
合格
幕墙打胶
安装班组
合格
玻璃幕墙
安装班组
合格
铝板幕墙
安装班组
合格

2)工程用大宗物资供应安排一览表
表3.3-2 大宗物资供应安排一览表
物资名称
采购单位
拟选供应商
采购地点
要求进场时间
责任人
石材
专业
分包
/
中空钢化玻璃
专业
分包
/
铝合金窗
专业
分包
/
铝合金百叶
专业
分包
/
铝单板
专业
分包
/
岩棉
专业
分包
/
3)大型机械设备采购供应安排一览表
表3.3-3大型机械设备采购供应安排一览表
机械设备名称
拟选供应商
提供方式
要求进场时间
计划出场时间
责任人
电动吊篮
4)施工周转工具采购供应安排一览表
表3.3-4 施工周转工具采购供应安排一览表
周转工具名称
估计数量
提供方式
要求进场时间
计划出场时间
责任人
推车
12
采购
四、

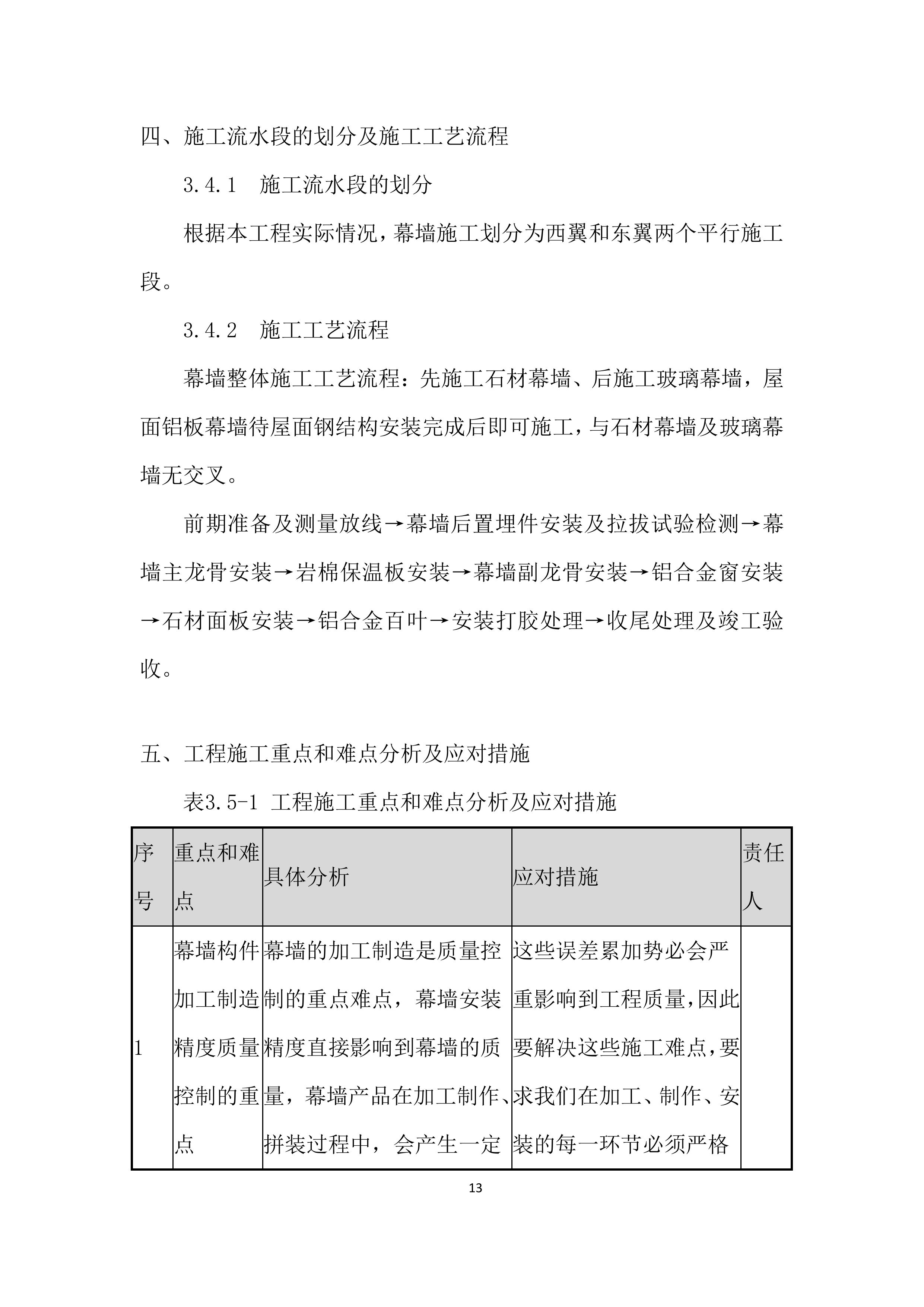

施工流水段的划分及施工工艺流程
3.4.1 施工流水段的划分
根据本工程实际情况,幕墙施工划分为西翼和东翼两个平行施工段。
3.4.2 施工工艺流程
幕墙整体施工工艺流程:先施工石材幕墙、后施工玻璃幕墙,屋面铝板幕墙待屋面钢结构安装完成后即可施工,与石材幕墙及玻璃幕墙无交叉。
前期准备及测量放线→幕墙后置埋件安装及拉拔试验检测→幕墙主龙骨安装→岩棉保温板安装→幕墙副龙骨安装→铝合金窗安装→石材面板安装→铝合金百叶→安装打胶处理→收尾处理及竣工验收。
五、
工程施工重点和难点分析及应对措施
表3.5-1 工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1

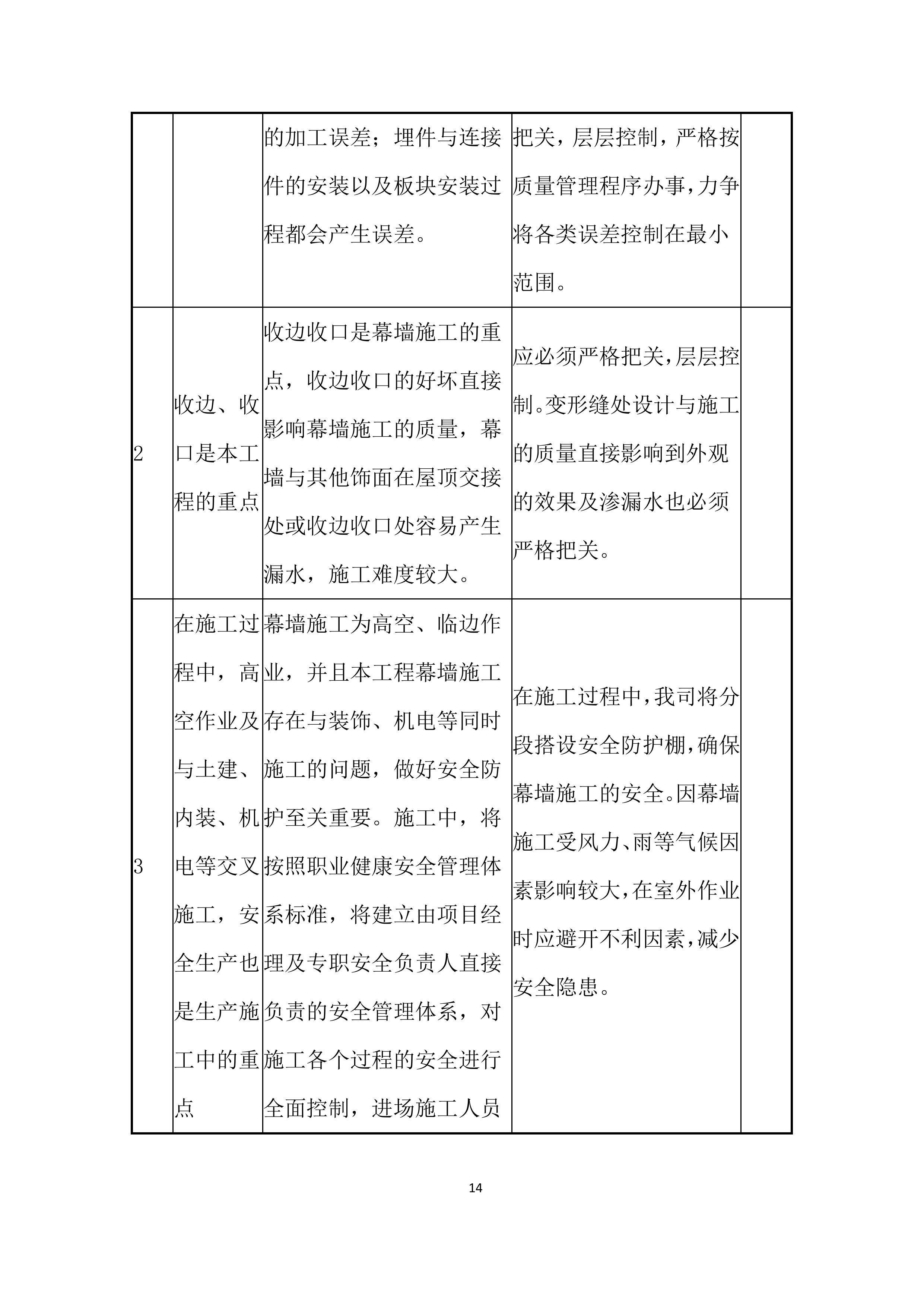

幕墙构件加工制造精度质量控制的重点
幕墙的加工制造是质量控制的重点难点,幕墙安装精度直接影响到幕墙的质量,幕墙产品在加工制作、拼装过程中,会产生一定的加工误差;埋件与连接件的安装以及板块安装过程都会产生误差
。
这些误差累加势必会严重影响到工程质量,因此要解决这些施工难点,要求我们在加工、制作、安装的每一环节必须严格把关,层层控制,严格按质量管理程序办事,力争将各类误差控制在最小范围。
2
收边、收口是本工程的重点
收边收口是幕墙施工的重点,收边收口的好坏直接影响幕墙施工的质量,幕墙与其他饰面在屋顶交接处或收边收口处容易产生漏水,施工难度较大
。
应必须严格把关,层层控制。变形缝处设计与施工的质量直接影响到外观的效果及渗漏水也必须严格把关。
3
在施工过程中,高空作业及与土建、内装、机电等交叉施工,安全生产也是生产施工中的重点
幕墙施工为高空、临边作业,并且本工程幕墙施工存在与装饰、机电等同时施工的问题,做好安全防护至关重要。施工中,将按照职业健康安全管理体系标准,将建立由项目经理及专职安全负责人直接负责的安全管理体系,对施工各个过程的安全进行全面控制,进场施工人员进行前期安全教育及安全操作培训,特殊工种人员持证上岗,各项操作编制专项安全措施并遵照执行,防微杜渐,消灭一切可能出现的安全隐患,确保达到工程的安全目标。
在施工过程中,我司将分段搭设安全防护棚,确保幕墙施工的安全。因幕墙施工受风力、雨等气候因素影响较大,在室外作业时应避开不利因素,减少安全隐患。
4

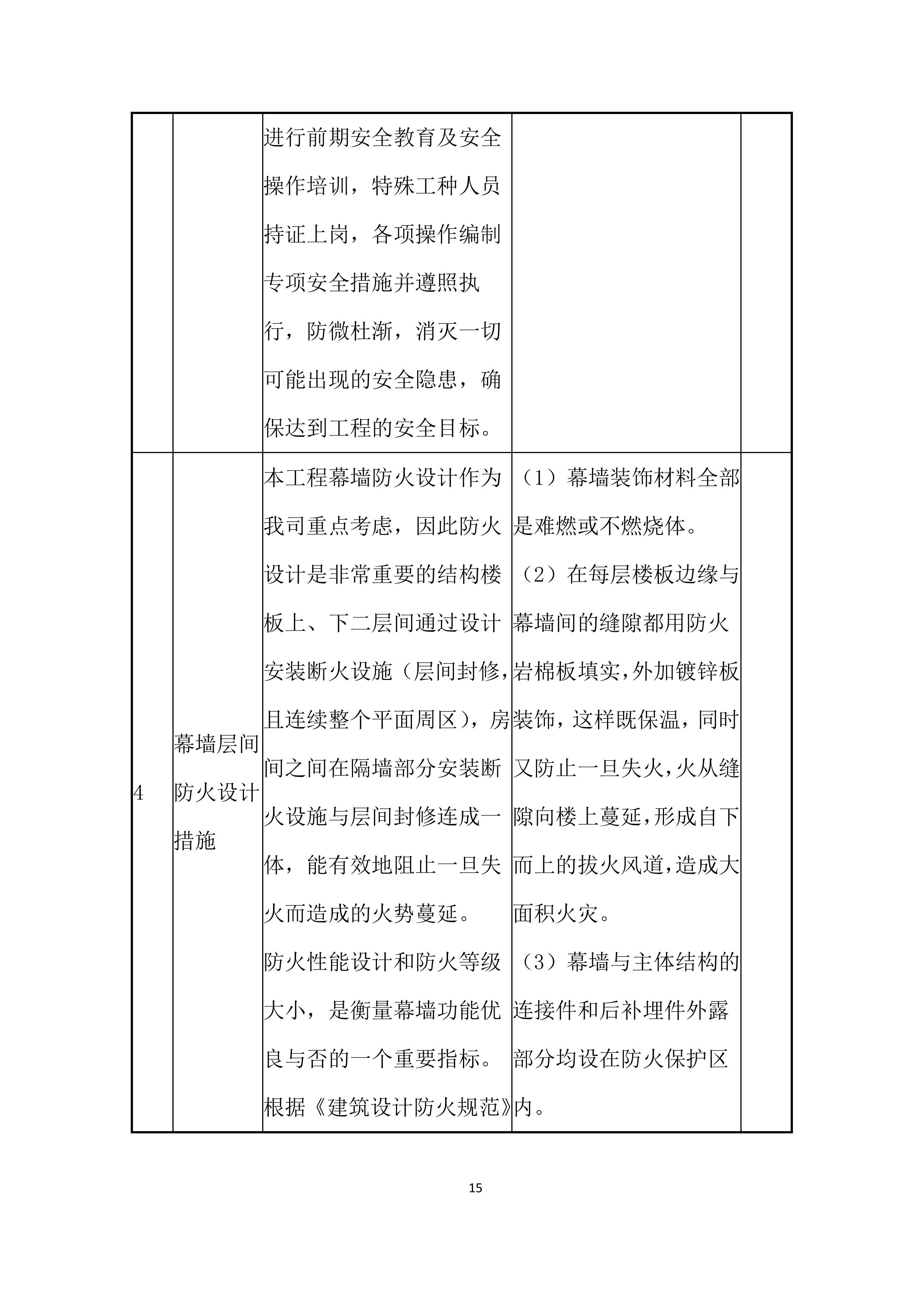

幕墙层间防火设计措施
本工程幕墙防火设计作为我司重点考虑,因此防火设计是非常重要的结构楼板上、下二层间通过设计安装断火设施(层间封修,且连续整个平面周区),房间之间在隔墙部分安装断火设施与层间封修连成一体,能有效地阻止一旦失火而造成的火势蔓延。
防火性能设计和防火等级大小,是衡量幕墙功能优良与否的一个重要指标。根据《建筑设计防火规范》GB50016中规定:窗间墙的填充材料采用不燃烧材料,层间采用1.5mm厚的镀锌钢板和100mm厚的防火岩棉,幕墙防火主体的耐火极限不小于2小时。
防火性能设计和防火等级大小,是衡量幕墙功能优良与否的一个重要指标。本工程要求建筑耐火等级为一类一级。
(1)幕墙装饰材料全部是难燃或不燃烧体。
(2)在每层楼板边缘与幕墙间的缝隙都用防火岩棉板填实,外加镀锌板装饰,这样既保温,同时又防止一旦失火,火从缝隙向楼上蔓延,形成自下而上的拔火风道,造成大面积火灾。
(3)幕墙与主体结构的连接件和后补埋件外露部分均设在防火保护区内。
(4)避免采取一大块玻璃跨越上、下两个防火分区的分格,以防某层失火,玻璃很快爆裂,火势殃及邻层,造成大面积火灾。 采用以上措施,耐火极限能够满足本工程耐火等级的要求,为消防工作争取了时间,有效地保障人员和财产的安全。
5
少量的渗漏水外排的措施
幕墙产生渗漏以下三个条件缺一不可:水;压力差;渗漏途径。其中,水是无法消除的,只有设法消除剩余两条因素,便可防止水的渗漏。本工程的框架系统用外侧的密封胶条和内侧的密封胶条形成双道密封,解决渗水现象。
再完美的幕墙系统也不可能排除人为的施工因素造成的少量渗水,幕墙系统必须采取必要的外排措施:
利用嵌缝胶条将大量的雨水挡在幕墙外表面,防止水进入。
如果少量雨水、结露水进入到幕墙的型材腔内时,通过“集水槽、导水槽、外排泻孔”的办法将水引至自室外。
第四
章
施工进度计划
计划
xx
年07月15日开工,
xx
年11月30日全部竣工,总工期135日历日。
xx
人民医院续建工程幕墙施工进度计划
序号
部位
分项工程
计划工期(天)
子部分项
开始日期
结束日期
2
西翼
屋面飘板
50
安装钢骨架
排尺寸,下订单
成品安装
打胶封闭清理
3
西翼
石材幕墙龙骨
50
埋板放线
埋板安装
钢骨架安装
刷漆
4
西翼
石材幕墙保温
25
安装
隐蔽报验
5
西翼
石材幕墙面板安装
45
定位放线
排版安装
打胶清理
6
西翼
铝合金窗
60
附框安装
安装主框
安装玻璃
五金件调试
打胶封闭清理
7
西翼
玻璃幕墙安装
35
尺寸测量
埋板安装
铝合金骨架安装
玻璃安装
打胶封闭清理
8
西翼
铝合百叶
15
安装成品
打胶封闭清理
9
东翼
屋面铝板
50
放线定位
安装钢骨架
排尺寸,下订单
成品安装
打胶封闭清理
10
东翼
石材幕墙龙骨
50
埋板放线
埋板安装
钢骨架安装
刷漆
11
东翼
石材幕墙保温
25
安装
隐蔽报验
12
东翼
石材幕墙面板安装
45
定位放线
排版安装
打胶清理
13
东翼
铝合金窗
60
尺寸测量
安装附框
安装主框
安装玻璃
五金件调试
打胶封闭清理
14
东翼
玻璃幕墙安装
35
尺寸测量
埋板安装
铝合金骨架安装
玻璃安装
打胶封闭清理
15
东翼
铝合百叶
15
安装成品
打胶封闭清理
第五
章
施工准备与资源配置计划
一、
施工准备计划
5.1.1 技术准备
表5.1.1-1 技术文件准备计划一览表
序号
文件名称
文件编号
配备数量
持有人
1
《建筑幕墙》
2
《玻璃幕墙工程技术规范》
3
《玻璃幕墙工程质量检验标准》
4
《金属与石材幕墙工程技术规范》
5
《绝热用岩棉、矿棉及其制品》
6
《建筑装饰用铝单板》
7
《建筑物防雷设计规范》
8
《饰面防火涂料》
9
《高处作业吊蓝》
10
《铝合金建筑型材》
11
《建筑工程施工质量验收统一标准》
12
《钢结构工程施工质量验收规范》
13
《包装储运图示方法》
14
《幕墙玻璃接缝用密封胶》
15
《石材用建筑密封胶》
16
《幕墙玻璃接缝用密封胶》
17
《中空玻璃》
18
《建筑门窗幕墙用钢化玻璃》
19
《建筑用安全玻璃 防火玻璃》
20
《建筑用硅酮结构密封胶》
21
《绿色建筑评价标准》
22
《建筑幕墙工程检测方法标准》
23
《铝合金结构工程施工质量验收规范》
24
《施工现场临时用电安全技术规程》
25
《建筑节能工程施工质量验收规范 》
26
《混凝土结构后锚固技术规程》
表5.1.1-2 施工方案编制计划表
序号
施工方案名称
编制单位
负责人
审批
完成时间
1
吊篮施工方案
表5.1.1-3 施工试验检验计划表
序号
工程 部位
检验项目
单位
检验频率
检验时间
责任人
1
幕墙
抗拉拔
项
1
2
幕墙
幕墙四性
项
1
3
幕墙
淋水试验
项
1
表5.1.1-4 技术复核和隐蔽验收计划表
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
幕墙
后置埋板
2
幕墙
幕墙龙骨
3
幕墙
岩棉保温
4
幕墙
饰面板
5
幕墙
铝合金门窗
6
幕墙
门窗玻璃
7
幕墙
玻璃幕墙
5.1.2 现场准备
表5.1.2 施工设施准备计划
序号
设施名称
种类
数量(或面积)
规模(或可存储量)
设施构造
完成时间
责任人
1
工地办公室
/
1
可容纳4张办公桌
箱式板房
2
五金等材料仓库
/
300平方米
/
彩钢瓦
3
临水
/
3
/
PVC软管
4
临电
/
15
/
楼层
5
宿舍
/
5
20人
民宅
二、
资源配置计划
5.2.1 劳动力配置计划
序号
专业工种
劳动量
(工日)
时间
责任人
7月
8月
9月
10月
11月
12月
1
15
31
1
15
30
1
15
31
1
15
30
1
15
31
1
15
31
1
技术人员
2
/
/
2
2
2
2
2
2
2
2
2
2
2
2
2
/
/
/
2
焊工
15
/
/
10
8
10
10
10
12
115
15
14
13
13
5
3
/
/
/
3
石材幕墙
40
/
/
/
12
12
18
40
40
40
40
40
40
40
20
15
4
铝合金窗
20
/
/
/
/
/
/
20
20
20
20
20
20
20
18
12
5
铝板幕墙安装工
20
/
/
12
12
12
18
20
20
20
20
20
20
20
18
12
/
/
/
6
玻璃幕墙安装
20
/
/
/
/
/
/
/
/
/
10
15
20
20
15
12
/
/
/
7
油漆工
25
/
/
3
/
10
12
14
20
25
25
25
20
20
18
16
/
/
/
8
普工
20
/
/
20
20
20
20
20
20
20
20
20
20
16
10
2
/
/
/
5.2.2 工程用原材料需要量计划
序号
材料名称
规格
需要量
责任人
单位
数量
1
石材
30厚
㎡
13000
2
铝合金窗
/
樘
600
3
铝合金百叶
/
樘
200
4
铝单板
2.5厚
㎡
12000㎡
5
玻璃
/
㎡
3500㎡
5.2.3 工程用成品、半成品需要量计划
序号
成品、半成品名称
规格
需要量
责任人
单位
数量
1
预埋件
300*200*10
块
2000
2
主龙骨
120*60*5
根
530
3
次龙骨
50*50*5
根
700
4
型材
/
吨
10
5.2.4 生产工艺设备需要量计划
序号
生产设备名称
型号
规格
电功率(
kVA
)
需要量
(
台
)
进场时间
责任人
1
电焊机
ZX7-400/500
/
12.5
20
2
台钻
ZHX-13
/
3
3
逆变式空气等离子切割机
LGK-160 IGBT
/
26.3
4
4
手电钻
TBM3500
/
15
5.2.5 工程施工主要周转材料配置计划
序号
施工工具名称
需用量
进场日期
出场日期
责任人
1
吊篮
40个
2
手推车
12个
5.2.6 施工机具配置计划
序号
施工机具名称
型号
规格
电功率(
kVA
)
需要量
(
台
)
使用时间
责任人
1
电焊机
ZX7-400/500
/
12.5
20
2
台钻
ZHX-13
/
3
3
逆变式空气等离子切割机
LGK-160 IGBT
/
26.3
4
4
手电钻
TBM3500
/
15
5.2.7 测量计量仪器配置计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
红外线水平仪器
C
4
/
12个月
2
7.5米钢尺
C
20
/
1个月
3
水准仪
B
2
/
12个月
4
水平尺
C
10
/
6个月
5
钢角尺
C
10
/
3个月
6
经纬仪
C
1
/
12个月
7
游标卡尺
A
2
/
12个月
8
涂层测厚仪
C
1
/
12个月
第六
章
施工方法及工艺要求
一、
方案及技术参数
1、石材幕墙:
本工程石材幕墙使用电动吊篮进行施工,电动吊篮的选择及布置方式详见吊篮专项安全施工方案。
石材幕墙采用30mm厚花岗岩,颜色为莒县红,与一期保持一致。后置埋件采用300X200X10热镀锌埋板,通过底扩模机械锚栓与结构固定。埋板节点图如下:
埋板规格为:300*200*10 模扩底机械锚栓规格为:M12*150
后置埋件
120mmX60mmX5mm镀锌钢立柱通过12#镀锌槽钢转接件与后置埋板连接,镀锌钢立柱通过L63X5角钢转接件与横梁连接,连接方式为栓接。石材面板与龙骨通过背栓式铝合金挂件连接。
每块石材采用4套背栓构件
2、玻璃幕墙
本工程玻璃幕墙位于东、西翼一层,为明框玻璃幕墙,立柱分格采用120×60×5钢龙骨;横梁采用84×75×4矩形钢管;玻璃横向采用通长铝合金压板固定于横龙骨上,玻璃竖向通过附框形式固定于竖龙骨上;主次龙骨采用栓接,主龙骨采用单跨简支梁受力结构体系。
横梁和立柱的材质采用Q235-B钢材,所有钢龙骨外露部位采用氟碳喷涂处理,颜色根据业主封样确定,非外露部位采用热浸镀锌处理。
透明玻璃幕墙面材采用6+12A+6钢化中空Low-e玻璃。
玻璃幕墙横剖节点图
3、铝板幕墙
本工程铝板幕墙位于东、西翼屋面,为钢结构飘板装饰幕墙。铝单板厚度3mm,颜色同一期,铝板平面尺寸分格见飘板平面图(见附件二)。铝板幕墙节点图如下图:
铝板幕墙纵剖节点图
二、
施工工艺流程
1、石材幕墙
3、玻璃幕墙
弹线定位→埋件的检查→钢立柱的安装→横梁的安装→层间防火及保温封修→隐蔽验收→玻璃板块安装→打胶及清理
三、
施工要点
6.3.1 石材幕墙施工要点
1、施工前准备: 主体结构混凝土强度为C30;后置锚固件按照设计和规范要求进行现场抗拉拔试验, 骨架安装前进行石材幕墙的“四性”试验。
2、测量放线:通过主体结构的基准轴线和水准点进行准确定位。
3、金属骨架加工、安装。
1) 根据施工放样图检查放线准确与否,按照现场尺寸加工下料。
2) 安装完同立面两端的立柱后,拉通线按顺序安装中间立柱。
3)将各施工水平控制线引至立柱上,用水平尺校核。
4)按设计图纸要求安装横梁。若有焊接时,应对下方和相邻的已完工作面进行保护。焊接时,应采用对焊,减少焊接产生变形,并检查焊缝合格后刷防锈漆。
5)磨孔工艺
采用专用设备磨削柱状孔→底切锥体位拓孔→清理石材孔
4、锚栓植入工艺
完成磨孔的石材置于专用工作台上→复检孔径、孔深、拓底孔径、锚栓位置→将装有弹性不锈钢套筒的锚栓装入孔中→将锚栓紧固完成→组件抗拉拔试验。
5、石材饰面板安装:组装完成的石板材按照从下到上、从左到右的原则,依次卡入连接件安装即可。(安装节点如下图所示)
6、石材拼缝密封处理:密封式处理是通过在胶缝外侧注密封胶
1)注胶前用带有凸头的刮板填装泡沫棒,保证胶缝的厚度和均匀性。选用的泡沫棒直径应略大于胶缝宽度。
2)在胶缝两侧石材面粘贴纸面胶带作保护,用专用清洁剂或草酸擦洗缝隙处石材面,再用清水冲洗干净。
3)注胶应均匀,无流淌现象,边打胶边用专用工具勾缝,使胶缝成型呈微弧凹面。
4)在大风和下雨时不允许注胶,不得有漏胶污染墙面。若墙面沾有胶液应立即擦去并用清洁剂及时清洗。
5)胶缝施工厚度应不大于3.5mm,宽度不宜小于厚度的2倍,胶缝应顺直表面平整。打胶完成后除去胶带纸。
6)施工完后,用清水及专用清洁剂将石材墙面擦洗干净,并按照要求进行保护剂施工。
7、质量标准
1)本质量标准适用于建筑高度不大于100m、抗震设防烈度不大于8度的石材幕墙工程的质量验收。
主控项目
(1)石材幕墙工程所用材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定。石材的弯曲强度不应小于8.0MPa;吸水率应小于0.6%。石材幕墙的铝合金挂件厚度不应小于4.0mm。
检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、材料进场验收记录和复验报告。
(2)石材幕墙的造型、立面分格、颜色、光泽、花纹和图案应符合设计要求。
检验方法:观察。
(3)石材孔、槽的数量、深度、位置、尺寸应符合设计要求。
检验方法:检查进场验收记录和施工记录。
(4)石材幕墙主体结构上的预埋件和后置埋件的位置、数量级及后置埋件的拉拔力必须符合设计要求。
检验方法:检查拉拔力检测报告和隐蔽工程验收记录。
(5)石材幕墙的金属框架立柱与主体结构预埋件的连接、立柱与横梁的连接、连接件与金属框架的连接、连接件与石材面板的连接必须符合设计要求,安装必须牢固。
检验方法:手扳检查;检查隐蔽工程验收记录。
(6)金属框架和连接件的防腐处理应符合设计要求。
检验方法:检查隐蔽工程验收记录。
(7)石材幕墙的防雷装置必须与主体结构防雷装置可靠连接.
检验方法:观察;检查隐蔽工程验收记录和施工记录.
(8)石材幕墙的防火、保温、防潮材料的设置应符合设计要求,填充应密实、均匀、厚度一致。
检验方法:检查隐蔽工程验收和记录。
(9)各种结构弯形缝、墙角的连接节点应符合设计要求和技术标准的规定。
检验方法:检查隐蔽工程验收记录和施工记录。
(10)石材表面和板缝的处理应符合设计要求。
检验方法:观察。
...
门诊医技综合楼两侧续建工程幕墙施工投标方案.docx
