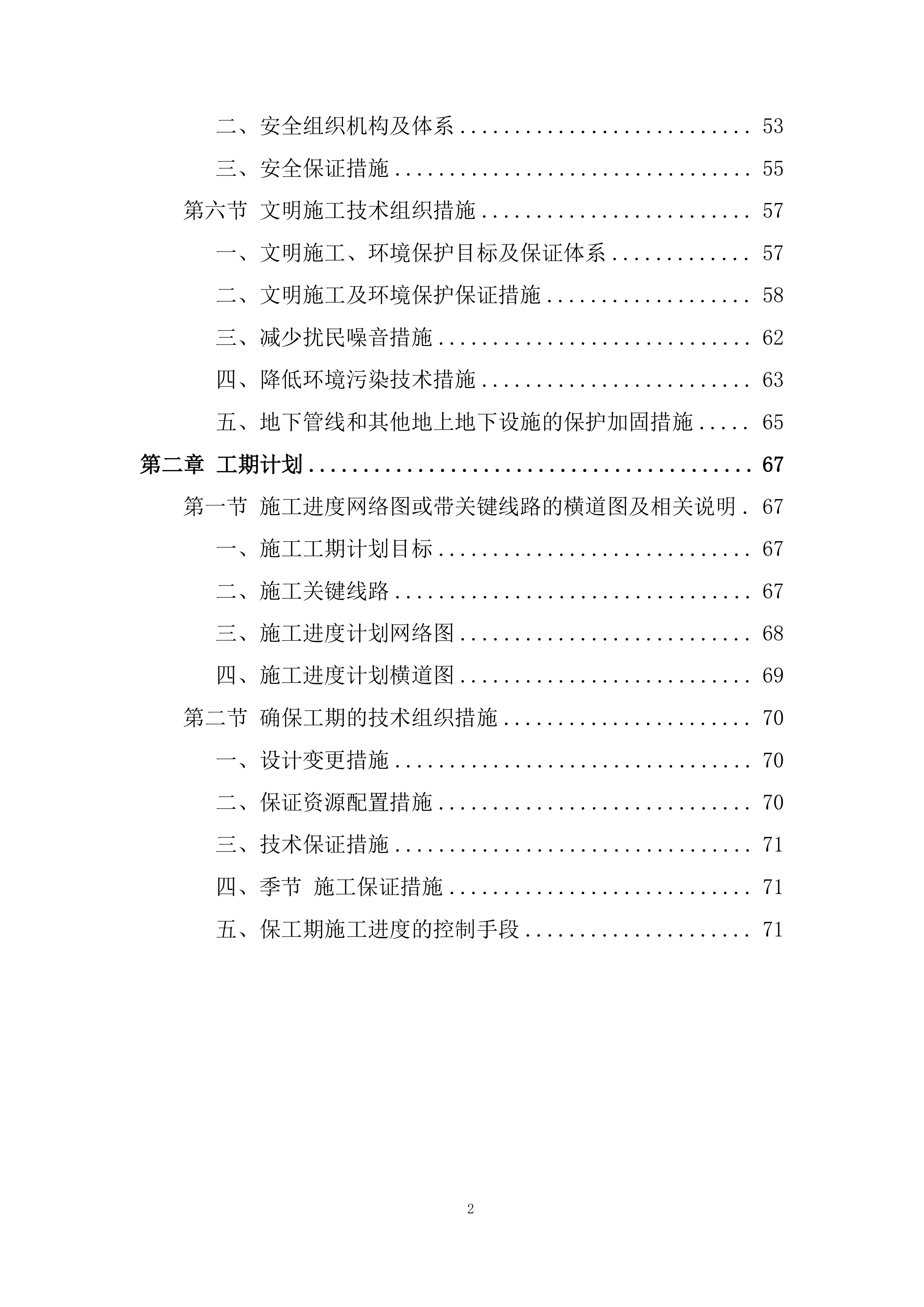

大新大厦改扩建项目幕墙工程
投标方案

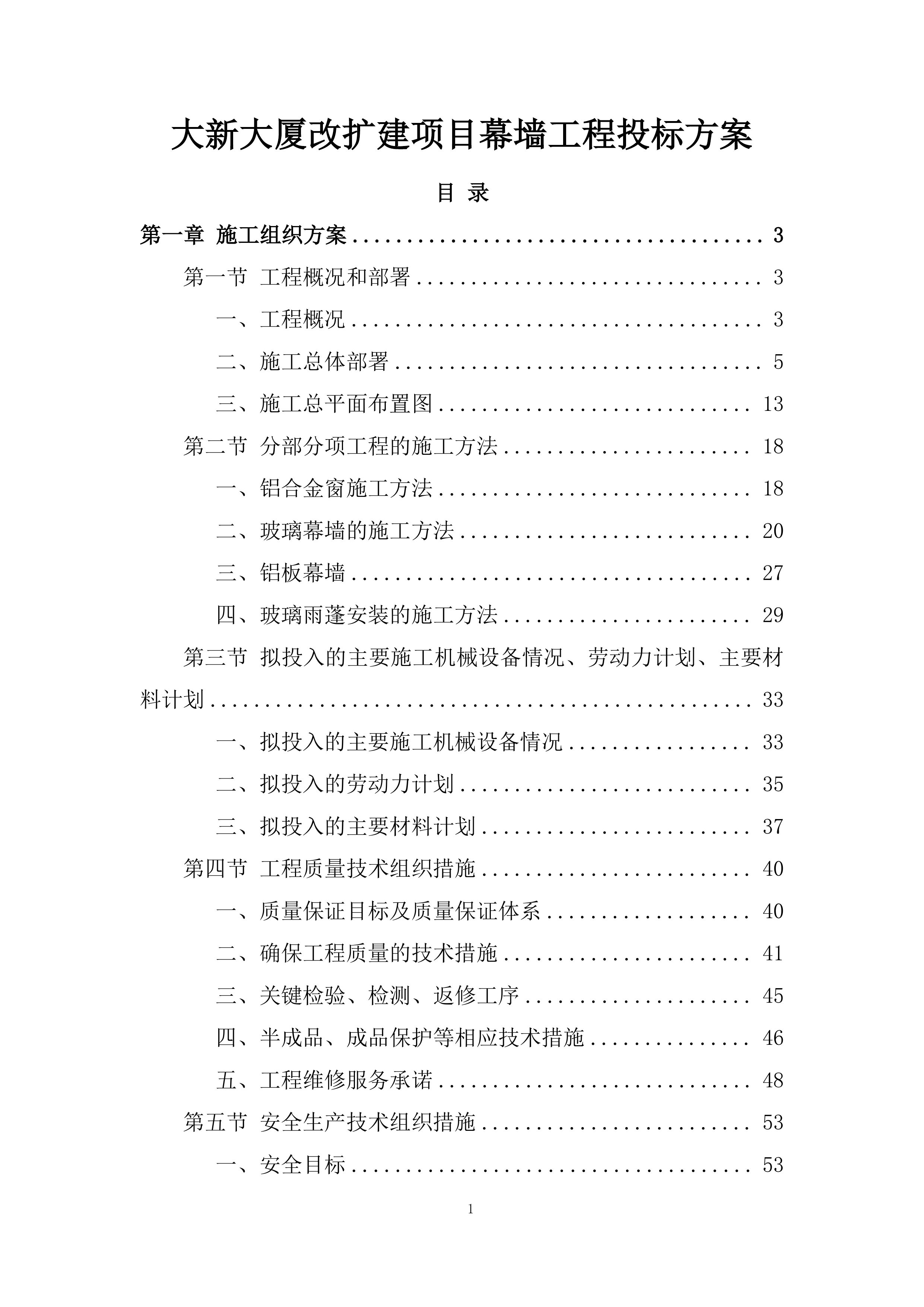

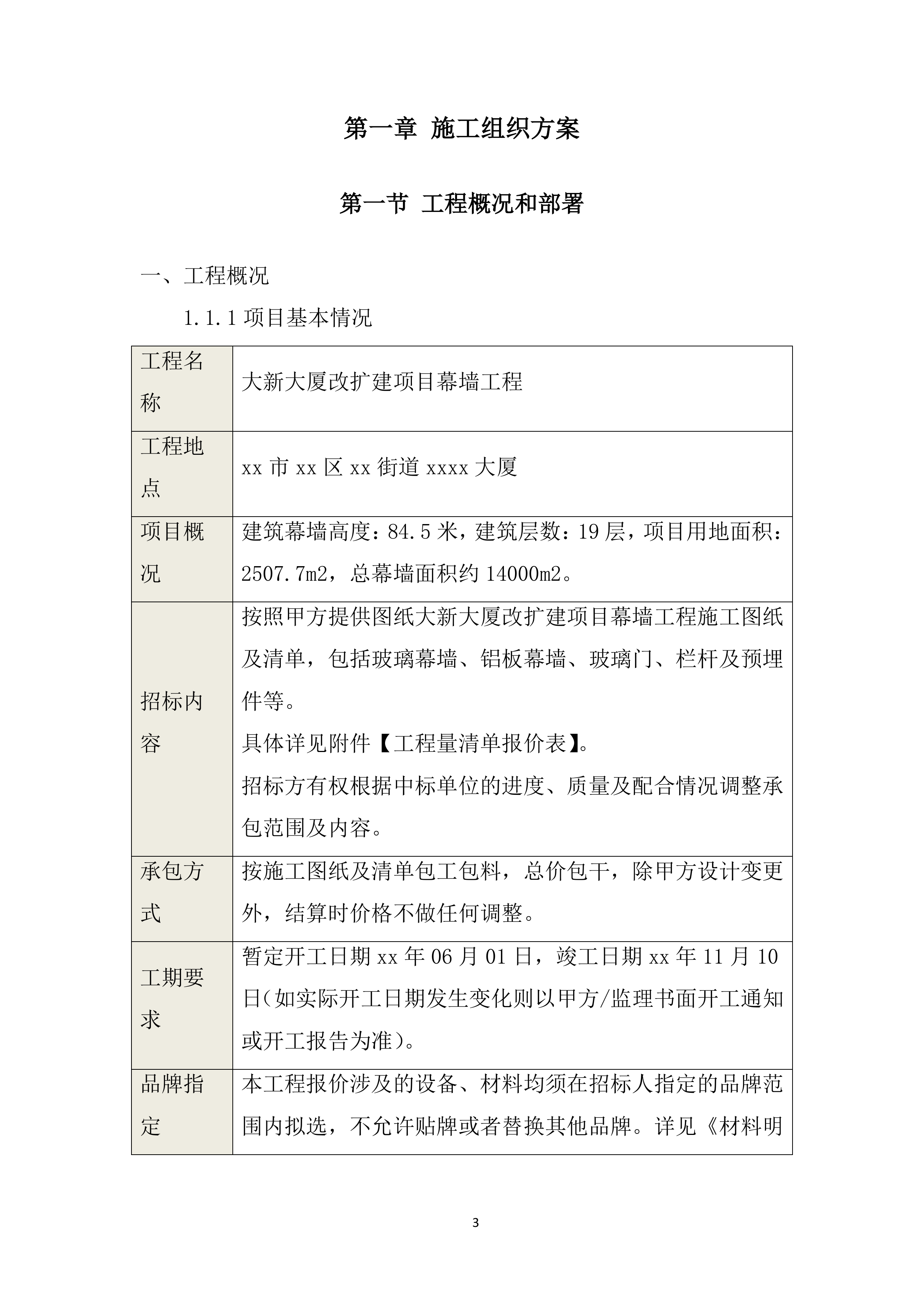

目
录
第一
章
施工组织方案
3
第一
节
工程概况和部署
3
一、
工程概况
3
二、
施工总体部署
5
三、
施工总平面布置图
13
第二
节
分部分项工程的施工方法
18
一、
铝合金窗施工方法
18
二、
玻璃幕墙的施工方法
20
三、
铝板幕墙
27
四、
玻璃雨蓬安装的施工方法
29
第三
节
拟投入的主要施工机械设备情况、劳动力计划、主要材料计划
33
一、
拟投入的主要施工机械设备情况
33
二、
拟投入的劳动力计划
36
三、
拟投入的主要材料计划
38
第四
节
工程质量技术组织措施
41
一、
质量保证目标及质量保证体系
41
二、
确保工程质量的技术措施
42
三、
关键检验、检测、返修工序
46
四、
半成品、成品保护等相应技术措施
47
五、
工程维修服务承诺
49
第五
节
安全生产技术组织措施
54
一、
安全目标
54
二、
安全组织机构及体系
54
三、
安全保证措施
56
第六
节
文明施工技术组织措施
58
一、
文明施工、环境保护目标及保证体系
58
二、
文明施工及环境保护保证措施
59
三、
减少扰民噪音措施
63
四、
降低环境污染技术措施
64
五、
地下管线和其他地上地下设施的保护加固措施
66
第
二
章
工期计划
68
第一
节
施工进度网络图或带关键线路的横道图及相关说明
68
一、
施工工期计划目标
68
二、
施工关键线路
68
三、
施工进度计划网络图
69
四、
施工进度计划横道图
70
第二
节
确保工期的技术组织措施
71
一、
设计变更措施
71
二、
保证资源配置措施
71
三、
技术保证措施
72
四、
季
节
施工保证措施
72
五、
保工期施工进度的控制手段
72
第一
章
施工组织方案
第一
节
工程概况和部署
一、
工程概况
1.1.1项目基本情况
工程名称
大新大厦改扩建项目幕墙工程
工程地点
xx市xx区xx街道xxxx大厦
项目概况
建筑幕墙高度:84.5米,建筑层数:19层,项目用地面积:2507.7m2,总幕墙面积约14000m2。
招标内容
按照甲方提供图纸大新大厦改扩建项目幕墙工程施工图纸及清单,包括玻璃幕墙、铝板幕墙、玻璃门、栏杆及预埋件等。
具体详见附件【工程量清单报价表】。
招标方有权根据中标单位的进度、质量及配合情况调整承包范围及内容。
承包方式
按施工图纸及清单包工包料,总价包干,除甲方设计变更外,结算时价格不做任何调整。
工期要求
暂定开工日期
xx
年06月01日,竣工日期
xx
年11月10日
(如实际开工日期发生变化则以甲方/监理书面开工通知或开工报告为准)。
品牌指定
本工程报价涉及的设备、材料均须在招标人指定的品牌范围内拟选,不允许贴牌或者替换其他品牌。详见《材料明细表》。
招标方式
邀请招标
招标人
xxx公司
投标人资质要求
具有建筑幕墙专业甲级施工资质。
2、具有独立承担民事责任能力且在中华人民共和国注册的企业法人或是授权投标方,在法律上、财务上独立具备履约能力。
3、具有相应的设计、生产、制作、安装、保修能力。
材料样板

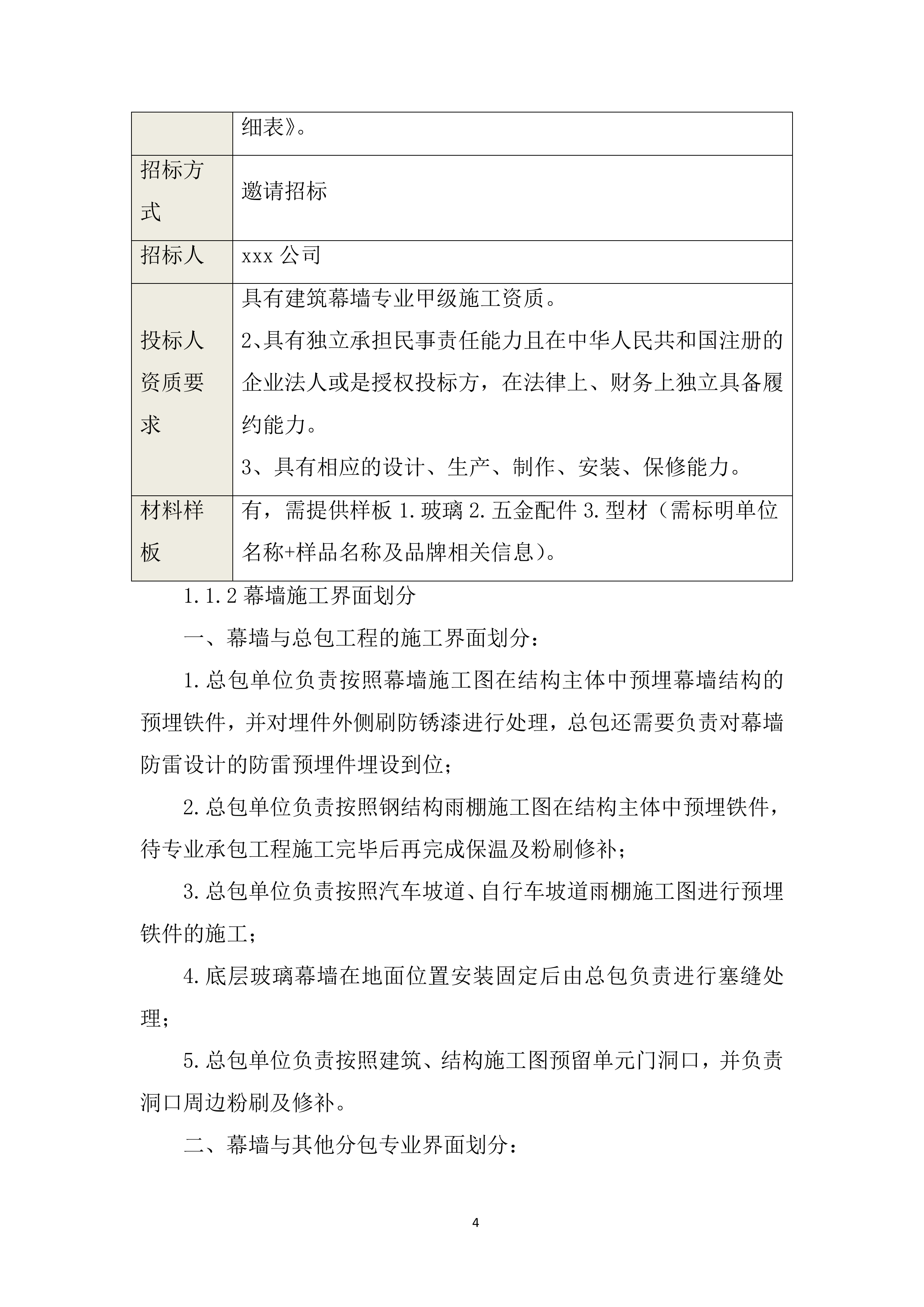

有,需提供样板1.玻璃2.五金配件3.型材(需标明单位名称+样品名称及品牌相关信息)。
1.1.2幕墙施工界面划分
一、幕墙与总包工程的施工界面划分:
1.总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;
2.总包单位负责按照钢结构雨棚施工图在结构主体中预埋铁件,待专业承包工程施工完毕后再完成保温及粉刷修补;
3.总包单位负责按照汽车坡道、自行车坡道雨棚施工图进行预埋铁件的施工;
4.底层玻璃幕墙在地面位置安装固定后由总包负责进行塞缝处理;
5.总包单位负责按照建筑、结构施工图预留单元门洞口,并负责洞口周边粉刷及修补。

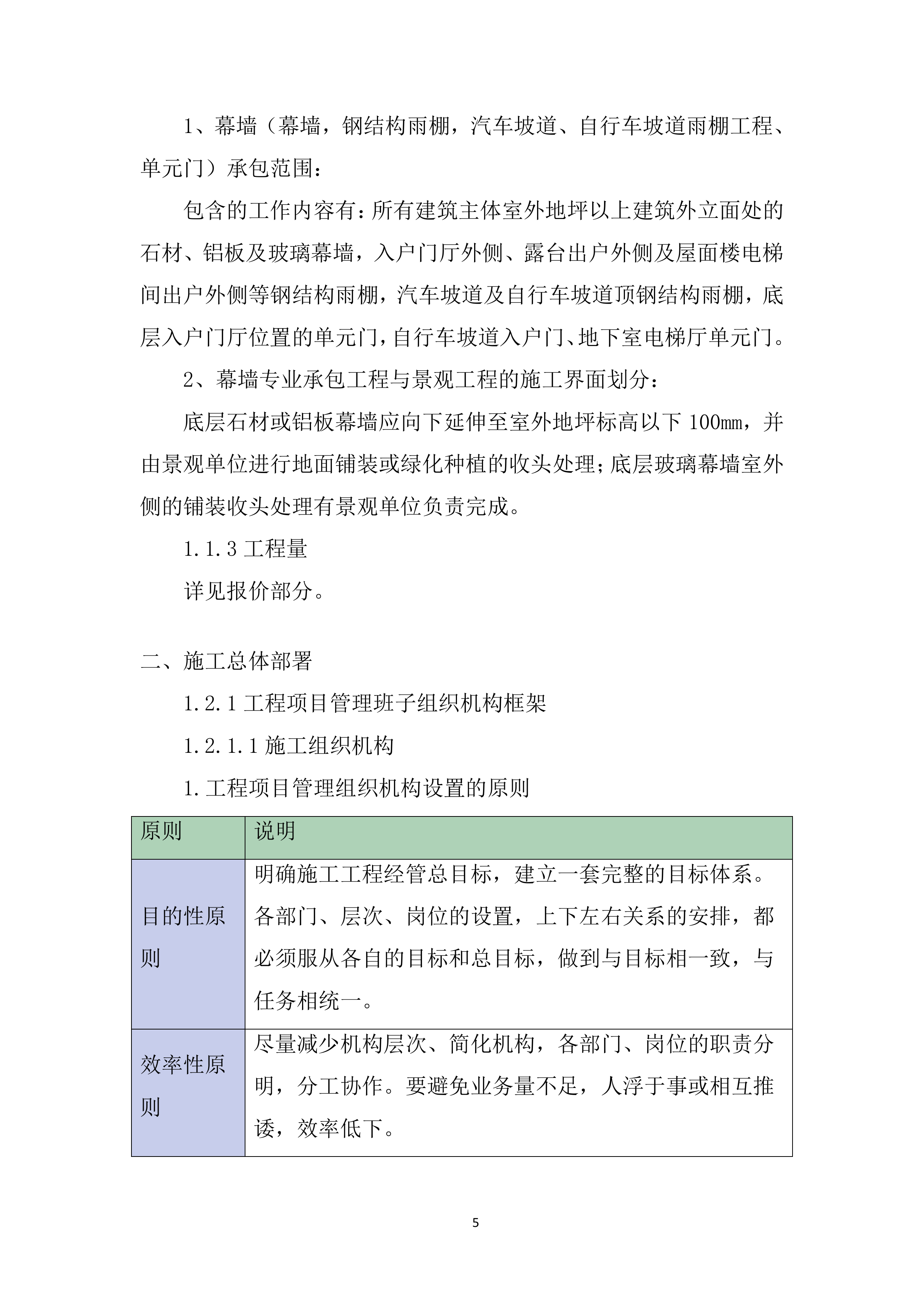

二、幕墙与其他分包专业界面划分:
1、幕墙(幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门)承包范围:
包含的工作内容有:所有建筑主体室外地坪以上建筑外立面处的石材、铝板及玻璃幕墙,入户门厅外侧、露台出户外侧及屋面楼电梯间出户外侧等钢结构雨棚,汽车坡道及自行车坡道顶钢结构雨棚,底层入户门厅位置的单元门,自行车坡道入户门、地下室电梯厅单元门。
2、幕墙专业承包工程与景观工程的施工界面划分:
底层石材或铝板幕墙应向下延伸至室外地坪标高以下100mm,并由景观单位进行地面铺装或绿化种植的收头处理;底层玻璃幕墙室外侧的铺装收头处理有景观单位负责完成。
1.1.3工程量
详见报价部分。
二、
施工总体部署
1.2.1工程项目管理班子组织机构框架
1.2.1.1施工组织机构
1.工程项目管理组织机构设置的原则
原则
说明
目的性原则
明确施工工程经管总目标,建立一套完整的目标体系。
各部门、层次、岗位的设置,上下左右关系的安排,都必须服从各自的目标和总目标,做到与目标相一致,与任务相统一。
效率性原则
尽量减少机构层次、简化机构,各部门、岗位的职责分明,分工协作。要避免业务量不足,人浮于事或相互推诿,效率低下。
通过考核选聘素质高、能力强、称职敬业的人员。
力求工作人员精干,一专多能,一人多职,工作效率高。

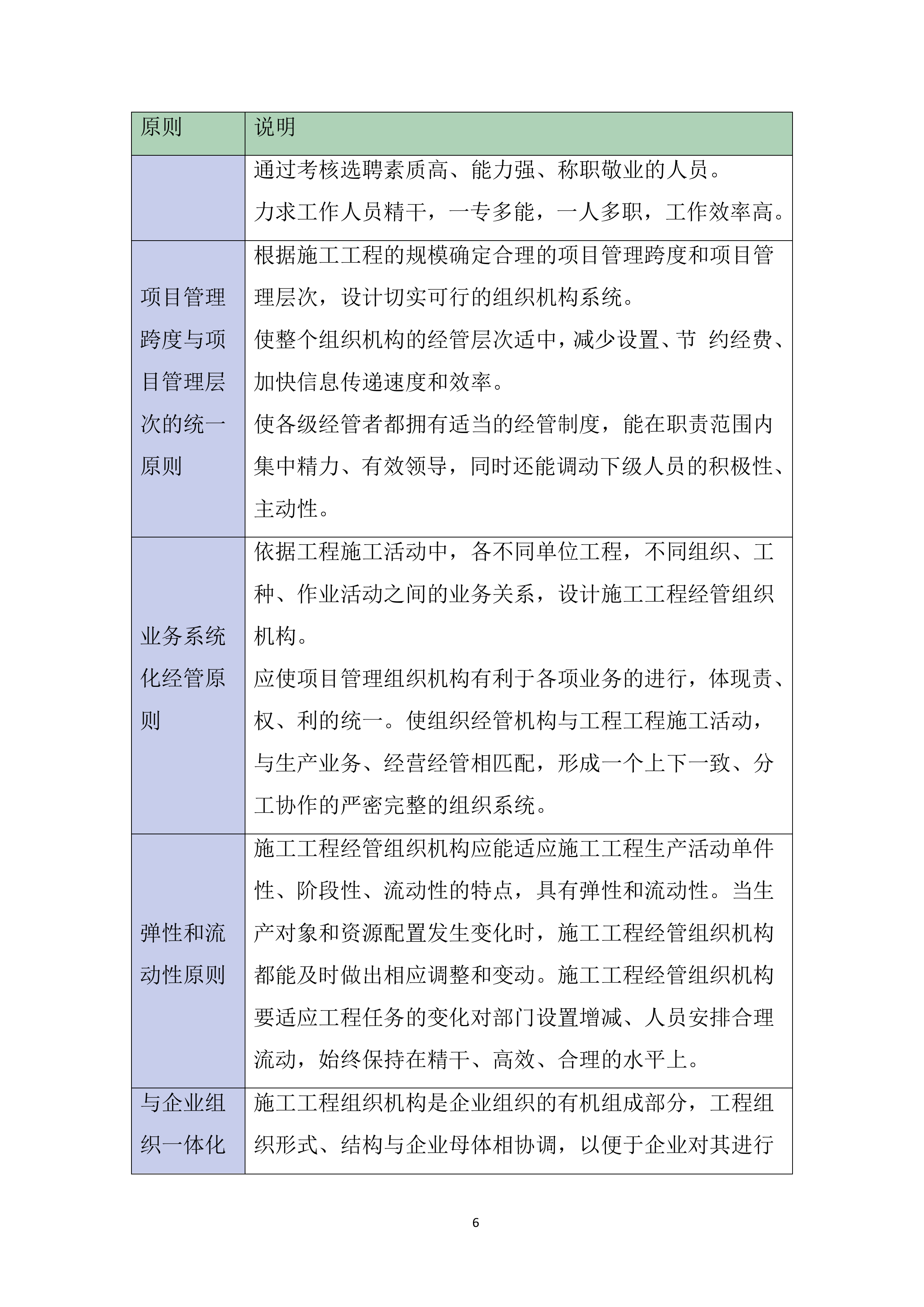

项目管理跨度与项目管理层次的统一原则
根据施工工程的规模确定合理的项目管理跨度和项目管理层次,设计切实可行的组织机构系统。
使整个组织机构的经管层次适中,减少设置、节 约经费、加快信息传递速度和效率。
使各级经管者都拥有适当的经管制度,能在职责范围内集中精力、有效领导,同时还能调动下级人员的积极性、主动性。
业务系统化经管原则
依据工程施工活动中,各不同单位工程,不同组织、工种、作业活动之间的业务关系,设计施工工程经管组织机构。
应使项目管理组织机构有利于各项业务的进行,体现责、权、利的统一。使组织经管机构与工程工程施工活动,与生产业务、经营经管相匹配,形成一个上下一致、分工协作的严密完整的组织系统。
弹性和流动性原则
施工工程经管组织机构应能适应施工工程生产活动单件性、阶段性、流动性的特点,具有弹性和流动性。当生产对象和资源配置发生变化时,施工工程经管组织机构都能及时做出相应调整和变动。施工工程经管组织机构要适应工程任务的变化对部门设置增减、人员安排合理流动,始终保持在精干、高效、合理的水平上。
与企业组织一体化的原则
施工工程组织机构是企业组织的有机组成部分,工程组织形式、结构与企业母体相协调,以便于企业对其进行领导和经管。
在组建及调整、解散施工工程组织机构时,工程经理由企业任免。在经管业务上,施工工程组织机构接受企业有关部门的指导。

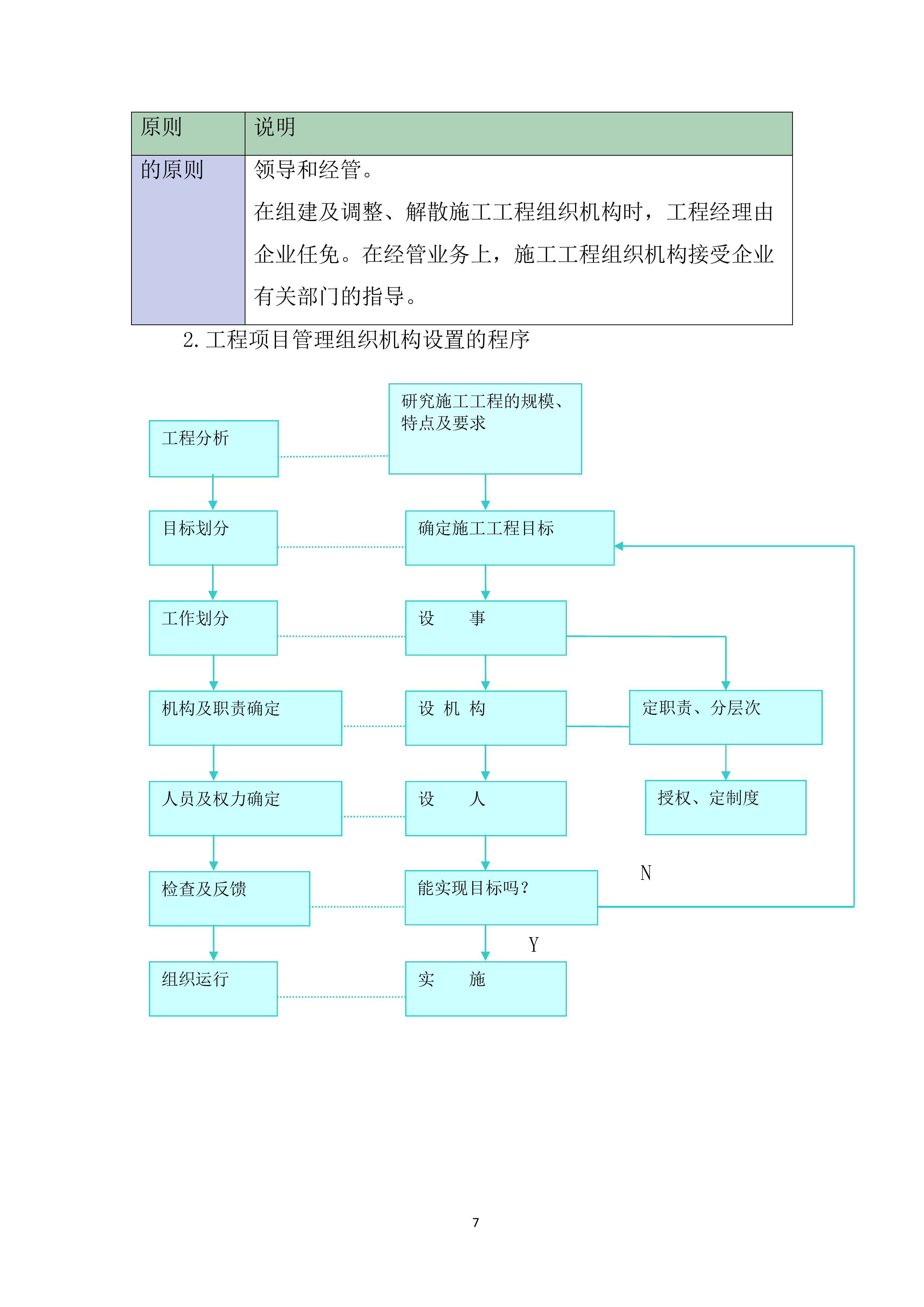

2.工程项目管理组织机构设置的程序
N
Y
工程分析
目标划分
工作划分
机构及职责确定
人员及权力确定
检查及反馈
组织运行
研究施工工程的规模、特点及要求
确定施工工程目标
设 事
设 机 构
设 人
能实现目标吗?
实 施
定职责、分层次
授权、定制度
N
Y
工程分析
目标划分
工作划分
机构及职责确定
人员及权力确定
检查及反馈
组织运行
研究施工工程的规模、特点及要求
确定施工工程目标
设 事
设 机 构
设 人
能实现目标吗?
实 施
定职责、分层次
授权、定制度

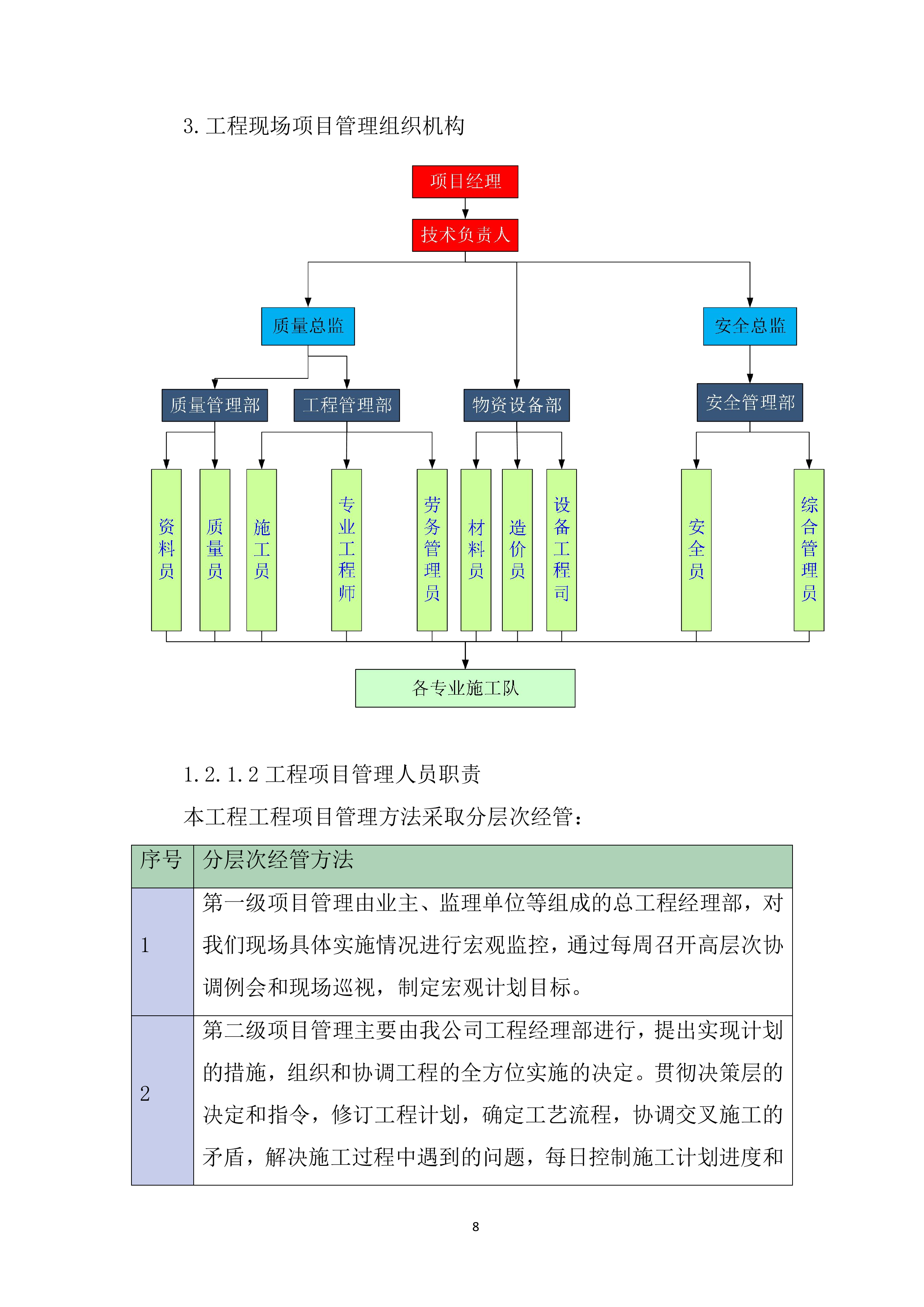

3.工程现场项目管理组织机构
1.2.1.2工程项目管理人员职责
本工程工程项目管理方法采取分层次经管:
序号
分层次经管方法
1
第一级项目管理由业主、监理单位等组成的总工程经理部,对我们现场具体实施情况进行宏观监控,通过每周召开高层次协调例会和现场巡视,制定宏观计划目标。
2
第二级项目管理主要由我公司工程经理部进行,提出实现计划的措施,组织和协调工程的全方位实施的决定。贯彻决策层的决定和指令,修订工程计划,确定工艺流程,协调交叉施工的矛盾,解决施工过程中遇到的问题,每日控制施工计划进度和工程质量,保证各阶段目标实现。
3

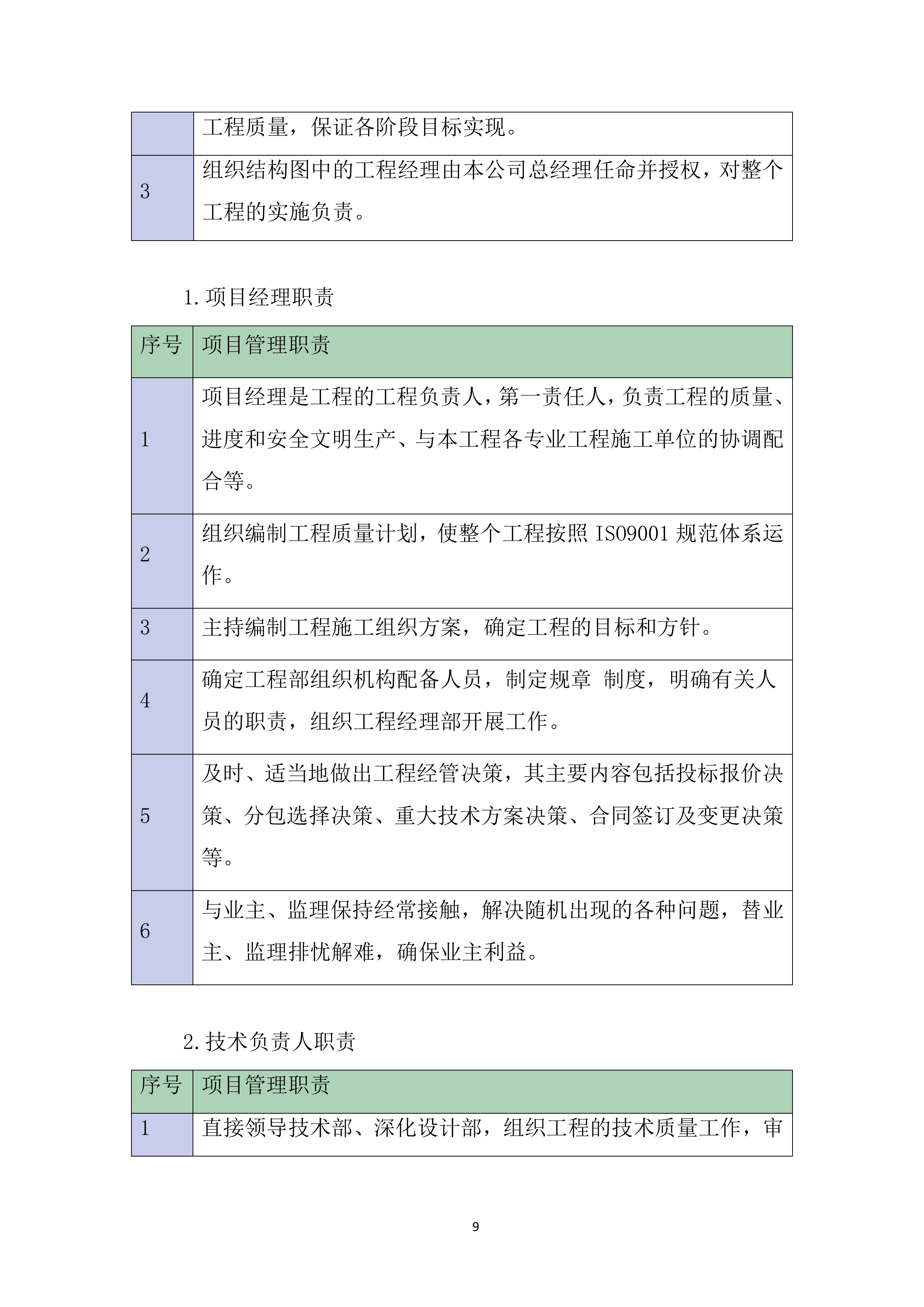

组织结构图中的工程经理由本公司总经理任命并授权,对整个工程的实施负责。
1.
项目
经理职责
序号
项目管理
职责
1
项目经理是工程的工程负责人,第一责任人,负责工程的质量、进度和安全文明生产、与本工程各专业工程施工单位的协调配合等。
2
组织编制工程质量计划,使整个工程按照ISO9001规范体系运作。
3
主持编制工程施工组织方案,确定工程的目标和方针。
4
确定工程部组织机构配备人员,制定规章 制度,明确有关人员的职责,组织工程经理部开展工作。
5
及时、适当地做出工程经管决策,其主要内容包括投标报价决策、分包选择决策、重大技术方案决策、合同签订及变更决策等。
6
与业主、监理保持经常接触,解决随机出现的各种问题,替业主、监理排忧解难,确保业主利益。

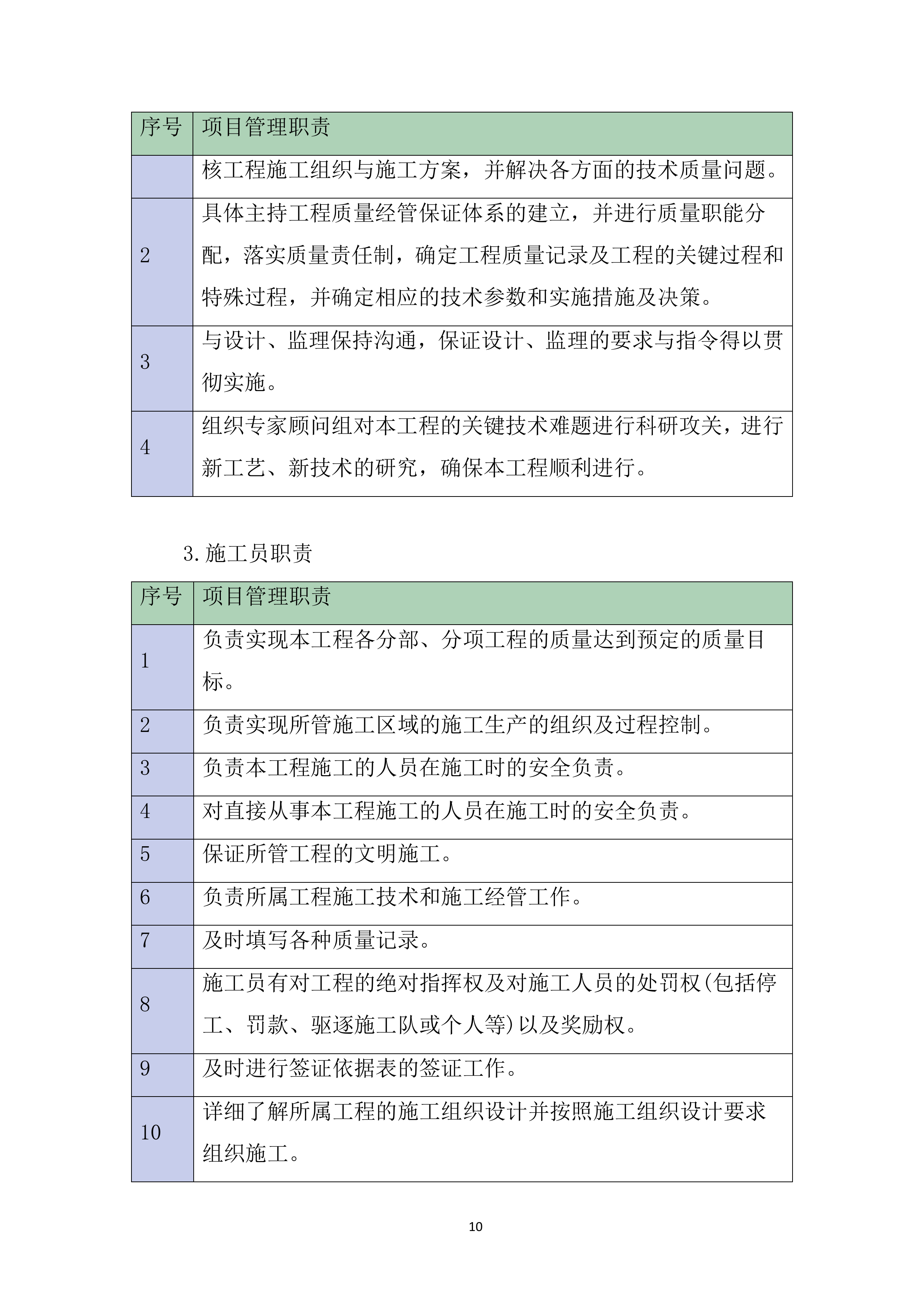

2
.技术负责人职责
序号
项目管理
职责
1
直接领导技术部、深化设计部,组织工程的技术质量工作,审核工程施工组织与施工方案,并解决各方面的技术质量问题。
2
具体主持工程质量经管保证体系的建立,并进行质量职能分配,落实质量责任制,确定工程质量记录及工程的关键过程和特殊过程,并确定相应的技术参数和实施措施及决策。
3
与设计、监理保持沟通,保证设计、监理的要求与指令得以贯彻实施。
4
组织专家顾问组对本工程的关键技术难题进行科研攻关,进行新工艺、新技术的研究,确保本工程顺利进行。
3
.施工员职责
序号
项目管理
职责
1
负责实现本工程各分部、分项工程的质量达到预定的质量目标。
2
负责实现所管施工区域的施工生产的组织及过程控制。
3
负责本工程施工的人员在施工时的安全负责。
4
对直接从事本工程施工的人员在施工时的安全负责。
5
保证所管工程的文明施工。
6
负责所属工程施工技术和施工经管工作。
7
及时填写各种质量记录。
8
施工员有对工程的绝对指挥权及对施工人员的处罚权(包括停工、罚款、驱逐施工队或个人等)以及奖励权。
9
及时进行签证依据表的签证工作。
10
详细了解所属工程的施工组织设计并按照施工组织设计要求组织施工。
11

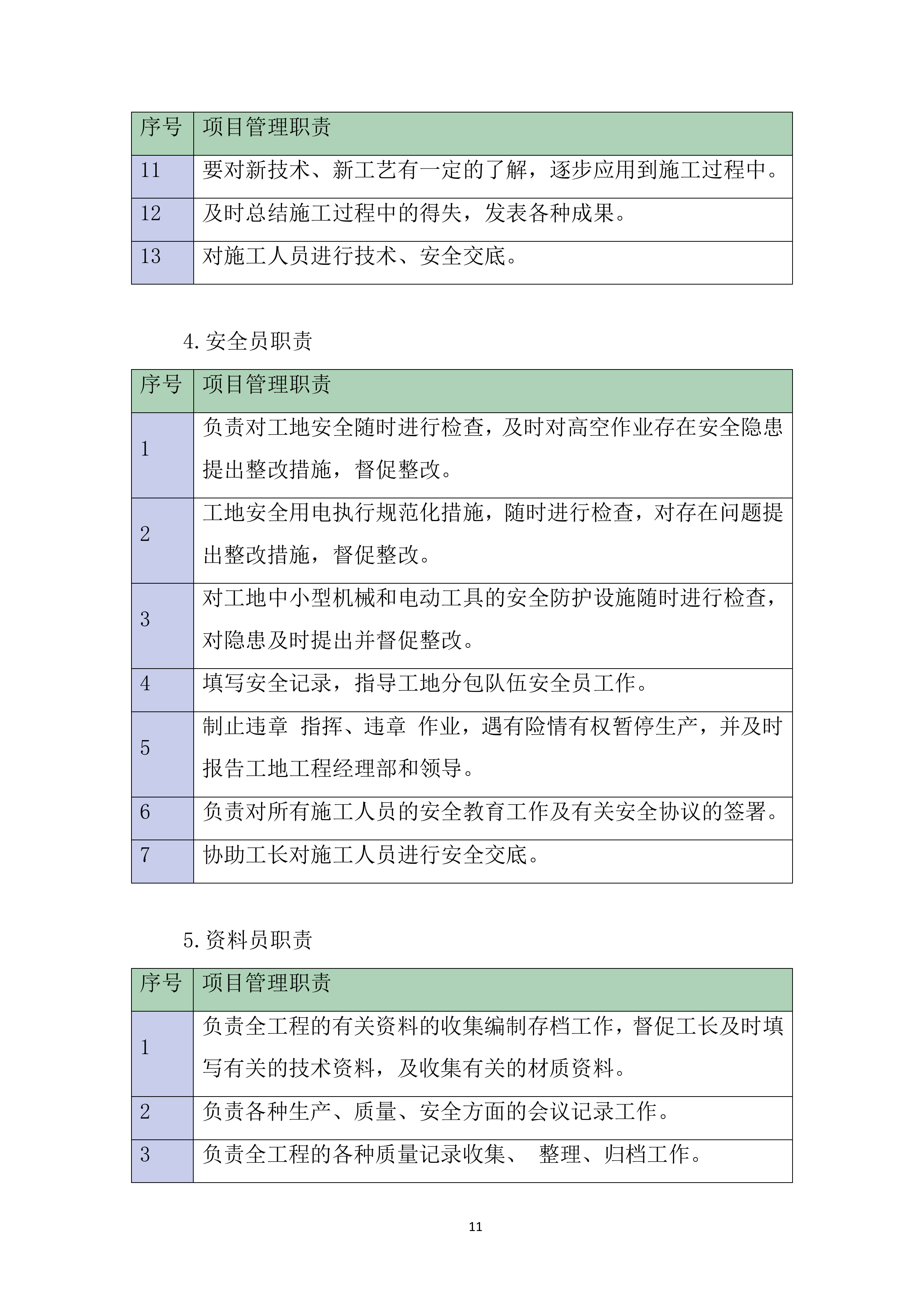

要对新技术、新工艺有一定的了解,逐步应用到施工过程中。
12
及时总结施工过程中的得失,发表各种成果。
13
对施工人员进行技术、安全交底。
4
.安全员职责
序号
项目管理
职责
1
负责对工地安全随时进行检查,及时对高空作业存在安全隐患提出整改措施,督促整改。
2
工地安全用电执行规范化措施,随时进行检查,对存在问题提出整改措施,督促整改。
3
对工地中小型机械和电动工具的安全防护设施随时进行检查,对隐患及时提出并督促整改。
4
填写安全记录,指导工地分包队伍安全员工作。
5
制止违章 指挥、违章 作业,遇有险情有权暂停生产,并及时报告工地工程经理部和领导。
6
负责对所有施工人员的安全教育工作及有关安全协议的签署。
7
协助工长对施工人员进行安全交底。
5
.资料员职责
序号
项目管理
职责
1
负责全工程的有关资料的收集编制存档工作,督促工长及时填写有关的技术资料,及收集有关的材质资料。
2
负责各种生产、质量、安全方面的会议记录工作。
3
负责全工程的各种质量记录收集、 整理、归档工作。

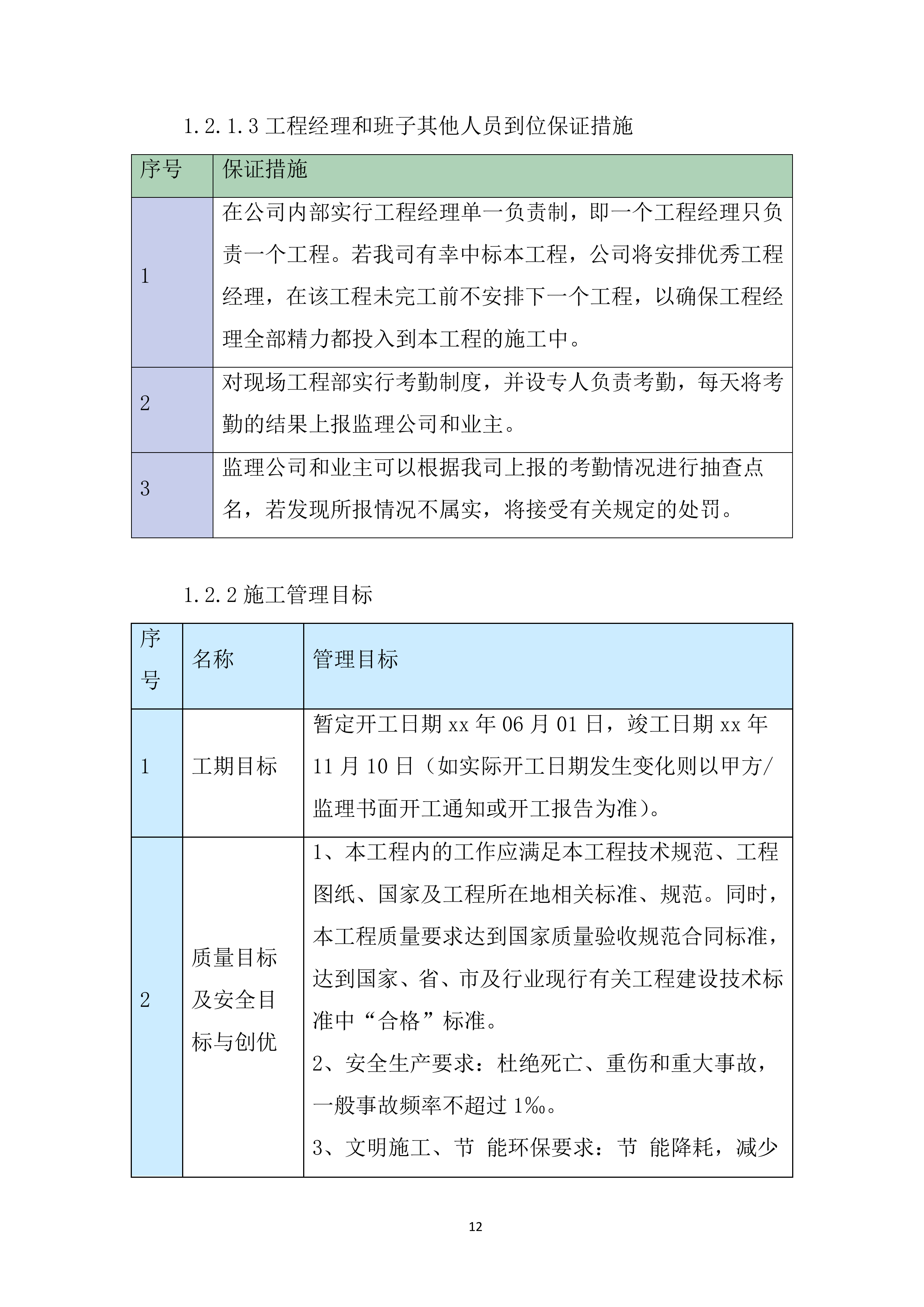

1.2.1.3工程经理和班子其他人员到位保证措施
序号
保证措施
1
在公司内部实行工程经理单一负责制,即一个工程经理只负责一个工程。若我司有幸中标本工程,公司将安排优秀工程经理,在该工程未完工前不安排下一个工程,以确保工程经理全部精力都投入到本工程的施工中。
2
对现场工程部实行考勤制度,并设专人负责考勤,每天将考勤的结果上报监理公司和业主。
3
监理公司和业主可以根据我司上报的考勤情况进行抽查点名,若发现所报情况不属实,将接受有关规定的处罚。
1.2.2施工管理目标
序号
名称
管理目标
1
工期目标
暂定开工日期
xx
年06月01日,竣工日期
xx
年11月10日(如实际开工日期发生变化则以甲方/监理书面开工通知或开工报告为准)。
2
质量目标及安全目标与创优
1、本工程内的工作应满足本工程技术规范、工程图纸、国家及工程所在地相关标准、规范。同时,本工程质量要求达到国家质量验收规范合同标准,达到国家、省、市及行业现行有关工程建设技术标准中“合格”标准。
2、安全生产要求:杜绝死亡、重伤和重大事故,一般事故频率不超过1‰。
3、文明施工、
节
能环保要求:
节
能降耗,减少污染,排放达标;做到施工不扰民、施工无投诉,确保绿色、文明、环保样板工地。
4、施工中所使用材料、设备、机械必须为符合国家或行业标准的合格产品,能满足图纸和工程生产经营的技术要求,同时保证能一次通过监理及质量验收部门的验收,由于产品自身质量问题造成的施工返工、工期延误,投标人应承担由此带来的全部责任。
1)施工前应将工作范围及周边清扫干净、干燥、无杂物,所发生的费用由中标方承担。
2)中标方需服从招标方及监理、业主的管理,协助做好取样及相关实验等工作,保证一次验收合格。
施工中必须遵守以下文件:
·设计图纸
·现行的国家、建设部、交通部规范,以及业主、监理、总包方下发的管理文件。

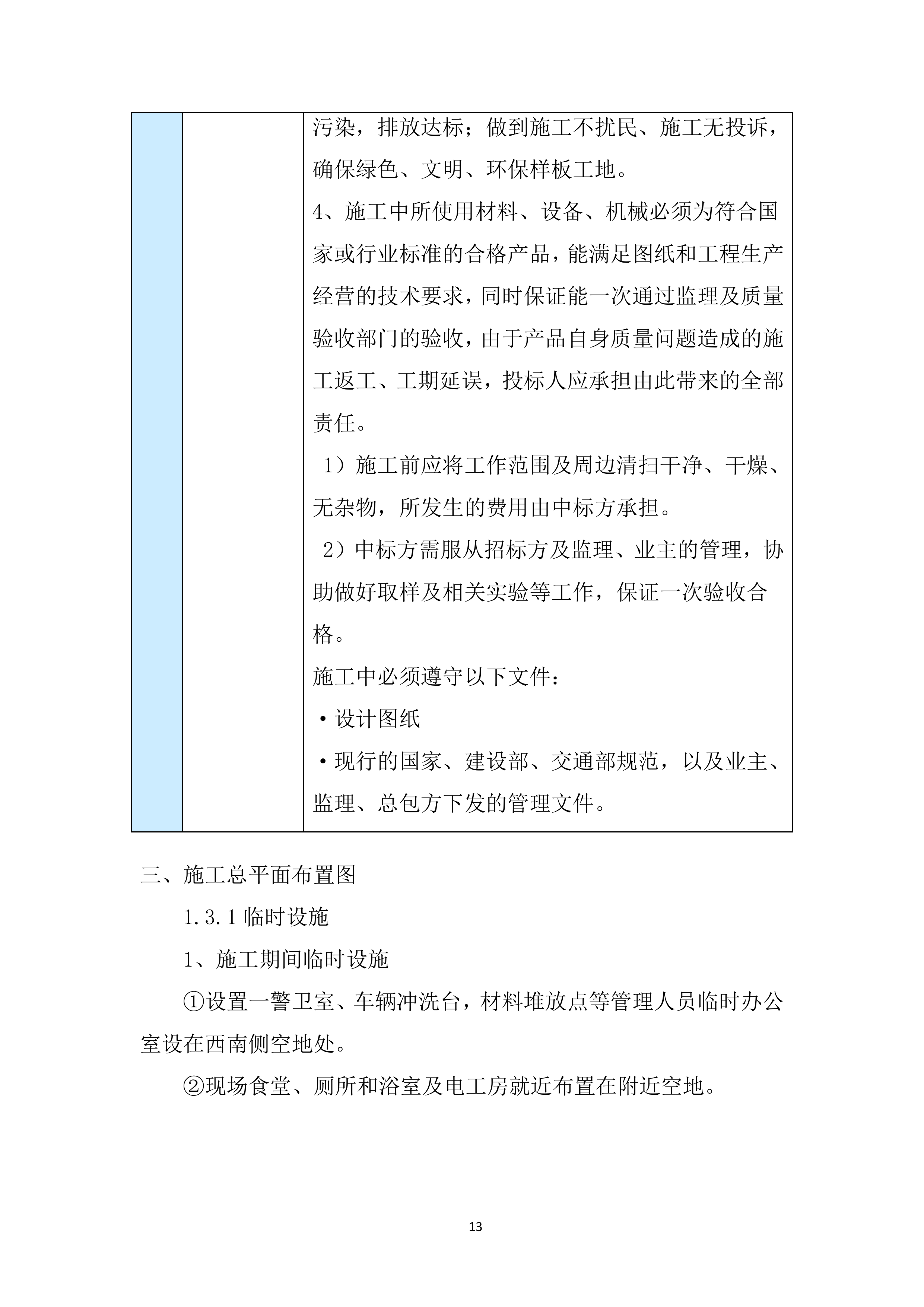

三、
施工总平面布置图

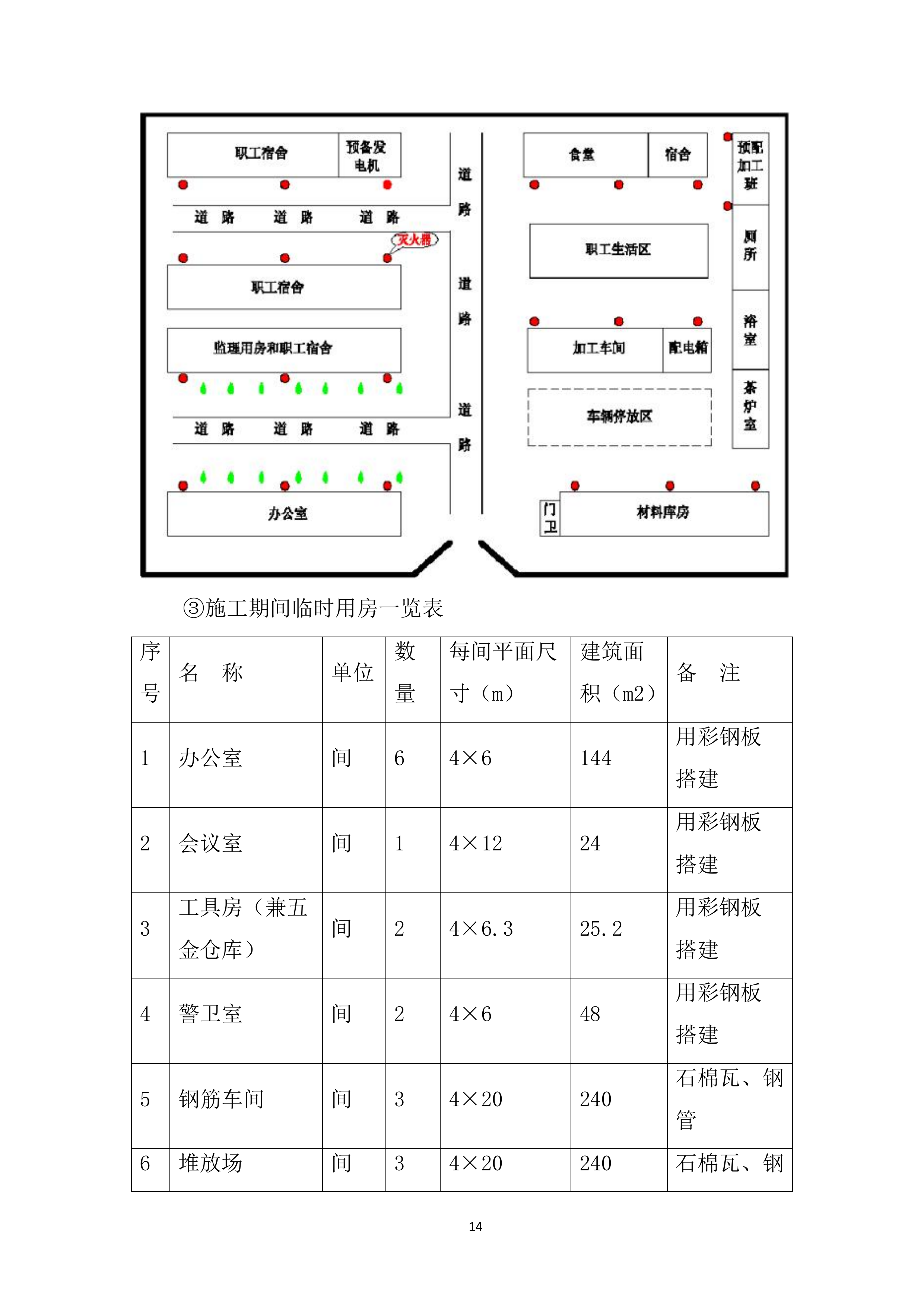

1.3.1临时设施
1、施工期间临时设施
①设置一警卫室、车辆冲洗台,材料堆放点等管理人员临时办公室设在西南侧空地处。
②现场食堂、厕所和浴室及电工房就近布置在附近空地。
③施工期间临时用房一览表
序号
名 称
单位
数量
每间平面尺寸(m)
建筑面积(m2)
备 注
1
办公室
间
6
4×6
144
用彩钢板搭建
2
会议室
间
1
4×12
24
用彩钢板搭建
3
工具房(兼五金仓库)
间
2
4×6.3
25.2
用彩钢板搭建
4
警卫室
间
2
4×6
48
用彩钢板搭建
5
钢筋车间
间
3
4×20
240
石棉瓦、钢管
6
堆放场
间
3
4×20
240
石棉瓦、钢管
7

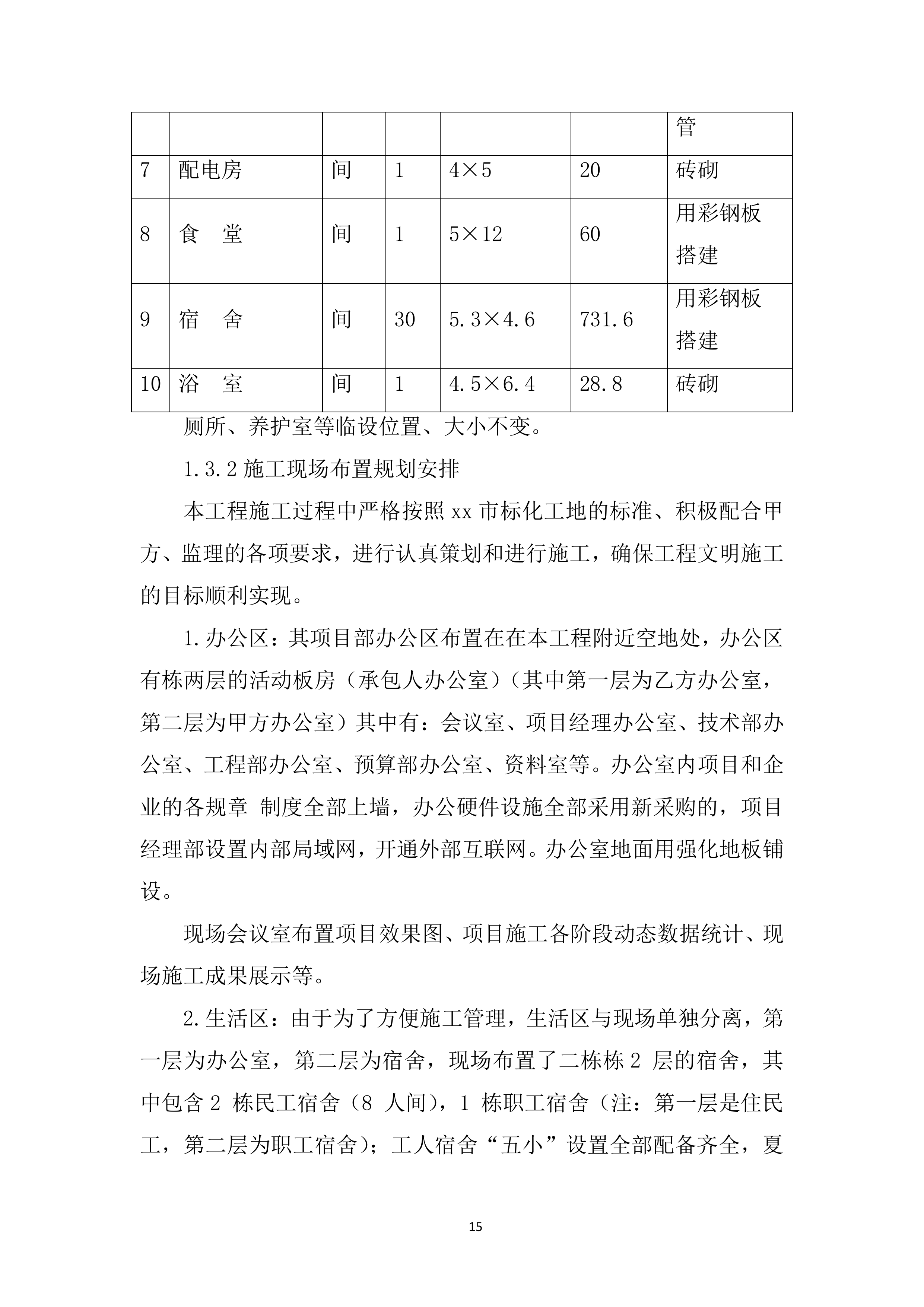

配电房
间
1
4×5
20
砖砌
8
食 堂
间
1
5×12
60
用彩钢板搭建
9
宿 舍
间
30
5.3×4.6
731.6
用彩钢板搭建
10
浴 室
间
1
4.5×6.4
28.8
砖砌
厕所、养护室等临设位置、大小不变。
1.3.2施工现场
布置规划安排
本工程施工过程中严格按照xx市标化工地的标准、积极配合甲方、监理的各项要求,进行认真策划和进行施工,确保工程文明施工的目标顺利实现。
1.办公区:其项目部办公区布置在在本工程附近空地处,办公区有栋两层的活动板房(承包人办公室)(其中第一层为乙方办公室,第二层为甲方办公室)其中有:会议室、项目经理办公室、技术部办公室、工程部办公室、预算部办公室、资料室等。办公室内项目和企业的各规章 制度全部上墙,办公硬件设施全部采用新采购的,项目经理部设置内部局域网,开通外部互联网。办公室地面用强化地板铺设。
现场会议室布置项目效果图、项目施工各阶段动态数据统计、现场施工成果展示等。
2.生活区:由于为了方便施工管理,生活区与现场单独分离,第一层为办公室,第二层为宿舍,现场布置了二栋栋2 层的宿舍,其中包含2 栋民工宿舍(8 人间),1 栋职工宿舍(注:第一层是住民工,第二层为职工宿舍);工人宿舍
“五小”设置全部配备齐全,夏季高温前集中配备空调,定期联系卫生部门对生活区进行消毒。宿舍内一
律用铁床或统一搭设床铺。一人一铺,全部采用低压电照明。宿舍悬挂卫生、防火制度牌。配备好足够的灭火器材。
3.施工区:施工现场采用最新围档标准规范,装配式轻钢结构围档进行封闭,施工现场严禁吸烟。各种加工机械前必须按要求悬挂安全操作规程、保修制度和责任人。材料、构件、料具等堆放时,悬挂有名称、品种、规格等检查合格标牌。钢材等材料堆放场地处设置排水沟,材料堆放与地面架空。水泥桶仓采用全密闭式,其他易飞扬细颗粒建筑材料封闭存放或采取覆盖等措施。易燃、易爆和有毒有害物品应分类存放并专人保管。所有材料的堆放均按指定位置堆放,不能产生混合现象。材料堆放要求整齐,有标识。不需要的材料及时联系清理出现场。施工现场设置应有堆场、加工场、钢筋棚、木工棚,材料仓库等。为了保证现场的防尘污染,每段施工现场布置1-2 台左右防尘喷雾机,进行现场的灰尘颗粒降尘。
4.临时堆场及加工场:现场材料集中加工,其加工场、机械停置场和临时项目部布置在本工程附近空地处,材料堆场沿施工现场堆置。
5.施工用水:施工现场用水,可接附近的市政水源接入现场。生活和办公用水采用市政水源,独立布设,考虑到现场施工方便,临时用水主线路施工时沿围墙布设,主管采用明铺方式,沿现场布设。
6.施工用电:根据现场勘查,其施工用电从现场附近市政变电箱接驳,用电线路布置根据施工现场具体情况布置一个总配电房,总配电房采用蓝色彩钢板搭设,总配电房要求固定。
7.机械设备停置处:布置在附近的空地供施工机械停置,机械停置处上间隔一定距离设置1 台摄像头,并安装路灯。
8.临时排水排污设施生活临时排水计划修建300×300 砖砌排水沟,排入雨水检查井。生活污水通过污水管道,排入新建化粪池;生活垃圾集中后,用挖机挖自卸汽车垃圾站;建筑垃圾由我司负责运出施工场地至合法弃土场堆放。施工车辆出工地,需清洗干净方可出场。现场大门设置洗车池。
9.现场保洁:现场落实两只支2-3 人的保洁队伍,各自分担生活区和生产区的保洁工作。施工现场设置一处垃圾集中堆放处,用砖砌围成多个方形存放地,废弃物应分类存放,对有可能造成二次污染的废弃物必须单独储存、设置安全防范措施且有醒目标识。生活区办公区建筑垃圾:在每幢楼下面固定两只塑料垃圾桶,分为可回收和不可回收两类,作好垃圾分类堆放的宣传、教育、监督工作,安排一个专职人员负责生活区和办公区域的卫生清扫、垃圾归类工作。
1.3.3临时用地表
临时用地表
用 途
面 积(平方米)
位 置
需用时间
项目部
500
按总承包单位的要求布置
整个施工期间
工人宿舍
800
按总承包单位的要求布置
整个施工期间
临时设施
1000
按总承包单位的要求布置
整个施工期间
合
计
2300
第二
节
分部分项工程的施工方法
一、
铝合金窗施工方法
2.1.1弹线找规矩
A)引铅直线:在建筑物最顶层找出门窗口位置后,以其门窗边线为准,用大线坠将边线下引(高层建筑应用经纬仪测定),并分别在各层门窗口处做出标记。对个别门窗口不直的,应进行剔凿修整。
B)弹水平线:门窗口的水平位置,应以+50cm的水平线为准往上返,量出窗下皮标高,弹线找直。每一楼层和同一房间窗下皮的标高,应保持一致。
2.1.2定进出位置
根据外墙大样图和窗台板的宽度,确定铝合金窗在墙厚方向的进出位置。若外墙厚度有偏差时,原则上应以同一房间的窗台板外露宽度一致为准。窗台板伸入铝合金窗下框内5mm为宜。
2.1.3防腐处理
铝合金门窗框外四周应做防腐处理。可贴塑料薄膜保护或涂防护漆保护,以免与水泥接触。
2.1.4门窗框就位
铝合金门窗框上墙后,大致安放在洞口内的安装位置线上。
2.1.5找正暂时固定
立框后,应调整、校正其垂直度、水平度、对角线及进深位置,符合要求后,暂时用木楔固定。
2.1.6框与墙连接
A)当洞口为混凝土墙体时,可先用不锈钢螺钉将连接铁脚紧固在附框上,再用M8膨胀螺栓把铁脚打固在墙体上
。
B)当洞口为砖砌体时,不得采用射钉连接固定,因其容易打散墙体而固定不牢。应用冲击钻钻Ø10mm以上的深孔,再用膨胀螺栓固定。
C)铁脚距离:不论采用哪种方法固定铝合金门窗框,均应牢固可靠。门框部要埋入地面深30-150mm。铁脚至框角的距离应不大于180mm,铁脚的间距应不大于600mm。
2.1.7塞周边缝隙
铝合金门窗框安装固定后,应立即按设计要求处理附框与墙体之间的缝隙,应用发泡剂填塞周边缝隙,外表面须流有5-8mm深的槽口,用以打嵌缝油膏。填塞缝隙应在窗台板安装后与四边同时进行,并要防止碰撞铝合金框,以免变形。
2.1.8安装窗扇
A)安装条件:铝合金扇窗的安装,应在具备施工基本完成的情况下进行,以保持铝合金门窗完好无损。
B)安装开启窗扇:开启窗扇安装前,应先固定铰链,然后再将铰链与窗扇连接固定。安装必须保证窗扇在同一立面上,并要周边密合,开关灵活。
C)扇:安装扇时,应仔细检查好各部分是否齐备,安装完毕后必须保证扇启闭自如,扇开启应平稳灵活无噪音。
2.1.9安装玻璃
A)玻璃安装就位:安装玻璃要先撕掉门窗上的保护膜,再安装玻璃就位。如果单块玻璃尺寸较小,可用双手操作就位;当单块玻璃尺寸较大时,可用玻璃吸盘器安装。玻璃应放在槽口中间,内外两侧的间隙应不小于2mm,以利密封。玻璃的周边应垫有板有3mm厚的弹性垫块,以缓冲启闭等力的冲击。垫块应设在玻璃边长的1/4处。玻璃不可与铝合金型材和螺钉直接接触,以防碎裂。
B)玻璃密封固定:用橡胶条塞紧,然后在胶条上面注入硅酮系列密封胶封闭。
2.1.10打胶与擦拭
A)打胶:在门窗框内外两面靠墙的周边上,以及大块玻璃与框扇的接缝处,先剪掉外框周边残留的保护胶带,再清除浮灰,然后用打胶筒沿缝隙压注玻璃胶,并使胶面平整、均匀、光滑、无气孔,打胶后须保证24小时内不受震动,确保密封牢固。
B)清理:将沾污在框、扇、玻璃与窗台上的水泥浆、胶迹等污物,用拭布清擦干净,胶迹可用醋酸乙酯或香蕉水擦拭,或用其他清洗专用剂。
C)工程竣工验收
工程竣工验收后写出书面报告送交总包单位、业主、工程监理按国家有关工程技术规范进行初验,验收合格后报请质检部门进行全面验收并且作验收结论。
2.1.11安装调试五金配件
按图纸技术要求安装门窗的五金配件,确保固定
牢固,开关灵活,动作可靠。
二、
玻璃幕墙的施工方法
2.2.1准备工作
1.检查脚手架并加固防护。
2.安装好提升工具和绞手工具,供操作人员作业施工。
3.设置安全保护措施保证人身安全。电气设备和电动工具必须做绝缘电压试验。
4.框架龙骨及所需的各种连接件、装饰压条、螺栓、橡胶条、密封材料等,必须与设计图纸进行核验,预先清点,分类码放备用。
5.节 点板的安装均应按设计图纸规定。
6.竖向龙骨由凸形铁件及螺栓与角铁连接。角铁与预埋件焊接。如果竖向龙骨由紧固铁件及螺栓连接。紧固铁件要通过螺栓与预埋铁T形槽连接。
7.节 点板和紧固铁件的安装,是玻璃幕墙安装的重要程序。其位置的准确性直接影响幕墙的安装质量。预埋件的安装要严格控制其纵、横两方向的中心线,以保证幕墙框架的垂直度和平整度。各层紧固铁件(或凸形铁件)的外皮均应在一条垂直线上。
2.2.2测量放线
测量放线:应与主体结构相配合,水平标高逐层从地面引上,以免误差累积。放线时先弹出基准线,从基准线外返一定距离为幕墙平面各主要的轴线、阴阳角、各主要垂直控制线采用经纬仪测放,±0.00m标高,各层标高采用水准仪操平。
1.每天应对玻璃幕墙垂直度及立柱的位置进行校核,偏差应严格控制在设计和规范要求范围之内。
2.测定主龙骨立柱的垂直中心线,同时应测出和核对各层预埋件的中心线与主龙骨中心线是否相对。
3.测定主龙骨之间位置尺寸。测定的横向轴线与各层预埋件连接的紧固铁件外边线是否相对应。
4.核定主体结构实际总标高是否与设计总标高相符,并将各层标高的测定点标在楼板边缘,以便安装时核对。
5.核定预埋件的标高和位置后,如有偏差应及时校正。确保幕墙安装的垂直度和位置准确性。
2.2.3立柱的安装
立柱的安装:在立柱安装就位前,应预先装配好以下的连接件。
1.立柱竖向主龙骨与紧固件之间的连接件,
2.竖向立柱主龙骨之间接头的钢板内、外套筒连接件。
3.竖向立柱主龙骨连接,应由下往上安装,常规的安装方法时每两层为一整根立柱,且每层均有紧固件(或凸形铁件)与楼板连接。连接校正垂直后必须固定牢固,确保竖直。
4.竖向立柱上下两端的连接应对准紧固铁件(或凸形铁件)的螺栓孔,勿拧螺栓。接头处的上下立柱中心线要对正。
5.连接时应先将立柱主龙骨与连接件连接,然后再将连接件与主体预埋件连接,并应进行调整和固定。立柱安装的标高偏差不应大于3mm,轴线前后偏差不应大于2mm,做后偏差不应大于3mm。
6.相邻两根立柱安装标高的偏差不大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2m...
大新大厦改扩建项目幕墙工程投标方案.docx
