破损路面修复拓宽
、

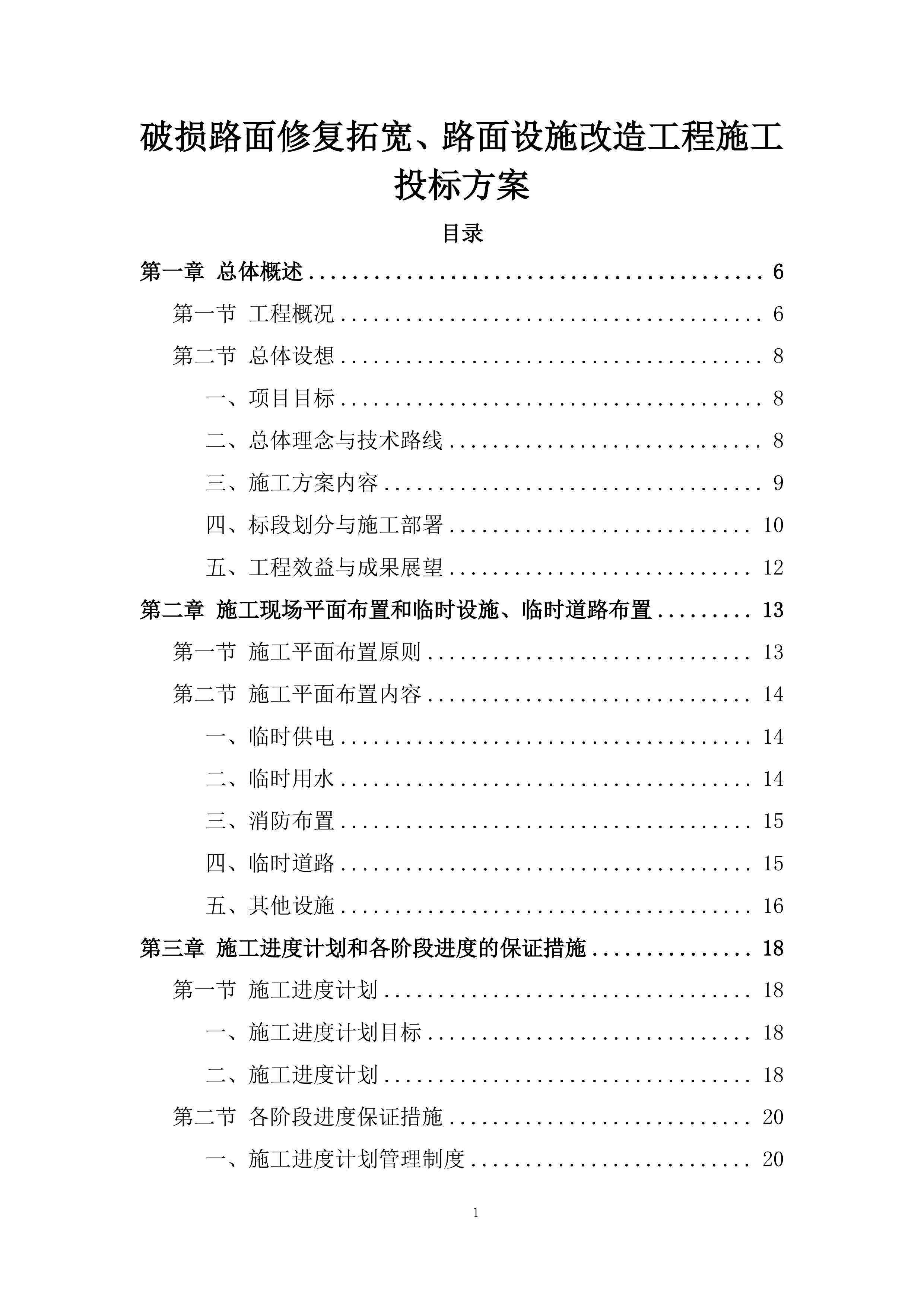

路面设施改造工程施工投标方案

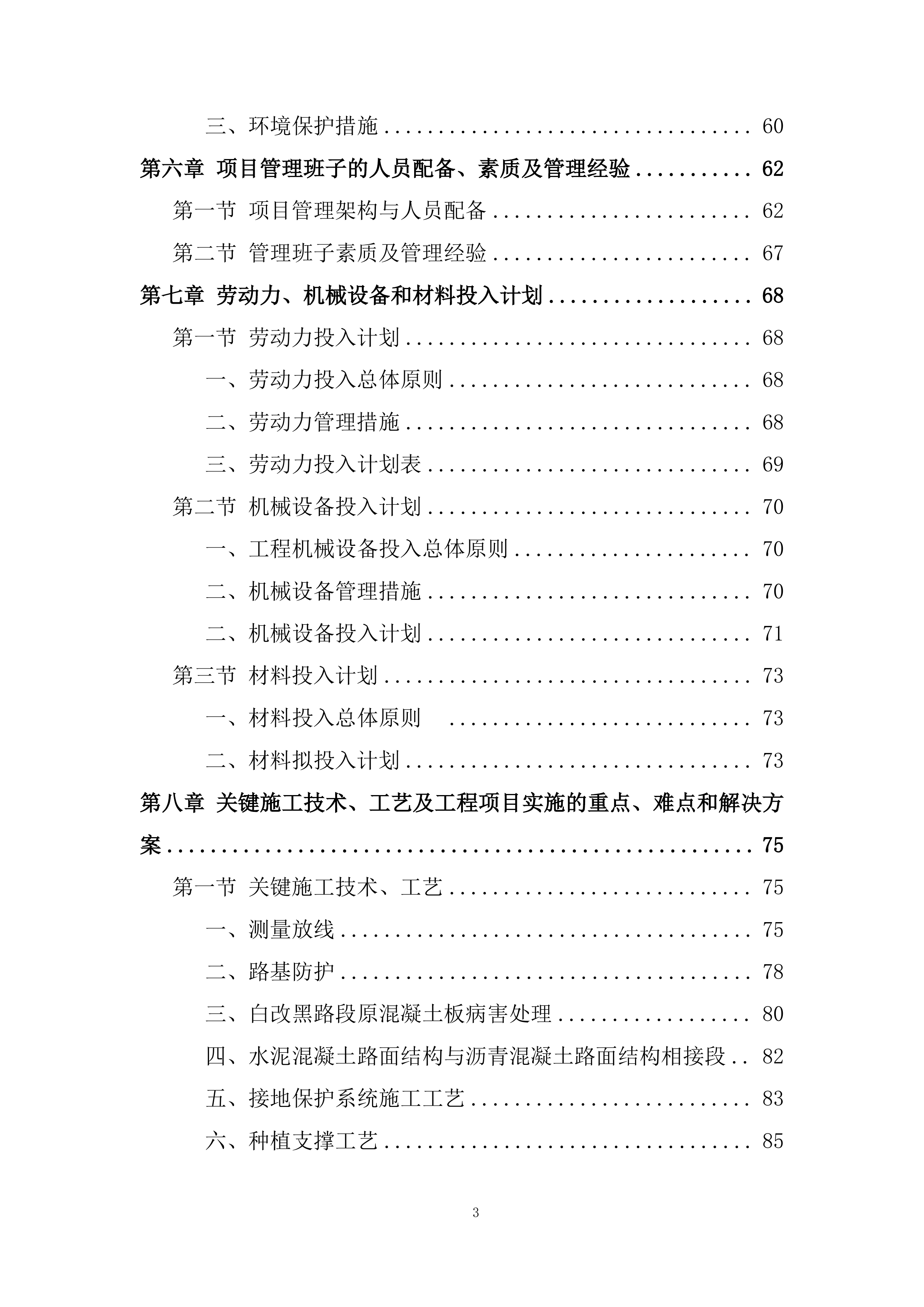

目录
第一章 总体概述
6
第一节 工程概况
6
第二节 总体设想
8
一、项目目标
8
二、
总体理念与技术路线
8
三、施工方案内容
9
四
、标段划分与施工部署
10
五
、工程效益与成果展望
12
第二章 施工现场平面布置和临时设施、临时道路布置
13
第一节 施工平面布置原则
13
第二节 施工平面布置内容
14
一、临时供电
14
二、临时用水
14
三、消防布置
15
四、临时道路
15
五、其他设施
16

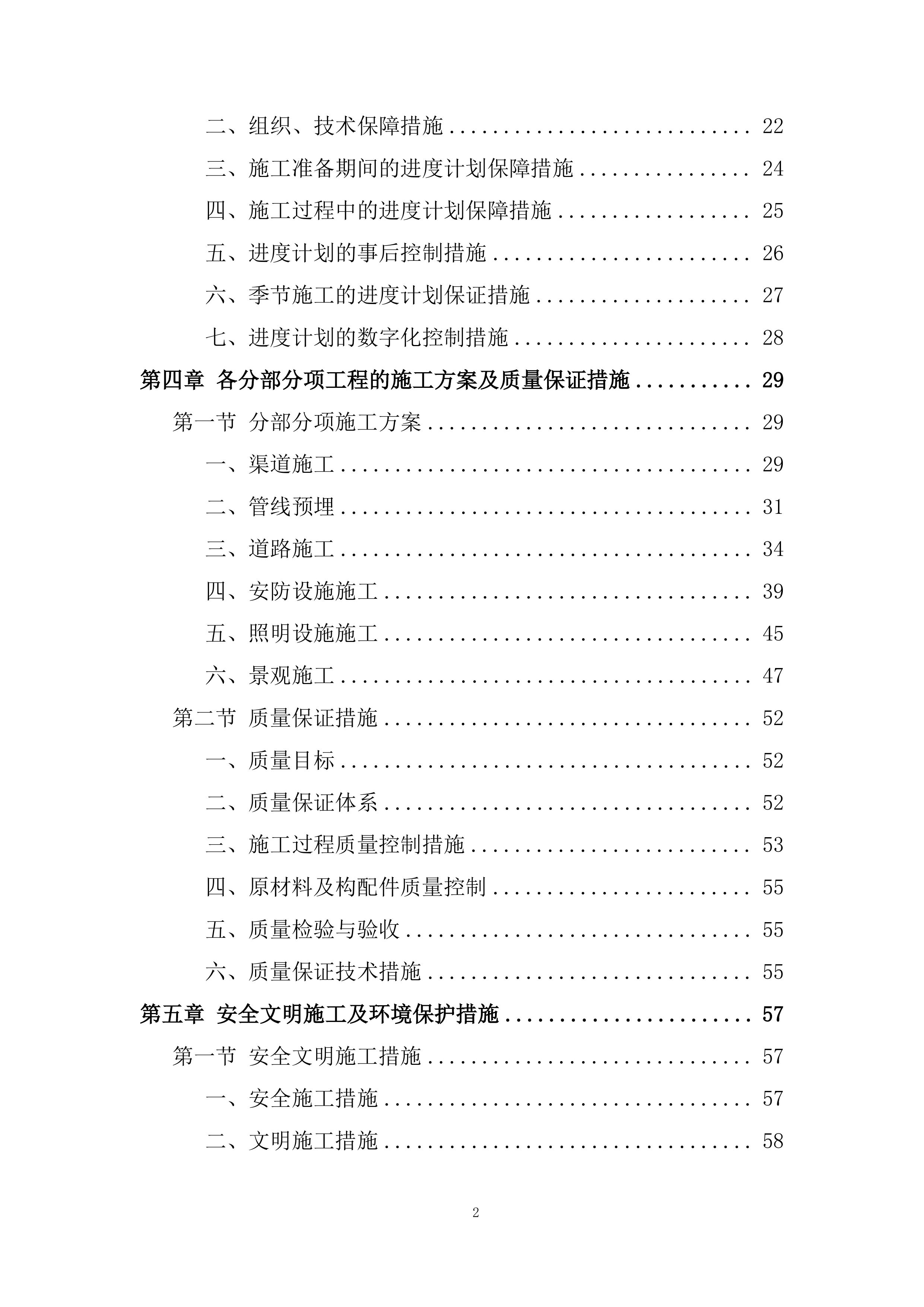

第三章 施工进度计划和各阶段进度的保证措施
18
第一节 施工进度计划
18
一、施工进度计划目标
18
二、施工进度计划
18
第二节 各阶段进度保证措施
20
一、施工进度计划管理制度
20
二、组织、技术保障措施
22
三、施工准备期间的进度计划保障措施
24
四、施工过程中的进度计划保障措施
25
五
、
进度计划
的事后控制措施
26
六、季节施工的进度计划保证措施
27
七、进度计划的数字化控制措施
28
第四章 各分部分项工程的施工方案及质量保证措施
29
第一节 分部分项施工方案
29
一、渠道施工
29
二、管线预埋
31
三、道路施工
34
四、安防设施施工
39
五、照明设施施工
45
六、景观施工
47
第二节 质量保证措施
52
一、
质量目标
52
二
、质量保证体系
52
三
、施工过程质量控制措施
53
四、
原材料及构配件质量控制
55
五
、质量检验与验收
55
六
、质量保证技术措施
55
第五章 安全文明施工及环境保护措施
57
第一节 安全文明施工措施
57
一、安全施工措施
57
二、文明施工措施
58
三、环境保护措施
60
第六章 项目管理班子的人员配备、素质及管理经验
62
第一节
项目管理架构与人员配备
62
第二节
管理
班子
素质
及管理经验
67
第七章 劳动力、机械设备和材料投入计划
68
第一节 劳动力投入计划
68
一、
劳动力投入总体原则
68
二、
劳动力管理措施
68
三、劳动力投入计划表
69
第二节 机械设备投入计划
70
一、工程机械设备投入总体原则
70
二、
机械设备管理措施
70
二、机械设备投入计划
71
第三节 材料投入计划
73
一、材料投入总体原则
73
二、材料
拟
投入计划
73
第八章 关键施工技术、工艺及工程项目实施的重点、难点和解决方案
75
第一节 关键施工技术、工艺
75
一、测量放线
75
二、路基防护
78
三、白改黑路段原混凝土板病害处理
80
四、水泥混凝土路面结构与沥青混凝土路面结构相接段
82
五、接地保护系统施工工艺
83
六、种植支撑工艺
85
第二节 工程项目实施的重点、难点和解决方案
91
一、项目实施重点分析
91
二、项目实施难点及应对策略
93
第九章 冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施
97
第一节 冬雨季施工措施
97
一、冬季施工
措施
97
二、雨季施工
措施
98
第二节 已有设施、管线的加固保护措施
100
一、地下管线保护
措施
100
二、
已有
设施保护方案
101
第十章 合理化建议
102
第一节 分部分项工程优化建议
102
一、道路工程优化建议
102
二、
安防与交通设施优化
103
三、
绿化工程生态化建议
104
四
、材料与设备优化建议
105
第二节
施工管理与成本控制
107
一、
工序穿插与工期优化
107
二、
材料性价比
采购
107
三、
动态成本管控体系
109
第三节
安全与环保补充措施
110
一、智能交通导改系统构建
110
二、运输车辆智能管控体系
110
三、
温拌沥青技术深度应用
111
四、
绿色施工措施
111
五、
海绵城市元素融入
112
第四节 管理与维护优化建议
113
一、
数字化管理平台
113
二、
维护方案前置设计
113
第一章 总体概述
第一节 工程概况

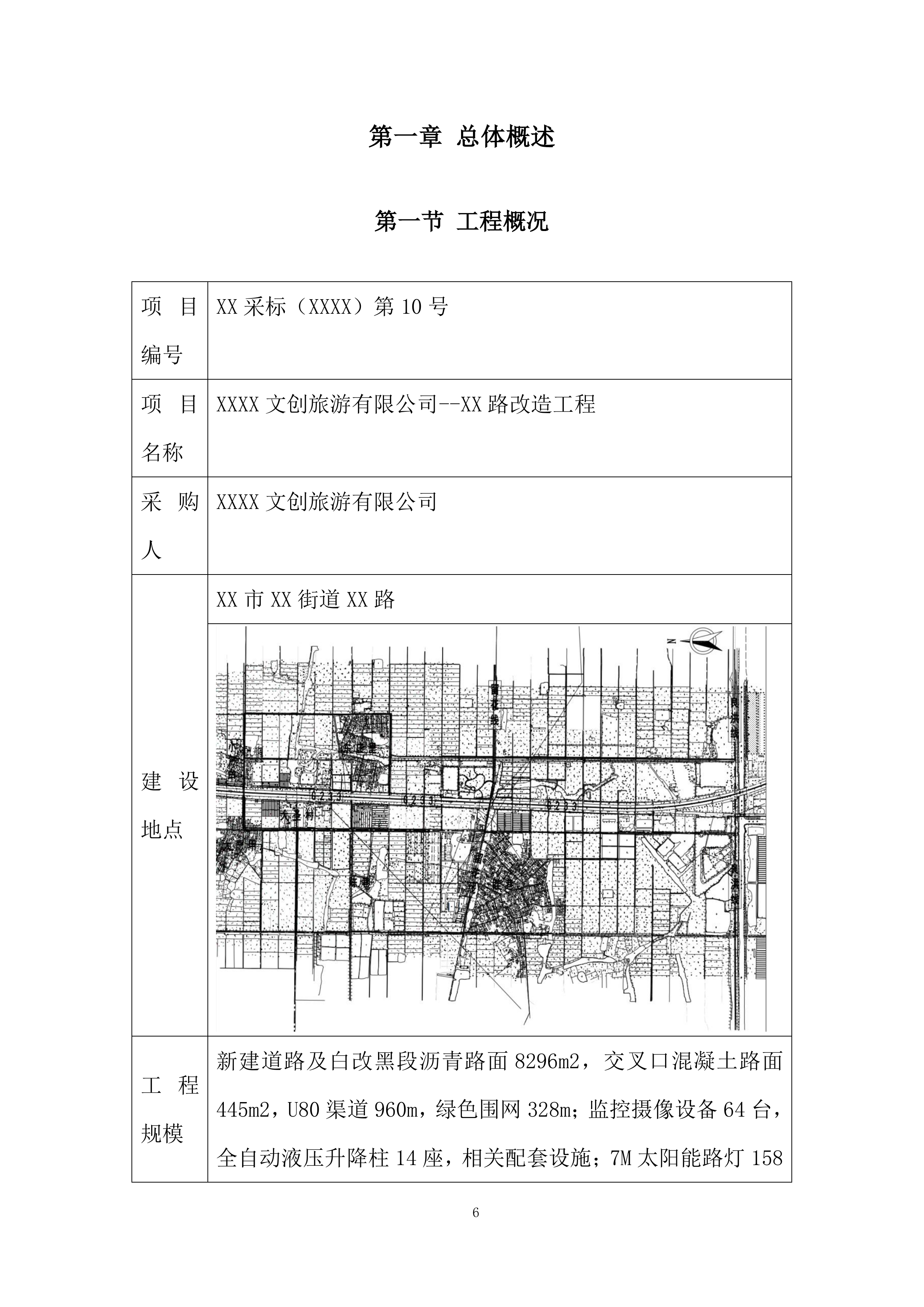

项目编号
XX采标(XXXX)第10号
项目名称
XXXX文创旅游有限公司--XX路改造工程
采购人
XXXX文创旅游有限公司
建设地点
XX市XX街道XX路

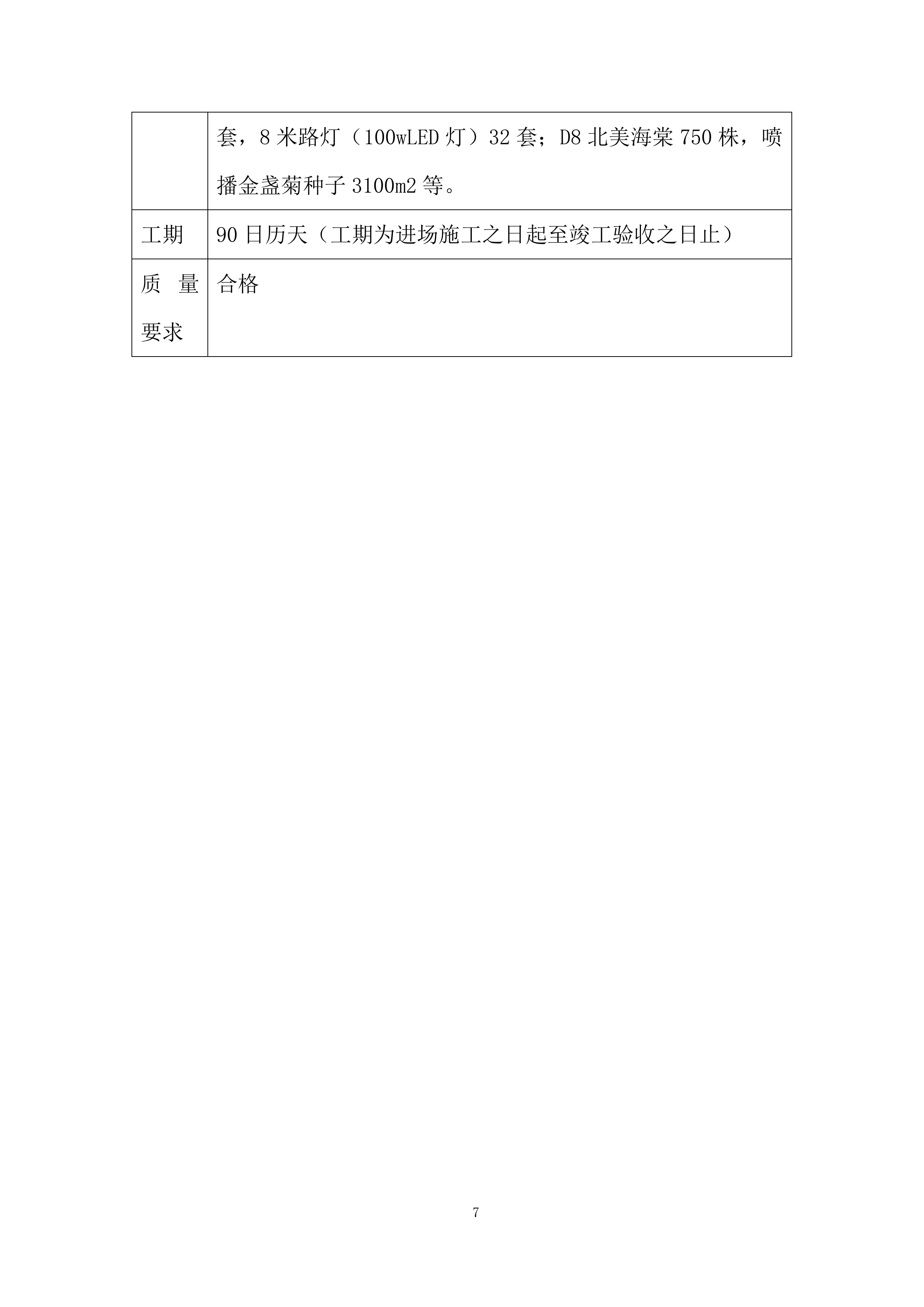

工程规模
新建道路及白改黑段沥青路面8296m2,交叉口混凝土路面445m2,U80渠道960m,绿色围网328m;监控摄像设备64台,全自动液压升降柱14座,相关配套设施;7M太阳能路灯158套,8米路灯(100wLED灯)32套;D8北美海棠750株,喷播金盏菊种子3100m2
等。
工期
90日历天(工期为进场施工之日起至竣工验收之日止)
质量要求
合格

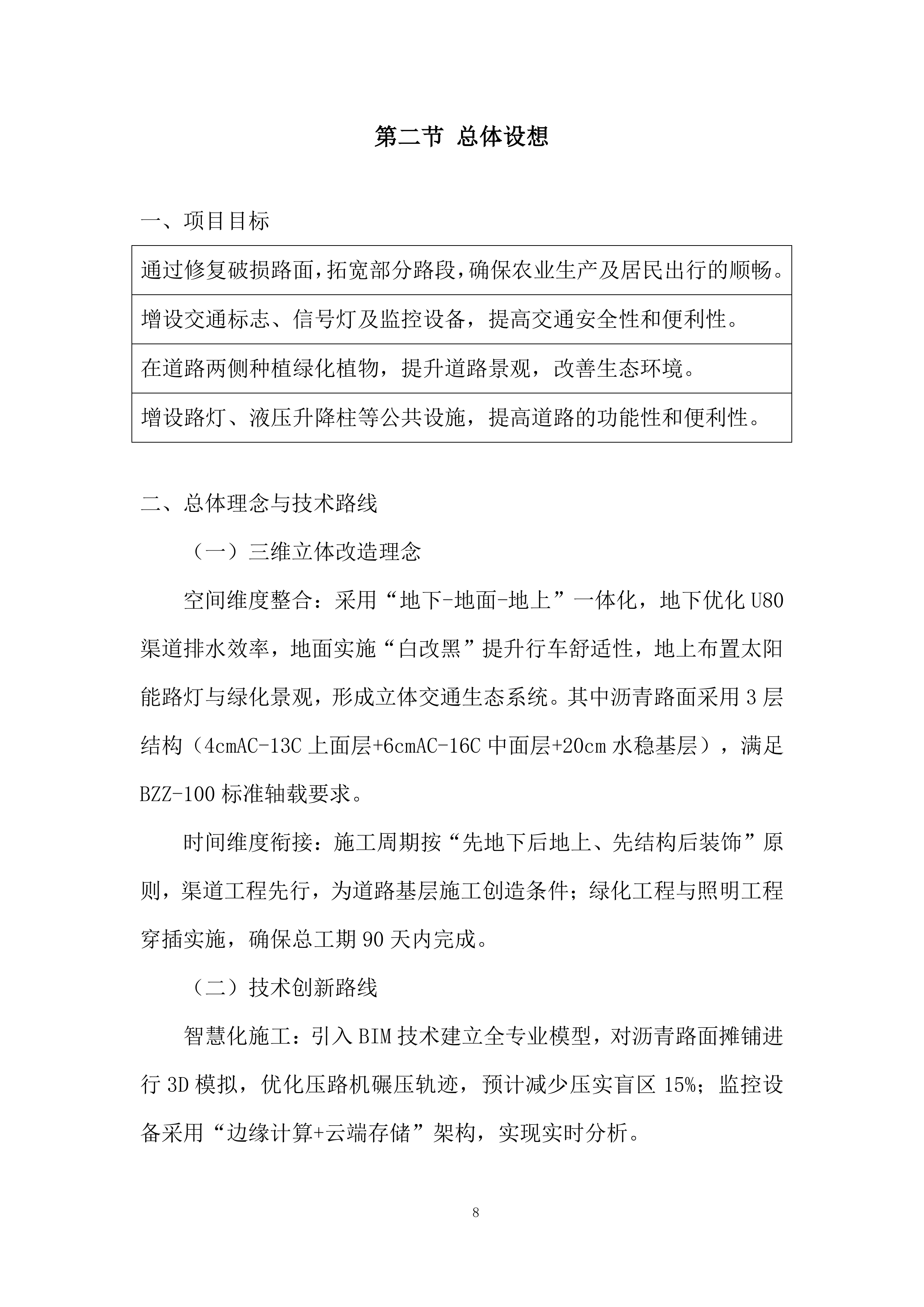

第二节 总体设想
一、项目目标
通过修复破损路面,拓宽部分路段,确保农业生产及居民出行的顺畅。
增设交通标志、信号灯及监控设备,提高交通安全性和便利性。
在道路两侧种植绿化植物,提升道路景观,改善生态环境。
增设路灯、液压升降柱等公共设施,提高道路的功能性和便利性。
二、
总体理念与技术路线
(一)三维立体改造理念
空间维度整合:采用“地下-地面-地上”一体化,地下优化U80渠道排水效率,地面实施“白改黑”提升行车舒适性,地上布置太阳能路灯与绿化景观,形成立体交通生态系统。其中沥青路面采用3层结构(4cmAC-13C上面层+6cmAC-16C中面层+20cm水稳基层),满足BZZ-100标准轴载要求。
时间维度衔接:施工周期按“先地下后地上、先结构后装饰”原则,渠道工程
先行
,为道路基层施工创造条件;绿化工程与照明工程穿插实施,确保总工期
90
天内完成。
(二)技术创新路线
智慧化施工:引入BIM技术建立全专业模型,对沥青路面摊铺进行
3
D模拟,优化压路机碾压轨迹,预计减少压实盲区15%;监控设备采用“边缘计算+云端存储”架构,实现实时分析。

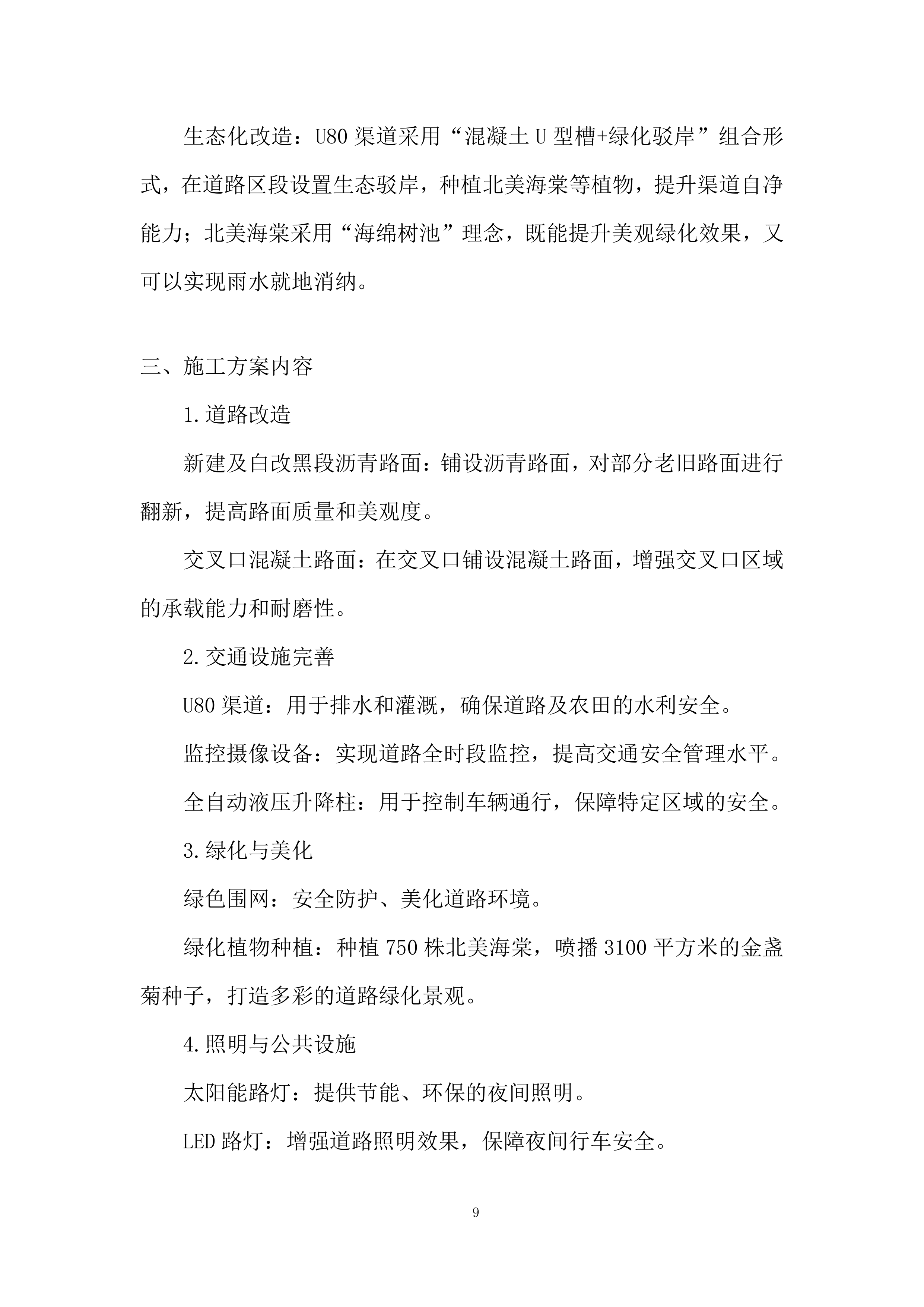

生态化改造:U80渠道采用“混凝土U型槽+
绿化驳岸
”组合形式,在
道路
区段设置生态驳岸,种植
北美海棠
等植物,提升渠道自净能力;北美海棠采用“海绵树池”
理念
,
既能提升美观绿化效果,又可以
实现雨水就地消纳。
三、施工方案内容
1.道路改造
新建及白改黑段沥青路面:铺设沥青路面,对部分老旧路面进行翻新,提高路面质量和美观度。
交叉口混凝土路面:在交叉口铺设混凝土路面,增强交叉口区域的承载能力和耐磨性。
2.交通设施完善
U80渠道:用于排水和灌溉,确保道路及农田的水利安全。
监控摄像设备:实现道路全时段监控,提高交通安全管理水平。
全自动液压升降柱:用于控制车辆通行,保障特定区域的安全。
3.绿化与美化
绿色围网:
安全防护、
美化道路环境。
绿化植物种植:种植750株北美海棠,喷播3100平方米的金盏菊种子,打造多彩的道路绿化景观。
4.照明与公共设施
太阳能路灯:提供节能、环保的夜间照明。
LED路灯:增强道路照明效果,保障夜间行车安全。
四
、标段划分与施工部署

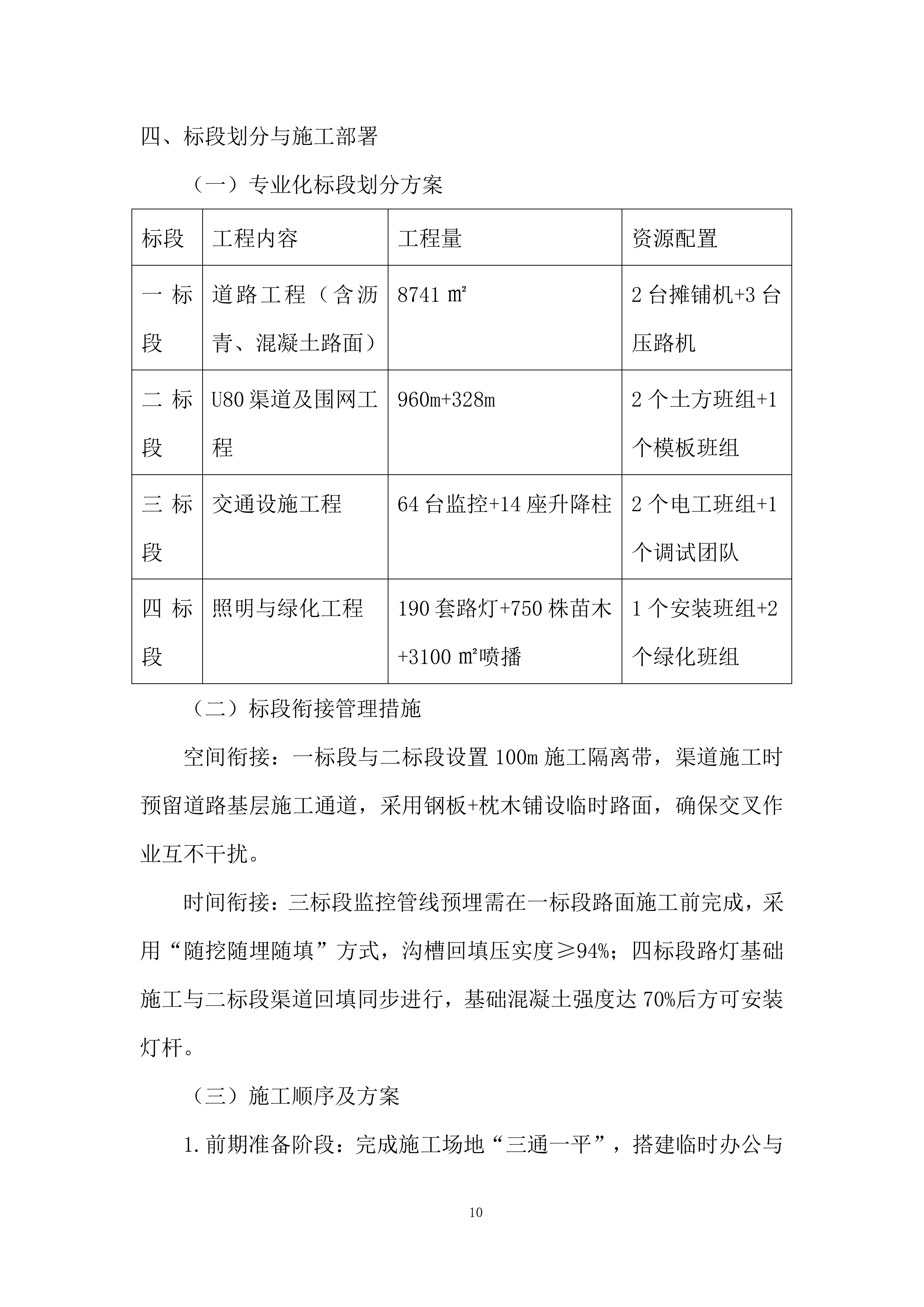

(一)专业化标段划分方案
标段
工程内容
工程量
资源配置
一标段
道路工程(含沥青、混凝土路面)
8741㎡
2台摊铺机+3台压路机
二标段
U80渠道及围网工程
960m+328m
2个土方班组+1个模板班组
三标段
交通设施工程
64台监控+14座升降柱
2个电工班组+1个调试团队
四标段
照明与绿化工程
190套路灯+750株苗木+3100㎡喷播
1个安装班组+2个绿化班组
(二)标段衔接管理措施
空间衔接:一标段与二标段设置100m施工隔离带,渠道施工时预留道路基层施工通道,采用钢板+枕木铺设临时路面,确保交叉作业互不干扰。
时间衔接:三标段监控管线预埋需在一标段路面施工前完成,采用“随挖随埋随填”方式,沟槽回填压实度≥9
4
%;四标段路灯基础施工与二标段渠道回填同步进行,基础混凝土强度达70%后方可安装灯杆。
(三)施工顺序及方案
1.
前期准备阶段:完成施工场地“三通一平”,搭建临时办公与生活设施,办理施工所需各项手续,组织人员、设备、材料进场,开展技术交底与安全教育培训。
2.管线预埋及渠道施工
开挖沟槽→铺设垫层→安装U型槽→回填压实;
同步预埋监控、路灯等管线套管。
3.道路工程
:
新建道路:路基分层压实→铺设水泥稳定层→摊铺沥青下面层;
白改黑段:铣刨旧路面→裂缝处理→铺设应力吸收层→摊铺沥青面层。
交叉口混凝土面层施工
:
混凝土养护完成后,表面拉毛处理,与沥青路面衔接处做好接缝处理。
4.附属设施:
太阳能路灯:安装灯杆→固定太阳能板→接线调试;
LED路灯:结合预埋管线穿线→安装灯头→通电测试;
监控设备:立杆安装→摄像头调试→网络连通性测试。
液压升降柱:
定位放线→基坑开挖→预埋升降柱基座→回填加固。
绿色围网
:
沿道路边界定位→安装立柱→固定围网→检查稳固性。
5.景观绿化:
北美海棠种植
:
树穴开挖→施肥回填→定植浇水→支撑固定。
金盏菊喷播
:
土壤平整→播撒草种→覆盖无纺布→定期养护。

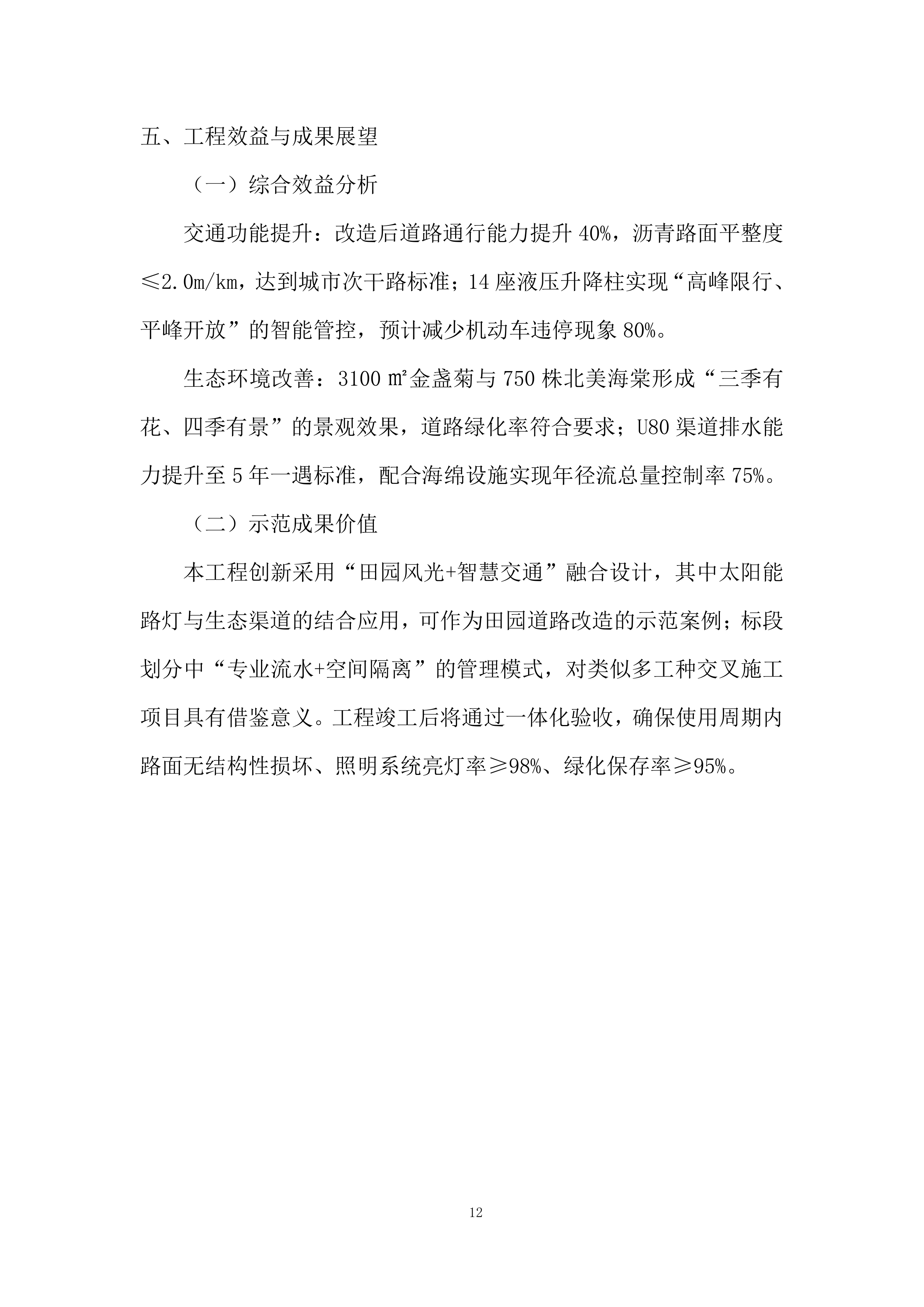

五
、工程效益与成果展望
(一)综合效益分析
交通功能提升:改造后道路通行能力提升40%,沥青路面平整度≤2.0m/km,达到城市次干路标准;14座液压升降柱实现“高峰限行、平峰开放”的智能管控,预计减少机动车违停现象80%。
生态环境改善:3100㎡金盏菊与750株北美海棠形成“三季有花、四季有景”的景观效果,道路绿化率
符合要求
;U80渠道排水能力提升至5年一遇标准,配合海绵设施实现年径流总量控制率75%。
(二)示范成果价值
本工程创新采用“田园风光+智慧交通”融合设计,其中太阳能路灯与生态渠道的结合应用,可作为
田园
道路改造的示范案例;标段划分中“专业流水+空间隔离”的管理模式,对类似多工种交叉施工项目具有借鉴意义。工程竣工后将通过一体化验收,确保使用周期内路面无结构性损坏、照明系统亮灯率≥98%、绿化保存率≥95%。
第二章 施工现场平面布置和临时设施、临时道路布置
第一节 施工平面布置
原则
尽量有利于现场施工,节约投资
;
临时工程和设施不干扰永久工程施工
;
有利生产,方便生活
;
与附近供水供电、交通及通讯条件相适应。加强对当地水资源及环境保护的安排和措施的落实,减少对当地政府及居民的工作生活影响

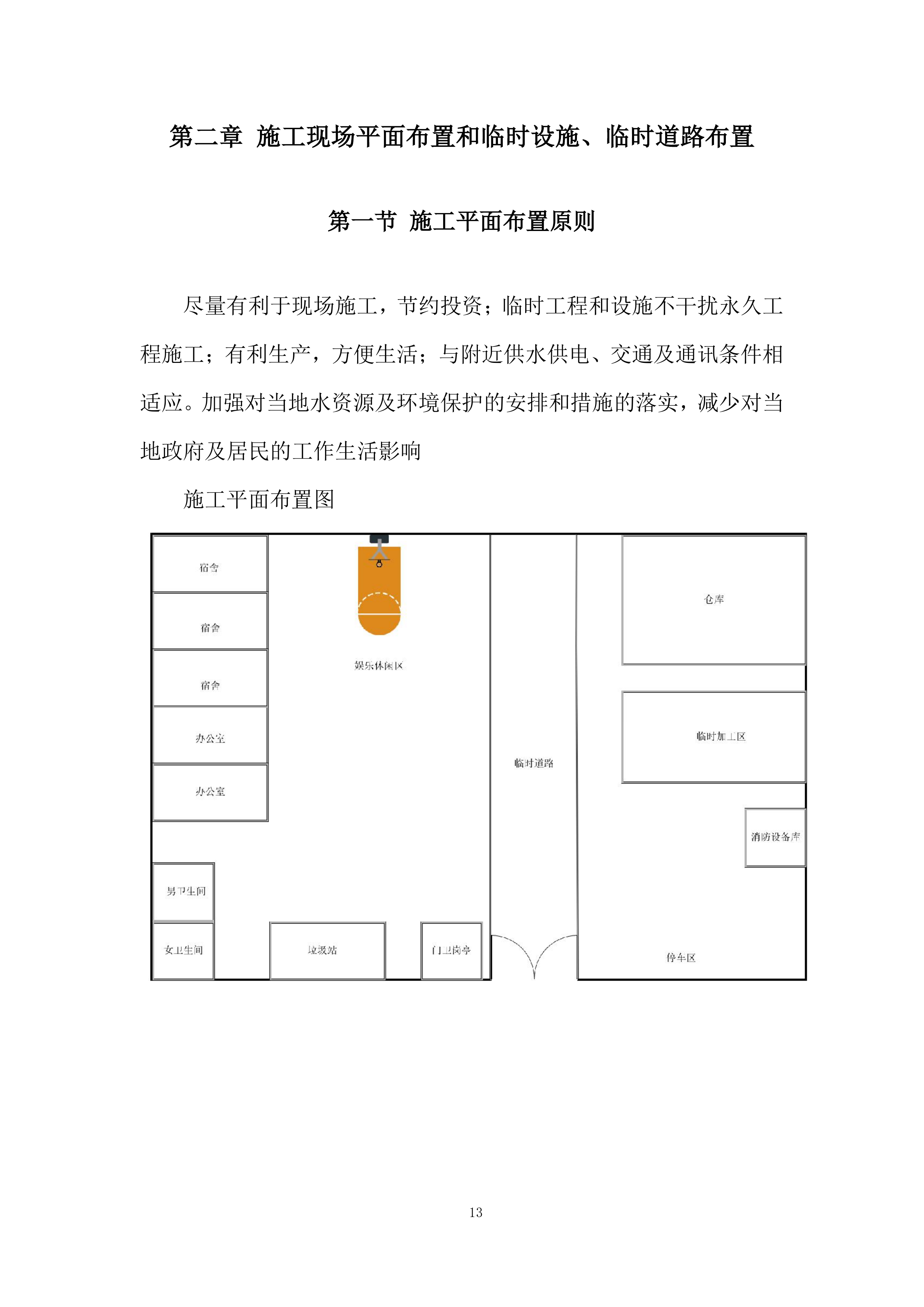

施工平面布置图
第二节 施工平面布置内容

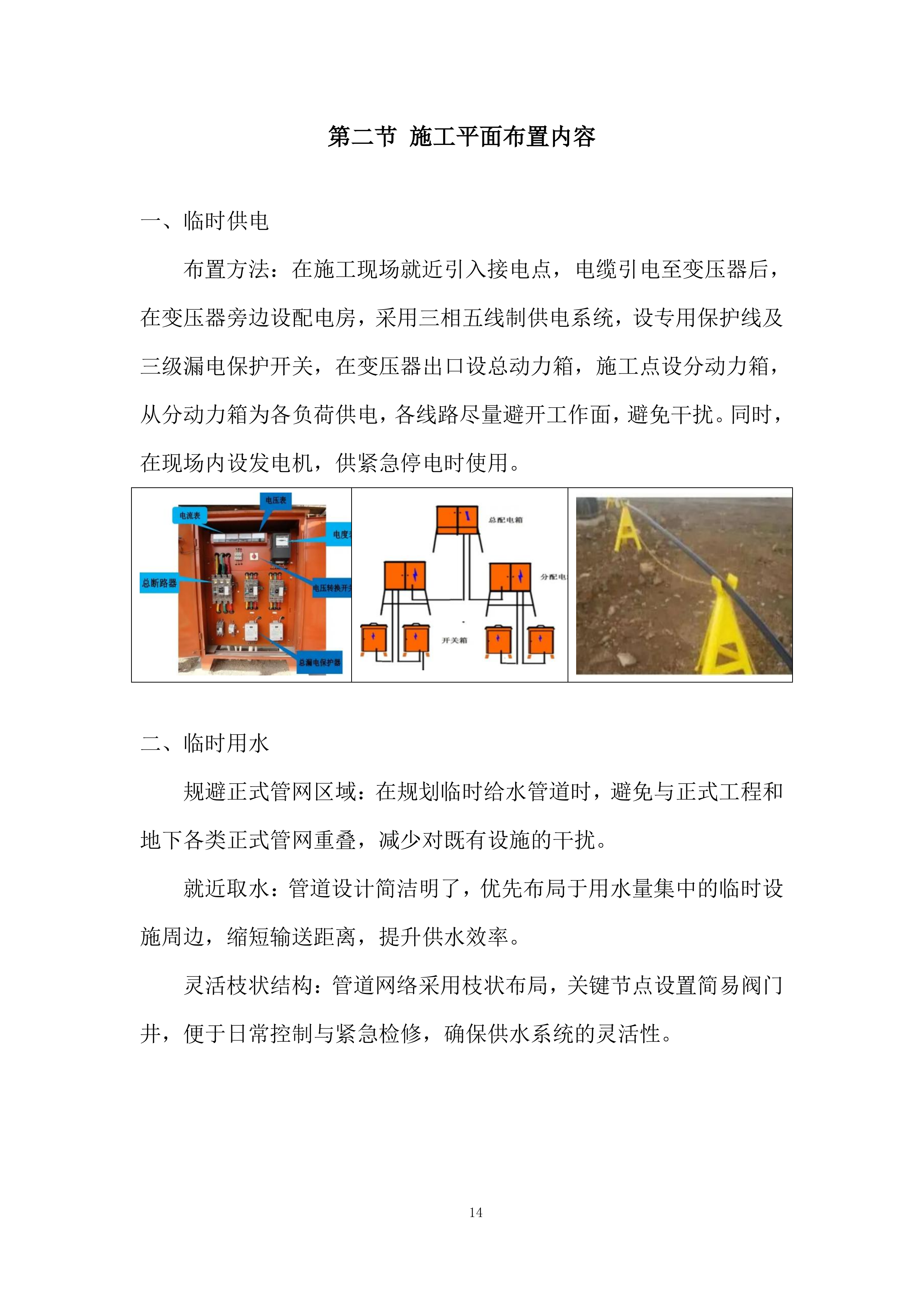

一、临时供电
布置方法:在施工现场就近引入接电点,电缆引电至变压器后,在变压器旁边设配电房,采用三相五线制供电系统,设专用保护线及三级漏电保护开关,在变压器出口设总动力箱,施工点设分动力箱,从分动力箱为各负荷供电,各线路尽量避开工作面,避免干扰。同时,在现场内设发电机,供紧急停电时使用。
二、临时用水
规避正式管网区域:在规划临时给水管道时,避免与正式工程和地下各类正式管网重叠,减少对既有设施的干扰。
就近取水:管道设计简洁明了,优先布局于用水量集中的临时设施周边,缩短输送距离,提升供水效率。
灵活枝状结构:管道网络采用枝状布局,关键节点设置简易阀门井,便于日常控制与紧急检修,确保供水系统的灵活性。

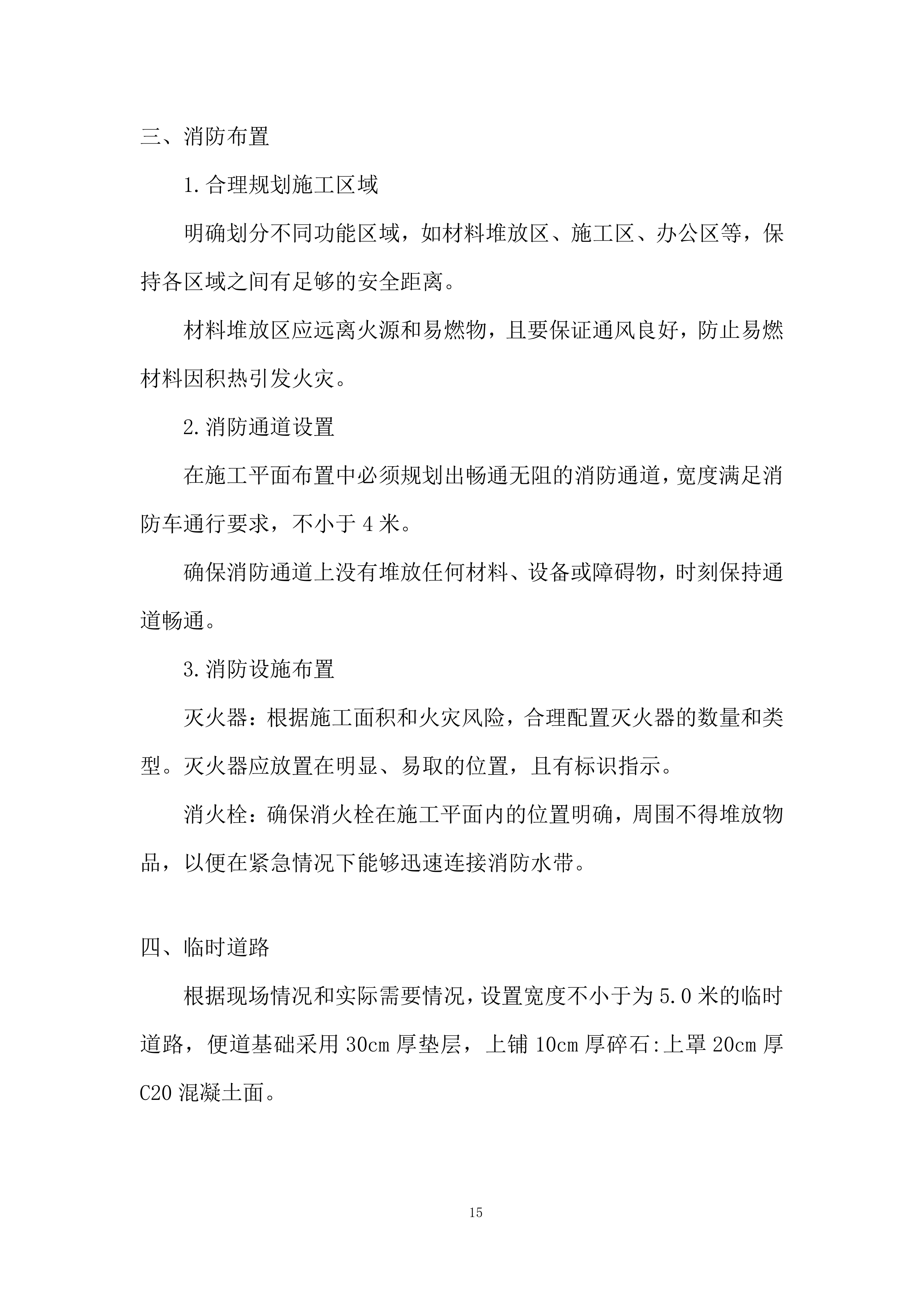

三、消防布置
1.合理规划施工区域
明确划分不同功能区域,如材料堆放区、施工区、办公区等,保持各区域之间有足够的安全距离。
材料堆放区应远离火源和易燃物,且要保证通风良好,防止易燃材料因积热引发火灾。
2.消防通道设置
在施工平面布置中必须规划出畅通无阻的消防通道,宽度满足消防车通行要求,不小于4米。
确保消防通道上没有堆放任何材料、设备或障碍物,时刻保持通道畅通。
3.消防设施布置
灭火器:根据施工面积和火灾风险,合理配置灭火器的数量和类型。灭火器应放置在明显、易取的位置,且有标识指示。
消火栓:确保消火栓在施工平面内的位置明确,周围不得堆放物品,以便在紧急情况下能够迅速连接消防水带。
四、临时道路
根据现场情况和实际需要情况,设置宽度不小于为5.0米的临时道路,便道基础采用30cm厚垫层,上铺10cm厚碎石:上罩20cm厚C20混凝土面。
五、其他设施
1.
宿舍建设标准:
住宿配置:实行上下铺,确保居住安全。
每间宿舍居住人数不得大于8人,
宿舍内床铺层人均居住面积不低于
2.5
平方米,以保障个人隐私与舒适度。
环境卫生:宿舍内外环境需保持安全、卫生、清洁,室外设置标识明确的垃圾箱,并由专人负责定期清扫,营造整洁的居住环境。
2.
厕所管理:
性别分区:设立男女分开使用的厕所,满足员工基本需求。
设施与清洁:采用水冲式或移动式厕所,保持厕所内部清洁。
3.
办公室布置与管理:
设备配置:办公场所配备必要的办公设备,并按序排列整齐,营造高效有序的工作氛围。
制度上墙:将相关制度图表悬挂于室内显眼位置,文件资料归档有序存放,便于查阅与管理。
第三章 施工进度计划和各阶段进度的保证措施
第一节 施工进度计划
一、施工进度计划目标
90日历天。(工期为进场施工之日起至竣工验收之日止)
二、施工进度计划
(
一
)
施工准备阶段
(
6个日历天
)
进度安排
:现场勘查、图纸会审、材料采购、临时设施搭建、交通导行方案报批、施工机械进场。
关键节点:完成材料
采购
、施工许可证办理、技术交底。
(
二
)
主体施工阶段(
77个日历天
)
分项工程进度安排:
地下工程:渠道施工、预埋管线(监控、路灯电缆)。
路基与路面工程:
新建道路及白改黑段沥青路面。
交叉口混凝土路面。
安防设施:
监控设备安装、液压升降柱。
照明工程:
太阳能路灯、LED路灯。
景观
工程:
商铺、厕所搭建、围栏搭建、绿化种植
。
(
三
)
收尾验收阶段(
7个日历天
)
进度安排
:清理现场、调试设备、分项验收、整体竣工验收。
第二节 各阶段进度保证措施
一、施工进度计划管理制度
(一)
施工进度计划管理制度
根据工程施工总进度计划和工程实施管理实际情况 ,我们将制定计划管理实施细则 建立一系列的与施工进度计划控制保障相关的管理制度。
施工进度计划管理制度表
序号
管理制度
序号
管理制度
1
施工进度计划编制及调整管理办法
5
物资、半成品检验试验计划管理
2
施工进度计划责任制
6
施工总平面布置管理规定
3
物资采购计划管理规定
7
交叉施工管理规定
4
设备进场计划管理规定
8
施工进度计划实施反馈制度
(
二
)
建立完善的工期保证体系
工期目标保证体系框图
运用现代化
管理手段进
行监测
每天对现场的施工情况进行检查,汇总记录,及时反映施工计划的执行情况。进度监测将依照的标准包括:
①工作完成比例。②工作持续时间。③相应于计划的实物工程量完成比
加强现场调度管理工作
调度工作主要对进度控制起协调作用。协调配合关系,解决施工中出现的各种矛盾,克服薄弱环节,实现动态平衡。调度工作的内容包括:检查作业计划执行中的问题,找出原因,并采取措施解决;督促供应单位按进度要求供应资源;控制施工现场临时设施的使用;按计划进行作业条件准备;传达决策人员的决策意图;发布调度令等。要求调度工作做的及时、灵活、准确、果断。
加强施工进度的检查
施工进度的检查与进度计划的执行是融合在一起的,计划检查是计划执行信息的主要来源,是施工进度调整和分析的依据,是进度计划控制的关键步骤。进度计划的检查方法主要是对比法,即实际进度与计划进度进行对比,从而发现偏差,以便调整计划。主要是在图上对比。包括:横道计划检查法、网络计划检查法、实际进度前锋线法等。建立监测、分析、反馈进度实施过程的信息流动程序和信息管理工作制度,如工期延误检讨会、工期进展通报会等一系列制度、例会。
二、组织、技术保障措施
(
一
)
优化施工进度组织安排
序号
组织安排
1
我单位将响应招标文件工期要求,合理统筹安排,保证满足工程工期要求。在进度安排上,做到“保证重点,兼顾一般,多点平行推进”,进度安排满足连续、均衡的要求,尽量使劳动力、施工机械、物资消耗量在本工程内达到平衡。
2
空间安排上各分项工程交替展开,避免相互干扰,工序安排上环环紧扣,步步相连。施工阶段工作量划分上,同类施工项目力争达到流水节拍作业,不同项目实现平行作业。以技术资料、工程量清单提供的工程数量和本工程计划投放的资源为依据,运用网络计划技术,统筹兼顾,合理安排各项工程施工进度。
3
优化资源配置,挖掘设备潜力,充分发挥企业综合优势。根据各专业工程特点,合理安排施工,突出重点,整体推进,均衡生产,确保工期。科学划分施工区域,以组织均衡法施工为基本方法,采取平行、流水、平衡的作业方法,超前谋划,积极运作,确保按期完工。
进度安排
资源配置
(
二
)
保证工程进度的技术措施
内容
技术保证措施
测量复核制度
加强本工程道路工程,
安防设施
、
照明设施
等施工的测量复核,避免因施工测量错误,导致窝工、返工甚至工程报废等质量事故出现,影响实现工期目标的实现。
图纸会审制度
在工程开工前由
技术负责人
组织有关技术人员进行设计图纸会审,避免因图纸错误导致施工错误,而影响工期目标。
技术交底制度
施工技术人员应在施工之前及时向班组做好详尽的技术交底,并加强施工过程控制,杜绝技术责任事故。
图纸会审
测量复核
三、施工准备期间的进度计划保障措施
施工准备阶段的工期控制是实行工期的事前控制,是实行进度和工期目标的基础,主要措施为:
1.按工期目标,编制项目总进度计划,并根据总进度计划,详细排出阶段计划及月、旬、周、天施工作业计划。
2.项目技术负责人负责施工进度计划的编制和管理工作,并审核各阶段的进度目标是否符合总工期控制目标的要求,施工进度计划与施工方案协调和合理性等,并及时调整。
3.项目技术负责人必须按规定审核技术员编制和管理的施工方案审核其保证工期、分利用时间的技术组织措施可行性和合理性,必须审核施工总平面图,并检查现场布置与施工方案,施工进度计划的协调性和合理性。
4.做好技术交底工作,提前解决设计和施工中可能会遇到问题,减少技术延误。

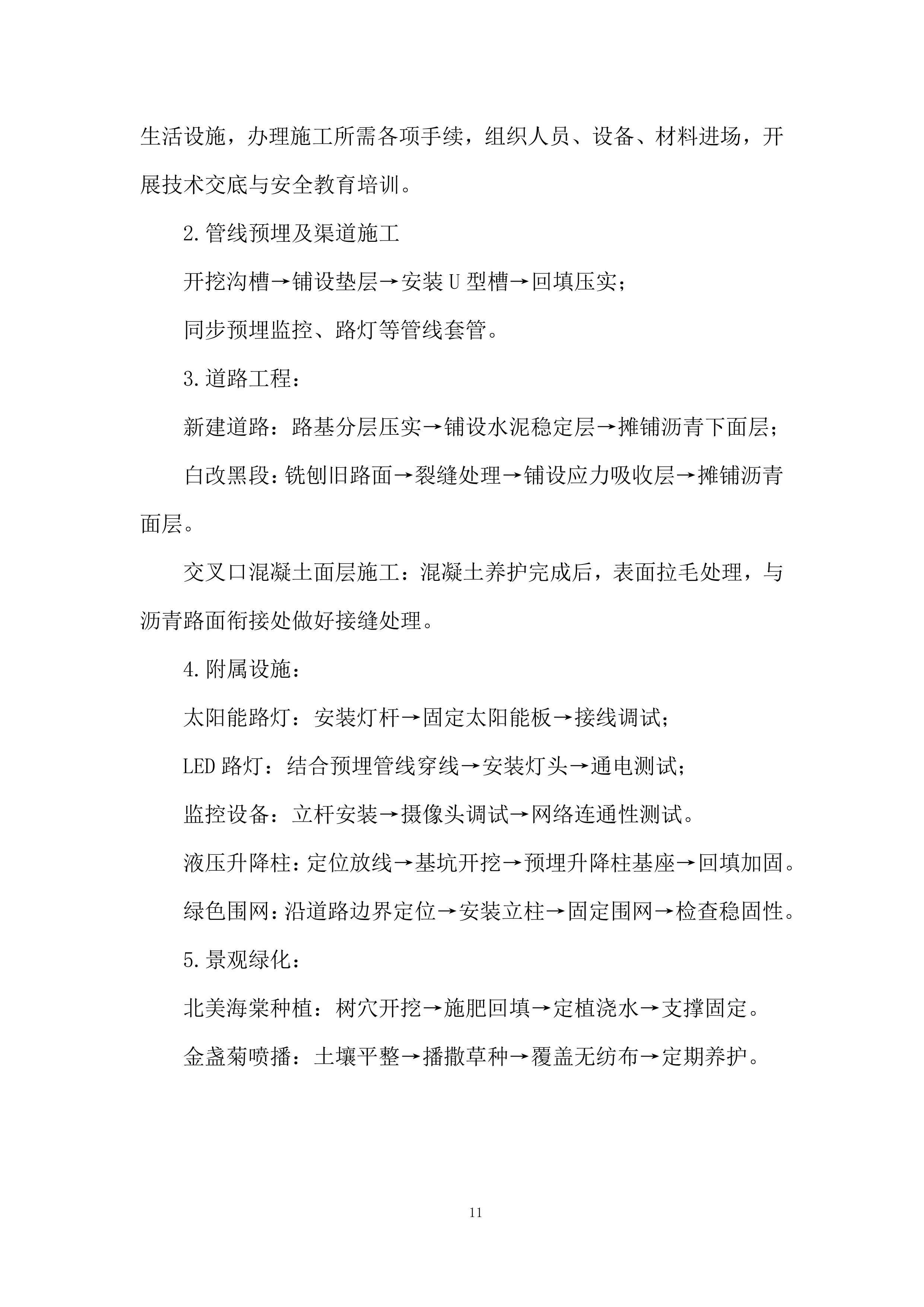

四、施工过程中的进度计划保障措施
1.
由各施工段施工员对各项工作提前编制作业指导书,排出每工作班每人的作业计划目标,并对班组进行交底,-切实现作业计划目标开展工作。
2.
施工组组长必须建立反映工程进度的施工日志,如实记载工程进度的内、外、人为和自然各种因素,并注明起止时间,为每周五进度例会提供信息。
3.
工程进度的检查,工程进度的检查由施工组组长负责,并做好记录,做到每星期一检查,每月一总结。
4.
如期组织现场进度例会,进度例会由项目经理主持,进度控制小组成员参加,例会的主要内容是,对上次例会的工作安排进行检查,了解计划进度与实际进度的符合情况,分析产生计划进度与实际进度产生差异的原因,并提出进度调整的措施和方案,相应调整施工进度计划及材料设备,劳动力安排计划,协调内部各项工作,解决现场有关重大事宜,制定下一步的工作任务、明确进度责任和进度目标。
5.
定期向甲方和监理人员报告有关工程进度情况,与现场监理人员密切配合,共同搞好进度控制工作。
6.
认真按保证进度的技术措施组织施工和进行管理,为加快施工进度奠定基础。
7.
做好雨季施工准备,及雨季现场防洪排涝工作,雨季施工现场条件保障由施工组直接负责。
8.
材料组组长担负现场进材料的管理职能,保证文明施工,保障施工现场满足正常施工需要,以及材料保管符合质量技术要求,避免因材料堆放,管理不发而影响施工进度。
9.
项目经理负责解决劳动力不足对工期造成的影响,采取有效措施保证现场劳动力满足进度计划要求,并经常考核进行控制人员和作业班组,及时撤换不合格的人员和班组。
10.
严格按安全保证措施组织施工和进行监督检查,避免出现安全事故。
五
、
进度计划
的事后控制措施
当实际进度计划发生差异时,在工期例会上采取群策群力和领导决策的方式,在分析原因的基础上采取以下措施。
1.制定保证总工期不突破的对策措施
(1)技术措施:职工缩短工艺时间,减少技术间歇期,实行分段流水立体交叉作业等。
(2)组织措施:如增加作业队组,增加作业人数、增加工作班次等。
(3)经济措施:如实行包干奖励金,提高计件单价,提高工资水平等。
(4)其他配套措施:如改善外部配合条件,改善劳动条件实行强有力调度等。
2.制定总工期突破后的补救措施
3.调整相应的施工计划、机械设备的配置计划等,在新的条件下组织新的协调和平衡。
4.对影响工期的责任人,每月进行评比处罚。
5.加强现场施工管理,对影响工期的部位或难点要事先拿出方案和措施。
6.每天上岗作业之前,向班组下达任务,并及时检查实际情况,发现问题及时调整。
7.建立网络控制计划系统,按工期控制目标,如上一道工序拖延时间,下一道工序要赶上去,分项分部工程按倒计时排,保证工期的圆满完成。
8.实行工期奖罚与工资挂钩
六、季节施工的进度计划保证措施
(一)雨季施工应对
渠道施工段每50m设置集水井,配置3台潜水泵(扬程≥15m),确保基坑无积水;沥青摊铺前检查下承层含水率,超过8%时采用乳化沥青透层+封层处理。
苗木种植避开连续雨天,土球包扎增加草绳密度,种植后立即浇筑生根剂(浓度1:500),搭设防雨棚(高度3m)保护新栽苗木。
(二)高温天气应对
混凝土路面施工安排在早5:00-10:00、晚16:00-21:00,浇筑后2小时内覆盖土工布,采用喷雾养护(每30分钟一次),确保表面温度≤35℃。
太阳能路灯蓄电池安装时设置隔热层,光伏板表面定期清洁,避免高温影响发电效率。
七、进度计划的数字化控制措施
(一)BIM技术应用
建立全专业BIM模型,通过模型模拟施工顺序与资源配置,提前发现道路与渠道交叉施工冲突点,优化施工流程。每日将实际进度数据导入模型,生成进度偏差分析报告,动态调整施工计划。
(二)物联网监控系统
在施工现场安装智能监控终端,实时采集沥青温度、混凝土坍落度、苗木含水率等数据,数据异常时系统自动预警,管理人员通过手机APP远程调度资源,确保工序衔接紧凑。
(三)二维码进度管理
为每个分部分项工程生成二维码标识,包含工程量、施工班组、计划工期等信息,施工人员每日扫码填报进度数据,系统自动生成进度曲线与资源消耗报表,对滞后工序自动触发预警机制,启动备用施工队伍进行抢工。
第四章 各分部分项工程的施工方案及质量保证措施
第一节 分部分项施工方案
一、渠道施工
(
一
)
施工工艺流程
施工准备→测量放线→渠道开挖→渠底垫层铺设→土工膜铺设→预制砼渠拼接砌筑→勾缝及抹面→渠顶钢筋砼压顶浇筑→田间放水口处理
(
二
)
施工方法
1.
施工准备
技术准备
熟悉施工图纸及规范,进行技术交底,明确施工工艺和质量标准。
材料准备
采购符合设计要求的C30预制U型成品砼渠中粗砂、钢筋等材料,并按规定进行检验检测,确保材料质量合格。
机械准备
准备挖掘机、装载机、振捣棒、抹光机等施工机械
2.
测量放线
根据施工图纸和现场控制点,使用测量仪器准确放出U型渠的中心线和边线,定出渠道开挖深度和宽度,做好标记和控制点保护。
3.
渠道开挖
采用挖掘机进行渠道土方开挖,人工配合修整。按照测量放线确定的尺寸进行开挖,控制好开挖深度和坡度,避免超挖或欠挖。
4.
渠底垫层铺设
渠道开挖完成并经检验合格后,在渠底铺设20cm厚中粗砂垫层,采用人工或机械方式进行摊铺、整平,确保垫层厚度均匀、表面平整。
5.
土工膜铺设
在中粗砂垫层上铺设土工膜,铺设时应平整、无褶皱,土工膜之间的搭接宽度符合设计要求,采用焊接或粘接等方式进行连接,保证连接牢固、密封良好。
6.
预制砼渠拼接砌筑
砌筑前将预制砼渠浇水湿润,清除表面杂质。
按照测量放线位置,将预制砼渠放置在土工膜上进行拼接。拼接时灰缝应横平竖直、砂浆饱满、厚薄均匀,板块间搭接牢固,迎水侧灰缝厚度控制在20mm左右,采用C25细石砼砌筑。
7.
勾缝及抹面
预制砼渠拼接完成后,采用M10水泥砂浆进行勾缝,确保勾缝密实、光滑。
在分缝处迎水面两侧10cm范围内,用10mm厚M10水泥砂浆进行抹面,保证抹面平整、光洁。
8.
渠顶钢筋砼压顶浇筑
按照设计要求进行钢筋加工和安装,保证钢筋的规格、数量、间距等符合设计标准。
支设模板,模板应具有足够的强度、刚度和稳定性,保证浇筑时不变形、不漏浆。
采用C30混凝土进行浇筑,使用振捣棒振捣密实,浇筑完成后及时进行养护。压顶间隔10m设一道分缝。
9.
田间放水口处理
将布设...
破损路面修复拓宽、路面设施改造工程施工投标方案.docx
