矿段建筑用片麻岩矿项目勘察设计
投标方案
目 录
第一章 施工方案
4
第一节 关键施工工艺、技术措施,本工程的重点、难点和解决方案
4
一、 关键施工工艺
4
二、
关键技术措施
12
三、 本工程的重点
及
解决方案
25
四、
本工程的难点及解决方案
38
第二节 施工总进度计划
53
一、 施工总进度计划编制依据
53
二、
施工阶段进度安排
56
三、
施工阶段的协调与衔接
59
四、
进度管控与计划调整
62
第三节 施工安全及文明施工措施说明
66
一、 施工安全措施
66
二、
文明施工措施
74
第二章 现场管理机构评分标准
85
第一节 施工人员配置
85
一、
技术人员配置
86
二、
操作人员配置
89
三、
管理人员配置
92
第二节 机械力量
96
一、
主要设备配置方案
96
二、
机械设备种类及数量配置
97
三、
机械设备的管理与维护
100
四、
机械设备的调度与分配
103
五、
机械设备的安全管理
104
第三节 设备设施
107
一、
主要设备配置
107
二、
附属设施配置
110
三、
临时设施配置
112
四、
特殊设备配置
114
第三章 资格审查资料
116
第一节 投标人基本情况表
116
第二节 投标人企业组织机构框图
118
第三节 近年完成的类似项目情况表
119
一、
砂石骨料生产线设备安装
119
二、
xx
矿区建筑用片麻岩矿生产线非标件制作安装合同
120
第四节 投标人的信誉情况表
122
第五节 拟委任的主要人员汇总表
124
第六节 拟委任的主要人员资历表
125
一、
项目负责人(现场负责人)
125
二、
技术负责人
126
三、
安全负责人
127
四、
专职质检员
128
五、
资料员
129
六、
专职劳资管理员
130
七、
计量员
132
八、
物资管理员
133
第七节 拟投入本包件的主要施工设备和辅助设施表
135
第四章 信用承诺书
140
第一章 施工方案
第一节 关键施工工艺、技术措施,本工程的重点、难点和解决方案
关键施工工艺
1、设备卸车转运与场内布置工艺
(1)卸车作业组织与转运流程
1)卸车作业组织原则
为确保施工周期、保证设备完整交付,本项目所涉及的设备、构件到场后,立即组织专业卸车作业班组执行卸车作业。具体流程采用“两级指挥、三级把控”的组织模式:由项目部统一调度、物资部协同验收,现场工班具体执行。卸车全过程配备专用吊装设备(25t及以上履带吊+叉车),由有特种作业资质的起重工操作,确保卸车安全有序。
2)设备转运路径设计

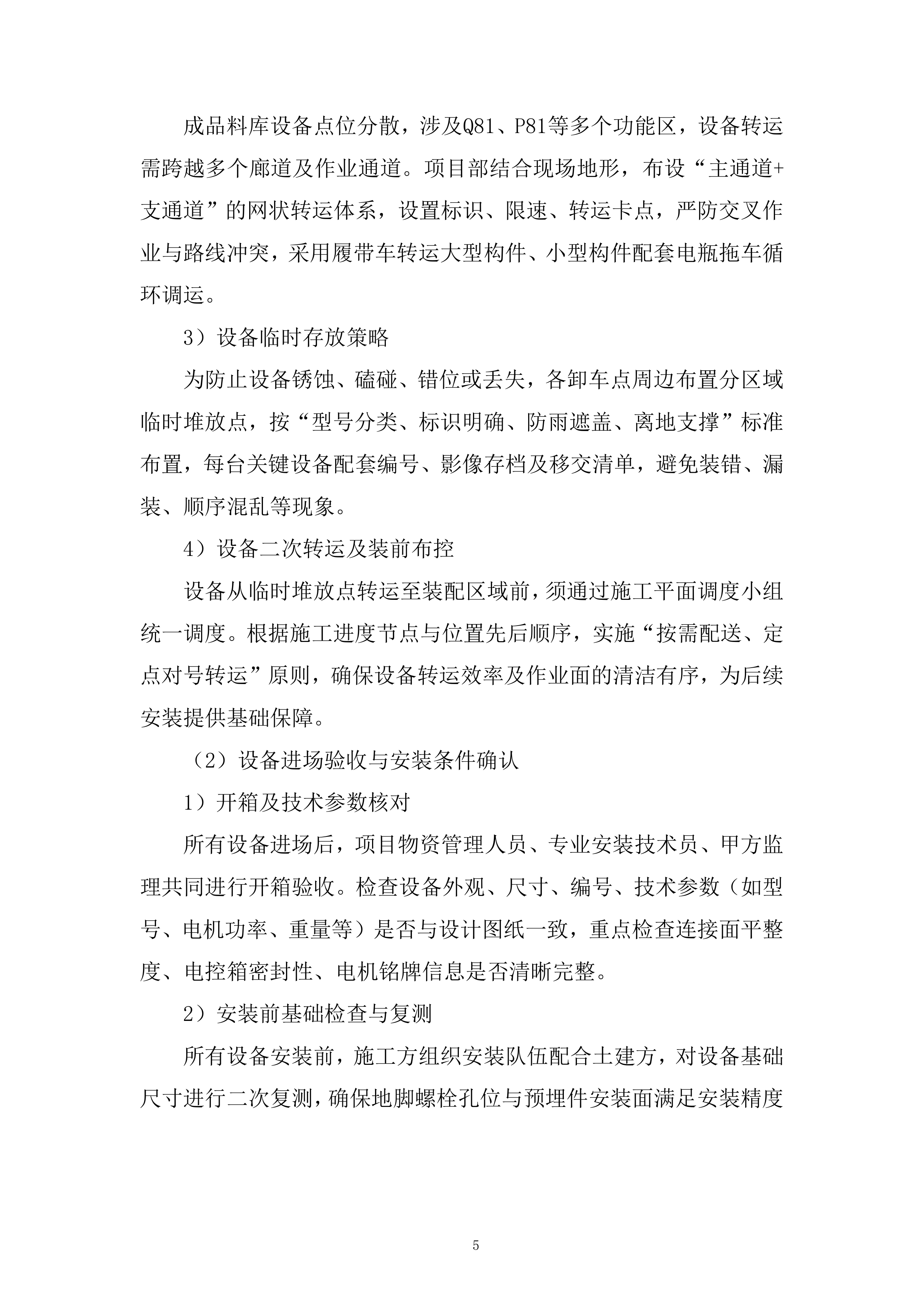

成品料库设备点位分散,涉及Q81、P81等多个功能区,设备转运需跨越多个廊道及作业通道。项目部结合现场地形,布设“主通道+支通道”的网状转运体系,设置标识、限速、转运卡点,严防交叉作业与路线冲突,采用履带车转运大型构件、小型构件配套电瓶拖车循环调运。
3)设备临时存放策略
为防止设备锈蚀、磕碰、错位或丢失,各卸车点周边布置分区域临时堆放点,按“型号分类、标识明确、防雨遮盖、离地支撑”标准布置,每台关键设备配套编号、影像存档及移交清单,避免装错、漏装、顺序混乱等现象。
4)设备二次转运及装前布控
设备从临时堆放点转运至装配区域前,须通过施工平面调度小组统一调度。根据施工进度节点与位置先后顺序,实施“按需配送、定点对号转运”原则,确保设备转运效率及作业面的清洁有序,为后续安装提供基础保障。
(2)设备进场验收与安装条件确认
1)开箱及技术参数核对
所有设备进场后,项目物资管理人员、专业安装技术员、甲方监理共同进行开箱验收。检查设备外观、尺寸、编号、技术参数(如型号、电机功率、重量等)是否与设计图纸一致,重点检查连接面平整度、电控箱密封性、电机铭牌信息是否清晰完整。
2)安装前基础检查与复测
所有设备安装前,施工方组织安装队伍配合土建方,对设备基础尺寸进行二次复测,确保地脚螺栓孔位与预埋件安装面满足安装精度要求。对存在误差部位及时进行二次处理,包括剔凿找平、螺栓位修复等。
3)设备吊装方案再确认
每一批次设备在正式安装前,施工方制定设备吊装方案(含吊装点位、起重设备型号、工艺流程、操作人员名单等),报甲方监理单位审批确认后,按规范执行,确保全过程在管控中进行。
4)安装条件确认记录备案
所有设备在准备安装前,必须经由项目质控部填写《设备安装条件确认单》,包括环境温湿度、安装空间、现场人员组织、工器具是否到位等信息,做到责任落实、过程可查、质量有据。
2、设备组装安装与精调精装工艺
(1)棒条阀、弧门阀、除铁器标准安装流程
1)单层/双层棒条阀安装工艺
根据图纸位置布置棒条阀基础孔位及联接面,采用“先定中轴、后装本体、再调水平、终锁紧螺栓”的程序进行安装,确保棒条阀出料口方向正确。所有密封垫片要求统一规格,连接面满贴无褶皱。每安装一台,立即进行通料试验确保无卡滞现象。
2)单推杆双弧门阀安装要点
该类设备属于耐磨型密闭结构,安装关键在于密封面预压缩调整。项目部组装前统一配置高强螺栓组,安装时以中心轴线为基准点,逐次对称拧紧,调整阀门闭合角度精度,确保启闭灵活、响应及时、不渗料、不磨损。
3)自卸式除铁器安装操作规程
安装该设备需配套皮带支架与清扫装置,由项目部设置专业除铁器安装小组执行。底部需提前铺设防震橡胶垫,确保设备运行不偏摆、不共振。吊装需二次定位,调试过程中反复校验铁器下落轨迹与皮带中心对齐精度。
4)振打电机配置与组装技术细节
振打电机在多个结构中均有使用(骨料区+机制砂区),其安装必须依据激振力向量方向预设角度,在钢平台上打孔定位、止退固定。电机安装后空载试运行,电流值、温升、振幅三项数据需完全达标方可转入正式作业。
(2)电控系统调试配合与联动检查

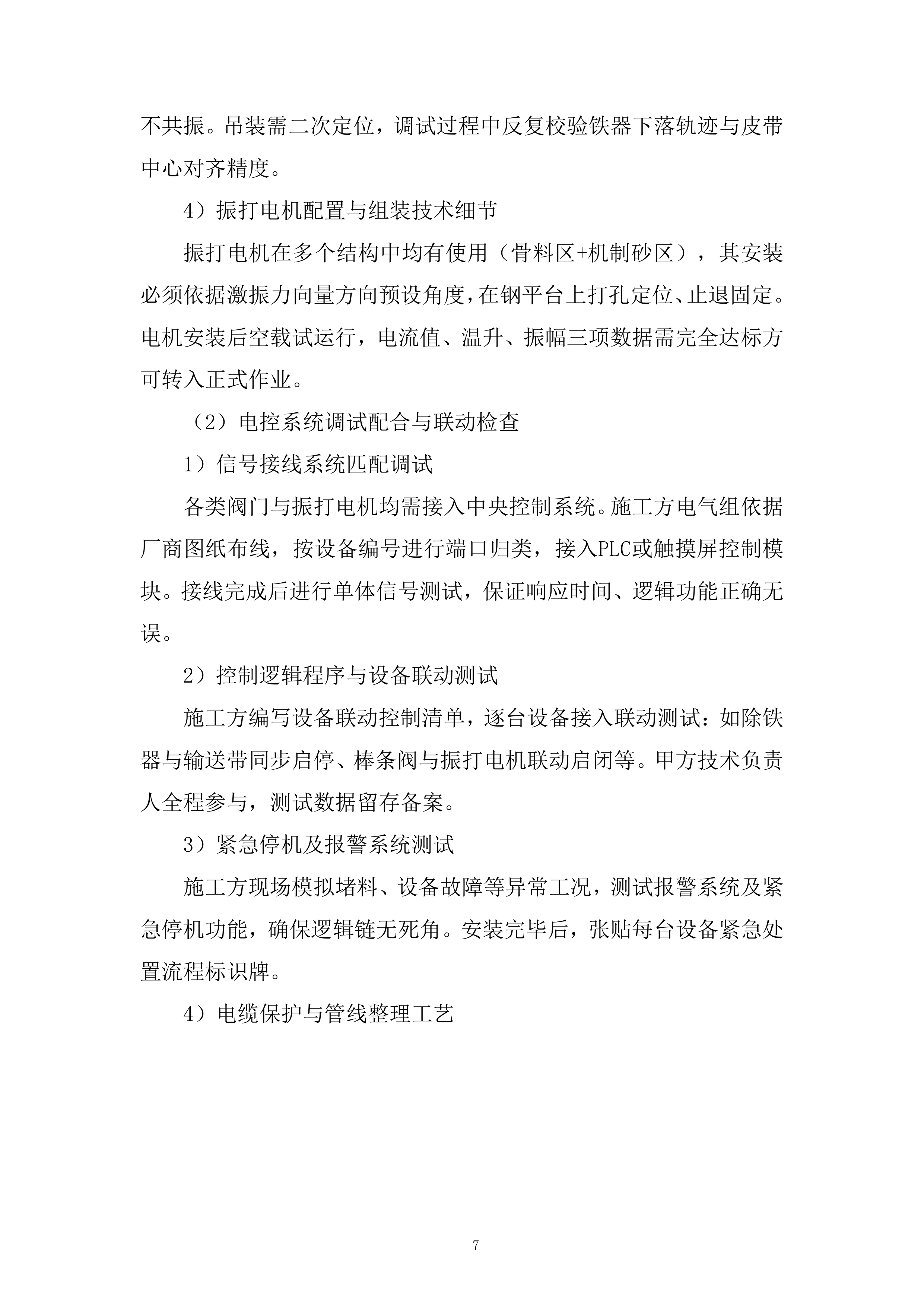

1)信号接线系统匹配调试
各类阀门与振打电机均需接入中央控制系统。施工方电气组依据厂商图纸布线,按设备编号进行端口归类,接入PLC或触摸屏控制模块。接线完成后进行单体信号测试,保证响应时间、逻辑功能正确无误。
2)控制逻辑程序与设备联动测试
施工方编写设备联动控制清单,逐台设备接入联动测试:如除铁器与输送带同步启停、棒条阀与振打电机联动启闭等。甲方技术负责人全程参与,测试数据留存备案。
3)紧急停机及报警系统测试
施工方现场模拟堵料、设备故障等异常工况,测试报警系统及紧急停机功能,确保逻辑链无死角。安装完毕后,张贴每台设备紧急处置流程标识牌。

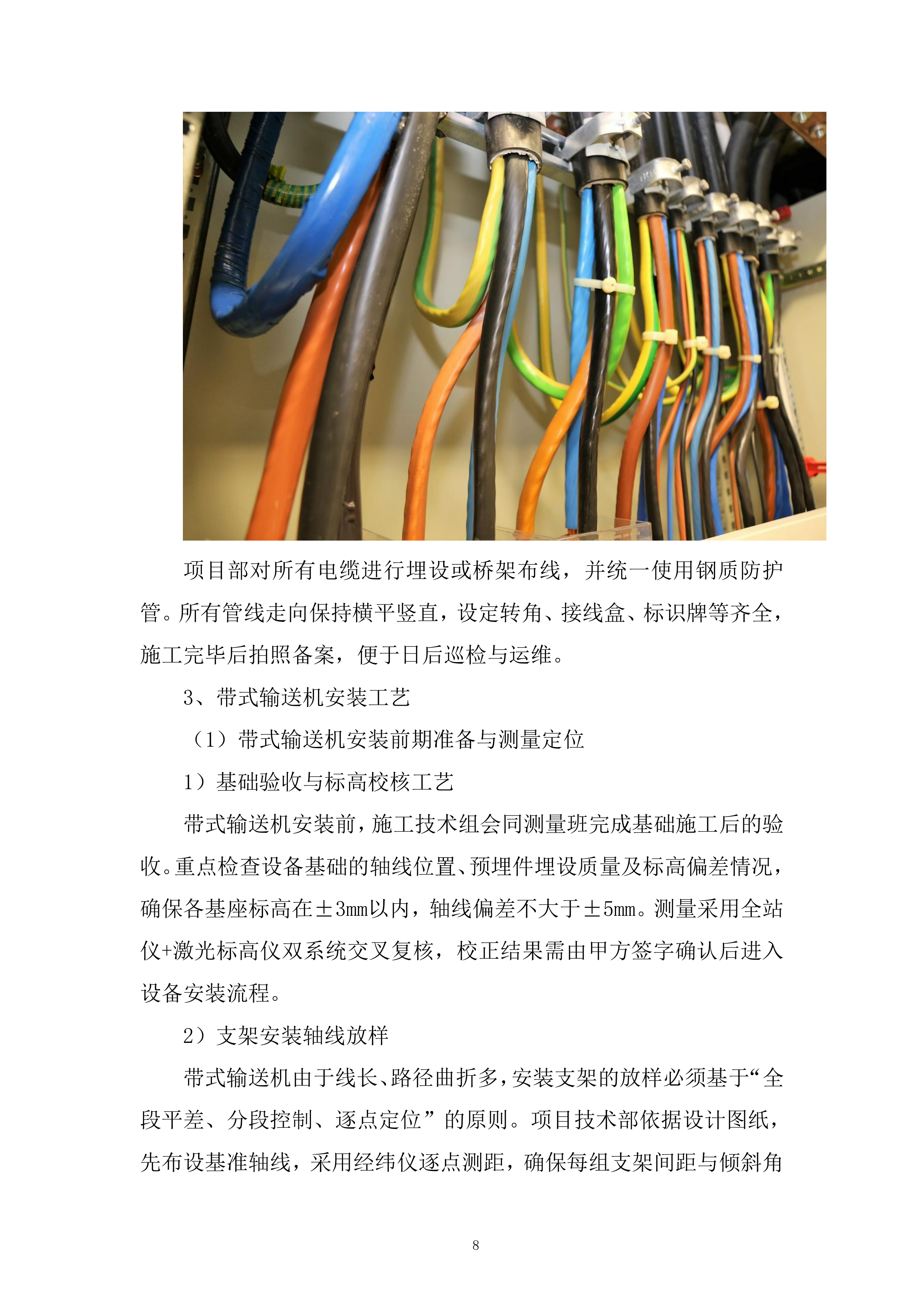

4)电缆保护与管线整理工艺
项目部对所有电缆进行埋设或桥架布线,并统一使用钢质防护管。所有管线走向保持横平竖直,设定转角、接线盒、标识牌等齐全,施工完毕后拍照备案,便于日后巡检与运维。
3、带式输送机安装工艺
(1)带式输送机安装前期准备与测量定位
1)基础验收与标高校核工艺
带式输送机安装前,施工技术组会同测量班完成基础施工后的验收。重点检查设备基础的轴线位置、预埋件埋设质量及标高偏差情况,确保各基座标高在±3mm以内,轴线偏差不大于±5mm。测量采用全站仪+激光标高仪双系统交叉复核,校正结果需由甲方签字确认后进入设备安装流程。
2)支架安装轴线放样

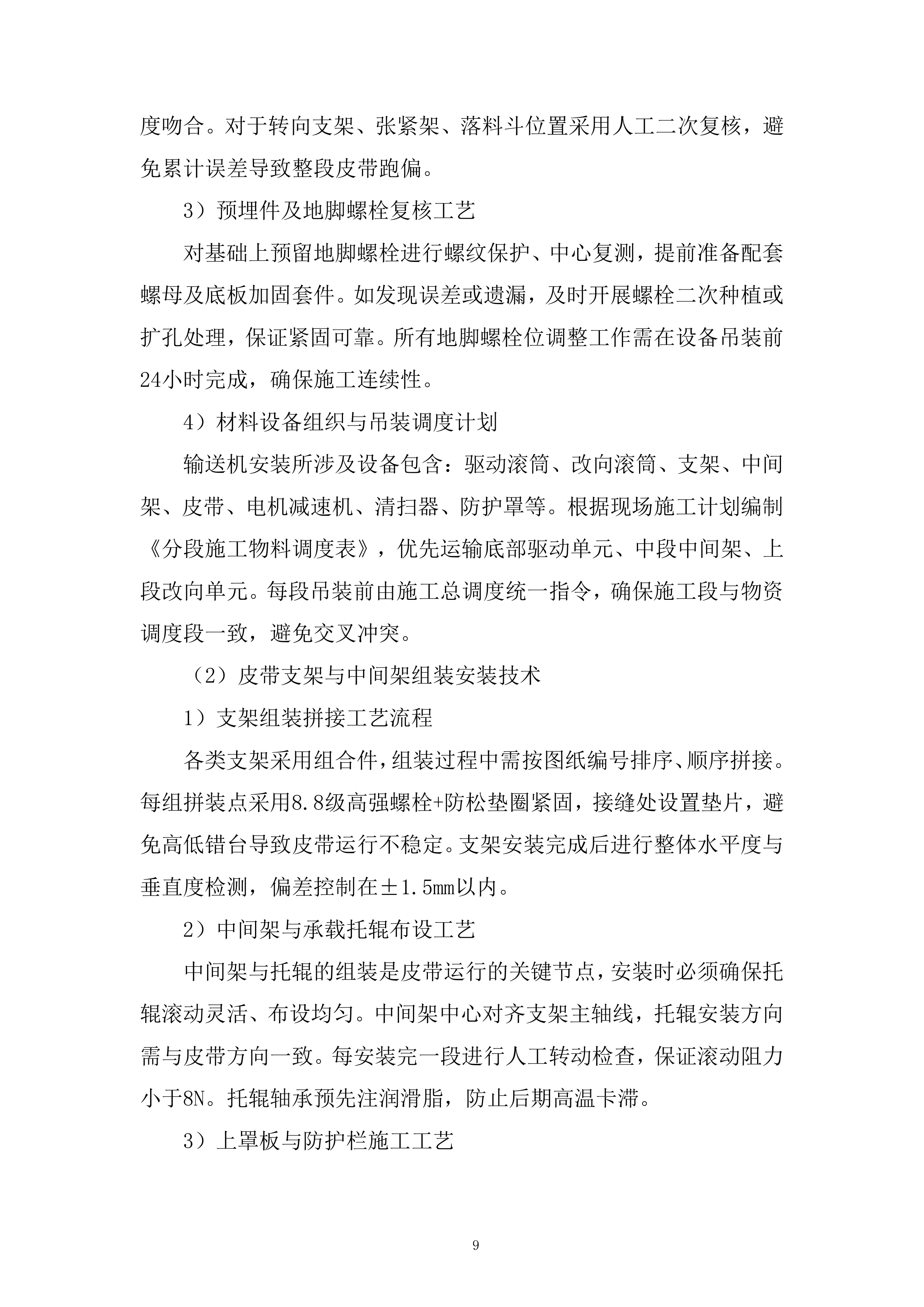

带式输送机由于线长、路径曲折多,安装支架的放样必须基于“全段平差、分段控制、逐点定位”的原则。项目技术部依据设计图纸,先布设基准轴线,采用经纬仪逐点测距,确保每组支架间距与倾斜角度吻合。对于转向支架、张紧架、落料斗位置采用人工二次复核,避免累计误差导致整段皮带跑偏。
3)预埋件及地脚螺栓复核工艺
对基础上预留地脚螺栓进行螺纹保护、中心复测,提前准备配套螺母及底板加固套件。如发现误差或遗漏,及时开展螺栓二次种植或扩孔处理,保证紧固可靠。所有地脚螺栓位调整工作需在设备吊装前24小时完成,确保施工连续性。
4)材料设备组织与吊装调度计划
输送机安装所涉及设备包含:驱动滚筒、改向滚筒、支架、中间架、皮带、电机减速机、清扫器、防护罩等。根据现场施工计划编制《分段施工物料调度表》,优先运输底部驱动单元、中段中间架、上段改向单元。每段吊装前由施工总调度统一指令,确保施工段与物资调度段一致,避免交叉冲突。
(2)皮带支架与中间架组装安装技术
1)支架组装拼接工艺流程
各类支架采用组合件,组装过程中需按图纸编号排序、顺序拼接。每组拼装点采用8.8级高强螺栓+防松垫圈紧固,接缝处设置垫片,避免高低错台导致皮带运行不稳定。支架安装完成后进行整体水平度与垂直度检测,偏差控制在±1.5mm以内。
2)中间架与承载托辊布设工艺
中间架与托辊的组装是皮带运行的关键节点,安装时必须确保托辊滚动灵活、布设均匀。中间架中心对齐支架主轴线,托辊安装方向需与皮带方向一致。每安装完一段进行人工转动检查,保证滚动阻力小于8N。托辊轴承预先注润滑脂,防止后期高温卡滞。
3)上罩板与防护栏施工工艺
为保障作业安全及设备使用寿命,所有支架段均需设置防护罩板与防护栏。防护罩需采用螺栓可拆卸式,定期便于清扫与检修。防护栏采用Q235角钢与镀锌钢管焊接拼装,标准高度不小于1.2米,设红白警示涂装,外观整洁,施工精度控制在±5mm。
4)中线校验与预载荷调整工艺
输送机全线安装完毕后,需开展一次全线中线校验工作,确保皮带中心轨迹与设计一致。施工技术人员利用全站仪设站贯通整线中心,误差不得超过±3mm。同时,对传动滚筒与改向滚筒进行轴向、径向预载荷调整,消除应力集中点,确保皮带运行中受力均匀。
(3)皮带安装与调试工艺
1)皮带吊装与铺设工艺
皮带安装使用软质保护绳辅助吊装,避免直接接触吊钩造成皮带边缘破损。铺设过程采用“滚筒转动+人工引导”同步作业,避免皮带在中途打折或翻转,必要时可采用滚轮转运装置进行辅助。铺设方向必须与输送机工作方向一致,避免皮带正反装错。
2)皮带张紧与接头技术要求
皮带接头采用冷粘方式或机械扣接方式,两端接口处理需先用电磨打毛、清理浮胶,再涂刷专用胶粘剂,压合对中。张紧装置根据皮带延展性进行初张拉,张力值通过张力仪控制在±5%以内。预张完成后进行24小时静态预拉,确保其适应弹性形变后再转入动态试运行。
3)皮带跑偏校正及自动纠偏装置调试
对皮带启动后发生的跑偏现象,依据托辊分段调整法分批调正,必要时增设自调心托辊与限位防偏装置。对于转弯段设置自动纠偏限位开关,确保跑偏超限时系统自动报警并联动停机。
4)空载与负载试运行程序
安装完成后,执行“空载—模拟负载—全负荷”三级试运行:空载运行时间不少于8小时,检查皮带运行轨迹、张力、滚筒温升等数据是否达标;模拟负载以沙包等均载方式运行4小时;最终以原料连续投料运行8小时,完成合格验收。
4、非标件制作安装工艺
(1)图纸深化与加工预制控制流程
1)施工图深化校对流程
由施工单位组织结构工程师、工艺工程师与厂家技术对接,对所有平台、下料斗、桁架图纸进行“施工深化”处理。重点核查结构连接方式、节点细节、配套孔位、吊装重心等技术要素,形成“深化图+加工图”组合文件,作为实际制作标准依据。
2)原材选料与下料工艺
非标件原材包括H型钢、槽钢、角钢、钢板等,材料采购均通过材质报告与厂标验证。下料采用数控火焰切割与等离子切割组合工艺,确保切口平整、尺寸准确、热影响区最小。下料后每批次材料均加贴唯一编号标识。
3)焊接接头设计与工艺评定
所有非标件焊缝接头设计严格按照GB/T985标准执行,焊缝形式包括对接焊、角焊、拼接焊等,焊接顺序根据“应力消减优先、结构强度最大化”原则安排。焊接工艺需进行WPS评定,并现场出具工艺评定报告。焊工需持证上岗,焊缝成型后统一进行超声波探伤检测。
4)构件拼装与预拼精度控制
平台、梁、斗体在车间完成单元拼装后,执行一次整体预拼,确保所有连接点、开口、螺孔无误。通过预拼测量结果修正图纸误差,调整加工方案,防止现场拼接错位、调整困难等问题。

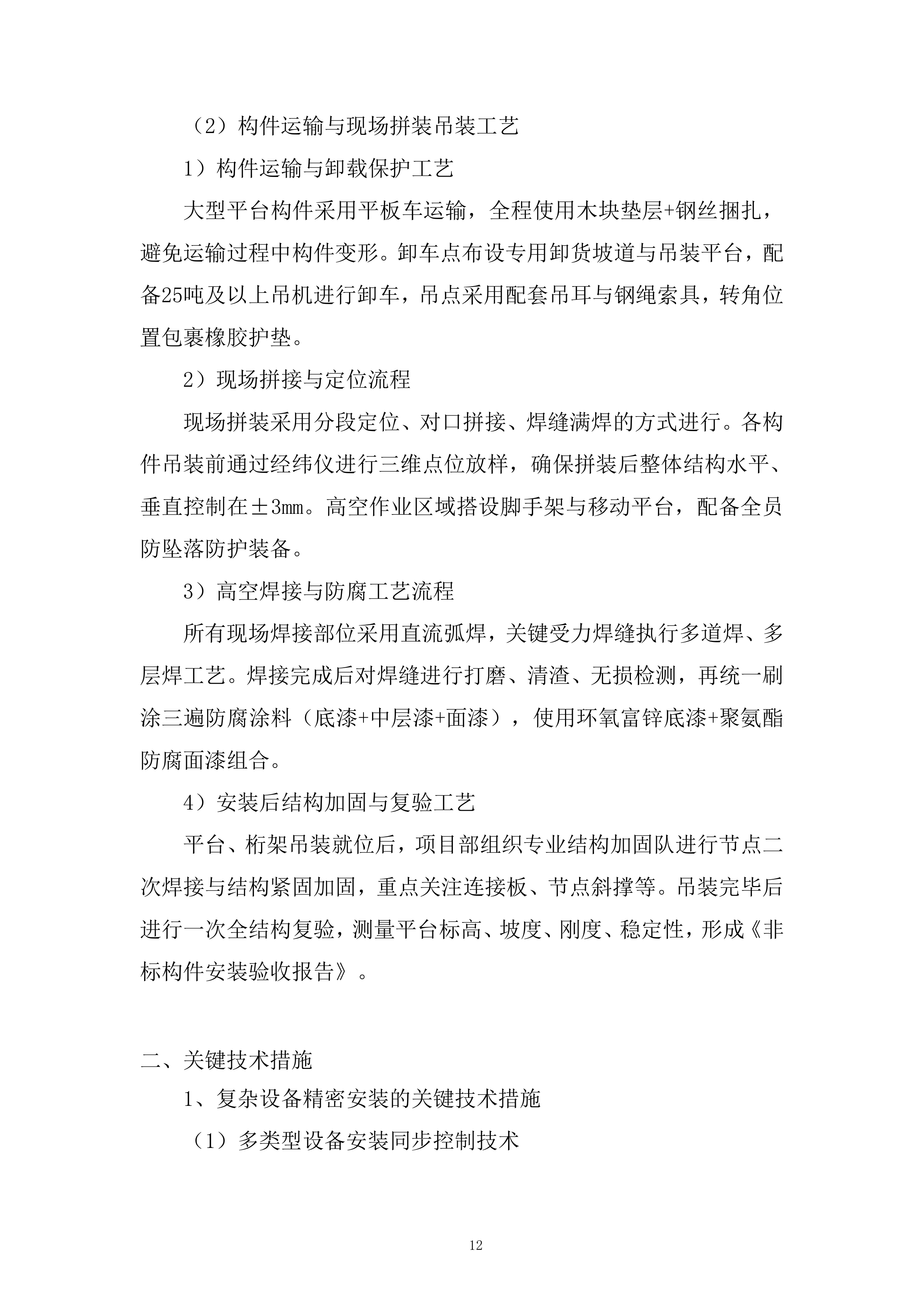

(2)构件运输与现场拼装吊装工艺
1)构件运输与卸载保护工艺
大型平台构件采用平板车运输,全程使用木块垫层+钢丝捆扎,避免运输过程中构件变形。卸车点布设专用卸货坡道与吊装平台,配备25吨及以上吊机进行卸车,吊点采用配套吊耳与钢绳索具,转角位置包裹橡胶护垫。
2)现场拼接与定位流程
现场拼装采用分段定位、对口拼接、焊缝满焊的方式进行。各构件吊装前通过经纬仪进行三维点位放样,确保拼装后整体结构水平、垂直控制在±3mm。高空作业区域搭设脚手架与移动平台,配备全员防坠落防护装备。
3)高空焊接与防腐工艺流程
所有现场焊接部位采用直流弧焊,关键受力焊缝执行多道焊、多层焊工艺。焊接完成后对焊缝进行打磨、清渣、无损检测,再统一刷涂三遍防腐涂料(底漆+中层漆+面漆),使用环氧富锌底漆+聚氨酯防腐面漆组合。
4)安装后结构加固与复验工艺
平台、桁架吊装就位后,项目部组织专业结构加固队进行节点二次焊接与结构紧固加固,重点关注连接板、节点斜撑等。吊装完毕后进行一次全结构复验,测量平台标高、坡度、刚度、稳定性,形成《非标构件安装验收报告》。
关键技术措施
1、复杂设备精密安装的关键技术措施
(1)多类型设备安装同步控制技术

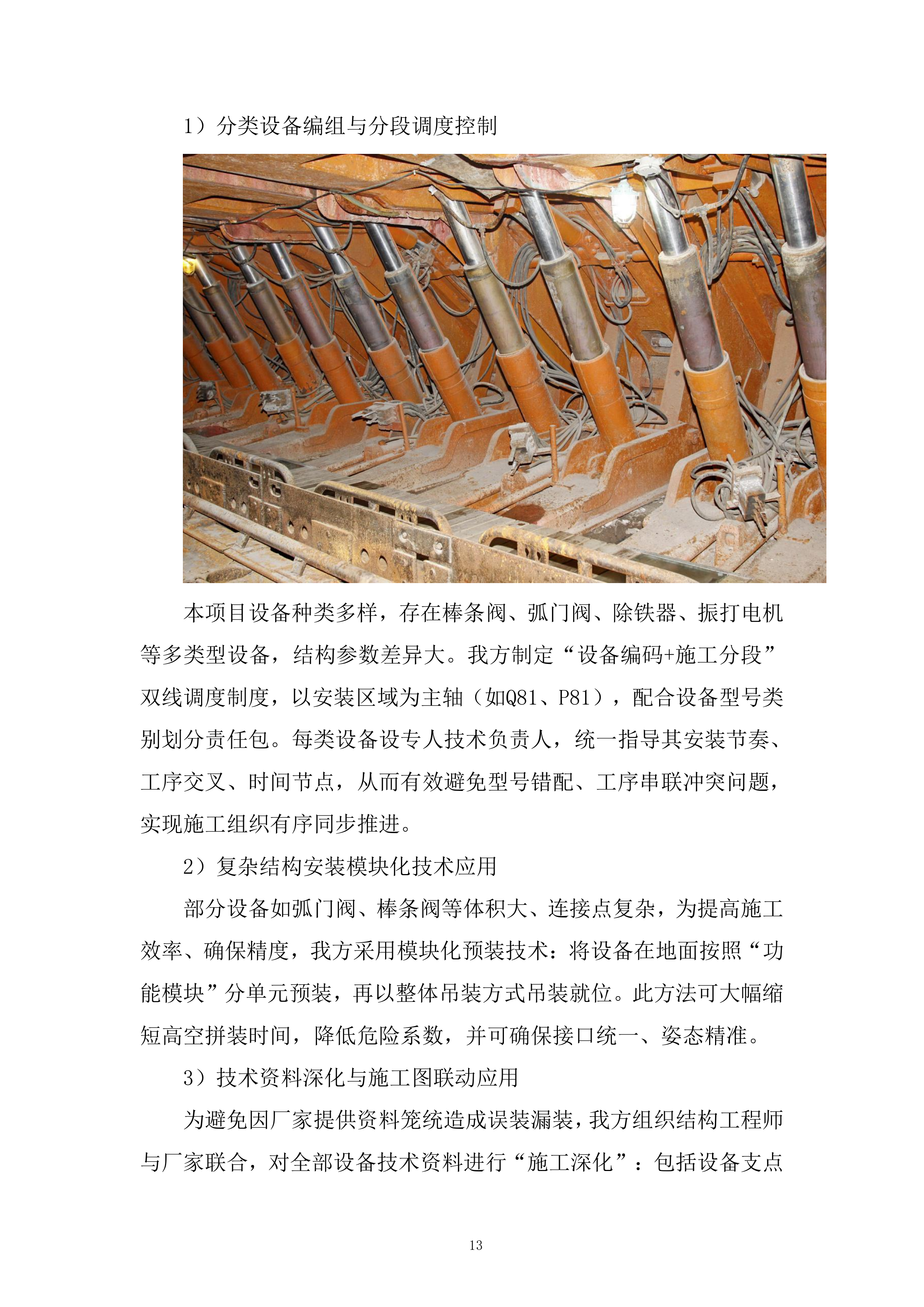

1)分类设备编组与分段调度控制
本项目设备种类多样,存在棒条阀、弧门阀、除铁器、振打电机等多类型设备,结构参数差异大。我方制定“设备编码+施工分段”双线调度制度,以安装区域为主轴(如Q81、P81),配合设备型号类别划分责任包。每类设备设专人技术负责人,统一指导其安装节奏、工序交叉、时间节点,从而有效避免型号错配、工序串联冲突问题,实现施工组织有序同步推进。
2)复杂结构安装模块化技术应用
部分设备如弧门阀、棒条阀等体积大、连接点复杂,为提高施工效率、确保精度,我方采用模块化预装技术:将设备在地面按照“功能模块”分单元预装,再以整体吊装方式吊装就位。此方法可大幅缩短高空拼装时间,降低危险系数,并可确保接口统一、姿态精准。
3)技术资料深化与施工图联动应用

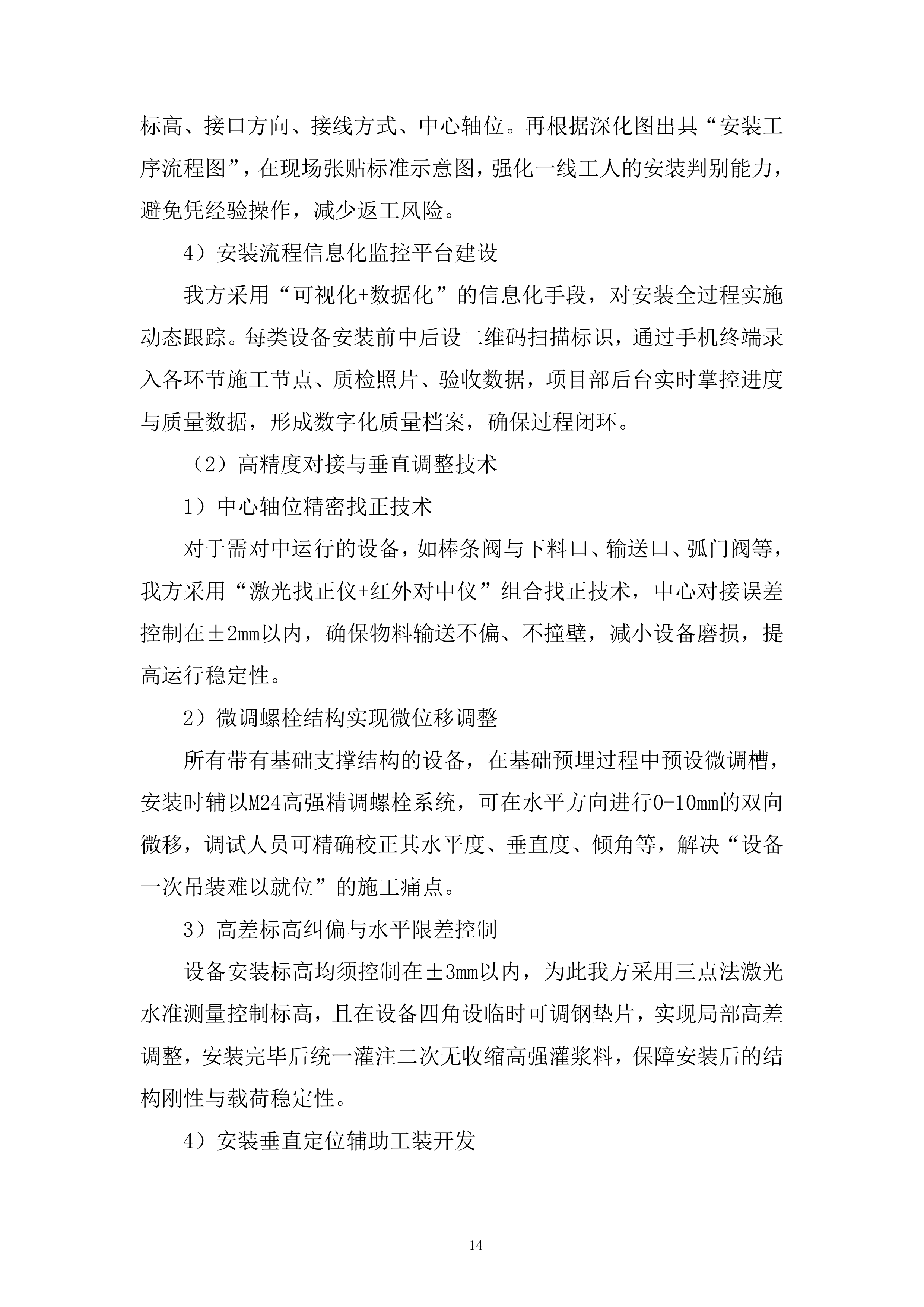

为避免因厂家提供资料笼统造成误装漏装,我方组织结构工程师与厂家联合,对全部设备技术资料进行“施工深化”:包括设备支点标高、接口方向、接线方式、中心轴位。再根据深化图出具“安装工序流程图”,在现场张贴标准示意图,强化一线工人的安装判别能力,避免凭经验操作,减少返工风险。
4)安装流程信息化监控平台建设
我方采用“可视化+数据化”的信息化手段,对安装全过程实施动态跟踪。每类设备安装前中后设二维码扫描标识,通过手机终端录入各环节施工节点、质检照片、验收数据,项目部后台实时掌控进度与质量数据,形成数字化质量档案,确保过程闭环。
(2)高精度对接与垂直调整技术
1)中心轴位精密找正技术
对于需对中运行的设备,如棒条阀与下料口、输送口、弧门阀等,我方采用“激光找正仪+红外对中仪”组合找正技术,中心对接误差控制在±2mm以内,确保物料输送不偏、不撞壁,减小设备磨损,提高运行稳定性。
2)微调螺栓结构实现微位移调整
所有带有基础支撑结构的设备,在基础预埋过程中预设微调槽,安装时辅以M24高强精调螺栓系统,可在水平方向进行0-10mm的双向微移,调试人员可精确校正其水平度、垂直度、倾角等,解决“设备一次吊装难以就位”的施工痛点。
3)高差标高纠偏与水平限差控制
设备安装标高均须控制在±3mm以内,为此我方采用三点法激光水准测量控制标高,且在设备四角设临时可调钢垫片,实现局部高差调整,安装完毕后统一灌注二次无收缩高强灌浆料,保障安装后的结构刚性与载荷稳定性。

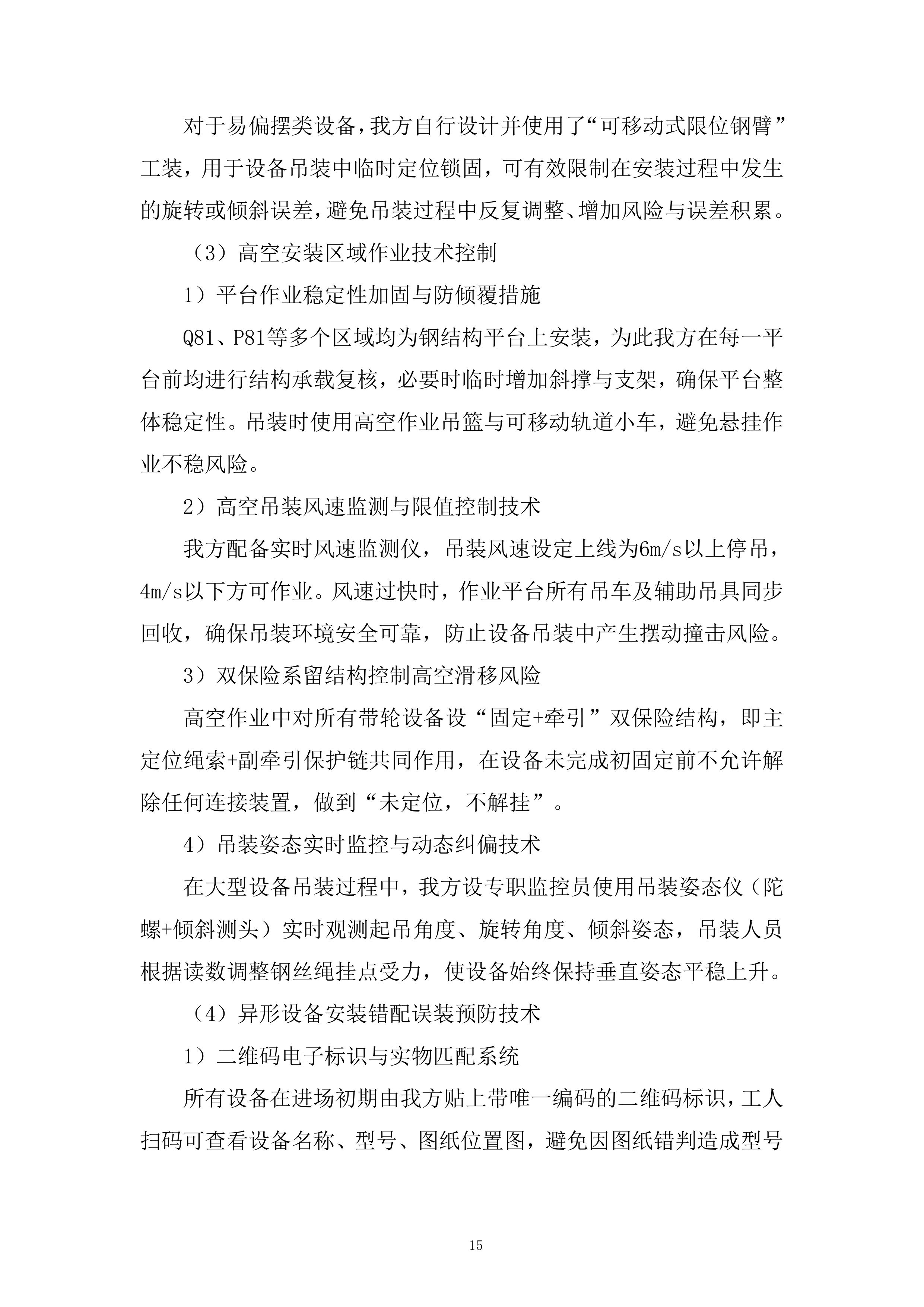

4)安装垂直定位辅助工装开发
对于易偏摆类设备,我方自行设计并使用了“可移动式限位钢臂”工装,用于设备吊装中临时定位锁固,可有效限制在安装过程中发生的旋转或倾斜误差,避免吊装过程中反复调整、增加风险与误差积累。
(3)高空安装区域作业技术控制
1)平台作业稳定性加固与防倾覆措施
Q81、P81等多个区域均为钢结构平台上安装,为此我方在每一平台前均进行结构承载复核,必要时临时增加斜撑与支架,确保平台整体稳定性。吊装时使用高空作业吊篮与可移动轨道小车,避免悬挂作业不稳风险。
2)高空吊装风速监测与限值控制技术
我方配备实时风速监测仪,吊装风速设定上线为6m/s以上停吊,4m/s以下方可作业。风速过快时,作业平台所有吊车及辅助吊具同步回收,确保吊装环境安全可靠,防止设备吊装中产生摆动撞击风险。
3)双保险系留结构控制高空滑移风险
高空作业中对所有带轮设备设“固定+牵引”双保险结构,即主定位绳索+副牵引保护链共同作用,在设备未完成初固定前不允许解除任何连接装置,做到“未定位,不解挂”。
4)吊装姿态实时监控与动态纠偏技术
在大型设备吊装过程中,我方设专职监控员使用吊装姿态仪(陀螺+倾斜测头)实时观测起吊角度、旋转角度、倾斜姿态,吊装人员根据读数调整钢丝绳挂点受力,使设备始终保持垂直姿态平稳上升。
(4)异形设备安装错配误装预防技术
1)二维码电子标识与实物匹配系统
所有设备在进场初期由我方贴上带唯一编码的二维码标识,工人扫码可查看设备名称、型号、图纸位置图,避免因图纸错判造成型号错配。结合图纸交底中建立“一设备一码一工位”制度,杜绝同型错装情况发生。
2)设备清单分批锁仓制度
我方在场内设置设备分仓区,根据设备批次、区域设定分批锁仓,每次仅释放当前施工区域所需设备,未启用设备不得出仓,避免提前使用造成设备混乱、顺序颠倒等问题。
3)样品设备展示墙与标准工艺板
在施工现场设立实物设备样墙与施工样板墙,展示不同型号设备的连接方式、结构形态、装配顺序,施工前组织一线作业班组学习标准示意并进行现场抽考,提升工人认知度,降低误装概率。
4)错装记录与防错机制闭环追踪
建立《安装差错登记簿》,对所有发生过装错的设备型号、地点、工人班组记录在案,由质检组对原因进行分析复盘,形成“防错方案”反馈至图纸深化或交底机制中,实现防错机制闭环追踪。
2、带式输送机安装的关键技术措施
(1)输送机长距离精准布设与线形控制技术
1)轴线贯通全线布控技术措施
本项目带式输送机总长度超百米,涉及多个转折节点,为确保整线顺直、无跑偏,我方采用“测量主控+导线网络+多段复核”相结合的轴线贯通布控技术。项目测量组沿输送机线路布设控制桩,每5m设1控制点,所有转角处均设角点桩,并采用经纬仪逐段贯通,确保线路线形误差控制在±5mm以内,保障皮带运行稳定性与设备长周期运转安全。
2)结构接口统一找平与落差处理技术
由于输送路径涉及场地高差变化及平台对接,我方对所有基础进行激光标高复测,发现不符点位提前处理。对于大于10mm落差部位,采取灌浆垫层或钢构加垫调整措施。所有接口采用标准化平台衔接法,避免“跳台式”连接导致皮带跳动。
3)张紧段、驱动段同步标校控制法
张紧段与驱动段是整机动力源与调节节点,其安装位置误差控制标准需优于其它部位。我方采取“点位定轴+基点对线+互校法”工艺,通过拉线比对两点中心、同步放样比测,并在完成安装后安排二次核校,数据差异不超过±2mm,确保后期运行过程中张力稳定。
4)皮带对中防跑偏设置精准安装工艺
为了预防长线路段的皮带跑偏问题,我方在安装初期即设自调心托辊、限位挡轨等防跑偏装置,每25m设置一组双向限位器。限位器预留调整螺杆,可微调方向与高度,实现带式输送机运行中随时调偏而无需停机维护,大大提升运维效率。
(2)结构部件防应力集中安装技术
1)滚筒、托辊受力均匀装配策略
滚筒、改向滚筒、托辊等转动部件,在安装时,严控两端支点同轴误差,我方采用“定位环校验+反力检测”方法,对每个滚筒进行两端对称紧固,通过工具测力扳手控制扭矩,确保受力均衡,避免运行中出现偏载、跳动。
2)柔性连接系统设计与应力分散技术
带式输送机与上下料口、基础支座之间设置柔性连接结构,采用橡胶减震垫+弹性螺栓连接形式,既可缓解运行时冲击载荷,也可吸收部分位移应力,防止结构疲劳破坏。所有连接节点均加装伸缩节,适应温差膨胀位移。
3)过渡段段差处理与联接稳固技术
对于两段皮带或皮带与卸料装置对接处,我方预设“跳板+双滚托辊+缓冲槽”结构,防止物料落差直接冲击皮带核心区。同时对卸料口设三角缓冲架+皮带清扫器组合,确保运行过程中段差缓解、冲击均布、带面清洁,延长整机寿命。
4)整线变形监控点布设与数据采集机制
项目部在输送机线路上布设10个应力监测点,每点设电子位移传感器与张力计联动,每天记录数据,通过物联网模块上传至云端平台,由项目工程师进行分析与趋势预测,防止运行初期因隐性安装应力导致变形、裂缝等问题。
(3)皮带铺设与运行调试技术保障
1)高温耐拉皮带开卷铺设技术
皮带为高强度、耐磨、耐温复合材料,不能在现场拖行。我方自制“皮带滚轴滑移架”,皮带由机械慢速放卷,人工引导进入滚筒轨道,防止边缘翻卷或中部拉裂。铺设过程中每10m设一次对中检查,确保位置准确。
2)皮带粘接冷硫化工艺控制措施
皮带接头处采用冷硫化工艺,先对接口处打毛、除油、去胶,再涂刷专用粘接剂,两次均匀涂布,重叠部分压合后加热定型。压合期间设置温控模块与压力检测器,压接压力控制在0.5~0.6Mpa,时间不少于60min,确保接头粘接强度超过母体。
3)初张力分段加载与动态张紧控制技术
皮带初张力采用分段加载方式:先将张紧滚筒调至初始张力位,再逐步加载模拟载荷,实时观测皮带形变量,微调张紧螺杆,确保张力均匀分布。张紧段配备限位位移开关与张力传感器,当运行中张力异常变化时,系统自动报警并联动调节。

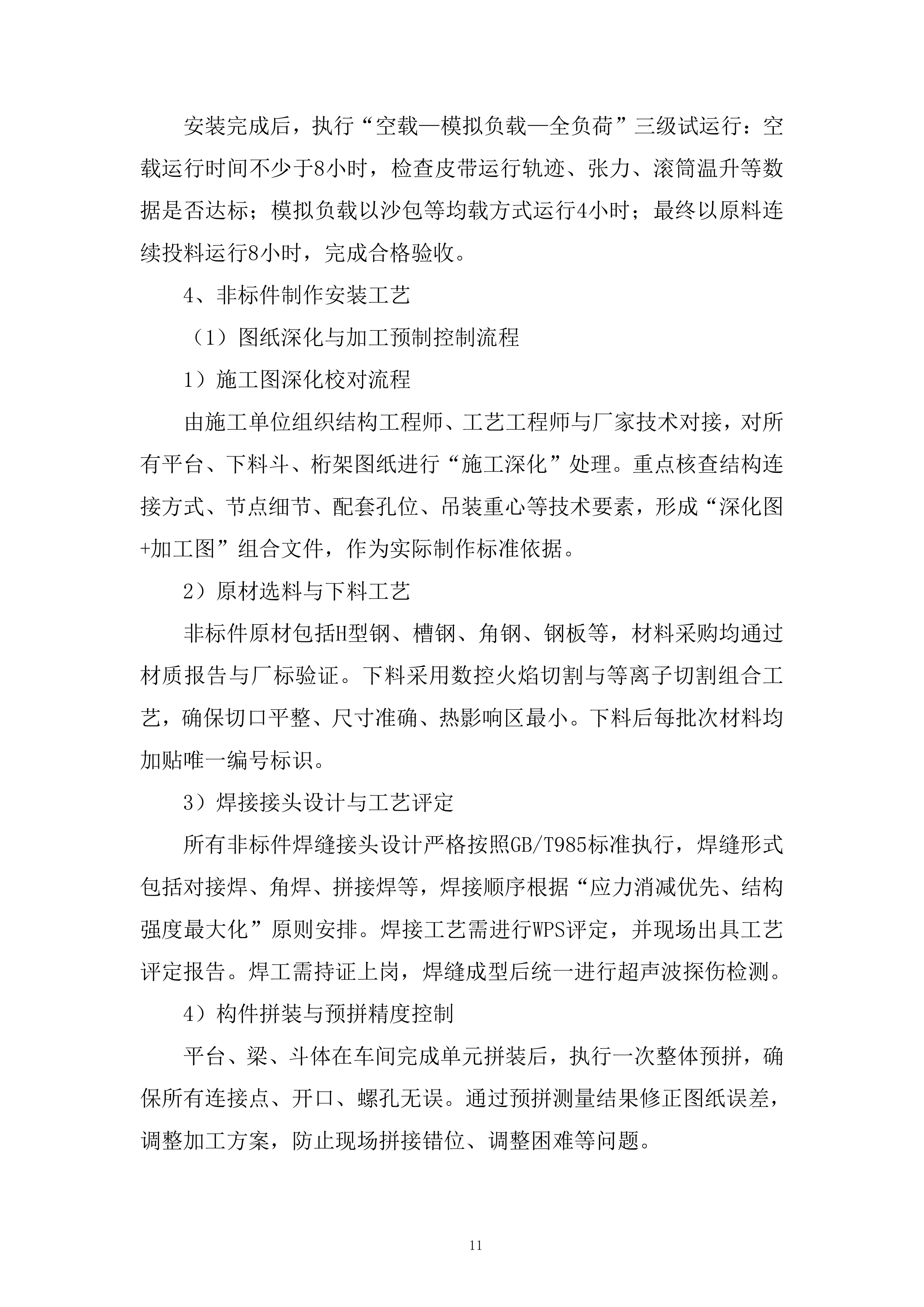

4)运行测试与软启动保护策略
带式输送机电控系统设置软启动程序,启动加速时间设定为12~15秒,避免电机冲击。首次运行采用空载24小时运转,检查轴承温升、电流稳定性、皮
带摆幅、噪声等级,全部满足标准后,再投入负
载试运行。
3、非标钢结构安装的关键技术措施
(1)重型非标构件加工与防变形工艺
1)三维放样模板校对与工艺复检机制
所有平台、斗体、桁架等钢构件由我方在车间预制加工。加工前采用CAD三维拆图放样系统进行精确下料模板设计,结合激光投影仪辅助复检工艺尺寸。模板完成后由技术部与质控组交叉验收,确保图纸一致性与构件尺寸精准无误。
2)多点夹紧式装配平台防变形技术
重型构件加工平台采用6点可调式液压夹具,通过“点线面”组合夹紧结构实现构件固定。焊接过程同步调节夹具位置,使焊接应力沿长度方向均匀释放,防止焊接后的结构翘曲、扭转变形。
3)分段拼焊+错缝叠接法控制变形积累
大构件如桁架结构,在制作过程中分段拼焊,采用“错缝对焊+焊后冷却+内压定位”策略,先在控制段进行反向压制,然后再依次完成焊接,有效控制热膨胀影响。每焊接1.5m段设自然冷却缓冲区,减少应力集中。
4)全过程尺寸监控与偏差预警系统
加工过程中引入激光扫描仪,对每一构件完成后进行一次激光扫描比对,与BIM模型实时对接比对,偏差超过±3mm的构件将自动报警并停止后续流程,由质检人员复核确认处理。
(2)高空拼接与立体定位控制工艺
1)地面预拼接工艺提升高空装配效率
我方将平台、桁架、下料斗等结构在地面完成90%以上拼接,预拼后采用专用运输车整体吊运至安装点,避免高空螺栓拼接、调整误差过大问题。此法有效节约高空施工时间达30%以上,提升施工效率并保障高空作业安全。
2)多点激光投影定位与全站仪协同放线技术
高空结构定位难度大,我方使用激光投影仪结合全站仪进行点位定位,预设结构空间坐标点,通过反光标靶校正误差。多点同步对比施工轴线、标高、垂直度,构件吊装前预定位精度控制在±2mm以内,极大提升高空对接精准度。
3)专用接头工装夹具辅助现场拼接对准
针对桁架及斗体现场拼接易错位问题,开发“楔形定位夹具+限位卡榫”组合工具,在构件靠近安装位置时由双人辅助对位,实现快速对准、快速螺栓插入、快速定位,缩短高空滞留时间。
4)高空焊缝抗风防熄与防雨保障措施
高空焊接作业中遇风雨环境易熄弧。我方配备便携式焊接帐篷与防风罩,帐篷内设局部排风与照明装置,保障焊接环境相对封闭;风速超过6m/s、湿度超过90%即停止作业,确保焊缝焊接质量。
4、交叉作业协调与多工种并行施工技术措施
(1)多专业工序穿插计划编排技术
1)施工总平面动态分区管理机制
本项目施工区域广、工种多(含设备安装、电气接线、钢结构、土建、运输等),易出现作业交叉。我方建立《施工总平面图》与《动态施工进度图》双图联控制度,按功能分“设备...
