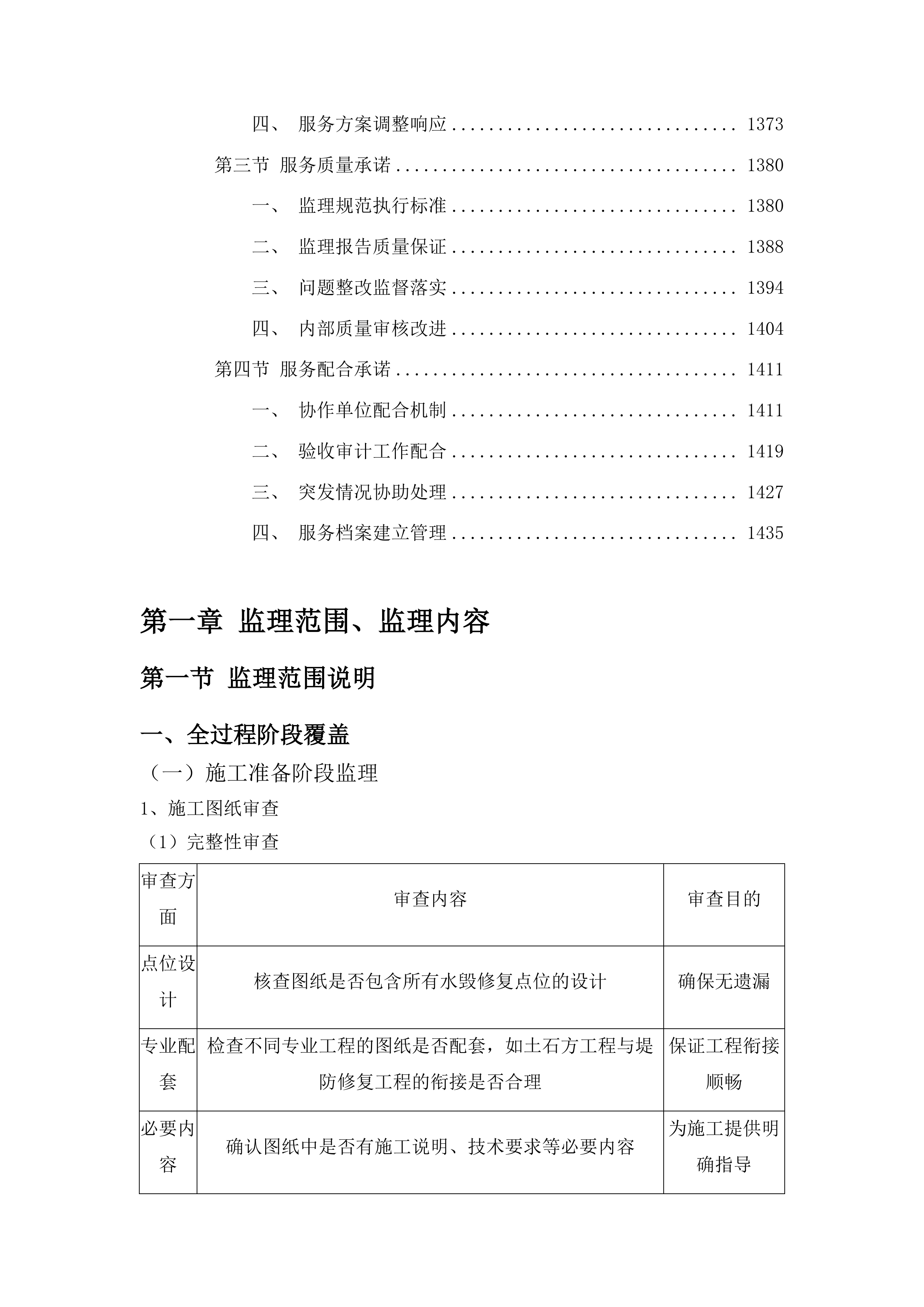

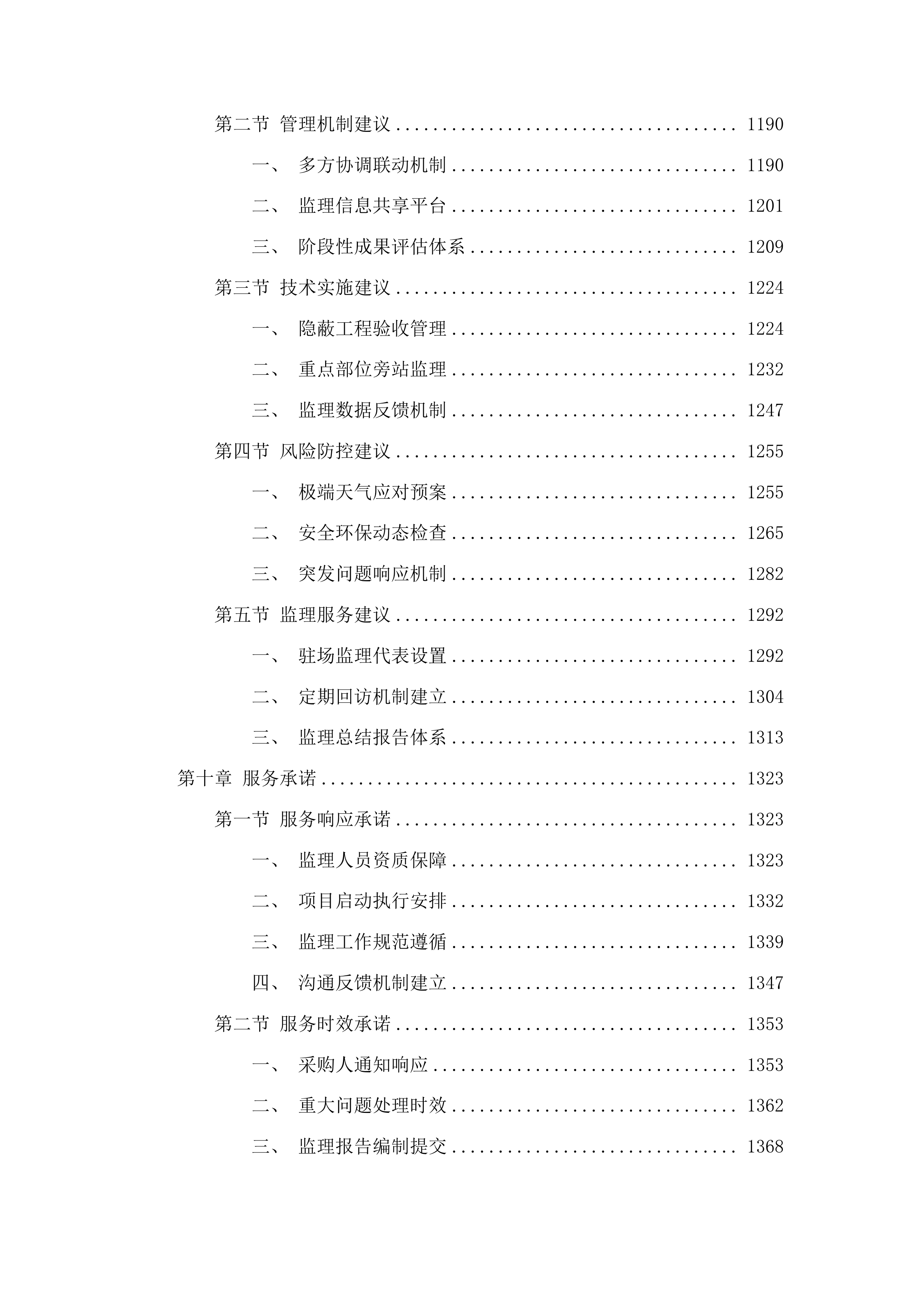

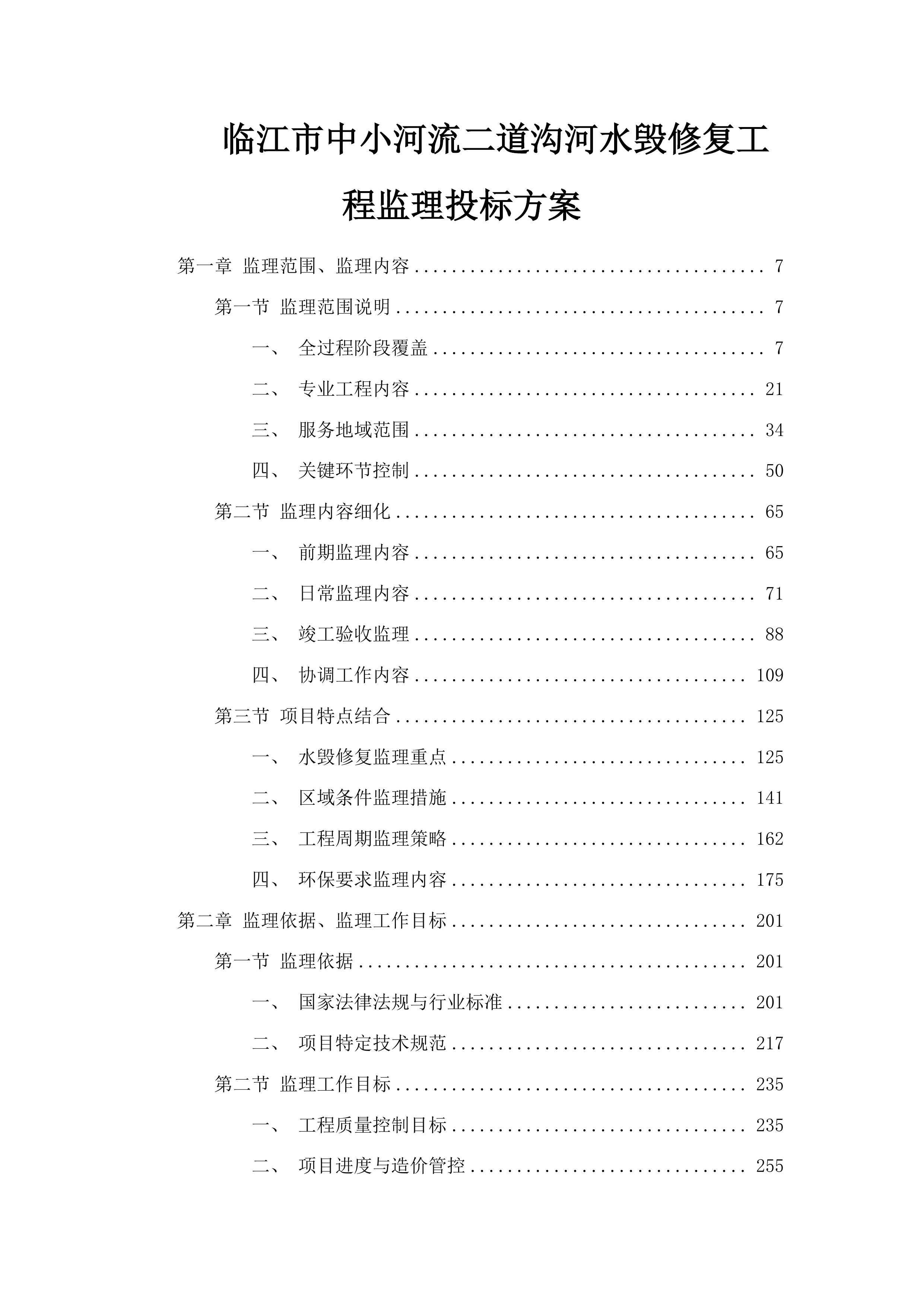

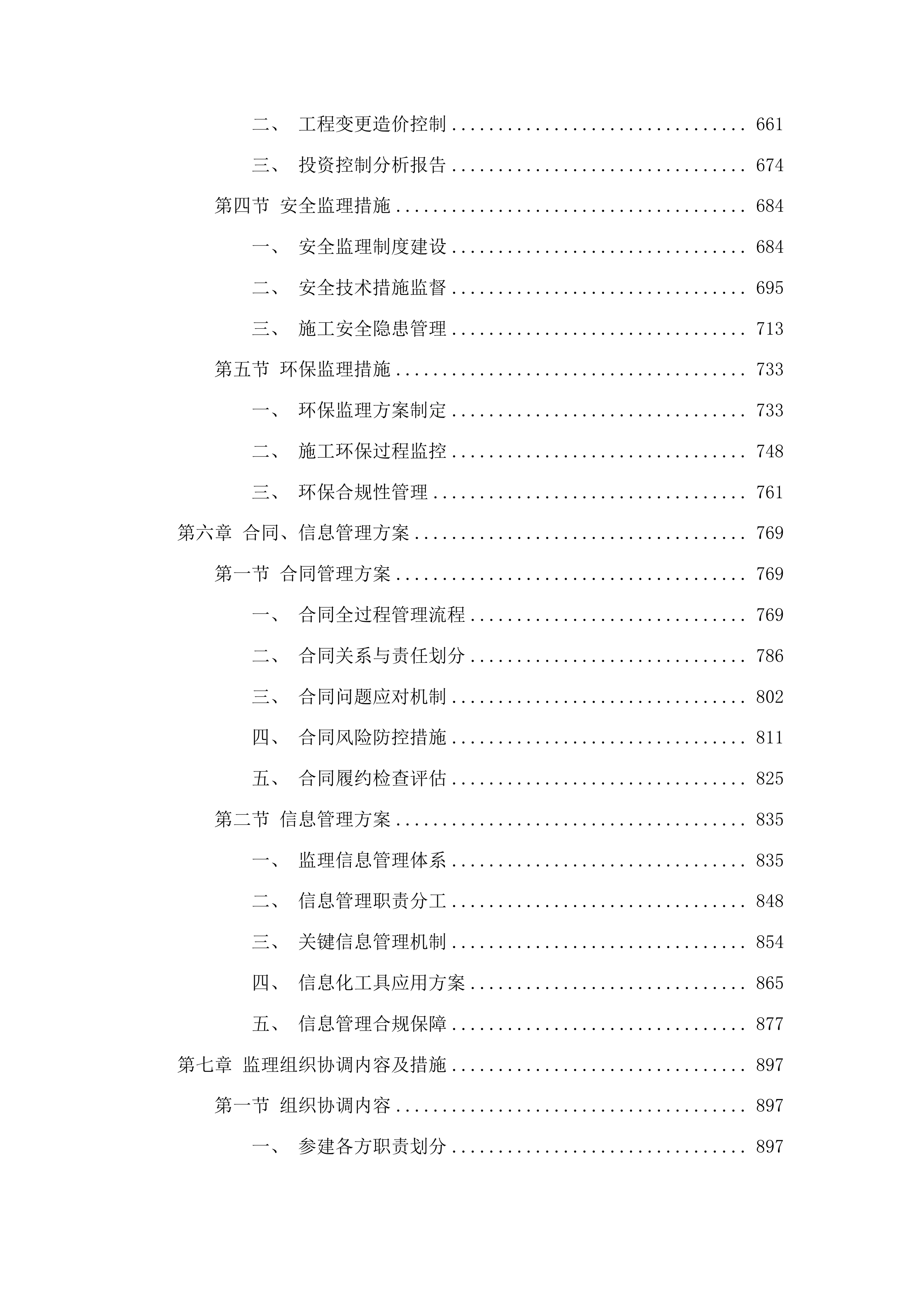

临江市中小河流二道沟河水毁修复工程监理投标方案
第一章 监理范围、监理内容
7
第一节 监理范围说明
7
一、 全过程阶段覆盖
7
二、 专业工程内容
21
三、 服务地域范围
34
四、 关键环节控制
50
第二节 监理内容细化
65
一、 前期监理内容
65
二、 日常监理内容
71
三、 竣工验收监理
88
四、 协调工作内容
109
第三节 项目特点结合
125
一、 水毁修复监理重点
125
二、 区域条件监理措施
141
三、 工程周期监理策略
162
四、 环保要求监理内容
175
第二章 监理依据、监理工作目标
201
第一节 监理依据
201
一、 国家法律法规与行业标准
201
二、 项目特定技术规范
217
第二节 监理工作目标
235
一、 工程质量控制目标
235
二、 项目进度与造价管控
255
三、 安全环保与服务保障
262
第三章 监理机构设置和岗位职责
276
第一节 监理机构设置
276
一、 整体组织架构设计
276
二、 监理岗位人员配置
289
三、 岗位隶属协作机制
300
四、 项目适配性调整
320
第二节 岗位职责划分
327
一、 总监理工程师职责
327
二、 专业监理工程师职责
339
三、 监理员岗位职责
350
四、 职责边界明确划分
359
第三节 人员配备与专业匹配
370
一、 监理团队人员构成
370
二、 专业人员施工匹配
382
三、 关键岗位经验要求
395
四、 人员数量保障措施
406
第四章 监理工作程序、方法和制度
418
第一节 监理工作程序
418
一、 监理工作启动程序制定
418
二、 施工准备阶段监理流程
426
三、 施工过程控制程序设计
433
四、 工程变更及索赔处理流程
441
五、 竣工验收监理工作规范
452
六、 监理工作总结移交程序
458
第二节 监理工作方法
465
一、 工程质量控制方法体系
465
二、 施工进度管控技术方法
473
三、 工程造价监理控制手段
483
四、 安全环保监理工作方法
491
五、 工程信息管理实施策略
501
六、 参建单位协调沟通机制
506
第三节 监理工作制度
513
一、 监理部内部管理制度
513
二、 施工图纸会审管理制度
522
三、 施工组织设计审批制度
528
四、 材料设备进场检验制度
535
五、 质量安全环保管理制度
543
六、 工程验收与资料管理制度
552
七、 工程变更索赔管理制度
559
八、 监理文件编制提交制度
565
第五章 质量、进度、造价、安全、环保监理措施
572
第一节 质量监理措施
572
一、 质量管理体系构建
572
二、 施工质量过程监控
587
三、 材料进场质量管控
602
第二节 进度监理措施
614
一、 施工进度计划审核
614
二、 施工进展动态跟踪
629
三、 进度滞后纠偏措施
641
第三节 造价监理措施
646
一、 工程计量支付管理
646
二、 工程变更造价控制
661
三、 投资控制分析报告
674
第四节 安全监理措施
684
一、 安全监理制度建设
684
二、 安全技术措施监督
695
三、 施工安全隐患管理
713
第五节 环保监理措施
733
一、 环保监理方案制定
733
二、 施工环保过程监控
748
三、 环保合规性管理
761
第六章 合同、信息管理方案
769
第一节 合同管理方案
769
一、 合同全过程管理流程
769
二、 合同关系与责任划分
786
三、 合同问题应对机制
802
四、 合同风险防控措施
811
五、 合同履约检查评估
825
第二节 信息管理方案
835
一、 监理信息管理体系
835
二、 信息管理职责分工
848
三、 关键信息管理机制
854
四、 信息化工具应用方案
865
五、 信息管理合规保障
877
第七章 监理组织协调内容及措施
897
第一节 组织协调内容
897
一、 参建各方职责划分
897
二、 监理例会制度建立
912
三、 阶段协调工作流程
917
四、 水毁修复工程协调重点
927
第二节 组织协调措施
942
一、 信息共享传递机制
942
二、 问题处理响应流程
955
三、 协调工具应用规范
969
四、 专项协调保障方案
983
第八章 监理工作重点、难点分析
1001
第一节 监理工作重点分析
1001
一、 河道修复结构监理要点
1001
二、 防洪能力提升监理措施
1015
三、 临江市施工环境适配监理
1038
第二节 监理工作难点分析
1047
一、 隐蔽工程质量管控难点
1047
二、 雨季施工影响因素分析
1064
三、 全过程持续性管理挑战
1075
第三节 应对措施与建议
1095
一、 关键工序质量保障方案
1095
二、 专项施工应急预案
1111
三、 监理工作优化实施建议
1130
第九章 合理化建议
1151
第一节 项目优化建议
1151
一、 施工组织优化方向
1151
二、 材料选用改良方案
1163
三、 信息化监理手段
1178
第二节 管理机制建议
1190
一、 多方协调联动机制
1190
二、 监理信息共享平台
1201
三、 阶段性成果评估体系
1209
第三节 技术实施建议
1224
一、 隐蔽工程验收管理
1224
二、 重点部位旁站监理
1232
三、 监理数据反馈机制
1247
第四节 风险防控建议
1255
一、 极端天气应对预案
1255
二、 安全环保动态检查
1265
三、 突发问题响应机制
1282
第五节 监理服务建议
1292
一、 驻场监理代表设置
1292
二、 定期回访机制建立
1304
三、 监理总结报告体系
1313
第十章 服务承诺
1323
第一节 服务响应承诺
1323
一、 监理人员资质保障
1323
二、 项目启动执行安排
1332
三、 监理工作规范遵循
1339
四、 沟通反馈机制建立
1347
第二节 服务时效承诺
1353
一、 采购人通知响应
1353
二、 重大问题处理时效
1362
三、 监理报告编制提交
1368
四、 服务方案调整响应
1373
第三节 服务质量承诺
1380
一、 监理规范执行标准
1380
二、 监理报告质量保证
1388
三、 问题整改监督落实
1394
四、 内部质量审核改进
1404
第四节 服务配合承诺
1411
一、 协作单位配合机制
1411
二、 验收审计工作配合
1419
三、 突发情况协助处理
1427
四、 服务档案建立管理
1435
监理范围、监理内容
监理范围说明
全过程阶段覆盖
施工准备阶段监理
施工图纸审查
完整性审查
审查方面
审查内容
审查目的
点位设计
核查图纸是否包含所有水毁修复点位的设计
确保无遗漏
专业配套
检查不同专业工程的图纸是否配套,如土石方工程与堤防修复工程的衔接是否合理
保证工程衔接顺畅
必要内容
确认图纸中是否有施工说明、技术要求等必要内容
为施工提供明确指导
标注准确性审核
检查尺寸标注是否与实际工程需求相符,避免出现过大或过小的误差。精确的尺寸标注是保证工程质量的基础,若尺寸标注不准确,可能导致施工偏差,影响工程的稳定性和安全性。例如,土石方开挖的尺寸偏差可能会影响堤防的基础承载能力。
核对高程标注是否准确,确保各部分工程在高度上的衔接顺畅。高程标注的准确性对于河道水位控制、排水系统的正常运行等至关重要。若高程标注有误,可能会导致河水倒灌、排水不畅等问题。
查看图纸中的符号、图例等是否统一且清晰易懂。统一清晰的符号和图例能够避免施工人员在理解图纸时产生误解,提高施工效率,减少施工错误。
施工质量控制
设计合规性评估
评估依据
评估内容
评估目的
国家规范
依据国家相关水利工程规范,检查图纸设计是否符合防洪、抗震等要求
确保工程符合国家强制标准
地质条件
结合临江市的地质条件,评估设计方案对地基处理等方面的合理性
保证工程基础稳固
气候特点
考虑当地气候特点,审核设计是否能适应季节性变化对工程的影响
提高工程的耐久性和适应性
施工组织设计审核
施工顺序与方法评估
判断施工顺序是否有利于各专业工程的衔接和协调,避免出现施工冲突。合理的施工顺序能够提高施工效率,减少施工干扰,确保各专业工程之间的顺利过渡。例如,先进行土石方工程,再进行堤防基础施工,能够保证基础的稳定性。
审查施工方法是否先进、合理,能否保证工程质量和进度。先进合理的施工方法能够提高施工效率,降低施工成本,同时保证工程质量。如采用新型的混凝土浇筑工艺,能够提高混凝土的强度和耐久性。
评估施工组织设计中对特殊情况的应对措施是否可行。特殊情况如恶劣天气、地质灾害等可能会影响工程进度和质量,有效的应对措施能够降低风险,保证工程的顺利进行。
开工条件审查
施工进度计划审查
检查进度计划是否与合同约定的服务期限相匹配,确保工程按时完成。合同约定的服务期限是工程的重要约束条件,进度计划必须与之相符,否则可能会导致违约。
分析进度计划中各阶段的时间安排是否合理,是否存在关键路径过长或过短的问题。合理的时间安排能够保证工程的均衡推进,避免出现工期延误或资源浪费。
审核进度计划的调整机制是否健全,以应对可能出现的延误情况。完善的调整机制能够在出现延误时及时采取措施,保证工程进度的可控性。
人员协调配合
安全与环保措施检查
检查方面
检查内容
检查目的
安全措施
审查施工安全措施是否涵盖临江市二道沟河项目现场的各个风险点,如高空作业、水上作业等
保障施工人员的生命安全
环保措施
检查环保措施是否符合国家和当地的环保要求,包括水体保护、施工扬尘控制、噪音管理等
减少工程对环境的影响
落实计划
评估安全和环保措施的落实计划是否可行,是否有专人负责监督执行
确保措施得到有效执行
开工条件审查
施工单位资质审查
查看施工单位的营业执照、资质证书等是否在有效期内。有效的营业执照和资质证书是施工单位合法经营和具备相应施工能力的证明。
审核施工单位的业绩和信誉,了解其在类似水毁修复工程中的表现。良好的业绩和信誉能够反映施工单位的施工能力和管理水平。
检查施工单位主要人员的资格证书,如项目经理、技术负责人等是否具备相应的专业能力。专业的人员是保证工程质量和进度的关键。
施工进度控制
施工场地条件检查
检查方面
检查内容
检查目的
施工道路
检查施工道路是否畅通,能够满足施工车辆和设备的通行需求
保证施工物资和设备的运输
施工水电
确认施工用水和用电是否稳定,水质和电量是否符合施工要求
保障施工的正常进行
施工场地
查看施工场地是否平整,有无障碍物影响施工
为施工提供良好的作业环境
施工材料设备确认
检查施工材料的质量证明文件,如水泥、钢材等的检验报告是否齐全。齐全的质量证明文件是保证材料质量的重要依据。
核对施工设备的型号、数量是否与施工组织设计一致,设备是否完好可用。符合要求的设备能够保证施工的顺利进行。
评估施工材料和设备的储备情况,确保能够满足工程施工的连续进行。充足的储备能够避免因材料和设备短缺导致的工期延误。
施工阶段监理实施
施工质量控制
施工规范执行监督
监督方面
监督内容
监督目的
图纸执行
检查施工单位是否严格按照施工图纸的要求进行施工,如土石方开挖的深度、宽度是否符合设计标准
保证工程符合设计要求
规范遵守
监督施工单位遵守国家相关水利工程施工规范,如混凝土浇筑的工艺要求等
确保工程质量符合国家标准
制度执行
审查施工单位的质量管理制度是否有效执行,确保工程质量的稳定性
提高工程质量的可控性
原材料构配件检验
对进入施工现场的原材料进行抽样检验,如水泥的强度、砂石的级配等。抽样检验能够及时发现原材料的质量问题,避免不合格材料用于工程。
检查构配件的质量证明文件,如预制构件的生产许可证、检验报告等。齐全的质量证明文件是保证构配件质量的重要依据。
对不合格的原材料和构配件及时要求施工单位退场处理,防止其用于工程。及时处理不合格材料能够保证工程质量。
施工安全文明管理
关键工序与隐蔽工程检查
检查方面
检查内容
检查目的
方案审核
在关键工序施工前,对施工单位的施工方案进行审核,如堤防基础处理的方案
保证关键工序的施工质量
隐蔽验收
加强对隐蔽工程的质量检查,如地下排水管道的铺设,在隐蔽前进行验收
确保隐蔽工程质量合格
旁站监督
对关键工序和隐蔽工程的施工过程进行旁站监督,确保施工质量
及时发现和解决施工中的问题
施工进度控制
进度计划执行检查
每周或每月对施工进度进行检查,统计已完成的工程量和未完成的工程量。定期检查能够及时掌握工程进度情况。
对比实际进度与计划进度的差异,分析是否存在延误情况。通过对比能够发现进度偏差,及时采取措施。
检查施工单位的进度报告是否真实、准确,反映工程实际进展。真实准确的进度报告是决策的重要依据。
关键工序与隐蔽工程检查
进度偏差分析与调整
分析进度偏差产生的原因,如施工人员不足、施工设备故障等。准确分析原因能够为调整措施提供依据。
根据偏差原因制定相应的调整措施,如增加施工人员、调配设备等。合理的调整措施能够解决进度问题。
评估调整措施的可行性和有效性,确保能够有效解决进度问题。评估调整措施能够保证措施的实施效果。
施工单位协调管理
协调各施工单位之间的施工顺序,避免出现交叉作业导致的施工冲突。合理的施工顺序能够提高施工效率。
合理安排各施工单位的施工时间,确保工程施工的连续性。连续的施工能够保证工程进度。
及时解决施工单位之间的矛盾和问题,保障工程进度的顺利进行。及时解决问题能够避免影响工程进度。
施工安全文明管理
安全管理制度监督
检查施工单位的安全管理制度是否健全,包括安全生产责任制、安全检查制度等。健全的安全管理制度是保障施工安全的基础。
督促施工单位定期组织安全培训和教育活动,提高施工人员的安全意识。提高安全意识能够减少安全事故的发生。
审查施工单位的安全应急预案是否完善,是否具备应对突发安全事故的能力。完善的应急预案能够在事故发生时及时采取措施。
安全防护设施检查
检查施工现场的安全帽、安全带是否符合国家标准,是否正确佩戴。符合标准的安全防护用品能够保护施工人员的安全。
查看防护栏、安全网等防护设施是否安装牢固,能否有效防止人员坠落和物体打击。牢固的防护设施能够提供有效的防护。
对施工现场的电气设备、机械设备等的安全防护装置进行检查,确保其正常运行。正常运行的安全防护装置能够保证设备的安全使用。
文明施工监督管理
监督施工单位保持施工现场的整洁,及时清理施工垃圾和废弃物。整洁的施工现场能够提高施工环境质量。
检查施工现场的材料堆放是否整齐,标识是否清晰。整齐的材料堆放和清晰的标识能够提高施工效率。
要求施工单位采取有效措施减少施工噪音和扬尘污染,保护周边环境。减少污染能够保护环境和周边居民的生活质量。
竣工验收阶段监理
工程资料审查
资料完整性核查
核查方面
核查内容
核查目的
施工图纸
检查施工图纸是否齐全,有无变更记录和设计交底文件
保证工程资料的完整性
施工记录
查看施工记录是否完整,包括施工日志、质量检验记录等
反映工程施工过程
检验报告
审核检验报告是否涵盖所有原材料、构配件和分项工程的检验情况
确保工程质量可追溯
资料真实性准确性检查
核对施工记录中的数据是否与实际施工情况相符,如混凝土浇筑时间、试块强度等。准确的数据能够反映工程实际情况。
验证检验报告的真实性,检查报告的编号、检验机构等信息是否准确。真实的检验报告是工程质量的重要依据。
审查工程资料中的签字、盖章是否齐全,符合规定要求。齐全的签字、盖章是保证资料合法性的重要条件。
资料问题整改督促
对资料中存在的问题及时向施工单位发出整改通知,明确整改要求和期限。及时通知能够促使施工单位尽快整改。
跟踪施工单位的整改情况,定期检查整改结果。跟踪检查能够保证整改效果。
对整改后仍不符合要求的资料,要求施工单位重新整理和提交。重新整理提交能够保证资料的质量。
问题整改跟踪
工程质量评定
质量评定标准执行
严格按照国家水利工程质量评定标准进行评定,确保评定结果的公正性和客观性。公正客观的评定结果能够反映工程实际质量。
审查施工单位的自评报告,核对评定数据和结论是否准确。准确的自评报告能够为质量评定提供参考。
组织专业人员对工程质量进行现场检查,验证自评报告的真实性。现场检查能够保证评定结果的可靠性。
分项分部工程验收
对土石方工程、堤防修复工程、排水设施修复工程等各分项工程进行质量验收。分项工程验收能够及时发现质量问题。
检查各分部工程的质量控制资料是否齐全,质量是否符合要求。齐全的质量控制资料和符合要求的质量是分部工程合格的重要条件。
根据验收结果,确定各分项、分部工程的质量等级。确定质量等级能够为工程整体质量评定提供依据。
质量问题整改要求
对工程质量存在的问题进行详细记录,分析问题产生的原因。详细记录和分析原因能够为整改提供方向。
向施工单位提出具体的整改意见和要求,明确整改期限。具体的整改意见和要求能够保证整改效果。
跟踪施工单位的整改情况,对整改结果进行复查,确保工程质量符合要求。复查能够保证工程质量达标。
问题整改跟踪
问题台账建立
对工程资料审查、质量评定等过程中发现的问题进行详细记录,包括问题描述、发现时间、责任单位等。详细记录能够便于问题的跟踪和管理。
对问题进行分类,如资料问题、质量问题、安全问题等,便于管理和跟踪。分类管理能够提高问题处理效率。
建立问题台账的更新机制,及时记录问题的整改情况。及时更新能够保证台账的准确性。
整改方案督促
要求施工单位针对每个问题制定具体的整改方案,明确整改措施、责任人、整改期限等。具体的整改方案能够保证整改的有效性。
审查施工单位的整改方案是否可行,是否能够有效解决问题。可行的整改方案能够提高整改成功率。
督促施工单位按照整改方案进行整改,确保整改工作按时开展。督促整改能够保证整改工作的顺利进行。
整改情况检查
定期对整改情况进行检查,查看问题是否得到解决,整改效果是否符合要求。定期检查能够及时发现整改中的问题。
对未按时完成整改的问题,分析原因并采取相应的措施,如增加督促力度、延长整改期限等。分析原因和采取措施能够保证整改工作的顺利完成。
当所有问题都整改完毕后,进行最终的验收,确保工程达到交付使用条件。最终验收能够保证工程质量合格。
全过程监理衔接
阶段间信息传递
准备到施工信息传递
整理施工准备阶段的审查报告,包括图纸审查意见、施工组织设计审核结果等,传递给施工阶段监理人员。完整准确的审查报告能够为施工阶段监理提供重要参考。
与施工阶段监理人员进行沟通,详细介绍施工准备阶段发现的问题和潜在风险。详细沟通能够让施工阶段监理人员提前做好应对准备。
确保施工阶段监理人员能够全面了解工程前期情况,为施工阶段的监理工作做好准备。全面了解前期情况能够提高施工阶段监理的针对性和有效性。
阶段间信息传递
施工到验收信息反馈
施工阶段监理人员定期编写工程进度报告和质量报告,向竣工验收阶段监理人员反馈工程实际进展和质量状况。定期报告能够让竣工验收阶段监理人员及时掌握工程情况。
及时通报施工过程中出现的重大质量问题和安全事故,以及处理情况。及时通报能够让竣工验收阶段监理人员对工程有更全面的了解。
提供施工阶段的变更记录和调整方案,让竣工验收阶段监理人员了解工程的变化情况。提供变更记录和调整方案能够为竣工验收提供准确依据。
信息畅通保障措施
建立信息传递制度,明确各阶段监理人员的信息传递职责和时间要求。明确的制度能够保证信息传递的规范性和及时性。
采用信息化手段,如监理管理软件,实现信息的实时共享和更新。信息化手段能够提高信息传递的效率和准确性。
定期召开监理工作会议,加强各阶段监理人员之间的沟通和交流。定期会议能够促进信息的交流和共享。
人员协调配合
人员沟通协作加强
建立监理人员之间的沟通渠道,如微信群、电话会议等,方便及时交流工作信息。畅通的沟通渠道能够提高工作效率。
鼓励各阶段监理人员相互交流经验和心得,共同提高监理工作水平。交流经验和心得能够促进监理人员的共同成长。
在遇到重大问题时,组织各阶段监理人员共同商讨解决方案,确保问题得到妥善处理。共同商讨解决方案能够提高问题处理的有效性。
职责与界面明确
制定详细的监理人员职责分工表,明确各阶段监理人员在不同工作环节的具体职责。详细的职责分工表能够避免职责不清。
划分各阶段监理人员的工作界面,避免出现工作重叠或遗漏的情况。合理划分工作界面能够提高工作效率。
对职责和界面划分进行定期检查和调整,确保适应工程实际进展情况。定期检查和调整能够保证职责和界面的合理性。
联合培训学习
定期组织各阶段监理人员参加联合培训,学习国家最新的水利工程规范和监理标准。联合培训能够提高监理人员的专业知识和技能。
开展案例分析和讨论活动,提高监理人员解决实际问题的能力。案例分析和讨论活动能够增强监理人员的实践能力。
通过培训和学习,增强监理人员之间的协作意识和团队凝聚力。增强协作意识和团队凝聚力能够提高监理工作的整体效能。
监理策略动态调整
基于工程进展调整
调整依据
调整内容
调整目的
工程进度
定期评估工程进展情况,根据实际完成的工程量和进度,调整监理人员的配置和工作安排
保证监理工作与工程进度相匹配
关键节点
当工程进入关键节点或重要阶段时,增加监理力量和检查频率
加强关键阶段的监理力度
实际情况
根据工程进展情况,合理调整监理计划和目标,确保与工程实际情况相匹配
提高监理工作的针对性和有效性
应对变更延误调整
若发生工程变更,及时组织相关人员对变更内容进行评估,调整监理策略和方法。及时评估和调整能够适应工程变更的需求。
对于进度延误情况,分析原因并采取相应的监理措施,如加强进度监控、协调资源等。分析原因和采取措施能够解决进度延误问题。
根据变更和延误情况,重新制定质量控制和安全管理的重点,确保工程质量和安全。重新制定重点能够保证工程质量和安全不受影响。
适应工程变化保障
保障措施
具体内容
保障目的
调整机制
建立监理策略调整机制,明确调整的条件、程序和责任人员
保证监理策略调整的规范性和有效性
监测预警
加强对工程变化的监测和预警,及时发现潜在的问题并进行调整
提前发现和解决问题
效果评估
定期对监理策略的调整效果进行评估,不断优化监理工作,保障工程顺利完成
提高监理工作的质量和效率
专业工程内容
土石方工程监理
土方开挖监理
开挖方案审查
对土方开挖方案的合理性进行审查,保证其与工程设计和施工规范要求相符。详细检查开挖顺序和方法,确保其有利于边坡稳定,同时将对周边环境的影响降到最低。严格审核开挖深度和坡度,使其满足设计标准,有效避免超挖或欠挖情况。全面评估开挖过程中的排水措施,保证其完善性,防止基坑积水对施工安全产生影响。
土方开挖监理
现场施工监督
监督事项
具体内容
施工操作
监督施工单位按批准的开挖方案施工,及时纠正违规操作。
边坡稳定性
检查开挖过程中边坡稳定性,发现异常及时要求采取加固措施。
开挖进度
控制开挖进度,确保与后续施工工序衔接,避免延误工期。
土方处理
监督施工单位合理堆放和处理开挖出的土方,防止环境污染。
质量检测验收
对开挖后的基底标高、平整度和几何尺寸进行严格检测,只有符合设计要求后,才允许进行下一道工序。仔细检查基底土的性质,确保其与地质勘察报告相符,若出现异常,及时会同相关单位进行处理。认真审核土方开挖工程的质量检验报告,保证各项指标均符合质量标准。积极参与土方开挖工程的隐蔽验收工作,做好详细记录并签字确认。
安全文明管理
督促施工单位做好开挖现场的安全防护措施,设置明显的警示标志,有效防止人员坠落和物体打击事故。全面检查施工机械的运行状况和操作人员的持证上岗情况,确保施工安全。要求施工单位采取有效的降尘措施,减少土方开挖过程中的扬尘污染。监督施工单位合理安排施工时间,避免夜间施工对周边居民造成噪音干扰。
安全文明管理
现场安全监督

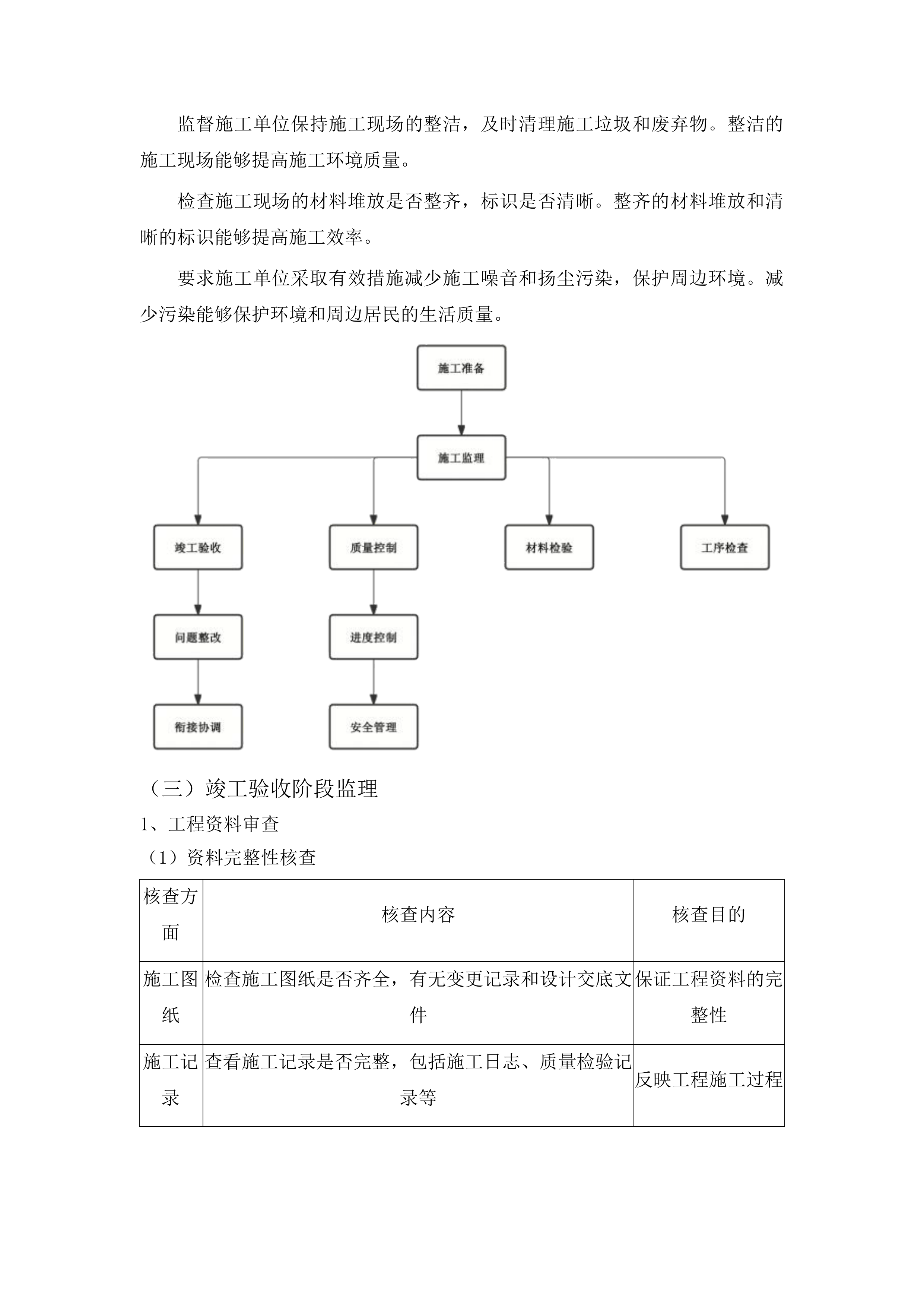

土方回填监理
回填土料控制
控制事项
具体内容
土料质量
审查回填土料质量,确保符合设计和规范要求,不使用含杂质、有机物等不合格土料。
含水量检测
检测回填土料含水量,控制在最优含水量范围内,保证回填土压实效果。
分层铺填
监督施工单位分层铺填回填土料,每层厚度符合设计和规范规定。
土料来源与运输
检查回填土料来源和运输过程,防止土料受污染。
压实过程监督
监督事项
具体内容
压实作业
监督施工单位按设计要求和施工规范进行回填土压实作业,采用合适压实机械和方法。
压实效果检测
检查压实遍数和压实系数,满足设计标准,对压实效果进行检测和评估。
压实顺序控制
控制回填土压实顺序,确保均匀压实,避免漏压或压实不足。
表面平整度与坡度检查
压实过程中,及时检查回填土表面平整度和坡度,符合设计要求。
质量检测验收
对回填土的压实质量进行抽样检测,涵盖压实系数、干密度等指标,并出具详细的检测报告。认真检查回填土的分层厚度和压实情况,只有符合设计和规范要求后,才允许进行上层回填。严格审核回填土工程的质量检验资料,确保各项质量指标均符合标准。积极参与回填土工程的隐蔽验收工作,做好记录并签字确认。
土方回填监理
后期养护管理
要求施工单位在回填土工程完成后,进行适当的养护,防止回填土出现干裂、下沉等现象。监督施工单位对回填土区域进行定期检查,及时发现并处理问题。在回填土区域上方进行后续施工时,要求采取保护措施,避免对回填土造成破坏。对回填土工程的质量进行跟踪评估,确保其长期稳定可靠。
石方爆破监理
爆破方案审查
审查石方爆破方案的可行性和安全性,确保其符合国家相关法规和工程要求。审核爆破参数的合理性,包括炸药用量、炮孔布置、起爆顺序等,以保证爆破效果和周边环境安全。检查爆破作业单位的资质和爆破人员的持证上岗情况,确保爆破作业的合法性和专业性。评估爆破对周边建筑物、设施和人员的影响,要求采取相应的防护措施。
石方爆破监理
现场安全监督
监督施工单位在爆破作业前做好安全警戒工作,设置明显的警示标志,疏散无关人员。检查爆破器材的储存、运输和使用情况,确保符合安全规定,防止发生爆炸事故。监督爆破作业过程,严格按照批准的爆破方案进行操作,及时纠正违规行为。在爆破后,检查爆破效果和周边环境安全情况,确认无安全隐患后方可解除警戒。
爆破效果评估
对爆破后的岩石破碎程度、块度大小进行检查,评估爆破效果是否满足工程要求。分析爆破对边坡稳定性的影响,及时发现并处理可能出现的滑坡、坍塌等问题。检查爆破对周边建筑物、设施的影响,如有损坏及时要求施工单位进行修复。根据爆破效果和实际情况,对爆破方案进行调整和优化,提高爆破效率和安全性。
环境保护措施
要求施工单位采取有效的降尘措施,减少爆破过程中的粉尘污染。监督施工单位对爆破产生的噪声进行控制,避免对周边居民造成噪音干扰。检查爆破废渣的清理和处理情况,确保其合理堆放和处置,防止对环境造成污染。评估爆破对生态环境的影响,要求施工单位采取相应的生态恢复措施。
堤防修复工程监理
堤身加固监理
加固方案审查
审查堤身加固方案的合理性和可行性,确保其符合工程设计和防洪要求。审核加固措施的选择是否得当,如灌浆加固、加筋土堤等,考虑其适用性和经济性。检查加固工程的施工工艺和质量标准,要求施工单位严格按照规范进行施工。评估加固工程对堤身原有结构和周边环境的影响,提出相应的保护措施。
堤身加固监理
施工过程监督
监督事项
具体内容
施工执行
监督施工单位按批准的加固方案施工,确保施工质量和进度。
材料质量
检查堤身加固材料质量,如水泥、钢材等,要求提供质量合格证明文件。
关键工序旁站
对加固工程关键工序进行旁站监理,如灌浆施工、加筋铺设等,确保施工符合规范要求。
安全防护
监督施工单位做好施工安全防护工作,防止发生安全事故。
质量检测验收
检测事项
具体内容
质量指标检测
对堤身加固工程质量进行检测,包括强度、密实度等指标,出具检测报告。
外观质量检查
检查加固工程外观质量,如堤身平整度、裂缝情况等,符合设计要求。
资料审核
审核加固工程质量检验资料,确保各项质量指标符合标准。
隐蔽验收
参与堤身加固工程隐蔽验收工作,做好记录并签字确认。
防洪能力评估
评估事项
具体内容
防洪提升效果
评估堤身加固后对防洪能力的提升效果,分析是否满足设计防洪标准。
堤岸稳定性
检查堤身加固工程对堤岸稳定性的影响,确保在洪水作用下堤身安全。
综合评价
结合历史洪水资料和水文分析,对堤身的防洪安全性进行综合评价。
改进建议
根据评估结果,提出进一步的改进建议和措施,确保堤防的防洪能力得到有效保障。
堤岸防护监理
防护方案审查
审查堤岸防护方案的合理性和适用性,根据堤岸的地质条件和水流情况选择合适的防护措施。审核防护材料的质量和性能,如护坡块石、混凝土板等,确保其符合设计要求。检查防护工程的施工工艺和施工顺序,要求施工单位严格按照规范进行施工。评估堤岸防护工程对周边生态环境的影响,提出相应的保护措施。
堤岸防护监理
施工过程监督
监督事项
具体内容
施工执行
监督施工单位按批准的防护方案施工,确保施工质量和进度。
基础处理
检查堤岸防护工程基础处理情况,保证基础牢固可靠。
关键部位旁站
对防护工程关键部位进行旁站监理,如护坡铺设、挡土墙施工等,确保施工符合规范要求。
安全防护
监督施工单位做好施工安全防护工作,防止发生安全事故。
质量检测验收
对堤岸防护工程的质量进行检测,包括防护材料的强度、稳定性等指标,出具检测报告。检查防护工程的外观质量,如护坡平整度、勾缝质量等,符合设计要求。审核防护工程的质量检验资料,确保各项质量指标符合标准。参与堤岸防护工程的隐蔽验收工作,做好记录并签字确认。
生态保护措施
要求施工单位在堤岸防护工程施工过程中,采取有效的生态保护措施,减少对周边生态环境的破坏。监督施工单位对施工过程中产生的废弃物进行合理处理,防止污染土壤和水体。检查堤岸防护工程对水生生物和鸟类栖息地的影响,要求采取相应的保护和恢复措施。评估堤岸防护工程对生态景观的影响,提出优化建议,促进生态环境的协调发展。
堤顶道路修复监理
修复方案审查
审查堤顶道路修复方案的合理性和可行性,确保其符合道路使用功能和堤防安全要求。审核道路修复材料的选择和质量,如沥青、水泥混凝土等,要求符合相关标准。检查道路修复工程的施工工艺和质量标准,要求施工单位严格按照规范进行施工。评估道路修复工程对堤身结构和周边环境的影响,提出相应的保护措施。
堤顶道路修复监理
排水管道修复监理
施工过程监督
监督事项
具体内容
施工执行
监督施工单位按批准的修复方案施工,确保施工质量和进度。
基层与面层质量
检查道路基层和面层施工质量,如平整度、压实度等,符合设计要求。
关键工序旁站
对道路修复工程关键工序进行旁站监理,如路面摊铺、伸缩缝施工等,确保施工符合规范要求。
安全防护
监督施工单位做好施工安全防护工作,设置警示标志,防止发生交通安全事故。
质量检测验收
对堤顶道路修复工程的质量进行检测,包括道路的强度、平整度、抗滑性能等指标,出具检测报告。检查道路的排水设施是否完善,确保排水畅通,避免积水影响道路使用寿命。审核道路修复工程的质量检验资料,确保各项质量指标符合标准。参与堤顶道路修复工程的竣工验收工作,做好记录并签字确认。
使用功能评估
评估事项
具体内容
通行功能
评估堤顶道路修复后是否满足车辆通行和防汛抢险等使用功能要求。
标志标线
检查道路标志、标线是否清晰完整,确保交通安全。
管理维护便利性
分析道路修复工程对堤防管理和维护的便利性影响,提出改进建议。
调整完善
根据使用功能评估结果,对道路进行必要的调整和完善,提高道路的使用效率和安全性。
排水设施修复监理
排水管道修复监理
修复方案审查
审查排水管道修复方案的合理性和可行性,根据管道损坏情况选择合适的修复方法。审核修复材料的质量和性能,如管材、密封材料等,确保其符合设计和规范要求。检查修复工程的施工工艺和质量标准,要求施工单位严格按照规范进行施工。评估修复工程对周边环境和其他地下设施的影响,提出相应的保护措施。
施工过程监督
监督施工单位按照批准的修复方案进行施工,确保施工质量和进度。检查管道的基础处理情况,保证管道安装牢固,避免出现下沉、变形等问题。对管道接口的施工质量进行重点监督,确保密封良好,防止渗漏。监督施工单位做好施工安全防护工作,防止发生中毒、窒息等安全事故。
质量检测验收
对排水管道修复工程的质量进行检测,包括管道的严密性、坡度等指标,出具检测报告。检查管道的附属设施是否齐全,如检查井、雨水口等,符合设计要求。审核修复工程的质量检验资料,确保各项质量指标符合标准。参与排水管道修复工程的隐蔽验收工作,做好记录并签字确认。
排水能力评估
评估事项
具体内容
排水设计满足度
评估排水管道修复后是否满足排水设计要求,分析排水能力是否得到有效提升。
排水安全性评价
结合历史排水数据和降雨情况,对排水管道的排水安全性进行综合评价。
系统衔接检查
检查排水管道与其他排水系统的衔接情况,确保排水畅通,避免出现积水现象。
改进建议
根据评估结果,提出进一步的改进建议和措施,确保排水管道的正常运行。
雨水口修复监理
修复方案审查
审查雨水口修复方案的合理性和可行性,根据雨水口损坏情况选择合适的修复方法。审核修复材料的质量和性能,如铸铁篦子、混凝土基础等,确保其符合设计和规范要求。检查修复工程的施工工艺和质量标准,要求施工单位严格按照规范进行施工。评估修复工程对周边环境和行人安全的影响,提出相应的保护措施。
雨水口修复监理
施工过程监督
监督施工单位按照批准的修复方案进行施工,确保施工质量和进度。检查雨水口的安装位置和高程是否准确,保证排水顺畅。对雨水口的篦子安装质量进行重点监督,确保其牢固、平整,防止杂物进入管道。监督施工单位做好施工安全防护工作,设置警示标志,防止行人跌入。
质量检测验收
检测事项
具体内容
质量指标检测
对雨水口修复工程质量进行检测,包括雨水口尺寸、坡度等指标,出具检测报告。
排水效果检查
检查雨水口排水效果,是否存在积水现象,符合设计要求。
资料审核
审核修复工程质量检验资料,确保各项质量指标符合标准。
竣工验收
参与雨水口修复工程竣工验收工作,做好记录并签字确认。
防堵措施检查
检查雨水口是否设置了有效的防堵措施,如格栅、滤网等,防止杂物堵塞排水管道。监督施工单位定期对雨水口进行清理和维护,确保排水畅通。评估防堵措施的可靠性和耐久性,根据实际情况提出改进建议。要求施工单位制定应急预案,在遇到暴雨等特殊情况时,能够及时采取措施,防止雨水倒灌。
检查井修复监理
修复方案审查
审查检查井修复方案的合理性和可行性,根据检查井损坏情况选择合适的修复方法。审核修复材料的质量和性能,如砖、混凝土等,确保其符合设计和规范要求。检查修复工程的施工工艺和质量标准,要求施工单位严格按照规范进行施工。评估修复工程对周边环境和其他地下设施的影响,提出相应的保护措施。
施工过程监督
监督施工单位按照批准的修复方案进行施工,确保施工质量和进度。检查检查井的基础处理情况,保证检查井结构稳定,避免出现下沉、裂缝等问题。对检查井的井壁砌筑质量进行重点监督,确保灰缝饱满、墙体垂直。监督施工单位做好施工安全防护工作,设置警示标志,防止人员坠落。
质量检测验收
对检查井修复工程的质量进行检测,包括检查井的尺寸、垂直度等指标,出具检测报告。检查检查井的井盖安装质量,确保其平整、牢固,防止车辆碾压时发生跳动。审核修复工程的质量检验资料,确保各项质量指标符合标准。参与检查井修复工程的隐蔽验收工作,做好记录并签字确认。
维护通道检查
检查检查井是否设置了便于维护和检修的通道,保证工作人员能够安全、方便地进入检查井。评估维护通道的安全性和可靠性,根据实际情况提出改进建议。要求施工单位在检查井修复后,清理井内杂物,保持通道畅通。检查检查井与排水管道的连接情况,确保密封良好,防止污水渗漏。
服务地域范围
临江市项目现场
整体地域覆盖
施工场地监理
施工场地的合理规划与布局对工程顺利开展至关重要。会监督施工场地的规划和布局是否合理,充分考虑施工流程和设备运行,满足施工需求。检查施工场地的平整度和承载能力,确保大型机械设备的安全作业,保障施工安全。对施工场地的临时设施建设进行监理,从材料选用到搭建工艺,保证其符合安全和质量标准。监控施工场地的卫生和整洁情况,及时清理杂物和废弃物,营造良好的施工环境。监督施工场地的用水、用电等资源的合理使用,避免浪费和安全隐患。检查施工场地的防火、防盗等安全措施是否到位,配备足够的消防器材和安保设施,为施工人员提供安全保障。
材料堆放区管理
材料堆放区的规范管理能够有效保障材料质量和施工进度。审查材料堆放区的设置是否符合规范,根据材料的性质和用途进行分区,便于材料的存放和取用。检查材料的堆放方式是否正确,对于易受潮、易损坏的材料采取特殊防护措施,防止材料损坏和丢失。对材料的标识和分类进行监督,确保每种材料都有清晰的标识,便于管理和查找。监控材料堆放区的防潮、防雨等防护措施是否落实,搭建防雨棚、设置排水系统等,保证材料质量不受影响。检查材料的质量和数量是否与采购计划相符,避免出现材料短缺或质量不合格的情况。监督材料的出入库管理,建立详细的出入库记录,保证材料的合理使用。
材料堆放区管理
环保措施落实
周边区域监督
周边区域的稳定与安全对项目的顺利进行具有重要影响。关注项目现场周边的交通状况,与交通管理部门保持沟通,确保施工运输的顺畅。检查周边区域的环境是否受到施工活动的影响,如噪音、扬尘等,及时采取降噪、降尘措施进行保护。监督周边区域的居民和其他单位的安全,设置警示标识和防护设施,避免施工对其造成危害。对周边区域的公共设施进行保护,如道路、桥梁、供水供电设施等,防止施工破坏。关注周边区域的地质和水文情况,评估其对工程的潜在影响,提前制定应对措施。协调与周边区域相关单位的关系,定期召开协调会议,共同推进项目的顺利进行。
周边区域监督
单位关系协调
监督内容
具体措施
责任部门
监督频率
交通状况
与交通管理部门沟通,设置交通指示标志
监理单位
每日
环境影响
安装噪音监测设备,定期进行扬尘检测
施工单位
每周
居民安全
设置警示标识和防护设施
施工单位
每日
公共设施保护
对周边公共设施进行登记和保护
监理单位
每周
地质水文情况
委托专业机构进行监测和评估
建设单位
每月
相关单位协调
定期召开协调会议
监理单位
每月
资源配置监理
合理的资源配置能够提高施工效率,降低成本。审查项目现场的人力、物力和财力资源的配置计划是否合理,根据工程进度和施工需求进行科学安排。监督资源的分配是否符合施工进度和质量要求,避免资源闲置或过度投入。检查资源的使用效率,对机械设备的运行情况进行监控,提高设备利用率。对资源的动态调整进行监控,根据工程实际情况及时调整资源配置,确保其适应工程的变化。评估资源配置对工程成本和效益的影响,提出优化建议。协调各施工单位之间的资源共享和调配,提高资源的整体利用效率。
环境维护管理
良好的环境维护管理有助于减少施工对周边环境的影响,实现绿色施工。制定项目现场的环境维护计划,明确责任人和具体措施,确保各项环保工作落实到位。监督施工过程中的扬尘、噪音等污染的控制情况,采用洒水降尘、设置隔音屏障等措施。检查项目现场的绿化和景观建设是否符合要求,合理规划绿化区域,提升项目的整体形象。对项目现场的废弃物进行合理处理,分类收集、存放和运输,避免环境污染。关注项目现场的生态平衡,保护周边的动植物资源。定期对项目现场的环境进行监测和评估,根据监测结果及时调整环保措施。
环境维护管理
维护内容
具体措施
责任部门
检查频率
扬尘控制
设置洒水车,定期洒水降尘
施工单位
每日
噪音控制
安装隔音屏障,合理安排施工时间
施工单位
每周
绿化景观
定期浇水、修剪,保证植物生长良好
施工单位
每周
废弃物处理
分类收集、存放和运输废弃物
施工单位
每日
生态平衡保护
保护周边动植物资源,避免破坏
监理单位
每月
环境监测评估
委托专业机构进行监测和评估
建设单位
每季度
整体规范执行
严格执行规范和标准是保证工程质量和安全的关键。确保项目现场的施工活动符合国家和地方的相关规范和标准,对施工单位进行法规宣传和教育。审查施工单位的施工方案和技术措施是否符合规范要求,从施工工艺到质量控制,进行全面审查。监督施工过程中的质量控制和安全管理是否到位,定期进行质量检查和安全隐患排查。对项目现场的违规行为及时进行纠正和处理,情节严重的给予处罚。督促施工单位加强对规范的学习和执行,组织规范培训和考核。与相关部门保持沟通和联系,获取最新的规范和要求,及时更新监理工作标准。
沟通协作加强
现场施工监管
进度监督管理
施工进度的合理把控是确保工程按时完成的关键。审查施工单位的进度计划,结合工程实际情况,确保其合理可行。定期检查施工进度,对比实际进度与计划进度的差异,分析进度滞后的原因。若因施工人员不足,增加劳动力投入;若因设备故障,及时维修或更换设备。协调各施工单位之间的进度安排,制定统一的施工进度表,避免相互干扰。对因不可抗力等因素导致的进度延误进行评估和处理,与建设单位和施工单位协商解决方案。督促施工单位采取有效措施加快进度,如增加施工班次、优化施工工艺等,确保工程按时完成。
质量检查控制
质量是工程的生命线,严格的质量检查控制至关重要。建立严格的质量检查制度,对施工全过程进行质量监控,从原材料采购到成品交付,不放过任何一个环节。检查原材料、构配件和设备的质量,要求供应商提供质量证明文件,进行抽样检验。对关键工序和隐蔽工程进行旁站监理,如基础浇筑、钢筋绑扎等,确保施工质量。对施工质量进行定期检验和抽查,采用先进的检测设备和方法,及时发现和处理质量问题。审核施工单位的质量整改报告,对整改情况进行跟踪检查,确保整改措施落实到位。参与工程质量验收,按照相关标准和规范,评定工程质量等级。
设备工具提供
安全保障措施
安全是施工的首要任务,必须采取有效的保障措施。审查施工单位的安全生产管理制度和应急预案,确保其完善可行。检查施工现场的安全防护设施是否齐全、有效,如安全帽、安全带、安全网等,对不符合要求的及时督促整改。监督施工单位的安全教育培训工作,提高施工人员的安全意识和操作技能,定期组织安全培训和演练。对施工现场的安全隐患进行排查和整改,建立安全隐患台账,明确整改责任人、整改措施和整改期限。参与安全事故的调查和处理,总结经验教训,制定防范措施,防止类似事故再次发生。督促施工单位加强安全管理,落实安全责任,建立健全安全管理体系。
环保措施落实
环保措施的落实对于减少施工对环境的影响至关重要。监督施工单位的环保方案和措施的制定和执行,确保其符合国家和地方的环保要求。检查施工现场的扬尘、噪音、废水等污染的控制情况,安装扬尘监测设备、噪音监测仪等,实时监控污染排放。督促施工单位采取有效的环保措施,如洒水降尘、设置隔音屏障、污水处理设施等,减少施工对环境的影响。对施工过程中的生态保护措施进行检查和评估,保护周边的生态环境。参与环保验收,确保工程符合环保要求,取得环保验收合格证书。与环保部门保持沟通和联系,及时获取环保方面的信息和要求,调整环保措施。
环保内容
具体措施
责任部门
检查频率
扬尘控制
设置洒水车,定期洒水降尘
施工单位
每日
噪音控制
安装隔音屏障,合理安排施工时间
施工单位
每周
废水处理
建设污水处理设施,达标排放
施工单位
每周
生态保护
保护周边动植物资源,避免破坏
监理单位
每月
环保验收
协助施工单位完成环保验收
监理单位
工程竣工前
信息沟通
与环保部门保持联系,获取最新信息
监理单位
每月
单位关系协调
良好的单位关系协调能够提高施工效率,确保工程顺利进行。定期组织施工单位召开协调会议,搭建沟通平台,及时解决施工中的问题。协调施工单位之间的施工顺序和作业空间,制定详细的施工计划和作业安排,避免冲突。调解施工单位之间的矛盾和纠纷,了解双方诉求,公平公正地进行处理,维护良好的施工秩序。促进施工单位之间的合作和交流,组织经验分享会和技术交流会,提高施工效率。协调施工单位与建设单位、设计单位等相关方的关系,及时传达各方的意见和要求,确保信息畅通。
现场问题解决
及时解决现场问题是保证施工顺利进行的关键。及时处理施工过程中出现的各种问题,如技术难题、变更签证、投诉纠纷等,建立问题处理台账,明确处理责任人、处理措施和处理期限。对施工单位提出的技术难题进行解答和指导,组织专家进行论证和分析,提供解决方案。协调解决施工中的变更和签证问题,与建设单位、设计单位和施工单位进行沟通协商,确保变更和签证的合理性和合法性。处理施工中的投诉和纠纷,倾听投诉人的意见和诉求,进行调查核实,维护各方的合法权益。对影响施工的外部因素进行协调和处理,如与周边居民、政府部门等进行沟通协调,争取支持和配合。定期总结施工中的问题和经验教训,分析问题产生的原因,提出改进措施,避免类似问题再次发生。
现场服务保障
人员配备安排
合理的人员配备安排是保证监理工作顺利开展的基础。根据项目的规模和特点,合理配备专业的监理人员,涵盖工程技术、质量安全、造价管理等多个领域。确保监理人员具备相应的资质和经验,通过资格审查和面试,选拔优秀的监理人才。对监理人员进行定期培训和考核,提升其业务水平和综合素质,培训内容包括法律法规、规范标准、监理业务等。明确监理人员的职责和分工,制定详细的岗位职责说明书,确保工作的高效开展。根据施工进度和实际需要,及时调整监理人员的数量和岗位,保证监理工作的全面覆盖。建立监理人员的激励机制,如绩效考核、奖金奖励等,提高其工作积极性和责任心。
设备工具提供
先进的设备工具是保证监理工作质量的重要支撑。配备必要的监理设备和工具,如测量仪器、检测设备、办公设备等,满足监理工作的需求。确保设备和工具的性能良好,精度符合要求,定期进行校准和维护。定期对设备和工具进行维护和保养,建立设备维护档案,记录维护情况。根据监理工作的需要,及时更新和补充设备和工具,采用先进的技术和设备,提高监理工作效率。建立设备和工具的管理制度,明确使用流程和保管责任,确保其安全使用和妥善保管。为监理人员提供必要的培训,使其能够熟练使用设备和工具,提高工作质量。
设备工具名称
规格型号
数量
用途
维护周期
全站仪
XXX
1台
测量地形、角度、距离等
每月
水准仪
XXX
1台
测量高程、水平度等
每月
钢筋扫描仪
XXX
1台
检测钢筋位置、数量等
每季度
混凝土回弹仪
XXX
1台
检测混凝土强度
每季度
办公电脑
XXX
若干
处理办公文件、数据等
每年
打印机
XXX
1台
打印文件、报表等
每年
响应机制建立
快速响应机制能够及时应对项目现场的突发情况。建立快速响应机制,明确应急处理流程和责任分工,制定详细的应急预案。确保在项目现场出现突发情况时能够及时响应和处理,如安全事故、自然灾害等,启动应急预案,组织救援和抢险工作。定期组织应急演练,提高应急处理能力和团队协作能力,检验应急预案的可行性和有效性。与相关部门和单位建立联系,如消防、医院、公安等,获取必要的支持和帮助。及时向上级汇报突发情况的处理进展和结果,接受上级的指导和监督。总结应急处理经验,不断完善响应机制,提高应对突发情况的能力。
响应内容
具体措施
责任部门
响应时间
安全事故
启动应急预案,组织救援和抢险
监理单位、施工单位
立即
自然灾害
采取防护措施,减少损失
监理单位、施工单位
立即
公共卫生事件
落实防控措施,保障人员健康
监理单位、施工单位
立即
信息沟通
及时向上级汇报处理进展和结果
监理单位
每小时
应急演练
定期组织应急演练,检验预案可行性
监理单位
每半年
机制完善
总结经验教训,完善响应机制
监理单位
每年
沟通协作加强
加强沟通协作能够提高工作效率,确保信息畅通。加强与施工单位的沟通和交流,建立良好的合作关系,增进彼此信任。定期召开工程例会,及时通报工程进展情况,解决施工中的问题。与施工单位保持密切联系,了解施工进展和需求,提供必要的支持和服务。协调施工单位之间的关系,促进施工活动的顺利进行,避免相互推诿和扯皮。积极参与施工单位的技术讨论和方案制定,提出专业意见...
