站台挡墙喷涂安全警示标语项目
投标方案

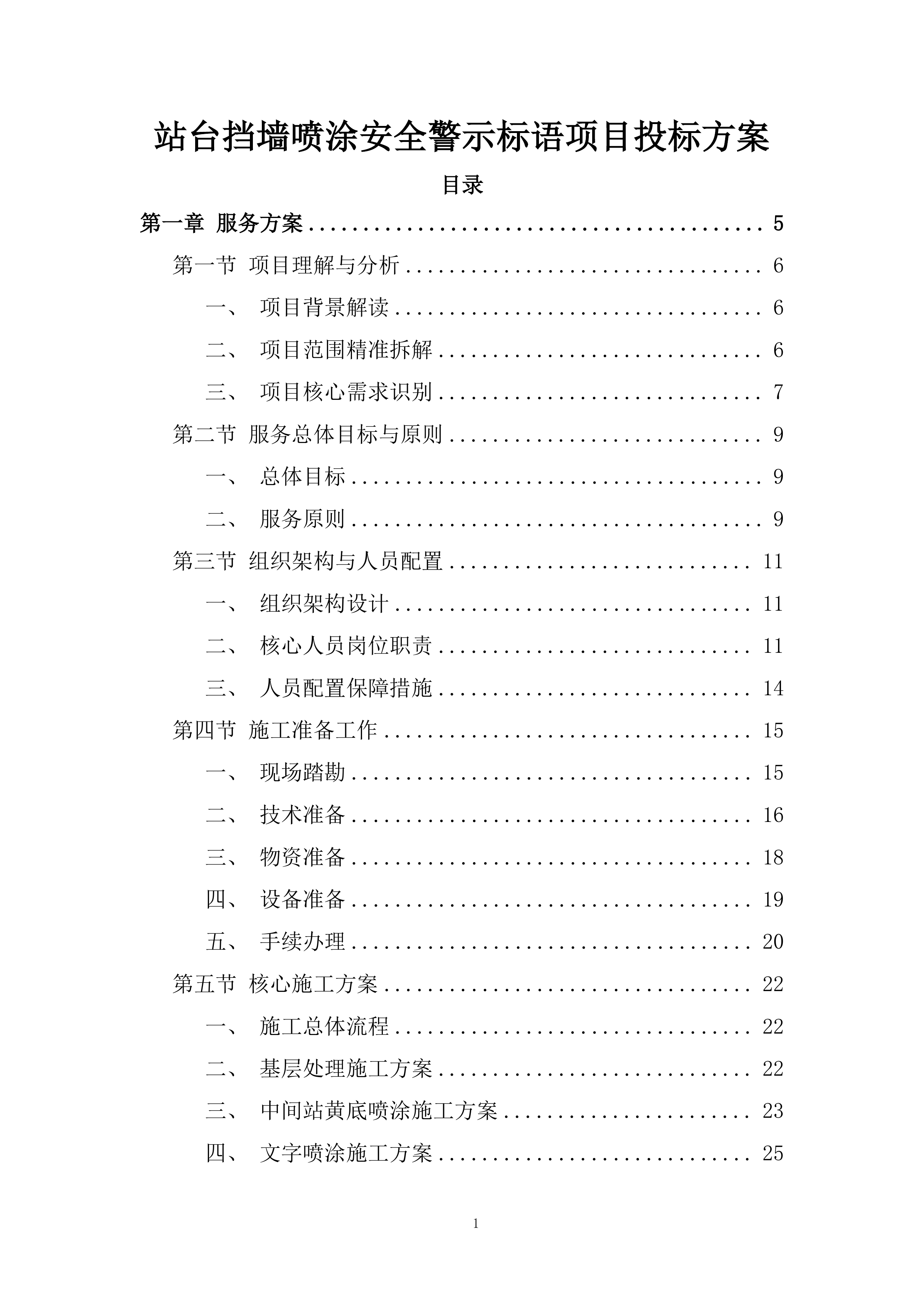

目录
第一章
服务方案
5
第一节
项目理解与分析
6
一、
项目背景解读
6
二、
项目范围精准拆解
6
三、
项目核心需求识别
7
第二节
服务总体目标与原则
9
一、
总体目标
9
二、
服务原则
9
第三节
组织架构与人员配置
11
一、
组织架构设计
11
二、
核心人员岗位职责
11
三、
人员配置保障措施
14
第四节
施工准备工作
15
一、
现场踏勘
15
二、
技术准备
16
三、
物资准备
18
四、
设备准备
19
五、
手续办理
20
第五节
核心施工方案
22
一、
施工总体流程
22
二、
基层处理施工方案
22
三、
中间站黄底喷涂施工方案
23
四、
文字喷涂施工方案
25
五、
特殊工况施工措施

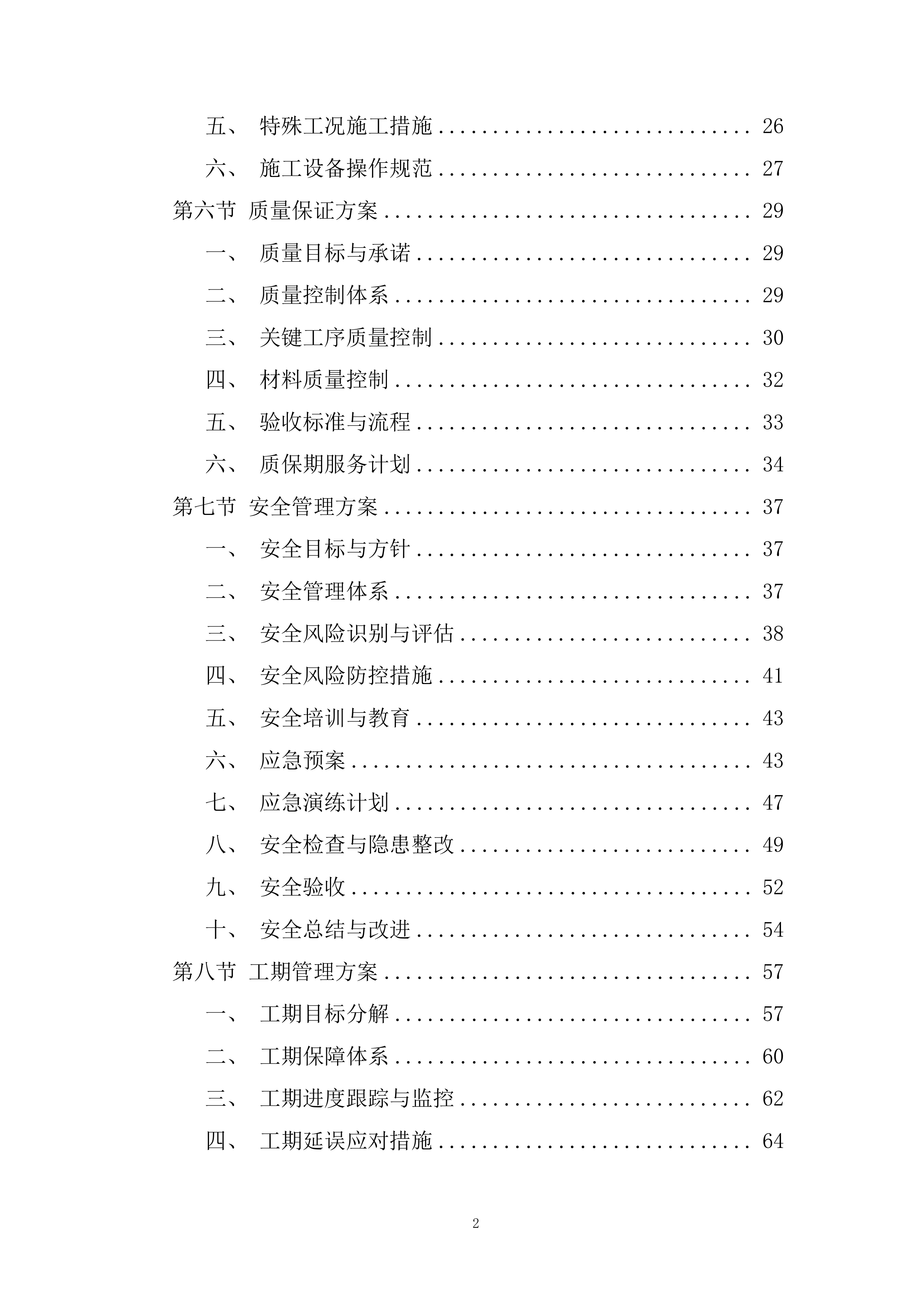

26
六、
施工设备操作规范
27
第六节
质量保证方案
29
一、
质量目标与承诺
29
二、
质量控制体系
29
三、
关键工序质量控制
30
四、
材料质量控制
32
五、
验收标准与流程
33
六、
质保期服务计划
34
第七节
安全管理方案
37
一、
安全目标与方针
37
二、
安全管理体系
37
三、
安全风险识别与评估
38
四、
安全风险防控措施
41
五、
安全培训与教育
43
六、
应急预案
43
七、
应急演练计划
47
八、
安全检查与隐患整改
49
九、
安全验收
52
十、
安全总结与改进
54
第八节
工期管理方案
57
一、
工期目标分解
57
二、
工期保障体系
60
三、
工期进度跟踪与监控
62
四、
工期延误应对措施
64
五、
工期验收与总结

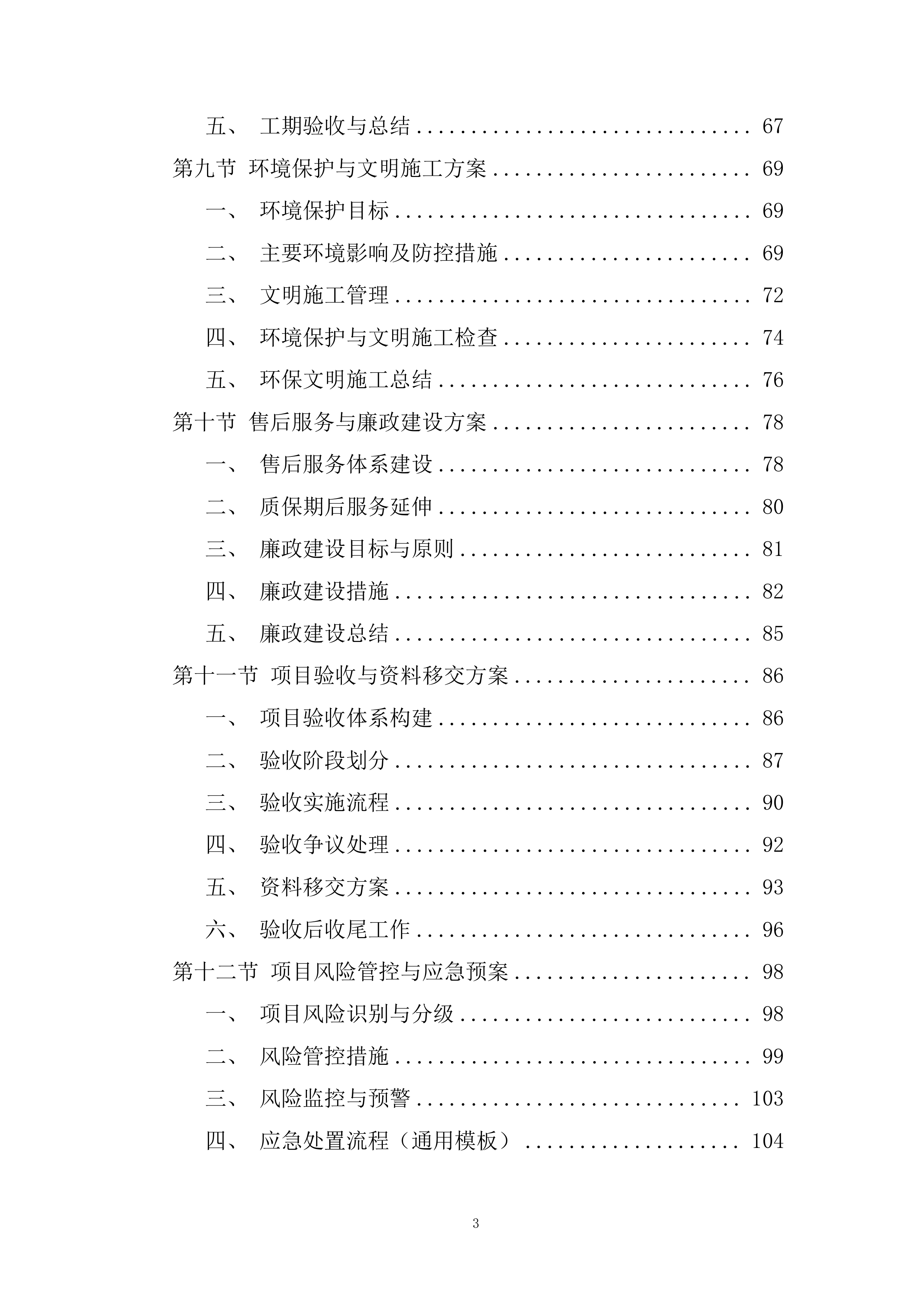

67
第九节
环境保护与文明施工方案
69
一、
环境保护目标
69
二、
主要环境影响及防控措施
69
三、
文明施工管理
72
四、
环境保护与文明施工检查
74
五、
环保文明施工总结
76
第十节
售后服务与廉政建设方案
78
一、
售后服务体系建设
78
二、
质保期后服务延伸
80
三、
廉政建设目标与原则
81
四、
廉政建设措施
82
五、
廉政建设总结
85
第十一节
项目验收与资料移交方案
86
一、
项目验收体系构建
86
二、
验收阶段划分
87
三、
验收实施流程
90
四、
验收争议处理
92
五、
资料移交方案
93
六、
验收后收尾工作
96
第十二节
项目风险管控与应急预案
98
一、
项目风险识别与分级
98
二、
风险管控措施
99
三、
风险监控与预警
103
四、
应急处置流程(通用模板)
104
第十三节
项目总结与服务承诺
105
一、
项目总结核心要点
105
二、
服务承诺
105

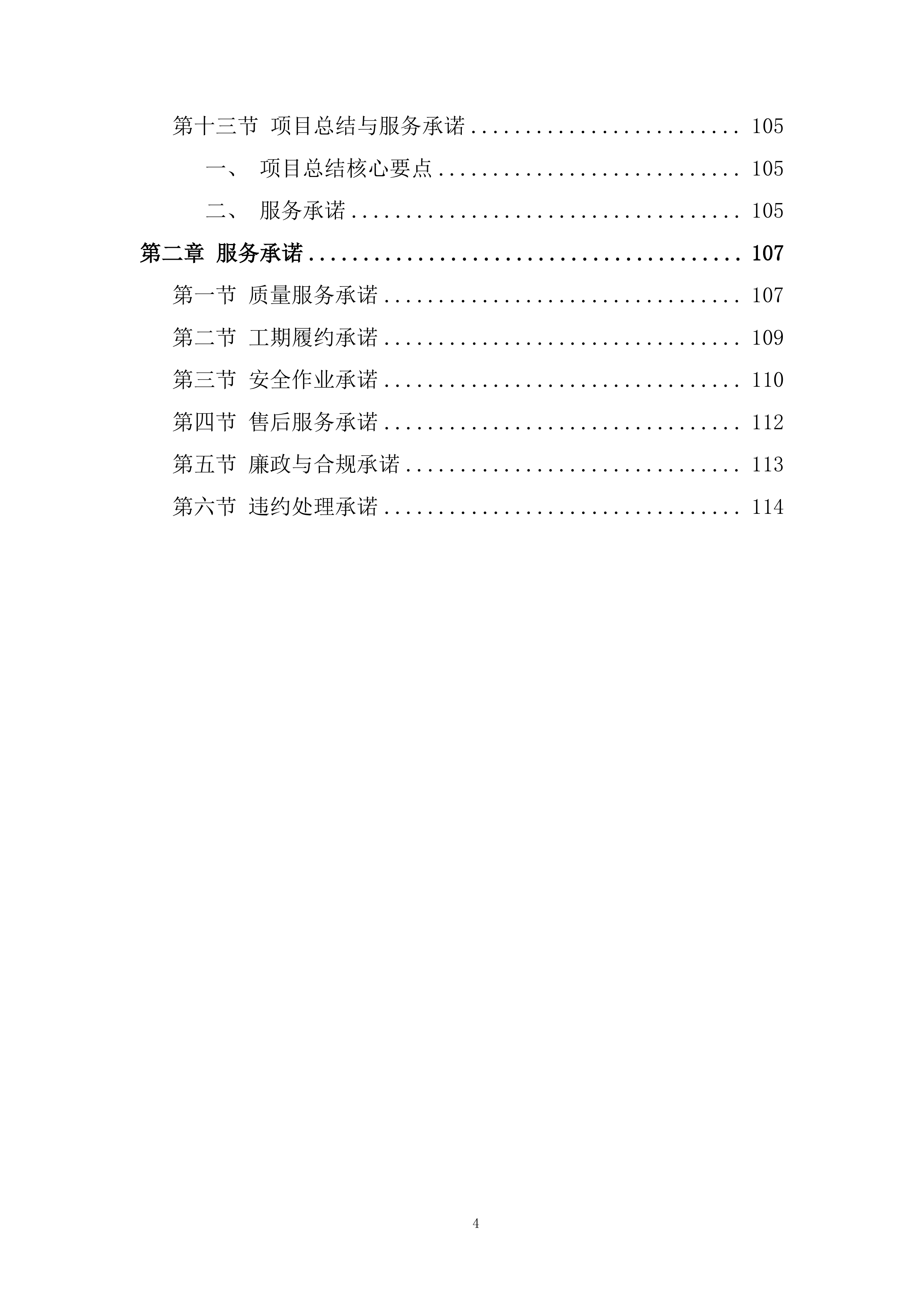

第二章
服务承诺
107
第一节
质量服务承诺
107
第二节
工期履约承诺
109
第三节
安全作业承诺
110
第四节
售后服务承诺
112
第五节
廉政与合规承诺
113
第六节
违约处理承诺
114
服务方案
前言

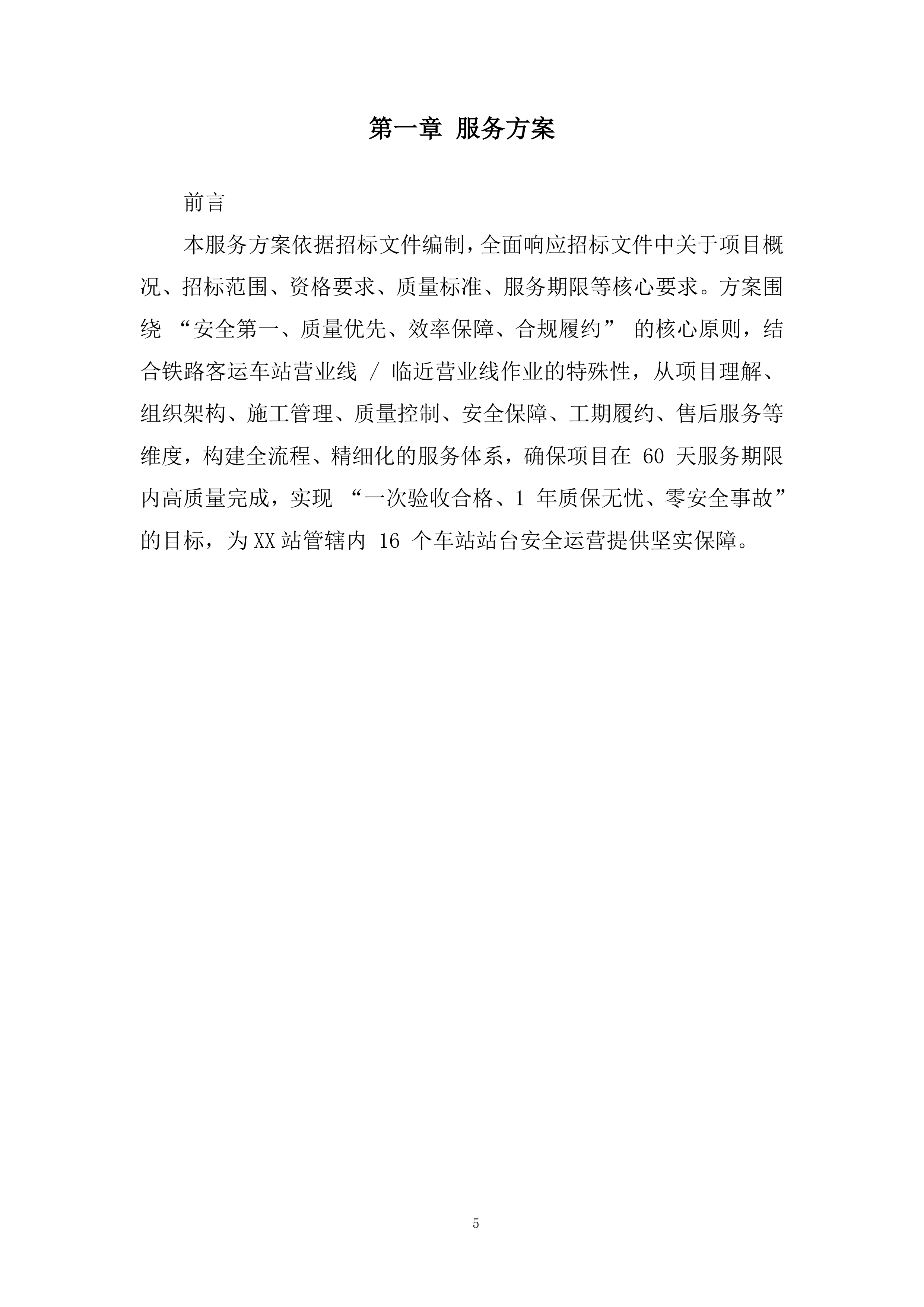

本服务方案依据招标文件编制,全面响应招标文件中关于项目概况、招标范围、资格要求、质量标准、服务期限等核心要求。方案围绕 “安全第一、质量优先、效率保障、合规履约” 的核心原则,结合铁路客运车站营业线 / 临近营业线作业的特殊性,从项目理解、组织架构、施工管理、质量控制、安全保障、工期履约、售后服务等维度,构建全流程、精细化的服务体系,确保项目在 60 天服务期限内高质量完成,实现 “一次验收合格、1 年质保无忧、零安全事故” 的目标,为XX站管辖内 16 个车站站台安全运营提供坚实保障。

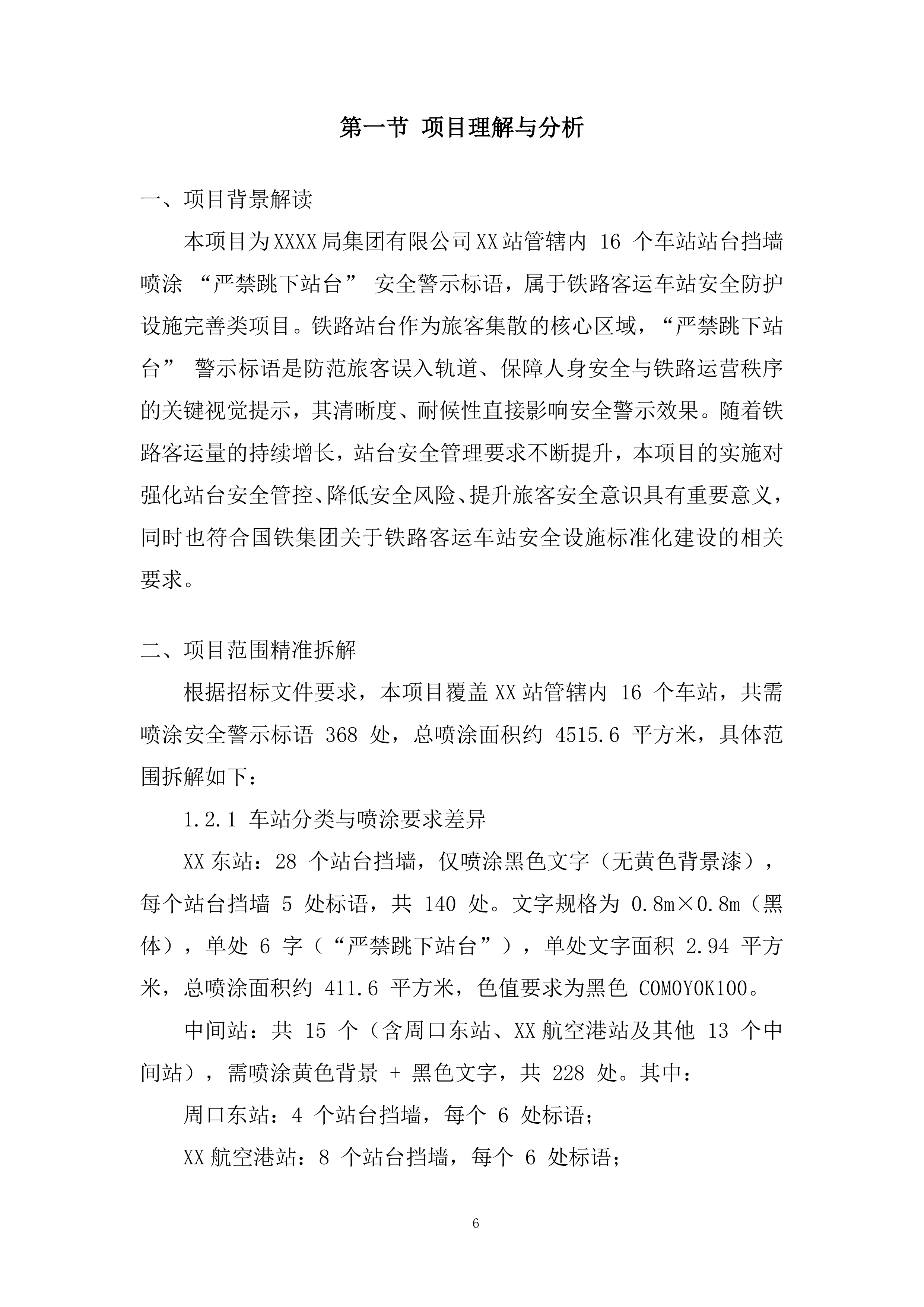

项目理解与分析
项目背景解读
本项目为XXXX局集团有限公司XX站管辖内 16 个车站站台挡墙喷涂 “严禁跳下站台” 安全警示标语,属于铁路客运车站安全防护设施完善类项目。铁路站台作为旅客集散的核心区域,“严禁跳下站台” 警示标语是防范旅客误入轨道、保障人身安全与铁路运营秩序的关键视觉提示,其清晰度、耐候性直接影响安全警示效果。随着铁路客运量的持续增长,站台安全管理要求不断提升,本项目的实施对强化站台安全管控、降低安全风险、提升旅客安全意识具有重要意义,同时也符合国铁集团关于铁路客运车站安全设施标准化建设的相关要求。
项目范围精准拆解
根据招标文件要求,本项目覆盖XX站管辖内 16 个车站,共需喷涂安全警示标语 368 处,总喷涂面积约 4515.6 平方米,具体范围拆解如下:
1.2.1 车站分类与喷涂要求差异
XX
东站:28 个站台挡墙,仅喷涂黑色文字(无黄色背景漆),每个站台挡墙 5 处标语,共 140 处。文字规格为 0.8m×0.8m(黑体),单处 6 字(“严禁跳下站台”),单处文字面积 2.94 平方米,总喷涂面积约 411.6 平方米,色值要求为黑色 C0M0Y0K100。
中间站:共 15 个(含周口东站、
XX
航空港站及其他 13 个中间站),需喷涂黄色背景 + 黑色文字,共 228 处。其中:
周口东站:4 个站台挡墙,每个 6 处标语;
XX
航空港站:8 个站台挡墙,每个 6 处标语;

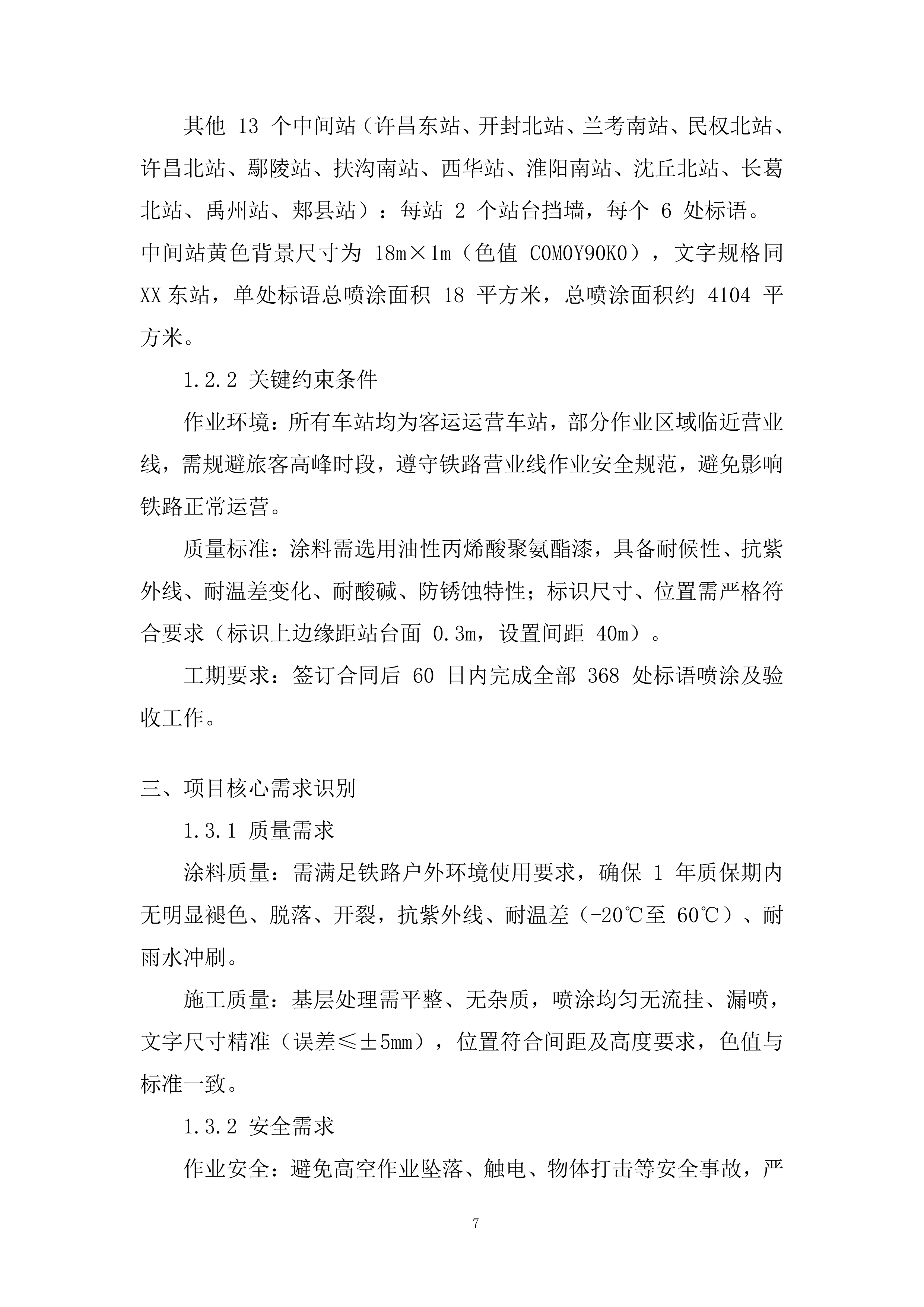

其他 13 个中间站(许昌东站、开封北站、兰考南站、民权北站、许昌北站、鄢陵站、扶沟南站、西华站、淮阳南站、沈丘北站、长葛北站、禹州站、郏县站):每站 2 个站台挡墙,每个 6 处标语。
中间站黄色背景尺寸为 18m×1m(色值 C0M0Y90K0),文字规格同
XX
东站,单处标语总喷涂面积 18 平方米,总喷涂面积约 4104 平方米。
1.2.2 关键约束条件
作业环境:所有车站均为客运运营车站,部分作业区域临近营业线,需规避旅客高峰时段,遵守铁路营业线作业安全规范,避免影响铁路正常运营。
质量标准:涂料需选用油性丙烯酸聚氨酯漆,具备耐候性、抗紫外线、耐温差变化、耐酸碱、防锈蚀特性;标识尺寸、位置需严格符合要求(标识上边缘距站台面 0.3m,设置间距 40m)。
工期要求:签订合同后 60 日内完成全部 368 处标语喷涂及验收工作。
项目核心需求识别
1.3.1 质量需求
涂料质量:需满足铁路户外环境使用要求,确保 1 年质保期内无明显褪色、脱落、开裂,抗紫外线、耐温差(-20℃至 60℃)、耐雨水冲刷。
施工质量:基层处理需平整、无杂质,喷涂均匀无流挂、漏喷,文字尺寸精准(误差≤±5mm),位置符合间距及高度要求,色值与标准一致。

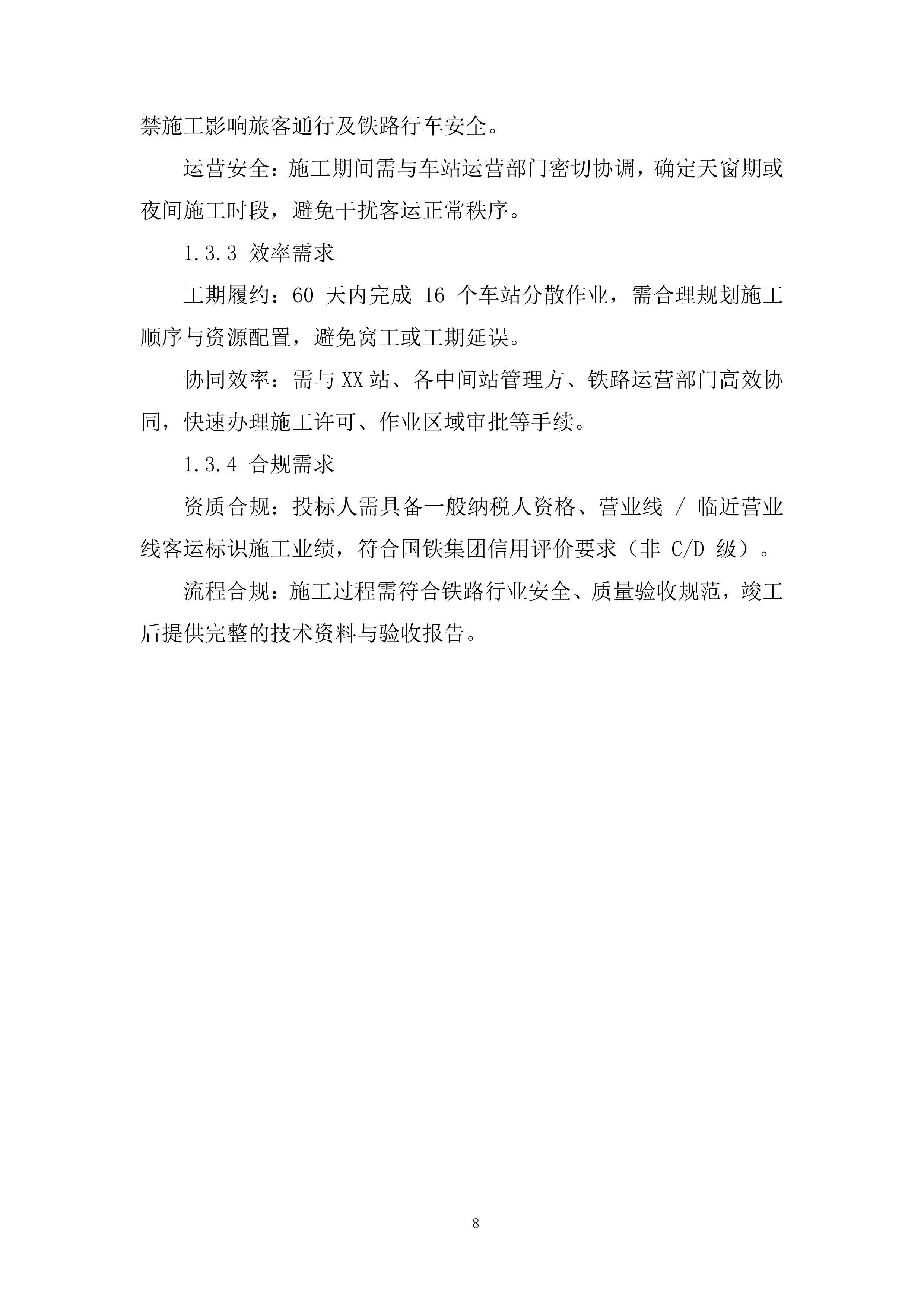

1.3.2 安全需求
作业安全:避免高空作业坠落、触电、物体打击等安全事故,严禁施工影响旅客通行及铁路行车安全。
运营安全:施工期间需与车站运营部门密切协调,确定天窗期或夜间施工时段,避免干扰客运正常秩序。
1.3.3 效率需求
工期履约:60 天内完成 16 个车站分散作业,需合理规划施工顺序与资源配置,避免窝工或工期延误。
协同效率:需与
XX
站、各中间站管理方、铁路运营部门高效协同,快速办理施工许可、作业区域审批等手续。
1.3.4 合规需求
资质合规:投标人需具备一般纳税人资格、营业线 / 临近营业线客运标识施工业绩,符合国铁集团信用评价要求(非 C/D 级)。
流程合规:施工过程需符合铁路行业安全、质量验收规范,竣工后提供完整的技术资料与验收报告。
服务总体目标与原则

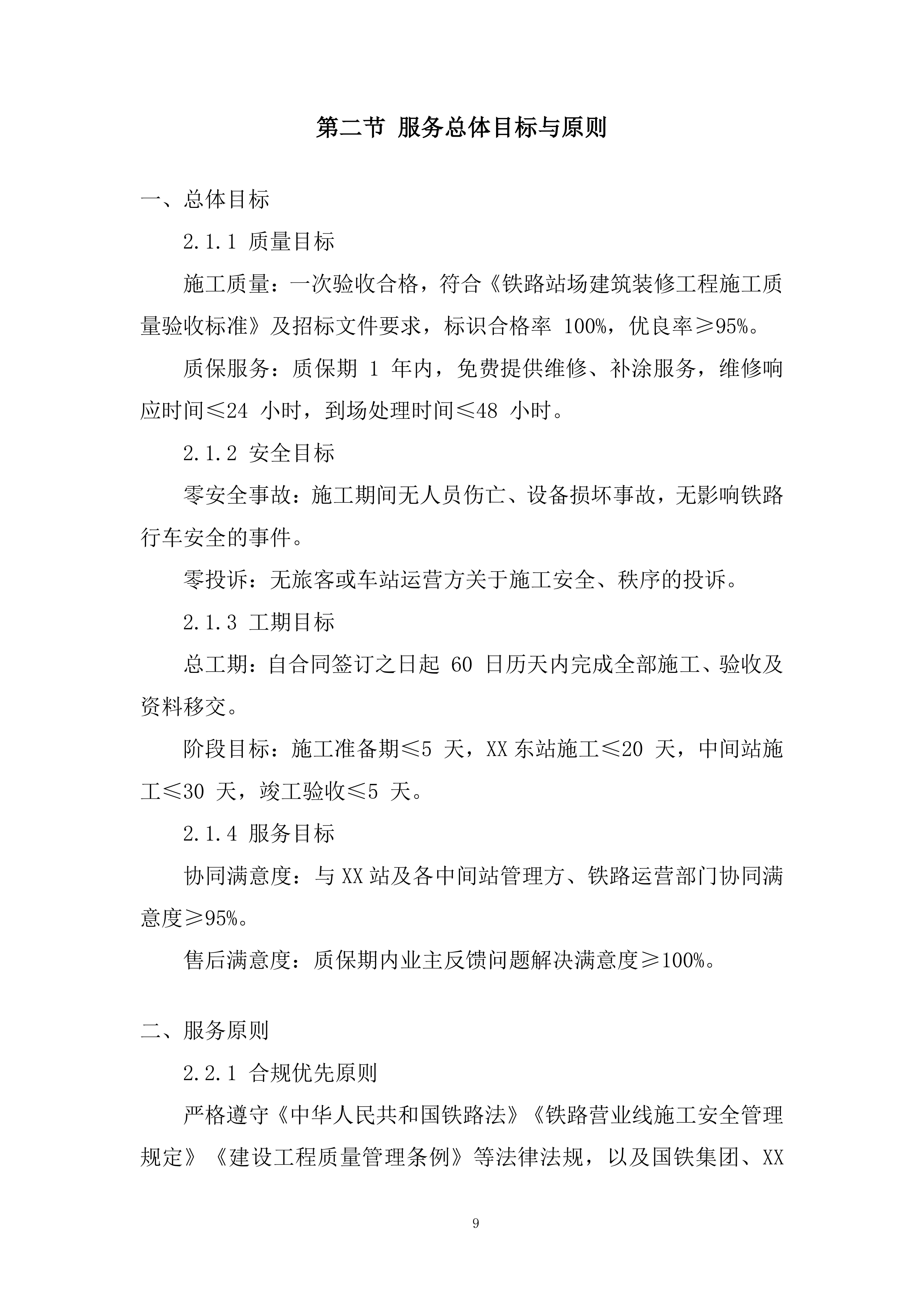

总体目标
2.1.1 质量目标
施工质量:一次验收合格,符合《铁路站场建筑装修工程施工质量验收标准》及招标文件要求,标识合格率 100%,优良率≥95%。
质保服务:质保期 1 年内,免费提供维修、补涂服务,维修响应时间≤24 小时,到场处理时间≤48 小时。
2.1.2 安全目标
零安全事故:施工期间无人员伤亡、设备损坏事故,无影响铁路行车安全的事件。
零投诉:无旅客或车站运营方关于施工安全、秩序的投诉。
2.1.3 工期目标
总工期:自合同签订之日起 60 日历天内完成全部施工、验收及资料移交。
阶段目标:施工准备期≤5 天,
XX
东站施工≤20 天,中间站施工≤30 天,竣工验收≤5 天。
2.1.4 服务目标
协同满意度:与
XX
站及各中间站管理方、铁路运营部门协同满意度≥95%。
售后满意度:质保期内业主反馈问题解决满意度≥100%。
服务原则
2.2.1 合规优先原则
严格遵守《中华人民共和国铁路法》《铁路营业线施工安全管理规定》《建设工程质量管理条例》等法律法规,以及国铁集团、XX局集团有限公司关于铁路站场施工的相关规定,确保项目全流程合规。
2.2.2 质量第一原则
建立全链条质量控制体系,从材料采购、基层处理、喷涂施工到验收质保,每个环节均设置质量检查节点,杜绝质量隐患,确保标识长期发挥安全警示作用。
2.2.3 安全至上原则

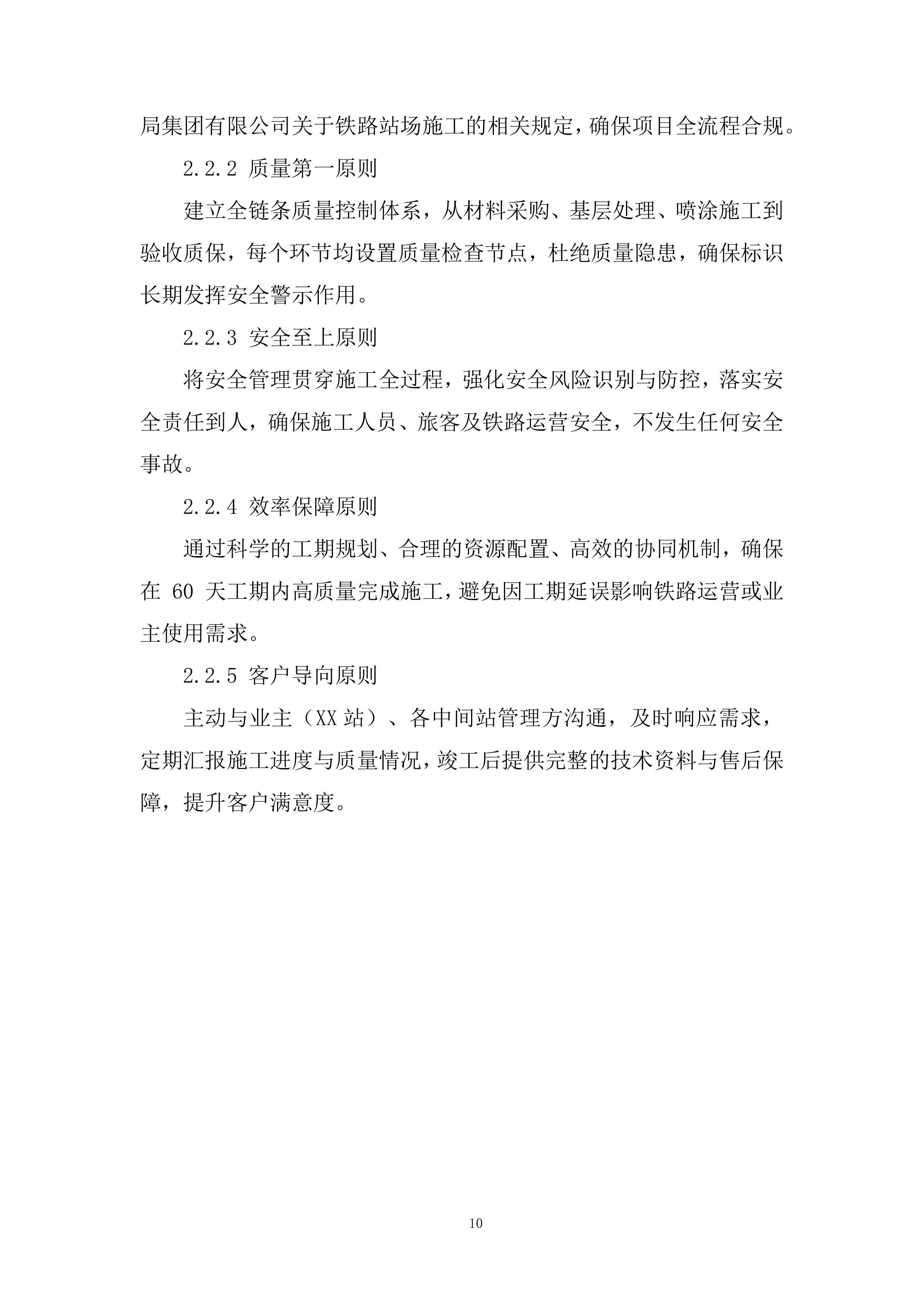

将安全管理贯穿施工全过程,强化安全风险识别与防控,落实安全责任到人,确保施工人员、旅客及铁路运营安全,不发生任何安全事故。
2.2.4 效率保障原则
通过科学的工期规划、合理的资源配置、高效的协同机制,确保在 60 天工期内高质量完成施工,避免因工期延误影响铁路运营或业主使用需求。
2.2.5 客户导向原则
主动与业主(XX站)、各中间站管理方沟通,及时响应需求,定期汇报施工进度与质量情况,竣工后提供完整的技术资料与售后保障,提升客户满意度。

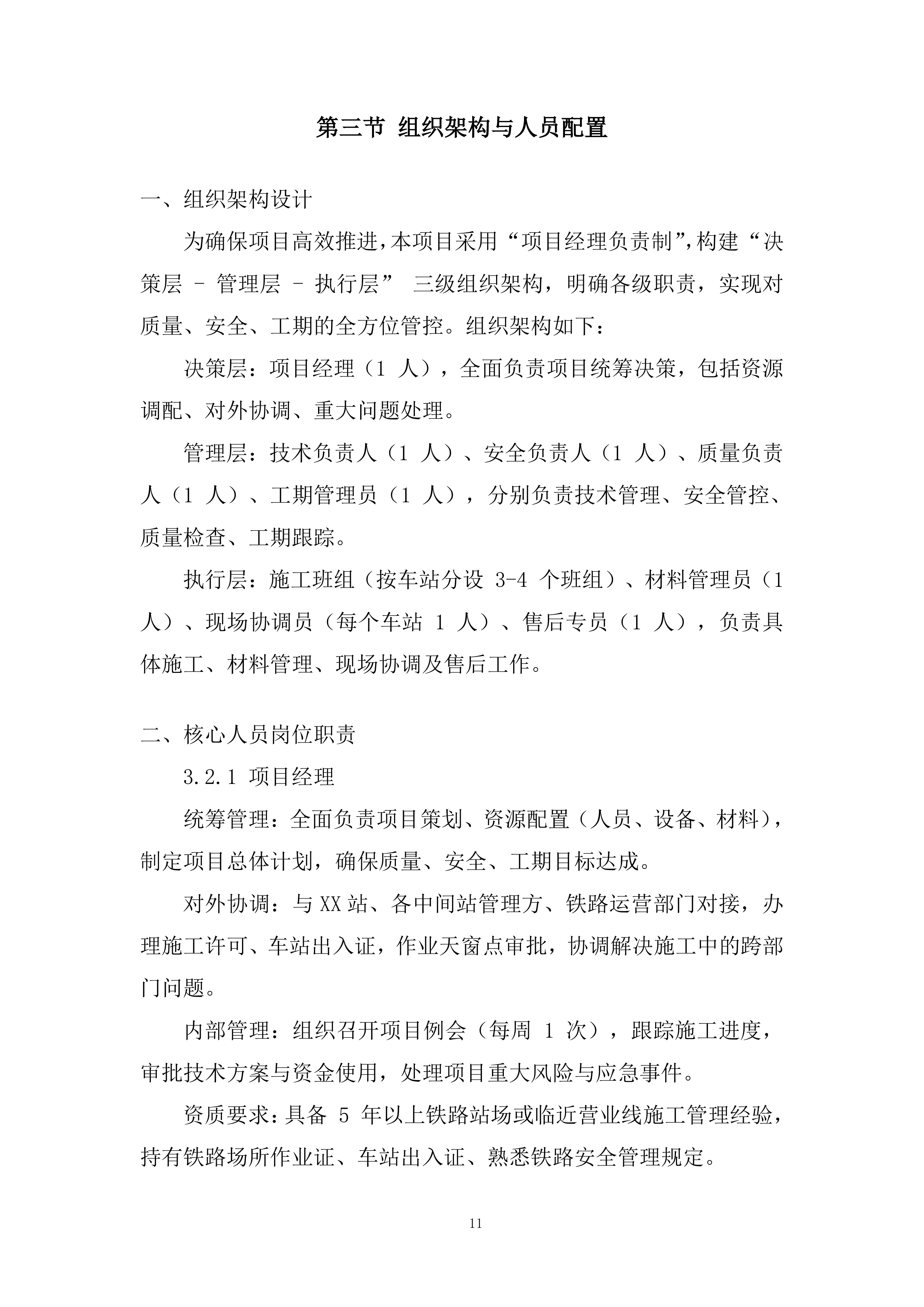

组织架构与人员配置
组织架构设计
为确保项目高效推进,本项目采用 “项目经理负责制”,构建 “决策层 - 管理层 - 执行层” 三级组织架构,明确各级职责,实现对质量、安全、工期的全方位管控。组织架构如下:
决策层:项目经理(1 人),全面负责项目统筹决策,包括资源调配、对外协调、重大问题处理。
管理层:技术负责人(1 人)、安全负责人(1 人)、质量负责人(1 人)、工期管理员(1 人),分别负责技术管理、安全管控、质量检查、工期跟踪。
执行层:施工班组(按车站分设 3-4 个班组)、材料管理员(1 人)、现场协调员(每个车站 1 人)、售后专员(1 人),负责具体施工、材料管理、现场协调及售后工作。
核心人员岗位职责

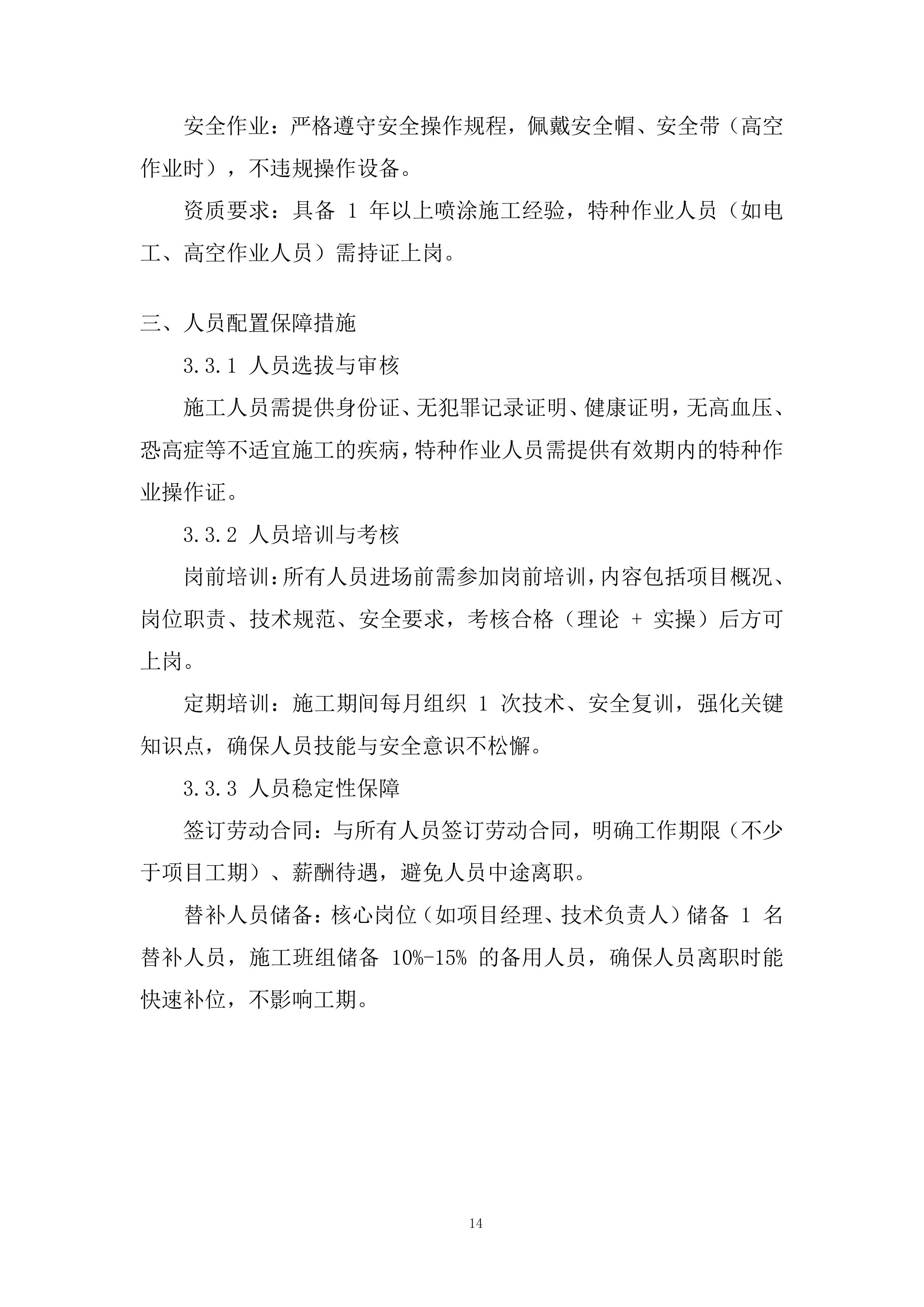

3.2.1 项目经理
统筹管理:全面负责项目策划、资源配置(人员、设备、材料),制定项目总体计划,确保质量、安全、工期目标达成。
对外协调:与
XX
站、各中间站管理方、铁路运营部门对接,办理施工许可、
车站出入证,作业天窗点审批
,协调解决施工中的跨部门问题。
内部管理:组织召开项目例会(每周 1 次),跟踪施工进度,审批技术方案与资金使用,处理项目重大风险与应急事件。
资质要求:具备 5 年以上铁路站场或临近营业线施工管理经验,持有铁路场所作业证
、
车站出入证
、
熟悉铁路安全管理规定。

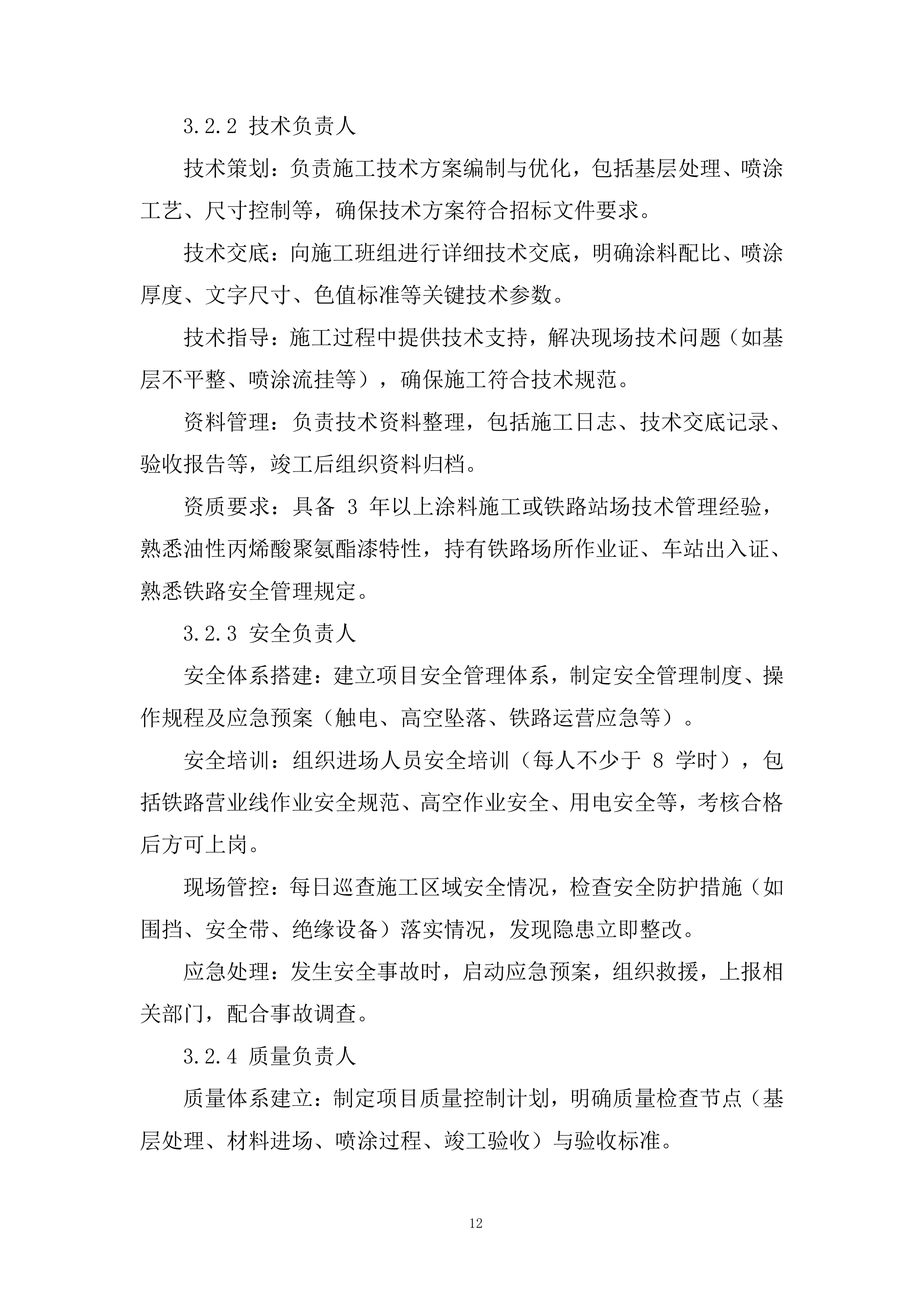

3.2.2 技术负责人
技术策划:负责施工技术方案编制与优化,包括基层处理、喷涂工艺、尺寸控制等,确保技术方案符合招标文件要求。
技术交底:向施工班组进行详细技术交底,明确涂料配比、喷涂厚度、文字尺寸、色值标准等关键技术参数。
技术指导:施工过程中提供技术支持,解决现场技术问题(如基层不平整、喷涂流挂等),确保施工符合技术规范。
资料管理:负责技术资料整理,包括施工日志、技术交底记录、验收报告等,竣工后组织资料归档。
资质要求:具备 3 年以上涂料施工或铁路站场技术管理经验,熟悉油性丙烯酸聚氨酯漆特性,持有铁路场所作业证
、
车站出入证
、
熟悉铁路安全管理规定。
3.2.3 安全负责人
安全体系搭建:建立项目安全管理体系,制定安全管理制度、操作规程及应急预案(触电、高空坠落、铁路运营应急等)。
安全培训:组织进场人员安全培训(每人不少于 8 学时),包括铁路营业线作业安全规范、高空作业安全、用电安全等,考核合格后方可上岗。
现场管控:每日巡查施工区域安全情况,检查安全防护措施(如围挡、安全带、绝缘设备)落实情况,发现隐患立即整改。
应急处理:发生安全事故时,启动应急预案,组织救援,上报相关部门,配合事故调查。
3.2.4 质量负责人
质量体系建立:制定项目质量控制计划,明确质量检查节点(基层处理、材料进场、喷涂过程、竣工验收)与验收标准。
材料质检:负责涂料进场验收,核对供应商资质、产品合格证
等
,确保材料符合要求。
过程检查:对施工过程进行质量检查,包括基层平整度(误差≤2mm/m)、喷涂厚度(干膜厚度≥60μm)、文字尺寸(误差≤±5mm)、色值一致性,不合格项要求立即返工。
验收组织:组织内部三级验收(班组自检→技术负责人复检→质量负责人终检),合格后向业主申请竣工验收,配合业主验收工作。
3.2.5 工期管理员
计划编制:根据总工期 60 天目标,编制详细的工期计划(横道图),明确各车站、各工序的开始时间与完成时间。
进度跟踪:每日统计施工进度,对比计划进度,分析延误原因(如材料短缺、协调延迟等),及时预警(进度滞后≥3 天启动预警)。
资源协调:根据进度需求,协调增加施工人员、设备或调整施工顺序,确保工期履约。
报告提交:每周向项目经理、业主提交工期进度报告,说明进度情况、存在问题及解决措施。
3.2.6 施工班组人员
基层处理:负责站台挡墙基层清理(除尘、除油污)、打磨(砂纸型号≥120 目)、修补(使用环氧腻子),确保基层平整、干燥(含水率≤8%)。
喷涂作业:按照技术交底要求,进行黄色背景(中间站)、黑色文字喷涂,控制喷涂速度(30-50cm/s)、距离(30-50cm),确保均匀无漏喷。
质量自检:每完成 1 处标语喷涂后,自行检查尺寸、色值、平整度,合格后报技术负责人复检。
安全作业:严格遵守安全操作规程,佩戴安全帽、安全带(高空作业时),不违规操作设备。
资质要求:具备 1 年以上喷涂施工经验,特种作业人员(如电工、高空作业人员)需持证上岗。
人员配置保障措施
3.3.1 人员选拔与审核
施工人员需提供身份证、
无犯罪记录证明、
健康证明,无高血压、恐高症等不适宜施工的疾病,特种作业人员需提供有效期内的特种作业操作证。
3.3.2 人员培训与考核
岗前培训:所有人员进场前需参加岗前培训,内容包括项目概况、岗位职责、技术规范、安全要求,考核合格(理论 + 实操)后方可上岗。
定期培训:施工期间每月组织 1 次技术、安全复训,强化关键知识点,确保人员技能与安全意识不松懈。
3.3.3 人员稳定性保障
签订劳动合同:与所有人员签订劳动合同,明确工作期限(不少于项目工期)、薪酬待遇,避免人员中途离职。
替补人员储备:核心岗位(如项目经理、技术负责人)储备 1 名替补人员,施工班组储备 10%-15% 的备用人员,确保人员离职时能快速补位,不影响工期。
施工准备工作
现场踏勘
4.1.1 踏勘目的
全面了解 16 个车站站台挡墙的实际情况,为施工方案优化、资源配置提供依据,避免因现场条件不明导致施工延误或质量问题。
4.1.2 踏勘范围与内容
XX
东站:
挡墙情况:测量 28 个站台挡墙的长度、高度、基层材质(混凝土或石材),检查基层平整度、是否有裂缝、油污、空鼓等问题,记录每处标语的拟定位置(距站台面 0.3m 高度)。
运营情况:申请车站天窗点,确定施工日期!
现场条件:查看施工区域的水电接口位置、材料堆放场地(需远离旅客通道)、进出通道(避免影响旅客通行)。
中间站:
分批次踏勘 15 个中间站,重点记录每个车站站台挡墙数量、基层状况、旅客流量(区分大站与小站,调整施工时段),以及与车站管理方的对接人信息。
特殊情况:对
XX
航空港站(8 个挡墙)、周口东站(4 个挡墙)等挡墙较多的车站,单独制定踏勘报告,明确施工顺序与资源配置。
4.1.3 踏勘成果
编制《现场踏勘报告》,包括每个车站的挡墙分布图、基层问题统计表、施工时段建议、水电及材料堆放位置示意图,作为施工方案编制的依据。
针对基层问题较多的车站(如裂缝、空鼓),在施工方案中增加基层修补专项措施,确保施工质量。
技术准备
4.2.1 施工技术方案编制
总体方案:明确项目施工流程(施工准备→基层处理→中间站黄底喷涂→中间站文字喷涂→
XX
东站文字喷涂→质量检查→竣工验收),每个流程的技术要求与时间节点。
专项方案:
基层处理方案:针对不同基层问题(油污、裂缝、不平整)制定处理措施,如油污用溶剂清洗,裂缝用环氧砂浆修补,不平整用砂纸打磨(平整度误差≤2mm/m)。
喷涂工艺方案:确定涂料配比(油性丙烯酸聚氨酯漆:固化剂:稀释剂 = 10:1:0.5,具体按厂家说明书调整)。
文字定位方案:采用全站仪或激光投线仪定位,确保文字上边缘距站台面 0.3m,间距 40m,文字尺寸 0.8m×0.8m,误差≤±5mm;
XX
东站文字无黄底,需单独定位。
色值控制方案:使用色差仪(精度 ΔE≤0.5)检测涂料色值,确保黄色符合 C0M0Y90K0,黑色符合 C0M0Y0K100,每批次涂料进场后抽检 3 次。
4.2.2 技术交底准备
编制《技术交底手册》,内容包括施工流程、技术参数、质量标准、常见问题处理方法,附示意图(如文字定位图、工艺流程图)。
确定交底方式:采用 “集中交底 + 现场交底” 结合,集中交底由技术负责人向管理层、施工班组负责人讲解总体方案;现场交底由班组负责人向作业人员讲解具体工序要求,确保每人理解技术要点。
4.2.3 技术资料准备
收集相关规范标准:《铁路站场建筑装修工程施工质量验收标准》(TB 10424)、《建筑涂饰工程施工及验收规范》(JGJ/T 29)、招标文件要求的验收标准,整理成册供项目人员查阅。
准备记录表格
:
一、
"维修人员/工(机)具/材料"三清点,一确认登记表"→人员清点情况(姓名/分工情况)→工(机)具/材料清点情况(名称/型号/数量)→入网前点名→下道后点名→维修负责人签字。
二、安全教育单(工程名称→施工日期→教育内容→教育人→接受教育人签名) 教育内容:1、严格执行353/190号文件。
2、加强现场巡视检查及时清理现场垃圾及轻飘物,防止轻飘物进入线路影响行车。
3、防护及驻站严格执行3-5分钟通话制度。
进入施工区域,按要求戴好安全帽、防护服、安全带等劳保用品。
4、
现场施工人员必须持证上岗,并带齐安全防护用具。
5、
严格执行三清点、一确认制度。
三、
维修方案制订会记录(维修项目→维修地点→维修日期→会议日期→维修等级→会议地点)
参会人员(单位/姓名/职务/联系电话)
四
、
日生产会会议记录簿
月度计划→维修日期→会议日期→主持人→维修项目→维修等级→维修地点→参会人员(单位/姓名/职务/联系电话)
五
、
维修作业“一确认”登记表
维修负责人→作业内容及等级→作业地点→作业时间及天窗起止时间 一确认→确认时机:作业完毕后→确认内容:设备状态是否良好(连锁关系、设备性能、加固防护、建筑限界等);工机具及废旧设备器材是否清理出现场;作业人员是否全部撤离出防护网外(无防护网区段、是否下道并撤离至安全区域);物理软隔离设施等防护措施是否消除;现场照片是否传送至驻站联络员;→确认情况:是/否→确认人签字(维修负责人)
物资准备
4.3.1 材料清单与要求
核心材料:油性丙烯酸聚氨酯漆(黄色、黑色),需满足以下要求:
性能:耐候性(人工加速老化试验≥500h 无明显变色、粉化)、抗紫外线(紫外线照射≥1000h 无开裂)、耐温差(-20℃至 60℃循环 20 次无脱落)、耐酸碱(5% 硫酸溶液浸泡 24h 无腐蚀)。
资质:供应商需提供营业执照、生产许可证、产品合格证、第三方检测报告(检测项目包括耐候性、抗紫外线、色值),且供应商需在国铁集团合格供应商名录内(若有)。
辅助材料:漆料、滚筒、毛刷、手套、稀释漆料矿泉水、字模具、卷尺、安全帽、滚尺等。
4.3.2 材料采购与供应商选择
供应商选择:通过资格预审选择 3-5 家符合要求的涂料供应商,审核其资质(营业执照、生产许可证)、业绩(近 3 年铁路或大型公共设施涂饰项目)、检测报告,优先选择与国铁集团有合作经验的供应商。
采购合同签订:与选定的供应商签订采购合同,明确材料规格、性能要求、交货时间(分批次交货,首批材料在施工准备期第 3 天到场)、质量保证金(合同金额的 5%,质保期结束后返还)、违约责任(如材料不合格需无条件退换,承担工期延误损失)。
材料送检:首批材料到场后,由质量负责人抽样送具备 CMA 资质的检测机构检测,检测项目包括耐候性、抗紫外线、色值、附着力(划格法≥1 级),检测合格后方可使用;后续批次材料每批次抽检 1 次。
4.3.3 材料存储与管理
存储场地:每个施工车站设置临时材料存储场地(需防雨、防潮、通风,远离火源与旅客通道),面积约 20-30 平方米,划分涂料区、辅助材料区、废料区,设置标识牌。
存储要求:油性丙烯酸聚氨酯漆需密封存储,温度控制在 5-35℃,避免阳光直射;固化剂、稀释剂需单独存储,与涂料保持安全距离(≥1m),防止混合泄漏。
领用管理:建立材料领用台账,施工班组每日根据施工计划领用材料,注明领用数量、用途、领用人,剩余材料需当日归还,严禁浪费或私自带离现场;材料管理员每周盘点库存,确保账实相符,提前 3 天预警材料短缺。
设备准备
4.4.1 施工设备清单
基层处理设备:角磨机(配备 120 目、240 目砂轮片)、高压清洗机(压力≥10MPa,用于基层除尘)、环氧腻子刮刀、砂纸架。
定位测量设备:全站仪(精度 ±2mm)、激光投线仪(精度 ±1mm/m)、卷尺(5m、50m,精度 ±1mm)、色差仪(精度 ΔE≤0.5)。
安全设备:安全帽、安全带(双钩式)、绝缘手套、绝缘鞋、临时配电箱(带漏电保护器)、施工围挡(高度 2m,材质为防火布)、警示标志(“施工中”“禁止通行”)。
辅助设备:手电筒(夜间施工用)、对讲机(每个班组 3-4 台,用于现场沟通)、垃圾清运车(用于清理施工垃圾)。
4.4.2 设备采购与租赁
自有设备:优先使用公司自有设备,对核心设备进行全面检修(施工前 1 周完成),更换老化部件(如喷嘴、密封圈),确保设备性能良好。
租赁设备:若自有设备不足,向具备资质的设备租赁公司租赁,签订租赁合同,明确设备型号、租赁期限(覆盖项目工期 + 5 天备用期)、租金、维修责任(租赁方负责设备故障维修,响应时间≤24 小时)。
4.4.3 设备调试与维护
调试:施工前 2 天,技术负责人组织设备调试。
维护:建立设备维护台账,每日施工结束后,施工人员对设备进行清洁、检查,设备管理员每周进行 1 次全面维护,确保设备正常运行。
手续办理
4.
5
.1 施工许可办理
向
XX
站提交《施工申请表》,附项目方案、安全保障措施、施工人员资质证明,申请项目总体施工许可。
针对每个中间站,单独向车站管理方提交《站台施工申请》,明确施工时间、范围、影响区域,获得车站签字审批后方可施工。
4.
5
.2 营业线作业审批
对于临近营业线的施工区域(如站台边缘 3m 内),向
XX
局集团有限公司运输部门提交《营业线施工安全审批表》,附施工安全方案、应急预案,申请天窗期或夜间施工时段(如 23:00 - 次日 5:00)。
审批通过后,与铁路运营部门签订《施工安全协议》,明确双方安全责任(如铁路运营部门负责告知行车计划,施工方负责施工区域安全隔离)。
4.
5
.3 其他手续
向当地环保部门报备施工计划,说明涂料类型、施工时间,承诺采取降尘、降噪措施。
为所有施工人员办理意外伤害保险(保额≥100 万元 / 人),保险期限覆盖项目工期 + 15 天,提供保险单复印件给业主备案。
向车站提交办理站台作业车辆准入许可证。
核心施工方案
施工总体流程
本项目施工遵循 “先中间站后XX东站、先基层处理后喷涂、先黄底后文字” 的原...
