耕地功能恢复与农业基础设施改善
服务投标方案
目
录
第一章 施工组织方案及技术措施
4
第一节
总体施工组织方案
4
第二节
主要分部分项工程施工技术措施
7
一、
场地平整施工方案
7
二、
泥结路面施工技术
8
三、
渠道与分水窨井施工措施
9
四、
机耕桥与箱涵施工措施
11
五、
改建泵站与移动泵站施工措施
12
六、
下田埠及过渠设施施工措施
13
七、
田埂路施工措施 详细方案
15
八、
工程成品保护及协调配合措施 详细方案
16
第三节
关键节点与专项施工方案
18
第四节
施工工期与计划进度控制
21
第二章 安全文明施工及环境保护方案
25
第一节
安全文明施工措施
25
一、
安全生产责任体系
25
二、
现场安全管理制度
27
三、
施工人员安全培训与持证上岗
30
四、
施工警示与封闭措施
32
第二节
环境保护措施
35
第三章 工程质量保证措施
43
第一节
质量管理组织架构
43
第二节
各施工环节质量控制措施
46
一、
材料进场检验机制
46
二、
混凝土工程质量控制
48
三、
土方与渠道施工质量标准
50
四、
隐蔽工程验收流程
52
第三节
主要机械设备与人员配置保障
55
第四节
第三方检测与验收制度
58
第五节
联合调试与竣工验收机制
61
第四章 本地化服务能力
64
第一节
项目常驻服务机构配置
64
一、
项目组本地驻场服务安排
64
二、
常驻联系人与快速响应人员
66
三、
紧急故障1小时内响应机制
68
四、
紧急故障1小时内响应机制
71
第二节
服务承诺与优惠条件
74
一、
免费提供后期技术咨询
74
二、
施工期间不涨价承诺
75
三、
自有设备与人工资源优先保障
77
第三节
与相关方的沟通协调机制
81
一、
与街道及村委日常协调机制
81
二、
群众意见反馈与处置机制
83
三、
招标人沟通服务窗口机制
85
第四节
本地化服务距离说明
89
第一章 施工组织方案及技术措施
总体施工组织方案

1.1.1 项目目标
坚持“安全第一、质量优先、工期可控、绿色环保”的施工总方针,确保本项目在 50日历天内高效完成全部施工任务;
按照招标文件和施工图设计要求,实现耕地功能恢复与农业基础设施改善的综合目标;
全面达到工程质量“合格”标准,同时兼顾后期使用的功能性、耐久性和维护便利性。
1.1.2 项目组织结构与职责分工
成立由项目经理牵头的“项目施工管理小组”,下设施工、技术、安全、质量、材料、后勤等六个专业小组;
明确分工:
项目经理全面负责施工计划安排与各方协调;
技术负责人负责方案审查与关键技术攻关;
安全员负责现场安全生产日常管理与隐患排查;
质量员监督各分项工程施工质量,落实质检制度;
材料员负责物资进场、验收与台账管理;
后勤专员负责人员住宿、交通与生活保障。
1.1.3 场地总体布置

施工现场按地块划分为3大施工区域:8#地块、9-10#地块、12#地块,统一设置临时围挡及出入口;
设置施工便道、材料堆场、混凝土搅拌区、临时办公室、安全警示标识等基础设施;
临时用水、用电及排水系统与现场布置协调设置,确保满足多工种、多设备同步作业需求;
推行“施工一体化布置”,临时设施尽量沿村道或便道集中设置,便于管理与转运。
1.1.4 施工段划分与流程安排
地块划分:按照地块归属及工作内容,将工程划分为8个施工段:
场地平整段(全地块)
渠道与分水窨井段(8#、9#、10#、12#)
田埂路段(9#、10#、12#)
泥结路面段(8#、12#)
机耕桥段(8#)
下田埠段(9#、10#、12#)
改建泵站段(8#)
移动泵站及过渠设施段(穿插施工)
施工流程:
先进行场地清表与平整,形成作业面;
随即展开各子项工程穿插施工,重点优先安排基础设施部分(渠道、窨井);
后续逐步推进泵站改建、新建构筑物及道路工程;
最后统一进行清理、绿化和交工验收。
1.1.5 施工阶段划分与时序安排
准备阶段(第1~3天)
完成施工场地移交、临设搭建、测量放样、人员机械进场。
基础施工阶段(第4~20天)
进行场地大面积平整;
同步启动渠道土方开挖、混凝土浇筑、窨井井体成型等;
泥结路面底层塘渣铺设并压实。
主体施工阶段(第21~38天)
开展机耕桥现浇结构施工;
完成所有泵站、过渠下田埠结构体安装;
田埂路与排水系统联动施工。
收尾与验收阶段(第39~50天)
整体验收、缺陷修补、清理退场;
提交工程竣工资料与配合竣工验收;
实施绿化与场地复原,恢复农业灌溉
及交通功能。
主要分部分项工程施工技术措施
场地平整施工方案
清理准备
对施工范围内的杂草、灌木、石块及其他表面杂物进行全面清理,确保场地整洁。
对堆积物和废弃物集中堆放,及时清运至指定弃土场,避免影响施工进度和周边环境。
对存在的障碍物进行标识和拆除,保证机械作业顺畅。
机械平整
采用功率75kW的履带式推土机进行大面积机械平整,分层作业,保证土层均匀。
根据设计高程控制要求,推土机驾驶员配合现场测量人员,严格控制场地高程,偏差控制在±10cm以内。
重点区域如泵站、机耕桥和渠道边缘采取精细机械推平或人工辅助整平,确保施工基底准确。
土方开挖与回填管理
对需挖土的区域采用挖掘机辅助人工进行开挖,遵循“先挖深后挖宽”的原则,避免边坡坍塌。
挖出的土方合理分类堆放,优先用于基底回填,严禁弃土乱堆或外运,降低运输成本。
对不适用的土方按环保要求及时清运。
严格控制开挖深度和范围,避免超挖及扰动未施工区域,确保基础稳固。
碾压密实
采用振动压路机对已平整的场地进行分层碾压,压实度需达到设计要求,通常达到≥90%的最大干密度。
碾压后采取现场取样检测,采用标准试验方法测定密实度,不合格部位立即返工。
确认合格后方可进行下一工序,防止因基础不稳影响后续施工质量。
质量控制及安全保障
施工过程中设专职质检员,负责现场平整度、高程及密实度的巡检和记录。
施工人员严格按照操作规程执行机械作业,防止施工机械损坏农田灌溉设施。
施工现场设警示标志,保障作业人员和周边群众安全。
泥结路面施工技术
路槽整形
完成场地平整后,对泥结路面施工区域的路槽进行细部整形,确保路槽断面符合设计要求。
使用机械配合人工修整路槽底和边坡,确保坡度均匀、排水顺畅。
路槽内严禁积水,遇雨及时排水或排渗。
塘渣底层铺设
选用质量合格的塘渣作为底层材料,塘渣含水率控制在适宜范围,确保良好压实效果。
人工摊铺塘渣,均匀铺设厚度30cm,采用分层施工,避免厚度过大导致压实难度增加。
配合小型压路机对塘渣进行分层碾压,采用往返碾压方式,保证密实均匀。
施工过程中设置控制桩,确保铺设厚度控制精准,误差不超过±2cm。
碎石面层铺设

在塘渣底层完全压实且经检验合格后,铺设5cm厚的碎石作为面层。
碎石材料粒径均匀,颗粒形状坚硬,符合设计规范要求。
碎石采用人工均匀摊铺,机械振动碾压,确保碎石层密实、表面平整。
控制碎石层厚度及平整度,确保路面排水良好,避免积水造成泥结层破坏。
质量控制与环保措施
施工过程中,严格按照设计图纸控制厚度、宽度和标高,定期开展现场检测。
施工完成后,及时进行清理,统一收边,避免扰动路肩及周边农田。
对施工扬尘采取洒水抑尘措施,施工机械定期保养,减少噪音和排放,保护周边环境。
避免施工对周边农田灌溉渠道造成影响,必要时采取临时排水措施,确保农业生产不受影响。
渠道与分水窨井施工措施
土方开挖与沟槽准备
采用挖掘机进行渠道及分水窨井沟槽的主体土方开挖,确保开挖断面符合设计图纸尺寸及标高要求。
辅助人工对沟槽边缘进行修边、清理,保证沟槽边坡整齐、平直,防止塌方。
严格控制开挖深度,防止超挖,确保后续施工基底的稳定性。
垫层施工
在开挖完成且经过验收的沟槽底部,铺设碎石垫层,采用干铺方式,厚度和密实度严格按照设计及规范要求执行。
碎石垫层铺设后,使用人工辅助碾压,确保均匀密实,避免局部空洞或松散。
混凝土施工
渠道底板及壁板采用C25非泵送商品混凝土分段浇筑,浇筑过程中设置聚乙烯闭孔泡沫板伸缩缝,缓解温度变化引起的应力。
分段浇筑顺序合理,控制施工缝质量,防止渗漏及裂缝产生。
施工时配备专业振捣器,确保混凝土充分振实,无蜂窝麻面。
钢筋制作与安装
钢筋加工制作严格按照《混凝土结构工程施工规范》执行,确保钢筋规格、间距符合设计要求。
钢筋绑扎结实牢固,接头位置满足规范要求,保护层厚度严格控制,防止钢筋锈蚀。
绑扎完成后进行支模,模板安装稳固,避免混凝土浇筑时移位。
分水窨井施工
采用标准模板进行井底板和井壁混凝土浇筑,浇筑过程分层振捣,保证混凝土密实度。
模板拆除前进行养护,确保混凝土达到设计强度。
安装符合规格的塑钢合门,密封严实,便于日后检查维护。
回填采用机械夯实,分层回填土壤,避免回填沉降导致井体移位。
质量与安全管理
施工现场设专职质量管理人员,严格执行各工序验收标准。
施工期间采取防护措施,防止施工影响周边农田和水体环境。
施工完成后进行整体验收,确保结构无缺陷、无渗漏。
机耕桥与箱涵施工措施
基础土方开挖与处理
根据设计要求,首先进行机耕桥及箱涵基础的土方开挖,确保基底平整、稳固。
开挖后的基底铺设矿渣垫层,厚度和密实度达到设计及规范标准,确保基础承载力。
开挖完成后对基底进行验槽,确保符合设计要求,验槽合格后方可进行后续施工。
模板与钢筋施工
箱涵顶板及机耕桥桥面板采用现场浇筑C30混凝土,模板采用高质量木模板,安装时保证模板平整、牢固。
钢筋绑扎严格按照设计图纸和施工规范执行,钢筋规格、间距及保护层厚度符合要求。
钢筋锚固和预埋件安装到位,确保后期结构整体性和连接性能。
模板、钢筋安装完毕后,组织专项验收,合格后方可浇筑混凝土。
混凝土浇筑与养护
混凝土浇筑过程中采用振动器进行充分振捣,防止气泡和空洞,保证混凝土密实。
浇筑时采取分段施工,避免冷缝产生,保持结构整体连续性。
浇筑完毕后及时进行养护,保持养护时间不少于7天,保证混凝土强度达到设计要求。
养护方式采用覆盖湿麻袋或喷水养护,防止早期干裂。
成品保护与验收
混凝土拆模后进行外观检查和尺寸复核,确认桥面标高和纵横坡度符合设计标准。
加强成品保护,防止运输机械和施工设备对桥面造成破坏。
完工后组织监理及相关部门进行验收,确保桥梁与箱涵结构安全可靠。
施工安全及环保措施
施工现场设立警示标志和防护栏杆,保障施工人员及周边人员安全。
施工期间采取扬尘控制措施,防止污染周边环境。
合理安排施工时间,避免影响附近农田生产和交通。
改建泵站与移动泵站施工措施
拆除旧泵体及设施
对改建泵站内的原有水泵设备进行拆除,拆除作业遵循安全规范,避免损伤基础设施。
对现有基础设施进行检查,判断是否需加固或修复,确保能够承载新设备的重量及运行负荷。
对加固部分采取混凝土补强或钢筋加固,保证结构安全稳定。
基础处理
在安装新泵前,彻底清理泵站基础表面,清除杂物和旧混凝土残留,确保基础平整。
采用水泥砂浆找平基础,确保设备安装平面符合设计标高及水平要求。
新泵设备安装
由具备资质的专业电机与水泵安装工负责新泵安装,确保设备同轴度准确,固定牢靠。
安装过程严格控制设备振动,采取必要的减振措施,保障泵站运行平稳。
安装完毕后对设备进行定位复核,确保无误。
电气接线与检测
电缆接入前,进行绝缘电阻测试,确保电缆及接口符合安全规范。
严格按照电气施工标准完成接线,设置必要的保护装置和接地措施。
接线完毕后,进行绝缘及通电测试,确保电气系统安全可靠。
移动泵站安装与调试
按照设计图纸设置泵槽、导轨和固定支架,确保移动泵站安装牢固、操作灵活。
接入相应的进出水管道,调整泵站与排水口连接,确保流体顺畅。

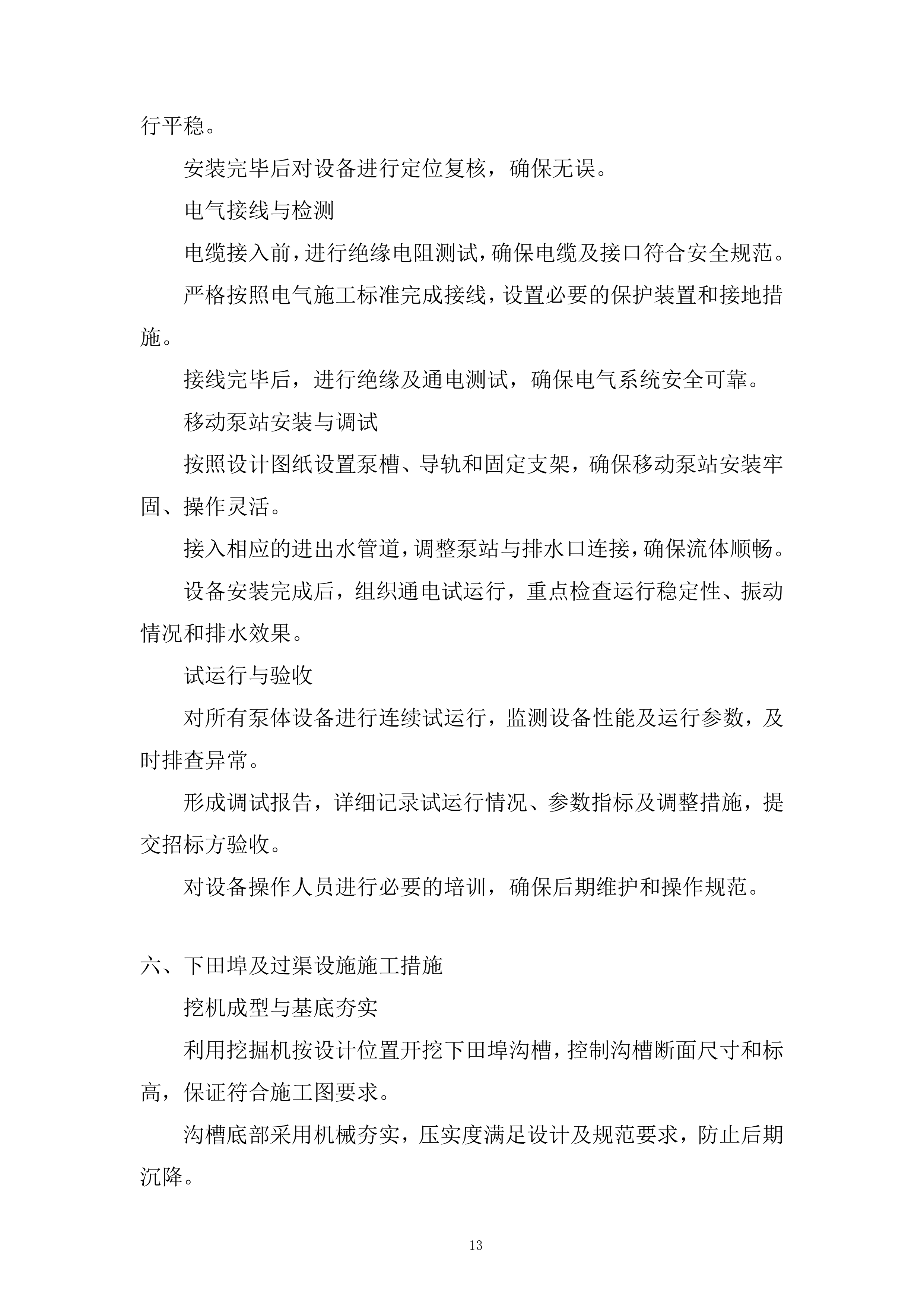

设备安装完成后,组织通电试运行,重点检查运行稳定性、振动情况和排水效果。
试运行与验收
对所有泵体设备进行连续试运行,监测设备性能及运行参数,及时排查异常。
形成调试报告,详细记录试运行情况、参数指标及调整措施,提交招标方验收。
对设备操作人员进行必要的培训,确保后期维护和操作规范。
下田埠及过渠设施施工措施
挖机成型与基底夯实
利用挖掘机按设计位置开挖下田埠沟槽,控制沟槽断面尺寸和标高,保证符合施工图要求。
沟槽底部采用机械夯实,压实度满足设计及规范要求,防止后期沉降。
分层矿渣回填
按设计要求采用矿渣作为回填材料,分层铺设,每层厚度不超过20cm。
每层铺设后采用机械或人工夯实,确保回填密实、均匀,避免产生空洞和沉降。
夯实后的回填层进行检测,确认压实度符合设计指标。
钢筋混凝土管及预制构件安装
依据设计断面,安装钢筋混凝土管或预制混凝土构件,确保管道连通性和结构稳定。
在管道接口处设置止水措施,如橡胶圈密封或水泥砂浆封闭,防止渗漏。
对管道及构件的稳定性进行检查,必要时采取加固措施。
混凝土压顶施工
在回填和构件安装完成后,采用C25混凝土进行压顶,压顶厚度和形状严格按照设计图纸施工。
压顶表面采用模板成型,抹平,收边整齐,保证表面平滑美观。
压顶完成后设置醒目标识,如警示标志牌,提醒周边人员注意安全。
排水通畅与防护措施
确保上下田块之间的排水通畅,排水口设置合理,避免积水淤塞。
采取必要的防冲刷措施,如加铺碎石垫层,保护田岸不被水流冲蚀。
施工过程中防止对周边耕地和灌溉设施产生不利影响,必要时设立临时排水设施。
施工质量与安全管理
制定详细的施工检查计划,严格控制各工序质量,确保施工符合设计及规范要求。
施工现场设置安全警示标志,保证施工人员和周边群众安全。
施工过程中,保持现场整洁,及时清理施工垃圾,防止环境污染。
田埂路施工措施 详细方案
施工线清理与放样
施工前,组织测量人员依据设计图纸及地形地貌,清理田埂施工区域内的杂草、废弃物及障碍物。
按设计要求进行现场定点放样,确保田埂路的线路准确无误,符合设计宽度、高程及边坡要求。
放样点设置标识明显,便于施工人员精准施工。
分层回填与碾压
采用人工与机械相结合的施工方式,合理安排人机配合,确保施工效率和质量。
回填材料优先采用矿渣或塘渣,回填层厚度控制在不超过25cm,分层均匀铺设。
每铺一层后,立即采用机械碾压或人工夯实,确保回填层密实度达到设计及规范要求,防止后期沉降变形。
路面宽度、边坡及高程控制
严格按照设计图纸控制路面宽度,确保满足农机通行要求。
边坡采用符合设计标准的坡比,保证稳定性与排水性能。
施工中多次复核路面高程,采用水准仪等精密测量工具,确保高程控制在允许偏差范围内。
特殊地段加强处理
对田埂路的转弯、交叉口等关键部位进行加强处理,适当加宽路基,增强承载能力。
在这些部位设置防冲刷混凝土压顶,防止水流冲刷导致路基破坏。
对特殊地段采取排水优化设计,保证雨水快速排出,减少积水损害。
施工结束后整理
田埂路施工完毕后,进行横坡整理,确保路面排水顺畅,避免积水。
路肩整修平整,消除施工遗留的土堆、坑洼,提升田埂路整体通行性能。
确保路面结构满足农机安全通行,提升田间作业效率。
工程成品保护及协调配合措施 详细方案
施工成品保护管理
每个分项工程施工完成后,设专人进行巡查和管理,及时发现并处理施工损坏,确保工程成品质量。
对已成型的渠道、分水窨井、混凝土压顶等关键结构,采用编织布覆盖或铺设木板进行临时保护,防止施工车辆、人员造成破坏。
施工现场设立明显警示标志,提醒作业人员及第三方注意保护成品。
加强各方沟通协调
建立与招标人、监理单位、
xx
街道办事处及所在村委会的定期沟通机制,及时传达施工进度及现场情况。
主动做好与农户的沟通,提前告知施工时间和范围,尽量避免影响农户正常生产生活。
协调农户避让作业,减少施工期间的矛盾与纠纷,保障施工顺利进行。
合理施工段穿插安排
根据工期要求和现场实际情况,合理安排各施工段的作业顺序与时间,避免出现某些工段提前完工待命,另一些工段滞后的情况。
优化施工资源配置,协调机械设备和劳动力,提升整体施工效率。
避免因进度差异造成返工或窝工,确保项目工期按时完成。
环境与安全保护措施
施工期间加强现场清理,及时清运施工废弃物,保持施工现场整洁。
防止施工扬尘及泥浆外
溢,采取必要的喷淋和覆盖措施。
设置安全防护设施,保护施工人员及周边居民安全。
关键节点与专项施工方案
1.3.1 关键节点划分与控制措施
场地平整完成节点
计划在开工后第10日完成全部地块(8#、9#、10#、12#)的场地初步平整工作。
重点控制土方挖掘与回填的合理利用,避免土方外运,降低成本及环保压力。
设专人负责测量复核平整高程,保证达到设计±10cm范围内,及时调整。
完成后进行压实密实度检测,合格方可进入下一工序。
渠道及分水窨井施工完成节点
计划在第20日内完成主要渠道开挖、混凝土底板及壁板浇筑,分水窨井基础与主体结构施工。
采用分段施工法,缩短施工周期,同时保证混凝土养护质量。
关键节点验收时,重点检查混凝土强度达到设计标准,钢筋绑扎规范,伸缩缝安装到位。
机耕桥及箱涵完工节点
计划在第30日完成机耕桥基础开挖、矿渣垫层回填,箱涵顶板及桥面板浇筑。
对关键混凝土构件进行养护,确保强度和耐久性,避免裂缝及沉降。
桥面标高和坡度严格按照设计调整,保障农机安全通行。
改建泵站及移动泵站设备安装完成节点
计划在第35日前完成泵站拆除旧设备、基础加固、设备安装及电气接线。
所有设备须通过通电试运行,确保设备稳定、无异常振动。
制定应急预案,保证突发问题能及时处理。
下田埠及过渠设施完工节点
计划第40日完成下田埠沟槽挖掘、矿渣分层回填及钢筋混凝土管安装。
设置混凝土压顶及防冲刷设施,保证设施耐久和排水畅通。
田埂路施工完成节点
计划第45日完成田埂路的回填、碾压及边坡整修工作。
特殊路段加宽和防冲刷压顶必须按设计要求施工完成。
完工后进行道路平整度和压实度检测,确保满足农机通行需求。
项目整体验收节点
计划第50日完成所有工程项目的竣工验收工作。
组织招标人、监理单位和相关部门联合验收,确保工程质量达标。
整理施工档案和技术资料,及时移交相关单位。
1.3.2 专项施工方案
安全文明施工专项方案
制定详细安全生产责任制,明确项目经理、技术负责人、安全员职责。
设置安全防护设施,配备必要的个人防护用品(安全帽、安全带、反光衣等)。
建立安全巡检和隐患排查机制,定期开展安全培训和应急演练。
施工现场设置明显安全标识和警示牌,严格控制施工人员和外来人员进出。
制定扬尘控制措施,喷洒水雾,减少施工扬尘污染。
环境保护专项方案
合理安排施工进度,避免连续大面积开挖导致水土流失。
施工垃圾及时清运,严禁乱堆乱放,保持施工现场整洁。
采取沉淀池、隔油池等措施,防止施工废水直接排入周边水体。
保护现有灌溉设施和农田,避免因施工造成农田排灌不畅。
施工结束后,对现场进行绿化恢复,减少生态破坏。
质量控制专项方案
制定严格的材料进场验收标准,确保所有材料符合设计和规范要求。
关键工序实行专人负责制,如混凝土浇筑、钢筋绑扎、土方压实等。
施工过程中建立质量巡检制度,及时发现并整改问题。
组织阶段性质量评审,结合第三方检测报告,保证工程质量达标。
建立工程质量档案,详细记录施工过程中的各项质量控制措施。
工期保证专项方案
制定合理的施工进度计划,明确各阶段节点目标。
配备足够机械设备及劳动力,确保关键工序不拖延。
采用多工种交叉作业,缩短施工周期。
对可能出现的工期风险制定应对措施,如恶劣天气备用方案。
实施日常进度监控,定期召开协调会议,及时调整施工方案。
应急响应专项方案
建立完善应急预案,涵盖自然灾害、设备故障、安全事故等情况。
配备应急物资和设备,组织人员定期进行应急演练。
设立
应急指挥中心,确保突发事件能迅速响应和处理。
与当地消防、医疗等部门建立联系,确保外部资源快速支持。
施工工期与计划进度控制
1.4.1 工期目标与总工期安排
本项目总工期为50日历天,严格按照招标文件及合同要求执行。
工期安排合理分配各施工阶段时间,确保关键节点按时完成,整体项目顺利竣工。
依据施工内容及工程量,制定科学的施工进度计划,避免因工序交叉不合理造成延期。
制定详细施工日历,明确每阶段具体时间节点及完成目标。
1.4.2 施工进度计划编制原则
遵循“先难后易,分阶段推进,节点明确,责任到人”的原则制定施工计划。
采用网络计划技术(如关键路径法CPM),科学排布施工工序,明确关键路径及缓冲时间。
综合考虑场地条件、机械设备配置、施工人员数量、气象影响及材料供应等因素,确保计划切实可行。
施工计划将包含日计划、周计划和月计划,结合实际进展动态调整。
1.4.3 施工阶段划分及时间安排
准备阶段(第1-5日)
施工机械设备进场及安装调试。
施工场地围挡、临时设施搭建。
施工测量放线及临时道路建设。
场地平整阶段(第6-15日)
清理地表杂草及杂物。
推土机机械平整,人工细部修整。
土方开挖与回填、碾压密实。
平整质量检测与验收。
渠道与分水窨井施工阶段(第16-25日)
挖沟槽土方、碎石垫层铺设。
混凝土底板及壁板浇筑,钢筋安装。
窨井结构施工及塑钢合门安装。
混凝土养护及质量检验。
机耕桥及箱涵施工阶段(第26-35日)
基础开挖及矿渣垫层回填。
箱涵顶板和桥面板钢筋绑扎与混凝土浇筑。
混凝土养护和结构验收。
泵站改建及移动泵站安装阶段(第30-38日)
拆除旧泵设备及基础加固。
新设备安装、管道连接和电气调试。
试运行及调试报告提交。
下田埠及过渠设施施工阶段(第36-43日)
沟槽挖掘及矿渣分层回填夯实。
钢筋混凝土管道安装与压顶施工。
结构养护及质量验收。
田埂路施工阶段(第40-48日)
田埂清理放样。
分层回填矿渣或塘渣并分层碾压。
路肩及边坡整修。
横坡整理及验收。
收尾及竣工验收阶段(第49-50日)
工程成品保护及清理。
资料整理及移交。
配合招标人、监理单位完成竣工验收。
1.4.4 进度控制措施
项目管理机制
设立专门的进度控制小组,由项目经理牵头,技术负责人、安全员、施工班组长组成。
每日召开进度例会,检查施工进展,分析存在问题,协调解决。
制定详细的施工进度报表,实时反映工程进展。
工序衔接与协调
合理安排工序衔接,避免机械设备及施工人员闲置或工序拥堵。
加强各工序间沟通,确保前一道工序按时完成,后一道工序及时跟进。
根据气候及现场实际情况,灵活调整施工顺序。
资源保障
保障关键材料和设备按时到位,避免因材料缺失造成工期拖延。
劳动力合理调配,确保关键工序有足够人员投入。
备有备用机械设备,应对机械故障。
应对风险及调整措施
预判施工中可能出现的风险,如恶劣天气、材料供应延误等,制定应急预案。
设置合理的工期缓冲,保证工期灵活调整。
出现延期情况时,及时调整计划,采取加班加点、机械增援等措施。
信息化管理
利用施工管理软件跟踪进度,建立电子档案,提升信息透明度和管理效率。
与监理、招标人保持良好沟通,及时反馈进度信息。
1.4.5 进度考核与激励机制
定期对施工进度进行考核,结合进度达成情况,评估班组及人员表现。
对提前完成关键节点任务的班组和个人给予奖励,激励积极性。
对延误进度且无合理理由的,进行相应处罚和问责。
通过科学的激励机制,促进施工队伍提高施工效率,保障项目如期完成。
第二章 安全文明施工及环境保护方案
安全文明施工措施
安全生产责任体系
1. 安全生产责任体系总体框架
为确保本项目施工安全顺利进行,建立完善的安全生产责任体系,明确各级管理人员及施工人员的安全职责,推动安全生产责任落实到人,形成自上而下、层层负责的安全管理体系。
2. 项目安全生产组织机构设置
项目安全领导小组
组长:项目经理,全面负责项目安全生产工作。
副组长:安全负责人,协助项目经理组织实施安全生产管理。
成员:技术负责人、施工班组长、安全员等相关人员。
职责:制定安全管理方针、目标和措施,监督落实安全生产责任。
安全管理部门
设立专职安全员,负责日常安全检查、隐患排查及整改跟踪。
负责安全教育培训、安全技术交底、安全事故应急预案的组织实施。
施工班组安全责任人
每个班组设立安...
耕地功能恢复与农业基础设施改善服务投标方案.docx
