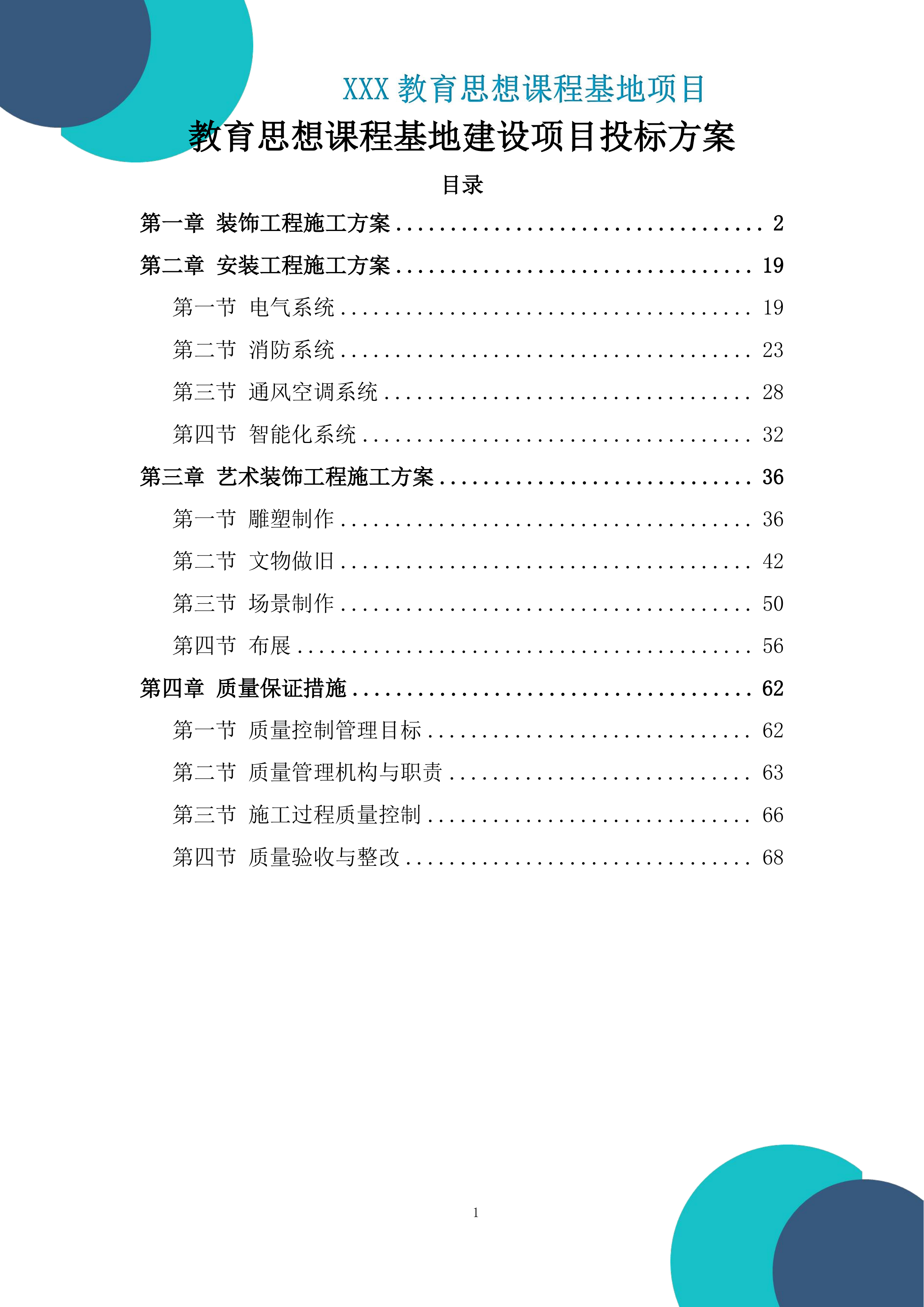

教育思想课程基地建设项目投标方案
目录
第一章
装饰工程施工方案
2
第二章
安装工程施工方案
19
第一节
电气系统
19
第二节
消防系统
23
第三节
通风空调系统
28
第四节
智能化系统
32
第三章
艺术装饰工程施工方案
36
第一节
雕塑制作
36
第二节
文物做旧
42
第三节
场景制作
50
第四节
布展
56
第四章
质量保证措施
62
第一节
质量控制管理目标
62
第二节
质量管理机构与职责
63
第三节
施工过程质量控制
66
第四节
质量验收与整改
68
装饰工程施工方案
分部分项
施工方案及方法
拆除工程
施工项
施工内容
地面拆除(含垃圾外运)
施工前,对拆除区域进行围挡,设置明显警示标识,确保施工区域人员安全。采用人工配合机械的方式拆除地面,大面积拆除使用小型挖掘机或装载机,小面积或边角区域使用风镐、电镐等工具。拆除过程中,严格控制拆除深度,避免破坏基层结构,如发现基层结构有损坏,及时上报并采取加固措施。拆除的垃圾及时清理,通过垂直运输设备(如施工电梯、物料提升机)运至地面指定堆放点,统一装车外运至指定垃圾处理场。运输过程中,对垃圾进行覆盖,防止遗撒,遵守城市环境卫生相关规定。
墙面抹灰层拆除(乳胶漆层)

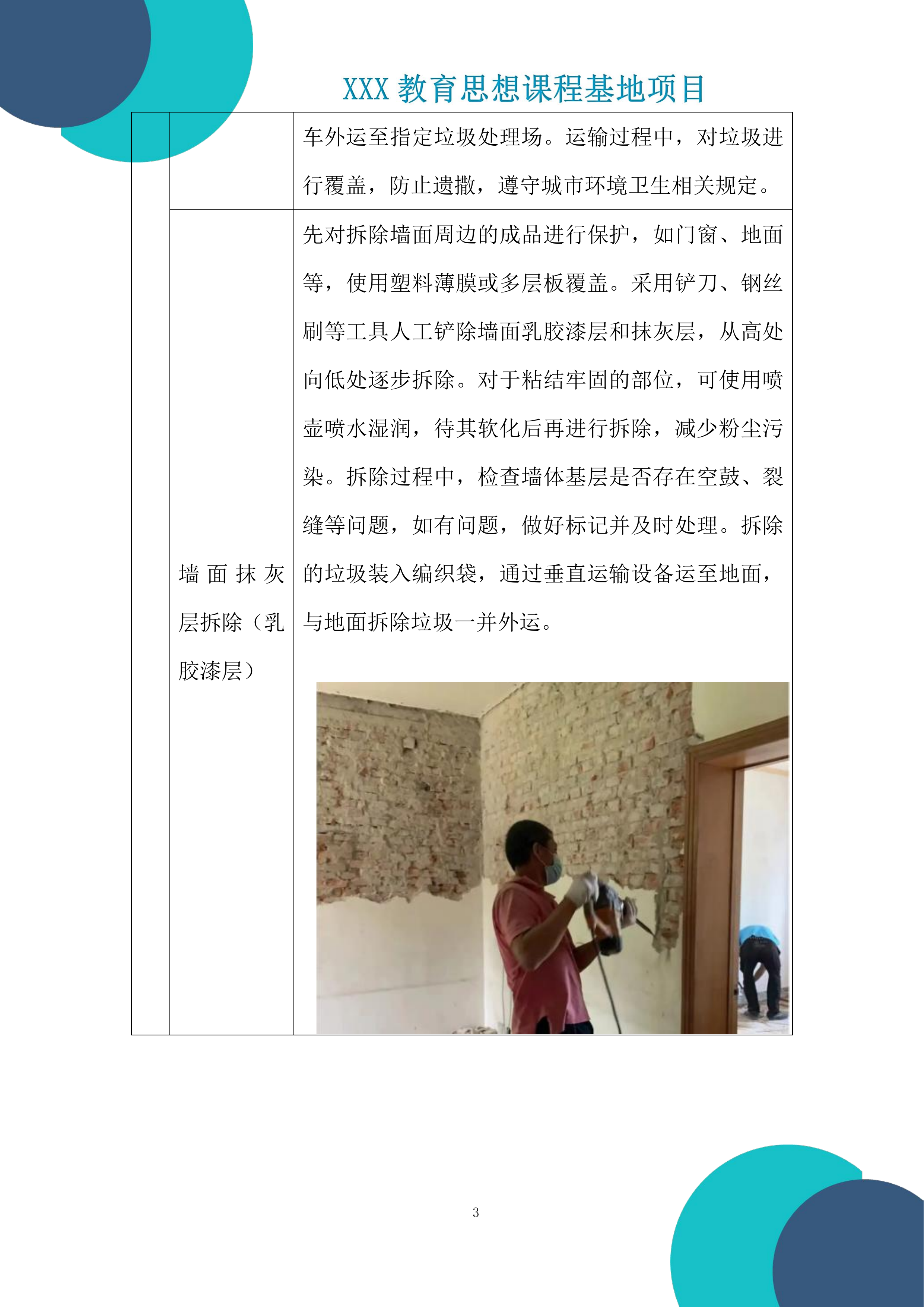

先对拆除墙面周边的成品进行保护,如门窗、地面等,使用塑料薄膜或多层板覆盖。采用铲刀、钢丝刷等工具人工铲除墙面乳胶漆层和抹灰层,从高处向低处逐步拆除。对于粘结牢固的部位,可使用喷壶喷水湿润,待其软化后再进行拆除,减少粉尘污染。拆除过程中,检查墙体基层是否存在空鼓、裂缝等问题,如有问题,做好标记并及时处理。拆除的垃圾装入编织袋,通过垂直运输设备运至地面,与地面拆除垃圾一并外运。
天棚及龙骨拆除(含吊顶内部清理)
拆除前,切断吊顶内的电源,拆除灯具、烟感等设备,并妥善保管。从吊顶的一端开始,逐块拆除吊顶面板,使用螺丝刀、钳子等工具拆除龙骨连接件,将龙骨逐根拆除。拆除过程中,注意保护吊顶上方的管道、线路等设施,如发现有损坏,及时修复。清理吊顶内部的杂物、灰尘等,使用吸尘器或扫帚清扫,确保吊顶内部干净整洁。拆除的吊顶面板和龙骨分类堆放,便于回收利用或清运。
金属门窗拆除(窗樘拆除及外运)
拆除前,在门窗周边设置防护设施,防止拆除过程中物品坠落伤人。使用螺丝刀、扳手等工具拆除门窗的合页、把手、锁具等配件,然后拆除门窗扇。对于固定在墙体上的窗樘,使用电镐或气镐拆除固定件,小心拆除窗樘,避免损坏墙体结构。拆除的金属门窗和窗樘清理干净后,分类堆放,可回收利用的进行回收,不可回收的与其他垃圾一并外运。
隔墙工程
120mm轻钢龙骨隔墙(内置隔音岩棉)

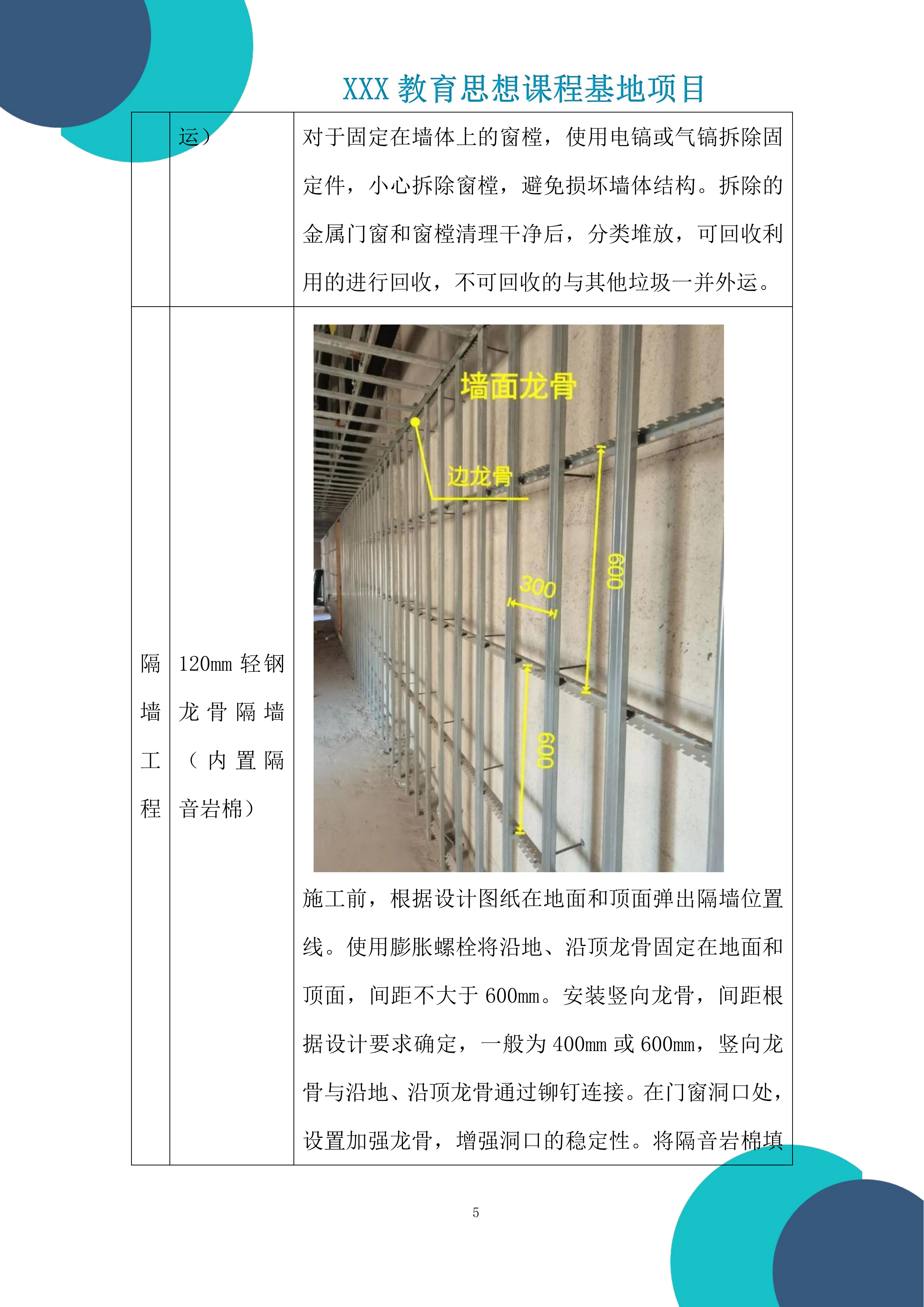

施工前,根据设计图纸在地面和顶面弹出隔墙位置线。使用膨胀螺栓将沿地、沿顶龙骨固定在地面和顶面,间距不大于600mm。安装竖向龙骨,间距根据设计要求确定,一般为400mm或600mm,竖向龙骨与沿地、沿顶龙骨通过铆钉连接。在门窗洞口处,设置加强龙骨,增强洞口的稳定性。将隔音岩棉填充在龙骨之间,填充饱满、密实。安装一侧的石膏板,使用自攻螺丝固定,螺丝间距不大于200mm,螺丝头略低于石膏板表面。在石膏板接缝处,粘贴嵌缝纸带,使用腻子填平,确保接缝平整。安装另一侧的石膏板,方法同前。最后,对墙面进行刮腻子、打磨、涂刷乳胶漆等表面处理。
200mm轻钢龙骨隔墙(含方钢加固)
除按照120mm轻钢龙骨隔墙的施工步骤进行外,在竖龙骨间距较大或墙体较高时,每隔一定距离(如2m)设置一根方钢进行加固。方钢与轻钢龙骨通过连接件牢固连接,确保墙体的整体稳定性。在方钢与轻钢龙骨连接处,进行防锈处理,涂刷防锈漆。安装石膏板及后续表面处理与120mm轻钢龙骨隔墙相同。
地面工程
800×800mm复古砖铺设(细石混凝土找平)
先对基层地面进行清理,去除杂物、灰尘,洒水湿润。根据地面标高和设计要求,使用细石混凝土进行找平,铺设厚度根据实际情况确定,一般不小于30mm。使用平板振动器振捣细石混凝土,使其表面平整、密实,用刮杠刮平,木抹子搓毛。待细石混凝土终凝后,进行洒水养护,养护时间不少于7天。在找平层上弹出复古砖的铺贴控制线,确保砖缝均匀、美观。使用瓷砖胶或水泥砂浆铺贴复古砖,将瓷砖背面均匀涂抹粘结材料,铺贴在地面上,用橡胶锤轻轻敲击,使其与基层粘结牢固,表面平整。砖缝宽度根据设计要求确定,一般为2-5mm,使用十字卡控制砖缝宽度。铺贴完成后,用水平尺检查瓷砖的平整度,如有偏差及时调整。待瓷砖粘结牢固后,进行勾缝处理,使用专用勾缝剂填充砖缝,将多余的勾缝剂清理干净,使砖缝光滑、平整。最后,对瓷砖表面进行清洁,去除表面的污渍、灰尘。
地砖铺设方法
复合地板(木方基层+仿地毯艺术地板)
在地面上铺设防潮垫,确保地面干燥、防潮。使用木方铺设基层,木方间距根据地板规格确定,一般为300-400mm,木方与地面通过膨胀螺栓或射钉固定。木方铺设完成后,检查其平整度,如有不平整处,使用木楔垫平。在木方基层上铺设仿地毯艺术地板,地板之间通过锁扣连接,确保拼接紧密。铺设过程中,注意地板的方向和图案,保证整体效果美观。在门口、墙边等部位,使用收口条进行收口处理,使地板与周边环境衔接自然。
实木复合地板(阻燃板基层)
基层地面清理干净后,铺设防潮垫。安装阻燃板基层,阻燃板与地面通过胶水或钉子固定,确保基层平整、牢固。阻燃板拼接处应紧密,如有缝隙,使用腻子填平。在阻燃板上铺设实木复合地板,地板铺设方法与复合地板相同,通过锁扣连接,注意控制地板的平整度和拼接缝隙。安装踢脚线,踢脚线与墙面通过钉子或胶水固定,与地板之间留出适当的伸缩缝,防止地板受潮膨胀变形。
木地板铺设流程及方法
门槛石安装(咖色大理石)
根据门槛的尺寸,切割咖色大理石门槛石,确保尺寸准确。在门槛位置的基层上涂抹水泥砂浆,厚度适中。将门槛石铺贴在水泥砂浆上,使用水平尺检查其水平度和垂直度,如有偏差及时调整。门槛石与周边地面材料的缝隙应均匀一致,一般为2-3mm,使用密封胶填充缝隙,确保防水、美观。
吊顶工程

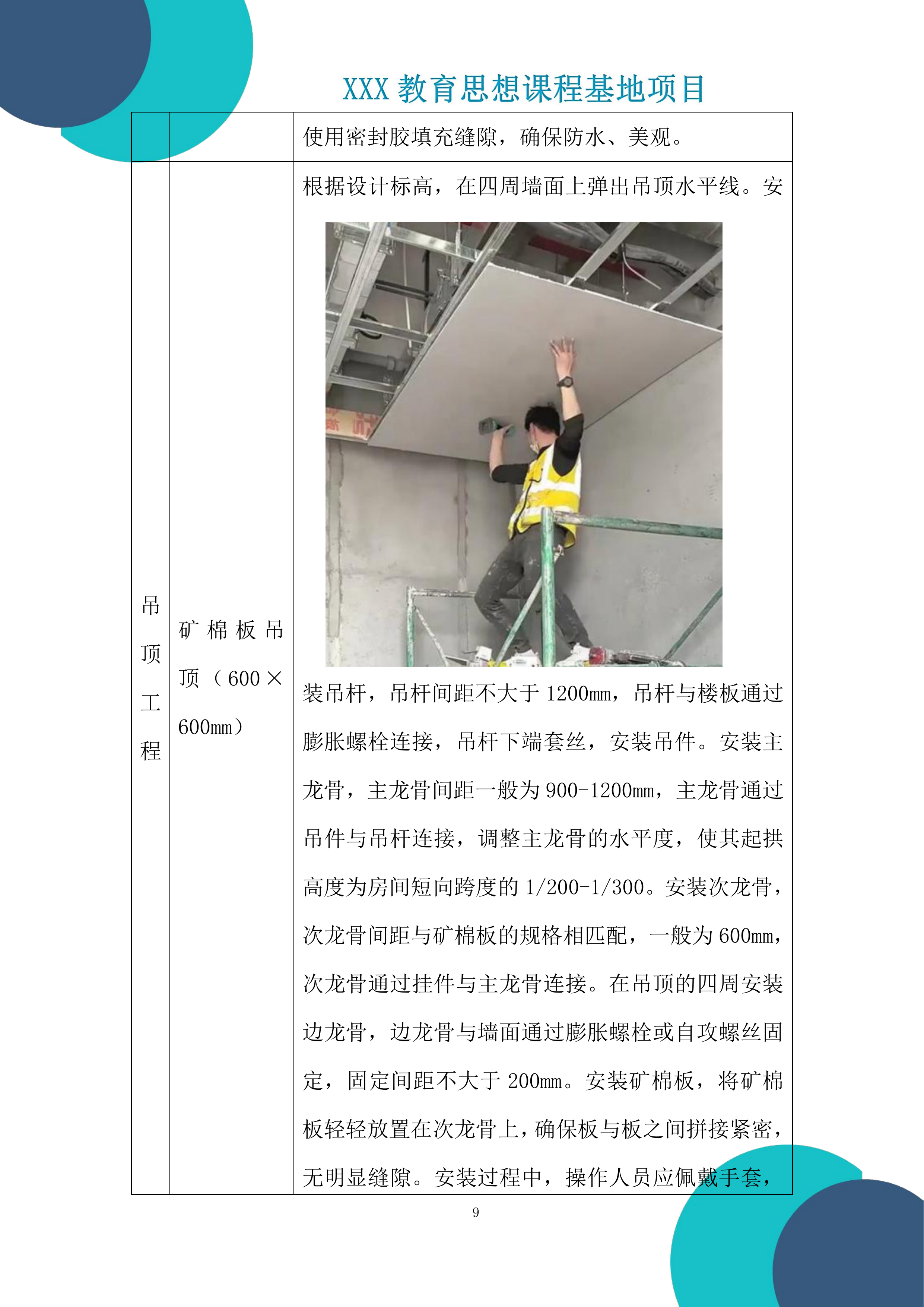

矿棉板吊顶(600×600mm)
根据设计标高,在四周墙面上弹出吊顶水平线。安装吊杆,吊杆间距不大于1200mm,吊杆与楼板通过膨胀螺栓连接,吊杆下端套丝,安装吊件。安装主龙骨,主龙骨间距一般为900-1200mm,主龙骨通过吊件与吊杆连接,调整主龙骨的水平度,使其起拱高度为房间短向跨度的1/200-1/300。安装次龙骨,次龙骨间距与矿棉板的规格相匹配,一般为600mm,次龙骨通过挂件与主龙骨连接。在吊顶的四周安装边龙骨,边龙骨与墙面通过膨胀螺栓或自攻螺丝固定,固定间距不大于200mm。安装矿棉板,将矿棉板轻轻放置在次龙骨上,确保板与板之间拼接紧密,无明显缝隙。安装过程中,操作人员应佩戴手套,防止污染矿棉板。
石膏板吊顶(九宫格造型+自粘胶带处理)
在地面上根据设计图纸进行石膏板的预排版,确定九宫格造型的尺寸和位置。安装吊杆和主龙骨,方法同矿棉板吊顶。根据预排版的位置,在主龙骨上安装副龙骨,形成九宫格造型的框架。将裁剪好的石膏板安装在副龙骨上,使用自攻螺丝固定,螺丝间距不大于200mm,螺丝头略低于石膏板表面。在石膏板的接缝处,粘贴自粘胶带,确保接缝密封、平整。对石膏板表面进行刮腻子、打磨、涂刷乳胶漆等表面处理,使其表面光滑、平整。

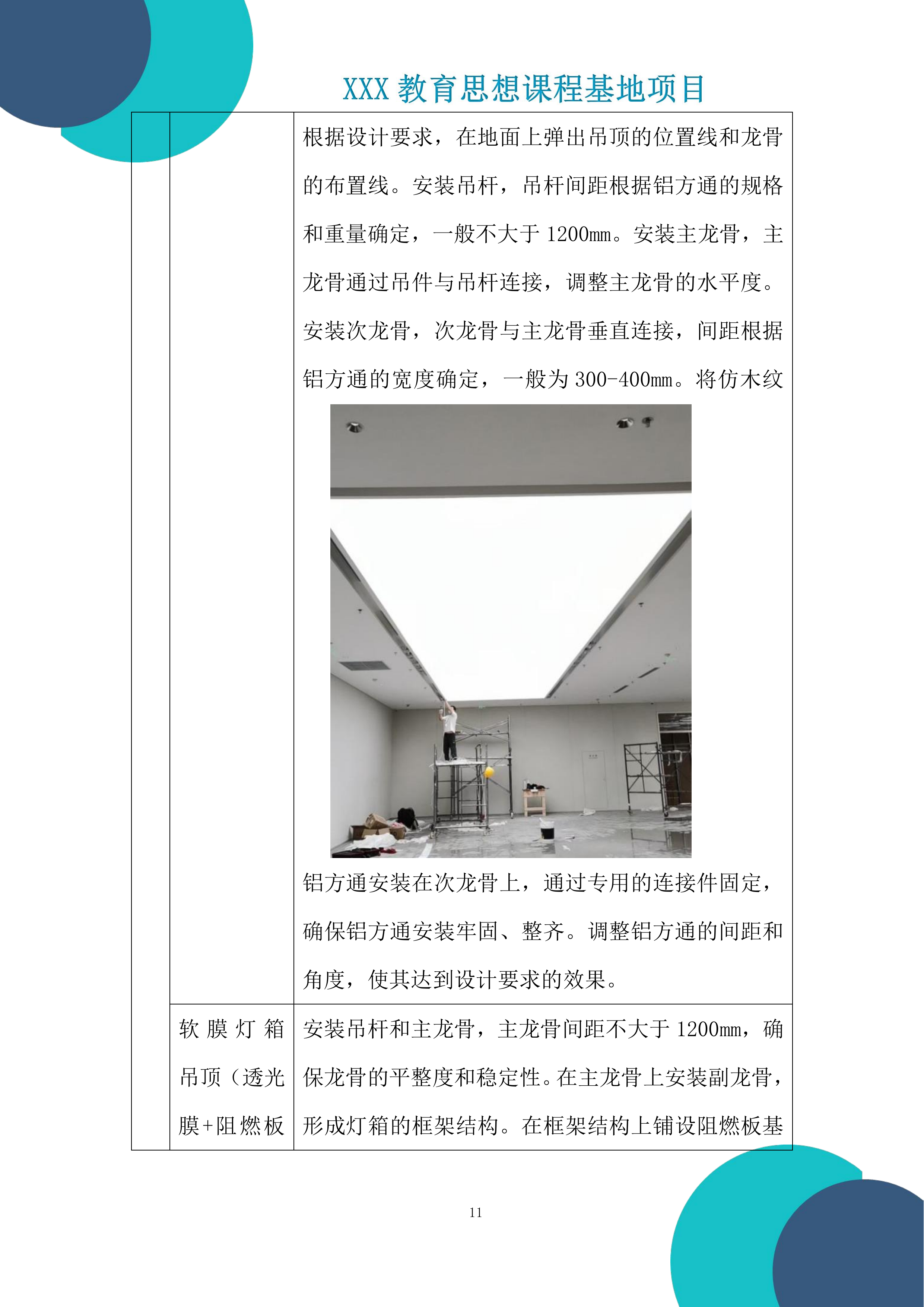

铝方通格栅吊顶(仿木纹铝方通)
根据设计要求,在地面上弹出吊顶的位置线和龙骨的布置线。安装吊杆,吊杆间距根据铝方通的规格和重量确定,一般不大于
1200mm。安装主龙骨,主龙骨通过吊件与吊杆连接,调整主龙骨的水平度。安装次龙骨,次龙骨与主龙骨垂直连接,间距根据铝方通的宽度确定,一般为300-400mm。将仿木纹铝方通安装在次龙骨上,通过专用的连接件固定,确保铝方通安装牢固、整齐。调整铝方通的间距和角度,使其达到设计要求的效果。
软膜灯箱吊顶(透光膜+阻燃板基层)
安装吊杆和主龙骨,主龙骨间距不大于1200mm,确保龙骨的平整度和稳定性。在主龙骨上安装副龙骨,形成灯箱的框架结构。在框架结构上铺设阻燃板基层,阻燃板与龙骨通过自攻螺丝固定,确保基层牢固。安装透光膜,先将膜材展开,固定在灯箱框架的边缘,使用专用的卡条将膜材固定,确保膜材绷紧、平整,无褶皱。在灯箱内安装灯具,灯具的布置应均匀,确保照明效果。

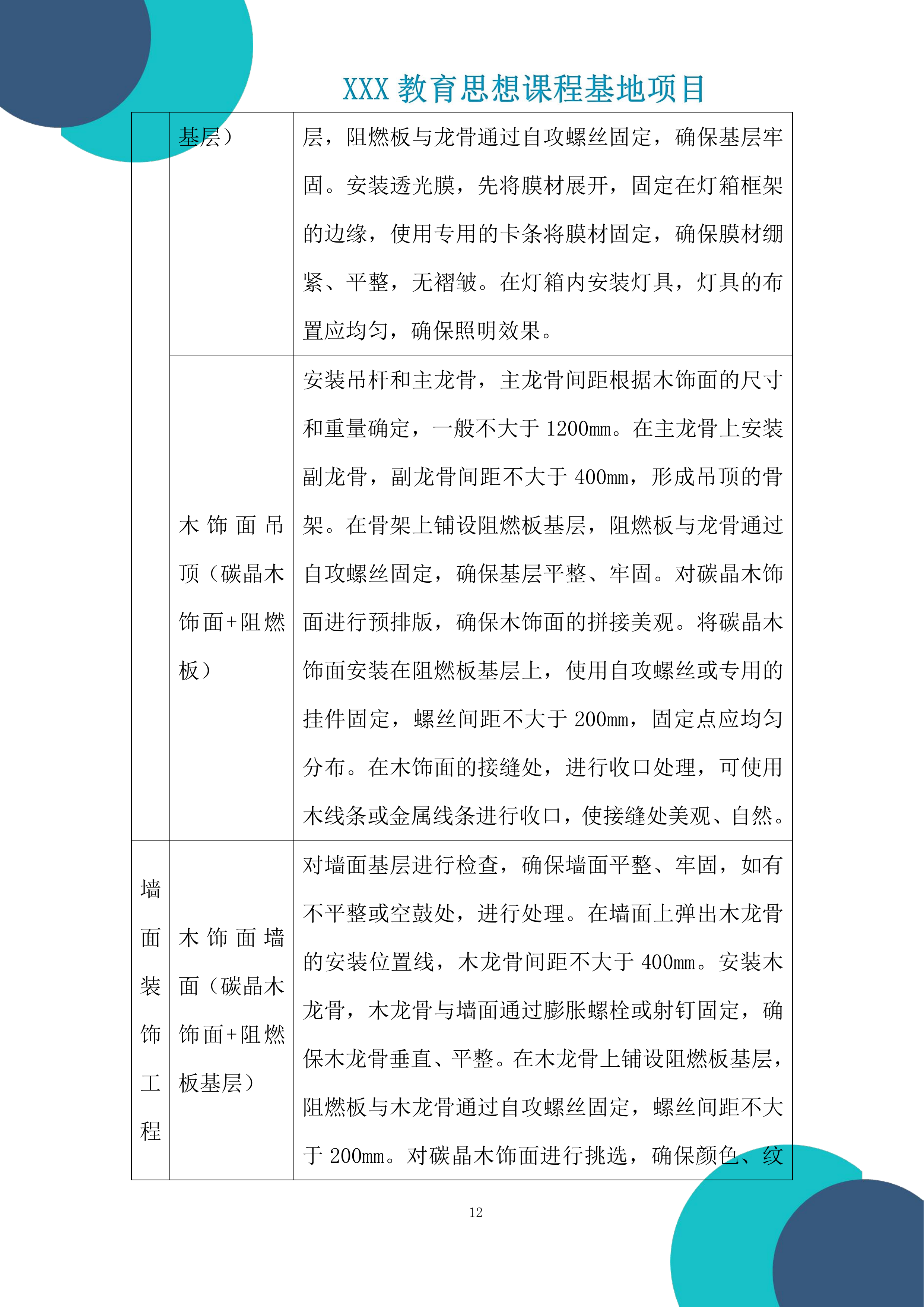

木饰面吊顶(碳晶木饰面+阻燃板)
安装吊杆和主龙骨,主龙骨间距根据木饰面的尺寸和重量确定,一般不大于1200mm。在主龙骨上安装副龙骨,副龙骨间距不大于400mm,形成吊顶的骨架。在骨架上铺设阻燃板基层,阻燃板与龙骨通过自攻螺丝固定,确保基层平整、牢固。对碳晶木饰面进行预排版,确保木饰面的拼接美观。将碳晶木饰面安装在阻燃板基层上,使用自攻螺丝或专用的挂件固定,螺丝间距不大于200mm,固定点应均匀分布。在木饰面的接缝处,进行收口处理,可使用木线条或金属线条进行收口,使接缝处美观、自然。
墙面装饰工程
木饰面墙面(碳晶木饰面+阻燃板基层)
对墙面基层进行检查,确保墙面平整、牢固,如有不平整或空鼓处,进行处理。在墙面上弹出木龙骨的安装位置线,木龙骨间距不大于400mm。安装木龙骨,木龙骨与墙面通过膨胀螺栓或射钉固定,确保木龙骨垂直、平整。在木龙骨上铺设阻燃板基层,阻燃板与木龙骨通过自攻螺丝固定,螺丝间距不大于200mm。对碳晶木饰面进行挑选,确保颜色、纹理一致。在碳晶木饰面上开槽,安装挂件,挂件间距根据木饰面的尺寸确定,一般不大于400mm。将碳晶木饰面挂装在阻燃板基层上,调整木饰面的位置,使其平整、垂直,拼接紧密。在木饰面的接缝处,使用密封胶进行密封处理,确保接缝美观、防水。
定制壁画墙面(浮雕壁画+石膏板基层)
在墙面上安装轻钢龙骨,龙骨间距根据石膏板的尺寸确定,一般为400mm或600mm。在龙骨上安装石膏板基层,石膏板与龙骨通过自攻螺丝固定,螺丝头略低于石膏板表面。在石膏板表面涂抹胶水,将定制的浮雕壁画粘贴在石膏板上,使用专用工具进行挤压,确保壁画与石膏板粘贴牢固,无空鼓。对壁画的边缘进行收口处理,可使用线条或装饰条进行收口,使壁画与墙面衔接自然。
墙面安装剖析图
耐候钢板墙面(震旦校牌作旧处理)
根据设计要求,在墙面上安装钢骨架,钢骨架与墙面通过膨胀螺栓固定,确保钢骨架牢固、平整。将耐候钢板切割成所需的尺寸和形状,在耐候钢板上钻孔,通过螺栓将耐候钢板固定在钢骨架上,确保耐候钢板安装牢固。对耐候钢板进行作旧处理,使用化学试剂或物理方法使耐候钢板表面形成自然的锈迹和纹理,达到设计要求的效果。在耐候钢板的边缘和接缝处,进行防锈处理,可涂刷防锈漆或使用密封胶进行密封。

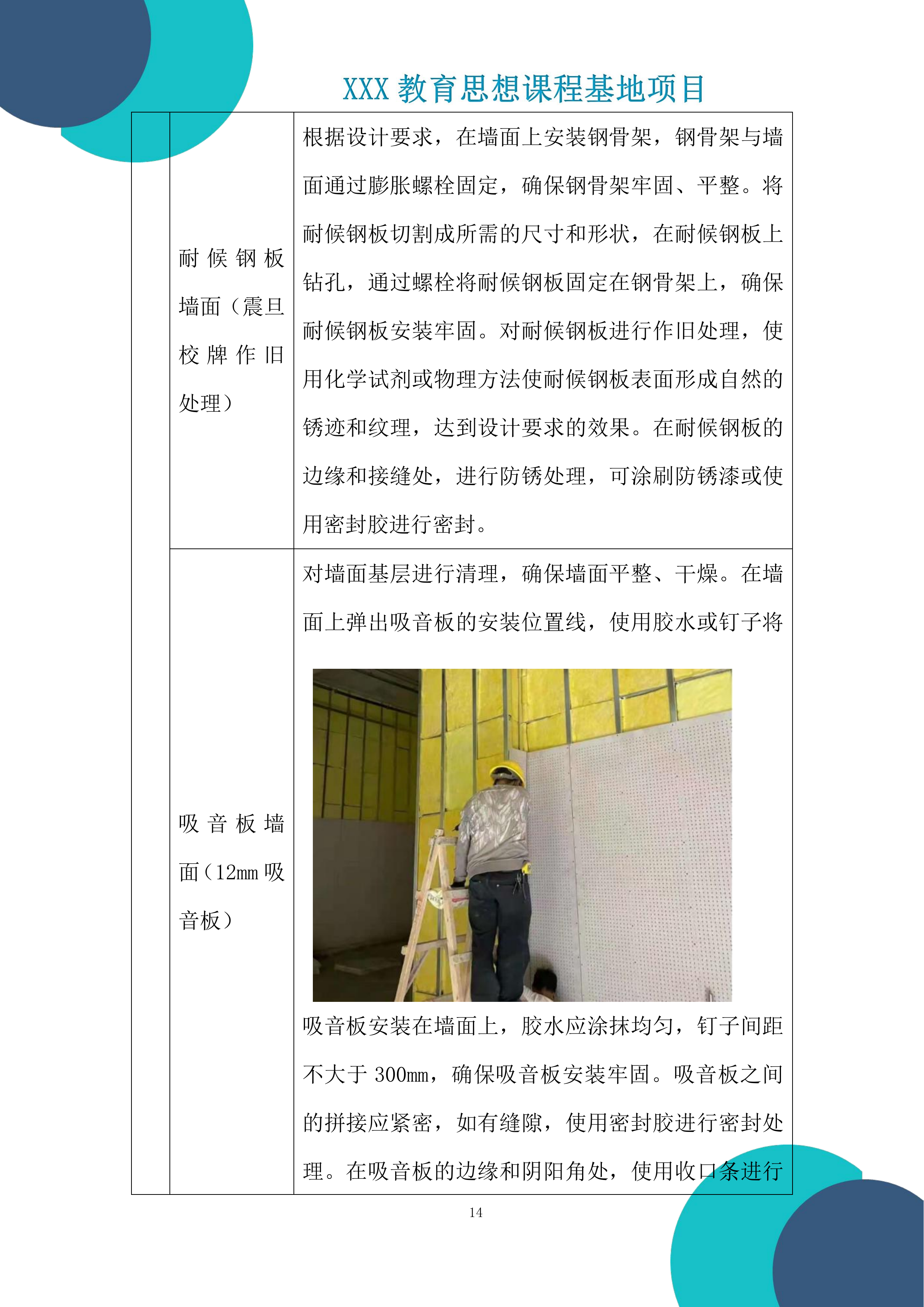

吸音板墙面(12mm吸音板)
对墙面基层进行清理,确保墙面平整、干燥。在墙面上弹出吸音板的安装位置线,使用胶水或钉子将吸音板安装在墙面上,胶水应涂抹均匀,钉子间距不大于300mm,确保吸音板安装牢固。吸音板之间的拼接应紧密,如有缝隙,使用密封胶进行密封处理。在吸音板的边缘和阴阳角处,使用收口条进行收口处理,使墙面美观、整洁。
不锈钢收边(黑钛金、玫瑰金压条)
在需要收边的部位,如墙面与地面、墙面与吊顶、不同材质墙面的交接处等,确定收边位置。根据收边位置的尺寸,切割不锈钢压条,确保压条尺寸准确。使用胶水或专用的连接件将不锈钢压条固定在收边位置,胶水应涂抹均匀,连接件应安装牢固,确保压条平整、美观,与周边材料衔接紧密。
装饰构造及场景
仿真树枝装饰(壁挂式室内造景)
根据设计方案,在墙面上确定仿真树枝的安装位置,使用膨胀螺栓或挂钩将安装支架固定在墙面上。将仿真树枝按照设计造型进行组装,使用铁丝或专用的连接件将树枝连接牢固。将组装好的仿真树枝安装在安装支架上,调整树枝的角度和位置,使其达到设计要求的效果。可在仿真树枝上添加一些装饰元素,如仿真树叶、花朵、鸟巢等,增加造景的生动性和美观性。
流水石墙面(内置LED灯带)
在墙面上安装钢骨架,钢骨架与墙面通过膨胀螺栓固定,确保钢骨架牢固、平整。在钢骨架上铺设防水板,防水板与钢骨架通过自攻螺丝固定,螺丝处应进行防水处理。将流水石按照设计要求进行排列和粘贴,使用专用的石材胶将流水石粘贴在防水板上,确保流水石粘贴牢固,排列整齐。在流水石之间的缝隙中,安装LED灯带,灯带应固定牢固,避免松动。连接LED灯带的电源,确保灯带正常发光,可根据需要设置灯光的颜色、亮度和闪烁模式。
微场景定制(乐善堂场景模型)
根据设计图纸,制作乐善堂场景模型的基础框架,使用木材、钢材等材料制作,确保框架牢固、稳定。在框架上铺设基层材料,如石膏板、密度板等,使用螺丝或胶水固定。根据乐善堂的建筑风格和布局,使用模型材料(如木材、塑料、石膏等)制作房屋、门窗、家具等建筑构件,并进行组装和安装。对建筑构件进行表面处理,如涂刷油漆、粘贴壁纸等,使其具有逼真的效果。添加一些细节元素,如人物、植物、道具等,增加场景的生动性和真实感。在场景模型中安装灯光系统,模拟自然光线或室内灯光效果,提升场景的观赏性。
人像雕塑(仿铜雕+场景布置)
根据设计要求,制作人像雕塑的模具,可使用硅胶、石膏等材料制作。使用仿铜材料(如树脂、玻璃钢等)在模具中进行浇筑,制作出人像雕塑的主体。对人像雕塑进行表面处理,使其具有铜雕的质感和色泽,可使用化学试剂、喷漆等方法进行处理。根据人像雕塑的主题和风格,进行场景布置,选择合适的背景、道具、植物等元素,营造出相应的氛围。将人像雕塑放置在场景中,调整其位置和角度,使其与场景融为一体。
门窗及配套
成品木门及门套安装
检查门洞的尺寸和垂直度,如有偏差,进行修整。在门洞中安装门套,门套与门洞之间使用发泡胶填充,确保门套安装牢固、垂直。安装门套线,门套线与门套之间使用钉子或胶水固定,确保门套线拼接紧密、美观。安装成品木门,将门安装在门套上,调整门的位置和缝隙,使门开关灵活、关闭严密。安装门锁、合页等五金配件,确保五金配件安装牢固、使用正常。
铝合金玻璃双开门安装
根据设计要求,在地面和墙面上弹出双开门的安装位置线。安装地弹簧,地弹簧的安装位置应准确,与门的重量和尺寸相匹配,确保地弹簧安装牢固、水平。安装门框,门框与地面和墙面通过膨胀螺栓固定,确保门框安装垂直、牢固。安装玻璃,将玻璃放入门框中,使用密封胶进行密封处理,确保玻璃安装牢固、密封良好。安装门拉手等五金配件,确保五金配件安装牢固、使用方便。调整双开门的开关力度和缝隙,使门开关顺畅、关闭严密。
窗帘安装(遮光窗帘)
在窗户上方的墙面上安装窗帘轨道或窗帘杆,窗帘轨道或窗帘杆的长度应根据窗户的宽度确定,一般比窗户宽20-30cm。窗帘轨道或窗帘杆与墙面通过膨胀螺栓或挂钩固定,确保安装牢固、水平。将遮光窗帘安装在窗帘轨道或窗帘杆上,窗帘的褶皱应均匀、美观。安装窗帘的配件,如窗帘扣、窗帘穗等,增加窗帘的装饰效果。调整窗帘的长度和位置,使窗帘能够完全遮挡窗户,达到遮光的效果。
安装工程施工方案
电气系统
配电工程:配电箱安装:安装前,检查配电箱的规格、型号是否符合设计要求,外观是否完好,有无损伤、变形等情况。根据设计图纸,确定配电箱的安装位置,在墙上或支架上弹出安装中心线。配电箱采用膨胀螺栓或支架固定,固定应牢固、平整,垂直度偏差不大于1.5‰。配电箱的进出线应排列整齐,绑扎牢固,导线与电器元件的连接应紧密、可靠,不得有松动、虚接等现象。配电箱内的电器元件应安装齐全,固定牢固,标识清晰,操作方便。在配电箱内设置PE排和N排,PE排和N排应分别与接地干线和零线干线可靠连接。配电箱安装完成后,进行绝缘电阻测试,绝缘电阻值应不小于0.5MΩ。
桥架与配管:镀锌桥架(200×100mm)、JDG/SC穿线管敷设:桥架安装前,根据设计图纸和现场实际情况,确定桥架的走向和安装位置。桥架应水平或垂直安装,水平安装时,支架间距不大于1.5m,垂直安装时,支架间距不大于2m。桥架的连接应采用专用连接件,连接应牢固、紧密,接口处应平整、光滑。桥架穿越楼板、墙壁时,应设置防火封堵,防火封堵应严密、可靠。JDG/SC穿线管敷设前,检查管材的规格、型号是否符合设计要求,外观是否完好,有无裂缝、砂眼等缺陷。根据设计图纸和现场实际情况,确定穿线管的走向和安装位置。穿线管应横平竖直,排列整齐,固定牢固,固定点间距不大于1m。穿线管的连接应采用专用连接件,连接应牢固、紧密,接口处应密封良好。穿线管与配电箱、灯具、开关、插座等电器设备的连接应采用专用的接线盒,接线盒应固定牢固,位置准确。
照明系统:
LED筒灯、磁吸轨道灯、灯带安装:安装前,检查灯具的规格、型号是否符合设计要求,外观是否完好,有无损伤、变形等情况。根据设计图纸和现场实际情况,确定灯具的安装位置,在吊顶或墙面上弹出安装中心线。LED筒灯采用嵌入式安装,安装时,将灯具的灯体嵌入吊顶或墙面的预留孔中,调整灯具的位置,使其与吊顶或墙面平齐,然后固定灯具。磁吸轨道灯安装时,先安装轨道,轨道应水平或垂直安装,固定牢固,轨道的间距应符合灯具的安装要求。将灯具安装在轨道上,通过磁吸方式固定,调整灯具的位置和角度,使其满足照明需求。灯带安装时,根据设计要求,将灯带粘贴在吊顶、墙面或家具的边缘等位置,灯带的固定应牢固,避免松动、脱落。连接灯带的电源,确保灯带正常发光,可根据需要设置灯光的颜色、亮度和闪烁模式。
应急照明(疏散指示灯、双头斗胆灯):疏散指示灯应安装在疏散通道的墙面、地面或顶棚上,安装高度应符合设计要求,一般为距地面0.5-1m。疏散指示灯的间距不应大于20m,在疏散通道的转角处,疏散指示灯的间距不应大于1m。疏散指示灯应采用专用的安装支架固定,固定应牢固、可靠,指示灯的表面应清晰、醒目,不得有遮挡物。双头斗胆灯作为应急照明灯具,安装在公共场所的吊顶上,安装方法与普通灯具类似,应确保灯具的位置准确,固定牢固,照明效果满足应急照明的要求。应急照明灯具的电源应采用消防电源,确保在火灾等紧急情况下能够正常工作。应急照明灯具应进行定期检查和维护,确保其性能可靠。
插座及接线盒:弹起式地插、86型接线盒安装:86型接线盒安装时,根据设计图纸和现场实际情况,确定接线盒的位置,在墙面上弹出安装中心线。接线盒应嵌入墙面,与墙面平齐,固定牢固,接线盒的四周应密封良好,防止灰尘、水汽进入。接线盒内的导线应预留适当的长度,一般为15-20cm,以便于接线。弹起式地插安装在地面上,安装前,在地面上预留安装孔,将地插的底座固定在安装孔内,调整底座的水平度和位置,使其与地面平齐。安装地插的面板,面板应能够灵活弹起和关闭,与底座连接紧密,密封良好。地插的接线应牢固、可靠,导线应穿管敷设,避免外露。
消防系统
火灾报警系统:感烟探测器、声光报警器、消防广播:感烟探测器安装前,检查探测器的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况。根据设计图纸和现场实际情况,确定探测器的安装位置,探测器至墙壁、梁边的水平距离不应小于0.5m,探测器周围0.5m内不应有遮挡物,探测器至空调送风口的水平距离不应小于1.5m。感烟探测器采用吸顶安装,安装时,将探测器的底座固定在天花板上,然后将探测器安装在底座上,拧紧固定螺丝,确保探测器安装牢固。声光报警器应安装在公共场所的明显位置,如走廊、楼梯间等,安装高度距地面2.2-2.5m。声光报警器应采用专用的安装支架固定,固定应牢固、可靠,报警器的表面应清晰、醒目,不得有遮挡物。消防广播应安装在公共场所的天花板或墙面上,安装高度应符合设计要求,一般为距地面2.5-3m。消防广播的安装应牢固、平整,广播的声音应清晰、响亮,覆盖范围应满足设计要求。火灾报警系统的布线应符合规范要求,导线应采用铜芯绝缘导线,不同电压等级、不同电流类别的线路不应穿在同一管内或线槽的同一槽孔内。
防火阀安装(280℃常开/常闭):安装前,检查防火阀的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况,检查防火阀的执行机构是否灵活,关闭是否严密。根据设计图纸和现场实际情况,确定防火阀的安装位置,防火阀应安装在通风、空调系统的风管上,靠近防火分区的隔墙或楼板处。防火阀应单独设置支吊架,支吊架的安装应牢固、可靠,确保防火阀安装平稳。防火阀与风管的
连接应紧密、可靠,采用法兰连接时,法兰之间应垫密封垫片,密封垫片应采用不燃材料。防火阀安装完成后,应进行调试,确保防火阀在火灾发生时能够自动关闭,切断气流,防止火灾蔓延。
排烟风机及镀锌钢板风管(4000mm以下周长):排烟风机安装前,检查风机的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况,检查风机的叶轮是否转动灵活,无卡滞现象。根据设计图纸和现场实际情况,确定风机的安装位置,风机应安装在专用的基础上,基础应平整、牢固,能够承受风机的重量和运行时的振动。风机的进出口应安装柔性接头,减少风机运行时的振动和噪声对风管的影响。镀锌钢板风管制作前,检查板材的厚度、质量是否符合设计要求,表面是否平整,有无划伤、结疤等缺陷。根据设计图纸和现场实际情况,确定风管的尺寸和形状,风管的制作应符合规范要求,咬口应紧密,无孔洞、半咬口和胀裂现象。风管的连接应采用法兰连
接或无法兰连接,连接应牢固、可靠,密封良好。风管安装时,应按照先主管后支管的顺序进行,风管的支吊架应安装牢固,间距应符合规范要求。风管穿越防火分区、楼板、墙壁时,应设置防火封堵,防火封堵应严密、可靠。排烟风机和风管安装完成后,应进行调试,确保排烟系统在火灾发生时能够正常运行,排出烟雾。
消火栓系统改造(钢管、减压稳压消火栓):施工前,检查钢管的规格、型号、质量是否符合设计要求,有无裂缝、砂眼等缺陷,检查减压稳压消火栓的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况。根据设计图纸和现场实际情况,确定消火栓系统的改造方案,对原有的消火栓系统进行拆除或改造。钢管的安装
应符合规范要求,采用焊接或法兰连接时,焊接应牢固,焊缝应饱满,无气孔、夹渣等缺陷,法兰连接时,法兰之间应垫密封垫片,密封垫片应采用不燃材料。钢管的支吊架应安装牢固,间距应符合规范要求。减压稳压消火栓的安装应符合设计要求,消火栓的阀门应灵活、可靠,关闭应严密,栓口应朝外,安装高度距地面1.1m。消火栓箱的安装应牢固、平整,箱门应开启灵活,关闭严密。消火栓系统改造完成后,应进行水压试验和冲洗,确保系统的压力和水质符合要求。
通风空调系统
四面出风室内机安装(移位):安装前,检查室内机的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况,检查室内机的附件是否齐全。根据设计图纸和现场实际情况,确定室内机的移位方案,对原有的室内机进行拆除和重新安装。拆除室内机时,应先关闭电源和制冷剂阀门,然后拆除室内机的连接管道和电线,小心拆除室内机,避免损坏。在新的安装位置上,安装室内机的支架,支架应牢固、平整,能够承受室内机的重量和运行时的振动。将室内机安装在支架上,调整室内机的水平度和位置,使其符合设计要求。连接室内机的制冷剂管道和电线,制冷剂管道的连接应采用专用的管件和工具,确保连接紧密、无泄漏,电线的连接应牢固、可靠,符合电气安全规范。连接完成后,对室内机进行调试,检查室内机的运行情况,确保制冷、制热效果正常。
冷媒管加长(200m):施工前,检查冷媒管的规格、型号、质量是否符合设计要求,有无裂缝、砂眼等缺陷,检查冷媒管的管件是否齐全。根据设计图纸和现场实际情况,确定冷媒管的加长方案,对原有的冷媒管进行拆除和重新连接。拆除冷媒管时,应先关闭制冷剂阀门,然后小心拆除冷媒管的连接管件,避免制冷剂泄漏。在加长冷媒管时,应采用与原冷媒管相同规格、型号的管材,连接时应采用专用的管件和工具,确保连接紧密、无泄漏。冷媒管的安装应符合规范要求,管道应横平竖直,排列整齐,固定牢固,固定点间距不应大于1m。冷媒管穿越楼板、墙壁时,应设置套管,套管与冷媒管之间应填充保温材料,防止冷量损失和结露。冷媒管加长完成后,应进行压力试验和真空试验,确保系统的压力和密封性符合要求。
风机盘管(KFR-120T2W型)安装:安装前,检查风机盘管的型号、规格是否符合设计要求,外观是否完好,有无损伤、变形等情况,检查风机盘管的附件是否齐全,随机文件是否完整。根据设计图纸和现场实际情况,确定风机盘管的安装位置,...
