军队安置住房铝合金模板工程施工方案

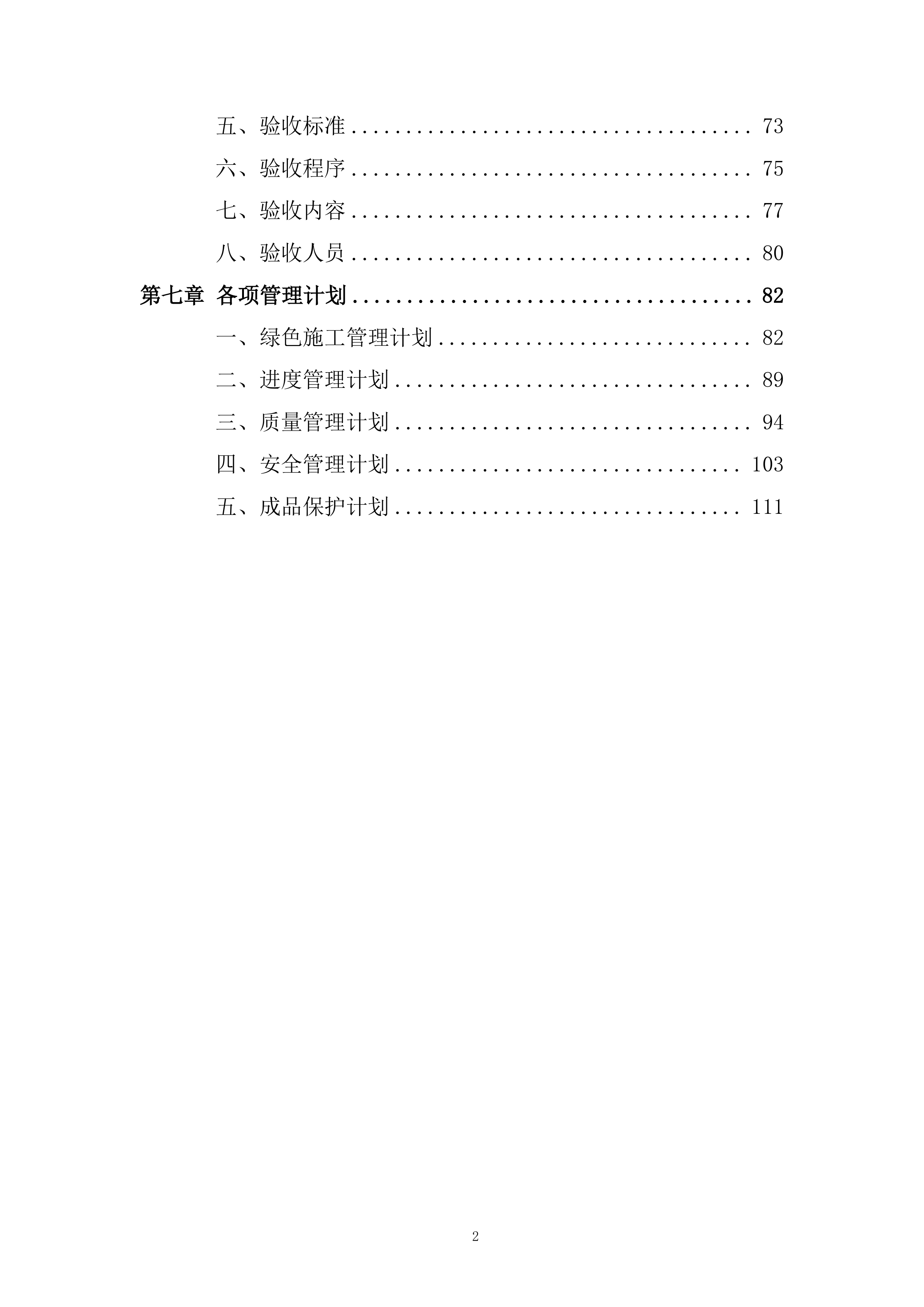

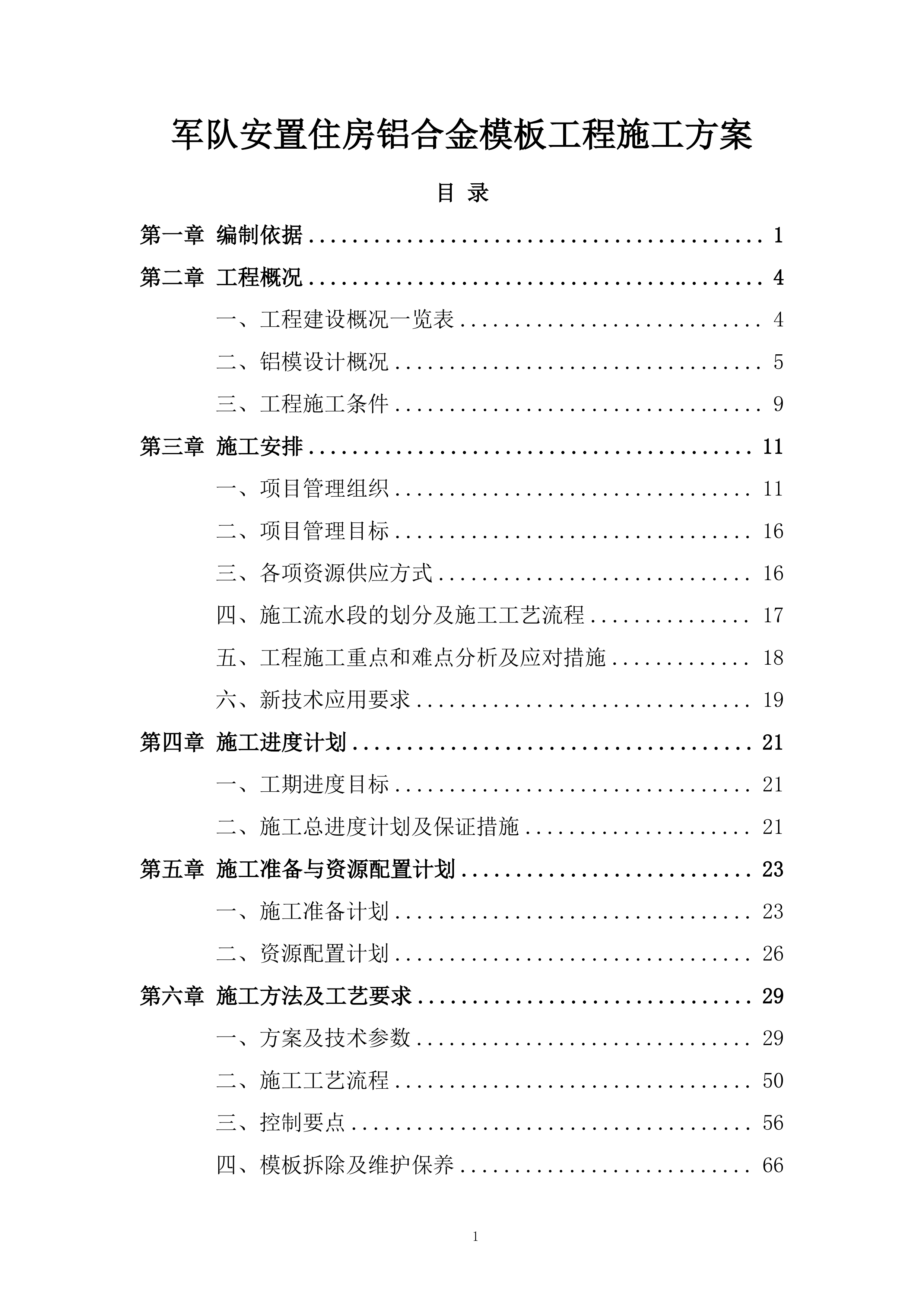

目
录
第一章
编制依据
1
第二章
工程概况
4
一、
工程建设概况一览表
4
二、
铝模设计概况
5
三、
工程施工条件
9
第三章
施工安排
11
一、
项目管理组织
11
二、
项目管理目标
16
三、
各项资源供应方式
16
四、
施工流水段的划分及施工工艺流程
17
五、
工程施工重点和难点分析及应对措施
18
六、
新技术应用要求
19
第四章
施工进度计划
21
一、
工期进度目标
21
二、
施工总进度计划及保证措施
21
第五章
施工准备与资源配置计划
23
一、
施工准备计划
23
二、
资源配置计划
26
第六章
施工方法及工艺要求
29
一、
方案及技术参数
29
二、
施工工艺流程
50
三、
控制要点
56
四、
模板拆除及维护保养
66
五、
验收标准
73
六、
验收程序
75
七、
验收内容
77
八、
验收人员
80
第七章
各项管理计划
82
一、
绿色施工管理计划
82
二、
进度管理计划
89
三、
质量管理计划
94
四、
安全管理计划
103
五、
成品保护计划
111

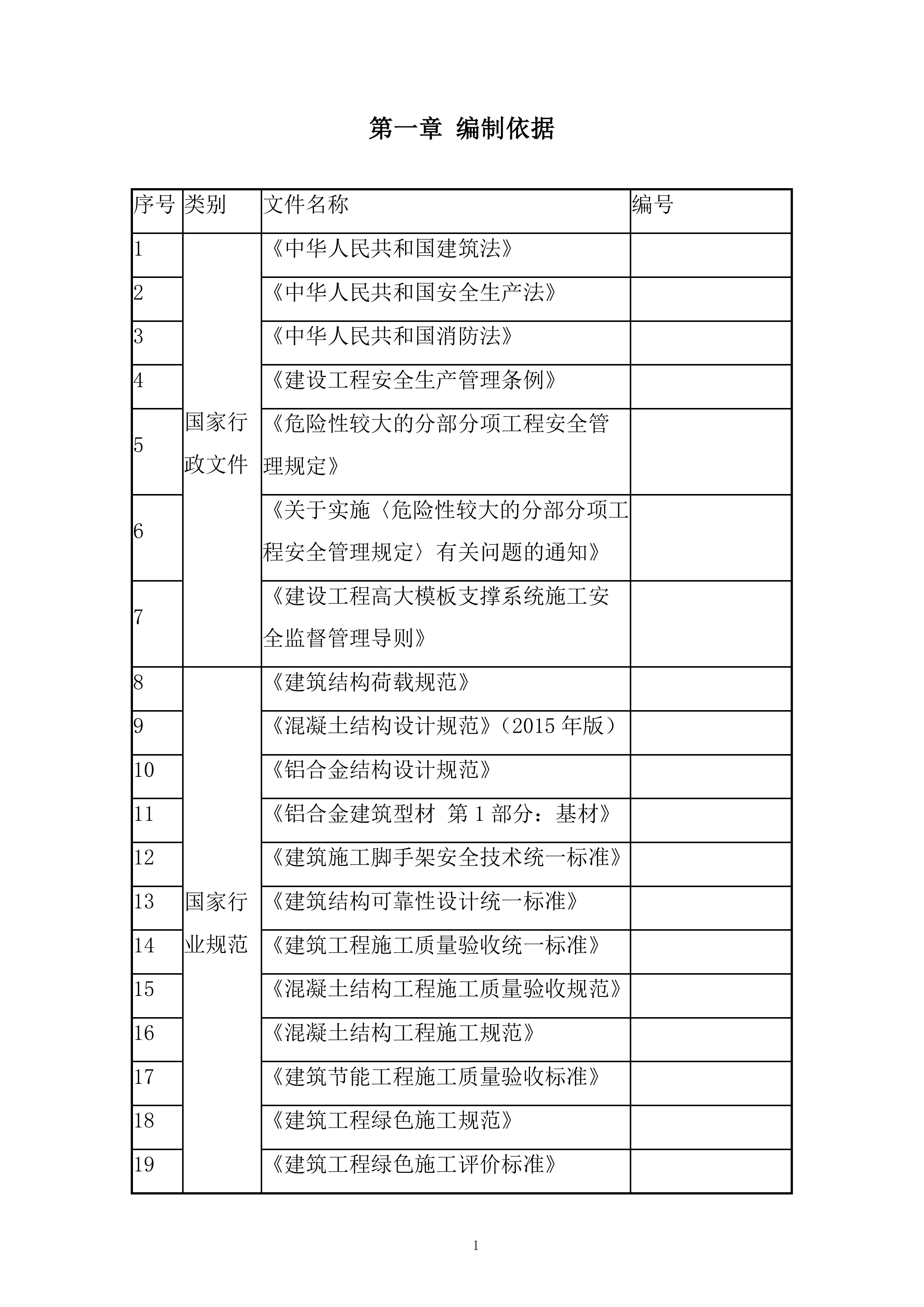

第一章
编制依据
序号
类别
文件名称
编号
1
国家行政文件
《中华人民共和国建筑法》
2
《中华人民共和国安全生产法》
3
《中华人民共和国消防法》
4
《建设工程安全生产管理条例》
5
《危险性较大的分部分项工程安全管理规定》
6
《关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》
7
《建设工程高大模板支撑系统施工安全监督管理导则》
8
国家行业规范
《建筑结构荷载规范》
9
《混凝土结构设计规范》(2015年版)
10
《铝合金结构设计规范》
11
《铝合金建筑型材 第1部分:基材》
12
《建筑施工脚手架安全技术统一标准》
13
《建筑结构可靠性设计统一标准》
14
《建筑工程施工质量验收统一标准》
15
《混凝土结构工程施工质量验收规范》
16
《混凝土结构工程施工规范》
17
《建筑节能工程施工质量验收标准》
18
《建筑工程绿色施工规范》
19
《建筑工程绿色施工评价标准》
20

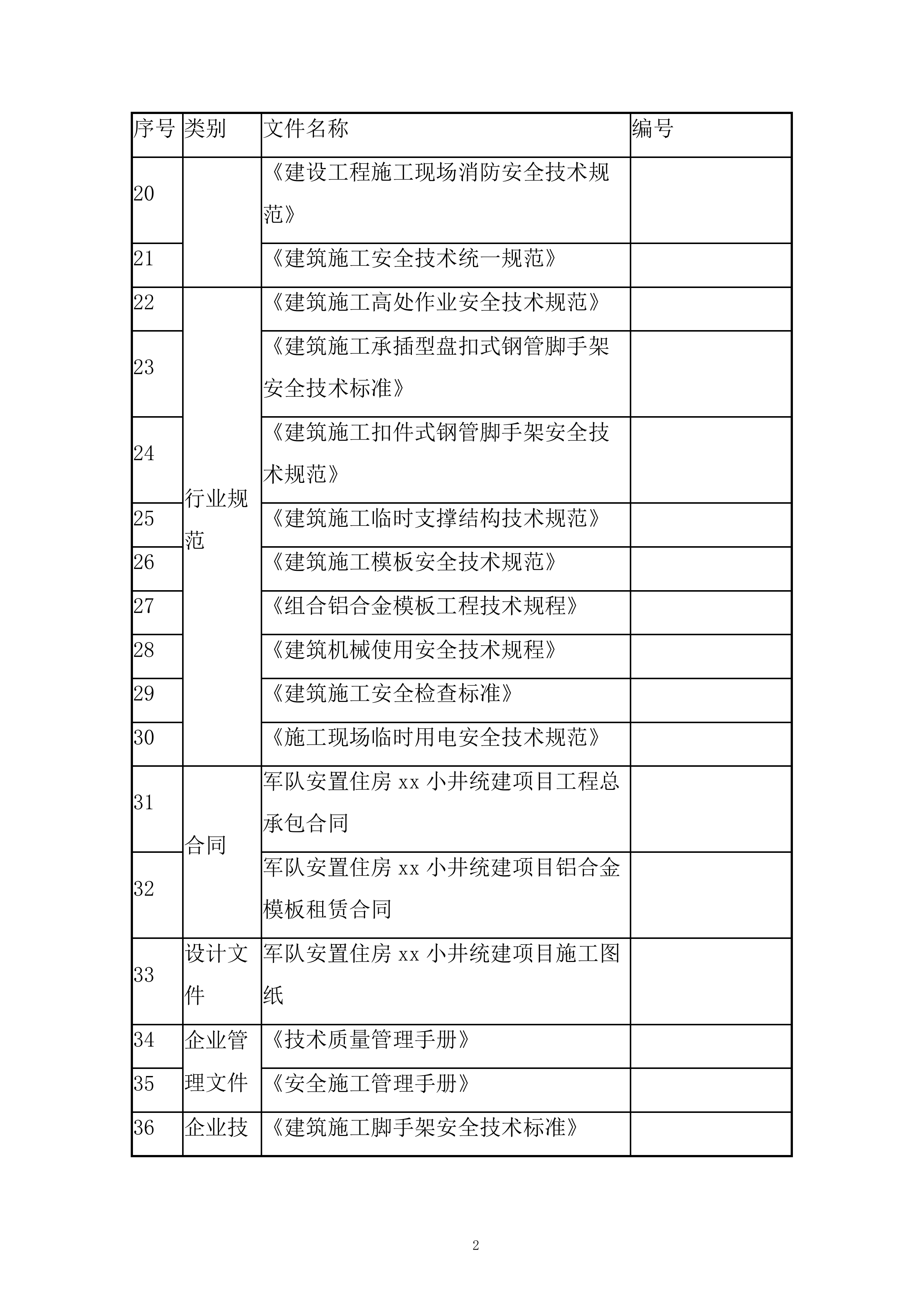

《建设工程施工现场消防安全技术规范》
21
《建筑施工安全技术统一规范》
22
行业规范
《建筑施工高处作业安全技术规范》
23
《建筑施工承插型盘扣式钢管脚手架安全技术标准》
24
《建筑施工扣件式钢管脚手架安全技术规范》
25
《建筑施工临时支撑结构技术规范》
26
《建筑施工模板安全技术规范》
27
《组合铝合金模板工程技术规程》
28
《建筑机械使用安全技术规程》
29
《建筑施工安全检查标准》
30
《施工现场临时用电安全技术规范》
31
合同
军队安置住房
xx
小井统建项目工程总承包合同
32
军队安置住房
xx
小井统建项目铝合金模板租赁合同
33
设计文件
军队安置住房
xx
小井统建项目施工图纸
34
企业管理文件
《技术质量管理手册》
35
《安全施工管理手册》
36

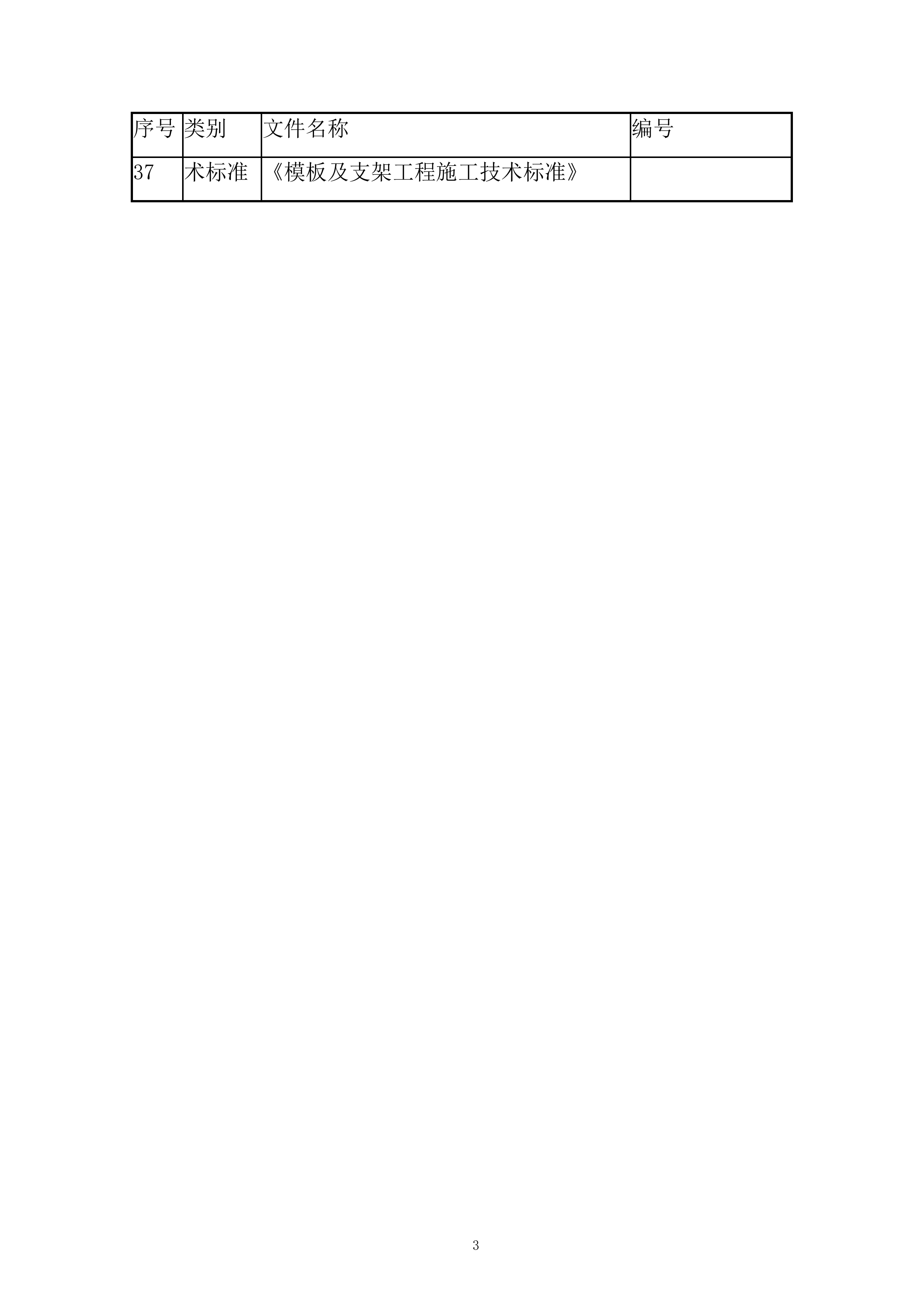

企业技术标准
《建筑施工脚手架安全技术标准》
37
《模板及支架工程施工技术标准》
第二章
工程概况
一、
工程建设概况一览表
工程名称
工程性质
住宅
建设规模
工程地址
xx
市
xx
区
xx
总占地面积
64242.20㎡
总建筑面积
267145.90㎡
建设单位
项目承包范围
中区:地基与基础、主体结构、室内外装饰装修等土建工程;给排水,暖通,电气工程,弱电工程预留预埋,消防工程、通风工程、燃气工程,室外小市政,太阳能工程、VRV空调设备采购安装工程等。
设计单位
主要分包工程
锅炉房及换热站安装工程、变配电设备安装工程、弱电工程、园林景观工程、中区住宅楼电梯采购及安装工程。
勘察单位
合同要求
质量
合格,且住宅楼均获得
xx
市结构“长城杯”金奖
监理单位
工期
662日历天
总承包单位
安全
xx
市绿色安全工地
工程主要功能或用途

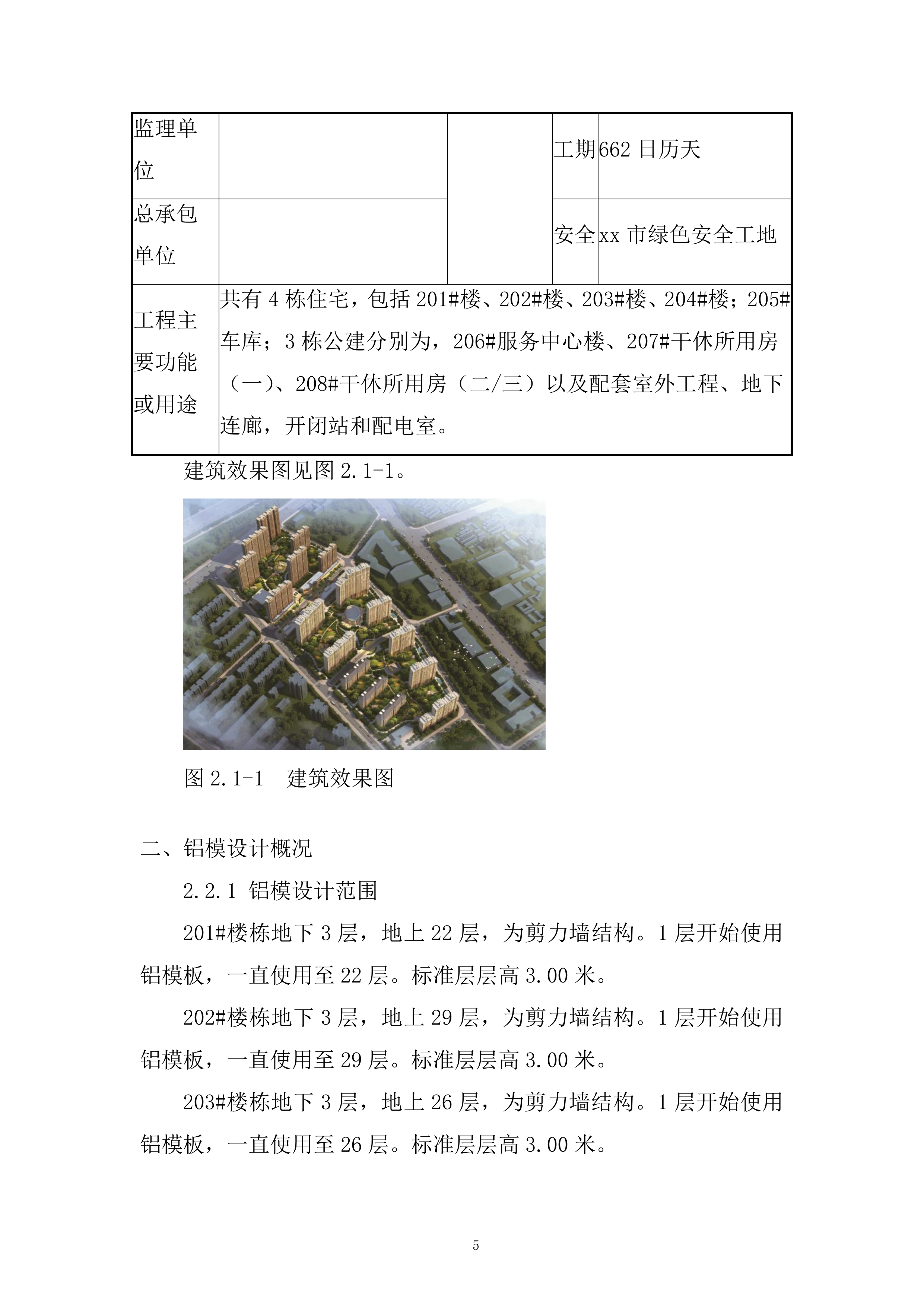

共有4栋住宅,包括201#楼、202#楼、203#楼、204#楼;205#车库;3栋公建分别为,206#服务中心楼、207#干休所用房(一)、208#干休所用房(二/三)以及配套室外工程、地下连廊,开闭站和配电室。
建筑效果图见图2.1-1。
图2.1-1 建筑效果图
二、
铝模设计概况
2.2.1 铝模设计范围
201#楼栋地下3层,地上22层,为剪力墙结构。1层开始使用铝模板,一直使用至22层。标准层层高3.00米。
202#楼栋地下3层,地上29层,为剪力墙结构。1层开始使用铝模板,一直使用至29层。标准层层高3.00米。
203#楼栋地下3层,地上26层
,为剪力墙结构。1层开始使用铝模板,一直使用至26层。标准层层高3.00米。
2
04#楼栋地下3层,单元A地上30层,单元B地上32层,为剪力墙结构。1层开始使用铝模板,单元A一直使用至30层,单元B一直使用至32层。标准层层高3.00米。
本工程主要结构构件规格见下表
主要梁
200×400、200×500、200×480、250×480、200×680
剪力墙
200mm
最大板厚
150mm
标准板厚
120mm、140mm、150mm

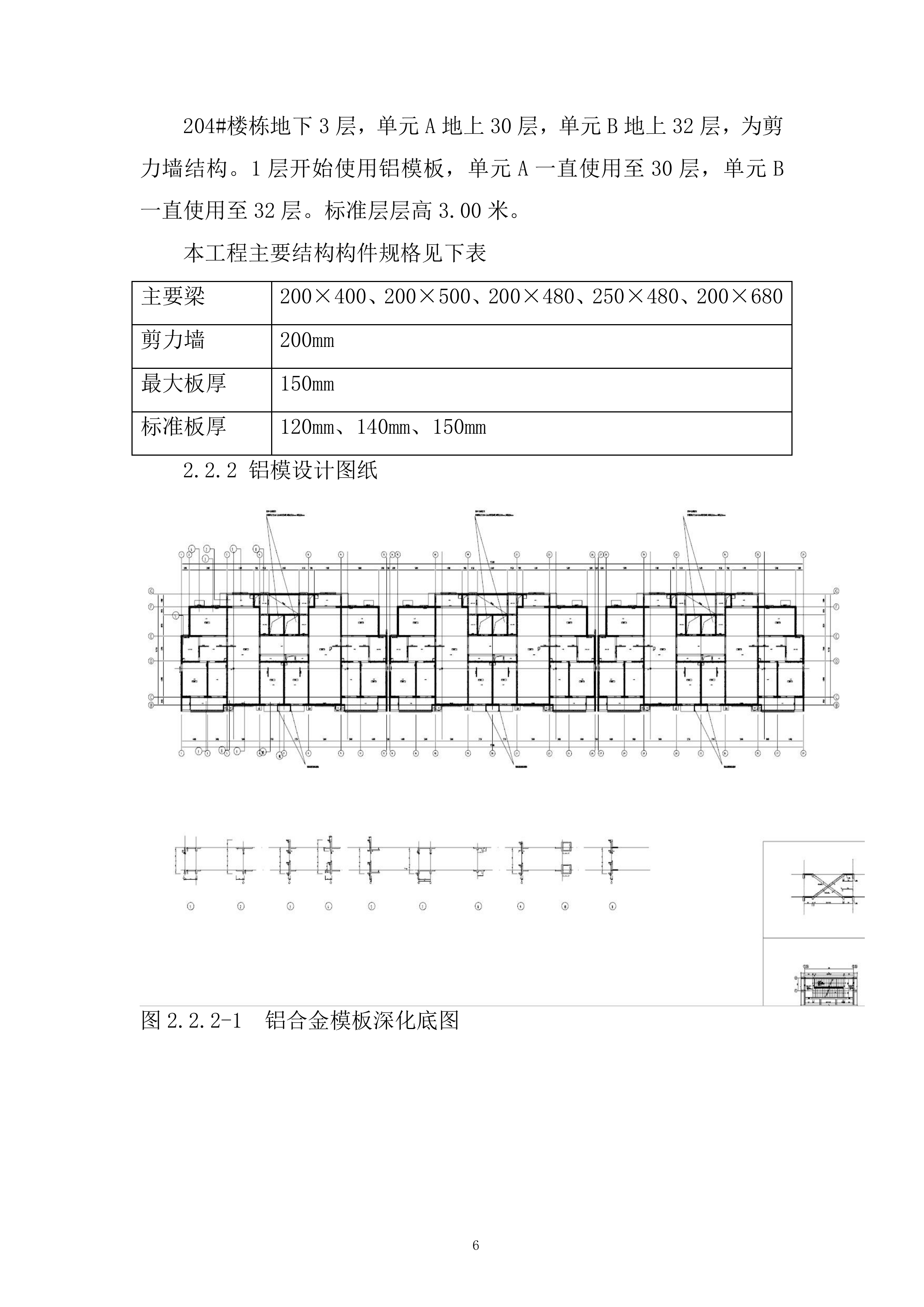

2.2.2 铝模设计图纸
图2.2.2-1 铝合金模板深化底图

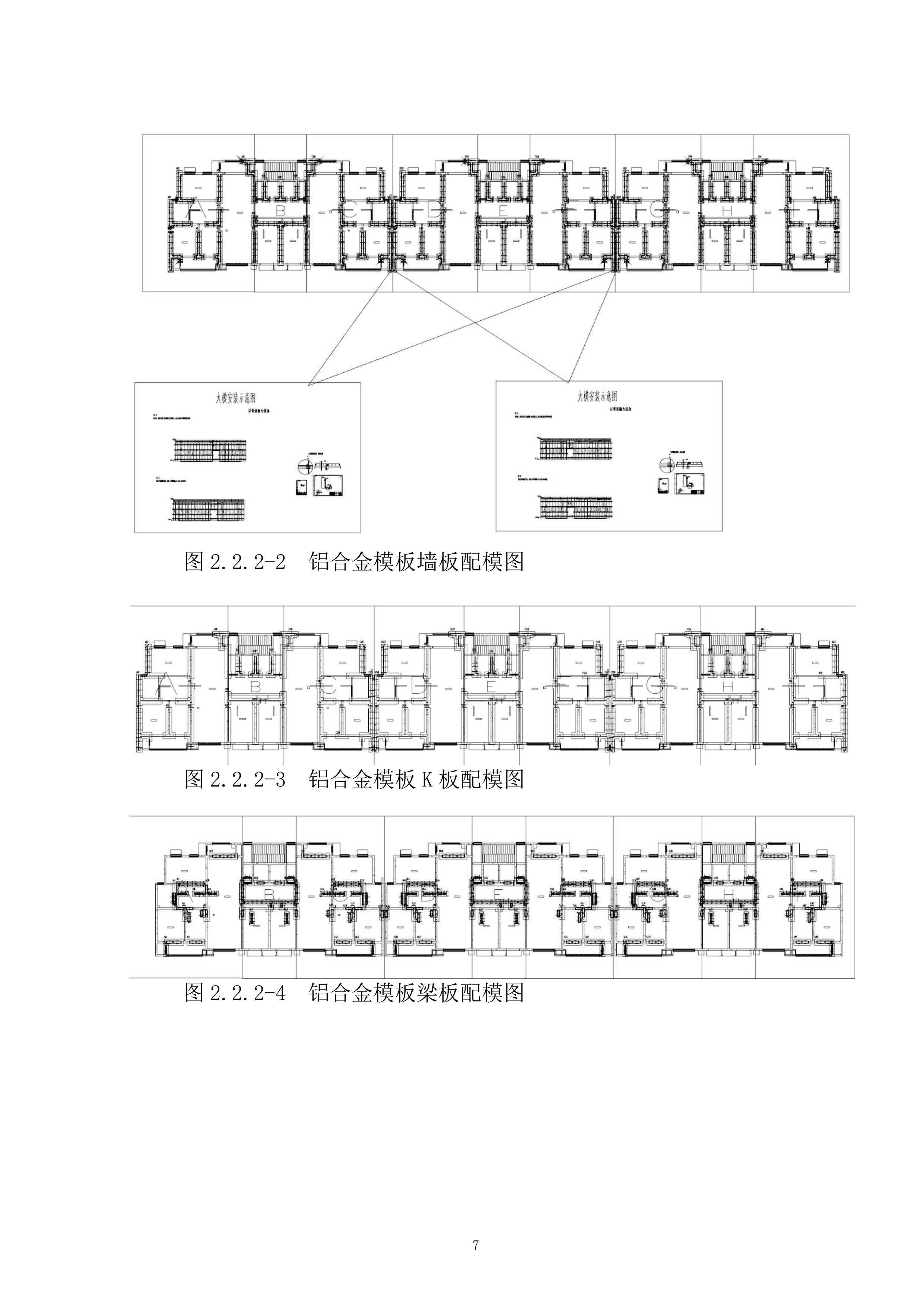

图2.2.2-2 铝合金模板墙板配模图
图2.2.2-3 铝合金模板K板配模图
图2.2.2-4 铝合金模板梁板配模图
图2.2.2-5 铝合金模板顶板配模图
图2.2.2-6 铝合金模板节点配模图
图2.2.2-7 铝合金模板吊模配模图

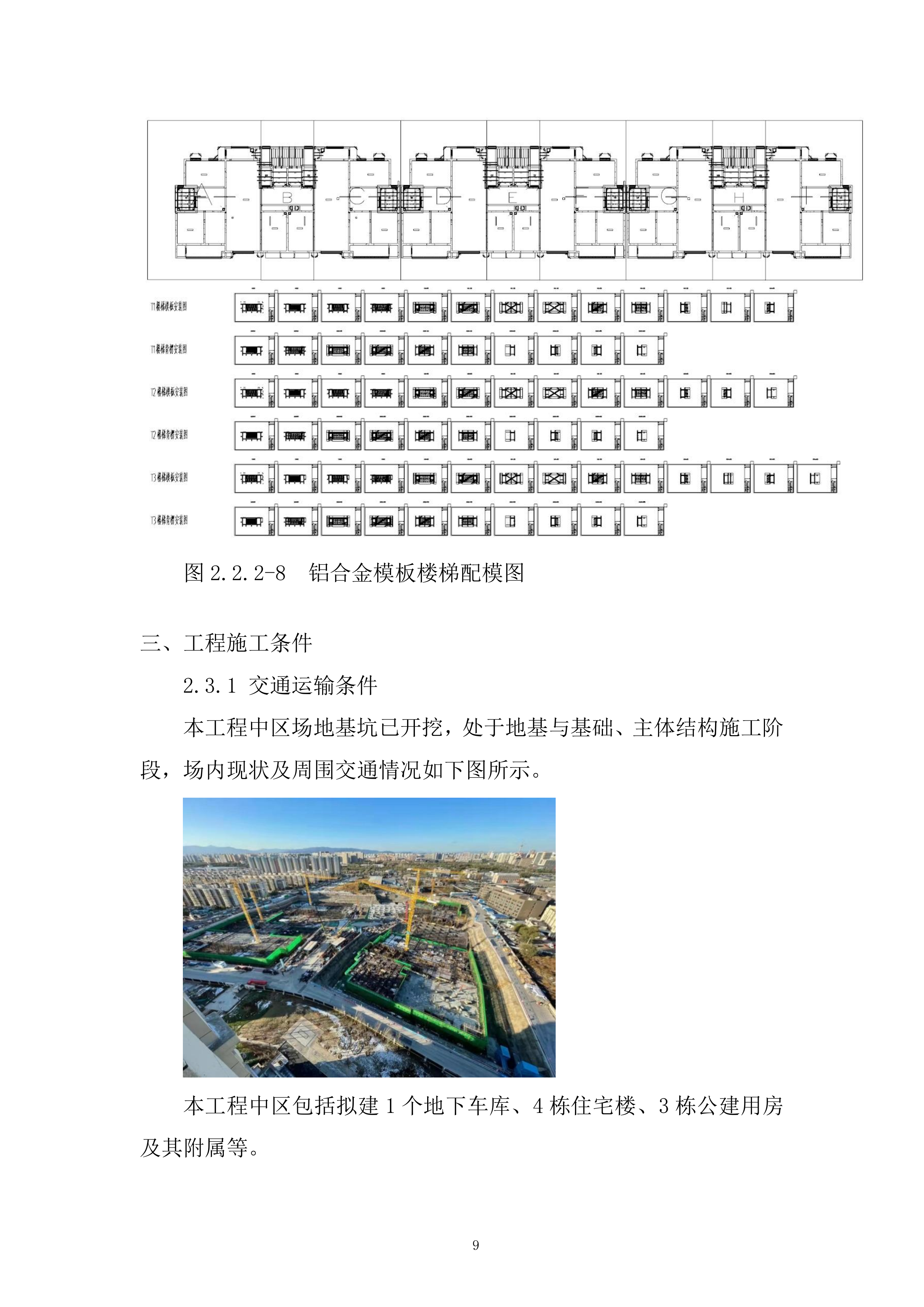

图2.2.2-8 铝合金模板楼梯配模图
三、
工程施工条件
2.3.1 交通运输条件
本工程中区场地基坑已开挖,处于地基与基础、主体结构施工阶段,
场内现状及周围交通情况
如下图所示。
本工程中区包括拟建1个地下车库、4栋住宅楼、3栋公建用房及其附属等。

1 中区场地北侧有单车道支路,目前已被封堵,行车无法通行;南侧为待建
xx
六号路;东侧为待建
xx
五号路;仅西侧
xx
东路正常通行,可用作材料进出道路。
2 中区现场北侧、西侧、东侧已临时封挡,南侧为目前进出场主要通道。
3 连通中区与南区的地下连廊贯穿待建
xx
六号路,目前尚未开挖。
4 项目西侧邻近海军第二十三干休所、小井润园等小区,北侧紧邻
xx
户。施工过程需严格控制噪声污染,扬尘等环境污染。加强文明施工管理,减少对周边的影响。
2.3.2 垂直运输条件
本项目中区共设置7台塔吊,分别为1#、2#、3#、5#、6#、7#、8#,满足现场铝合金模板垂直运输,塔吊平面布置如下图所示。
第三章
施工安排
一、
项目管理组织
1
主要管理人员工作职责分工见下表。
表3.1-1 管理人员职责

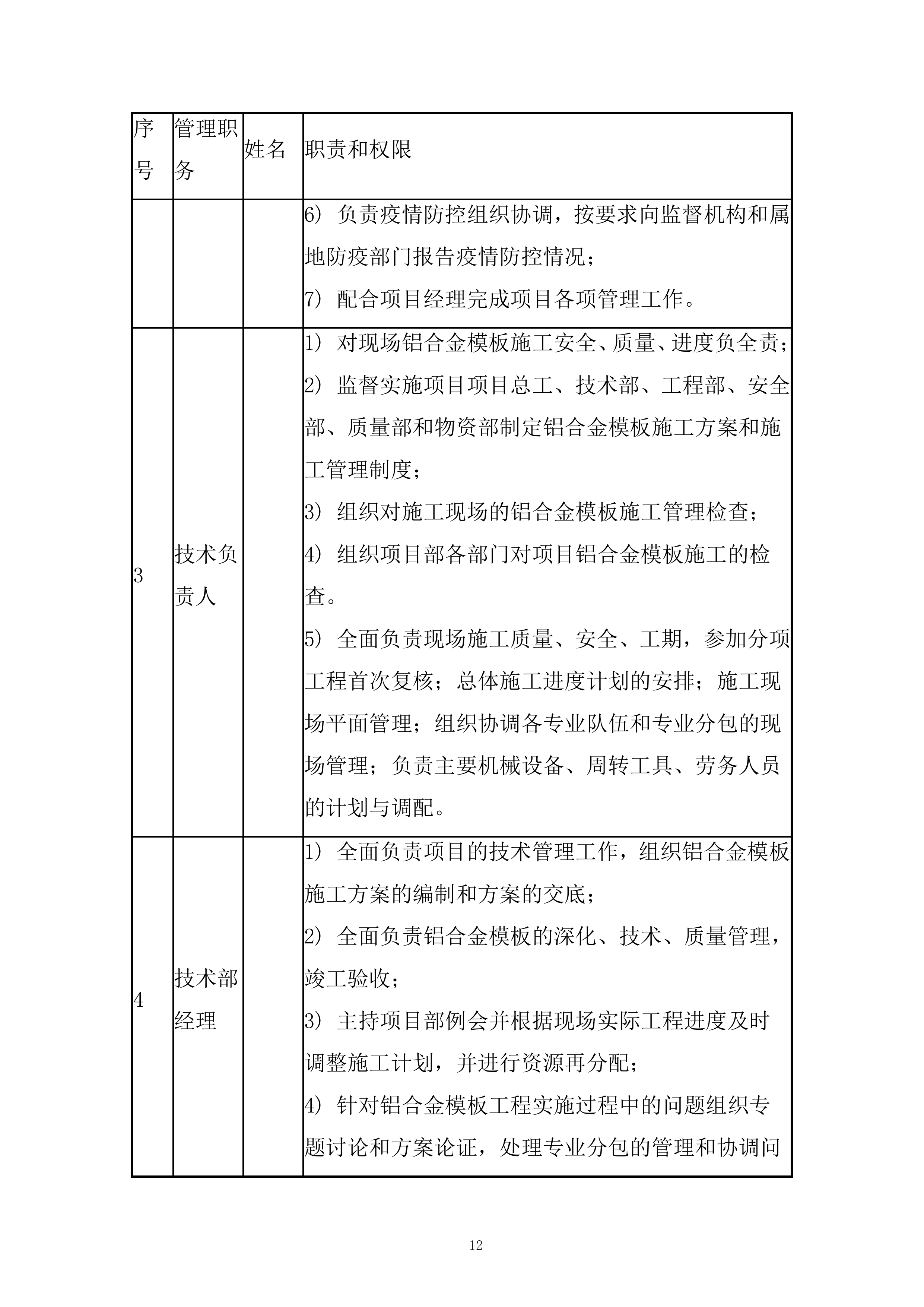

序号
管理职务
姓名
职责和权限
1
项目经理
1) 认真贯彻执行相关环境法律、法规和各项规章制度,对本工程安全施工及环境管理负责;
2) 组织项目项目总工、技术部、工程部、安全部、质量部和物资部制定铝合金模板施工管理制度;
3) 每周定期组织施工现场的铝合金模板施工管理检查;
4) 组织项目部各部门迎接外部对项目铝合金模板施工的检查;
5) 负责制定铝合金模板施工管理目标、奖罚制度,并指定铝合金模板施工管理人员和监督人员,负责落实铝合金模板施工经费。
2
项目书记
1) 建立项目党支部,主持召开党支部委员会和党员大会;
2) 检查党支部的思想、工作和生活情况;
3) 检查党支部决议的实施情况;
4) 与指挥部、监理保持沟通协调,落实其安排的重大事项;
5) 做好后勤保障工作,负责协调周边关系;
6) 负责疫情防控组织协调,按要求向监督机构和属地防疫部门报告疫情防控情况;
7) 配合项目经理完成项目各项管理工作。
3
技术负责人
1) 对现场铝合金模板施工安全、质量、进度负全责;
2) 监督实施项目项目总工、技术部、工程部、安全部、质量部和物资部制定铝合金模板施工方案和施工管理制度;
3) 组织对施工现场的铝合金模板施工管理检查;
4) 组织项目部各部门对项目铝合金模板施工的检查。

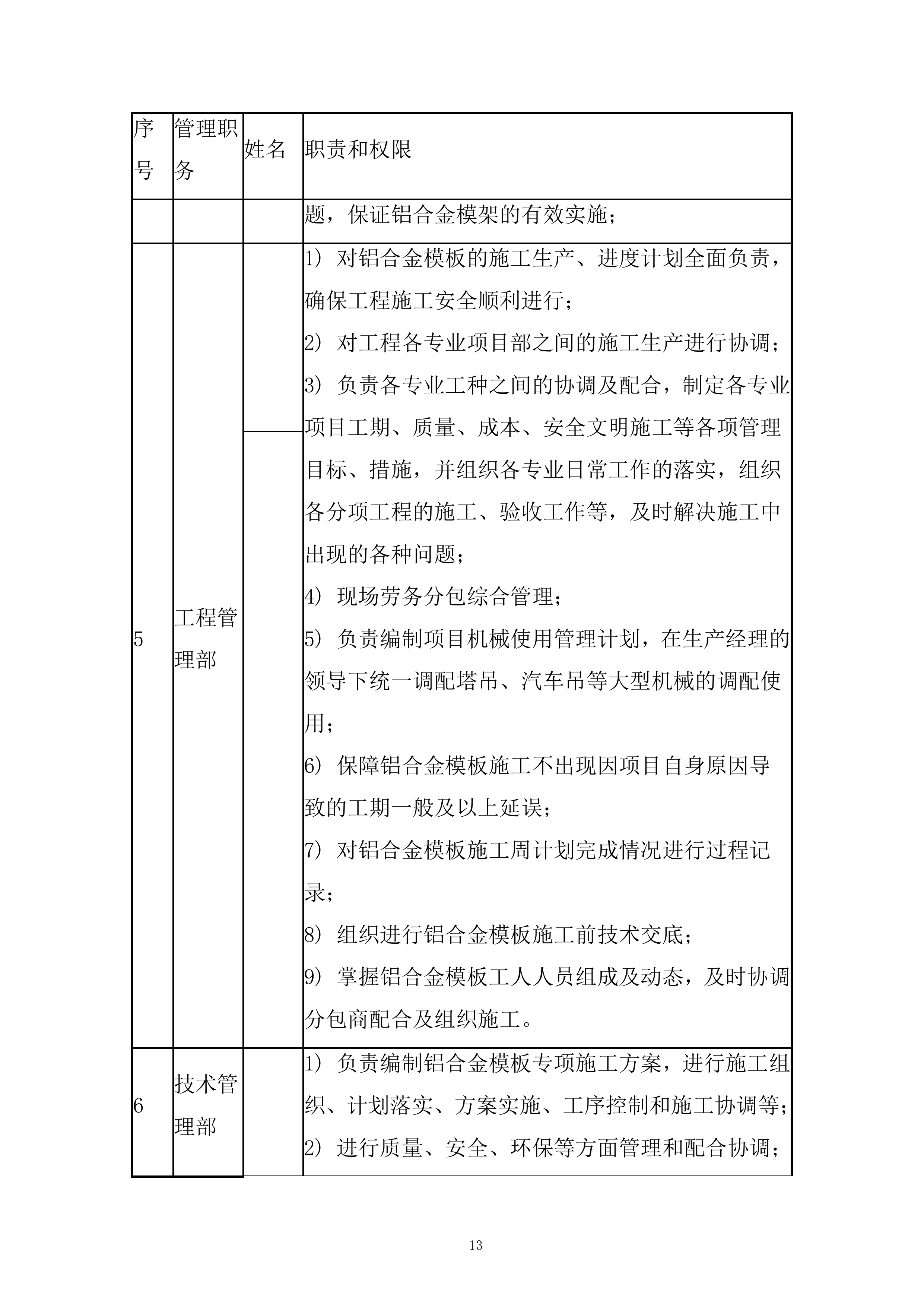

5) 全面负责现场施工质量、安全、工期,参加分项工程首次复核;总体施工进度计划的安排;施工现场平面管理;组织协调各专业队伍和专业分包的现场管理;负责主要机械设备、周转工具、劳务人员的计划与调配。
4
技术部经理
1) 全面负责项目的技术管理工作,组织铝合金模板施工方案的编制和方案的交底;
2) 全面负责铝合金模板的深化、技术、质量管理,竣工验收;
3) 主持项目部例会并根据现场实际工程进度及时调整施工计划,并进行资源再分配;
4) 针对铝合金模板工程实施过程中的问题组织专题讨论和方案论证,处理专业分包的管理和协调问题,保证铝合金模架的有效实施;
5
工程管理部
1) 对铝合金模板的施工生产、进度计划全面负责,确保工程施工安全顺利进行;
2) 对工程各专业项目部之间的施工生产进行协调;
3) 负责各专业工种之间的协调及配合,制定各专业项目工期、质量、成本、安全文明施工等各项管理目标、措施,并组织各专业日常工作的落实,组织各分项工程的施工、验收工作等,及时解决施工中出现的各种问题;
4) 现场劳务分包综合管理;
5) 负责编制项目机械使用管理计划,在生产经理的领导下统一调配塔吊、汽车吊等大型机械的调配使用;
6) 保障铝合金模板施工不出现因项目自身原因导致的工期一般及以上延误;
7) 对铝合金模板施工周计划完成情况进行过程记录;
8) 组织进行铝合金模板施工前技术交底;
9) 掌握铝合金模板工人人员组成及动态,及时协调分包商配合及组织施工。
6
技术管理部
1) 负责编制铝合金模板专项施工方案,进行施工组织、计划落实、方案实施、工序控制和施工协调等;
2) 进行质量、安全、环保等方面管理和配合协调;完成施工前期准备工作;
3) 负责项目施工技术管理、施工技术方案编制、图纸会审和技术核定;
4) 负责对分包施工方案的审定,材料设备的选型和审核,统筹分包工程的设计变更和技术核定工作,参与相关分包商和供应商的选择;
5) 参与编制项目质量计划、项目职业健康安全管理计划、环境管理计划,负责技术资料及影像资料的收集整理工作,与质量管理部门配合,参与项目阶段交验和竣工交验,共同负责工程创优活动;
6) 负责定位,技术复核等工作。
1) 负责铝合金模板搭设施工的定位放线,复核模板标高尺寸,轴线尺寸,平整度等;
2) 铝合金模板施工过程的测量定位,监测;
3) 铝合金模板使用过程中定时监测,沉降监测,保证铝合金模板浇筑使用过程的安全。
1) 负责现场材料复试、试块留置、实体检验等工作;
2) 进场材料复试,安全网取样送检,浇筑混凝土试块留置送检,钢筋接头取样送检。
7
质量管理部
1) 负责工程质量的现场监督检查和铝合金模板工程的质量验收;
2) 负责一般不合格品的处置,发现严重不合格品及时报告技术负责人,并负责处置后的质量验收与评定;
3) 对劳务分包和铝合金模板施工班组提出质量奖罚;
4) 质量验收文件的记录与整理。
8
安全管理部
1) 参与铝合金模板工程危险源辨识、风险评价与控制策划,参与环境因素的识别与评价;
2) 巡回进行铝合金模板工程职业健康安全/环境管理检查,对关键特性参数定期进行监测,发现问题下达整改通知单,并对整改情况进行实时验证;
3) 负责铝合金模板工程职业健康安全/环境应急准备检查,按应急预案进行响应;
4) 进场安全教育,组织、监督专业工程师,模板工程施工前进行安全交底,安全隐患整。
9
物资管理部
1) 负责铝合金模板工程的物资控制,包括对物资供应商进行评价、实施招标采购、做好进场物资的验证和记录、物资保管、标识等;
2) 监督检查铝合金模板分包商自行采购物资的控制。负责不合格物资的处置和记录。
10
合约商务部
1) 协助项目经理工作,具体负责物资设备采购和商务合约管理工作;
2) 在项目经理的领导下,对施工管理的重要或重大决策进行研究,形成决议,并分别予以落实;
3) 负责分包商工作的协调;
4) 负责铝合金模板的商务管理和工程款项核实支付管理。
11
1) 对现场机电安装的施工生产、进度计划进行管理和协调,确保工程施工顺利进行;
2) 负责机电各专业工种之间的协调及配合,制定各机电专业的工期、质量、成本、安全文明施工等各项管理目标、措施,并组织各专业施工日常工作的落实,组织各分项工程的施工、验收工作等,及时解决施工中出现的各种问题;
3) 协调机电与土建、装饰等其它专业的协调配合;
4) 做好临时水、电、消防系统的日常维护工作;
5).做好铝合金模板施工过程中临水临电供应。
二、
项目管理目标
项目管理目标名称
目标值
工期管理目标
铝模板使用日期331天
质量管理目标
合格,且住宅楼均获得
xx
市结构“长城杯”金奖
安全管理目标
xx
市绿色安全工地
环保施工
满足政府当地对环保施工的规定
三、
各项资源供应方式
3.3.1 劳务资源安排一览表
序号
专业施工队名称
开始施工时间
建设工期
责任人
1
2
3.3.2 工程用大宗物资供应安排一览表
序号
物资名称
采购单位
拟选供应商
采购地点
要求进场时间
责任人
1
铝合金模板
3.3.3 大型机械设备采购供应安排一览表
序号
机械设备名称
数量
提供方式
要求进场时间
计划出场时间
责任人
1
TC7015塔吊
4
2
TC6015塔吊
3
3
汽车泵
8
4
车载泵
6
四、
施工流水段的划分及施工工艺流程
3.4.1 施工区段划分
根据后浇带位置,将中区车库划分为东西各18个施工段,施工段划分见下图所示。
施工区段划分图
主楼按照单元进行流水施工,各楼栋施工顺序为:
201#楼西段→中段→东段;
202#楼西段→中段→东段;
203#楼西段→东段;
204#楼中段→中段→西段。
3.4.2 施工工艺流程
验线 → 墙身垂直参照线及墙角定位 → 按照铝模深化设计图纸对铝模各构件分类码放到对应墙柱上 → 墙柱模安装(用螺栓进行组装)并校正垂直度 → 楼面梁模板安装及校正 → 安装楼面模板龙骨 → 楼面模板调平 → 整体校正、加固检查及墙模板底部填灰 → 检查验收 → 混凝土浇筑
五、
工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
首次模板拼装
由于铝合金模板属于新型模板体系,施工人员对其较陌生,首层拼装时间一般时间较长,10~15天,首层拼装的时间是工程工期控制的重点。
铝合金模板施工时,安排1~2人进行技术指导,直至工人熟练应用。
2
使用铝模板混凝土成型质量控制
铝合金模板对于混凝土成型质量有着比较大的优势,但由于工艺原因,混凝土成型后易产生气泡、拼缝不严等影响观感。
1 混凝土浇筑时必须分层浇筑、分层振捣,保证混凝土浇筑过程中及时将气泡排出;2 铝合金模板的拼缝要严格控制,销钉要按照技术要求严格加设,避免出现漏浆等现象;3 正确使用脱模剂,使用铝模的前三层使用油性脱模剂,后续可使用水性脱模剂,且每层模板拆除后应立即进行模板的清理工作,清理完成经验收合格后方可进行涂刷脱模剂和模板安装。
六、
新技术应用要求
序号
新技术名称
应用部位
应用要点
责任人
应用时间
1
组合铝合金模板施工技术
201#-204#楼
本工程主楼首层及以上采用铝合金模板,施工前提前对图纸进行优化,尤其是门窗洞口上部过梁标高,确保楼层铝合金模板全覆盖;及时进行铝合金模板深化设计,配模合理;特有的独立支撑体系可实现模板早拆,混凝土成型外观质量较好。
2
基于BIM的现场施工管理信息技术
201#-204#楼
采用BIM技术进行铝合金模板深化设计,建立BIM模型进行结构设计优化,进行配模,节点建模出示大样图,进行BIM模型交底,明确铝合金模板施工节点。
第四章
施工进度计划
一、
工期进度目标
序号
施工名称
开始时间
结束时间
1
201#
2
202#
3
203#
4
204#
考虑到施工人员第一次使用铝模板,操作不熟练,铝模首层施工时间暂定为15天,标准层工期为8天一层;个别需要铝木结合的楼层工期按照10天一层进行部署。
二、
施工总进度计划及保证措施
4.2.1 组织管理措施
组织管理措施
1) 项目部全力组织协调,人员配备齐全,各岗位协调一致,确保工程施工;材料提前组织进场,及时送检报验,供应及时;施工设备事前做好保养维修,配件购置齐全,以高效率施工设备投入到工程施工中去;积极协调周边关系,配合建设单位、监理单位认真及时地处理施工中出现的各种问题。
2) 施工员现场值班,跟班作业随时解决现场施工过程中出现的问题。实行工程例会制度,每天召开由项目经理或技术负责人主持的工程例会,总结当天的工程进度和质量,解决存在的问题,安排第二天的工作计划。
3) 加强财务管理,保证资金专款专用,以保证施工人员的稳定和所需材料随用随到。
4) 配备专职机修工,及时检修施工机械。根据现场所使用的机械设备型号,备足易损配件,一旦出现机械故障,在最短时间内及时更换,确保所有设备正常运转。
4.2.2 技术措施
技术措施
1) 工程开工前,技术负责人应向质检员、施工员、各工种负责人进行详细技术交底。
2) 技术负责人及时组织质检员、施工员分析,进行图纸会审,及时发现设计文件中出现的问题,在第一时间内反馈给监理、业主,提出自己的变更要求和建议,由业主尽快反馈给设计人员,由设计人员尽快拿出变更意见。
3) 若因停水、停电等原因停工,或因地上地下障碍物、设计变更而致工程量变更等,及时向业主、监理汇报,工期顺延。
4.2.3 确保工期的保证措施
确保工期的保证措施
1) 厂家铝模深化设计完后仔细核对,确保与设计蓝图准确无误后,由业主/设计院审查批准,方进行铝模生产制作。
2) 铝模生产制作完成在工厂进行试拼装,模板成品出厂前进行相关的检验。
3) 加强施工计划管理,合理调配施工机械、施工材料和施工人员,统筹安排,减少窝工现象。
4) 做好材料采购工作,根据工程进度,材料员及时调运施工所用材料到达施工现场。
第五章
施工准备与资源配置计划
一、
施工准备计划
1 管理人员尽快熟悉图纸,了解结构特点,熟悉构件尺寸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸深化设计;
2 组织技术、质量等相关管理人员学习的规范、规程、标准;依据图纸设计内容和本企业的施工能力,结合工程实际情况,编制具有针对性的专项施工方案;
3 施工前组织专业工程师、质量工程师、安全工程师针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行充分的讨论和研究,反复论证,统一思想后,认真编写技术交底;对各班组长进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并落实到各个施工环节和每个操作工人身上;
4 资料准备:施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范,
xx
市地方相关要求,准备好各种资料详表以便施工中及时填写整理,分册保管,待工程竣工后装订成册。资料的编制与整理必须严格执行
xx
市有关标准规定。
表5.1-1 技术文件准备计划一览表
序号
文件名称
文件编号
配备数量
持有人
1
《建筑结构荷载规范》
2
《混凝土结构设计规范》(2015年版)
3
《铝合金结构设计规范》
4
《铝合金建筑型材 第1部分:基材》
5
《建筑施工脚手架安全技术统一标准》
6
《建筑结构可靠性设计统一标准》
7
《建筑工程施工质量验收统一标准》
8
《混凝土结构工程施工质量验收规范》
9
《混凝土结构工程施工规范》
10
《建筑节能工程施工质量验收标准》
11
《建筑工程绿色施工规范》
12
《建筑工程绿色施工评价标准》
13
《建设工程施工现场消防安全技术规范》
14
《建筑施工安全技术统一规范》
15
《建筑施工高处作业安全技术规范》
16
《建筑施工承插型盘扣式钢管脚手架安全技术标准》
17
《建筑施工扣件式钢管脚手架安全技术规范》
18
《建筑施工临时支撑结构技术规范》
19
《建筑施工模板安全技术规范》
20
《组合铝合金模板工程技术规程》
21
《建筑机械使用安全技术规程》
22
《建筑施工安全检查标准》
23
《施工现场临时用电安全技术规范》
表5.1-2 施工方案编制计划表
序号
施工方案名称
编制单位
负责人
审批
完成时间
1
铝合金模架施工方案
表5.1-3 技术复核和隐蔽验收计划表
序号
部位
复核和隐蔽内容
责任人
1
铝模板工程
铝合金模板尺寸,轴线、标高、预埋件和预留孔位置、清扫口留置、施工缝留置、模板清理、脱模剂涂刷
2
模板支架
铝合金模板支架的材质、构造;立杆间距及垂直度、大小横杆设置、剪刀撑及斜撑设置
二、
资源配置计划
5.2.1 劳动力配置计划
序号
专业工种
人数
责任人
1
木工/铝模板工
160
2
架子工
60
3
塔吊司机
7
4
信号工
7
5.2.2 材料配置计划
序号
材料名称
规格
需要量
需要时间
责任人
单位
数量
1
铝合金模板
/
㎡
16500
2
快拆体系
/
套
3
5.2.3
铝合金模板配置套数
表5.2.3-1 铝合金模板配置套数(按一单元)
序号
模板分类
配置套数
责任人
1
剪力墙模板
1
2
梁底模板
1
3
板底模板
1
4
剪力墙背楞、斜撑
1
5
梁板支撑系统
3
6
楼板、梁板早拆头
3
7
外墙用K板
2
8
悬挑梁板支撑系统
4
201#-204#住宅标准层层高3.00m,均采用铝合金模板,标准层墙柱、梁板、楼梯、飘窗均使用铝合金模板,铝模板采用对拉螺栓固定。
5.2.4 施工机具配置计划
序号
施工机具名称
型号/规格
需要量
使用时间
责任人
1
塔吊
/
7台
3
锤子
0.25、0.5Kg
160个
4
单头扳手
开口宽(mm):17~19、22~24
40把
5
手电钻
钻头直径12~20mm
20把
6
锤钻
GBH2-22E
20台
7
手提切割机
/
20台
8
活动扳手
最大开口宽65mm
40把
9
电弧焊机
重量0.25、0.5Kg
4台
5.2.5 测量计量仪器配置计划
序号
仪器名称
数量
使用特征
检定周期
保管人
1
卷尺
20
测量长度、宽度
12月
2
大尺
2
计量配比
12月
3
靠尺
2
测量平整度
12月
4
游标卡尺
4
测量厚度
12月
5
线坠
8
测量垂直度
/
6
全站仪
1
测量定位
12月
7
水准仪
1
测量定位
12月
8
楼板测厚仪
2
楼板测厚
12月
9
塞尺
2
测量宽度
12月
10
壁厚仪
2
钢管、方钢壁厚检测
12月
11
激光垂直仪
4
测量垂直度
12月
12
激光扫平仪
4
测量平整度
12月
13
多功能检测尺
4
质量检测
12月
第六章
施工方法及工艺要求
一、
方案及技术参数
6.1.1 模板选型
201#-204#住宅标准层层高3.00m,首层及以上均采用铝合金模板系统。
铝合金模板采用一次性挤压成型的整体型材模板,铝模板厚度为4±0.2mm(计算壁厚为3.7mm),边框、端肋公称壁厚不小于5.0mm;连接角模公称壁厚为6.0mm;阴角模板公称壁厚不小于3.5mm。铝合金模板系统构成混凝土结构施工所需的封闭面,保证混凝土浇筑时建筑结构成型。
6.1.2 模板构件
图6.1.2-1 楼面及梁侧铝合金模板
(a)外墙柱模板 (b)内墙柱模板 (c)墙端模板
图6.1.2-2 墙铝合金模板
图6.1.2-3 梁底铝合金模板
图6.1.2-4 楼面阴角铝合金模板
图6.1.2-5 阴角转角铝合金模板
图6.1.2-6 墙柱阴角铝合金模板
图6.1.2-7 阳角铝合金模板
图6.1.2-8 单向单管(梁底早拆头)
图6.1.2-9 双向单管(梁底早拆头)
图6.1.2-10 板早拆头
图6.1.2-11 单头主龙骨
图6.1.2-12 双头主龙骨
图6.1.2-13 快拆锁条
图6.1.2-14 转角背楞
图6.1.2-15 销钉和销片
螺栓;2-垫片;3-可拆锚栓
图6.1.2-16 可拆锚...
军队安置住房铝合金模板工程施工方案.docx
