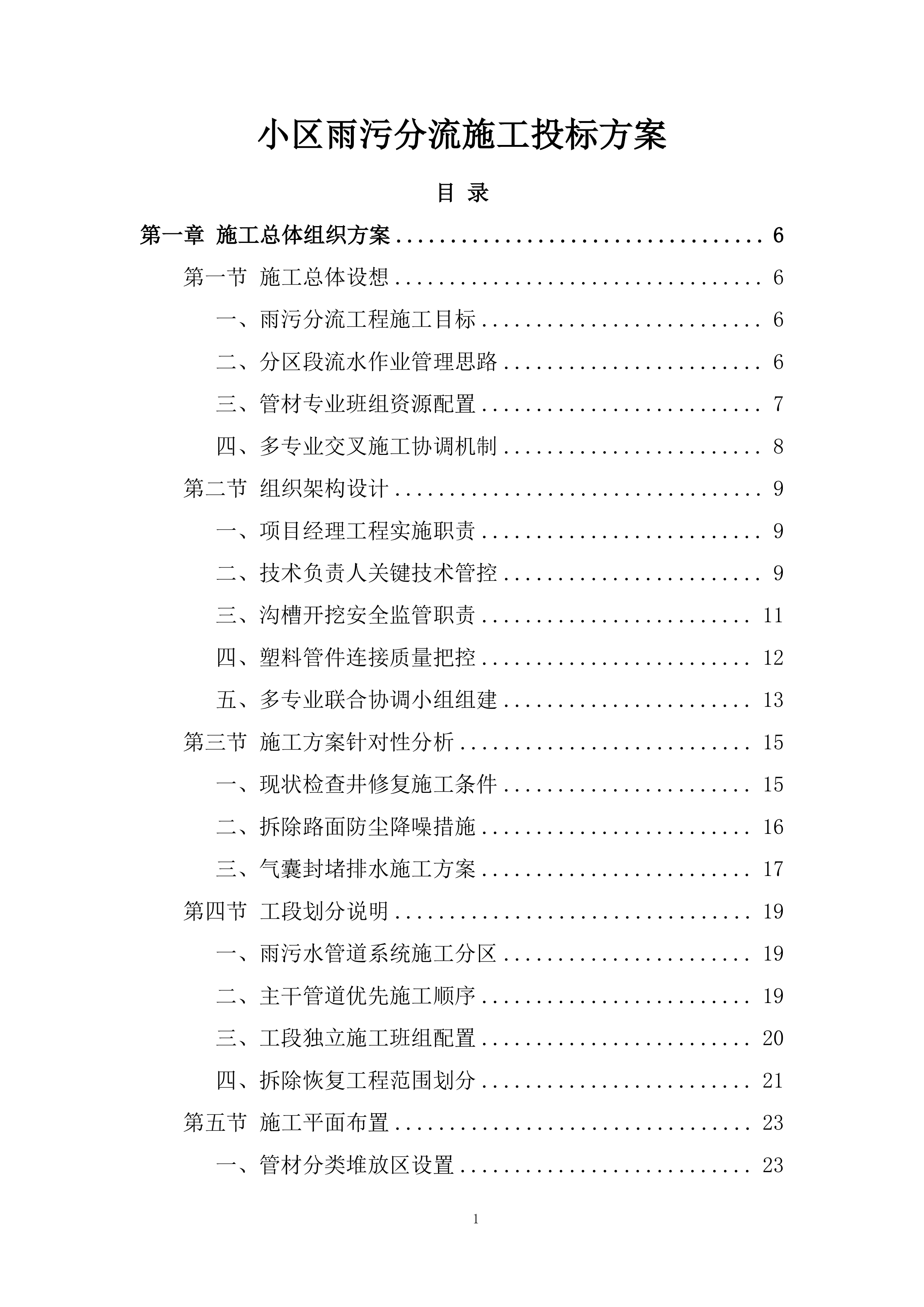

小区雨污分流施工
投标
方案
目
录
第一章 施工总体组织方案
6
第一节 施工总体设想
6
一、雨污分流工程施工目标
6
二、分区段流水作业管理思路
6
三、管材专业班组资源配置
7
四、多专业交叉施工协调机制
8
第二节 组织架构设计
9
一、项目经理工程实施职责
9
二、技术负责人关键技术管控
9
三、沟槽开挖安全监管职责
11
四、塑料管件连接质量把控
12
五、多专业联合协调小组组建
13
第三节 施工方案
针对性
分析
15
一、现状检查井修复施工条件
15
二、拆除路面防尘降噪措施
16
三、气囊封堵排水施工方案
17
第四节 工段划分说明
19
一、雨污水管道系统施工分区
19
二、主干管道优先施工顺序
19
三、工段独立施工班组配置
20
四、拆除恢复工程范围划分
21
第五节 施工平面布置
23
一、管材分类堆放区设置
23
二、道路材料分区存放规划
23
三、大型设备动态布置方案
24
四、施工车辆通行路线规划
24

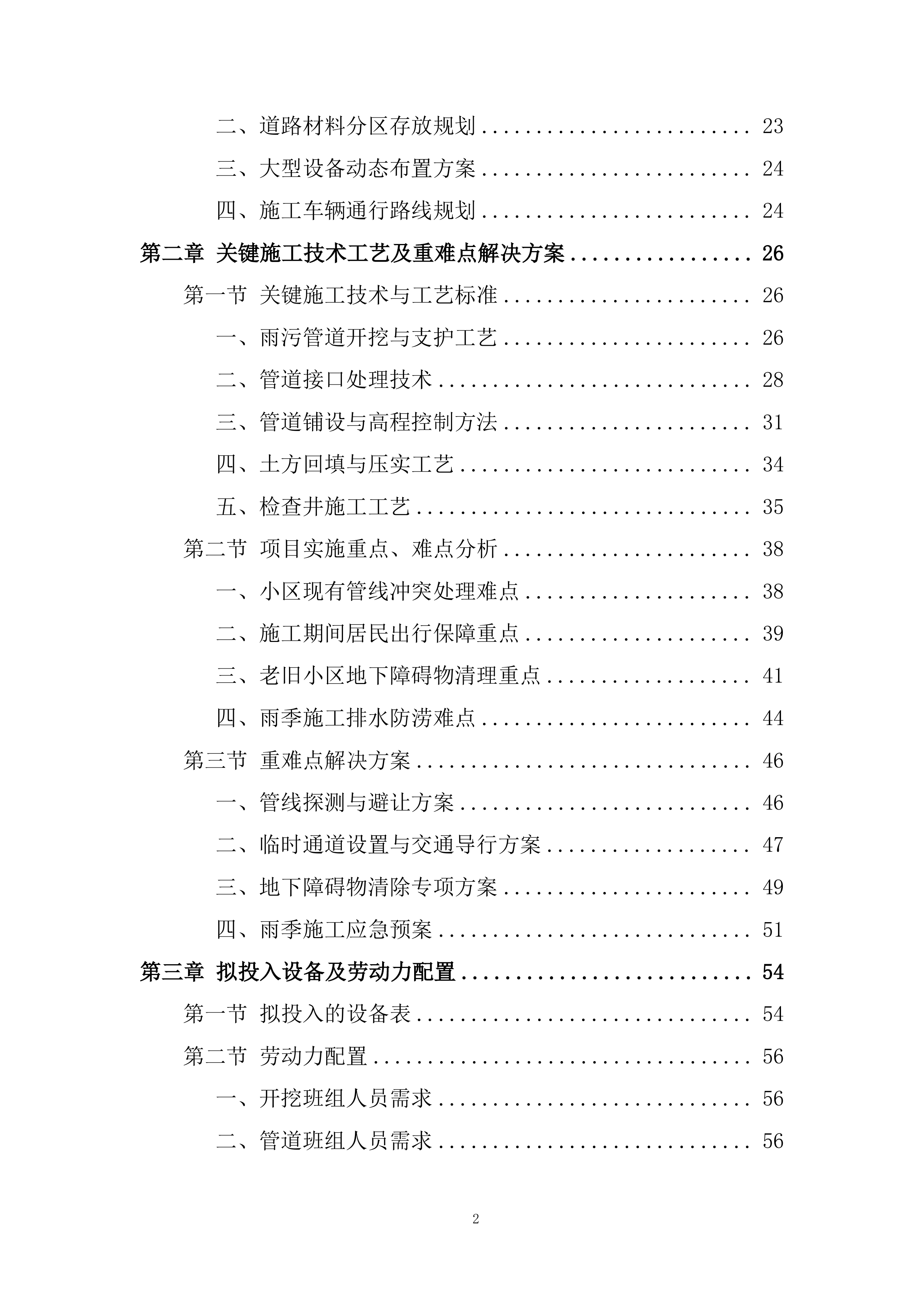

第二章
关键施工技术工艺及重难点解决方案
26
第一节 关键施工技术与工艺标准
26
一、雨污管道开挖与支护工艺
26
二、管道接口处理技术
28
三、管道铺设与高程控制方法
31
四、土方回填与压实工艺
34
五、检查井施工工艺
35
第二节
项目实施重点、难点
分析
38
一、小区现有管线冲突处理难点
38
二、施工期间居民出行保障重点
39
三、老旧小区地下障碍物清理重点
41
四、雨季施工排水防涝难点
44
第三节 重难点解决方案
46
一、管线探测与避让方案
46
二、临时通道设置与交通导行方案
47
三、地下障碍物清除专项方案
49
四、雨季施工应急预案
51
第三章
拟投入设备及劳动力配置
54
第一节 拟投入的设备
表
54
第二节
劳动力配置
56

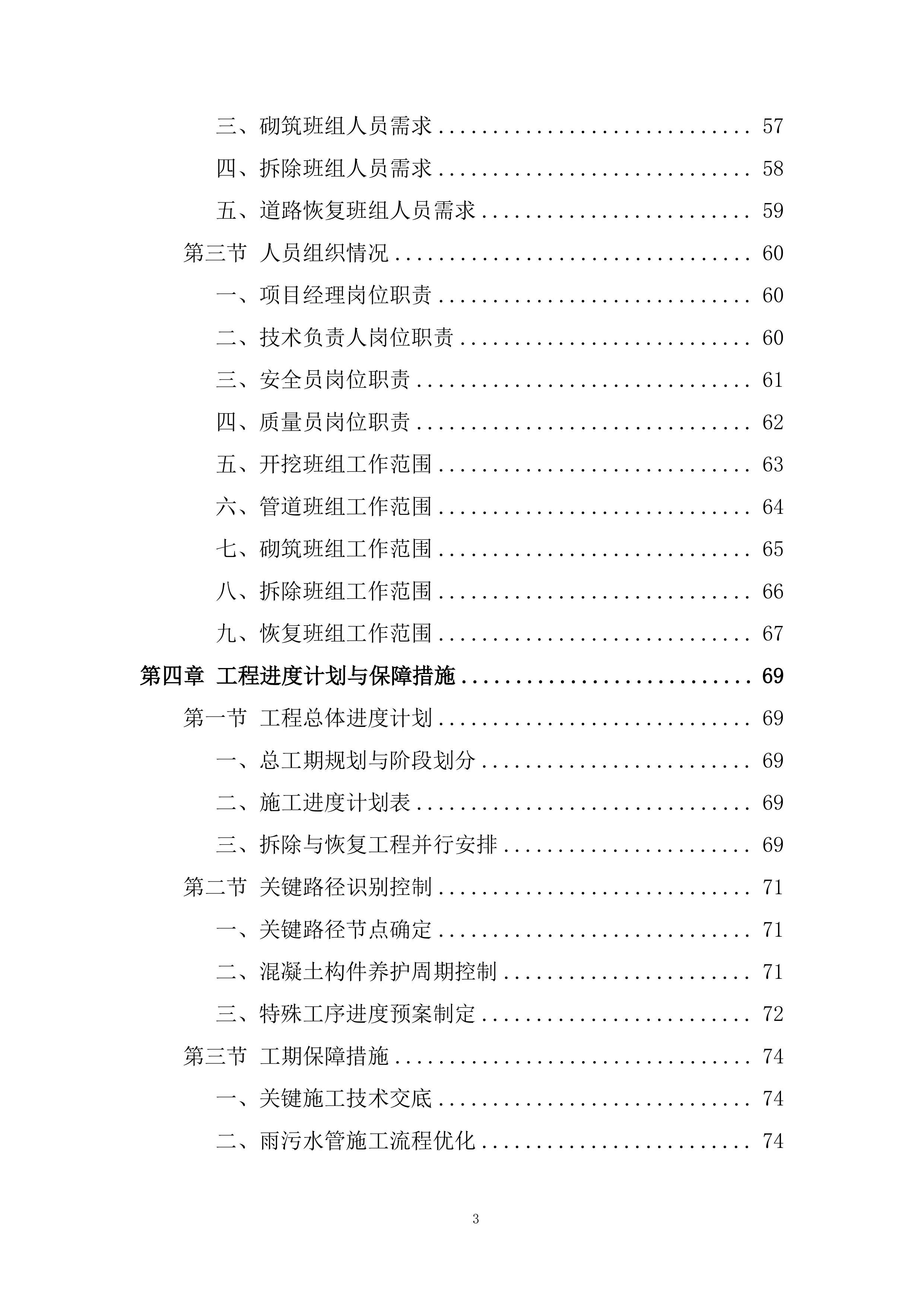

一、开挖班组人员需求
56
二、管道班组人员需求
56
三、砌筑班组人员需求
57
四、拆除班组人员需求
58
五、
道路
恢复班组人员需求
59
第三节 人员组织
情况
60
一、项目经理岗位职责
60
二、技术负责人岗位职责
60
三、安全员岗位职责
61
四、质量员岗位职责
62
五、开挖班组工作范围
63
六、管道班组工作范围
64
七、砌筑班组工作范围
65
八、拆除班组工作范围
66
九、恢复班组工作范围
67
第四章
工程进度计划与保障措施
69
第一节 工程总体进度计划
69
一、总工期规划与阶段划分
69
二、
施工进度计划表
69
三、拆除与恢复工程并行安排
69
第二节 关键路径识别控制
71
一、关键路径节点确定
71
二、混凝土构件养护周期控制
71
三、特殊工序进度预案制定
72
第三节
工期
保障措施
74
一、关键施工技术交底
74
二、雨污水管施工流程优化
74
三、施工工艺标准化管理
74
第四节 现场服务响应措施
76
一、专项响应小组组建
76
二、突发问题处理流程
76
三、应急设备配置方案
77
第五章
安全生产方案及质量保证措施
80
第一节 安全生产目标
80
一、零安全事故保障
80
二、高风险作业安全控制
80
三、特殊作业环节安全强化
80
第二节 安全生产方案
82
一、土石方工程安全操作规程
82
二、拆除工程设备使用规范
84
三、管道安装班前安全交底
86
第三节 应急预案
88
一、土方坍塌专项预案
88
二、有限空间事故处置方案
88
三、机械伤害应急响应措施
89

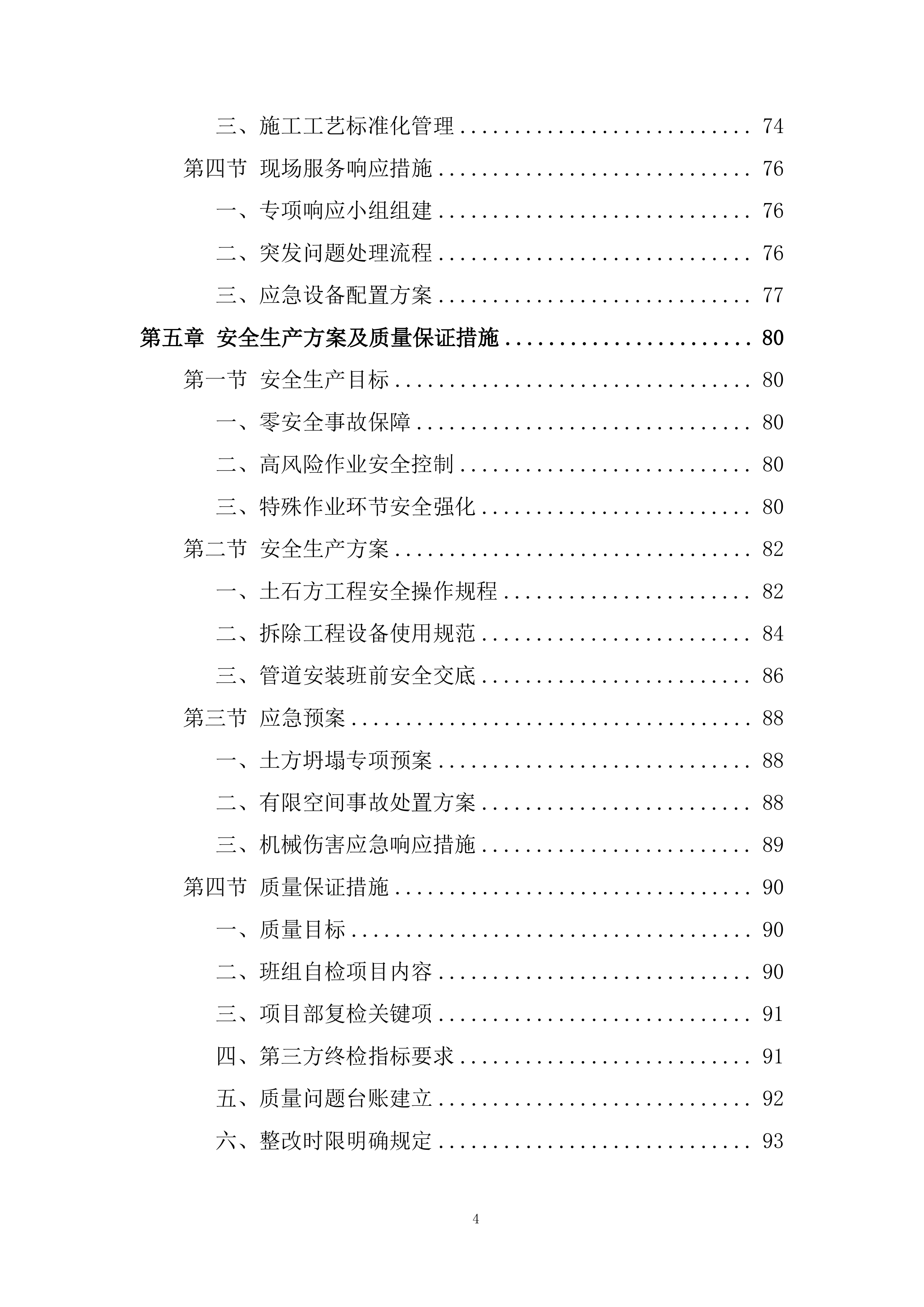

第四节 质量
保证措施
90
一、
质量目标
90
二、班组自检项目内容
90
三、项目部复检关键项
91
四、第三方终检指标要求
91
五、质量问题台账建立
92
六、整改时限明确规定
93
七、工序责任追溯制度
93

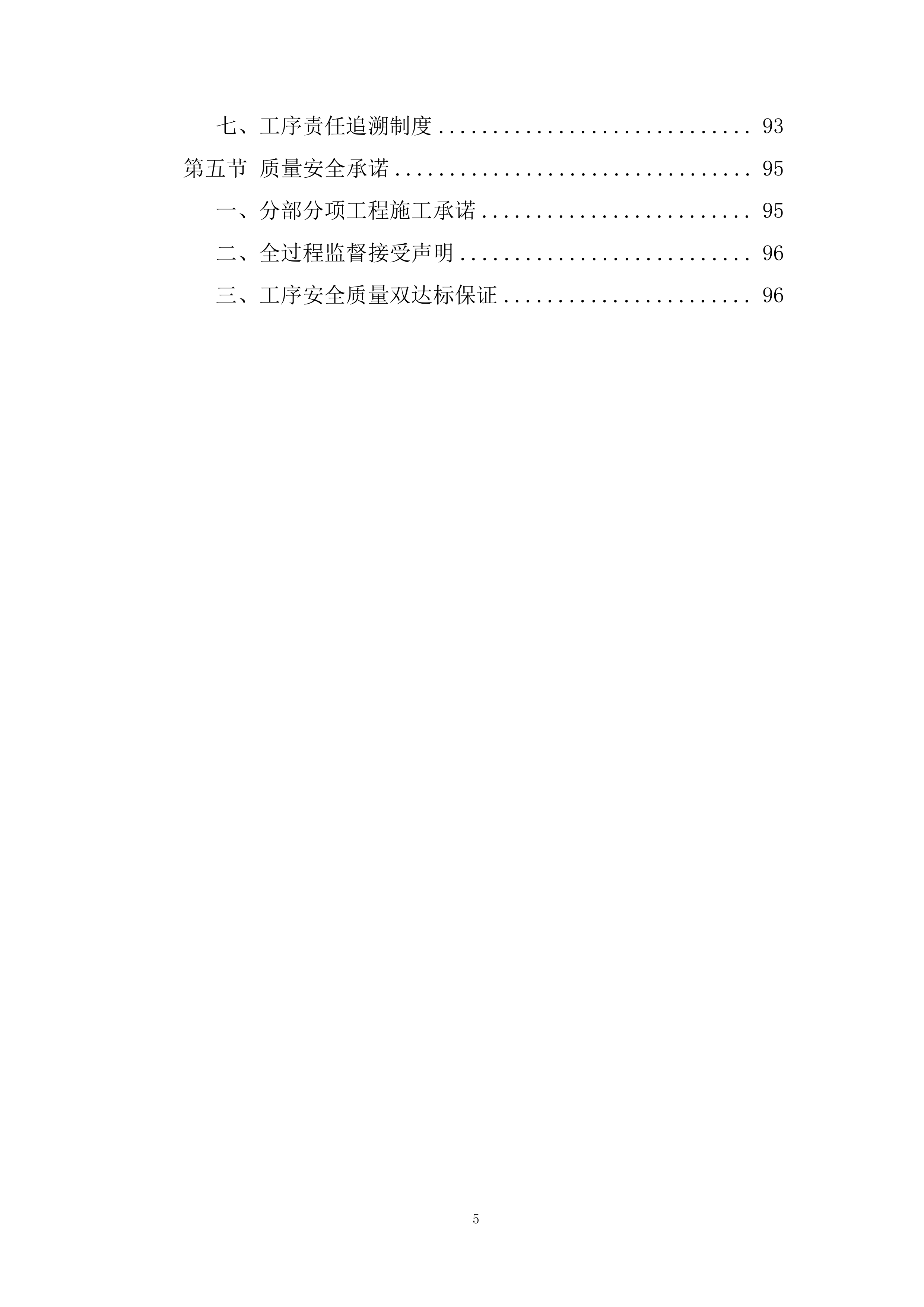

第五节 质量安全承诺
95
一、分部分项工程施工承诺
95
二、全过程监督接受声明
96
三、工序安全质量双达标保证
96

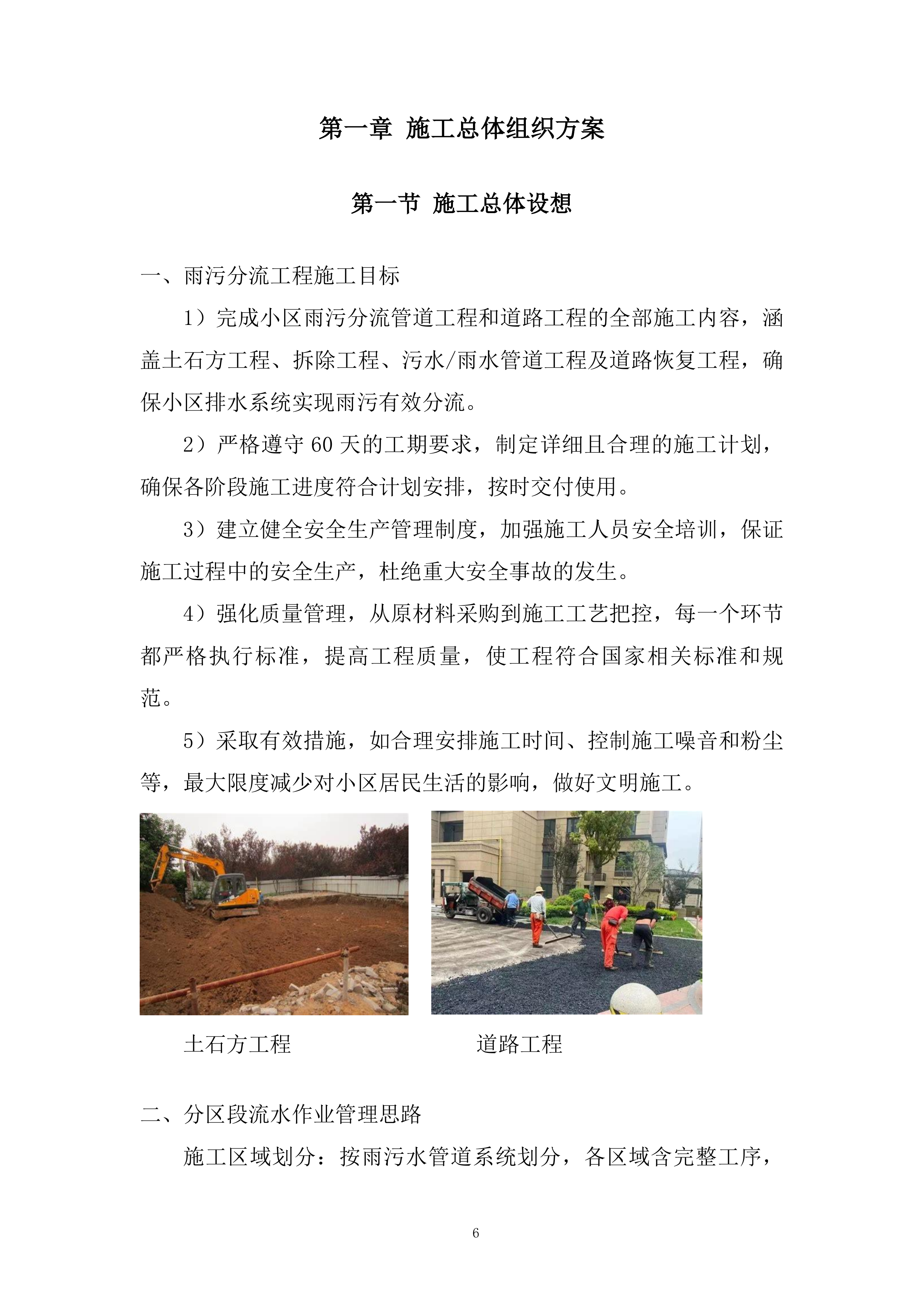

第一章 施工总体组织方案
第一节 施工总体设想
一、雨污分流工程施工目标
1)完成小区雨污分流管道工程和道路工程的全部施工内容,涵盖土石方工程、拆除工程、污水/雨水管道工程及道路恢复工程,确保小区排水系统实现雨污有效分流。
2)严格遵守60天的工期要求,制定详细且合理的施工计划,确保各阶段施工进度符合计划安排,按时交付使用。
3)建立健全安全生产管理制度,加强施工人员安全培训,保证施工过程中的安全生产,杜绝重大安全事故的发生。
4)强化质量管理,从原材料采购到施工工艺把控,每一个环节都严格执行标准,提高工程质量,使工程符合国家相关标准和规范。
5)采取有效措施,如合理安排施工时间、控制施工噪音和粉尘等,最大限度减少对小区居民生活的影响,做好文明施工。
土石方工程
道路工程
二、分区段流水作业管理思路
施工区域划分
:

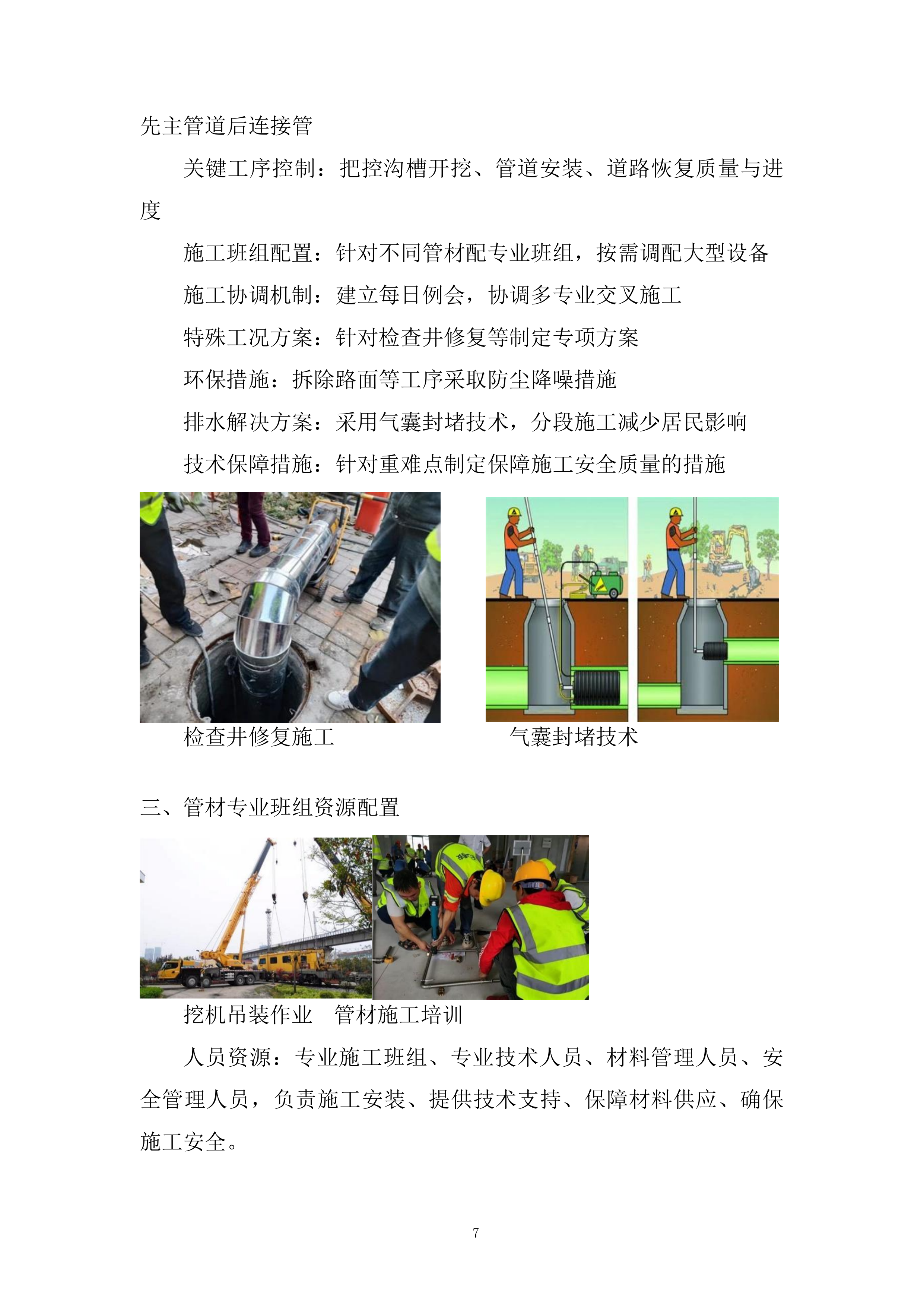

按雨污水管道系统划分,各区域含完整工序,先主管道后连接管
关键工序控制
:
把控沟槽开挖、管道安装、道路恢复质量与进度
施工班组配置
:
针对不同管材配专业班组,按需调配大型设备
施工协调机制
:
建立每日例会,协调多专业交叉施工
特殊工况方案
:
针对检查井修复等制定专项方案
环保措施
:
拆除路面等工序采取防尘降噪措施
排水解决方案
:
采用气囊封堵技术,分段施工减少居民影响
技术保障措施
:
针对重难点制定保障
施工安全质量的措施
检查井修复施工
气囊封堵技术
三、管材专业班组资源配置
挖机吊装作业
管材施工培训
人员资源
:
专业施工班组、专业技术人员、材料管理人员、安全管理人员
,
负责施工安装、提供技术支持、保障材料供应、确保施工安全
。
设备资源
:
挖机、吊车、检测工具和设备
,
满足吊装、挖掘作业要求,进行质量检测和验收
。
管理机制
:
动态调配机制、培训机制、岗位职责和工作标准、沟通协调机制
,
保证施工高效、提升业务能力、规范施工操作、解决施工问题
。

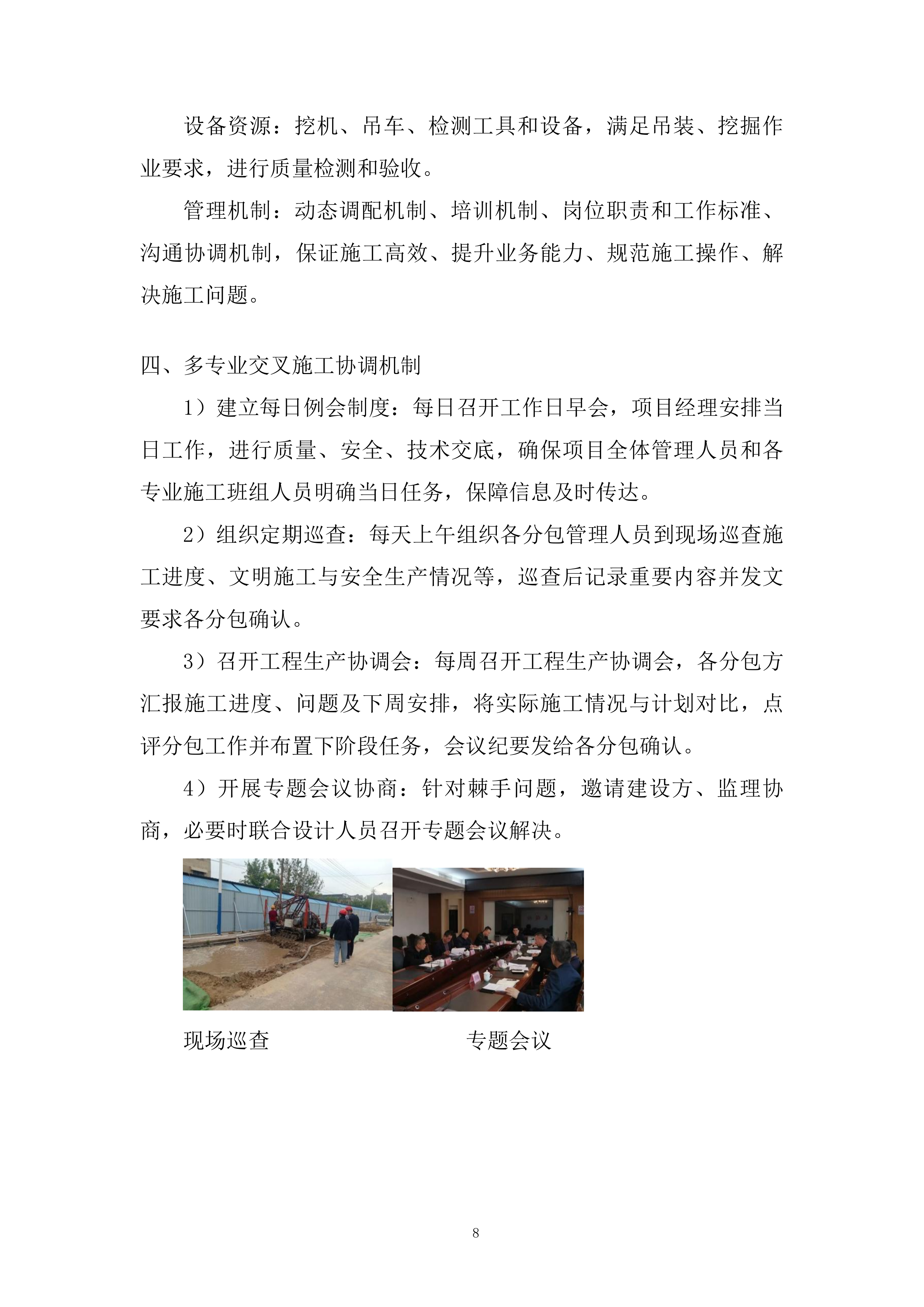

四、多专业交叉施工协调机制
1)建立每日例会制度:每日召开工作日早会,项目经理安排当日工作,进行质量、安全、技术交底,确保项目全体管理人员和各专业施工班组人员明确当日任务,保障信息及时传达。
2)组织定期巡查:每天上午组织各分包管理人员到现场巡查施工进度、文明施工与安全生产情况等,巡查后记录重要内容并发文要求各分包确认。
3)召开工程生产协调会:每周召开工程生产协调会,各分包方汇报施工进度、问题及下周安排,将实际施工情况与计划对比,点评分包工作并布置下阶段任务,会议纪要发给各分包确认。
4)开展专题会议协商:针对棘手问题,邀请建设方、监理协商,必要时联合设计人员召开专题会议解决。
现场巡查
专题会议

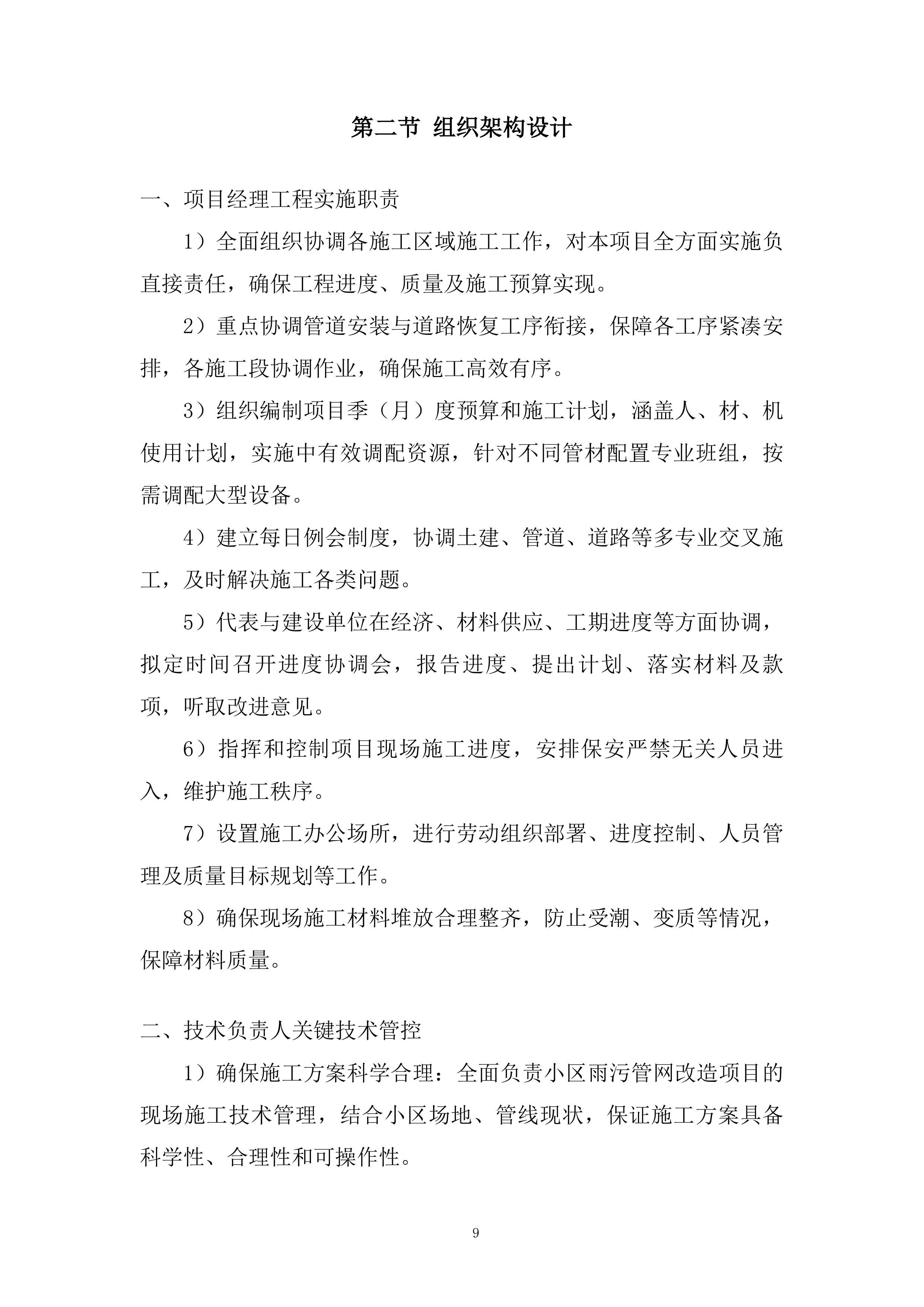

第二节 组织架构设计
一、项目经理工程实施职责
1)全面组织协调各施工区域施工工作,对本项目全方面实施负直接责任,确保工程进度、质量及施工预算实现。
2)重点协调管道安装与道路恢复工序衔接,保障各工序紧凑安排,各施工段协调作业,确保施工高效有序。
3)组织编制项目季(月)度预算和施工计划,涵盖人、材、机使用计划,实施中有效调配资源,针对不同管材配置专业班组,按需调配大型设备。
4)建立每日例会制度,协调土建、管道、道路等多专业交叉施工,及时解决施工各类问题。
5)代表与建设单位在经济、材料供应、工期进度等方面协调,拟定时间召开进度协调会,报告进度、提出计划、落实材料及款项,听取改进意见。
6)指挥和控制项目现场施工进度,安排保安严禁无关人员进入,维护施工秩序。
7)设置施工办公场所,进行劳动组织部署、进度控制、人员管理及质量目标规划等工作。
8)确保现场施工材料堆放合理整齐,防止受潮、变质等情况,保障材料质量。
二、技术负责人关键技术管控

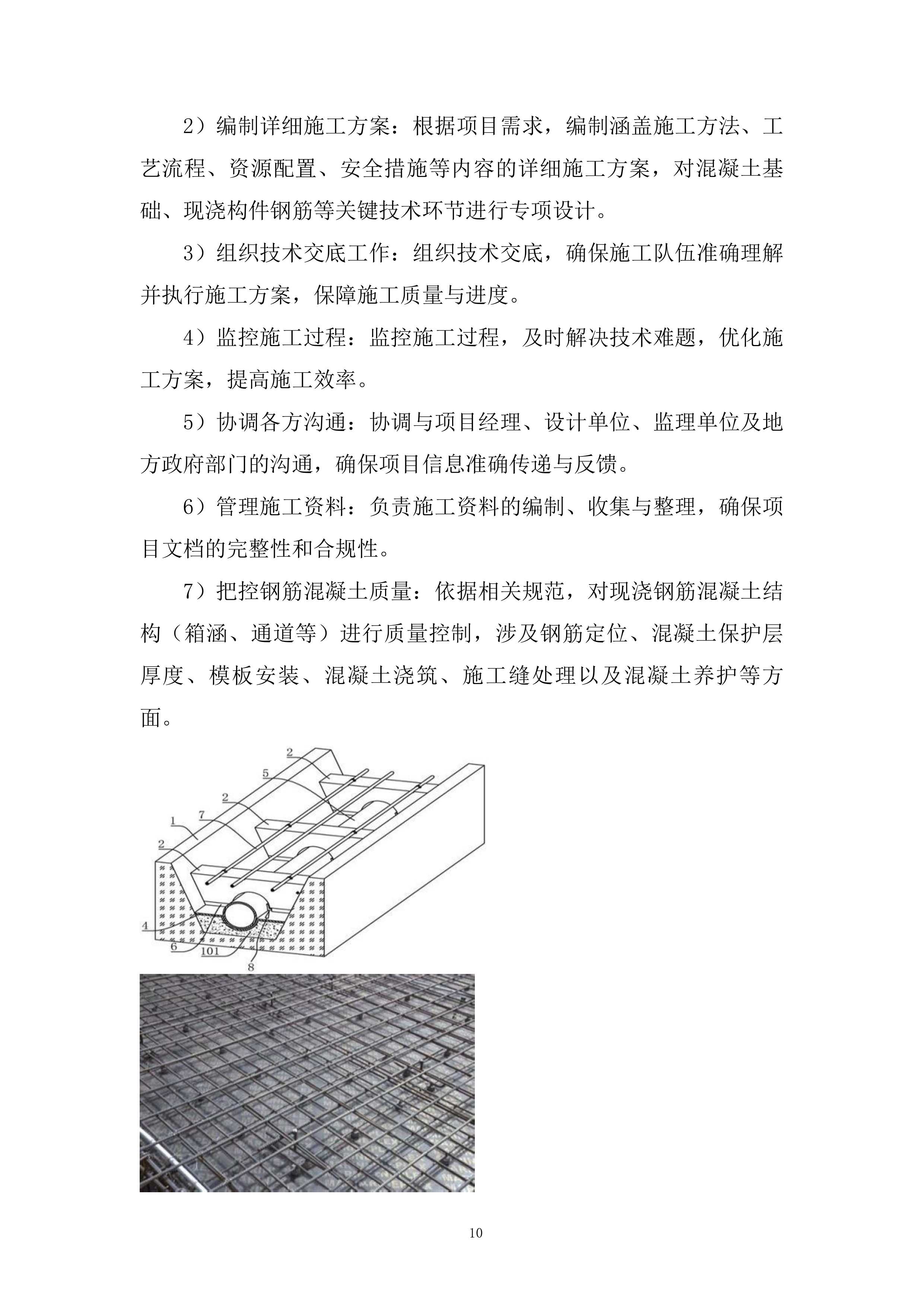

1)确保施工方案科学合理:全面负责小区雨污管网改造项目的现场施工技术管理,结合小区场地、管线现状,保证施工方案具备科学性、合理性和可操作性。
2)编制详细施工方案:根据项目需求,编制涵盖施工方法、工艺流程、资源配置、安全措施等内容的详细施工方案,对混凝土基础、现浇构件钢筋等关键技术环节进行专项设计。
3)组织技术交底工作:组织技术交底,确保施工队伍准确理解并执行施工方案,保障施工质量与进度。
4)监控施工过程:监控施工过程,及时解决技术难题,优化施工方案,提高施工效率。
5)协调各方沟通:协调与项目经理、设计单位、监理单位及地方政府部门的沟通,确保项目信息准确传递与反馈。
6)管理施工资料:负责施工资料的编制、收集与整理,确保项目文档的完整性和合规性。
7)把控钢筋混凝土质量:依据相关规范,对现浇钢筋混凝土结构(箱涵、通道等)进行质量控制,涉及钢筋定位、混凝土保护层厚度、模板安装、混凝土浇筑、施工缝处理以及混凝土养护等方面。
混凝土基础
现浇构件钢筋

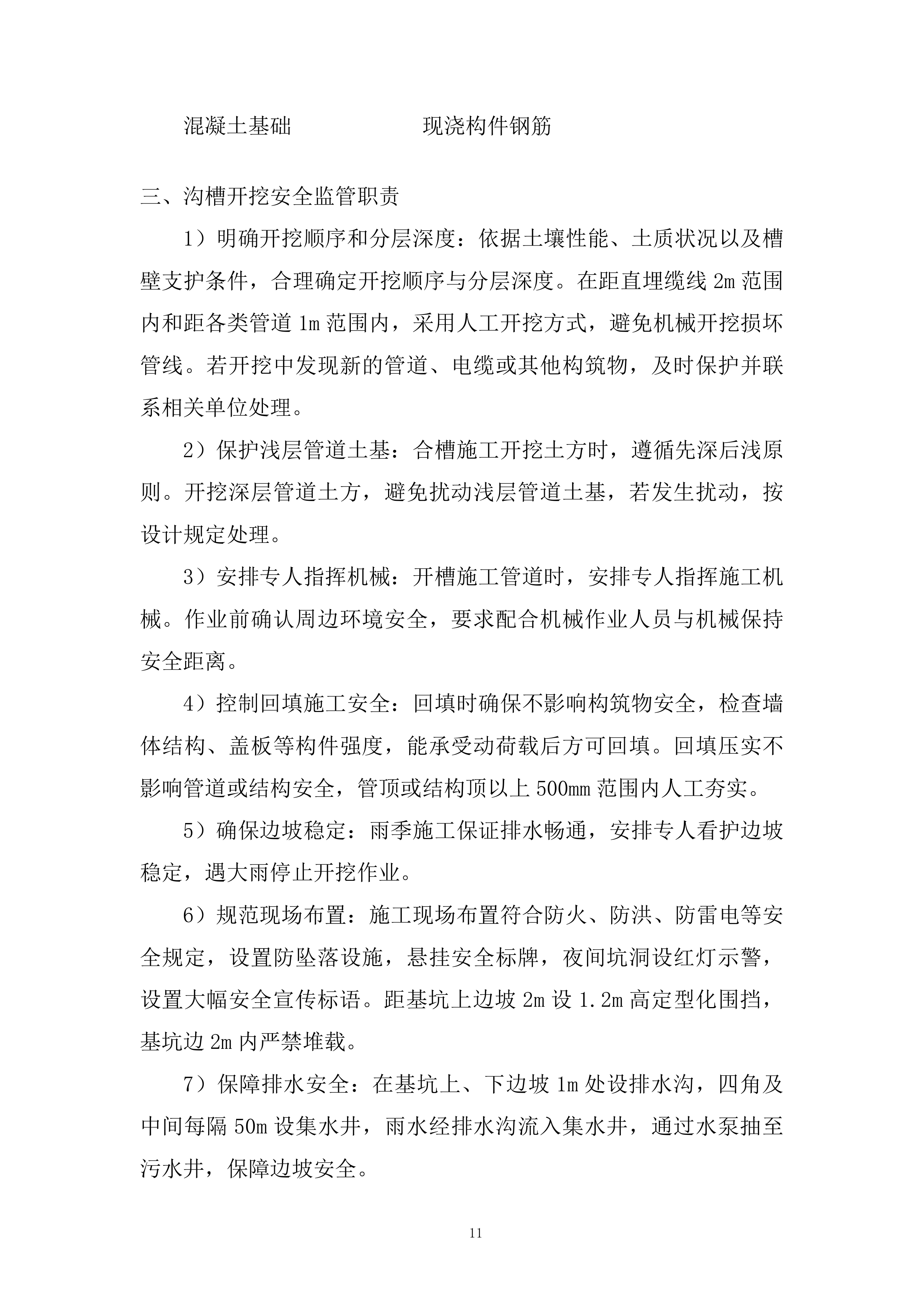

三、沟槽开挖安全监管职责
1)明确开挖顺序和分层深度:依据土壤性能、土质状况以及槽壁支护条件,合理确定开挖顺序与分层深度。在距直埋缆线2m范围内和距各类管道1m范围内,采用人工开挖方式,避免机械开挖损坏管线。若开挖中发现新的管道、电缆或其他构筑物,及时保护并联系相关单位处理。
2)保护浅层管道土基:合槽施工开挖土方时,遵循先深后浅原则。开挖深层管道土方,避免扰动浅层管道土基,若发生扰动,按设计规定处理。
3)安排专人指挥机械:开槽施工管道时,安排专人指挥施工机械。作业前确认周边环境安全,要求配合机械作业人员与机械保持安全距离。
4)控制回填施工安全:回填时确保不影响构筑物安全,检查墙体结构、盖板等构件强度,能承受动荷载后方可回填。回填压实不影响管道或结构安全,管顶或结构顶以上500mm范围内人工夯实。
5)确保边坡稳定:雨季施工保证排水畅通,安排专人看护边坡稳定,遇大雨停止开挖作业。
6)规范现场布置:施工现场布置符合防火、防洪、防雷电等安全规定,设置防坠落设施,悬挂安全标牌,夜间坑洞设红灯示警,设置大幅安全宣传标语。距基坑上边坡2m设1.2m高定型化围挡,基坑边2m内严禁堆载。
7)保障排水安全:在基坑上、下边坡1m处设排水沟,四角及中间每隔50m设集水井,雨水经排水沟流入集水井,通过水泵抽至污水井,保障边坡安全。

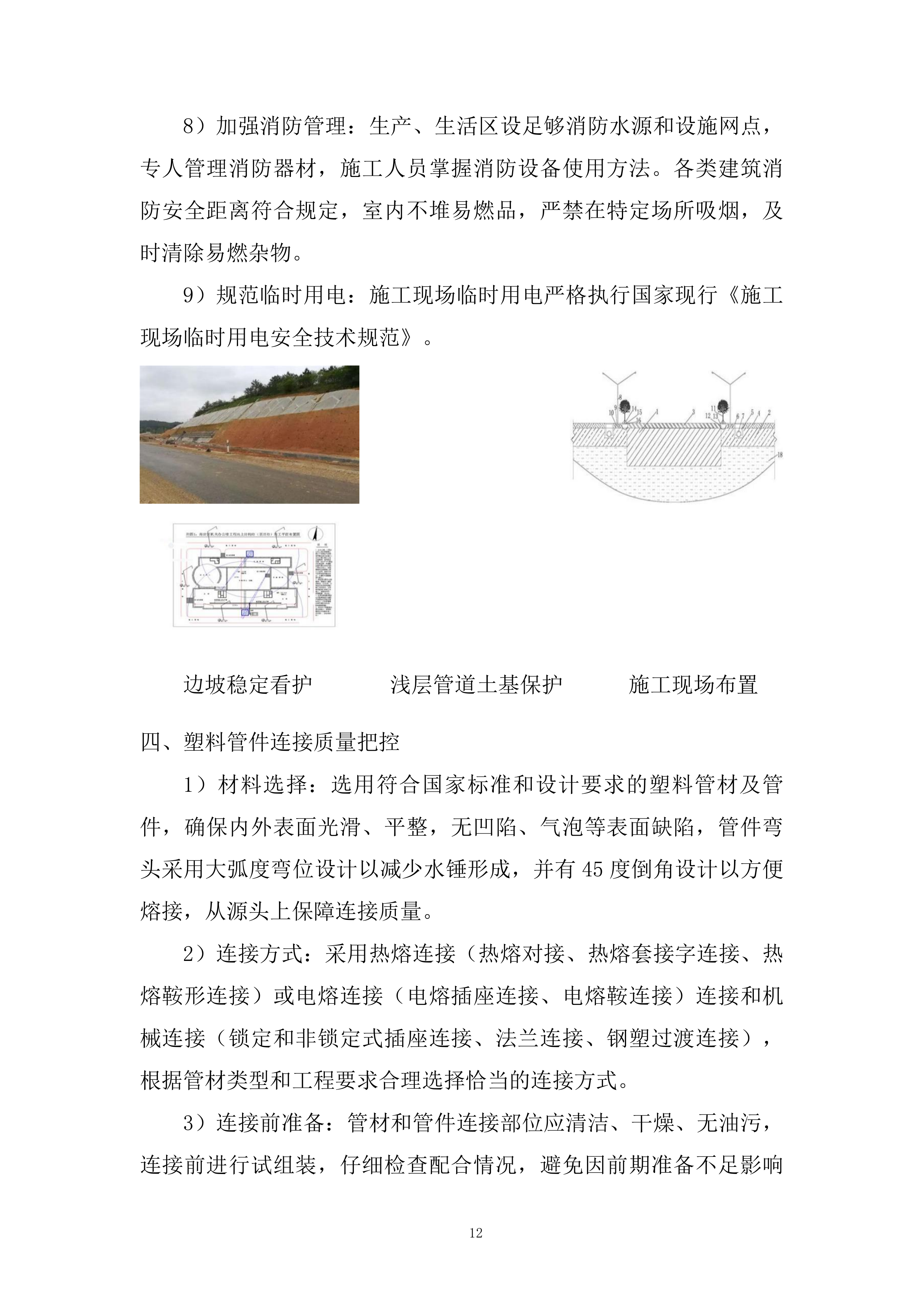

8)加强消防管理:生产、生活区设足够消防水源和设施网点,专人管理消防器材,施工人员掌握消防设备使用方法。各类建筑消防安全距离符合规定,室内不堆易燃品,严禁在特定场所吸烟,及时清除易燃杂物。
9)规范临时用电:施工现场临时用电严格执行国家现行《施工现场临时用电安全技术规范》。
边坡稳定看护
浅层管道土基保护
施工现场布置

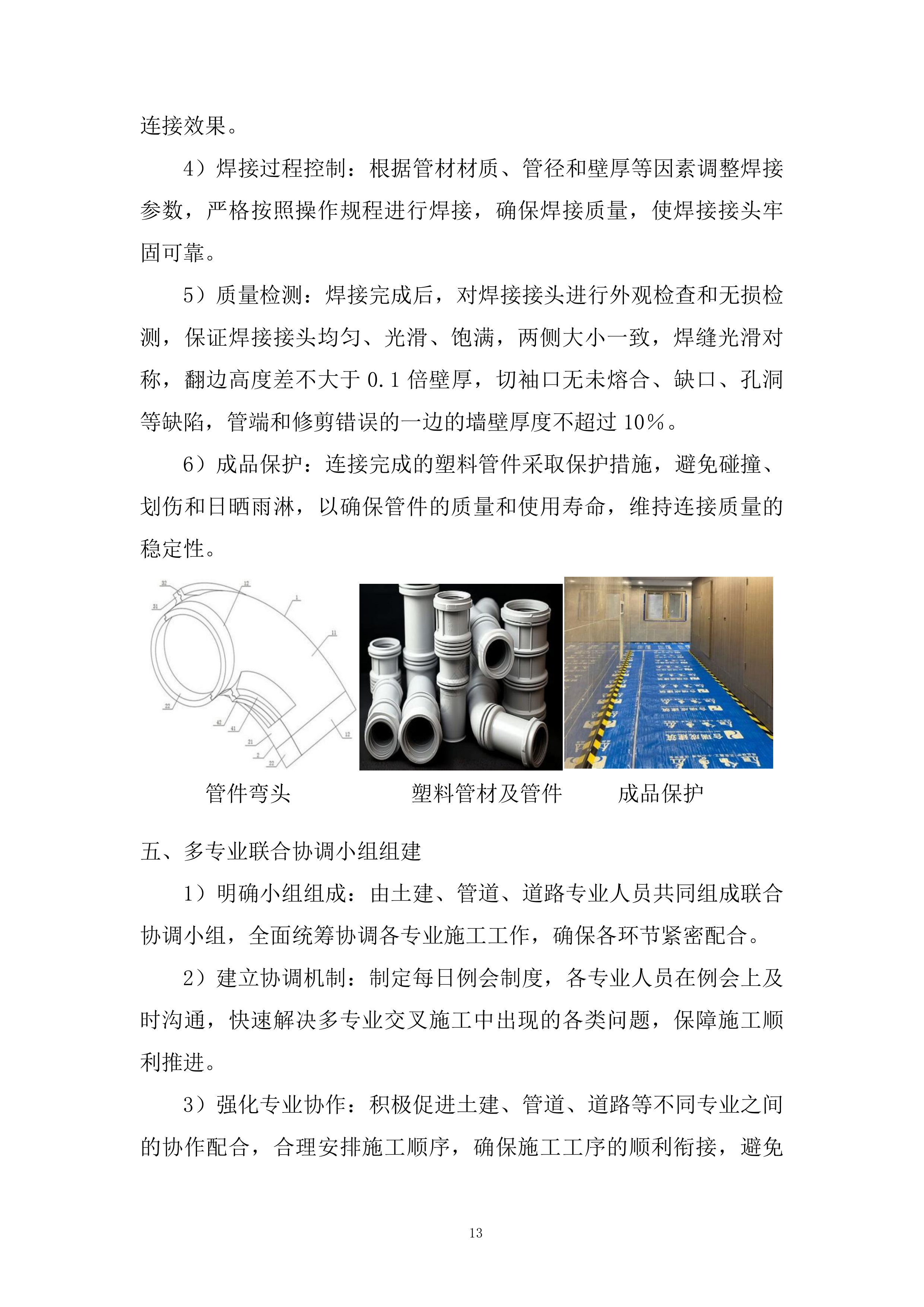

四、塑料管件连接质量把控
1)材料选择:选用符合国家标准和设计要求的塑料管材及管件,确保内外表面光滑、平整,无凹陷、气泡等表面缺陷,管件弯头采用大弧度弯位设计以减少水锤形成,并有45度倒角设计以方便熔接,从源头上保障连接质量。
2)连接方式:采用热熔连接(热熔对接、热熔套接字连接、热熔鞍形连接)或电熔连接(电熔插座连接、电熔鞍连接)连接和机械连接(锁定和非锁定式插座连接、法兰连接、钢塑过渡连接),根据管材类型和工程要求合理选择恰当的连接方式。
3)连接前准备:管材和管件连接部位应清洁、干燥、无油污,连接前进行试组装,仔细检查配合情况,避免因前期准备不足影响连接效果。
4)焊接过程控制:根据管材材质、管径和壁厚等因素调整焊接参数,严格按照操作规程进行焊接,确保焊接质量,使焊接接头牢固可靠。
5)质量检测:焊接完成后,对焊接接头进行外观检查和无损检测,保证焊接接头均匀、光滑、饱满,两侧大小一致,焊缝光滑对称,翻边高度差不大于0.1倍壁厚,切袖口无未熔合、缺口、孔洞等缺陷,管端和修剪错误的一边的墙壁厚度不超过10%。
6)成品保护:连接完成的塑料管件采取保护措施,避免碰撞、划伤和日晒雨淋,以确保管件的质量和使用寿命,维持连接质量的稳定性。
管件弯头
塑料管材及管件
成品保护
五、多专业联合协调小组组建
1)明确小组组成:由土建、管道、道路专业人员共同组成联合协调小组,全面统筹协调各专业施工工作,确保各环节紧密配合。
2)建立协调机制:制定每日例会制度,各专业人员在例会上及时沟通,快速解决多专业交叉施工中出现的各类问题,保障施工顺利推进。

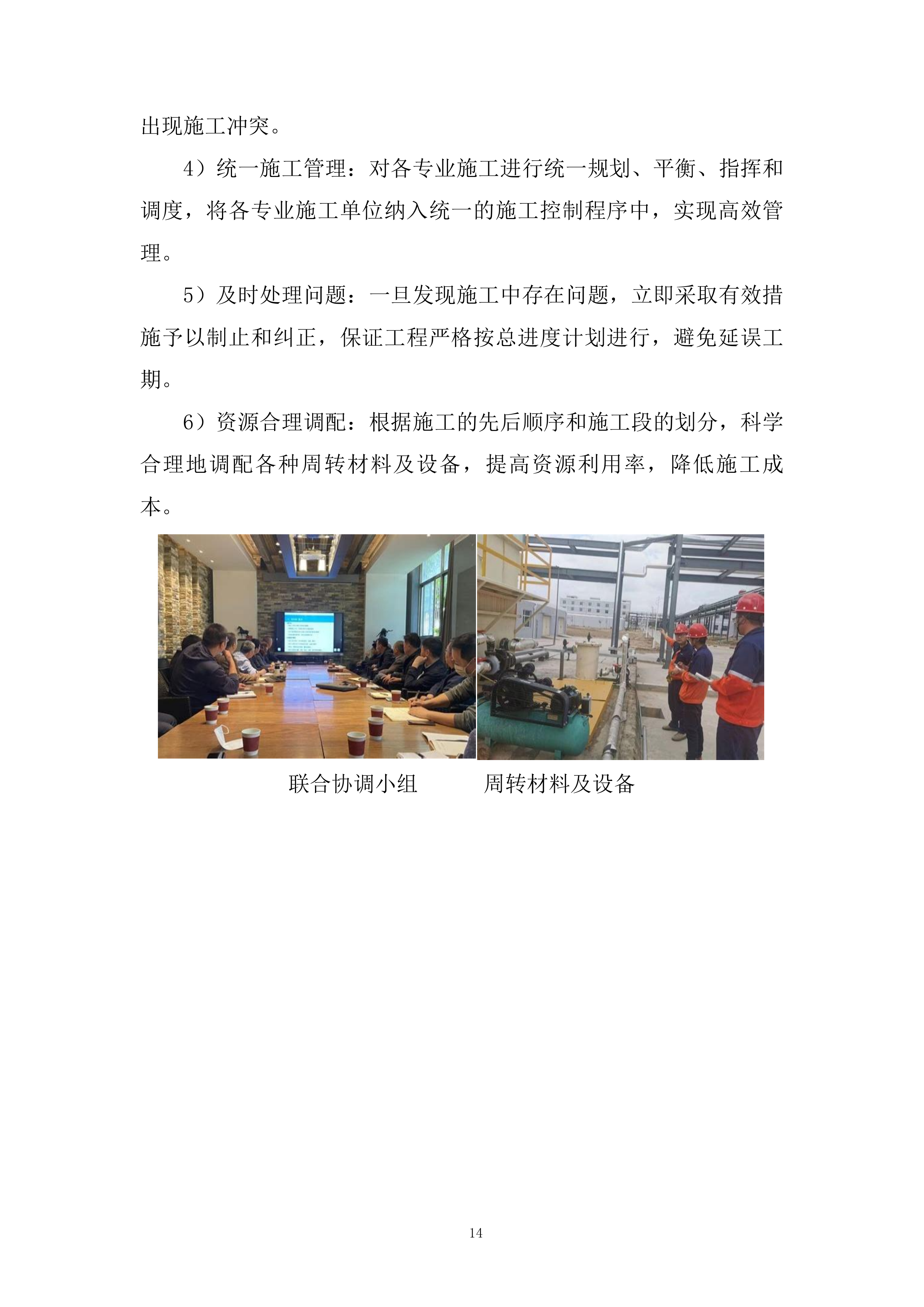

3)强化专业协作:积极促进土建、管道、道路等不同专业之间的协作配合,合理安排施工顺序,确保施工工序的顺利衔接,避免出现施工冲突。
4)统一施工管理:对各专业施工进行统一规划、平衡、指挥和调度,将各专业施工单位纳入统一的施工控制程序中,实现高效管理。
5)及时处理问题:一旦发现施工中存在问题,立即采取有效措施予以制止和纠正,保证工程严格按总进度计划进行,避免延误工期。
6)资源合理调配:根据施工的先后顺序和施工段的划分,科学合理地调配各种周转材料及设备,提高资
源利用率,降低施工成本。
联合协调小组
周转材料及设备

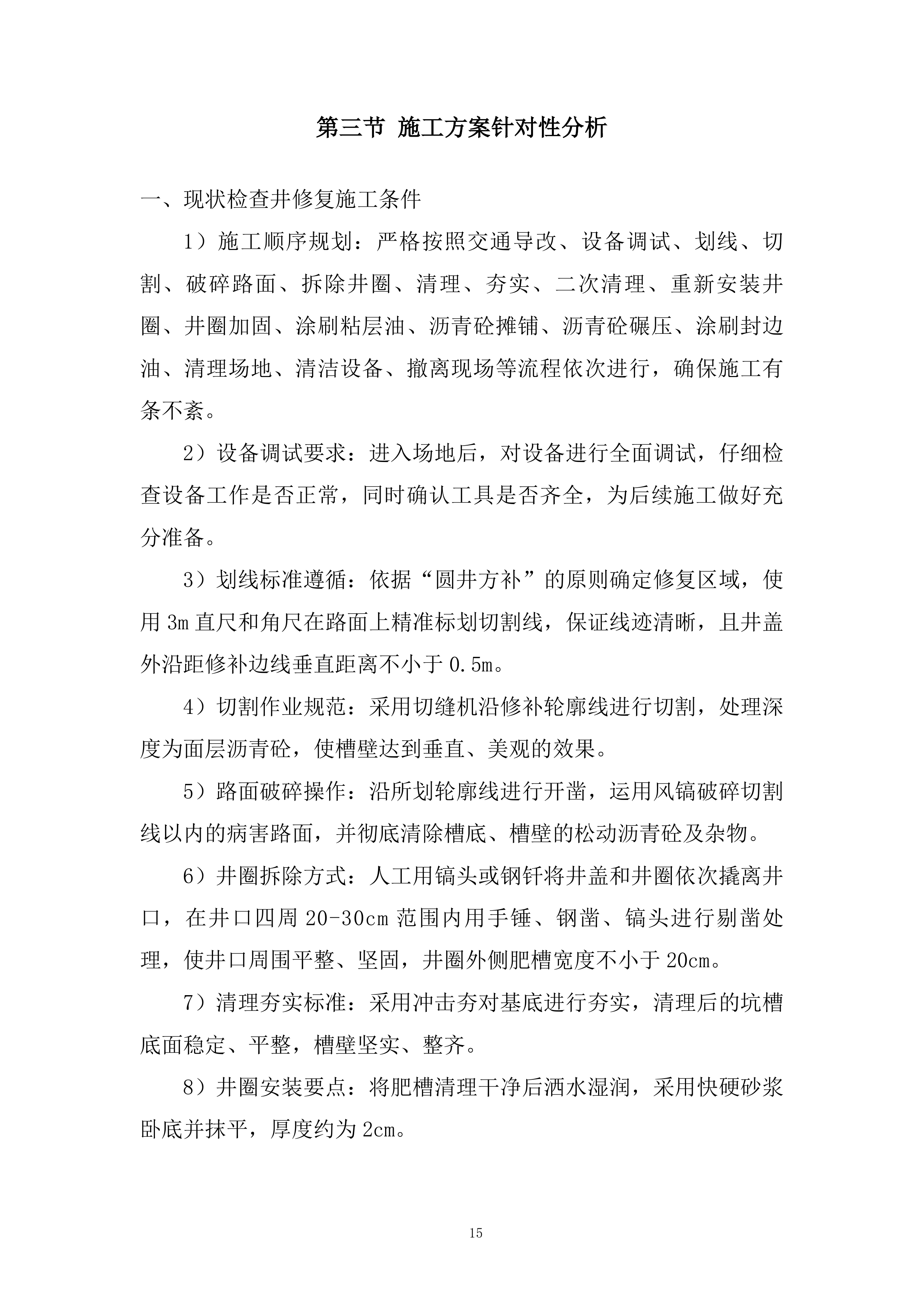

第三节 施工方案
针对性
分析
一、现状检查井修复施工条件
1)施工顺序规划:严格按照交通导改、设备调试、划线、切割、破碎路面、拆除井圈、清理、夯实、二次清理、重新安装井圈、井圈加固、涂刷粘层油、沥青砼摊铺、沥青砼碾压、涂刷封边油、清理场地、清洁设备、撤离现场等流程依次进行,确保施工有条不紊。
2)设备调试要求:进入场地后,对设备进行全面调试,仔细检查设备工作是否正常,同时确认工具是否齐全,为后续施工做好充分准备。
3)划线标准遵循:依据“圆井方补”的原则确定修复区域,使用3m直尺和角尺在路面上精准标划切割线,保证线迹清晰,且井盖外沿距修补边线垂直距离不小于0.5m。
4)切割作业规范:采用切缝机沿修补轮廓线进行切割,处理深度为面层沥青砼,使槽壁达到垂直、美观的效果。
5)路面破碎操作:沿所划轮廓线进行开凿,运用风镐破碎切割线以内的病害路面,并彻底清除槽底、槽壁的松动沥青砼及杂物。
6)井圈拆除方式:人工用镐头或钢钎将井盖和井圈依次撬离井口,在井口四周20-30cm范围内用手锤、钢凿、镐头进行剔凿处理,使井口周围平整、坚固,井圈外侧肥槽宽度不小于20cm。
7)清理夯实标准:采用冲击夯对基底进行夯实,清理后的坑槽底面稳定、平整,槽壁坚实、整齐。
8)井圈安装要点:将肥槽
清理干净后洒水湿润,采用快硬砂浆卧底并抹平,厚度约为2cm。
二、拆除路面防尘降噪措施
1)施工机械实施挖土、装土、堆土、路面切割、破碎等作业时,采取洒水等措施防止扬尘污染。
2)使用风钻挖掘地面或清扫施工现场时,辅以洒水等降尘措施。
3)对已回填后的沟槽,采取覆盖等降尘措施。
4)采用湿法作业,以持续加压喷淋压尘或其他压尘措施抑制扬尘污染。
5)人口密集区及临街区域拆除作业设置防护排架并外挂密目防尘安全网。
6)拆除后的建筑垃圾及时清运,无法及时清运的集中堆放并严密覆盖,采取洒水或喷淋等降尘措施,严禁现场焚烧或填埋。
7)采取爆破方式拆除的,爆破前内外洒水、喷淋淋湿建(构)筑物,爆破后立即采取相应防尘措施。
8)施工现场电锯、电刨、固定式混凝土输送泵、大型空气压缩机等强噪声设备搭设封闭式机棚,设置在远离居民区一侧削减噪声污染。
9)进行夜间施工作业时,采取措施最大限度削减施工噪声,采用隔音布、低噪声震捣棒等方法。
10)严格按规定时间施工,合理安排噪声作业时间,从时间安排上削减噪声影响。
11)经常对职工进行环保教育,施工中不大声喧哗,搬运材料轻拿轻放,杜绝人为敲打、叫嚷、野蛮装卸噪声等现象并严格控制。
12)承担夜间材料运输的车辆,进入施工现场严禁鸣笛,装卸材料轻拿轻放,最大限度减少噪声
扰民。
施工机械作业洒水降尘
拆除垃圾覆盖降尘
封闭式机棚削减噪声
三、气囊封堵排水施工方案
牵引绳
发电机
管道清理
工程准备
:
现场勘察,确定方案,准备材料、设备,安排人员
,
材料质量合格,设备性能良好
。
管道清理
:
清除管道内杂物、障碍物
,
确保清理彻底
。
气囊安装
:
将气囊安装在管道内,保证贴合
,
避免气囊受损
。
气囊充气
:
控制压力,使气囊膨胀封堵
,
压力符合设计要求
。
雨污分流
:
使用潜水排污泵抽排,计算水泵数量
,
备用泵及发电机正常
。
记录与检查
:
记录封堵信息,检查气囊情况
,
记录准确,检查全面
。
抓住有利条件
:
利用有利时间进行封堵作业
,
把握时间节点
。
四、混凝土管安装技术保障
在本项目中,混凝土管安装技术保障至关重要,具体技术要点如下:
基础施工复核
:
基础施工前复核坡度板标高,在沟槽底部每隔4m左右打样桩,用样桩控制挖土面、垫层面和基础面。
砂垫层施工
:
管道基础的砂垫层按规定的沟槽宽度满堂铺筑、摊平、拍实。
模板安装
:
在砂垫层上安装侧向模板时,根据管道中心在坡度板拉中心线,用垂球和搭马控制位置,搭马每隔2.5m安置1个,浇注后拆除清理;模板选钢撑木板或钢模,缝隙严密、支撑牢固、符合尺寸。
基础浇注与养护
:
混凝土基础浇注后用工具拍平,12h内不浸水并养护,强度达2.5MPa拆模板。
安管条件与操作
:
平基混凝土强度大于5.0N/mm²安管,起重机具或人工下管、稳管按规范操作,稳管防滚动,手脚不伸管端底部,稳好挡掩。
管座模板与浇注
:
模板可一次或两次支设,分层浇注先处理平基,一次浇注两侧同步,按规范留试块。
抹带施工
:
抹带带宽200mm、带厚25mm、钢丝网宽180mm,管径≤500mm刷浆皮,按步骤施工。
橡胶圈检查
:
污水管采用内嵌胶圈柔性接口,橡胶圈使用前逐个检查无缺陷。
管节清理与安装
:
安装前清理管节,橡胶圈平直无扭曲,安装滚动到位,回弹不超10mm。
第四节 工段划分说明
一、雨污水管道系统施工分区
1)依据雨污水管道系统科学划分施工区域,各区域均包含土方开挖、管道安装、检查井施工等完整工序,可确保各区域施工既能独立开展,又具备连贯性,有助于提升施工效率和质量。
2)在施工顺序安排上,优先开展主干管道的施工,待主干管道施工完毕后,再进行连接管和出户管的施工,如此可保障整个雨污分流系统按照合理的顺序有序推进,避免施工混乱。
3)为每个工段配置独立的土方、管道、道路施工班组,这些专业班组分工明确、配合默契,能充分发挥各自的专业优势,实现各工段施工的高效进行,缩短整体施工周期。
4)附上详细的工段划分图,在图中精确标注各段所包含的拆除工程、管道工程和恢复工程范
围,为施工人员提供清晰、准确的施工指引,使其能够明确施工任务和目标,提高施工的准确性和规范性。
土方开挖
二、主干管道优先施工顺序
①优先实施主干管道:作为雨污分流管道系统核心,主干管道施工质量与进度影响后续工程,施工时需着重把控。
②施工主干管道土方开挖:依据设计与现场情况,用合适挖掘设备进行沟槽土方开挖,严格控制尺寸、坡度和深度,防止超挖或扰动基底土。
③进行主干管道安装:土方开挖验收合格后,开展主干管道安装,根据管材特点采用对应连接方式,确保连接密封性与稳定性。
④开展主干管道检查井施工:在主干管道安装时同步施工检查井,保证其位置、尺寸和结构符合设计标准,利于后续检查、维护和清理。
⑤施工连接管和出户管:主干管道验收通过后,进行连接管和出户管施工,将建筑物排水系统与主干管道相连。
⑥连接管和出户管土方开挖:按设计要求开挖连接管和出户管沟槽,控制开挖范围和深度,避免影响周围环境与设施。
⑦安装连接管和出户管:完成土方开挖后,安装连接管和出户管,确保管道连接牢固、排水通畅。
⑧进行附属设施施工:管道系统施工完成后,施工雨水口、化粪池等附属设施,完善雨污分流系统。
⑨实施道路恢复工程:所有管道与附属设施施工验收合格后,恢复开挖路面,确保小区道路正常通行。
三、工段独立施工班组配置
1)按雨污水管道系统划分的各施工区域,均会配置独立的土方、管道、道路施工班组,确保各工段施工的专业性和高效性。
2)土方施工班组熟练掌握土石方工程施工技术,具备丰富的土方开挖、回填及场地平整经验,能精准处理不同地质条件下的土方作业。
3)管道施工班组精通各类管材,像混凝土管、塑料管、铸铁管等的安装技术,可高效完成污水/雨水管道工程,保障管道系统的正常运行。
道路施工班组
土方施工班组
四、拆除恢复工程范围划分
1)按雨污水管道系统划分施工区域,各区域均含拆除与恢复工程。拆除工程涉及沥青路面、混凝土路面、人行道路面及立缘石等拆除;恢复工程包括拆除路面修复、管道施工后的土方回填与压实等,确保施工区域的完整性和系统性。
2)先开展主干管道对应的拆除恢复工程,再进行连接管和出户管相关工程。拆除主干管道周边时,充分考虑对周边环境和居民出行的影响,尽量减少干扰;
恢复时保证道路平整度和承载能力,符合相关标准,提升
废旧
主干管道拆除恢复
第五节 施工平面布置
一、管材分类堆放区设置
按材质分类堆放,将混凝土管、塑料管、铸铁管等不同材质的管材区分开,避免混放,便于管理和取用。
按规格分类堆放,同一材质的管材按照管径大小、壁厚等规格型号进行分类,不同规格分开,提高堆放的有序性。
按用途分类堆放,生产用管材、工程建设用管材、库存周转管材分别单独堆放并做好标识,方便各部门快速取用。
按状态分类堆放,合格管材存放在合格区,待检管材存放在待检区,不合格管材存放在不合格品区,各区域有明显标识,防止不同状态的管材混淆。
标识采用清晰、牢固的方式附着在管材或
其外包装上,大型管材或成捆管材在两端或显眼位置设置标识牌,确保标识清晰可见。
管材分类堆放
管材装卸
二、道路材料分区存放规划
料使用情况,及时调整道路材料的存放布局,提高场地利用率。
沥青混凝土存放区
:
地势高、排水好,与其他材料区保持安全距离
,
防止雨水损坏材料,避免相互影响
。
水泥混凝土存放区
:
通风良好,设防雨设施
,
保证材料质量稳定,防止结块
。
不同规格材料区
:
明确分区,设标识牌
,
便于管理和取用
。
整体存放区
:
符合安全标准,配消防器材
,
保障施工安全
。
整体存放区
:
靠近施工道路
,
减少运输成本和时间
。
整体存放区
:
安排专人定期检查
,
及时处理材料问题
。
整体存放区
:
地面铺防潮材料
,
避免材料受潮
。
整体存放区
:
根据施工进度调整布局
,
提高场地利用率
。
三、大型设备动态布置方案
1)依据施工进度动态调配:结合小区雨污分流工程各工段施工进度,对挖机、吊车等大型设备进行动态布置。土方开挖阶段,集中调配挖机至相应施工区域,确保土方工程高效进行;管道安装和道路恢复阶段,合理安排吊车位置,及时吊运管材和道路材料。
2)结合施工区域灵活安排:按照雨污水管道系统划分施工区域,各区域根据实际施工需求配置大型设备。施工任务重、作业面大的区域,适当增加设备数量;施工任务轻、作业面小的区域,减少设备投入,避免闲置。
四、施工车辆通行路线规划
1)结合
xxxx
小区周边道路状况与施工场地实际情况,规划施工车辆专用通行路线,最大程度减少对小区居民正常出行的干扰。
2)对施工车辆通行路线进行标识与警示,设置显著的交通指示牌和警示标志,保障施工车辆和行人的安全。
3)与
xx
当地交警部门和小区物业管理部门沟通协调,获取支持与配合,确保施工车辆通行路线的顺畅与安全。
4)根据施工进度和实际需求,动态调整施工车辆通行路线,合理安排车辆进出时间,避免造成交通拥堵。
5)在施工车辆通行路线上安排专人进行交通疏导,引导施工车辆有序通行,及时处理突发交通
状况。
施工车辆驾驶员培训
第二章
关键施工技术工艺及重难点解决方案
第一节 关键施工技术与工艺标准
一、雨污管道开挖与支护工艺
(一)挖沟槽土方技术参数
①根据施工要求和地质特点,当开挖沟槽挖深超过2.5米且槽底地下水位高时,采取井点降水处理;槽深小于2.5米时可采用大开挖施工,边坡为1:1。
②先放出沟槽中线,依据槽底宽度、沟槽深度及1:0.33坡度确定两边线,为不影响井点施工,宽度不小于1米,放出边线...
小区雨污分流施工投标方案.docx
