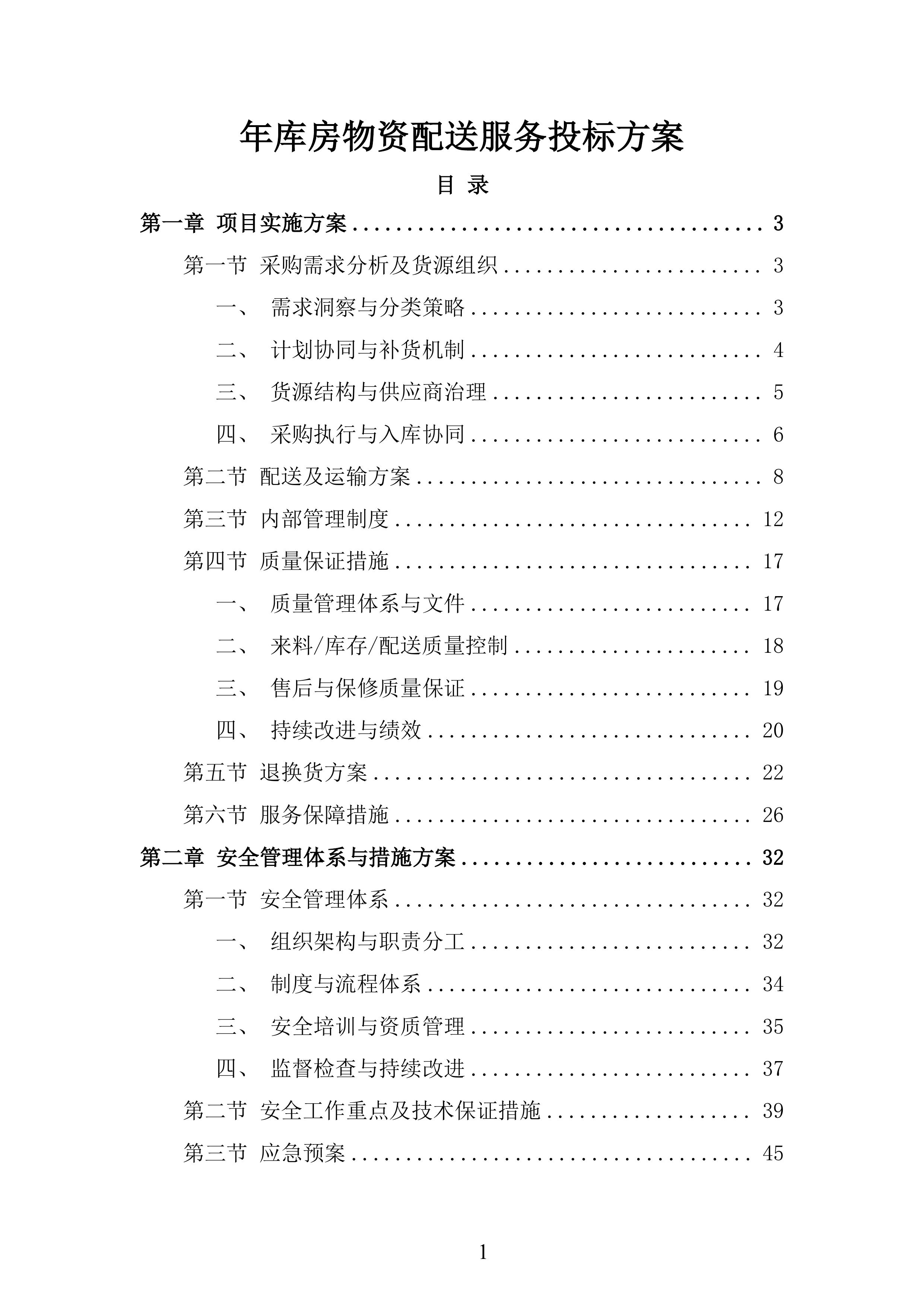

年库房物资配送服务投标方案
目 录
第一章
项目实施方案
3
第一节
采购需求分析及货源组织
3
一、
需求洞察与分类策略
3
二、
计划协同与补货机制
4
三、
货源结构与供应商治理
5
四、
采购执行与入库协同
6
第二节
配送及运输方案
8
第三节
内部管理制度
12
第四节
质量保证措施
17
一、
质量管理体系与文件
17
二、
来料/库存/配送质量控制
18
三、
售后与保修质量保证
19
四、
持续改进与绩效
20
第五节
退换货方案
22
第六节
服务保障措施
26
第二章
安全管理体系与措施方案
32
第一节
安全管理体系
32
一、
组织架构与职责分工
32
二、
制度与流程体系
34
三、
安全培训与资质管理
35
四、
监督检查与持续改进
37
第二节
安全工作重点及技术保证措施
39
第三节
应急预案

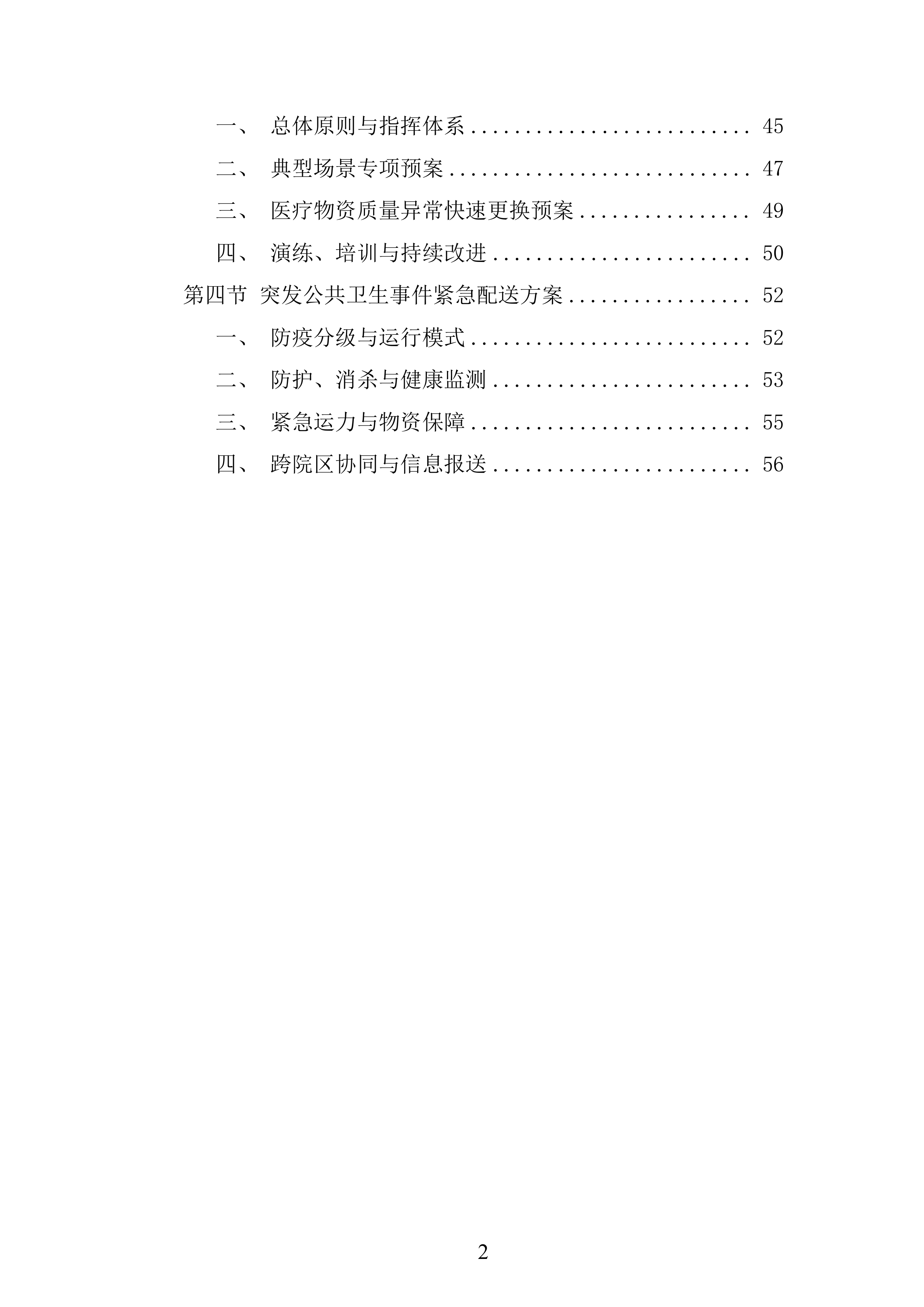

45
一、
总体原则与指挥体系
45
二、
典型场景专项预案
47
三、
医疗物资质量异常快速更换预案
49
四、
演练、培训与持续改进
50
第四节
突发公共卫生事件紧急配送方案
52
一、
防疫分级与运行模式
52
二、
防护、消杀与健康监测
53
三、
紧急运力与物资保障
55
四、
跨院区协同与信息报送
56

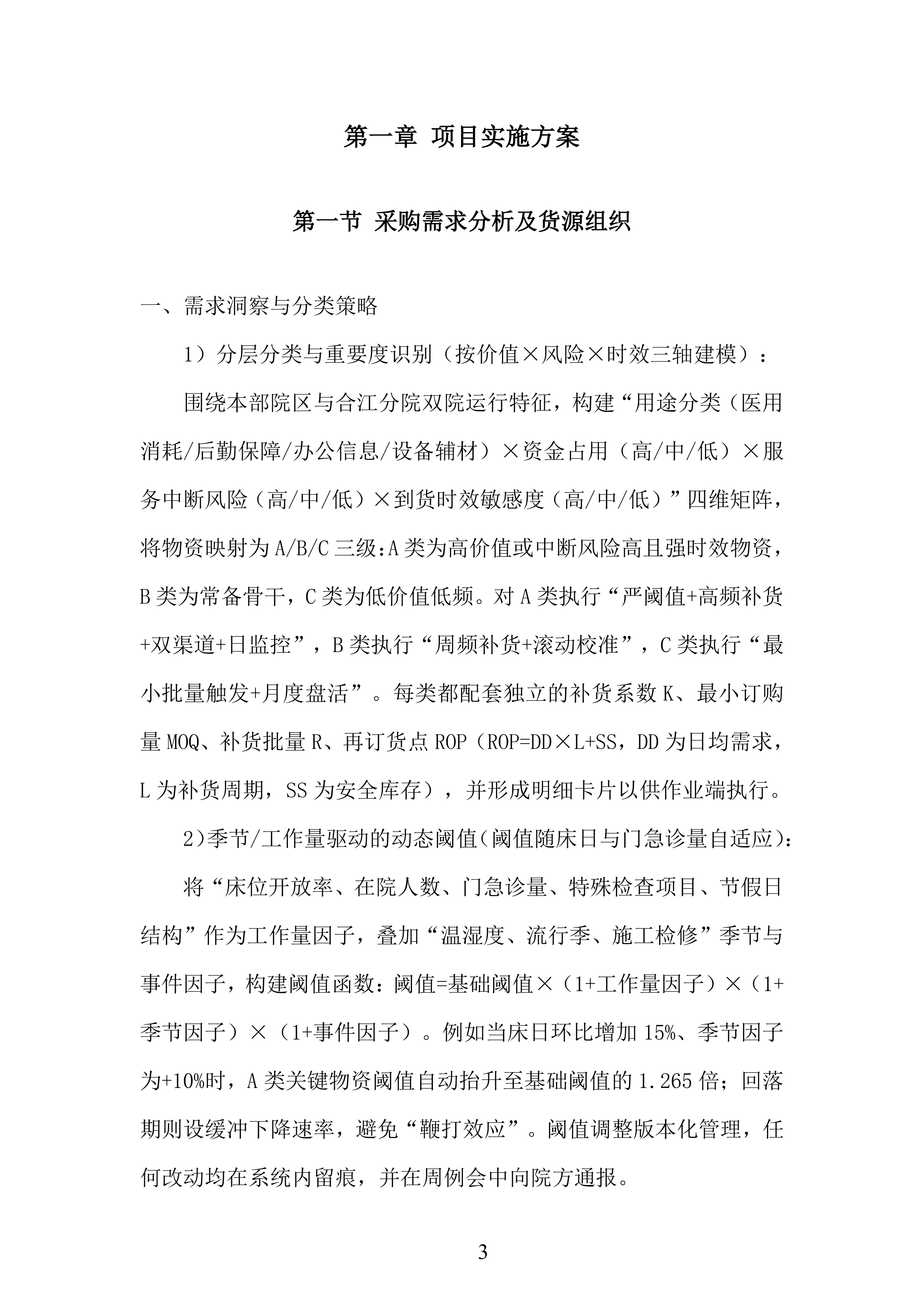

项目实施方案
采购需求分析及货源组织
需求洞察与分类策略
1)分层分类与重要度识别(按价值×风险×时效三轴建模):
围绕本部院区与合江分院双院运行特征,构建“用途分类(医用消耗/后勤保障/办公信息/设备辅材)×资金占用(高/中/低)×服务中断风险(高/中/低)×到货时效敏感度(高/中/低)”四维矩阵,将物资映射为A/B/C三级:A类为高价值或中断风险高且强时效物资,B类为常备骨干,C类为低价值低频。对A类执行“严阈值+高频补货+双渠道+日监控”,B类执行“周频补货+滚动校准”,C类执行“最小批量触发+月度盘活”。每类都配套独立的补货系数K、最小订购量MOQ、补货批量R、再订货点ROP(ROP=DD×L+SS,DD为日均需求,L为补货周期,SS为安全库存),并形成明细卡片以供作业端执行。
2)季节/工作量驱动的动态阈值(阈值随床日与门急诊量自适应):
将“床位开放率、在院人数、门急诊量、特殊检查项目、节假日结构”作为工作量因子,叠加“温湿度、流行季、施工检修”季节与事件因子,构建阈值函数:阈值=基础阈值×(1+工作量因子)×(1+季节因子)×(1+事件因子)。例如当床日环比增加15%、季节因子为+10%时,A类关键物资阈值自动抬升至基础阈值的1.265倍;回落期则设缓冲下降速率,避免“鞭打效应”。阈值调整版本化管理,任何改动均在系统内留痕,并在周例会中向院方通报。

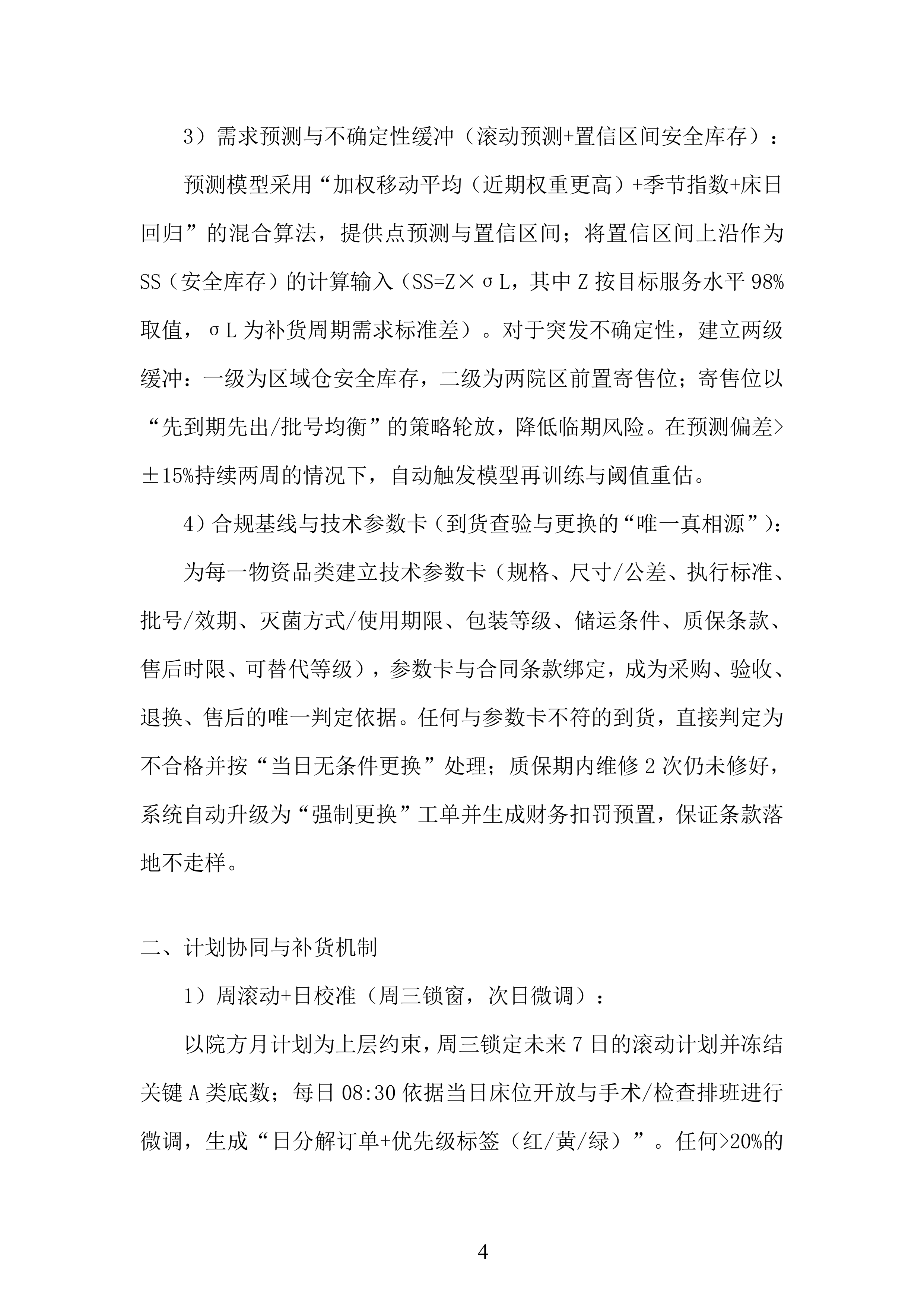

3)需求预测与不确定性缓冲(滚动预测+置信区间安全库存):
预测模型采用“加权移动平均(近期权重更高)+季节指数+床日回归”的混合算法,提供点预测与置信区间;将置信区间上沿作为SS(安全库存)的计算输入(SS=Z×σL,其中Z按目标服务水平98%取值,σL为补货周期需求标准差)。对于突发不确定性,建立两级缓冲:一级为区域仓安全库存,二级为两院区前置寄售位;寄售位以“先到期先出/批号均衡”的策略轮放,降低临期风险。在预测偏差>±15%持续两周的情况下,自动触发模型再训练与阈值重估。

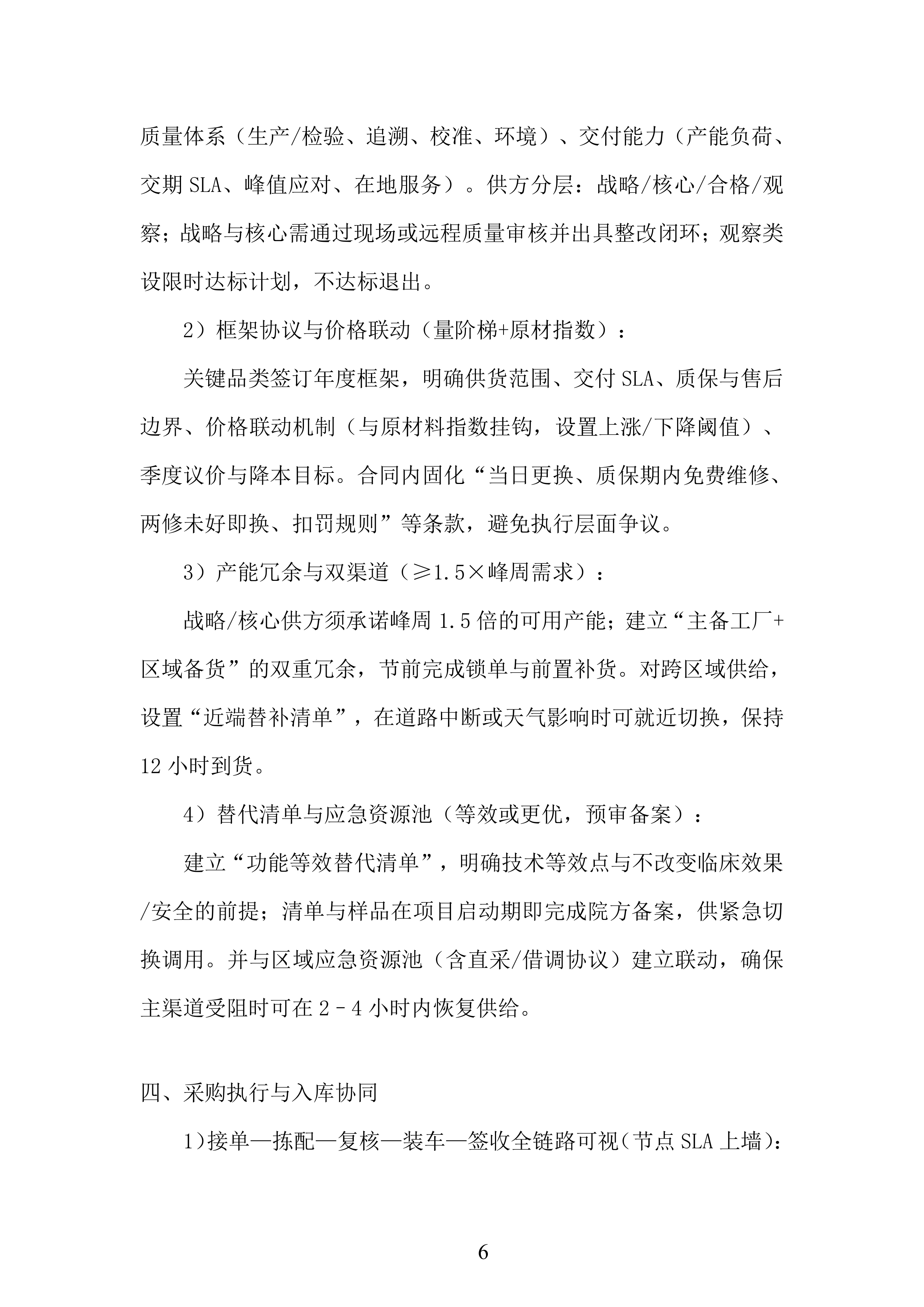

4)合规基线与技术参数卡(到货查验与更换的“唯一真相源”):
为每一物资品类建立技术参数卡(规格、尺寸/公差、执行标准、批号/效期、灭菌方式/使用期限、包装等级、储运条件、质保条款、售后时限、可替代等级),参数卡与合同条款绑定,成为采购、验收、退换、售后的唯一判定依据。任何与参数卡不符的到货,直接判定为不合格并按“当日无条件更换”处理;质保期内维修2次仍未修好,系统自动升级为“强制更换”工单并生成财务扣罚预置,保证条款落地不走样。

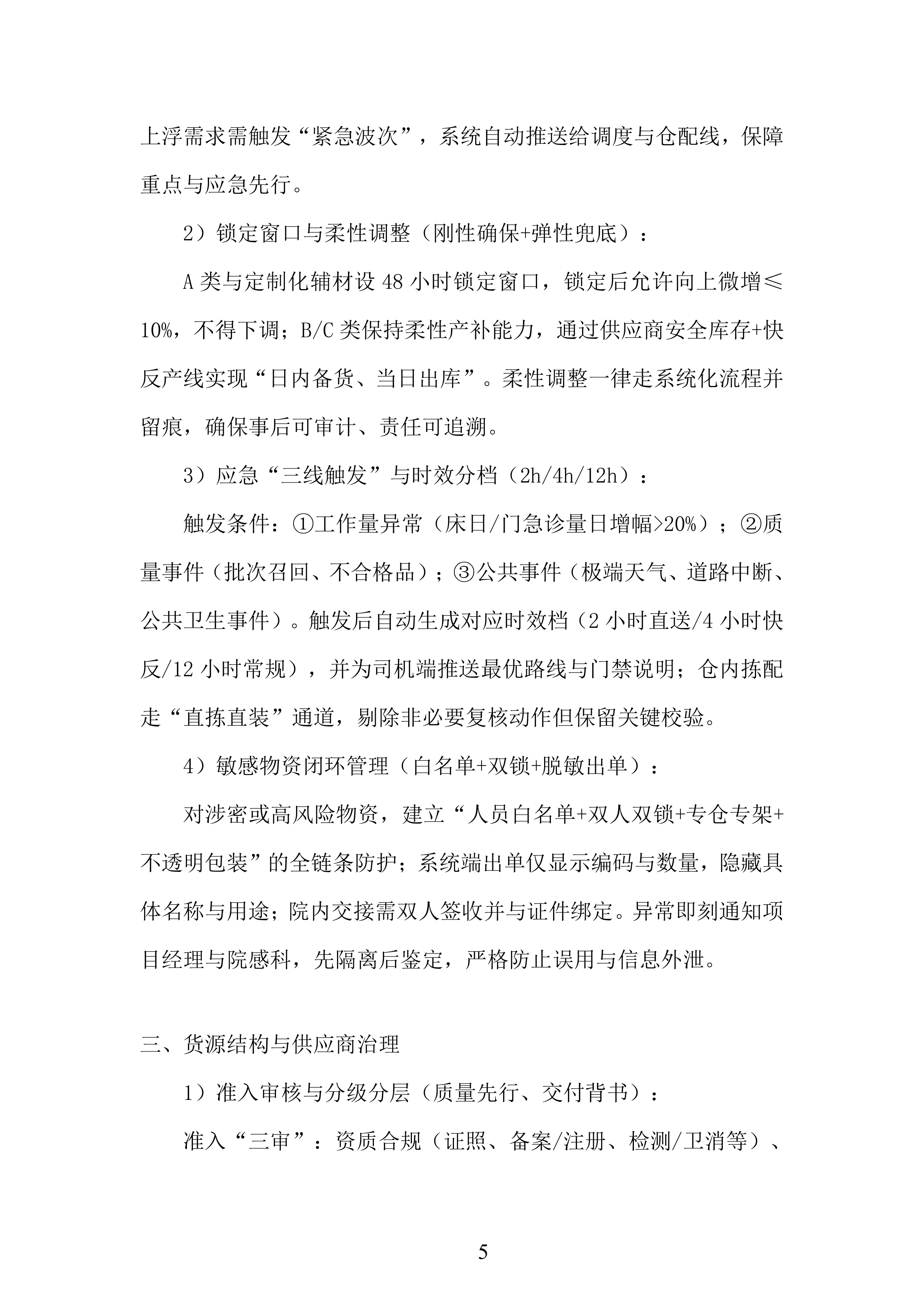

计划协同与补货机制
1)周滚动+日校准(周三锁窗,次日微调):
以院方月计划为上层约束,周三锁定未来7日的滚动计划并冻结关键A类底数;每日08:30依据当日床位开放与手术/检查排班进行微调,生成“日分解订单+优先级标签(红/黄/绿)”。任何>20%的上浮需求需触发“紧急波次”,系统自动推送给调度与仓配线,保障重点与应急先行。
2)锁定窗口与柔性调整(刚性确保+弹性兜底):
A类与定制化辅材设48小时锁定窗口,锁定后允许向上微增≤10%,不得下调;B/C类保持柔性产补能力,通过供应商安全库存+快反产线实现“日内备货、当日出库”。柔性调整一律走系统化流程并留痕,确保事后可审计、责任可追溯。
3)应急“三线触发”与时效分档(2h/4h/12h):
触发条件:①工作量异常(床日/门急诊量日增幅>20%);②质量事件(批次召回、不合格品);③公共事件(极端天气、道路中断、公共卫生事件)。触发后自动生成对应时效档(2小时直送/4小时快反/12小时常规),并为司机端推送最优路线与门禁说明;仓内拣配走“直拣直装”通道,剔除非必要复核动作但保留关键校验。
4)敏感物资闭环管理(白名单+双锁+脱敏出单):
对涉密或高风险物资,建立“人员白名单+双人双锁+专仓专架+不透明包装”的全链条防护;系统端出单仅显示编码与数量,隐藏具体名称与用途;院内交接需双人签收并与证件绑定。异常即刻通知项目经理与院感科,先隔离后鉴定,严格防止误用与信息外泄。
货源结构与供应商治理
1)准入审核与分级分层(质量先行、交付背书):
准入“三审”:资质合规(证照、备案/注册、检测/卫消等)、质量体系(生产/检验、追溯、校准、环境)、交付能力(产能负荷、交期SLA、峰值应对、在地服务)。供方分层:战略/核心/合格/观察;战略与核心需通过现场或远程质量审核并出具整改闭环;观察类设限时达标计划,不达标退出。
2)框架协议与价格联动(量阶梯+原材指数):
关键品类签订年度框架,明确供货范围、交付SLA、质保与售后边界、价格联动机制(与原材料指数挂钩,设置上涨/下降阈值)、季度议价与降本目标。合同内固化“当日更换、质保期内免费维修、两修未好即换、扣罚规则”等条款,避免执行层面争议。
3)产能冗余与双渠道(≥1.5×峰周需求):
战略/核心供方须承诺峰周1.5倍的可用产能;建立“主备工厂+区域备货”的双重冗余,节前完成锁单与前置补货。对跨区域供给,设置“近端替补清单”,在道路中断或天气影响时可就近切换,保持12小时到货。
4)替代清单与应急资源池(等效或更优,预审备案):
建立“功能等效替代清单”,明确技术等效点与不改变临床效果/安全的前提;清单与样品在项目启动期即完成院方备案,供紧急切换调用。并与区域应急资源池(含直采/借调协议)建立联动,确保主渠道受阻时可在2–4小时内恢复供给。

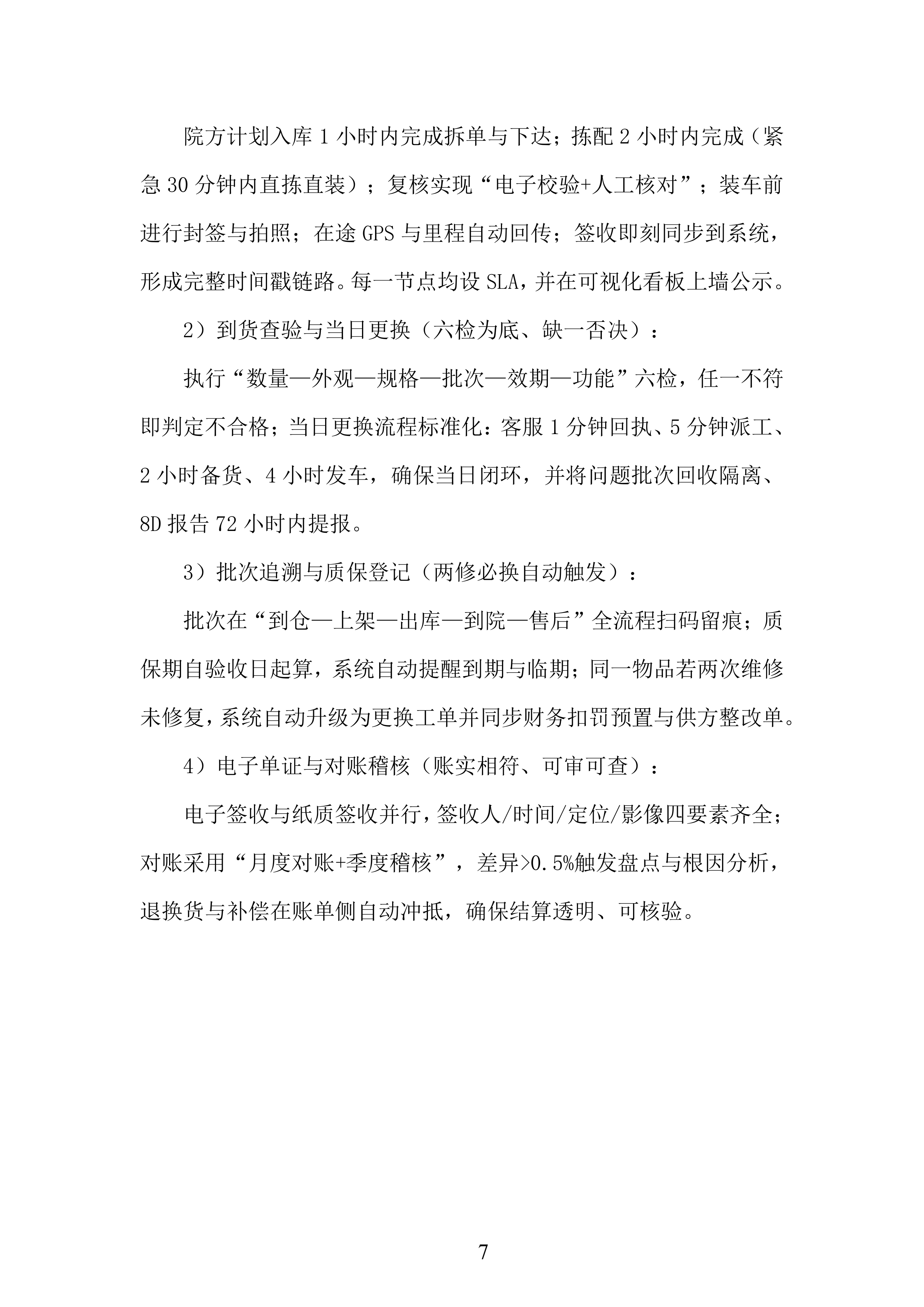

采购执行与入库协同
1)接单—拣配—复核—装车—签收全链路可视(节点SLA上墙):
院方计划入库1小时内完成拆单与下达;拣配2小时内完成(紧急30分钟内直拣直装);复核实现“电子校验+人工核对”;装车前进行封签与拍照;在途GPS与里程自动回传;签收即刻同步到系统,形成完整时间戳链路。每一节点均设SLA,并在可视化看板上墙公示。
2)到货查验与当日更换(六检为底、缺一否决):
执行“数量—外观—规格—批次—效期—功能”六检,任一不符即判定不合格;当日更换流程标准化:客服1分钟回执、5分钟派工、2小时备货、4小时发车,确保当日闭环,并将问题批次回收隔离、8D报告72小时内提报。
3)批次追溯与质保登记(两修必换自动触发):
批次在“到仓—上架—出库—到院—售后”全流程扫码留痕;质保期自验收日起算,系统自动提醒到期与临期;同一物品若两次维修未修复,系统自动升级为更换工单并同步财务扣罚预置与供方整改单。
4)电子单证与对账稽核(账实相符、可审可查):
电子签收与纸质签收并行,签收人/时间/定位/影像四要素齐全;对账采用“月度对账+季度稽核”,差异>0.5%触发盘点与根因分析,退换货与补偿
在账单侧自动冲抵,确保结算透明、可核验。

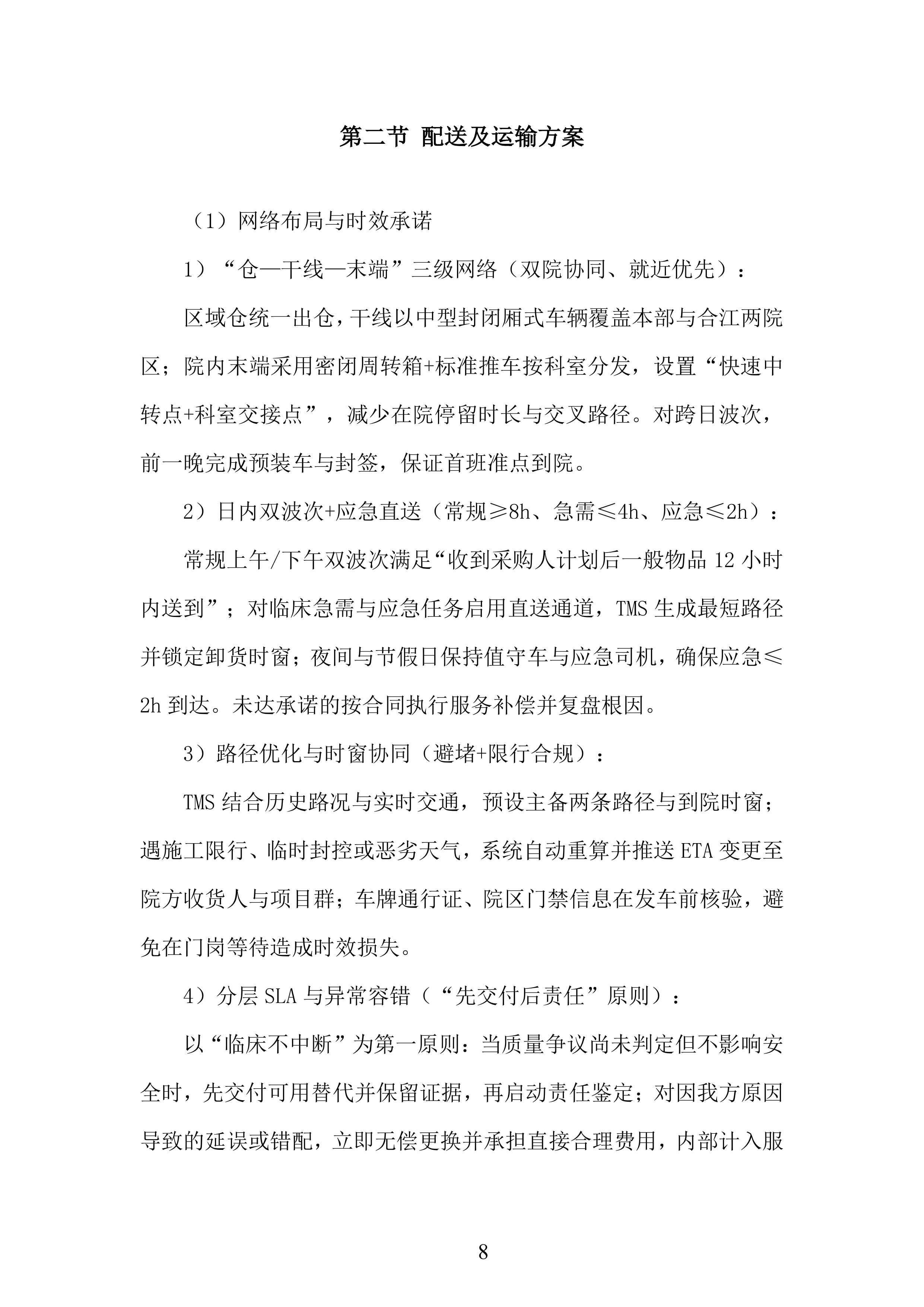

配送及运输方案
(1)网络布局与时效承诺
1)“仓—干线—末端”三级网络(双院协同、就近优先):
区域仓统一出仓,干线以中型封闭厢式车辆覆盖本部与合江两院区;院内末端采用密闭周转箱+标准推车按科室分发,设置“快速中转点+科室交接点”,减少在院停留时长与交叉路径。对跨日波次,前一晚完成预装车与封签,保证首班准点到院。
2)日内双波次+应急直送(常规≥8h、急需≤4h、应急≤2h):
常规上午/下午双波次满足“收到采购人计划后一般物品12小时内送到”;对临床急需与应急任务启用直送通道,TMS生成最短路径并锁定卸货时窗;夜间与节假日保持值守车与应急司机,确保应急≤2h到达。未达承诺的按合同执行服务补偿并复盘根因。
3)路径优化与时窗协同(避堵+限行合规):
TMS结合历史路况与实时交通,预设主备两条路径与到院时窗;遇施工限行、临时封控或恶劣天气,系统自动重算并推送ETA变更至院方收货人与项目群;车牌通行证、院区门禁信息在发车前核验,避免在门岗等待造成时效损失。
4)分层SLA与异常容错(“先交付后责任”原则):
以“临床不中断”为第一原则:当质量争议尚未判定但不影响安全时,先交付可用替代并保留证据,再启动责任鉴定;对因我方原因导致的延误或错配,立即无偿更换并承担直接合理费用,内部计入服务损失成本并进入月度KPI考核与整改。

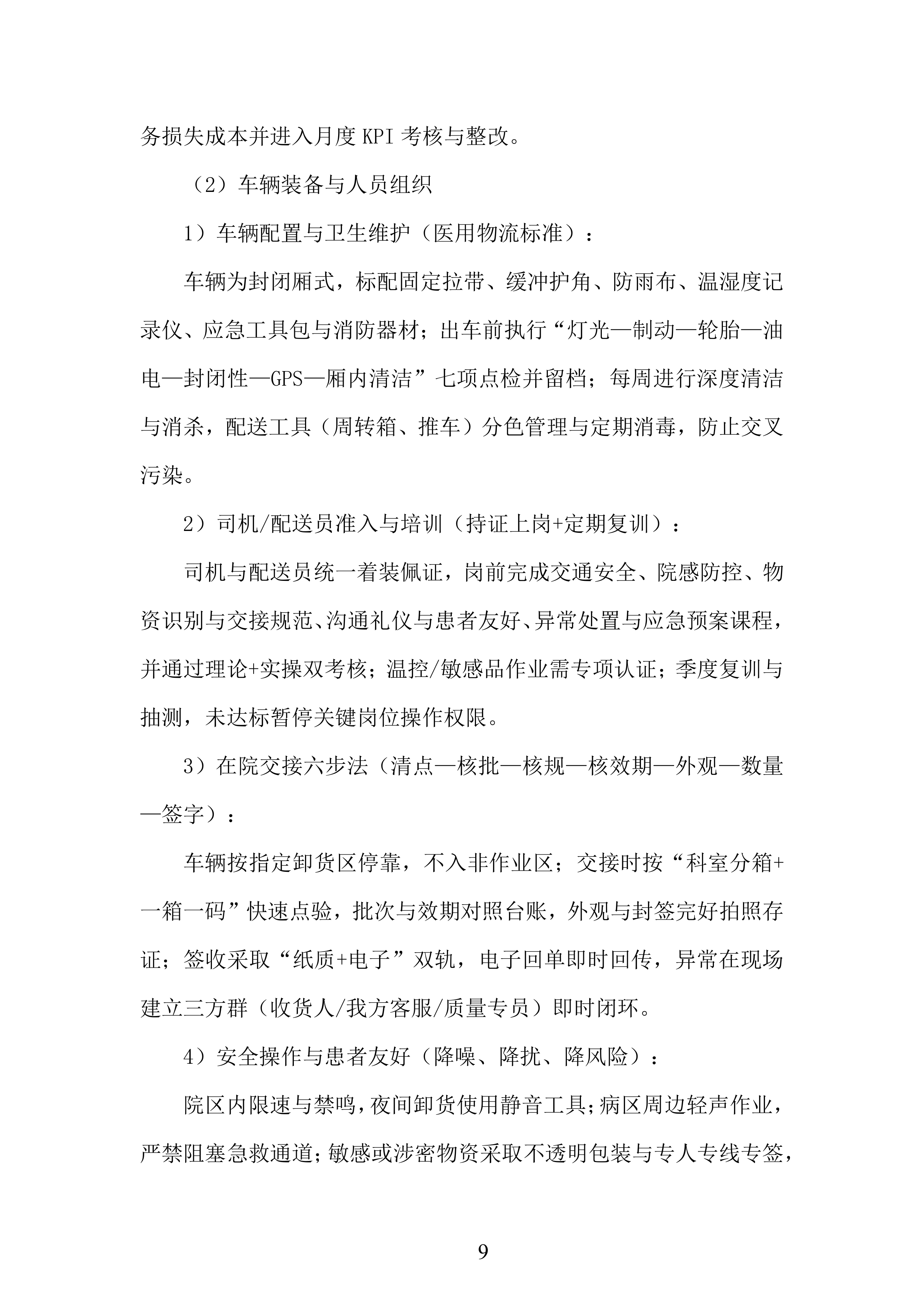

(2)车辆装备与人员组织
1)车辆配置与卫生维护(医用物流标准):
车辆为封闭厢式,标配固定拉带、缓冲护角、防雨布、温湿度记录仪、应急工具包与消防器材;出车前执行“灯光—制动—轮胎—油电—封闭性—GPS—厢内清洁”七项点检并留档;每周进行深度清洁与消杀,配送工具(周转箱、推车)分色管理与定期消毒,防止交叉污染。
2)司机/配送员准入与培训(持证上岗+定期复训):
司机与配送员统一着装佩证,岗前完成交通安全、院感防控、物资识别与交接规范、沟通礼仪与患者友好、异常处置与应急预案课程,并通过理论+实操双考核;温控/敏感品作业需专项认证;季度复训与抽测,未达标暂停关键岗位操作权限。
3)在院交接六步法(清点—核批—核规—核效期—外观—数量—签字):
车辆按指定卸货区停靠,不入非作业区;交接时按“科室分箱+一箱一码”快速点验,批次与效期对照台账,外观与封签完好拍照存证;签收采取“纸质+电子”双轨,电子回单即时回传,异常在现场建立三方群(收货人/我方客服/质量专员)即时闭环。
4)安全操作与患者友好(降噪、降扰、降风险):
院区内限速与禁鸣,夜间卸货使用静音工具;病区周边轻声作业,严禁阻塞急救通道;敏感或涉密物资采取不透明包装与专人专线专签,最大限度降低对患者与诊疗秩序的影响。

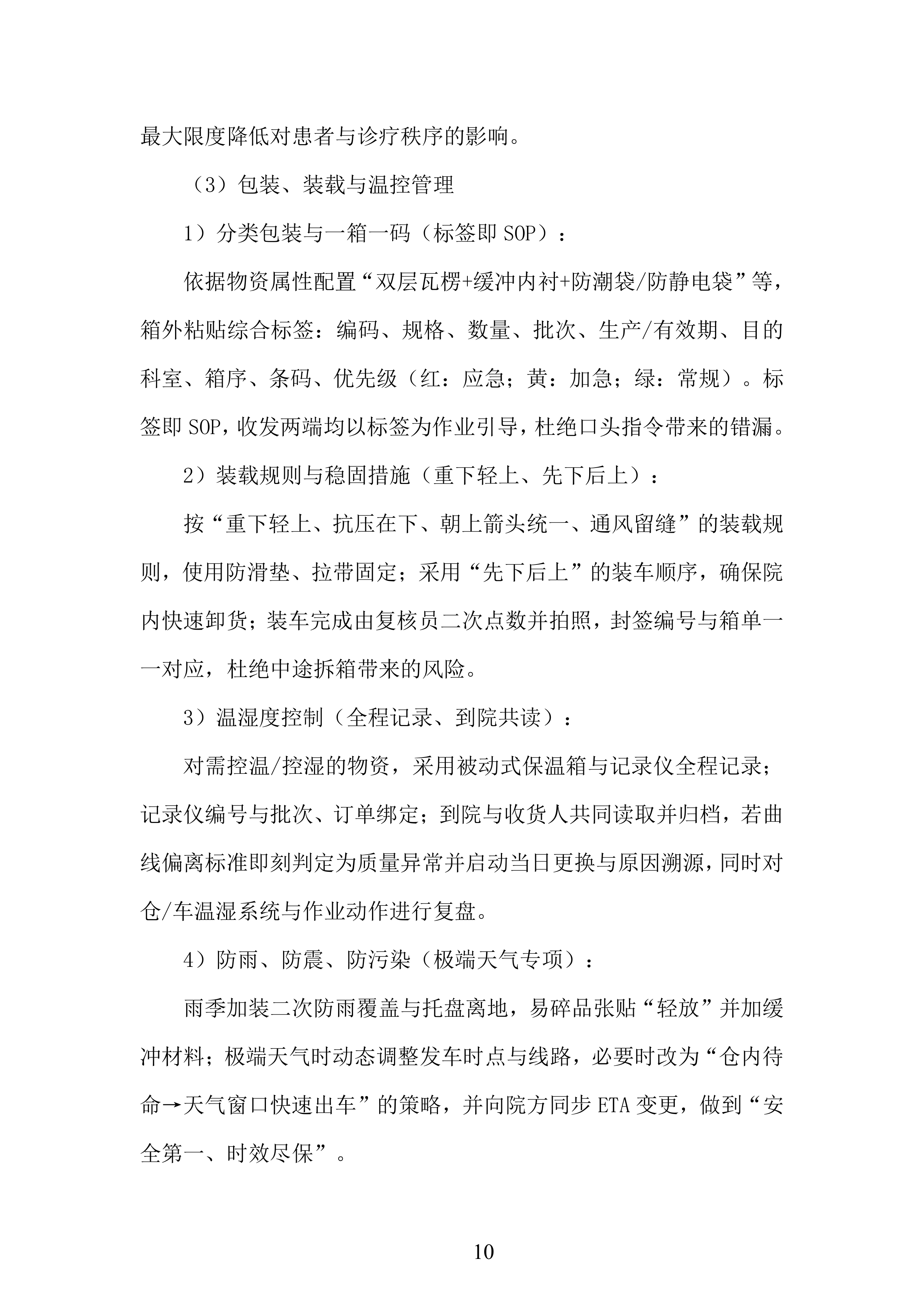

(3)包装、装载与温控管理
1)分类包装与一箱一码(标签即SOP):
依据物资属性配置“双层瓦楞+缓冲内衬+防潮袋/防静电袋”等,箱外粘贴综合标签:编码、规格、数量、批次、生产/有效期、目的科室、箱序、条码、优先级(红:应急;黄:加急;绿:常规)。标签即SOP,收发两端均以标签为作业引导,杜绝口头指令带来的错漏。
2)装载规则与稳固措施(重下轻上、先下后上):
按“重下轻上、抗压在下、朝上箭头统一、通风留缝”的装载规则,使用防滑垫、拉带固定;采用“先下后上”的装车顺序,确保院内快速卸货;装车完成由复核员二次点数并拍照,封签编号与箱单一一对应,杜绝中途拆箱带来的风险。
3)温湿度控制(全程记录、到院共读):
对需控温/控湿的物资,采用被动式保温箱与记录仪全程记录;记录仪编号与批次、订单绑定;到院与收货人共同读取并归档,若曲线偏离标准即刻判定为质量异常并启动当日更换与原因溯源,同时对仓/车温湿系统与作业动作进行复盘。
4)防雨、防震、防污染(极端天气专项):
雨季加装二次防雨覆盖与托盘离地,易碎品张贴“轻放”并加缓冲材料;极端天气时动态调整发车时点与线路,必要时改为“仓内待命→天气窗口快速出车”的策略,并向院方同步ETA变更,做到“安全第一、时效尽保”。

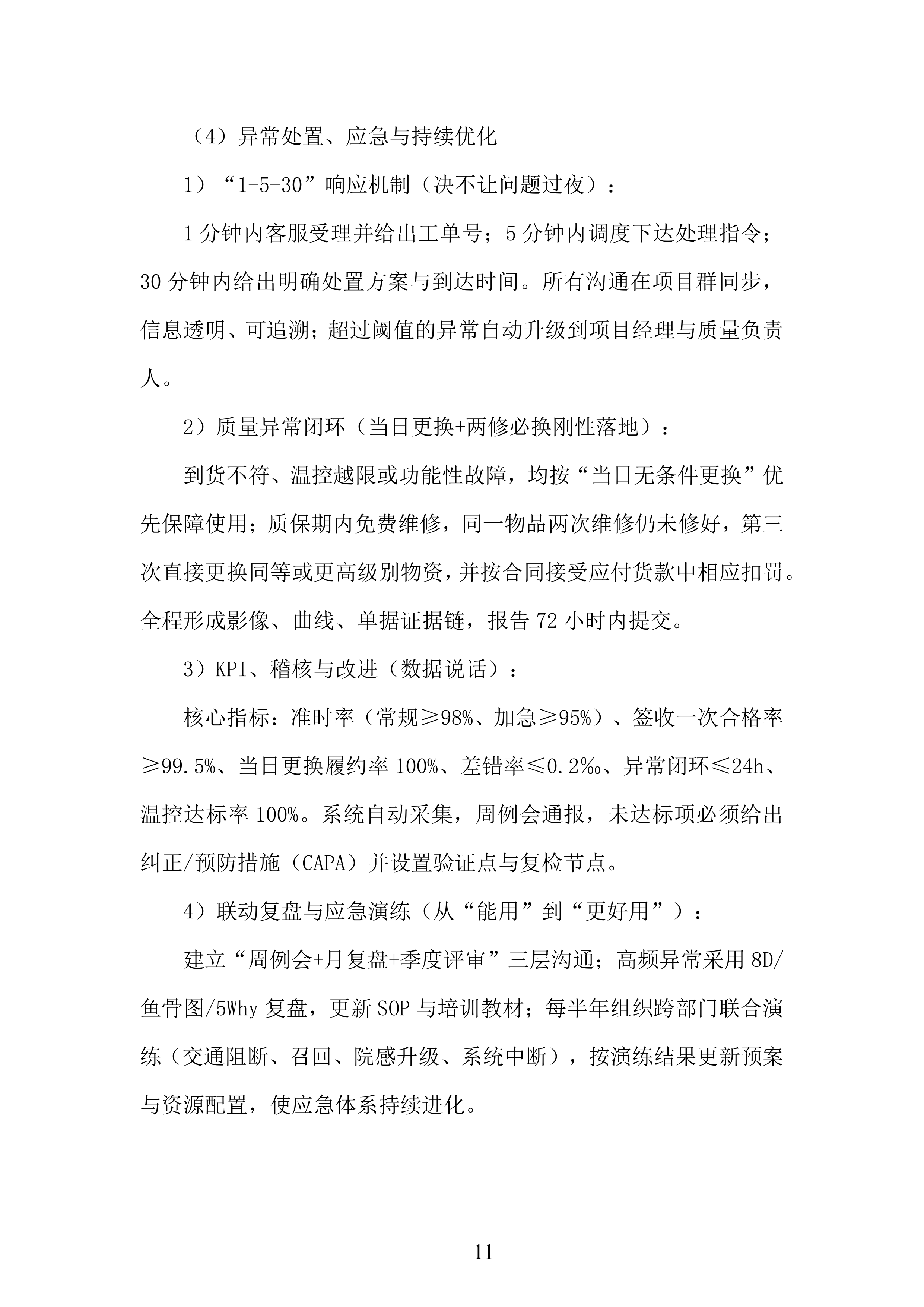

(4)异常处置、应急与持续优化
1)“1-5-30”响应机制(决不让问题过夜):
1分钟内客服受理并给出工单号;5分钟内调度下达处理指令;30分钟内给出明确处置方案与到达时间。所有沟通在项目群同步,信息透明、可追溯;超过阈值的异常自动升级到项目经理与质量负责人。
2)质量异常闭环(当日更换+两修必换刚性落地):
到货不符、温控越限或功能性故障,均按“当日无条件更换”优先保障使用;质保期内免费维修,同一物品两次维修仍未修好,第三次直接更换同等或更高级别物资,并按合同接受应付货款中相应扣罚。全程形成影像、曲线、单据证据链,报告72小时内提交。
3)KPI、稽核与改进(数据说话):
核心指标:准时率(常规≥98%、加急≥95%)、签收一次合格率≥99.5%、当日更换履约率100%、差错率≤0.2‰、异常闭环≤24h、温控达标率100%。系统自动采集,周例会通报,未达标项必须给出纠正/预防措施(CAPA)并设置验证点与复检节点。
4)联动复盘与应急演练(从“能用”到“更好用”):
建立“周例会+月复盘+季度评审”三层沟通;高频异常采用8D/鱼骨图/5Why复盘,更新SOP与培训教材;每半年组织跨部门联合演练(交通阻断、召回、院感升级、系统中断),按演练结果更新预案与资
源配置,使应急体系持续进化。

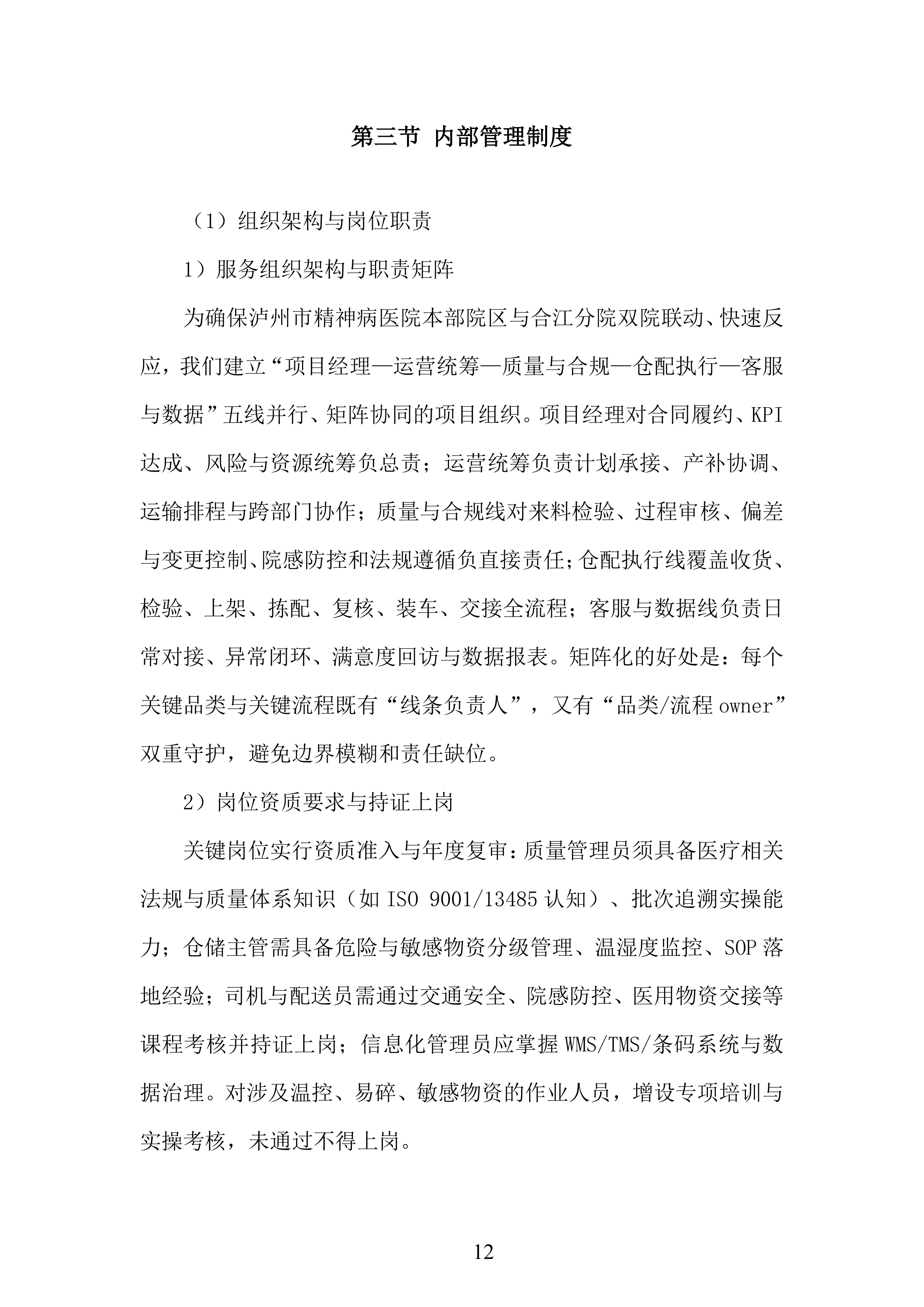

内部管理制度
(1)组织架构与岗位职责
1)服务组织架构与职责矩阵
为确保泸州市精神病医院本部院区与合江分院双院联动、快速反应,我们建立“项目经理—运营统筹—质量与合规—仓配执行—客服与数据”五线并行、矩阵协同的项目组织。项目经理对合同履约、KPI达成、风险与资源统筹负总责;运营统筹负责计划承接、产补协调、运输排程与跨部门协作;质量与合规线对来料检验、过程审核、偏差与变更控制、院感防控和法规遵循负直接责任;仓配执行线覆盖收货、检验、上架、拣配、复核、装车、交接全流程;客服与数据线负责日常对接、异常闭环、满意度回访与数据报表。矩阵化的好处是:每个关键品类与关键流程既有“线条负责人”,又有“品类/流程owner”双重守护,避免边界模糊和责任缺位。
2)岗位资质要求与持证上岗
关键岗位实行资质准入与年度复审:质量管理员须具备医疗相关法规与质量体系知识(如ISO 9001/13485认知)、批次追溯实操能力;仓储主管需具备危险与敏感物资分级管理、温湿度监控、SOP落地经验;司机与配送员需通过交通安全、院感防控、医用物资交接等课程考核并持证上岗;信息化管理员应掌握WMS/TMS/条码系统与数据治理。对涉及温控、易碎、敏感物资的作业人员,增设专项培训与实操考核,未通过不得上岗。

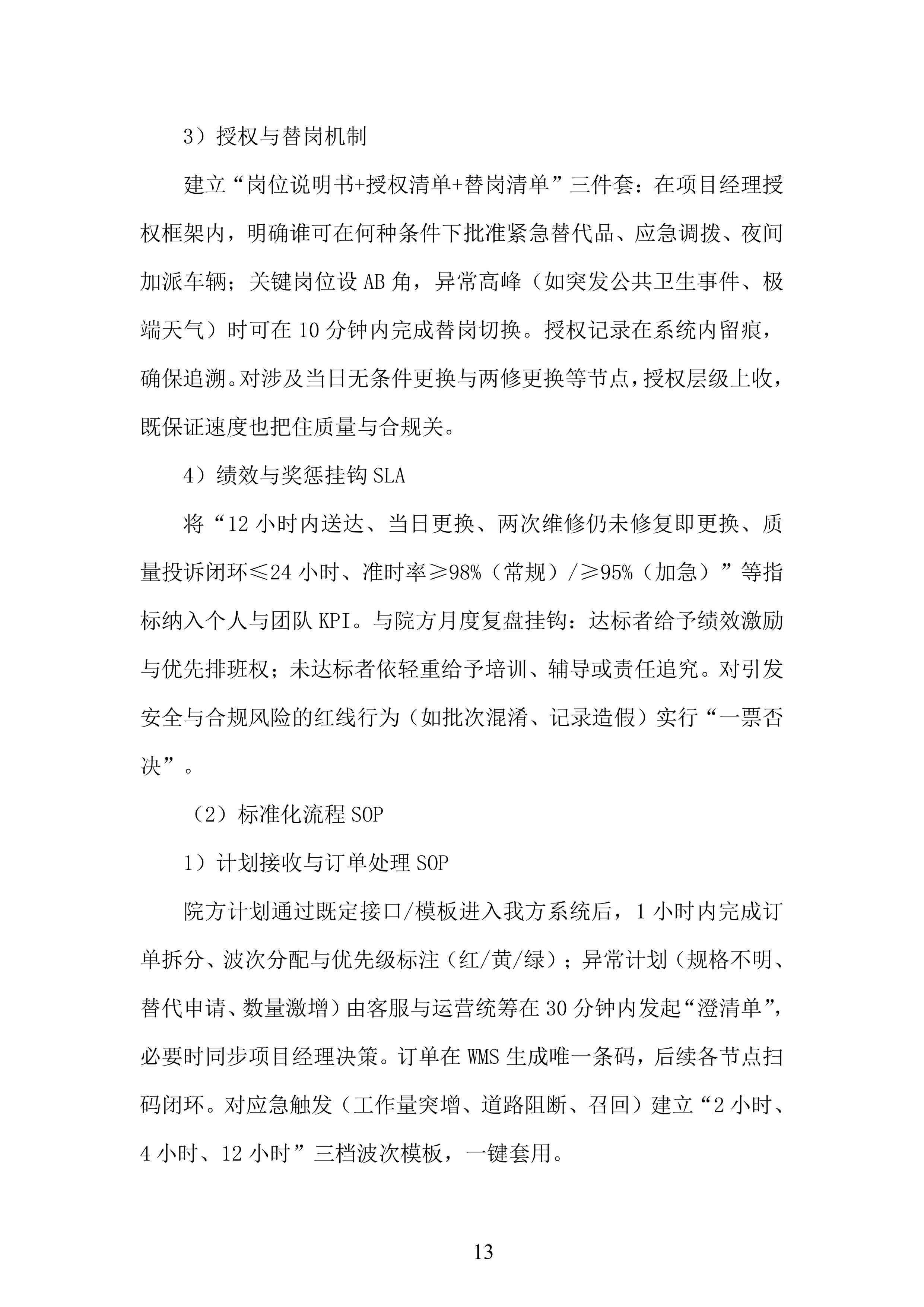

3)授权与替岗机制
建立“岗位说明书+授权清单+替岗清单”三件套:在项目经理授权框架内,明确谁可在何种条件下批准紧急替代品、应急调拨、夜间加派车辆;关键岗位设AB角,异常高峰(如突发公共卫生事件、极端天气)时可在10分钟内完成替岗切换。授权记录在系统内留痕,确保追溯。对涉及当日无条件更换与两修更换等节点,授权层级上收,既保证速度也把住质量与合规关。
4)绩效与奖惩挂钩SLA
将“12小时内送达、当日更换、两次维修仍未修复即更换、质量投诉闭环≤24小时、准时率≥98%(常规)/≥95%(加急)”等指标纳入个人与团队KPI。与院方月度复盘挂钩:达标者给予绩效激励与优先排班权;未达标者依轻重给予培训、辅导或责任追究。对引发安全与合规风险的红线行为(如批次混淆、记录造假)实行“一票否决”。
(2)标准化流程SOP
1)计划接收与订单处理SOP
院方计划通过既定接口/模板进入我方系统后,1小时内完成订单拆分、波次分配与优先级标注(红/黄/绿);异常计划(规格不明、替代申请、数量激增)由客服与运营统筹在30分钟内发起“澄清单”,必要时同步项目经理决策。订单在WMS生成唯一条码,后续各节点扫码闭环。对应急触发(工作量突增、道路阻断、召回)建立“2小时、4小时、12小时”三档波次模板,一键套用。

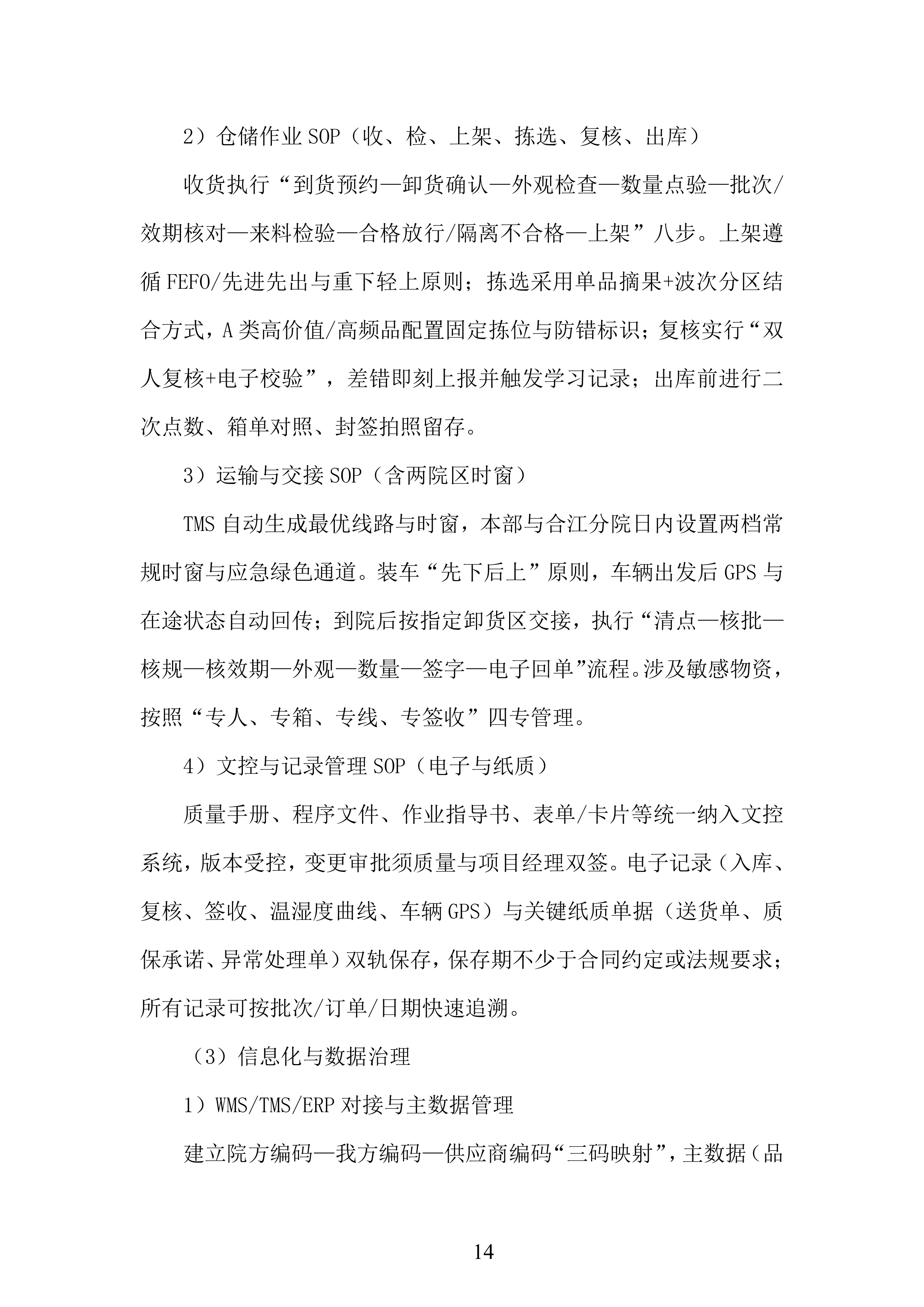

2)仓储作业SOP(收、检、上架、拣选、复核、出库)
收货执行“到货预约—卸货确认—外观检查—数量点验—批次/效期核对—来料检验—合格放行/隔离不合格—上架”八步。上架遵循FEFO/先进先出与重下轻上原则;拣选采用单品摘果+波次分区结合方式,A类高价值/高频品配置固定拣位与防错标识;复核实行“双人复核+电子校验”,差错即刻上报并触发学习记录;出库前进行二次点数、箱单对照、封签拍照留存。
3)运输与交接SOP(含两院区时窗)
TMS自动生成最优线路与时窗,本部与合江分院日内设置两档常规时窗与应急绿色通道。装车“先下后上”原则,车辆出发后GPS与在途状态自动回传;到院后按指定卸货区交接,执行“清点—核批—核规—核效期—外观—数量—签字—电子回单”流程。涉及敏感物资,按照“专人、专箱、专线、专签收”四专管理。
4)文控与记录管理SOP(电子与纸质)
质量手册、程序文件、作业指导书、表单/卡片等统一纳入文控系统,版本受控,变更审批须质量与项目经理双签。电子记录(入库、复核、签收、温湿度曲线、车辆GPS)与关键纸质单据(送货单、质保承诺、异常处理单)双轨保存,保存期不少于合同约定或法规要求;所有记录可按批次/订单/日期快速追溯。
(3)信息化与数据治理
1)WMS/TMS/ERP对接与主数据管理
建立院方编码—我方编码—供应商编码“三码映射”,主数据(品名、规格、单位、包装、执行标准、保修条款)集中维护,变更需走“变更评审—通知—生效”流程。系统侧实现计划、采购、仓配、质保、财务对账全链路打通,减少人为抄写与错录。
2)批次追溯与条码系统

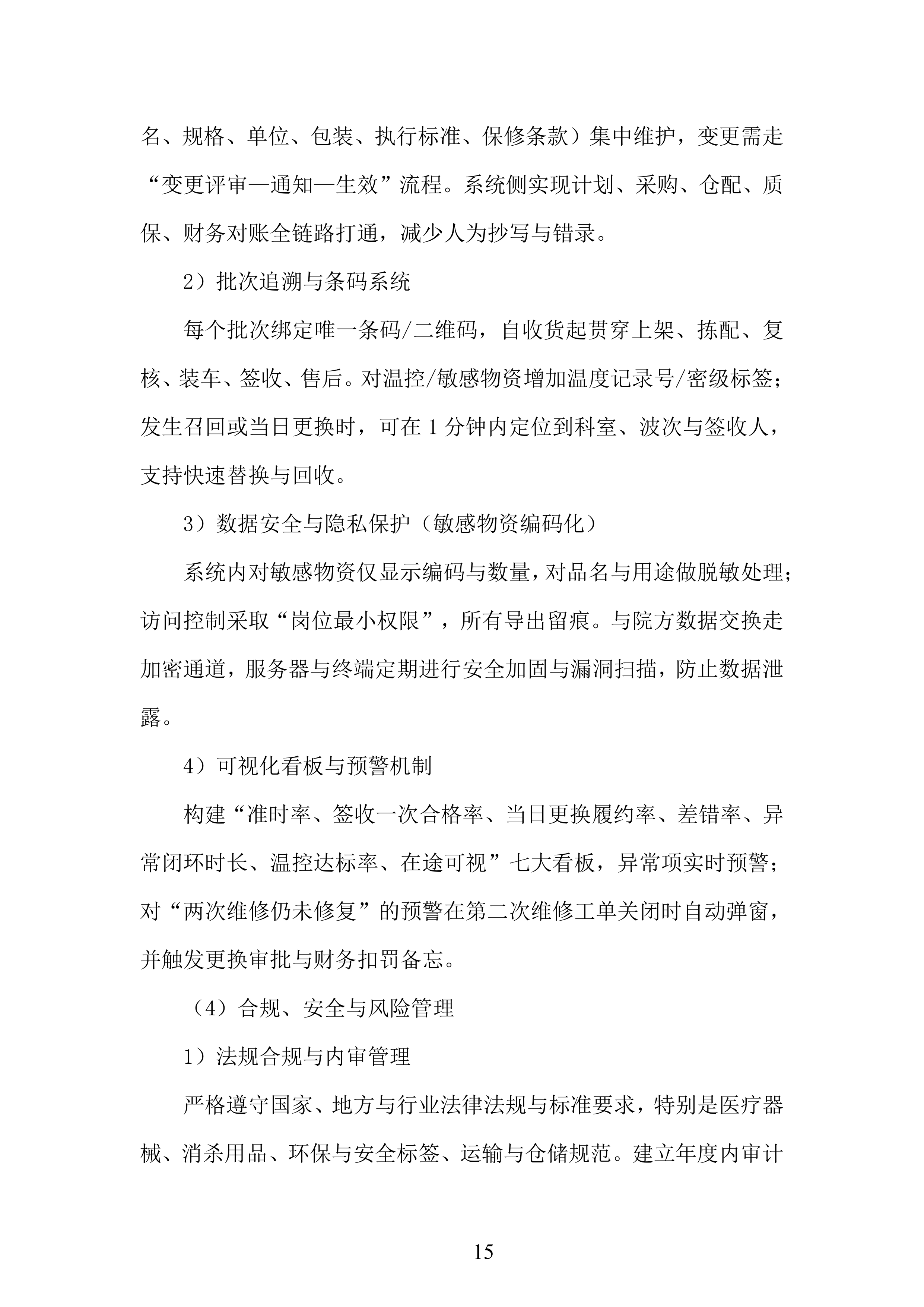

每个批次绑定唯一条码/二维码,自收货起贯穿上架、拣配、复核、装车、签收、售后。对温控/敏感物资增加温度记录号/密级标签;发生召回或当日更换时,可在1分钟内定位到科室、波次与签收人,支持快速替换与回收。
3)数据安全与隐私保护(敏感物资编码化)
系统内对敏感物资仅显示编码与数量,对品名与用途做脱敏处理;访问控制采取“岗位最小权限”,所有导出留痕。与院方数据交换走加密通道,服务器与终端定期进行安全加固与漏洞扫描,防止数据泄露。
4)可视化看板与预警机制
构建“准时率、签收一次合格率、当日更换履约率、差错率、异常闭环时长、温控达标率、在途可视”七大看板,异常项实时预警;对“两次维修仍未修复”的预警在第二次维修工单关闭时自动弹窗,并触发更换审批与财务扣罚备忘。
(4)合规、安全与风险管理
1)法规合规与内审管理
严格遵守国家、地方与行业法律法规与标准要求,特别是医疗器械、消杀用品、环保与安全标签、运输与仓储规范。建立年度内审计划,覆盖采购、仓库、运输、售后四大过程,内审不符合项在10个工作日内完成整改验证。必要时配合第三方或院方审核与飞检。
2)院感防控与卫生安全
库区设置清洁区、一般区、暂存区分区管理;作业人员穿戴洁净工装与必要的个人防护;工具与车辆定期消杀;与生活垃圾、化学危险品等作业严格分离;对进入病区的配送路线与作业动作进行“降噪、降扰、降风险”标准化。
3)安全生产与应急演练
建立“人、机、料、法、环”五要素安全管理台账,开展月度安全检查;车辆出车前六项点检与行车安全教育;组织“交通阻断、极端天气、院感升级、召回处置”季度应急演练,确保实战化。
4)风险管理与保险(责任险、车辆险等)
采用FMEA方法识别
高风险环节(批次混淆、温控偏差、路径中断、错配错送),制定控制与备用方案;为运输、仓储、第三者责任配置足额保险,发生损害时启动理赔与先行垫付机制,最大限度保障院方权益。
质量保证措施
质量管理体系与文件
1)质量方针与目标
质量方针:安全合规、及时可靠、透明可追、持续改进。年度目标:常规准时率≥98%、加急准时率≥95%、签收一次合格率≥99.5%、当日无条件更换履约率100%、质保期内免费维修与两修更换零争议、客户满意度≥95分。方针与目标层层分解至部门与个人,并公示在看板。
2)文件体系(质量手册、程序文件、SOP、记录)
以质量手册为纲,程序文件覆盖供方管理、来料检验、仓储与温控、拣配复核、运输交接、偏差/变更/纠正预防、召回与当日更换、维修与更换、客户投诉处理、数据与文控等;每项程序配套SOP与记录模板,确保“有章可循、有据可查”。文件定期评审,法规或院方要求变化时即时修订。
3)供方质量管理与评审
供方准入需通过资质审查(营业资质、许可证/备案/注册、检验报告、质保承诺)、现场/远程审核(生产与检验能力、追溯系统、环境与人力保障)与试供期考核(合格率、准时率、响应时效)。年度评审将质量、交付、价格、配合度量化打分,低于阈值者限期整改或退出;关键品类设置“双品牌/双工厂”以分散风险。
4)变更控制与设计更改(适用于替代品/规格)
任何规格、材质、包装、灭菌方式、保修条款等变化必须走“变更申请—风险评估(含院感与临床适配)—样品测试—院方确认—生效发布—培训宣贯—生效后跟踪”闭环;替代品启用前需确保“功能等效或优于原品”,并经采购人与使用科室双签,防止因为替代引起临床风险。
来料/库存/配送质量控制
1)入库检验(六检、抽样AQL)
执行“数量—外观—规格—批次—效期—功能”六检;对关键品类按AQL抽样,必要时做现场功能验证;不合格品立即隔离并生成NCR(不合格报告),2小时内反馈供方并启动当日更换流程。合格放行后方可上架,检验记录与图片存档。
2)储存保管(FEFO、温湿度控制)
库区温湿度24小时监测与预警,记录留存;按FEFO(先到期先出)与先进先出管理效期品;易吸潮、易破损、易污染品专架专位;地面留缝与防潮垫,货架定期点检与加固;每月进行临期清查与预警清单推送,防止临期与呆滞。
3)拣配与复核(双人复核、差错率管控)
关键品类采用“电子指引+双人复核+复核秤/扫描校验”三重防错;每单留存拣配位置信息与复核人签名;差错率目标≤0.2‰,一旦发生错配、漏配,即刻启动纠正与科室优先补偿,并复盘根因防再发。
4)运输质量控制(温控记录、包装防护)
对温/湿度敏感物资使用保温/保冷箱与记录仪,全程曲线与批次关联;车辆厢体洁净封闭,防雨、防震、防污染;装车遵循“重下轻上、抗压在下、先下后上”;到院后与收货人共同核验温湿度曲线与封签完整性,偏离即做质量异常处理并当日更换。
售后与保修质量保证
1)当日无条件更换流程
若经采购人查验质量、规格不符合要求或产品标准,我们立即启动“当日无条件更换”:客服1分钟受理、5分钟内派工、2小时内替换备货到位、4小时内车辆发出,确保当日完成更换与问题批次回收隔离。更换后24小时内提交初步原因分析,72小时内提交8D报告与防再发措施。
2)维修服务承诺与两修更换
在质保期内提供免费维修。首次报修2小时内响应、24小时内处理完毕;若同一物品两次维修仍未修好,立即无条件更换等同或更高规格产品,并在系统内标注该物品“强制更换”状态,杜绝第三次维修拖延。对因未按条款执行造成的,接受采购人按该维修物品单价2倍在应付货款中扣罚。
3)质量问题调查与8D
所有质量投诉/异常按照8D方法论推进:D0遏制、D1团队、D2问题描述、D3遏制措施、D4根因分析、D5永久措施、D6验证、D7防再发、D8表彰。每起8D在月度质量会上复盘,沉淀为SOP更新与培训案例。
4)客户满意度与回访
每月开展多渠道回访(电话/现场/问卷),覆盖采购、库房、科室一线。满意度量表聚焦到“及时性、准确性、合规性、沟通体验、问题闭环”,得分<95分的维度必须制定改进计划并在下月验证效果。
持续改进与绩效
1)KPI指标与监控
设立“准时率、一次合格率、当日更换履约率、两修更换达成率、差错率、异常闭环时长、温控达标率、召回响应时效、库存周转天数、临期预警命中率、满意度”核心指标;通过可视化看板与日报/周报/月报机制,持续监控与纠偏。
2)内审与外部审核
每季度组织一次过程内审,每年至少一次体系内审;邀请院方参与联合审核与抽查。对关键供方开展联合质量审核与辅导,推动全链质量提升。外部法规或第三方审核到来时,启动“审前自查—迎审—整改验证”闭环。
3)培训与能力提升
制定年度培训矩阵:新员工岗前培训、在岗技能提升、法规与院感专题、应急演练复盘课。采...
年库房物资配送服务投标方案.docx
