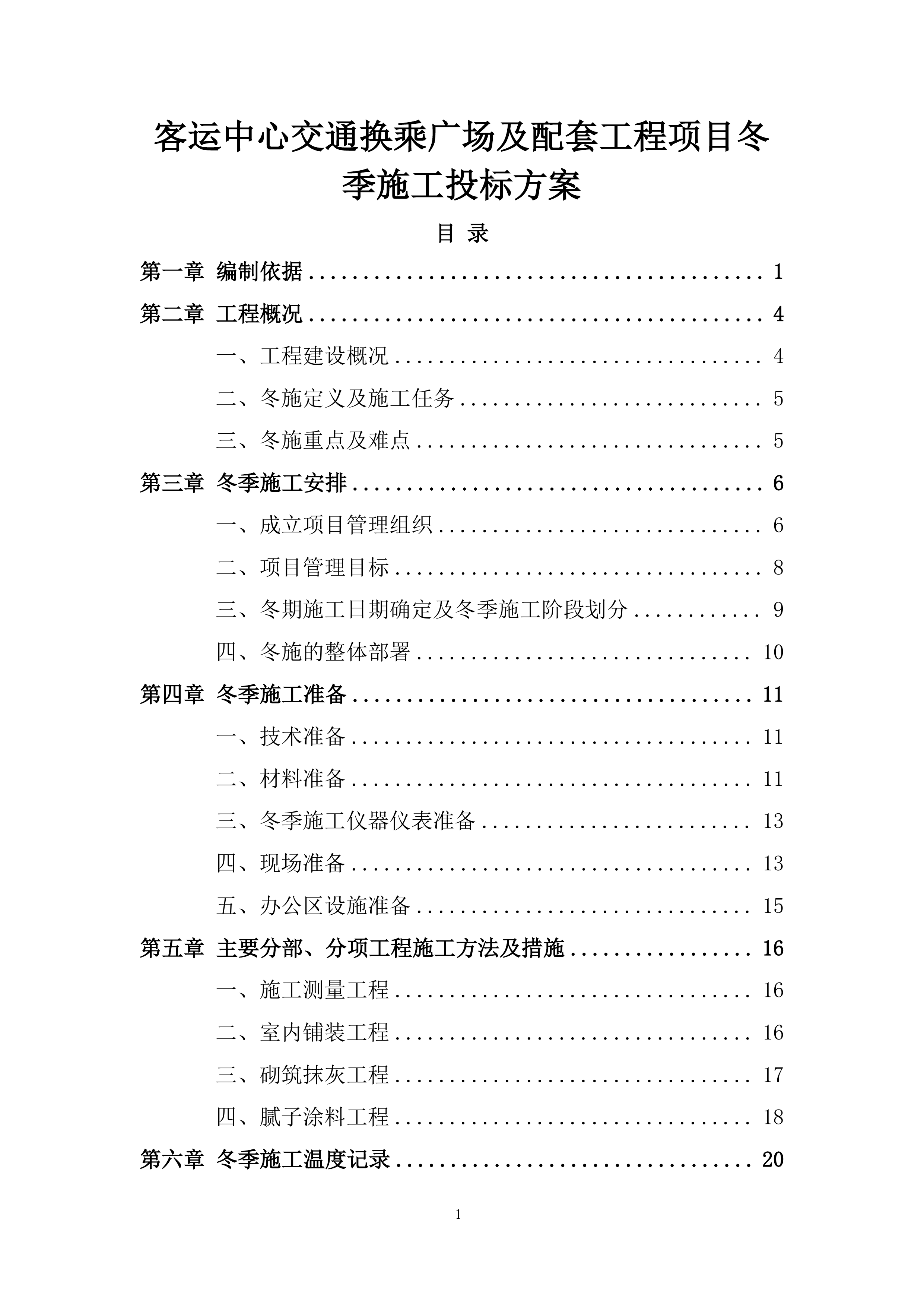

客运中心交通换乘广场及配套工程项目
冬季施工
投标
方案
目
录
第一章
编制依据
1
第二章
工程概况
4
一、
工程建设概况
4
二、
冬施定义及施工任务
5
三、
冬施重点及难点
5
第三章
冬季施工安排
6
一、
成立项目管理组织
6
二、
项目管理目标
8
三、
冬期施工日期确定及冬季施工阶段划分
9
四、
冬施的整体部署
10
第四章
冬季施工准备
11
一、
技术准备
11
二、
材料准备
11
三、
冬季施工仪器仪表准备
13
四、
现场准备
13
五、
办公区设施准备
15
第五章
主要分部、分项工程施工方法及措施
16
一、
施工测量工程
16
二、
室内铺装工程
16
三、
砌筑抹灰工程
17
四、
腻子涂料工程
18
第六章
冬季施工温度记录
20

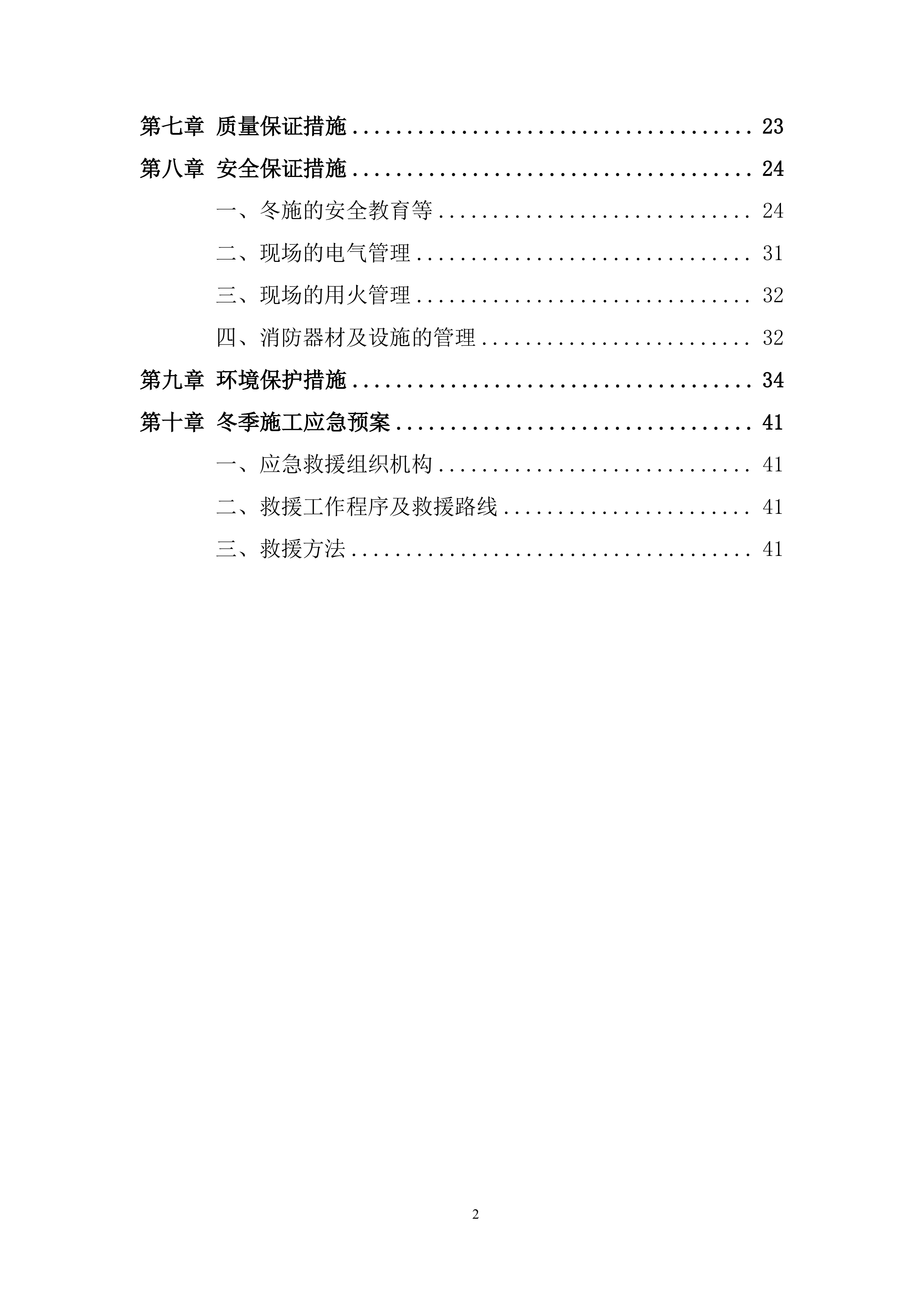

第七章
质量保证措施
23
第八章
安全保证措施
24
一、
冬施的安全教育等
24
二、
现场的电气管理
31
三、
现场的用火管理
32
四、
消防器材及设施的管理
32
第九章
环境保护措施
34
第十章
冬季施工应急预案
41
一、
应急救援组织机构
41
二、
救援工作程序及救援路线
41
三、
救援方法
41
第一章
编制依据

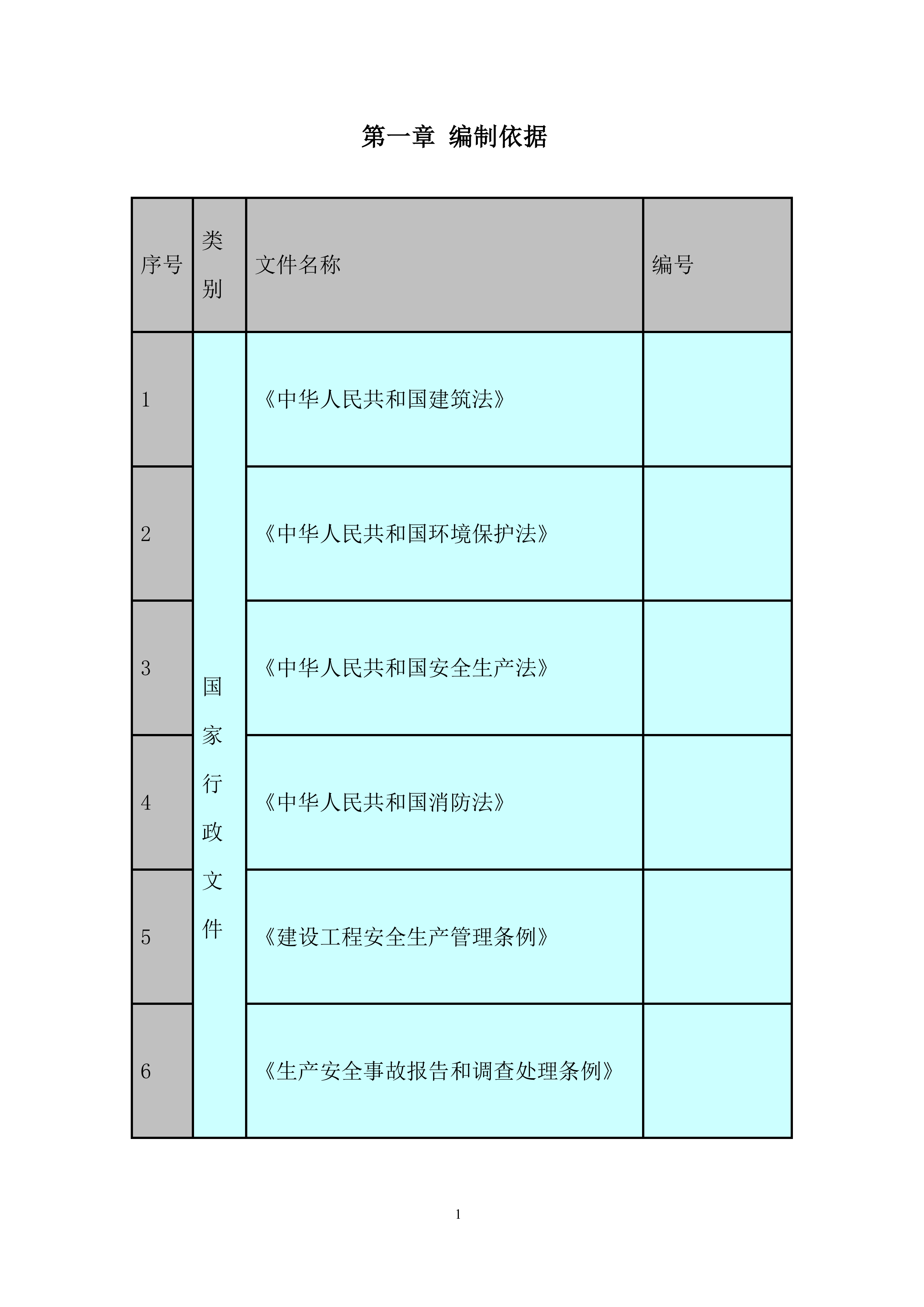

序号
类别
文件名称
编号
1
国家行政文件
《中华人民共和国建筑法》
2
《中华人民共和国环境保护法》
3
《中华人民共和国安全生产法》
4
《中华人民共和国消防法》
5
《建设工程安全生产管理条例》
6
《生产安全事故报告和调查处理条例》
1

国家行业法规标准
《建筑工程施工质量验收统一标准》
2
《建筑工程施工质量评价标准》
3
《建筑工程冬期施工规程》
4
《施工现场临时用电安全技术规程》
5
《建筑施工高处作业安全技术规程》
6
《建筑施工现场环境与卫生标准》
1
企业管理文件
中国建筑第八工程局有限公司《项目管理手册》
2
混凝土结构工程施工技术标准
1

合同
xx
客运中心交通换乘广场及配套工程总包合同
1
设计文件
xx
客运中心交通换乘广场及配套工程设计图纸
第二章
工程概况
一、
工程建设概况
工程名称
xx
客运中心交通换乘广场及配套工程
工程性质
基础设施
建设规模
地下两层,地上一层
工程地址
总占地面积
总建筑面积
建设单位
项目承包范围
施工总承包
设计单位
主要分包工程
建筑工程,装饰工程,给排水工程,暖通工程,强电工程、弱电工程、电梯工程、消防工程以及室外工程
勘察单位
合同要求
质量
确保“安济杯”
争创“鲁班奖”

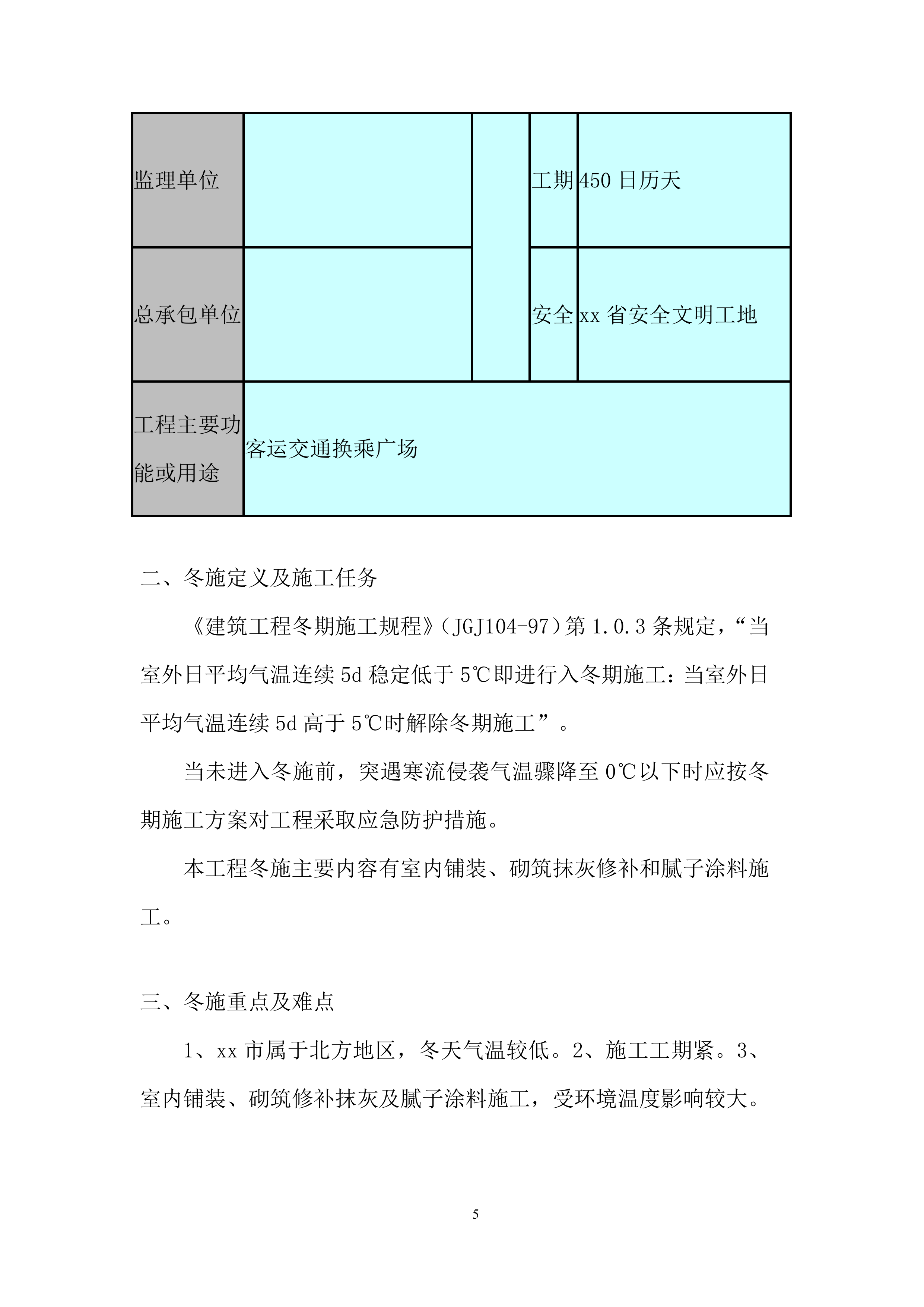

监理单位
工期
450日历天
总承包单位
安全
xx
省安全文明工地
工程主要功能或用途
客运交通换乘广场
二、
冬施定义及施工任务
《建筑工程冬期施工规程》(JGJ104-97)第1.0.3条规定,“当室外日平均气温连续5d稳定低于5℃即进行入冬期施工:当室外日平均气温连续5d高于5℃时解除冬期施工”。
当未进入冬施前,突遇寒流侵袭气温骤降至0℃以下时应按冬期施工方案对工程采取应急防护措施。
本工程冬施主要内容有室内铺装、砌筑抹灰修补和腻子涂料施工。
三、
冬施重点及难点
1、
xx
市属于北方地区,冬天气温较低。2、施工工期紧。3、室内铺装、砌筑修补抹灰及腻子涂料施工,受环境温度影响较大。
第三章
冬季施工安排
一、
成立项目管理组织

3.1.1 项目管理组织机构
3.1.2 项目管理人员及组织分工
领导小组各成员在总指挥及组长的领导
下全面复杂冬季施工的各项职责,分工及职责如下表:
序号
岗位名称
姓名
职称
职责和权限
1
领
导
层
项目经理
高级工程师
全面负责及监督冬季施工的各项保障措施。

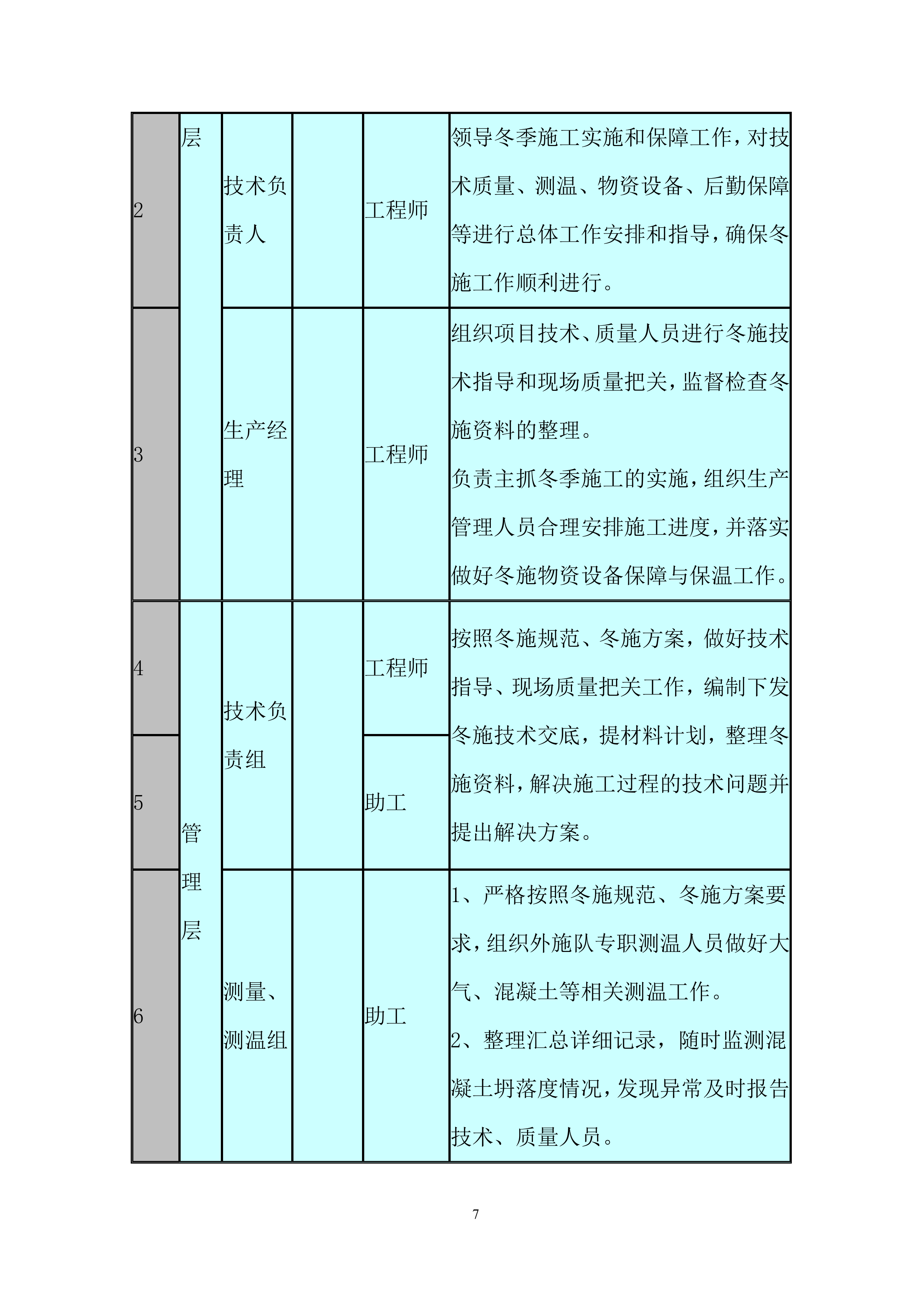

2
技术负责人
工程师
领导冬季施工实施和保障工作,对技术质量、测温、物资设备、后勤保障等进行总体工作安排和指导,确保冬施工作顺利进行。
3
生产经理
工程师
组织项目技术、质量人员进行冬施技术指导和现场质量把关,监督检查冬施资料的整理。
负责主抓冬季施工的实施,组织生产管理人员合理安排施工进度,并落实做好冬施物资设备保障与保温工作。
4
管
理
层
技术负责组
工程师
按照冬施规范、冬施方案,做好技术指导、现场质量把关工作,编制下发冬施技术交底,提材料计划,整理冬施资料,解决施工过程的技术问题并提出解决方案。
5
助工
6
测量、测温组
助工
1、严格按照冬施规范、冬施方案要求,组织外施队专职测温人员做好大气、混凝土等相关测温工作。
2、整理汇总详细记录,随时监测混凝土坍落度情况,发现异常及时报告技术、质量人员。
7

保温组
助工
1、严格按照冬施规范、冬施方案要求,施工队对现场所有管道保温处理,对需埋地的管线进行保温处理。
2、监督检查水泵房及消防水的畅通。
8
助工
9
物资设备组
助工
根据技术质量分组的材料计划及工程进度,合理有序地安排材料机械进场,组织相关部门对进场材料机械的数量和质量进行验收。对进场材料机械按要求进行保护,满足冬期施工质量和进度要求。
10
助工
11
后勤保障组
助工
1、做好冬施冬防等后勤保障工作,主抓现场交通、环境保护、场区卫生、防火、防盗、防寒工作。
2、负责现场卫生和消防管理相关工作的落实、检查及资料整理工作。
二、
项目管理目标
项目管理目标名称

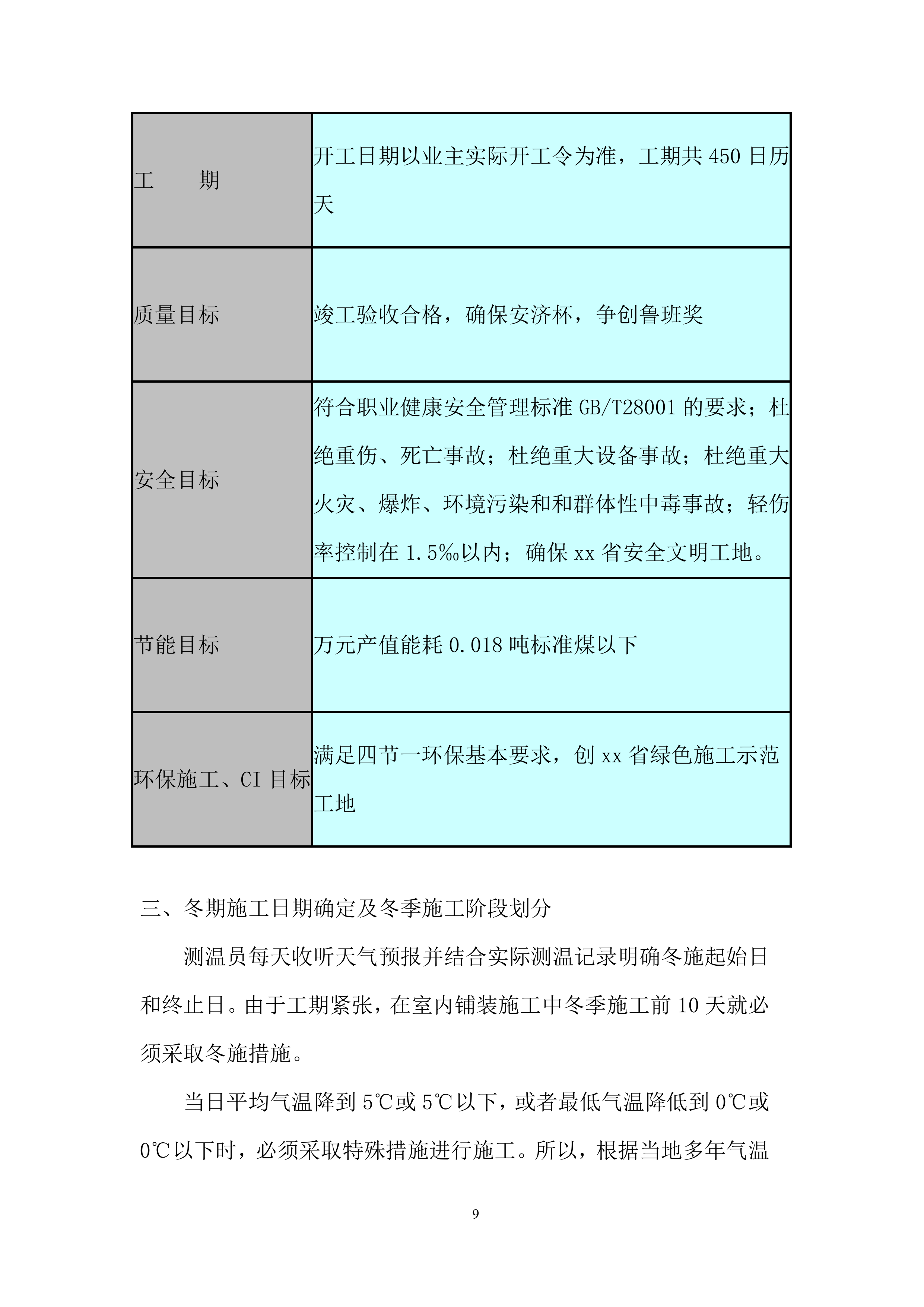

目 标 值
工 期
开工日期以业主实际开工令为准,工期共450日历天
质量目标
竣工验收合格,确保安济杯,争创鲁班奖
安全目标
符合职业健康安全管理标准GB/T28001的要求;杜绝重伤、死亡事故;杜绝重大设备事故;杜绝重大火灾、爆炸、环境污染和和群体性中毒事故;轻伤率控制在1.5‰以内;确保
xx
省安全文明工地。
节能目标
万元产值能耗0.018吨标准煤以下
环保施工、CI目标
满足四节一环保基本要求,创
xx
省绿色施工示范工地
三、
冬期施工日期确定及冬季施工阶段划分
测温员每天收听天气预报并结合实际测温记录明确冬施起始日和终止日。由于工期紧张,在室内铺装施工中冬季施工前10天就必须采取冬施措施。

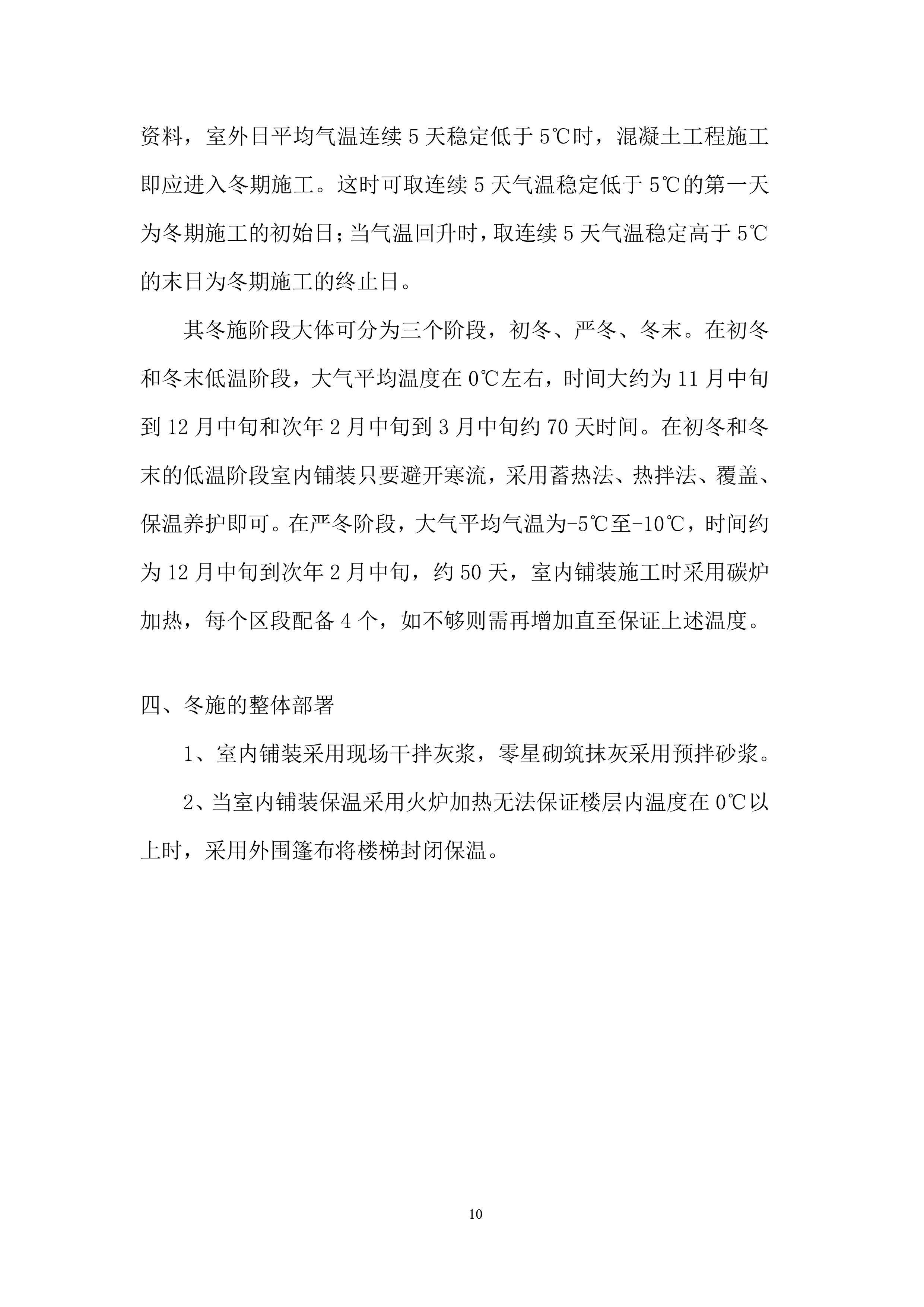

当日平均气温降到5℃或5℃以下,或者最低气温降低到0℃或0℃以下时,必须采取特殊措施进行施工。所以,根据当地多年气温资料,室外日平均气温连续5天稳定低于5℃时,混凝土工程施工即应进入冬期施工。这时可取连续5天气温稳定低于5℃的第一天为冬期施工的初始日;当气温回升时,取连续5天气温稳定高于5℃的末日为冬期施工的终止日。
其冬施阶段大体可分为三个阶段,初冬、严冬、冬末。在初冬和冬末低温阶段,大气平均温度在0℃左右,时间大约为11月中旬到12月中旬和次年2月中旬到3月中旬约70天时间。在初冬和冬末的低温阶段室内铺装只要避开寒流,采用蓄热法、热拌法、覆盖、保温养护即可。在严冬阶段,大气平均气温为-5℃至-10℃,时间约为12月中旬到次年2月中旬,约50天,室内铺装施工时采用碳炉加热,每个区段配备4个,如不够则需再增加直至保证上述温度。
四、
冬施的整体部署
1、室内铺装采用现场干拌灰浆,零星砌筑抹灰采用预拌砂浆。
2、当室内铺装保温采用火炉加热无法保证楼层内温度在0℃以上时,采用外围篷布将楼梯封闭保温。
第四章
冬季施工准备
一、

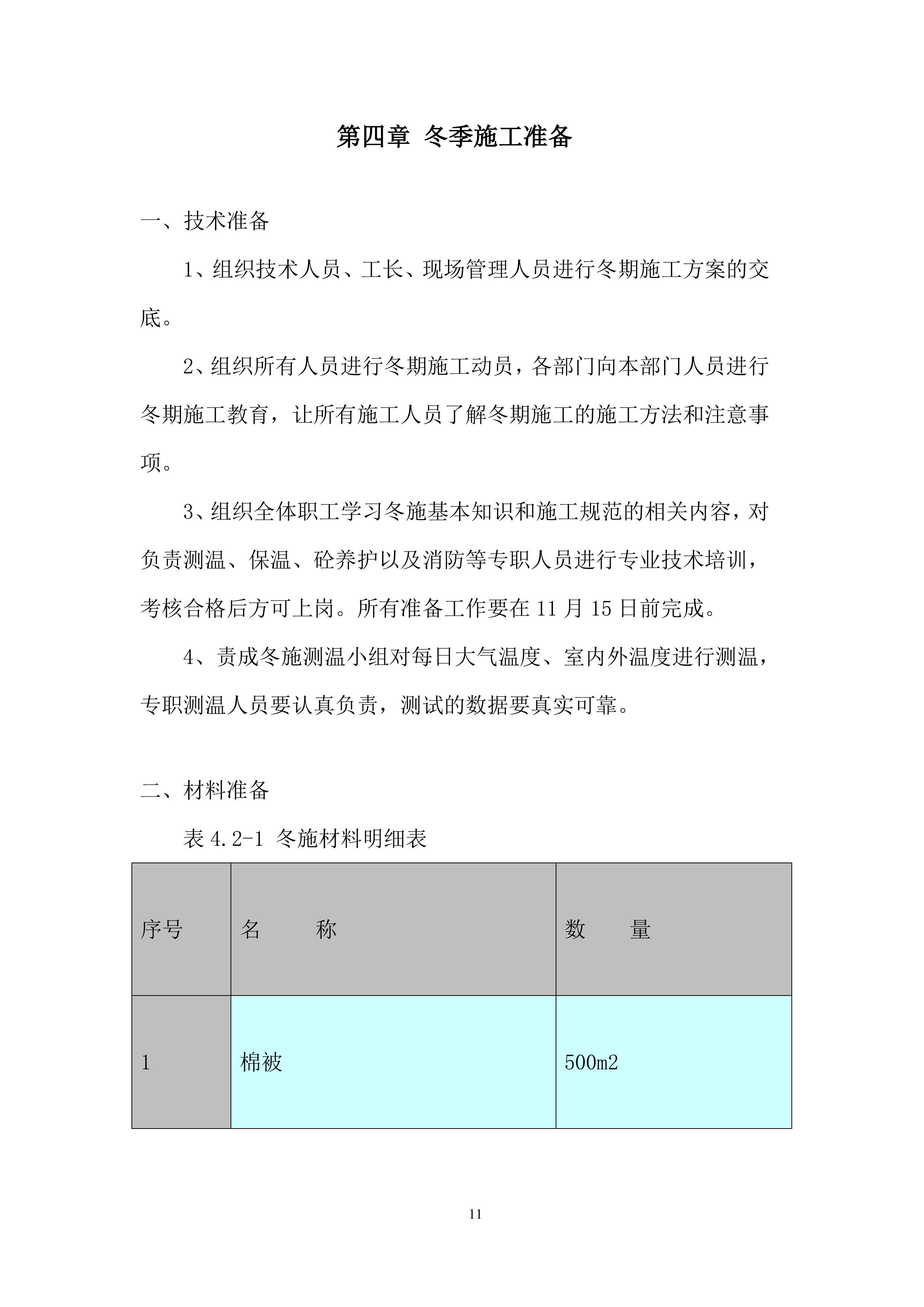

技术准备
1、组织技术人员、工长、现场管理人员进行冬期施工方案的交底。
2、组织所有人员进行冬期施工动员,各部门向本部门人员进行冬期施工教育,让所有施工人员了解冬期施工的施工方法和注意事项。
3、组织全体职工学习冬施基本知识和施工规范的相关内容,对负责测温、保温、砼养护以及消防等专职人员进行专业技术培训,考核合格后方可上岗。所有准备工作要在11月15日前完成。
4、责成冬施测温小组对每日大气温度、室内外温度进行测温,专职测温人员要认真负责,测试的数据要真实可靠。
二、
材料准备
表4.2-1 冬施材料
明细表
序号
名 称
数 量
1
棉被
500m2
2
岩棉管
200m
3
棉毡
500m2
4
手持式电子测温仪
2个
5
塑料薄膜
3000m2
6
操作人员保暖的衣服、手套、棉鞋
60件
7
火炉(直径80cm高60cm)
16个
8
无烟煤炭
20吨
9
干湿温度计
2个
10
灭火器
50个

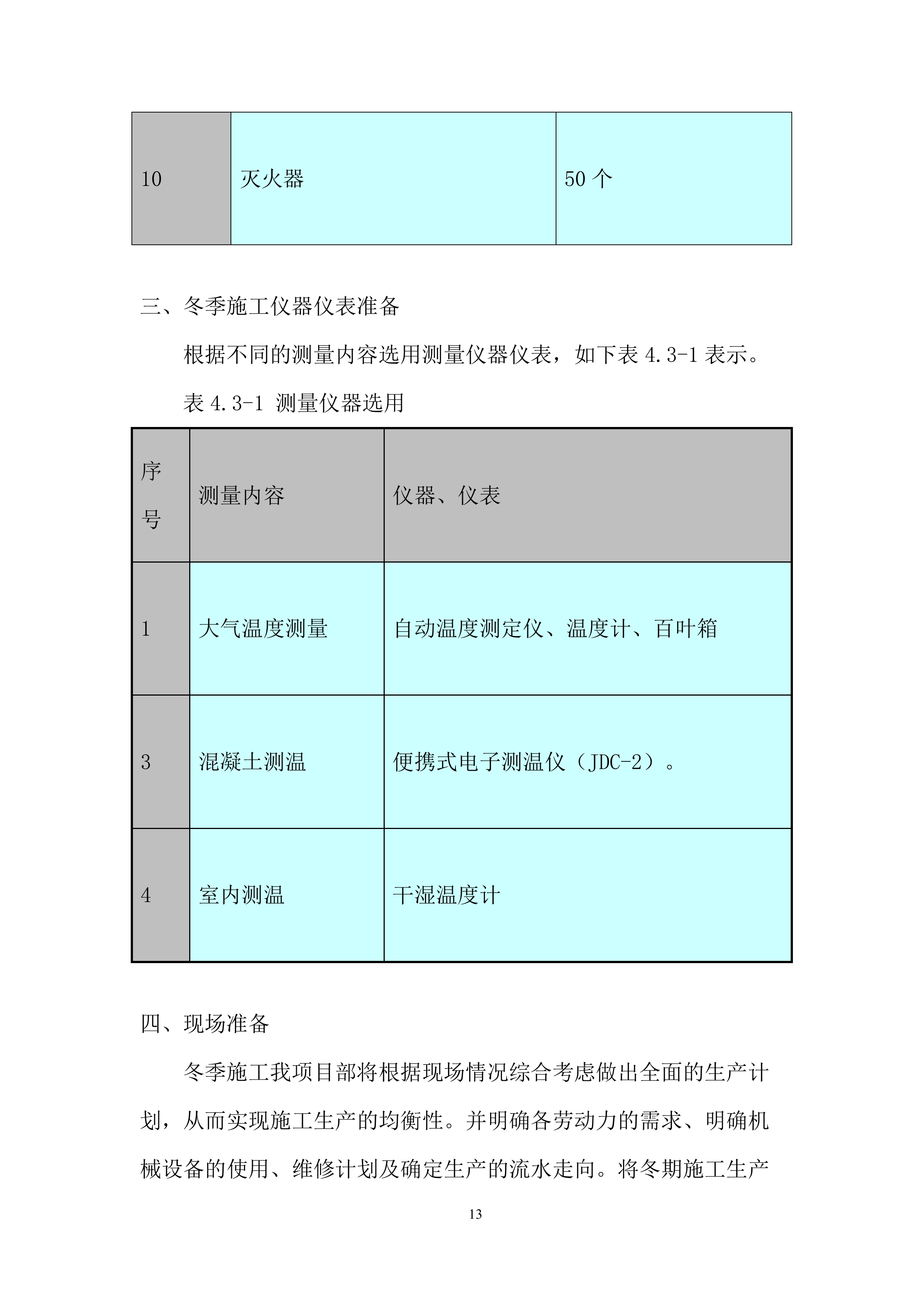

三、
冬季施工仪器仪表准备
根据不同的测量内容选用测量仪器仪表,如下表4.3-1表示。
表4.3-1 测量仪器选用
序号
测量内容
仪器、仪表
1
大气温度测量
自动温度测定仪、温度计、百叶箱
3
混凝土测温
便携式电子测温仪(JDC-2)。
4
室内测温
干湿温度计
四、
现场准备
冬季施工我项目部将根据现场情况综合考虑做出全面的生产计划,从而实现施工生产的均衡性。并明确各劳动力的需求、明确机械设备的使用、维修计划及确定生产的流水走向。将冬期施工生产准备项目,质量控制措施所需要的人工和辅助性的项目纳入生产安排。冬季施工现场准备具体如表4.4-1所示。
表4.4-1 施工现场准备
序号
准备项目
准备内容
1
场地准备
1、排除现场积水,对施工现场进行必要的修整,做好排水措施,消除现场施工用水造成场地结冰现象。
2、施工场地清扫积雪,不应堆放在机电设备构件堆放场地附近。
3、保证消防道路的畅通。
2
上水管
截门井
消火栓保温
进入冬施前认真查看“施工现场平面布置图”及相关资料,了解各类临时地下、地上管线及管沟平面位置与标高,找出需要覆盖的地下管线、要保温的地上管线及要保温的管沟、截门井、消火栓等。按照施工方案保温(水管、电缆线均埋入地下,水管出口均用砖砌筑后填锯末保温)。
3
消防器材
按照消防要求设置足够的干粉灭火器。
4
料具堆放
合理安排施工用地,做好冬施机具的布置及材料的堆放工作。
五、
办公区设施准备
所有用水管道均采用橡塑海绵保温及电伴热进行加热。对室内的电线布设进行全面的检查,防止因用电负荷过大引起火灾。办公室、宿舍的门窗、屋顶要安排专人负责修理,装齐门窗、玻璃、堵严所有孔缝。
第五章
主要分部、分项工程施工方法及措施
一、
施工测量工程
由于冬期气温低且风多,将对施工测量精度产生影响,故将采取以下措施:
1、冬季气温低,作业前30分钟,先将仪器置于外界露天中,使仪器温度与外界气温趋于一致。
2、作业前测定外界温度,钢尺量距时进行温差改正。
3、冬季多风三级风力以上不利于仪器施工测量,三级风力以下作业时随时观察仪器水准气泡的变化。
二、
室内铺装工程
为保证冬施期间工程的顺利进行将从以下几个方面加强控制。
铺设前清除板材表面污物、冰霜等,花岗石板材严禁浇水湿润,遭水浸冻后的石材不得使用;砂浆宜采用普通硅酸盐水泥拌制;所用砂不得含有直径大于10mm的冻结块和冰块。砂浆采用室内拌制,拌合砂浆水温不得超过80°C ,砂的温度不得超过40°C ,水泥不得加热,砂浆稠度宜较常温适当增大。室外温度低于- 5°C拌和砂浆时应加防冻剂,防冻剂采用FJ-11砂浆防冻剂,防冻剂掺量为水泥量的4% ,铺装用1 : 2.5干硬性砂浆,温度不应低于5°C。当气温低于- 15°C时采用M7.5.水泥砂浆。
冬期施工中,每日铺装后,做好保温工作,应及时在石材周围及表面进行保护性覆盖:在新铺装的石材表面先覆盖塑料布,再覆盖二层毡帘被,对于边角等薄弱部位或迎风面,应加盖毡帘被。石材表面不得留有砂浆和积水。继续铺装前,应扫净大理石表面。
砂浆稠度宜较常温适当增大,可控制在90mm左右。掺入外加剂的砂浆应延长砂浆的搅拌时间,可控制在30秒左右。
砂浆应随拌随用,不得停留时间过长而受冻,运输和盛砂浆的容器应有保温措施。使用时如发现砂浆冻结应停止使用,移到暖棚内化冻后方可使用。禁止在现场用用热水掺入砂浆内化冻后再拌合使用。
施工时封闭所有门窗洞口,用电暖气等设备进行室内升温,保证室内温度不低于5℃。施工完成后对铺装面进行棉被覆盖保温,棉被与石材间增加塑料薄膜隔离。
三、
砌筑抹灰工程
(1)砂浆的配置与搅拌:砂浆的配置必须按配比通知单进行,并保证固体物质能充分溶解,搅拌用水应采取加热措施,加热温度不超过80℃,砂浆的搅拌时间应比常温季节延长0.5-1倍,以25-3min为以宜。
(2)冬期搅拌的热砂浆应采取措施,尽可能减少在搅拌、运输、储存过程中的热里损失。
(3)砂浆应随拌随用,不要存结过多以免冻结。严禁使用已冻的砂浆。不宜在砌筑时随意向砂浆内加热水。
(4)施工时封闭所有门窗洞口,用电暖气等设备进行室内升温,保证室内温度不低于5℃。
四、
腻子涂料工程
(1)腻子施工前确保底材干燥,当白天温度低于5度时,腻子的重涂时间要延长,以确保下层腻子干燥后再进行下道腻子施工,应关闭门窗或采用其它提高室内温度的方法,使室内温度保持在零度以上。
(2)打磨腻子:腻子须完全干燥后才可以进行打磨,当腻子完全干燥后易打磨不粘砂纸,表面平整度容易控制。当腻子不干或受冻时,打磨时腻子易粘砂纸,表面不易打磨平整。当白天温度升高时要打开门窗进行通风,晚上当温度低于零度时要注意关闭门窗并采取室内升温措施。安放电暖扇或电暖气确保室内温度高于零度。
(3)底漆施工:底漆在涂装前要确认底材完全干燥,内墙底漆为水性丙烯酸乳液底漆,当温度低于零度时乳液就会受冻破乳,失去粘结和成膜功能,故底漆在施工时要确保施工温度在5度以上,当环境温度过低需要施工时必须采用室内升温措施提高室内温度,为确保施工质量和漆膜性能严禁在环境温度低于零度时施工。
(4)面漆施工:正常情况下底漆涂装2小时即可涂装面漆,由于冬季施工环境温度普遍偏低,故在环境温度最低高于零度时,面漆的重涂时间要相应延长到半天或一天以后再进行下道面漆的涂装。涂装时要尽可能控制5度以上时施工。面漆的稀释比例要相应减少,避免因施工温度过低、稀释比例过大,干燥偏慢时产生漆膜流挂等漆膜保养与成品保护;涂膜在物体表面上达到干燥和最佳性能的时间,标准温度下25℃ 需要7天,针对冬季施工环境温度普遍偏低,而漆膜的干燥和达到的最佳性能时间要相对延长,在此期间要确保环境温度在零度以上,必要时须采取升温措施,同时要尽可能减少对漆膜表面的污染、磕碰影响整体效果。总之乳胶漆冬季施工在整个体系的干燥和成膜过程中要确保环境温度高于零度,根据现场的施工条件进入冬季施工须做好相应的防护措施和室内升温措施,封闭所有门窗洞口,以确保工程涂装质量和工程进度的顺利进行,否则将会影响涂装质量和漆膜性能。
第六章
冬季施工
温度记录
密切注意冬施前和冬施结束时的天气预报以及现场实测大气温度纪录,现场安排专人进行大气测温,并做好记录。
测温
记录
表6.1-1 冬施大气测温记录表
日期
大气温度(℃)
气候情况
(阴、晴、风、雨、雪)
年
月
日
早
8:00
中午
2:00
晚上
8:00
凌晨
2:00
平均
温度
施工单位: 施工负责人: 技术员 : 测温员:
表6.1.2 铺装养护测温记录表
工程名称:
测温时间
大气
温度
(℃)
部位
养护方法
年
月
日
各测温点温度(℃)
平均
温度
(℃)
间隔时间(h)
成熟度(M)
#
#
#
#
#
#
本次
累计
施工单位: 施工负责人: 技术员: 测温员:
第七章
质量保证措施
1、方案经审批后及时向全体管理人员和全体职工进行详细交底,各部门要对此提出具体的实施计划和实施办法,确保任务落实,做到人人心中有数,各项工作有人抓。
2、冬施项目施工资料要齐全,列入特殊过程的施工工序,要严格按作业指导书的要求作好检验记录。
3、严格按照领导小组的分工,专人负责测温,其数据要真实可靠。
4、测温项目包括:大气温度、施工室内温度和养护温度。
5、加强气象预报工作,及时掌握寒流情况,提前做好保温准备。
6、按
xx
省要求认真填写拆模申请,经技术负责人批准后方可拆模。
7、加强过程控制,将每一道工序落实到操作人员,及时发现问题及时解决、及时记录、及时总结。
第八章
安全保证措施
一、
冬施的安全教育
等
冬施前,各单位要对全体职工进行一次冬施安全和消防教育,组织新工人学习本专业的安全操作规程。
特殊工种的操作工人必须参加培训,经操作方法和安全知识考核合格后方可上岗。
冬施前,对现场的平面布置进行统一改进和布置,划分出各种材料的堆放区域,易燃易爆物品设隔离措施和灭火设施。废料(模板边角料、超短木方和垃圾)及时清除出场。文明施工、安全消防责任区的划分要明确,由工程部、物资部共同组织实施。
冬施生产,安全第一。根据冬施生产的特点,现场会有较多的保温防寒材料,施工用电总负荷增加,而且冬季多大风、多雨雪冰。各有关单位要针对冬期建筑施工安全生产的特点,以起重机械、施工用电、模板工程、施工坍塌、高处坠落、临时设施、以及防火、防风、防冻、防滑、防中毒等工作为重点,召开会议部署冬期安全生产工作。要结合工程施工情况组织冬期施工专项检查,对查出的事故隐患制定措施,限期整改;对不能保证安全生产的,要坚决予以停工,确保万无一失。
冬期施工应做好防火工作。施工现场的生产和生活用火,须做到有制度、有消防器材和工具、有专人负责看管,做到火灭人走。使用明火必须申请,经安全环境部同意,开具用火证,应订出具体防火安全注意事项,并设专人看火,配备消防器材。电、气焊工更换施焊地点应断电、关气,重点做好焊接操作平台安全防护工作,防止焊渣飞溅引起草帘被着火。通电导线要整理架空,电线包布应进行全面检查,务必保持良好的绝缘效果。加强冬季混凝土保温覆盖草帘的消防管理,覆盖材料的存放现场严禁动火,配备足够消防器材,把火灾隐患消灭在萌芽状态。
冬期施工必须做好防滑工作。对脚手架上斜道和场内运输道路,要有可靠防滑措施,特别是临时马道等要钉防滑条,发现有损坏时,要及时修理。大风大雪过后要及时检查,除应及时清扫霜雪外,尚可采用撒炉灰、锯末、砂子等方法进行防滑,从事高处作业人员,衣着要灵便,挂牢安全带,雪天不准从事危险作业。
冬期施工做好防爆工作。设乙炔发生器的保险链、保险壶和保险针等必须良好有效,遇有冻结情况应以热水溶化,不准明火烘烤。专人监管,确保使用安全;
冬期施工做好防触电工作。冬期施工使用电动机具,应由专人负责使用和保管,不准带线手套触模电钻等机具转动部分,以防伤手。冬期施工用电要统一管理,统一分配,严禁私拉乱接。对用电接地和全部现场使用的漏电保护装置要进行一次检查,并作好检查记录。
冬期施工做好防大风工作。生活办公区板房使用钢管加固完成。现场设置避风棚且要使用缆绳加固。冬期施工中,遇有五级以上大风天气时,现场机械特别是塔吊、吊车等禁止作业。遇有大风雪天气时,不要在楼边堆放木板等物,防止落物伤人。大风雪天气前后需对脚手架拉结点、抛撑等进行检查,扣件松动的及时拧紧加固。
对职工要加强安全及消防教育,重点工程的施工人员应进行冬施安全及消防入场教育。要保证作业人员的身体健康和休息好,要有热饭、热水、提供给作业人员,并注意解决作业人员的生活问题和可能出现的疾病预防、传播等问题,以良好的精神状态顺利完成冬施施工工作。
9.2.1 施工机械安全措施
大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换、补充以及其他检修保养工作。
施工电梯的曳引机应加低温齿轮油,若停梯时间较长,检查润滑油有凝结现象,必须采取措施处理后方可开车。
冬季在塔吊、施工电梯操作时取暖时,应采取防触电及火灾的措施。
雪后及时清除平台、脚手架及楼梯上的积雪、冰霜,钢平台和钢构件堆放采取垫木方等防滑措施。
水泵冬季运转时,做好管路、泵房的防冻、保温工作。水泵停止作业时,将各部放水阀打开,放尽水泵和水管中积水。
9.2.2 安全管理措施
考虑到冬季气候恶劣,为了保证本工程顺利、安全、高质量完成,在安全措施方面不可避免要加大投入,并且为了冬期施工还必须增配相应物资,特别是对作业人员的个人防护、施工作业面的整体防护以及其他必要的机械和材料。
1 坚持用好安全“三件宝”,所有进入现场人员必须戴安全帽,高空作业人员必须系好安全带,穿软底防滑绝缘鞋。在楼层和地面各设置一个保暖房,保暖房里应配备2个电暖气、烧水器等相应设备,当工作间隙或寒流突袭时作业人员可到保暖房内取暖防寒,以保证作业人员能够持续安全的作业。
2 钢爬梯、吊篮、平台、吊物钢管等,设计得轻巧、牢靠、实用,制作焊接牢固,检查合格,考虑冬期施工的特点,相应增加防风、防滑措施,并按规定正确使用。
3 冬期施工作业层及焦炭炉层应配置不少于2个消防水桶。
4 走道板材质要符合规定,铺设牢靠,铺钉防滑条到和梁相交的地方用铁丝绑牢,不得出现翘头。电焊作业平台搭设力求平稳、安全,周围设防护栏杆,所有设置在高空的设备、机具必须防止在指定地点并有防护棚,避免荷载过分集中,防止机器在工作中松动。根据本工程实际情况,采用脚手板铺设通道,考虑冬季积雪结冰易滑,脚手板铺设通道需要加宽,按3~4块进行考虑,并在原通道基础上需要再增加几条临时通道。
5 在平时施工过程中,水平安全网一般按照每隔一层满铺的方式进行,冬期施工时,为保证人员施工安全,要求每层均需要满铺安全网,对于由于吊装需要临时掀开的安全网必须及时恢复。
6 所有安全措施由专业班组按规定统一设置,并经有关部门验收,其他不得随便拆卸,因工作需要必须拆卸时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。针对冬季特点,需要增设安全管理人员,负责指定区域内的安全防护措施。
7 在冬季寒冷天气下,气体使用率降低,如不采取措施,气体的利用率在50%~60%,为了提高气体利用率,需要在气瓶底部及四周加盖草垫或保温棉。乙炔、氧气瓶在温度过低放不出气体时,严禁烘烤和锤击,只能放在阳光下或室内逐渐加温后再进行使用。各种施工机械应专机专人使用保管,机操人员必须持证上岗,为了保证施工顺利进行,需配备防冻、防雪工具设备。
8 重点把好高空作业安全关,高空作业人员须体检合格,个人防护用品必须正确佩戴使用,到达作业位置后,应先观察四周作业环境,看清楚是否由伤害他人或被他人伤害的可能,如存在交叉作业,应协调好先后顺序,做好呼应,同时在作业前检查安全绳、操作平台等安全措施是否牢固可靠。严禁酒后作业或带伤、带病作业。小型工具、焊条头子、高强螺栓尾部等放在专用工具袋内。
9 统一高空地面通讯,联络一律用对讲机,严禁高空地面互相垂直喊话。起重作业时,要考虑冬季人的行动、反应较为缓慢,坚决贯彻“安全第一”的思想。
10 工人宿舍禁止采用火炉、大功率电器进行取暖,并建立专人检查管理制度,以防止一氧化碳中毒和火灾,严禁使用电炉等设备取暖。
11 木工棚内严禁吸烟,成品与木材分开存放,对产生的锯末、刨花要及时清理,木工房内动力与照明线路要架设符合安全规范要求。
12 每周对工人宿舍生活区的消防设施及工人宿舍内取暖设施、临时电路进行不少于3次定期检查,并派专人每天进行巡查,严格禁止任何违反临时用电技术规范及消防管理要求的违章行为。
三、
职业病及传染病预防措施
9.3.1 职业病预防措施
严格控制重大职业病,定期组织职工到定点医院进行体检,一旦发现病情,及时进行诊断和治疗。配备足够的健康保护资源。对职工配备必要的安全劳动保护用品和生活福利用品,并加强培训正确使用各种劳动保护用品。项目部安排专人负责检查各种安全防护设施的完好性。
9.3.2 传染病预防措施
有计划的建设和改造公共卫生设施,保持饮水、公共场所的卫生消毒,定期为工地中的房屋喷洒被批准使用的杀虫剂。定期进行食品卫生监督。对粪便和污物加强管理并进行无害化处理。有计划的给员工接种疫苗。定期向员工普及卫生知识,改变不利于健康的行为和习惯,提高自我保健能力。加强宣传教育,大力开展灭蚤、灭鼠活动。
按照《中华人民共和国传染病防治法》规定报告的病种和时限,建立完善的报告制度。针对各种传染源,采取相应的治疗或消灭措施,切断传播途径,保护易感人群。建立暴发调查制度和处理暴发的紧急措施。
四、
冬期施工用电的安全措施
1 施工现场的临时用电,必须严格按照《施工现场临时用电安全技术规范》的有关规范规定执行。
2 电炉用的临时用电线路的安装、维修、拆除,均由经过培训并取得上岗证的专业电工完成,非电工人员不准进行电工作业。
3 电炉临时用电线路由于要在脚手架间穿绕,因此电炉的临时供电线路使用橡胶电缆,保证绝缘良好...
