目录
第一章 项目概述
1
一、公共无障碍设施更新发展背景
1
二、项目背景
2
三、核心需求与潜在痛点
4
四、技术要求
11
第二章 施工方案与技术措施
13
一、总体施工部署
13
1.工程目标
13
2.施工区段划分
17
3.施工工艺流程设计
21
4.关键工序技术措施
26
5.施工进度计划
30
6.质量控制要点与保证措施
35
7.安全与文明施工保障措施
40
二、工程的施工方法
44
1.植筋加固施工方法
44
2.碳纤维板加固施工方法
50
3.屋面SBS卷材防水施工方法
57
4.吊顶拆除施工方法
61
5.消防排烟风机与防火阀安装方法
67
6.消防排烟百叶窗与系统调试方法
74
7.消防水系统施工方法
79
三、人、材、机资源配置
84
1.项目管理团队配置
84
2.现场作业人员配置
91
3.施工材料采购控制
94
4.施工材料进场验收管理
103
5.施工材料堆放与标识管理
113
6.加固工程机械设备配置
118
7.消防与防水工程机械设备配置
121
8.关键工艺技术控制
124
四、施工技术关键点
133
1.结构加固植筋钻孔精度控制
133
2.结构加固植筋清孔工艺要求
142
3.结构加固植筋注胶与插筋操作
153
4.碳纤维板加固施工技术关键点
157
5.消防管道沟槽连接与坡度控制
160
6.消防管道冲洗与喷头安装技术
165
7.屋面防水施工技术关键点
168
五、施工重难点分析
172
1.既有建筑原结构检测与加固边界条件确认
172
2.加固施工过程变形监测与材料质量控制
179
3.消防管线与原建筑管线的BIM协同优化
183
4.消防管道柔性连接与冲突区域处理
188
5.施工噪音分时控制与隔音措施
193
6.施工扬尘控制与低噪音工序管理
197
7.屋面防水系统基层处理与耐久性保障
205
六、组织措施
210
1.项目管理体系及决策层职责
210
2.管理层专业职能划分
215
3.执行层作业单元配置
224
4.技术负责人技术管控职责
230
5.质量员质量验收职责
233
6.安全员安全监督职责
240
7.日常内外部沟通机制
242
8.应急沟通响应规范
243
七、质量保证措施
251
1.原材料采购资质审查
251
2.原材料进场检验管理
258
3.原材料储存防护措施
261
4.施工技术交底管理
263
5.隐蔽工程验收流程
270
6.分项工程质量验收管理
280
7.第三方检测与竣工验收管控
284
八、安全文明施工措施
294
1.施工人员安全防护措施
294
2.施工设备安全防护措施
295
3.施工现场安全防护措施
301
4.施工场地与材料管理措施
307
5.施工人员文明行为管理
312
6.施工扬尘与噪音污染控制
318
7.施工垃圾分类处理措施
322
第
三
章 安全管理体系与措施
330
1.安全管理组织架构及职责
330
2.施工安全防护措施
339
3.材料转运与吊装安全防护措施
347
4.现场安全文明施工及封闭管理措施
350
5.复杂技术施工安全保障措施
356
6.施工安全专项方案
361
7.安全应急管理措施
368
8.安全检查与考核机制
372
第
四
章 工程进度计划与措施
374
一、施工总体进度计划
374
1.进度计划编制依据
374
2.总工期与阶段划分
377
3.关键路径与节点说明
386
4.加固与消防工程衔接措施
393
5.加固与零星修缮衔接措施
397
6.消防工程内部衔接措施
402
7.进度控制的组织保障
406
8.进度控制的资源保障
411
二、提前工期方案
417
1.关键路径工序并行优化策略
417
2.项目核心人员提前进场与交底
421
3.关键施工设备前置进场规划
428
4.主要材料提前采购与验收流程
431
5.交叉作业区域划分与物理隔离措施
439
6.交叉作业每日协同协调机制
447
7.非运营时段弹性作业时间安排
452
8.无人员干扰时段调试计划
456
三、进度管理措施
462
1.四级进度管理组织架构
462
2.全员进度责任分工体系
466
3.日常进度管控会议制度
473
4.关键岗位人员配置计划
476
5.施工设备与材料保障方案
478
6.BIM进度模拟与碰撞规避
482
7.进度软件动态预警与工艺优化
485
8.多主体沟通与分包进度管控
489
四、工程进度补救措施
492
1.进度偏差日常监测机制
492
2.偏差原因多维度分析流程
498
3.人员资源短缺补救方案
504
4.材料供应延误应急处理
510
1.技术问题快速响应机制
513
2.外部干扰应对策略
518
3.补救措施即时效果复核流程
523
4.进度修正闭环管理与报告机制
533
第五章 质量管理体系与措施
543
一、质量目标
543
1.质量目标与合规性要求
543
2.质量管理组织架构设计
551
3.质量责任矩阵分解
559
4.质量管控全流程策划
568
5.技术与工艺合规性管控
574
6.材料与设备质量控制
582
7.过程质量检查与验收管理
585
8.质量问题处理与持续改进
591
二、质量管理组织架构
597
1.质量管理组织架构设计
597
2.关键岗位质量责任分解
604
3.质量计划与目标管控
614
4.技术交底与作业培训体系
621
5.施工过程质量控制要点
627
6.分阶段质量验收流程
633
7.质量问题闭环与持续改进
638
三、质量管理方案
649
1.质量管理体系框架
649
2.质量管控依据标准
653
3.质量策划阶段管理
657
4.质量实施过程管控
665
5.质量检查与改进机制
671
6.材料进场检验管控
677
7.材料存储与标识管理
691
8.施工人员资质准入管理
698
9.施工人员培训与奖惩机制
712
四、质量保障技术措施
716
1.碳纤维板加固施工质量保障
716
2.植筋连接工艺质量控制
719
3.屋面防水基层处理质量控制
726
4.SBS卷材防水铺设质量保障
732
5.消防水系统安装质量保障
736
6.消防排烟系统施工质量控制
744
7.零星修缮工程质量保障
748
五、质量控制要点
757
1.施工准备阶段图纸与技术管理
757
2.施工准备阶段材料质量控制
759
3.施工过程隐蔽工程验收管理
762
4.施工过程关键工序旁站监理
765
5.施工过程工序交接控制
768
6.施工验收阶段第三方专业检测管理
775
7.施工验收阶段消防专项验收管控
778
六、质量事故应急措施
782
1.质量问题识别与上报机制
782
2.质量问题应急研判分级标准
788
3.质量事故分级处置实施细则
789
4.整改措施执行与验证流程
793
5.质量事故报告编制规范
796
6.预防改进措施落地机制
798
7.闭环管理效果核查机制
808
七、质量验收与评定
812
1.检验批划分原则
812
2.检验批验收标准
816
3.分项工程验收流程
819
4.隐蔽工程验收管理
823
5.分部工程验收要求
828
6.竣工验收筹备工作
834
7.竣工验收实施流程
836
八、质量保修措施
839
1.质量管理体系架构设计
839
2.施工前质量预控管理
846
3.施工过程质量动态管控
853
4.质量检测与验收管理
856
5.保修期限与范围界定
860
6.保修快速响应与修复流程
867
7.质量持续改进与复盘机制
871
第六章 环境保护管理体系措施
875
一、环境管理体系架构
875
1.环境管理组织架构设计
875
2.专职环保专员配置与核心职责
881
3.兼职环保员岗位设置与职责边界
888
4.项目经理环保职责与决策权限
894
5.环保专项方案审批与执行机制
900
6.日常环境监测与台账管理要求
905
7.班组环保执行监督与反馈机制
908
二、环境管理计划
913
1.施工准备期《环境保护专项方案》编制
913
2.施工准备期施工人员环保专项培训
923
3.施工准备期环保物资配备与验收
930
4.主体施工期环保日常巡查管控
934
5.主体施工期环保周例会问题闭环整改
940
6.竣工验收期临时环保设施拆除与场地恢复
945
7.竣工验收期第三方环保监测与验收
953
8.竣工验收期环保资料归档管理
959
三、污染治理措施
964
1.施工生产废水精准治理
964
2.施工生活污水分质处理
969
3.化学废气源头控制与排放治理
982
4.施工扬尘多环节防控
987
5.固体废物分类收集与处置
993
6.施工噪声分时段管控
1007
7.化学药品全过程环境管理
1011
8.生态敏感区域保护措施
1015
四、建筑垃圾处置
1020
1.垃圾类型精准划分与识别
1020
2.堆场规范化规划与标识系统设计
1022
3.垃圾收集流程与责任落实机制
1034
4.运输单位资质审查与车辆要求
1041
5.运输装载安全与防泄漏规范
1043
6.分类垃圾差异化处置路径
1049
7.处置全流程台账信息化管理
1056
8.日常监管与持续改进机制
1063
五、防尘降噪及路面洒落物处置措施
1069
1.施工扬尘分场景精准控制措施
1069
2.低噪声作业时段与设备双管控措施
1074
3.路面洒落物“冲洗-清扫-保湿”闭环管理
1082
4.施工废水分类收集与循环利用措施
1089
5.固体废弃物“分类-存储-转运”规范化处置
1094
6.施工区域现有绿化植被保护措施
1107
7.施工节能与能源高效利用措施
1111
六、环境应急管理
1114
1.施工环境突发事件应急预案编制
1114
2.废水泄漏事件应急处置核心流程
1119
3.废水泄漏残留污染物处理规范
1125
4.化学废气泄漏人员安全防护要求
1129
5.化学废气泄漏污染物控制流程
1134
6.环境应急物资配置清单与标准
1138
7.应急物资定期核查机制
1146
8.环境应急演练常态化管理要求
1153
七、环境监测与验收
1159
1.环境监测计划编制
1159
2.常规环境指标监测
1168
3.监测异常响应与整改
1171
4.施工期污染源头防控
1175
5.环保设施日常运维管理
1181
6.环境教育与人员培训
1185
7
.竣工环保验收与场地恢复
1198
第一章 项目概述
一、公共无障碍设施更新发展背景
随着我国残疾人权益保障体系的不断完善,公共服务设施的适残化改造成为城市治理现代化的重要标志。近年来,国家相继出台《无障碍环境建设条例》《“十四五”残疾人保障和发展规划》等政策文件,明确要求提升残疾人文化体育服务供给能力,推动既有公共建筑的无障碍升级与安全隐患整治。xx市作为区域中心城市,其残疾人文化体育活动中心承载着康复训练、文体活动、社会融合等多项功能,但因建筑年代久远,存在结构老化、设施陈旧、消防隐患等问题,已难以满足日益增长的服务需求。排危工程的实施不仅是消除物理风险的必要举措,更是推进基本公共服务均等化的关键环节。当前,全国多地已启动类似公共设施的系统性更新,通过结构加固、功能优化、智慧化赋能等方式,实现从“可用”向“好用”的转变。未来,该类项目将更加注重全龄友好与包容设计,融合绿色建筑标准与智能管理系统,打造集康复、教育、文体、社交于一体的综合性服务平台。同时,在“双碳”目标引导下,节能改造与可持续运维模式将成为更新工程的重要方向。随着财政投入机制的完善和社会力量参与度的提升,以残疾人文化体育活动中心为代表的无障碍设施更新将逐步形成标准化、可复制的建设范式,并向社区层级延伸。预计到2030年,地级以上城市将基本建成覆盖广泛、功能完善、安全便捷的残疾人公共服务设施网络,显著提升残疾人群体的生活质量与社会参与水平。该主题的发展不仅体现社会文明进步,也将为城市韧性建设和包容性发展提供有力支撑。
二、项目背景
项目概述:
本项目为XX市文化体育活动中心排危工程,由XX信息中心作为比选人,旨在对位于XX体育公园内的残疾人运动员公寓楼(约2500㎡)和体育馆(约1000㎡)开展结构性排危整治。当前建筑存在消防系统老化、屋面渗漏、结构安全隐患及室外设施破损等问题,亟需通过系统性修缮提升设施安全性与使用功能,保障残疾人群体文化体育活动的正常开展,消除潜在安全风险。
需求与目标:
项目主要涵盖消防设施改造、屋面防水修补、室外零星维修及体育馆结构补强等施工内容,服务范围以工程量清单及施工图为准。工程质量须符合国家及XX市现行施工质量验收规范,一次性验收合格;工期要求为合同签订后50个日历日内完成竣工验收;施工过程中须确保不影响采购人正常办公,且满足安全文明施工、环境保护、材料合规(执行渝建发〔2019〕25号文禁止限制技术目录)等强制性要求。
关键重难点:
实施关键路径集中于多专业交叉作业下的工期控制与质量保障。技术难点包括老旧建筑结构补强施工中的荷载控制与原结构保护、消防系统升级改造与既有管线的兼容集成;数据方面虽无信息系统对接要求,但施工须严格依据工程量清单与图纸,确保计量一致性;合规与安全重点在于落实安全生产责任制,防范高处作业、动火作业等风险,同时遵守环保规定,妥善处置建筑垃圾;现场管理需实现封闭施工与非施工区域有效隔离,防止对周边草坪、灌木及地下管井造成破坏,并确保完工后恢复原状。

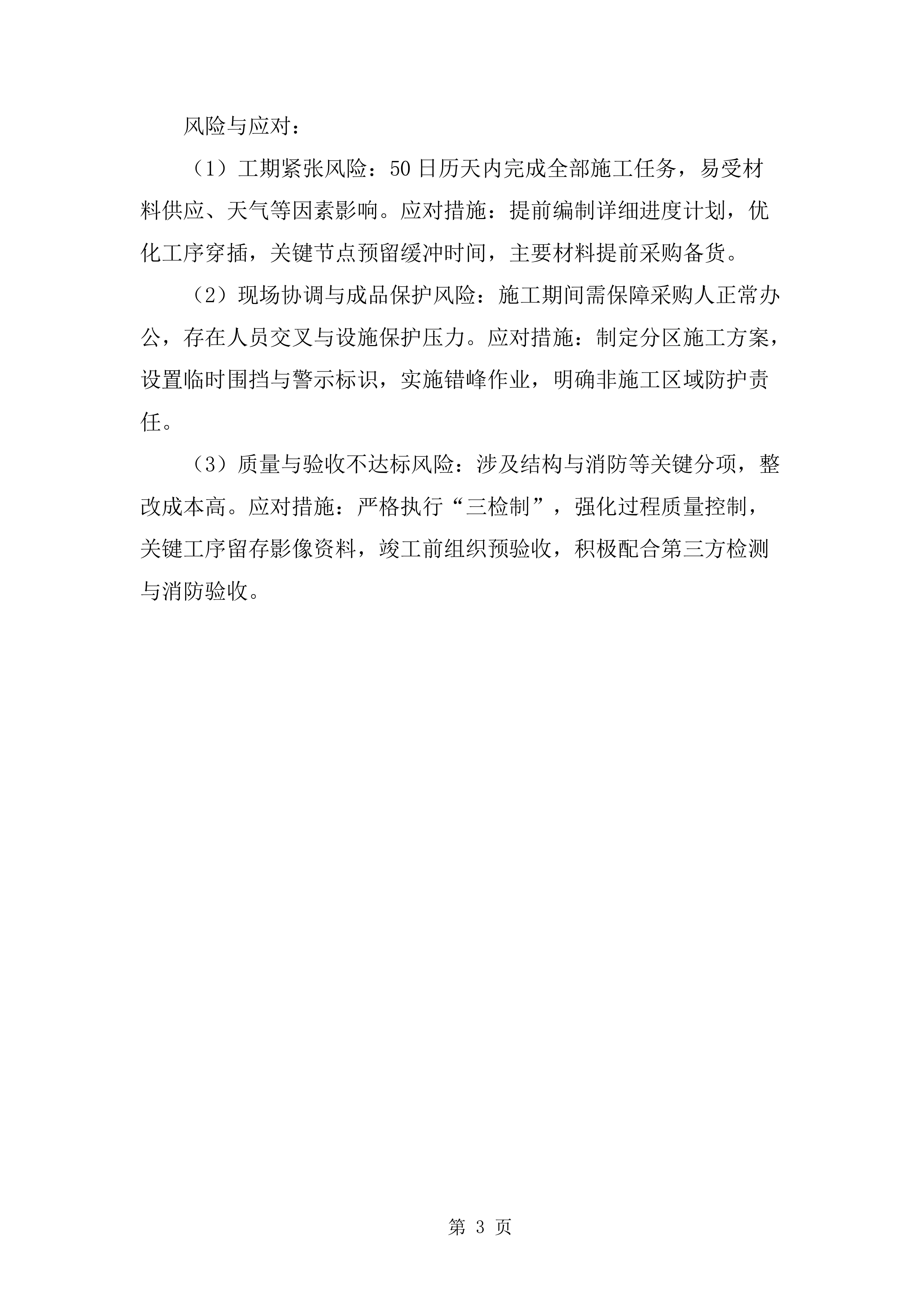

风险与应对:
(1)工期紧张风险:50日历天内完成全部施工任务,易受材料供应、天气等因素影响。应对措施:提前编制详细进度计划,优化工序穿插,关键节点预留缓冲时间,主要材料提前采购备货。
(2)现场协调与成品保护风险:施工期间需保障采购人正常办公,存在人员交叉与设施保护压力。应对措施:制定分区施工方案,设置临时围挡与警示标识,实施错峰作业,明确非施工区域防护责任。
(3)质量与验收不达标风险:涉及结构与消防等关键分项,整改成本高。应对措施:严格执行“三检制”,强化过程质量控制,关键工序留存影像资料,竣工前组织预验收,积极配合第三方检测与消防验收。
三、核心需求与潜在痛点
一、项目理解与业主关注点分析
XX市残疾人文体活动中心排危工程作为一项涉及公共安全与特殊群体服务保障的重要民生项目,其实施不仅关乎建筑本体的结构安全与使用功能恢复,更承载着为残疾人运动员提供安全、稳定训练和生活空间的社会责任。项目位于XX体育公园内,涵盖残疾人运动员公寓楼与体育馆两大部分,施工内容包括消防改造、屋面防水修补、室外零星修缮以及体育馆结构补强等综合性工程任务,具有功能复合、技术交叉、安全要求高的特点。该工程在保障原有建筑正常使用前提下开展排危整治,体现出采购人对施工过程可控性、质量可靠性及安全管理严密性的高度关注。
从业主需求出发,工程质量一次性验收合格是基本底线,而实现过程中对施工组织的科学性、技术措施的合规性、现场管理的规范性提出了更高要求。尤其值得注意的是,招标文件明确强调施工期间不得影响采购人正常工作运行,表明本项目在工期控制、文明施工、环境协调等方面存在刚性约束。同时,项目经理及管理人员的任职承诺、人员一致性要求、分包资质审批机制等制度设计,反映出采购人对履约稳定性与管理连续性的高度重视。因此,业主的核心关注点不仅局限于最终成果交付,更延伸至全过程的风险防控、责任落实与服务响应能力。
二、核心需求识别与分析
本项目的核心需求体现在技术实施、质量管理、安全保障与组织协同四个维度的深度融合。从施工范围来看,消防改造与结构补强属于关键性技术环节,直接关系到建筑物的整体安全性与后期运营合法性,必须严格遵循国家及XX市现行验收规范,并执行《XX市建设领域禁止、限制使用落后技术通告》(2019年版)的技术禁限要求,确保所用材料、工艺、设备均符合先进适用标准。屋面防水与室外修补虽属常规维修内容,但在既有建筑运行环境下作业,需兼顾防渗耐久性与外观协调性,避免因施工扰动引发次生问题。
在此基础上,隐性需求同样不容忽视。例如,施工图与工程量清单不一致时以清单为准的规定,实质上强化了供应商对工程边界的责任判断能力,要求投标方具备较强的图纸理解与清单复核能力;而“成交后人员不得更换”的硬性条款,则将项目团队的稳定性上升为合同履约的关键要素,体现出采购人对管理延续性和执行力的高度依赖。此外,施工过程中须按原状恢复非施工区域、承担损坏赔偿责任等规定,进一步凸显了对成品保护、交叉作业管控和风险预控机制的深层诉求。上述明示与隐性需求共同构成一个系统化、闭环式的管理框架,唯有通过精细化策划与全过程管控方可有效满足。
三、潜在痛点与风险分析
施工期间不影响采购人正常工作的刚性要求,构成了本项目最突出的实施难点。由于残疾人运动员公寓楼与体育馆仍在持续使用,施工活动必须在有限作业面内进行,且需避开人员密集时段,极易造成有效工时压缩、工序穿插复杂等问题。若未制定科学的分阶段施工计划与动态调度机制,可能导致进度滞后甚至被迫停工。行业内曾有类似文体场馆维修改造项目因未充分评估运营干扰因素,导致夜间施工噪声投诉频发、临时通道设置不合理引发通行安全隐患,最终被责令整改并承担违约金,严重影响整体工期与企业信誉。
另一个重大风险来源于多专业交叉施工带来的技术协调压力。本项目集消防系统升级、结构加固、防水处理于一体,各专业间存在工序衔接紧密、接口复杂的特点,尤其在既有结构上实施补强作业时,可能涉及原有管线避让、荷载传递路径调整等技术难题。一旦前期勘查不足或施工方案考虑不周,极有可能造成返工或结构性隐患。某市体育馆改造项目中,因未准确探明原有预埋管线位置,在钻孔植筋过程中破坏消防信号线路,导致整层报警系统瘫痪,修复耗时两周并产生额外费用数十万元,教训深刻。此类技术风险若缺乏前置性技术交底与BIM辅助模拟手段,将显著增加质量失控概率。
人员配置的合规性与履约一致性亦构成潜在法律与管理风险。招标文件对项目经理执业资格、社保缴纳、无在建承诺作出严格限定,并要求主要管理人员持证上岗、到场一致,任何变动均需采购人书面同意,否则可解除合同并没收履约保证金。这一规定虽旨在保障项目管理力量投入,但对企业人力资源调配能力提出极高要求。实践中,部分企业因项目经理突发调动或关键岗位人员离职,未能及时补充经采购人认可的替代人选,最终被认定为实质性违约。此类风险表面看是人事问题,实则反映企业在项目资源统筹、应急替补机制方面的短板,必须通过制度化安排予以规避。
四、我方应对策略与保障措施
针对本项目的技术复杂性与管理高要求,我方将构建以“技术先行、管理闭环、资源保障”为核心的三位一体实施体系。在技术措施方面,将组建专项技术攻关小组,围绕消防系统改造路径优化、结构补强节点施工、屋面防水层耐久性提升等关键技术点开展深化设计与工艺验证,严格执行施工图会审与样板引路制度,确保每道工序有据可依、可控可溯。对于施工重难点,采用三维建模辅助碰撞检测,提前识别管线冲突与作业空间受限区域,制定专项施工方案并报采购人审批后实施,最大限度降低现场变更风险。
在管理措施层面,建立全过程进度监控与动态纠偏机制,编制详尽的施工总体进度计划,明确关键线路与里程碑节点,结合提前工期预案与进度补救措施,确保在不可预见因素影响下仍能维持总体目标不变。施工现场实行全封闭独立作业区管理,设置专用物料转运通道与人员进出路线,配备专职安全文明施工督导员,严格落实工作服、胸牌、防护用品佩戴制度,杜绝野蛮施工行为。同步推行日清日结管理制度,每日召开现场协调会,及时解决交叉作业矛盾,确保与采购人保持高效沟通与统一调度。
在资源保障方面,我方已锁定本项目所需的主要施工机械、周转材料与专业技术工人队伍,确保人、材、机资源配置与施工节奏相匹配。项目经理及项目管理班子人选已在公司内部完成备案,所有人员均具备相应执业资格与岗位证书,社保关系清晰可查,完全满足招标文件关于任职唯一性与稳定性要求。项目部将在合同签订前依法组建并出具正式任命文件,明确职责分工与管理权限,确保自开工之日起即形成完整高效的组织架构。同时,我方承诺所有专业分包单位均具备法定资质,并在实施前报采购人审批,杜绝违规分包风险。
五、企业能力与业绩支撑
我方作为专注于建筑工程领域的专业承包企业,始终秉持“安全为先、质量为本、精益建造”的发展理念,建立了完善的项目管理体系与标准化作业流程。公司拥有一支经验丰富、结构合理的专业技术团队,核心管理人员均具有一级或二级注册建造师执业资格,熟悉国家及地方工程建设法规与技术标准,具备处理复杂施工问题的能力。在日常运营中,公司严格执行ISO质量、环境、职业健康安全管理体系标准,形成了覆盖施工全过程的风险预警与应急响应机制,能够快速应对各类突发状况,保障项目平稳推进。
尽管目前暂无残疾人文体类专项工程业绩记录,但我方近年来积极参与城市更新与公共建筑改造类项目,积累了丰富的既有建筑修缮与功能提升经验。特别是在消防系统改造与结构安全整治方面,已完成多个机关办公楼、社区服务中心等类似场景的施工任务,均实现一次性验收合格,未发生任何质量安全事故。其中某区级文化活动中心消防设施更新项目,涉及老旧线路更换、喷淋系统扩容与报警主机升级,施工全程未中断场馆对外开放,通过分区域轮动作业与夜间施工组织,圆满完成任务并获得业主书面表扬。此类实践经验为本项目顺利实施提供了有力支撑。
六、需求匹配度分析表
需求项
我方能力
匹配度
备注
项目经理执业资格与任职唯一性
拟派项目经理持有消防工程专业二级注册建造师证书,已在本公司注册,无在建项目任职,提供社保证明及承诺函
完全匹配
承诺成交后不在其他项目任职
主要管理人员配置与持证上岗
项目管理班子成员均持有建设主管部门要求的岗位证书,公司将为其缴纳养老保险,提供任命文件及承诺函
完全匹配
管理人员到场一致性已作书面承诺
施工方案与技术措施完整性
提供包含施工方法、资源配置、技术关键点、重难点分析、组织措施与总体部署的专项施工方案
完全匹配
方案经内部评审,符合项目实际
安全管理体系与文明施工措施
建立专项安全管理制度,含施工防护、吊装安全、封闭施工、专项安全方案等内容
完全匹配
实行全天候安全巡查机制
工程进度计划与工期保障措施
编制详细施工进度计划,含提前工期预案与进度补救措施
完全匹配
采用动态进度管理工具跟踪执行
质量管理体系与验收达标能力
严格执行国家及XX市施工验收规范,建立质量控制要点清单与质量事故应急预案
完全匹配
确保一次性验收合格
环境保护与污染防控措施
制定环境管理计划,落实防尘降噪、建筑垃圾合规处置与路面保洁措施
完全匹配
符合绿色施工基本要求
分包管理与专业资质合规性
如需分包,将选择具备合法资质的企业,并报采购人批准后实施
完全匹配
不擅自分包,严控分包风险
现场踏勘与施工条件适应性
已组织技术人员赴现场实地勘察,充分了解施工环境与作业限制
完全匹配
报价中已综合考虑现场条件因素
四、技术要求
XX市残疾人文体活动中心排危工程的技术要求主要包括:项目位于XX体育公园内,涉及残疾人运动员公寓楼(约2500㎡,地上5层)和残疾人体育馆(约1000㎡,地上2层)的消防改造、屋面防水修补、室外零星修补及体育馆结构补强施工。工程质量须符合国家和XX市现行施工质量验收规范,并一次性验收合格。所采用的技术、工艺和产品须执行《XX市建设领域禁止、限制使用落后技术通告》(2019年版)相关规定。施工范围以工程量清单为准,若与施工图不一致且采购人未澄清时,优先依据工程量清单实施。项目经理须具备机电工程或消防工程专业二级及以上注册建造师资格,在本单位注册并承诺成交后不得在其他在建项目任职,需提供身份证、注册证书、社保证明或劳动合同及不在其他项目任职的承诺函。成交后须按建设行政主管部门要求组建项目部,配置管理人员并出具任命文件,明确岗位职责,相关人员须持证上岗并提供养老保险证明,管理人员必须与投标时一致,未经同意不得更换。施工过程中材料应按...
排危工程施工技术标(1211页).docx
