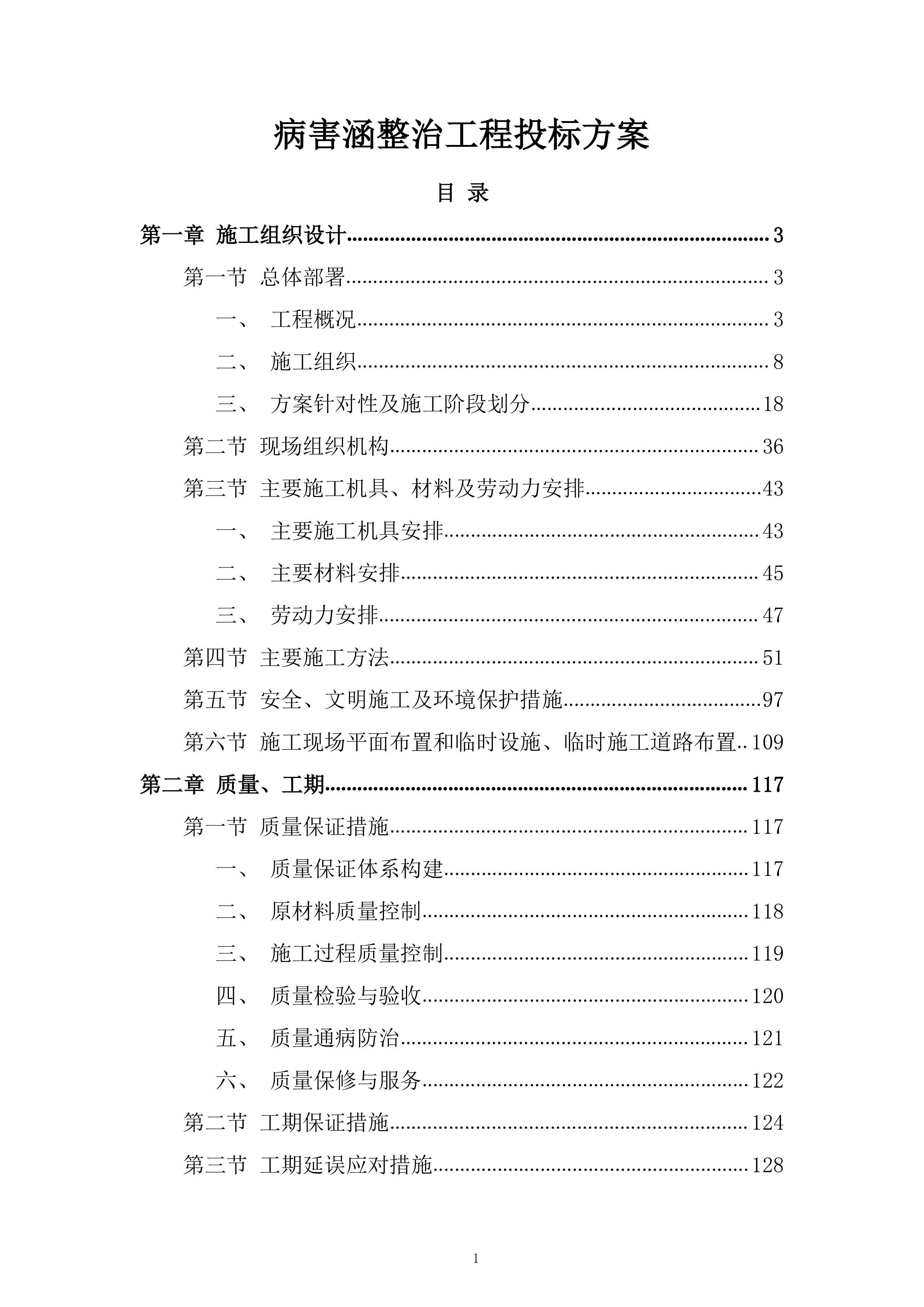

病害涵整治工程投标方案
目
录
第一章
施工组织设计
3
第一节
总体部署
3
一、
工程概况
3
二、
施工组织
8
三、
方案针对性及施工阶段划分
18
第二节
现场组织机构
36
第三节
主要施工
机具、材料及劳动力安排
43
一、
主要施工机具安排
43
二、
主要材料安排
45
三、
劳动力安排
47
第四节
主要施工方法
51
第五节
安全、文明施工及环境保护措施
97
第六节
施工现场平面布置和临时设施、临时施工道路布置
109
第二章
质量、工期
117
第一节
质量保证措施
117
一、
质量保证体系构建
117
二、
原材料质量控制
118
三、
施工过程质量控制
119
四、
质量检验与验收
120
五、
质量通病防治
121
六、
质量保修与服务
122
第二节
工期保证措施
124
第三节
工期延误应对措施
128
施工组织设计
总体部署

工程概况
工程技术内容
(一)核心施工工艺
采用内套波纹板加固工艺对病害涵进行处理,通过在涵体内安装波纹板结构,结合混凝土浇筑、钢筋安装等辅助工艺,形成复合加固体系,增强涵体的结构强度与整体性。
(二)施工准备工作
施工场地清理:对施工区域及周边场地进行全面清理,清除杂物、障碍物等,为施工机械设备进场及施工操作创造条件。
施工便道铺设:在施工区域周边修建施工便道,保障施工材料、机械设备的运输通行,便道需满足施工荷载及通行要求。
排水处理:对涵内及出入口进行排水作业,处理施工区域内的积水,确保施工在干燥环境下进行。
清淤作业:清除涵内及出入口的淤泥、杂物,恢复涵体的排水功能,同时为后续施工工序提供作业空间。
基础处理:对涵体浆砌片石基础存在病害的局部区域进行凿除处理,为新结构施工奠定基础;对圬工面(片石及砼)进行凿毛处理,增强新旧结构之间的结合力。
钢筋处理:对涵体内既有钢筋进行除锈处理,并涂刷阻锈剂,防止钢筋进一步锈蚀,保障结构耐久性;在新旧混凝土结合部位涂刷新旧混凝土结合剂,提升结合面的粘结强度。
(三)沉降缝处理

填塞沥青木板:在涵体沉降缝处填塞沥青木板,起到密封、隔水及缓冲沉降的作用。
安装橡胶止水条:在沉降缝位置安装橡胶止水条,增强沉降缝的防水性能,防止雨水、地下水渗入涵体内部。
填充聚硫密封胶:在沉降缝缝隙内填充聚硫密封胶,进一步提升密封防水效果,适应涵体的沉降变形。
(四)波纹板加固施工
混凝土基础浇筑:在涵体内浇筑 C30 混凝土基础,为波纹板安装提供稳定的支撑结构。
钢筋安装:在基础及边墙部位绑扎、安装钢筋,形成钢筋骨架,增强基础及边墙的结构强度。
波纹板拼装:将建设单位供应的波纹板在涵体内按设计要求进行拼装,形成连续的加固结构。
法兰制作与安装:制作底部及横向法兰,通过高强螺栓将波纹板与法兰、法兰与涵体结构进行连接固定,确保波纹板安装牢固。
混凝土浇筑:浇筑 C45 自密实微膨胀混凝土,填充波纹板与涵体原结构之间的间隙,使波纹板与原涵体形成整体受力体系,自密实混凝土可确保浇筑密实,微膨胀特性可补偿混凝土收缩,提升结构整体性。
植筋及化学螺栓施工:采用植筋工艺(使用 A 级胶)在涵体原结构上植入钢筋,通过凿埋方式安装 M20 化学螺栓(用于底部法兰盘固定),增强新老结构的连接可靠性。
(五)临时设施及辅助工作
工料棚搭建与拆除:在施工区域搭建工料棚,用于存放施工材料、工具及设备,工程完工后对工料棚进行拆除并清理场地。

材料运输:负责水泥及干料等辅助材料的装运工作,确保材料及时供应至施工现场。
设备租赁与使用:根据施工需要租赁自密实砼泵送设备等专用机械设备,并负责设备的调度、使用及维护。
大型机具装卸:协调大型施工机具的进场、装卸作业,确保机具安全、高效投入使用。
工地小搬运:负责施工现场内材料、工具等的短途搬运工作,保障施工各环节的材料供应。
施工管理要求
(一)安全管理
建立健全安全生产保证体系,配备专职安全生产管理人员,明确各级人员的安全生产责任,确保安全生产管理工作落到实处。
严格遵守建设单位安全生产管理体系及本项目各阶段安全生产、文明施工设计方案,制定专项安全施工方案及应急预案。
加强施工人员安全教育培训,特种作业人员必须持证上岗,普通作业人员需经培训合格后方可上岗作业。
强化施工现场安全防护措施,设置明显的安全警示标志,对危险作业区域进行隔离防护,确保施工安全。
杜绝各类责任事故,包括责任职工重伤及以上事故、责任火灾爆炸事故、机械设备及交通责任重大事故、路外伤亡事故等。
(二)质量管理
建立完善的质量管理体系,明确质量管理流程及各岗位质量管理职责,加强施工全过程质量控制。
严格按照施工图纸、技术规范及施工组织设计进行施工,对施工工序进行严格的质量检验与验收,上一道工序不合格不得进入下一道工序施工。
加强原材料质量控制,对进场的辅助材料进行质量检验,不合格材料严禁使用于工程中。
做好施工质量记录,及时整理、归档质量资料,确保工程质量可追溯。
若工程质量未达到规定标准,需无条件返工整改,并承担由此造成的一切损失及违约处罚。

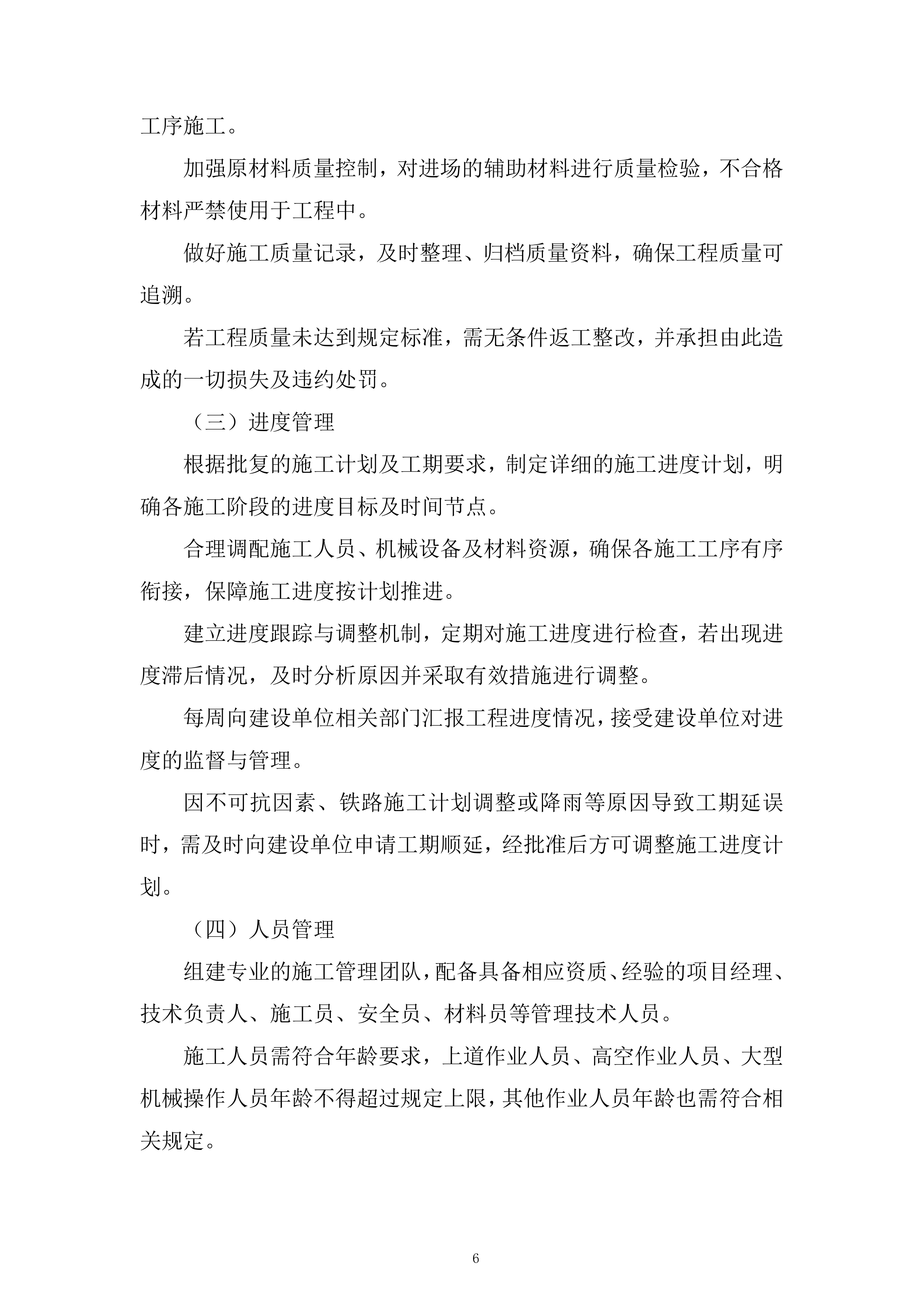

(三)进度管理
根据批复的施工计划及工期要求,制定详细的施工进度计划,明确各施工阶段的进度目标及时间节点。
合理调配施工人员、机械设备及材料资源,确保各施工工序有序衔接,保障施工进度按计划推进。
建立进度跟踪与调整机制,定期对施工进度进行检查,若出现进度滞后情况,及时分析原因并采取有效措施进行调整。
每周向建设单位相关部门汇报工程进度情况,接受建设单位对进度的监督与管理。
因不可抗因素、铁路施工计划调整或降雨等原因导致工期延误时,需及时向建设单位申请工期顺延,经批准后方可调整施工进度计划。
(四)人员管理
组建专业的施工管理团队,配备具备相应资质、经验的项目经理、技术负责人、施工员、安全员、材料员等管理技术人员。
施工人员需符合年龄要求,上道作业人员、高空作业人员、大型机械操作人员年龄不得超过规定上限,其他作业人员年龄也需符合相关规定。
与所有施工人员签订劳动合同,并将劳动合同复印件提交建设单位备案。
按时足额支付施工人员劳务报酬,依法为施工人员缴纳各类保险基金。
建立施工人员培训档案,如实记录培训时间、内容、参加人员及考核结果等信息,定期组织施工人员进行岗上业务和安全培训,提升施工人员专业技能与安全意识。
对于从事特种(设备)作业的人员,必须取得相应资格证书;从事铁路特有工种的人员,需经培训合格并取得《培训合格证书》,上岗时需携带相关证书备查。
(五)材料设备管理
主材管理:对建设单位供应的主材进行严格验收,核对材料的规格、型号、数量及质量证明文件,验收合格后方可接收;负责主材的现场保管,采取相应的防护措施,防止材料损坏、丢失或变质。
辅材管理:自行采购的辅材需选择具备相应资质的供应商,签订采购合同,明确材料质量标准及验收要求;进场辅材需进行质量检验,合格后方可使用;建立辅材出入库台账,加强材料使用过程中的管控,避免浪费。
机械设备管理:建立施工机械设备台账,明确设备的型号、数量、出厂日期、现值等信息;定期对机械设备进行维护保养,确保设备性能良好;操作人员需熟悉设备操作规程,严格按照操作规程进行操作,确保设备安全运行。
材料设备资料管理:收集整理主材质量证明文件、辅材采购合同及质量检验报告、机械设备出厂合格证及维护保养记录等资料,及时归档保存。
(六)现场协调管理

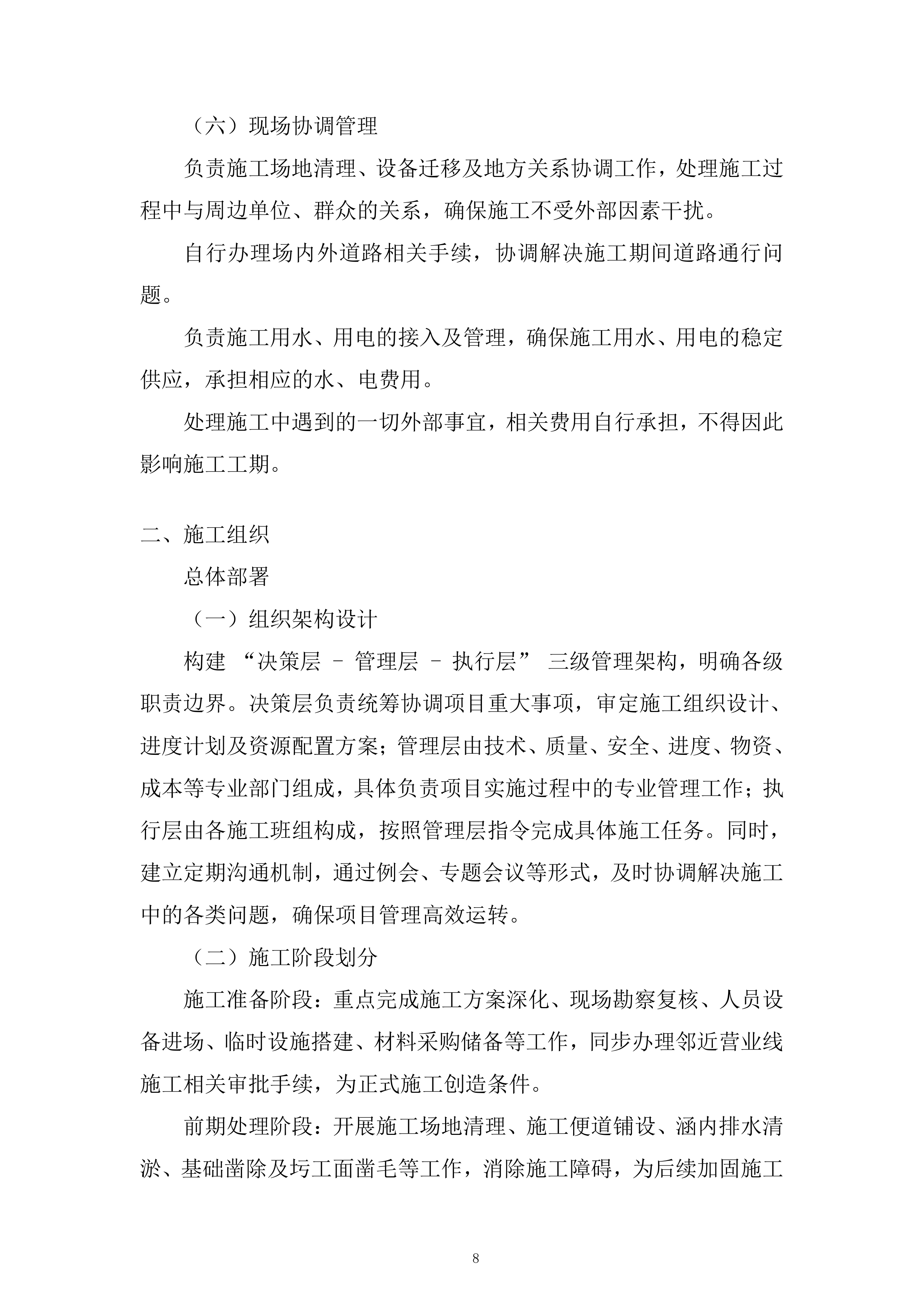

负责施工场地清理、设备迁移及地方关系协调工作,处理施工过程中与周边单位、群众的关系,确保施工不受外部因素干扰。
自行办理场内外道路相关手续,协调解决施工期间道路通行问题。
负责施工用水、用电的接入及管理,确保施工用水、用电的稳定供应,承担相应的水、电费用。
处理施工中遇到的一切外部事宜,相关费用自行承担,不得因此影响施工工期。
施工组织
总体部署
(一)组织架构设计
构建 “决策层 - 管理层 - 执行层” 三级管理架构,明确各级职责边界。决策层负责统筹协调项目重大事项,审定施工组织设计、进度计划及资源配置方案;管理层由技术、质量、安全、进度、物资、成本等专业部门组成,具体负责项目实施过程中的专业管理工作;执行层由各施工班组构成,按照管理层指令完成具体施工任务。同时,建立定期沟通机制,通过例会、专题会议等形式,及时协调解决施工中的各类问题,确保项目管理高效运转。
(二)施工阶段划分
施工准备阶段:重点完成施工方案深化、现场勘察复核、人员设备进场、临时设施搭建、材料采购储备等工作,同步办理邻近营业线施工相关审批手续,为正式施工创造条件。
前期处理阶段:开展施工场地清理、施工便道铺设、涵内排水清淤、基础凿除及圬工面凿毛等工作,消除施工障碍,为后续加固施工奠定基础。

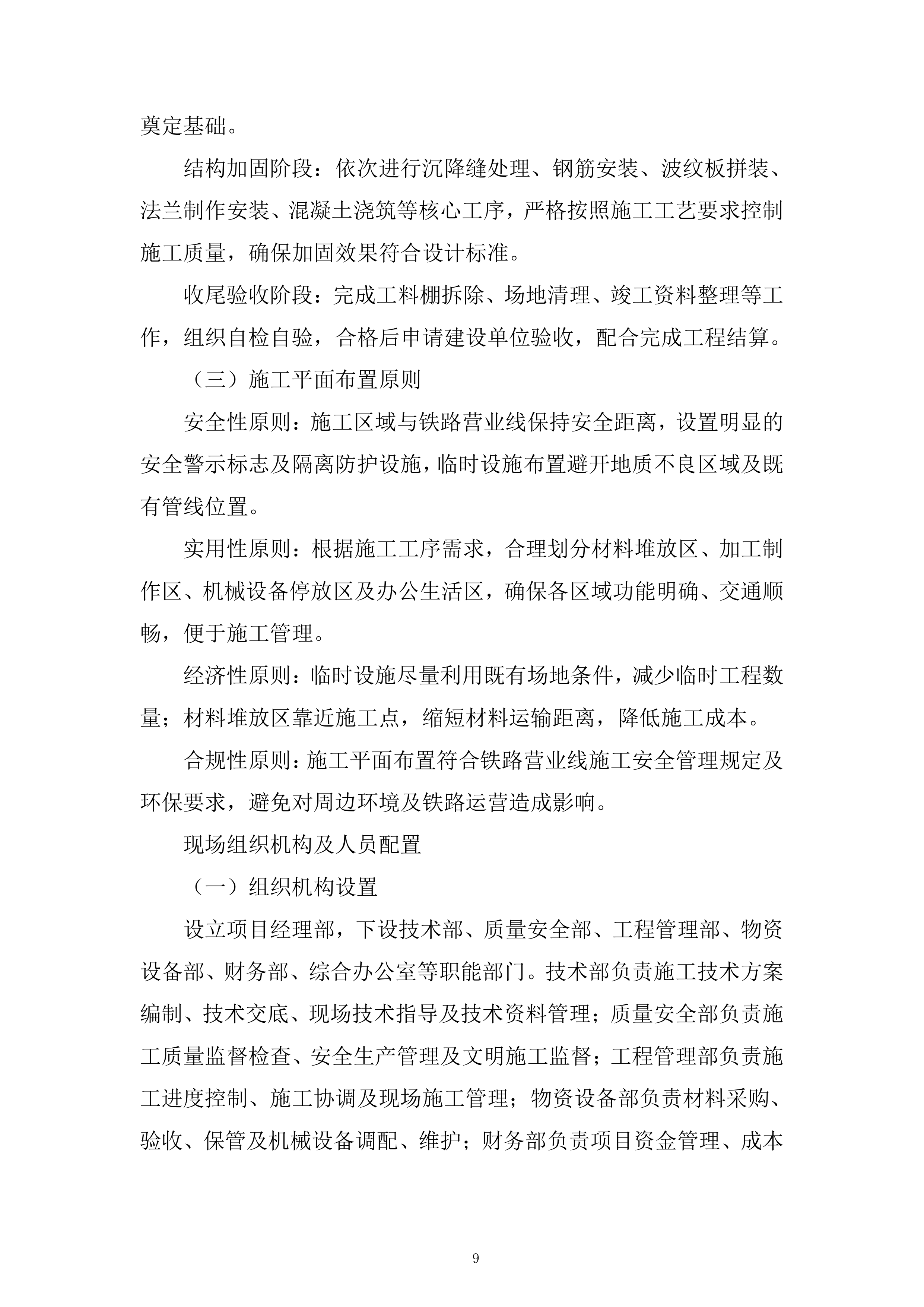

结构加固阶段:依次进行沉降缝处理、钢筋安装、波纹板拼装、法兰制作安装、混凝土浇筑等核心工序,严格按照施工工艺要求控制施工质量,确保加固效果符合设计标准。
收尾验收阶段:完成工料棚拆除、场地清理、竣工资料整理等工作,组织自检自验,合格后申请建设单位验收,配合完成工程结算。
(三)施工平面布置原则
安全性原则:施工区域与铁路营业线保持安全距离,设置明显的安全警示标志及隔离防护设施,临时设施布置避开地质不良区域及既有管线位置。
实用性原则:根据施工工序需求,合理划分材料堆放区、加工制作区、机械设备停放区及办公生活区,确保各区域功能明确、交通顺畅,便于施工管理。
经济性原则:临时设施尽量利用既有场地条件,减少临时工程数量;材料堆放区靠近施工点,缩短材料运输距离,降低施工成本。
合规性原则:施工平面布置符合铁路营业线施工安全管理规定及环保要求,避免对周边环境及铁路运营造成影响。
现场组织机构及人员配置
(一)组织机构设置
设立项目经理部,下设技术部、质量安全部、工程管理部、物资设备部、财务部、综合办公室等职能部门。技术部负责施工技术方案编制、技术交底、现场技术指导及技术资料管理;质量安全部负责施工质量监督检查、安全生产管理及文明施工监督;工程管理部负责施工进度控制、施工协调及现场施工管理;物资设备部负责材料采购、验收、保管及机械设备调配、维护;财务部负责项目资金管理、成本核算及费用支付;综合办公室负责行政后勤、人员管理及对外协调工作。
(二)关键岗位人员要求

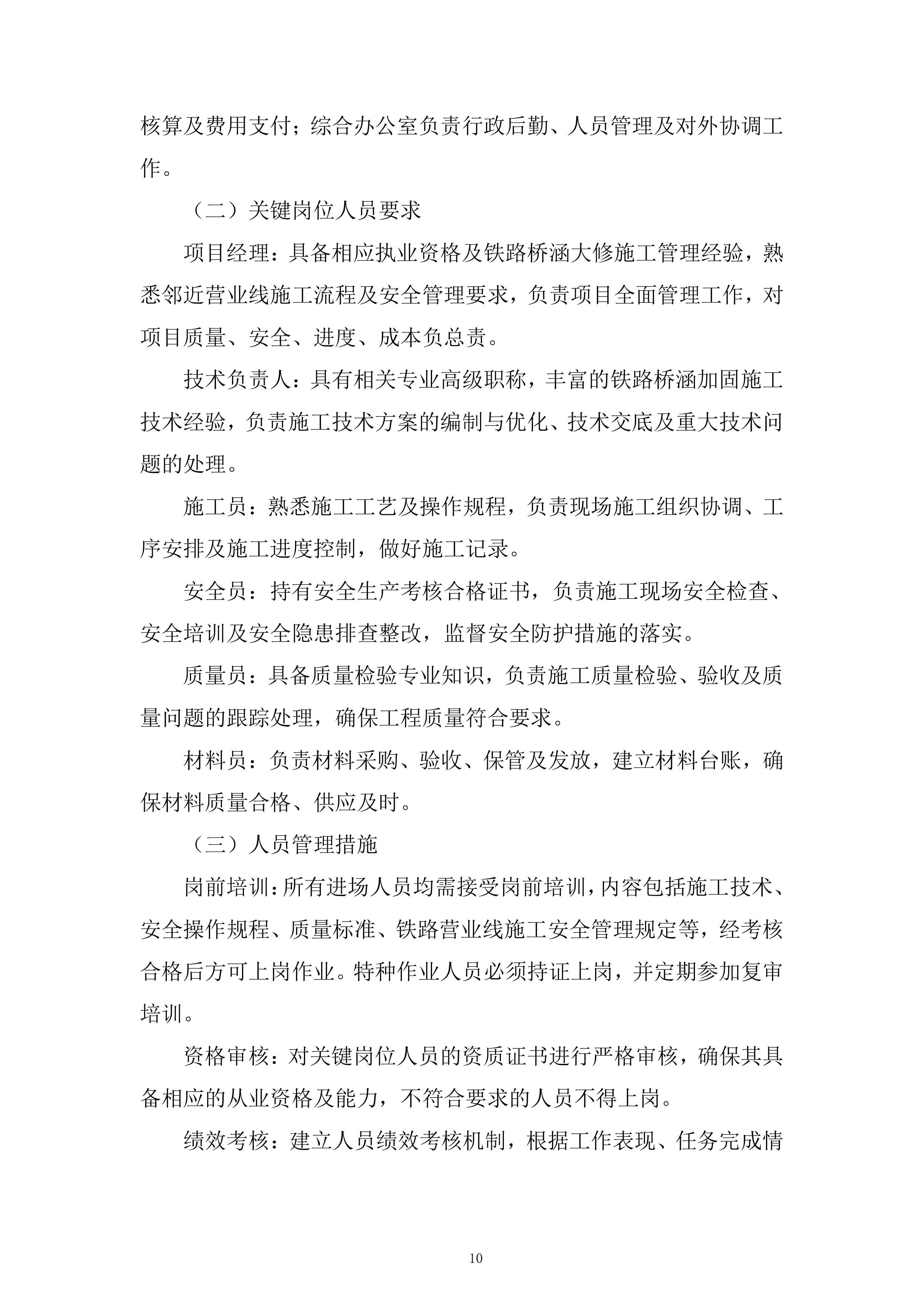

项目经理:具备相应执业资格及铁路桥涵大修施工管理经验,熟悉邻近营业线施工流程及安全管理要求,负责项目全面管理工作,对项目质量、安全、进度、成本负总责。
技术负责人:具有相关专业高级职称,丰富的铁路桥涵加固施工技术经验,负责施工技术方案的编制与优化、技术交底及重大技术问题的处理。
施工员:熟悉施工工艺及操作规程,负责现场施工组织协调、工序安排及施工进度控制,做好施工记录。
安全员:持有安全生产考核合格证书,负责施工现场安全检查、安全培训及安全隐患排查整改,监督安全防护措施的落实。
质量员:具备质量检验专业知识,负责施工质量检验、验收及质量问题的跟踪处理,确保工程质量符合要求。
材料员:负责材料采购、验收、保管及发放,建立材料台账,确保材料质量合格、供应及时。
(三)人员管理措施
岗前培训:所有进场人员均需接受岗前培训,内容包括施工技术、安全操作规程、质量标准、铁路营业线施工安全管理规定等,经考核合格后方可上岗作业。特种作业人员必须持证上岗,并定期参加复审培训。
资格审核:对关键岗位人员的资质证书进行严格审核,确保其具备相应的从业资格及能力,不符合要求的人员不得上岗。
绩效考核:建立人员绩效考核机制,根据工作表现、任务完成情况等进行考核,考核结果与薪酬、奖惩挂钩,激励员工积极工作。
社保管理:为所有施工人员缴纳社会保险,建立社保台账,确保员工合法权益得到保障。

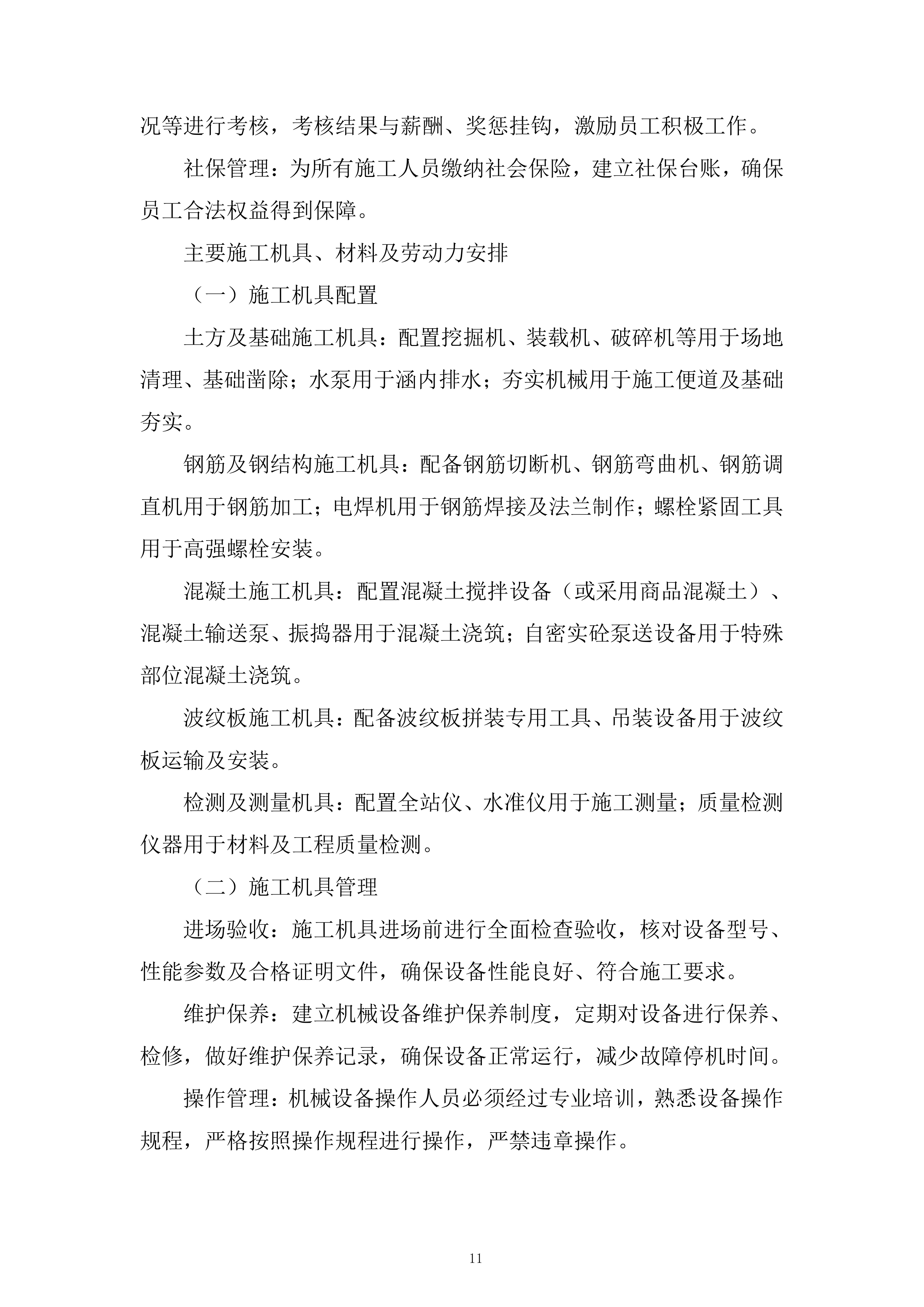

主要施工机具、材料及劳动力安排
(一)施工机具配置
土方及基础施工机具:配置挖掘机、装载机、破碎机等用于场地清理、基础凿除;水泵用于涵内排水;夯实机械用于施工便道及基础夯实。
钢筋及钢结构施工机具:配备钢筋切断机、钢筋弯曲机、钢筋调直机用于钢筋加工;电焊机用于钢筋焊接及法兰制作;螺栓紧固工具用于高强螺栓安装。
混凝土施工机具:配置混凝土搅拌设备(或采用商品混凝土)、混凝土输送泵、振捣器用于混凝土浇筑;自密实砼泵送设备用于特殊部位混凝土浇筑。
波纹板施工机具:配备波纹板拼装专用工具、吊装设备用于波纹板运输及安装。
检测及测量机具:配置全站仪、水准仪用于施工测量;质量检测仪器用于材料及工程质量检测。
(二)施工机具管理
进场验收:施工机具进场前进行全面检查验收,核对设备型号、性能参数及合格证明文件,确保设备性能良好、符合施工要求。
维护保养:建立机械设备维护保养制度,定期对设备进行保养、检修,做好维护保养记录,确保设备正常运行,减少故障停机时间。
操作管理:机械设备操作人员必须经过专业培训,熟悉设备操作规程,严格按照操作规程进行操作,严禁违章操作。
台账管理:建立机械设备台账,详细记录设备名称、型号、数量、出厂日期、现值、使用状况等信息,实现设备动态管理。
(三)材料管理
主材管理:对建设单位供应的主材,严格按照合同约定进行验收,核对材料的规格、型号、数量及质量证明文件,验收合格后办理接收手续;妥善保管主材,采取防潮、防晒、防腐等防护措施,防止材料损坏变质;根据施工进度合理领用主材,做好领用记录。
辅材管理:按照施工预算及施工进度计划采购辅材,选择信誉良好、具备相应资质的供应商,签订采购合同,明确材料质量标准、交货期及验收要求;辅材进场后进行质量检验,不合格材料严禁使用;建立辅材出入库台账,加强材料使用过程中的管控,避免材料浪费。
材料标识:对进场材料进行清晰标识,注明材料名称、规格、型号、产地、进场日期及检验状态,防止材料混用。

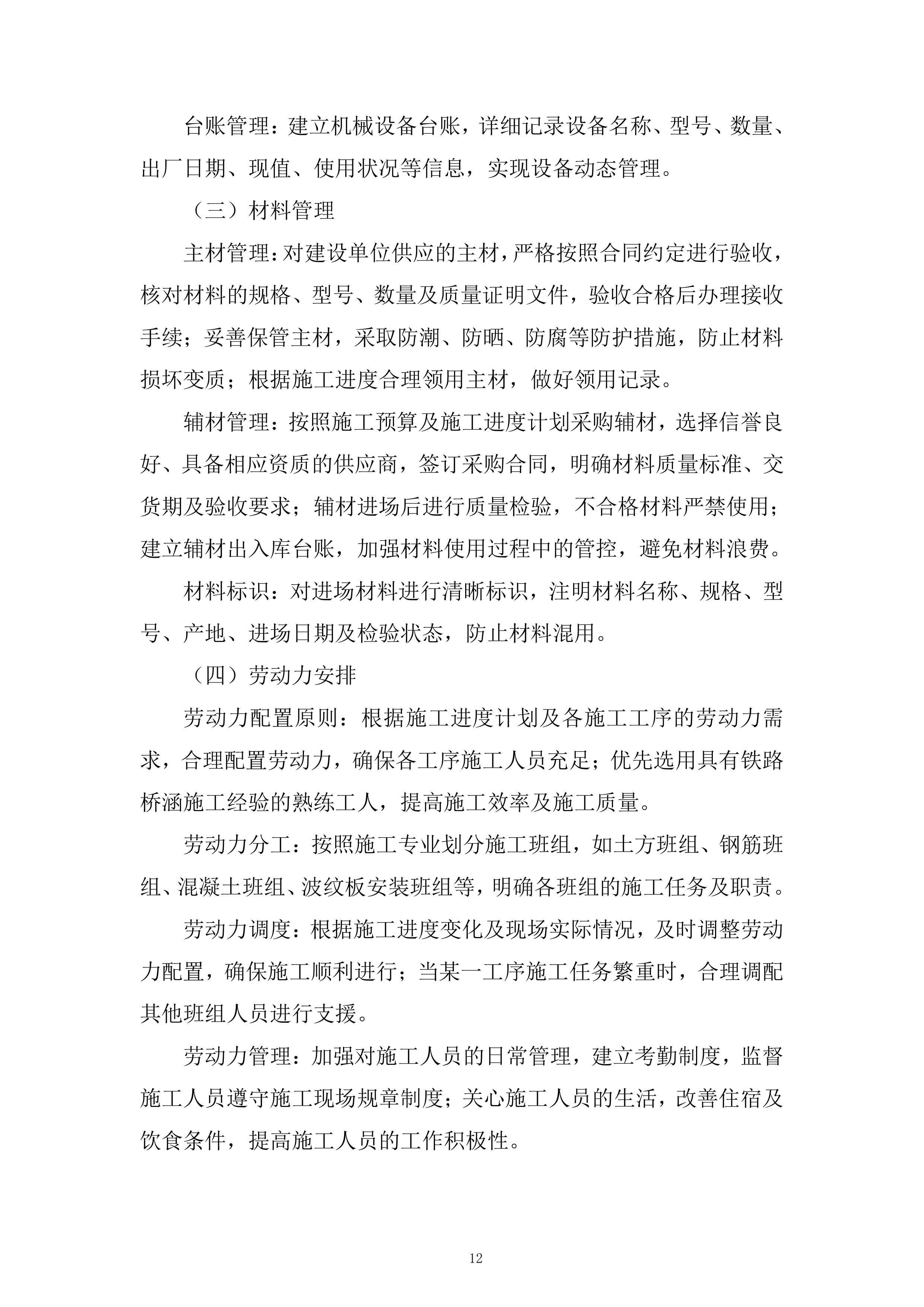

(四)劳动力安排
劳动力配置原则:根据施工进度计划及各施工工序的劳动力需求,合理配置劳动力,确保各工序施工人员充足;优先选用具有铁路桥涵施工经验的熟练工人,提高施工效率及施工质量。
劳动力分工:按照施工专业划分施工班组,如土方班组、钢筋班组、混凝土班组、波纹板安装班组等,明确各班组的施工任务及职责。
劳动力调度:根据施工进度变化及现场实际情况,及时调整劳动力配置,确保施工顺利进行;当某一工序施工任务繁重时,合理调配其他班组人员进行支援。
劳动力管理:加强对施工人员的日常管理,建立考勤制度,监督施工人员遵守施工现场规章制度;关心施工人员的生活,改善住宿及饮食条件,提高施工人员的工作积极性。

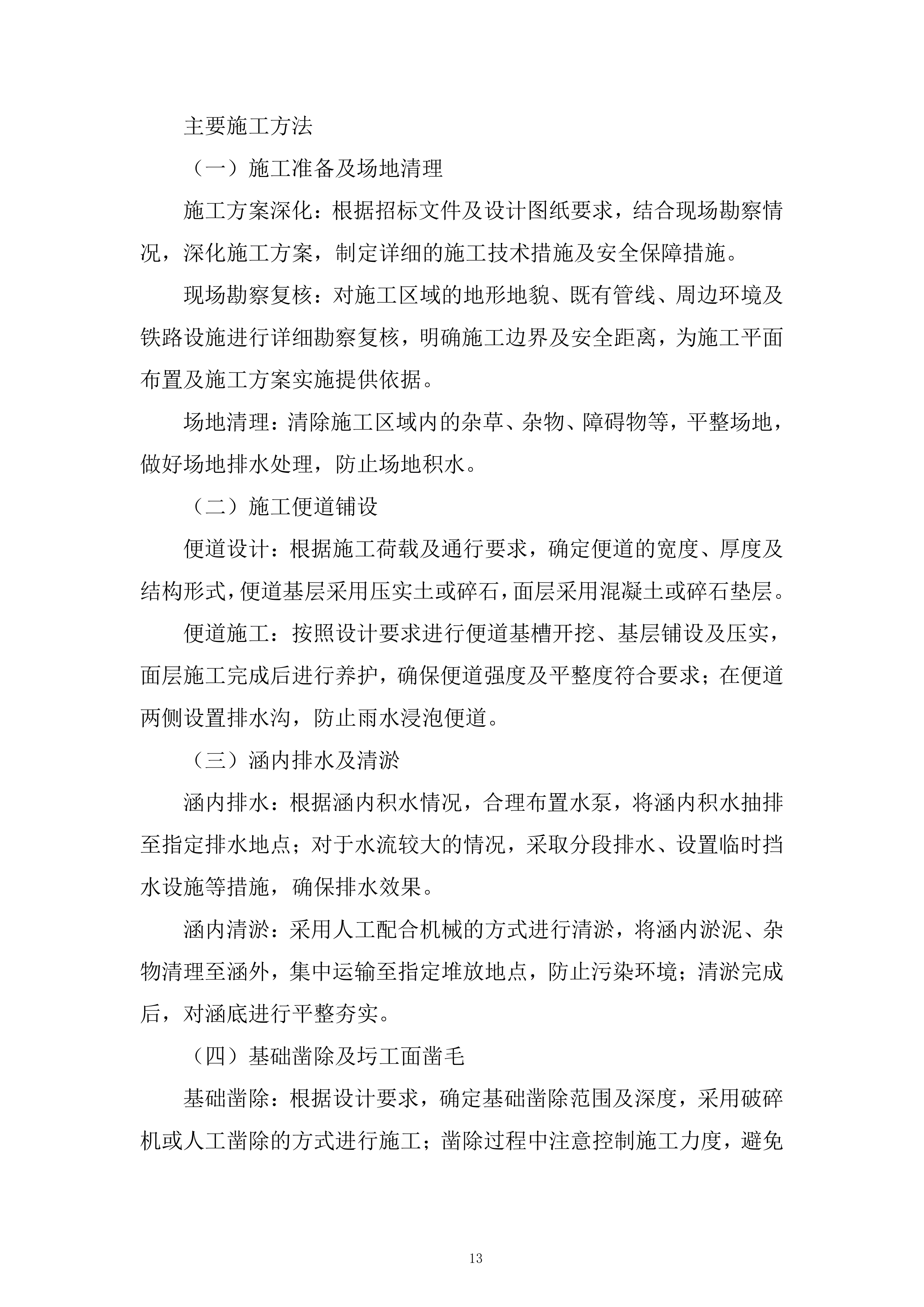

主要施工方法
(一)施工准备及场地清理
施工方案深化:根据招标文件及设计图纸要求,结合现场勘察情况,深化施工方案,制定详细的施工技术措施及安全保障措施。
现场勘察复核:对施工区域的地形地貌、既有管线、周边环境及铁路设施进行详细勘察复核,明确施工边界及安全距离,为施工平面布置及施工方案实施提供依据。
场地清理:清除施工区域内的杂草、杂物、障碍物等,平整场地,做好场地排水处理,防止场地积水。
(二)施工便道铺设
便道设计:根据施工荷载及通行要求,确定便道的宽度、厚度及结构形式,便道基层采用压实土或碎石,面层采用混凝土或碎石垫层。
便道施工:按照设计要求进行便道基槽开挖、基层铺设及压实,面层施工完成后进行养护,确保便道强度及平整度符合要求;在便道两侧设置排水沟,防止雨水浸泡便道。
(三)涵内排水及清淤
涵内排水:根据涵内积水情况,合理布置水泵,将涵内积水抽排至指定排水地点;对于水流较大的情况,采取分段排水、设置临时挡水设施等措施,确保排水效果。
涵内清淤:采用人工配合机械的方式进行清淤,将涵内淤泥、杂物清理至涵外,集中运输至指定堆放地点,防止污染环境;清淤完成后,对涵底进行平整夯实。
(四)基础凿除及圬工面凿毛

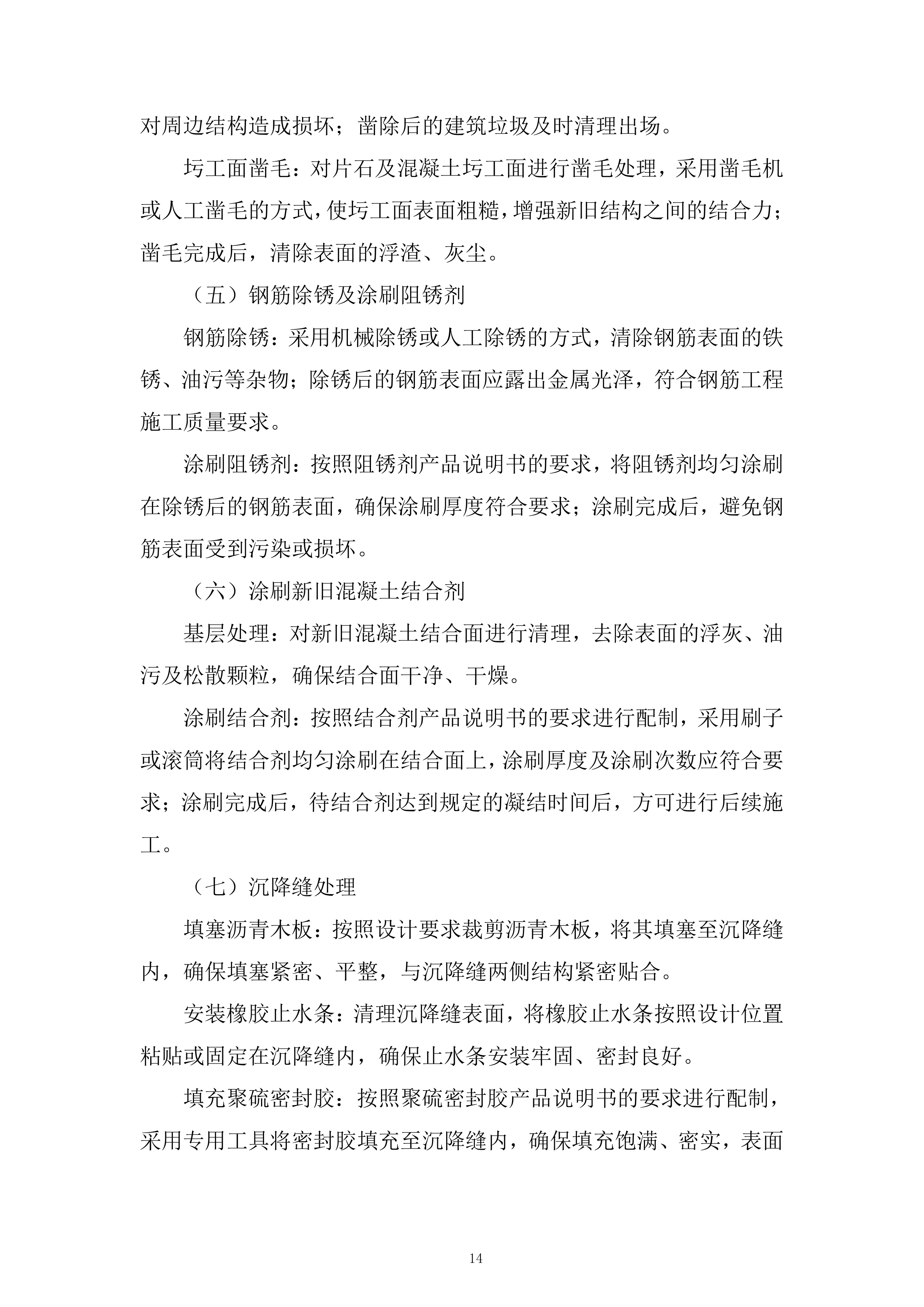

基础凿除:根据设计要求,确定基础凿除范围及深度,采用破碎机或人工凿除的方式进行施工;凿除过程中注意控制施工力度,避免对周边结构造成损坏;凿除后的建筑垃圾及时清理出场。
圬工面凿毛:对片石及混凝土圬工面进行凿毛处理,采用凿毛机或人工凿毛的方式,使圬工面表面粗糙,增强新旧结构之间的结合力;凿毛完成后,清除表面的浮渣、灰尘。
(五)钢筋除锈及涂刷阻锈剂
钢筋除锈:采用机械除锈或人工除锈的方式,清除钢筋表面的铁锈、油污等杂物;除锈后的钢筋表面应露出金属光泽,符合钢筋工程施工质量要求。
涂刷阻锈剂:按照阻锈剂产品说明书的要求,将阻锈剂均匀涂刷在除锈后的钢筋表面,确保涂刷厚度符合要求;涂刷完成后,避免钢筋表面受到污染或损坏。
(六)涂刷新旧混凝土结合剂
基层处理:对新旧混凝土结合面进行清理,去除表面的浮灰、油污及松散颗粒,确保结合面干净、干燥。
涂刷结合剂:按照结合剂产品说明书的要求进行配制,采用刷子或滚筒将结合剂均匀涂刷在结合面上,涂刷厚度及涂刷次数应符合要求;涂刷完成后,待结合剂达到规定的凝结时间后,方可进行后续施工。
(七)沉降缝处理
填塞沥青木板:按照设计要求裁剪沥青木板,将其填塞至沉降缝内,确保填塞紧密、平整,与沉降缝两侧结构紧密贴合。
安装橡胶止水条:清理沉降缝表面,将橡胶止水条按照设计位置粘贴或固定在沉降缝内,确保止水条安装牢固、密封良好。
填充聚硫密封胶:按照聚硫密封胶产品说明书的要求进行配制,采用专用工具将密封胶填充至沉降缝内,确保填充饱满、密实,表面平整。

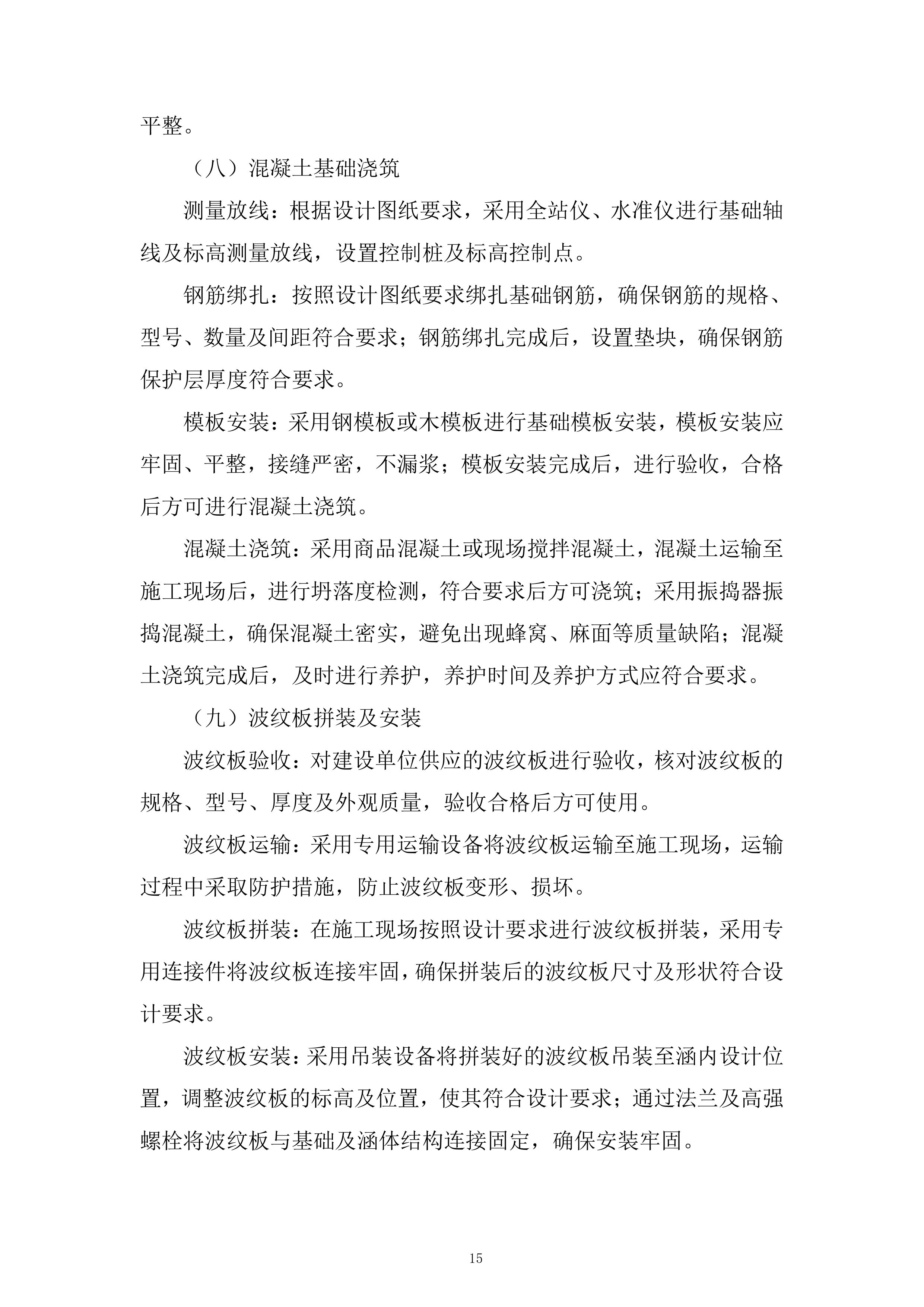

(八)混凝土基础浇筑
测量放线:根据设计图纸要求,采用全站仪、水准仪进行基础轴线及标高测量放线,设置控制桩及标高控制点。
钢筋绑扎:按照设计图纸要求绑扎基础钢筋,确保钢筋的规格、型号、数量及间距符合要求;钢筋绑扎完成后,设置垫块,确保钢筋保护层厚度符合要求。
模板安装:采用钢模板或木模板进行基础模板安装,模板安装应牢固、平整,接缝严密,不漏浆;模板安装完成后,进行验收,合格后方可进行混凝土浇筑。
混凝土浇筑:采用商品混凝土或现场搅拌混凝土,混凝土运输至施工现场后,进行坍落度检测,符合要求后方可浇筑;采用振捣器振捣混凝土,确保混凝土密实,避免出现蜂窝、麻面等质量缺陷;混凝土浇筑完成后,及时进行养护,养护时间及养护方式应符合要求。
(九)波纹板拼装及安装
波纹板验收:对建设单位供应的波纹板进行验收,核对波纹板的规格、型号、厚度及外观质量,验收合格后方可使用。
波纹板运输:采用专用运输设备将波纹板运输至施工现场,运输过程中采取防护措施,防止波纹板变形、损坏。
波纹板拼装:在施工现场按照设计要求进行波纹板拼装,采用专用连接件将波纹板连接牢固,确保拼装后的波纹板尺寸及形状符合设计要求。
波纹板安装:采用吊装设备将拼装好的波纹板吊装至涵内设计位置,调整波纹板的标高及位置,使其符合设计要求;通过法兰及高强螺栓将波纹板与基础及涵体结构连接固定,确保安装牢固。
(十)法兰制作及安装
法兰制作:按照设计图纸要求,采用钢板加工制作法兰,法兰的尺寸、厚度及螺栓孔位置应符合设计要求;法兰加工完成后,进行除锈处理,并涂刷防锈漆。
法兰安装:将制作好的法兰按照设计位置安装在波纹板及涵体结构上,调整法兰的位置及平整度,采用焊接或螺栓连接的方式将法兰固定牢固;法兰安装完成后,检查法兰连接的密封性及牢固性。
(十一)高强螺栓安装
螺栓验收:对高强螺栓进行验收,核对螺栓的规格、型号、性能等级及质量证明文件,验收合格后方可使用。
螺栓安装:按照设计要求及高强螺栓安装操作规程进行螺栓安装,确保螺栓安装位置准确、拧紧力矩符合要求;螺栓安装完成后,进行外观检查及力矩复检。
(十二)自密实微膨胀混凝土浇筑
混凝土配制:按照设计要求及自密实微膨胀混凝土的技术指标进行混凝土配制,确保混凝土的工作性能、强度及膨胀率符合要求;混凝土配制完成后,进行性能检测,合格后方可使用。
浇筑准备:清理浇筑部位的杂物、积水,检查模板及钢筋安装质量,确保符合要求;采用泵送设备将混凝土输送至浇筑部位。
混凝土浇筑:自密实混凝土依靠自身重力流淌密实,浇筑过程中应控制浇筑速度及浇筑顺序,避免出现离析、漏振等现象;浇筑完成后,及时进行养护,养护时间不少于规定天数。
(十三)植筋及化学螺栓施工
植筋施工:按照设计要求在涵体原结构上钻孔,钻孔直径、深度应符合设计要求;清理钻孔内的灰尘、碎屑,注入 A 级植筋胶,插入钢筋,确保钢筋插入深度及粘结牢固;植筋胶固化后,进行拉拔试验,检验植筋质量。
化学螺栓施工:按照设计要求钻孔,清理钻孔后,将化学螺栓植入钻孔内,待化学药剂固化后,拧紧螺栓螺母,确保螺栓安装牢固;施工完成后,进行质量检验。
(十四)工料棚搭拆及场地清理
工料棚搭建:按照施工平面布置要求搭建工料棚,工料棚采用钢结构或砖木结构,确保结构牢固、防雨、防晒;工料棚内设置材料堆放架,分类存放材料。
工料棚拆除:工程完工后,按照先上后下、先非承重后承重的顺序拆除工料棚,拆除过程中注意安全,避免发生安全事故;拆除的建筑垃圾及时清理出场。
场地清理:清除施工现场的杂物、垃圾,平整场地,恢复场地原貌;对施工过程中产生的废水、废渣进行处理,符合环保要求后排放或处置。
安全、文明施工及环境保护措施
(一)安全生产管理体系
建立健全安全生产管理体系,明确安全生产责任制,项目经理为安全生产第一责任人,各级管理人员及施工人员按照职责分工承担相应的安全生产责任。设立专职安全生产管理部门,配备足够的专职安全员,负责施工现场安全生产的监督、检查及管理工作。建立安全生产例会制度,定期召开安全生产会议,研究解决安全生产中的问题。
(二)安全施工措施
邻近营业线施工安全措施:编制邻近营业线施工专项安全方案,报建设单位及铁路相关部门审批后实施;在施工区域与铁路营业线之间设置防护设施,如防护网、防护棚等,防止施工物体侵入铁路限界;施工期间安排专人进行安全防护及监护,密切关注铁路运营情况,发现异常及时采取措施;严格按照批准的施工计划及时间进行施工,不得擅自扩大施工范围及延长施工时间。
高空作业安全措施:高空作业人员必须佩戴安全带、安全帽,搭设安全脚手架或操作平台,设置安全防护栏杆及挡脚板;脚手架及操作平台搭设完成后进行验收,合格后方可使用;高空作业所用的工具、材料应放置在安全可靠的地方,严禁抛掷。
机械作业安全措施:机械设备操作人员必须持证上岗,严格按照操作规程进行操作;机械设备作业前进行检查,确保设备性能良好;机械作业时,设置警示标志,严禁非作业人员进入作业区域;机械设备与铁路营业线、架空线路等保持安全距离。
电气安全措施:施工现场临时用电按照 “三相五线制” 及 “一机一闸一保护” 的原则进行布置;电气设备及线路必须绝缘良好,设置防雨、防触电保护装置;定期对临时用电设备及线路进行检查维护,发现问题及时整改。
方案针对性及施工阶段划分
施工方案针对性
(一)针对邻近营业线施工的专项针对性措施
施工审批与计划管理
严格按照铁路部门关于邻近营业线施工的管理规定,提前编制专项施工方案及安全防护方案,报集团公司调度所、工务段等相关部门审批,确保施工计划纳入铁路部门正式施工天窗计划后再组织实施。
建立施工计划动态调整机制,若因铁路运营需要调整施工天窗,及时优化施工工序安排,补充编制调整后的施工方案,重新履行审批程序,避免无计划、超计划施工。
安全防护体系构建
沿施工区域与铁路营业线的分界处设置硬质隔离防护设施,防护设施高度、强度符合相关标准,防止施工人员、机具、材料侵入铁路限界。同时在防护设施上悬挂醒目的安全警示标志,注明 “邻近营业线施工”“禁止翻越” 等内容。
配备专职防护员,防护员经培训考核合格后持证上岗,负责施工期间的现场安全防护及与铁路行车调度、设备管理单位的联络工作。施工前对防护员进行专项技术交底,明确防护范围、职责及应急处置流程。
施工现场安装视频监控设备,对施工全过程进行实时监控,监控数据留存时间满足铁路部门要求,便于后期追溯核查。同时配备应急通讯设备,确保防护员、施工现场与铁路调度部门之间通讯畅通。
施工过程管控
所有邻近营业线的施工作业均在批准的天窗时间内进行,天窗开始前 1 小时完成施工人员、机具、材料的进场准备及安全防护设施的布设;天窗结束前 30 分钟完成施工现场清理、人员机具撤离及防护设施的临时拆除,确保铁路运营安全。
对涉及铁路既有设备的施工,如靠近铁路线路的基础凿除、机械作业等,提前与设备管理单位签订安全协议,邀请设备管理单位派员现场监护,施工过程中严格按照监护要...
