现代农业生产发展资金畜牧产业类项目施工
投标方案
目录
第一章
内容完整性和编制水平
7
第一节
编制原则
7
一、
全面响应招标文件原则
7
二、
质量创优原则
7
三、
进度保证原则
7
四、
安全保护原则
7
五、
环境保护原则
8
六、
合理布局原则
8
七、
科学配置原则
8
第二节
编制依据
9
第三节
工程概况
9
第四节
施工条件及施工准备
10
一、
供水、供电、通讯
10
二、
技术准备
11
三、
现场准备
11
四、
设备及材料准备
11
五、
施工道路布置
12
第二章
施工方案和技术措施
13
第一节
施工准备
13
第二节
施工测量
17
第三节
道路工程
18
一、
路床(槽)整形
18
二、
现浇混凝土路面
20
三、
垫层
23
四、
安砌侧石
24
第四节
土建工程
25
一、
土方工程
25
二、
基础工程
31
三、
砌筑工程
33
四、
混凝土及钢筋混凝土工程
38
五、
脚手架工程
47
六、
抹灰工程
48
七、
楼地面工程
58
八、
屋面工程
61
九、
门窗工程
69
十、
给排水工程
72
第三章
质量管理体系与措施
80
第一节
质量管理体系
80
第二节
施工质量工序控制
82
一、
加强质量教育
82
二、
加强技术培训
82
三、
建立全面质量管理体系
82
四、
积极开展QC小组活动
83
五、
建立质量情报信息网络
83
第三节
质量管理措施
84
一、
工艺控制措施
84
二、
工程材料控制措施
84
三、
施工操作控制措施
84
四、
进度和质量关系的控制措施
85
第四节
职工队伍素质保证
86
第五节
制度保证
87
第六节
技术保证措施
87
第七节
具体措施保证
89
第四章
安全管理体系与措施
90
第一节
安全生产保证体系
90
第二节
安全保证制度
92
第三节
思想意识保证
93
第四节
安全措施保证
93
第五节
安全教育与训练
96
第六节
安全检查
99
第七节
施工现场安全设施要求
103
第八节
作业标准化
105
第九节
生产技术与安全技术的统一
106
第五章
环境保护管理体系与措施
108
第一节
施工环保措施目标
108
第二节
水污染防治措施
109
第三节
大气污染防治措施
110
第四节
噪声污染防治措施
112
第五节
固体废物污染防治措施
114
第六节
油料、化学品的控制措施
116
第七节
施工环保计划
117

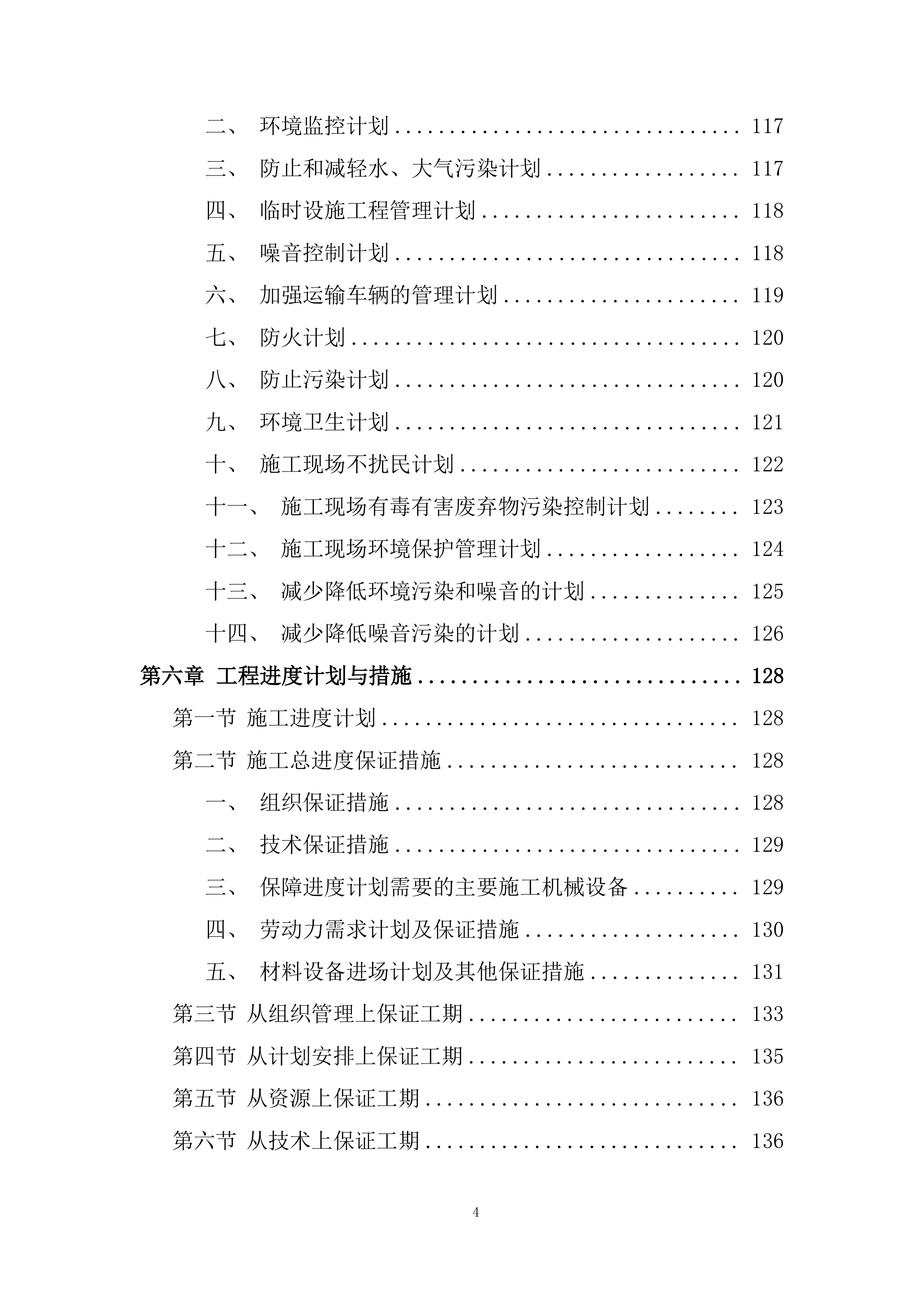

一、
环境监测计划
117
二、
环境监控计划
117
三、
防止和减轻水、大气污染计划
117
四、
临时设施工程管理计划
118
五、
噪音控制计划
118
六、
加强运输车辆的管理计划
119
七、
防火计划
120
八、
防止污染计划
120
九、
环境卫生计划
121
十、
施工现场不扰民计划
122
十一、
施工现场有毒有害废弃物污染控制计划
123
十二、
施工现场环境保护管理计划
124
十三、
减少降低环境污染和噪音的计划
125
十四、
减少降低噪音污染的计划
126
第六章
工程进度计划与措施
128
第一节
施工进度计划
128
第二节
施工总进度保证措施
128
一、
组织保证措施
128
二、
技术保证措施
129
三、
保障进度计划需要的主要施工机械设备
129
四、
劳动力需求计划及保证措施
130
五、
材料设备进场计划及其他保证措施
131
第三节
从组织管理上保证工期
133
第四节
从计划安排上保证工期
135
第五节
从资源上保证工期
136
第六节
从技术上保证工期
136
第七章
拟投入资源配备计划
137
第一节
劳动力投入计划
137
一、
劳动力组织、动员
137
二、
劳动力考核
137
三、
劳动力培训教育
137
四、
劳动力的储备
138
五、
节假日劳动力保证措施
138
六、
农忙季节的施工措施
139
第二节
主要物资投入计划
140
一、
资金配备计划
140
二、
材料设备采供计划
140
第三节
施工机械投入计划
143
一、
机械设备配置
143
二、
机械设备使用管理
143
三、
机械设备的保养和修理
144
四、
机械设备安全
145
第八章
施工进度表或施工网络图
146
第一节
进度计划编制原则
146
第二节
总进度计划的编制
146
第三节
总进度计划控制原则
147
第四节
施工进度控制的保障措施
148
第九章
施工总平面布置图
153
第一节
总体布置原则
153
第二节
施工布置方案
153
第十章

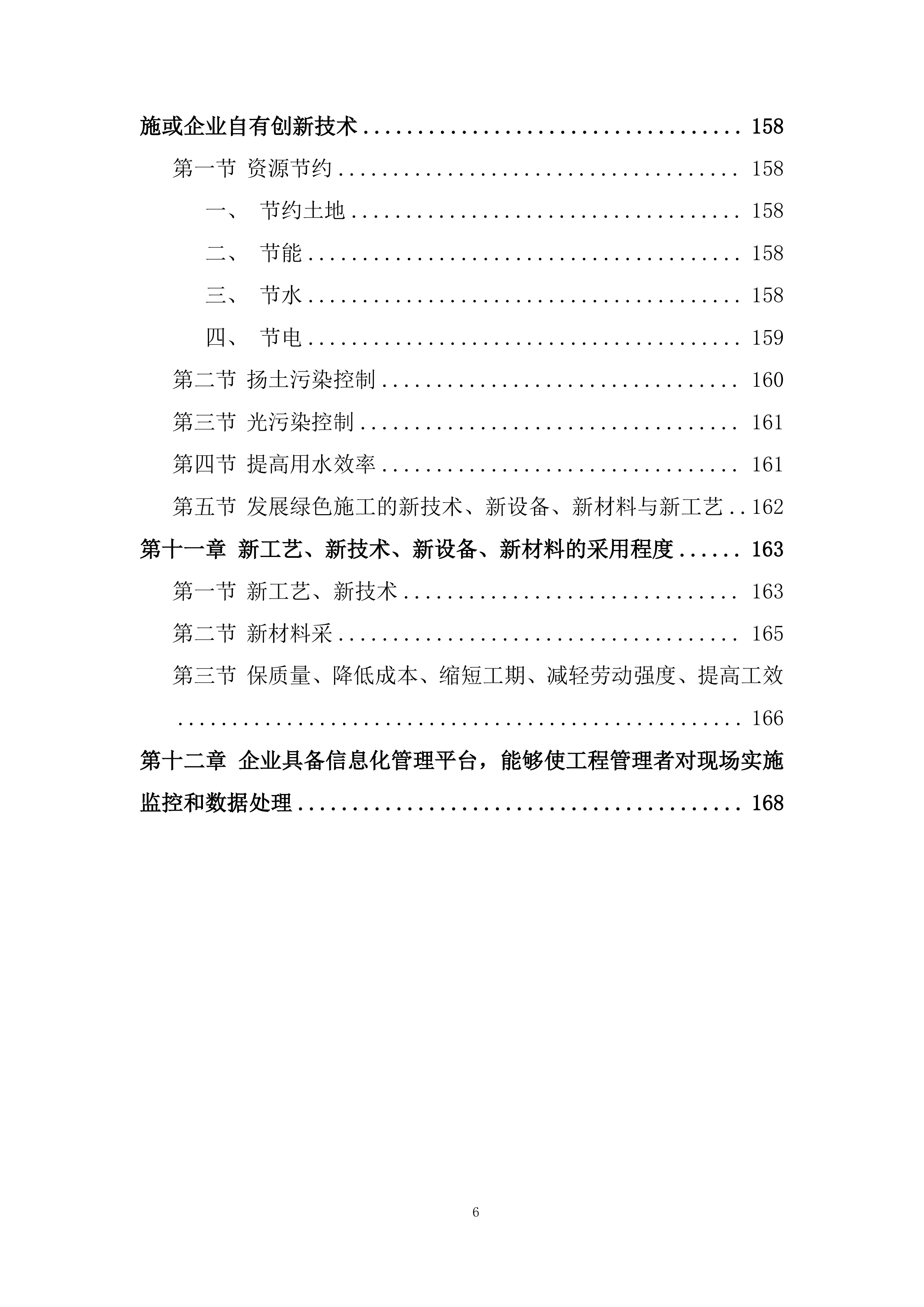

在节能减排、绿色施工、工艺创新方面针对本工程有具体措施或企业自有创新技术
158
第一节
资源节约
158
一、
节约土地
158
二、
节能
158
三、
节水
158
四、
节电
159
第二节
扬土污染控制
160
第三节
光污染控制
161
第四节
提高用水效率
161
第五节
发展绿色施工的新技术、新设备、新材料与新工艺
162
第十一章 新工艺、新技术、新设备、新材料的采用程度
163
第一节
新工艺、新技术
163
第二节
新材料采
165
第三节
保质量、降低成本、缩短工期、减轻劳动强度、提高工效
166
第十二章
企业具备信息化管理平台,能够使工程管理者对现场实施监控和数据处理
168
第一章

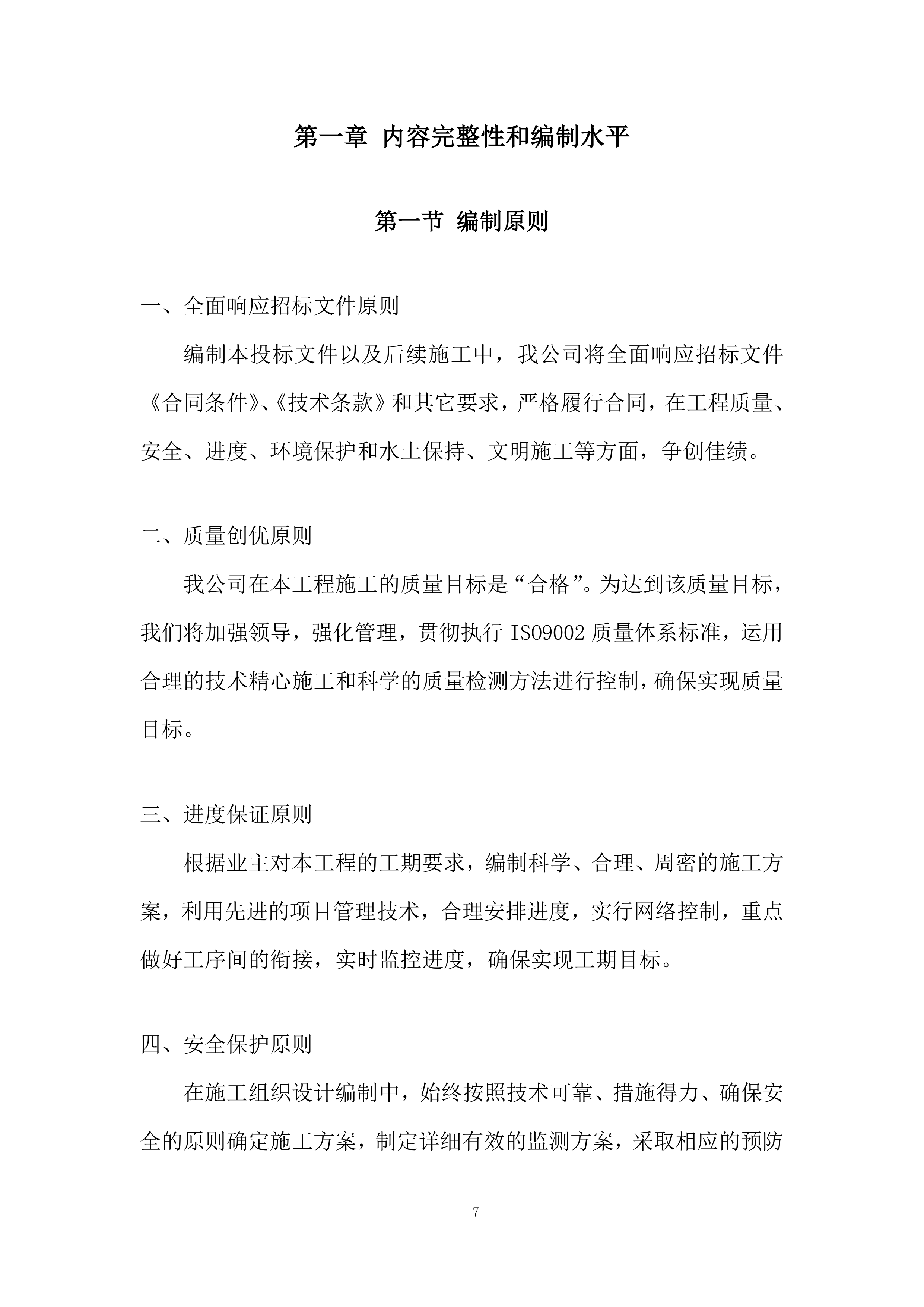

内容完整性和编制水平
第一节
编制原则
一、
全面响应招标文件原则
编制本投标文件以及后续施工中,我公司将全面响应招标文件《合同条件》、《技术条款》和其它要求,严格履行合同,在工程质量、安全、进度、环境保护和水土保持、文明施工等方面,争创佳绩。
二、
质量创优原则
我公司在本工程施工的质量目标是“合格”。为达到该质量目标,我们将加强领导,强化管理,贯彻执行ISO9002质量体系标准,运用合理的技术精心施工和科学的质量检测方法进行控制,确保实现质量目标。
三、
进度保证原则
根据业主对本工程的工期要求,编制科学、合理、周密的施工方案,利用先进的项目管理技术,合理安排进度,实行网络控制,重点做好工序间的衔接,实时监控进度,确保实现工期目标。
四、
安全保护原则
在施工组织设计编制中,始终按照技术可靠、措施得力、确保安全的原则确定施工方案,制定详细有效的监测方案,采取相应的预防和应急技术措施,重要岗位操作工保证持证上岗,安全措施落实到位,确保万无一失。
五、
环境保护原则
本工程涉及施工废弃物排放、卫生防疫、景观与视觉保护、噪声控制、粉尘控制、扰民与污染控制、水土保持、生态保护等多方面问题。结合具体情况,我们将采取积极、严密的环保措施,尽可能减少施工对河流和周边环境的影响,按照国家有关环境保护的法律法规,编制施工区和生活区的环保措施计划并严格执行。
六、
合理布局原则
根据本标段工程的任务量和管理目标的要求,考虑地形地貌特征,在临时工程的施工布置上,特别是水、电等管线以及道路、各种场地的设置,充分利用业主提供的场地,本着避免干扰、就近布置、方便适用、优化设置的原则,合理布局。
七、
科学配置原则
根据本工程的任务量和管理目标的要求,实行科学配置。在人、财、物、设备等方面,科学合理配置,既保证施工需要,又避免资源浪费。

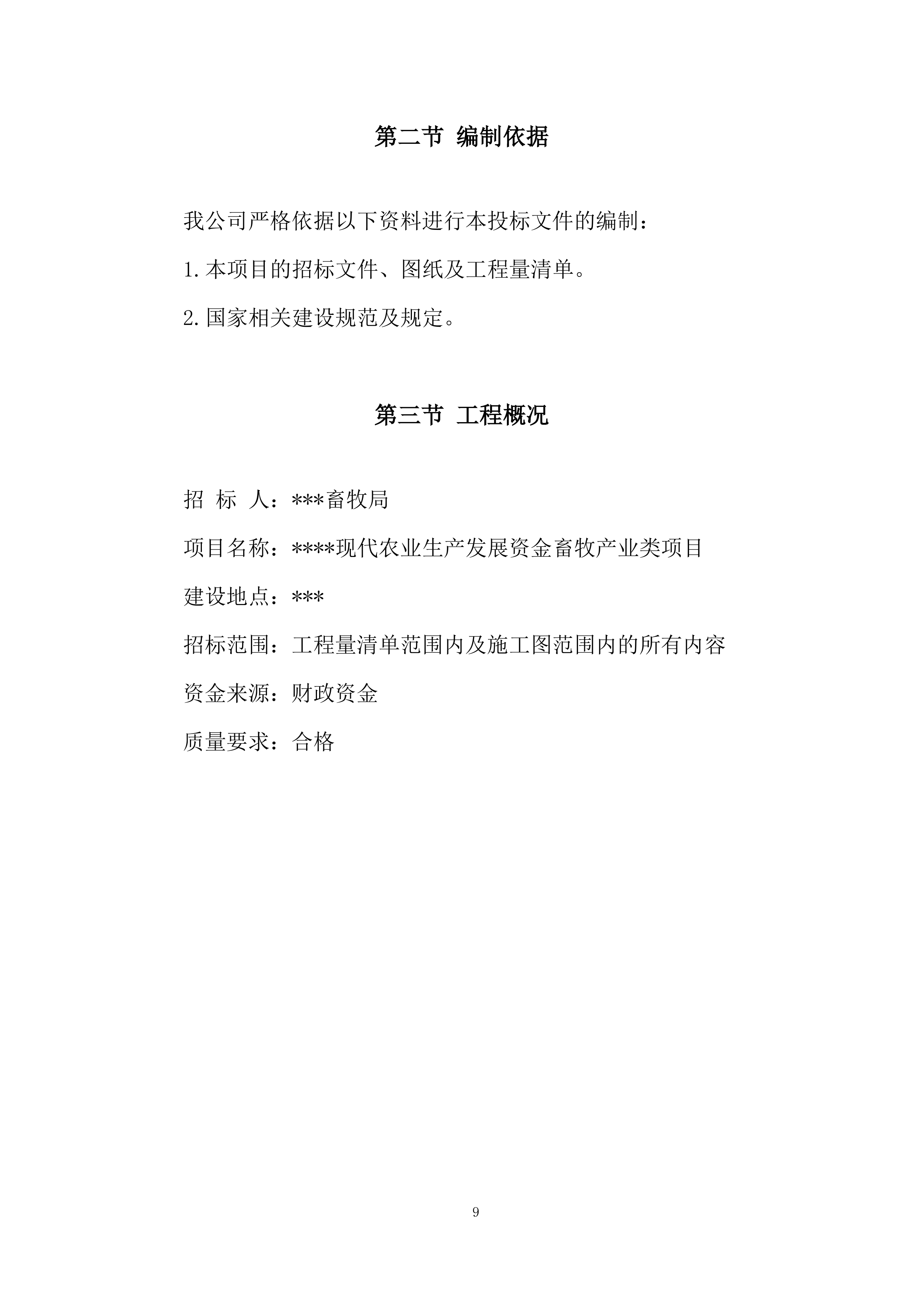

第二节
编制依据
我公司严格依据以下资料进行本投标文件的编制:
1.本项目的招标文件、图纸及工程量清单。
2.国家相关建设规范及规定。
第三节
工程概况
招 标 人:***畜牧局
项目名称:****现代农业生产发展资金畜牧产业类项目
建设地点:***
招标范围:工程量清单范围内及施工图范围内的所有内容
资金来源:财政资金
质量要求:合格

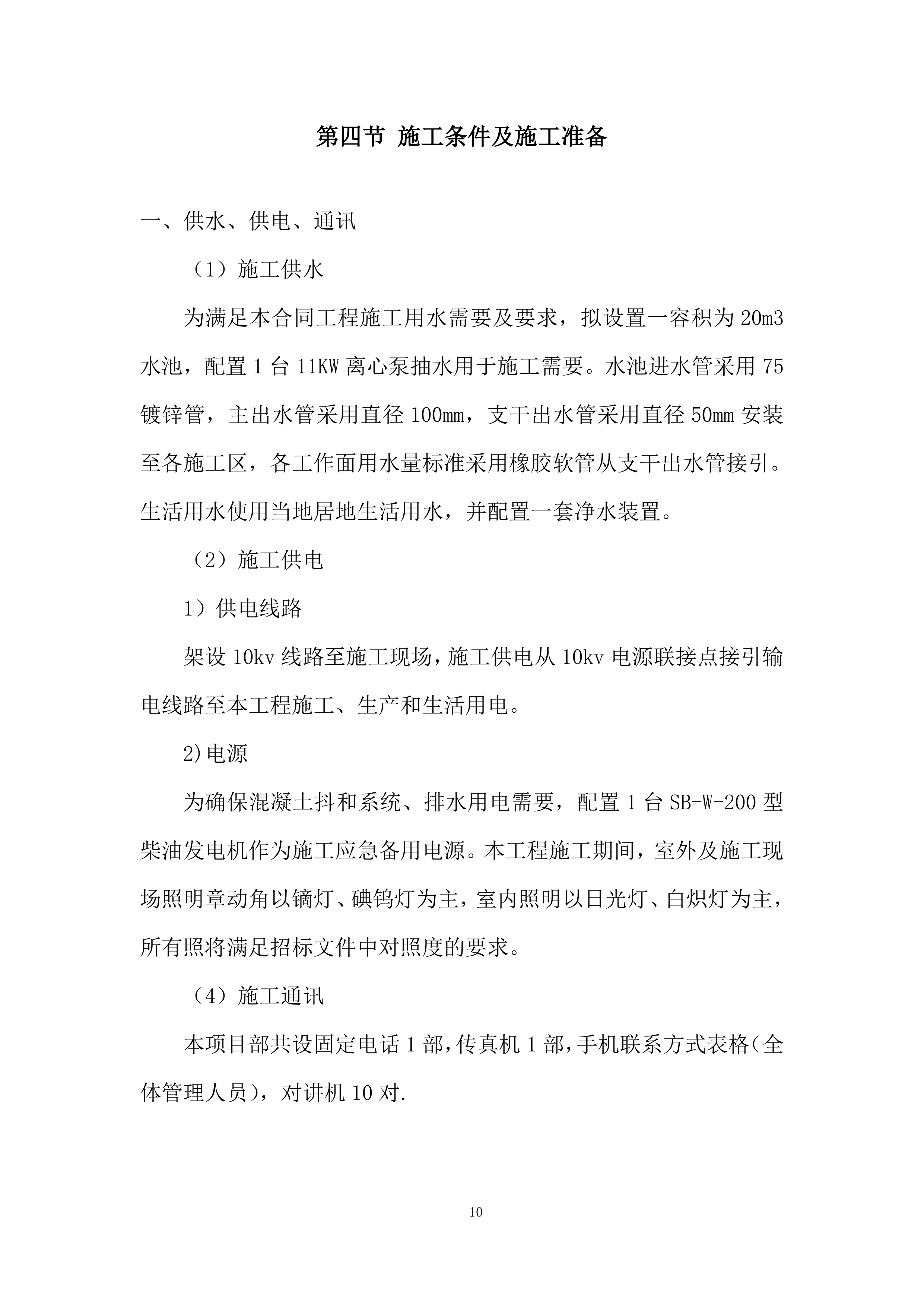

第四节
施工条件及施工准备
一、
供水、供电、通讯
(1)
施工供水
为满足本合同工程施工用水需要及要求,拟设置一容积为20m3水池,配置1台11KW离心泵抽水用于施工需要。水池进水管采用75镀锌管,主出水管采用直径100mm,支干出水管采用直径50mm安装至各施工区,各工作面用水量标准采用橡胶软管从支干出水管接引。生活用水使用当地居地生活用水,并配置一套净水装置。
(2)
施工供电
1)
供电线路
架设10kv线路至施工现场,施工供电从10kv电源联接点接引输电线路至本工程施工、生产和生活用电。
2)
电源
为确保混凝土抖和系统、排水用电需要,配置1台SB-W-200型柴油发电机作为施工应急备用电源。本工程施工期间,室外及施工现场照明章动角以镝灯、碘钨灯为主,室内照明以日光灯、白炽灯为主,所有照将满足招标文件中对照度的要求。
(4)
施工通讯
本项目部共设固定电话1部,传真机1部,手机联系方式表格(全体管理人员),对讲机10对.

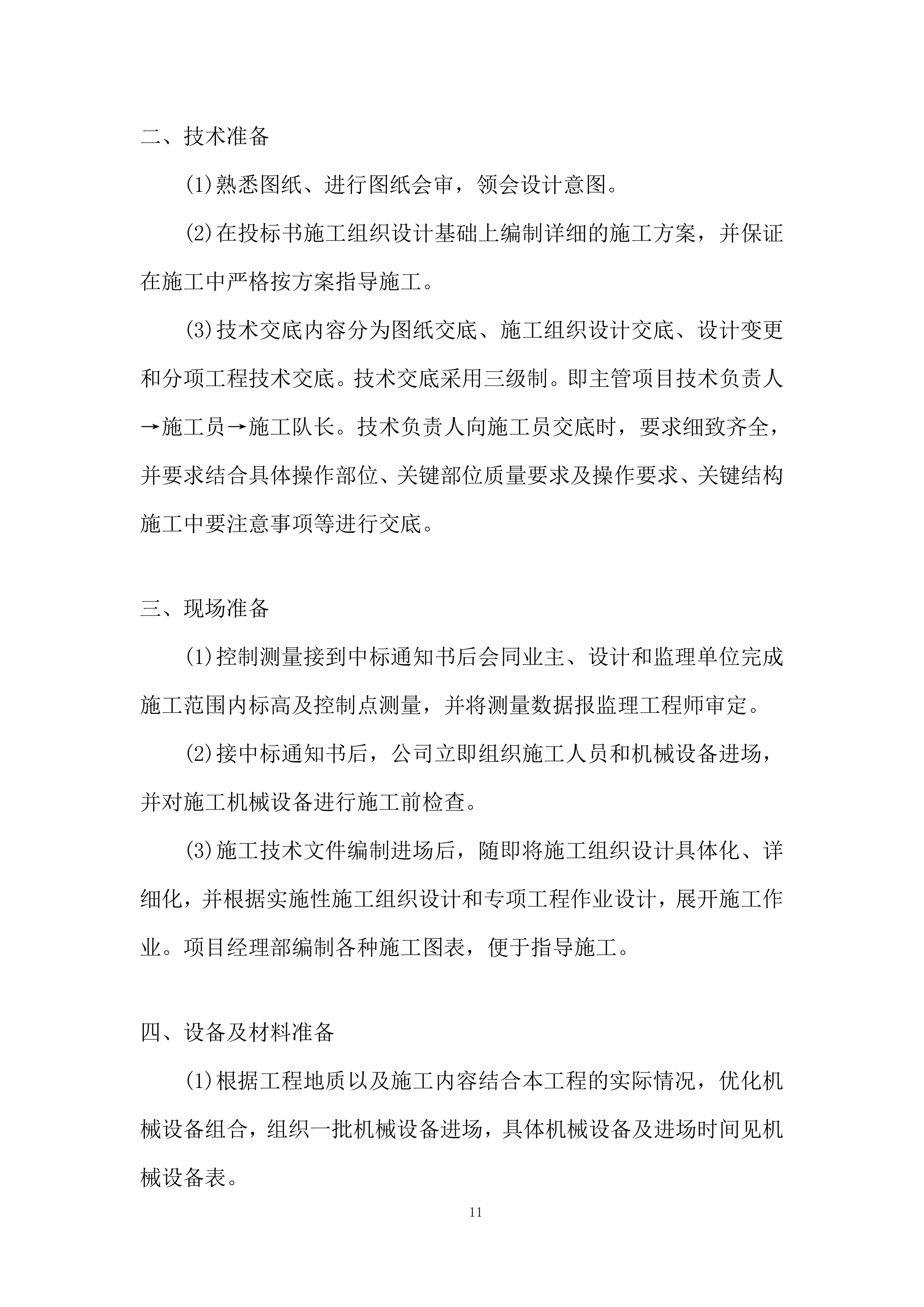

二、
技术准备
(1)
熟悉图纸、进行图纸会审,领会设计意图。
(2)
在投标书施工组织设计基础上编制详细的施工方案,并保证在施工中严格按方案指导施工。
(3)
技术交底内容分为图纸交底、施工组织设计交底、设计变更和分项工程技术交底。技术交底采用三级制。即主管项目技术负责人→施工员→施工队长。技术负责人向施工员交底时,要求细致齐全,并要求结合具体操作部位、关键部位质量要求及操作要求、关键结构施工中要注意事项等进行交底。
三、
现场准备
(1)
控制测量接到中标通知书后会同业主、设计和监理单位完成施工范围内标高及控制点测量,并将测量数据报监理工程师审定。
(2)
接中标通知书后,公司立即组织施工人员和机械设备进场,并对施工机械设备进行施工前检查。
(3)
施工技术文件编制进场后,随即将施工组织设计具体化、详细化,并根据实施性施工组织设计和专项工程作业设计,展开施工作业。项目经理部编制各种施工图表,便于指导施工。
四、
设备及材料准备
(1)
根据工程地质以及施工内容结合本工程的实际情况,优化机械设备组合,组织一批机械设备进场,具体机械设备及进场时间见机械设备表。
(2)
水泥:采用国家认证合格的32.5普通硅酸盐水泥就近采购。
(3)
碎石、砂子:就近在砂料场采购。
五、
施工道路布置
(1)
布置依据
1)
施工招标文件及总体布置图;
2)
现场地形及周边环境;
3)
本合同工程施工总布置需要,主体工程施工需要,运输要求及强度运输设备配置等。
4)
现有场内、外交通;
(2)
布置原则
1)
充分利服务业主提供的场内、外交通;
2)
充分利用现场有利地形、地质条件、结合永久公路和原有道路,尽量减少临时道路工程量;
3)
本合同施工要求。
(3)
对外交通
本工程对外交通主要依靠现成上田间道路对外交通,交通较为便利。
(4)
场内交通布置各建筑物之间均有道路通达、施工首只段对原有道路加以修整、局部填平即可满足要求。

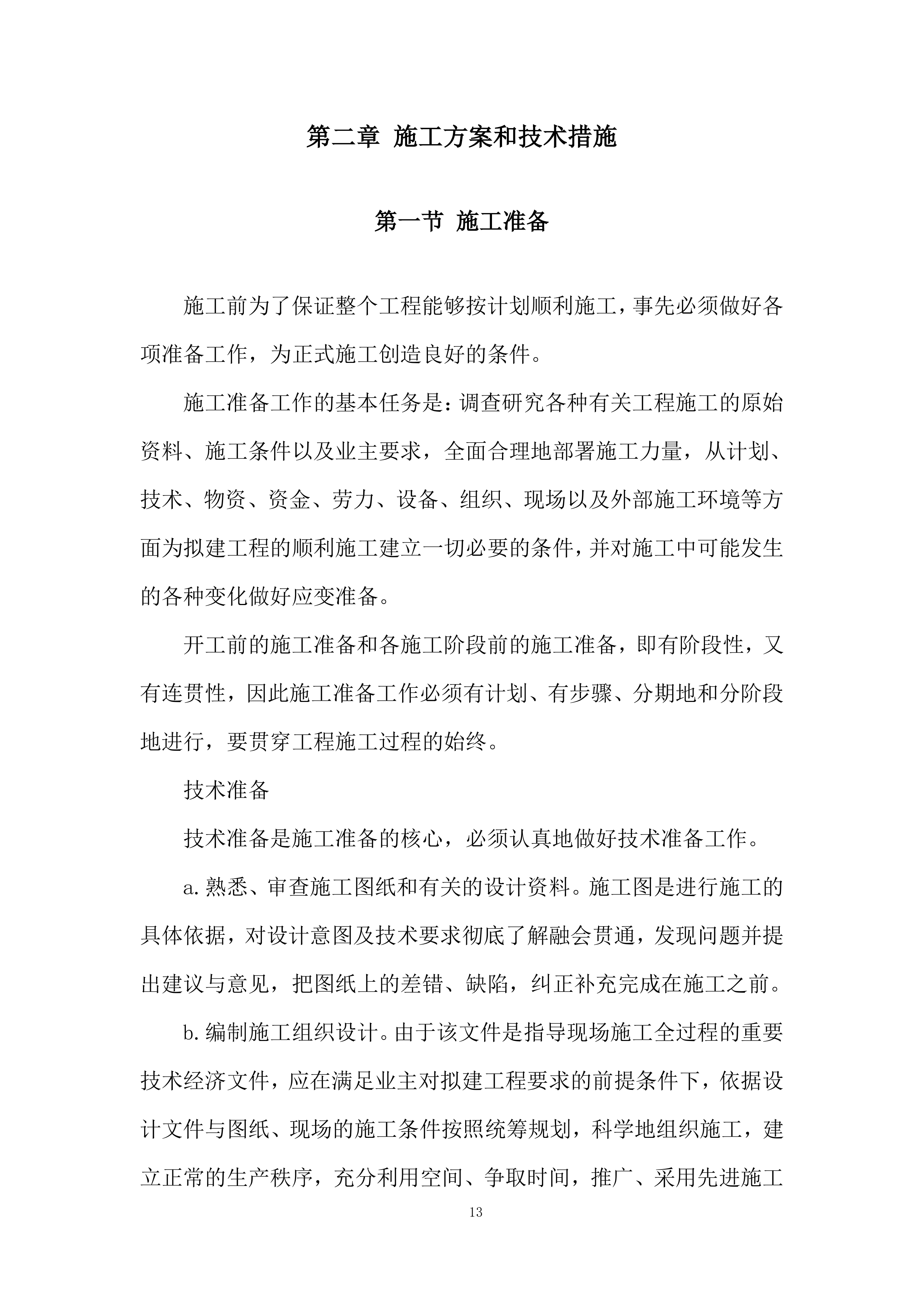

第二章
施工方案和技术措施
第一节
施工准备
施工前为了保证整个工程能够按计划顺利施工,事先必须做好各项准备工作,为正式施工创造良好的条件。
施工准备工作的基本任务是:调查研究各种有关工程施工的原始资料、施工条件以及业主要求,全面合理地部署施工力量,从计划、技术、物资、资金、劳力、设备、组织、现场以及外部施工环境等方面为拟建工程的顺利施工建立一切必要的条件,并对施工中可能发生的各种变化做好应变准备。
开工前的施工准备和各施工阶段前的施工准备,即有阶段性,又有连贯性,因此施工准备工作必须有计划、有步骤、分期地和分阶段地进行,要贯穿工程施工过程的始终。
技术准备
技术准备是施工准备的核心,必须认真地做好技术准备工作。
a.熟悉、审查施工图纸和有关的设计资料。施工图是进行施工的具体依据,对设计意图及技术要求彻底了解融会贯通,发现问题并提出建议与意见,把图纸上的差错、缺陷,纠正补充完成在施工之前。
b.编制施工组织设计。由于该文件是指导现场施工全过程的重要技术经济文件,应在满足业主对拟建工程要求的前提条件下,依据设计文件与图纸、现场的施工条件按照统筹规划,科学地组织施工,建立正常的生产秩序,充分利用空间、争取时间,推广、采用先进施工技术,用最少的人力和财力取得最佳的经济效果的原则进行编制。
c.技术培训与劳动力组织准备。做好各专业及工种的技术培训与质量教育,进行安全、防火和文明施工等方面的教育,对施工组织设计的贯彻执行进行技术交底,建立和健全各级组织机构和各项管理制度。
d.编制施工图预算。在工程开工前,根据已批准的施工图纸,在既定的施工方案的前提下,按照预算定额和费用标准逐项计算汇总编制而成的工程费用文件,用以确定工程造价,实行经济核算和考核工程成本,实施班组承包的依据;施工预算,在施工图预算的控制下,根据施工定额,结合施工组织设计中的平面布置、施工方法、技术组织措施,以及现场实际情况等,并考虑节约因素后,在施工前编制,用以确定用工用料计划,备工备料,下达任务书,指导施工,控制工料,作为核算及统计的依据。

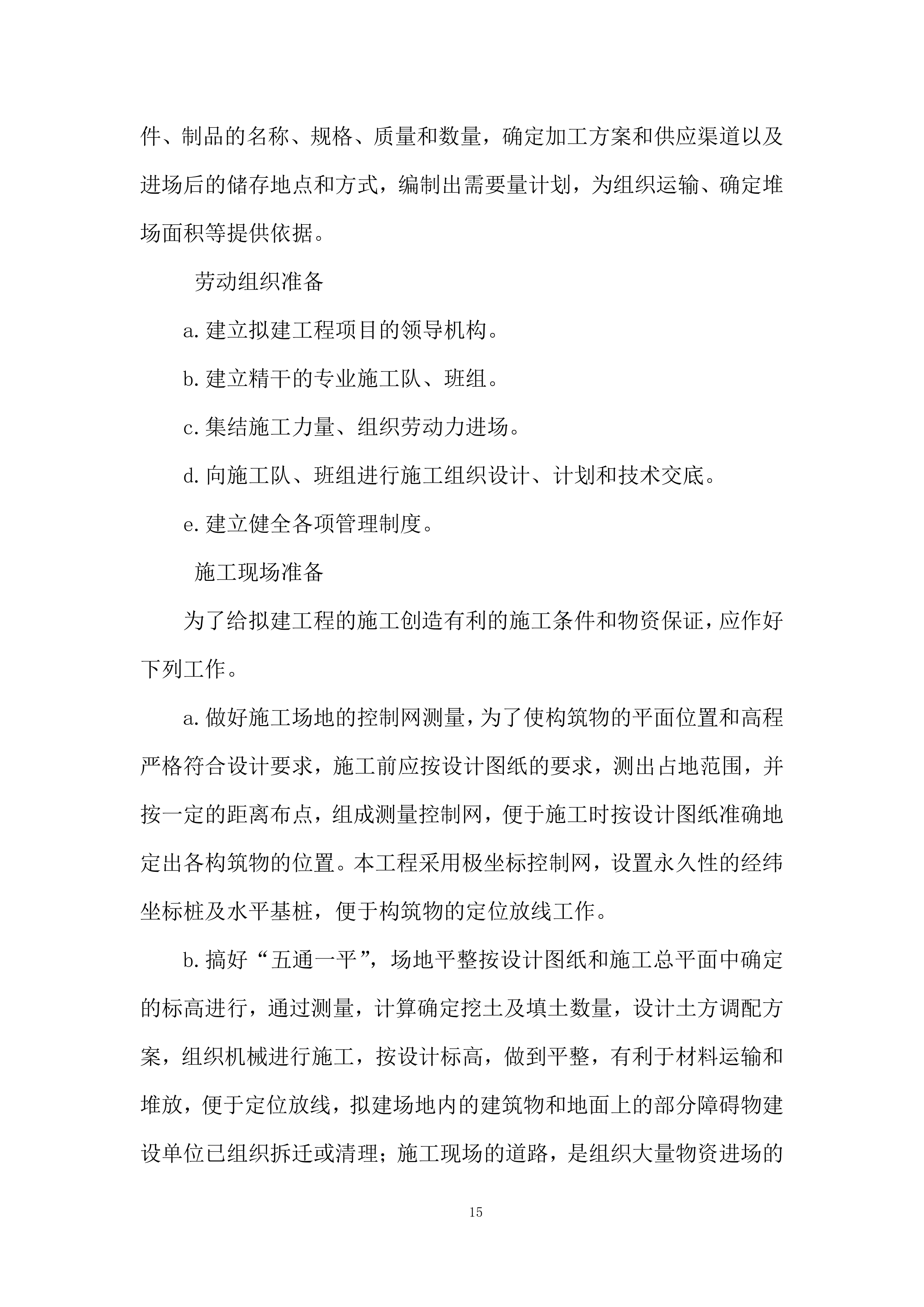

物资准备
材料、构(配)件、制品、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在工程开工之前完成。根据各种物资的需要量计划,分别落实货源,安排运输和储备,使其满足连续施工的要求。
a.建筑材料的准备。根据施工预算进行分析,按照施工进度计划要求,按材料名称、规格、使用时间汇总,编制出材料计划,为组织备料、确定仓库、场地堆放所需的面积和组织运输等提供依据。
b.构(配)件和制品的加工准备。根据施工预算提供的构(配)件、制品的名称、规格、质量和数量,确定加工方案和供应渠道以及进场后的储存地点和方式,编制出需要量计划,为组织运输、确定堆场面积等提供依据。
劳动组织准备
a.建立拟建工程项目的领导机构。
b.建立精干的专业施工队、班组。
c.集结施工力量、组织劳动力进场。
d.向施工队、班组进行施工组织设计、计划和技术交底。
e.建立健全各项管理制度。
施工现场准备
为了给拟建工程的施工创造有利的施工条件和物资保证,应作好下列工作。
a.做好施工场地的控制网测量,为了使构筑物的平面位置和高程严格符合设计要求,施工前应按设计图纸的要求,测出占地范围,并按一定的距离布点,组成测量控制网,便于施工时按设计图纸准确地定出各构筑物的位置。本工程采用极坐标控制网,设置永久性的经纬坐标桩及水平基桩,便于构筑物的定位放线工作。
b.搞好“五通一平”,场地平整按设计图纸和施工总平面中确定的标高进行,通过测量,计算确定挖土及填土数量,设计土方调配方案,组织机械进行施工,按设计标高,做到平整,有利于材料运输和堆放,便于定位放线,拟建场地内的建筑物和地面上的部分障碍物建设单位已组织拆迁或清理;施工现场的道路,是组织大量物资进场的运输动脉,施工前为了使材料、设备等及早进场,必须先修通主要干道,使各种物资和设备能直接运到地点,尽量减少二次搬运;施工现场的水通包括两个方面,即保证施工生产、生活用水的供给及地面水的排除,按施工组织设计的规划进行布设;施工临时用电需在现场设发电机组现场发电,并配备专业机电维护人员,经常检修以保证本工程项目用电正常。
c.建造临时设施。为了现场施工生产和生活服务有序进行,本着有利于施工、方便生活、勤俭节约和安全使用的原则,统筹规划,合理布局搭设临时性建筑,搞好现场办公室、材料库、加工厂等的搭设工作,为顺利完成施工任务提供基础条件。搭设的临时房屋可使用装拆方便、可以重复利用的新型建筑构配件材料,如活动房屋、彩钢板等,这些材料尽管一次性投资较大,但重复利用率高,周转次数多,搭拆方便,保温防潮,维修费低,施工现场文明程度高。
施工场外准备
除了施工现场内部的准备工作外,还有施工现场外部的准备工作。
1.材料的加工和订货:
工程开工前提前计算出原材料用量,按照进度计划准备原材料,保证工程不因原材料问题造成窝工、停工。
2.提交开工申请报告:
按照开工所需条件布置现场,进行原材料报验,及时向监理工程师递交开工申请。
第二节
施工测量
(1)施工测量过程中,应准确及时地收集整理各种原始测量资料,为竣工测量和竣工图的绘制提供依据。竣工测量的目的是,按照有关合同文件和监理工程师的要求,提交完整的竣工测量资料,并绘制工程图纸。
(2)竣工测量,可利用施工期间使用的平面控制点和水准点进行实测。测绘竣工图时,实地现场绘出草图,最后根据实测成果和草图在室内进行展绘,绘制出完整的竣工总平面图。
(3)所有测量资料,应及时整理、分类、装订成册,工程竣工后,移交管理单位。
第三节
道路工程
一、
路床(槽)整形
1、路基整平
由专业测量人员按图纸要求标高测出标高控制线。表面按标高控制线拉线找平,超过标高控制线的地方用装载机依线铲平;低于标高控制线的地方,补土找平夯实。
2、路基压实
①
路基用中重型压路机碾压。碾压不得少于6-8遍。
②
在道路两旁采用人工夯实。
③
路基在下雨前必须适当洒水湿润后再碾压,如土基含水量偏高,碾压出现“弹簧”现象,则应暂缓碾压,进行翻晒或换土处理再行碾压。
④
土基压实成型后,必须进行土路基压实验收,合格后方准进行下一结构层铺设,素土压实度标准为93%。
3、垫层(砂砾石垫层)施工工艺及方法
(1)施工工艺流程
垫层法施工工艺见“垫层法施工工艺流程图”。
垫层法施工工艺流程图
施工准备→测量垫层范围→垫层填筑→敷设范围检查→分层压实→压实指标检验→垫层顶面休整。
(2)工艺要点
①基底平整:将基底表层的松、软土挖除,平整场地,检查放线定位,并用压路机碾压。
②垫层填筑:检验合格的垫层材料,按填筑施工工艺参数,分层填筑,推土机推平。
③铺设范围检查:现场抽样,测量检查铺设范围。
④分层压实:使用振动压路机压实填筑层。
⑤压实指标检验:根据设计的压实指标要求,抽样检验。
⑥垫层顶面修整:顶层按设计修筑横向排水坡,碾压完成后,测量检查标高和横坡。
(3)施工工艺质量控制要求
砂石垫层施工的允许偏差、检验数量及检验方法见下表:
砂石垫层施工的允许偏差、检验数量及检验方法
序号
检验项目
允许偏差
施工单位检验数量
检验方法
1
铺设范围
不小于设计值
沿线路纵向每100m抽检5处
尺量
2
厚度
不小于设计值
沿线路纵向每100m抽检5处
尺量
3
顶面高程
+50mm,-20mm
沿线路纵向每100m抽检5处
水准测量
4
横坡
±0.5%
沿线路纵向每100m抽检5个断面
坡度尺量
二、
现浇混凝土路面
1.测量放线
根据设计文件放出道路中线和边线。在离道路边线适当位置设临时水准点,以便施工中对路面高程进行复核。
2.
模板制作、安装
立模的平面位置与高程,应符合设计要求,并应支立稳固,
3.
混凝土的搅拌、运输
混凝土拌合物的运输,宜采用自卸机动车。当运距较远时,宜采用搅拌运输车运输。
4.
铺筑混凝土
(1)
混凝土板块分格、分幅及跳仓顺序应根据施工设计图纸的要求,结合混凝土拌合站的生产能力,在保证混凝土浇筑流水作业和提高模板周转次数的前提下进行分格、分幅及跳仓施工。
(2)
混凝土拌合物铺筑前,应对模板支撑、基层的平整、润湿情况、和传力杆装置等进行全面检查。
(3)
应从模板一端入模卸料。
(4)
本次浇注混凝土路面厚度为200mm可一次铺筑。
(5)
铺筑工作须在分缝处结束,不得在一块板内有接茬。
5.
接缝施工
(1)
纵向伸缩缝设置:宽超过3.5m的路设置伸缩缝,
(2)
横向伸缩缝:每6米一道伸缩缝
(3)
伸缩缝施工:纵向施工缝:路宽超过3.5米的,在纵向中线位置设纵向伸缩缝,按中线位置分开,分为两幅浇注;纵缝设置拉杆时,拉杆应采用螺纹钢筋,并应设置在板厚中间。拉杆采用φ14,长度700mm,间距800mm。横向施工缝,砼公路面层可以连续浇注,待砼终凝后,采用路面切割机,按每6m拉一道伸缩缝。
6.
混凝土的振捣、整平
(1)
振捣时应辅以人工找平,并应随时检查模板。如有下沉、变形或松动,应及时纠正。
(2)
混凝土拌合物整平
1)
填补板面应选用碎(砾)石较细的混凝土拌合物,严禁用纯砂浆填补找平。
2)
用平板振捣器振实后,再用振捣梁全幅粗平。避免振捣梁振离模板,并保持同步缓慢匀速前进,振捣前积料过多时应及时清除,凹处及时补足振实,振捣梁往返振捣2~3遍,达到表面平整、均匀、不露石子为度。
7.
混凝土抹面、压实
(1)
当烈日暴晒或干旱风吹时,压实成活宜在遮阳棚下进行。
(2)
修整时应清边整缝,清除粘浆,修补掉边、缺角。
(3)
抹面
1)
第一遍抹面:振捣梁整平后,用600mm~700mm长的抹子(木或塑料)采用揉压方法,将混凝土板表面挤紧压实,压出水泥浆,至板面平整,砂浆均匀一致,一般约抹3~5次。
2)
第二遍抹面:等混凝土表面无泌水时,再做第二次抹平,将析水全部赶出模板。
3)
第三遍抹面:在析水现象全部停止、砂浆具有一定稠度时进行,宜使用小抹子赶光压实。
(4)
拉毛:抹面抹平后沿横坡方向拉毛或采用机具刻纹。道路的拉毛和刻纹深度应为1mm~2mm。
8.
切缝、清缝、灌缝
(1)
当采用切缝法设置缩缝时,采用混凝土切缝机进行切割,切缝宽度控制在4mm~6mm。
(2)
切缝法施工,有传力杆缩缝的切缝深度应为1/3~1/4板厚,最浅不得小于70mm;无传力杆缩缝的切缝深度应为1/4~1/5板厚。当混凝土达到设计强度的25%~30%时,应采用切缝机进行切割。切缝用水冷却时,应防止切缝水渗人基层和土基。
(3)
切缝后、填缝前进行清缝,清缝可采用人工抠除杂物、空压机吹扫的方式,保证缝内清洁无污泥、杂物。
(4)
灌入式填缝
1)
灌注填缝料必须在缝槽干燥状态下进行,填缝料应与混凝土缝壁粘附紧密不渗水。
2)
填缝料的灌注深度宜为30mm-40mm。当缝槽大于30mm-40mm时,可填入多孔柔性衬底材料。填缝料的灌注高度,夏天宜与板面平,冬天宜稍低于板面。
3)
热灌填缝料加热时,应不断搅拌均匀,直至规定温度。当气温较低时,应用喷灯加热缝壁。施工完毕,应仔细检查填缝料与缝壁粘结情况,在有脱开处,应用喷灯小火烘烤,使其粘结紧密。
9.
养生
(1)
混凝土板压实成活后,应及时养护,
(2)
混凝土达到设计强度时,可允许开放交通。当遇特殊情况需要提前开放交通时,混凝土板应达到设计强度的80%以上,其车辆荷载不得大于设计荷载。混凝土板的强度,应以同条件混凝土试块强度作为依据。
三、
垫层
(1)
施工准备参加前一道工序路基精加工的联合验收交接工作,路基精加工高程、宽度、密实度均符合设计要求,并有现场监理工程师验收的合格签认。然后进行中线边桩放样测量及精加工标高的测量。进行试验路段的铺筑,以此来检验施工方案、机械设备组合、松铺厚度以及压实度与碾压机械碾压遍数的关系等。据此提出标准的施工方法,经过监理工程师的批准后,按照试验路段总结的方法进行规模施工。
(2)
运输、摊铺用自卸车将材料从合格料源运至施工现场,堆料以10m为一个施工段,根据摊铺用量计算卸车数。在施工段上梅花形布料,由专人负责指挥。卸料后用平地机按试验路段确定的松铺厚度进行摊铺,平整后用洒水车洒水使材料湿润,在其较潮湿的情况下,再往上运送、摊铺嵌缝细料,然后再用平地机进行拌和,一般需拌合5~6遍。拌和过程中,用洒水车洒足所需水分。拌和结束时,混合料的含水量均匀,并较最佳含水量大1%左右,且没有粗细颗粒离析现象。再用平地机进行整平和整型。
(3)
碾压整型好的垫层立即在最佳含水量下先用光轮压路机碾压1~2遍,再用振动压路机进行碾压3~5遍,在直线段和不设超高的平曲线段内,由路肩开始向路中心碾压,在设超高的平曲线段由内侧向外侧进行碾压。碾压一直进行到使垫层层达到规范规定压实度且表面无明显轮迹为止。
四、
安砌侧石
①、统一采用坐浆法施工,侧平石垫层C15混凝土厚10 cm。安装前,基础要先清理干净,并保持湿润。安装时,采用侧石内侧标线控制位置,侧石顶部标线控制高程,采用水平尺控制平顺度。相邻侧平石缝用10mm厚木条或塑料条控制,缝隙宽不应大于13mm。
②、岔口段,事先计算好每段路口侧平石块数,侧平石调整块应用机械切割成型。平石安装时要与Ⅰ型盖板顺接,线条直顺,曲线圆滑美观...
现代农业生产发展资金畜牧产业类项目施工投标方案.docx
