泵站塔吊基础专项施工
投标
方案
目
录
第一章 编制依据
1
第二章 工程概况
4
一、
工程建设概况一览表
4
二、
设计概况
5
三、
工程地质概况
11
四、
工程施工条件
15
第三章 施工安排
17
一、
项目管理组织
17
二、
项目管理目标
21
三、
各项资源供应方式
22
四、
施工流水段的划分及施工工艺流程
23
五、
工程施工重点和难点分析及应对措施
24
六、
关键过程及特殊过程控制
25
第四章 施工进度计划
26
第五章 施工准备与资源配置计划
27
一、
施工准备计划
27
二、
资源配置计划
30
第六章 施工方法及工艺要求
33
一、
方案及技术参数
33
二、
施工要点
36
三、
验收标准
45
四、
验收程序
48
五、
验收内容
49
六、
验收人员
53
第七章 各项管理计划
55
一、
绿色施工组织机构和职责分工
55
二、
进度管理计划
59
三、
质量管理计划
64
四、
安全管理计划
73
五、
成品保护计划
85
六、
夜间施工管理计划
87
第八章 应急预案
89
一、
事故类型和危害程度分析
89
二、
组织机构及职责分工
89
三、
信息报告程序
95
四、
应急处置
97
编制依据
序号
类 别
文件名称
编 号
1
国家行政文件
《中华人民共和国民法典》
2
《中华人民共和国建筑法》
3
《中华人民共和国安全生产法》
4
《中华人民共和国环境保护法》
5
《建设工程质量管理条例》
6
《建设工程安全生产管理条例》
7
《突发公共卫生事件应急条例》
8
《建筑起重机械安全监督管理规定》
9
《特种设备安全监察条例》
10
《危险性较大的分部分项工程安全管理规定》
11
住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知
12
国家行业规范
《混凝土结构设计规范》(2015年版)
13
《塔式起重机设计规范》
14
《建筑结构荷载规范》
15
《大体积混凝土施工标准》
16
《建筑工程施工质量验收统一标准》
17
《塔式起重机》
18
《建筑地基基础工程施工质量验收标准》
19
《混凝土结构工程施工质量验收规范》
20
《塔式起重机混凝土基础工程技术标准》
21
《建筑机械使用安全技术规程》
22
《塔式起重机安全规程》
23
《建筑起重机械安全评估技术规程》
24
《塔式起重机稳定性要求》
25
《建筑施工起重吊装工程安全技术规范》
26
《工程测量标准》
27
《施工现场临时用电安全技术规范》(附条文说明)
28
合 同
xx
市
xx
水库至
xx
水库连通调水工程工程总承包(EPC)项目工程合同文件
29
设计文件
xx
市
xx
水库至
xx
水库连通调水工程工程总承包(EPC)项目工程设计图纸
3
0
企业管理文件
关于发布《A、B类施工方案编制要点》及《危险性较大的分部分项工程(A类)实施情况“后评估”管理办法》的通知
3
1
《技术质量管理手册》
3
2
其他
《STT139塔式起重机使用说明书》

工程概况
一、
工程建设概况一览表
工程名称
工程性质
水利工程
建设规模
工程地址
总占地面积
长度
建设单位
项目承包范围
包括提水泵站、输水管道工程、建筑工程及附属景观绿化工程、机电设备安装工程、金属结构设备安装工程、自动化调度系统工程、施工临时工程、水土保持工程、环境保护工程、供电系统工程等。
设计单位
主要分包工程
输水工程、建筑工程、机电设备安装工程、自动化系统调试工程、供电系统工程。
勘察单位
合同要求
质量
合格
监理单位
工期
700天
总承包单位
安全
无一般及以上事故
工程主要功能或用途
解决
xx
南部区域缺水问题,充分发挥现有水库和供水工程效益。
二、
设计概况
2.2.1 塔吊设备选择
塔机选型考虑满足钢筋、模板等吊重需求,为了满足结构施工,项目拟定在3#泵站前池
东侧,主厂房西侧
安装一台STT139塔机,
塔吊位于两结构物,具体位置详见图2.2-1。
起重臂方向朝东,起重臂臂长为45m,使用高度39m(1节基础节+10节标准节),初始安装1个基础节+3个标准节。按照说明书要求无需附着。现场编号为1#。塔机总功率:45kw(不含顶升电机)。
图2.2-
1
1
#塔吊
与结构位置图

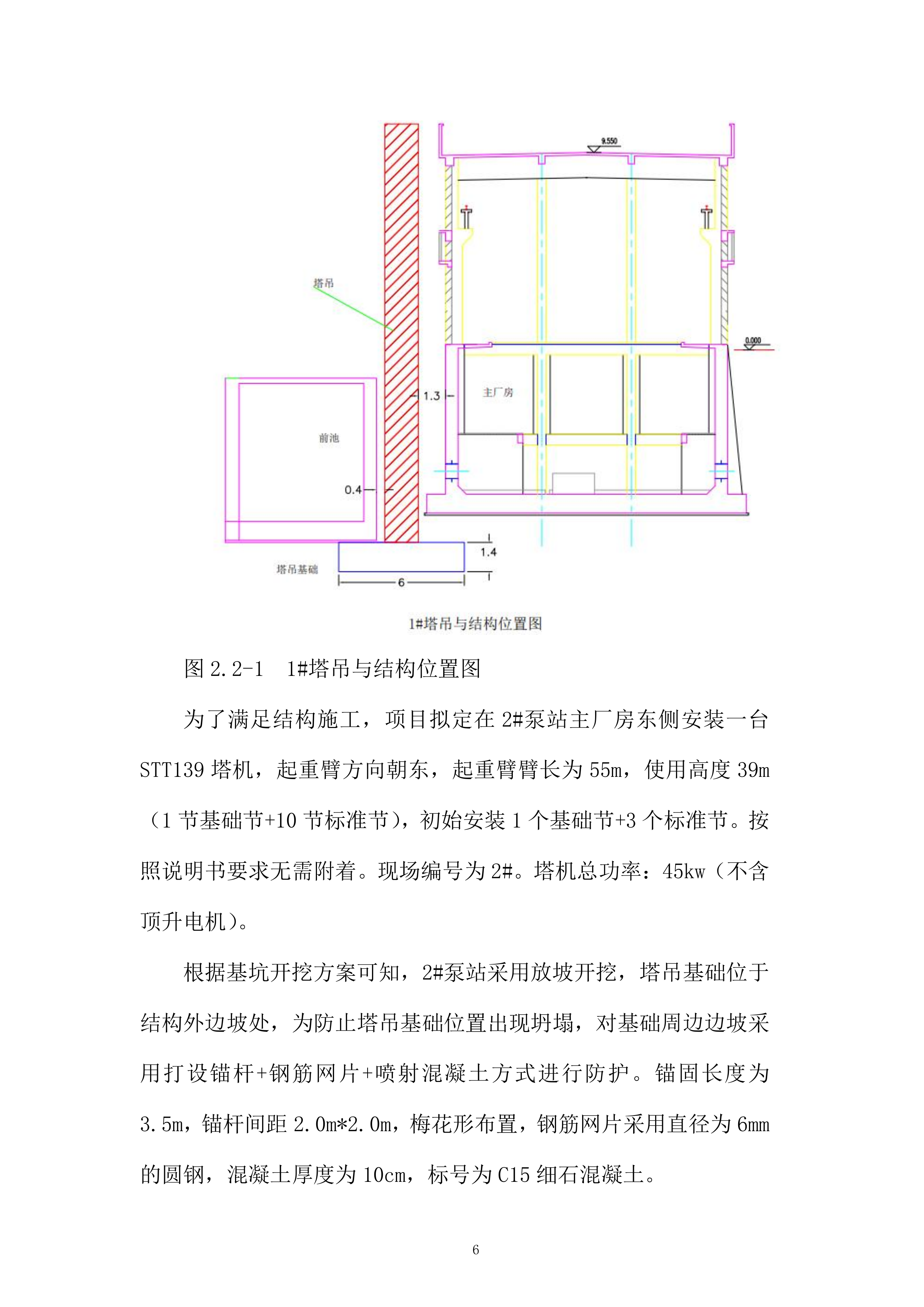

为了满足结构施工,项目拟定在2#泵站
主厂房东侧
安装一台STT139塔机,起重臂方向朝东,起重臂臂长为55m,使用高度39m(1节基础节+10节标准节),初始安装1个基础节+3个标准节。按照说明书要求无需附着。现场编号为2#。塔机总功率:45kw(不含顶升电机)。
根据基坑开挖方案可知,2#泵站采用放坡开挖,塔吊基础位于结构外边坡处,为防止塔吊基础位置出现坍塌,对基础周边边坡采用打设锚杆+钢筋网片+喷射混凝土方式进行防护。锚固长度为3.5m,锚杆间距2.0m*2.0m,梅花形布置,钢筋网片采用直径为6mm的圆钢,混凝土厚度为10cm,标号为C15细石混凝土。
表2.2-1 塔机配置参数表
塔机编号
塔机型号
最终安装高度(m)
起重臂长(m)
塔机总功率KW(不含顶升电机)
附着道数
备注
1#
STT139
39
45
45
无
天然基础
2#
STT139
39
55
45
无
天然基础
2.2.2 塔吊基础设计概况
1#塔吊基础底位于持力层在
⑤
强风化闪长玢岩,根据地质勘察报告及各个单体结构总说明,持力层地基承载力允许值为500kpa;2#塔吊基础底位于持力层在
⑧
强风化砂质页岩持力层,根据地质勘察报告及各个单体结构总说明,持力层地基承载力特征值为300kpa。场区STT139最大安装高度为0+10节,根据使用说明书地耐力要求为140kpa,塔吊基础持力层地基承载力均大于140kpa,均满足要求。
1#塔吊基础底标高186.3;2#塔吊基础底标高149.3。

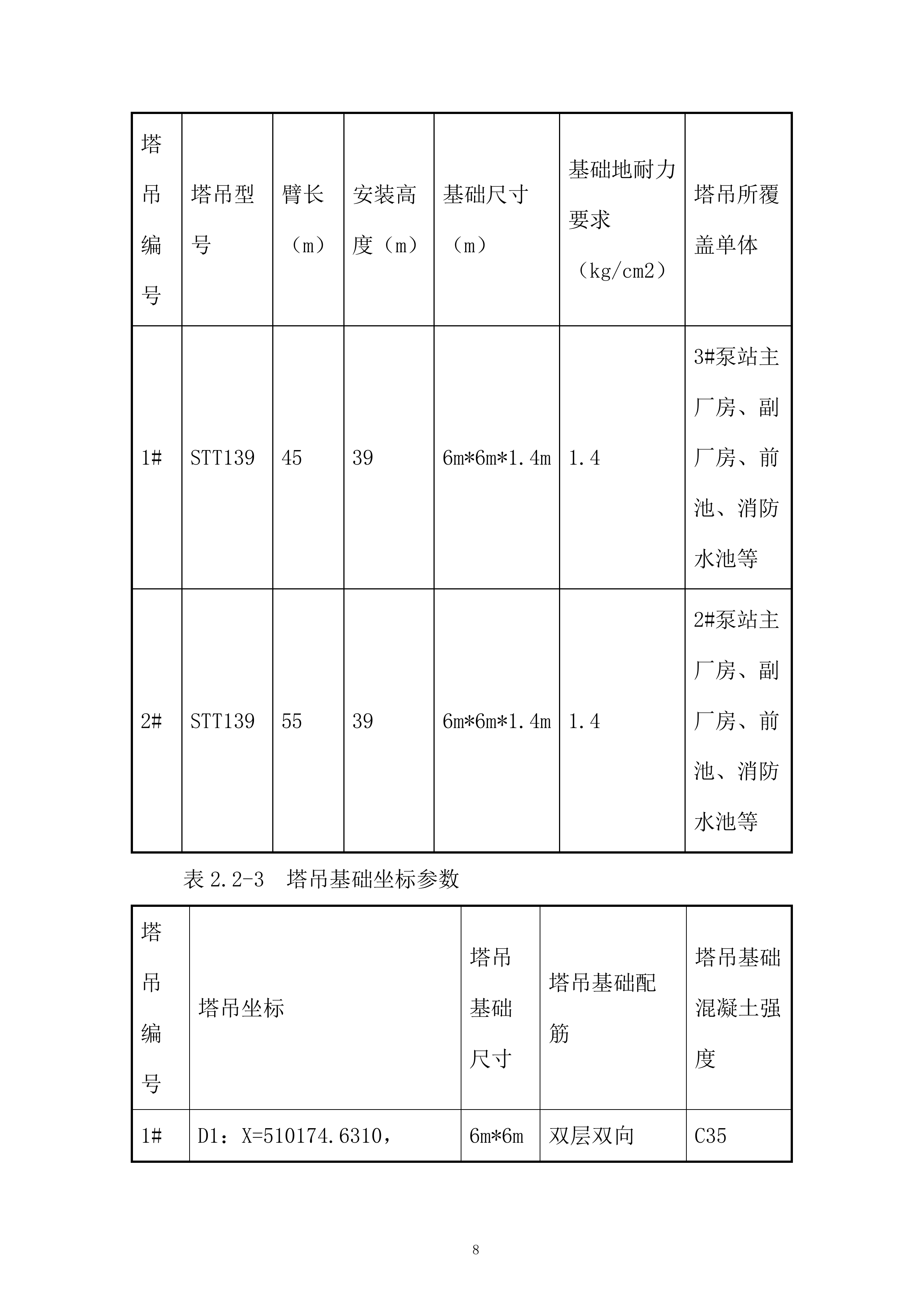

表2.2-2 塔吊基础设计
塔吊编号
塔吊型号
臂长(m)
安装高度(m)
基础尺寸(m)
基础地耐力要求(kg/cm2)
塔吊所覆盖单体
1#
STT139
45
39
6m*6m*1.4m
1.4
3#泵站主厂房、副厂房、前池、消防水池等
2#
STT139
55
39
6m*6m*1.4m
1.4
2#泵站主厂房、副厂房、前池、消防水池等

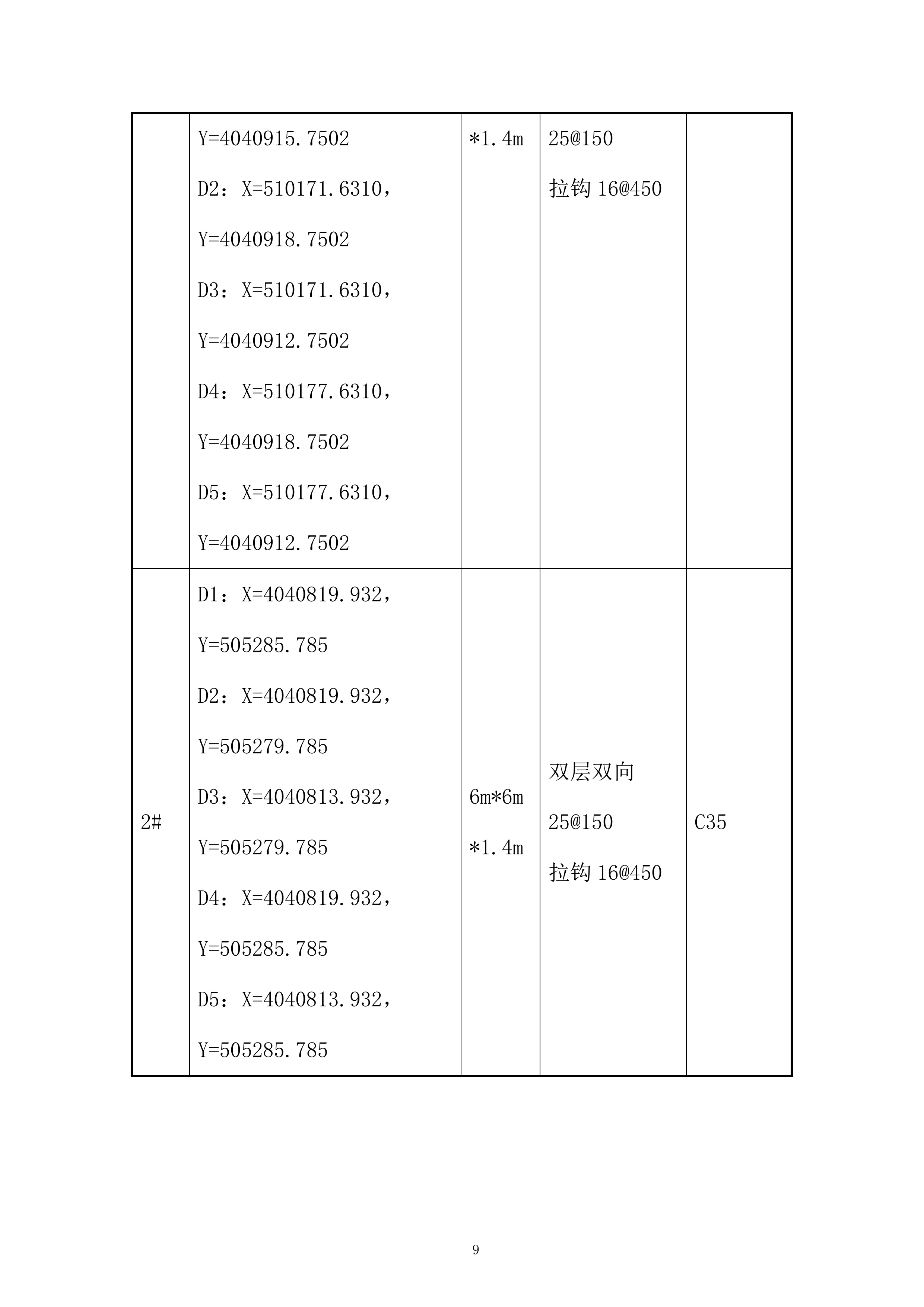

表2.2-3 塔吊基础坐标参数
塔吊编号
塔吊坐标
塔吊基础尺寸
塔吊基础配筋
塔吊基础混凝土强度
1#
D1:X=510174.6310,Y=4040915.7502
D2:X=510171.6310,Y=4040918.7502
D3:X=510171.6310,Y=4040912.7502
D4:X=510177.6310,Y=4040918.7502
D5:X=510177.6310,Y=4040912.7502
6m*6m*1.4m
双层双向25@150
拉钩16@450
C35
2#
D1:X=4040819.932,Y=505285.785
D2:X=4040819.932,Y=505279.785
D3:X=4040813.932,Y=505279.785
D4:X=4040819.932,Y=505285.785
D5:X=4040813.932,Y=505285.785
6m*6m*1.4m
双层双向25@150
拉钩16@450
C35
图2.2-
2

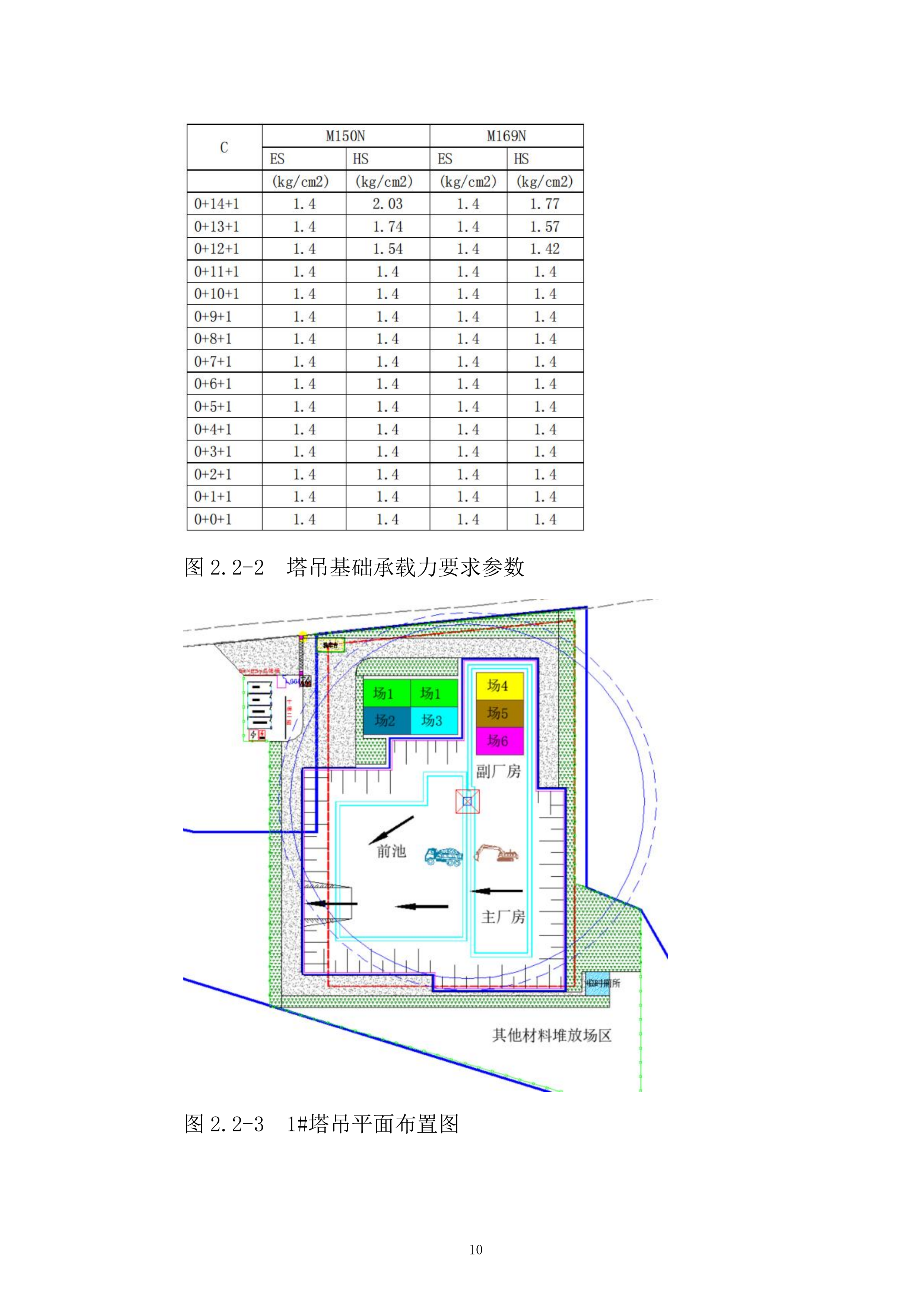

塔吊基础承载力要求参数
图2.2-
3
1
#塔吊平面布置图
图2.2-
4
2
#塔吊平面布置图

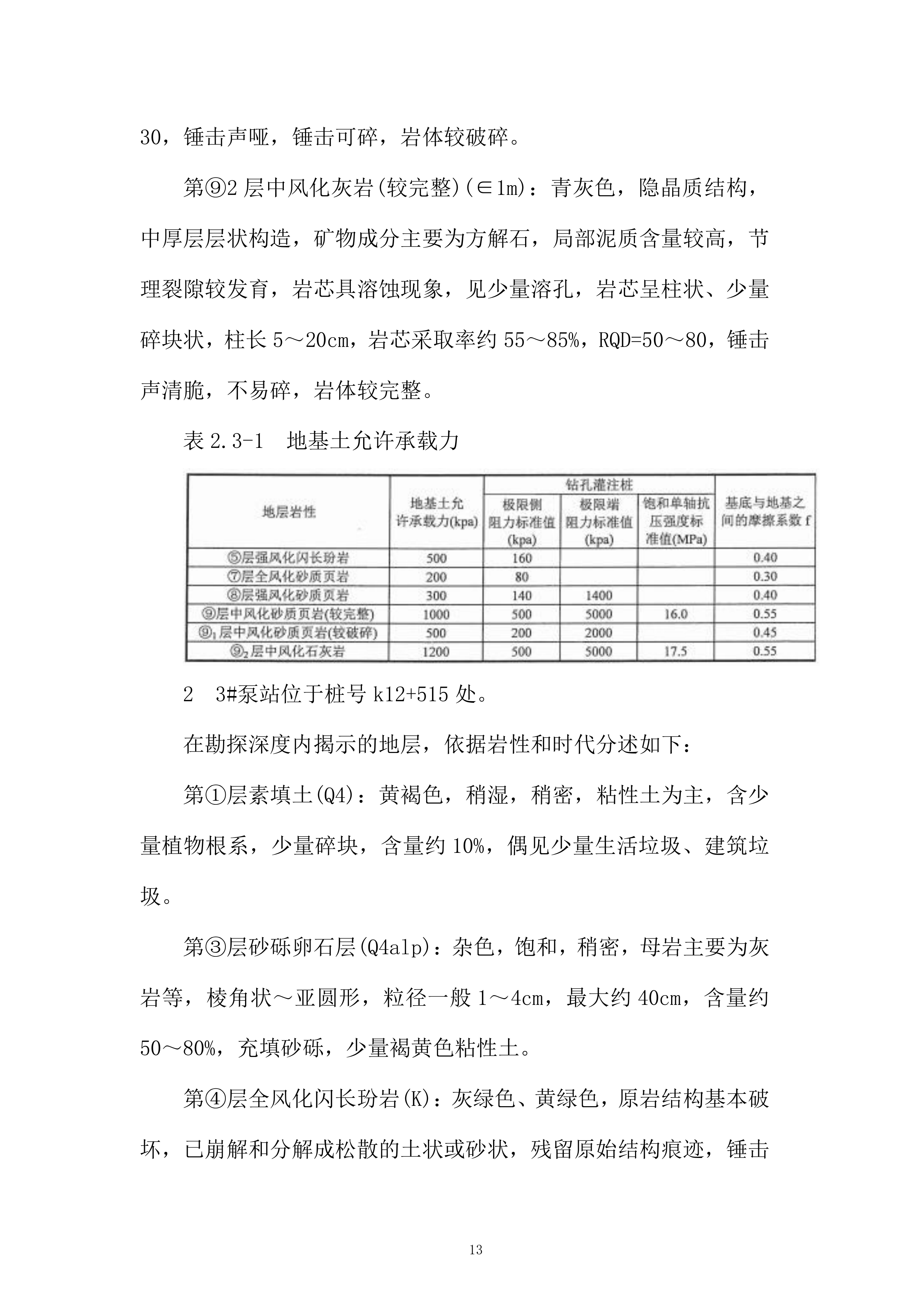

三、
工程地质概况
1 2#泵站位于桩号k7+136处。
在勘探深度内揭示的地层,依据岩性和时代分述如下:
第①层素填土(Q4s):黄褐色,稍湿,稍密,粘性土为主,含少量植物根系,少量碎块,含量约10%,偶见少量生活垃圾、建筑垃圾。
第③层砂砾卵石层(Q4alp):杂色,饱和,稍密,母岩主要为灰岩等,次棱角状~亚圆形,粒径一般5~20cm,最大约40cm,含量约50~80%,充填砂砾,少量褐黄色粘性土。
第③2层粗砂(Q4alp):黄褐色,饱和,中密,主要矿物成分为石英、长石,颗粒级配差。

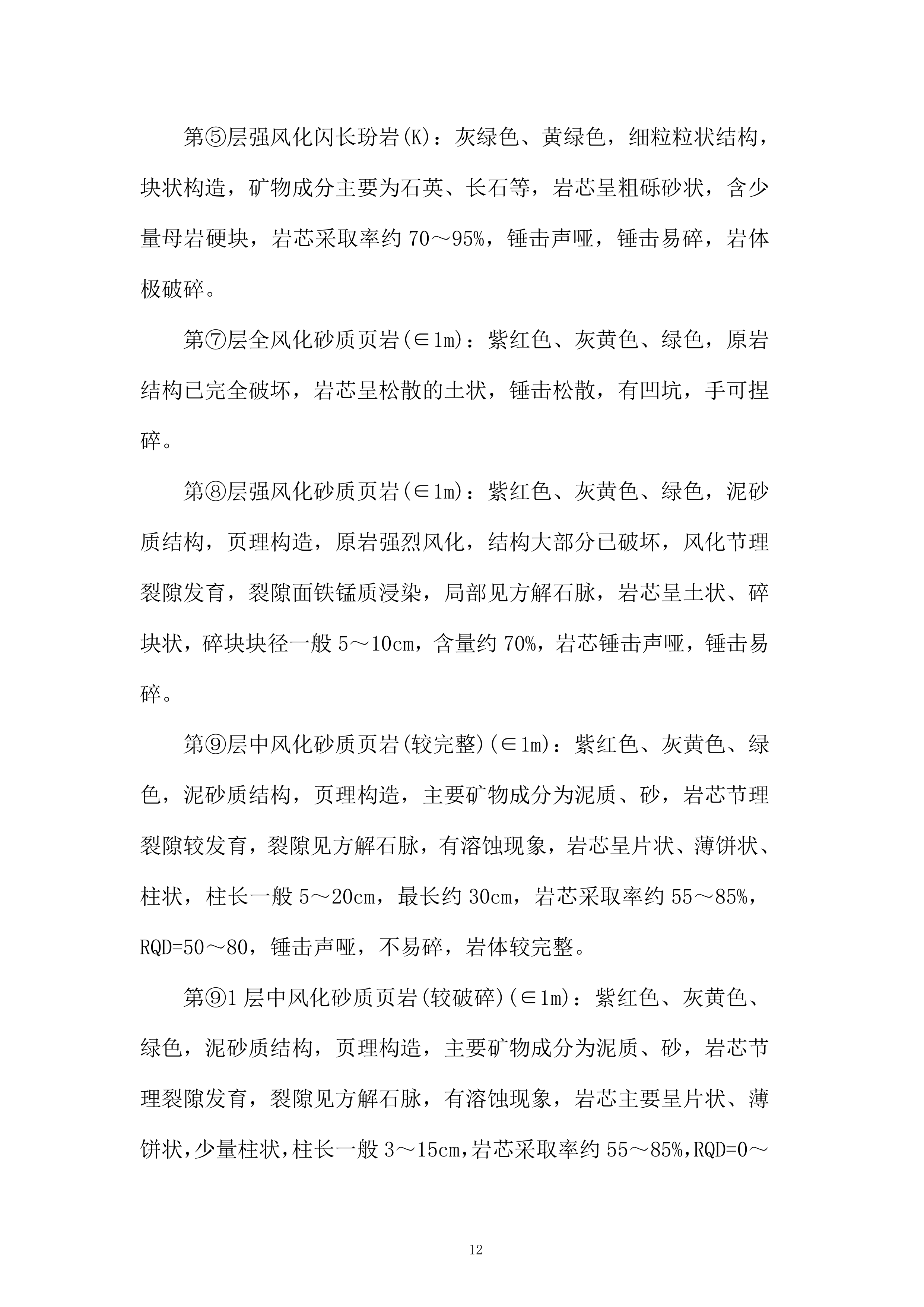

第⑤层强风化闪长玢岩(K):灰绿色、黄绿色,细粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯呈粗砾砂状,含少量母岩硬块,岩芯采取率约70~95%,锤击声哑,锤击易碎,岩体极破碎。
第⑦层全风化砂质页岩(∈1m):紫红色、灰黄色、绿色,原岩结构已完全破坏,岩芯呈松散的土状,锤击松散,有凹坑,手可捏碎。
第⑧层强风化砂质页岩(∈1m):紫红色、灰黄色、绿色,泥砂质结构,页理构造,原岩强烈风化,结构大部分已破坏,风化节理裂隙发育,裂隙面铁锰质浸染,局部见方解石脉,岩芯呈土状、碎块状,碎块块径一般5~10cm,含量约70%,岩芯锤击声哑,锤击易碎。
第⑨层中风化砂质页岩(较完整)(∈1m):紫红色、灰黄色、绿色,泥砂质结构,页理构造,主要矿物成分为泥质、砂,岩芯节理裂隙较发育,裂隙见方解石脉,有溶蚀现象,岩芯呈片状、薄饼状、柱状,柱长一般5~20cm,最长约30cm,岩芯采取率约55~85%,RQD=50~80,锤击声哑,不易碎,岩体较完整。
第⑨1层中风化砂质页岩(较破碎)(∈1m):紫红色、灰黄色、绿色,泥砂质结构,页理构造,主要矿物成分为泥质、砂,岩芯节理裂隙发育,裂隙见方解石脉,有溶蚀现象,岩芯主要呈片状、薄饼状,少量柱状,柱长一般3~15cm,岩芯采取率约55~85%,RQD=0~30,锤击声哑,锤击可碎,岩体较破碎。
第⑨2层中风化灰岩(较完整)(∈1m):青灰色,隐晶质结构,中厚层层状构造,矿物成分主要为方解石,局部泥质含量较高,节理裂隙较发育,岩芯具溶蚀现象,见少量溶孔,岩芯呈柱状、少量碎块状,柱长5~20cm,岩芯采取率约55~85%,RQD=50~80,锤击声清脆,不易碎,岩体较完整。
表
2.3-1 地基土允许承载力
2 3#泵站位于桩号k12+515处。
在勘探深度内揭示的地层,依据岩性和时代分述如下:
第①层素填土(Q4):黄褐色,稍湿,稍密,粘性土为主,含少量植物根系,少量碎块,含量约10%,偶见少量生活垃圾、建筑垃圾。
第③层砂砾卵石层(Q4alp):杂色,饱和,稍密,母岩主要为灰岩等,棱角状~亚圆形,粒径一般1~4cm,最大约40cm,含量约50~80%,充填砂砾,少量褐黄色粘性土。
第④层全风化闪长玢岩(K):灰绿色、黄绿色,原岩结构基本破坏,已崩解和分解成松散的土状或砂状,残留原始结构痕迹,锤击松软,出现凹坑,手可捏碎。
第⑤层强风化闪长玢岩(K):灰绿色、黄绿色,细粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯呈粗砾砂状,含少量母岩硬块,岩芯采取率约70~95%,锤击声哑,锤击易碎,岩体极破碎。
第⑥层中风化闪长玢岩(K):灰绿色、黄绿色,细粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯主要呈柱状,节长5~35cm,岩芯采取率约70~95%,RQD=50~80,锤击声脆,锤击反弹,岩体较完整。
第⑩层强风化花岗岩(Ar):灰白色、肉红色,中粗粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯呈砂状,含少量母岩硬块,岩芯采取率约70~95%,锤击声哑,锤击易碎,岩体极破碎。
第⑩1层强~中风化花岗岩(Ar):灰白色、肉红色,中粗粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯主要呈碎块状,块径约3~12cm,碎块含量大于50%,岩芯采取率约70~95%,锤击易碎,岩体破碎。
第11层中风化花岗岩(Ar):灰白色、肉红色,中粗粒粒状结构,块状构造,矿物成分主要为石英、长石等,岩芯主要呈柱状、碎块状,节长5~15cm,块径约3~12cm,岩芯采取率约70~95%,RQD=20~50,锤击声脆,锤击反弹,岩体较破碎。
表
2.3-2 地基土允许承载力
四、
工程施工条件
建设地点气象状况
气温
极端最高温度及期限
最大雨量及雨季时间
最大年降雨量为1321mm,雨季为6月至9月。
极端最低温度及期限
工程水文地质状况
地质构造
依山东省地貌分区图(1:150万),
xx
水库至
xx
水库连通工程所在区域地貌单元属鲁中南构造侵蚀为主中低山丘陵区(Ⅱ)之强-弱切割构造侵蚀中低山丘陵亚区(Ⅱ1)。区域地形趋势为南高北低,山脉走向受地质构造控制,一般为北西向。
施工安排
一、
项目管理组织
序号
管理职务
姓名
职责
1
领导层
项目经理
对项目部整体运行进行全面统筹管理
2
项目总工
1)负责塔吊基础深化设计和技术质量工作。
2)与设计、项目管理、监理保持经常沟通,保证设计、项目管理、监理的要求与指令贯彻实施。
3)组织对塔吊基础施工过程中难题进行科技攻关,进行新工艺、新技术的研究,确保本项目顺利进行。
4)及时组织技术人员解决工程施工中出现的技术问题。
5)领导各级技术人员,施工员和有关职能部门人员的技术工作,承担项目的技术领导责任,贯彻执行技术规范、标准,制订施工项目的技术管理制度,组织工程的施工验收工作,领导工程安全事故的预防和处理工作,组织工程的施工安全验收工作等。
3
商务经理
1)直接领导合约的各项管理工作。
2)监督各分包商的履约情况,控制工程造价和工程进度款的支付情况,确保投资控制目标的实现。
3)审核各分包商制定的物资计划和设备计划,督促分包单位及时采购所需的材料和设备,保证分包单位的工程设备、材料的及时供应
4
管理层
安全管理部
安全总监
1)直接由单位总部委派,对本工程施工安全具有一票否决权。
2)直接领导项目安全环保管理部。
3)贯彻国家及山东省的有关工程安全与文明施工规范,确保本工程总体安全与文明施工目标和阶段安全与文明施工目标的顺利实现。
安全工程师
5
质量管理部
质量工程师
1)负责项目的质量管理工作。
2)贯彻国家及山东省有关工程施工规范、质量标准,确保工程总体质量目标和阶段质量目标的实现。
3)负责组织编制项目质量计划并监督实施,将项目质量目标进行分解落实,加强过程控制和日常管理,保证项目质量保证体系有效运行。
4)负责实施项目过程中工程质量的质检工作,加强各分部分项工程的质量控制,对达不到质量要求的部位行使“一票否决权”,并进行整改。
5)加强对各专业项目部的质量检查和监督,确保各专业项目部的质量符合规范要求。
6
工程管理部
专业工程师
1)对工程的施工生产、进度计划全面负责,确保工程施工顺利进行。
2)对工程各专业项目部之间的施工生产进行协调。
3)负责各专业工种之间的协调及配合,制定各专业项目工期、质量、成本、安全文明施工等各项管理目标、措施,并组织实施各专业管理人员日常工作的落实,组织各分项工程的施工、验收工作等,及时解决施工中出现的各种问题
7
技术管理部
技术工程师
1)负责塔吊基础施工组织、计划落实、方案编制、深化设计,并进行工序控制和施工协调。
2)进行质量、安全、环保等方面管理和配合协调;完成施工前期准备工作。
3)根据塔吊基础进度提出相应的进度计划、资源计划,并落实实施。
4)参与质量验收、阶段验收和竣工验收工作。
5)负责施工现场管理,与招标人和监理进行施工方面的业务联系和对接。
8
测量工程师
1)负责项目测量管理。
2)兼职项目劳务管理员,负责项目劳务实名制管理。
9
物资管理部
物资工程师
1)负责编制项目物资领用管理制度和日常管理工作。
2)负责物资招采,签订采购合同,协调物资进出库管理和仓储管理。
3)负责对材料的标识作统一策划。
4)负责监督检查所有进场物资的质量,协助资料员做好技术资料的收集整理工作。
5)具体负责竣工时库存物资的调拨及善后处理。
6)负责大型施工机械的维修保养,确保施工机械使用正常。
二、
项目管理目标
项目管理目标名称
目 标 值
工期管理目标
开工日期:
xx
年11月24日。
计划主体工程完工日期:
xx
年3月31日。
计划总体工程完工日期:
xx
年6月30日前完工具备验收条件。
工期总日历天数:700天(计划开工日期至计划完工日期)。
质量管理目标
合格;符合现行的国家、省、市法律、法规及规范要求
安全管理目标
无一般及以上安全事故
科技管理目标
按时完成分公司下发的指标任务
三、
各项资源供应方式
3.3.1 劳务资源安排一览表
表3.3-1 劳务资源安排一览表
施工项目名称
专业施工队名称
资质
要求
开始施工时间
建设工期
分包
方式
分包商
选择方式
责任人
地基与基础
土方开挖
结构工程
主体劳务队
3.3.2 工程用大宗物资应安排一览表
物资名称
采购单位
拟选供应商
采购地点
要求进场时间
责任人
钢筋
总包单位
/
混凝土
总包单位
/
3.3.3 大型机械设备采购供应安排一览表
机械设备名称
拟选供应商
提供方式
要求进场时间
计划出场时间
责任人
挖掘机、装载机等
/
租赁
塔吊
/
租赁
3.3.4 施工周转工具采购供应安排一览表
周转工具名称
估计数量
提供方式
要求进场时间
计划出场时间
责任人
木方(50mm*70mm)
300m
劳务自带
模板(1830mm*915mm*15mm)
80㎡
劳务自带
钢管(48.3mm*3.6mm)
150m
劳务自带
四、
施工流水段的划分及施工工艺流程
3.4.1 施工流水段的划分
1#塔吊基础施工→2#塔吊基础施工。本工程不涉及其他施工流水段。
3.4.2 施工工艺流程
测量定位→塔机基础土方开挖→
钎探
→
地基处理
→垫层浇筑→底层钢筋绑扎→塔机预埋件定位、安装→顶层钢筋绑扎→防雷接地焊接→质量验收→混凝土浇筑
→养护。
五、
工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
塔吊基础定位
塔吊基础定位是否准确直接影响后期塔吊安装。
编制基础方案时,进行精确布置及定位同时安排专业测量员进行定位放线,项目部测量员进行复核。
2
基坑降水
防止基槽泡水
在基坑底部设置集水井,将积水引进集水井内,安排专人看护,通过抽水泵排至附近排水沟。
3
塔吊预埋基节的运输及吊装
场内下基坑的行车坡道较陡,大型挂车难以行走
将塔吊预埋基节拆分运输至基坑底,现场拼装,采用50T汽车吊吊装。
4
塔吊固定支腿的预埋
塔吊固定支腿预埋不牢固,塔吊基础混凝土浇筑时振捣松动,定位不准确。
1、安排塔吊公司专业人员进行预埋加固,并做好并成品保护跟踪。
2、混凝土浇筑时做好成品保护,完成浇筑后及时复核。
5
塔吊防雷焊接
塔吊基础施工时,易遗漏防雷焊接预埋。
塔吊基础施工时安排专人进行跟踪落实,确保防雷焊接预埋工作正常进行。注意扁铁不能焊接在塔身标准节上。
六、
关键过程及特殊过程控制
序号
关键及特殊过程名称
1
塔吊支腿定位放线及塔吊支腿平整度控制
2
塔吊支腿的加固,防止混凝土浇筑对其扰动
3
塔吊支腿周围混凝土振捣确保填充率≥95%
施工进度计划
施工进度计划
序号
项目名称
进度计划
开始日期
日期
完成日期
1
1#塔吊基础土方开挖
2
1#塔吊基础垫层施工
3
1#塔吊基础钢筋绑扎、预埋件安装、模板安装
4
1#塔吊基础混凝土浇筑
5
2#塔吊基础土方开挖
6
2#塔吊基础垫层施工
7
2#塔吊基础钢筋绑扎、预埋件安装、模板安装
8
2#塔吊基础混凝土浇筑
施工准备与资源配置计划
一、
施工准备计划
5.1.1 技术准备
表5.1.1-1 技术文件准备计划一览表
序号
文件名称
文件编号
配备数量
持有人
1
《混凝土结构设计规范》(2015年版)
2
《塔式起重机设计规范》
3
《建筑结构荷载规范》
4
《建筑地基处理技术规范》
5
《建筑施工安全检查标准》
6
《塔式起重机混凝土基础工程技术标准》
7
《塔式起重机》
8
《建筑机械使用安全技术规程》
9
《建筑地基基础工程施工质量验收标准》
10
《混凝土结构工程施工质量验收规范》
11
《建筑地基基础设计规范》
12
《施工现场临时用电安全技术规范》(附条文说明)
13
《大体积混凝土施工标准》
表5.1.1-2 施工方案编制计划表
序号
施工方案名称
编制单位
负责人
审批
完成时间
1
塔吊基础施工方案
表5.1.1-3 施工试验检验计划表
序号
工程部位
检验项目
单位
检验频率
检验时间
责任人
1
塔吊基础
钢筋原材送检
组
60吨为一个检验批次,不足60吨按一个批次
钢筋进场取样
2
塔吊基础
混凝土试块
组
100m3/一组,每个塔吊基础承台不少于1组
混凝土浇筑完成28d后
表5.1.1-4 技术复核和隐蔽验收计划表
序号
技术复核、隐蔽验收部位
复核和隐蔽内容
责任人
1
塔吊基础定位
基础承台定位坐标复核
2
塔吊钢筋
钢筋级别、型号、直径、连接方式
3
防雷焊接预埋
材质、截面、跨接长度、总等电位连接点数
4
塔吊预埋件
定位是否准确、固定是否牢靠
5
混凝土
强度等级、塌落度、表观质量、尺寸偏差、外观缺陷
5.1.2 现场准备
表5.1.2-1 施工设施准备计划
序号
设施名称
种类
数量
(或面积)
规模
(或可存储量)
设施构造
完成时间
责任人
1
场地
场地
塔吊基础周边10m
/
平整
2
二级电箱
电
1个
/
/
3
钢筋堆场
生产性设施
1个
15mx6m
标准化基础
4
钢筋加工区
生产性设施
1个
15mx6m
标准化防护棚
5
仓库
生产性设施
1个
3mx6m
可周转集装箱
二、
资源配置计划
表5.2-1 劳动力配置计划
序号
施工阶段
工种
人数
1
土方开挖
普工
5人
2
垫层施工
混凝土工
6人
3
模板安装
木工
6人
4
钢筋绑扎
钢筋工
5人
5
预埋件安装
塔吊安装工
3人
6
混凝土浇筑
混凝土工
5人
表5.2-2 工程用原材料需要量计划
序号
材料名称
规格
需用量
需用时间
责任人
单位
数量
11月
12月
1月
1
钢筋
C25HRB400
t
11.24
/
11.24
/
2
钢筋
C16HRB400
t
1.2
/
/
/
3
混凝土
C35
m3
130
/
130
/
4
混凝土
C15
m3
10
/
5
5
注:原材需用量为预估量,实际施工具体用量专业工程师另计算。
表5.2-3 工程用成品、半成品需要量计划
序号
成品、半成品名称
规格
需要量
需要时间
责任人
单位
数量
1
预埋支腿
/
套
2
表5.2-4 生产工艺设备需要量计划
序号
施工机具名称
数量
进场时间
出场日期
责任人
1
挖掘机
2
2
自卸车
2
3
电焊机
2
4
汽车吊
2
5
插入式震动棒
4
6
装载机
1
7
钢筋切断机
1
8
钢筋弯曲机
1
表5.2-5 测量计量仪器配置计划
序号
仪器名称
分类
数量
使用特征
检定周期
保管人
1
全站仪
平面控制
1
正常
1年
2
GPS
平面控制
1
正常
1年
3
光学水准仪
高程控制
2
正常
1年
4
50m标准钢尺
尺寸量测
1
正常
1年
5
5m标准卷尺
尺寸量测
5
正常
1年
施工方法及工艺要求
一、
方案及技术参数
6.1.1 塔机基础定位及
相关参数
表6.1-1 塔吊基础定位及相关参数
塔吊编号
塔吊坐标
塔吊基础尺寸
塔吊基础配筋
塔吊基础混凝土强度
1#
D1:X=510174.6310,Y=4040915.7502
D2:X=510171.6310,Y=4040918.7502
D3:X=510171.6310,Y=4040912.7502
D4:X=510177.6310,Y=4040918.7502
D5:X=510177.6310,Y=4040912.7502
6m*6m*1.4m
双层双向25@150
拉钩16@450
C35
2#
D1:X=4040819.932,Y=505285.785
D2:X=4040819.932,Y=505279.785
D3:X=4040813.932,Y=505279.785
D4:X=4040819.932,Y=505285.785
D5:X=4040813.932,Y=505285.785
6m*6m*1.4m
双层双向25@150
拉钩16@450...
泵站塔吊基础专项施工投标方案.docx
