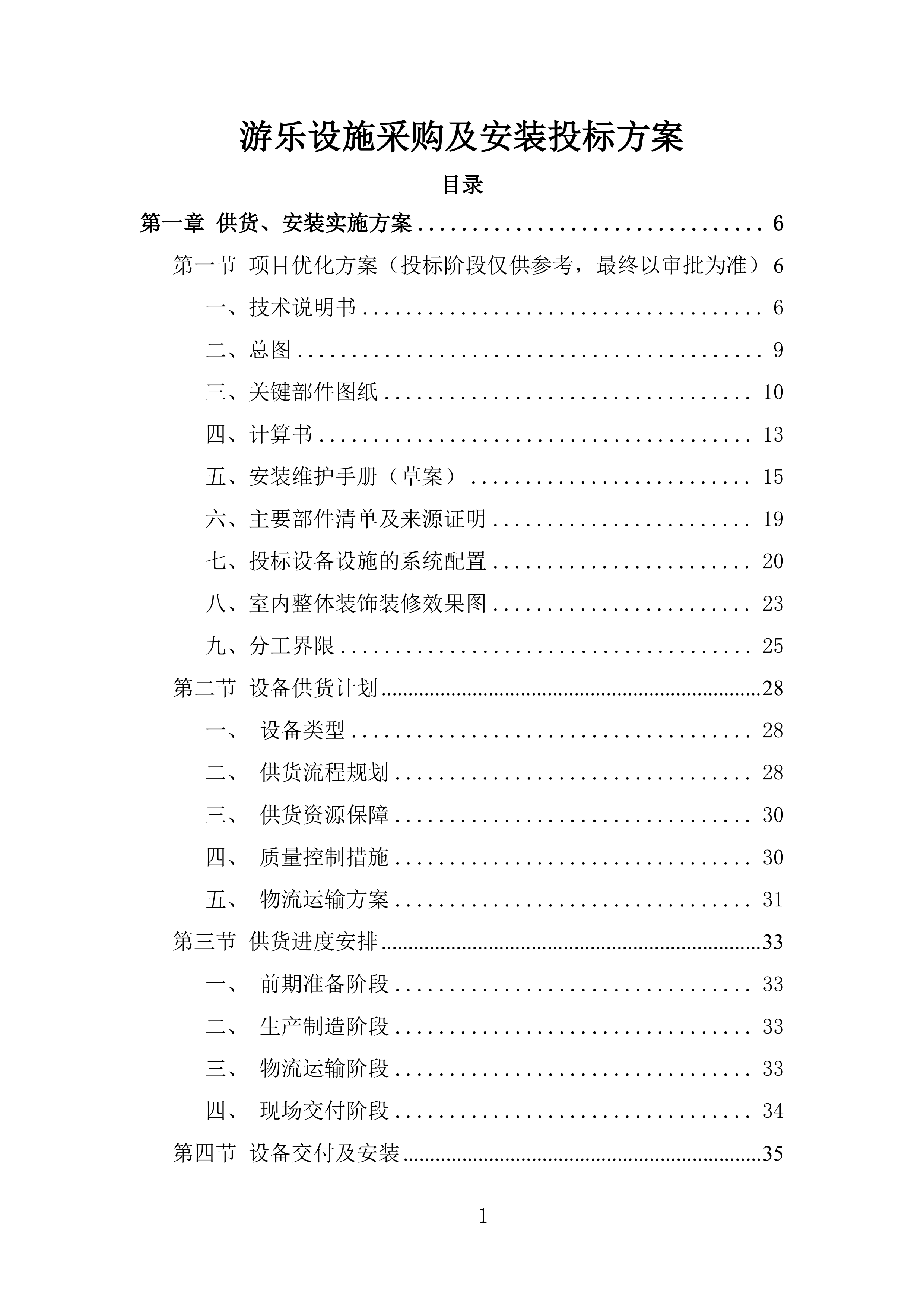

游乐设施采购及安装投标方案
目录
第一章
供货、安装实施方案
6
第一节
项目优化方案(投标阶段仅供参考,最终以审批为准)
6
一、
技术说明书
6
二、

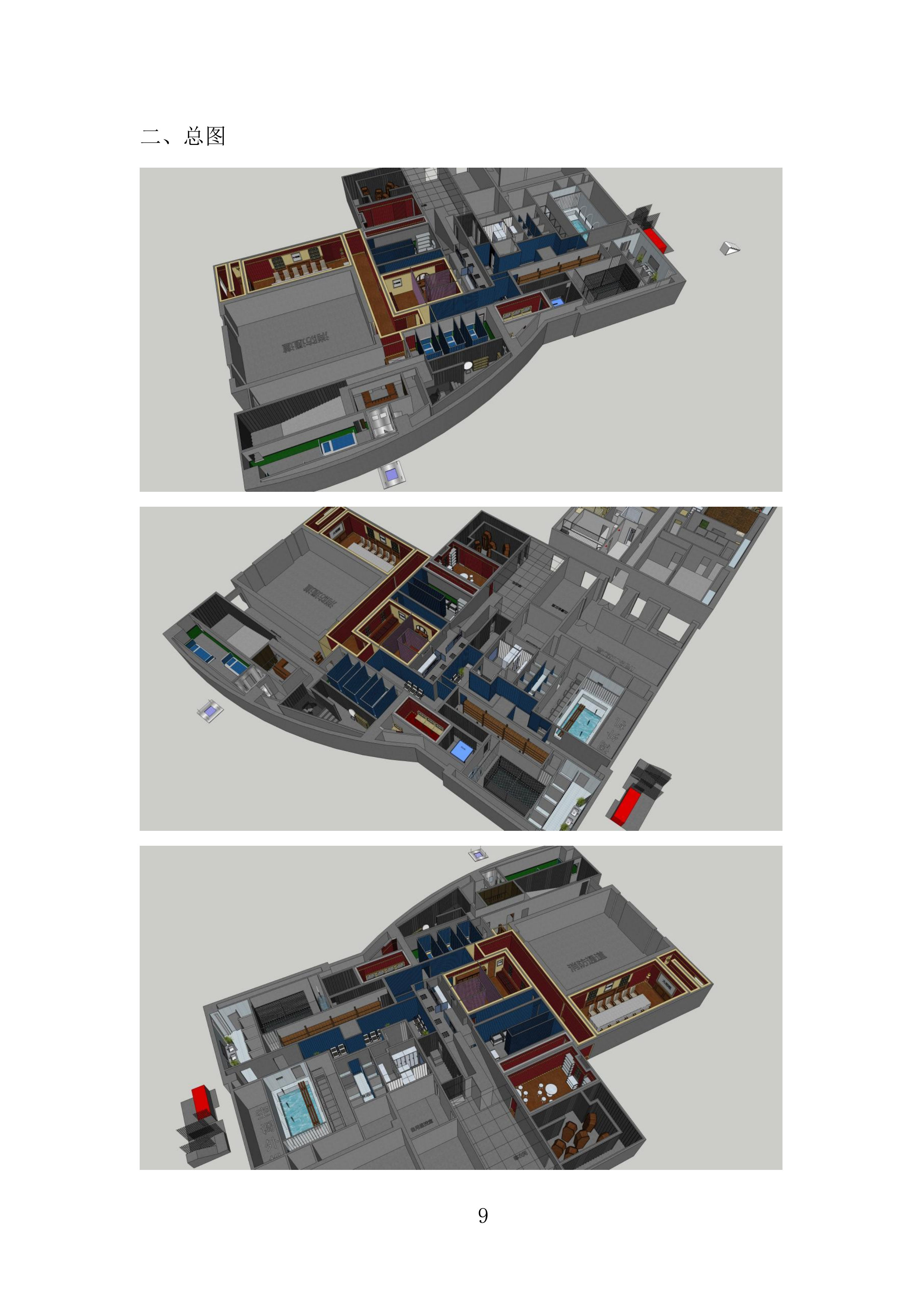

总图
9
三、

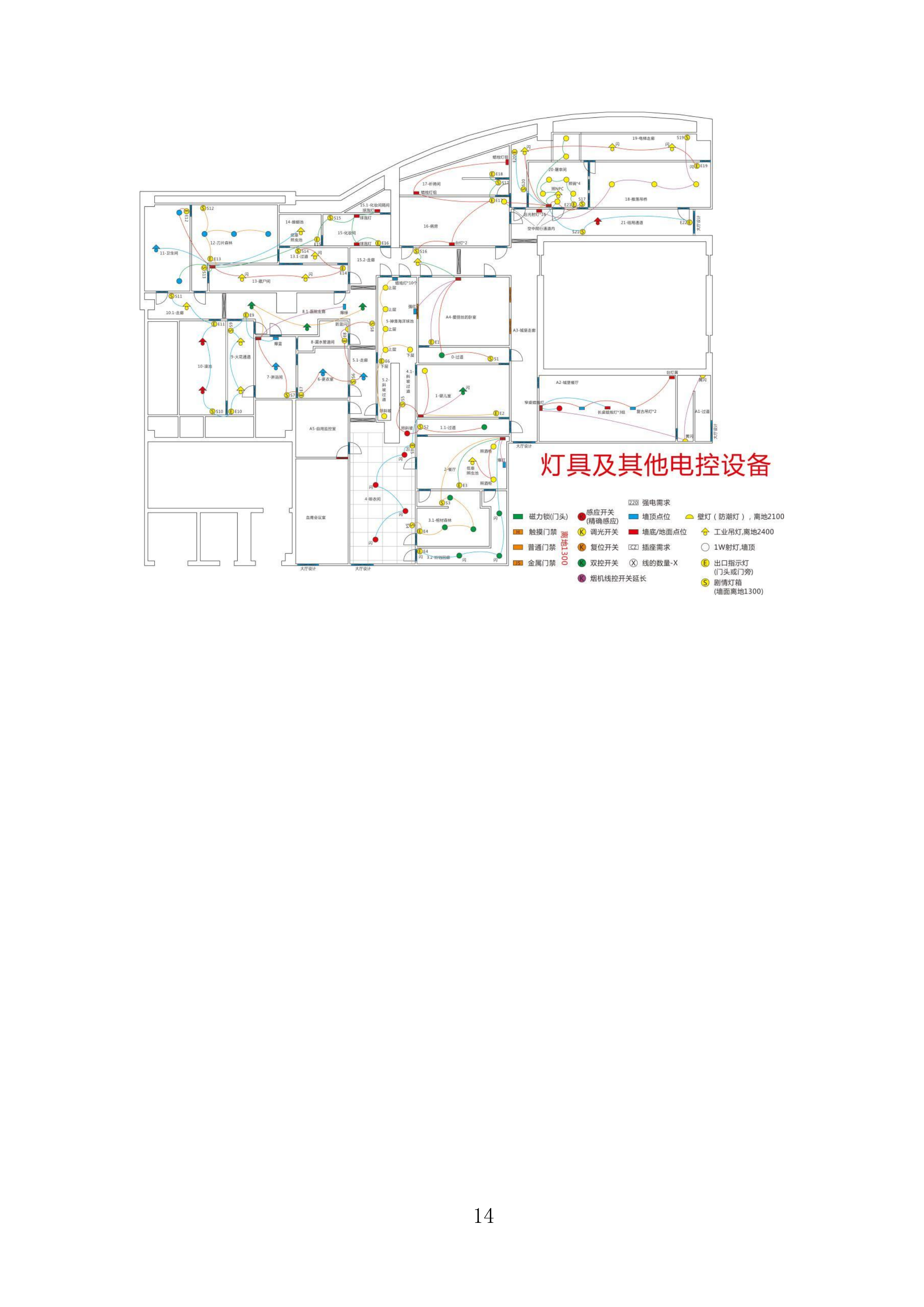

关键部件图纸
10
四、
计算书
13
五、

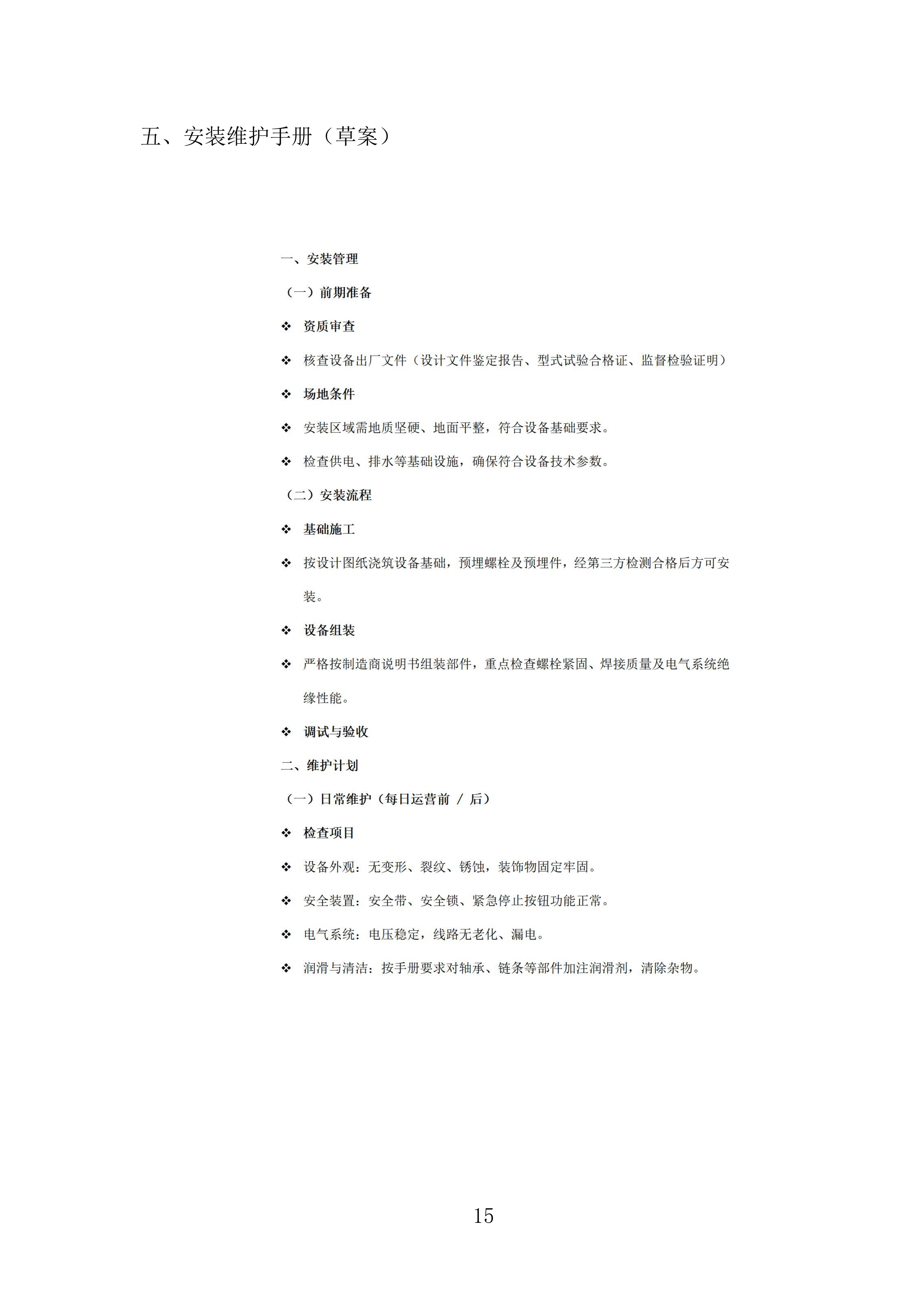

安装维护手册(草案)
15
六、
主要部件清单及来源证明
19
七、
投标设备设施的系统配置
20
八、
室内整体装饰装修效果图
23
九、
分工界限
25
第二节
设备供货计划
28
一、
设备类型
28
二、
供货流程规划
28
三、
供货资源保障
30
四、
质量控制措施
30
五、
物流运输方案
31
第三节
供货进度安排
33
一、
前期准备阶段
33
二、
生产制造阶段
33
三、
物流运输阶段
33
四、
现场交付阶段
34
第四节
设备交付及安装
35
一、
交付流程
35
二、
安装前期准备
36
三、
安装实施
37
四、
安装质量管控
38
五、
安全保障措施
39
六、
调试与验收
40
第二章
质量保证措施
42
第一节
质量管理体系
42
一、
体系构建原则
42
二、
组织架构与职责
43
三、
管理制度与流程
45
四、
体系运行与改进
48
第二节
质量风险控制措施
50
一、
风险识别
50
二、
风险评估
51
三、
风险应对策略
52
四、
风险监控与预警
53
第三节
质量保障措施
55
一、
设计环节质量保障
55
二、
生产制造环节质量保障
56
三、
物流运输环节质量保障
58
四、
安装施工环节质量保障
60
五、
调试与验收环节质量保障
62
六、
人员保障措施
64
七、
技术保障措施
65
八、
售后服务质量保障
66
第三章
售后服务承诺
68
第一节
售后服务承诺
68
一、
总体服务承诺
68
二、
服务质量承诺
68
第二节
售后服务保障体系
70
一、
组织架构保障
70
二、
人员保障
71
三、
备
品备件供应
保障
措施
73
四、
制度保障
75
第三节
故障报修响应时间
77
一、
故障等级划分
77
二、
响应时间承诺
78
三、
报修渠道与流程
78
四、
响应时间保障措施
79
第四节
售后服务承诺内容
81
一、
定期维护保养服务方案及建议
81
二、
故障维修服务
83
三、
技术培训服务
85
四、
应急保障服务
86
五、
设备升级与改造服务
88
六、
客户关系管理服务
88
第四章
应急预案
90
第一节
应急组织体系及职责
90
一、
应急组织体系架构
90
二、
各级组织及成员职责
91
第二节
风险分析与预防措施
95
一、
风险识别与分类
95
二、
重点风险分析
97
三、
预防措施
99
第三节
应急处置流程
103
一、
信息报告与启动机制
103
二、
分级应急处置措施
104
三、
专项突发事件处置流程
106
四、
应急终止与现场恢复
109
第四节
后期处置
110
一、
善后处理
110
二、
调查评估
111
三、
培训与演练改进
112
第五节
责任处理方案
114
一、
责任认定依据与原则
114
二、
责任主体与情形划分
115
三、
责任处理措施
116
第六节
应急保障
118
一、
通信保障
118
二、
物资保障
119
三、
资金保障
120
四、
技术保障
121
五、
队伍保障
121
第五章
质保期
123
第一节
质保期服务承诺
123
一、
质保期期限
123
二、
质保期内服务内容
123
三、
质保期后服务承诺
124
第一章
供货、安装实施方案
第一节
项目优化方案(投标阶段仅供参考,最终以审批为准)
一、
技术说明书
二、
总图
三、
关键部件图纸
四、
计算书
五、
安装维护手册(草案)
六、
主要部件清单及来源证明
序号
部件清单
1
音响
2
1拖2功放
3
电机
4
水泵
5
水管
6
吹地机
7
吸顶扇
8
显示器
9
12寸显示器
10
电视机
11
幕布
12
投影仪器
13
服务器
14
分屏器
15
感应器
16
线材
17
灯笼
……
七、
投标设备设施的系统配置
1.1.1.
镜子迷宫:约255㎡
基础参数:
1、定制品:镜子迷宫设备定制,约255㎡,要求室内净高4米;
2、位置:街区二杂技江湖行,龙幡虎跤左侧:
1.1.2.
水母屋:约150㎡
基础参数:
1、定制品:150平方左右,要求室内净高4米;
2、投影系统:根据场景需求选择多通道投影(如 360° 环幕、穹顶投影)、短焦投影或激光投影,将数字内容(动态影像、3D 模型、特效动画)投射到不同载体(地面、墙面、不规则物体表面),覆盖观众的视觉范围,营造 “被内容包围” 的沉浸感。
3、交互感知系统:通过红外摄像头、深度传感器、压力传感器、雷达或声音识别设备,实时捕捉观众的动作(如手势、行走轨迹、肢体摆动)、声音指令或触摸行为,并将信号传输给控制系统。
4、内容系统:定制科幻互动的内容,将观众的交互信号转化为投影内容的即时反馈,例如动作触发动画变化、声音控制场景切换、触摸生成特效等。
5、位置:25#建筑物二楼
1.1.3.
鬼屋(中式):约590㎡
基础参数:
1、定制品目标:打造沉浸式恐怖体验,增强景区游客互动性与话题性;平衡恐怖强度与安全性,适配不同年龄段也可(可设分级体验模式)
2、面积约590㎡,室内净高4米,
3、核心主题:中式鬼屋恐怖,杂技异事、僵尸道长、聊斋志异等民俗元素;
4、剧情动线:设置主线任务,通过NPC互动推进剧情;分章节设计递进式场景,恐怖强度逐步升级。
5、空间布局:单通道循环路线,设置紧急出口;关键点布置“缓冲间”;
6、场景设计:包括入口区、主场景区、高潮区、出口区;
7、声光电影像:
动态灯光: LED灯带+频闪灯12台等;
环绕音效:哭声、金属摩擦声、低频振动(次声波慎用),定向音箱32组+骨传导震动板;
8、互动科技:红外感应触发机关;
9、安全措施:全程监控覆盖;禁止使用明火、真水、尖锐道具,所有装置需通过防撞测试;设置“快速出口”标识,NPC不得肢体接触游客;
10、单场时长:15分钟,最大承载:6人/批次;
要求附:建筑平面图(CAD)、消防疏散计算书、设备参数明细表;
11、位置:街区二杂技江湖行,剑指苍穹广场右侧;
12、鬼屋室内配套装修;
1.1.4.
鬼屋(西式):约600㎡
基础参数:
1、定制品目标:打造沉浸式恐怖体验,增强景区游客互动性与话题性;平衡恐怖强度与安全性,适配不同年龄段也可(可设分级体验模式)
2、面积约600㎡,室内净高4米,
3、核心主题:西式鬼屋恐怖,杂技异事、僵尸道长、聊斋志异等民俗元素;
4、剧情动线:设置主线任务,通过NPC互动推进剧情;分章节设计递进式场景,恐怖强度逐步升级。
5、空间布局:单通道循环路线,设置紧急出口;关键点布置“缓冲间”;
6、场景设计:包括入口区、主场景区、高潮区、出口区;
7、声光电影像:
动态灯光: LED灯带+频闪灯12台等;
环绕音效:哭声、金属摩擦声、低频振动(次声波慎用),定向音箱32组+骨传导震动板;
8、互动科技:红外感应触发机关;
9、安全措施:全程监控覆盖;禁止使用明火、真水、尖锐道具,所有装置需通过防撞测试;设置“快速出口”标识,NPC不得肢体接触游客;
10、位置:18#建筑物二楼;
12、鬼屋室内配套装修;
八、
室内整体装饰装修效果图
九、
分工界限
1.1.5.
装饰装修
招标方责任
提供场地原始条件(如地面平整度、墙面基础)及装饰装修需求说明。
负责协调场地内原有设施的拆除与清理(如非投标方施工范围内的障碍物)。
对投标方提交的深化设计方案进行审核确认,确保符合项目整体风格及安全规范。
投标方责任
根据招标方需求进行装饰装修深化设计,包含游乐设施周边造型、色彩搭配、软装饰等方案,报招标方审批后实施。
负责装饰装修材料的采购、运输及安装,确保材料符合环保、防火等国家标准(如 GB 8624)。
承担施工过程中的成品保护,避免对已完成工程造成损坏。
1.1.6.
强弱电系统
招标方责任
提供场地外部电源接入点(如配电室至项目红线的电缆)及弱电主干桥架,确保容量满足设计需求。
协调电力部门完成外部电源的接入及验收,提供供电容量证明文件。
对投标方提交的强弱电施工图进行审核,确认接口位置及技术参数。
投标方责任
负责室内强弱电系统的深化设计、材料采购及施工,包括:
从总配电箱至各设备终端的管线敷设、配电箱安装及线缆连接。
游乐设施专用电力系统(如电机控制、照明配电)的设计与施工。
弱电系统(如背景音乐、信息发布)的布线及设备安装。
与电梯、冷源群控等设备供应商协调接口技术参数,完成系统集成。
负责强弱电系统的调试及验收,确保符合《建筑电气工程施工质量验收规范》(GB 50303)。
1.1.7.
安全监控系统
招标方责任
提供监控中心场地及网络接入条件(如光纤接口、交换机设备)。
对投标方提交的监控点位布置图进行审核,确保覆盖重点区域(如出入口、高危设施)。
负责与当地公安部门对接,完成监控系统的备案及联网要求。
投标方责任
具备安防工程企业资质或电子与智能化工程专业承包资质,负责安全监控系统的设计、设备采购及安装。
系统包含:
高清摄像头、硬盘录像机、显示大屏等设备的安装与调试。
紧急报警装置、客流统计系统的集成及联动功能实现。
提供系统操作培训,并在质保期内负责设备维护及数据存储管理。
1.1.8.
门头布置
招标方责任
负责门头设计方案的初步审批,包含造型、尺寸、材质等,并向城管部门申请户外广告设置许可,提供审批文件长春市人民政府。
协调场地周边交通及临时占道施工许可(如需)。
投标方责任
根据招标方确认的设计方案进行门头深化设计(如结构加固、亮化效果),报招标方及城管部门备案后施工。
负责门头结构制作、装饰材料安装及亮化工程(如 LED 灯带、霓虹灯),确保符合《建筑结构荷载规范》(GB 50009)及《城市户外广告设施技术规范》(CJJ 149)荆门市人民政府。
承担施工过程中的安全防护,如设置警示标识、脚手架搭设等。
第二节
设备供货计划
项目实施进度计划表
阶段
设计确认
原材料采购
厂内制造
工厂测试
运输
现场安装
调试
试运行
最终验收
完成时间
XXXX
年
8
月
19
日
XXXX
年
8
月
20
日
XXXX
年
8
月
27
日
XXXX
年
8
月
29
日
XXXX
年
9
月
1
日
XXXX
年
9
月
7
日
XXXX
年
9
月
8
日
XXXX
年
9
月
10
日
XXXX
年
9
月
14
日
一、
设备类型
序号
名称
品牌规格型号
1
镜子迷宫
RA30220S
2
沉浸式水母房
RA20065X
3
鬼屋(中式)
RA10085V
4
鬼屋(西式)
RA1099
二、
供货流程规划
2.2.1 需求确认与技术交底
项目启动后,组织招标方、设计单位、设备供应商召开技术交底会,明确各类设备的功能需求、主题风格、安全标准及安装条件。针对定制化设备,需形成详细的技术规格书,明确结构参数、材料标准、性能指标等核心内容,确保供应商准确理解需求。
2.2.2 生产计划制定
设备供应商根据技术规格书与项目进度要求,制定详细的生产计划,明确原材料采购、零部件加工、总成装配、出厂检验等各环节的时间节点与责任分工。针对大型复杂设备,需制定专项生产方案,合理安排生产工序,避免工序冲突影响进度。
2.2.3 原材料与零部件管控
供应商需建立严格的原材料采购标准,选择符合国家质量标准的原材料及核心零部件,提供原材料质量证明文件。对关键零部件实行溯源管理,确保来源可查、质量可控。生产过程中,定期对原材料及零部件进行抽检,杜绝不合格材料流入生产环节。
2.2.4 生产过程监造
安排专业技术人员进驻供应商生产现场,对生产过程进行全程监造。重点监控关键工序的加工精度、焊接质量、装配工艺等,核对生产进度与计划的一致性,及时发现并协调解决生产过程中的问题,确保生产质量与进度符合要求。
2.2.5 出厂检验与验收
设备生产完成后,供应商按相关标准进行全面自检,包括性能测试、安全装置检查、外观质量检验等。自检合格后,组织招标方、监理单位进行出厂验收,核对设备规格、数量、质量证明文件等,验收合格后方可安排发货。
三、
供货资源保障
2.3.1 供应商选择与管理
选择具有丰富游乐设备生产经验、具备相应资质认证的供应商,优先选择拥有大型项目供货业绩的企业。与供应商签订详细的供货合同,明确质量标准、交货期、违约责任等条款,建立定期沟通机制,及时掌握生产动态。
2.3.2 技术团队配置
组建专业的技术团队,包括机械工程师、电气工程师、质检工程师等,负责技术交底、生产监造、出厂验收等工作。技术团队需熟悉游乐设备相关标准规范,具备解决复杂技术问题的能力,确保对供货全过程的技术把控。
2.3.3 供应链协调
针对设备生产所需的原材料、零部件,供应商需建立稳定的供应链体系,与优质供应商建立长期合作关系,确保原材料供应及时、质量稳定。制定供应链应急预案,应对原材料短缺、价格波动等突发情况,保障生产连续性。
四、
质量控制措施
2.4.1 标准体系建立
严格遵循《大型游乐设施安全监察规定》《特种设备安全法》等国家法规及行业标准,结合项目需求制定企业内控标准,形成覆盖设计、生产、检验等环节的质量标准体系,确保设备质量全程可控。
2.4.2 全过程质量记录
建立完善的质量记录制度,对原材料采购、生产工序、检验结果、监造意见等进行详细记录,形成完整的质量档案。质量记录需真实、准确、可追溯,为后期质量追溯与问题排查提供依据。
2.4.3 问题整改机制
对生产过程中发现的质量问题,建立快速整改机制,明确整改责任、整改措施与完成时限。整改完成后,需经检验确认合格方可继续生产。对出厂验收中发现的问题,要求供应商限期整改,整改合格后方可发货。
五、
物流运输方案
2.5.1 运输方式选择
根据设备体型、重量、运输距离等因素,合理选择运输方式。大型设备优先采用特种车辆公路运输,部分精密设备采用集装箱运输,确保运输过程中的稳定性与安全性。对易损部件,单独包装并标注防护要求。
2.5.2 运输路线规划
提前勘察运输路线,选择路况良好、桥梁隧道承载能力符合要求的路线,避开限行、施工路段。对超长、超宽、超高设备,提前办理超限运输许可,与交通管理部门协调运输时间与路线,确保运输畅通。
2.5.3 包装与防护
设备出厂前进行专业包装,大型结构件采用防锈处理并覆盖防护膜,精密部件使用定制木箱包装,内部填充缓冲材料防止碰撞损坏。包装外标注设备名称、型号、重量、重心位置、吊装点及防护注意事项。
2.5.4 运输过程监控
安排专人全程跟踪运输过程,通过 GPS 定位系统实时监控运输车辆位置与状态,定期与司机沟通运输情况,及时处理运输途中的突发问题。运输至现场后,检查包装完好性,确认设备无运输损伤后方可签收。
第三节
供货进度安排
一、
前期准备阶段
本阶段主要完成需求确认、供应商确定、技术交底等工作。组织各方进行多轮技术沟通,明确设备细节需求;完成供应商招标与合同签订,明确双方权利义务;召开技术交底会,将项目需求与标准准确传递给供应商,为后续生产奠定基础。此阶段需确保各项前期工作扎实到位,避免因需求不清导致后期返工。
二、
生产制造阶段
按照设备类型与复杂程度,分批次推进生产制造。大型机动游乐设备结构复杂,生产周期较长,优先启动生产;中小型游乐设施与特效体验设备同步安排生产,确保进度协调;杂技特色游乐设备因定制化程度高,需与设计单位密切配合,细化生产方案后组织生产。生产过程中,每周召开进度协调会,核对生产进度与计划偏差,及时调整资源配置,保障生产按序推进。
三、
物流运输阶段
根据生产进度与现场安装条件,制定分批次运输计划。大型设备需结合现场场地平整与基础施工进度,在基础验收合格后安排运输,避免设备到场后无法及时安装导致积压;中小型设备与配套部件可提前运输至现场指定区域存放。运输前与现场管理团队确认接收条件,包括卸货场地、吊装设备、存储区域等,确保到货后顺利接收。
四、
现场交付阶段
设备运输至现场后,及时组织到货验收。验收内容包括设备数量、规格是否与合同一致,外观是否存在损伤,质量证明文件是否齐全等。验收合格后办理交接手续,将设备存放至指定区域,并做好防雨、防潮、防尘等防护措施。对精密部件与电气设备,单独存放于室内库房,安排专人管理,防止损坏或丢失。
第四节
设备交付及安装
一、
交付流程
4.1.1 到货通知与准备
设备运输出发前 24 小时,供应商向现场管理团队发出到货通知,明确设备名称、数量、运输车辆信息、预计到货时间等。现场管理团队接到通知后,准备卸货场地、吊装设备、验收人员等,确保到货后可立即开展验收工作。
4.1.2 到货验收
验收小组由招标方代表、监理工程师、安装技术人员组成,按照合同约定与验收标准进行逐项检查。核对设备包装完整性,打开包装检查设备外观有无运输损伤,核对设备型号、规格、数量与装箱清单是否一致,查验产品合格证、出厂检验报告等质量证明文件。对验收中发现的问题,及时与供应商沟通,明确整改要求与时限。
4.1.3 交接与存储
验收合格后,各方签署到货验收单,完成设备交接。根据设备特性与安装计划,将设备分类存放。大型结构件存放于室外指定区域,底部垫设垫块防止受潮,顶部覆盖防雨布;电气控制柜、传感器等精密设备存放于干燥通风的室内库房,做好防尘、防潮措施;易损部件单独存放并标注 “小心轻放” 标识,安排专人管理,建立出入库登记制度。
二、
安装前期准备
4.2.1 场地与基础验收
安装前对游乐设备基础进行全面验收,检查基础尺寸、平整度、混凝土强度是否符合设计要求,预埋件位置、数量、规格是否准确,基础表面是否清理干净。对大型设备基础,需进行沉降观测,确保基础稳定性符合安装要求。场地验收包括安装区域障碍物清理、场地平整度检查、运输通道畅通性确认等,确保安装作业空间充足。
4.2.2 技术方案编制与交底
根据设备安装说明书与现场条件,编制详细的安装施工方案,包括安装流程、工序衔接、吊装方案、安全防护措施等。方案经监理单位与招标方审核通过后,组织安装团队进行技术交底,明确各岗位职责、操作规范、质量标准与安全注意事项,确保安装人员熟悉安装流程与技术要求。
4.2.3 设备与材料准备
安装前对存放的设备进行二次检查,确认设备无损坏、无锈蚀,零部件齐全。按安装顺序将设备部件转运至安装区域,摆放整齐有序。准备安装所需的辅助材料,如螺栓、焊条、密封胶等,确保材料质量符合设计要求,具有产品合格证。检查安装工具与设备,包括起重机、电焊机、水准仪、全站仪等,确保性能完好、计量器具在检定有效期内。
4.2.4 安全防护措施
安装现场设置封闭围挡,划分作业区域与非作业区域,悬挂安全警示标识,如 “禁止入内”“注意吊装” 等。为安装人员配备安全帽、安全带、防滑鞋等个人防护用品,检查吊装设备的安全性能,确保制动系统、限位装置等正常工作。制定应急预案,包括高空坠落、物体打击、触电等突发情况的处置措施,配备急救器材与药品,组织安全培训与应急演练。
三、
安装实施
4.3.1 大型机动游乐设备安装
大型设备安装按照 “基础定位→结构件拼装→主体架设→部件安装→电气连接” 的流程进行。基础定位阶段,使用全站仪精确测量定位基准,确保设备安装位置符合设计要求;结构件拼装时,严格按照装配图纸进行,控制连接螺栓的预紧力,对焊接部位进行无损检测,确保焊接质量;主体架设过程中,使用大型起重机吊装,专人指挥吊装作业,控制吊装速度与角度,避免结构件碰撞变形;部件安装时,按顺序安装传动系统、安全装置、座舱等,确保部件连接牢固;电气连接阶段,严格按照电气原理图接线,做好线缆标识,连接完成后进行绝缘测试与导通测试。
4.3.2 中小型游乐设施安装
中小型设备安装流程相对简单,主要包括设备就位、固定连接、电气接线等环节。设备就位后,调整水平度与垂直度,使用膨胀螺栓固定在基础上,确保设备稳定;传动部件安装时,检查轴承间隙、齿轮啮合情况,加注润滑油;电气连接时,核对电源电压与设备额定电压是否一致,安装漏电保护装置,确保用电安全。
4.3.3 特效体验设备安装
特效体验设备安装注重软硬件协同,包括设备机械结构安装、特效系统安装、控制系统集成等。机械结构安装确保座椅、平台等运动部件运行平稳,定位准确;特效系统安装包括音响、灯光、特效发生器等,调试音效、光影效果与设备运行的同步性;控制系统集成时,完成设备控制程序与特效控制程序的对接,测试人机交互界面的操作便捷性与稳定性。
4.3.4 杂技特色游乐设备安装
这类设备安装需结合杂技表演需求,注重结构稳定性与互动安全性。安装前与杂技表演团队沟通,明确设备运行参数与互动要求;结构安装时,强化关键部位的承重能力测试,确保符合表演安全标准;互动装置安装后,进行多次模拟测试,调整感应灵敏度与响应速度,保障互动体验流畅性。
四、
安装质量管控
4.4.1 工序质量检查
每道安装工序完成后,由质量检查员进行专项检查,合格后方可进入下道工序。检查内容包括结构尺寸偏差、连接螺栓预紧力、焊接质量、电气接线正确性等,对关键工序实行 “三检制”(自检、互检、专检),确保工序质量符合标准。
4.4.2 隐蔽工程验收
对埋地线缆、基础预埋件连接等隐蔽工程,在隐蔽前组织验收,检查线缆敷设路径、保护措施、连接质量等,验收合格后签署隐蔽工程验收记录,方可进行后续施工。
4.4.3 阶段性验收
安装过程中设置阶段性验收节点,包括结构主体安装完成、电气系统安装完成、设备试运行前等。阶段性验收由监理工程师组织,检查该阶段安装质量是否符合设计要求与验收标准,对发现的问题下达整改通知,整改完成并复验合格后,方可进入下一阶段。
五、
安全保障措施
4.5.1 人员安全管理
安装人员必须经过专业培训,熟悉设备安装流程与安全操作规程,特种作业人员(如起重机司机、焊工、电工)需持有效证件上岗。作业前进行安全技术交底,明确风险点与防控措施;作业中严格遵守安全规定,正确佩戴个人防护用品,高空作业时必须使用安全带,搭设安全网。
4.5.2 设备安全管理
定期检查安装工具与设备的安全性能,起重机、电焊机等设备需有定期维护保养记录,确保运行正常。吊装作业时,严格遵守吊装操作规程,检查吊具、索具的承载能力,确保与被吊设备重量匹配,吊装区域设置警戒区,禁止无关人员进入。
4.5.3 用电安全管理
施工现场设置临时配电箱,配备漏电保护器,配电箱外壳可靠接地;电气设备接线由专业电工操作,线缆敷设符合规范,避免碾压、磨损;作业区域照明充足,潮湿环境使用安全电压照明设备,定期检查用电线路有无破损,防止触电事故发生。
六、
调试与验收
4.6.1 单机调试
设备安装完成后,进行单机调试。调试内容包括机械系统运行灵活性、传动精度、制动性能等,电气系统控制功能、信号传输、报警装置等。调试过程中,逐步加载测试,记录设备运行参数,与设计标准比对,对偏差进行调整。对安全装置,如限位开关、紧急停止按钮、安全带等,进行专项测试,确保灵敏可靠。
4.6.2 联动调试
多设备协同运行的系统需进行联动调试,测试设备之间的动作协调性、信号交互准确性、控制系统响应速度等。模拟正常运行场景与紧急情况,测试设备启停顺序、安全联锁功能、应急停机效果等,确保系统整体运行稳定。
4.6.3 验收准备
调试合格后,整理安装记录、质量证明文件、调试报告等资料,编制验收申请报告,向监理单位与招标方申请竣工验收。验收资料包括设备出厂合格证、安装施工记录、隐蔽工程验收记录、调试报告、安全性能检测报告等,确保资料齐全、规范。
4.6.4 竣工验收
由招标方组织,邀请监理单位、特种设备检测机构、设计单位等参与竣工验收。验收组现场检查设备安装质量、运行性能、安全装置等,查阅验收资料,进行现场试运行测试。验收合格后,各方签署竣工验收报告...
游乐设施采购及安装投标方案.docx
