集团自贸港投资总部项目施工总承包
投标方案
目 录
第一章
编制依据
6
第二章
工程概况
10
第一节
工程建设概况一览表
10
第二节
设计概况
12
一、
吊装设备选择概况
12
二、
塔吊基础选择概况
15
第三节
工程施工条件
19
一、
场地气象、水文及地质构造
19
二、
现场施工条件
22
第四节
塔吊吊重分析
24
第三章
施工安排
26
第四章
施工进度计划
32
第五章
施工准备与资源配置计划
34
第一节
施工准备计划
34
一、
技术准备
34
二、
现场准备
37
第二节
资源配置计划
39
一、
劳动力配置计划
39
二、
工程用成品、半成品需要量计划
40
三、
施工机具配置计划
41
四、
测量设备配置计划
43
第六章
施工方法及工艺要求
45
第一节
方案及技术参数
45
一、
1#塔吊(ZTT6517)基本性能参数
45
二、
1#塔吊(ZTT6517)工作半径和起重性能表
46
三、
1#塔吊(ZTT6517)主要部件外型尺寸及重量
47
四、
辅助安装机械的选择
49
第二节
施工工艺流程
56

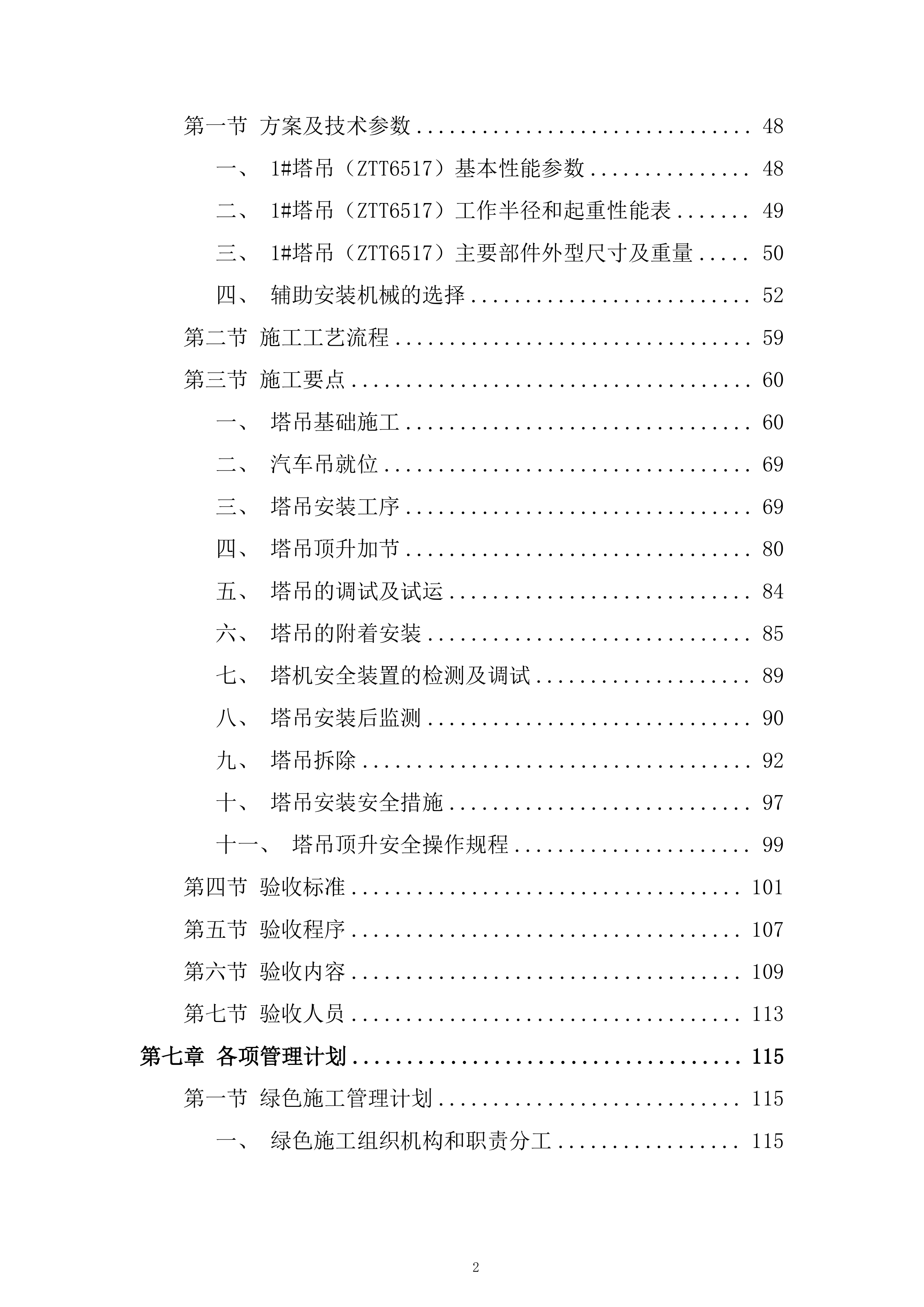

第三节
施工要点
57
一、
塔吊基础施工
57
二、
汽车吊就位
65
三、
塔吊安装工序
65
四、
塔吊顶升加节
76
五、
塔吊的调试及试运
80
六、
塔吊的附着安装
81
七、
塔机安全装置的检测及调试
85
八、
塔吊安装后监测
86
九、
塔吊拆除
88
十、
塔吊安装安全措施
93
十一、
塔吊顶升安全操作规程
95
第四节
验收标准
97
第五节
验收程序
103
第六节
验收内容
105
第七节
验收人员
109
第七章
各项管理计划
111
第一节
绿色施工管理计划
111
一、
绿色施工组织机构和职责分工
111
二、
绿色施工实施措施
113
三、
绿色施工评价
113
第二节
进度管理计划
115
一、
确定施工进度控制点
115
二、
施工进度管理组织机构和职责分工
115
三、
进度管理措施
116
第三节
质量管理计划
118
一、
质量控制目标分解
118
二、
质量管理的组织机构和职责分工
118
三、
确定质量控制点
119
四、
质量保证措施
120
第四节
安全管理计划
122
一、
职业健康安全管理分解目标
122
二、
安全管理组织机构和职责分工
122
三、
职业健康安全重大危险源
122
四、
职业健康安全资源配置计划
123
五、
安全生产管理制度
124
六、
安全生产保证措施
126
第五节
成品保护管理计划
128
第八章
应急预案
130
第一节
应急
指挥
机构及职责
130
第二节
事故风险分析
132
第三节
应急救援程序
133
一、
预防和预警
133
二、
紧急状况处置程序
133
第四节
应急处置措施
136
一、
应急电话的正确使用
136
二、
高处坠落现场处置措施
136
三、
物体打击现场处置措施
138
四、
坍塌应急措施
138
五、
机械伤害事故应急措施
139
六、
触电事故应急措施
140
七、
管线(水管、电缆等)破坏应急措施
141
八、
暴雨应急措施
142
九、
火灾应急措施
143
十、
交通事故应急措施
144
第五节
应急物资准备
146
第六节
应急响应、响应结束、演练
148
一、
应急响应流程
148
二、
应急响应结束
149
三、
应急预案演练
149
第九章
新型冠状病毒感染肺炎疫情防控
150
第一节
防疫工作安排
150
一、
疫情防控工作小组
150
二、
成员分组及职责
151
第二节
物资需求准备
154
第三节
疫情防控实施
155
一、
人员进场
155
二、
防疫宣传管理
156
三、
食堂管理
157
四、
办公区管理
158
五、
生活区管理
159
六、
作业区管理
160
七、
“三类人员”管控
160
第四节
疫情防治措施
161
第五节
应急预案
165

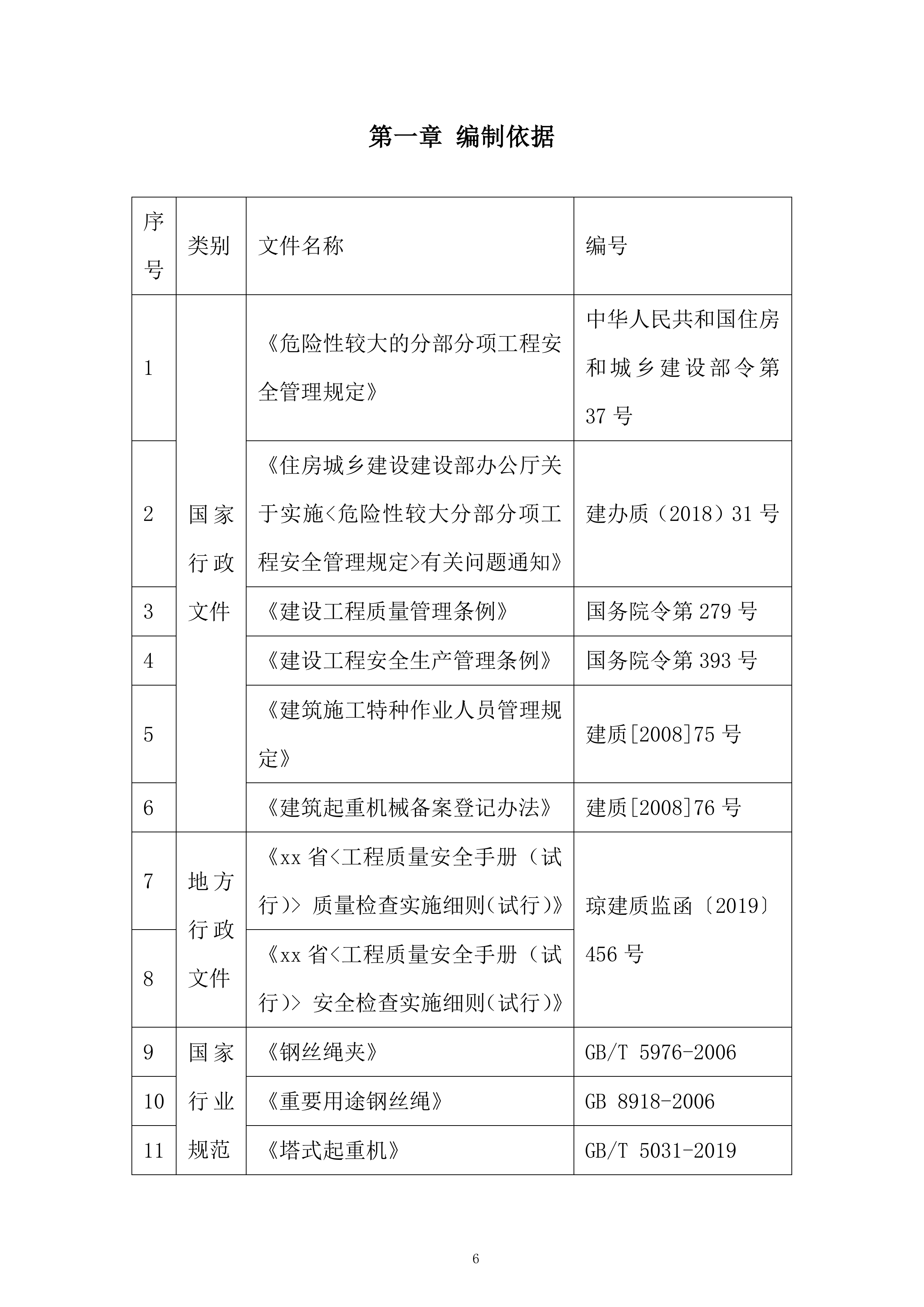

编制依据
序号
类别
文件名称
编号
1
国家行政文件
《危险性较大的分部分项工程安全管理规定》
中华人民共和国住房和城乡建设部令第37号
2
《住房城乡建设建设部办公厅关于实施<危险性较大分部分项工程安全管理规定>有关问题通知》
建办质(2018)31号
3
《建设工程质量管理条例》
国务院令第279号
4
《建设工程安全生产管理条例》
国务院令第393号
5
《建筑施工特种作业人员管理规定》
建质[2008]75号
6
《建筑起重机械备案登记办法》
建质[2008]76号
7
地方行政文件
《
xx
省<工程质量安全手册(试行)> 质量检查实施细则(试行)》
琼建质监函〔2019〕456号
8
《
xx
省<工程质量安全手册(试行)> 安全检查实施细则(试行)》
9
国家行业规范
《钢丝绳夹》
GB/T 5976-2006
10
《重要用途钢丝绳》
GB 8918-2006
11
《塔式起重机》
GB/T 5031-2019

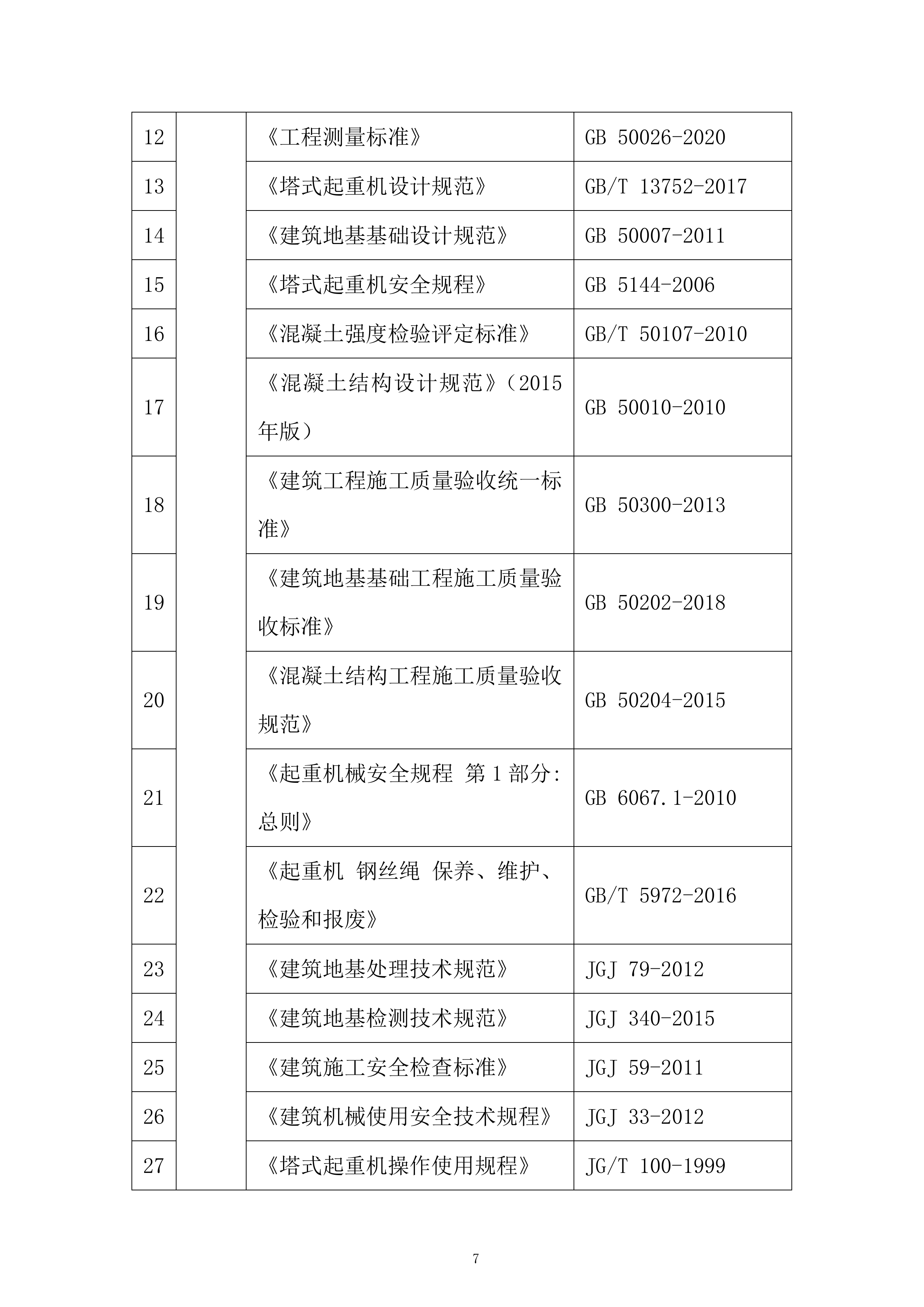

12
《工程测量标准》
GB 50026-2020
13
《塔式起重机设计规范》
GB/T 13752-2017
14
《建筑地基基础设计规范》
GB 50007-2011
15
《塔式起重机安全规程》
GB 5144-2006
16
《混凝土强度检验评定标准》
GB/T 50107-2010
17
《混凝土结构设计规范》(2015年版)
GB 50010-2010
18
《建筑工程施工质量验收统一标准》
GB 50300-2013
19
《建筑地基基础工程施工质量验收标准》
GB 50202-2018
20
《混凝土结构工程施工质量验收规范》
GB 50204-2015
21
《起重机械安全规程 第1部分:总则》
GB 6067.1-2010
22
《起重机 钢丝绳 保养、维护、检验和报废》
GB/T 5972-2016
23
《建筑地基处理技术规范》
JGJ 79-2012
24
《建筑地基检测技术规范》
JGJ 340-2015
25
《建筑施工安全检查标准》
JGJ 59-2011
26
《建筑机械使用安全技术规程》
JGJ 33-2012
27
《塔式起重机操作使用规程》
JG/T 100-1999
28

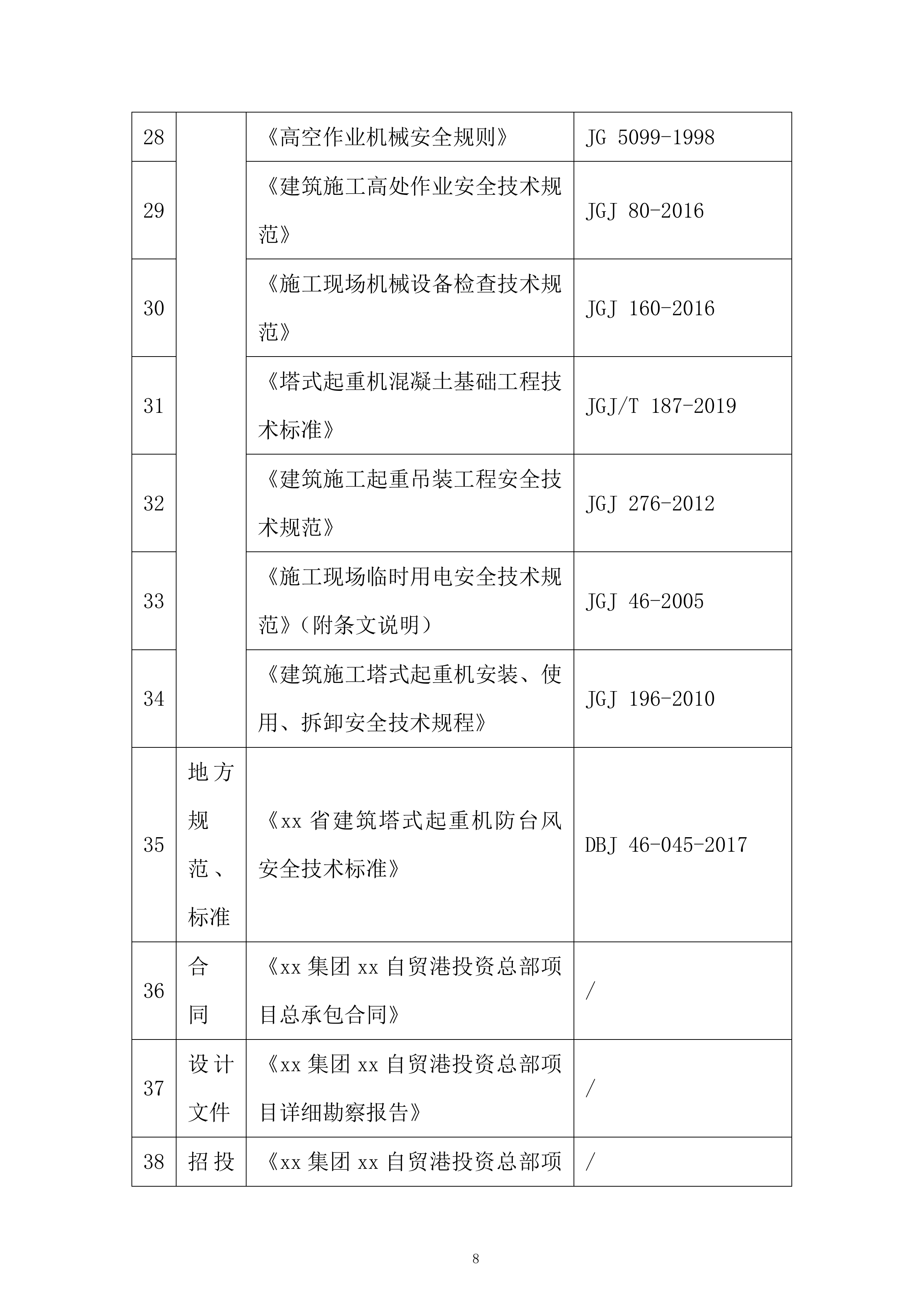

《高空作业机械安全规则》
JG 5099-1998
29
《建筑施工高处作业安全技术规范》
JGJ 80-2016
30
《施工现场机械设备检查技术规范》
JGJ 160-2016
31
《塔式起重机混凝土基础工程技术标准》
JGJ/T 187-2019
32
《建筑施工起重吊装工程安全技术规范》
JGJ 276-2012
33
《施工现场临时用电安全技术规范》(附条文说明)
JGJ 46-2005
34
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》
JGJ 196-2010
35
地方规范、标准
《
xx
省建筑塔式起重机防台风安全技术标准》
DBJ 46-045-2017
36
合 同
《
xx
集团
xx
自贸港投资总部项目总承包合同》
/
37
设计文件
《
xx
集团
xx
自贸港投资总部项目详细勘察报告》
/
38
招投标文件
《
xx
集团
xx
自贸港投资总部项目总承包招标文件》
/
39
企业技术标准
《建筑地基与基础工程施工技术标准》
ZJQ08-SGJB202-2017
40
《混凝土结构工程施工技术标准》
ZJQ08-SGJB204-2017
41
《施工组织设计编制与管理标准》
ZJQ08-SGJB001-2017
42
《施工技术交底编制与管理标准》
ZJQ08-SGJB002-2017
43

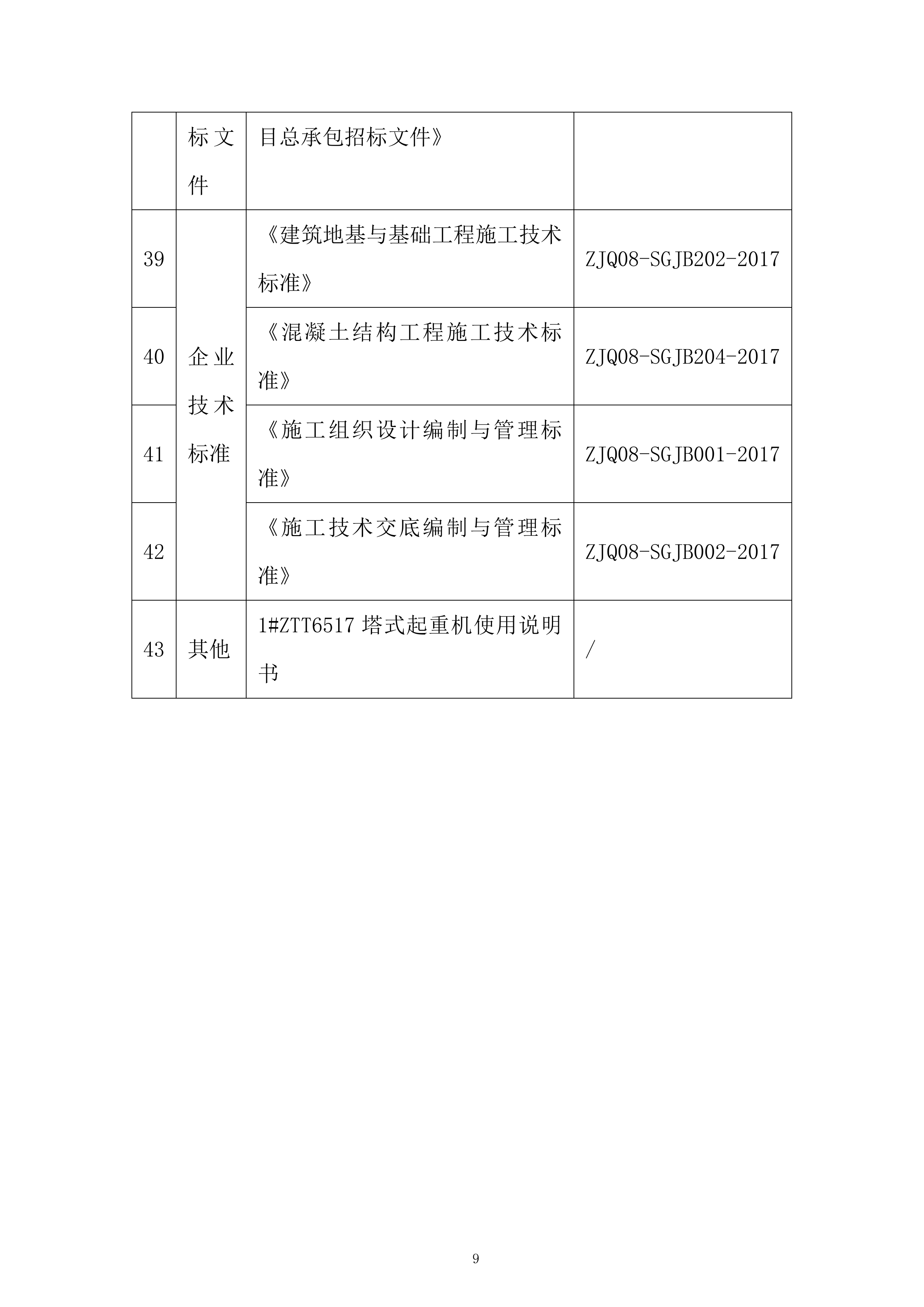

其他
1#ZTT6517塔式起重机使用说明书
/
工程概况

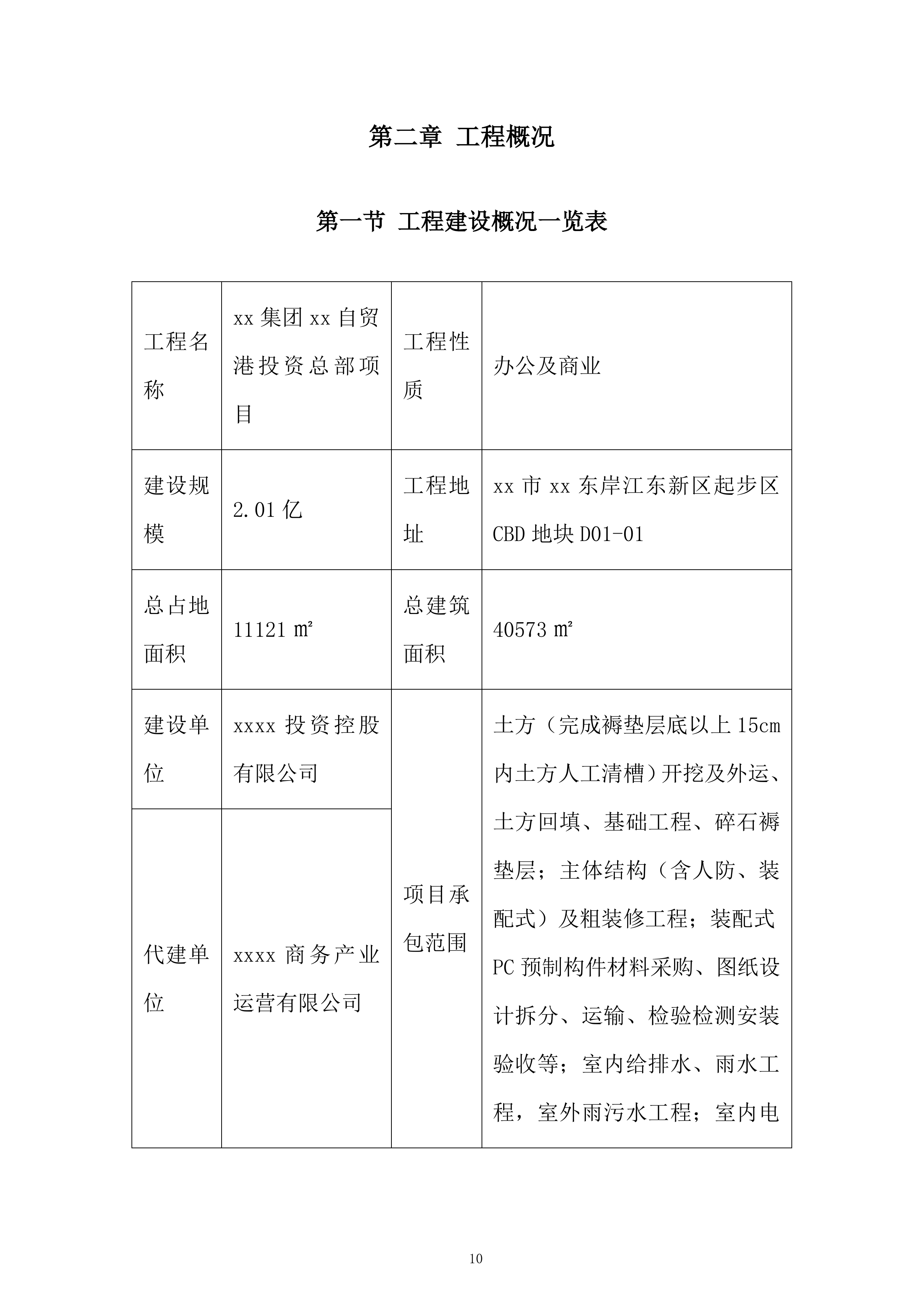

工程建设概况一览表
工程名称
xx
集团
xx
自贸港投资总部项目
工程性质
办公及商业
建设规模
2.01亿
工程地址
xx
市
xx
东岸江东新区起步区CBD地块D01-01
总占地面积
11121㎡
总建筑面积
40573㎡
建设单位
xxxx
投资控股有限公司
项目承包范围
土方(完成褥垫层底以上15cm内土方人工清槽)开挖及外运、土方回填、基础工程、碎石褥垫层;主体结构(含人防、装配式)及粗装修工程;装配式PC预制构件材料采购、图纸设计拆分、运输、检验检测安装验收等;室内给排水、雨水工程,室外雨污水工程;室内电气、防雷及接地工程;专业分包工程的预留、预埋及洞口封堵工程;人防工程(含人防设备、人防门);与主体工程不可分割的其它附属或零星工程
代建单位
xxxx
商务产业运营有限公司
设计单位
xx
省设计研究院有限公司
主要分包工程
消防、通风空调、智能化、泛光照明、弱电、电梯、幕墙、防火门、泳池设备等所有发包人指定分包或者独立分包工程
勘察单位
xx
有色金属长沙勘察设计研究院有限公司
合同要求
质量
xx
省建设工程绿岛杯
监理单位
xx
新世纪建设项目咨询有限公司
工期
498日历天
总承包单位
xx
八局第一建设有限公司
安全
xx
省建筑安全文明施工标准化工地
分包单位
xx
机械租赁有限公司
科技
/

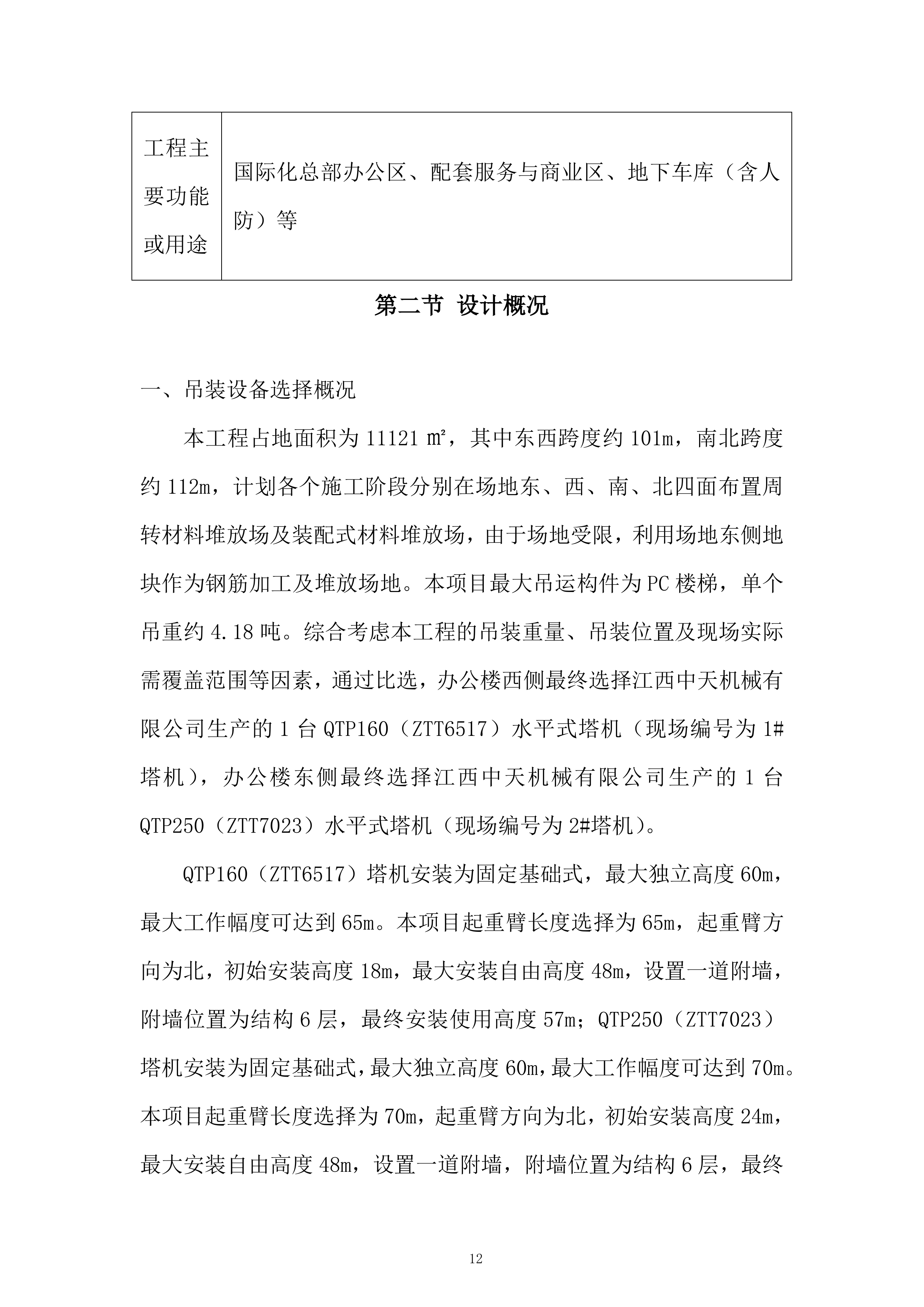

工程主要功能或用途
国际化总部办公区、配套服务与商业区、地下车库(含人防)等
设计概况
吊装设备选择概况
本工程占地面积为11121㎡,其中东西跨度约101m,南北跨度约112m,计划各个施工阶段分别在场地东、西、南、北四面布置周转材料堆放场及装配式材料堆放场,由于场地受限,利用场地东侧地块作为钢筋加工及堆放场地。本项目最大吊运构件为PC楼梯,单个吊重约4.18吨。综合考虑本工程的吊装重量、吊装位置及现场实际需覆盖范围等因素,通过比选,办公楼西侧最终选择江西中天机械有限公司生产的1台QTP160(ZTT6517)水平式塔机(现场编号为1#塔机),办公楼东侧最终选择江西中天机械有限公司生产的1台QTP250(ZTT7023)水平式塔机(现场编号为2#塔机)。
QTP160(ZTT6517)塔机安装为固定基础式,最大独立高度60m,最大工作幅度可达到65m。本项目起重臂长度选择为65m,起重臂方向为北,初始安装高度18m,最大安装自由高度48m,设置一道附墙,附墙位置为结构6层,最终安装使用高度57m;QTP250(ZTT7023)塔机安装为固定基础式,最大独立高度60m,最大工作幅度可达到70m。本项目起重臂长度选择为70m,起重臂方向为北,初始安装高度24m,最大安装自由高度48m,设置一道附墙,附墙位置为结构6层,最终安装使用高度63m。两台塔机均随建筑高度增加通过顶升加节至使用高度,QTP160(ZTT6517)、QTP250(ZTT7023)工作时采用四倍率进行吊装作业,塔吊设计概况详见表2.2.1-1,塔吊附墙概况详见表2.2.1-2。
根据《
xx
省建筑塔式起重机防台风安全技术标准》中规定,特级防控区和1级防控区内1250kN·m以上(含)塔机、2级防控区内3150kN·m以上(含)塔机以及最终安装高度达到100m以上(含)塔机的安装(拆卸)方案应经专家论证。本项目地处1级防控区内,且计划安装的塔机起重力矩分别为1600kN·m、2500kN·m,因此本塔机安装方案需进行专家论证。
表2.2.1-1 塔吊设计概况表
塔机编号
塔机型号
臂长幅度
整机功率
初设安装高度(m)
自由高度(m)
最终使用高度(m)
备注

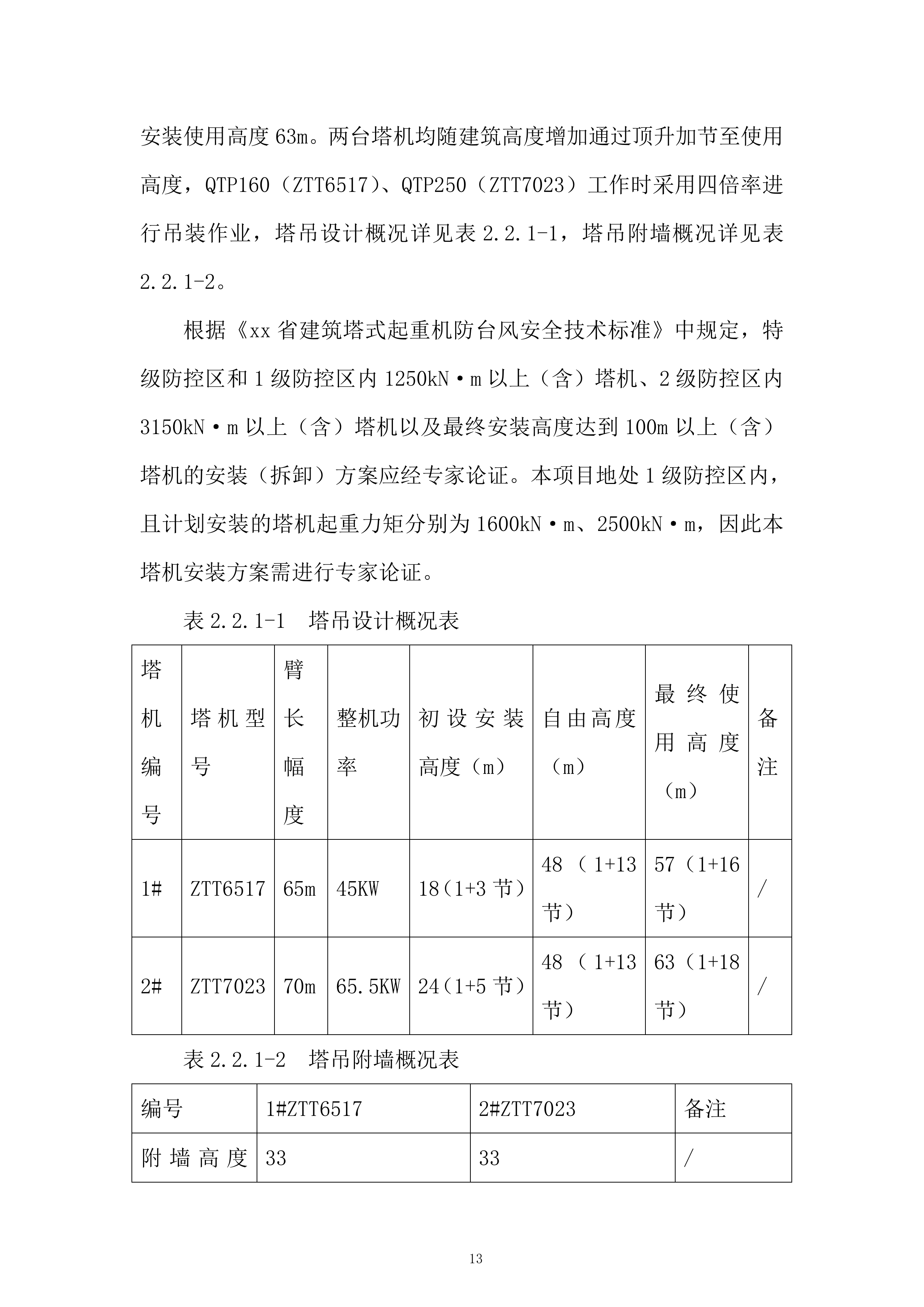

1#
ZTT6517
65m
45KW
18(1+3节)
48(1+13节)
57(1+16节)
/
2#
ZTT7023
70m
65.5KW
24(1+5节)
48(1+13节)
63(1+18节)
/
表2.2.1-2 塔吊附墙概况表
编号
1#ZTT6517
2#ZTT7023
备注
附墙高度(m)
33
33
/
一道附着位置
9节中心(33m,6层)
9节中心(33m,6层)
/
最终使用高度(m)
57(1+16节)
63(1+18节)
/

本工程选用的1#塔机ZTT6517,由江西中天厂家生产,最大工作幅度65m,本项目使用工作幅度65m,起重重量1.6t~8t。2#塔机ZTT7023,由江西中天厂家生产,最大工作幅度70m,本项目使用工作幅度70m,起重重量1.8t~10t。两种型号设备状况稳定,起重性能较好,1#ZTT6517塔吊起重性能详见表2.2.1-3,2#ZTT7023塔吊起重性能详见表2.2.1-4。
表2.2.1-3 1#ZTT6517塔吊起重性能
表2.2.1-4 2#ZTT7023塔吊起重性能
塔吊基础选择概况
本工程采用柱锤冲扩挤密桩复合地基,经地基处理后地基承载力需达到220kpa,满足1#塔机对地耐力≥200kpa要求及2#塔机对地耐力≥180kpa要求,塔吊基础设计为天然基础,根据塔机说明书1#塔机选用7000×7000×1600mm承台基础,2#塔机选用8000×8000×1600mm承台基础,详见图2.2.2-1、图2.2.2-2;基础钢筋选用HRB400E级,基础混凝土强度等级为C40P8,塔吊基础设计概况详见表2.2.2-1。
表2.2.2-1 塔吊基础设计概况表
编号
塔吊型号
塔吊基础长度L/mm
塔吊基础宽度I/mm
塔吊基础高度H/mm
配筋
混凝土标号
塔吊基础顶面标高
1#
ZTT6517
7000
7000
1600
主筋采用C25@130钢筋上下双层双向布置,架立筋采用C12@520钢筋
C40P8
-10.00m
2#
ZTT7023
8000
8000
1600
主筋采用C25@150钢筋上下双层双向布置,架立筋采用C12@450钢筋
C40P8
-10.00m
图2.2.2-1 1#ZTT6517塔吊基础图
图2.2.2-2 2#ZTT7023塔吊基础图
图2.2.2-3 塔吊平面布置图
工程施工条件
场地
气象、水文及地质构造
1 场地气象、水文状况
xx
市地处低纬度热带北缘,属于热带季风气候。全年日照时间长,年平均气温24.3℃,最高平均气温28℃左右,最低平均气温18℃左右。雨季分明,降雨主要集中在5~10月汛期,年平均降水量2067毫米,11月至翌年4月是少雨季节。台风季节一般发生在每年6月至11月的夏秋季节,多数台风以8月至10月为主。
场地地处
xx
下游河口河网地带和休眠火山口地带,潜水、承压水分布广泛。潜水含水层以
xx
三角洲潜水和玄武岩孔隙裂隙潜水为主,分布范围分别近800平方公里、400平方公里,水位单位涌水量分别可达14.6/秒、30升/秒。地下承压水处于雷琼盆地,含水总厚度达200米~350米。地下热矿泉水处于琼北自流水盆地东北部新生代厚层,分布面积约200平方公里。
2 场地地质构造
场地周边环境条件较复杂。东侧为东八路,西侧为东七路,北侧为一横路,南侧为二横路,东北临琼州海峡,在漫长的地质历史发展过程中经历了多期次的构造运动,形成了东西向、南北向、北西向和北东向等主要构造体系相互交织的复合构造格局。根据区域地质资料及钻探揭露,场地埋藏的地层有人工填土层、第四系全新统海相沉积层、第四系下更新统海相沉积层及新近系上新统海相沉积层。现将场地钻探范围内所揭露的地层划分为7个岩性单元层,各地层及其埋藏情况详见表2.3.1-1,1#塔吊附近区域地质构造详见钻孔柱状图2.3.1-1。
表2.3.1-1 地层分布统计表
地 层
层序号
揭露厚度
范围值(m)
揭露厚度
平均值(m)
层顶埋深
(m)
层顶高程
(m)
时代成因
地层名称
Q4ml
素填土
①
0.80 ~2.50
1.36
0.00 ~ 0.00
1.56~ 3.60
Q4m
粉细砂
②
2.70~6.80
5.01
0.80 ~2.50
-0.42~2.20
中粗砂
③
3.40 ~11.30
6.53
4.20 ~8.20
-5.75~-0.90
Q1m
粉质黏土
④
0.50~ 5.70
3.32
9.50 ~18.30
-16.05 ~ -6.10
细砂
⑤
1.80~10.40
5.62
10.00 ~22.30
-20.05 ~ -6.60
N2m
粉质黏土
⑥
2.10~ 13.70
6.84
15.70 ~47.00
-44.64 ~ -17.93
生物碎屑岩
⑥1
0.90~11.00
5.95
20.60 ~38.90
-36.54 ~ -17.93
图2.3.1-1 1#塔吊附近区域钻孔柱状图
现场施工条件
1 道路及出入口:北侧道路具备通行条件,施工现场大门已施工完成,塔机周边道路已硬化完成,具备通行条件;
2 供电设备:塔吊二级、三级箱已配备到位,具备供电条件;
3 地基承载力要求:现场采用柱锤冲扩挤密桩复合地基,经复合地基承载力检测及液化判别,全部消除液化且承载力达到220kP,满足1#塔机对地耐力≥200kp要求,塔吊基础设计为天然基础;
4 场地:场地周边环境条件较复杂,东侧为东八路、西侧为东七路、北侧为一横路、南侧为二横路、东北临琼州海峡,交通便利。其中本项目西侧1#塔吊臂长65m,初始安装高度18m,最大安装自由高度48m,最终安装使用高度57m,与在建项目
xx
国投总部大楼项目东侧2#塔吊臂长50m,初始安装高度30m,最终安装使用高度43m,两台塔吊臂长相交30m。本项目确保1#塔吊安装臂长覆盖范围与国投项目2#塔吊塔身距离大于2m(实际距离为5m),且确保1#塔吊安装使用高度始终比国投项目2#塔吊安装使用高度高两个标准节、6m。
图2.3.2-1 现场航拍图
塔吊吊重分析
项目共设置1台ZTT6517和1台ZTT7023两台塔吊用于满足地下及主体施工阶段的施工垂直运输需求,臂长分别为65m、70m。根据最不利工况分析,本项目最大吊运构件为PC楼梯,单个吊重约4.18吨,地上结构施工阶段四个预制楼梯吊装及叠合板堆场位置在两台塔吊30米臂长合理吊重范围内,此范围内1#塔吊塔臂30m位置最大吊重为4.81t,大于单个PC楼梯重量4.18t,满足构件吊装要求。塔吊及预制楼梯吊装位置平面布置见图2.4-1。
表2.4-1 构件吊装吊重分析表
序号
名称
构件数量(t)
使用设备
单吊
数量
单吊
时间
单吊重量(t)
工期(日历天)
合计(日历天)
1
盘螺钢筋
4800t
1#塔吊
一捆
15分钟
2.8t
28
82
2
直条钢筋
一捆
15分钟
2.3t
3
PC楼板
5200t
一块
20分钟
1.67t
52
4
PC楼梯
250t
一块
20分钟
4.18t
2
图2.4-1 塔吊及预制楼梯吊装位置平面布置图
施工安排
3.1 项目管理组织
表3.1-1 总承包项目管理人员及职责分工
序号
管理职务
姓名
职称(资质)
职责和权限
1
项目经理
工程师
负责项目整体协调
2
执行经理
工程师
工程全面负责,资源总协调
3
技术负责人
助理工程师
1)负责塔吊安拆方案的审核;
2)负责塔吊安拆过程方案的落实和检查,确保现场按照方案执行;
3)负责联系塔吊进场事宜;
4)负责塔吊安拆过程各家单位配合协调。
4
商务经理
助理工程师
分包商选择及塔吊安拆过程资金总协调
5
安全总监
助理工程师
1)全面负责塔吊安拆过程的安全监督;
2)对接当地安监站关于塔吊安拆过程的要求;
3)负责塔吊进场安全管理、塔吊司机管理、安装工执证上岗情况。
6
质量总监
助理工程师
对塔吊构件进场质量进行验收检查
7
技术工程师
助理工程师
塔吊安装技术复核
8
商务工程师
助理工程师
协助分包商选择及塔吊安拆过程资金总协调
9
物资工程师
助理工程师
负责物资供应
10
责任工程师
助理工程师
1)负责现场的统一安排和现场指挥;
2)负责现场施工监督协调。
11
专业工程师
助理工程师
塔吊安拆施工技术交底、安全交底
12
测量工程师
助理工程师
1)塔吊安装前地脚螺栓地位复核;
2)塔吊安拆过程垂直度校核;
3)塔吊安装完后垂直度检查;
4)塔吊使用过程定期检查塔身垂直度。
13
机电工程师
助理工程师
塔吊安装、拆除施工临时用电、防雷接地。
表3.1-2 专业分包单位管理人员及职责分工
序号
管理职务
姓名
职称(资质)
职责和权限
1
副总经理
高级工程师
全面负责项目整体资源协调
2
项目负责人
工程师
全面负责项目协调管理
3
技术负责人
助理工程师
全面负责项目技术指导
4
技术员
助理工程师
负责安拆方案的编制及现场技术复核
5
安全负责人
无
现场安全管理总协调
6
安全员
无
现场安全管理工作
7
安全员
无
现场安全管理工作
表3.1-3 特种作业人员一览表
序号
姓名
工种
证件编号
社保情况
1
塔机拆装工
有
2
塔机拆装工
有
3
塔机拆装工
有
4
塔机拆装工
有
5
塔机拆装工
有
6
塔机拆装工
有
7
司索信号工
有
8
塔吊司机
有
9
建筑电工
有
3.2 项目管理目标
项目管理目标名称
目 标 值
工 期
10天(安装5天,拆除5天)
质量目标
满足规范及方案要求
安全文明目标
特种作业人员持证上岗率100%;安全防护用品正确配备率100%
绿色施工目标
进场机械功率符合要求,噪音可控,现场无扬尘、污染
科技目标
/
3.3 各项资源供应方式
表3.3-1 劳务资源安排一览表
施工项目名称
专业施工队名称
资质要求
开始施工时间
建设工期
分包方式
分包商
选择方式
责任人
塔吊安装
xx
机械租赁有限公司
一级
xx
-09-12
5
专业分包
项目选择公司批准
云侦
塔吊拆除
xx
机械租赁有限公司
一级
xx
-03-10
5
专业分包
项目选择公司批准
云侦
表3.3-2 大型机械设备采购供应安排一览表
机械设备名称
拟选供应商
提供方式
要求进场时间
计划出场时间
责任人
50t汽车吊
待定
租赁
xx
-09-12
xx
-09-16
云侦
50t汽车吊
待定
租赁
xx
-03-10
xx
-03-14
云侦
3.4 施工流水段的划分及施工工艺流程
1 塔吊安装流程
图3.4-1 塔吊安装流程图
2 电气装置安装工艺流程
电缆拉设固定→接通驾驶室电源→回转机构通电及控制线接通→起升机构通电及
控制线接通→变幅机构通电及控制线接通。
3 安全装置调试工艺流程
塔机安全装置:变幅限位、力矩限位、高度限位、重量限位,安全装置调试没有先后顺序,调试要求按照使用说明书中规定的要求进行。
4 拆除工艺:拆卸前检查→塔机的配平→塔机降节→拆卸平衡臂配重→拆卸起重臂→拆卸平衡臂→拆卸司机室→拆卸塔顶→拆卸回转塔身→拆卸回转总成→拆卸爬升架及剩余的标准节、基节。
3.5 工程施工重点和难点分析及应对措施
序号
重点和难点
具体分析
应对措施
责任人
1
塔吊安装
本工程汽车吊可直接在塔机基础侧进行安装,1#塔吊场地未硬化,停车不方便。
在基础外侧放置一台50t汽车吊用来安装1#塔吊,塔吊安装时由汽车吊进行吊装,道路需要铺设钢板路。
2
场地狭小,交叉作业
塔吊安装与基础土方开挖、锚杆施工同时进行,场内大型机械较多,易造成人员伤害。
塔吊安拆前与作业面范围内其他分包提前沟通协调,避免同时作业,安拆期间在作业面周围设置警戒区,避免造成人员伤害。
3
群塔作业及防碰撞
塔吊群塔防碰撞。
塔吊选型及设计时需做好防碰撞验算;同时做好塔吊使用和现场进度协调处理。
施工进度计划
1#塔吊安装计划
xx
年9月12日开工,
xx
年9月16日全部竣工,总工期为5个日历天。塔吊安装完毕后,经安装单位自检并调试合格后,报安监站验收,验收合格后方可使用。随工程主体施工进展,计划
xx
年3月10日开始拆塔作业,
xx
年3月14日完成全部拆除作业。
表4-1 1#塔吊安拆时间计划表
序号
控制点名称
工期(日历天)
计划开始时间
计划完成时间
1
构件卸车
1
xx
-09-12
xx
-09-12
2
构件拼装
1
xx
-09-13
...
集团自贸港投资总部项目施工总承包投标方案.docx
