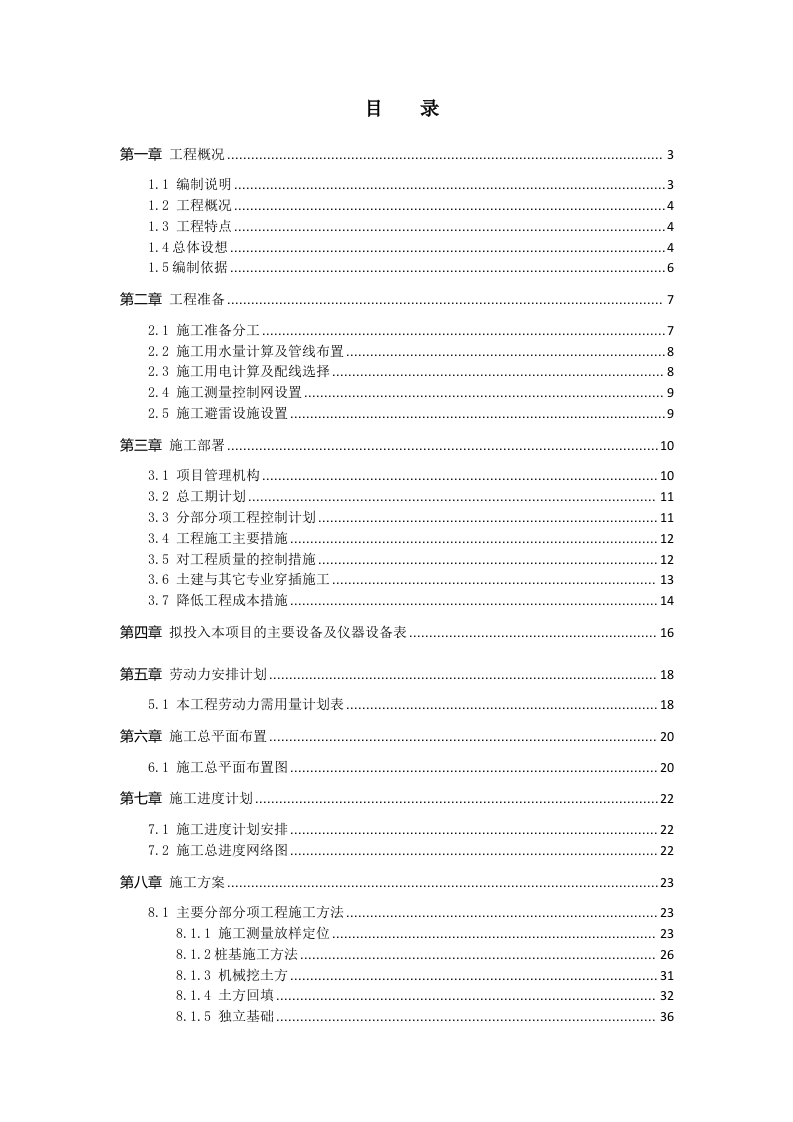

目 录
第一章
工程概况
3
1.1 编制说明
3
1.2 工程概况
4
1.3 工程特点
4
1.4总体设想
4
1.5编制依据
6
第二章
工程准备
7
2.1 施工准备分工
7
2.2 施工用水量计算及管线布置
8
2.3 施工用电计算及配线选择
8
2.4 施工测量控制网设置
9
2.5 施工避雷设施设置
9
第三章
施工部署
10
3.1 项目管理机构
10
3.2 总工期计划
11
3.3 分部分项工程控制计划
11
3.4 工程施工主要措施
12
3.5 对工程质量的控制措施
12
3.6 土建与其它专业穿插施工
13
3.7 降低工程成本措施
14
第四章
拟投入本项目的主要设备及仪器设备表
16
第五章
劳动力安排计划
18
5.1 本工程劳动力需用量计划表
18
第六章
施工总平面布置
20
6.1 施工总平面布置图
20
第七章
施工进度计划
22
7.1 施工进度计划安排
22
7.2 施工总进度网络图
22
第八章
施工方案
23
8.1 主要分部分项工程施工方法
23
8.1.1 施工测量放样定位
23
8.1.2桩基施工方法
26
8.1.3 机械挖土方
31
8.1.4 土方回填
32
8.1.5 独立基础
36

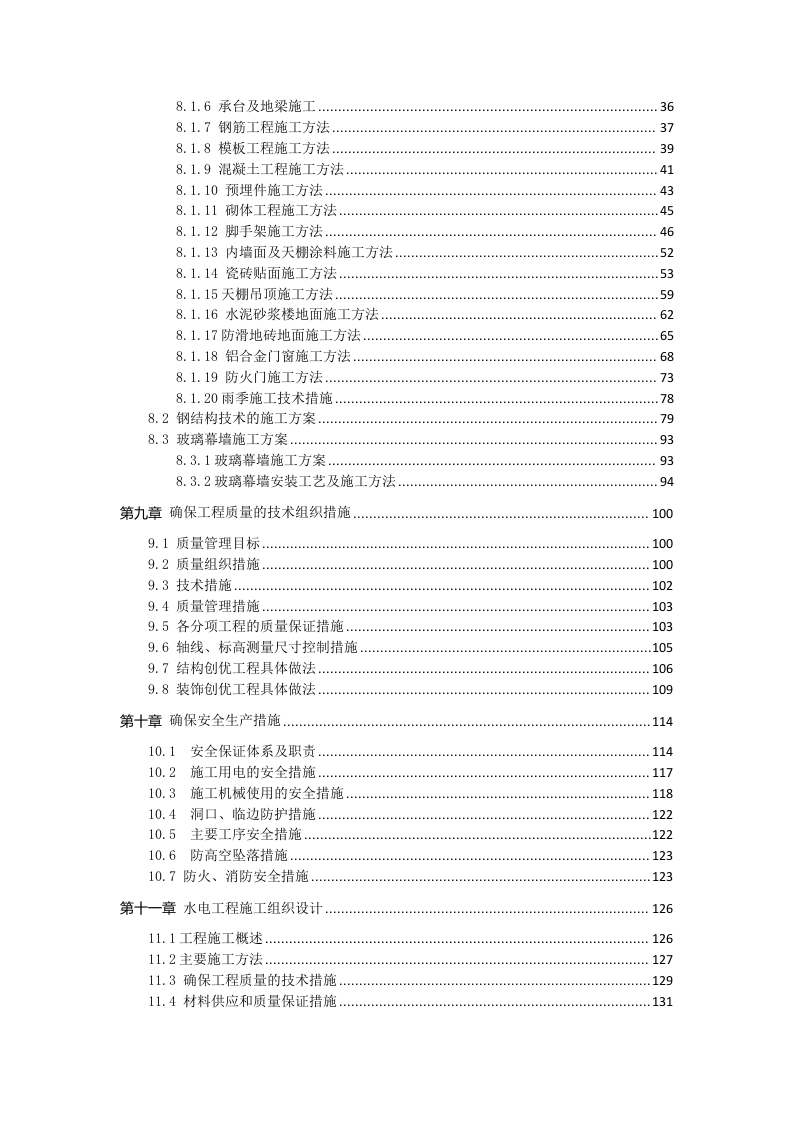

8.1.6 承台及地梁施工
36
8.1.7 钢筋工程施工方法
37
8.1.8 模板工程施工方法
39
8.1.9 混凝土工程施工方法
41
8.1.10 预埋件施工方法
43
8.1.11 砌体工程施工方法
45
8.1.12 脚手架施工方法
46
8.1.13 内墙面及天棚涂料施工方法
52
8.1.14 瓷砖贴面施工方法
53
8.1.15天棚吊顶施工方法
59
8.1.16 水泥砂浆楼地面施工方法
62
8.1.17防滑地砖地面施工方法
65
8.1.18 铝合金门窗施工方法
68
8.1.19 防火门施工方法
73
8.1.20雨季施工技术措施
78
8.2 钢结构技术的施工方案
79
8.3 玻璃幕墙施工方案
93
8.3.1玻璃幕墙施工方案
93
8.3.2玻璃幕墙安装工艺及施工方法
94
第九章
确保工程质量的技术组织措施
100
9.1 质量管理目标
100
9.2 质量组织措施
100
9.3 技术措施
102
9.4 质量管理措施
103
9.5 各分项工程的质量保证措施
103
9.6 轴线、标高测量尺寸控制措施
105
9.7 结构创优工程具体做法
106
9.8 装饰创优工程具体做法
109
第十章
确保安全生产措施
114
10.1 安全保证体系及职责
114
10.2 施工用电的安全措施
117
10.3 施工机械使用的安全措施
118
10.4 洞口、临边防护措施
122
10.5 主要工序安全措施
122
10.6 防高空坠落措施
123
10.7 防火、消防安全措施
123
第十一章
水电工程施工组织设计
126
11.1工程施工概述
126
11.2主要施工方法
127
11.3 确保工程质量的技术措施
129
11.4 材料供应和质量保证措施
131

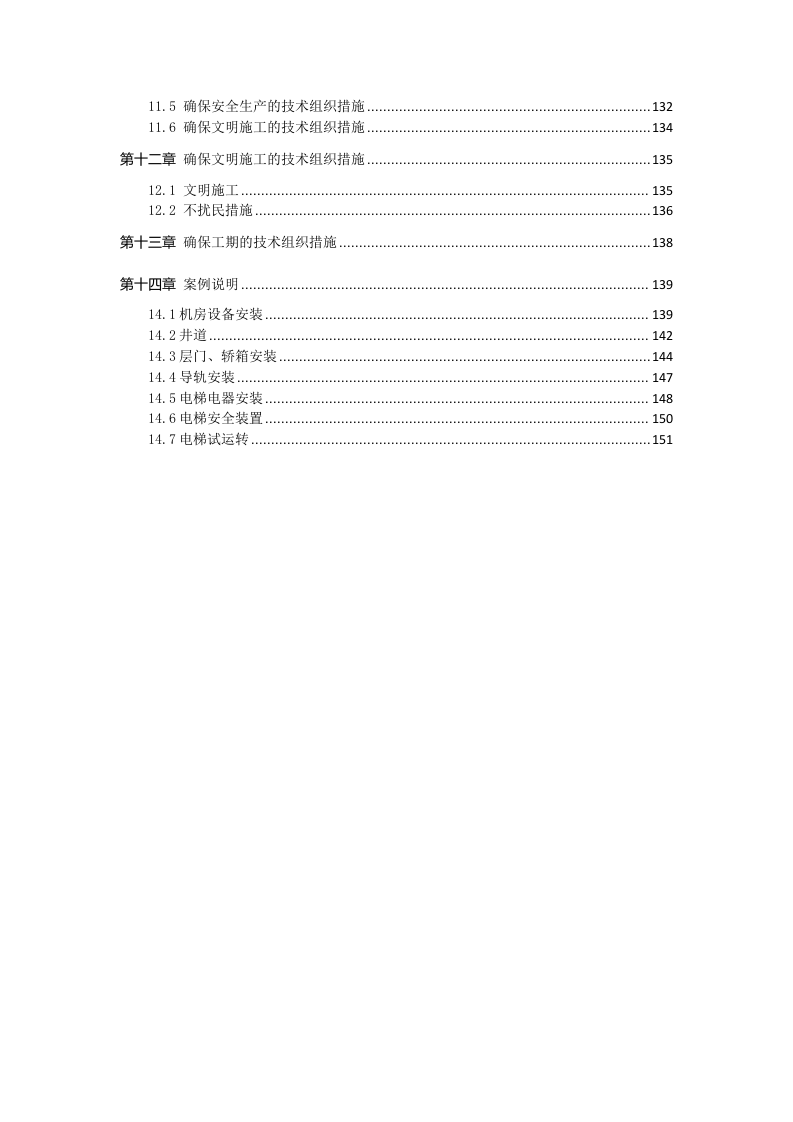

11.5 确保安全生产的技术组织措施
132
11.6 确保文明施工的技术组织措施
134
第十二章
确保文明施工的技术组织措施
135
12.1 文明施工
135
12.2 不扰民措施
136
第十三章
确保工期的技术组织措施
138
第十四章
案例说明
139
14.1机房设备安装
139
14.2井道
142
14.3层门、轿箱安装
144
14.4导轨安装
147
14.5电梯电器安装
148
14.6电梯安全装置
150
14.7电梯试运转
151

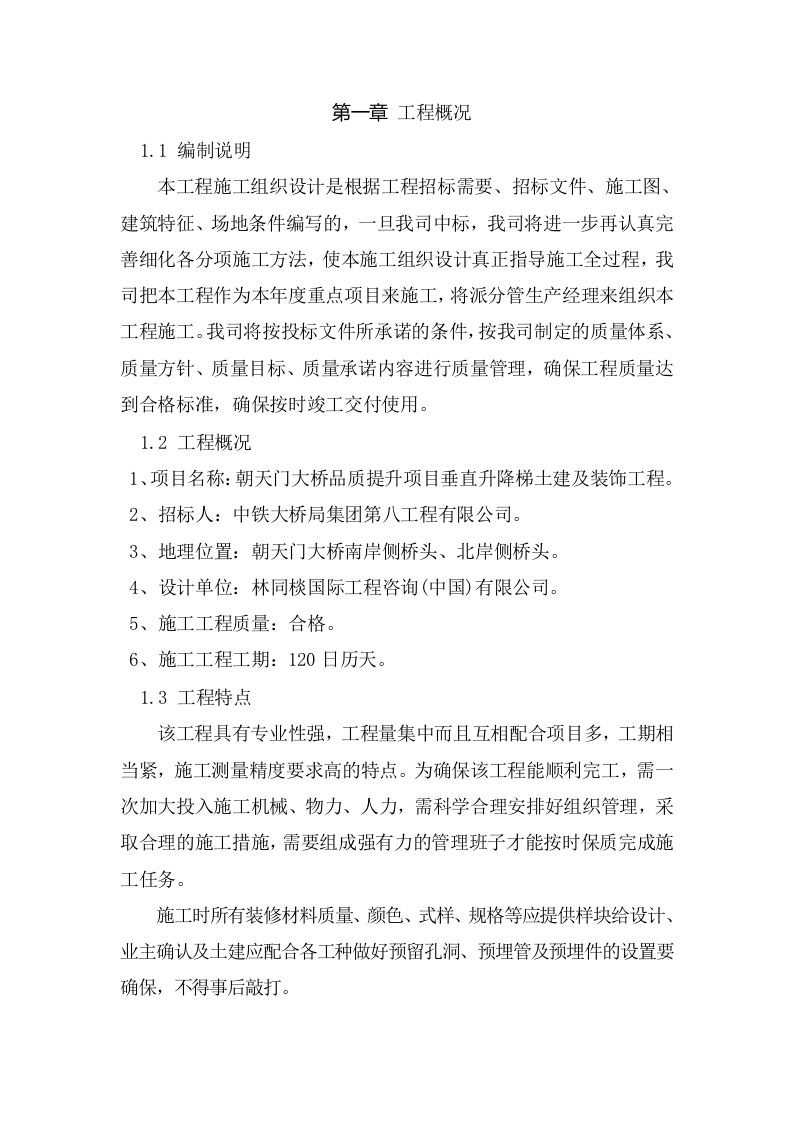

工程概况
1.1 编制说明
本工程施工组织设计是根据工程招标需要、招标文件、施工图、建筑特征、场地条件编写的,一旦我司中标,我司将进一步再认真完善细化各分项施工方法,使本施工组织设计真正指导施工全过程,我司把本工程作为本年度重点项目来施工,将派分管生产经理来组织本工程施工。我司将按投标文件所承诺的条件,按我司制定的质量体系、质量方针、质量目标、质量承诺内容进行质量管理,确保工程质量达到合格标准,确保按时竣工交付使用。
1.2 工程概况
1、项目名称:朝天门大桥品质提升项目垂直升降梯土建及装饰工程。
2、招标人:中铁大桥局集团第八工程有限公司。
3、地理位置:朝天门大桥南岸侧桥头、北岸侧桥头。
4、设计单位:
林同棪国际工程咨询(中国)有限公司
。
5、施工工程质量:合格。
6、施工工程工期:120日历天。
1.
3
工程特点
该工程具有专业性强,工程量集中而且互相配合项目多,工期相当紧,施工测量精度要求高的特点。为确保该工程能顺利完工,需一次加大投入施工机械、物力、人力,需科学合理安排好组织管理,采取合理的施工措施,需要组成强有力的管理班子才能按时保质完成施工任务。
施工时所有装修材料质量、颜色、式样、规格等应提供样块给设计、业主确认及土建应配合各工种做好预留孔洞、预埋管及预埋件的设置要确保,不得事后敲打。
1.

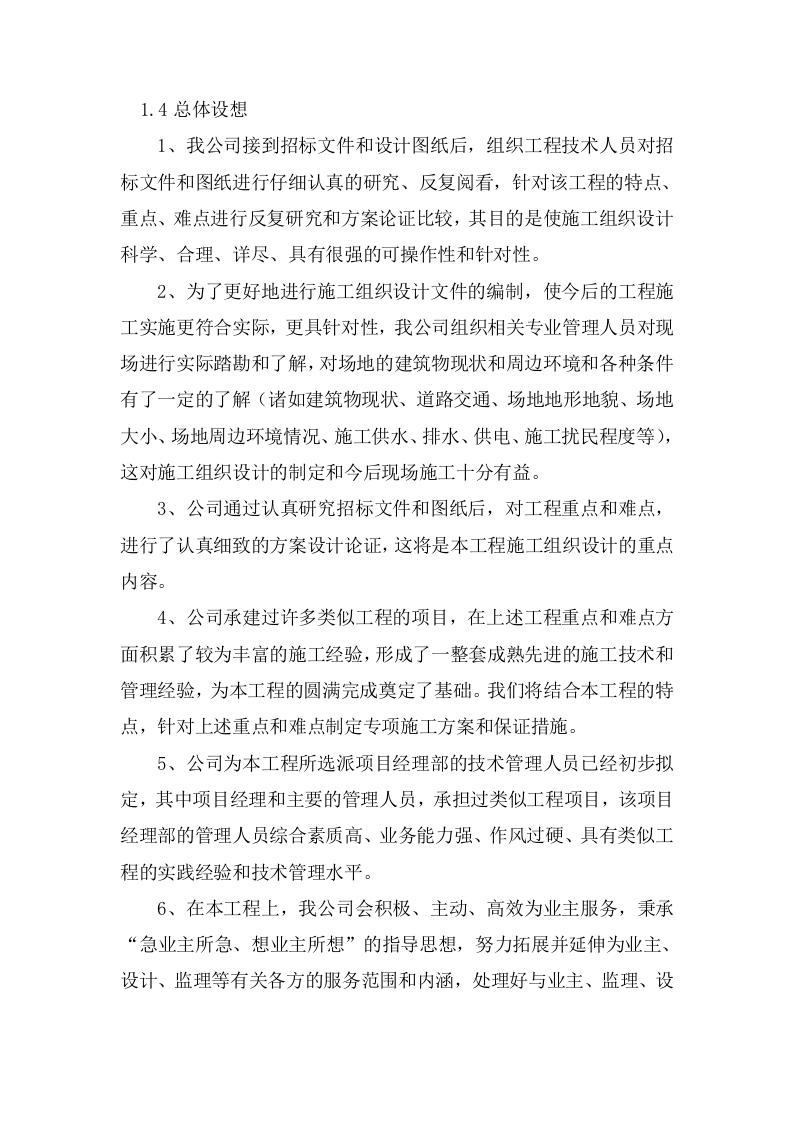

4
总体设想
1、我公司接到招标文件和设计图纸后,组织工程技术人员对招标文件和图纸进行仔细认真的研究、反复阅看,针对该工程的特点、重点、难点进行反复研究和方案论证比较,其目的是使施工组织设计科学、合理、详尽、具有很强的可操作性和针对性。
2、为了更好地进行施工组织设计文件的编制,使今后的工程施工实施更符合实际,更具针对性,我公司组织相关专业管理人员对现场进行实际踏勘和了解,对场地的建筑物现状和周边环境和各种条件有了一定的了解(诸如建筑物现状、道路交通、场地地形地貌、场地大小、场地周边环境情况、施工供水、排水、供电、施工扰民程度等),这对施工组织设计的制定和今后现场施工十分有益。
3、公司通过认真研究招标文件和图纸后,对工程重点和难点,进行了认真细致的方案设计论证,这将是本工程施工组织设计的重点内容。
4、公司承建过许多类似工程的项目,在上述工程重点和难点方面积累了较为丰富的施工经验,形成了一整套成熟先进的施工技术和管理经验,为本工程的圆满完成奠定了基础。我们将结合本工程的特点,针对上述重点和难点制定专项施工方案和保证措施。
5、公司为本工程所选派项目经理部的技术管理人员已经初步拟定,其中项目经理和主要的管理人员,承担过类似工程项目,该项目经理部的管理人员综合素质高、业务能力强、作风过硬、具有类似工程的实践经验和技术管理水平。
6、在本工程上,我公司会积极、主动、高效为业主服务,秉承“急业主所急、想业主所想”的指导思想,努力拓展并延伸为业主、设计、监理等有关各方的服务范围和内涵,处理好与业主、监理、设计及各相关政府部门的关系,与业主、设计以及监理密切配合,诚心诚意接受业主工程师、监理工程师和设计人员在施工全过程中的指导、监督和热忱帮助,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。
1.

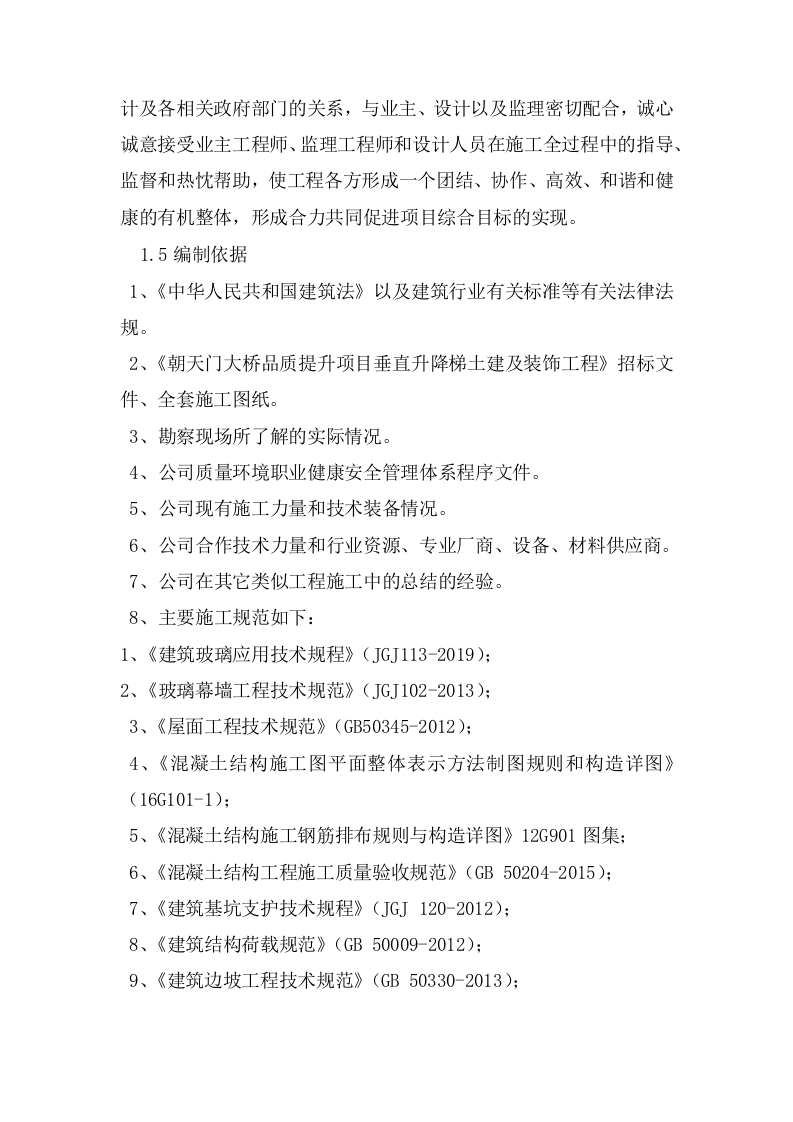

5
编制依据
1、《中华人民共和国建筑法》以及建筑行业有关标准等有关法律法规。
2、《朝天门大桥品质提升项目垂直升降梯土建及装饰工程》招标文件、全套施工图纸。
3、勘察现场所了解的实际情况。
4、公司质量环境职业健康安全管理体系程序文件。
5、公司现有施工力量和技术装备情况。
6、公司合作技术力量和行业资源、专业厂商、设备、材料供应商。
7、公司在其它类似工程施工中的总结的经验。
8
、主要施工规范如下:
1、《建筑玻璃应用技术规程》(JGJ113-2019);
2、《玻璃幕墙工程技术规范》(JGJ102-2013);
3、
《屋面工程技术规范》(GB50345-2012
)
;
4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101-1);
5、《混凝土结构施工钢筋排布规则与构造详图》12G901图集;
6、《混凝土结构工程施工质量验收规范》(GB
50204-2015);
7、《建筑基坑支护技术规程》(JGJ 120-2012);
8、《建筑结构荷载规范》(GB 50009-2012);
9、《建筑边坡工程技术规范》(GB 50330-2013);

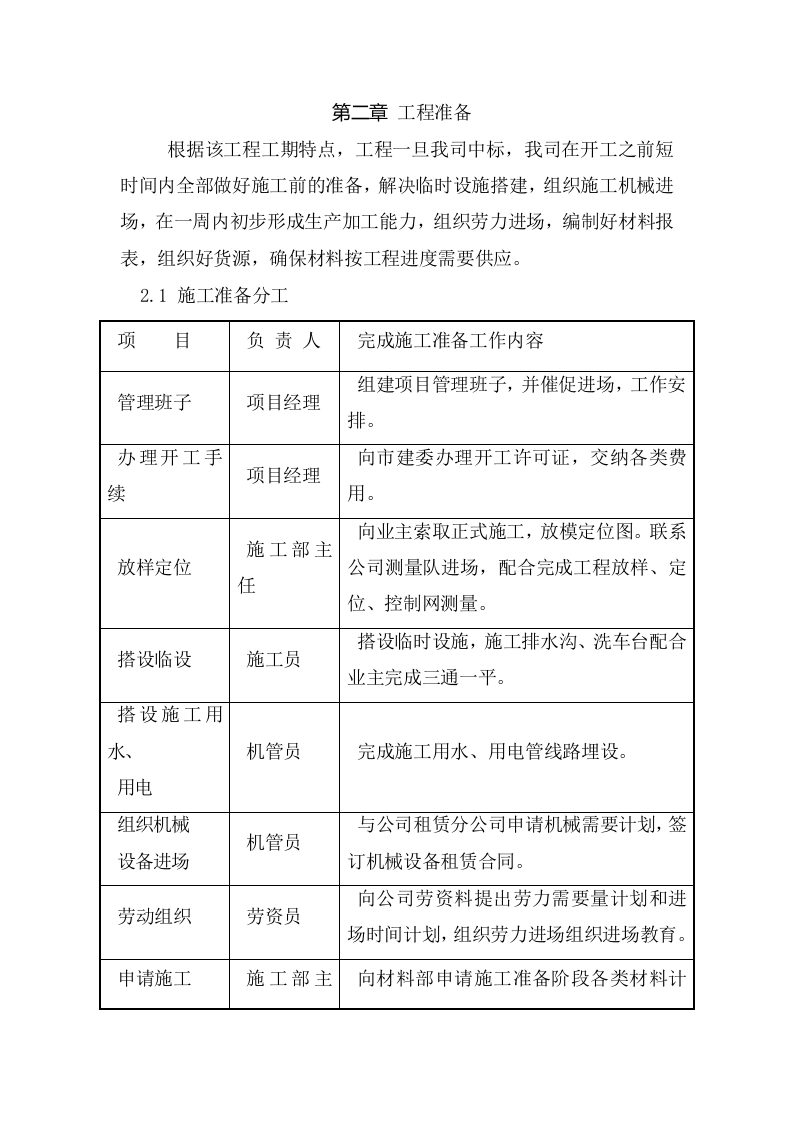

工程准备
根据该工程工期特点,工程一旦我司中标,我司在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,在一周内初步形成生产加工能力,组织劳力进场,编制好材料报表,组织好货源,确保材料按工程进度需要供应。
2.1 施工准备分工
项 目
负 责 人
完成施工准备工作内容
管理班子
项目经理
组建项目管理班子,并催促进场,工作安排。
办理开工手续
项目经理
向市建委办理开工许可证,交纳各类费用。
放样定位
施工部主任
向业主索取正式施工,放模定位图。联系公司测量队进场,配合完成工程放样、定位、控制网测量。
搭设临设
施工员
搭设临时设施,施工排水沟、洗车台配合业主完成三通一平。
搭设施工用水、
用电
机管员
完成施工用水、用电管线路埋设。
组织机械
设备进场
机管员
与公司租赁分公司申请机械需要计划,签订机械设备租赁合同
。
劳动组织
劳资员
向公司劳资料提出劳力需要量计划和进场时间计划,组织劳力进场组织进场教育。
申请施工
准材料计划
施工部主任
向材料部申请施工准备阶段各类材料计划。
材料供应
材料部
完成施工部申请的施工准备阶段各类材料进场及材料加工定货。
调查市场
材料价格
材料员
调查市场类材料,材料价格、质量货比三家、确定供应商、签订材料供需合同。
签订内部
分包合同
经营部
签订内部单包工合同,劳务合同。
签订外部
配合合同
经营部
需外部配合的专业队伍,征求业主同意,后签订外部配合合同
。
规章制度
办公室
制定项目部各项规章制度,向公司报批各类报表。

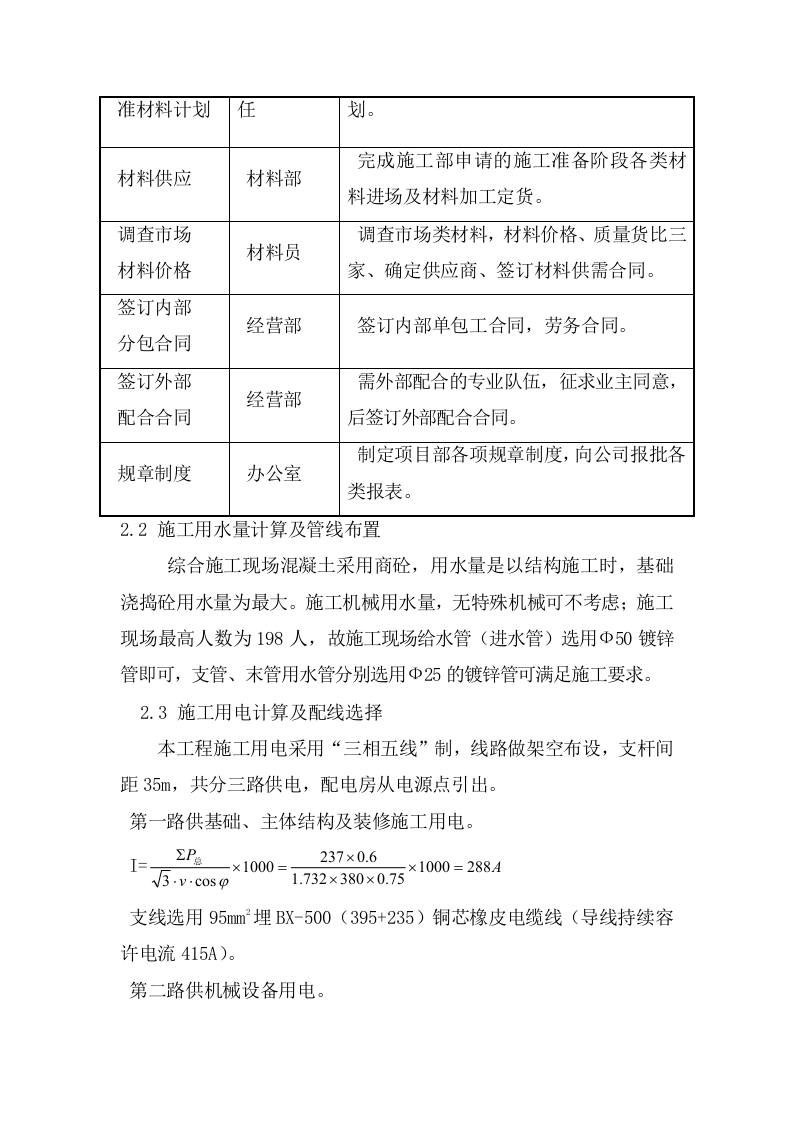

2.2 施工用水量计算及管线布置
综合施工现场混凝土采用商砼,用水量是以结构施工时,基础浇捣砼用水量为最大。施工机械用水量,无特殊机械可不考虑;施工现场最高人数为1
98
人,
故施工现场给水管(进水管)选用Ф50镀锌管即可,支管、末管用水管分别选用Ф25的镀锌管可满足施工要求
。
2.3 施工用电计算及配线选择
本工程施工用电采用“三相五线”制,线路做架空布设,支杆间距35m,共分三路供电,配电房从电源点引出。
第一路供基础、主体结构及装修施工用电。
I=
支线选用95mm
2
埋BX-500(395+235)铜芯橡皮电缆线(导线持续容许电流415A)。
第二路供机械设备用电。
I=
支线选用35mm
2
铜芯橡皮电缆线(导线持续容许电流85A)。第三路为生活用电和照明用电选用3.5mm
2
的BX-500型铜芯电缆护套线。

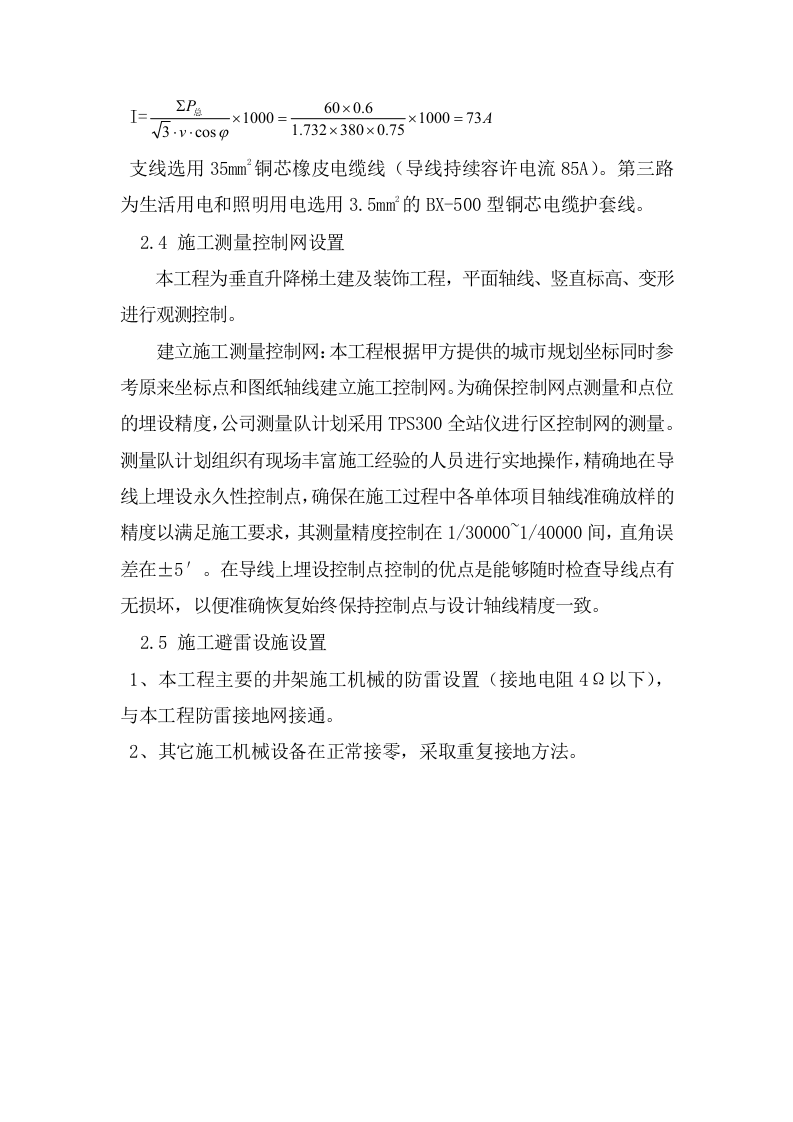

2.4 施工测量控制网设置
本工程为垂直升降梯土建及装饰工程
,平面轴线、竖直标高、变形进行观测控制
。
建立施工测量控制网:本工程根据甲方提供的城市规划坐标同时参考原来坐标点和图纸轴线建立施工控制网。为确保控制网点测量和点位的埋设精度,公司测量队计划采用TPS300全站仪进行区控制网的测量。测量队计划组织有现场丰富施工经验的人员进行实地操作,精确地在导线上埋设永久性控制点,确保在施工过程中各单体项目轴线准确放样的精度以满足施工要求,其测量精度控制在1/30000~1/40000间,直角误差在±5′。在导线上埋设控制点控制的优点是能够随时检查导线点有无损坏,以便准确恢复始终保持控制点与设计轴线精度一致。
2.5 施工避雷设施设置
1、本工程主要的井架施工机械的防雷设置(接地电阻4Ω以下),与本工程防雷接地网接通。
2、其它施工机械设备在正常接零,采取重复接地方法。

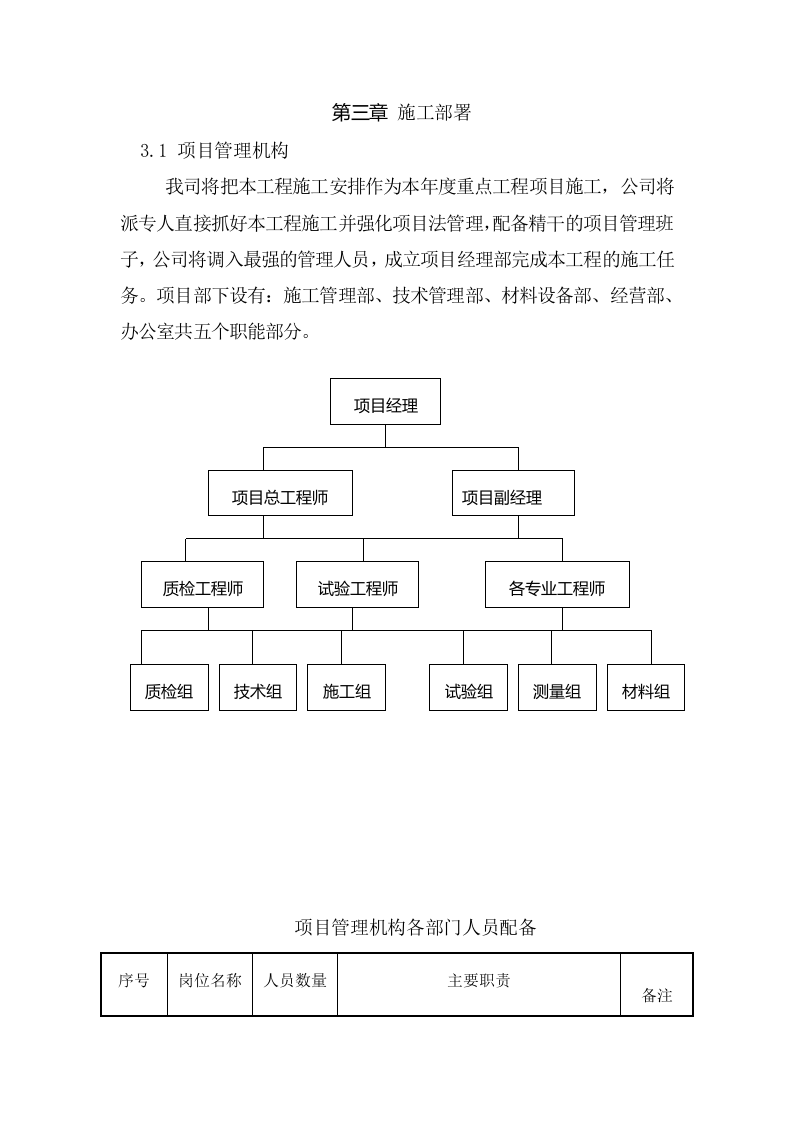

施工部署
3.1 项目管理机构
我司将把本工程施工安排作为本年度重点工程项目施工,公司将派专人直接抓好本工程施工并强化项目法管理,配备精干的项目管理班子,公司将调入最强的管理人员,成立项目经理部完成本工程的施工任务。项目部下设有:施工管理部、技术管理部、材料设备部、经营部、办公室共五个职能部分。
项目经理
项目总工程师
项目副经理
质检工程师
试验工程师
各专业工程师
质检组
技术组
施工组
试验组
测量组
材料组
项目经理
项目总工程师
项目副经理
质检工程师
试验工程师
各专业工程师
质检组
技术组
施工组
试验组
测量组
材料组
项目管理机构各部门人员配备
序号
岗位名称
人员数量
主要职责
备注

1
项目经理
1
全面组织、指挥施工作业全过程,协调各工种,各岗位人员工作,解决施工技术及疑难问题
,
计划编制及控制计划。
项目管理层
2
施工现场负责人
1
协助项目经理进行工作,并负责指挥现场施工,落实施工计划控制措施。
项目管理层
3
项目技术负责人
1
负责技术管理,协助项目经理、副项目经理落实各项施工计划和技术措施工艺。
项目管理层
4
质安、资料负责人
1
负责现场质量安全验收、监督、检查及资料的编写、整理
项目管理层
5
材料设备负责人
1
负责材料购、运、管,机械设备租赁、调度、维修、养护
项目管理层
6
财务预算负责人
1
负责成本核算、统计进度
项目管理层
7
合同签订人
1
负责项目各项采购的合同谈判及合同文本的起草;
负责监督、检查各
项
施工合同、劳务合同、专业合同、物资设备买卖合同的履行情况
项目管理层
合计
7

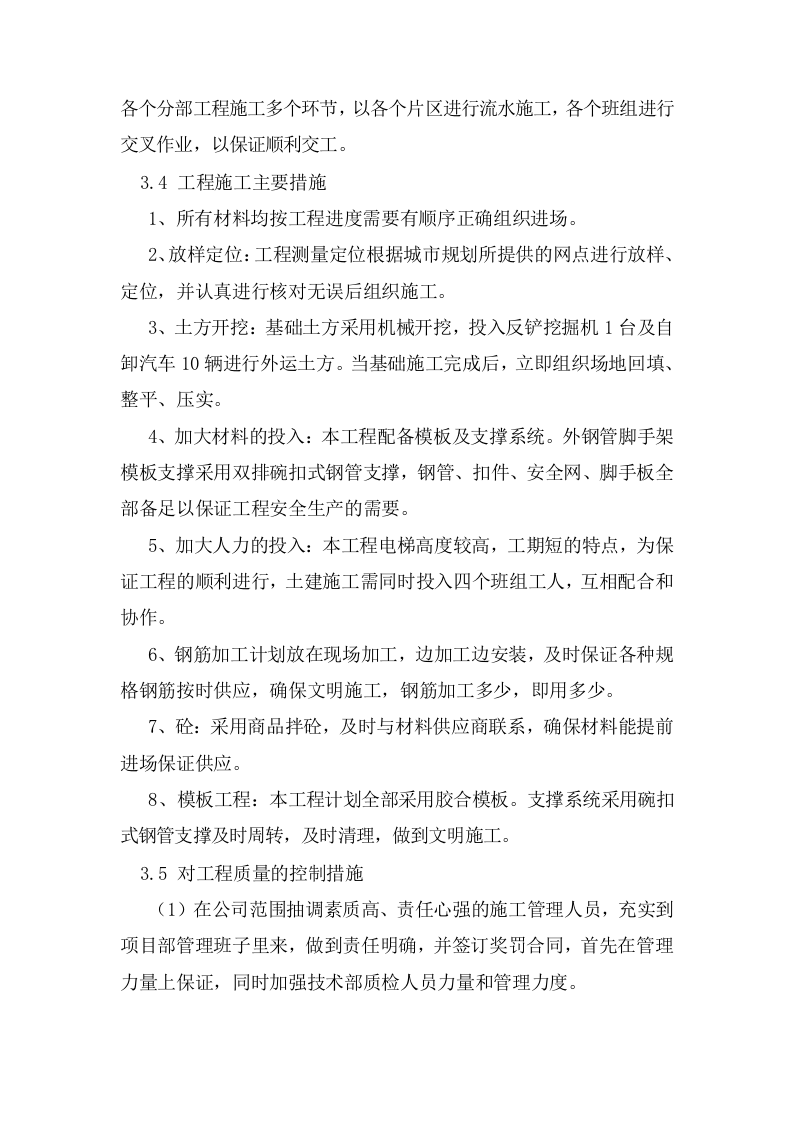

3.2 总工期计划
工期计划本工程总工期计划120日历天。本工程拟采用流水施工,以1#、
2
#、
3
#、
4
#电梯划分各个片区。只有合理赶工、加强协调、管理,可以确保本工程在120日历天内全面竣工,交付使用。
3.3 分部分项工程控制计划
由于施工牵涉桩基施工、主体结构施工、钢结构吊装、幕墙施工等各个分部工程施工多个环节,以各个片区进行流水施工,各个班组进行交叉作业,以保证顺利交工。
3.4 工程施工主要措施
1、所有材料均按工程进度需要有顺序正确组织进场。
2、放样定位:工程测量定位根据城市规划所提供的网点进行放样、定位,并认真进行核对无误后组织施工。
3、土方开挖:基础土方采用机械开挖,投入反铲挖掘机1台及自卸汽车10辆进行外运土方。当基础施工完成后,立即组织场地回填、整平、压实。
4、加大材料的投入:本工程配备模板及支撑系统。外钢管脚手架模板支撑采用双排碗扣式钢管支撑,钢管、扣件、安全网、脚手板全部备足以保证工程安全生产的需要。
5、加大人力的投入:本工程电梯高度较高,工期短的特点,为保证工程的顺利进行,土建施工需同时投入四个班组工人,互相配合和协作。
6、钢筋加工计划放在现场加工,边加工边安装,及时保证各种规格钢筋按时供应,确保文明施工,钢筋加工多少,即用多少。
7、砼:采用商品拌砼,及时与材料供应商联系,确保材料能提前进场保证供应。
8、
模板工程:本工程计划全部采用胶合模板。支撑系统采用碗扣式钢管支撑及时周转,及时清理,做到文明施工
。
3.5 对工程质量的控制措施

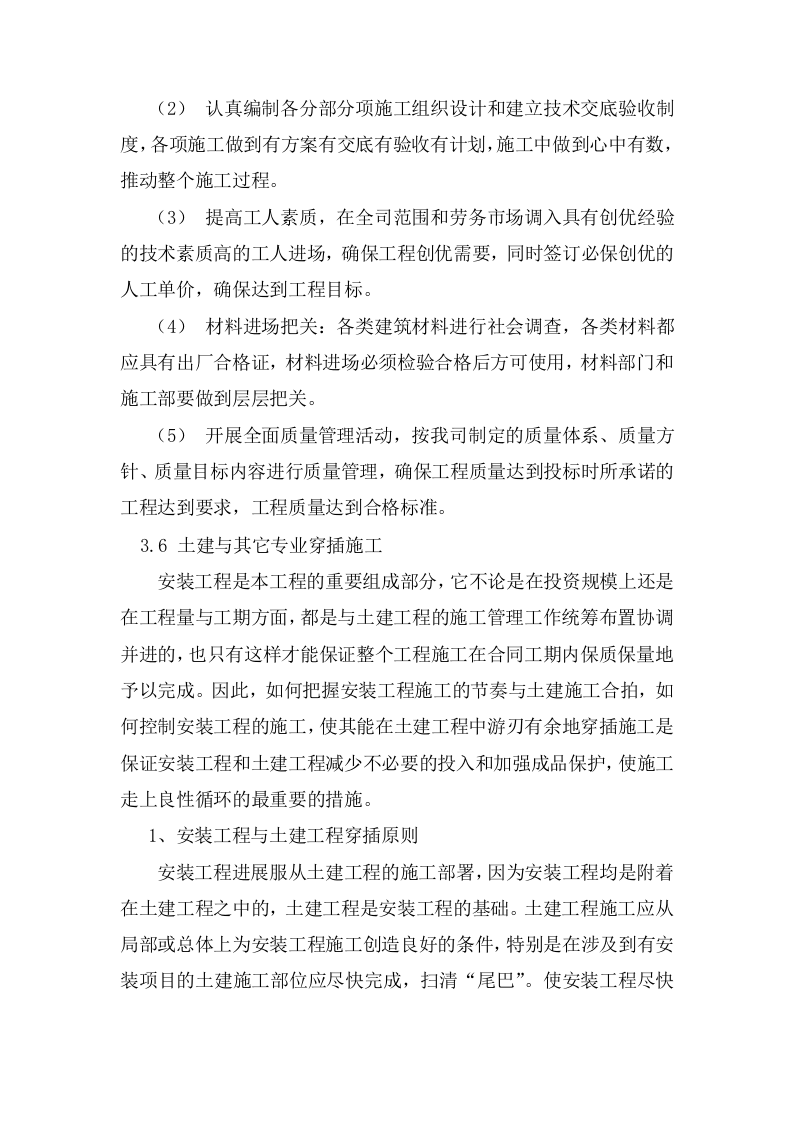

(1)在公司范围抽调素质高、责任心强的施工管理人员,充实到项目部管理班子里来,做到责任明确,并签订奖罚合同,首先在管理力量上保证,同时加强技术部质检人员力量和管理力度。
(2) 认真编制各分部分项施工组织设计和建立技术交底验收制度,各项施工做到有方案有交底有验收有计划,施工中做到心中有数,推动整个施工过程。
(3) 提高工人素质,在全司范围和劳务市场调入具有创优经验的技术素质高的工人进场,确保工程创优需要,同时签订必保创优的人工单价,确保达到工程目标。
(4) 材料进场把关:各类建筑材料进行社会调查,各类材料都应具有出厂合格证,材料进场必须检验合格后方可使用,材料部门和施工部要做到层层把关。
(5) 开展全面质量管理活动,按我司制定的质量体系、质量方针、质量目标内容进行质量管理,确保工程质量达到投标时所承诺的工程达到要求,工程质量达到合格标准。
3.6 土建与其它专业穿插施工
安装工程是本工程的重要组成部分,它不论是在投资规模上还是在工程量与工期方面,都是与土建工程的施工管理工作统筹布置协调并进的,也只有这样才能保证整个工程施工在合同工期内保质保量地予以完成。因此,如何把握安装工程施工的节奏与土建施工合拍,如何控制安装工程的施工,使其能在土建工程中游刃有余地穿插施工是保证安装工程和土建工程减少不必要的投入和加强成品保护,使施工走上良性循环的最重要的措施。
1、安装工程与土建工程穿插原则

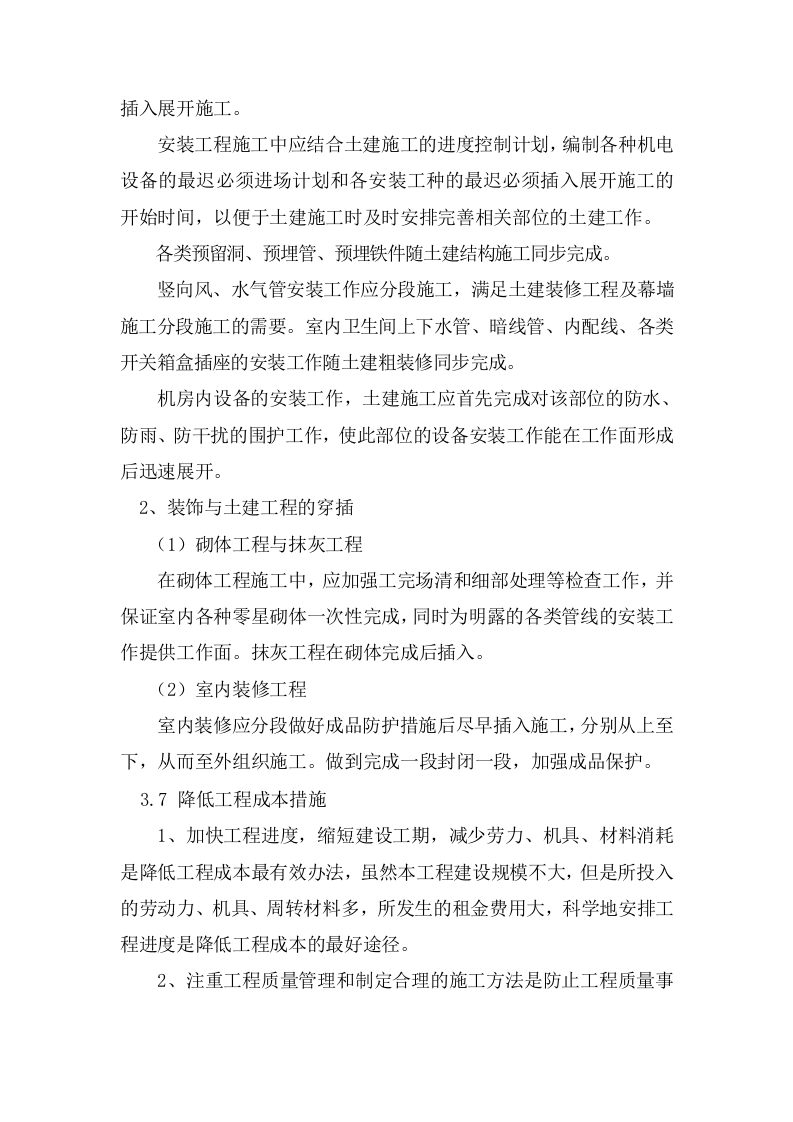

安装工程进展服从土建工程的施工部署,因为安装工程均是附着在土建工程之中的,土建工程是安装工程的基础。土建工程施工应从局部或总体上为安装工程施工创造良好的条件,特别是在涉及到有安装项目的土建施工部位应尽快完成,扫清“尾巴”。使安装工程尽快插入展开施工。
安装工程施工中应结合土建施工的进度控制计划,编制各种机电设备的最迟必须进场计划和各安装工种的最迟必须插入展开施工的开始时间,以便于土建施工时及时安排完善相关部位的土建工作。
各类预留洞、预埋管、预埋铁件随土建结构施工同步完成。
竖向风、水气管安装工作应分段施工,满足土建装修工程及幕墙施工分段施工的需要。室内卫生间上下水管、暗线管、内配线、各类开关箱盒插座的安装工作随土建粗装修同步完成。
机房内设备的安装工作,土建施工应首先完成对该部位的防水、防雨、防干扰的围护工作,使此部位的设备安装工作能在工作面形成后迅速展开。
2、装饰与土建工程的穿插
(1)砌体工程与抹灰工程
在砌体工程施工中,应加强工完场清和细部处理等检查工作,并保证室内各种零星砌体一次性完成,同时为明露的各类管线的安装工作提供工作面。抹灰工程在砌体完成后插入。
(2)室内装修工程
室内装修应分段做好成品防护措施后尽早插入施工,分别从上至下,从而至外组织施工。做到完成一段封闭一段,加强成品保护。
3.7 降低工程成本措施

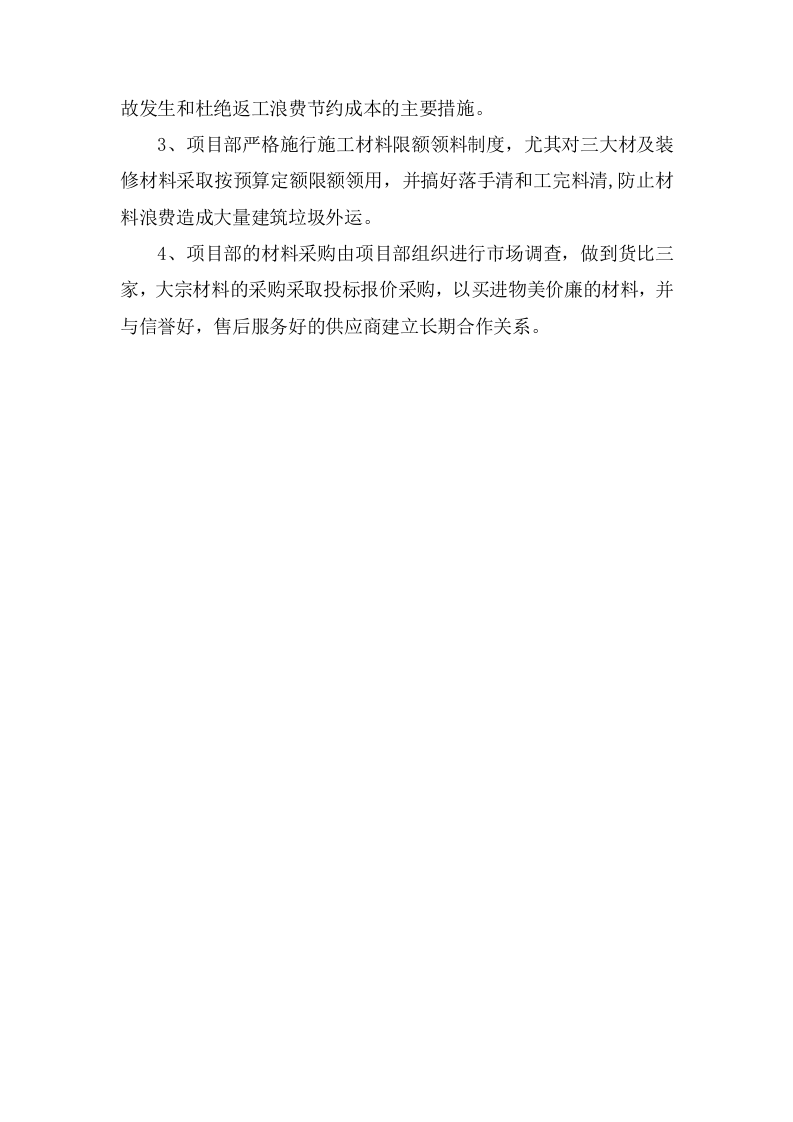

1、加快工程进度,缩短建设工期,减少劳力、机具、材料消耗是降低工程成本最有效办法,虽然本工程建设规模不大,但是所投入的劳动力、机具、周转材料多,所发生的租金费用大,科学地安排工程进度是降低工程成本的最好途径。
2、注重工程质量管理和制定合理的施工方法是防止工程质量事故发生和杜绝返工浪费节约成本的主要措施。
3、项目部严格施行施工材料限额领料制度,尤其对三大材及装修材料采取按预算定额限额领用,并搞好落手清和工完料清,防止材料浪费造成大量建筑垃圾外运。
4、项目部的材料采购由项目部组织进行市场调查,做到货比三家,大宗材料的采购采取投标报价采购,以买进物美价廉的材料,并与信誉好,售后服务好的供应商建立长期合作关系。
拟投入本项目的主要设备及仪器设备表
拟投入本项目的主要施工设备表
序号
名称
规格型号
单位
数量
供应时间
送达地点
备注
1
机械设备钢筋加工设备
BDS-52
台
4
满足施工需要
满足施工需要
施工现场
2
电焊机
XB1-500
台
8
满足施工需要
满足施工需要
施工现场
3
风钻
HG
-35
把
2
0
满足施工需要
满足施工需要
施工现场
4
风镐
DZS3-1
把
20
满足施工需要
满足施工需要
施工现场
5
注浆机
GJ-50
台
4
满足施工需要
满足施工需要
施工现场
6
抽水机
DQ-50
台
4
满足施工需要
满足施工需要
施工现场
7
喷浆机
UN-75
台
4
满足施工需要
满足施工需要
施工现场
8
指挥车
东风
辆
4
满足施工需要
满足施工需要
施工现场
9
运输车
15T
辆
1
2
满足施工需要
满足施工需要
施工现场
10
振捣器
QW-50
台
4
满足施工需要
满足施工需要
施工现场
11
振捣棒
DV-44
把
1
2
满足施工需要
满足施工需要
施工现场
1
2
弯曲机
VFG
-
82
台
8
满足施工需要
满足施工需要
施工现场
13
冲击钻
L250型
把
4
满足施工需要
满足施工需要
施工现场
1
4
切割机
D2φ3
台
2
满足施工需要
满足施工需要
施工现场
1
5
柴油发电机
HL800
台
1
满足施工需要
满足施工需要
施工现场
1
6
卷扬机
HMW8
台
1
满足施工需要
满足施工需要
施工现场
劳动力安排计划
5.1 本工程劳动力需用量计划表
序号
工种名称
数量
(人)
进场时间
安排工作范围
1
砼工(瓦工)
10
开工时进场
砌砖墙、铺墙、地面砖、砼浇筑、养护
2
模板工(木工)
20
开工时进场
模板制作、安装、门窗安装
3
钢筋工
5
开工时进场
钢筋制作安装
4
粉刷工
10
装饰时进场
内墙面、顶棚粉刷、涂料、
5
防水工
5
卫生间防水时进场
卫生间防水
6
油漆工
5
防腐、油漆时进场
油漆、涂料
7
水电安装工
5
开工时进场一半,安装调试全部进场
水电预埋、安装
8
普工(挖土工)
10
开工时进场
土方整修、装运土、夯填、材料搬运等零星收尾
9
电 工
5
开工时进场
场内临时用电架设、维护管理
10
机械工
(机修工、焊工)
15
开工时进场
机械安装、操作、维修、吊装、压桩机操作等
11
架子工
10
主体施工进场
搭设内外脚手架
12
钢结构安装工
50
开工时进场
钢结构安装
1
3
幕墙安装
40
按需进场
幕墙安装
1
4
特种作业人员
8
按需进场
特种作业操作
合 计
1
98
施工总平面布置
6.1 施工总平面布置图
1、本工程办公楼和民工住宿楼外租用,生活用房(食堂)50m
2
,厕所40m
2
(男30m
2
,女10m
2
)租用,水泥库40m
2
,配电房10m
2
,钢构件堆场150 m,
2
钢筋库和加工房60m
2
,模板支撑堆场50m
2
,门房1间10m
2
,砂石场50m
2
,砖场50m
2
。提升机7台,现场布设。
2、现场环境布置
(2)施工场地道路已采用砼硬化,开工后施工场内设冲洗车辆高压水枪,进出车辆必须冲洗后才能出场。
(3)施工现场前后设临时排水沟300×240=h×b,流水坡度2%,每10m和转角处作沉砂井,最后一个作h×b×b=1.00×0.80×0.80=沉井一个,沟加盖板。
(4)建筑物涉及通行道作全封闭,凡危险处加上拦护,夜间并挂上红灯,白昼立上警示牌。
3、机械机具布置
详见施工设备配置表。
4、全部机具、机械周转架材砂、石、水泥、材料堆放,临时加工房布置在前空坝。
施工现场平面布置图
施工进度计划
7.1 施工进度计划安排
本工程在招标工程项目内容总施工工期120日历天。
7.2 施工总进度网络图
序
号
分部分项
工程
总施工工期120日历天
10
2
0
3
0
40
50
60
70
80
90
100
110
1
20
1
施工准备
2
机械土石方工程
3
基坑开挖
4
沟槽开挖
5
土方回填
6
土建工程
7
钢结构
工程
8
幕墙工程
9
装修工程
10
扫尾工作
施工方案
8.1 主要分部分项工程施工方法
8.1.1 施工测量放样定位
施工过程中,主要对各施工楼层的平面轴线、竖直标高、变形进行观测控制。
1、建立施工测量控制网:
本工程根据甲方提供的城市规划坐标同时根据图纸轴线建立施工控制网。为确保控制网点测量和点位的埋设精度,公司测量队计划采用TPS300全站仪进行区控制网的测量,控制导线及点位埋设方法见下图施工控制网图。测量队计划组织有现场丰富施工经验的人员进行实地操作,精确地在导线上埋设永久性控制点,确保在施工过程中各单体项目轴线准确放样的精度以满足施工要求,其测量精度控制在1/30000~1/40000之间,直角误差在±5'。在导线上埋设控制点控制的优点是能够随时检查导线点有无损坏,以便准确恢复,始终保持控制点与房屋设计轴线精度一致。
2、建筑物平面与高程控制:
平面控制采用T2级经纬仪,由外部控制点向基础表面引测,误码率差应在±5mm以内。
高程控制的水准点采用高精度的绝对标高,并设定于个外部控制水准点用二等水准测量确定水准标面的标高。
3、竖向测量:
竖向垂直采用天顶垂准测量,采用T2 纬仪上配备弯道目镜。测量步骤:先标定下标志和中心坐标点位,在地面设测站,将仪器置中、调平、装上弯管目镜,在测站天顶上方设置目标分划板,位置大致与仪器铅垂,将望远镜指向天顶,并固定后调焦,置望远镜十字丝与目标分划板上的参考座标x、y轴相互平行,分别置横丝和纵读取x和y的格值GJ和GJ。转动仪器照准架180°,重复上述程序,分别读x格值G1J和y格值G1J,然后调动望远镜。
5、变形观测:
建筑物沉降观测点的布设根据设计图纸布置的点位埋设,采用Ⅱ等水准的N
2
精密水准仪和钢水准尺进行观测,建筑物每做完一层后即进行观测,主体完装修过程中每月观测一次,并由专人对观测成果进行整理。
建筑物的沉降观测的方法和一般规定:
(1)沉降观测的时间和次数,应根据要求建筑的工程进度、地基土质情况等决定。一般由甲方召集设计、施工、监测以及管线、房管、道路等有关部门召开协调会决定观测时间和次数。
(2)沉降观测工作的要求:沉降观测是一项较长期的系统观测工作,为了保证观测成果的正确性,应尽可能做到四定:a、固定人员观测和整理成果;b、固定使用的水准仪及水准尺;c、使用固定的水准点;d、按规定的日期、方法及路线进行观测。
(3)使用仪器工具的要求:高层建筑的沉降观测所用的仪器要求较高,一般都采用可测Ⅱ等水准的精密水准仪和钢水准尺。
(4)确定沉降观点按设计图要求布点,并做好记录。进行沉降观测时,因施工或生产的影响,造成通视困难,往往为寻找设置仪器的适当地点而花费时间。因此对观测点较多的建筑物、构筑物进行沉降观测前,应到现场进行规划,确定安置仪器的位置,选定若干较稳定的沉降观测点或其它固定点临时水准点(转点),并与永久水准点组成环路。最后,应根据选定的水准点,设置仪器的位置以及观测路线,绘制沉降观测路线图,以后每次都按固定的路线观测。采用这种方法进行沉降测量,不仅可以避免寻找设置仪器的麻烦,加快施测进度;而且由于路线固定,比任意选择观测路线可以提高沉降测量的精度。但应注意必须在测定临时水准点高程的同一天内同时观测其他沉降测点。
(5)沉降观测点的首次高程测定:沉降观测点首次观测的高程值是以后各次观测用以比较的根据,如初测精度不够或存在错误,不仅无法补测,而且会造成沉降工作中的矛盾现象,因此必须提高初测精度。如有条件,最好采用N2或N3类型的精密水准仪进行首次测定。同时每个沉降观测点首次高程应在同期进行两次观测后决定。
(6)观测方法及作业中应遵守的规定:使用精密水准仪光学测微法后、前、前、后进行观测,观测应在成像清晰、稳定时进行,有多个前视观测点时前视各点观测完毕以后,应回测后视点,最后应闭合于水准点上。
6、竖向垂直标高测控
(1)根据施工
