桥梁设备重整工程
投标方案
目录
第一章
总体部署
4
第一节
工程概况
4
第二章
现场组织机构
5
第三章
主要施工机具,材料及劳动力安排
7
第一节
施工机具安排
7
一、
支座涂装相关机具
7
二、
增设检查梯相关机具
7
三、
增设吊围栏圆钢相关机具
8
四、
拆除防尘罩相关机具
8
第二节
材料安排
9
一、
主材(甲供)
9
二、
辅材
9
三、
材料质量要求及采购安排
10
第三节
劳动力安排
11
第四节
保障措施
12
第四章
主要施工方法
13
第一节
施工前准备工作
13
第二节
各项目具体施工方法
14
一、
支座涂装(2461 个)
14
二、
增设检查梯(587 个)
14
三、
增设吊围栏圆钢(22 处,共 1052 米)
15
四、
拆除防尘罩(135 块)
15
第三节
施工后检查和验收
16

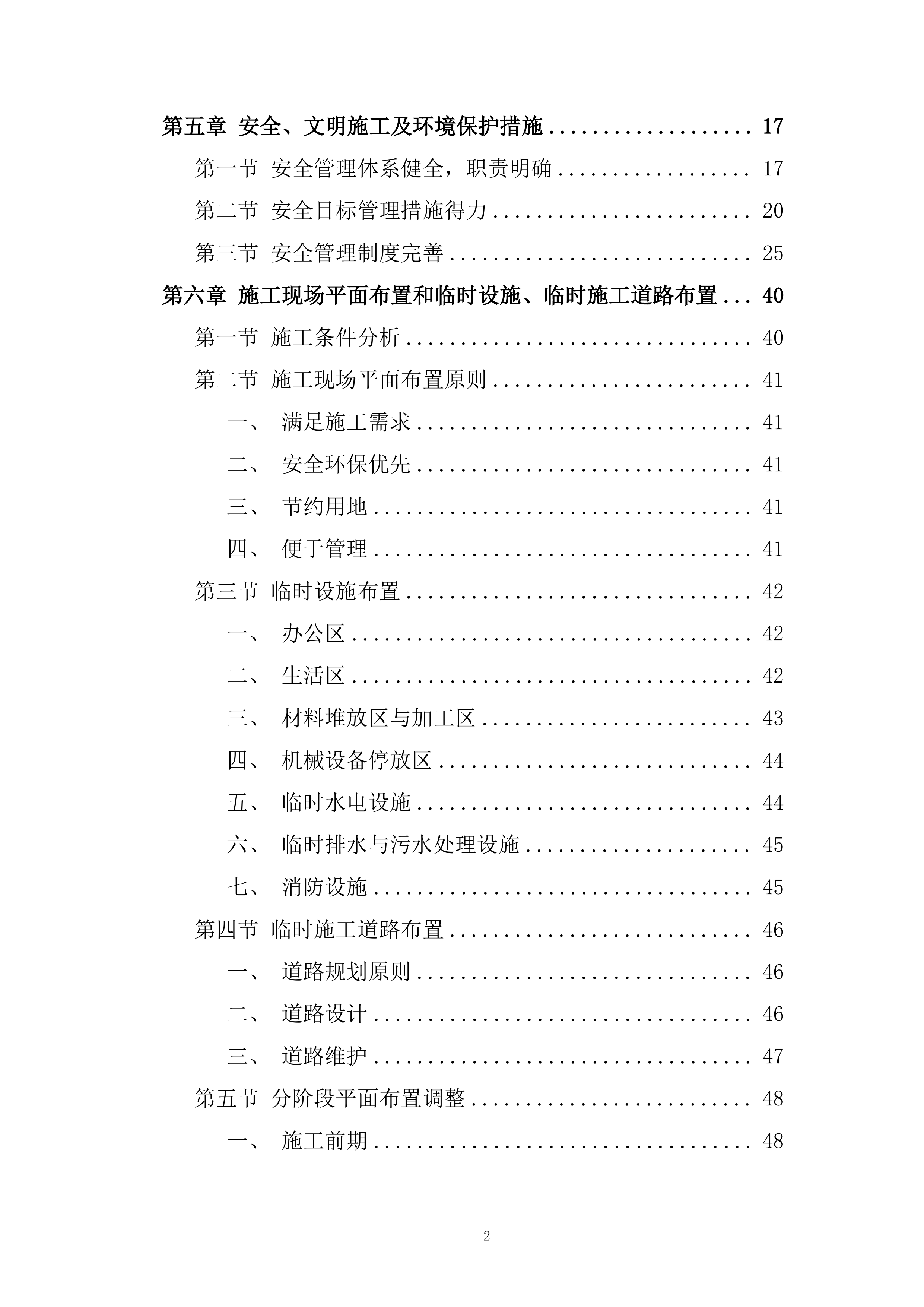

第五章
安全、文明施工及环境保护措施
17
第一节
安全管理体系健全,职责明确
17
第二节
安全目标管理措施得力
20
第三节
安全管理制度完善
25
第六章
施工现场平面布置和临时设施、临时施工道路布置
40
第一节
施工条件分析
40
第二节
施工现场平面布置原则
41
一、
满足施工需求
41
二、
安全环保优先
41
三、
节约用地
41
四、
便于管理
41
第三节
临时设施布置
42
一、
办公区
42
二、
生活区
42
三、
材料堆放区与加工区
43
四、
机械设备停放区
44
五、
临时水电设施
44
六、
临时排水与污水处理设施
45
七、
消防设施
45
第四节
临时施工道路布置
46
一、
道路规划原则
46
二、
道路设计
46
三、
道路维护
47
第五节
分阶段平面布置调整
48
一、
施工前期
48
二、
施工中期
48
三、
施工后期
48
第六节
平面布置管理措施
50
一、
建立管理制度
50
二、
加强监督检查
50
三、
信息化管理
50

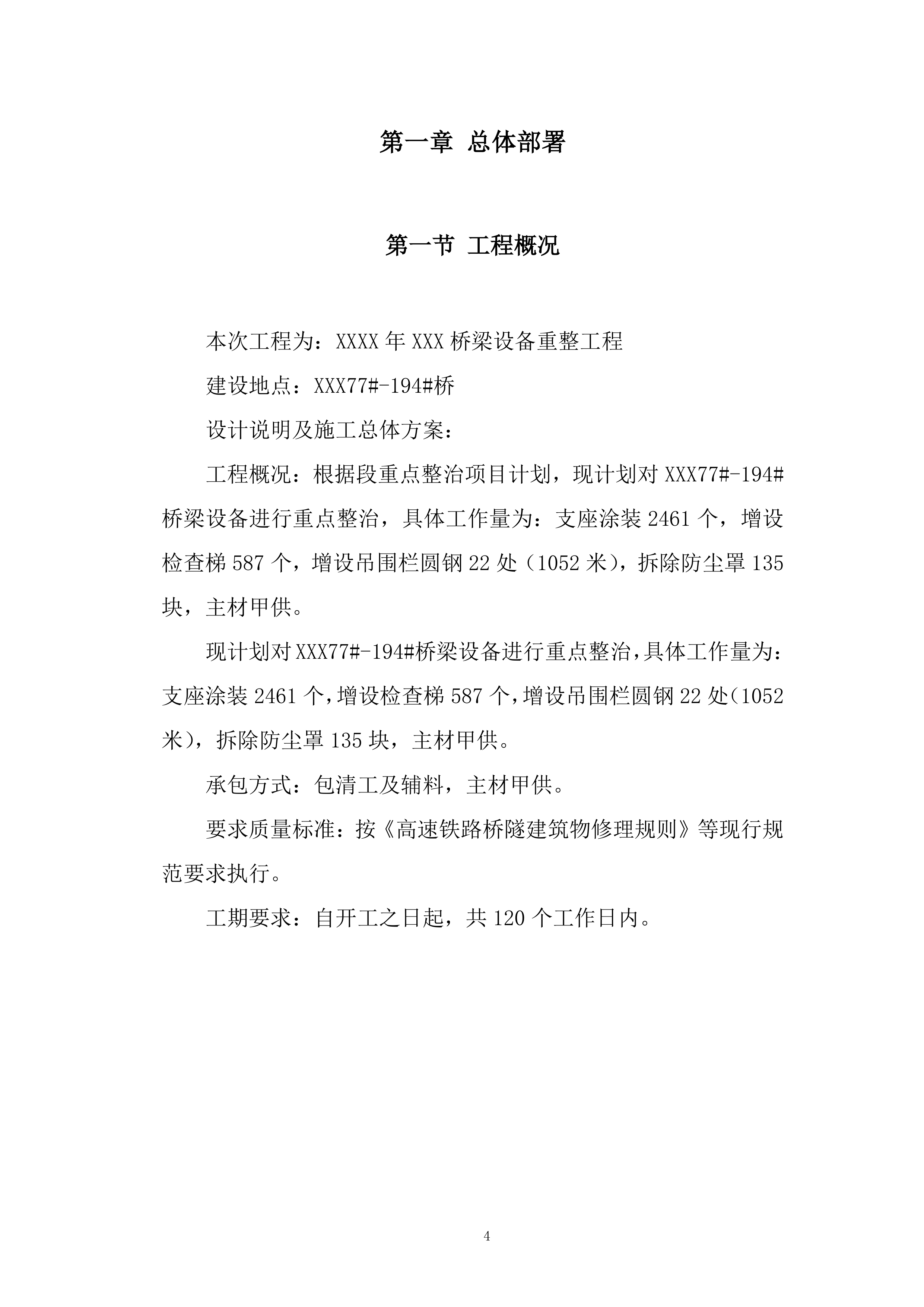

总体部署
工程概况
本次工程为:
XXXX
年
XXX
桥梁设备重整工程
建设地点:
XXX
77#-194#桥
设计说明及施工总体方案:
工程概况:根据段重点整治项目计划,现计划对
XXX
77#-194#桥梁设备进行重点整治,具体工作量为:支座涂装2461个,增设检查梯587个,增设吊围栏圆钢22处(1052米),拆除防尘罩135块,主材甲供。
现计划对
XXX
77#-194#桥梁设备进行重点整治,具体工作量为:支座涂装2461个,增设检查梯587个,增设吊围栏圆钢22处(1052米),拆除防尘罩135块,主材甲供。
承包方式:包清工及辅料,主材甲供。
要求质量标准:按《高速铁路桥隧建筑物修理规则》等现行规范要求执行。
工期要求:自开工之日起,共120个工作日内。
现场组织机构
为确保桥梁设备重点整治工作(具体工作量为:支座涂装 2461 个,增设检查梯 587 个,增设吊围栏圆钢 22 处(1052 米),拆除防尘罩 135 块,主材甲供)顺利开展,成立现场组织机构,具体如下:
领导小组:负责对整个桥梁设备重点整治工作进行统筹协调、总体决策和全面管理,确保整治工作按计划顺利推进。
工程技术部:主要负责支座涂装、增设检查梯、增设吊围栏圆钢、拆除防尘罩等各项整治工作的技术指导。编制详细的施工方案,明确各工序的技术要求和质量标准;在施工过程中,及时解决出现的技术问题,定期对施工人员进行技术培训和交底,确保施工符合技术规范。
质量安全部:承担施工质量和安全的监督管理职责。对支座涂装的质量进行严格检查,确保涂层厚度、附着力等指标达标;检查增设检查梯的安装牢固性、安全性,以及增设吊围栏圆钢的规格、安装质量是否符合要求;监督拆除防尘罩过程中的安全操作,防止发生安全事故。制定质量和安全检查制度,定期进行检查,对发现的问题及时要求整改。
物资设备部:鉴于主材甲供的情况,负责与甲方进行紧密对接,做好主材的接收、检验、存储和发放工作。建立主材台账,详细记录主材的数量、规格、到货时间等信息;合理安排物资的使用,确保施工所需主材及时供应;同时,负责施工设备的调配、维护和管理,保证设备正常运行。

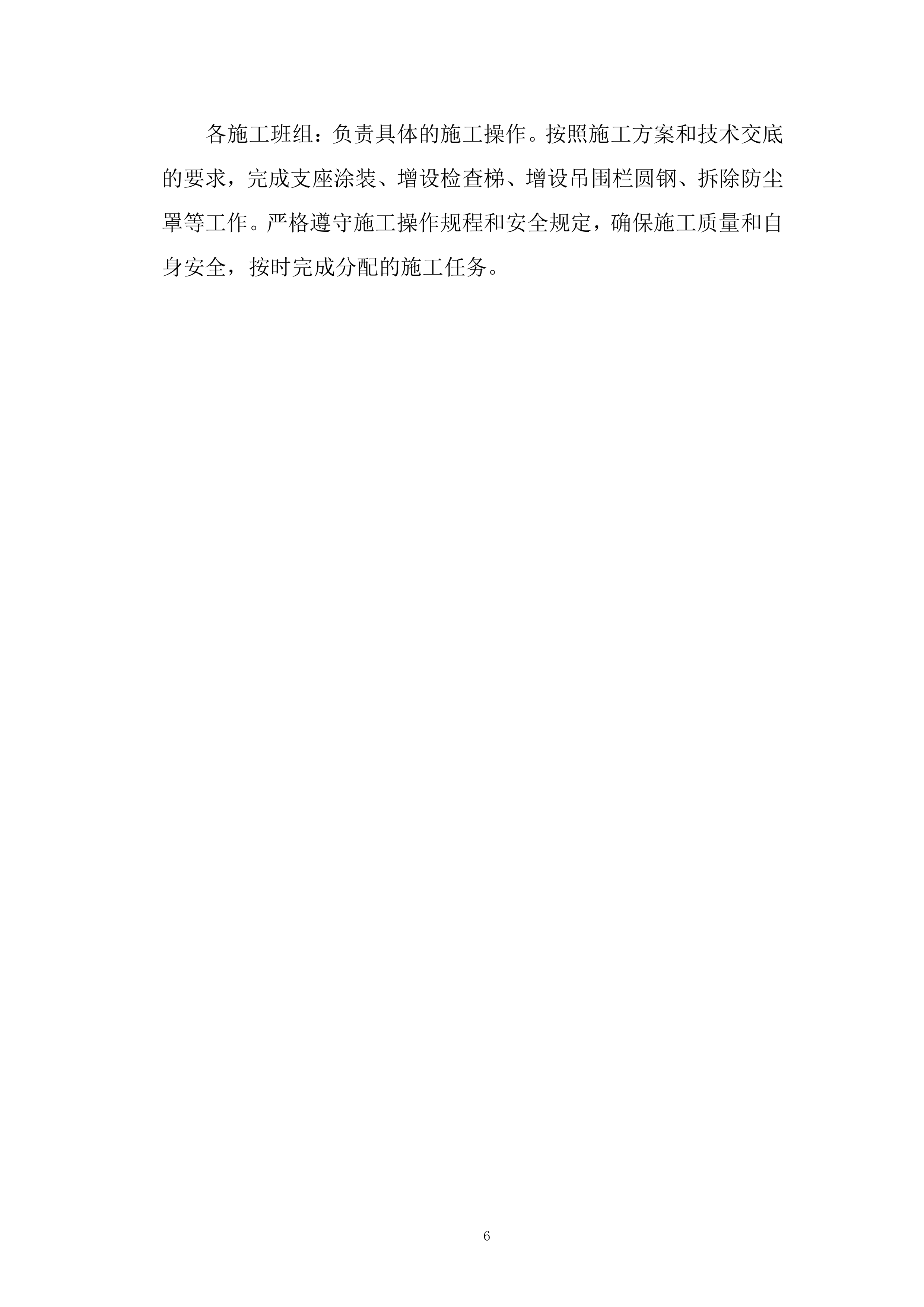

各施工班组:负责具体的施工操作。按照施工方案和技术交底的要求,完成支座涂装、增设检查梯、增设吊围栏圆钢、拆除防尘罩等工作。严格遵守施工操作规程和安全规定,确保施工质量和自身安全,按时完成分配的施工任务。
主要施工机具,材料及劳动力安排

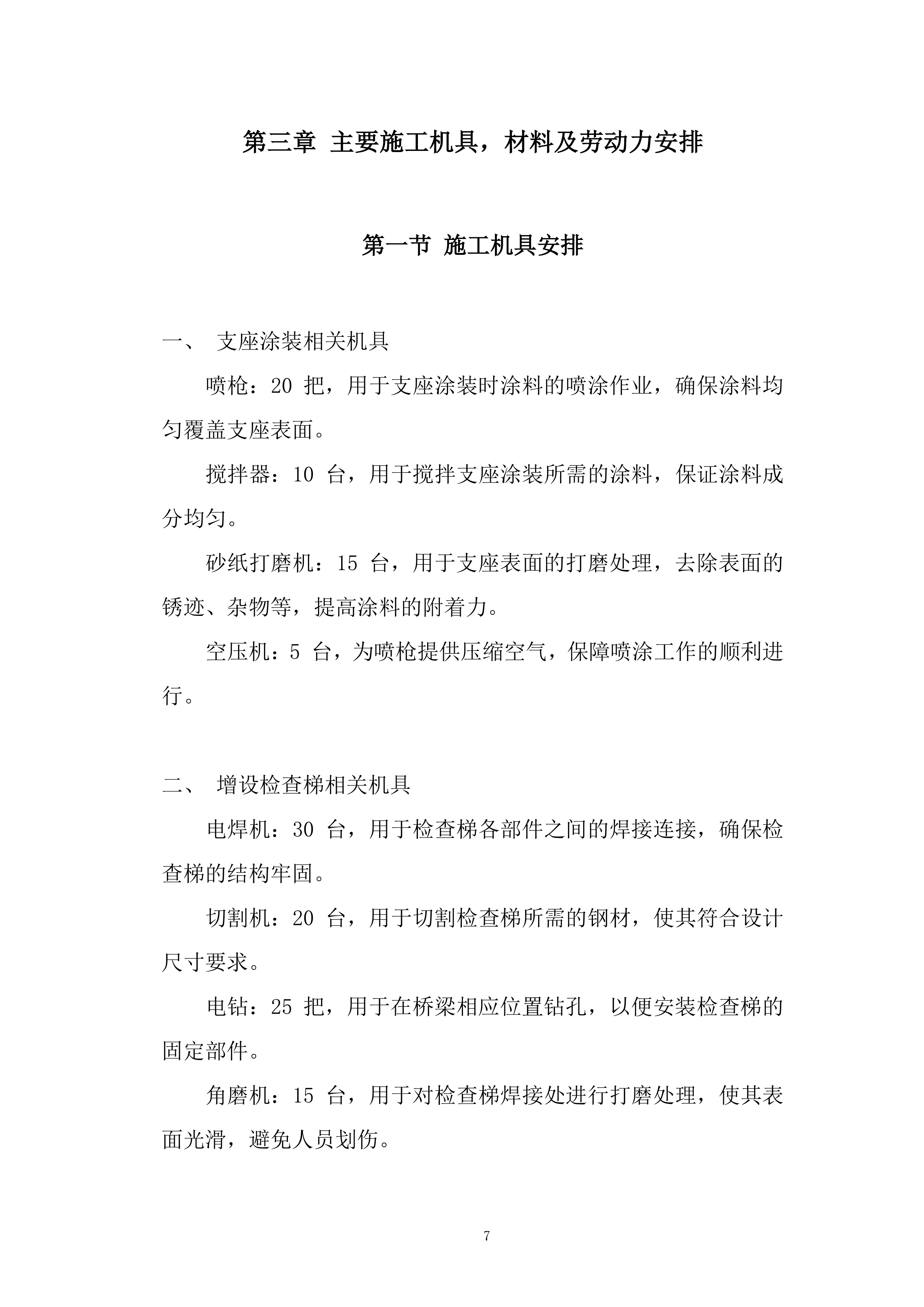

施工机具安排
支座涂装相关机具
喷枪:20 把,用于支座涂装时涂料的喷涂作业,确保涂料均匀覆盖支座表面。
搅拌器:10 台,用于搅拌支座涂装所需的涂料,保证涂料成分均匀。
砂纸打磨机:15 台,用于支座表面的打磨处理,去除表面的锈迹、杂物等,提高涂料的附着力。
空压机:5 台,为喷枪提供压缩空气,保障喷涂工作的顺利进行。
增设检查梯相关机具
电焊机:30 台,用于检查梯各部件之间的焊接连接,确保检查梯的结构牢固。
切割机:20 台,用于切割检查梯所需的钢材,使其符合设计尺寸要求。
电钻:25 把,用于在桥梁相应位置钻孔,以便安装检查梯的固定部件。
角磨机:15 台,用于对检查梯焊接处进行打磨处理,使其表面光滑,避免人员划伤。

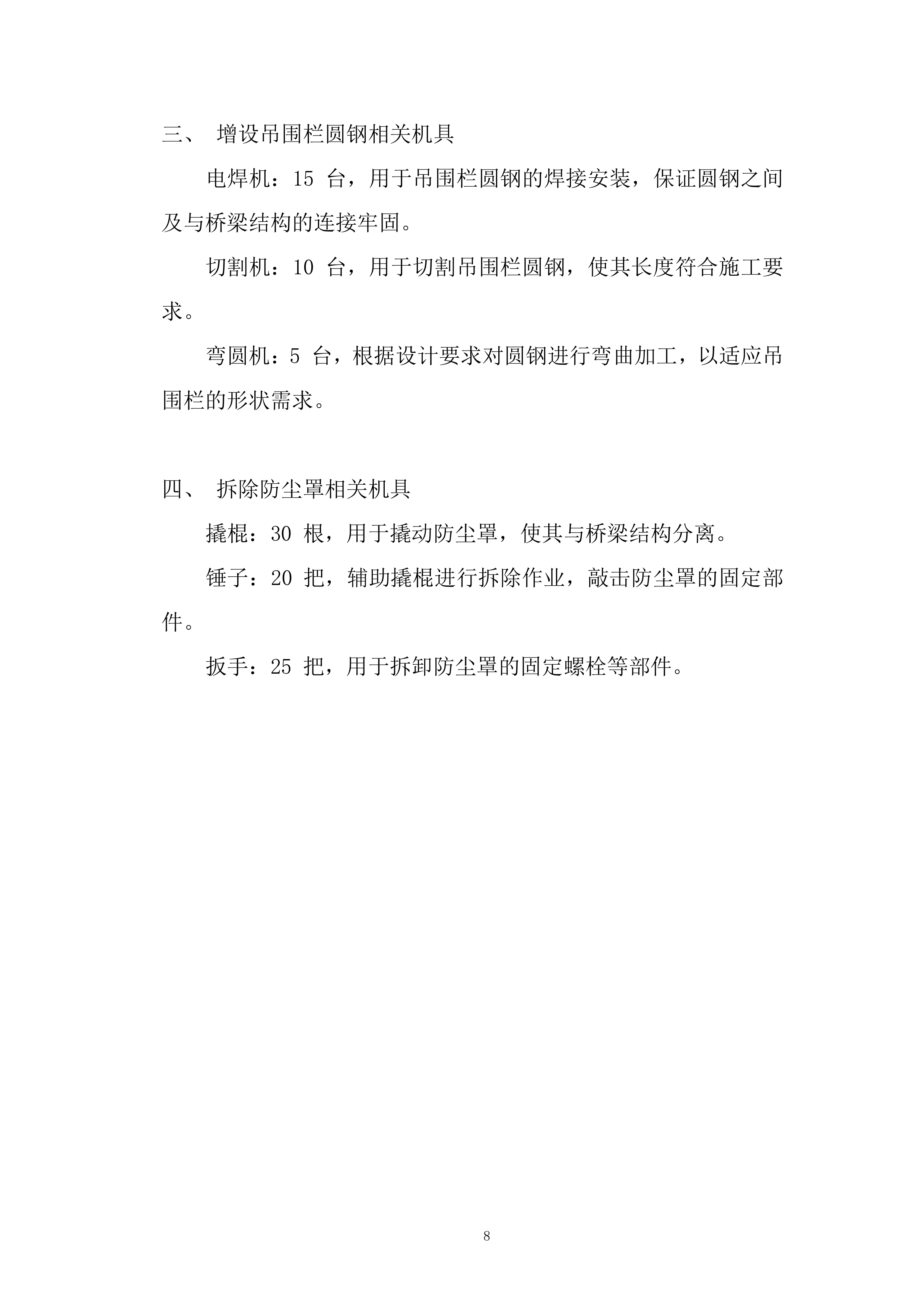

增设吊围栏圆钢相关机具
电焊机:15 台,用于吊围栏圆钢的焊接安装,保证圆钢之间及与桥梁结构的连接牢固。
切割机:10 台,用于切割吊围栏圆钢,使其长度符合施工要求。
弯圆机:5 台,根据设计要求对圆钢进行弯曲加工,以适应吊围栏的形状需求。
拆除防尘罩相关机具
撬棍:30 根,用于撬动防尘罩,使其与桥梁结构分离。
锤子:20 把,辅助撬棍进行拆除作业,敲击防尘罩的固定部件。
扳手:25 把,用于拆卸防尘罩的固定螺栓等部件。

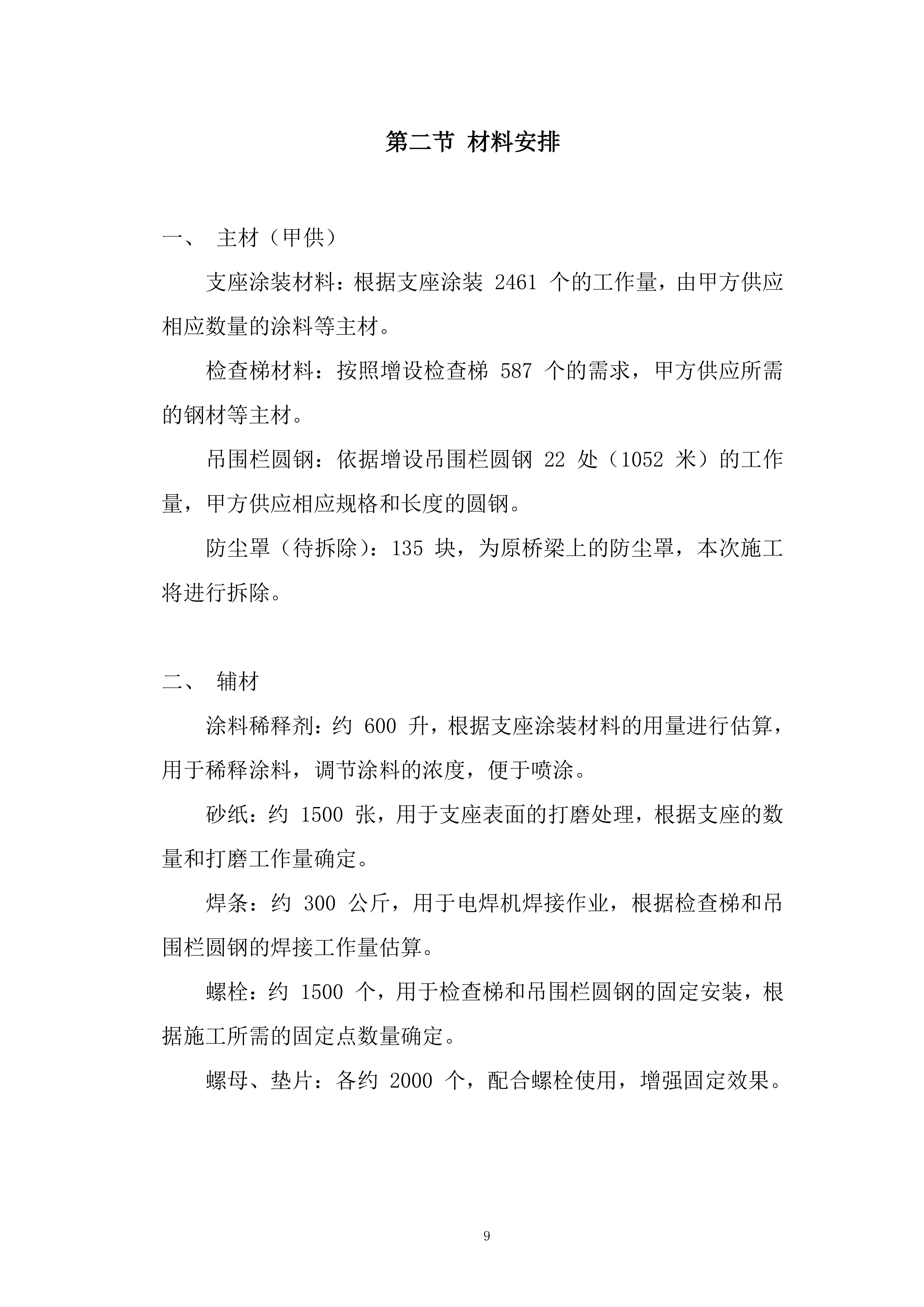

材料安排
主材(甲供)
支座涂装材料:根据支座涂装 2461 个的工作量,由甲方供应相应数量的涂料等主材。
检查梯材料:按照增设检查梯 587 个的需求,甲方供应所需的钢材等主材。
吊围栏圆钢:依据增设吊围栏圆钢 22 处(1052 米)的工作量,甲方供应相应规格和长度的圆钢。
防尘罩(待拆除):135 块,为原桥梁上的防尘罩,本次施工将进行拆除。
辅材
涂料稀释剂:约 600 升,根据支座涂装材料的用量进行估算,用于稀释涂料,调节涂料的浓度,便于喷涂。
砂纸:约 1500 张,用于支座表面的打磨处理,根据支座的数量和打磨工作量确定。
焊条:约 300 公斤,用于电焊机焊接作业,根据检查梯和吊围栏圆钢的焊接工作量估算。
螺栓:约 1500 个,用于检查梯和吊围栏圆钢的固定安装,根据施工所需的固定点数量确定。
螺母、垫片:各约 2000 个,配合螺栓使用,增强固定效果。

材料质量要求及采购安排
所有材料(包括主材和辅材)必须符合国家相关质量标准及桥梁施工的设计要求,进场时需提供质量合格证明文件,经检验合格后方可使用。
辅材由施工单位负责采购,采购前需将供应商资质及材料样品报甲方审核,审核通过后进行采购,确保及时供应,不影响施工进度。
劳动力安排

保障措施
施工前,对所有施工机具进行全面检查和调试,确保其性能良好,避免因机具故障影响施工进度。
加强材料管理,建立材料台账,严格按照施工进度领用材料,避免材料浪费和积压。
对所有劳动力进行岗前培训,包括施工技术、安全操作规程等方面的培训,提高工人的操作技能和安全意识。
制定合理的施工进度计划,明确各工序的开始和完成时间,加强进度控制,确保各项工作按时完成。
建立健全质量管理体系,严格执行质量检查制度,对不合格的工序及时进行整改,确保施工质量符合要求。
加强安全管理,配备必要的安全防护用品,设置安全警示标志,定期进行安全检查,杜绝安全事故的发生。
主要施工方法

施工前准备工作
组织施工人员认真学习施工图纸、相关规范及技术要求,确保施工人员明确施工标准和流程。
开展安全和技术交底工作,强调施工过程中的安全注意事项和技术要点,提高施工人员的安全意识和操作技能。
与甲方积极沟通,明确主材供应计划,确保支座、检查梯、吊围栏圆钢等材料按时到场。同时,对到场材料进行严格检验,检查其规格、质量是否符合设计要求,不合格材料不得使用。
对所需的涂装设备(如喷枪、搅拌器等)、安装工具(如扳手、电钻等)、拆除工具(如撬棍、切割机等)进行全面检查和调试,保证设备性能良好,满足施工需求。
各项目具体施工方法

支座涂装(2461 个)
表面处理:采用人工配合机械的方式清理支座表面的灰尘、油污、锈迹等杂物。对于顽固污渍,可使用专用清洁剂进行清洗;对于锈迹,采用角磨机进行除锈处理,直至露出金属本色,确保表面干净整洁,提高涂层附着力。
涂刷底漆:按照设计要求和涂料使用说明,将底漆均匀搅拌后,使用喷枪或刷子进行涂刷。涂刷时要保证涂层厚度均匀,无漏涂、流挂等现象。底漆涂刷完成后,待其完全干燥(具体干燥时间根据涂料类型和环境条件确定),方可进行下一步施工。
涂刷面漆:底漆干燥后,按照与底漆相同的涂刷方法涂刷面漆。同样要保证涂层厚度和均匀性,符合相关规范要求。
质量检查:每完成一批支座的涂装,及时进行质量检查,检查涂层的厚度、附着力、外观等指标,不合格的及时进行修补。
增设检查梯(587 个)
测量放线:根据设计图纸,使用全站仪等测量工具确定检查梯的安装位置,并进行标记。确保放线准确,符合设计要求。
基础施工或固定安装:若检查梯需要设置基础,按照设计尺寸进行基坑开挖、钢筋绑扎、模板安装和混凝土浇筑等工作,待混凝土达到设计强度后再进行检查梯安装;若直接固定在桥梁结构上,使用电钻等工具在标记位置钻孔,然后采用膨胀螺栓等连接件将检查梯牢固固定。

安装检查:检查梯安装完成后,对其牢固性进行检查,可用扳手检查连接件的紧固程度,确保检查梯在使用过程中安全可靠。
增设吊围栏圆钢(22 处,共 1052 米)
测量放线:根据设计图纸,确定吊围栏圆钢的安装位置和长度,使用测量工具进行精确放线并标记。
圆钢加工:按照测量确定的长度对圆钢进行切割加工,确保圆钢尺寸符合要求。同时,对圆钢两端进行打磨处理,去除毛刺,避免安装时划伤人员或部件。
安装固定:将加工好的圆钢按照标记位置进行安装,采用焊接或螺栓连接等方式进行固定。焊接时要保证焊缝饱满、牢固,符合焊接规范;螺栓连接时要确保螺栓紧固到位。
检查调整:安装完成后,检查圆钢的位置、标高是否符合设计要求,连接是否牢固,如有偏差及时进行调整。
拆除防尘罩(135 块)
安全防护:拆除前,在作业区域设置安全警示标志,防止无关人员进入。施工人员佩戴好安全帽、安全带等防护用品。
拆除作业:使用撬棍、螺丝刀等工具小心拆除防尘罩,拆除过程中要注意安全,避免防尘罩坠落伤人或损坏其他部件。对于难以拆除的部分,可使用切割机等工具进行处理,但要做好防护措施,防止火花引发安全事故。
废弃物清理:拆除后的防尘罩等废弃物要及时清理,分类堆放,按照环保要求进行处理,保持施工现场整洁。
施工后检查和验收
施工完成后,组织专业人员对各项整治工作进行全面检查,检查内容包括支座涂装质量、检查梯安装牢固性、吊围栏圆钢连接质量、施工现场清理情况等。
对照设计图纸和相关规范要求,对检查结果进行评估,确保各项指标符合要求。
对于检查中发现的问题,及时安排人员进行整改,整改完成后重新进行检查验收,直至全部符合要求。
安全、文明施工及环境保护措施
安全管理措施
安全管理体系健全,职责明确
各级安全生产责任制
1、项目经理安全生产责任制
⑴、在项目施工生产过程中,认真贯彻落实安全生产方针、政策、法规和各项规章制度,结合项目特点,提出有针对性的安全管理要求,严格履行安全考核指标和安全生产奖罚办法。
⑵、认真落实施工组织设计中安全技术管理的各项措施,严格执行安全技术措施审批制度,施工项目安全交底制度和设施、设备、交接验收使用制度。
⑶、组织安全生产检查,定期研究分析项目施工中存在的不安全生产问题。
⑷、发生事故,保护好现场,及时上报。
2、技术负责人安全生产责任制
⑴、对工程项目劳动保护和安全生产的技术工作负总的责任。
⑵、主持贯彻国家、地方和行业有关的安全技术法规和标准。
⑶、组织开展技术研究工作,积极采用先进技术和安全防护装置,组织落实重大事故隐患的整改方案。
⑷、审核安全技术规程和安全技术措施,保证技术上切实可行。
⑸、负责制定生产岗位尘毒等有害物质的治理方案、规划,使之达到国家标准。
⑹、主持对职工进行安全技术教育和培训的工作。
⑺、主持对安全技术措施实施情况的检查,组织定期检查并及时解决安全生产工作中所存在的技术问题。
⑻、参加事故的调查处理,采取有效措施,防止事故重复发生。
3、安全员安全生产责任制
⑴、负责本单位安全生产工作,贯彻上级安全生产的批示和规定,并检查督促执行。
⑵、负责和参与制订有关安全生产管理制度和安全操作规程,并检查执行情况。
⑶、负责编制安全技术措施和隐患整改方案,并负责及时上报和检查落实。
⑷、做好安全考核工作,督促检查各项目的岗位三级安全教育。
⑸、负责对安全设备、灭火器材、防护器材和急救器材的检查,掌握尘毒情况,提出改进建议。
⑹、定期和不定期深入各项目检查,及时发现隐患,制止违章作业。
4、施工员安全生产责任制
⑴、组织实施安全技术措施,进行技术安全交底。
⑵、对施工现场搭设的架子和安装的电气、机械设备等安全防护装置,都要组织验收,合格后方能使用。
⑶、不违章指挥。
⑷、组织工人学习安全操作规程,教育工人不违章作业。
⑸、认真消除事故隐患,发生事故立即上报,保护现场,参加调查处理。
5、班组安全生产责任制
⑴、认真执行安全交底,有权拒绝违章指挥。
⑵、班前要对所使用的机具、设备、防护用具及作业环境进行安全检查,发现问题立即上报采取改进措施。
⑶、组织班组安全活动,开好班前安全生产会。
⑷、发生工伤事故要立即上报。
6、工人安全生产责任制
⑴、认真学习、严格执行安全技术操作规程,严格遵守安全生产规章制度。
⑵、积极参加安全活动,认真执行安全交底,不违章作业,服从安全人员指导。
⑶、发扬团结友爱精神,在安全生产方面做到互相帮助、互相监督、对新工人要积极传授安全生产知识,维护一切安全设施和防护用具,做到正确使用,不准任意拆改。
⑷、对不安全作业要积极提出意见,并有权拒绝违章指令。
⑸、发生伤亡和未遂事故,要保护好现场并立即上报。
安全目标管理措施得力
1、安全目标
杜绝死亡、防止重伤、避免轻伤。
2、安全防护
⑴、所有的施工人员进入现场时,必须进行安全教育,学习各种规章制度,树立安全生产的正确观念,提高人员的安全意识。
⑵、现场设置专职安全员,负责安全生产措施、制度及施工设备各项安全检查的落实和执行情况,及时排除安全隐患,并由项目经理全面负责安全生产工作。
⑶、施工过程中为保证安全生产,严格执行以下规定:
①、公司制定的安全管理规章制度。
②、建筑安装工人安全技术操作规程。
③、施工现场用电线路及设备的安装、使用,应符合规范和安全操作规程的要求,并按施工总体平面布置图设置施工机具,架设线路,严禁任意拉线接电。
④、安全生产过程中预防:触电、机械伤害等。
⑤、用于施工生产的各项机械设备必须按规定进行安装、调试和验收,设备的安全装置应保护完好,性能正常并定期检查。
⑥、用于施工的临时电源及线路的架设应符合施工用电安全要求,各种用电机械安装漏电保护器,必须有可靠的专用零线保护。
⑦、施工用的机械,按施工平面布置图架设,经检验合格后方能使用。
⑧、施工现场要设置明显的安全标志牌,施工人员进入现场要戴安全帽。
⑨、特殊工种必须经安全培训,持证上岗。
3、施工用电安全措施
⑴、施工用电设计
①、选用TN-S系统(即三相五线制)时,从变电所到施工总配电箱之间必须单独敷设保护零线(PE线),所有带电设备的金属外壳必须与PE线连接牢固;PE线与工作零线严禁有任何电器连接,设备末端保护零线(PE线)进行重复接地。
②、施工电源布置完毕后,施工单位必须绘制出平面布置图,标明电缆走向及电源盘的位置,设专人实行分区管理责任制,特殊部位要在现场做出警示标志,预防设备损坏和触电事故的发生。
③、从事电气安装、维修、拆除、运行值班人员必须具备下列条件:
a、必须持有劳动部门颁发的电工操作证,无证人员严禁从事电工作业。
b、经医生检查无心脏病、精神病、癫痫病、聋哑、色盲和其他不适于从事电气工作的病症。
c、具备必要的电气理论知识及操作技术,经考核合格。
d、熟练掌握触电急救法和人工呼吸法。
d、从事电工工作不满三年的学徒工、临时工、合同工不得独立工作。
e、值班人员应具有一定的消防知识,会正确使用各类消防器材。严格执行三检制度(三制指停电检修工作制度、不停电工作及带电工作制度、倒闸操作安全制度)。
⑵、配电室
①、变电室值班人员负责保持变压器周围和配电室内的整洁,四周不得有易燃物、积水、杂草和垃圾。
②、配电室的各处孔洞封闭,有严密的运行、维修、交接班管理制度和绝缘鞋、绝缘手套、绝缘棒,事故照明和电气灭火器具。
③、配电室内电气设备的外壳必须接零或接地保护,配电、盘边沿带电部分要有遮栏,已停电作业盘上必须悬挂“有人工作、禁止合闸”的警告牌。
④、在变电室周围设置醒目的“高压危险、请勿靠近”警告标志。
4、消防保卫措施
⑴、建立防火领导小组,配置消防器材,做好治安保卫和交通安全工作,贯彻实施“预防为主,防消结合”的方针。
⑵、实行逐级防火责任制,明确各级的职责,负责日常的消防工作。
⑶、加强对易燃、易爆品的管理,有专用仓库存放,在存放处挂明显警示牌,明火作业前需办理动火审批手续并做好动火监护工作。
⑷、加强对电气焊的管理,操作人员持证上岗,严格按规程进行操作。
⑸、现场内的消防设施应经常检修,挂明显标示牌,任何人不允许私自挪动。
⑹、加强对每位员工的思想教育工作,建立有针对性的保卫制度和处罚制度,责任到人,采取积极有效的防范措施,杜绝失盗、打架斗殴等各类事件的发生。
⑺、现场警卫24小时值班制度,进入现场车辆必须进行登记。
⑻、实行材料出入库制度,现场贵重物品必须入库保管,专人专管。
5、加强对外用工的管理工作,确保工程安全生产和人身安全,杜绝工伤事故的发生。
具体保证措施如下:
⑴、在该工程施工前建立健全安全生产领导小组和安全保证体系,认真执行《建筑安全检查标准》,贯彻落实公司制定的《安全生产管理制度》以及安全生产责任制和安全生产岗位职责。
⑵、认真做好三级安全教育,交施工任务的同时,必须做好安全交底工作。
⑶、对违章指挥、违章操作和违反劳动纪律的"三违"人员,安检人员有权责令其离岗,并进行安全再教育。
⑷、各种机械设备要专人操作,持证上岗并且定期检查,严禁带病作业。
⑸、非机电人员不得动用机电设备,机电设备防护措施要完善。设备应设接地防雷和漏电保护器,确保人身安全。
⑹、施工现场设安全警示和标志,现场道路保持畅通,消防设施要有标志,附近不准堆物。消防工具不得随意挪用,明火作业设专人看守并报项目经理批准。
⑺、施工用电做好防触电、防水、防火措施。
⑻、施工临时用电严格执行《施工临时用电安全技术规范》。
⑼、加强安全防护,严禁违章冒险作业,及时消除隐患,防止发生工伤事故,贯彻全员、全面、全过程、全天候(即人人、处处、事事、时时)的“四全”安全管理制度。
⑽、现场明火作业必须专人看管,并申请用火证。
6、施工机具安全防护措施
⑴、土方机械施工安全防护措施
①、挖掘机作业安全防护措施
作业时,应保持水平位置,利于行走机械制动,铲斗工作结束时,不准旋转大臂和走车,进行装车作业时,铲斗应尽量接近车箱,但不得碰撞汽车的任何部位,汽车未停稳,司机没离开驾驶室时,不准装车。铲车装车升降时不能过猛,挖掘司机离开驾驶室时铲斗应放落在地面上;挖掘机禁止用来起吊埋物,在有地下管的区域作业时,先用人将地下管线探明并采取保护措施后,方准使用机械。
②、压路机作业安全防护措施
作业中,需人工清除碾子上的粘物时,清理人员要站在两旁,禁止正面跟进。压路机时速度不得大于5km/h,两台以上压路机在同一场地作业时,前后间距不得小于5m,左右不得小于1.5m。坡道上不得纵队行驶,作业中不得对其进行擦试维修,作业后应将压路机停入平坦坚实的地方,不得停入在土路边缘及斜坡上或防碍交通的地方。
安全管理制度完善
1、安全生产保证制度
⑴、建立健全安全责任制:项目经理是安全生产第一责任人,各项经济承包有明确的安全指标包括奖罚办法在内的保证措施,项目管理部与各专业班组之间必须签订安全生产协议书。
⑵、实行安全生产宣传教育及三级教育制:定期进行安全知识学习,安全意识教育,宣传有关法律、法规及好人好事的内容。新进入公司的工人,须经公司,项目部、班组三级安全教育:变换工种的工人,须进行工种的安全技术教育,工人必须达到熟悉本工种的安全操作规定,认真建立《职工劳动保护记录卡》,及时做好记录。
⑶、坚持安全技术措施审批制:施工组织设计应有针对性的安全技术措施,对特殊部位还单独制定安全技术措施,所有技术措施必须经项目技术负责人审查批准,送公司安全管理部门审查备案。
⑷、实施分部分项工程的安全技术交底制度:项目部必须进行全面的针对性的安全技术交底,履行交底者与接收者的签字手续,层层交底。
⑸、严格执行特种作业持证上岗制:特种作业人员必须经培训考试合格持证上岗,操作证必须按期复审,不得超期使用,名册齐全。
⑹、建立轮流值班制:建立由项目经理参加的有施工员、安全员在内的轮流值班制度,检查监督施工现场及班组安全制度的贯彻
执行,并做好安全值日制度。
⑺、建立定期安全检查制:必须建立定期安全检查制度,有时间、有要求、明确重点部位、危险岗位。安全检查有记录。对查出的隐患应及时整改,做到定人、定时间、定措施。
⑻、开展班组“三上岗、一讲评”活动:班组在班前须进行上岗交底、上岗检查、上岗记录的“三上岗”和每周一次的“一讲评”活动。对班组的安全活动,具有考核措施。遵章守纪、佩带胸牌、严禁违章指挥、违章作业。
⑼、建立工伤事故处理制:建立事故档案,按调查分析规则、规定、进行处理报告,认真做好“四不放过”工作。
⑽、树立“七牌两图”与安全标牌制:施工现场必须有“七牌两图”,图牌应规格统一,字迹端正,标识明确,夜间亮化,施工工地必须有安全生产宣传牌。在主要施工部位、作业点、危险区、主要通道都必须挂有安全宣传标语或安全警告牌。
2、施工项目现场安全管理
制定各项安全防护制度
⑴、机械设备的保养与维修制度
①、由操作人员每日(班)工作前、工作中和工作后进行例行保养。
②、机械设备运转到规定的保养时间时,应停机进行保养。
③、按机械预检修计划进行中修和大修。
⑵、安全技术交底制度
①、安全技术交底是指导工人安全施工的技术措施,是项目安
全技术方案的具体落实。安全技术交底一般由技术管理人员根据分部分项工程的具体要求、特点和危险因素编写,是操作者的指令性文件,因而,要具体、明确、针对性强,不得用施工现场的安全纪律、安全检查等制度代替,在进行工程技术交底的同时进行安全技术交底。
②、混凝土工安全技术交底
a、振动器停止使用应关闭电动机,搬动电动机应切断电源,不得用电缆线拖拉扯动电动机。
b、电缆线上不得有裸露之处,不允许在电缆线上堆放其他物品和车压人踏。
c、用绳拉平板振动器应与平板绑紧,电源线必须固定在平板上,电源开关应安装在手把上。
d、振动器必须安装有漏电保护器,特殊部位下浇筑混凝土,如无可靠安全设施,应系安全带。
e、电工作业安全技术交底
e1、所有绝缘、检验工具,应妥善保管,严禁他用,并应定期检查、校验。
e2、现场施工用高低压设备及线路,应按照施工设计及有关电气安全技术规程安装和架设。
e3、线路上禁止带负荷接电或断电,并禁止带电操作。
e4、有人触电,立即切断电源,进行急救;电气着火,应立即将电源切断,使用泡沫灭火器或干砂灭火。
e5、现场变配电高压设备,不论带电与否,单人值班不准超越
遮栏和从事修理工作。
e6、在高压带电区域内部停电工作时,人体与带电部分,应保持安全距离,并需有人监护。
e7、雨天室外操作时,除穿戴绝缘防护用...
