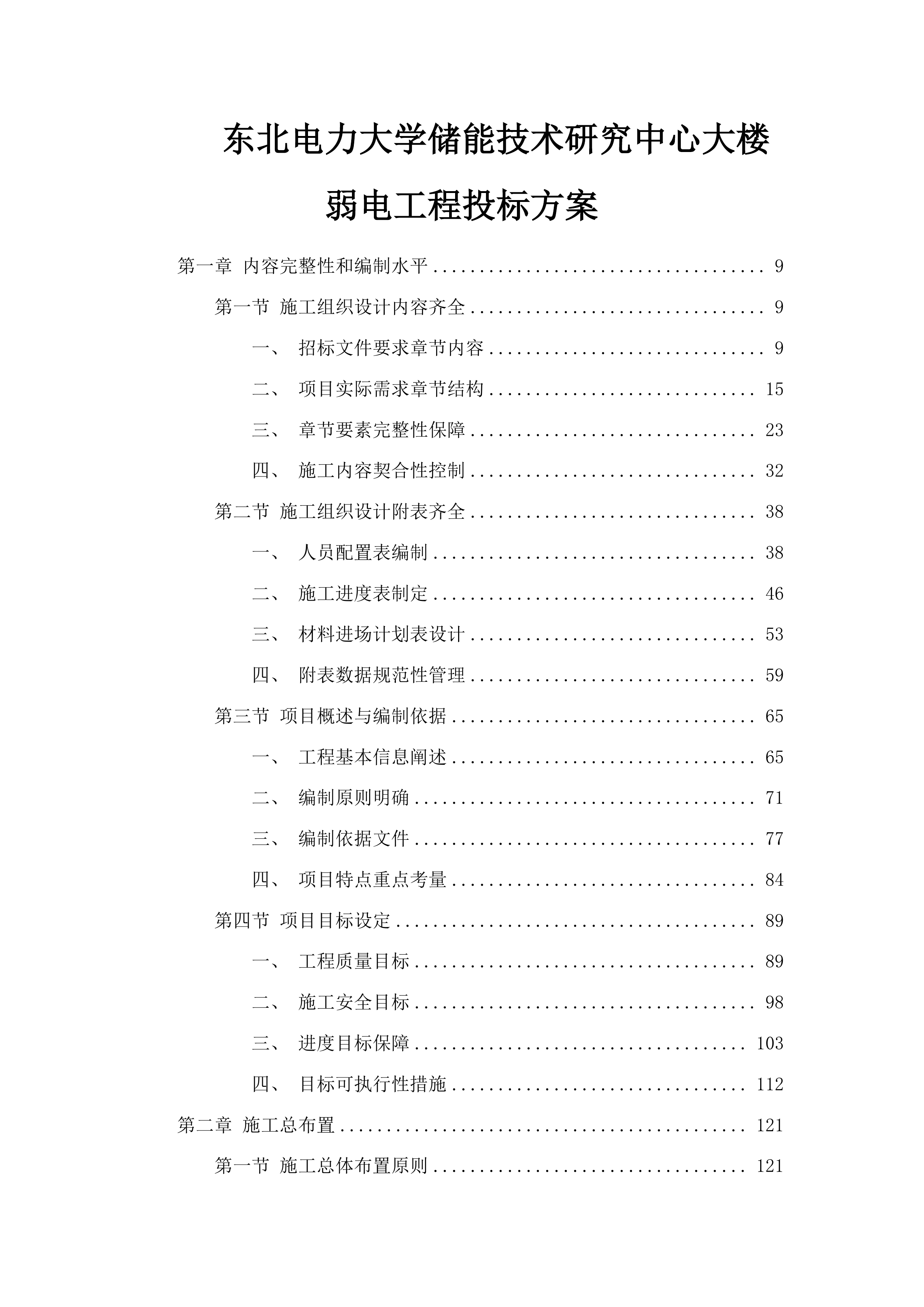

东北电力大学储能技术研究中心大楼弱电工程投标方案
第一章 内容完整性和编制水平
9
第一节 施工组织设计内容齐全
9
一、 招标文件要求章节内容
9
二、 项目实际需求章节结构
15
三、 章节要素完整性保障
23
四、 施工内容契合性控制
32
第二节 施工组织设计附表齐全
38
一、 人员配置表编制
38
二、 施工进度表制定
46
三、 材料进场计划表设计
53
四、 附表数据规范性管理
59
第三节 项目概述与编制依据
65
一、 工程基本信息阐述
65
二、 编制原则明确
71
三、 编制依据文件
77
四、 项目特点重点考量
84
第四节 项目目标设定
89
一、 工程质量目标
89
二、 施工安全目标
98
三、 进度目标保障
103
四、 目标可执行性措施
112
第二章 施工总布置
121
第一节 施工总体布置原则
121
一、 施工现场布局总规划
121
二、 施工流程适配性布置
137
三、 阶段性布置动态调整
148
第二节 施工资源配置布置
159
一、 施工人员配置方案
159
二、 机械设备布置规划
170
三、 材料管理布置措施
186
四、 资源动态调配机制
200
第三章 施工方案与技术措施
212
第一节 施工方案
212
一、 项目实施阶段划分
212
二、 施工组织方式确定
234
第二节 技术措施
249
一、 弱电系统安装调试
249
二、 网络系统兼容性保障
272
第三节 施工工艺及流程
284
一、 管线敷设施工工艺
284
二、 设备安装施工流程
296
第四节 施工组织管理
301
一、 岗位职责体系构建
301
二、 施工协调机制建立
312
第五节 施工人员管理
326
一、 人员资质审查管理
326
二、 现场行为规范制定
335
第六节 施工机械设备管理
358
一、 设备配置计划制定
358

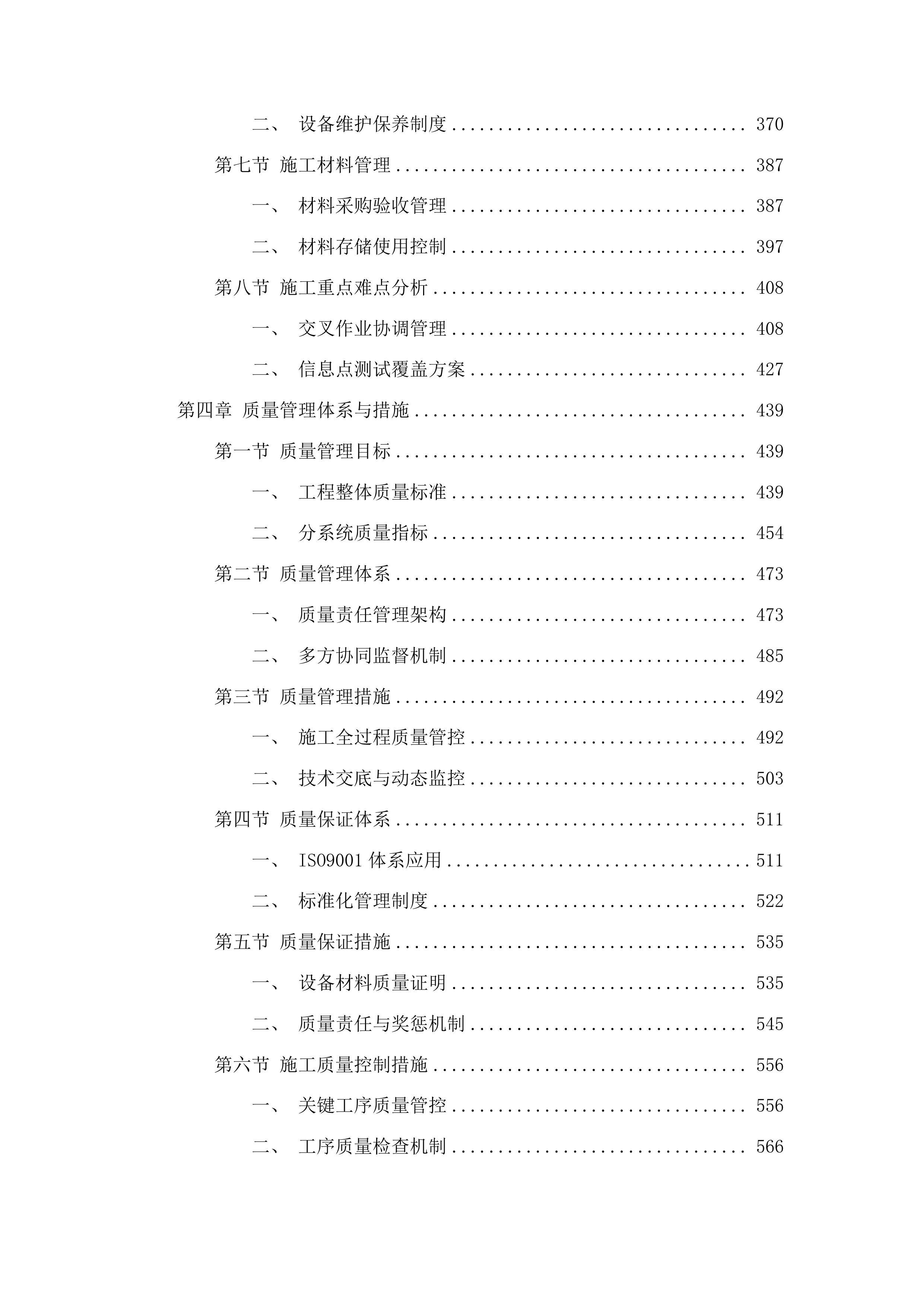

二、 设备维护保养制度
370
第七节 施工材料管理
387
一、 材料采购验收管理
387
二、 材料存储使用控制
397
第八节 施工重点难点分析
408
一、 交叉作业协调管理
408
二、 信息点测试覆盖方案
427
第四章 质量管理体系与措施
439
第一节 质量管理目标
439
一、 工程整体质量标准
439
二、 分系统质量指标
454
第二节 质量管理体系
473
一、 质量责任管理架构
473
二、 多方协同监督机制
485
第三节 质量管理措施
492
一、 施工全过程质量管控
492
二、 技术交底与动态监控
503
第四节 质量保证体系
511
一、 ISO9001体系应用
511
二、 标准化管理制度
522
第五节 质量保证措施
535
一、 设备材料质量证明
535
二、 质量责任与奖惩机制
545
第六节 施工质量控制措施
556
一、 关键工序质量管控
556
二、 工序质量检查机制
566
第七节 施工技术标准控制措施
582
一、 国家规范执行方案
583
二、 分系统技术参数控制
593
第八节 施工质量通病防治措施
607
一、 常见问题预防方案
607
二、 施工质量提升措施
619
第九节 施工质量检验检测标准及措施
637
一、 检验标准体系建立
637
二、 检测实施保障措施
653
第五章 安全管理体系与措施
674
第一节 安全管理目标
674
一、 零死亡事故控制目标
674
二、 零重伤事故预防指标
686
第二节 安全管理体系
695
一、 项目安全组织架构构建
695
二、 总包监理协同接口机制
703
第三节 安全管理措施
712
一、 施工全过程安全管理制度
712
二、 弱电工程专项管控措施
723
第四节 安全生产责任制
735
一、 各级人员安全责任划分
735
二、 安全生产责任考核机制
744
第五节 安全生产机构设置和职责
751
一、 项目安全管理机构配置
751
二、 安全管理联动机制建设
758
第六节 安全管理应急救援预案

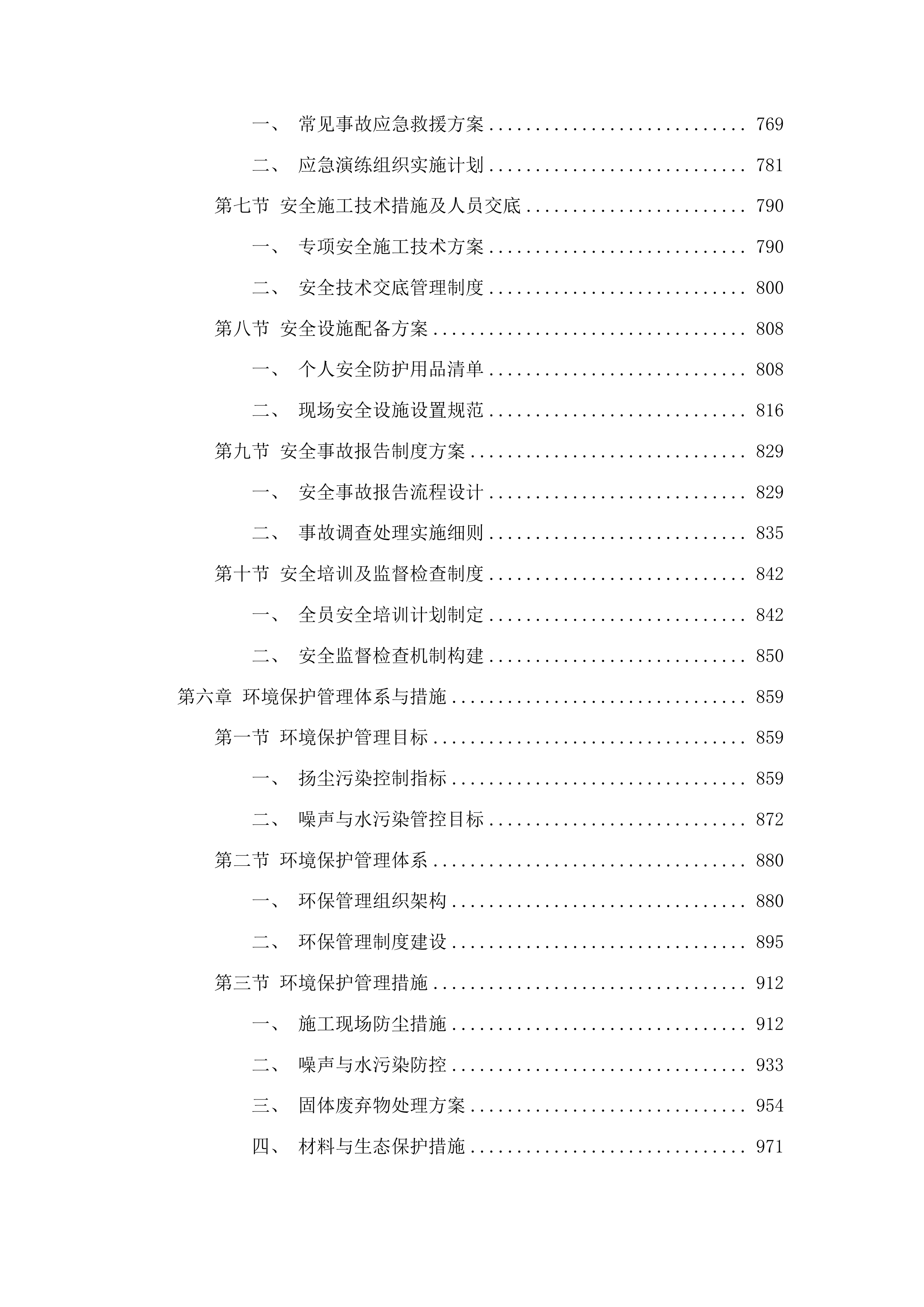

769
一、 常见事故应急救援方案
769
二、 应急演练组织实施计划
781
第七节 安全施工技术措施及人员交底
790
一、 专项安全施工技术方案
790
二、 安全技术交底管理制度
800
第八节 安全设施配备方案
808
一、 个人安全防护用品清单
808
二、 现场安全设施设置规范
816
第九节 安全事故报告制度方案
829
一、 安全事故报告流程设计
829
二、 事故调查处理实施细则
835
第十节 安全培训及监督检查制度
842
一、 全员安全培训计划制定
842
二、 安全监督检查机制构建
850
第六章 环境保护管理体系与措施
859
第一节 环境保护管理目标
859
一、 扬尘污染控制指标
859
二、 噪声与水污染管控目标
872
第二节 环境保护管理体系
880
一、 环保管理组织架构
880
二、 环保管理制度建设
895
第三节 环境保护管理措施
912
一、 施工现场防尘措施
912
二、 噪声与水污染防控
933
三、 固体废弃物处理方案
954
四、 材料与生态保护措施
971

第七章 工程进度计划与措施
978
第一节 进度计划目标
978
一、 30日历天施工周期控制
978
二、 工程质量验收标准达成
985
第二节 总体工程计划
1000
一、 施工阶段任务划分
1000
二、 资源配置计划制定
1009
第三节 组织管理体系
1024
一、 进度管理职责分工
1024
二、 进度控制流程建立
1033
三、 进度偏差调整机制
1042
第四节 进度保证措施
1055
一、 资源配置保障措施
1055
二、 施工组织优化措施
1068
三、 进度风险预警机制
1075
四、 特殊时段施工保障
1085
第八章 资源配备计划
1097
第一节 劳动力配备计划
1097
一、 施工人员数量配置
1097
二、 人员进场退场安排
1104
第二节 材料设备进场计划
1110
一、 主要材料采购安排
1110
二、 设备进场验收流程
1117
三、 存储与管理方案
1123
第三节 施工机械、设备配置计划
1130
一、 测试仪器配置
1130
二、 布线安装工具清单
1138
三、 设备维护计划
1147
第四节 资金配备计划
1153
一、 人工费使用计划
1153
二、 材料设备费用安排
1161
三、 其他费用预算
1171
第九章 紧急情况的处理措施预案以及抵抗风险的措施
1182
第一节 突发性事件处理
1182
一、 施工突发情况处置流程
1182
二、 应急资源配置方案
1192
三、 事件响应处理机制
1204
第二节 危险物质处置
1217
一、 有害物质分类识别
1218
二、 物质全流程管控
1233
三、 安全防护设施配置
1241
四、 事故应急处置方案
1246
第三节 人身安全与环境影响预案
1257
一、 施工人员安全保障
1257
二、 极端环境应对机制
1265
三、 环境影响控制措施
1276
四、 多方协同沟通机制
1292
第四节 风险抵抗措施
1303
一、 外部风险识别应对
1303
二、 内部风险管控措施
1310
三、 风险保障资源配置
1317
四、 应急能力提升方案
1330
第十章 保修服务方案
1346
第一节 保修服务流程
1346
一、 用户报修受理机制
1346
二、 问题诊断处理规范
1351
三、 维修服务闭环管理
1358
第二节 保修响应时间及准备措施
1363
一、 响应时效保障体系
1363
二、 维修团队配置方案
1368
三、 备品备件储备管理
1375
四、 交通保障应急方案
1382
第三节 保修方案重点难点
1386
一、 网络系统保修策略
1386
二、 监控系统维护方案
1392
三、 机房工程保障措施
1398
四、 隐蔽线路故障处理
1404
第四节 紧急情况下的保修措施
1411
一、 夜间抢修应急预案
1411
二、 突发故障应急机制
1416
三、 备用设备调用方案
1425
第五节 延长保修期6个月及以上
1434
一、 延长保修服务承诺
1434
二、 延保期服务内容
1442
第十一章 方案优化
1450
第一节 整体优化方案
1450
一、 设备选型升级方案
1450
二、 施工工艺优化措施
1463
三、 系统兼容性提升方案
1474
第二节 优化对成本影响分析
1486
一、 材料成本对比分析
1486
二、 施工成本影响评估
1494
三、 维护成本长期分析
1506
第三节 优化对使用意图分析
1515
一、 网络稳定性增强效果
1515
二、 监控系统功能提升
1524
三、 机房运行效率改善
1541
第四节 优化方案技术依据
1551
一、 国家现行工程标准
1551
二、 行业技术规范支持
1563
三、 设备参数技术支撑
1571
内容完整性和编制水平
施工组织设计内容齐全
招标文件要求章节内容
弱电工程专项章节列表
有线/无线网络系统章节
1)详细规划有线/无线网络系统的设计方案,充分考量网络拓扑结构的合理性与稳定性,综合多方面因素进行设备选型。确保网络架构能够高效运行,满足本项目的实际需求。
2)严格遵循网络系统的施工工艺和安装要求,采用先进的技术和工艺,确保网络的稳定性和可靠性。从线路铺设到设备安装,每一个环节都进行严格把控。

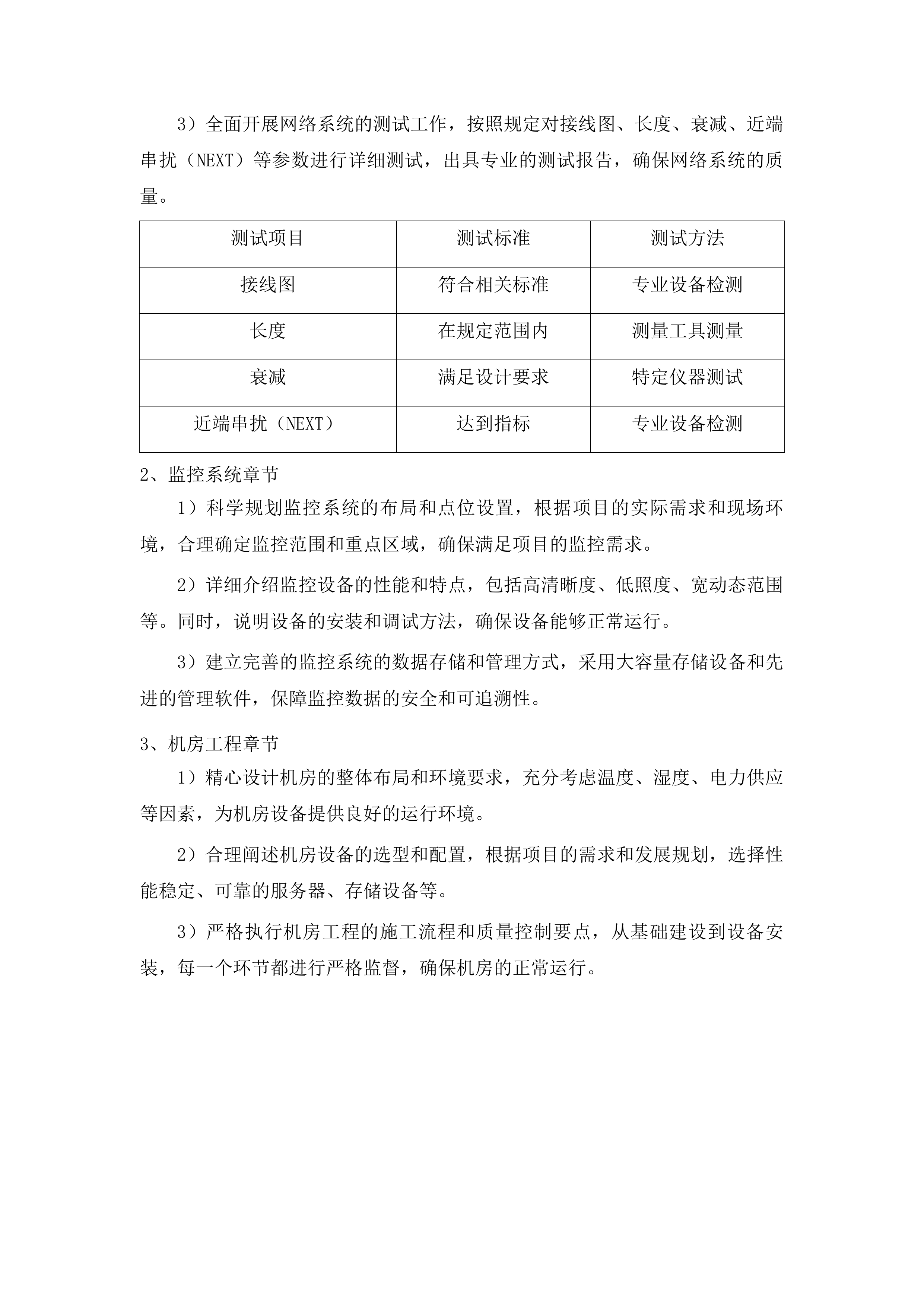

3)全面开展网络系统的测试工作,按照规定对接线图、长度、衰减、近端串扰(NEXT)等参数进行详细测试,出具专业的测试报告,确保网络系统的质量。
测试项目
测试标准
测试方法
接线图
符合相关标准
专业设备检测
长度
在规定范围内
测量工具测量
衰减
满足设计要求
特定仪器测试
近端串扰(NEXT)
达到指标
专业设备检测
监控系统章节
1)科学规划监控系统的布局和点位设置,根据项目的实际需求和现场环境,合理确定监控范围和重点区域,确保满足项目的监控需求。
2)详细介绍监控设备的性能和特点,包括高清晰度、低照度、宽动态范围等。同时,说明设备的安装和调试方法,确保设备能够正常运行。
3)建立完善的监控系统的数据存储和管理方式,采用大容量存储设备和先进的管理软件,保障监控数据的安全和可追溯性。
机房工程章节
1)精心设计机房的整体布局和环境要求,充分考虑温度、湿度、电力供应等因素,为机房设备提供良好的运行环境。
2)合理阐述机房设备的选型和配置,根据项目的需求和发展规划,选择性能稳定、可靠的服务器、存储设备等。
3)严格执行机房工程的施工流程和质量控制要点,从基础建设到设备安装,每一个环节都进行严格监督,确保机房的正常运行。
机房工程整体布局
机房设备选型配置
系统实施流程章节规划
施工准备阶段规划
1)对施工场地进行全面的勘察和测量,运用先进的测量工具和技术,获取准确的数据,为施工提供坚实的基础。
2)组织施工人员进行深入的技术交底和安全培训,邀请专业的技术人员和安全专家进行授课,确保施工人员熟悉施工要求和安全规范。
3)认真准备施工所需的材料和设备,对每一批材料和设备都进行严格的检验和调试,保证材料和设备的质量符合要求。
施工人员技术交底
施工阶段流程规划
1)严格按照施工图纸和施工规范进行管线敷设和设备安装,安排专业的施工人员进行操作,确保施工质量达到标准。
2)全面进行系统联调,对各个系统进行细致的测试和优化,及时发现并解决问题,保证系统的正常运行。
3)在施工过程中,严格执行质量控制和安全管理措施,建立健全的质量和安全管理体系,保障施工安全。
验收交付阶段规划
1)对所有信息点进行严格的永久链路测试,按照规定的标准和流程进行操作,出具详细的测试报告,确保系统符合要求。
2)积极组织建设单位、监理单位等进行验收,对验收中发现的问题及时整改,确保项目能够顺利交付。
3)认真完成技术交底和培训工作,为建设单位的相关人员提供专业的培训和指导,将系统正式移交给建设单位,并提供优质的售后服务。
全生命周期管理章节
采购管理内容规划
1)制定科学合理的采购计划,结合项目的实际需求和进度安排,明确采购的材料和设备清单。
2)严格选择合格的供应商,对供应商的资质、信誉、产品质量等进行全面评估,确保采购的材料和设备符合质量要求。
3)对采购过程进行全程监控和管理,建立完善的采购管理体系,保证采购工作的顺利进行。
培训与技术移交规划
1)制定详细的培训方案,根据建设单位的需求和人员特点,采用多种培训方式,对建设单位的相关人员进行技术培训。
2)在系统交付时,进行全面的技术移交,提供完整的技术资料和文档,确保建设单位能够顺利使用和维护系统。
3)为建设单位提供长期的技术支持和咨询服务,建立专业的技术支持团队,保障系统的正常运行。

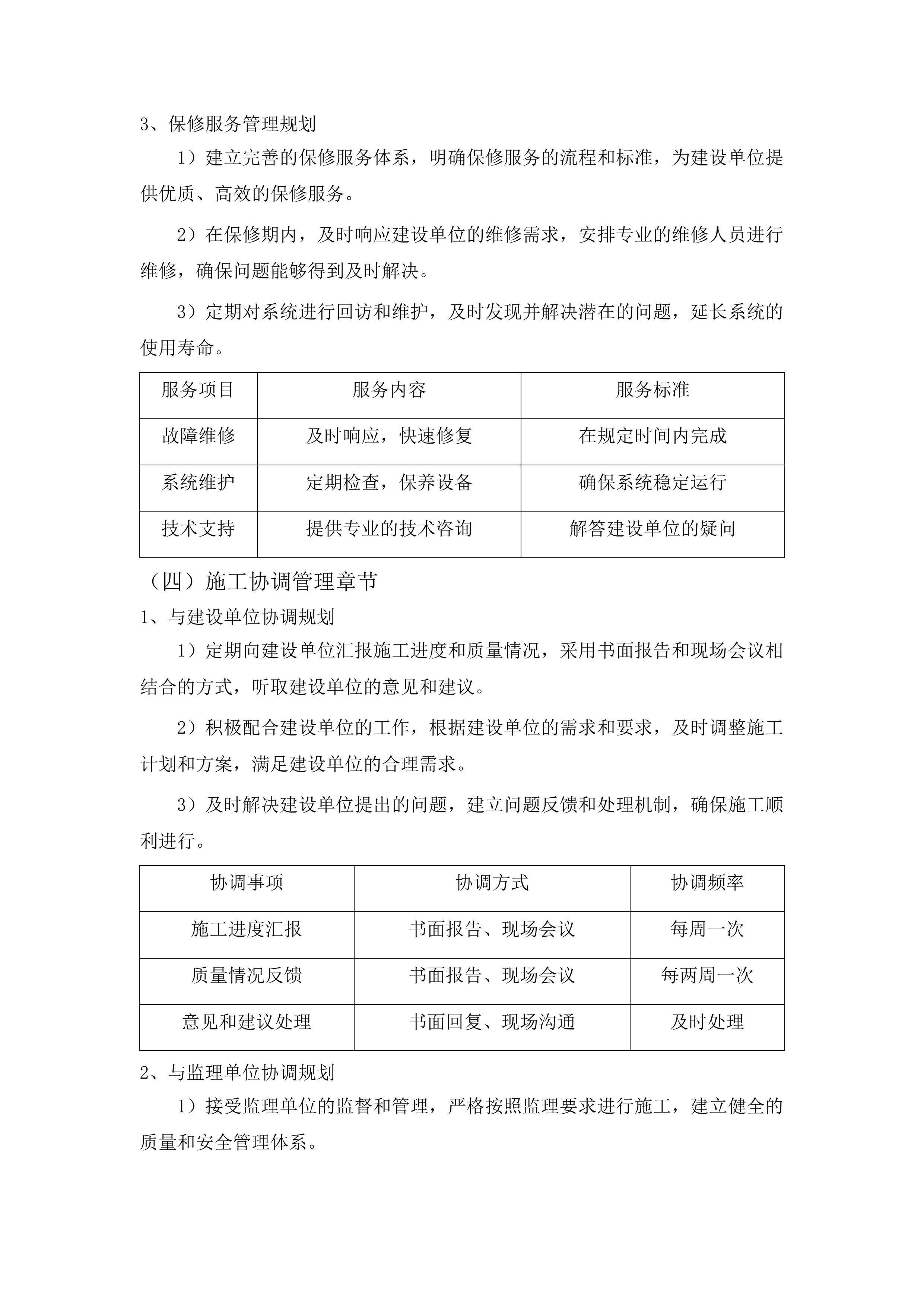

保修服务管理规划
1)建立完善的保修服务体系,明确保修服务的流程和标准,为建设单位提供优质、高效的保修服务。
2)在保修期内,及时响应建设单位的维修需求,安排专业的维修人员进行维修,确保问题能够得到及时解决。
3)定期对系统进行回访和维护,及时发现并解决潜在的问题,延长系统的使用寿命。
服务项目
服务内容
服务标准
故障维修
及时响应,快速修复
在规定时间内完成
系统维护
定期检查,保养设备
确保系统稳定运行
技术支持
提供专业的技术咨询
解答建设单位的疑问
施工协调管理章节
与建设单位协调规划
1)定期向建设单位汇报施工进度和质量情况,采用书面报告和现场会议相结合的方式,听取建设单位的意见和建议。
2)积极配合建设单位的工作,根据建设单位的需求和要求,及时调整施工计划和方案,满足建设单位的合理需求。
3)及时解决建设单位提出的问题,建立问题反馈和处理机制,确保施工顺利进行。
协调事项
协调方式
协调频率
施工进度汇报
书面报告、现场会议
每周一次
质量情况反馈
书面报告、现场会议
每两周一次
意见和建议处理
书面回复、现场沟通
及时处理
与监理单位协调规划
1)接受监理单位的监督和管理,严格按照监理要求进行施工,建立健全的质量和安全管理体系。
2)积极配合监理单位的工作,及时提供必要的资料和信息,协助监理单位开展工作。
3)对监理单位提出的问题及时整改,制定详细的整改方案,确保施工质量符合要求。
与总包方协调规划
1)服从总包方的统一管理,严格遵守总包方的各项规章制度,积极配合总包方的工作安排。
2)与总包方密切配合,做好施工场地的协调和管理工作,合理安排施工顺序和作业空间。
3)在交叉作业时,与总包方协商施工顺序和安全措施,制定详细的交叉作业方案,确保施工安全。
项目实际需求章节结构
有线无线网络实施章节
有线网络安装策略
1)严格依照设计方案开展网络布线工作,遵循相关规范和标准,确保线路敷设整齐有序、规范合理,避免线路交叉、缠绕等问题,为网络的稳定运行奠定基础。
2)精心选用符合国家标准和行业要求的网线和网络设备,从源头上保障网络传输的稳定性和高速性,满足本项目对于网络性能的需求。
3)对网络接口进行精细的安装和调试,运用专业的工具和技术,确保连接正常,信号传输无损耗,提高网络的可靠性和可用性。
网络布线工作
无线网络覆盖设计
1)进行全面的现场勘测,充分考虑建筑结构、功能布局和使用需求等因素,科学规划合理的无线AP点位,确保无线网络覆盖无死角。
2)选用性能优良、品质可靠的无线设备,结合先进的技术和工艺,确保无线网络覆盖范围广、信号强、稳定性高,满足用户的使用体验。
3)对无线网络进行优化配置,通过合理设置信道和频段,避免干扰和冲突,提高无线网络的运行效率和质量。
系统联调与测试
1)对有线和无线网络进行全面的联调,运用专业的测试设备和方法,确保各设备之间能够正常通信和协同工作,实现网络的无缝对接。
2)进行严格的网络性能测试,包括带宽、延迟、丢包率等关键指标的检测,确保网络质量符合本项目的要求和标准。
3)对无线网络的覆盖范围和信号强度进行实地测试,根据测试结果进行调整和优化,提高无线网络的覆盖效果和信号质量。
系统联调与测试
监控系统部署章节
监控点位规划
1)根据大楼的功能布局和安全需求,进行深入的分析和研究,确定合理的监控点位,确保监控无盲区。
2)对监控点位进行详细的标注和说明,明确安装位置、监控范围、设备型号等信息,为监控设备的安装和调试提供准确的指导。
3)确保监控点位能够覆盖大楼的关键区域和出入口,实现全方位、多角度的监控,提高大楼的安全性和管理效率。
无线AP点位规划
设备安装与调试
1)按照严格的安装规范进行监控设备的安装,确保设备安装牢固、位置准确,避免因安装不当导致的设备故障和监控效果不佳。
2)对监控设备进行精细的调试,包括图像清晰度、色彩还原度、夜视效果等参数的调整,确保监控图像清晰、准确、可靠。
3)进行设备的联网测试,运用先进的网络技术和设备,确保监控设备能够正常接入监控系统,实现远程监控和管理。
系统集成与管理
1)将监控系统与其他弱电系统进行深度集成,运用先进的技术和方法,实现数据共享和协同工作,提高系统的整体性能和管理效率。
2)建立完善的监控系统管理平台,采用先进的软件和硬件技术,实现对监控设备的集中管理和控制,提高管理的便捷性和准确性。
3)设置合理的报警规则和联动机制,当发生异常情况时能够及时发出警报并采取相应措施,提高大楼的安全性和应急处理能力。
机房工程建设章节
机房布局设计
1)根据机房的功能需求和设备数量,进行科学的规划和设计,合理划分不同的功能区域,如设备区、布线区、操作区等,确保机房空间利用高效。
2)充分考虑机房的通风、散热、防火、防潮等因素,设计合理的机房环境,为设备的稳定运行提供良好的条件。
以下是机房布局设计的详细表格:
机房布局设计
功能区域
面积(平方米)
设备摆放
通风要求
散热措施
防火设计
防潮处理
设备区
50
服务器、交换机等集中摆放
良好的自然通风和机械通风结合
安装空调和散热风扇
设置防火隔离带和防火门
地面做防潮处理
布线区
20
线缆整齐排列
保证空气流通
定期检查线缆温度
采用防火线缆
保持干燥
操作区
30
操作台和办公设备
通风良好
无特殊散热要求
配备灭火器
无特殊防潮要求
设备安装与调试
1)按照严格的安装规范进行机房设备的安装,包括服务器、交换机、存储设备等,确保设备安装牢固、连接正确,避免因安装不当导致的设备故障和安全隐患。
2)对设备进行全面的调试,运用专业的测试工具和方法,确保设备能够正常运行和提供服务,满足本项目的业务需求。
3)进行设备的联网测试,确保设备之间能够正常通信和数据传输,实现机房设备的互联互通和协同工作。
机房设备安装调试
机房环境保障
1)安装专业的空调、通风设备等,精确控制机房的温度和湿度,确保其符合设备运行要求,延长设备的使用寿命。
2)设置完善的消防系统和防雷系统,采用先进的消防设备和防雷技术,保障机房的消防安全和设备安全,防止因火灾和雷击等自然灾害导致的设备损坏和数据丢失。
3)建立健全的机房管理制度和应急预案,加强对机房的日常管理和维护,确保机房的正常运行和数据安全,在遇到突发情况时能够迅速响应和处理。
管线敷设修复章节
管线敷设规划
1)根据设计方案和现场实际情况,进行深入的勘察和分析,制定合理的管线敷设规划,确保管线敷设符合本项目的要求和标准。
2)确定管线的敷设路径、敷设方式和敷设顺序,充分考虑现场的地形、地貌和建筑物等因素,确保管线敷设整齐、规范,避免与其他设施发生冲突。
3)充分考虑管线的预留和扩展,为后续的设备升级和系统改造提供便利,提高项目的可扩展性和适应性。
管线敷设施工
1)按照敷设规划进行管线的敷设施工,严格遵守施工规范和操作规程,确保施工质量和安全,避免因施工不当导致的管线损坏和安全事故。
2)对管线进行清晰的标识和有效的保护,采用专业的标识方法和保护措施,避免管线受到损坏和干扰,提高管线的可靠性和稳定性。
3)在管线敷设过程中,及时进行质量检查和验收,运用专业的检测工具和方法,确保管线敷设符合要求,为后续的设备安装和系统调试提供保障。
路径修改修复
1)若出现路径修改情况,及时组织专业人员进行现场勘察和分析,制定科学合理的修复方案并进行修复施工,确保修复工作的顺利进行。
2)对路径修改后的管线进行重新敷设和连接,严格按照施工规范和要求进行操作,确保管线的连续性和稳定性,避免出现信号中断和数据丢失等问题。
3)对修复后的管线进行全面的测试和验收,运用先进的测试设备和方法,确保管线能够正常使用,满足本项目的业务需求。
永久链路测试章节
测试准备工作
1)精心准备好测试所需的设备和工具,如网络测试仪、光纤熔接机等,确保设备和工具的性能和精度符合测试要求。
2)对测试设备进行严格的校准和调试,运用专业的校准方法和标准,确保测试结果的准确性和可靠性。
以下是测试准备工作的详细表格:
永久链路测试
测试设备
数量
校准周期
调试参数
使用说明
网络测试仪
2
每月
接线图、长度、衰减等参数校准
严格按照操作规程使用
光纤熔接机
1
每季度
熔接损耗、拉力等参数调试
定期清洁和维护
其他工具
若干
根据实际情况
无
妥善保管和使用
测试实施过程
1)按照详细的测试计划和测试方案进行永久链路测试,对所有信息点进行逐一测试,确保测试的全面性和准确性。
2)测试内容包括接线图、长度、衰减、近端串扰(NEXT)等参数的检测,运用专业的测试设备和方法,确保测试结果的可靠性和有效性。
3)在测试过程中,及时记录测试数据和测试结果,采用科学的记录方法和表格,确保数据的真实性和完整性,为后续的分析和评估提供依据。
测试报告出具
1)根据详细的测试数据和测试结果,进行深入的分析和总结,出具详细的测试报告,确保报告的内容准确、清晰、完整。
2)测试报告应包括测试项目、测试结果、测试结论等内容,按照规范的报告格式和要求进行编写,确保报告的规范性和可读性。
以下是测试报告的详细表格:
测试项目
测试结果
测试结论
备注
接线图
符合要求
合格
无
长度
在规定范围内
合格
无
衰减
小于标准值
合格
无
近端串扰(NEXT)
满足要求
合格
无
3)将测试报告及时提交给建设单位和监理单位,作为工程验收的重要依据,为项目的顺利交付提供保障。
章节要素完整性保障
子标题层级规划
整体结构合理性
贴合项目实际
子标题层级规划紧密围绕本项目实际情况展开,充分考虑了有线/无线网络系统、监控系统、机房工程等具体内容。每个层级都与项目施工实际高度契合,无论是从设备采购到安装调试,还是从系统联调到验收交付,都有对应的子标题进行详细阐述。这样的规划确保了施工组织设计能够准确反映项目的特点和需求,为项目的顺利实施提供有力支持。
同时,根据项目全生命周期管理要求,如采购、安装、调试、验收等环节,合理设置子标题层级。这使得施工组织设计结构清晰,各环节之间过渡自然,便于施工人员理解和执行。例如,在采购环节,明确采购流程、供应商选择标准等内容;在安装调试环节,详细说明设备安装顺序、调试方法和技术要求等,使整个施工过程有条不紊地进行。
遵循逻辑顺序
按照施工流程和项目实施顺序规划子标题层级,从施工准备开始,依次为管线敷设、设备安装、系统联调等,每个阶段都有明确的子标题对应。这种规划方式符合工程建设的逻辑规律,使施工组织设计具有连贯性和系统性。在每个大的施工阶段下,再细分具体的工作内容和技术要求,确保层级之间逻辑连贯。
例如,在管线敷设部分,进一步明确不同类型管线的敷设方式和要求,如电缆敷设的路径选择、敷设方法以及保护措施等;光纤敷设的熔接工艺、测试标准等。这样的细分使得施工人员能够清楚地了解每个工作环节的具体要求,从而按照规范的流程进行施工,提高施工效率和质量。
监控系统全流程实施
机房工程建设
电缆敷设
各级标题关联性
上下层级呼应
上级标题与下级标题之间存在明确的包含关系,下级标题是对上级标题的具体展开和细化。例如,在‘有线/无线网络系统’标题下,设置‘管线敷设’‘设备安装’‘系统调试’等子标题,清晰体现了系统实施的具体步骤。通过这种上下层级呼应的方式,使施工组织设计形成一个有机整体,避免出现内容脱节或重复的情况,提高方案的系统性和完整性。
为了更直观地展示这种关联性,以下是一个示例表格:
上级标题
下级标题
具体内容
有线/无线网络系统
管线敷设
包括电缆敷设、光纤敷设等具体方式及要求
有线/无线网络系统
设备安装
明确设备安装的顺序、位置及固定方法
有线/无线网络系统
系统调试
涵盖调试流程、测试参数及验收标准
同级标题协调
同级标题之间相互协调,全面涵盖了项目施工的各个方面,不出现遗漏或重叠。如在施工管理部分,‘施工材料管理’‘施工人员管理’‘施工机械设备管理’等标题并列,共同构成了施工管理的完整体系。这些同级标题在内容上相互补充,从不同角度对项目施工进行规范和指导。
施工材料管理标题下,会详细说明材料的采购、检验、存储和使用等方面的要求;施工人员管理标题下,会明确人员的招聘、培训、调配和考核等内容;施工机械设备管理标题下,会涉及设备的选型、采购、维护和保养等方面的规定。通过这种相互协调的同级标题设置,确保施工组织设计的全面性和科学性,为项目施工提供有力的管理支持。
标题内容准确性
准确反映内容
每个标题都准确概括了其下所包含的具体内容,使读者通过标题就能快速了解该部分的核心要点。例如,‘监控系统全流程实施’标题明确了该部分将详细阐述监控系统从采购到验收的整个过程,包括设备选型、安装调试、测试验收等具体环节。避免使用模糊或歧义的标题,确保施工组织设计的内容表达清晰准确,便于评标委员会和施工人员理解和执行。
在‘机房工程建设’标题下,会具体说明机房的布局设计、设备安装、环境控制等方面的内容,使读者能够一目了然地了解该部分的主要内容。通过准确的标题设置,提高了施工组织设计的可读性和实用性,为项目的顺利实施提供了有力保障。
符合项目要求
标题内容严格遵循项目背景及招标内容的要求,体现了项目的特点和重点。如在‘方案优化’标题下,详细阐述了在不增加项目总体预算总价的前提下,对弱电工程设计方案进行优化的具体措施,包括设备选型优化、技术方案改进等方面。标题的设置与项目目标和技术要求相匹配,确保施工组织设计能够满足项目的实际需求。
在‘设备兼容性保障’标题下,会针对项目中设备兼容性的要求,提出具体的解决方案和措施,如选择同一品牌的有线/无线设备、进行设备兼容性测试等。通过符合项目要求的标题设置,为项目的顺利实施提供了明确的方向和指导。
技术说明编制要点
技术标准引用
国家与行业标准
技术说明中严格引用国家相关的弱电工程技术标准和行业规范,如涉及有线/无线网络系统、监控系统、机房工程等方面的标准,确保施工符合国家和行业的基本要求。依据国家现行的工程质量验收标准,明确各系统施工过程中的质量检测和验收依据,保障工程质量达到合格标准。
为了更清晰地展示引用的标准,以下是一个示例表格:
系统名称
引用标准
标准内容概述
有线/无线网络系统
GB50311-2016《综合布线系统工程设计规范》
规定了综合布线系统的设计要求和技术指标
监控系统
GB50198-2011《民用闭路监视电视系统工程技术规范》
涵盖了监控系统的设计、施工和验收标准
机房工程
GB50174-2017《数据中心设计规范》
明确了机房的设计、建设和运行要求
项目特定标准
结合本项目的特点和要求,引用项目特定的技术标准,如设备兼容性要求、设备品牌范围等标准,确保施工满足项目的个性化需求。在技术说明中明确这些特定标准的具体内容和执行方式,使施工人员能够准确把握项目的技术要点,保证施工质量和系统的整体兼容性。
对于设备兼容性要求,明确规定有线/无线设备须为同一品牌,且与学校的既有网络设备无缝兼容。若采用非学校的既有品牌设备,需额外免费提供无线控制器(单台最大可管理设备数量不小于3000个AP;无线控制器万兆光接口≥2,40G接口≥2,支持多台无线控制器集群使用)配套支持。通过明确这些特定标准,为项目的顺利实施提供了技术保障。
无线控制器
施工工艺阐述
详细施工步骤
对每个系统的施工工艺进行详细阐述,包括有线/无线网络系统、监控系统、机房工程等,明确从施工准备到系统交付的每一个步骤。例如,在管线敷设方面,详细说明电缆敷设的路径选择、敷设方法以及保护措施;光纤敷设的熔接工艺、测试标准等。针对不同的施工环节,提供具体的操作指南和技术参数,使施工人员能够按照规范的工艺进行施工,确保施工质量和进度。
在设备安装环节,明确设备的安装顺序、位置要求以及固定方法等。对于系统联调,制定详细的调试流程和测试方案,确保系统能够正常运行。通过详细的施工步骤阐述,为施工人员提供了清晰的操作指导,提高了施工效率和质量。
质量控制要点
在施工工艺阐述中,明确各施工环节的质量控制要点。例如,在管线敷设过程中,强调管线的材质选择、敷设路径的合理性、管线连接的可靠性等方面的质量控制要求。针对设备安装和系统联调,提出具体的质量检测方法和验收标准,确保每个施工环节都能达到预期的质量目标。
为了更直观地展示质量控制要点,以下是一个示例表格:
施工环节
质量控制要点
检测方法
验收标准
管线敷设
材质符合要求、路径合理、连接可靠
外观检查、电气性能测试
符合相关标准和设计要求
设备安装
安装位置准确、固定牢固、接线正确
现场检查、功能测试
设备正常运行,性能指标达标
系统联调
系统功能正常、数据传输准确、兼容性良好
系统测试、模拟运行
满足项目需求和设计标准
技术问题应对
常见问题解决
在技术说明中,分析弱电工程施工过程中可能出现的常见技术问题,如设备兼容性问题、信号干扰问题等,并提出相应的解决措施。针对设备兼容性问题,提前进行设备选型评估,选择兼容性好的设备;对于信号干扰问题,采取屏蔽措施、合理布线等方法进行解决。
制定详细的应急预案和处理流程,确保在施工过程中遇到问题能够及时解决,避免影响施工进度和质量。例如,当出现设备兼容性问题时,立即组织技术人员进行排查和分析,确定问题原因后采取更换设备、调整配置等措施进行解决。通过有效的问题应对措施,保障项目的顺利实施。
特殊情况处理
考虑到施工过程中可能出现的特殊情况,如交叉作业、设计变更等,在技术说明中制定相应的处理方案。例如,在交叉作业时,明确与总包方的协调机制和施工顺序,确保施工安全和质量。针对设计变更,制定严格的审批流程和技术调整方案,保证变更后的设计符合项目要求,同时不影响项目的总体进度和预算。
为了更清晰地展示特殊情况处理方案,以下是一个示例表格:
特殊情况
处理方案
责任主体
时间要求
交叉作业
与总包方协调施工顺序,采取防护措施
施工方、总包方
及时沟通协调,确保施工安全
设计变更
严格审批流程,进行技术调整
设计方、施工方
在规定时间内完成变更和调整
施工附表配套方案
附表类型确定
满足项目需求
根据本项目的实际需求,确定施工附表的类型,包括人员配置表、施工进度表、材料进场计划表、设备清单表等,确保附表能够全面反映项目施工的各个方面。人员配置表明确各岗位的人员数量和职责,施工进度表合理安排各施工阶段的时间节点,材料进场计划表保证施工材料的及时供应,设备清单表详细列出主要设备的品牌和型号,满足项目施工管理的需要。
人员配置表中,明确项目经理、技术负责人、施工人员等各岗位的职责和人数,确保项目施工过程中人员分工明确、协作顺畅。施工进度表按照项目工期要求,合理安排每个施工阶段的开始时间和结束时间,为项目进度控制提供依据。材料进场计划表根据施工进度,确定各种材料的进场时间和数量,保证施工的连续性。设备清单表详细列出主要设备的品牌、型号、规格等信息,为设备采购和管理提供参考。
符合规范要求
附表类型的确定严格遵循招标文件的要求和相关规范的规定,确保附表的内容和格式符合标准。例如,人员配置表按照岗位分类和职责要求进行编制,施工进度表采用科学合理的进度计划方法进行制定。通过符合规范要求的附表类型,提高施工组织设计的规范性和可读性,便于评标委员会和施工人员对项目进行管理和监督。
人员配置表按照人力资源管理的规范要求,对各岗位的职责进行详细描述,明确人员的资质和能力要求。施工进度表采用甘特图等科学的进度计划方法,直观地展示项目的施工进度和关键时间节点。材料进场计划表按照物资管理的规范要求,对材料的采购、运输、存储等环节进行规划和安排。设备清单表按照设备管理的规范要求,对设备的选型、采购、验收等方面进行详细记录。
附表数据填充
数据真实准确
附表中的数据均为真实准确的信息,人员配置表中的人员数量和资质、施工进度表中的时间安排、材料进场计划表中的材料数量和进场时间等数据都与实际施工情况相符。数据来源可靠,如人员资质信息来自相关证书,材料数量根据施工图纸和预算进行计算,确保附表数据能够为项目施工提供有效的指导和支持。
在人员配置表中,详细记录每个岗位人员的姓名、资质证书编号、工作经验等信息,确保人员资质真实可靠。施工进度表中的时间安排根据施工计划和实际进度进行调整,保证时间节点的准确性。材料进场计划表中的材料数量根据施工图纸和预算进行精确计算,进场时间根据材料采购周期和施工进度进行合理安排。设备清单表中的设备信息根据设备选型和采购合同进行准确记录。
与正文一致
附表数据与施工组织设计正文内容保持一致,如人员配置表中的人员职责与正文施工人员管理部分的内容相匹配,施工进度表的时间安排与正文施工方案中的施工流程和进度计划一致。通过数据的一致性,保证施工组织设计的完整性和逻辑性,避免出现数据矛盾或不一致的情况,提高施工组织设计的质量和可信度。
人员配置表中的人员职责与正文施工人员管理部分的职责描述一一对应,确保人员在施工过程中清楚自己的工作任务和责任。施工进度表的时间安排与正文施工方案中的施工流程和进度计划相吻合,保证施工按照计划有序进行。材料进场计划表中的材料数量和进场时间与正文材料管理部分的要求一致,确保材料供应满足施工需求。设备清单表中的设备信息与正文设备选型和采购部分的内容相符,保证设备的质量和性能符合项目要求。
附表格式规范
符合文件要求
附表格式严格按照招标文件的要求进行设计,包括表格的样式、字体、字号、列宽等方面都符合规定,确保附表的规范性和统一性。在表格的编排上,合理安排数据的布局,使表格内容清晰易读,便于评标委员会和施工人员查看和使用。
表格的样式采用简洁明了的设计风格,字体和字号选择清晰易读的样式,列宽根据数据内容进行合理调整。在数据布局上,将相关的数据放在相邻的列或行中,便于对比和分析。通过符合文件要求的附表格式设计,提高了施工组织设计的规范性和专业性。
为了更直观地展示附表格式规范,以下是一个示例表格:
项目
要求
说明
表格样式
简洁明了
采用无框线或细框线设计,避免过于复杂的样式
字体
宋体或黑体
保证文字清晰易读
字号
小四号
适中的字号便于查看
列宽
根据内容调整
确保数据完整显示,不出现截断现象
排版清晰美观
在符合文件要求的基础上,注重附表的排版美观性,采用合理的颜色搭配和线条设计,使表格更加清晰明了。例如,对不同类型的数据采用不同的颜色进行区分,提高数据的可读性。通过清晰美观的排版,增强施工组织设计的视觉效果,提高评标委员会对施工组织设计的好感度,同时也便于施工人员在实际施工中快速查找和使用附表中的信息。
可以使用淡蓝色、浅黄色等柔和的颜色对表头和不同类型的数据进行填充,使表格更加生动。在表格的线条设计上,采用细实线或虚线,增强表格的层次感。同时,合理设置表格的行高和列宽,使表格整体布局协调。通过这些排版技巧,使附表不仅具有实用性,还具有一定的美观性。
施工内容契合性控制
设备安装工艺匹配
有线/无线网络设备安装
1)严格依据设计方案与安装手册进行有线/无线网络设备的安装,精准把控安装位置、高度、角度等要素,确保符合要求,为网络的稳定运行奠定基础。
2)遵循同一品牌的要求,选用兼容性良好的有线/无线设备,实现与学校既有网络设备的无缝对接,保障网络的流畅性和稳定性。
3)在安装过程中,注重设备的固定、接线等操作细节,采用专业的工具和方法,避免因安装不当导致设备故障或信号干扰,影响网络性能。
监控系统设备安装
在监控系统设备安装方面,严格按照设计图纸确定监控摄像头、录像机等设备的安装位置,确保监控范围全面覆盖。同时,采用牢固的安装方式,避免因震动、摇晃等影响监控效果。在设备接线和调试过程中,精细操作,保证图像清晰、信号稳定,与整体系统完美兼容。以下是具体的安装要求表格:
监控系统设备安装
设备名称
安装位置要求
安装牢固性要求
接线调试要求
监控摄像头
视野开阔,无遮挡,覆盖关键区域
使用高强度固定件,确保稳定
图像清晰,色彩正常,信号传输稳定
录像机
通风良好,便于维护的位置
安装平稳,避免震动
数据存储正常,可正常读取和回放
显示器
便于观察的位置
固定牢固,角度可调节
显示画面清晰,无闪烁
机房工程设备安装
依据机房布局设计,合理规划服务器、存储设备、网络设备等的安装位置,确保设备之间保持适当的间距,满足通风要求,保障设备的正常散热。在设备上架、固定和接线操作中,严格遵循操作规程,确保设备的正常运行和数据传输稳定。同时,安装机房的空调、UPS等辅助设备,为机房创造适宜的环境条件。以下是具体的安装规范表格:
设备类型
安装位置规划
上架固定要求
接线要求
辅助设备配套要求
服务器
按照功能分区合理摆放
使用专业上架工具,固定牢固
线路整齐,连接可靠
与空调、UPS等协同工作
存储设备
靠近服务器,便于数据传输
安装平稳,避免震动
数据接口连接正确
具备稳定的电源供应
网络设备
便于网络布线的位置
固定在机架上,位置合理
网络连接正常,信号稳定
与其他设备兼容良好
空调
机房合适位置,确保制冷均匀
安装牢固,符合安全规范
制冷效果良好,温度调节准确
与机房环境相匹配
UPS
靠近关键设备,便于供电
固定平稳,避免晃动
电池连接正确,供电稳定
具备过载保护功能
系统联调流程适配
有线/无线网络系统联调
1)对有线/无线网络设备进行初步配置和测试,仔细检查设备的各项参数设置,确保设备能够正常启动和通信,为后续的联调工作做好准备。
2)进行网络拓扑结构的检查和优化,对网络中的各个节点和链路进行详细排查,及时发现并解决潜在的问题,保证网络的稳定性和可靠性。
3)对所有信息点进行永久链路测试,严格按照要求出具测试报告,对测试内容包括接线图、长度、衰减、近端串扰(NEXT)等参数进行详细记录和分析,确保网络性能符合标准。
监控系统联调
监控系统联调
1)对监控摄像头进行图像调试,通过专业的调试工具和方法,保证图像清晰、色彩正常,为监控系统的正常运行提供清晰的画面支持。
2)将监控设备与录像机、显示器等进行连接和调试,检查连接线路的稳定性和信号传输的准确性,确保监控画面能够正常显示和存储。
3)进行监控系统的功能测试,如远程访问、报警联动等,模拟各种实际场景,对系统的各项功能进行全面测试,保证系统的正常运行。
机房工程系统联调
1)对机房内的服务器、存储设备、网络设备等进行系统联调,通过专业的联调工具和方法,确保设备之间的数据传输和共享正常,满足业务的需求。
2)调试机房的空调、UPS等辅助设备,对设备的各项参数进行精细调整,保证机房的环境条件稳定,为设备的正常运行提供良好的环境保障。
3)进行机房整体系统的性能测试,如网络带宽、服务器响应速度等,对系统的各项性能指标进行全面评估,确保系统满足业务需求,为业务的稳定运行提供有力支持。
辅材耗材管理方案
辅材耗材采购管理
1)根据施工进度和需求,制定详细的辅材耗材采购计划,充分考虑施工的各个环节和阶段,确保采购的辅材耗材数量和质量能够满足施工的需要。
2)选择符合要求的供应商,对供应商的资质、信誉、产品质量等进行严格审核,确保辅材耗材的质量和供应稳定性,为施工的顺利进行提供保障。
3)对采购的辅材耗材进行严格的检验和验收,附合格证明,保证材料合规,对不符合要求的材料及时进行退换处理,避免对工程质量造成影响。
辅材耗材存储管理
1)建立专门的辅材耗材仓库,进行分类存放和管理,根据辅材耗材的种类、规格、用途等进行合理分类,便于管理和查找。
2)做好仓库的防潮、防火、防盗等措施,安装必要的防护设备和设施,保证辅材耗材的安全,避免因自然灾害或人为因素导致材料损坏或丢失。
3)定期对仓库进行盘点和清理,及时掌握库存数量和状态,确保库存数量准确,对过期、损坏的材料及时进行处理,避免浪费和占用存储空间。
辅材耗材存储管理
辅材耗材使用管理
在辅材耗材使用管理方面,严格按照施工进度和需求,合理发放辅材耗材,避免浪费。对施工过程中剩余的辅材耗材进行回收和再利用,降低成本。同时,跟踪辅材耗材的使用情况,及时调整采购计划。以下是具体的使用管理表格:
管理环节
管理要求
具体措施
发放管理
按需发放,避免浪费
根据施工进度和需求,制定发放计划,严格按照计划发放
回收利用
及时回收,合理利用
对剩余的辅材耗材进行分类回收,对可再利用的材料进行修复和加工
使用跟踪
实时跟踪,及时调整
建立使用台账,记录使用情况,根据使用情况调整采购计划
第三方检测对接
检测机构选择
在选择第三方检测机构时,需综合考虑多方面因素。首先,要选择具有相关资质和经验的检测机构,确保其具备承担本项目检测工作的能力。其次,对检测机构的信誉和服务质量进行评估,了解其在行业内的口碑和业绩。最后,与检测机构签订详细的检测合同,明确检测内容、标准、费用等。以下是选择检测机构的相关表格:
选择要素
具体要求
评估方法
资质经验
具备相关检测资质和丰富的项目经验
查看资质证书和项目案例
信誉服务
信誉良好,服务质量高
查询行业口碑和客户评价
合同条款
明确检测内容、标准、费用等
仔细审查合同条款
检测过程配合
在检测过程中,积极配合检测机构至关重要。检测前,准备好相关的资料和设备,确保检测工作能够顺利开展。检测过程中,按照检测机构的要求,提供必要的协助和支持,如安排专人负责对接、提供检测所需的场地和条件等。对于检测过程中发现的问题,及时进行整改和处理。以下是检测过程配合的相关表格:
配合阶段
配合内容
具体措施
检测前
准备资料和设备
整理相关资料,调试检测设备
检测中
提供协助和支持
安排专人对接,提供场地和条件
检测后
整改处理问题
制定整改方案,及时进行整改
检测报告应用
1)对第三方检测报告进行认真分析和评估,组织专业的技术人员对报告中的各项数据和结论进行深入研究,确保检测结果符合要求。
2)将检测报告作为工程验收和质量控制的重要依据,严格按照报告中的要求对工程进行验收和质量把控,对不符合要求的部分及时进行整改。
3)根据检测报告的建议,对工程进行进一步的优化和改进,结合报告中的意见和建议,制定详细的优化改进方案,提高工程的质量和性能。
施工组织设计附表齐全
人员配置表编制
项目管理团队配置
团队人员职责分工
项目经理职责细化
1)制定项目总体计划,涵盖项目进度、质量、成本等关键要素,合理协调各方资源,保障项目顺利推进。负责与建设单位、监理单位等相关方保持密切沟通,及时了解项目需求和反馈,解决项目中出现的问题,确保项目按照既定目标和要求实施。
2)监督项目的执行情况,对项目进度、质量和成本进行严格把控,及时发现并解决潜在问题。协调各部门之间的工作关系,确保团队成员之间的协作顺畅,提高工作效率。负责项目文档的管理和归档,确保项目资料的完整性和准确性。
技术负责人职责细化
1)对施工过程中的技术问题提供专业支持和解决方案,确保施工方案的科学性和可行性。审核施工方案和技术文件,检查其是否符合相关标准和要求,对不符合要求的地方提出修改意见,确保项目技术质量。
2)跟踪弱电工程设备、技术的发展动态,结合项目实际情况,提出专项优化措施及方案,在不增加项目总体预算总价的前提下,降低成本或更新技术设备。指导和培训项目团队成员的技术能力,提高团队整体技术水平。
团队人员资质要求
项目经理资质条件
资质条件
具体要求
资格证书
持有相关的项目经理资格证书,证明具备专业的项目管理能力。
工作经验
具有多年弱电工程管理经验,成功主持过类似项目,熟悉弱电工程的施工流程和管理要点。
沟通协调能力
具备良好的沟通协调能力,能够与建设单位、监理单位、总包方等各方进行有效的沟通和协作。
问题解决能力
能够及时、有效地解决项目中出现的问题,确保项目顺利进行。
技术负责人资质条件
1)具备相关专业的高级技术职称,证明在弱电工程技术领域具有深厚的专业知识和丰富的实践经验。熟悉弱电工程的设计、施工和调试等环节,能够独立解决复杂的技术问题。
2)在弱电工程技术领域有深入研究和实践成果,发表过相关的学术论文或获得过相关的技术奖项。了解弱电工程设备、技术的发展趋势,能够为项目提供先进的技术支持和解决方案。
团队人员协作机制
沟通会议安排
1)每周召开项目进度沟通会,各成员汇报工作进展和遇到的问题,共同商讨解决方案。通过沟通会,及时掌握项目进度,协调各方工作,确保项目按计划进行。
2)每月组织项目总结会议,总结本月的经验教训,分析项目中存在的问题和不足,制定下一步的工作计划和改进措施。通过总结会议,不断提高项目管理水平和团队协作能力。
项目进度沟通会
协作流程规范
阶段
工作任务
交付成果
交接审核机制
施工准备阶段
进行施工图纸会审、技术交底、材料采购等工作。
施工图纸会审记录、技术交底文件、材料采购清单等。
由项目经理组织相关人员进行审核,确保各项准备工作到位。
施工阶段
按照施工方案进行管线敷设、设备安装、系统联调等工作。
施工日志、检验报告、调试记录等。
上一工序完成后,由施工人员进行自检,合格后报质量管理人员进行专检,专检合格后报监理单位进行验收。
验收阶段
进行系统测试、验收资料整理等工作。
系统测试报告、验收资料等。
由项目经理组织相关人员进行内部验收,合格后报建设单位、监理单位进行正式验收。
施工班组人员明细
各班组人员构成
管线敷设班组人员要求
1)熟悉弱电管线敷设工艺和规范,掌握各种弱电管线的敷设方法和要求,能够根据施工图纸准确进行管线敷设。了解弱电管线的材质、性能和用途,能够正确选择和使用管线材料。
2)具备相关的管道安装和布线技能,能够熟练使用各种管道安装工具和布线设备,保证管线敷设的质量和安全。能够进行管线的连接、固定和标识,确保管线的整齐和美观。
设备安装班组人员要求
1)掌握弱电设备的安装和调试方法,熟悉各种弱电设备的性能和特点,能够根据设备说明书正确进行设备安装和调试。了解弱电设备的安装环境和要求,能够进行设备的定位、固定和接线。
2)能够独立完成设备的安装和调试工作,具备较强的动手能力和问题解决能力。在设备安装和调试过程中,能够及时发现和解决问题,确保设备正常运行。
班组人员技能培训
施工技能培训内容
1)讲解最新的弱电工程施工工艺和技术,包括管线敷设、设备安装、系统联调等方面的新技术、新方法。通过培训,使班组人员了解行业发展动态,掌握先进的施工技能。
2)进行实际操作演练,让班组人员在实践中提高动手能力和解决问题的能力。安排专业的技术人员进行指导,及时纠正操作中的错误,确保施工质量。
施工技能培训
安全规范培训要点
1)强调施工过程中的安全注意事项和操作规程,包括施工现场的安全防护、电气安全、消防安全等方面的要求。通过培训,使班组人员树立安全意识,遵守安全规定。
2)介绍安全事故的案例和预防措施,分析事故发生的原因和教训,让班组人员从中吸取经验,提高安全防范能力。定期组织安全演练,提高班组人员在紧急情况下的应对能力。
安全规范培训
班组人员绩效考核
绩效考核指标设定
1)以施工质量、进度和安全为主要考核指标,对班组人员的工作进行全面、客观的评价。施工质量方面,检查管线敷设的质量、设备安装的准确性和系统联调的效果等;施工进度方面,考核是否按照计划完成施工任务;安全方面,检查是否遵守安全规定,有无安全事故发生。
2)考虑人员的团队协作和问题解决能力,鼓励班组人员之间相互协作,共同解决施工中遇到的问题。对于在团队协作中表现突出、能够及时解决问题的人员,给予适当的加分奖励。
奖惩措施实施
1)对表现优秀的人员给予奖励,如奖金、荣誉证书等,激励班组人员积极工作,提高工作质量和效率。定期评选优秀员工,公开表彰奖励,树立榜样。
2)对不达标的人员...
东北电力大学储能技术研究中心大楼弱电工程投标方案.docx
