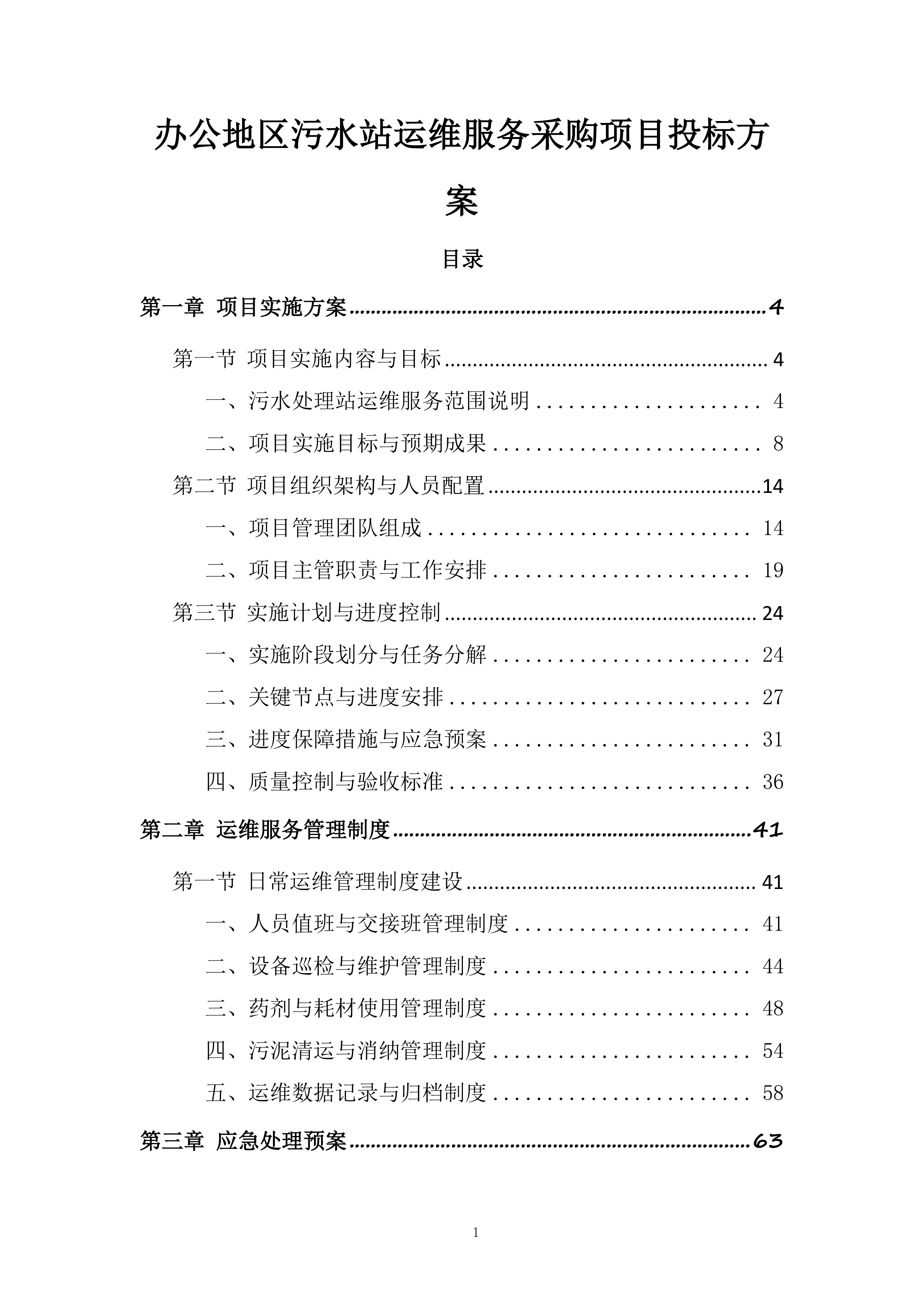

办公地区污水站运维服务采购项目
投标方案
目录
第一章 项目实施方案
4
第一节 项目实施内容与目标
4
一、污水处理站运维服务范围说明
4
二、项目实施目标与预期成果
8
第二节 项目组织架构与人员配置
14
一、项目管理团队组成
14
二、项目主管职责与工作安排
19
第三节 实施计划与进度控制
24
一、实施阶段划分与任务分解
24
二、关键节点与进度安排
27
三、进度保障措施与应急预案
31
四、质量控制与验收标准
36
第二章 运维服务管理制度
41
第一节 日常运维管理制度建设
41
一、人员值班与交接班管理制度
41
二、设备巡检与维护管理制度
44
三、药剂与耗材使用管理制度
48
四、污泥清运与消纳管理制度
54
五、运维数据记录与归档制度
58
第三章 应急处理预案

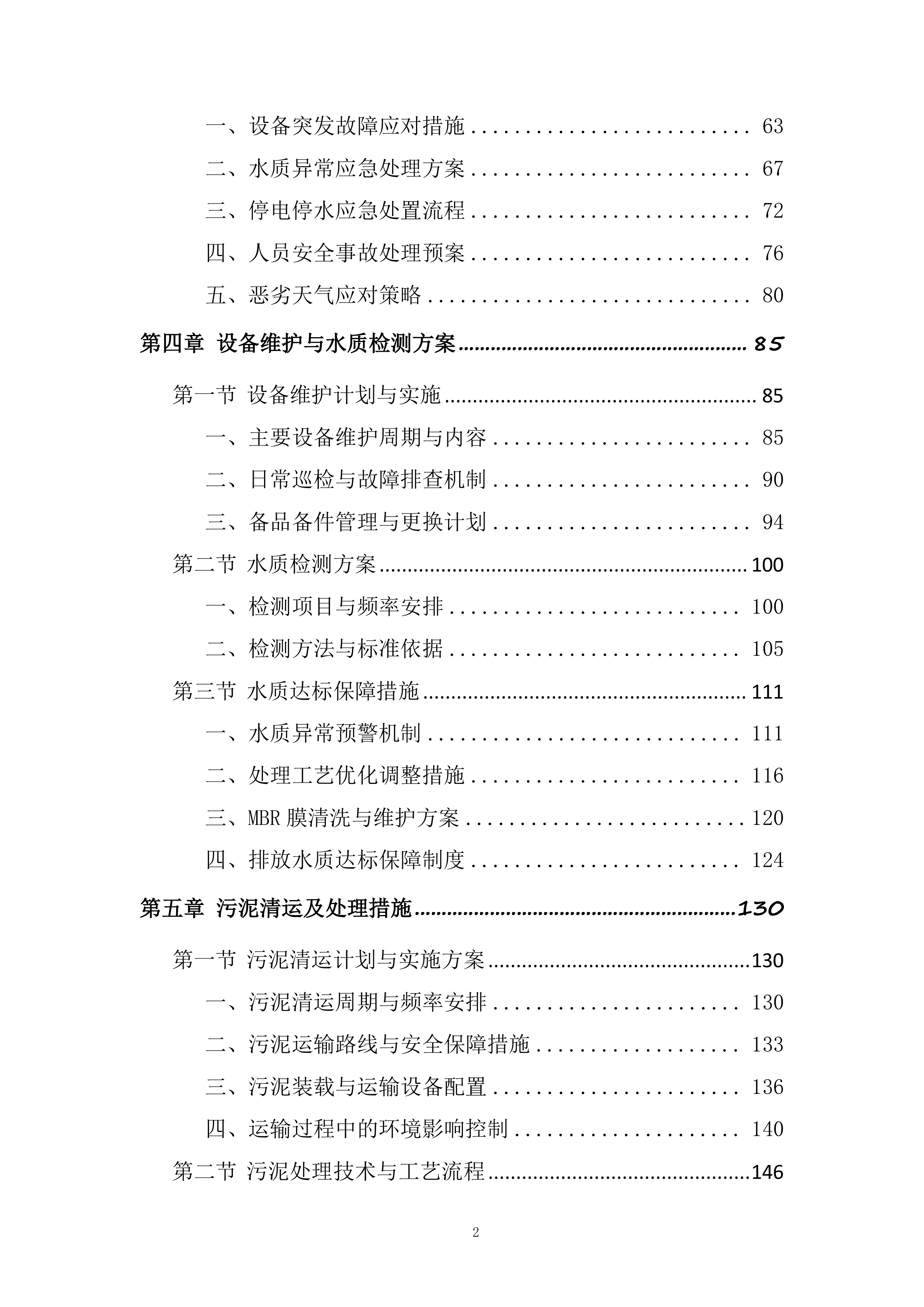

63
一、设备突发故障应对措施
63
二、水质异常应急处理方案
67
三、停电停水应急处置流程
72
四、人员安全事故处理预案
76
五、恶劣天气应对策略
80
第四章 设备维护与水质检测方案
85
第一节 设备维护计划与实施
85
一、主要设备维护周期与内容
85
二、日常巡检与故障排查机制
90
三、备品备件管理与更换计划
94
第二节 水质检测方案
100
一、检测项目与频率安排
100
二、检测方法与标准依据
105
第三节 水质达标保障措施
111
一、水质异常预警机制
111
二、处理工艺优化调整措施
116
三、MBR膜清洗与维护方案
120
四、排放水质达标保障制度
124
第五章 污泥清运及处理措施
130
第一节 污泥清运计划与实施方案
130
一、污泥清运周期与频率安排
130
二、污泥运输路线与安全保障措施
133
三、污泥装载与运输设备配置
136
四、运输过程中的环境影响控制
140
第二节 污泥处理技术与工艺流程
146
一、污泥脱水处理技术方案
146
二、污泥稳定化与无害化处理措施
150
三、处理后污泥的最终处置方式
155
四、处理过程中的污染物控制措施
159
第一章 项目实施方案

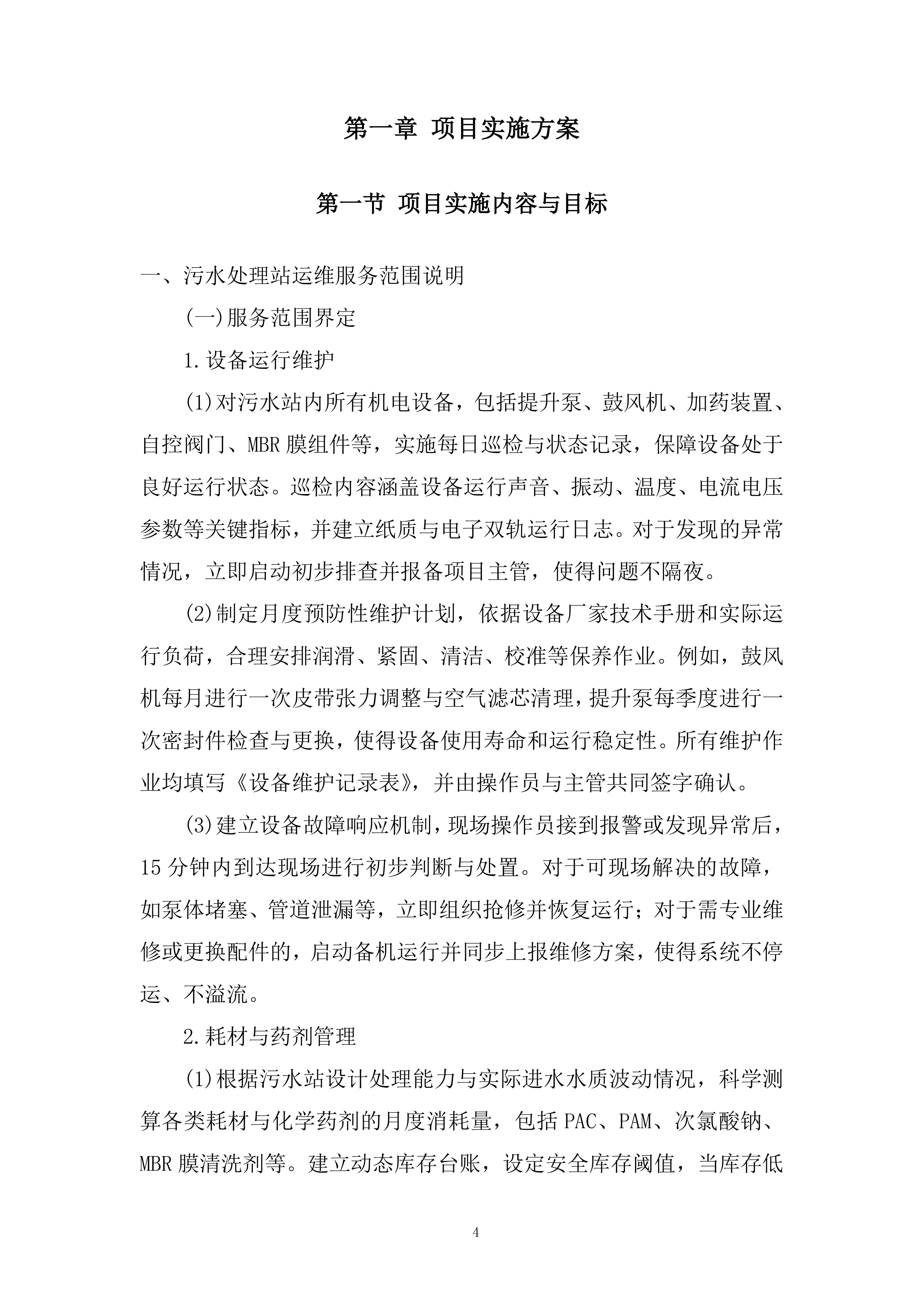

第一节 项目实施内容与目标
一、污水处理站运维服务范围说明
(一)服务范围界定
1.设备运行维护
(1)对污水站内所有机电设备,包括提升泵、鼓风机、加药装置、自控阀门、MBR膜组件等,实施每日巡检与状态记录,保障设备处于良好运行状态。巡检内容涵盖设备运行声音、振动、温度、电流电压参数等关键指标,并建立纸质与电子双轨运行日志。对于发现的异常情况,立即启动初步排查并报备项目主管,使得问题不隔夜。
(2)制定月度预防性维护计划,依据设备厂家技术手册和实际运行负荷,合理安排润滑、紧固、清洁、校准等保养作业。例如,鼓风机每月进行一次皮带张力调整与空气滤芯清理,提升泵每季度进行一次密封件检查与更换,使得设备使用寿命和运行稳定性。所有维护作业均填写《设备维护记录表》,并由操作员与主管共同签字确认。
(3)建立设备故障响应机制,现场操作员接到报警或发现异常后,15分钟内到达现场进行初步判断与处置。对于可现场解决的故障,如泵体堵塞、管道泄漏等,立即组织抢修并恢复运行;对于需专业维修或更换配件的,启动备机运行并同步上报维修方案,使得系统不停运、不溢流。
2.耗材与药剂管理

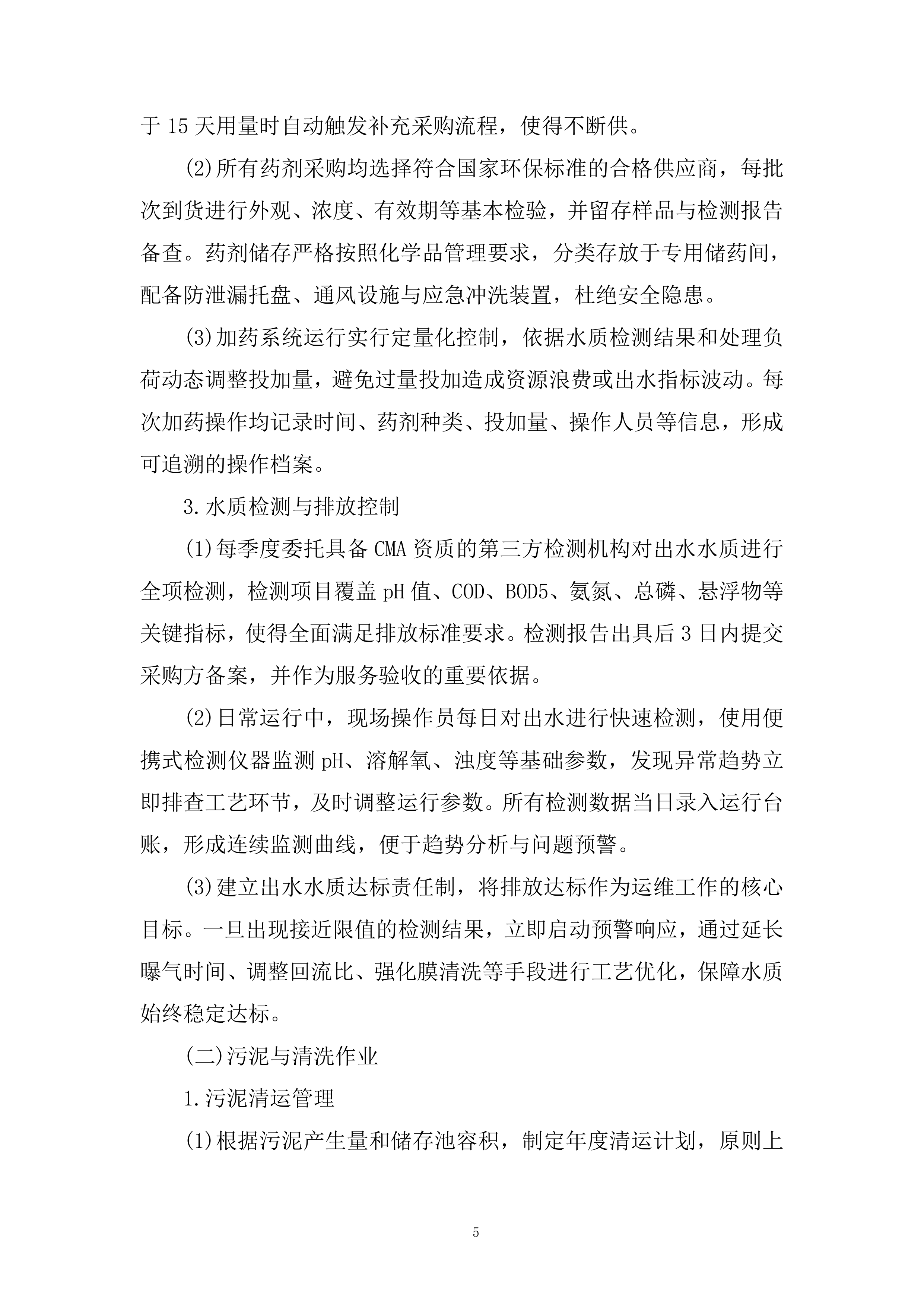

(1)根据污水站设计处理能力与实际进水水质波动情况,科学测算各类耗材与化学药剂的月度消耗量,包括PAC、PAM、次氯酸钠、MBR膜清洗剂等。建立动态库存台账,设定安全库存阈值,当库存低于15天用量时自动触发补充采购流程,使得不断供。
(2)所有药剂采购均选择符合国家环保标准的合格供应商,每批次到货进行外观、浓度、有效期等基本检验,并留存样品与检测报告备查。药剂储存严格按照化学品管理要求,分类存放于专用储药间,配备防泄漏托盘、通风设施与应急冲洗装置,杜绝安全隐患。
(3)加药系统运行实行定量化控制,依据水质检测结果和处理负荷动态调整投加量,避免过量投加造成资源浪费或出水指标波动。每次加药操作均记录时间、药剂种类、投加量、操作人员等信息,形成可追溯的操作档案。
3.水质检测与排放控制
(1)每季度委托具备CMA资质的第三方检测机构对出水水质进行全项检测,检测项目覆盖pH值、COD、BOD5、氨氮、总磷、悬浮物等关键指标,使得全面满足排放标准要求。检测报告出具后3日内提交采购方备案,并作为服务验收的重要依据。
(2)日常运行中,现场操作员每日对出水进行快速检测,使用便携式检测仪器监测pH、溶解氧、浊度等基础参数,发现异常趋势立即排查工艺环节,及时调整运行参数。所有检测数据当日录入运行台账,形成连续监测曲线,便于趋势分析与问题预警。
(3)建立出水水质达标责任制,将排放达标作为运维工作的核心目标。一旦出现接近限值的检测结果,立即启动预警响应,通过延长曝气时间、调整回流比、强化膜清洗等手段进行工艺优化,保障水质始终稳定达标。
(二)污泥与清洗作业
1.污泥清运管理

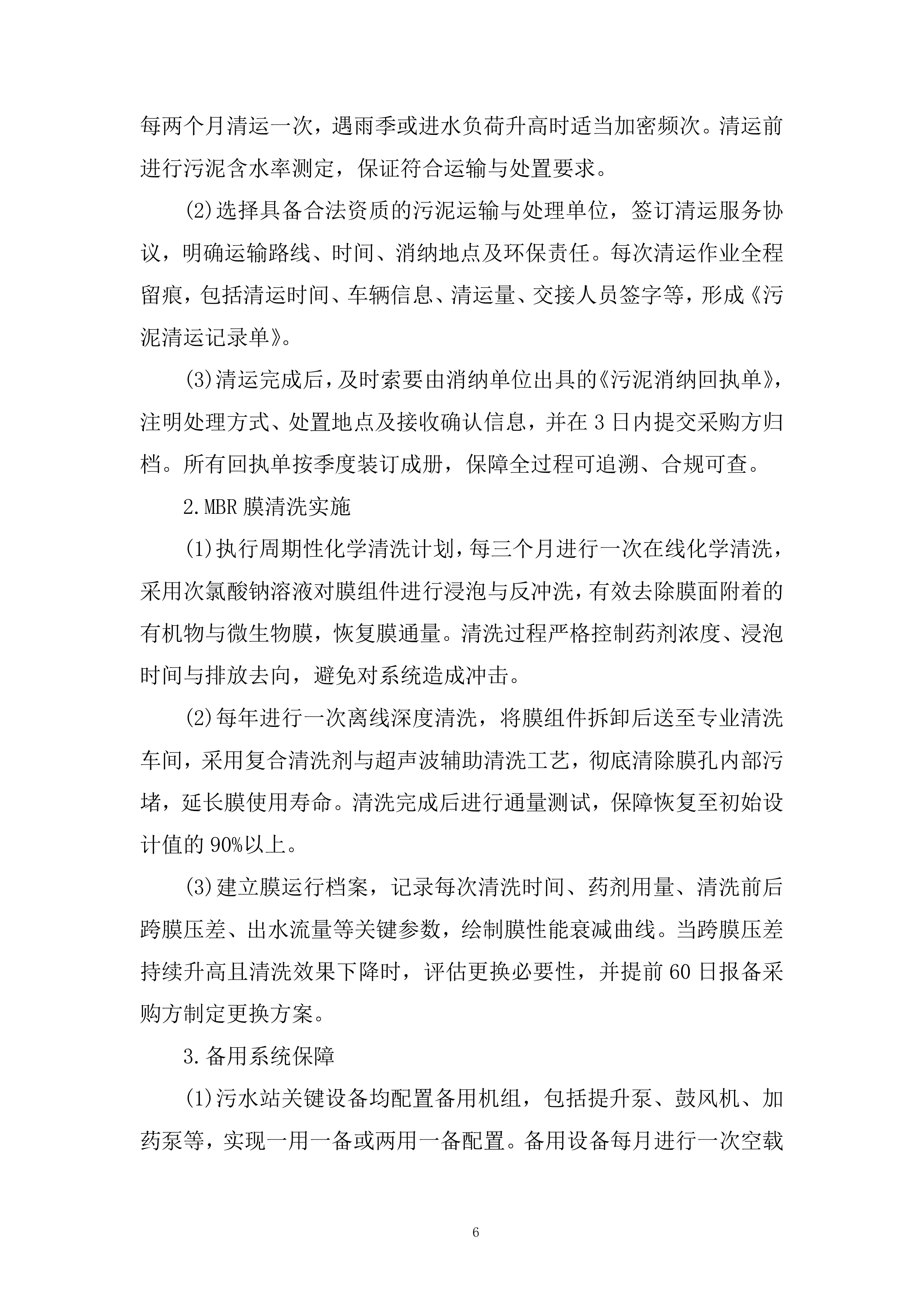

(1)根据污泥产生量和储存池容积,制定年度清运计划,原则上每两个月清运一次,遇雨季或进水负荷升高时适当加密频次。清运前进行污泥含水率测定,保证符合运输与处置要求。
(2)选择具备合法资质的污泥运输与处理单位,签订清运服务协议,明确运输路线、时间、消纳地点及环保责任。每次清运作业全程留痕,包括清运时间、车辆信息、清运量、交接人员签字等,形成《污泥清运记录单》。
(3)清运完成后,及时索要由消纳单位出具的《污泥消纳回执单》,注明处理方式、处置地点及接收确认信息,并在3日内提交采购方归档。所有回执单按季度装订成册,保障全过程可追溯、合规可查。
2.MBR膜清洗实施
(1)执行周期性化学清洗计划,每三个月进行一次在线化学清洗,采用次氯酸钠溶液对膜组件进行浸泡与反冲洗,有效去除膜面附着的有机物与微生物膜,恢复膜通量。清洗过程严格控制药剂浓度、浸泡时间与排放去向,避免对系统造成冲击。
(2)每年进行一次离线深度清洗,将膜组件拆卸后送至专业清洗车间,采用复合清洗剂与超声波辅助清洗工艺,彻底清除膜孔内部污堵,延长膜使用寿命。清洗完成后进行通量测试,保障恢复至初始设计值的90%以上。
(3)建立膜运行档案,记录每次清洗时间、药剂用量、清洗前后跨膜压差、出水流量等关键参数,绘制膜性能衰减曲线。当跨膜压差持续升高且清洗效果下降时,评估更换必要性,并提前60日报备采购方制定更换方案。
3.备用系统保障
(1)污水站关键设备均配置备用机组,包括提升泵、鼓风机、加药泵等,实现一用一备或两用一备配置。备用设备每月进行一次空载试运行,每季度进行一次带负荷切换测试,确保紧急情况下可立即启用。
(2)现场常备易损件备品备件库,包括机械密封、轴承、阀门阀芯、膜组件密封圈等常用配件,库存清单每季度更新一次,保障故障维修时无需等待外部供货。对于大型配件如电机、膜组件等,与供应商签订应急供货协议,承诺48小时内送达现场。

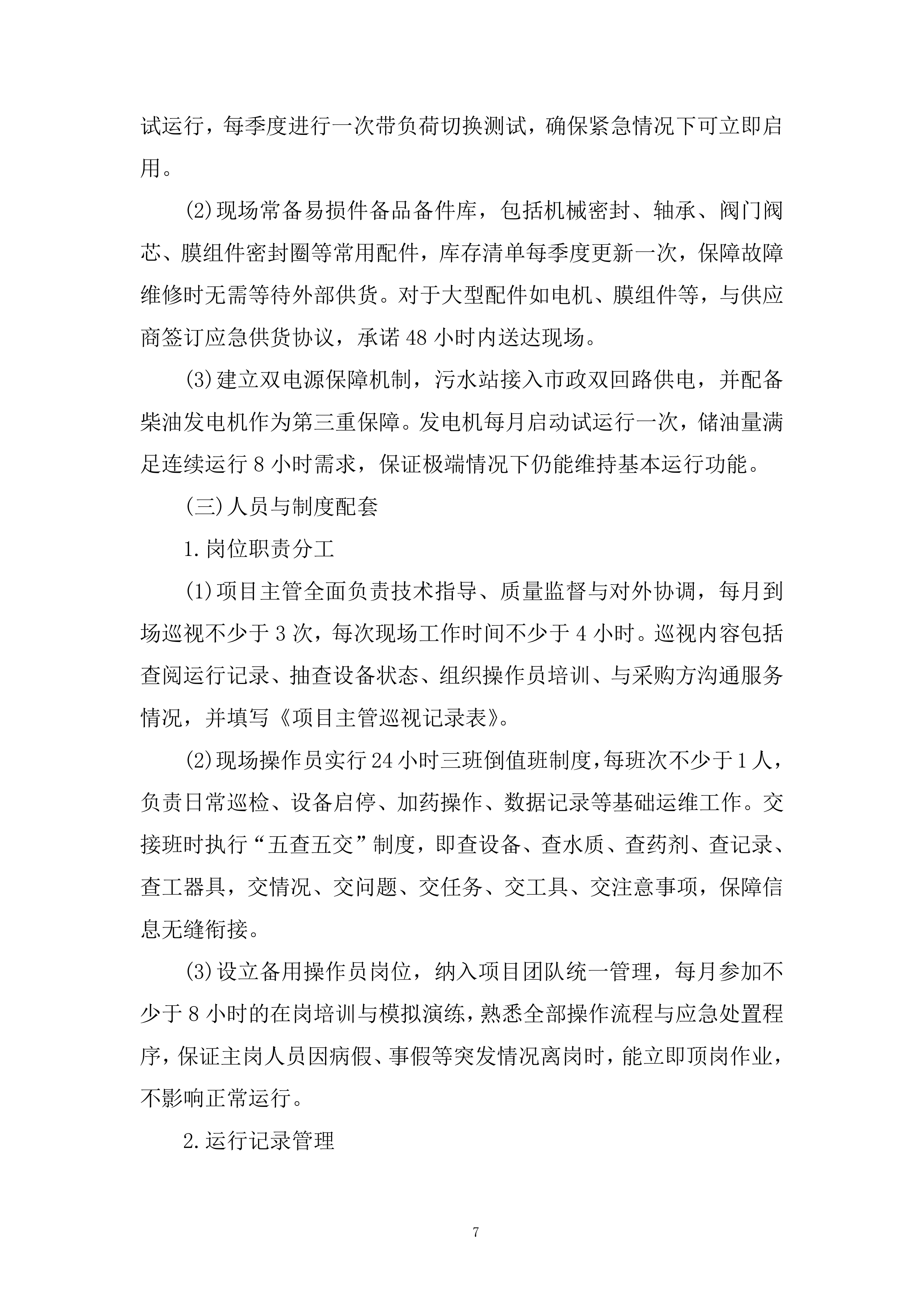

(3)建立双电源保障机制,污水站接入市政双回路供电,并配备柴油发电机作为第三重保障。发电机每月启动试运行一次,储油量满足连续运行8小时需求,保证极端情况下仍能维持基本运行功能。
(三)人员与制度配套
1.岗位职责分工
(1)项目主管全面负责技术指导、质量监督与对外协调,每月到场巡视不少于3次,每次现场工作时间不少于4小时。巡视内容包括查阅运行记录、抽查设备状态、组织操作员培训、与采购方沟通服务情况,并填写《项目主管巡视记录表》。
(2)现场操作员实行24小时三班倒值班制度,每班次不少于1人,负责日常巡检、设备启停、加药操作、数据记录等基础运维工作。交接班时执行“五查五交”制度,即查设备、查水质、查药剂、查记录、查工器具,交情况、交问题、交任务、交工具、交注意事项,保障信息无缝衔接。
(3)设立备用操作员岗位,纳入项目团队统一管理,每月参加不少于8小时的在岗培训与模拟演练,熟悉全部操作流程与应急处置程序,保证主岗人员因病假、事假等突发情况离岗时,能立即顶岗作业,不影响正常运行。

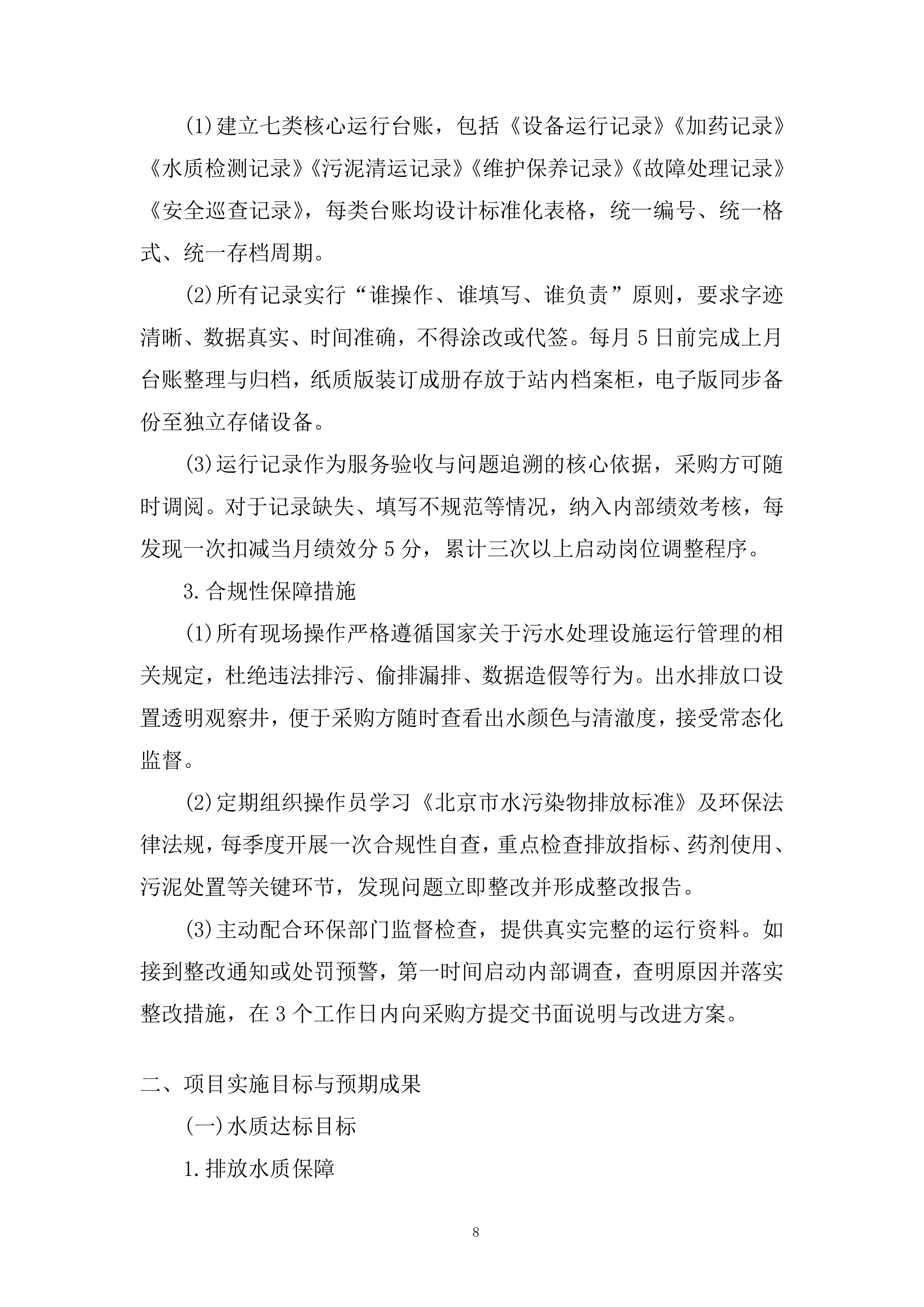

2.运行记录管理
(1)建立七类核心运行台账,包括《设备运行记录》《加药记录》《水质检测记录》《污泥清运记录》《维护保养记录》《故障处理记录》《安全巡查记录》,每类台账均设计标准化表格,统一编号、统一格式、统一存档周期。
(2)所有记录实行“谁操作、谁填写、谁负责”原则,要求字迹清晰、数据真实、时间准确,不得涂改或代签。每月5日前完成上月台账整理与归档,纸质版装订成册存放于站内档案柜,电子版同步备份至独立存储设备。
(3)运行记录作为服务验收与问题追溯的核心依据,采购方可随时调阅。对于记录缺失、填写不规范等情况,纳入内部绩效考核,每发现一次扣减当月绩效分5分,累计三次以上启动岗位调整程序。
3.合规性保障措施
(1)所有现场操作严格遵循国家关于污水处理设施运行管理的相关规定,杜绝违法排污、偷排漏排、数据造假等行为。出水排放口设置透明观察井,便于采购方随时查看出水颜色与清澈度,接受常态化监督。
(2)定期组织操作员学习《北京市水污染物排放标准》及环保法律法规,每季度开展一次合规性自查,重点检查排放指标、药剂使用、污泥处置等关键环节,发现问题立即整改并形成整改报告。
(3)主动配合环保部门监督检查,提供真实完整的运行资料。如接到整改通知或处罚预警,第一时间启动内部调查,查明原因并落实整改措施,在3个工作日内向采购方提交书面说明与改进方案。
二、项目实施目标与预期成果
(一)水质达标目标
1.排放水质保障

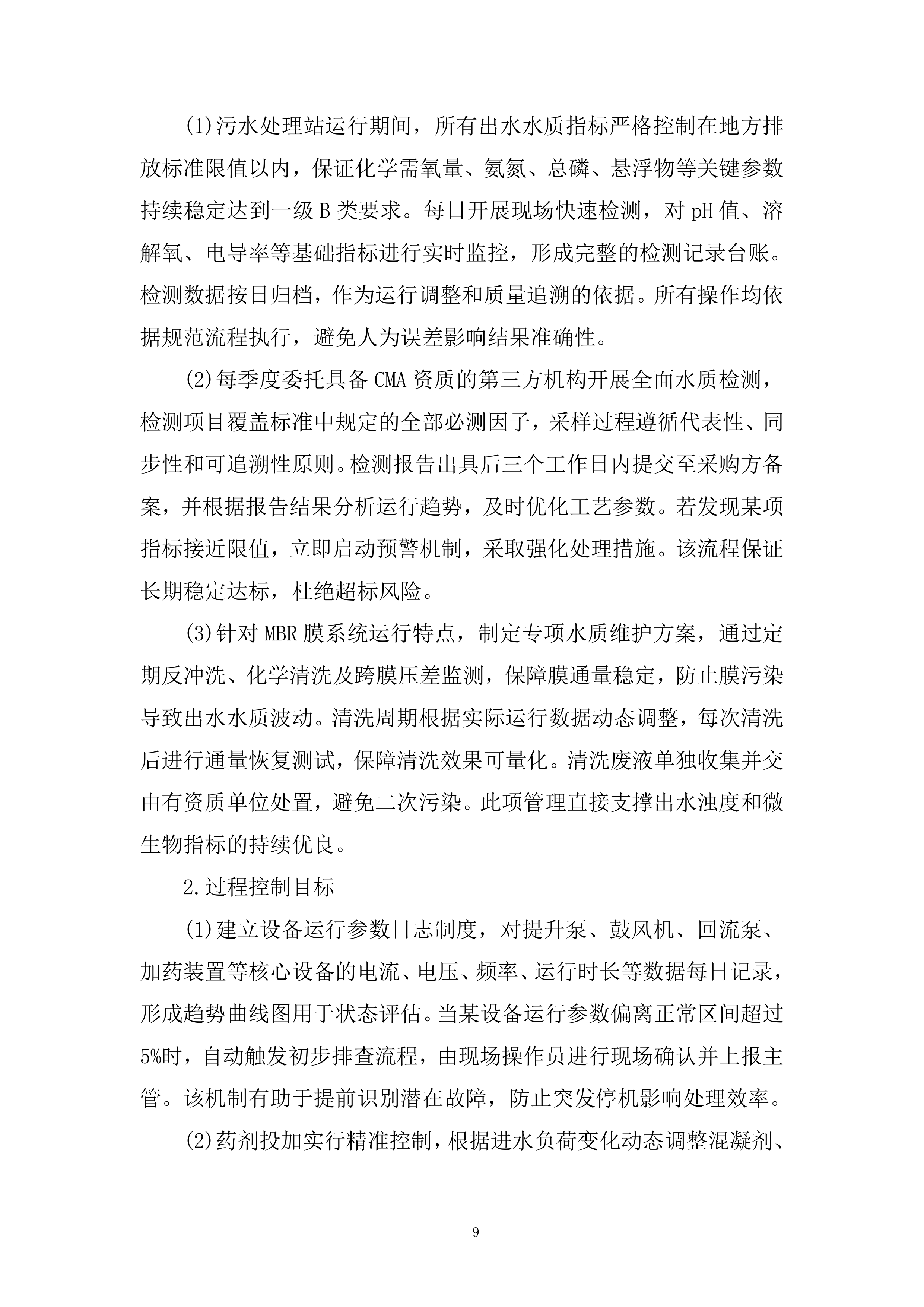

(1)污水处理站运行期间,所有出水水质指标严格控制在地方排放标准限值以内,保证化学需氧量、氨氮、总磷、悬浮物等关键参数持续稳定达到一级B类要求。每日开展现场快速检测,对pH值、溶解氧、电导率等基础指标进行实时监控,形成完整的检测记录台账。检测数据按日归档,作为运行调整和质量追溯的依据。所有操作均依据规范流程执行,避免人为误差影响结果准确性。
(2)每季度委托具备CMA资质的第三方机构开展全面水质检测,检测项目覆盖标准中规定的全部必测因子,采样过程遵循代表性、同步性和可追溯性原则。检测报告出具后三个工作日内提交至采购方备案,并根据报告结果分析运行趋势,及时优化工艺参数。若发现某项指标接近限值,立即启动预警机制,采取强化处理措施。该流程保证长期稳定达标,杜绝超标风险。
(3)针对MBR膜系统运行特点,制定专项水质维护方案,通过定期反冲洗、化学清洗及跨膜压差监测,保障膜通量稳定,防止膜污染导致出水水质波动。清洗周期根据实际运行数据动态调整,每次清洗后进行通量恢复测试,保障清洗效果可量化。清洗废液单独收集并交由有资质单位处置,避免二次污染。此项管理直接支撑出水浊度和微生物指标的持续优良。
2.过程控制目标
(1)建立设备运行参数日志制度,对提升泵、鼓风机、回流泵、加药装置等核心设备的电流、电压、频率、运行时长等数据每日记录,形成趋势曲线图用于状态评估。当某设备运行参数偏离正常区间超过5%时,自动触发初步排查流程,由现场操作员进行现场确认并上报主管。该机制有助于提前识别潜在故障,防止突发停机影响处理效率。
(2)药剂投加实行精准控制,根据进水负荷变化动态调整混凝剂、碳源、消毒剂等药剂的投加量,避免过量投加造成资源浪费或出水指标异常。药剂库存设置上下限预警,低于安全储量时提前启动采购程序,保障不断药。所有药剂入库前查验合格证明,使用时登记批号与用量,实现全过程可追溯。
(3)污泥处理环节严格执行定期清运计划,清运周期根据污泥积累量和含水率测定结果确定,通常每两个月清运一次。清运前进行脱水处理,使含水率控制在80%以下,符合运输与处置要求。清运后索取正规消纳回执单,并在三个工作日内提交给采购方存档,确保合规闭环管理。
3.系统稳定性目标
(1)污水处理系统全年连续运行天数不低于360天,非计划停机时间控制在5天以内,且每次故障响应时间不超过15分钟,一般问题修复在2小时内完成,重大故障修复不超过24小时。为实现此目标,现场常备易损件备品库,包括密封件、轴承、电磁阀、控制模块等常用配件。备件清单每季度更新一次,确保与设备型号匹配。
(2)关键设备配置冗余设计,如鼓风机、提升泵均设备用机组,一旦主用设备出现异常,可在10分钟内切换至备用设备,保障生化系统供气和水流连续性。切换过程由操作员按标准操作卡执行,并记录切换原因与处理过程。该设计显著提升系统抗风险能力。

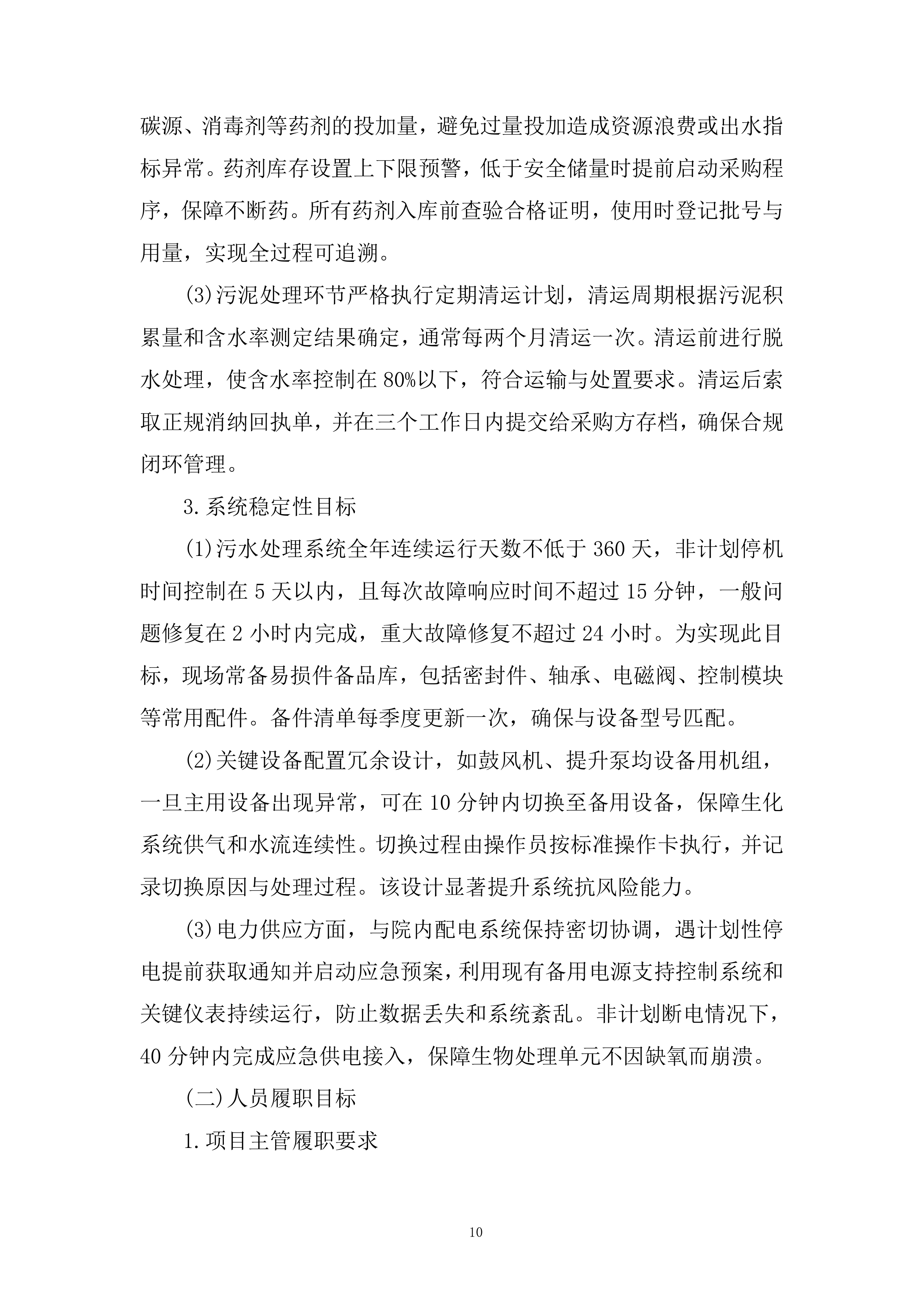

(3)电力供应方面,与院内配电系统保持密切协调,遇计划性停电提前获取通知并启动应急预案,利用现有备用电源支持控制系统和关键仪表持续运行,防止数据丢失和系统紊乱。非计划断电情况下,40分钟内完成应急供电接入,保障生物处理单元不因缺氧而崩溃。
(二)人员履职目标
1.项目主管履职要求
(1)项目主管每月到场巡视不少于3次,每次现场工作时间不少于4小时,重点检查设备运行状况、操作规范执行情况、药剂使用台账、检测记录完整性及安全防护措施落实情况。每次巡视后填写《现场巡查记录表》,由采购方代表签字确认,并归入项目档案。
(2)主管负责组织月度运行分析会议,汇总当月水质数据、设备故障率、药耗电耗等关键绩效指标,形成书面报告提交采购方。报告中包含问题分析、改进建议及下月重点工作计划,推动运维工作持续优化。会议纪要同步存档备查。
(3)主管全程参与季度CMA检测的采样监督,使得采样点位、频次、方法符合检测要求,杜绝人为干扰因素。同时负责审核检测报告的技术合理性,发现异常数据立即组织复核,必要时申请复检,保证数据真实有效。
2.现场操作员履职要求
(1)现场实行24小时双人轮岗制,每班至少1名持证人员在岗,交接班时间控制在15分钟内,交接内容包括运行状态、未完成事项、注意事项及工具物资清点,双方签字确认。交接记录本保存期限不少于两年,便于责任追溯。
(2)操作员每日完成三次全站巡检,分别在早班、中班、夜班开始后30分钟内进行,重点查看各处理单元液位、气量、声响、振动、异味等情况,发现问题立即处理或上报。巡检路线固定,设置巡检打卡点,使得无遗漏区域。
(3)所有操作行为严格遵循《污水处理站安全操作规程》,涉及加药、清池、电气操作等高风险作业时,必须执行双人确认制,一人操作、一人监护,操作前填写作业许可单,经主管或值班负责人批准后方可实施。
3.团队协作与培训
(1)组建专项运维小组,由1名项目主管、2名常驻操作员及1名备用人员构成,备用人员每月至少参加一次现场实操演练,熟悉设备布局和应急流程,保证随时可顶岗。团队成员通讯工具保持24小时畅通,确保应急联络无延迟。
(2)每季度组织一次内部技术培训,内容涵盖设备原理、故障排查、安全防护、新规范解读等,培训后进行闭卷考核,合格率要求达到100%。培训资料与考核成绩归入个人技术档案,作为岗位胜任力评估依据。
(3)建立岗位责任清单,明确每位人员的职责边界与工作标准,实行绩效挂钩机制。每月由主管对操作员进行综合评价,内容包括出勤、操作规范、应急响应、台账记录等方面,评价结果作为人员调配和奖惩的参考。
(三)服务保障目标
1.响应时效承诺
(1)设立专用服务热线,采购方可随时拨打进行咨询或报修,电话响铃3声内接听,接报后15分钟内作出响应,30分钟内明确处理方案,2小时内技术人员到达现场。夜间及节假日安排专人值守,确保响应不中断。
(2)对于一般性故障,如水泵异响、阀门渗漏、仪表失灵等,现场操作员可独立处理的,立即处置并记录;需技术支持的,主管在接到通知后1小时内远程指导或赶赴现场。维修完成后填写《故障处理单》,注明故障原因、处理措施、更换部件及耗时。
(3)重大设备故障或系统性问题,启动升级响应机制,由公司技术专家组介入,48小时内提出系统修复方案,并调配必要资源支持现场修复,最大限度减少对污水处理功能的影响。

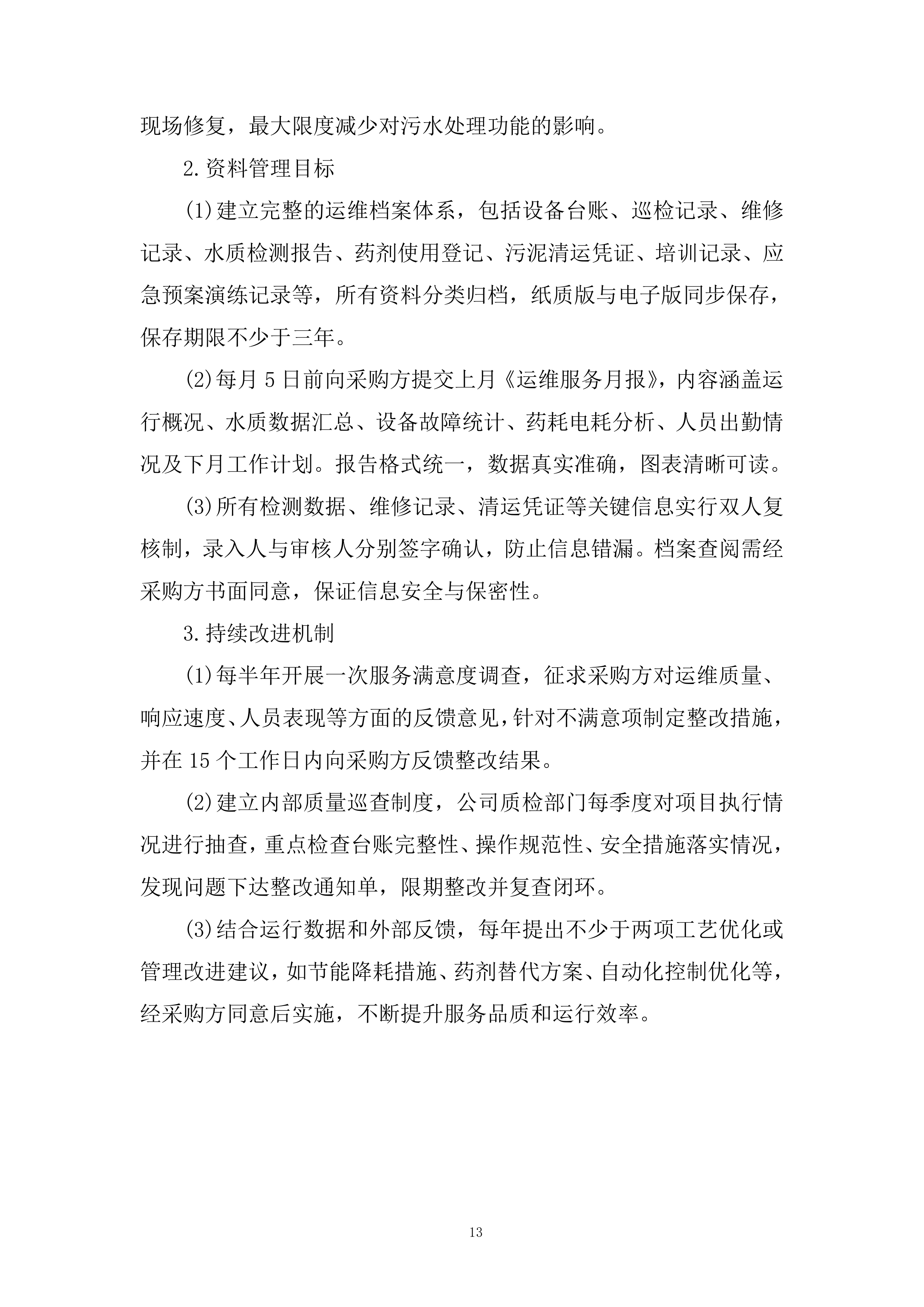

2.资料管理目标
(1)建立完整的运维档案体系,包括设备台账、巡检记录、维修记录、水质检测报告、药剂使用登记、污泥清运凭证、培训记录、应急预案演练记录等,所有资料分类归档,纸质版与电子版同步保存,保存期限不少于三年。
(2)每月5日前向采购方提交上月《运维服务月报》,内容涵盖运行概况、水质数据汇总、设备故障统计、药耗电耗分析、人员出勤情况及下月工作计划。报告格式统一,数据真实准确,图表清晰可读。
(3)所有检测数据、维修记录、清运凭证等关键信息实行双人复核制,录入人与审核人分别签字确认,防止信息错漏。档案查阅需经采购方书面同意,保证信息安全与保密性。
3.持续改进机制
(1)每半年开展一次服务满意度调查,征求采购方对运维质量、响应速度、人员表现等方面的反馈意见,针对不满意项制定整改措施,并在15个工作日内向采购方反馈整改结果。
(2)建立内部质量巡查制度,公司质检部门每季度对项目执行情况进行抽查,重点检查台账完整性、操作规范性、安全措施落实情况,发现问题下达整改通知单,限期整改并复查闭环。
(3)结合运行数据和外部反馈,每年提出不少于两项工艺优化或管理改进建议,如节能降耗措施、药剂替代方案、自动化控制优化等,经采购方同意后实施,不断提升服务品质和运行效率。

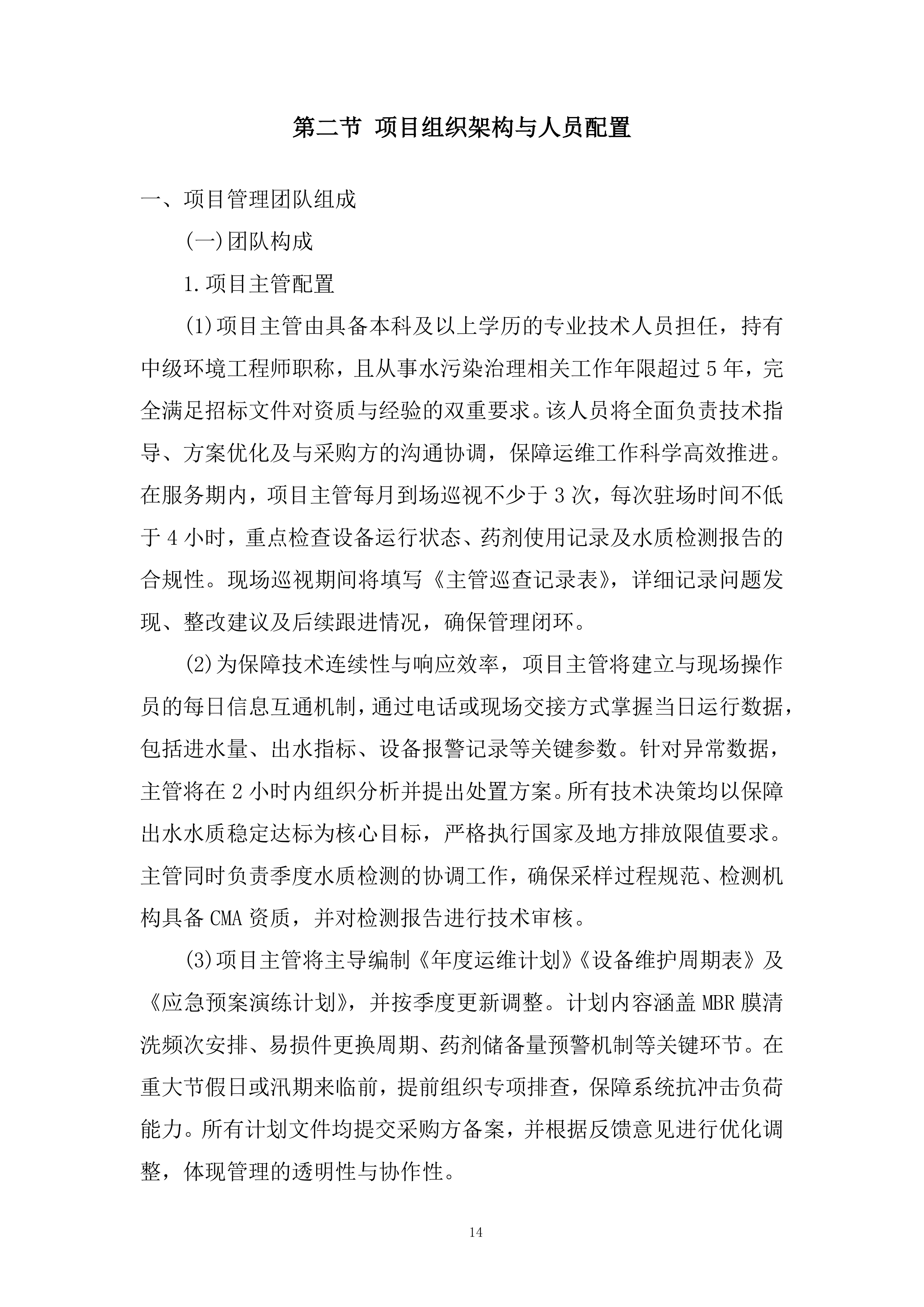

第二节 项目组织架构与人员配置
一、项目管理团队组成
(一)团队构成
1.项目主管配置
(1)项目主管由具备本科及以上学历的专业技术人员担任,持有中级环境工程师职称,且从事水污染治理相关工作年限超过5年,完全满足招标文件对资质与经验的双重要求。该人员将全面负责技术指导、方案优化及与采购方的沟通协调,保障运维工作科学高效推进。在服务期内,项目主管每月到场巡视不少于3次,每次驻场时间不低于4小时,重点检查设备运行状态、药剂使用记录及水质检测报告的合规性。现场巡视期间将填写《主管巡查记录表》,详细记录问题发现、整改建议及后续跟进情况,确保管理闭环。
(2)为保障技术连续性与响应效率,项目主管将建立与现场操作员的每日信息互通机制,通过电话或现场交接方式掌握当日运行数据,包括进水量、出水指标、设备报警记录等关键参数。针对异常数据,主管将在2小时内组织分析并提出处置方案。所有技术决策均以保障出水水质稳定达标为核心目标,严格执行国家及地方排放限值要求。主管同时负责季度水质检测的协调工作,确保采样过程规范、检测机构具备CMA资质,并对检测报告进行技术审核。
(3)项目主管将主导编制《年度运维计划》《设备维护周期表》及《应急预案演练计划》,并按季度更新调整。计划内容涵盖MBR膜清洗频次安排、易损件更换周期、药剂储备量预警机制等关键环节。在重大节假日或汛期来临前,提前组织专项排查,保障系统抗冲击负荷能力。所有计划文件均提交采购方备案,并根据反馈意见进行优化调整,体现管理的透明性与协作性。

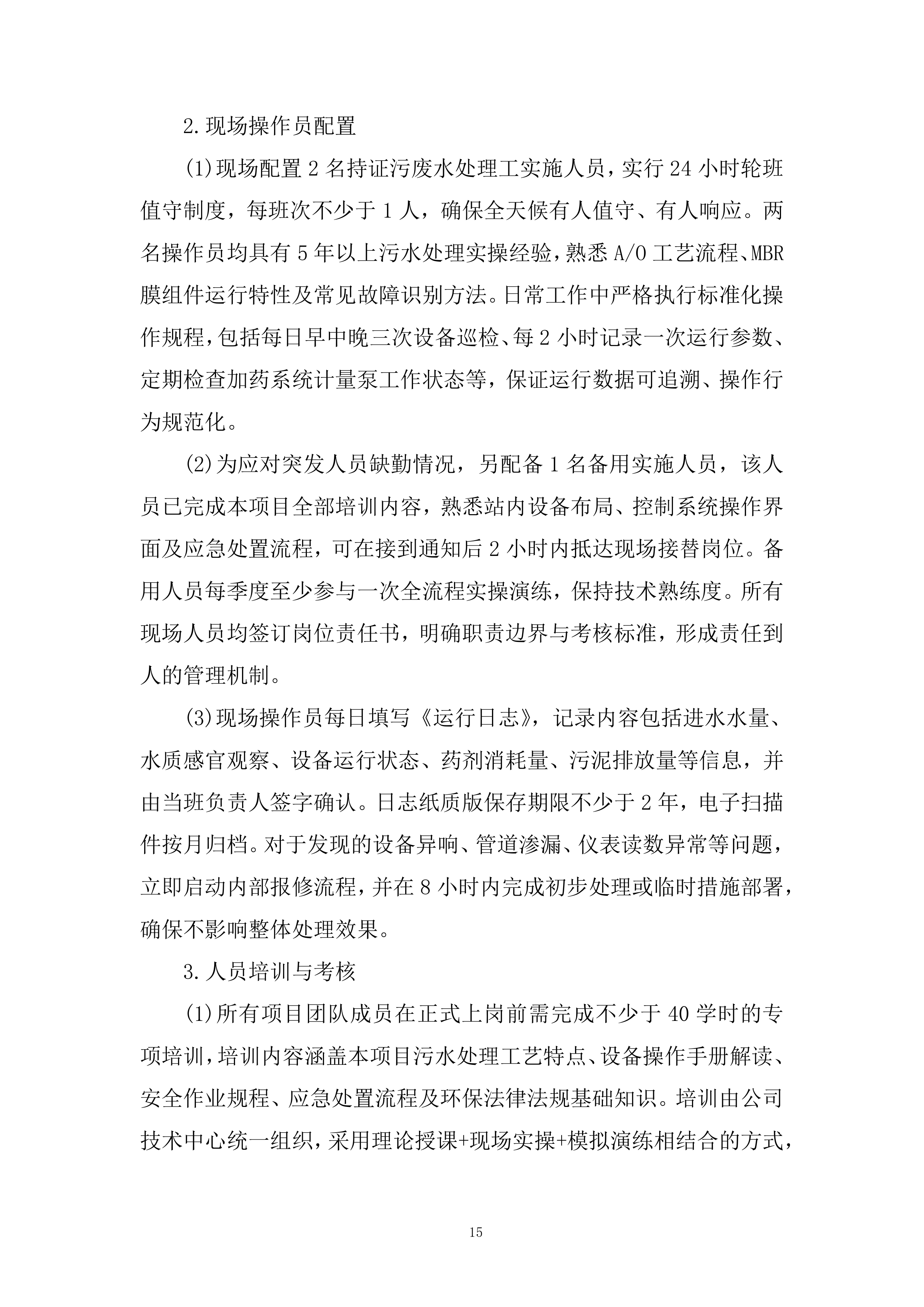

2.现场操作员配置
(1)现场配置2名持证污废水处理工实施人员,实行24小时轮班值守制度,每班次不少于1人,确保全天候有人值守、有人响应。两名操作员均具有5年以上污水处理实操经验,熟悉A/O工艺流程、MBR膜组件运行特性及常见故障识别方法。日常工作中严格执行标准化操作规程,包括每日早中晚三次设备巡检、每2小时记录一次运行参数、定期检查加药系统计量泵工作状态等,保证运行数据可追溯、操作行为规范化。
(2)为应对突发人员缺勤情况,另配备1名备用实施人员,该人员已完成本项目全部培训内容,熟悉站内设备布局、控制系统操作界面及应急处置流程,可在接到通知后2小时内抵达现场接替岗位。备用人员每季度至少参与一次全流程实操演练,保持技术熟练度。所有现场人员均签订岗位责任书,明确职责边界与考核标准,形成责任到人的管理机制。
(3)现场操作员每日填写《运行日志》,记录内容包括进水水量、水质感官观察、设备运行状态、药剂消耗量、污泥排放量等信息,并由当班负责人签字确认。日志纸质版保存期限不少于2年,电子扫描件按月归档。对于发现的设备异响、管道渗漏、仪表读数异常等问题,立即启动内部报修流程,并在8小时内完成初步处理或临时措施部署,确保不影响整体处理效果。

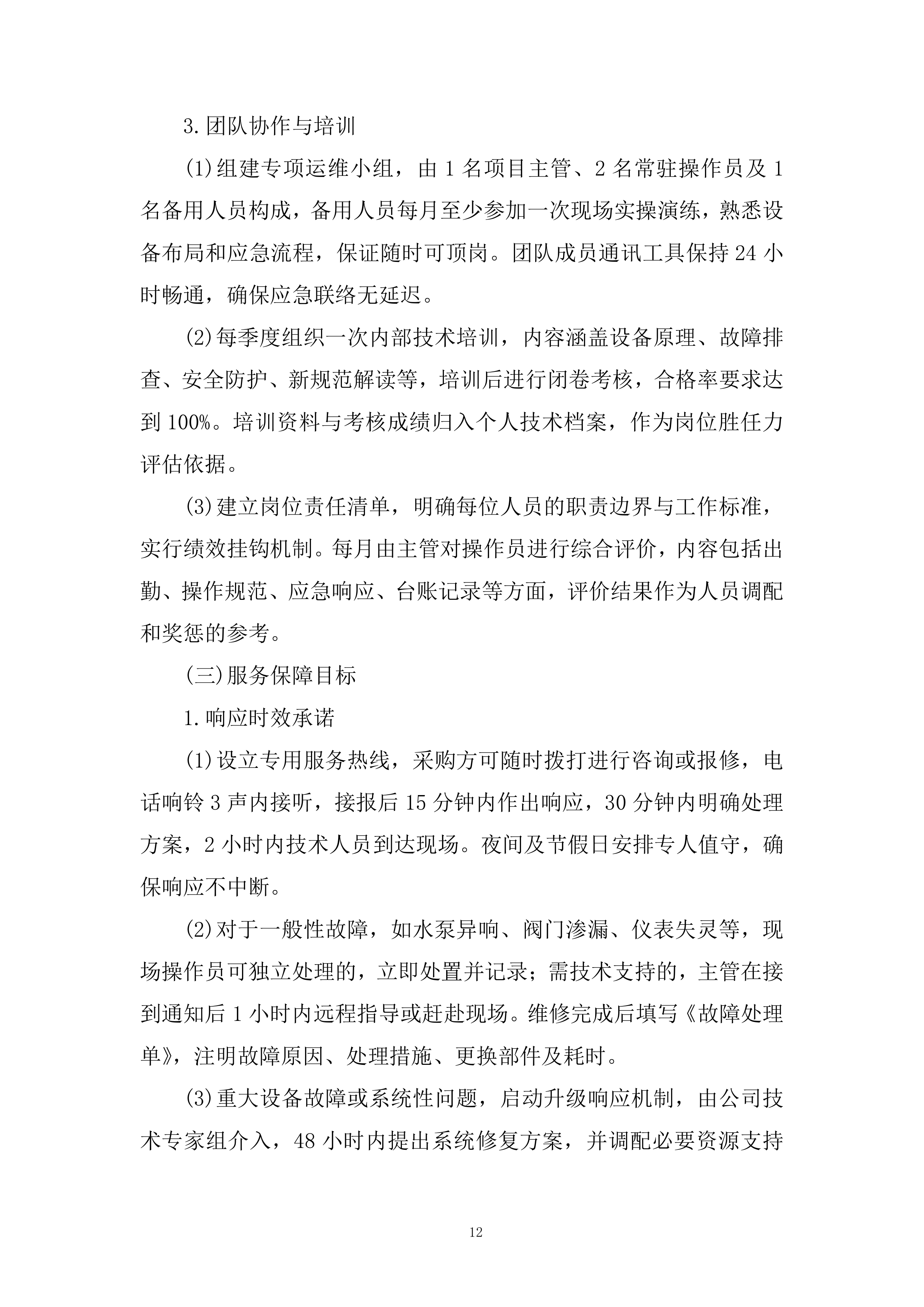

3.人员培训与考核
(1)所有项目团队成员在正式上岗前需完成不少于40学时的专项培训,培训内容涵盖本项目污水处理工艺特点、设备操作手册解读、安全作业规程、应急处置流程及环保法律法规基础知识。培训由公司技术中心统一组织,采用理论授课+现场实操+模拟演练相结合的方式,保障掌握实际操作技能。培训结束后进行闭卷考试与实操考核,两项均合格者方可上岗。
(2)建立月度技能考核机制,每月最后一周由项目主管组织一次综合测评,内容包括设备故障判断能力、药剂配比计算、应急操作流程执行等。考核结果纳入绩效管理体系,连续两次不合格者将安排再培训并视情况调整岗位。同时设立激励机制,对发现重大隐患或提出有效改进建议的人员给予奖励,提升团队主动性与责任感。
(3)定期组织技术交流会,邀请公司内部资深工程师分享典型问题处理经验,如MBR膜污染控制、生化系统污泥性状调节等。每次交流会形成会议纪要,提炼出适用于本项目的操作要点,并更新至《现场操作指导手册》中。通过持续学习机制,不断提升团队整体技术水平,保障运维服务质量稳步提升。
(二)岗位协同
1.职责分工机制
(1)项目主管负责整体技术把控、计划制定、外部协调及服务质量监督,不直接参与日常操作,但对关键操作节点进行复核确认,如药剂投加浓度调整、MBR膜清洗方案执行、污泥清运量核验等。主管每月提交一份《运维分析报告》,汇总运行数据、问题整改情况及改进建议,供采购方审阅。
(2)现场操作员专注于设备巡检、参数记录、药剂添加、简单故障排除等一线工作,严格按照《操作规程》执行任务,不得擅自更改运行参数或跳过检查步骤。对于超出处理能力的故障,立即上报主管并做好现场保护措施,防止事态扩大。操作员同时负责站区环境卫生维护,保持设备表面清洁、标识清晰、通道畅通。
(3)备用人员除参与定期演练外,还承担部分资料整理与物资盘点工作,协助主管更新《耗材库存台账》《设备维修档案》等管理文件。该岗位作为流动支援力量,保障主岗人员因病假、事假等原因临时离岗时,服务不中断、标准不降低。
2.信息传递流程
(1)建立“日汇报、周总结、月评估”的信息传递机制。每日由当班操作员向主管报送《运行日报》,包含当日进出水数据、设备运行时长、异常情况说明等;每周五召开线上例会,通报本周运行状况并布置下周重点工作;每月形成书面总结报告,附运行曲线图、故障统计表等支撑材料。
(2)所有水质检测报告、污泥消纳回执单、设备维修记录等重要文件,均在获取后24小时内完成扫描归档,并通过指定方式提交采购方联系人。纸质原件妥善保存于项目档案柜中,保存期限不少于合同结束后3年。涉及排放超标的预警信息,立即电话通知主管并启动应急响应程序。
(3)在重大设备维修或系统调试期间,实行双人确认制,即操作员执行操作后,由主管远程或现场复核关键参数设置是否正确,避免误操作导致系统崩溃。所有变更操作均需填写《操作变更记录单》,注明变更原因、执行人、复核人及生效时间,保障过程可追溯。
3.应急联动机制
(1)当发生设备突发停机、管道破裂、出水水质异常等情况时,现场操作员第一时间采取紧急措施,如切换备用泵、关闭进水阀门、启动应急池等,并同步通知项目主管。主管须在接到报告后1小时内到达现场或远程指导处置,保障问题在最短时间内得到控制。
(2)对于需外部单位配合的事项,如污泥清运单位调度、第三方检测机构加急采样等,由主管统一协调联系,操作员配合提供现场支持。所有外部协作均以书面委托或电话记录形式留存证据,避免责任不清。应急处置全过程记录于《突发事件处理台账》中。
(3)每季度组织一次全流程应急演练,模拟停电、暴雨冲击、膜组件堵塞等典型场景,检验团队响应速度、处置流程合理性及物资准备充分性。演练后召开复盘会议,查找薄弱环节并修订应急预案,保障预案具备实战价值。
(三)资源配置
1.人力资源保障
(1)本项目团队成员均为公司正式聘用员工,签订不低于服务期长度的劳动合同,保障人员稳定性。项目主管与操作员在服务期内不得兼任其他项目同类岗位,保证投入本项目的时间与精力充足。公司人力资源部将定期对项目人员进行满意度调查与心理疏导,预防职业倦怠。
(2)为应对服务期内可能出现的人员流动风险,公司已在内部建立“污水运维人才储备库”,入库人员均持有相应资格证书并通过实操考核。一旦出现岗位空缺,可在48小时内完成补充上岗,使得服务连续性...
